项目管理软件选型最贵的错误,往往不是买贵了,而是团队上线三个月后仍在表格、聊天群和新系统之间来回抄数据。《选对项目管理软件工具事半功倍:2026年6大热门工具深度对比》真正要回答的,不是哪款功能最多,而是哪款能让你的工作流少一次交接、少一份重复录入,并且不会把维护工具本身变成新工作。
选对项目管理软件工具事半功倍:2026年6大热门工具深度对比
一、先讲核心结论:先选工作方式,再选软件
1. 六款工具没有通用冠军,只有不同的适配区间
我会把 PingCode、Jira、Asana、Trello、monday.com 和 ClickUp 放进同一轮选型讨论,但不会简单按“功能多、评分高、价格低”排一个总名次。它们解决的问题并不完全相同:有的偏软件研发流程,有的偏跨团队工作管理,有的以看板轻协作为主,还有的主打高度可配置的工作空间。
对研发团队来说,核心问题通常是需求、缺陷、迭代、版本、测试和发布能否形成连贯链路;对市场、运营或行政团队来说,核心问题更可能是负责人、截止时间、审批、依赖和进展是否一眼可见。把两种团队都塞进同一张“功能清单”里比较,结论看似全面,实际很容易失真。
| 工具 | 更适合优先评估的场景 | 主要优势 | 需要重点验证的边界 |
|---|---|---|---|
| PingCode | 中大型研发组织、100人以上团队、研发流程需要统一治理 | 可围绕研发协作与项目过程做较完整的管理设计 | 流程配置、迁移范围、权限模型及团队实际使用负担 |
| Jira | 软件研发团队、已有较多研发工具与工作流积累 | 工作流和项目跟踪能力成熟,适合细分研发过程 | 配置复杂度、管理责任人、插件依赖和跨团队可读性 |
| Asana | 跨职能项目、项目组合跟踪、任务责任清晰度要求较高 | 任务、项目与目标的组织方式直观,适合跨团队协作 | 研发深度、复杂流程定制和现有工具集成情况 |
| Trello | 小团队、轻量任务流、看板协作或短周期项目 | 上手门槛低,看板表达简单清楚 | 工作量增加后,跨项目汇总、权限和流程治理是否够用 |
| monday.com | 运营、市场、项目办公室等希望搭建可视化工作台的团队 | 视图和工作板灵活,适合把状态变化展示出来 | 配置规范、自动化边界、复杂研发对象的表达能力 |
| ClickUp | 希望在一套工作空间中集中任务、文档和多种视图的团队 | 功能覆盖面较广,可按团队需要组织工作区 | 功能选择过多导致的配置成本、权限与治理复杂度 |
我的结论是:研发流程管理优先看研发对象和流程闭环,跨职能协作优先看任务可见性和责任机制,小团队轻协作优先看启动成本。如果一款工具需要管理员每周花大量时间解释字段、修复自动化或催大家补状态,它的功能优势就可能被维护成本抵消。
2. 先设三个淘汰条件,再比较加分项
选型会上常见的做法是把需求写成几十项功能,再给每项打分。但实际项目里,有些条件不是加分题,而是门槛:数据存放和合规要求是否满足、关键流程能否落地、用户是否愿意持续使用。任何一项不满足,都不应被“仪表盘漂亮”或“功能很全”抵消。
- 硬性条件:身份与权限、数据安全要求、必要部署方式、关键系统集成、数据导出与迁移能力。
- 流程条件:从工作提出到分派、执行、验收、复盘的关键节点能否被系统准确表达。
- 采用条件:一线成员是否能在短培训后完成日常操作,管理者是否能从数据中做决策。
我建议先让候选工具通过这三类门槛,再评估视图、自动化、报表、模板等体验差异。这样做的好处是避免团队被演示中的“功能秀”带走,最后才发现真正必要的导入、权限或审计要求没有解决。

二、背景和真实场景:软件要接住的是交接,不只是任务
1. 一个项目失速,常常不是因为没人做任务
我在做项目管理流程诊断时,会先追问一件事:工作从提出到交付,在哪些节点需要被重新解释?常见答案包括需求从聊天记录复制到表格、负责人从表格转到看板、问题状态在会议上口头同步、验收结果最后再补进文档。每一步都不复杂,串起来却形成隐形的协调税。
这类成本不一定出现在软件费用账单里。它可能表现为项目经理反复确认状态、研发成员被多个渠道打断、管理层拿到的进度报表无法追溯,或者需求变更后没有人知道哪些任务要跟着调整。工具如果只记录“谁做什么”,却接不住“为什么变、变了影响谁、完成如何确认”,流程仍然会断。
因此,我不把“任务数量减少”直接等同于效率提升。更值得追踪的是等待时间、重复录入次数、延期原因可追溯率,以及从需求变化到影响范围更新所需的时间。一个团队可能任务总量没有减少,但由于依赖关系透明、责任人明确,等待和返工明显下降。
2. 同样叫项目,不同团队的工作对象不同
软件研发团队管理的对象可能是需求、用户故事、缺陷、迭代、测试活动和发布版本;市场团队管理的对象可能是活动、内容、渠道、审批、预算和交付物;企业项目办公室关注的则可能是项目组合、里程碑、资源分配和风险汇总。软件是否合适,首先取决于它能否自然表达这些对象。
如果研发团队只能把缺陷当作普通待办,后续就可能缺少严重程度、复现信息、版本影响和修复验证;如果市场团队把每个活动拆成几十个研发式状态,使用者会觉得流程沉重。同一个字段体系不应该被强行复制给所有团队,统一治理与统一模板不是一回事。
对中大型组织,PingCode可以作为研发管理方向的候选之一,尤其适合评估研发团队如何衔接需求、项目、测试与交付。对100人以上组织,我会进一步检查团队之间的权限边界、流程差异、汇总视图和管理员职责,而不是只看单个小组的任务板是否好用。
3. 先量化当前工作流,再谈上线目标
在没有基线的情况下,团队很容易把“系统里任务更多了”误读成管理改善。上线前至少应记录一段时间内的几类现状:任务从提出到明确负责人的平均时长、跨团队事项等待时间、状态更新频率、重复录入次数,以及延期事项中原因不明的比例。
我通常建议先观察两到四周,覆盖一次常规工作周期;若业务存在月度结算、版本发布或活动旺季,还要把周期性因素写进记录。数据不必一开始就精密到小数点,但必须有统一口径,例如“等待时间从依赖发出到接收方确认”,不能一部分团队按自然日、一部分团队按工作日计算。

三、六款热门工具深度对比:看工作流,不看功能堆叠
1. PingCode:研发管理优先,重点看组织级治理是否可控
如果组织的主要痛点是研发流程分散、跨团队协作依赖人工同步,PingCode值得进入候选清单。评估时我会围绕一个真实项目验证:需求如何进入规划,工作如何拆解并关联缺陷,测试和验收如何回写,版本发布后如何追溯。重点不是模块名称多不多,而是信息能否沿着团队实际工作自然流动。
对于100人以上团队,另一个判断重点是“可配置”是否会变成“各自为政”。不同业务线可能需要不同状态,但组织仍需要统一的关键数据定义和组合视图。试点时要检查是否能在保留局部差异的同时,汇总项目风险、跨团队依赖和交付情况。
它的边界也要认真验证:若团队只是做简单个人待办或单一看板,完整研发流程可能带来超出需要的设置与培训;若组织已有稳定研发链路,迁移不能只导入任务标题,还需处理历史关联、权限、字段映射和报表口径。选择之前要明确谁负责流程配置,避免上线后所有改动都排队等管理员。
2. Jira:研发工作流弹性强,但流程复杂度需要有人管理
Jira通常适合已经形成软件研发协作习惯、需要细分工作流的团队。它的价值不只是创建问题单,而是让团队围绕工作类型、状态、负责人、版本与迭代组织过程。对已有成熟实践的团队,灵活的工作流能够贴近现状;对还没想清楚流程的团队,灵活也可能意味着需要做更多决定。
我会特别检查三个问题:不同项目的字段和状态是否逐渐失控;插件或外部集成是否成为关键流程的单点依赖;管理者能否不借助额外解释就看懂跨项目进展。工具配置越细,维护角色就越重要。没有明确管理员和变更机制时,团队可能出现相似项目各自定义、报表无法横向比较的情况。
因此,Jira不是“研发团队必选项”,而是“流程已经有明确模型、并愿意管理配置”的候选项。试用时,不要只看一个团队的理想化演示,要加入需求变更、缺陷插入、延期、跨团队依赖等异常情形。
3. Asana:跨职能协同清晰,研发细节要按场景验证
Asana适合评估需要在团队之间明确负责人、截止时间、依赖和项目目标的场景。它的优势通常更容易在跨职能协作中体现:活动、内容、审批、交付物等事项能组织成可追踪的工作,项目负责人可以查看整体状态,而执行者能理解自己下一步需要做什么。
评估时,我会把“管理者看得懂”和“成员做得快”分开测试。前者看项目组合、进度视图与风险提示是否有用;后者看创建任务、补充上下文、调整期限是否足够顺手。若团队的主要对象是研发需求、复杂缺陷关系和发布过程,则还要检查工具的对象结构是否适配,不能因为任务界面友好就假定它适合完整研发管理。
这类工具的成败也高度依赖团队是否愿意在系统里维护状态。如果任务有负责人但没有清晰完成标准,系统只会更及时地展示模糊信息。先制定简洁的命名、责任和验收规则,再比较不同视图,往往比一开始搭建复杂仪表盘更有效。
4. Trello:轻量看板启动快,规模增长后要盯住汇总能力
Trello适合需要快速把工作从“口头安排”变成“待办、进行中、完成”的小团队。看板的优势是可见、易学、培训成本低。对于短周期活动、个人工作流、内容排期或小型项目,一个结构清晰的看板可能比一套复杂的项目组合系统更能推动采用。
真正的考验通常发生在看板数量增加之后:管理者是否还能汇总跨板块进度,依赖关系是否容易追踪,权限是否能满足团队分工,历史数据是否能支持复盘。若工作项之间关联复杂,团队需要大量重复创建卡片,或依赖外部表格做汇总,轻量工具的低门槛就可能转化为后续协调成本。
我会建议用Trello先验证一种简单流程,而不是把它直接当成全公司的统一底座。试点时记录看板数量、每项工作平均需要维护的字段、跨板事项比例,以及月末整理进度所花的人工时间。如果这些成本持续上升,就该重新评估是否需要更强的跨项目结构。
5. monday.com:可视化和配置灵活,前提是定义好数据规则
monday.com适合重视工作台可视化、需要按团队搭建不同工作板的场景。市场、运营和项目管理团队可以从表格、看板、时间线等角度组织事项,把状态、负责人和日期放在容易扫描的位置。对于业务流程变化较快的团队,这种灵活性有助于先快速搭出可用版本。
但配置灵活不是没有代价。若每个部门都自行定义状态、优先级和完成标准,组织层面的汇总就会变得困难。比如“完成”有时意味着已交付,有时意味着待审批,还有时仅表示执行结束。管理层看似拥有统一仪表盘,底层口径却可能并不一致。
所以试用时,我会拿一份跨团队项目做验证,而不是让单个团队单独展示漂亮的工作板。检查不同部门的状态是否能对齐、自动化失败是否容易发现、数据导出是否方便,以及流程变化时是否有人负责维护配置。
6. ClickUp:覆盖面广,最需要防止“功能先于流程”
ClickUp的吸引力在于希望把任务、文档和多种工作视图放在相对集中的工作空间里。对于不想在多个工具之间切换的团队,广泛的功能覆盖值得评估;但功能数量本身不能证明工作流更顺。组织如果没有明确使用边界,可能会出现同一类信息在任务、文档和自定义字段里重复维护。
我会用“默认路径是否清楚”来判断它是否适合团队:新成员能否知道去哪里创建工作,项目负责人能否用一致方式查看风险,管理员能否控制哪些功能是必需、哪些只是可选。如果每个团队都要重新定义空间、状态和模板,系统的灵活性就可能变成学习负担。
对功能广的工具,试点范围尤其要克制。先选一个团队、一个完整项目周期和一套必要视图,暂时关闭或不推广与核心目标无关的功能。等工作流稳定后再扩展,比上线第一周就试图把所有能力用起来更稳妥。
7. 横向对比:把“适配程度”和“运营成本”分开打分
下面的对比不是市场份额排名,也不是产品能力的绝对评分,而是选型时值得投入验证的维度。实际表现会因版本、套餐、配置方式、集成环境和组织规模变化。尤其是价格、部署、自动化额度和权限功能,购买前应以各厂商当期官方说明及合同条款为准。
| 判断维度 | 优先关注的候选方向 | 试点要回答的问题 |
|---|---|---|
| 研发对象与交付链路 | PingCode、Jira | 需求、缺陷、测试、版本之间能否关联,变更影响能否追溯? |
| 跨职能项目责任清晰度 | Asana、monday.com、ClickUp | 负责人、截止日期、依赖和审批是否能被参与者共同理解? |
| 轻量看板快速启动 | Trello | 成员能否快速采用,项目增加后是否仍能汇总与复盘? |
| 流程定制深度 | PingCode、Jira、monday.com、ClickUp | 定制由谁维护,字段与状态如何治理,配置升级如何测试? |
| 低培训负担 | 以真实用户试点结果决定 | 成员完成核心操作需要几步,是否还要靠培训材料解释例外流程? |
| 长期扩展性 | 结合组织规模、权限和集成验证 | 团队数量增长后,数据口径、权限隔离和组合视图是否仍可管理? |
表格的关键不是把某款工具判定为“强”或“弱”,而是把需要验证的问题前置。比如“灵活”既是优势也是维护责任,“简单”既能降低启动成本,也可能意味着复杂汇总需要借助其他系统完成。选型报告应该说明取舍,不要只留下功能勾选结果。

四、常见误区:功能更多,不等于项目更可控
1. 误区一:把功能清单当成实际能力
产品介绍页上的功能名称容易比较,真实项目里的交接质量却不容易被一页清单表达。自动化、仪表盘、时间线、依赖关系都值得关注,但需要追问具体情境:字段变化后谁会收到提醒?延期是否能传递到关联事项?不同权限下谁能看到什么?报表里的“完成”按什么口径计算?
我的建议是把需求写成操作场景,而不是名词。例如,不写“需要依赖管理”,改写为“上游任务延期一天时,负责人能在一个工作日内看见受影响事项,并确认新的交付日期”。场景描述越具体,越容易在演示和试点中验收。
2. 误区二:先购买,再讨论流程
软件可以帮助流程变得可见,但不能替组织回答谁有权优先级排序、什么叫完成、临时需求如何插入、冲突由谁决策。流程规则缺失时,团队常把不一致的做法直接搬进系统,最后得到多个状态名、多个优先级口径和一堆无人维护的字段。
上线前至少明确三个决定:任务由谁创建、状态变更由谁负责、例外情况如何处理。规则可以很轻,但必须可解释。若某类工作无法在现有规则中安放,先判断是业务确实特殊,还是流程责任没有说清。
3. 误区三:只听管理层演示,不让一线用户试做
演示通常展示理想路径:信息完整、权限正确、负责人在线、没有临时变更。实际使用则包含补充上下文、处理缺失字段、改期、转交、搜索历史记录等琐碎动作。一线成员每天要重复这些动作,少一两步都可能决定系统是否被持续采用。
试点用户不能只有项目经理和部门负责人。至少应包含执行者、流程负责人、管理员和需要查看汇总信息的管理者。四种角色操作同一份真实任务,才能发现“管理层看得见、执行者却不愿填”或“成员操作方便、管理者无法汇总”的冲突。
4. 误区四:把低价当作低总成本
软件账单只是总成本的一部分。迁移、培训、流程梳理、权限管理、集成维护和成员切换都需要投入时间。免费或低价方案可能适合验证需求,但如果团队每周还要花数小时手工汇总、修正数据或维护多个来源,表面节省并不代表总体成本更低。
反过来,采购高阶套餐也不会自动提高效率。若团队尚未形成稳定使用习惯,先把预算投入到必要的基础流程、管理员培训和数据清理,往往比购买尚未验证的高级功能更稳健。评估总成本时,要把“购买成本”和“使用成本”分开记录。
5. 误区五:把迁移理解成导入一张表
老系统里的数据通常有隐藏语义:某个状态表示已完成,另一个状态却表示等待验收;相同名称的负责人可能属于不同部门;表格中的日期可能是计划日期,也可能是实际日期。只导入标题、负责人和截止时间,会让旧问题带着新界面继续存在。
迁移前要划分哪些历史数据必须完整保留、哪些只需归档、哪些应该清理。还要检查关联关系、附件、评论、权限和报表口径是否可迁移。对于无法完整迁移的部分,要提前决定保留只读档案、分批迁移还是建立映射说明,避免上线后才发现关键决策依据丢失。
五、专业判断逻辑:用可验证的流程选出适合工具
1. 先定义结果指标,避免把活跃度当成效率
登录人数、创建任务数和评论数只能说明系统被使用,不能说明项目变快了。选型目标应更接近业务结果,例如跨团队等待时间缩短、重复录入减少、延期原因可追溯率提高、风险提前暴露,或者月末汇总所需时间下降。
每个目标都要有口径、时间窗口和责任人。比如“汇总效率提高”过于模糊,可以改成“项目负责人每周整理状态的人工时间从基线记录值下降,同时未更新任务比例不增加”。这样能避免团队为了减少填报时间而干脆不维护数据。
2. 用同一份真实任务测试所有候选工具
公平比较的前提是给所有候选工具相同的输入。准备一份包含正常任务、临时插入、依赖延期、需求变更、验收失败和跨团队协作的样例,要求每家工具完成同样的设置和操作。不要让不同供应商各自挑最擅长的演示场景。
- 选一个真实但范围可控的项目,脱敏后保留实际工作结构。
- 写出参与角色、任务类型、关键状态、权限要求和验收条件。
- 记录从创建项目到成员完成核心操作所需的步骤与时间。
- 加入一次变更和一次延期,观察依赖、提醒和报表如何更新。
- 请执行者独立完成操作,再由管理员评估配置和维护工作量。
- 用同一评分表记录结果,所有候选都按相同标准判断。
这里要特别区分“厂商或实施顾问帮忙搭好”与“团队自己能维护”。前者能证明功能可能实现,后者才能证明组织能长期运行。演示里临时配置的自动化,若没人知道触发条件和失败处理方式,就不应算作已经落地。

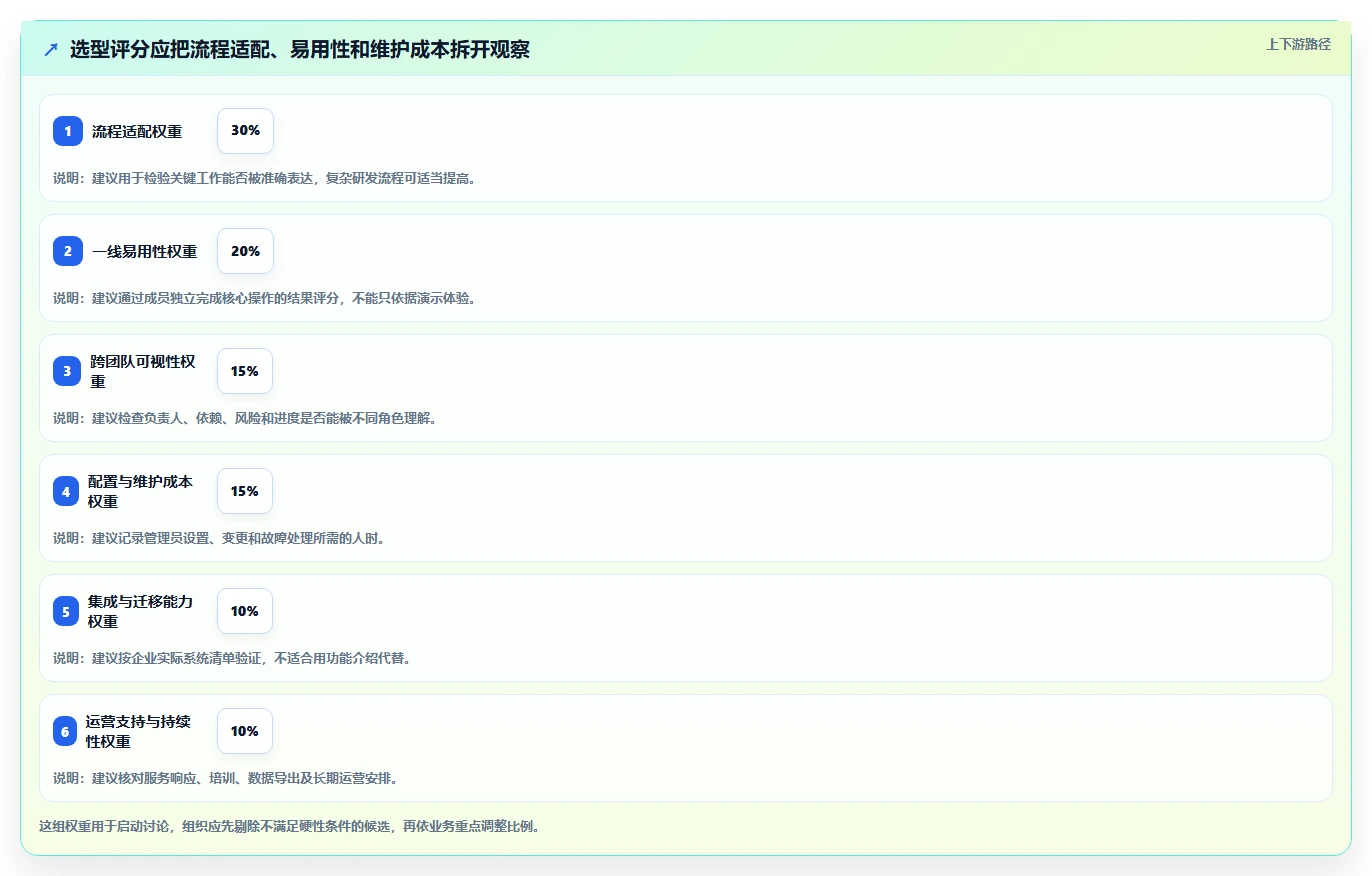

3. 评分时给硬性条件设否决权
综合评分可以帮助整理意见,但不应该把所有维度简单加总。安全、权限、数据导出、关键集成这类门槛一旦不满足,应直接淘汰,而不是用易用性高分补回来。通过门槛后,再对流程适配、采用难度、治理成本和扩展能力评分。
一个可操作的评分框架是:流程适配占30%,一线易用性占20%,跨团队可视性占15%,配置与维护成本占15%,集成和迁移能力占10%,供应支持与可持续运营占10%。这些权重只是起始模板;研发组织可以提高流程适配权重,快速变化的小团队可以提高启动速度和易用性权重。
每项评分都需要附证据。例如,流程适配给4分,不要只写“整体不错”,而应记录“需求变更后关联任务可以被识别,但测试结果需要手动补充”。分数的价值在于保留判断理由,方便试点结束后复盘,而不是制造看起来精确的排名。

4. 把试点设计成一次小型运行,而不是短暂试用
只让团队试用几天,通常只能测到注册、建任务和界面熟悉度。一个有判断价值的试点,应覆盖至少一个完整工作周期,并经历至少一次状态变更或异常处理。若业务节奏较长,可用两个到四周的小范围试点;周期长度应由工作实际决定,而不是机械追求统一天数。
试点期间,每周记录使用问题和流程问题。前者可能是搜索不便、通知太多、操作步骤过长;后者可能是负责人不清、审批规则冲突、任务完成定义不一致。两类问题要分开,否则团队容易把管理规则问题归咎于软件,或者把产品缺陷误认为员工不配合。
5. 采购前核对套餐和合同,不依赖旧价格截图
软件定价可能因地区、用户数量、套餐、计费周期、服务范围和合同条款变化。对2026年的采购决策,我不建议引用几年前的价格截图或第三方汇总页作为预算依据。应分别核对厂商当前官方价格说明、功能套餐表、数据处理条款、支持服务范围和正式报价。
核价时把总费用拆成订阅费、实施费、培训费、集成费、存储或使用量费用,以及续约后的费用变化。还要确认试用期结束后的数据导出方式、账号停用规则和合同终止后的资料处理。预算审批不是只问“每人每月多少钱”,还要问“退出或扩容时成本如何变化”。
六、具体案例与数据观察:用一个模拟团队说明怎么验证
1. 场景设定:120人软件团队,三个研发小组共用一条交付链路
以下是一个情景模拟,用于展示选型方法,不是某家企业的真实访谈数据,也不代表任何工具上线后的承诺。假设团队有120人,分成三个研发小组,产品、研发、测试和项目管理人员需要共同跟踪需求、缺陷和版本发布。当前使用表格加聊天沟通,负责人每周需要手工整理进度。
团队在试点前先记录基线:每周项目汇总耗时约9小时;跨组依赖事项从发出到确认平均约2.5个工作日;任务按期完成比例约68%;延期事项中能明确归因的约55%。这些数字是模拟设定,实际组织应通过自己的记录获得基线,不能照抄成行业平均值。
此场景下,我会同时评估PingCode和Jira等研发管理候选,并用相同样例验证需求到交付的追踪、缺陷进入迭代的处理方式、测试与验收的关联、跨组依赖可视性,以及项目汇总所需人工时间。若团队的主要难题其实是跨部门审批和内容排期,则不应因为人数多就默认选择研发工具。
2. 试点方案:从真实流程里挑出五个关键动作
模拟试点不做全量迁移,先选一个迭代或一个版本交付范围。将任务分成需求、开发、缺陷、测试和发布准备几类,让三组成员都参与;保留一次需求变更、一次缺陷插入和一次依赖延期,避免只测“顺利完成”的理想路径。
- 产品负责人创建需求并补齐目标、优先级和验收标准。
- 研发负责人拆解工作,明确责任人、估算方式和依赖关系。
- 测试人员关联缺陷与验证结果,记录未通过的原因。
- 项目负责人查看跨组风险,确认哪些事项影响版本日期。
- 管理者检查汇总报表,追问数据能否回溯到具体工作项。
每个动作都记录完成时间、需要的支持次数、发生的重复录入和数据遗漏。若某个候选工具的配置由管理员完成,而成员实际操作顺畅,这可能是可接受的权衡;但如果所有变化都要管理员代办,就要把这项持续投入折算进运营成本。
3. 模拟观察:系统上线不应只看任务按时率
假设试点后出现如下变化:周度汇总耗时从9小时降到4小时,跨组依赖确认时间从2.5个工作日降到1.5个工作日,延期原因可追溯率从55%升到82%,但按期完成比例仅从68%升到72%。这不一定表示工具效果有限,也可能说明排期准确度、需求稳定性或资源冲突才是更大的约束。
如果团队只看按期完成率,可能错过真正的改善:风险现在更早暴露,管理者能更快识别阻塞,项目复盘有了更可靠的依据。反过来,如果汇总耗时减少,但任务信息完整度下降,项目负责人仍要靠私聊补齐情况,就不能说系统已经真正接住了工作流。

4. 为什么指标要成组看:避免“报表变好,项目没变好”
任务按时率受估算质量、需求稳定性、人员安排和外部依赖影响,不可能只由软件决定。工具通常更容易直接影响信息可见性、状态更新及时性和重复整理负担;只有当团队基于这些信息改变决策,业务结果才可能继续改善。
我会把指标分成三层:过程指标看状态更新及时率、责任人确认时间和依赖等待;协作指标看重复录入、问题响应和信息完整度;结果指标看交付准时性、延期原因和返工情况。过程改善了而结果没改善,说明瓶颈可能在其他环节;结果改善但过程指标恶化,也要检查是否以加班或减少质量验证换来了短期交付。
5. 验证因果:不要把同期变化全部归功于工具
试点期间可能恰好遇上需求减少、团队扩员、项目范围缩小或负责人更换。为了避免错误归因,可以保留一个相似团队作为对照,或者先后分批上线;至少要把项目规模、工作类型和业务周期变化记录下来。没有条件做严格对照,也应在结论里清楚写出限制。
数据最好由系统记录、工时日志或统一表单获得,并说明样本范围与统计时间。若数据来自成员回忆,应标注为访谈估计;若是模拟值,就明确说是模拟。把数据来源讲清楚,不会削弱文章或决策,反而能防止读者把示意数字当成行业事实。
七、不同情况下的行动建议:按组织成熟度安排顺序
1. 如果团队少于20人,先验证最小协作闭环
小团队不必一开始搭建完整项目治理体系。先明确任务入口、负责人、截止日期、当前状态和完成条件,再试用轻量看板或易上手的工作管理工具。关键不是追求完整报表,而是让任务不再藏在个人聊天记录里。
建议先运行一个短周期项目,观察成员是否愿意主动更新状态、负责人能否不额外催问就看见风险。若看板数量开始变多,且负责人每周需要人工拼接进度,再评估跨项目汇总和权限能力是否成为新需求。
2. 如果团队有20至100人,优先解决跨团队依赖和口径差异
这个规模的团队常见问题不是缺少任务工具,而是小组各自形成不同状态和优先级定义。此时适合先建立最小共同口径:任务类型、责任人、状态含义、风险标记和完成标准。不同团队可以保留必要差异,但跨团队汇总的字段要尽量一致。
试点最好跨两个或三个团队,而不是在单一小组内部完成。比较工具时,重点记录依赖响应速度、信息重复录入、项目负责人的整理时间,以及新成员理解流程所需的时间。这个阶段的管理目标通常是“信息可协作”,不一定是“所有流程完全统一”。
3. 如果组织超过100人,必须把治理成本纳入选型
中大型组织的工具选型,除了产品功能,还涉及权限边界、部门差异、数据汇总、流程变更、管理员储备和支持机制。若研发过程需要统一管理,PingCode可以进入对比范围;如果组织依赖既有研发工作流与生态,也应同步验证Jira等方案。最终判断要回到具体流程和现有技术环境。
这类组织应该指定业务流程负责人和平台管理员,建立配置变更申请、测试、发布和回滚规则。不要让每个团队都能随意修改全局状态,也不要让所有需求都堆给一位管理员。治理的目标不是限制团队,而是确保关键数据含义稳定、关键权限可审计。
4. 如果团队分布在多个地区,先验证网络、支持与合规
分布式团队要实际检查登录体验、通知时效、移动端可用性、时区处理和服务支持渠道。还要核对数据处理、存储区域、访问审计和合同责任是否符合组织要求。厂商的功能说明不能代替企业自己的安全评估和法律审查。
若团队在不同地区使用不同身份系统或协作工具,集成稳定性也应进入试点。不要只确认“支持集成”,要测试账号同步、权限变化、通知重复、失败告警和断开后数据如何处理。一个没有失败监控的自动化,可能只是在不知不觉中制造新的信息孤岛。
5. 如果业务仍在快速试错,先买可逆性
业务流程还没有稳定时,不要过早把所有细节固化为复杂状态机。优先选择能够小范围验证、容易导出数据、方便调整模板的方案,并约定哪些规则是试点规则、哪些是正式制度。每两到四周复盘一次,决定保留、简化还是替换。
可逆性包括能否导出核心数据、能否调整权限、能否停止自动化、能否保留历史记录,以及退出成本是否可接受。流程变化快的团队,灵活工具的价值不只是能做更多配置,而是改错之后可以低成本回到可用状态。
八、不同情况下的取舍:把不能同时最大化的目标说清楚
1. 高度定制与低维护成本,通常不能同时拉满
高度定制可以贴近复杂业务,但每多一个特殊字段、例外状态和自动化规则,就多一份解释、测试和维护责任。若团队缺少稳定管理员,先采用有限的共同流程,往往比追求所有边界都被系统自动化更稳妥。
我会优先定制会改变决策或风险控制的流程,暂缓只为了展示效果而增加的配置。一个字段如果没人用来分派工作、判断风险或复盘,就要考虑是否真的需要长期保留。
2. 全组织统一与团队自主,需要分层解决
统一工具不等于统一每个细节。组织可以统一身份、关键数据口径、权限原则和组合视图,同时允许不同团队在任务类型、局部状态或模板上保留差异。若把所有团队锁进同一套流程,特殊工作可能转回表格;若完全放任差异,管理层又难以汇总。
较稳妥的做法是定义“必须一致”和“允许变化”两层。前者包括风险定义、项目负责人、关键日期等跨团队信息;后者包括团队内部的执行步骤和局部视图。每一类差异都要有负责人和有效期,避免临时例外永久化。
3. 快速上线与完整迁移,应该根据风险分批处理
快速上线能尽早让团队看到价值,但一次性迁移全部历史资料会拉长周期、增加出错面。若旧数据主要用于查询,可考虑先保留只读档案,把当前项目和必要关联迁入新工具;若历史关系直接影响合规、质量追溯或客户支持,则必须把迁移验证放在上线门槛里。
迁移前抽取一批具有代表性的记录,包括附件、关联项、评论、不同状态和权限案例,逐条核对导入结果。先小批验证再扩大范围,比导完所有数据后才发现字段映射错误更经济。
4. 功能覆盖与易用性,要以高频动作决定优先级
很少使用的高级能力不该压过每天都会发生的核心操作。团队可以列出最高频的五个动作,例如查看待办、更新状态、补充上下文、确认依赖、提交验收,再比较每款工具完成这些动作的步骤数、所需权限和错误恢复方式。
如果一个工具功能广,却让高频动作更绕;另一个工具能力少,却能让多数成员稳定采用,后者可能更适合当前阶段。未来需求出现时,再评估扩展能力,而不是为了尚未发生的需求提前承担长期复杂度。
5. 订阅价格与退出成本,要放进同一张预算表
采购时不仅比较首年报价,也应核算续约、扩容、培训、服务、集成和数据迁移成本。特别要问清账号数变化、套餐升级条件、合同周期、试用结束后的数据处理方式,以及更换工具时关键关联信息能否带走。
如果候选工具价格接近,真正拉开差距的可能是实施与运营时间;如果价格差距显著,就要判断低价方案是否缺少关键权限、自动化、审计或服务能力。采购决策应该让业务负责人、技术、安全和财务共同确认假设,而不是只由一个部门看报价表。

九、结尾:让软件减少协调成本,而不是增加管理动作
1. 记住这条选型原则
项目管理软件真正的价值,不是把更多信息搬进一个系统,而是让工作从提出、分派、执行到验收的关键交接更可靠。最适合的工具,未必是功能最多或名气最大的那一个,而是能在你的业务约束下让信息少断一次、责任少模糊一次、决策少等待一次的那一个。
对研发团队,优先验证需求到交付的链路和组织级治理;对跨职能团队,优先验证任务责任、依赖和项目汇总;对小团队,优先验证学习成本和持续采用。六款候选工具都可以作为评估起点,但不应跳过真实任务试点,也不应把示意评分当成产品实测结论。
2. 下一步就从一张试点表开始
选一个有代表性的项目,记录上线前基线,定义五个核心操作、三类异常场景和一组结果指标。让执行者、负责人、管理员和管理者共同试用同一份工作样例,并记录操作时间、重复录入、数据遗漏、配置投入和用户反馈。
试点结束后,先淘汰未满足安全、权限、集成和流程门槛的候选,再比较采用成本、维护负担与实际结果。价格和套餐以厂商当前官方说明及正式合同为准;试点数据要注明来源、范围和限制。先证明工作流变顺,再扩大采购范围;先让团队愿意用,再追求系统里什么都能管。
常见问题解答(FAQ)
1. 2026年选项目管理软件,6款热门工具应该怎么比较?
我在挑工具时最容易被功能清单带偏:看起来每款都能建任务、排进度、发通知,但团队真正卡住的往往是交接和责任不清。我该按什么顺序比较,才能避免买到功能很多、实际没人愿意用的工具?
先按工作方式筛选,而不是给六款工具排一个脱离场景的总名次。
Jira更常用于软件研发及缺陷跟踪,Asana偏跨职能任务协作,Trello适合轻量看板,ClickUp强调在单个平台组合多种工作视图,monday.com偏可视化流程管理,Microsoft Project更适合依赖关系和计划排程较重的项目。具体功能、权限与套餐会变化,采购前应核对当前版本。
我建议用同一组权重做初筛:核心流程适配度占35%,团队上手成本占25%,自动化与集成占15%,权限和报告占15%,总拥有成本占10%。每项按1,5分打分,并让实际使用者参与评分。若一个工具在核心流程上只有2分,即使界面漂亮、功能总分高,也不该靠其他项目把它“平均”成首选。
真正有区分度的不是功能数量,而是团队是否需要复杂工作流、跨部门视图、依赖排程,还是只需要把任务负责人和截止日期说清楚。先明确这一点,再比较工具,通常比逐个观看产品演示更省时间。
2. 研发团队和市场团队分别适合哪类项目管理工具?
我所在的团队既做版本迭代,也要推进活动、内容和设计协作。研发同事希望任务状态和缺陷能串起来,市场同事则更关心审批、日历和跨部门进度;如果只买一套工具,怎样判断统一管理是便利还是妥协?
研发流程若包含待办、迭代、缺陷、版本和发布状态,优先检查工具能否把这些对象连成闭环,并支持团队按自己的流程配置状态。Jira常被纳入这类候选;但若团队只是用看板分派少量开发任务,较轻量的工具也可能够用,没必要为了复杂流程支付学习成本。
市场和运营团队通常更需要清晰的负责人、截止时间、审批节点、内容日历及跨团队状态视图。Asana、Trello、ClickUp和monday.com都可进入试用名单,关键是用真实的活动流程验证:需求提出后,能否一路追踪到审核、发布和复盘,而不是只看首页是否美观。一套工具不一定要覆盖所有部门。
若两类团队需要的流程、权限和指标明显不同,强行统一可能产生大量定制和维护工作;可以先统一项目状态、负责人和汇报口径,再允许团队使用适配的工作视图。Microsoft Project则更值得在依赖关系、资源排期和计划基线是刚需时重点评估,不应仅因名称熟悉就默认适用。
3. 试用项目管理软件时,怎样判断它是不是真的适合团队?
我不想只让管理员试用后就拍板,因为管理员觉得配置方便,不代表一线成员每天愿意更新任务。我该设计怎样的试用,才能看出工具在真实协作里会不会增加负担?
用两周做一个小范围试点,选一个正在进行的真实项目,覆盖约8,12名不同角色的成员,并准备20,30条真实任务、至少一次审批和一次延期变更。这些数量是便于观察的试点设计,不是行业基准;团队规模较小时可以相应缩减。测试前先冻结一套基准流程,避免每款工具都换一套任务规则。
记录四类指标:新成员完成首个任务所需时间、任务按时更新率、负责人或状态不明的任务数、会议中用于追问进度的时间。也要观察成员是否转回聊天软件或表格维护“第二份真相”。若试用期内信息重复录入越来越多,往往说明流程或集成不合适,而不只是培训不足。
试用结束时请一线成员独立完成创建任务、变更负责人、查找阻塞项和生成进度摘要等操作,再访谈管理员。决策时把“能否完成核心工作”放在“功能是否齐全”之前;若关键动作需要反复培训或绕路配置,应先调整流程或淘汰候选,而不是期待上线后自然变好。
4. 比较项目管理软件时,除了订阅价格还要看哪些隐性成本?
我看报价时通常先比较每人每月费用,但担心真正花钱的是实施、迁移和后续维护。除了套餐价格,我应该把哪些成本算进去,什么情况下价格更低的工具反而更贵?
先算三类总成本:订阅与附加功能费用、迁移和配置工时、持续管理成本。席位数、访客权限、存储、自动化额度、单点登录、审计和高级权限可能受套餐限制,价格页上的基础单价不一定等于团队实际可用的价格。采购前应按预计人数和必需功能取得书面报价,并确认年度计费、升级条件及数据导出方式。
迁移成本常被低估:旧任务的附件、评论、历史状态、用户权限和关联关系未必能完整导入。试迁移时抽查至少三类记录,普通任务、带附件的任务、跨项目关联任务,并记录需要人工修复的比例。若关键历史信息无法保留,就把留存旧系统的期限、访问权限和额外维护工时纳入成本,而不是只比较导入是否成功。
低价工具在以下情况下可能更贵:需要大量定制才能跑通流程、缺少必要集成导致重复录入,或管理员每周都要花时间修复权限和报表。建议用一年期总拥有成本比较候选项,并为实施和培训单独留预算;若团队流程尚未稳定,先用小范围试点验证需求,比一次性购买长期套餐更稳妥。
文章包含AI辅助创作:选对项目管理软件工具事半功倍:2026年6大热门工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/249832
