项目经理必备:2026年最受欢迎的5款项目管理软件哪个好用推荐
项目管理软件选错,最先变多的往往不是效率,而是字段、提醒和“请更新进度”的消息。面对 PingCode、Jira、Asana、ClickUp、monday.com 这五类常见选择,我不会只问“哪个功能最多”,而会先问:团队的工作对象是什么、协作边界在哪里、谁负责持续维护项目数据。适合研发团队的工具,未必适合市场团队;个人觉得顺手的界面,也不一定能支撑百人组织的权限、流程和审计要求。
本文按工作场景、落地成本和治理能力拆解差异,并用明确标注的情景模拟数据说明怎么选,避免把功能清单误当成选型结论。
一、先讲核心结论:选软件先选工作方式,不先选功能数量
1. 五款工具各自更适合什么团队
如果团队以产品研发为主,需要把需求、迭代、缺陷、测试和发布放在同一条交付链上,我会优先把 PingCode 放入候选。它更适合中大型企业及 100 人以上组织,尤其是产品、研发、测试、项目管理彼此依赖的团队。选型时重点验证需求到交付的关联、权限颗粒度、跨团队数据视图,以及既有研发工具能否衔接。
如果组织已经采用 Atlassian 生态,项目依赖复杂,且团队愿意投入管理员维护工作流,Jira 通常值得重点评估。它的灵活性是优势,也是成本来源:规则、字段和状态一旦缺乏治理,项目空间容易各自演化,最后出现同一类工作在不同团队有不同口径的情况。
如果主要管理市场活动、客户交付、内部运营等跨职能工作,Asana 的任务组织、项目视图与责任分配方式更容易让非技术岗位理解。ClickUp 适合希望在一个工作空间整合任务、文档和多种视图,并愿意通过模板和规则不断打磨工作方式的团队。monday.com 则适合重视可视化看板、流程配置和业务团队自主搭建的组织。
我的核心判断是:五款工具没有脱离场景的绝对第一名。评估时应把“流程适配、采用难度、治理成本、集成条件、可持续维护”放在功能数量之前。一个没人持续更新的高级看板,对管理决策没有价值;一个字段少但团队每天都愿意使用的工作台,反而可能更有效。
2. 快速决策表:先定位,再试用
| 工具 | 优先评估的场景 | 主要优势方向 | 选型时重点验证 | 常见风险 |
|---|---|---|---|---|
| PingCode | 中大型组织的产品研发、研发项目与质量协同 | 更贴近研发交付链的协作组织方式 | 需求、迭代、测试、缺陷之间的关联,以及权限和集成 | 流程设计若过度复杂,团队仍可能转回表格和即时消息 |
| Jira | 技术团队、复杂工作流、多项目并行 | 配置灵活,适合需要细化任务和状态流转的团队 | 管理员投入、字段规范、跨项目报表与生态兼容 | 配置自由度高,容易形成维护负担和口径不一致 |
| Asana | 市场、运营、客户交付和跨职能项目 | 任务责任与项目进度表达较直观 | 复杂依赖、资源视图、权限和现有系统集成 | 特殊研发流程可能需要额外约定或外围工具 |
| ClickUp | 希望集中任务、文档与多种工作视图的团队 | 可组合的工作空间和较丰富的配置方式 | 模板治理、功能学习成本、信息架构与性能体验 | 功能铺得太开,可能让团队花更多时间配置而非交付 |
| monday.com | 可视化流程、业务跟进和团队自助配置 | 面向业务流程的看板和自动化表达 | 跨项目汇总、权限边界、复杂依赖与数据迁移 | 看板容易增长,需提前约定命名、字段和归档规则 |
这张表不是产品排名,而是第一轮筛选工具。实际功能、套餐、区域可用性和集成范围会调整,正式采购前应核对各产品官方文档和当前合同条款。尤其不要仅凭演示环境判断协作体验:演示通常展示“可以配置什么”,试点更能说明“团队愿不愿意持续用”。
3. 我会先排除三类不合适的候选
第一类是核心工作流无法表达的工具。例如,团队需要追踪需求、缺陷、测试和发布关系,候选工具却只能记录孤立任务,就要评估是否需要额外系统以及维护这些系统的成本。
第二类是没有明确系统负责人的工具。项目管理软件不会自动替团队治理状态、字段、权限和模板。如果没人负责制定规则、处理重复空间、回应使用问题,工具上线后的混乱只是延迟发生。
第三类是无法通过安全、合规和采购审查的工具。组织应在试用早期确认数据存储、访问控制、账号管理、审计能力、备份与退出机制,不能等到全员迁入后再发现审批不通过。

二、背景和真实场景:工具问题经常是流程问题的放大器
1. 任务多不等于项目管理成熟

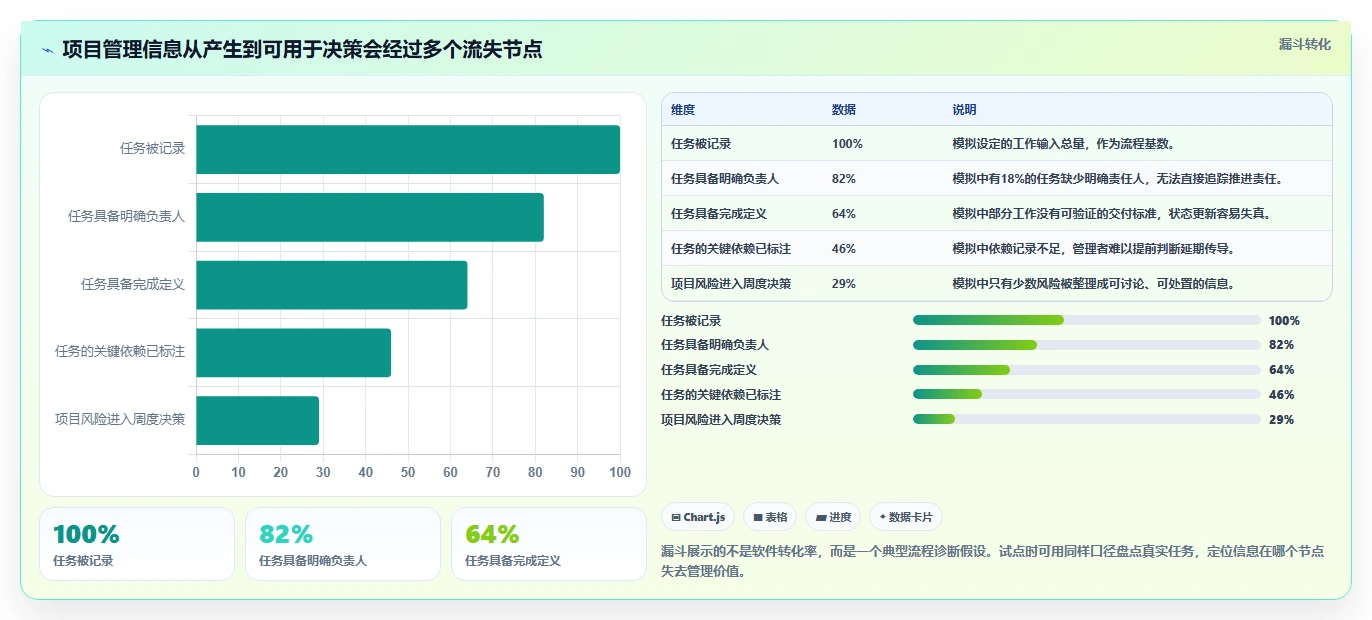

我在做选型分析时,会先观察团队如何回答几个简单问题:当前项目的目标是什么?谁对结果负责?最可能延期的依赖是什么?哪些任务需要升级处理?如果这些问题无法回答,增加一个看板通常只会让混乱变得更可见。
很多团队把“任务已经录入”当成管理完成。实际上,任务记录只是输入。项目管理还需要明确负责人、完成定义、依赖关系、优先级和更新频率。如果任务状态有“进行中”,却没有进入条件、退出条件和阻塞处理规则,这个状态对管理者的预测能力很有限。
例如,某市场团队把内容、设计、法务审核和投放都放进一个项目。表面上任务齐全,但法务审核依赖素材定稿,投放依赖预算批准;如果依赖关系没有明确记录,项目经理看到的只是四列任务,无法判断延期是否会传导到上线日期。问题不在看板颜色,而在工作之间的因果关系没有进入管理流程。
2. 研发、运营和客户交付需要不同的“项目对象”
研发团队经常以需求、迭代、缺陷、测试和版本作为关键对象。任务之间不仅有先后关系,还可能要追溯“某个需求由哪些代码变更实现、经过哪些测试、最终进入哪个版本”。这类团队选工具时,应该观察工作项之间是否能形成可查证的交付链。
市场和运营团队更常围绕活动、渠道、内容、预算、审核与发布日期协作。对他们来说,易读的时间线、任务责任人、审批过程和跨部门状态可能比复杂的研发工作流更重要。若工具要求每位协作者先理解一套工程术语,采用成本就会明显上升。
客户交付团队通常面对里程碑、客户责任、内部资源和风险同步。项目经理需要从多个项目中识别延期、资源冲突和待客户确认事项。此时,单个项目看板好看并不够;跨项目汇总、权限隔离、模板复用和状态口径更值得验证。
3. 组织规模会改变工具的主要矛盾
小团队的问题通常是信息散落:任务在聊天里,时间在表格里,决定在会议纪要里。小团队最需要的是尽快建立唯一的工作入口,减少重复维护。流程太重会让成员绕过系统,因此起步阶段宜限制字段数量和审批层级。
到了多团队协作阶段,问题变成标准不一致。不同项目使用不同状态、优先级和完成定义,管理层无法汇总,成员又不知道该看哪个视图。此时需要模板、共享字段、角色权限和跨项目报表,但也要避免一套中央流程压死所有团队的差异。
中大型组织还要考虑治理责任:谁有权创建全局字段?谁能调整项目权限?离职账号如何处理?历史数据如何归档?如果工具覆盖研发交付,谁维护需求、缺陷、测试和发布之间的规则?这类问题不一定出现在产品演示里,却会决定上线半年后的可用性。
4. 选型应该从一次完整工作流开始
我建议不要一上来就把全公司所有项目迁入试用环境。先选一条具有代表性的完整工作流,例如“需求提出,评审,排期,执行,测试,发布”,或“活动立项,创意,审核,上线,复盘”。把真实角色、依赖、异常和审批都带进去,才能测出工具的边界。
试点时至少要包含一位项目负责人、两类执行角色和一个跨团队协作方。只让管理员试用,测到的是配置能力;只让项目经理试用,测到的是管理视角;把执行人员也纳入,才能看到更新负担和理解门槛。

三、拆解常见误区:功能更多,未必让项目更可控
1. 误区一:把功能数量当成能力
产品页面上列出任务、甘特图、自动化、文档、目标、仪表盘,并不代表团队都能用好这些能力。每增加一类功能,通常也会增加配置、培训、权限解释和数据维护的成本。功能只有进入稳定的工作习惯,并产生可复用的数据,才算真正形成能力。
我的判断方式是把功能拆成“必须、重要、暂不需要”三层。必须项是没有它就无法跑通关键流程的能力;重要项是能改善协作但有替代方式;暂不需要项是当前没有明确负责人或使用场景的能力。试点期间,暂不需要项不应成为采购决策的加分项。
例如,团队可能被高级仪表盘吸引,却还没有统一“已完成”的定义。此时仪表盘只会把不同项目的状态汇总成一个看似精确、实际不可比的数字。先统一数据口径,再做可视化,通常比先做报表更省时间。
2. 误区二:把看板上线当作流程完成
看板能展示工作流,却不会替团队决定工作流。一个简单的“待办、进行中、完成”可以适用于个人任务,但未必适合需要评审、阻塞、待客户确认、测试和发布的团队。状态越多也不一定越好,关键是每个状态都能推动下一步行动。
我会特别检查两件事:第一,状态变化由什么事件触发;第二,状态停留过久时谁需要采取什么动作。若答案只是“项目经理催一下”,说明系统还没有帮助团队识别和处理异常。
状态设计应服务于决策,而不是装饰。若管理者需要知道“等待外部确认”的任务数量,就应该把它从普通进行中状态中区分出来;如果某状态不影响排期、责任或升级路径,就要审视是否有必要保留。
3. 误区三:认为所有团队都应该使用同一套模板
统一模板有助于汇总,但统一过头会产生大量无意义字段。研发团队需要追踪版本、测试和缺陷,市场团队可能需要渠道、预算和审批节点。强行把所有信息塞进一个通用项目模板,容易让成员填一堆与自己无关的数据。
更可行的做法是统一少数管理口径,例如项目负责人、目标日期、风险级别和状态定义;具体执行字段则允许团队按工作类型配置。这样既保留管理层汇总的基础,也不给一线流程增加过多摩擦。
4. 误区四:只算订阅费,不算总拥有成本
采购报价只是直接成本的一部分。实施配置、数据迁移、培训、管理员维护、集成开发和成员的持续更新时间,都会影响总拥有成本。免费或低价工具如果要求大量人工拼接信息,未必比付费方案便宜;高价工具如果大量能力闲置,同样不划算。
我会把费用至少拆成三层:产品订阅与服务成本、上线和维护成本、团队使用成本。最后一项常被忽略,却可能最大。比如一个流程每位成员每天多花几分钟找任务、补字段,团队规模越大,时间成本越容易超过采购差价。
| 成本项目 | 试算方法 | 容易漏算的地方 |
|---|---|---|
| 订阅与服务 | 按实际付费人数、所需套餐和服务周期估算 | 来宾账号、外部协作者、增购模块和续费调整 |
| 配置与迁移 | 记录流程设计、字段整理、数据清洗与迁移工时 | 重复任务、失效附件、历史权限和状态映射 |
| 运营维护 | 估算管理员每月处理权限、模板、培训和问题的时间 | 流程变更后没人更新文档,报表口径逐渐漂移 |
| 成员使用 | 抽样记录创建、查找、更新和会议同步耗时 | 系统外重复记录、重复提醒以及额外汇报工作 |

四、专业判断逻辑:用可验证的标准选,不靠演示印象
1. 第一步:确定项目管理软件要解决的三个问题
我会先要求选型团队用一句话描述当前最昂贵的协作问题,而不是直接讨论功能。例如,“需求在多个系统重复维护,版本发布时难以追溯”,比“希望提高协作效率”更能指导试用。
再把问题落到可观察行为:任务是否有明确负责人、阻塞能否被识别、跨团队依赖是否可见、计划变更是否留痕。每个问题都应对应一个可验证的指标或现场动作,避免把抽象愿望变成无法验收的采购理由。
最后明确边界:哪些流程本期必须迁移,哪些系统仍是数据源,哪些信息不能进入新工具,哪些团队暂不参与。边界越模糊,试点越容易变成无期限的“先试试看”。
2. 第二步:建立权重,而不是平均给分
不同组织的评价维度权重不应该相同。中大型研发组织可能更看重研发流程适配、权限治理和系统集成;市场项目团队可能更看重易上手、任务协作和可视化;受严格合规约束的企业则应先设安全与采购门槛,未通过门槛的候选直接退出,而不是靠其他高分补偿。
可以用 100 分制做第一轮比较,但先明确评分证据。举例来说,“易用性 5 分”不能只来自项目经理的个人感觉,而应观察执行成员能否在短时间内完成创建、更新、查找和交接等真实动作。
下表是一套可调整的建议权重,不是行业标准。安全、合规或部署要求属于硬性门槛时,应作为通过或不通过的判断,不宜放进加权平均稀释。
| 评估维度 | 建议权重 | 观察方法 |
|---|---|---|
| 流程适配 | 25% | 用真实工作流跑通关键节点、例外和交接 |
| 采用难度 | 20% | 观察一线成员完成常见操作所需时间和求助次数 |
| 跨团队协作 | 15% | 验证依赖、外部协作者、项目汇总和信息权限 |
| 集成与数据 | 15% | 验证身份、消息、研发或业务系统的必要连接及数据导出 |
| 管理与治理 | 15% | 检查角色、权限、模板、审计、归档及管理员工作量 |
| 总拥有成本 | 10% | 估算订阅、实施、维护与成员额外操作成本 |
评分完成后,不要只看总分。若一个候选在核心流程适配上低于团队最低要求,即便界面体验分很高,也不该进入最终采购。总分适合缩小范围,硬门槛负责避免选到“整体分数不错、关键环节跑不通”的方案。
3. 第三步:设计两周到四周的试点
试点应围绕真实项目运行,而不是用虚构任务填满空白空间。建议挑选一个周期足够短、又包含跨角色协作的项目,运行两周到四周。期间不要求所有人迁移所有工作,只要求关键流程在候选工具中完整记录。
- 选定一个代表性项目,写清目标、参与角色、里程碑和数据边界。
- 用同一套试点任务分别配置候选工具,避免某一款得到更多准备时间。
- 记录常见操作耗时、成员求助次数、任务更新率和信息重复录入情况。
- 每周收集阻塞、绕行方案和未使用功能,分清产品限制与流程设计问题。
- 试点结束后让执行者、项目负责人和管理员分别评分,避免单一视角决策。
试点的重点不是让工具“看起来很顺”,而是暴露真实摩擦。比如成员是否要在工具外再维护一张表;项目经理是否仍需逐个私聊收集进展;管理员能否在不依赖供应商的情况下调整常见配置。这些问题比演示时多点了几个功能更有参考价值。
4. 第四步:把评分和证据放在同一张表里
如果评委只填分数,项目结束后通常很难解释为什么某款工具胜出。我建议每个分数都附一条证据:观察到的实际操作、耗时、缺失能力、限制条件或使用者反馈。证据不需要复杂,但要能让采购、业务和技术团队复核。
例如,“跨团队协作 4 分”后面应写明:试点中两个团队共享里程碑视图,外部成员只能看到指定项目;但项目级资源冲突仍需要导出后处理。这样的记录既能解释分数,也能成为上线计划的输入。

五、五款工具逐一拆解:把优点和代价放在同一张桌上
1. PingCode:优先验证研发交付链与组织级治理
对中大型研发组织或 100 人以上团队,我会把 PingCode 作为研发类项目候选之一,重点看它是否能适配从产品需求到研发交付的协作方式。与只管理任务清单相比,研发场景更在意工作项关联、迭代协作、测试与缺陷跟踪,以及不同角色能否围绕同一交付目标工作。
评估时不要只看功能介绍,应把正在运行的一个真实需求带入试点:需求如何评审、如何进入计划、开发过程中怎样暴露阻塞、测试发现的问题如何关联回需求、发布后怎样追溯结果。每一步都要让项目经理和执行者分别操作一次,确认信息不是只在某个管理员视角里完整。
它的潜在优势在于研发流程可以成为评估中心,而不是先套入通用任务模板再用大量约定补足。但这不代表它适合所有部门或所有研发模式。若企业的核心项目是市场活动、销售跟进或轻量内部事务,选型应先验证非研发人员的上手体验、跨部门视图和实际工作习惯。
对于组织级采用,还应核对账号权限、数据导入导出、日志与审计要求、部署和集成方式,以及版本和套餐的实际限制。具体能力与商业条款以当前官方资料和采购合同为准,不能把旧版体验直接当作当前承诺。
2. Jira:灵活性适合复杂流程,也要求持续治理
Jira 常被技术团队纳入候选,尤其是已经围绕 Atlassian 产品建立协作习惯的组织。其配置灵活性适合需要定制状态、字段、工作流和项目视图的团队,但“能配置”并不等于“应该全部配置”。每新增一条规则,最好都能解释它解决了什么问题、由谁维护、如何处理例外。
我会在试点中测试两个层面。一是单项目内的任务流转是否清楚,二是多个项目之间的字段、状态和报表能否保持可比。很多团队在单项目里配置得很顺,真正做跨项目管理时才发现同名字段代表不同含义,或一个项目的完成状态并不等于另一个项目的完成状态。
对于已有生态的团队,要把集成成本算清:哪些应用是必须的、哪些是可选的、已有自动化是否能继续使用、升级或权限变更时由谁负责。若管理员能力不足,建议控制自定义规模,先制定字段和工作流的变更规则,再逐步开放团队配置。
3. Asana:跨职能项目管理要看责任和节奏是否清晰
Asana 的评估重点可以放在任务责任、项目节奏和跨团队可见性。对于市场活动、产品上市、客户项目和内部运营,项目成员往往不需要理解复杂的研发术语;能否快速看懂自己负责什么、何时交付、受谁影响,可能比高度定制的工作流更重要。
试用时建议设置一个真实的跨职能项目,至少包括立项、任务分配、审批、关键日期、变更和复盘。观察普通参与者是否能快速找到自己的工作,管理者是否能看出逾期和依赖,项目负责人是否还需要另外制作一份汇报材料。
如果团队要管理深度研发关系、复杂测试链路或高度定制的状态转换,就要验证它是否能自然表达这些需求,还是需要额外工具、约定或人工维护。不要因为一个工具适合业务协作,就推断它可以无成本替代研发专业流程。
4. ClickUp:整合能力有吸引力,配置边界必须先建立
ClickUp 适合被纳入“希望减少工具分散”的候选清单。对同时使用任务、文档和多种视图的团队来说,一个空间里提供多种组织方式,可能减少信息跳转。不过,功能集中也会把信息架构的责任交给团队:空间、文件夹、列表、标签和模板如何命名,谁负责清理,哪些视图是正式入口,都要提前定。
我会优先检查普通成员的日常路径:是否知道从哪里进入任务、如何判断最新说明、哪些字段必须更新;再检查管理者是否能跨团队汇总,以及复杂配置是否会影响维护。若每个部门都自由建立自己的空间,几个月后很可能出现重复模板、相似字段和难以统一的报表口径。
试点最好采用“少量功能、明确入口”的方式。不要一开始就启用所有可选模块;先跑通任务、负责人、截止时间、依赖和复盘,再根据实际阻塞逐步加入文档、自动化或其他能力。这样能分辨功能的真实价值,而不是把学习复杂度误判成产品能力。
5. monday.com:可视化流程适合业务团队,跨项目治理要实测
monday.com 值得业务团队从可视化流程和自主配置角度评估。若团队需要追踪活动计划、客户交付节点、申请审批或运营事项,直观的表格和看板表达可能降低协作门槛。试点时应特别检查看板是否能让不同角色快速判断当前状态和下一步责任。
看板灵活也会带来“板越建越多”的风险。应在试点开始前设定命名方式、负责人、归档条件和共享字段,验证跨项目汇总是否能支撑管理视角。若最终还要依赖人工把多张表复制到汇报文件里,流程的可视化优势就没有真正转化成管理效率。
若组织的工作存在复杂依赖、严格数据权限或较深的研发交付链,应把这些作为专门场景进行验证,而不是只看演示中的模板和自动化。实际支持范围、套餐约束和集成方式应以当前产品资料为准。
6. 五款工具的取舍不是“谁功能最多”
把五款工具放在一起比较时,我会先按照工作对象分组,而不是强行排一个统一名次:研发交付链优先验证 PingCode 与 Jira;跨职能项目优先观察 Asana;需要较多空间组合和整合能力时试用 ClickUp;重视可视化业务流程时评估 monday.com。这个分组是候选缩小方法,不是最终结论。
第二层再看团队已有资产。如果组织已有成熟身份管理、消息系统、代码平台或业务数据源,应优先确认集成与迁移的真实代价。第三层才比较易用性、价格和扩展能力。把顺序倒过来,容易被界面或首年价格带偏,忽略日常协作的长期成本。
六、具体案例和数据观察:用一个模拟项目看清选择差异
1. 案例背景:百人研发组织的交付信息分散
下面是一个情景模拟案例,不是某家企业的真实客户数据,也不是任何厂商的效果承诺。设定对象是一家 120 人左右的产品研发组织,包含产品、研发、测试和项目管理角色,同时推进多个版本。当前需求清单、缺陷记录、测试结果和周报分散在不同工具,管理者每周花时间收集进度,团队成员则重复更新信息。
这个案例中,企业不应先比较“谁的看板更漂亮”,而要验证交付链是否连得起来:一个需求如何进入计划,开发和测试任务怎样关联,缺陷怎样回到原需求,版本发布后能否追溯未完成事项。由于该组织规模超过 100 人,权限、模板、跨项目汇总和管理员工作量也应进入第一轮评估。
在这种前提下,我会将 PingCode 和 Jira 作为研发流程重点候选,再选一个跨职能通用工具做对照。若目标是全公司统一协作,也可以让 Asana、ClickUp 或 monday.com 参与试点,但必须使用同一条真实工作流和同一组验收标准,不能用轻量市场任务去比较复杂研发流程。
2. 试点指标:不要只测任务完成率
完成率容易被操作方式影响:有的团队把工作拆得很细,有的团队一张任务卡代表一周工作,直接比较百分比会产生误导。更值得观察的指标包括任务更新及时率、阻塞发现时间、重复录入比例、计划变更后的同步耗时、跨角色交接时间和关键依赖可见率。
试点前先写清分子、分母和时间范围。例如“任务更新及时率”可以定义为按团队约定周期完成状态更新的任务数,占应更新任务总数的比例;“重复录入比例”可以抽查同时维护在两个系统中的记录占比。定义一致,试点前后的变化才有意义。
这些指标应该搭配访谈和现场观察。数字能指出哪里有变化,却未必解释为什么变化。更新率提高可能来自自动提醒,也可能是负责人增加了人工催办;交接时间缩短可能因为流程变清楚,也可能只是项目范围变小。没有过程证据,就不应把相关变化直接归因于工具。
3. 情景模拟:小幅改善也可能比大幅承诺更可信

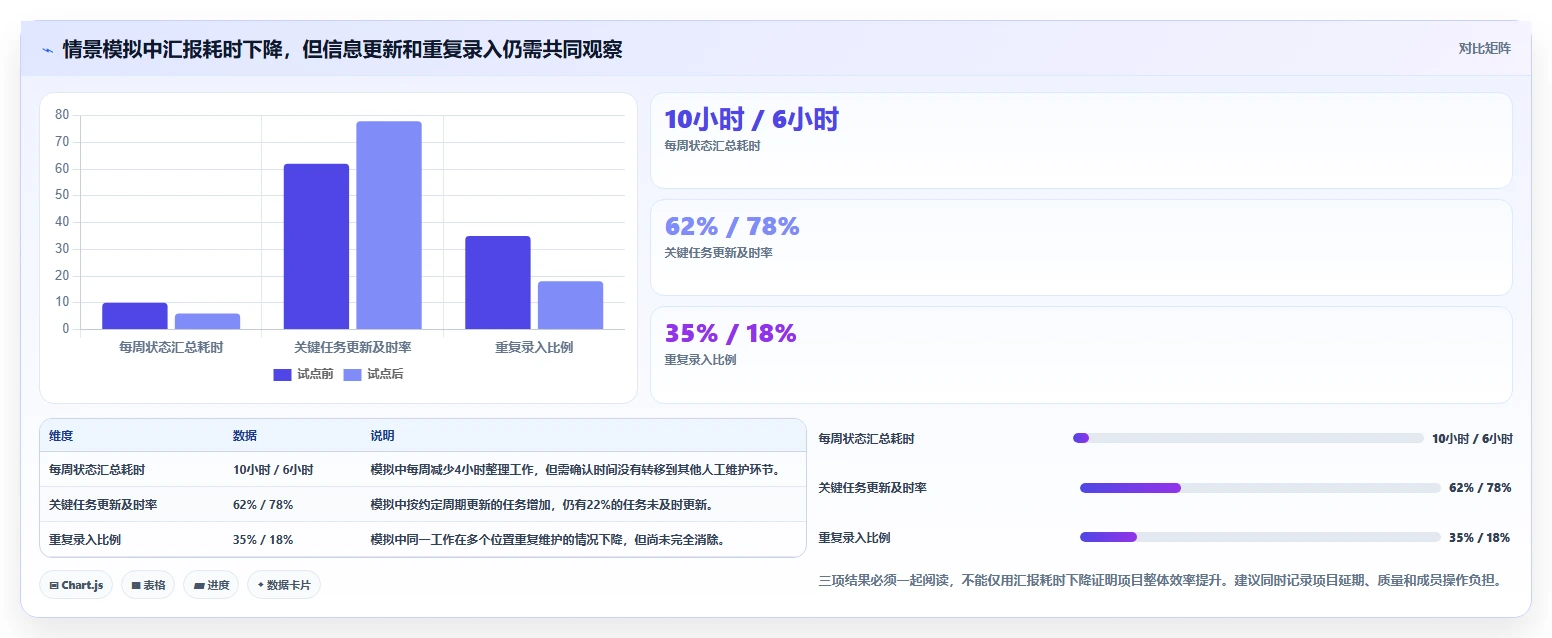

为了展示如何阅读试点结果,假设一个四周试点收集到以下模拟结果:每周状态汇总耗时由 10 小时降到 6 小时,关键任务更新及时率由 62% 升到 78%,重复录入比例由 35% 降到 18%。这些数值只用于演示分析方法,不是实际客户数据或行业基准。
我不会据此写成“项目管理软件让效率提高了 40%”。更谨慎的解释是:在这个模拟案例里,状态汇总耗时减少了 4 小时,重复录入有所下降,说明统一任务入口可能减少了整理工作;但还需要观察延期率、质量问题和成员负担,确认节省的时间没有转移到其他流程。
同时要看代价:如果试点为了提高更新及时率,要求成员每天填写十个新字段,那么表面数据变好,实际操作负担可能更高。试点验收必须同时看收益和摩擦,尤其关注新系统是否制造了额外维护工作。

4. 用结果反推工具与流程是否匹配
如果汇总时间下降,但任务更新率没有改善,问题可能在于成员仍不认同系统是事实来源,或者更新动作本身不符合工作节奏。此时应先修正更新责任和提醒机制,而不是继续增加报表。
如果任务更新率上升、重复录入减少,但团队对系统的抱怨增加,要检查是否字段过多、自动化误触发、权限申请太慢,或模板不符合实际工作。一个可持续的方案需要在信息完整和操作简洁之间取得平衡。
如果交付流程能追溯,但跨团队汇总困难,可能是项目之间使用不同的状态定义或数据结构。解决办法可能是建立少量公共口径,而非强迫所有团队放弃自己的工作方式。工具配置和治理规则应该共同演进。
七、不同情况下的行动建议:从轻试点到组织级部署
1. 个人项目经理或小团队:先解决唯一入口
如果团队规模较小,项目不涉及复杂权限和审计,我建议先选一条常见流程,把任务入口、负责人、截止时间、依赖和风险记录起来。不要因为有免费或试用方案,就一次性搬入全部历史数据;先让团队形成稳定的更新习惯,再决定是否扩展到更多项目。
小团队可以用一周检查基本操作是否顺手,用两到四周观察成员是否持续使用。试点的成功标准不应是“所有人都说界面不错”,而应是成员知道任务在哪里、项目经理不用重复询问同一条进度、风险出现后有人负责处理。
2. 研发团队:优先跑通端到端交付链
研发团队应选取一个包含需求评审、排期、执行、测试和发布的项目验证。重点确认不同工作项之间是否可追踪,迭代计划变化是否能及时反映,缺陷是否能回到相关需求或版本,管理者是否能看到真实阻塞而不是只看到“进行中”。
如果组织超过 100 人,或研发、测试、产品和项目管理跨多个团队协作,应进一步验证权限模型、公共模板、跨项目汇总、数据导出、系统集成和管理员投入。可以重点评估 PingCode 与 Jira 等研发向候选,但最终要由真实流程试点决定,而不是根据产品类别直接定案。
3. 市场与运营团队:优先看协作可读性和审批节奏
市场和运营项目常有大量临时协作者、内容审核、预算确认和固定发布日期。试点时应观察参与者能否快速找到自己负责的事项,审批是否留有记录,项目变更是否能及时通知受影响人员,以及项目结束后能否方便复盘。
如果执行者不愿更新,项目经理就会回到私聊和周报。此时应检查通知策略是否打扰过多、字段是否难以理解、任务拆分是否太粗或太细。对非技术协作场景,可把 Asana、ClickUp、monday.com 等放入候选,再用一套相同的活动流程对照。
4. 中大型企业:先确认治理与迁移条件
组织级采购要在功能试用之外安排安全、信息技术、采购和业务负责人共同评估。需要明确账号生命周期、数据权限、审计记录、数据迁移范围、历史附件处理、备份方式、供应商支持和合同退出条款。
建议先建立一份治理清单:谁维护全局模板,谁审批新字段,谁能创建工作空间,谁负责用户培训,谁在产品版本或流程变化后更新内部说明。没有明确责任人的项目,不适合直接全员铺开。
迁移范围也要分层。正在执行的项目通常需要完整迁移;已完成的历史项目可能只需要归档、索引或保留在原系统;重复、过期和没有负责人维护的数据则不应不加判断地全部导入。迁移前清洗数据,往往比上线后修复权限和重复记录更经济。
5. 现有工具很多:先决定系统边界,不急着一刀切替换
如果企业已经在用多个业务系统,不一定要把所有数据强行搬进一个项目管理平台。更现实的做法是定义系统边界:哪个系统保存客户主数据,哪个系统记录代码和构建,哪个系统管理项目交付,哪些数据只需要链接而不需要复制。
重复维护会产生口径冲突。若同一个截止日期在项目工具、电子表格和周报里分别更新,团队最终需要更多时间确认哪一个才是最新值。选型时应优先减少关键数据的双重录入,而不是追求所有信息都集中在同一界面。
八、不同情况下的取舍:哪些成本值得承担,哪些功能可以放弃
1. 选择专业深度,就接受一定的学习与治理投入
研发交付链越复杂,工具越可能需要清晰的流程设计、字段规范和管理员角色。为了让需求、缺陷、测试和发布更可追溯,团队通常要投入时间整理工作项定义和状态规则。这类投入不是产品缺点,但必须纳入上线计划。
如果团队没有管理员资源,不要一开始就配置大量自定义工作流。先保留最少的状态、字段和自动化,等稳定使用后再扩展。工具的灵活性只有在维护责任明确时才是优势。
2. 选择简单易用,就接受部分复杂场景需要补充方案
较容易上手的工具能降低一线采用阻力,但复杂的研发追溯、权限隔离或跨项目资源管理,可能需要额外约定、集成或专业系统。选型时应明确哪些场景必须原生完成,哪些可以通过链接、报表或既有系统处理。
不要把“暂时用不到”误判为“永远不需要”,也不要为不确定的未来需求提前支付很高的复杂度成本。可以设定阶段性复评:当项目数量、团队规模或合规要求达到某个门槛,再重新评估扩展能力。
3. 选择高度可配置,就接受规则治理的长期责任
配置能力通常能适应多样工作方式,但也会带来配置差异。组织应决定哪些规则允许团队自主管理,哪些必须统一;模板如何命名;什么时候归档;如何避免同名字段表达不同含义。没有治理边界,配置自由会逐渐变成维护负担。
若团队更希望快速启动,可以限制初期定制范围,并保留变更记录。任何全局配置变更都应说明影响范围、负责人和回退方式,避免一个项目的优化影响所有团队。
4. 选择单一平台整合,就确认数据迁出和系统依赖
把更多工作集中到一个平台,可能减少切换和重复记录,但也会增加对平台的依赖。采购前应检查数据导出格式、附件处理、历史记录可读性、API 或集成条件,以及合同结束时的退出安排。
整合不是目标本身。若团队为了把所有工作放在一个系统里,需要复制代码、客户资料或审批数据,反而可能带来权限与合规风险。优先整合最影响交付的工作流,而不是为了界面统一而扩大数据暴露范围。
5. 最后的选型建议:先定门槛,再用试点做决策
如果只带走一个结论,我建议把选型分成两轮:第一轮确认安全、集成、核心流程和预算等硬性门槛;第二轮用真实项目比较采用难度、维护成本和管理价值。凡是不能通过核心流程试点的工具,不要因为知名度、功能数量或演示效果而进入采购。
具体行动可以从这五步开始:
- 写出当前最昂贵的三个协作问题,并为每个问题设定可观察指标。
- 确定一条代表性项目流程,列出参与角色、交接、异常和数据边界。
- 从五款候选中筛出两到三款,按同一组任务、相同周期进行试点。
- 记录执行者操作耗时、信息重复率、更新及时性、管理员投入和风险处理情况。
- 结合证据、总拥有成本和组织治理能力做决定,并把上线后的复盘时间写进计划。
我更愿意把项目管理软件看成一面放大镜,而不是效率发动机。它能让工作、依赖和风险更可见,却不能替团队决定优先级、承担责任或解决组织冲突。2026 年选工具,真正值得追求的不是功能最全或排行榜第一,而是团队能否用更少的重复劳动,让关键事实更快到达有决策权的人手里。
下一步,先找一条正在进行且跨角色协作的项目流程,记录它现在如何创建任务、交接、更新和汇报,再用同一流程试用候选工具。只要试点问题真实、指标口径一致、成本算得完整,最后选出的方案通常比“看完产品介绍就拍板”更适合长期使用。
常见问题解答(FAQ)
1. 2026年最受欢迎的5款项目管理软件,应该怎么判断?
我搜“最受欢迎”时,常看到榜单把下载量、搜索热度和团队实际使用效果混在一起。可我真正想知道的是:这些软件是否适合我的团队,榜单又有没有能核验的数据?
“受欢迎”不等于“适合你”,也不一定代表有可靠的统一排名。搜索热度、应用商店评价、付费客户数和团队留存率衡量的是不同事情;如果榜单没有说明统计时间、样本来源和评选标准,排名更适合当作待考察名单,而不是购买结论。
更有用的做法是先按工作方式筛选五类工具:通用任务协作、敏捷研发、甘特图与资源排期、跨部门流程管理、轻量个人与小团队协作。它们服务的核心场景不同,直接用一个总分排高低,容易把“功能丰富”误当成“团队好用”。
如果要制作可复核的榜单,建议标注评测日期、版本、试用周期、测试任务和评分权重,并将“市场热度”与“场景适配”分开呈现。没有可验证的市场数据时,应明确说是选型对比,而不要把主观推荐包装成年度销量或用户数排名。
2. 中小团队选项目管理软件,功能多是不是就更好用?
我带的团队人不多,成员既要跟进任务,也要同步进度和处理临时需求。试用时我容易被自动化、报表和集成这些功能吸引,但担心买回来后大家还是回到聊天工具里沟通。
通常不是。中小团队更常见的失败原因,不是缺少高级功能,而是创建任务、更新状态和查看负责人这几步太费劲。若成员每次更新都要填很多字段,工具即使功能齐全,也可能增加管理成本,最后形成“系统里有一份、聊天记录里还有一份”的双重维护。
可用一个五人以上、持续两周的真实小项目试用:记录任务创建耗时、逾期任务是否能被及时发现、成员主动更新的比例,以及负责人能否在两分钟内找到阻塞项。下面是一组评估示例,不是行业统计:易上手30分、任务跟踪25分、协作沟通20分、权限与集成15分、成本10分。
按自己的工作重点调整权重,比照搬通用排名更可靠。试用时还要看“最低可用流程”能否跑通:任务有负责人和截止时间,变更有人记录,进度能被团队看见。先验证这条链路,再考虑自动化和复杂报表;若基础流程都没人维护,增加功能只会让空数据看起来更完整。
3. 研发团队和市场团队,选项目管理软件时重点有什么不同?
我发现同一款工具在研发同事那里评价不错,市场同事却觉得难用。我们经常跨部门合作,我不确定应该统一平台,还是按团队分别选工具,再通过集成同步信息。
差异主要在工作对象和依赖关系。研发团队往往需要看需求、缺陷、迭代和版本之间的关联,也需要快速识别阻塞;市场团队更常管理活动节点、内容审批、供应商交付和临时变更。只比较界面是否简洁,可能看不出这些关键差异。
可以拿同一个跨部门任务做演练,例如一次产品发布:研发拆解开发与测试事项,市场安排素材审核和上线节点,双方共同确认发布时间及变更负责人。评估时观察任务关联是否清晰、审批是否留痕、延误能否传递到依赖任务,以及不同角色是否能看到自己需要的信息。
如果各团队使用不同流程,先确认工具能否通过集成或稳定的数据导出同步负责人、状态和截止日期。不要为了“统一”强迫所有团队套用同一套字段,也不要让关键进度散落在无法追踪的多个系统里;统一共享信息,流程可按团队区分,通常更实用。
4. 项目管理软件试用时,怎样避免选错或低估实际成本?
我过去试用工具时,通常只建几个任务、看一眼仪表盘,就觉得操作顺手。等到真的要迁移旧项目、配置权限和培训成员,才发现成本比预期高;我该在试用期重点检查什么?
先别只做演示项目。挑一个正在进行、包含延期风险和跨成员协作的真实项目,连续跑完“导入任务,分配负责人,更新进度,处理变更,查看复盘”这条流程。试用至少覆盖一次团队例会,才能观察成员是否愿意在日常工作中主动维护信息。成本要分成订阅费和落地成本。
除账号价格外,还应核对权限或存储是否另收费、历史数据能否导出、迁移需要多少人工、管理员配置和成员培训要投入多少时间。建议记录每周维护工时;如果工具省下的追进度时间少于新增的数据维护时间,账面价格再低也未必划算。试用结束前做三项检查:随机抽查十条任务,看负责人、状态和截止时间是否完整;
让一名非管理员成员独立完成常用操作;导出数据并验证能否被团队读懂。把不通过的项目写进评估表,再与采购方确认权限、服务支持和退出方式,能减少“买得便宜、迁得困难”的风险。
文章包含AI辅助创作:项目经理必备:2026年最受欢迎的5款项目管理软件哪个好用推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/249670
读者评论
文中把研发、市场和客户交付分开讨论挺实用。我们之前试工具时只看了项目经理的视图,执行同事觉得更新步骤太多,最后还是回到表格。试点确实应该让实际协作的人一起参与。
漏斗里的比例标注为情景模拟,这点很重要,不能当成行业统计。实际选型时可以按负责人、完成定义、依赖和风险这些口径盘点自己的项目,比直接照搬分数更有参考价值。
总拥有成本容易被忽略,尤其是管理员维护和成员持续填数据的时间。建议试用时记录每周配置、培训和更新大致耗时,再结合订阅费用比较;功能多不代表长期更省事。
