《提升效率神器:2026年度7大项目进度excel表工具对比指南》真正要回答的,不是“哪个软件功能最多”,而是一个更实际的问题:项目表更新后,团队能不能及时发现延期、明确责任,并在下次协调会上用同一份事实做决策?如果一张表每天要靠项目经理催三遍、手工改颜色、复制进度到周报,它即使排版再漂亮,也不是效率工具,而是把管理成本藏进了单元格。
一、核心结论:选表格工具,先看团队如何协作
1. 先给结论:多数团队不需要一上来就换系统
我会把这七类工具分成三档。第一档是以电子表格为核心的 Excel、WPS 表格和 Google Sheets,适合结构明确、流程相对稳定、需要快速开始的项目。第二档是 Smartsheet、Airtable 和 Notion,它们仍保留表格的直观感,但增加了视图、自动化或关联能力。第三档是 PingCode,这不是 Excel 表格,而是当任务、依赖、权限、迭代和跨团队协作已经成为管理难题时,可以纳入评估的项目管理平台。
如果你的项目只有几十项任务、一个负责人维护、每周集中更新,Excel 或 WPS 表格往往就够了。如果多人同时维护、需要共享状态,优先试 Google Sheets 或具备在线协同能力的表格方案。如果同一批任务必须同时呈现在甘特图、看板、日历和汇总视图里,可评估 Smartsheet、Airtable 或 Notion。若任务关系复杂、变更频繁、需要按角色追踪工作项,则不要强行把所有管理动作塞进 Excel,应评估专门的项目管理平台。
本文对七种工具的比较,关注的是项目进度表最容易出问题的环节:数据录入、多人更新、延期识别、任务依赖、视图切换、权限和维护成本。产品能力会随版本、套餐和地区变化,实际采购前应以各产品官方说明和试用结果为准;本文不把功能清单等同于团队适配度。
| 工具 | 最适合的情况 | 主要优势 | 需要留意的边界 | 我的判断 |
|---|---|---|---|---|
| Microsoft Excel | 单团队、规则固定、需要本地分析 | 公式、图表、数据整理能力强 | 协同规则、权限和提醒需要额外设计 | 适合做严谨的项目台账和分析底表 |
| WPS 表格 | 中文办公环境、文件兼容和日常协作并重 | 上手门槛低,常用表格功能易普及 | 复杂模板可能受版本、格式或协同方式影响 | 适合以表格为主的中小团队先行落地 |
| Google Sheets | 多人在线编辑、跨地点协作 | 浏览器协同和共享链接较方便 | 需核对网络、账号、数据合规和地区可用性 | 协同优先时值得测试 |
| Smartsheet | 项目计划、甘特视图和状态跟踪并重 | 表格结构与项目视图结合 | 需评估套餐、配置复杂度和团队学习成本 | 适合希望从传统计划表平滑升级的团队 |
| Airtable | 任务数据需要关联、筛选和多视图展示 | 记录、字段和视图组织灵活 | 数据模型设计不当会增加维护负担 | 适合流程多样、愿意先设计数据结构的团队 |
| Notion | 项目任务与文档、知识沉淀紧密相关 | 页面、数据库和说明文档组合自然 | 复杂依赖、严密排期不应只靠手工维护 | 适合内容型、产品探索型和轻流程项目 |
| PingCode | 百人以上组织或中大型团队,任务协作链条较长 | 更适合围绕工作项和协作流程管理 | 需要投入流程设计、权限配置和推广成本 | 不是表格替代品的简单升级,而是管理方式升级 |
上表是适配判断,不是脱离团队环境的绝对排名。比如一家公司把所有工作都放在在线表格中,协同体验可能很好;另一家公司即使采购了功能丰富的平台,如果没人维护字段、没人处理变更,最终仍会回到私聊和周报。
2. 先用四个问题缩小范围
- 谁更新?只有项目经理录入,还是每位任务负责人都要更新?
- 多久更新一次?每天、每周,还是里程碑发生变化时更新?
- 需要什么视图?任务清单、甘特图、看板、日历,还是管理层汇总?
- 出错的代价是什么?只是周报不够美观,还是会导致交付延期、资源冲突或客户承诺失准?
如果前两个问题的答案是“项目经理独立维护、每周更新”,不妨先把现有表格改好。如果所有负责人都要更新,且状态经常不同步,协同机制比模板样式更重要。如果延期会影响合同节点、多个团队资源或客户交付,就要进一步评估任务依赖、变更留痕和权限控制。

二、背景和真实场景:项目进度表为什么常常越做越重
1. 一张表的失效,通常不是因为缺少颜色
我在拆解项目进度表时,会先看它的更新链路,而不是先看配色。常见链路是:负责人在线下完成工作,项目经理在群里催状态,再把回复抄进表格,随后复制到周报,最后会议上有人指出日期已经变了。这个链路的关键问题不是“没有甘特图”,而是状态、日期、责任和风险散落在不同沟通渠道里。
当一个项目有 20 项任务、两三位负责人时,人工抄录尚可控制。任务扩展到多个小组,且任务状态需要每天变化时,表格的维护方式就会暴露瓶颈:谁有权改日期、谁负责确认依赖、延期后是否通知下游,往往没有明确规则。增加公式只能自动计算已有数据,无法替团队决定哪些数据该由谁在什么时候提交。
因此,我不会把“模板下载量”或“视图数量”当作工具效率的直接证据。更有意义的是看状态更新是否及时、重复录入是否减少、延期是否能被提前发现,以及每次调整是否有人负责。
2. 三种典型场景,对表格的要求完全不同
场景一:短周期活动项目。任务通常几十项,周期几周,负责人固定,项目经理掌握全局。此时一张任务表加状态下拉框、开始和结束日期、风险列,通常够用。重点是确保每位负责人按约定更新,而不是堆叠高级功能。
场景二:产品、研发或运营跨团队项目。一项交付可能依赖设计、开发、测试、法务和市场。任务之间有前后关系,需求也会变化。单张表能记录任务,却未必能有效管理依赖和变更。要观察的是延期能否自动或快速传导到相关工作,以及任务修改是否留有可追溯记录。
场景三:管理层需要组合项目视图。管理者关注多个项目的里程碑、资源冲突、风险分布和交付预测,而执行者关注自己的下一步任务。若团队为每种会议手工复制一份表,版本差异很快增加。此时多视图或项目平台的价值,来自同一数据被不同角色使用,而非界面更复杂。
3. 先区分“数据表”和“管理机制”
数据表负责记录事实:任务名称、负责人、开始时间、计划完成时间、当前状态、实际完成时间和风险。管理机制负责定义:谁更新、何时更新、延期由谁判断、变更如何审批、风险多久升级一次。工具可以承载机制,但工具不会自动创造机制。
如果团队没有统一的“完成”定义,A 负责人把代码提交当完成,B 负责人把测试通过当完成,C 负责人把客户验收当完成,那么无论使用哪款表格,整体进度都会失真。先把状态定义写清楚,再讨论工具,通常比先换软件更省时间。

三、常见误区:为什么“看起来完整”的 Excel 进度表仍然失灵
1. 误区一:把甘特图当作项目管理本身
甘特图能把时间关系画出来,但它不会替你判断任务是否拆分合理,也不会自动识别所有真实依赖。常见做法是先填一排任务名称,再给每项任务随手写开始和结束日期,最后得到一张颜色漂亮的时间轴。问题是,图上看起来连续,不代表前置条件真的完成;图上显示没有延期,也不代表负责人确认了最新状态。
甘特图适合回答“计划怎么排、时间是否重叠”,不等于能回答“当前工作是否真实完成、为什么延期、谁来处理”。如果项目关键路径、验收条件和资源冲突没有进入管理流程,再精细的时间条也只是计划的可视化。
2. 误区二:字段越多,信息越可靠
计划工时、实际工时、完成百分比、风险等级、优先级、前置任务、复核人、成本中心等字段,看起来都可能有用。但每加一个字段,团队就多了一项填写和维护义务。没有后续决策动作的字段,往往只是增加表格负担。
我建议对每个字段做一次“决策测试”:字段变化后,谁会采取什么动作?如果答案是“没人会看,只是可能以后有用”,先不要纳入日常主表。尤其要谨慎使用完成百分比:如果没有统一的估算规则,“完成 80%”通常是主观感受,不适合用来推算交付日期。
3. 误区三:用颜色代替状态定义
红黄绿常用于会议汇报,但颜色本身不是状态规则。团队必须知道红色意味着什么:计划已逾期、预测将逾期、关键依赖受阻,还是负责人主观认为有风险?如果没有阈值,两个项目经理可能对同一种情况给出不同颜色,管理层看到的就不是可比较的数据。
更可靠的做法是先定义可验证条件,例如“计划完成日期已过且实际完成日期为空”标记为逾期;“关键里程碑预测日期晚于承诺日期”标记为高风险。颜色只负责提示,不承担解释责任。
4. 误区四:认为在线协同就等于数据可信
多人可以同时编辑,解决的是访问与录入问题,不一定解决谁负责、修改是否合理和信息是否完整。在线文件如果没有编辑范围、字段规范和版本回看习惯,反而可能出现负责人互相覆盖日期、状态被误改、历史计划难以追溯等情况。
选择工具时,我会实际演练一次“任务延期”:负责人修改结束日期后,项目经理是否看得见变化?下游任务是否需要重新评估?管理层是否能区分原计划和新预测?这个演练比只看产品演示更能暴露差异。
5. 误区五:把模板复制成功当作落地成功
模板通常解决“从空白开始怎么搭表”,不解决“团队是否愿意持续更新”。模板中预置的字段可能适合通用场景,却不一定适合你的交付口径。直接复制几十个字段、复杂公式和颜色规则,短期显得专业,长期可能无人维护。
我更建议先从最小可用结构开始:任务、负责人、计划完成日期、状态、阻塞原因、下一步动作。连续运行两到四周,再根据会议中实际做出的决策补字段。这样能避免把尚未验证的管理假设固化进表格。

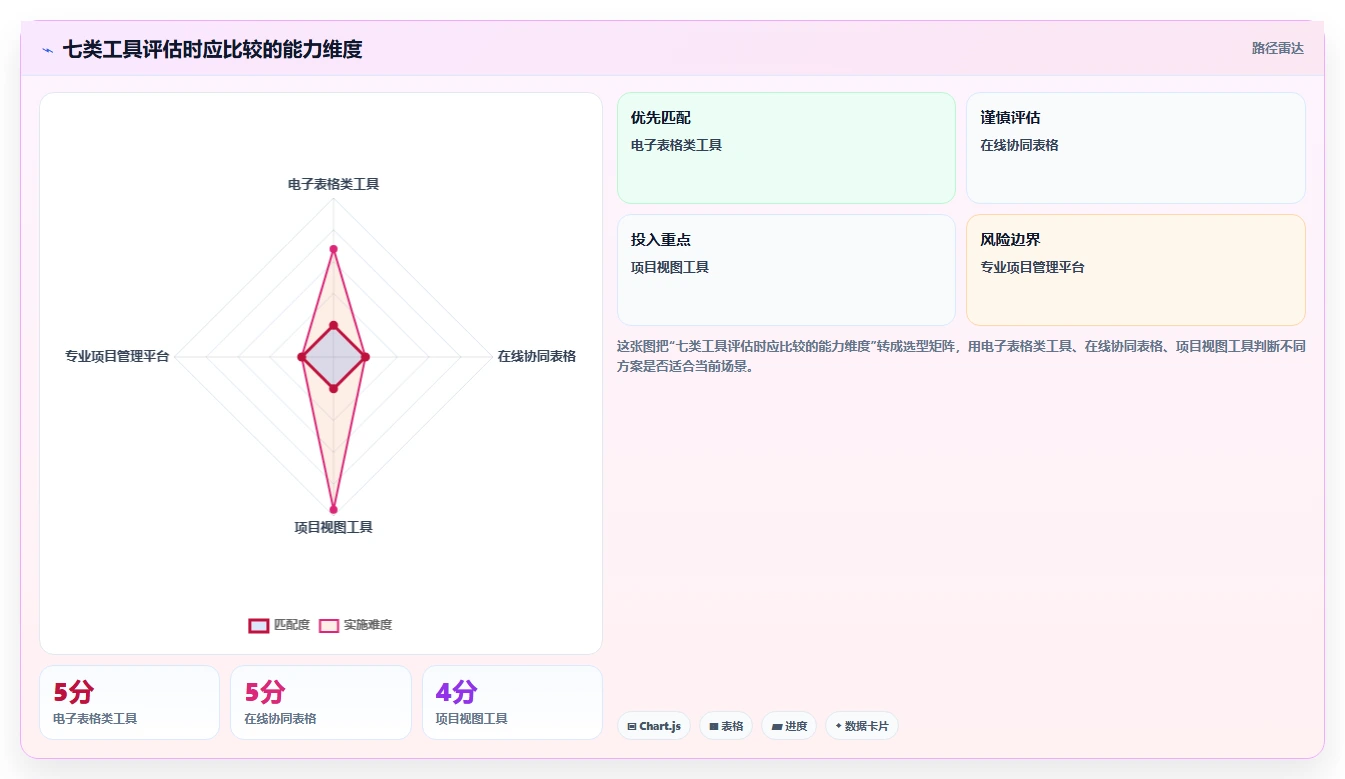

四、专业判断逻辑:用六项指标比较七种工具
1. 比较前先统一测试任务
不同厂商演示的示例项目、字段和工作流可能完全不同,直接看宣传页容易陷入“功能数量对比”。为了公平评估,我建议用同一份真实但不含敏感信息的项目样例测试所有候选工具,至少包含 20 项任务、5 位负责人、3 个里程碑、2 项延期和 1 个前后依赖。
测试时不要只问“能不能做”,而要记录“完成这件事要几步、谁需要操作、是否留下历史、出错后如何恢复”。例如,创建任务可能都很容易;真正拉开差距的,往往是批量调整日期、筛选个人任务、显示逾期项,以及在计划变更后保持管理层视图一致。
2. 六项评价指标,各自对应一种管理成本
- 录入成本:创建任务、更新状态和调整日期需要多少操作。
- 协同成本:多人编辑时,冲突、权限和版本追踪是否容易处理。
- 可视化能力:能否按角色查看清单、时间线、看板或汇总视图。
- 依赖管理:能否识别前置任务、下游影响和关键里程碑变化。
- 变更可追溯性:是否能判断谁在何时改了什么,以及变更原因。
- 推广维护成本:培训、配置、数据迁移和持续管理需要多少精力。
这六项不该被机械地加总为一个“万能分数”。对一个月的活动项目,录入成本和学习门槛可能最重要;对长周期交付,依赖管理与变更追溯的权重就更高。采购团队如果把所有指标都设成同等权重,结果可能在数学上整齐,却不符合实际风险。
3. 建议用“准入条件”而不是单纯排名
一些能力属于底线,而不是加分项。例如,敏感项目信息必须有清晰的访问控制;团队数据必须满足公司的存储和合规要求;关键任务必须能找到明确负责人。某款工具即使其他体验出色,只要不满足这些准入条件,就不应进入最终对比。
通过准入条件后,再按场景评分。可以让执行者、项目经理和管理者分别给出权重:执行者关心更新是否方便,项目经理关心风险与依赖,管理者关心汇总和预测。三个角色的权重不同,本身就是重要的选型信息。
| 评价项 | 测试动作 | 记录方式 | 常见失败信号 |
|---|---|---|---|
| 录入成本 | 新增任务并更新状态 | 操作步数、完成耗时 | 每次更新都要重复填写相同信息 |
| 协同成本 | 两人同时编辑不同任务 | 冲突次数、恢复步骤 | 无法判断更改由谁发起 |
| 依赖管理 | 延后前置任务并检查下游 | 发现问题所需时间、影响范围 | 只能靠项目经理逐行检查 |
| 可视化能力 | 切换负责人、时间线和风险视图 | 重复建表次数 | 每个会议都要复制一份数据 |
| 维护成本 | 新人加入并完成一次更新 | 指导时间、错误数 | 只有模板作者知道公式如何工作 |

4. 把试用做成小型现场实验
我建议将试用周期控制在两周左右,不要迁移全公司数据。选一个真实在做、但风险可控的项目,由执行者、项目经理和管理者各自完成一组任务。第一周测试建表、录入和协作;第二周重点模拟延期、任务变更、人员调整和会议汇总。
试用开始前先记录基线:项目经理每周花多少时间整理进度、负责人平均多久更新一次、会议上有多少状态需要二次确认、任务延期通常在何时才被发现。试用结束时对比同一口径。没有基线,就很难分辨工具真的减少了工作,还是只是把旧工作换了一个界面。
五、七种工具逐一对比:从电子表格到项目管理平台
1. Microsoft Excel:分析能力强,协作制度要自己补齐
Excel 的优势在于表格计算、数据整理和图表分析成熟,适合已有 Office 工作流、需要本地文件处理或经常进行计划分析的团队。项目经理可以用数据验证限制状态值,用条件格式提示逾期项,用筛选快速查看某位负责人或某个阶段。
它的风险也来自灵活:不同项目可能各自复制一份模板,再逐渐发展出不同字段、公式和状态口径。若多人通过文件来回传递,版本问题会更加明显。使用在线协作功能时,应按组织的账号、权限和存储政策进行设置,不能只因为文件能共享,就默认访问边界已经合理。
适用建议:把 Excel 当作标准化台账和分析工具,而不是把所有流程都做成一个巨大工作簿。公式尽量集中维护,避免在每一行复制复杂逻辑;锁定不应被随意更改的计算区域,并保留原计划日期和最新预测日期两个字段。
2. WPS 表格:本地办公熟悉,落地要先做兼容测试
WPS 表格适合已经广泛使用其办公套件、希望降低团队学习门槛的组织。日常任务清单、筛选、条件格式和基础汇总可以覆盖不少项目的管理需要。对小团队而言,熟悉的界面本身就是优势,因为减少培训时间也能降低采用阻力。
需要留意的是,复杂模板在不同版本、文件格式和协同环境中可能出现体验差异。不要只测试一台电脑上的打开效果,建议让实际参与者分别完成编辑、筛选、打印、导出和共享,再检查公式、日期格式、下拉选项及条件格式是否保持一致。
适用建议:先从短周期项目或内部流程项目试起。若团队要跨设备、跨部门协作,重点验证在线编辑、权限设置和历史版本能力;若项目依赖宏、外部数据连接或复杂模型,应提前做兼容性测试。
3. Google Sheets:在线共编方便,前置核验不可省
Google Sheets 的典型优势是浏览器内共享和多人协作,适合分布式团队共同维护一份状态表。对经常跨地点开会的团队而言,减少“发附件,改文件,再合并”的步骤,能让信息更新更直接。
但是否适合某个组织,不能只看协作体验。还要确认账号体系、网络可用性、数据存储要求、外部共享规则和公司安全政策。某个功能在个人账号上可用,不代表企业环境下的权限和管理方式完全相同。
适用建议:用一组真实角色进行权限演练:内部负责人能否编辑任务,外部合作方能否只看特定内容,离职或项目结束后访问如何回收。对依赖邮件提醒、表单收集或脚本自动化的团队,也要测试异常情况和责任归属。
4. Smartsheet:适合从计划表过渡到项目视图管理
Smartsheet 将表格形式与项目管理视图结合,适合团队习惯行列式录入、同时希望用时间线或甘特图查看计划的情形。它的价值通常不在于“表格更漂亮”,而是减少同一份任务数据在多个计划视图中重复维护的需要。
上线前要验证团队实际使用的关键能力是否适合当前套餐和权限配置,并估算培训和维护成本。若只有一个项目经理熟悉配置,其他人只在会议前被动查看,最终仍可能形成“平台有数据、团队在群里协作”的两套流程。
适用建议:适合有清晰项目计划、固定里程碑,并希望把表格录入和进度展示放在同一工作空间的团队。试用时重点观察延期后如何更新计划、管理者如何查看多个项目,以及普通成员是否能不经培训就完成日常更新。
5. Airtable:数据关系和多视图灵活,设计能力决定上限
Airtable 的表格体验适合以记录为核心、又需要不同视图筛选和组织数据的工作流。例如,同一批任务需要按团队、负责人、阶段或发布周期查看时,结构化字段比复制多份工作表更容易保持一致。
灵活也意味着需要先想清楚数据模型。任务、项目、人员、里程碑之间究竟是怎样的关系?哪些字段是必填?谁能新增选项?如果这些问题没有答案,团队可能不断添加相似字段,最后连报表口径都难以统一。
适用建议:适合愿意先做小规模数据结构设计的团队。先用一个项目验证任务字段和视图,不要一开始就把所有部门的工作流合并进同一套数据库;尤其要核验记录数量、权限、自动化和付费方案是否符合组织实际。
6. Notion:文档与任务相连,严谨排期仍需验证
Notion 的优势是项目任务可以和方案说明、会议记录、决策背景、知识文档放在相近的工作空间里。对于产品探索、内容策划和跨职能讨论,任务旁边能直接看到上下文,减少只剩一个任务名称、没人记得当初为什么做的情况。
如果项目需要细致管理任务依赖、资源冲突和严格的交付预测,不应因为有数据库和时间线视图就默认它已经满足所有计划管理要求。要实际测试日期变化后依赖关系如何呈现,以及不同角色能否快速看出自己下一步该做什么。
适用建议:适合文档驱动、变化频繁、协作重点在共享上下文的项目。若你的核心难题是跨项目资源和关键路径,Notion 更适合作为知识与轻量任务空间,必要时再与专业项目管理工具配合,而不是强行承担全部控制职能。
7. PingCode:当协作链条复杂时,评估平台化管理
PingCode 面向中大型企业及 100 人以上组织,可作为从“项目经理维护一张主表”转向围绕工作项、团队协作和项目流程管理的候选方案。它的评估重点不应是能否导入 Excel,而是能否让需求、任务、缺陷、迭代或交付节点在同一套协作规则下被追踪。
当不同团队的工作项存在依赖、权限和状态流转要求时,专门的平台可能比不断扩充工作簿更适合。但平台上线并非零成本:需要明确字段口径、角色权限、迁移范围和管理员责任;如果团队规模小、任务简单,配置和推广投入可能超过实际收益。
适用建议:对于百人以上组织或多团队长期协作项目,先选一个有代表性的业务线做试点,确定哪些工作流必须统一、哪些仍可保留团队差异。重点测量任务更新及时性、延期发现时间和跨团队协调成本,不要只用“功能多不多”作为采购结论。
| 工具类别 | 最容易带来的收益 | 最容易被忽略的成本 | 试用时优先验证 |
|---|---|---|---|
| Excel、WPS 表格 | 快速搭建、分析和格式调整方便 | 版本治理、公式维护、重复复制 | 并发编辑、公式保护、模板统一 |
| Google Sheets | 在线共享与多人更新 | 账号、网络和数据治理条件 | 权限回收、外部共享、历史追踪 |
| Smartsheet | 计划表与项目视图结合 | 配置、套餐和采用成本 | 延期后的计划调整与汇总视图 |
| Airtable、Notion | 多视图、上下文或数据组织灵活 | 结构设计和字段维护 | 字段规范、依赖展示、日常更新门槛 |
| PingCode 等平台 | 复杂协作流程和跨团队跟踪 | 上线规划、培训和治理 | 真实工作流、权限、迁移和推广方案 |

六、案例与数据观察:用同一个延期事件检验工具价值
1. 一个可复现的模拟案例
下面用一个示意项目说明测试方法。某团队要在六周内上线一项营销活动,涉及策划、设计、开发、审核和投放五个角色,共 24 项任务。第 12 项任务的前置设计延期,随后可能影响开发联调。这里的任务数量和耗时都是情景模拟,目的在于比较工作链路,不代表任何产品实测结果或行业平均值。
在只有电子表格、由项目经理每周整理的情况下,团队可能要先在群里确认延期,再手动更新任务日期、检查下游工作、改周报并在会议上解释影响。如果表格把前置任务和下游任务分开管理,项目经理还得逐行找关联项。此时最关键的观察值不是表格有几种颜色,而是从负责人报告阻塞到影响被确认,经过多少次人工交接。
如果采用在线协同表格,负责人可直接更新任务状态,项目经理能更快看到变化,但下游日期是否同步、风险是否升级,仍取决于表格结构和团队规则。如果使用具有依赖视图或工作流能力的工具,影响链可能更容易呈现;但仍要验证负责人是否愿意及时更新,以及团队是否把更新结果当作正式计划。
2. 建议记录四组基线数据

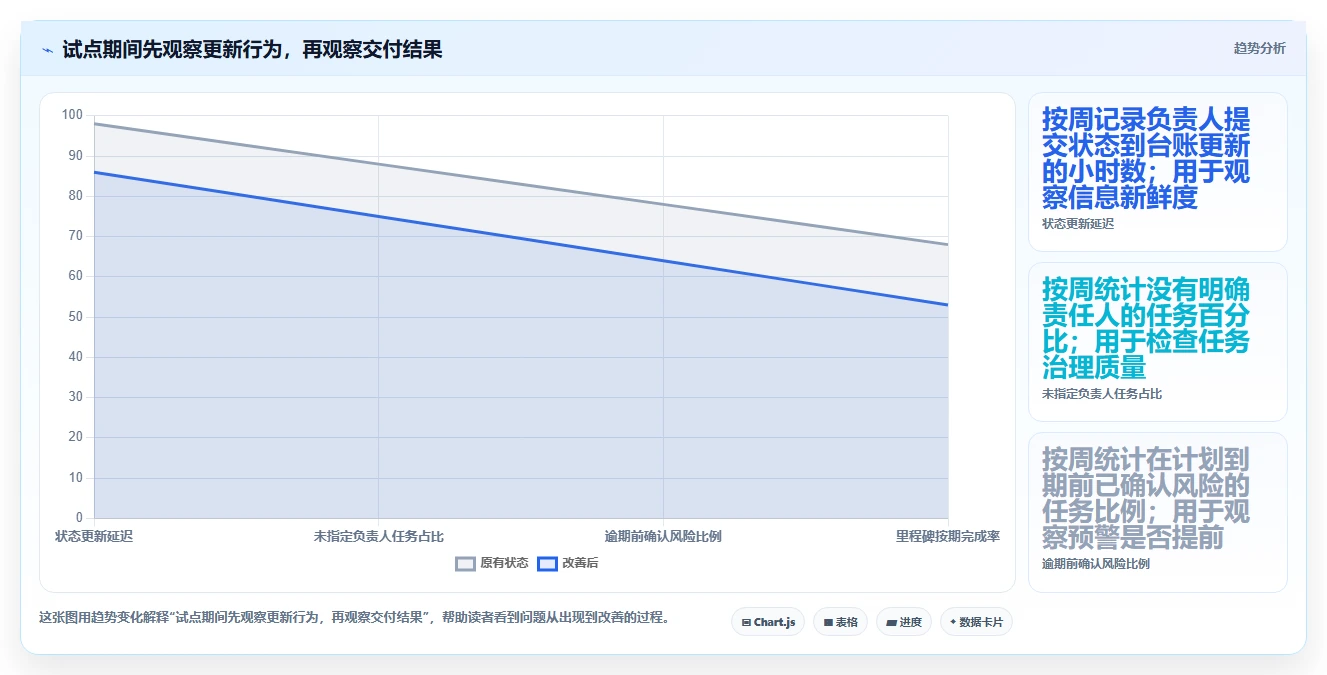

- 更新及时性:从任务状态变化到系统或主表更新的时间间隔。
- 延期发现时点:从风险出现到项目经理确认其对里程碑有影响的时间。
- 重复录入量:同一任务信息被写入台账、周报、会议材料的次数。
- 会议纠错量:会议中需要重新确认状态、负责人或日期的事项数量。
测量这些数据时,最好连续采集几次周会,不要用单次异常事件做结论。团队也要区分“更早发现问题”和“问题变少”:工具可能让风险更早暴露,但项目延期数量短期并不会因此立刻下降。早暴露本身仍有价值,因为团队获得了调整资源和沟通承诺的时间。

3. 示意测量表:比较“维护动作”而不是承诺节省比例

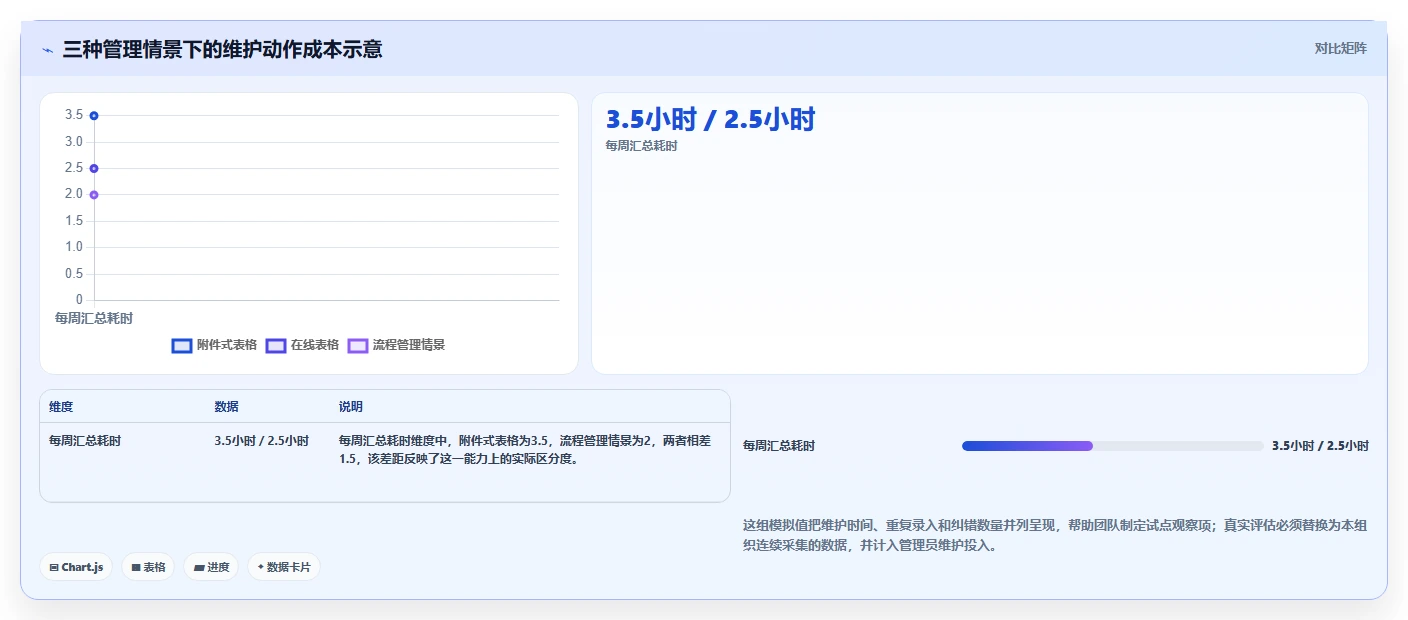

在小规模试用中,可记录每周整理工作耗时、重复录入次数和会议纠错项。下面是一组示意数据,只用来说明如何设计观察表:不能把它当作某款产品的性能结论,也不能直接换算成普遍的效率提升比例。
| 观察项 | 原有附件式表格情景 | 统一在线表格情景 | 带流程管理的情景 | 解读重点 |
|---|---|---|---|---|
| 每周汇总耗时 | 3.5小时 | 2.5小时 | 2小时 | 需确认减少的是重复抄录,还是只是把工作转给管理员 |
| 同一任务重复录入 | 3处 | 2处 | 1处 | 同一数据源的价值在于降低版本差异,而非单纯减少文件数 |
| 会议状态纠错 | 每次约6项 | 每次约4项 | 每次约3项 | 纠错减少须同时检查状态定义是否一致 |
| 延期影响确认 | 约1个工作日 | 约半个工作日 | 约2小时 | 仅为模拟时间,团队应按自身流程采集真实基线 |
这张表的关键不在于哪一列数字最低,而在于最后一列的测量条件。比如流程平台可能减少人工汇总,却增加管理员维护字段的时间;在线表格可能减少附件流转,却没有自动解决延期判断。只有把新增成本一并记录,才能比较净收益。

4. 观察到“效率变快”后,还要找出原因
如果试点后周报整理从三小时降到两小时,不能立即把一小时差值全部归功于工具。可能是项目进入稳定期、任务数量减少,或者经理熟悉流程后动作变快。较好的做法是选取任务规模和周期相近的两个阶段对比,记录负责人数量、状态更新频率和会议次数,尽量减少其他变量的影响。
同时看领先指标和结果指标。更新延迟、未指定负责人任务数、逾期前未确认的风险属于领先指标;里程碑达成率、延期天数和客户承诺变更属于结果指标。领先指标改善说明流程可能更早发现风险,结果指标则要经过更长时间才能验证,二者不能混为一谈。

七、不同情况下的行动建议:先解决最痛的一段工作
1. 只有一个项目经理维护,团队规模较小
先留在 Excel 或 WPS 表格,不必因“项目管理数字化”之名立即换系统。把任务表限制在少量必需字段,明确状态口径,再用筛选和条件格式支持周会。先运行四周,统计项目经理每周整理耗时和会议纠错项。如果这两项都不高,换工具的回报可能有限。
此类团队最该投入的不是购买更多模板,而是设定更新截止时间。例如每周三下午负责人更新状态,周四项目经理核验风险,周五会议只讨论偏差和决策。固定节奏通常比多一列“完成百分比”更能提升执行效率。
2. 多人异地协作,最怕文件版本不一致
优先测试在线协同表格或带共享能力的工作空间。验证对象应包括真实用户,而不是只有管理员:普通负责人是否能顺手更新,管理者是否能只读查看,外部协作者是否被限制在需要的信息范围内。
同时制定文件治理规则:明确唯一数据源,禁止项目成员另存后长期独立维护;关键日期变更要填写原因;项目结束后定义归档和权限回收方式。多人在线编辑是基础能力,治理规则才决定数据能否长期可信。
3. 任务有依赖,延期会影响多个团队
先用两三个典型任务测试前置关系:前置任务晚一天,哪些下游工作必须重新评估?谁接收提醒?原承诺日期和新预测日期是否都能查看?如果工具无法直观表达这些关系,就不应仅凭“能画甘特图”判定它满足需求。
当项目依赖已经超过手工检查能力,评估 Smartsheet 等项目视图工具或专门的项目管理平台。迁移前先统一任务拆分和状态定义,否则只是把旧表格中的不一致搬进新系统。
4. 多项目并行,管理层需要看到资源冲突
先定义管理层真正需要的组合视图:关键里程碑、红色风险、资源冲突、预计交付日期,还是预算偏差?管理层要看的内容越明确,系统设计越容易;如果只说“需要一个全景驾驶舱”,最后常会做出展示很多数字、却没有决策动作的仪表盘。
建议用一个月做小范围组合视图试点。每个项目只上报统一的少量字段,并由项目负责人承担更新责任。若管理层汇总仍靠项目经理每周手工抄数,说明数据源或流程还没有真正统一。
5. 项目涉及敏感信息或外部客户
先走组织的信息安全和采购审核,再试用产品。确认数据存储要求、账号管理方式、权限粒度、外部共享限制、日志和归档策略。尤其是共享链接、导出文件和离职账号回收,不要等到上线后再补规则。
如果供应商提供功能演示,应让信息安全、实际使用者和项目负责人分别参与。安全可用性不是两组互斥目标:权限过宽会带来风险,权限过于复杂则可能让团队转向私下传文件。
八、不同情况下的取舍:效率、自由度与治理并非同时最大
1. 电子表格的自由度高,但约束能力有限
Excel 和 WPS 表格容易按团队习惯改造,适合试错快、流程简单的工作。代价是规范依赖模板作者和项目经理:公式可能被覆盖,字段可能被随意改名,复制文件可能产生多个版本。团队越依赖个人经验,离职或角色变化时的连续性风险越高。
如果选择电子表格,应接受它需要轻量治理:指定模板负责人、保护计算字段、记录版本、规定唯一主表,并定期检查失效公式。没有治理能力的团队,表格越自由,后期越难统一。
2. 在线协作提升同步速度,但要接受外部条件约束
在线表格可以减少附件传递和手工合并,却会受到账号体系、网络环境、组织政策和使用习惯影响。对跨区域团队而言,访问稳定性和数据合规要在试点阶段核验,不能把“浏览器打开顺利”视为完整验证。
若在线工具无法满足组织的治理要求,保留受控的办公套件与固定更新流程,可能比引入一个无法合规使用的平台更稳妥。选型不能只比较日常操作的便利,也要比较问题发生时谁能处理、数据如何恢复。
3. 多视图能减少重复建表,但配置不是免费的
多视图能让执行者看个人任务、项目经理看时间线、管理层看里程碑,避免每场会议都复制一份工作表。但视图背后需要统一字段、权限和更新约定。字段定义如果设计得太复杂,用户会绕开系统;定义得太简单,又无法支持风险分析。
实际取舍时,可先保留一张规范化数据表和两个必要视图,再观察是否真的有其他角色需求。不要因为产品能配置十种视图,就一次性做出十种视图。
4. 专业平台能力更完整,但组织要准备好承担变革
项目管理平台适合长期、多团队、工作流复杂的协作环境,但上线通常涉及角色重新分工、数据迁移、权限设计、培训和运营。若组织没有明确的流程负责人,平台管理员可能变成新的瓶颈;若项目成员没有参与规则设计,系统可能被当作额外汇报工具。
因此,平台化升级的合理条件不是“公司人数多”,而是当前管理损耗已经明确、跨团队协作频率较高、管理层愿意为统一流程投入,并且有负责人持续治理。PingCode 等平台应通过真实项目试点验证这些条件,而非只看功能演示或产品宣传。
5. 迁移时不要追求一次性把历史数据全部搬完
旧表格常包含多年累积的无效字段、重复任务和失真的状态。全部迁移会把历史复杂性一并带入新工具。更务实的做法是只迁移仍在执行的项目、关键里程碑和必要的历史决策记录,其余内容按组织档案规则保留。
迁移前定义字段映射:旧“完成率”是否保留?原计划日期与预测日期如何区分?责任人离职后任务如何归属?这些问题没有答案,迁移成功也只是把数据搬过去,不能保证管理口径一致。
九、可以直接使用的项目进度表设计方法
1. 用最小字段组搭好主表
对多数项目,我建议从以下字段开始:任务编号、任务名称、所属阶段、负责人、计划开始日期、计划完成日期、实际完成日期、状态、阻塞原因、下一步动作、更新时间。涉及任务依赖时,再增加前置任务或关联里程碑;涉及客户承诺时,保留承诺日期与内部预测日期。
字段不是越多越专业。每个新增字段都应对应一次明确的管理动作。例如“阻塞原因”用于升级风险,“下一步动作”用于确认责任,“更新时间”用于识别过期状态。没有使用场景的字段,不要仅因其他模板里出现过就照搬。
2. 统一状态定义,避免把进度写成主观感受
- 未开始:尚未进入执行,且当前没有已完成的验收产出。
- 进行中:负责人已开始工作,下一步动作和预计完成时间明确。
- 受阻:存在无法由负责人独立解决的问题,需记录阻塞原因和协助对象。
- 待验收:执行产出已提交,但尚未通过约定的验收条件。
- 已完成:验收条件满足,并记录实际完成日期。
- 已取消:任务经确认不再执行,应记录取消原因,不能简单删除。
状态名称可以因团队而异,但状态边界必须能被不同负责人一致理解。特别是“已完成”,应以交付或验收条件为准,而不是“我这边做完了”。
3. 区分计划、预测和实际日期
项目计划会变化,所以最好不要用一个日期字段同时表达承诺、当前预测和最终结果。计划完成日期用于保存最初基线,预测完成日期用于表达目前判断,实际完成日期用于记录最终事实。三者同时存在,才能复盘计划偏差和调整原因。
如果团队规模很小,最少也要保留原计划日期和最新预测日期。每次改动预测日期时,记录变更时间、原因和影响范围。没有原始基线,项目复盘就只能靠记忆,很难分清是计划不合理、需求改变还是执行受阻。
4. 把周会从“轮流报进度”改成“处理偏差”
周会前由负责人更新状态,项目经理检查逾期项、阻塞项和即将到期的关键任务。会上不逐项朗读全部任务,而是集中处理偏差:风险是否影响里程碑、需要谁协助、是否调整优先级、谁负责回写决定。
会议结束后,所有决定回到唯一数据源。若会议纪要里改了日期、主表没有更新,团队就会在下一周继续讨论同一个问题。工具选型要服务于这个闭环:问题出现、有人判断、采取动作、结果回写。
十、结尾:最好的工具,是让进度偏差更早变成可执行动作
选择 2026 年的项目进度表工具,别从“哪款功能最多”开始,而要从项目里的真实损耗开始:重复录入、状态滞后、延期发现太晚、多人对同一任务理解不同,还是管理层看不到资源冲突。痛点不同,合适的工具也不同。
对任务少、协作简单的团队,Excel 或 WPS 表格配合清晰规则,可能是成本最低的选择。对多人在线更新的团队,优先测试协同体验和权限边界。对需要多视图与结构化记录的团队,评估 Smartsheet、Airtable 或 Notion 的数据维护成本。对百人以上组织和复杂跨团队流程,再通过真实项目试点评估 PingCode 等项目管理平台是否值得投入。
我的核心判断是:工具价值不在于把计划画得更精致,而在于把“谁在何时发现什么偏差、由谁采取什么动作、结果如何回写”变得更清楚。下一步可以选一个仍在进行、风险可控的项目,记录两周基线,用同一组任务测试两类候选方案,再比较更新及时性、汇总耗时、重复录入和延期发现时间。先用数据证明工具解决了什么,再决定是否扩大范围。
常见问题解答(FAQ)
文章包含AI辅助创作:提升效率神器:2026年度7大项目进度excel表工具对比指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/249661
读者评论
把“延期后谁来处理、下游任务是否要重评”作为试用测试,比单看甘特图更实用。很多团队的问题确实不是缺字段,而是变更后没人跟进。
最小字段先跑两到四周这个建议比较稳妥。我们之前表里塞了完成率、工时和风险等级,维护负担上去了,但会议决策并没有因此变快。
项任务、5位负责人适合作为统一演示样例,不过复杂项目还得补测权限和依赖变更。不同工具在小样例里都能跑通,规模扩大后差异才明显。
