项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

选择项目进度计划表软件,最容易踩的坑不是选错了功能最多的产品,而是把“能画甘特图”误当成“能管住交付”。一张计划表真正的价值,不在于把任务排得整齐,而在于关键路径变化时,团队能否及时知道影响了谁、要调整什么、由谁决策。到2026年,选型应从“软件有什么功能”转向“计划如何进入日常决策”。

一、核心结论:先判断你要管理哪一种进度

1. 软件选型不是功能竞赛,而是管理机制选择

我评估这类工具时,通常先问三个问题:计划由谁维护,变化由谁确认,延期之后谁能看到影响。如果这三个问题没有答案,再完整的甘特图也只是一张漂亮的静态图。真正适合的工具,要把计划更新、风险暴露和决策动作连起来。

团队只有一个项目、任务依赖很少、排期由一名负责人维护时,轻量表格或任务看板可能已经够用。项目跨部门、依赖关系多、资源共享频繁时,则需要更强的基线、关键路径、资源视图和权限治理。多项目组合还要看项目间资源冲突和管理层汇总,而不是只看单项目甘特图。

我的判断原则是:先选能承接当前管理复杂度的最小方案,再为可预见的复杂度留扩展空间。不要为可能永远不会发生的需求,提前购买一套全员都不愿维护的复杂系统。

2. 五个关键因素,决定软件能不能真正落地

我会把选型拆成五项:计划表达能力、更新与协同成本、资源和多项目视角、数据与权限治理、总拥有成本及扩展性。它们不是并列的功能清单,而是一条从“计划是否可信”到“组织是否能持续使用”的链路。

  • 计划表达能力:能否表达依赖、里程碑、基线、关键路径和变化后的影响。
  • 更新与协同成本:任务负责人能否低成本报进度,管理者能否减少重复催问。
  • 资源与组合管理:能否发现跨项目资源冲突,并按角色、团队或时间段查看负载。
  • 数据与权限治理:权限、审计、数据导出、集成和留存方式能否满足组织要求。
  • 总拥有成本:除许可费用外,还要计算配置、培训、迁移、维护和改变工作习惯的成本。

如果你的主要痛点是“大家不更新”,先验证更新流程和提醒机制;如果痛点是“计划一变就全盘失真”,重点验证依赖重算、基线和变更记录。选型顺序取决于真实故障点,而不是产品演示时最吸引人的功能。

项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

二、背景与真实场景:进度表为什么经常“看起来很忙,实际上不可信”

1. 一张计划表,往往同时承担四种互相冲突的职责

在不少组织里,进度表既是项目经理的执行工具,也是部门负责人的汇报材料、资源经理的排班依据和管理层的决策输入。问题是,这四种用途需要的颗粒度并不相同:执行人员要看到今天该做什么,管理层想看关键里程碑,资源负责人关心未来几周的人力冲突。

如果用一张表强行满足所有人,表格就会不断加列、加颜色、加状态,最后每个人都需要手工筛选。软件选型的第一步因此不是导入旧表,而是确认不同角色各自需要什么视图,以及这些视图是否来自同一份可信数据。

2. 项目阶段不同,对“进度软件”的要求也不同

研发项目常见的难题是需求变化和前后依赖:某个接口延期,可能影响联调、测试和发布日期。工程建设类项目更关注工序先后、现场资源和关键里程碑。营销活动可能周期短、并行任务多,反而不需要复杂的资源平衡,但需要明确审批节点和交付物。

因此,不能只用“项目经理”这个职位判断需求。一个同时管理五个研发项目的项目经理,与负责一场为期三周的活动的项目经理,虽然都需要进度计划,但所需的可视化、权限和维护机制可能完全不同。

3. 从“计划更新”到“管理动作”,中间有一段容易断掉的链路

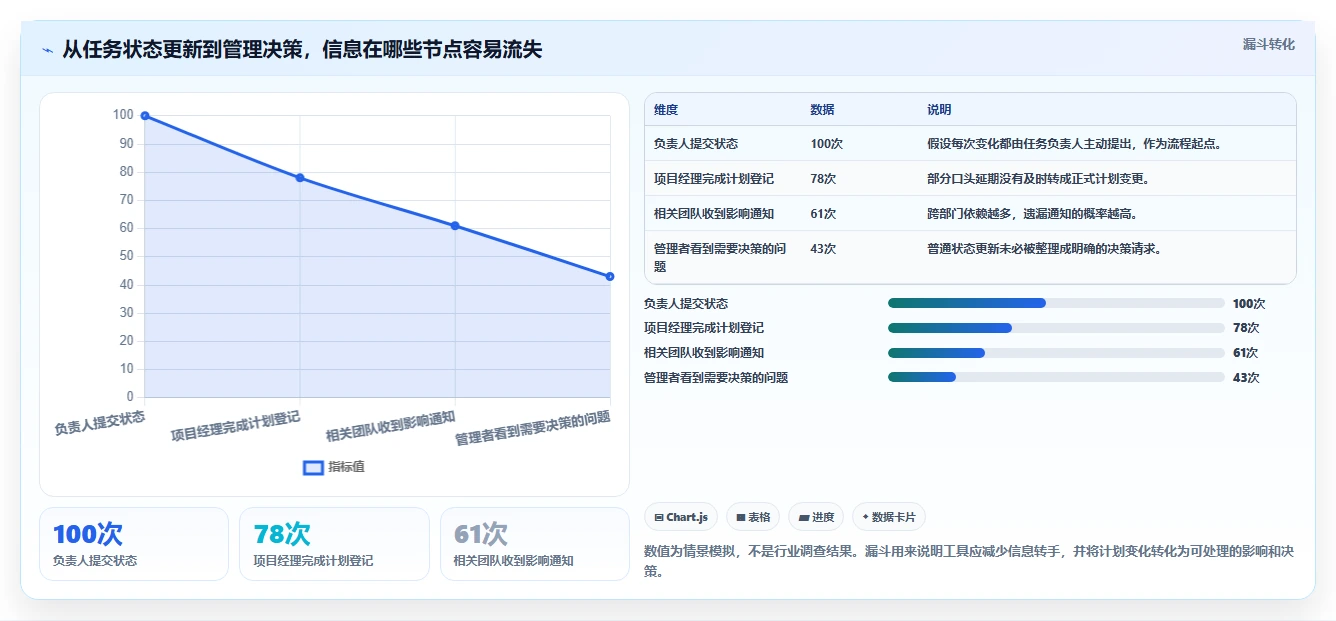

最常见的低效流程是:负责人在聊天工具里说延期,项目经理再修改表格,之后另存一份周报发给管理层。这个流程至少有三份信息:口头变化、计划版本和汇报版本。只要其中一处没有同步,团队就可能根据不同日期安排工作。

更可靠的流程是让状态更新发生在任务源头,再由软件汇总到项目视图和管理视图。重点不是把所有人都拉进同一套复杂流程,而是让每次延期都能回答四个问题:原计划是什么、实际发生了什么、影响哪些后续任务、需要谁做决定。

项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

4. 项目规模扩大后,计划的核心难题会从“排任务”转为“管依赖”

十几项任务放在表格里,项目经理通常能凭经验记住谁在等谁。任务量增加、团队变多后,人的记忆就会成为隐形数据库。此时,计划工具的价值不仅是展示日期,更是明确依赖的来源、责任人、当前状态和受影响对象。

这也是我建议团队在试用阶段刻意测试“变化场景”的原因。静态计划看起来是否整齐,并不能证明软件适合实际交付。应当尝试推迟一个关键任务、调整一名共享资源,再观察后续日期、风险提醒和管理视图是否同步变化。

三、常见误区:买了软件,进度管理却没有变好

1. 误区一:甘特图看起来完整,就代表计划能力强

甘特图是展示方式,不是管理能力的全部。不同软件都可能画出任务条,但并非都能把任务依赖、实际日期、基线偏差和关键路径表达清楚。演示时如果只看颜色、缩放和拖拽体验,很容易忽略计划变化之后是否能追溯原因。

我会在试用中选一项非关键任务和一项关键路径任务,分别把完成日期向后移动。如果软件只移动了任务条,却没有提示后续任务受到什么影响,项目经理仍要手工核算,那么它提供的是绘图便利,而不是计划控制。

2. 误区二:任务字段越多,管理就越精细

状态、优先级、工时、开始日期、结束日期、完成比例、风险等级、业务线、成本中心……字段增加后,报表看似更丰富,实际填报负担也随之增加。若一个任务负责人每次更新要填八九个字段,大家往往会只填最容易填的内容,或者在周会前集中补录。

字段设计应从决策问题倒推:管理者要判断是否延期,需要哪些信息?资源负责人要看负载,需要什么口径?无法对应具体决策的字段,默认不应成为必填项。少而可信的数据,比多而过期的数据更有管理价值。

3. 误区三:把“完成百分比”当作可靠的进度预测

任务负责人填报“完成80%”,并不意味着还剩20%的时间。前期工作可能容易估算,最后20%却包括联调、验收、缺陷修复或审批等待。单独看完成比例,容易让项目计划在临近交付时突然暴露大幅延期。

更稳妥的做法是把进度状态与可验证的交付物关联。例如,不要只问“接口开发完成多少”,还要看接口是否通过测试、是否进入联调、是否完成验收。对里程碑任务而言,明确“完成”的验收条件,通常比追求看似精确的百分比更有用。

4. 误区四:用统一模板套所有项目

统一模板有助于管理口径,但不代表所有项目应该使用相同粒度。探索性项目早期存在较多不确定性,过早拆解到每天会制造假精确;交付日期固定、工序依赖明确的项目,则需要更严谨的里程碑和前置条件。

我倾向于保留一套组织级最小公共字段,例如负责人、开始与结束日期、依赖、里程碑和状态,再允许项目根据交付方式添加少量字段。模板的作用是减少重复设计,不是限制项目经理描述真实工作。

5. 误区五:只比较订阅价格,不比较落地成本

许可费用容易列进采购表,迁移、配置、培训、集成和持续维护却经常被低估。若旧计划表有大量自定义公式、跨表引用或个人维护习惯,迁移过程可能比采购决策本身更消耗精力。还要算清楚新增系统是否会让团队重复录入现有任务。

对比报价时,我会要求供应商或内部实施团队按同一口径回答:首年需要多少实施人天,谁负责管理字段和权限,关键数据能否批量导出,接口变化后由谁维护。只有把这些问题写进评估表,才有可能比较真实的总拥有成本。

项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

四、专业判断逻辑:五大关键因素如何逐项验证

1. 计划表达能力:测试依赖、基线和变化传播

候选软件首先要能表达项目真实的先后关系。至少要验证任务之间能否建立依赖、里程碑是否可单独识别、关键路径是否可见,以及项目计划是否能保存基线。基线很重要,因为没有最初承诺日期,就很难判断当前偏差来自什么变化。

试用时不要只拿理想化的小项目。挑一个包含阶段门、跨团队接口、审批等待和外部供应商交付的真实样例,录入关键任务后再改变其中一项日期。重点观察软件是否能显示受影响的后续工作、是否能保留原计划、是否能追溯变更时间和责任人。

(1)至少验证四项实际行为

  • 依赖关系是否可以表达开始到开始、完成到开始等不同关系,还是只能靠文字备注。
  • 延期后,系统是否能呈现受影响的后续任务和里程碑。
  • 原始基线与当前预测是否可以并排查看,而不是被新日期覆盖。
  • 实际完成日期、预计完成日期和承诺日期是否能区分。

如果团队只需要基础排期,复杂的依赖类型未必是必要条件;但若交付链条中有大量前后制约,不能清楚表达依赖就是硬伤。不要因为演示界面里有“关键路径”按钮,就默认它符合团队使用方式,应要求用自己的样例验证。

2. 更新与协同成本:看一次真实更新需要多少动作

计划更新频率不宜只由项目经理规定,还要考虑执行者能否在工作流里顺手完成。若任务负责人必须退出日常工作界面、寻找项目、定位任务、填写多个字段,更新就会变成额外行政工作。理想流程应该让状态、阻塞原因和下一步动作尽量在一个操作路径里完成。

我会记录完成一次任务更新需要的操作数、用时和需要跳转的页面数。然后再观察软件能否把异常任务推到项目经理面前。如果管理者仍要逐人追问“有没有风险”,系统就只是承载数据,并未降低协调成本。

(1)用更新摩擦而非功能数量判断协同体验

试用时,可安排五名不同角色完成同一组任务更新:任务负责人、项目经理、部门负责人、资源协调人和只读管理者。看每个人能否快速找到所需信息,也看是否需要用私人表格补充系统没有表达的内容。

对跨部门团队,通知是否可配置也很关键。通知过少会造成变化漏接,通知过多则让成员逐渐忽略消息。应测试变更是否可以按责任人、依赖对象或风险等级触发,而不是所有状态变化都广播给所有人。

3. 资源与多项目视角:能否发现“同一个人被排了两次”

单项目内看起来可行的计划,放进整个项目组合后,常常会出现同一位专家同时被多个项目安排。此时只看个人任务列表不够,还需要按时间段查看角色负载、团队容量和关键技能的冲突。工具应支持识别超负荷,而不是只显示各项目各自正常。

不过,资源管理功能也容易造成精细度过头。如果组织的人员投入会随需求迅速变化,或者团队不以工时作排期依据,强制输入每天的百分比负载会带来虚假准确。此时按周、按角色或按团队估算容量,可能比个人级小时排班更可持续。

(1)区分资源可见与资源可控

资源视图能够让冲突变得可见,但它不能自动解决冲突。最终仍需有人决定优先级、调整范围或重新配置资源。选型时要确认谁有权调整计划,冲突能否转化为清楚的行动事项,而不是只在热力图上显示一个红色格子。

4. 数据与权限治理:确认谁能看、谁能改、数据如何带走

项目计划常包含客户交付日期、人员安排、产品路线和供应商信息。评估时应明确项目空间的可见范围、角色权限、操作记录、数据导出格式、备份方式和账号停用流程。中大型组织还应让信息安全、采购和系统管理员共同参与验证,避免项目团队试用通过后才发现治理要求不满足。

如果涉及内部身份体系、单点登录或现有研发、办公系统,必须验证真实集成链路。仅凭产品介绍里写着“支持集成”还不够,要确认同步方向、字段映射、失败重试、接口维护责任,以及集成后是否产生重复任务或状态不一致。

(1)把退出能力当成采购能力的一部分

软件选型不只要问“如何开始”,还要问“将来如何迁移”。确认是否可以导出任务、依赖、负责人、日期、状态和历史记录,并检查导出文件是否足以恢复关键关系。若数据只能导出成无法继续利用的图片或摘要,组织未来的议价能力和迁移能力都会受限。

5. 总拥有成本与扩展性:比较三年内的管理负担

许可费用通常按用户数或功能层级变化;真实成本还包括管理员投入、流程设计、数据清理、培训时间、集成维护和旧系统并行期。团队越分散、历史模板越多,实施工作的复杂度越高。建议把成本按首年一次性投入和后续年度持续投入分别测算。

扩展性也不等于功能越多越好。真正值得验证的是:用户数增加后权限是否仍容易治理,项目模板是否能复用,数据量上升后查询是否仍顺畅,管理报表是否能跨项目汇总。若未来要覆盖更多团队,应先用一两个复杂项目检验治理能力,再决定是否扩大范围。

6. 用加权评分表做决策,但不让总分掩盖硬性短板

不同组织对五项因素的重视程度不一样。一个小型团队可能更关注易用和快速启动;多项目组织则可能把资源负载、权限和汇总能力放到前面。可以采用加权评分,但必须先设定不可妥协项,例如数据导出、关键路径验证或身份管理要求。

评估因素 建议权重 验证证据 不合格信号
计划表达能力 25% 真实样例中的依赖、基线、延期传播测试 关键变化仍需在多个表格中手工同步
更新与协同成本 20% 不同角色完成一次更新的耗时和操作路径 负责人持续绕过系统,用聊天或个人表格报进度
资源与组合管理 20% 跨项目人员冲突、容量和团队视图 只能看单个项目,资源冲突依赖会议发现
数据与权限治理 20% 权限、审计、导出、集成及安全评审 无法解释数据边界或无法完整导出关键关系
总拥有成本与扩展性 15% 三年费用、实施投入、维护责任和扩展路径 报价只列许可价格,实施和维护责任不清

以上权重是建议基准,不是统一答案。如果项目组合管理是当前最大痛点,可以提高资源视角权重;如果组织有严格的审计要求,应把治理要求设为准入门槛,而不是让较高的易用性分数把治理短板“平均掉”。

项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

五、具体案例与数据观察:一个跨团队项目组合如何做试点

1. 案例设定:不要把模拟案例包装成行业统计

为了说明评估方法,我用一个情景模拟案例:某企业有8个交付团队、42个并行项目,每个项目平均涉及3个职能组。项目经理每周汇总一次进度,更新来自会议记录、聊天消息和个人表格。该案例是方法演示,不代表某家企业的真实运营数据。

试点前,这个团队要解决的不是“如何让所有任务都进入新软件”,而是三个具体问题:关键里程碑的日期是否一致,跨项目资源冲突能否提前发现,延期发生后是否能在一周内形成明确的调整决定。范围缩得越清楚,试点结果越容易解释。

2. 建立试点基线:先记录现在的工作方式

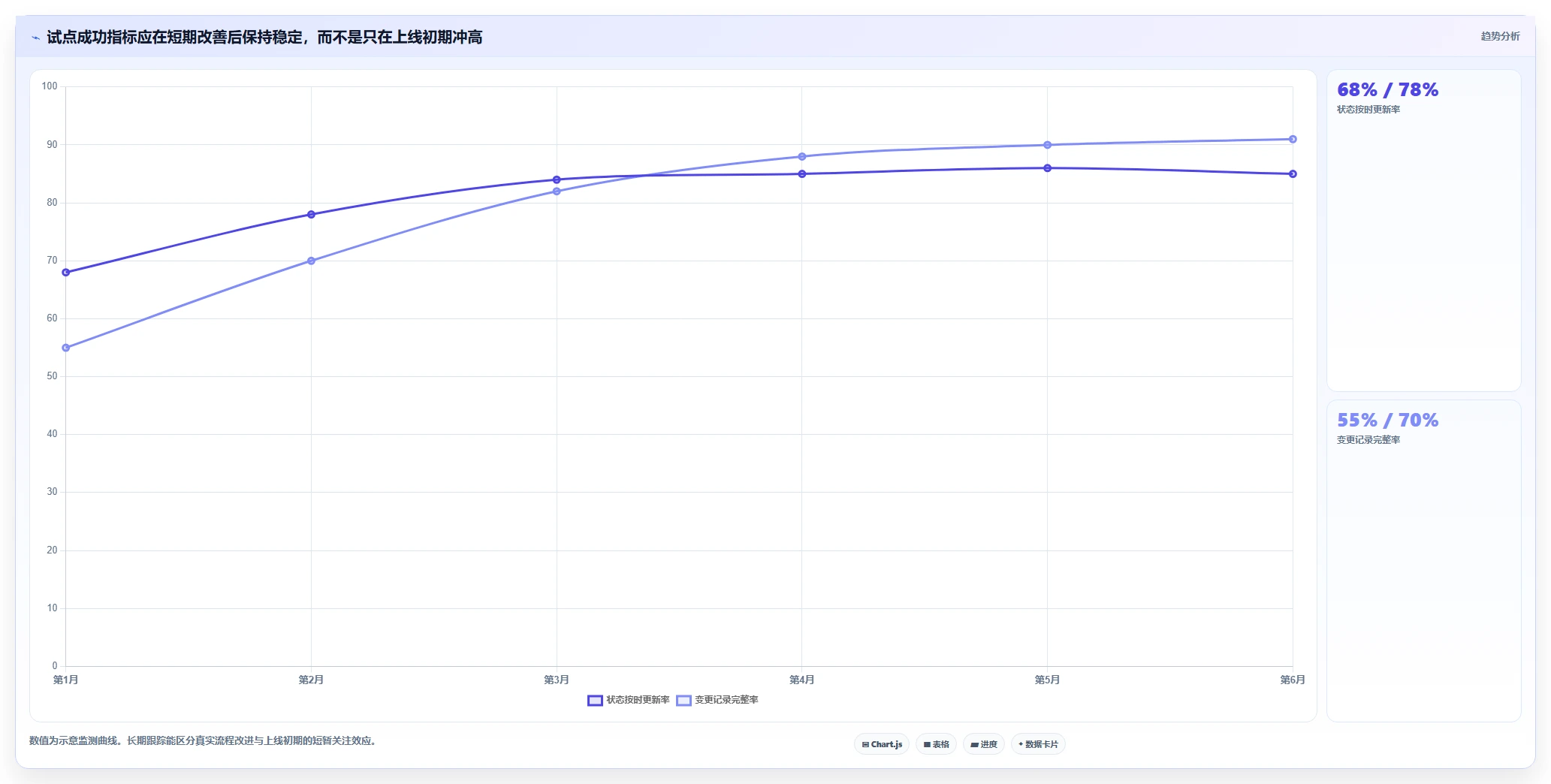

试点开始前,先观察连续四周的计划维护情况。记录项目经理整理周报的时间、任务状态更新的及时率、关键任务延期后通知相关团队的用时,以及管理会议中因数据不一致产生的重复确认次数。数据不必复杂,但定义必须固定。

例如,“更新及时率”可以定义为:在约定的每周截止时间前完成状态更新的任务数,除以本周要求更新的任务总数。“通知用时”则从负责人提出延期开始,计到受影响团队确认收到变化为止。口径清楚后,试点前后才有可比性。

3. 选择有代表性的项目,而不是挑最容易成功的项目

试点可以选三个项目:一个依赖较少的常规交付项目,一个跨部门依赖较多的项目,一个资源与日期都容易变化的项目。只选配合度最高、任务最少的项目,会高估软件效果;只选问题最多的项目,又可能让配置和管理问题被误判为产品能力问题。

试点中应保留现行管理方式的必要输出,例如固定的管理周报,但不必让团队重复录入两套完整计划。应明确试点数据的唯一来源,以及过渡期何时结束,避免“双轨运行”长期化。

4. 衡量成效时,关注过程指标和结果指标

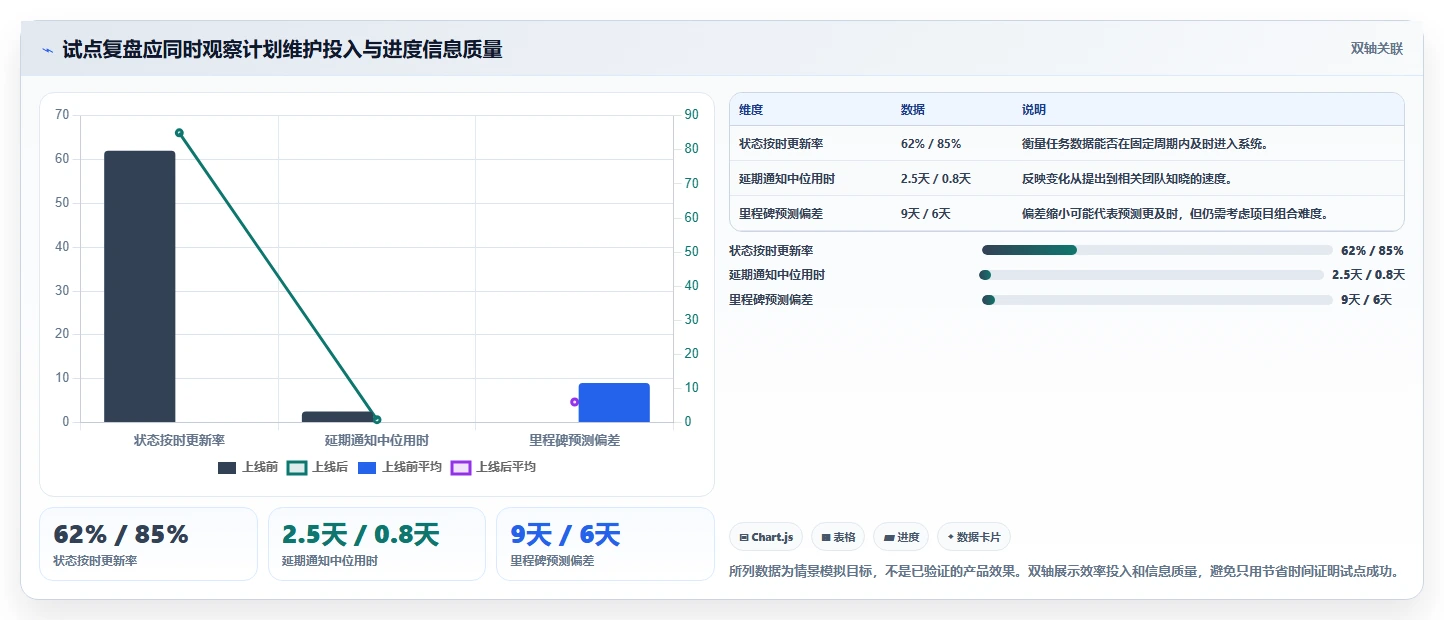

结果指标包括里程碑预测偏差、延期发现提前量和跨团队冲突数量。过程指标包括状态更新及时率、每周计划维护耗时、任务负责人补录次数和异常变化处理时长。只看最终是否按期交付,容易被项目难度、范围变化和外部因素影响。

试点也要跟踪副作用:如果周报时间减少了,但任务负责人每周多花大量时间填字段,这不是有效改进;如果依赖风险更早暴露,却没有人负责决策,预警数量增加也不等于交付更好。软件能改善信息路径,不能替代组织的责任机制。

项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

5. 复盘时分清产品问题、流程问题和数据问题

如果负责人不更新任务,可能是系统入口太复杂,也可能是项目规定没有明确更新责任;如果里程碑日期经常被覆盖,可能是软件缺少基线,也可能是团队把计划和预测混为一谈。复盘时要把问题归因到产品、流程、角色或数据质量,而不是把所有失败都归结为“大家不习惯”。

对PingCode这样的项目管理平台进行评估时,我会把它放进相同的真实样例和评分框架里,重点看团队的项目治理需求、跨团队协作方式、权限和扩展要求是否匹配。它面向中大型企业及100人以上组织这一定位,可以作为这类组织纳入候选的背景信息,但是否适合仍应由试点验证,而不能仅凭定位作结论。

这条原则对任何候选软件都成立:先明确组织问题,再验证场景,再决定采购。产品页面、顾问演示和用户口碑都可以作为线索,但不能替代自己的任务数据、权限要求和实际操作测试。

六、不同情况下的行动建议:按团队成熟度安排选型

1. 小团队、单项目、依赖简单:优先降低启动成本

如果团队规模较小,项目数量少,成员每天能直接沟通,选型应优先看快速创建任务、清楚的负责人和日期、低门槛更新以及数据导出。不要先购买复杂的多项目组合能力,再花数周时间设计没人维护的字段体系。

此类团队可以先用一份结构清晰的计划模板验证管理需求。若当前工具已经能够支持负责人、截止日期、简单依赖和每周复盘,就没有必要仅为追求“专业软件”而迁移。真正需要升级的信号,是信息开始重复录入、延期影响无法追踪或项目经理无法掌握任务状态。

2. 多部门项目、依赖较多:把变更传播作为首要验收项

跨部门项目应优先验证依赖建模、基线比较、变更记录和通知机制。试点要覆盖真实的协作边界,例如业务确认、技术交付、测试验收和外部审批。若每次变化仍需项目经理手工找出所有相关人,工具就没有解决核心问题。

建议选一个延期风险较高但范围可控的项目作为样板,让项目负责人、执行团队和管理者共同参与。试点验收不要只问“大家觉得界面好不好”,而要核实计划变化后谁收到什么信息、何时收到、是否知道下一步需要做什么。

3. 多项目共享专家资源:先统一资源口径再选工具

若多个项目争用相同的技术专家、审批人员或供应商资源,应先定义资源单位。组织是按人天、角色容量、团队周产能,还是仅记录关键人员的冲突?没有统一口径,软件中的负载数字看似精细,实际无法支持资源决定。

项目负责人还应确定资源冲突的升级路径:谁能判断项目优先级,谁能调整计划,什么时候需要管理层介入。资源视图的目标是把冲突提前暴露,而不是用颜色代替决策。先有责任机制,再通过软件让它更容易执行。

4. 中大型企业、跨区域协作:把治理和实施能力列为门槛

多部门、多地区组织往往不仅需要计划视图,还要考虑用户身份、权限继承、审计、数据驻留、接口维护和管理员职责。应让信息安全、采购、业务代表和系统管理员在试点阶段参与,而不是等采购后才补做合规评估。

如计划管理将从项目团队扩展到多个部门,试点应包括模板治理和权限管理场景。特别要验证项目空间由谁创建、谁能修改全局字段、离职人员的账号如何处置,以及组织管理员能否查看必要的运营数据而不突破项目保密边界。

5. 计划高度不确定、需求快速变化:减少虚假精确

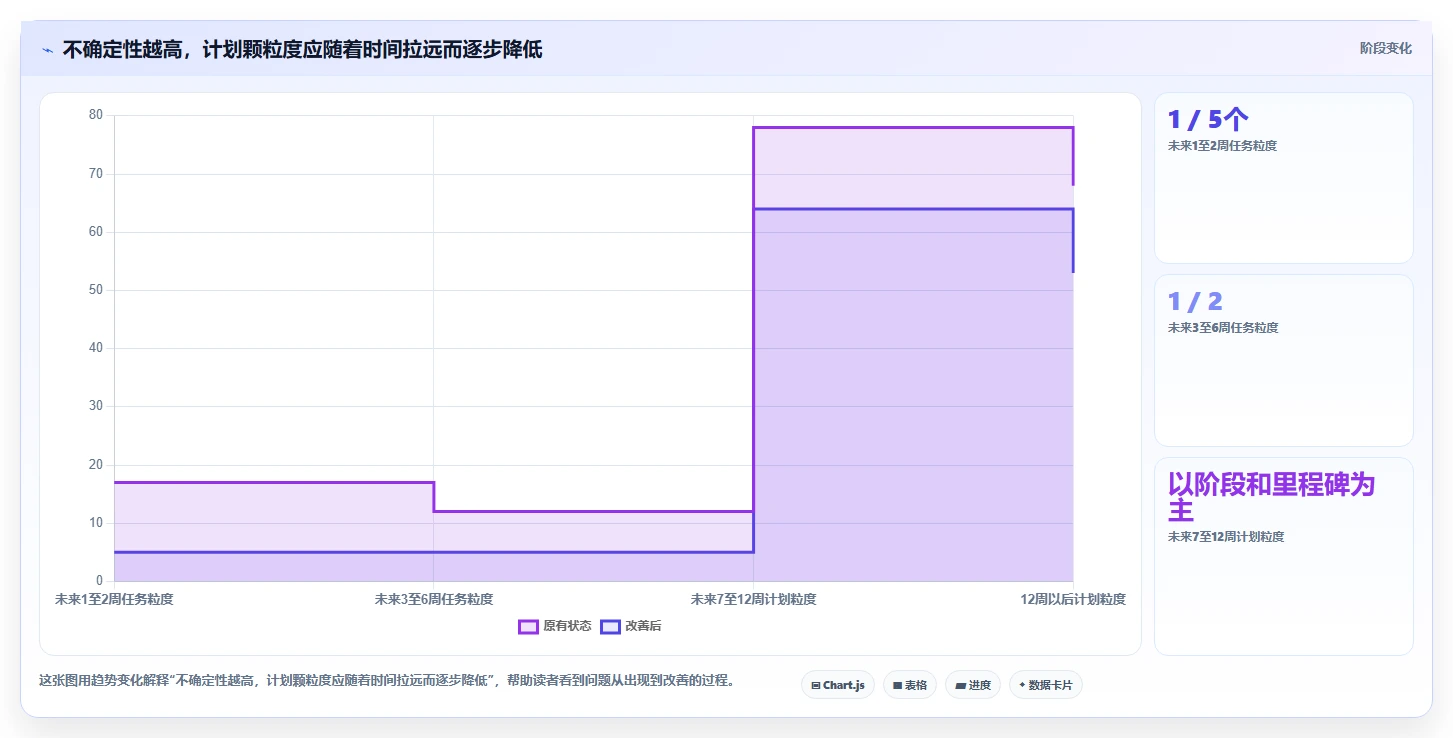

探索性项目的范围和优先级可能频繁调整,长期排到每天的计划很快就会过期。这类团队可以用阶段目标、近期任务和滚动预测表达不确定性,保留较远期的里程碑,但避免把没有依据的日期写成承诺。

选型时要看软件是否允许计划随信息变化而更新,同时保留变更原因和历史版本。如果系统迫使团队给所有远期任务填精确日期,却没有有效管理不确定性的方式,团队可能会在形式上遵守计划,实际上转到私下沟通。

项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

七、不同情况下的取舍:什么值得坚持,什么可以先放下

1. 易用性与计划严谨性:不要把二者当成只能二选一

轻量工具通常更容易启动,但复杂依赖可能需要人工管理;严谨的排期工具功能更深,却可能提高培训和维护门槛。正确问题不是“哪个更简单”,而是“团队是否愿意为必要的控制能力付出相应的学习成本”。

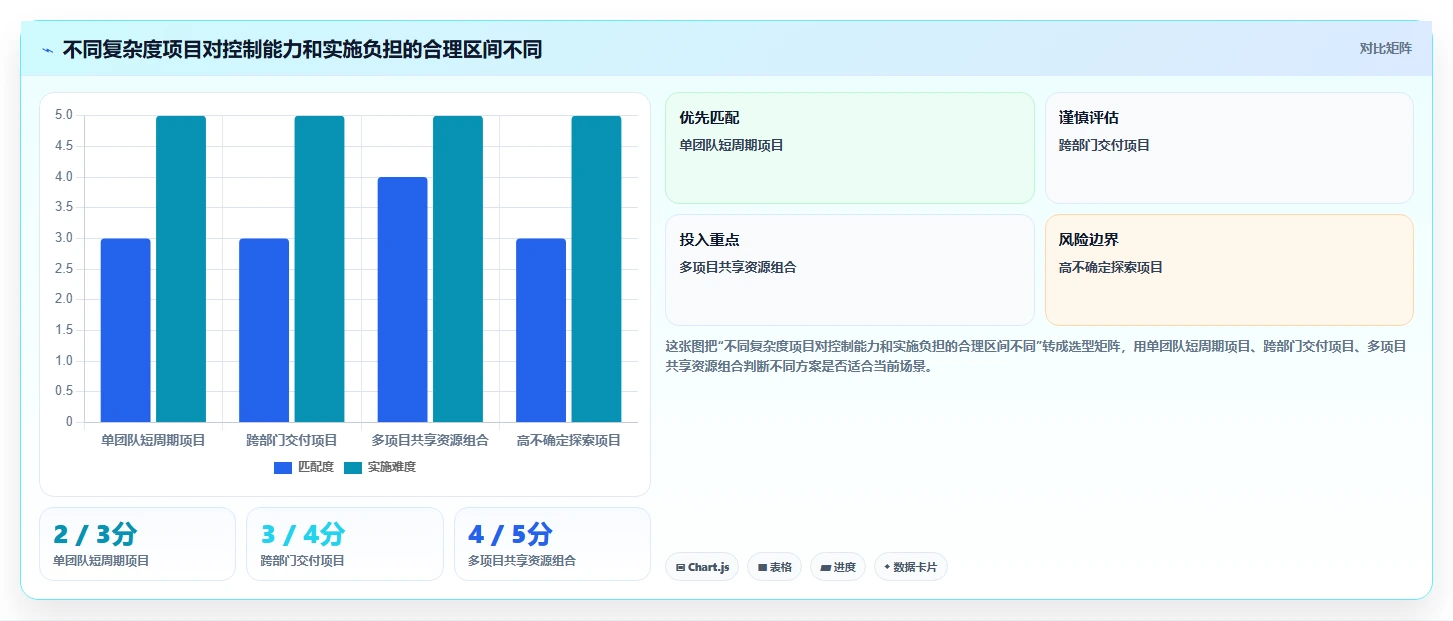

如果任务间关系确实影响交付,严谨性不能省;如果项目本身是短周期、低依赖,过多字段和流程反而会拖慢执行。选型应围绕最难管理的20%场景,而不是要求所有项目都承担最高复杂度。

2. 自动化与人工判断:自动提醒不等于自动管理

自动通知可以降低漏报,但不能判断某个延期是否应调整范围、追加人员或重新承诺日期。设置自动化前,要先明确触发条件、接收人和处理时限。如果每种状态变化都发通知,结果往往是噪音增加,真正的高风险提醒反而被忽视。

我更愿意把自动化用于重复、规则清晰的事情,例如到期提醒、负责人变更记录、里程碑临近提醒和异常状态汇总。涉及优先级、资源取舍和客户承诺的动作,仍应由有权的人作出判断,并留下决策记录。

3. 统一治理与团队自主:保留公共口径,允许有限差异

全组织统一所有字段,管理层容易汇总,但一线团队可能觉得不适用;完全各自定义,则难以横向比较。比较可行的折中是统一少量核心字段和管理口径,再允许各项目增加有限的业务字段,并明确这些字段不会替代组织级数据。

治理规则应写清谁能创建模板、谁能修改公共字段、哪些变化需要审批。缺少维护者的配置越多,未来越容易形成相互冲突的模板。买软件时同时要回答“谁负责让配置长期保持可用”,否则系统很容易在试点结束后失去秩序。

4. 一步到位与分阶段上线:优先把试点做成可复制的样板

大范围一次上线可以统一口径,却会放大错误流程;分阶段上线有利于发现问题,但若试点规则和后续推广毫无关联,也会形成重复建设。适合多数团队的方式是先选代表性项目,明确试点边界和成功标准,再根据证据决定推广范围。

试点结束后,至少保留一份可复用的项目模板、一套角色说明、一份字段字典和一份问题处理流程。推广时应复制经过验证的规则,而不是把试点期间所有临时字段和例外配置都原样扩散。

项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

八、选型落地路线:用六周验证,不用一次演示定输赢

1. 第一周:确定问题、范围和不可妥协条件

先列出目前最影响交付的三类问题,例如计划多版本不一致、依赖延期发现太晚、资源冲突无法提前协调。每个问题都要对应一个可观察的指标和责任人。此时先不要讨论界面偏好或品牌印象,避免把问题定义变成产品功能清单。

同时确认数据安全、身份管理、导出能力、预算范围和采购约束。若某项是组织硬性门槛,就在候选评估开始前写清楚。对硬性门槛不通过的软件,不应靠其他项目的高分抵消。

2. 第二周:整理真实样例和统一测试脚本

选一个有代表性的计划样例,清理重复任务和失效字段,但保留真实依赖、里程碑、变更记录和共享资源。准备一份统一测试脚本,让每个候选软件完成相同任务,避免一家展示简单演示项目、另一家承担复杂样例造成不公平比较。

测试动作可以包括创建项目、设定基线、建立依赖、调整关键任务日期、分配共享资源、更新风险、生成管理视图、导出数据和修改权限。每项动作都记录是否完成、耗时多久、需要多少人工补救。

3. 第三至四周:让实际使用者完成任务,而不只是听介绍

安排项目经理、任务负责人和管理者分别操作。项目经理负责维护计划,任务负责人更新状态并报告阻塞,管理者查看里程碑与风险。若只有管理员或产品顾问能顺畅完成任务,试点结果就不能代表日常使用体验。

试用期间记录阻塞点、重复录入和绕过系统的行为。遇到问题时先判断属于配置不当、培训不足、产品限制还是流程缺失。不要把每个问题都通过增加字段解决,也不要为了保持试点“好看”而忽略用户实际绕行。

4. 第五周:复核成本、治理和迁移路径

将报价、实施范围、培训安排、数据迁移和年度维护合并到同一张成本表。询问权限变更由谁负责,系统升级会不会影响集成,管理员离职后如何交接,数据导出是否包含任务依赖和历史变化。这些问题不一定在销售演示里主动出现,但会影响长期使用。

迁移计划应采用分批方式,先确定哪些项目需要迁移历史数据,哪些只需要迁移当前未完成任务,哪些旧计划仅保留归档。全部历史数据无差别导入,可能增加清理成本,却没有增加实际管理价值。

5. 第六周:按证据决策,明确推广或停止条件

试点汇报应同时呈现指标变化、用户反馈、未解决风险和总成本。若关键指标改善但任务负责人负担明显上升,要评估是否能通过简化字段或优化流程解决;若核心依赖能力不满足,不应因界面熟悉或已经投入培训时间而继续扩张。

决策结论可以是正式推广、调整配置后再试、缩小适用范围,或停止采购。停止并不代表试点失败;如果试点及时发现了数据无法导出、关键依赖不支持或使用成本过高,这本身就是避免更大投入的有效结果。

6. 推广后每月检查一次计划是否仍然可信

上线不是结束。每月抽查一组活跃项目,检查计划是否按期更新、基线是否保留、风险是否有人处理、依赖关系是否仍有效,以及周报是否真的来自系统数据。对长期不更新的项目,应找出原因,而不是只用账号活跃度证明系统有人用。

也要定期检查指标是否诱发错误行为。若项目经理为了提高按期率而频繁重设基线,说明组织需要区分原始承诺、批准变更和当前预测。指标只有在口径透明、变化可追溯时,才适合用于管理对话。

项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析

九、最后的判断:选软件之前,先选定你希望改善的管理动作

1. 最适合的工具,不是功能最多的,而是最能减少关键失真

项目进度计划软件的价值,不是让所有任务都进入系统,而是减少几种会造成决策偏差的失真:承诺日期被覆盖、依赖关系靠记忆维持、共享资源被重复安排、延期信息传不到受影响团队。能针对这些问题提供可验证改善的工具,才值得继续投入。

我建议把“工具能做什么”改写为“团队会因此少做什么、提前看到什么、由谁采取什么行动”。少做重复汇总,提前看到关键路径偏差,由有权限的人处理资源冲突,这些才是可以在试点里验证的选型结果。

2. 下一步行动:用一页纸启动你的评估

  1. 写下当前最影响项目交付的三个进度问题,并为每个问题定义可观察指标。
  2. 选一个依赖较多、规模适中且能够代表真实流程的项目作为测试样例。
  3. 确定五项能力权重、组织硬性门槛和统一测试脚本。
  4. 让项目经理、执行成员和管理者分别完成实际任务,记录耗时、补救动作和绕行方式。
  5. 按三年总拥有成本评估候选方案,并确认数据导出、权限和维护责任。
  6. 基于试点证据作出推广、调整、限定适用范围或停止的决定。

我的最终建议是:不要先买一张更漂亮的进度表,而要先找出团队最常发生、最难被及时发现的一种计划失真。把这个问题放进真实项目里测试,再比较工具能否让信息更早出现、责任更清楚、决策更可追溯。能通过这项检验的软件,才更可能成为项目管理的一部分,而不是又一个需要维护的系统。

常见问题解答(FAQ)

1. 2026年选择项目进度计划表软件,最应该先验证什么?

我看软件时总会先被甘特图、看板和自动提醒吸引,但不确定这些功能能不能解决排期变化后的连锁影响。比如一个关键任务延期后,后续任务、里程碑和负责人安排是否会一起更新,我该怎么判断?

先验证“变更能否正确传导”,而不是先数功能。准备一份包含约20项任务的测试计划,设置依赖关系、一个关键里程碑和两名共享资源的成员,再把某项前置任务延后3天,检查后续日期、关键路径和冲突提醒是否按规则变化。重点看三件事:依赖关系是否支持开始到开始、完成到开始等常见类型;手动调整是否会意外覆盖其他任务;

延期后能否保留原计划作为基线。若团队只能看到任务变红,却无法解释哪些交付节点受影响,这更像进度展示工具,不足以支撑复杂排期。

2. 怎样判断团队会不会真正使用这款项目进度计划软件?

我担心选到功能齐全、但项目成员嫌麻烦而不更新的工具。我们团队既有习惯看表格的同事,也有只在手机上处理任务的人,应该用什么办法评估实际使用门槛?

不要只让项目经理试用,应安排项目经理、执行成员和管理者各自完成真实动作:创建任务、更新进度、提交延期原因、查看个人待办和汇总风险。可以用同一份小型项目连续试用两周,记录每次更新所需时间、漏更新任务数,以及成员是否需要在多个页面重复录入。

例如,可把“多数成员能在两分钟内完成一次进度更新”设为内部试点门槛,而不是当成行业标准。若周报仍要靠项目经理手工追问和二次整理,界面再漂亮也没有降低管理成本;移动端体验、通知频率和默认字段往往比高级图表更影响采用率。

3. 进度计划软件和现有办公、研发工具的集成要怎么比较?

我不想让团队为了更新计划表,再重复维护一遍需求、缺陷和会议结论。不同软件都说支持集成,但我该如何分辨它是真同步,还是只是放了一个链接?

用一条具体业务链路做验收:需求状态变更后,计划任务是否同步;任务负责人或截止日期变化时,是否能回写来源系统;同步失败后,能否看到错误并补偿。只显示外部链接通常不等于数据同步,单向同步也不一定满足需要,必须先明确哪个系统是字段的权威来源。

试点时选10条真实任务,分别测试新增、修改、删除和权限变更,并核对重复记录与同步延迟。尤其要检查任务名称、负责人、状态、截止日期这几个关键字段;如果每周仍需人工对账,所谓集成可能只是把维护工作藏到了另一处。

4. 如何比较项目进度计划软件的成本、安全性和长期适用性?

我在对比报价时发现,软件订阅费看起来差异不大,但实施、培训和数据整理可能另算。除了单用户价格,我还应该把哪些隐性成本和安全要求放进决策表?

把成本按一年期总拥有成本核算:订阅或部署费用、初始化与迁移工时、培训时间、管理员维护,以及导出和退出成本。可用“总成本÷预计活跃用户数”做初步比较,但要同时记录每月维护工时;低价方案若需要大量手工汇总,未必更省。

安全评估至少确认访问权限能否按项目隔离、是否支持多因素认证、操作记录能否追溯、数据能否按约定备份和导出。最终用权重评分更稳妥:排期能力、易用性、集成、安全和总成本分别打分,并先设安全与数据导出为淘汰项,再比较剩余方案,避免被演示效果带偏。

读者评论

汪
汪依诺

把延期一个关键任务作为试用测试很实用。很多演示只展示甘特图,真正需要确认的是后续依赖是否同步受影响,以及原计划能不能保留。

蔡
蔡宇轩

文中提到更新字段越多,填报意愿越低,这点在跨部门协作里尤其明显。用少量必填信息先保证状态可信,比一开始追求报表面面俱到更可行。

孙
孙扬

总成本核算容易漏掉迁移和维护。建议选型时把现有表格迁移、培训及数据导出也纳入试点验收,避免只看订阅报价。

文章包含AI辅助创作:项目经理必读:2026年如何选择最适合的项目进度计划表软件?5大关键因素解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/249608

赞 (0)
飞飞飞飞
AI测试革新:2026年ai写测试用例用什么工具选型指南,助力研发效率提升
上一篇 1天前
提升团队效率:2026年不容错过的8大项目进度计划表软件推荐
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
