从新手到专家:2026年bug记录平台选型完全指南

选 bug 记录平台时,最容易被忽略的成本不是买错软件,而是团队开始使用后,缺陷仍然散落在聊天记录、测试表格和代码提交里:同一个问题被重复登记,修复状态没人更新,版本上线后也说不清哪些风险尚未关闭。选型真正要解决的,不是“有没有缺陷列表”,而是能否让每条缺陷从发现、判断、分派、修复、验证到复盘,都有清楚的责任人和可追溯的上下文。

从新手到专家:2026年bug记录平台选型完全指南

一、先讲核心结论:选平台不是比功能数量,而是验证缺陷闭环

1. 先判断团队缺的是记录工具,还是协作机制

我做选型评审时,第一步通常不是打开产品功能页,而是抽查最近一两周的缺陷样本。我要看一条问题能不能回答五件事:用户或测试人员遇到了什么、在哪个版本和环境发生、谁负责处理、修复怎样被验证、最后是否进入发布判断。

如果这五件事大多靠人去聊天记录里补齐,团队缺的就不只是一个记录入口,而是一套缺陷协作机制。此时单纯购买带有“缺陷管理”标签的产品,不会自动让信息完整;它最多把原来散落的信息搬到另一个地方。

我对选型的核心判断是:平台的价值,取决于它能否缩短缺陷从发现到可信关闭的路径,同时保留足够的上下文,避免团队为了填表而填表。功能数量、界面精致程度和产品演示中的流畅度,都只能作为次级证据。

2. 用三个问题快速筛掉不合适的方案

  • 缺陷能否在工作发生的位置被提交?如果工程师必须离开代码、测试或客户反馈的工作流,再手动复制一遍信息,遗漏和重复录入就更容易出现。
  • 状态变化能否带动责任变化?“已修复”不等于“已验证”,“已关闭”也不等于“已纳入正确版本”。状态、负责人和通知规则要能对得上实际流程。
  • 管理者能否看到真实风险,而非漂亮报表?总缺陷数不是风险本身。未关闭的高严重度问题、久未更新的问题、版本阻塞问题,才更接近发布决策需要的信号。

这三个问题都答不上来,通常不值得进入复杂的功能对比。答得上来,也不代表立即采购;还需要用团队真实场景验证权限、集成、搜索、迁移和维护成本。

3. 把“适合”定义为边界清楚,而不是无所不能

小团队可能更需要低配置成本和较短的上手时间;跨部门组织可能更需要统一字段、权限隔离、项目级配置和审计能力;测试密集型团队则可能更重视测试用例、执行结果、缺陷关联和版本质量视图。三者都可能需要记录缺陷,但适合的产品形态未必相同。

因此,我会把“适合”拆成三层:核心缺陷闭环是否可靠、当前团队是否愿意按流程使用、未来两三年是否能承受扩展后的治理成本。如果其中任意一层明显不匹配,就不应仅凭功能清单上的勾选数量做决定。

从新手到专家:2026年bug记录平台选型完全指南

二、选型前先还原真实场景:缺陷从哪里来,又在哪里卡住

1. 缺陷入口往往比状态数量更影响使用体验

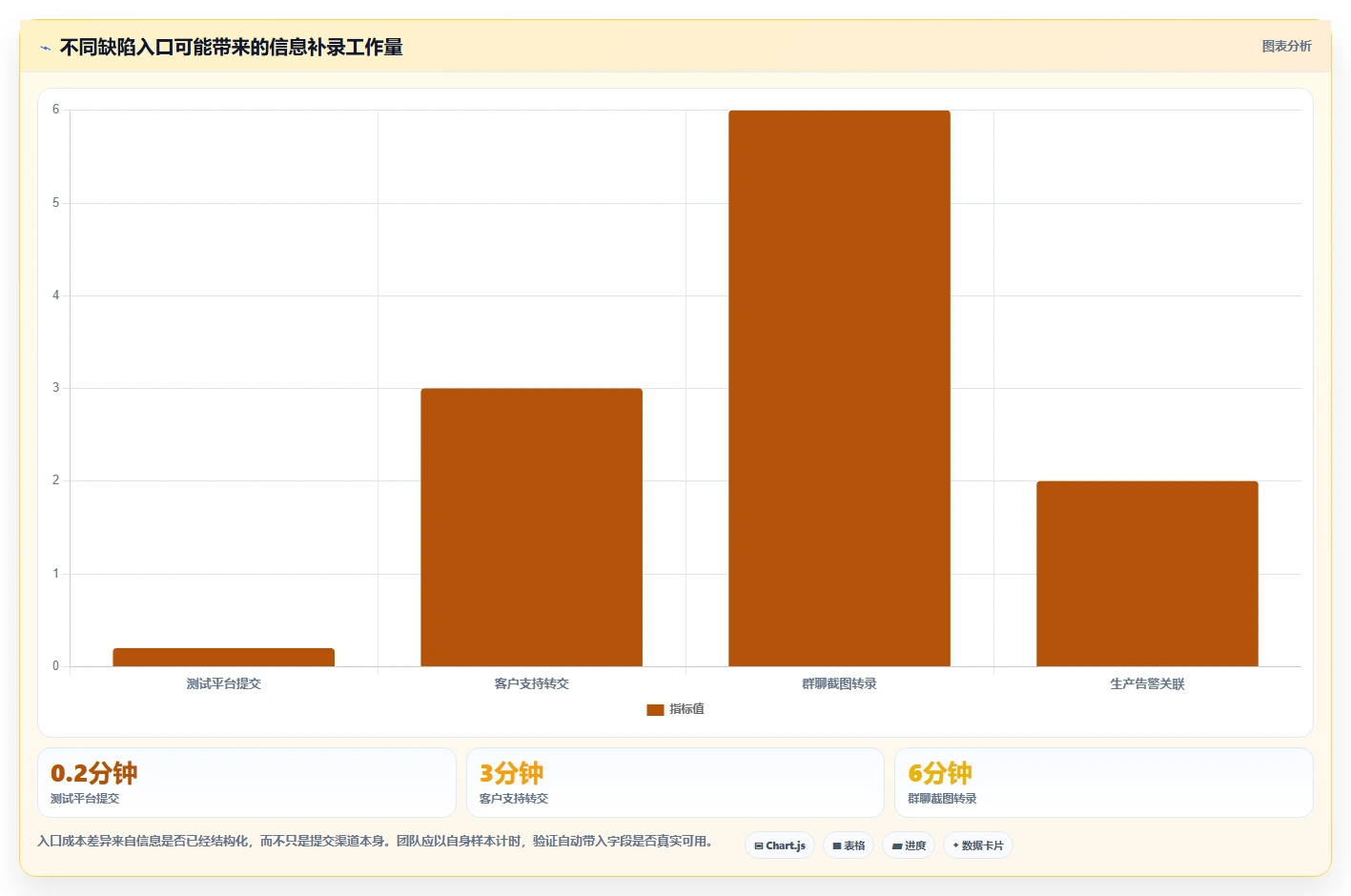

一条缺陷可能来自测试执行、生产告警、客户支持、产品验收、代码审查,甚至内部同事在聊天中发来的一段录屏。入口越多,越容易出现信息格式不一致、相同问题重复登记、问题被转述后失去原始上下文的情况。

我会先画出团队的真实入口,而不是让项目负责人凭印象描述“大家一般怎么提问题”。具体做法是随机抽取一周内的缺陷和故障记录,标明来源、登记位置、是否发生二次转录、最终有没有关联到版本或代码变更。

这项检查的目标不是让每个来源都强行接入同一个系统。某些生产告警平台本来就更适合承担告警接收,客户支持工具也可能更适合保留客户对话。需要验证的是:这些来源能不能把必要字段带进缺陷记录,后续状态是否可以回传,原始证据能否被找到。

2. 研发、测试和支持团队看的不是同一类缺陷信息

测试人员需要重现步骤、预期结果、实际结果、测试环境和附件;研发人员更关心影响模块、日志、调用链、代码提交、复现频率;支持人员常常需要客户影响范围、受影响版本、临时绕行方案和对外回复状态。

如果平台只照顾其中一种角色,其他人就会绕开它。字段设计要有共同的最小信息集,也要允许不同角色在各自环节补充信息。最小集通常包括标题、现象、复现条件、影响程度、当前版本、责任人和状态;更专业的字段则应按团队类型逐步增加。

判断字段设计是否过重,一个简单方法是观察填写时机:如果提交人必须先弄清尚未调查出的根因才能创建记录,流程往往会被延迟;如果后续处理人有地方补充根因和解决方案,信息质量反而更可控。

3. 处理节奏决定你需要怎样的视图和通知

每天持续交付的团队,关心的是新问题能否快速分诊、是否影响当前迭代、修复是否已经进入构建和部署。按月或按季度发布的团队,更关心版本冻结、回归范围、遗留缺陷风险和批准记录。

如果团队会同时维护多个版本,还要验证同一个缺陷是否能够关联多个受影响版本、计划修复版本和已验证版本。没有这些区分,团队可能把“已修复”误当成所有受影响版本都已解决,或者无法回答某个客户仍使用旧版时是否有风险。

评估通知规则时,我不会只看平台能否发邮件或即时消息,而会测试通知是否准确、有无重复、是否带上可行动的信息。通知太少会让任务无人处理;通知太多则可能让成员关闭提醒,重要事件也被淹没。

4. 先用流程地图找出等待,而不是先引入更多状态

把缺陷流程画成“发现,分诊,待处理,处理中,待验证,已关闭”只是起点。真正需要追问的是:每个状态由谁负责、进入条件是什么、超时后如何处理、退回时回到哪里、关闭后出现新证据时怎样重新打开。

我见过一些团队把状态细分到十几个,却没有明确每种状态的责任人。结果成员靠口头解释状态含义,统计数据也无法横向比较。状态数量多不等于过程成熟;能解释清楚每次状态变化的触发条件,才是成熟度的证据。

从新手到专家:2026年bug记录平台选型完全指南

三、常见选型误区:看起来合理,落地后却会增加返工

1. 误区一:功能清单越长,产品就越专业

产品页面可能列出缺陷、需求、测试用例、迭代、代码、工时、报表、自动化等许多模块,但“拥有模块”与“模块之间能够可靠协作”是两回事。真正要验证的是缺陷能否关联到需求、测试执行、代码提交和发布版本,而不是每个功能是否单独存在。

我通常要求供应商或内部试点团队演示一条完整链路:从测试失败创建缺陷,指派工程师,关联代码变更,再由测试人员复测,最后在版本视图中检查遗留风险。如果关键步骤需要手动复制编号、跳转多个页面或额外维护一份表格,演示再顺也不能算闭环。

反过来,如果团队只需要快速记录和分派问题,也不必为用不到的全套研发管理能力付费。模块多可能带来额外配置、培训和权限维护负担。买下的功能如果长期不用,成本不仅是订阅费,还包括复杂度。

2. 误区二:把严重程度、优先级和修复顺序混成一个字段

严重程度描述问题造成的影响,例如数据丢失、核心路径不可用或局部文案错误;优先级描述团队决定何时处理;修复顺序还可能受依赖关系、发布窗口、人员安排影响。三个概念混在一个字段里,管理者就很难分辨“影响严重但暂缓处理”和“影响有限但必须马上修复”。

平台应支持团队用简单规则区分这些判断。比如先记录影响程度,再由分诊负责人确定优先级;对阻塞发布的问题,还要标注是否有临时绕行方案和风险接受人。字段设计不必复杂,但术语要有共同解释。

选型测试时,我会故意准备一个“影响范围大、偶发、存在绕行方案”的案例和一个“影响范围小、稳定复现、触及合规要求”的案例,让不同角色独立评级,再比较分歧。如果分歧来自定义不清,换平台并不能解决;如果平台无法表达必要差别,则需要调整工具或配置。

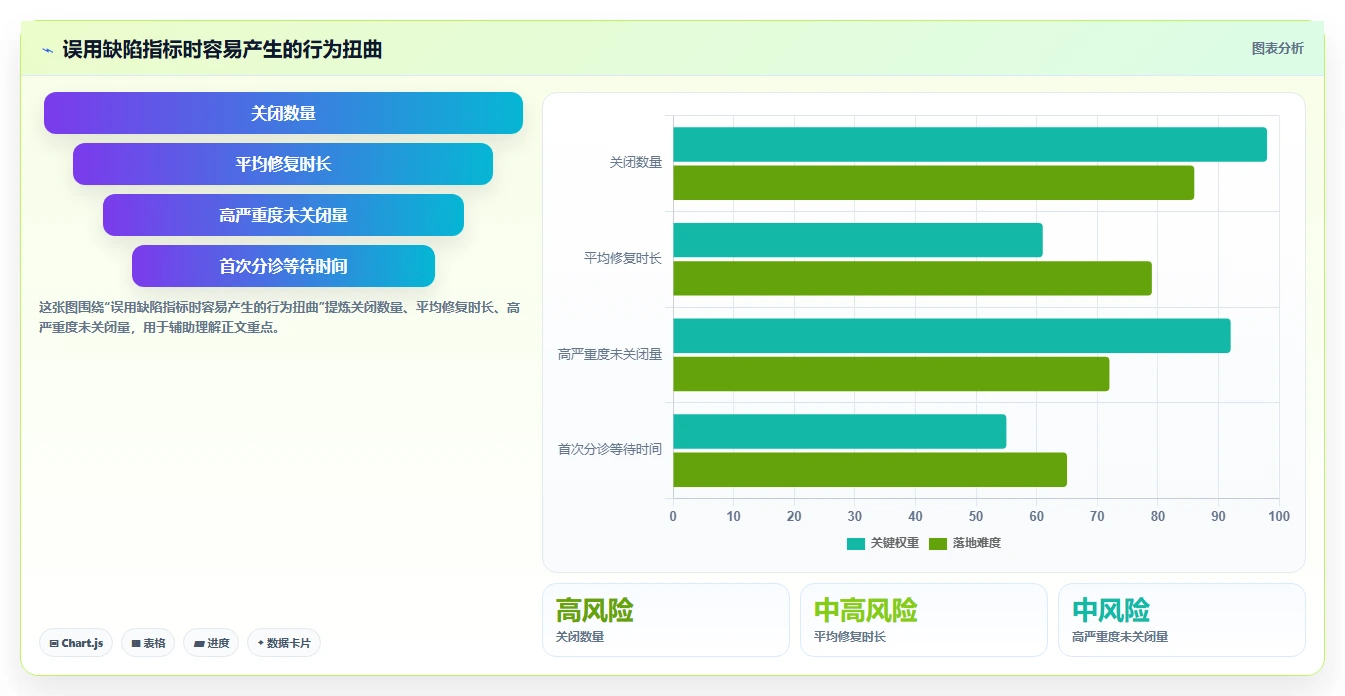

3. 误区三:用关闭数量或平均修复时长评价团队

关闭数量会受到缺陷拆分方式影响:一个大问题可以拆成多个小任务,也可以合成一条记录。平均修复时长容易被少数极端问题拉长,还可能把等待测试、等待需求澄清和实际编码时间混在一起。

更可靠的做法是分解时间:从创建到首次分诊、从分诊到开始处理、实际处理到待验证、待验证到关闭。再按严重程度、来源、产品模块和版本切分,找出主要等待发生在哪一段。平台若能保存状态历史和责任变更记录,分析才有可解释性。

指标不应用来给个人排名,而应帮助团队识别流程瓶颈。把指标直接用于绩效,会诱发减少登记、过早关闭、拆分或合并记录等行为。管理者需要把度量结果与抽样核查结合起来,先验证数据质量,再谈改进。

4. 误区四:认为迁移只需要导入一份表格

表格里常有重复记录、过期负责人、含义不明的状态、外链附件和已经失效的版本名称。直接导入会把旧问题原样带进新系统,成员看到大量无人认领或无法判断的遗留记录,很快就不再信任新平台。

迁移前要决定哪些记录必须保留,哪些只需归档,哪些需要合并,哪些字段要重映射。对于历史附件、评论和状态变化记录,还要确认导入方式是否保留作者、时间和关联关系。只导入标题与描述,有时会损失调查问题时最重要的上下文。

迁移完成的标准也不应只是“导入成功”。至少需要抽查高严重度问题、仍在处理的问题、带有附件的记录和跨版本问题,并核对原系统中的数量、状态、责任人和关联信息。

5. 误区五:先照搬大公司的流程,再要求团队适应

复杂流程可能包含多层审批、细分权限和大量字段,但对刚建立缺陷管理习惯的团队而言,前期更重要的是减少漏记和责任不清。流程复杂到提交人必须接受培训才能填对,通常意味着配置先于问题发生。

我的建议是先明确必填字段和分诊规则,再根据真实例外逐步增加配置。每增加一个字段,都问三个问题:谁填写、在什么时点填写、这个字段会支持哪个决策?如果三者答不清楚,字段就很可能只是报表装饰。

从新手到专家:2026年bug记录平台选型完全指南

四、专业判断逻辑:用可复现的试用验证,而不是听演示

1. 先建立选型评分模型,给不同需求不同权重

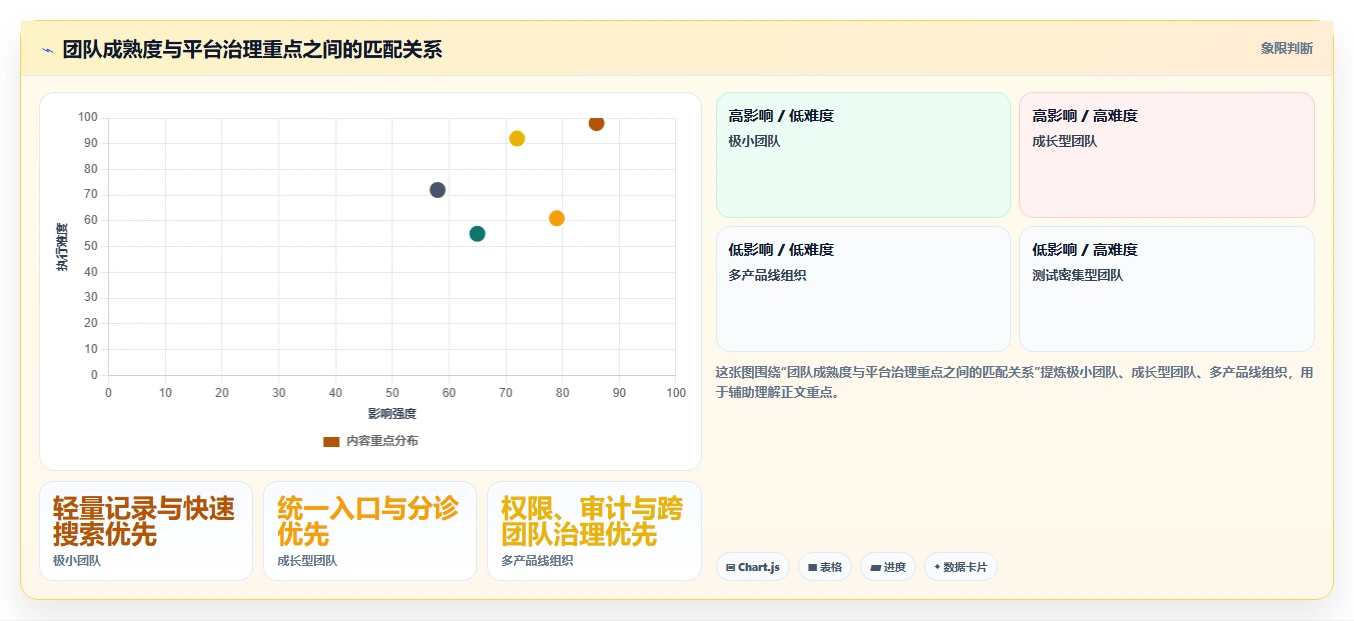

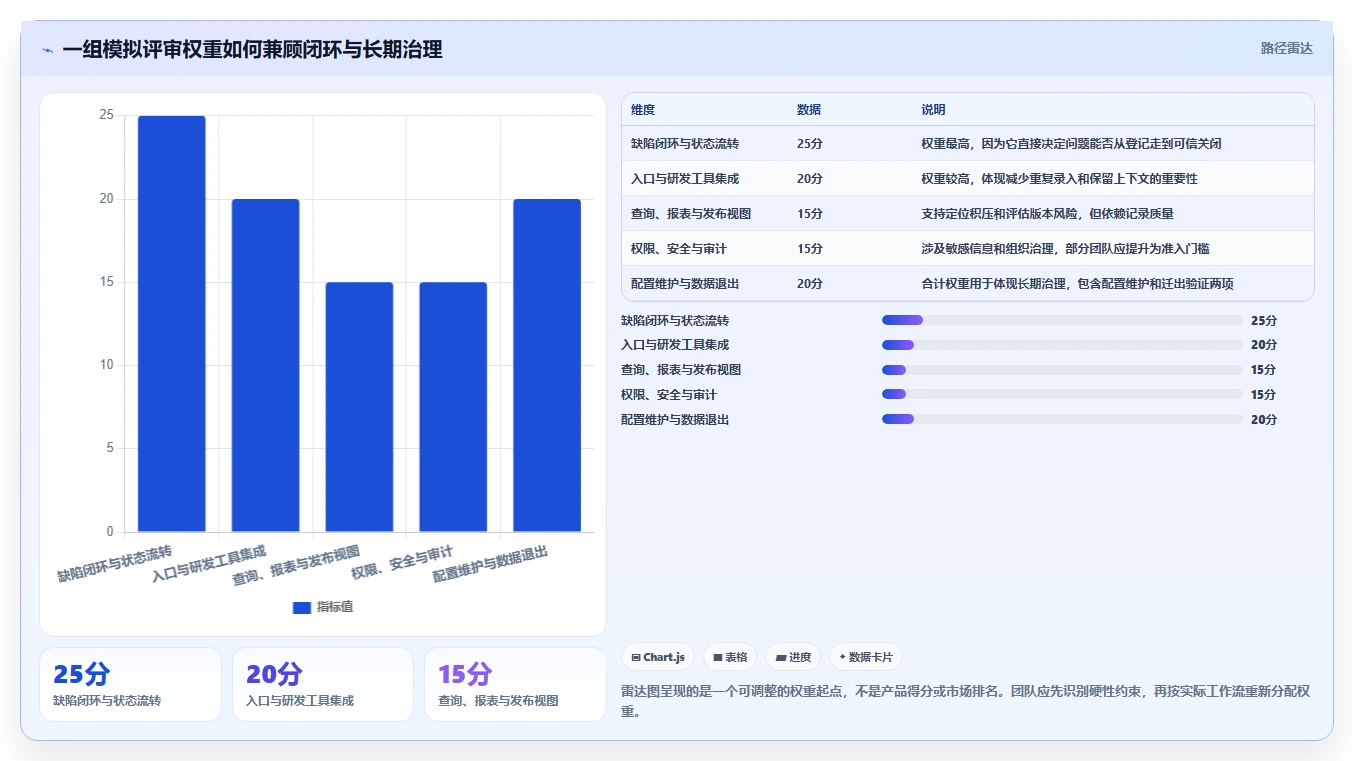

选型评分表的作用不是算出一个看似精确的总分,而是迫使评审者公开取舍。权重应来自团队风险:如果有严格的数据驻留要求,安全与部署方式的权重就高;如果日常问题大量来自测试执行,测试工作流的权重就应上升。

下面是一套可作为试点评审起点的建议权重。它不是行业标准,也不代表所有组织都应照抄。评分时最好由研发、测试、项目负责人和平台运维分别打分,再讨论分歧,而不是由采购人员单独填写。

评估维度 建议权重 重点验证问题 常见不合格信号
缺陷闭环与状态流转 25% 能否区分修复、验证、关闭和重新打开? 关键状态靠备注解释,责任人变更没有留痕
入口与研发工具集成 20% 能否减少重复录入并保留原始证据? 依赖人工复制编号,关联信息很快过期
查询、报表与发布视图 15% 能否按版本、严重程度和状态回答发布问题? 只有总量统计,无法追溯到具体记录
权限、安全与审计 15% 能否限制敏感项目访问并查询操作历史? 权限粒度不够,或无法说明审计记录如何保留
配置与维护成本 10% 普通管理员能否维护字段、流程和角色? 简单改动也必须依赖供应商或开发人员
迁移、可导出性与退出成本 10% 记录、附件和历史信息能否按需导出? 数据导出格式不完整,关联关系无法保留
上手与支持体验 5% 新成员能否在有限培训后独立完成核心动作? 演示很顺,真实用户却无法理解字段和入口

安全、部署和合规要求应视作准入门槛,而不只是评分项。若产品不满足组织的硬性要求,即使其他维度得分很高,也不应通过加权平均“补回来”。评分表负责比较可选方案,不能替代风险审查。

2. 准备一组覆盖常见失败路径的试用样本

试用不需要追求复杂,关键是样本能暴露流程短板。我建议准备至少五类记录:信息完整的常规缺陷、复现条件不充分的问题、重复报告、跨版本问题、需要暂缓处理但必须保留风险的问题。

每条样本都要至少经过提交、分诊、指派、处理、验证和查询。对重复报告,测试能否关联或合并并保留原始来源;对跨版本问题,测试是否能区分受影响版本与计划修复版本;对暂缓问题,测试风险记录和后续跟进是否仍然可见。

试用中不要只让管理员操作。安排真实的提交人、工程师、测试人员和项目负责人分别完成任务,记录完成时间、困惑点、人工补录次数和错误次数。产品是否“容易使用”,必须由实际使用者完成任务后判断。

3. 把关键流程写成验收标准,避免试用结果凭印象

“看起来好用”不适合做评审结论。我会把关键动作写成能观察的验收标准,例如:提交人能在规定时间内创建一条合格记录;处理人能从问题详情定位到原始测试证据;测试人员能识别该问题对应的待验证版本;负责人能筛出高严重度且超过约定时间未更新的问题。

每项验收标准都要说明样本数量、测试角色、允许的人工操作和失败判定。比如某个自动同步功能只在演示环境成功一次,不足以证明日常使用可靠;至少要模拟一次权限不足、一次重复触发和一次服务中断后的恢复。

试用结果最好同时保留定量和定性证据。定量数据说明耗时、补录次数和失败率;定性反馈则记录成员为何绕开某个步骤。两种证据都重要,不能用“大家觉得不错”替代实际操作观察,也不能只凭几条计时数据否定所有体验问题。

4. 评估系统集成时,关注失败后的行为

集成演示最容易只展示成功路径,但生产环境的价值往往由失败时的处理方式决定。消息重复发送怎么办?代码仓库权限变化后关联是否失效?第三方服务短暂不可用时记录是否丢失?集成恢复后会不会生成重复缺陷?

我会把集成拆成数据方向来测:信息从外部进入缺陷平台、缺陷状态回传到外部、记录之间建立关联、权限或网络异常时的补偿与告警。每个方向都应明确由谁维护、日志在哪里看、问题发生后谁负责处理。

不要为了“集成数量多”而连接所有系统。每新增一个接口都增加变更、权限、故障定位和数据治理的成本。优先接入能减少重复劳动、且对缺陷闭环有明显帮助的系统,再以试点效果决定是否扩展。

5. 计算总拥有成本,不只看许可证价格

选型成本可以拆为软件费用、初始配置、迁移清理、集成开发、培训推广、日常管理员投入和退出迁移。免费或低价方案并不必然更省钱:如果需要长期维护自定义脚本、手动补录数据或整理多个系统的报表,隐性成本可能反而更高。

在估算时,建议使用情景区间,而不是把所有成本压成一个“精确预算”。例如分别估算保守、预期和扩展三种情景,并写清假设:用户数量、并发项目数、历史数据体量、集成数量和维护人力。这样评审者能看见预算不确定性来自哪里。

成本计算还要考虑退出。项目结束后数据如何取回,历史附件是否能导出,用户权限如何回收,接口是否依赖供应商独有能力,都会影响长期自主性。迁出成本越不透明,越应该在签约前进行数据导出验证。

从新手到专家:2026年bug记录平台选型完全指南

从新手到专家:2026年bug记录平台选型完全指南

五、用具体案例验证:一次试点怎样暴露真正的选型差异

1. 案例设定:一个多角色团队的缺陷管理改造

下面的案例是用于选型方法说明的情景模拟,不对应某家企业的真实统计。假设团队有 120 人,包含产品、研发、测试和客户支持,维护三个活跃版本;每月登记约 350 条问题,入口包括测试执行、客户反馈、生产告警和内部验收。

试点前,问题主要登记在两种系统和若干共享表格中。支持人员会把客户描述转发给研发,测试人员偶尔另建一条缺陷;项目负责人每周手工整理未关闭问题。这里的核心风险不是平台不够先进,而是同一问题在不同渠道里没有稳定的关联关系。

团队没有先选供应商,而是先抽样 60 条记录,标记重复、缺少版本、缺少负责人、没有验证记录和未关联客户影响等情况。抽样的作用是形成基线;样本量本身不代表全量统计,也不应被外推成行业结论。

2. 试点任务:让四类角色完成同一条缺陷闭环

试点选择一个真实但风险较低的项目,设置四种角色:支持人员提交客户问题,测试人员补充复现条件,研发人员分析并关联代码变更,测试人员再验证修复。项目负责人最后检查该问题是否影响某个计划发布版本。

每位参与者都使用熟悉的业务材料,不安排供应商替他们操作。主持人只在参与者卡住时记录原因,不立即代为解释。这样可以看到界面、权限、字段说明和团队流程分别造成了什么阻碍。

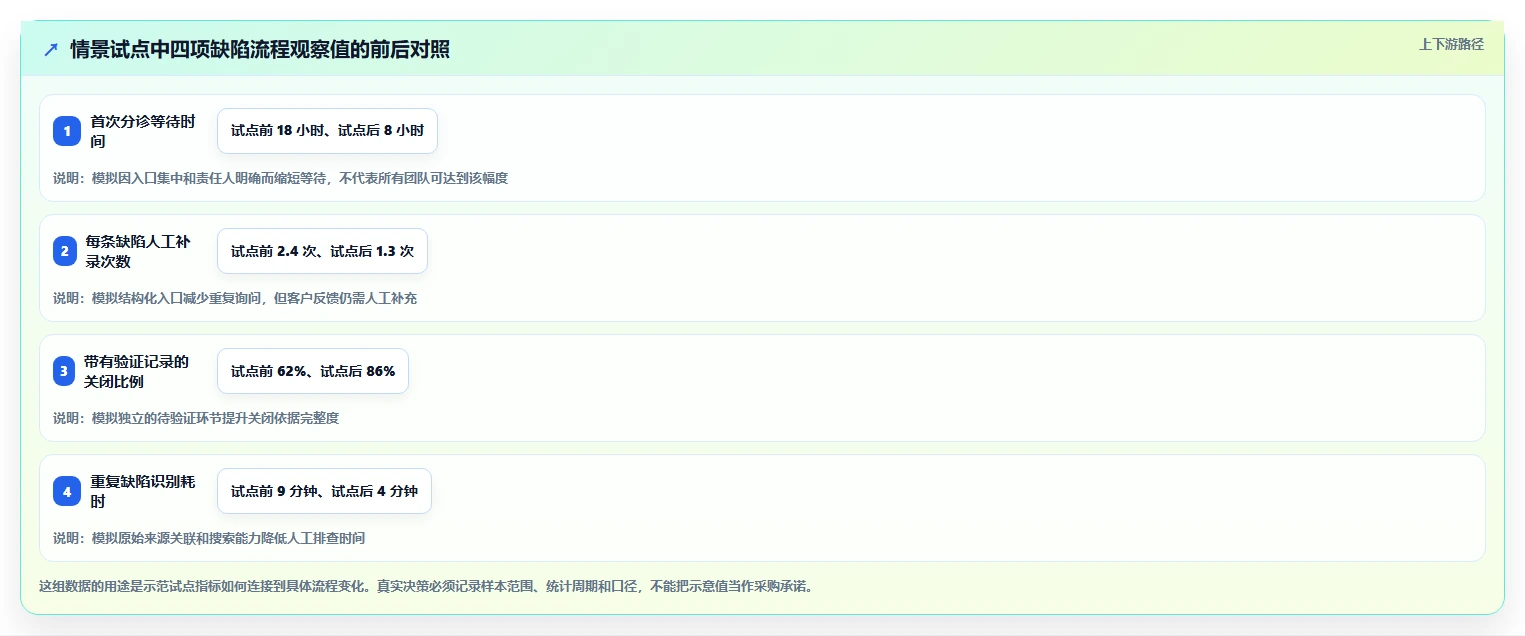

试点记录四类观察值:完成核心任务需要的人工步骤、需要再次询问的信息数量、从创建到首次分诊的等待时间、验证与关闭是否留下分离的记录。重点不在追求某个漂亮的平均值,而在比较不同方案能否减少最常见的返工。

3. 观察结果:结构化入口比新增报表更先产生价值

在这个模拟案例中,假设试点发现:测试入口能够自动带入版本和执行环境,但客户反馈转交仍需人工补齐受影响客户与产品版本;重复报告仍然会出现,不过有了原始来源关联后,处理人不再需要在多个渠道搜索来龙去脉。

这个观察说明,团队最初想要的“统一报表”,未必是最优先的建设项。如果源头字段缺失、重复记录无法关联,报表只会更快地汇总不完整数据。应先治理入口和分诊,再逐步完善统计视图。

另一项可能出现的差异是:某个平台的状态配置很灵活,却需要管理员频繁维护;另一个平台字段较少,但大多数成员能够独立完成记录。前者适合有专职平台管理员、流程复杂且需要高度定制的组织;后者更适合想先建立使用习惯的团队。它们不是绝对优劣,而是治理能力与灵活性的取舍。

4. 试点如何判断改进是否真实

试点前后要使用相同口径。比如“首次分诊时间”应明确从记录创建到哪个动作算分诊;“补录次数”要区分系统自动带入和人工再次询问;“验证完整度”要规定是否必须附上测试结果或复现证据。

我倾向于采用小规模、重复观察,而不是只在一天内集中演示。至少跨过一个完整的迭代或发布周期,才能看到成员是否持续使用、状态是否及时更新、积压是否被处理。若组织发布周期较长,就应明确试点周期无法覆盖哪些结论。

如果试点结束后,记录更完整了,但耗时明显上升,未必是失败。可能是团队开始补充过去缺失的信息;需要进一步判断额外耗时是否集中在少数必要的高风险场景,还是所有记录都被无差别加重。

从新手到专家:2026年bug记录平台选型完全指南

5. 如何解释试点中的反常结果

如果首次分诊变快,但高严重度缺陷数量短期上升,不一定意味着质量变差。可能是团队终于把此前散落的问题统一登记了。此时需要查看新增问题的来源、严重程度分布和是否重复,而不是直接将总量上升判断为平台无效。

如果关闭比例提高,但抽查发现验证记录仍为空,说明平台状态可以被快速修改,却没有建立验证纪律。可以增加关闭条件、调整权限或培训角色,但要先确认问题来自配置还是管理行为。换工具不应成为掩盖流程问题的第一反应。

如果成员持续通过聊天绕过系统提交问题,则要追问入口是否太慢、必填项是否过多、是否缺少移动端或集成方式,以及团队是否认可登记动作的价值。绕行是重要证据,不是单纯的“员工不配合”。

六、不同规模与需求下的行动建议:先选正确的验证路径

1. 个人开发者或极小团队:控制负担,避免过早流程化

如果团队只有几名成员,缺陷量不大,成员能够直接沟通,优先选择能快速创建、搜索、分派和关闭问题的轻量工具。此时最需要的通常是统一记录和清晰负责人,而不是复杂审批、跨部门权限和多层报表。

即使使用轻量方案,也建议保留标题、现象、复现步骤、版本、优先级、负责人和验证结果等基本信息。记录不足会让问题只能靠提交人记忆,成员增加或项目中断后,这类隐性知识很难恢复。

此阶段不宜投入大量精力搭建精细指标体系。每周检查未处理、久未更新和反复出现的问题,通常已经足以形成闭环。等到入口变多、版本并行或问题需要跨角色流转时,再升级配置。

2. 成长型团队:优先统一入口、字段和分诊节奏

团队进入几十人规模后,沟通成本开始上升,常见表现是测试、产品和支持人员各自使用不同模板,负责人也不清楚问题是否进入当前迭代。此时应先统一最小字段集、严重程度定义、分诊频率和关闭条件。

选型重点是易用性与可管理性平衡:普通成员能否创建和更新记录,管理员能否调整字段和权限,负责人能否按版本查看风险。不要为暂时不存在的复杂组织结构购买过度定制,先用一个产品线或项目做试点。

成长阶段可以设定每周一次的缺陷分诊会议,但会议不应逐条读记录。更有效的做法是会前筛选未分配、高严重度、超期未更新和即将发布版本相关的问题,会议只处理需要跨职能决策的事项。

3. 中大型组织:把治理、权限和跨团队可见性纳入核心评估

当组织有多个产品线、多个研发团队和独立的测试或支持部门时,平台需要处理标准化与自治之间的关系。组织级字段和状态能帮助跨团队统计,但每个团队又可能有不同的发布节奏和工作方式。

评估时重点验证项目级配置边界、角色权限、敏感项目隔离、操作审计、数据导出、单点登录和身份生命周期管理。对 100 人以上的组织,还应检查平台是否适合统一治理与分层管理,避免所有配置都集中在少数管理员手中。

PingCode可以作为这类团队的候选平台之一纳入试用,尤其是组织希望在统一协作环境中评估研发工作流时。是否适合仍应以实际验证为准:逐条检查缺陷状态、测试关联、权限、审计、迁移与集成,不应仅凭品牌介绍或规模定位做结论。

中大型组织还要明确平台治理角色:谁制定全局字段,谁维护项目流程,谁负责用户权限,谁批准跨团队数据口径。没有治理责任人,再强的配置能力也可能演变成多个项目各自为政。

4. 测试密集型团队:把测试执行与缺陷证据连起来

如果团队有大量回归测试、自动化测试和多环境验证,选型时要重点看缺陷能否关联测试用例、执行批次、失败日志和目标版本。测试人员不应重复描述系统已经拥有的执行信息,研发也应能从缺陷跳回失败现场。

同时要判断测试用例管理是否应与缺陷平台在同一产品中完成。统一平台可以减少关联成本,但并不必然最适合所有组织;若现有测试系统已经成熟,应先验证集成质量和数据边界,而不是为了统一界面推倒重来。

对于自动化产生的问题,还应检查去重和聚类能力是否可解释。自动合并如果错误,会把不同故障混为一谈;完全不去重,则可能让大量重复失败淹没人工处理队列。建议先以影子模式观察,再逐步启用自动规则。

5. 高监管或高安全要求团队:先过准入门槛,再比较使用体验

如果缺陷记录可能含有客户数据、漏洞信息、生产日志或其他敏感内容,选型顺序应调整为先确认数据存储、访问控制、审计、备份恢复、删除策略和供应商安全机制,再比较界面体验。

需要明确的问题包括:数据位于何处,管理员是否能查看内容,审计记录保存多久,数据导出是否包含附件和历史,账号离职后权限多久回收,故障恢复目标如何约定。涉及特定行业法规时,应由组织的安全、法务和合规负责人确认,不要把产品宣传材料当作合规结论。

自托管方案可能带来更多数据控制能力,但组织要承担升级、备份、监控、容量规划和安全修复责任。托管服务可以减少基础设施维护,却需要更细致地审查数据处理边界和服务条款。部署方式没有普遍赢家,只有风险责任由谁承担的区别。

从新手到专家:2026年bug记录平台选型完全指南

七、如何做取舍:功能、治理、集成和成本不可能同时最大化

1. 在灵活配置与统一口径之间做取舍

灵活配置适合流程差异大的团队,可以让不同项目采用适合自己的状态、字段和自动化规则;统一口径便于跨团队比较、审计和管理层汇总。两者无法无限兼得:配置自由度越高,治理和数据清理工作往往越重。

我的建议是把少数关键字段设为统一标准,例如严重程度、所属产品、影响版本和关闭原因;其他细节由项目按需配置。这样可以保留跨团队分析能力,同时不强迫所有项目使用完全相同的工作方式。

如果组织没有明确的流程治理负责人,应谨慎选择高度依赖自定义配置的方案。功能强大不代表复杂度会自动消失;没人维护的规则越多,越容易出现数据口径冲突。

2. 在一体化与最佳单点工具之间做取舍

一体化平台的优势是数据关联和统一使用体验,缺点可能是某些单项能力不如专用产品,或者迁移范围较大。多个最佳单点工具则可能在各自领域更成熟,但会增加集成维护、身份权限协调和跨系统报表的成本。

决策时先找出最重要的链路,而不是比较产品类别。若缺陷与测试、迭代、代码和发布之间需要频繁跳转,链路完整性很重要;若组织已经有稳定的测试系统和代码平台,则要验证集成是否足够可靠,未必必须全部替换。

适合的整合边界可以通过一个问题判断:如果某个系统暂时不可用,缺陷处理是否仍能继续?如果答案是否定的,说明链路存在单点风险,需要考虑降级、导出或人工恢复机制。

3. 在云端便利性与自托管控制力之间做取舍

云端服务通常可以减少本地基础设施运维,更新也由服务方负责;组织需要重点评估数据位置、账号管理、可用性、服务条款和导出能力。自托管通常能增强环境控制,但运维团队要承担升级、漏洞修复、备份和容量管理。

不要只比较“能否部署在本地”,还要评估实际运维能力。组织如果没有持续维护的人员和流程,自托管可能把安全控制变成长期欠账;云端如果无法满足数据或审计要求,也不应为了上线方便降低风险标准。

可以在准入阶段列出不可妥协的要求,再用同一份清单审查云端和自托管方案。若两种方式都可行,比较三年运营成本和责任归属,而不是只比第一年订阅费用。

4. 在自动化与人工判断之间保留合理边界

自动分派、重复检测、超时提醒和状态同步,适合处理条件明确、结果可校验的任务。但严重程度、根因判断、是否接受发布风险等决策,通常需要结合业务后果和上下文,不能只靠规则自动决定。

引入自动化时应先定义失败后的回退路径。自动规则误分派后谁能修正,重复合并后如何恢复,状态同步失败会不会提醒负责人,这些问题比“能不能自动化”更重要。

我的取舍原则是:自动化减少重复劳动,但不隐藏责任。系统替人做了什么、依据什么规则、谁可以覆盖结果,都应能够追溯。自动化越深,审计和异常处理越不能缺席。

5. 在现有系统延续与重新建设之间做取舍

旧平台有历史数据、成员习惯和已有集成,继续使用可以避免迁移成本;但若长期无法满足权限、搜索和版本管理需求,维持现状的隐性成本也会不断累积。换平台则有学习、迁移和双系统并行的风险。

先给当前方案设定明确的改进期限和验收条件。例如修复重复登记、补齐权限边界、改善版本查询后,再重新评估。如果问题只是流程定义不清,先优化流程可能比迁移更划算;如果关键能力被产品边界限制,持续打补丁就可能越来越贵。

做迁移决定时,应同时估算旧平台继续使用的年度成本和新平台迁移后的过渡成本。不要把“已经投入很多”当作继续使用的唯一理由,也不要把“新系统功能更多”当作迁移的充分理由。

八、实施与验收:让平台上线后真正进入日常工作

1. 先定义最小流程,再配置系统

上线前先由相关角色共同确认:什么算缺陷、哪些问题需要单独登记、哪些信息必须提交、由谁分诊、何时需要复测、什么条件可以关闭。这个定义控制在团队能实际执行的范围内,不必一开始覆盖所有特殊情况。

流程确认后,再把角色、字段、状态和通知配置进系统。先在少量项目中验证,避免把未经试用的流程一次性推给所有团队。每次调整都记录原因和影响范围,便于后续复盘配置为何发生变化。

当流程发生例外时,先判断它是需要长期保留的业务差异,还是偶发情况。为每个偶发事件新增一种状态或字段,容易让流程越来越难理解。

2. 迁移历史数据时设定清楚的清理边界

迁移前把数据分为仍在处理、近期已关闭、长期归档和重复记录几类。正在处理及高风险问题应优先迁移并逐条核验;长期归档数据则可根据搜索和审计需求决定是否完整迁移,避免为了追求“全量搬家”带入大量无用记录。

字段映射要记录旧值如何转换为新值,特别是状态、优先级、项目、版本和负责人。若旧数据中的字段含义不一致,不要直接强行映射;可以保留原始值并标记为历史口径,或者在迁移前完成必要清理。

切换当天要明确停止旧系统写入的时间、旧链接如何跳转、未迁移附件在哪里查询,以及迁移失败如何回退。新旧系统同时可写的时间越长,数据冲突和重复登记的可能性越高。

3. 培训要按角色设计,不要只做一次全员宣讲

提交人需要知道怎样描述现象和附加证据;研发人员需要了解分诊、关联变更和解释修复方案;测试人员需要知道如何记录验证结论;负责人需要掌握风险筛选和版本视图。一次统一演示很难覆盖这些不同任务。

培训材料可以从真实但脱敏的缺陷记录改写,展示合格与不合格的描述对比。重点解释为什么要填写某字段,以及后续谁会使用它,而不是只讲按钮在哪里。

培训后安排短时间的现场支持和问题收集。若同一问题反复出现,应检查页面提示、字段名称和权限,而不是无限增加培训内容。产品配置应吸收使用反馈,培训不应成为弥补糟糕设计的长期替代品。

4. 上线后用少量指标持续检查数据质量

建议至少观察新建记录信息完整度、首次分诊等待、未分配问题数量、待验证积压、重复记录比例和关闭后重新打开情况。指标不需要一次全部自动化,先选与当前主要痛点对应的三到五项即可。

每个指标都要有口径、负责人和复查频率。比如“重复记录比例”要说明如何判断重复;“未更新问题”要明确多少天算超期;“信息完整度”要说明哪些字段是必需。没有口径的数字会产生争论,不会自动带来改进。

每月抽样核查一小批记录,检查状态是否真实、验证材料是否存在、字段是否被滥用。数据质量检查不是额外文书工作,而是确认系统视图能不能支持真实决策的必要步骤。

5. 设置复盘节点,允许调整而不是永久冻结配置

上线四到八周后,可以复盘成员是否持续使用、主要入口是否覆盖、哪些字段最常缺失、哪些通知被忽略、哪些状态长期停滞。具体周期应与团队发布节奏匹配,不应机械照搬。

复盘后将配置分为保留、调整和移除三类。对每项调整写清预期解决的问题和观察方式,避免凭个别抱怨反复改动全局流程。配置治理的目标不是追求永不变化,而是让变化有依据、有负责人、有回看时间。

平台上线也不是项目终点。团队规模、产品结构和发布模式变化后,入口、字段和权限都可能需要重新评估。建立定期治理机制,比一次性做出完美配置更现实。

九、最终决策清单:从候选名单走到可解释的结论

1. 进入采购或部署前,逐项确认硬性条件

  • 核心流程是否覆盖提交、分诊、分派、修复、验证、关闭与重新打开?
  • 关键角色是否能在真实权限下完成任务,而不是由管理员代操作?
  • 缺陷能否按版本、严重程度、产品模块和责任人查询?
  • 集成是否经过失败、重复触发和权限变化等异常测试?
  • 历史记录、附件、评论和关联关系是否可以按需要迁移或导出?
  • 安全、审计、数据位置与账号管理是否通过组织的准入审查?
  • 三年运营成本是否纳入配置、集成、培训、维护和退出费用?
  • 是否明确了平台管理员、流程负责人和数据口径负责人?

如果硬性条件未通过,不应依靠总体得分较高来掩盖缺口。若多个方案都通过准入,再比较团队最在意的使用体验、集成可靠性、管理成本和长期灵活性。

2. 用一页评审结论说清楚为什么选、为什么不选

评审结论至少应记录:最关键的业务问题、候选方案、试用样本与周期、硬性约束结果、核心指标变化、成员反馈、总成本假设、主要风险和下一次复查时间。这样即使负责人更换,后续团队也能理解决策依据。

对未选方案也要写清原因,例如数据导出不满足要求、核心集成需要大量维护、权限模型过于粗糙,或关键角色的任务完成效率不理想。明确排除理由,能减少下次评审从头争论,也方便产品能力变化后重新进入候选范围。

如果试用结果无法区分候选方案,不要强行宣布某个产品“全面领先”。可以缩小试点范围,补测最关键的风险,或选择退出成本更低、上线更快的方案,设定阶段性复评条件。

3. 选型后第一步不是全员推广,而是验证最重要的闭环

上线前,先选一个真实项目,确保一条普通缺陷和一条高风险缺陷都能走完流程。普通缺陷验证操作是否够轻,高风险缺陷验证权限、审计、通知和发布检查是否足够可靠。

上线后第一周,重点检查是否有人绕开系统、重复登记是否增加、未分配问题是否及时处理、验证记录是否完整。发现问题时先定位是工具、流程还是责任划分造成,不要一律归咎于“用户不习惯”。

接着用实际记录决定是否推广到更多项目。只有当核心流程稳定、管理员能够维护、团队愿意持续使用,扩大范围才有意义。先证明闭环,再扩大规模;先证明信息可信,再追求管理报表。

十、结语:真正的专家选型,是知道哪些复杂度不该买

1. 选型结果不应是一张功能对照表

功能表只能说明产品声称具备什么,试点才能说明团队是否能用、流程是否走得通、异常是否可恢复。2026年的平台选型仍然绕不开几个朴素问题:问题从哪里来,谁负责判断,修复如何被验证,遗留风险如何进入发布决策。

我更看重一条缺陷能否留下可信的过程证据,而不是仪表盘有多少图表。信息来源清楚、责任变化可查、修复与验证相互独立、版本风险能被解释,这些能力才真正支撑团队协作和管理决策。

2. 现在就可以开始的三步行动

  1. 抽样:从最近两周挑选 30 至 60 条缺陷,标注来源、重复情况、信息缺失、责任人和验证记录。
  2. 建模:画出当前缺陷流转路径,写出每个环节的责任人、进入条件和常见等待原因。
  3. 试用:选两到三个候选方案,用相同样本和真实角色做完整任务测试,并记录人工补录、耗时、异常和迁移风险。

如果只能记住一个判断原则,我会选择这一句:不要问平台功能有多少,先问团队能否用它减少一次重复沟通、一次无主等待和一次无法追溯的错误关闭。答案要来自真实流程验证,而不是演示、承诺或功能清单。

常见问题解答(FAQ)

1. 2026年新手选 bug 记录平台,最应该先看什么?

我刚开始给团队挑 bug 记录平台时,最容易被功能列表带着走:看起来功能越多越保险。但我真正担心的是,开发和测试会不会嫌记录麻烦,最后又回到聊天工具里报问题。有没有办法在采购或部署前,先判断团队是否用得起来?

先看提交一条缺陷需要多大成本,而不是先数功能。记录入口如果要切换多个页面、手工补一长串字段,团队很可能绕开系统;结果是问题散落在聊天、邮件和表格里,缺少可追踪的状态与责任人。

建议用团队手头真实问题做一周小范围试点:选 10 条近期缺陷,让不同角色分别提交和处理,记录从发现到可复现、指派、修复、验证的耗时。

下面是用于评估流程的示例数据,并非行业基准: 观察项方案甲方案乙 首次提交中位耗时4 分钟9 分钟 因信息不足被退回2 条5 条 状态更新需手工通知3 次8 次 方案甲并非因此必然更好:如果它缺少权限、审计或团队必需的集成,短提交时间也不能抵消后续成本。

把试点结果与真实工作方式对照,再决定是否扩展,是比直接按功能数量选型更稳妥的做法。

2. bug 记录流程怎么设计,才能减少反复补充信息和重复缺陷?

我在团队协作里常遇到一种情况:报告写了“页面报错”,开发却不知道怎样复现;另一个人又提交了相似问题。我想把模板设计得更清楚,但也怕字段太多,大家干脆不填。哪些信息应该强制收集,哪些可以按场景补充?

字段设计的关键不是越全越好,而是让处理者第一次看到问题时,能判断严重程度并尝试复现。通常应优先收集标题、实际结果、预期结果、复现步骤、发生环境和影响范围;截图、日志、设备信息等可以根据产品形态自动采集或按需补充。一个实用做法是先看最近 20 条缺陷的退回原因,把重复出现的信息缺口设为必填;

偶尔才用到的内容放进可选字段。随后观察两周的退回率、重复报告率和首次响应时间。如果必填字段增加后,提交量明显下滑,却没有减少补问,说明模板设计过重。重复缺陷不应只靠提交者搜索解决。评估平台是否支持相似问题提示、按组件或版本筛选,以及将重复记录关联到主问题。

处理时保留重复报告与原问题的关系,既能合并跟踪,也不丢失受影响用户和出现频次等线索。

3. 小团队该选云端 bug 平台还是自托管平台?

我所在的团队规模不大,既没有专职运维,也会接触客户数据。云端方案看起来省事,但我担心权限和数据位置;自托管方案控制力更强,又怕升级、备份和故障都落到自己身上。应该根据哪些实际条件做决定?

不要只比较月费或服务器费用,要比较完整的维护责任。云端通常减少部署、升级和备份操作,但仍需核实数据存储区域、导出能力、访问控制、日志保留和服务中断时的处理机制;自托管能增加环境控制,却意味着团队要有人负责升级、安全修补、备份恢复和容量监控。

可以先做一张责任清单:谁管理账号与权限,谁验证备份可恢复,谁处理版本升级,谁批准数据导出。若这些事项在团队里没有明确负责人,自托管的隐性成本往往比预想高。反过来,如果合同、法规或客户要求明确限定数据处理方式,云端服务是否合规就应成为先决条件,而不是上线后的补救项。

试点时至少演练一次数据导出和恢复流程,并确认附件、评论、状态历史是否能一并迁移。选型结论应以团队能否长期履行对应责任为准,而不是简单把云端等同于不安全,或把自托管等同于绝对可控。

4. 怎么判断 bug 记录平台适合长期使用,而不只是演示时看起来好用?

我看过不少工具演示,操作都很顺,可一旦项目变多,筛选、权限和统计就可能变得难用。我不想上线几个月后才发现问题无法追溯,或者迁移成本高得不敢换。试用阶段有哪些容易漏掉的长期风险值得提前验证?

演示通常展示的是一条理想路径,长期适用性则要用复杂场景验证。试点时不要只建一个项目和一条缺陷;应模拟多个项目、不同角色、跨版本问题、重复缺陷、关闭后重开,以及人员离职或权限变更等情况。建议用同一组任务比较候选方案,并记录完成时间、需要管理员介入的次数、筛选结果是否准确、关键操作是否留痕。

尤其要验证缺陷从提交到关闭的完整历史是否可查,以及项目、组件、版本等信息调整后,旧记录是否仍能正确筛选。只看仪表盘截图,无法证明底层数据足够可靠。迁移风险也要在试用期检查:导出是否包含附件、评论、关联关系和状态记录,导出格式能否被常见工具读取,试用结束后数据如何处理。

若平台不能清楚说明数据可携带性,或导出结果无法用于实际迁移,应把它视为决策风险,而不是等到更换平台时才处理。

读者评论

任
任远

文中强调先抽查一两周的缺陷样本,这个做法很实用。只看产品演示容易忽略重复登记和版本关联问题,拿真实记录走一遍流程,选型结论会更可靠。

韦
韦泽宇

把修复和验证拆成两个动作很关键,尤其是多版本维护的团队。“已修复”不一定代表旧版本风险也消失,平台最好能分别记录修复版本和验证结果。

毛
毛嘉宁

指标部分比较客观,关闭数量确实容易被拆分方式影响。我会再补充按缺陷来源看首次分诊等待时间,这样更容易判断问题是入口信息不完整,还是处理队列拥堵。

文章包含AI辅助创作:从新手到专家:2026年bug记录平台选型完全指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/249363

赞 (0)
飞飞飞飞
2026年效率之选:6大it需求管理系统工具对比与推荐
上一篇 14小时前
研发团队必备:2026年最值得投资的7款bug记录平台
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
