2026年讨论“最受欢迎的项目管理工具”,最容易犯的错误,是把搜索热度、功能数量和企业真正能不能用混成一张排行榜。对一个百人以上、跨部门协作的组织来说,工具是否合适,往往不取决于看板有多漂亮,而取决于需求、研发、测试、发布和经营目标能否连成一条可追溯的链路。本文不把没有统一口径的“受欢迎”包装成销量榜,而是从五类常见工具形态出发,拆解它们各自解决什么问题、适合什么组织,以及怎样用小范围验证替代盲目采购。
项目管理新趋势:2026年值得关注的5类项目管理工具
一、核心结论:先选管理机制,再选工具
1. 五类工具对应五种不同的管理缺口
我会先把项目管理工具拆成五类,而不是急着比较品牌或功能清单:研发全流程协同平台、敏捷迭代与缺陷管理工具、跨部门工作管理工具、项目组合与资源管理平台、知识与需求协作系统。它们可以单独使用,也可以通过接口组成工具链,但解决的不是同一个问题。
研发全流程平台更适合需求、代码、测试、发布都需要关联的团队;敏捷迭代工具偏向短周期任务和缺陷流转;跨部门工作管理工具强调表单、流程和业务协作;项目组合平台面向多项目优先级、预算和资源冲突;知识与需求系统则重点解决信息沉淀、评审和可追溯性。
如果组织超过100人,且研发、产品、测试、运维和业务部门需要共同交付,优先评估能否覆盖端到端协作的平台型方案。但“平台型”不等于功能越多越好。没有统一流程和数据负责人时,大而全的平台也可能变成更昂贵的信息孤岛。
2. “最受欢迎”不能直接等同于“最适合”
公开市场上常见的产品榜单,统计口径可能是网页流量、用户评分、下载量、付费客户数或调研问卷。它们并非同一指标。没有相同时间范围、样本结构和计量方式,就不能据此得出严谨的企业采购排名。
因此,本文中的“五类”是选型框架,不是市场销量名次。我更建议把“受欢迎”改写为几个可验证的问题:同规模团队是否能持续使用,关键流程是否有闭环,管理者能否读懂交付状态,系统是否适应组织权限和部署要求。
3. 我的优先级判断
在选型讨论中,我通常先看三个结果:项目状态是否可信、跨团队依赖是否可见、管理动作是否能回到责任人和时间点。只有这三件事站得住,仪表盘、自动化和智能分析才有意义。
如果当前最大痛点是“任务没人更新”,先不要采购更复杂的分析工具;如果问题是“需求变更后不知道影响了哪些测试和版本”,单纯增加任务看板也不会解决根因。工具选型应该从最贵的失误、最频繁的等待和最难追溯的交接点倒推。

二、2026年的真实场景:复杂度来自交接,而不只是任务数量
1. 一个项目常常横跨多个“事实来源”
在百人以上组织里,同一个项目可能同时存在需求文档、迭代看板、缺陷列表、代码仓库、测试记录、发布日历和经营目标。每套系统都可能看起来完整,但一旦字段、状态和责任人没有对应关系,管理者看到的就不是一个项目,而是多份彼此不一致的局部叙述。
典型情形是:产品经理在需求文档里标记“已确认”,研发团队的迭代任务仍是“待澄清”;测试人员发现阻塞缺陷,却没有把它关联到对应版本;项目负责人看到的周报则仍按原计划日期计算进度。每个人都在更新信息,组织却仍无法回答“当前最可能延期的环节是什么”。
这种问题不是单靠增加提醒解决的。提醒可以让人更快看到一条消息,却不能自动补齐需求与任务之间的关联,也无法判断某个阻塞是否会影响合同承诺或上线窗口。流程、数据关系和责任边界要一起设计。
2. 远程与混合协作放大了信息延迟
团队分布在不同办公室、时区或业务单元时,原本依靠口头同步解决的问题会变得昂贵。口头沟通不一定消失,但决策依据、变更理由和后续行动必须有稳定记录,否则一个关键成员缺席,就可能让同一问题重新讨论。
这也解释了为什么“协作功能多”不等于协作效率高。若通知过多、状态定义模糊、会议结论没有形成任务,工具只会把沟通噪声数字化。较好的系统应当让人少重复解释,而不是让人每天多维护几列字段。
3. 管理层需要的是可行动的状态,不是漂亮的大屏
项目负责人通常不缺图表,缺的是可信的输入。若任务更新滞后、延期原因不分类、资源冲突没有记录,那么红黄绿灯只是在展示主观判断。管理层真正需要知道的是:哪些目标正在偏离,偏离发生在哪个交接点,谁有权限采取什么补救动作。
因此,评估工具时要把仪表盘往前追问:数据从哪里来?多久更新一次?哪些状态由系统计算,哪些由负责人手工填写?风险阈值由谁维护?如果关键字段为空,系统是提示缺失还是仍然给出貌似精确的进度数值?
4. 需要平台的组织,也需要对平台保持克制
中大型组织通常会同时面对权限分层、流程差异、审计追踪、私有部署或数据治理等要求。平台型方案能减少多套工具之间的断点,但也可能把过多历史流程原样搬进新系统,让配置和维护成本快速上升。
我的判断是:只有当跨部门链路、权限规则和数据口径确实需要统一时,平台化才有明显价值。若团队还没有形成基本的需求评审、任务责任和版本节奏,先把基础机制跑通,通常比立刻建设复杂集成更稳妥。

三、五类项目管理工具:能力边界与适用条件
1. 研发全流程协同平台:适合需要端到端追溯的组织
这类平台的核心价值不是把所有功能放进一个菜单,而是建立需求、任务、缺陷、测试、发布之间的关联。理想状态下,管理者能从业务目标向下追到需求和交付项,也能从一个阻塞缺陷向上判断影响哪些版本和客户承诺。
它适合产品与研发协作链条较长、项目并行较多、审计或追溯要求较高的组织。尤其是百人以上团队,如果各部门已经形成多个彼此独立的系统,平台化方案有机会把关键事实收敛到可查询的链路上。
它的代价也不小:流程设计、权限梳理、历史数据迁移和用户培训都需要投入。若企业把“全流程”理解成“每个环节都要配置一张审批表”,落地可能会先增加等待时间。因此,先统一核心对象和状态,再扩展非关键流程,是更稳的做法。
2. 敏捷迭代与缺陷管理工具:适合研发小组快速交付
这类工具关注用户故事、迭代计划、任务拆分、缺陷优先级和燃尽趋势。它的优势是轻、快、容易形成团队节奏,尤其适合一个产品线内的研发小组持续交付。
但当需求来源跨部门、版本需要经过多轮测试和审批,单个迭代看板可能无法完整呈现外部依赖。团队在看板上按时完成任务,不一定意味着客户承诺按时兑现,因为供应商、法务、数据迁移或运维窗口可能根本没有进入任务模型。
选这类工具时,我会重点检查需求变更如何影响迭代、缺陷如何关联版本、跨团队依赖是否能被显式标记。不要只看“冲刺”或“燃尽图”功能是否存在,要看数据是否能支撑一次真实的延期复盘。
3. 跨部门工作管理工具:适合流程多、研发占比不高的协作
这类工具通常提供任务、表单、自动化和可视化视图,能快速搭建市场活动、内容审批、客户问题跟进、内部服务申请等流程。对运营、行政、人力和销售支持团队来说,低门槛配置可能比复杂的软件研发模型更重要。
它的边界是:自由度高并不自动等于治理能力强。不同部门各自创建字段和状态,容易产生重复流程;当一个事项需要追到代码版本、测试结果或发布记录时,通用任务模型也可能不够细。
适用条件是流程规则相对稳定、参与角色清晰、任务关系较浅。若同一工作项要经历需求拆解、技术实现、验证、发布和长期维护,应该评估它是否能承载专业交付对象,或是否需要与研发系统集成。
4. 项目组合与资源管理平台:适合管理多个项目的优先级
这类平台从单个任务往上看项目组合,重点包括战略目标映射、项目优先级、资源负荷、预算、里程碑和跨项目风险。它解决的不是“今天谁做什么”,而是“有限资源该投向哪些事情,哪些项目应该暂停或缩小范围”。
如果部门同时推进几十个项目,负责人常常在关键岗位上发生冲突:同一位架构师被多个项目同时预订,同一批测试资源被两个版本争抢。单项目看板很难解释组织层面的容量问题,组合视图能把冲突提前暴露出来。
这类方案需要可靠的项目数据和明确的决策机制。如果组织没有统一的项目定义、收益假设或资源口径,平台的组合仪表盘只会把不一致的数据汇总得更整齐。先统一项目入口和评审规则,再逐步引入资源模型,通常更合算。
5. 知识与需求协作系统:适合决策多、变更频繁的团队
需求协作系统的价值在于让问题背景、用户证据、评审意见、决策结论和后续变更保持关联。它能减少“为什么这么做”在人员变动后失传,也能帮助团队判断某项需求的来源和约束。
它不应只是文档仓库。若文档写完后没有连接到负责人、任务、验收标准和版本,内容仍可能停留在静态页面里。评估时可以抽查一个近期需求,从业务问题开始,沿着记录一路走到验收结果,观察中间是否需要靠个人记忆补链。
当知识系统独立存在时,要关注权限、搜索、版本历史和失效内容治理;当它与交付平台结合时,则要避免把每一次普通任务更新都变成文档编辑负担。信息沉淀的目标是复用决策,不是把所有聊天内容永久归档。
| 工具类别 | 优先解决的问题 | 最值得验证的能力 | 常见风险 | 更适合的团队 |
|---|---|---|---|---|
| 研发全流程协同平台 | 需求到发布之间的信息断点 | 对象关联、权限、追溯、集成 | 配置过重、迁移成本高 | 研发链路较长的中大型组织 |
| 敏捷迭代与缺陷管理工具 | 迭代执行和缺陷闭环 | 需求变更、版本关联、依赖管理 | 局部效率高但全局状态不完整 | 以研发小组为单位持续交付的团队 |
| 跨部门工作管理工具 | 业务流程和任务协作 | 表单、自动化、易用性 | 流程分散、专业交付模型不足 | 运营和职能流程较多的部门 |
| 项目组合与资源管理平台 | 多项目优先级和资源冲突 | 容量、预算、目标映射 | 数据口径不一导致分析失真 | 项目数量多、资源共享明显的组织 |
| 知识与需求协作系统 | 需求背景和决策依据流失 | 版本、搜索、关联与评审记录 | 资料堆积但无法进入执行链路 | 变更频繁、知识复用要求高的团队 |
四、常见误区:买到功能,不等于买到管理能力
1. 把功能数量当作成熟度
“有路线图、工时、甘特图、看板和报表”只能说明功能存在,不能说明组织会正确使用。成熟度还要看字段是否有明确含义、数据由谁维护、状态转换是否有规则,以及管理者是否根据这些数据采取行动。
我建议选型时少做“功能勾选”,多做“业务情境演练”。拿一个真实项目演示:需求临时变更后,系统能否指出受影响任务、测试范围、发布日期和责任人?如果要靠演示人员跳过多个页面手工解释,功能清单再长也不能证明链路完整。
2. 认为自动化可以替代流程设计
自动化适合处理规则清晰、重复发生的动作,例如字段更新后通知相关负责人,或任务到期前提醒。但如果状态定义本身含糊,自动化只会更快地把错误通知给更多人。
例如“已完成”可能分别意味着开发完成、测试通过、已上线或业务验收。若组织没有区分这些状态,就不该先搭建一串自动流转规则。应先确定状态背后的业务事实,再决定哪些动作可以由系统代办。
3. 把仪表盘当作项目真相
图表的可信度由输入数据决定。延期项若没有准确截止日期,进度趋势便缺乏意义;任务估时口径不一致,工作量对比容易误导;风险被团队普遍标为“低”,也可能只是组织缺少暴露坏消息的机制。
所以我会把仪表盘当成核查入口,而非裁决工具。遇到异常,要能沿着图表回到项目、任务、时间戳和更新责任人。不能追到原始记录的数字,适合做提示,不适合直接做绩效判断。
4. 追求一次性全员迁移
大规模迁移经常低估旧数据清理、权限映射、历史链接失效和用户学习成本。把所有项目一次性搬入新系统,短期看似统一,实际上会将不必要的历史字段和流程惯性一并固化。
更稳的方式是从一个有代表性的项目群试点:既要有标准项目,也要有跨部门依赖较多的项目。试点不是展示成功,而是主动寻找边界条件,尤其是需求变更、紧急插单、人员替换、延期升级和权限隔离等情形。
5. 只问价格,不算持续维护成本
采购费用只是总成本的一部分。实施配置、集成开发、数据迁移、培训、管理员投入、系统维护和流程调整都可能持续发生。便宜的工具如果要靠大量人工补录,长期未必便宜;高阶平台如果只使用少数功能,也可能是资源浪费。
建议把成本拆成三年视角:第一年看上线和迁移,第二年看管理员与集成维护,第三年看扩容、流程变化和退出成本。还要确认合同中的用户计费、存储、接口调用、部署方式和服务支持边界,避免只比较单一订阅价格。
6. 用“用户喜欢”代替“工作真的变好”
界面友好、学习成本低当然重要,但用户喜好不是唯一成功指标。团队可能喜欢快速创建任务,却仍然无法减少等待;管理者可能喜欢大屏,却没有更快识别资源冲突。
试点期间应同时记录体验和结果:活跃使用率、任务更新延迟、需求关联完整度、跨团队阻塞时间,以及用户对重复录入的反馈。若使用率很高但重复维护同步增加,说明系统也许成了新的工作负担。

五、专业判断逻辑:用可验证的标准筛选方案
1. 先画出工作链路,再定义系统边界
在看产品演示前,先把一个关键项目的真实流程画出来。至少标出需求提出、评审、拆解、开发、测试、发布、验收和复盘,并注明每一步的输入、输出、责任角色和常见等待原因。
接着识别哪些信息必须连续关联,哪些只是补充材料。比如,需求变更必须影响验收范围和版本计划;会议纪要可能需要可搜索和可追溯,但未必需要进入每一个任务的核心字段。系统边界越清晰,后续配置越不容易膨胀。
2. 设置评分维度,但不要让总分掩盖红线
我建议把评估拆成“硬性门槛”和“加权能力”两层。硬性门槛包括部署与数据要求、权限隔离、审计能力、关键系统集成和可退出性;任何一项不满足,都不应靠其他高分抵消。
加权能力可根据组织目标评分,例如端到端追溯、跨部门协同、配置易用性、报表可信度、管理员维护难度、培训成本和服务响应。各项权重不应照抄模板,要由业务负责人、信息安全、研发和实际使用者共同确认。
如果团队当前首要问题是跨项目资源冲突,就把组合管理和容量视图权重调高;若主要问题是研发交付追溯,则提高需求、测试和发布的关联权重。评分表的价值不是制造一个精确总分,而是迫使决策者公开取舍。
3. 用真实任务做场景测试
演示环境常常最顺畅,但采购决策应测试“难的事情”。准备三到五个真实场景,包括需求变更、紧急缺陷、跨部门依赖、成员替换和项目延期,让候选方案按同样的任务逐一演示。
测试时记录完成步骤、人工补录点、信息丢失点和管理员介入次数。尤其要看普通成员能否自然完成操作,还是只有熟悉系统的人才能维持流程。一个需要专职顾问持续代替团队录数据的方案,很难形成可持续的管理机制。
4. 核查集成和数据边界
“支持接口”并不代表已经具备可用集成。要确认同步方向、触发频率、字段映射、失败重试、重复数据处理、权限继承和日志留存。关键业务系统的接口还应由技术团队进行验证,而不是只听售前口头承诺。
还要问清楚数据归属、导出格式、备份周期、删除流程、服务中断时的应急方案和合同终止后的数据取回机制。对中大型组织而言,能否安全退出和迁移,应该与能否顺利上线一样进入评估。
5. 把试点设计成验证假设,而非展示成果
试点前写清楚假设,例如“减少需求到开发任务之间的断链”“让跨团队阻塞提前被发现”或“降低周报人工汇总时间”。随后为每个假设定义基线、采集方法和复核周期,不要等系统上线后才临时挑选好看的指标。
试点中要保留失败样本。若某类任务总是绕开系统,先分析是流程不合理、培训不足、权限不当,还是工具能力不匹配。绕开行为不是用户“不配合”的同义词,它可能是系统设计与真实工作不一致的信号。

6. 衡量系统带来的净变化
上线后不要只统计登录次数和创建任务数。更能反映管理变化的指标包括需求与任务关联率、风险首次暴露到负责人确认的时间、跨团队阻塞平均时长、状态更新延迟、周报汇总工时和版本变更后的影响分析耗时。
这些指标也需要边界。例如,需求关联率上升可能来自强制填写,而不代表关联质量提高;延期数量下降可能是团队不再如实标记延期。因此,定量指标要与抽样复核、访谈和具体项目复盘结合,避免数字被优化成“看起来不错”。
六、案例推演:一个120人研发组织怎样判断是否需要平台化
1. 场景设定与初始症状
下面是一个用于选型讨论的情景模拟,不是客户案例,也不是某个真实组织的业绩数据。假设一家有120名研发及相关协作人员的企业,同时维护三个产品线,每月推进约18个并行项目,产品、开发、测试和运维分别使用不同记录方式。
管理层发现每周状态汇总需要多人手工拼表,需求变更后要靠项目经理逐个询问测试影响,跨产品线的测试资源冲突往往在版本临近时才暴露。此时如果直接买一个功能最丰富的平台,可能会忽略真正的根因:信息口径不一致,项目组合决策缺少明确责任人。
2. 先抽样,再确定要解决的三个问题
团队可以先抽取最近两个月的30个项目记录,不必一开始就整理全部历史数据。针对每个项目,检查需求是否关联任务、任务是否有负责人和时间点、阻塞是否记录原因、版本状态是否与测试和发布事实一致。
抽样的目的不是评估个人,而是识别系统性断点。假设模拟抽样发现,约三分之一的需求无法直接追到交付任务,约四成阻塞项缺少明确升级路径,周报汇总平均需要两名项目协调人员各花半天时间。这些数字是演示口径,企业必须以自己的样本重新测量。
3. 做一个六周试点,不要把全组织一起拖进试错
在这个情景中,我会选一个项目较复杂、又愿意配合复盘的产品线做六周试点。试点范围控制在一个需求入口、一个研发迭代、一个测试流程和一个发布窗口,避免一开始就把行政、人力、销售等所有流程纳入同一轮变更。
第一周定义需求、任务、缺陷和版本之间的关联规则;第二周配置必要权限和状态;第三周导入少量在途项目;随后三周跟踪真实交付。试点负责人每周核查一批数据,并将绕行原因分为流程问题、权限问题、培训问题和能力缺口。

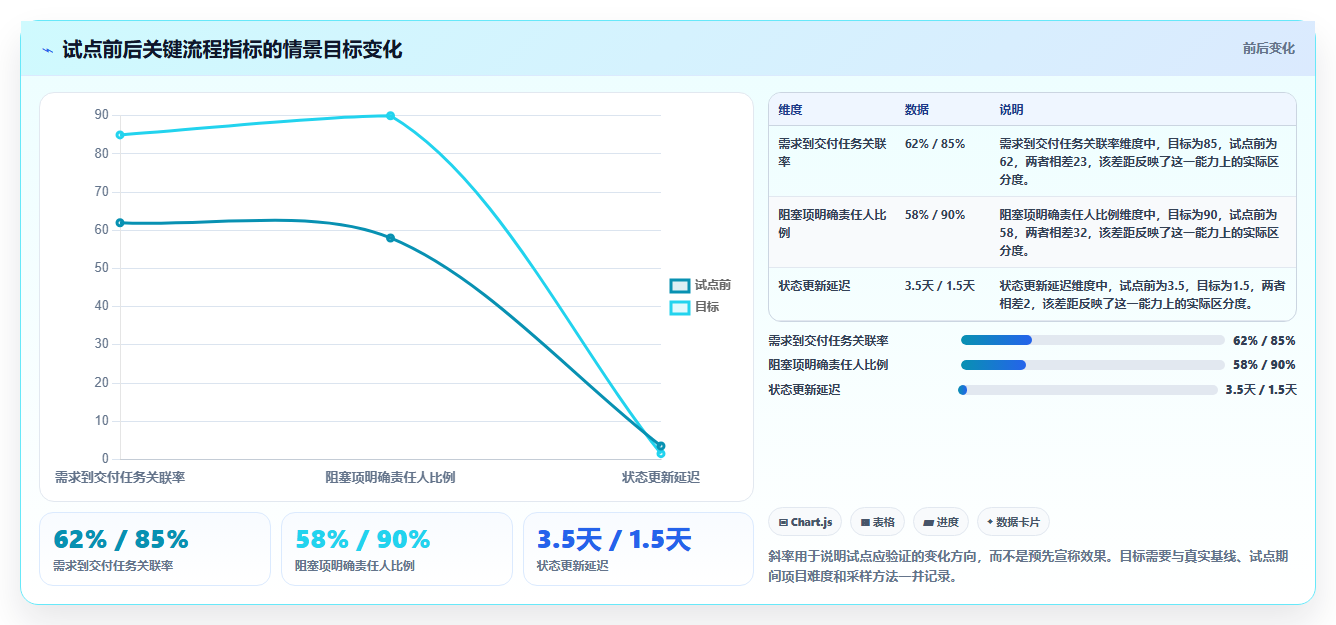

4. 用基线和目标区分“有变化”与“有效果”
假设试点前周报整理耗时为每周8小时,目标不是承诺上线后立刻降到零,而是验证系统数据能否减少重复汇总;假设需求任务关联率基线为62%,可以把阶段目标设为八周内超过85%,同时抽样检查关联是否准确。
如果六周后任务关联率上升,但负责人仍需在会前手动核对所有版本状态,说明数据链路尚未覆盖关键事实。如果状态更新更快、跨团队阻塞也更早出现,才有理由扩大试点。这里的目标值是情景示意,应根据当前基线、流程复杂度和团队负荷调整。
5. 决策时区分“系统不适配”与“实施还未完成”
试点出现问题时,不要立即认定产品不行,也不要一律归因于员工不配合。若核心对象无法关联,可能是产品能力不足;若关联能力存在但字段设计混乱,可能是实施问题;若工作流程本身反复变化,则需要先稳定管理规则。
我会设定一个明确的复核会议,要求业务负责人、项目负责人、技术管理员和一线成员共同回答:哪项等待减少了?哪种信息仍要重复维护?是否有新的权限或合规风险?扩展到第二条产品线需要哪些前置条件?用这些问题决定扩大、调整或停止。

七、不同情况下的行动建议与取舍
1. 如果团队少于30人,流程还在快速变化
优先选择易上手、可快速调整的轻量协作方案,先统一任务责任、截止时间、优先级和完成定义。此时组织最需要的是让工作透明,而不是过早建立复杂的项目组合管理和审批体系。
取舍上,接受部分数据关联和治理能力暂时不足,但要避免核心数据被锁在难以迁移的结构里。提前确认导出能力、字段可配置范围和未来集成路径,给团队保留成长空间。
2. 如果研发团队规模中等,版本交付节奏稳定
优先评估敏捷迭代、缺陷和版本管理是否能形成闭环。用一个完整迭代测试计划、执行、验收和复盘,而不是只看任务看板。重点观察临时需求如何进入迭代、延期如何升级、缺陷如何关联发布版本。
取舍上,避免为了追求全组织统一而让每个职能部门都使用同一套专业研发流程。研发需要细粒度交付管理,其他团队可能只需要轻量协作;统一关键数据和集成关系,未必等于强迫所有人使用完全相同的工作视图。
3. 如果组织超过100人,跨部门链路和权限复杂
优先考虑平台级能力,但先确认组织是否有足够的流程负责人和系统管理员。评估需求到发布的追溯、多层权限、操作留痕、批量管理、接口治理和部署要求,并把安全、法务和技术团队纳入同一轮验证。
取舍上,平台化可能减少数据断点,却需要更多前期治理。可以先统一核心项目对象和几个关键流程,再把业务差异较大的部门分阶段接入。不要为了“一个系统管全部”而把不同性质的工作硬塞进同一种生命周期。
4. 如果并行项目很多,瓶颈在资源冲突
重点评估项目组合视图、资源负荷和优先级决策,而不是继续优化单个团队的任务看板。试点时要让负责人用真实资源冲突做演练:同一关键角色被多个项目占用时,系统能否呈现冲突、决策人能否比较延迟成本和业务价值。
取舍上,组合管理需要统一项目口径,短期内可能要求各部门改变申报方式。若高层不愿意基于组合数据调整项目优先级,只想看汇总大屏,就不应先投入重型资源管理建设。
5. 如果知识散落、需求反复变更
优先补齐需求背景、评审结论、验收标准和变更记录的关联。选择知识与需求协作系统时,用一个真实需求检查能否从业务问题追到决策、执行和验证结果,并观察后来加入团队的人是否能读懂历史原因。
取舍上,文档完整不等于执行完整。先规定哪些决策必须记录,哪些日常沟通不必永久沉淀,降低维护负担。若知识库与交付系统分离,就必须设计稳定链接和归档规则,否则同一份信息会在多个地方过期。
6. 如果预算有限,必须先解决最急的问题
将候选需求分为“现在必须有”“可以通过流程暂时补足”和“未来再考虑”。例如,审计追踪和权限隔离可能是硬性要求;复杂自动化可能可以等流程稳定后再做;高级预测分析则不一定是首期采购的必要条件。
取舍时不要只砍订阅费用,也要算人工补救的代价。若一套低价工具每月需要多人重复录入和核对,节省的采购预算可能很快被运营时间抵消。以三年总拥有成本比较,往往比比较首年报价更接近真实决策。
7. 如果组织尚未统一管理语言,先暂停大规模上线
不同部门对“需求”“项目”“完成”“风险”的定义完全不同,工具不会自动替组织达成共识。应先通过工作坊确定最小公共口径,例如项目如何立项、需求如何确认、任务何时算完成、风险在什么条件下升级。
取舍上,前期统一口径会占用业务时间,但能减少上线后反复改字段和迁移数据的成本。如果管理层不愿意对基本定义作出决策,先做小范围试点收集证据,不要把全组织推入一场没有明确规则的系统切换。
八、结论:判断好工具,看组织是否更容易做出正确动作
1. 五类方案不是五个互相替代的答案
研发全流程协同、敏捷迭代、跨部门工作管理、项目组合管理和知识需求协作,分别对应不同的组织问题。它们可以组合,也可能互相补位。真正需要比较的不是菜单数量,而是组织最昂贵的断点能否被消除。
对百人以上、跨部门交付复杂的企业,平台能力值得认真评估,但应把流程梳理、权限、集成和持续运营一起纳入预算。对规模较小或流程仍不稳定的团队,轻量方案和清晰约定可能比一次性建设大平台更有效。
2. 选型的核心不是“系统能做什么”,而是“谁会因此采取什么行动”
项目管理数据只有进入决策才有价值。发现依赖后,是否有人负责协调?识别资源冲突后,谁能调整优先级?看到延期风险后,团队能否改变范围、时间或资源配置?如果这些问题没有答案,工具只是记录层,不是管理机制。
因此,我更看重工具是否缩短了从异常出现到责任人采取行动的时间。功能覆盖、易用性、安全性和成本都重要,但最终应回到可验证的工作变化:少了哪些重复录入,提前发现了哪些风险,节省的时间是否被投入到更高价值的工作。
3. 下一步:用两周完成一轮轻量选型验证
不必从写一份几十页的需求文档开始。可以在两周内完成一轮有边界的验证,把项目现状、核心断点和试点规则讲清楚,再决定是否进入采购或实施阶段。
- 第1至2天:选出最痛的三个断点。例如需求追溯困难、周报耗时过高、跨团队资源冲突频繁。
- 第3至4天:抽样检查真实项目。从近期项目中抽取记录,统计关联缺失、状态滞后和阻塞升级情况。
- 第5至7天:确定硬性门槛和评估权重。由业务、技术、安全和一线使用者共同确认。
- 第8至10天:用相同场景测试候选方案。记录人工步骤、信息断点、权限问题和维护负担。
- 第11至14天:形成试点方案。写清基线、目标、范围、责任人、复核周期和停止条件。
“2026年最受欢迎”可以作为了解市场的入口,却不应成为采购结论。我的最终判断很简单:优先选择能让组织看见真实依赖、提前暴露风险,并把信息转成明确行动的工具;对无法解释的数据、无法退出的架构和无法持续维护的流程保持警惕。先用真实项目验证,再决定是否扩大,是比追逐功能热度更可靠的选型方式。
常见问题解答(FAQ)
1. 2026年“最受欢迎的5款项目管理工具”应该怎么判断?
我看到不少榜单直接列出五款工具,却没说明“受欢迎”是按用户数、搜索热度还是团队续费率统计的。我想选工具做团队评估,这种排名到底能不能作为依据?
“最受欢迎”不是统一的行业指标。搜索热度高,不代表团队用得顺;功能丰富,也不等于实际采用率高。若榜单没有说明数据来源、统计时间和入选条件,更适合当作产品发现清单,而不是购买排名。我建议先把“受欢迎”拆成团队真正关心的指标:活跃使用率、任务按期完成率、跨团队协作覆盖率、实施成本和续费意愿。
比较工具时,要求供应商或评测方说明数据口径;拿不到可核验数据,就把结论标成编辑推荐或候选清单,不要写成客观市场排名。
2. 挑选项目管理工具时,五种常见类型有什么区别?
我正在为团队筛选项目管理工具,发现有的偏任务看板,有的偏研发流程,还有的强调报表和跨部门协作。我不太确定该从哪一类开始比较,功能多是不是就更适合大团队?
可以先按工作方式而不是功能数量筛选。下面是五类常见工具的适用侧重;它们是评估类别,不代表经核验的市场排名。
工具类型更适合的场景主要检查点 任务看板型小团队、流程直观的任务协作状态是否能按团队习惯配置 研发流程型需求、缺陷、迭代与发布管理需求与代码、测试流程能否衔接 跨部门项目型市场、运营、产品等团队共同推进依赖关系、负责人和进度是否清晰 企业项目组合型多项目资源统筹与管理层汇报权限、组合视图和报表维护成本 轻量任务型个人或小组快速分派、跟进事项规模扩大后是否仍能管理复杂依赖 功能越多不一定越适合大团队。
若多数成员只需更新状态,复杂配置反而会增加培训和维护负担;应优先选能覆盖关键流程、且日常操作足够简单的类型。
3. 怎么通过试用判断项目管理工具是否真的适合团队?
我不想只看演示里的漂亮看板,担心实际上线后大家还是回到表格和聊天软件。我准备申请试用,但不知道要测多久、选哪些任务,以及用什么标准判断结果。
建议做一次两周左右的小范围试点,而不是把全公司数据一次性迁入。选一个真实项目,覆盖任务创建、负责人变更、延期、跨团队依赖、周报汇总等日常场景;同时记录试点前的基线,例如每周追进度耗时、逾期任务比例和状态更新完整率。
试点结束后,至少检查四项:成员活跃使用率、关键任务信息完整率、汇总进度所需时间、流程中断或重复录入次数。比如团队可事先约定“活跃使用率达到八成、周报整理时间减少三成”作为内部试点目标;这只是可调整的验收示例,不是行业标准。若指标改善但维护配置耗时显著增加,也要把这部分成本算进去。
4. 更换项目管理工具时,最容易被忽略的成本是什么?
我之前以为换工具主要是导入任务和培训,后来发现权限、历史记录和现有协作流程也很麻烦。我想在采购前把隐性成本算清楚,尤其是不希望迁移后团队同时维护两套信息。
最容易低估的是持续治理成本:谁维护项目模板、谁管理权限、字段和流程变更如何审批,以及旧系统中的评论、附件和历史状态是否需要保留。迁移前应抽样验证关键数据,而不是只看任务数量是否导入成功;尤其要核对负责人、截止日期、关联关系和附件访问权限。
还要盘点现有集成与信息出口,例如身份验证、文件存储、代码或客服系统、通知渠道,以及能否批量导出数据。建议先定义一个明确的切换日期和旧系统只读期限,并指定单一信息源。若新工具无法支持关键集成或数据导出,表面上的低订阅价格可能会被重复录入、人工对账和退出困难抵消。
文章包含AI辅助创作:项目管理新趋势:2026年最受欢迎的5款PingCode管理工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/249176
读者评论
把五类工具按管理缺口区分,比单纯列功能更有参考价值。尤其文中说明图表是情景评分、不是市场排名,这点能避免读者把示意数据当成采购结论。
信息从记录到形成管理动作的漏斗很直观。实际选型时,确实值得抽样检查责任人、版本关联和风险原因这些字段;否则仪表盘再完整,也可能只是把不完整数据展示出来。
赞同先用真实项目做情境演练。比如需求变更后能否追到受影响的测试和发布日期,比演示时逐项勾选功能更能看出工具是否适合团队。
