2026年项目管理必备:6款顶级做进度计划的软件叫什么全面对比
选做进度计划的软件,最容易踩的坑不是选到功能少的,而是买到一套团队根本不会持续维护的复杂系统。一个包含62项任务、跨产品、研发和采购三类角色的14周项目,哪怕工具能自动算关键路径,如果任务依赖没人更新、资源冲突没人处理,漂亮的甘特图也只是过期截图。本文对比 Microsoft Project、Primavera P6、Smartsheet、GanttPRO、TeamGantt 和 PingCode,重点不看功能清单有多长,而看计划能否被建立、维护、追踪,并最终帮助团队做出更好的取舍。
一、先讲核心结论:适合的软件,取决于你要管理哪一种“进度”
1. 六款工具的快速结论
我会先把“进度计划”拆成三类:以工期、依赖和关键路径为核心的工程计划;以任务协作和负责人推进为核心的团队计划;以及以需求、迭代和发布节奏为核心的产品研发计划。六款产品并不是同一种工具的六个版本,它们解决的问题有明显差别。
| 软件 | 主要适用对象 | 优势 | 主要代价或边界 | 初步判断 |
|---|---|---|---|---|
| Microsoft Project | 需要正式排期、依赖关系、基线与关键路径的项目团队 | 计划逻辑细,资源与工期管理成熟,适合复杂任务网络 | 需要理解计划软件的术语与规则;团队协作体验取决于所选版本和部署方式 | 重视排程与计划控制时优先评估 |
| Primavera P6 | 大型工程、建设、能源、基础设施等多层级项目 | 适合多项目、资源、编码结构和复杂进度控制 | 学习、实施、数据治理及维护成本高,不适合只想快速列任务的团队 | 工程项目管理成熟度较高时考虑 |
| Smartsheet | 需要表格化协作、跨部门汇总和状态追踪的团队 | 表格上手快,视图和自动化能力有利于协同 | 复杂排程与工程级资源约束不是它最自然的使用方式 | 重视协作透明和灵活汇总时适合试用 |
| GanttPRO | 希望快速搭建甘特图、管理依赖和任务负责人的中小团队 | 围绕甘特图组织计划,学习门槛相对可控 | 是否适合企业级治理,需要验证权限、集成、报表及规模化要求 | 想快速把计划画出来并协作时可评估 |
| TeamGantt | 偏好可视化时间线和轻量团队协作的项目组 | 甘特图直观,便于看任务重叠与时间安排 | 面对多层级项目组合、强资源约束和复杂治理时需做适配验证 | 适合先解决“大家看不见时间安排”的团队 |
| PingCode | 中大型企业及100人以上组织中的研发与产品团队 | 更适合将需求、研发任务、迭代与发布节奏放入统一工作流 | 若需求是工程级关键路径、施工资源平衡或合同进度控制,应验证专业排程深度 | 研发计划与交付协同优先时值得纳入试点 |
表格里的“适合”是选型方向,不是全功能排名。实际能力会受到版本、套餐、部署方式、组织配置和产品更新影响。尤其是云服务的功能与授权变化较快,签约前应以供应商当前产品文档和试用结果为准。
2. 按最常见的决策情形直接选
- 项目存在大量前置依赖、关键路径和基线变更:优先试 Microsoft Project;大型工程还应评估 Primavera P6。
- 重点是跨团队看任务、收集状态、自动提醒:先试 Smartsheet,再对照 GanttPRO 或 TeamGantt 的操作体验。
- 团队是研发组织,计划围绕需求、迭代和版本推进:把 PingCode 纳入试点,但要用真实研发流程验证排期与汇总方式。
- 目前还在用表格,但只想快速可视化任务时间:先试轻量甘特图工具,不要一开始就引入复杂的企业级排程体系。
- 项目跨多个标段、承包商和资源池:不要只靠产品演示选型。把编码结构、资源日历、基线管理和变更流程作为硬性验收项。
我的判断原则是:工具应该与计划的主要风险相匹配,而不是与团队的职位头衔相匹配。“项目经理”这个岗位名称不能说明你需要关键路径软件;真正需要回答的是,延误由什么驱动、谁负责更新,以及管理者需要据此做什么决策。

二、背景和真实场景:计划工具真正管理的是不确定性
1. 一张甘特图为什么常常上线后就失真
项目启动时,计划通常很完整:任务有负责人、开始日期、结束日期,会议上每个人都同意。但执行几周后,现实开始偏离计划。需求尚未冻结,采购交期变化,关键人员被其他项目借走,外部审批比预期更慢。若工具只记录“原计划完成日”和“当前百分比”,团队能看到偏差,却未必知道该先处理哪个原因。
我看计划工具时,会追问一条因果链:输入是什么,谁维护输入,工具怎样计算偏差,偏差由谁判断,判断之后如何调整资源或范围。若系统只负责画图,却没有形成这条链路,它更接近展示工具,不是项目控制工具。
进度计划至少包含四层信息:任务清单说明要做什么;依赖关系说明先后顺序;资源和日历说明谁在什么时间能做;基线和实际进展说明偏差有多大。团队规模越大、依赖越多,后两层的重要性越高。
2. 同样叫进度计划,背后的计划对象可能不同
工程项目常常关注活动网络、工期、日历、资源限制与里程碑。一个任务延迟,可能通过依赖关系传导到多个后续工序。此时,能否识别关键路径、比较基线、管理日历,比界面是否简洁更重要。
研发团队的计划对象往往是需求、缺陷、技术任务、迭代和发布。任务是否按天排列只是其中一部分,更关键的是需求优先级能否改变、工作是否进入正确状态、跨团队阻塞是否暴露,以及发布风险能否被提前发现。
跨部门运营项目常处在两者之间:既有时间表,也有审批、内容、供应商、法务和市场活动等协作节点。团队可能不需要精密的工程级资源平衡,但需要负责人清晰、状态可追、逾期有提醒、管理者能汇总多个项目。
3. 先判定项目复杂度,再谈软件复杂度
“复杂”不等于参与人数多。一个12人的团队,如果包含多条严格依赖、固定审批窗口和受限资源,计划逻辑可能比50人、任务相互独立的活动项目复杂得多。选型前,我会先检查依赖数量、计划变更频率、资源共享程度和汇报层级,而不是只看人数。
可以用以下问题做初筛。答案为“是”的项目越多,越需要严谨的计划逻辑和治理能力;答案多数为“否”,则先考虑可用性和维护成本。
- 一个任务延期,会不会导致多个后续任务整体顺延?
- 同一批专家、设备或供应商是否同时服务多个项目?
- 是否需要保留批准后的计划基线,并解释每次重大偏差?
- 是否需要把多个项目汇总到项目组合层面?
- 计划状态是否要从工单、研发任务或审批流程自动汇入?
- 是否需要根据计划结果进行合同、资金或资源决策?

三、拆解常见误区:看起来专业,不代表计划会变得可靠
1. 误区:甘特图越漂亮,进度管理越成熟
甘特图能把任务时间和重叠关系画出来,但它不会自动判断任务拆分得是否合理,也不会替团队确认依赖是否真实。任务粒度差异很大时,图上每一条横线看着整齐,实际却无法公平比较:一个任务可能只需半天,另一个任务可能包含三周的未知工作。
如果一项工作持续时间长、风险高,或者需要多个角色交接,我会要求团队进一步拆解,直到负责人可以在一个正常的检查周期内报告可验证的进展。拆得太细也有代价:每天更新几十个微任务,会让填计划比做工作更占时间。
2. 误区:任务完成百分比等于项目真实进度
“已完成80%”很容易成为一种主观表达。工程活动可以有可核验的产出,研发任务也可以用代码合并、测试通过、部署完成等状态作为证据;但若任务没有清晰的完成定义,百分比经常只是个人估计。
更稳妥的办法是把阶段性成果定义为可观察的检查点。例如“接口完成”应说明接口文档、代码、测试或验收中哪些条件必须满足。管理者不必追求每件事都精确到小时,但要知道百分比对应什么证据。
3. 误区:自动排期等于自动解决资源冲突
软件可以按照依赖、工期和日历计算日期,却未必知道某位工程师还承担另一个项目,也未必理解“这个审批人每周只在周三处理一次”。没有完整、可信的资源日历,自动计算出来的日期只是模型结果,不是实际承诺。
因此,自动排程前要检查资源可用性、工作日历、假期、约束条件和任务工作量。工具越复杂,错误输入被系统快速传播的可能性越高。自动化提升的是计算速度,不会自动提升输入质量。
4. 误区:导入现有表格就完成了系统上线
迁移数据只解决了“信息在哪里”,没有解决“谁来维护”和“信息是否可信”。表格里常见重复任务、过期日期、缺少依赖的里程碑,以及在不同文件中出现的多个“最终版”。直接导入,通常会把旧问题带入新系统。
我建议先清理任务命名、负责人、状态口径和日期字段,再抽取一个项目试跑。第一轮试点的目标不是一次录入所有历史数据,而是验证团队能不能连续两到四个检查周期维护计划。
5. 误区:选功能最多的产品,未来就不用换
功能多会带来配置、培训、权限设计和数据治理成本。若团队目前只需要任务分派和里程碑追踪,投入大量时间配置复杂资源结构,可能只会让成员回到聊天工具和个人表格。
另一方面,过于轻量的工具也可能形成上限:项目数量增长后,团队开始复制模板、人工汇总状态、维护多套资源表。选型的核心不是“功能够不够多”,而是当前关键风险是否能够被控制,并且未来扩展是否有清楚路径。

四、专业判断逻辑:不要先看功能表,先过四道选型门槛
1. 第一门:计划逻辑是否匹配项目风险
将任务依赖分为三类:硬依赖、软依赖和外部约束。硬依赖表示前序产出未完成,后续工作就无法开始;软依赖表示通常按某种顺序推进,但可以调整;外部约束则来自审批、供应商、法规、设备或固定窗口。
如果延误主要来自硬依赖与资源冲突,应重点验证关键路径、基线比较、日历和资源能力。如果风险主要来自跨部门响应,则任务负责人、提醒、状态汇总和问题升级可能比高级排程算法更有价值。

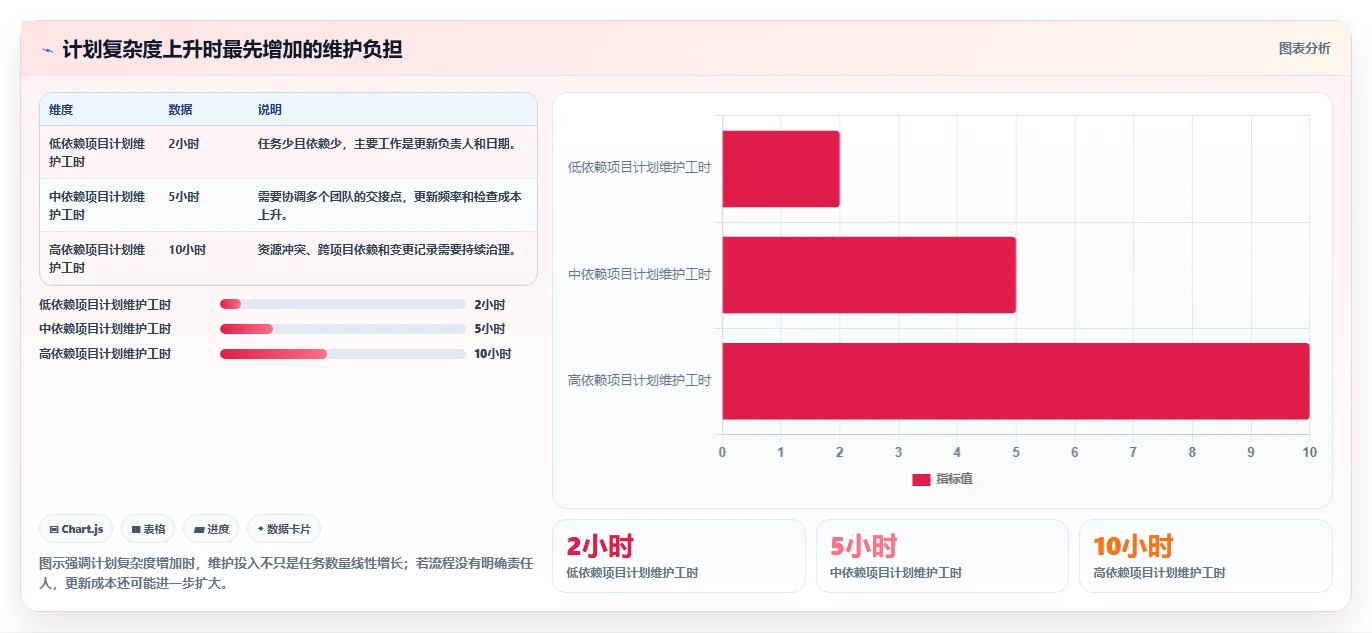

2. 第二门:计划数据能否低成本地保持可信

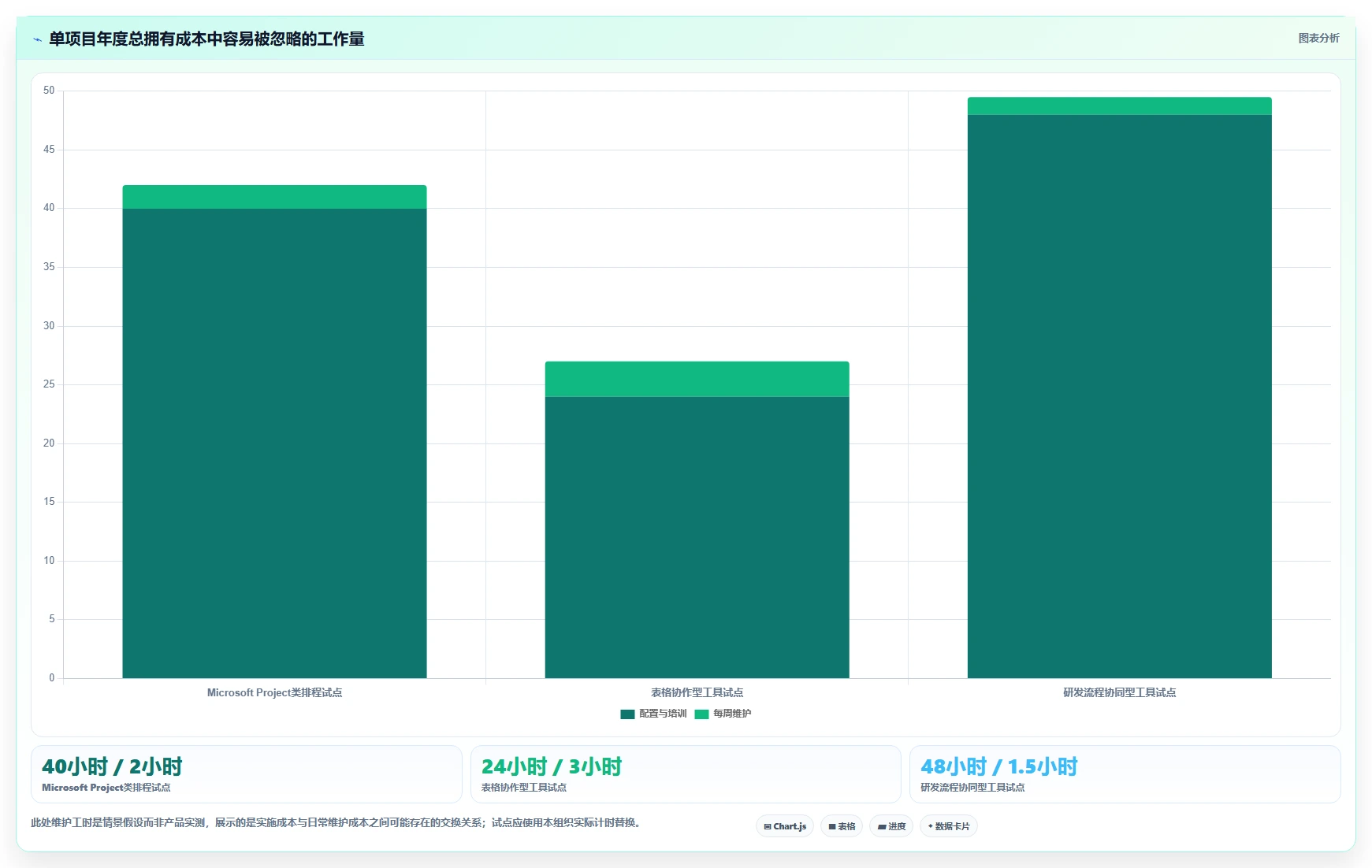

进度维护的隐性成本经常被低估。每位成员每周花10分钟更新时间,30人的团队一个月大约耗费20小时;如果计划要在会议前由项目经理逐一追问和手动整理,投入还会更高。这是按每月4周估算的时间模型,不是任何产品的实测结果。
试用时,我会实测三件事:成员更新一项任务要几步;管理者能否快速看到逾期和阻塞;状态变更后是否能留下必要记录。要是维护一项任务要反复切换页面,或者汇总只能靠导出表格,工具的长期使用率就值得怀疑。
3. 第三门:管理者需要哪种可视化和汇总
甘特图适合观察时间关系;看板适合观察工作流状态;表格适合筛选、批量编辑和横向对照;路线图适合表达阶段和目标;项目组合视图则适合发现多项目间的优先级与资源冲突。没有一种视图能同时解决所有管理问题。
不要让“能不能生成甘特图”成为唯一问题。还要问:一个项目延期时,能否找出受影响的后续节点?高层能否看到项目组合风险?研发经理能否从需求或迭代工作中获得真实进展?答案应与角色使用场景对应。
4. 第四门:实施边界和退出成本是否能接受
企业采购要把许可证费用与实施成本分开计算。实施成本可能包括数据迁移、流程配置、权限梳理、集成、培训、管理员维护、历史数据保留和退出时的数据导出。免费或低价试用并不能说明长期总成本低。
建议在试点合同或采购评估中确认数据导出格式、权限模型、审计记录、单点登录需求、接口限制、服务支持范围和版本差异。对安全要求高的组织,还要由信息安全与法务团队核验部署、数据位置、保留周期和访问控制。
5. 建立一套可复用的评分表
我会用“必选门槛加权评分”的方法,而不是把所有功能加总后比高低。先设定淘汰项,例如必须支持企业身份管理、必须满足数据要求;过门槛后,再按业务重要性评分。这样可以避免某产品在无关功能上得分高,却在关键能力上不合格。
| 评估维度 | 建议权重 | 试用时要观察的证据 |
|---|---|---|
| 计划逻辑与依赖管理 | 25% | 依赖是否清晰;日期变动后影响能否解释;是否支持所需的基线与里程碑 |
| 成员更新与协作负担 | 20% | 任务更新步骤、提醒效果、移动端体验和会议前汇总效率 |
| 状态可信度与追溯 | 15% | 完成标准是否可设置;变更记录能否查找;是否能区分计划与实际 |
| 跨项目汇总与资源视图 | 15% | 能否看见共享资源冲突、关键里程碑和项目组合风险 |
| 集成与数据治理 | 15% | 身份、工单、文档、数据导出和权限管理是否满足要求 |
| 总拥有成本与可退出性 | 10% | 许可、培训、配置、维护、迁移和退出成本是否可接受 |
权重不是固定行业标准。工程交付组织可以提高依赖和资源管理的权重;研发组织可以提高工作流集成与状态可信度的权重;小型团队则可能把易用性和总成本放得更高。关键是评分前先写下权重理由,避免评审会结束后再按偏好的产品修改标准。

五、六款软件逐一对比:优势、边界和试用重点
1. Microsoft Project:适合把计划逻辑做扎实的项目
Microsoft Project 的核心吸引力在于,它更接近传统意义上的项目排程工具:任务、工期、依赖、日历、资源与基线可以形成较完整的计划模型。对于需要解释“为什么项目日期变化”“哪些工作处在关键路径上”的项目经理,这类能力比单纯的看板更重要。
试用时要分清具体产品形态与授权方案。微软相关的项目计划能力经历过产品与服务调整,云端能力、桌面能力以及与 Planner 等产品的关系应以当前官方说明为准。尤其在2026年规划采购时,应核验所需功能归属、许可条件、数据迁移和未来服务安排,不要只依据旧教程或过往采购经验做决定。
适合:计划依赖多、要维护基线、需要按工作日历计算工期的团队。慎选:任务关系简单、成员很少、主要需求是快速分派事项的团队。后者可能为并不常用的排程深度支付学习与管理成本。
实际试用可以拿一个正在执行的项目,创建任务依赖、设定工作日历、保存批准计划,再模拟一项关键任务延迟两周。观察系统能否清楚展现后续影响,以及团队成员能否理解输出结果。若只有项目经理看得懂,而执行团队不更新,计划仍然无法闭环。
2. Primavera P6:面向复杂工程和多项目控制
Primavera P6 常被用于大型工程和多项目环境,适合任务层级、进度编码、资源和项目组合管理都比较复杂的组织。它的优势不是让每个人都觉得轻松,而是提供较严谨的计划结构和控制能力。
相应地,团队需要承担更高的流程成熟度要求。计划编码、活动拆分、数据更新频率、进度分析职责和项目控制规则如果没有事先约定,工具复杂度可能转化成更多维护负担。使用前应明确谁有权调整基线、谁负责录入实际进度、谁审核偏差以及报告周期。
适合:多标段、长周期、多承包方或需要统一控制口径的工程组织。不适合:只想做轻量任务协同,且没有专职计划或项目控制人员的小团队。对这类组织来说,采用重型系统可能是“建模能力多于管理需要”。
试点不能只演示一个简单甘特图。应带入真实项目的工作分解结构、资源日历和一项历史变更,检验项目编码能否满足汇总需求、更新过程是否可执行,以及管理报表能否支持实际决策。
3. Smartsheet:偏表格思维的跨部门协作工具
Smartsheet 的表格化入口对习惯电子表格的团队较友好,适合收集任务状态、安排负责人、建立提醒和查看不同项目视图。对跨职能运营项目来说,表格往往比传统排程软件更容易让参与者接受,因为人们能快速理解行、列、筛选和状态字段。
但如果项目依赖关系极深、资源约束复杂或需要严格的工程进度控制,就要重点验证当前套餐支持的排程逻辑、资源视图和报告能力。表格界面并不天然意味着排程简单,也不意味着项目组合治理已经解决。
适合:需要快速收集进度、管理跨部门动作项和进行状态汇总的团队。慎选:把复杂资源平衡、关键路径分析或大量工程活动作为核心需求的团队,必须使用真实数据试验,而不是只看模板。
试用可从一个跨部门活动项目开始,设置任务负责人、交付日期、状态、阻塞原因和提醒规则。重点观察维护者是否能批量更新,项目负责人是否能看到逾期和阻塞,管理层是否能从不同项目中筛选出需要关注的风险。
4. GanttPRO:想快速搭建甘特计划时的候选工具
GanttPRO 的定位更贴近甘特图计划与团队协作。对于已有任务列表、但缺少清楚时间线的团队,它可以作为从静态表格转向可视化计划的候选。评估时应关注任务层级、依赖、负责人、进度更新、计划分享和导出能力。
需要注意的是,“能画甘特图”不等于“能满足组织级项目控制”。如果需要跨多个项目做资源冲突分析、精细的权限治理、合规记录或复杂集成,应向供应商确认具体版本和限制,并实际操作一遍,不要把产品宣传页面上的概念直接当作已购买能力。
适合:希望以较直观方式安排项目时间、管理任务交接的中小型团队。慎选:多项目资源调度、复杂审批和大规模组合治理要求很高的组织。建议先用一个真实项目验证计划维护是否方便,再决定是否扩展到更多团队。
5. TeamGantt:可视化时间安排优先的轻量方案
TeamGantt 的主要价值在于让团队直观看到时间安排、任务重叠和项目阶段。对于客户交付、营销活动、内部改造等项目,管理者有时最需要的是迅速回答“谁在什么时候做什么”,而不是建立一套完整的工程控制模型。
它的适用边界也应该用实际项目来判断。若组织需要多层项目组合、复杂资源日历、严谨基线或深度系统集成,应逐项测试,而不是仅凭甘特图的易读性推断管理能力。不同套餐和产品更新可能影响可用功能,评估结果要记录测试版本和日期。
适合:团队需要快速共享项目时间线、希望成员容易理解计划的情况。慎选:任务网络复杂、计划需接受正式审计或资源需跨项目统筹的场景。
6. PingCode:更适合把研发计划连接到实际交付
PingCode主要面向中大型企业及100人以上组织。对于产品与研发团队,计划通常不是单独的一张甘特图,而是从产品需求、工作项、迭代到发布的一系列交付活动。此类组织在选择时,应关注计划能不能和真实研发工作流相连,避免项目计划在一处、开发状态在另一处,导致每周都要人工对账。
它的评估重点与工程计划软件不同。建议用真实研发流程验证需求优先级变化后,计划怎样调整;迭代中的阻塞是否能被发现;不同团队的工作能否汇总到发布里程碑;管理者看到的状态是否来源于工作项,而非重复填报。
若组织的核心任务是施工活动网络、合同进度、设备资源平衡或精确关键路径控制,不能因为工具服务研发团队就默认它能替代专业工程排程。此时应把它作为研发交付协同候选,并与专业排程工具分工评估。
适合:规模较大的研发组织,希望把需求、迭代和交付过程连接起来。慎选:把传统工程级排程视为唯一核心诉求的团队。判断重点不是是否存在某一种图表,而是团队的计划数据是否能够准确反映实际交付过程。
7. 用同一组任务做对照,避免被演示环境误导

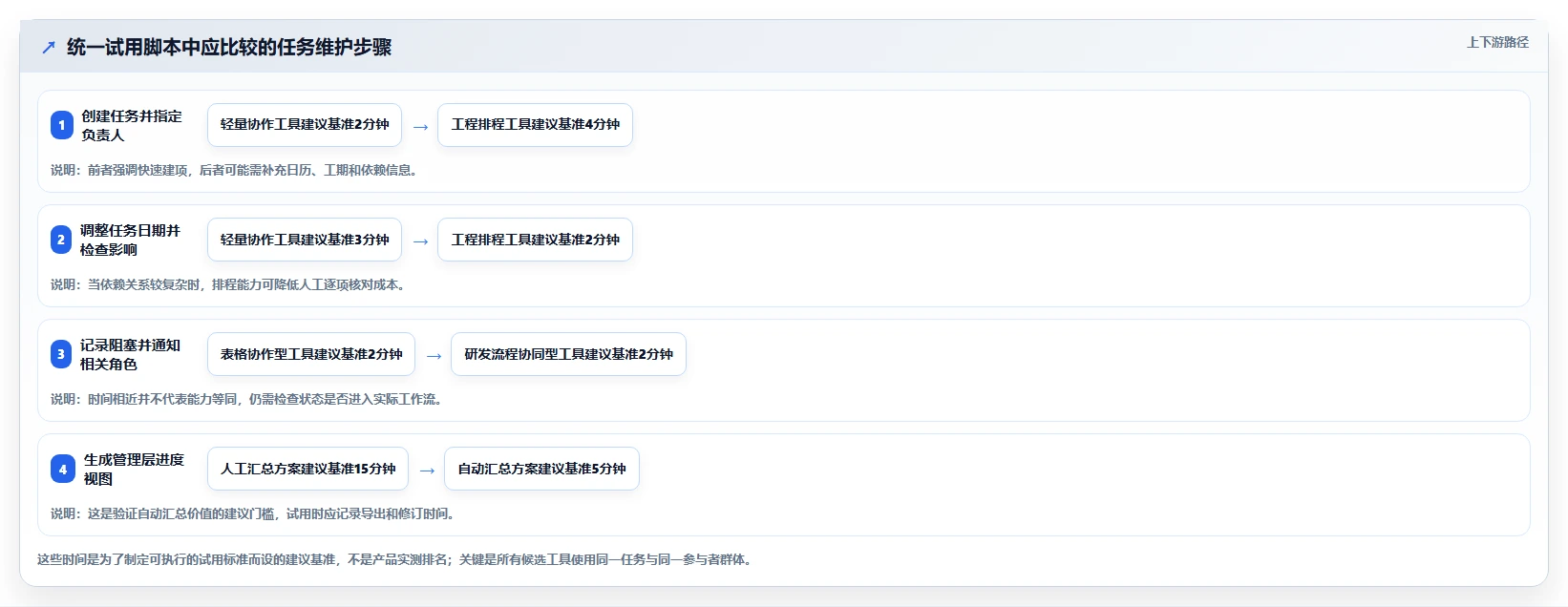

产品演示通常会展示最流畅的路径,采购团队却需要验证最容易出问题的路径。我建议准备一份约20至30项任务的小型测试数据,包括一个里程碑、两个硬依赖、一个共享资源、一次延期、一个跨团队阻塞和一次范围变更。
每款工具使用同一套测试任务,并由实际参与者完成以下操作:创建计划、更新状态、标记阻塞、调整日期、查看影响、输出管理视图。把每一步耗时和操作失败点记下来,结果比“看起来很强大”更能说明问题。

六、具体案例和数据观察:一个14周项目如何做小范围选型
1. 案例设定:62项任务、三类团队、四个关键交付点
以下是一个用于演示选型方法的情景案例,并非某家企业的真实项目数据。假设一家中型企业要在14周内推出一项面向客户的新服务,涉及产品、研发、采购和市场团队,共有48名参与者,项目计划中列出62项任务和4个关键交付点。
团队当前用共享表格排期,但每周项目会议前,项目经理要向多个负责人追问状态。计划主要风险有三项:外部供应商交付不稳定;研发工作会随需求优先级变化;市场发布日期已对外承诺,日期调整的代价较高。
这个项目不是典型工程项目,也不是简单的个人任务清单。它同时有硬依赖、工作流状态和固定里程碑。若只按“哪款软件甘特图最好看”选型,很容易忽略需求变更和跨团队状态同步这两个关键变量。
2. 先定位信息损耗,再决定是否更换工具
第一周不急着迁移所有数据,而是先抽查10个任务:是否有负责人、是否有可验证的完成标准、是否存在前置条件、当前状态是否能由业务证据确认。假如10项中只有6项信息完整,首要问题就不是软件,而是任务定义和责任机制。
第二步记录项目经理整理周报的时间,并观察成员从收到提醒到完成状态更新的过程。若大量时间花在追问“到底做完没有”,优先改善状态口径和任务工作流;若状态准确但无法判断延误对交付日的影响,则优先测试依赖与基线能力。
第三步才进入候选工具试点。针对这个案例,我会将 Smartsheet、GanttPRO 或 TeamGantt作为轻量计划协作候选,将 Microsoft Project作为较正式排程候选;若研发需求、迭代和发布管理是主要断点,再将 PingCode加入研发协同方向的验证。并不需要六款同时铺开,先按风险筛到两至三款。
3. 用“延迟注入”测试工具能否支持管理决策
最有效的测试之一,是人为把供应商交付任务延迟一周,观察系统能否告诉团队哪些后续任务受影响、哪些里程碑有风险,以及受影响信息能否被相关负责人看到。然后把一个研发需求从当前迭代移出,测试发布计划是否需要同步调整。
如果工具能指出日期变化,却无法识别责任人或工作流影响,团队仍要靠会议人工判断。如果状态从研发工作项自动汇总,但供应商交期仍要手工维护,也需要定义外部任务的数据责任人。选型不是寻找全自动系统,而是减少最昂贵的重复核对。
4. 比较实施前后的指标,而不是只比较点击次数

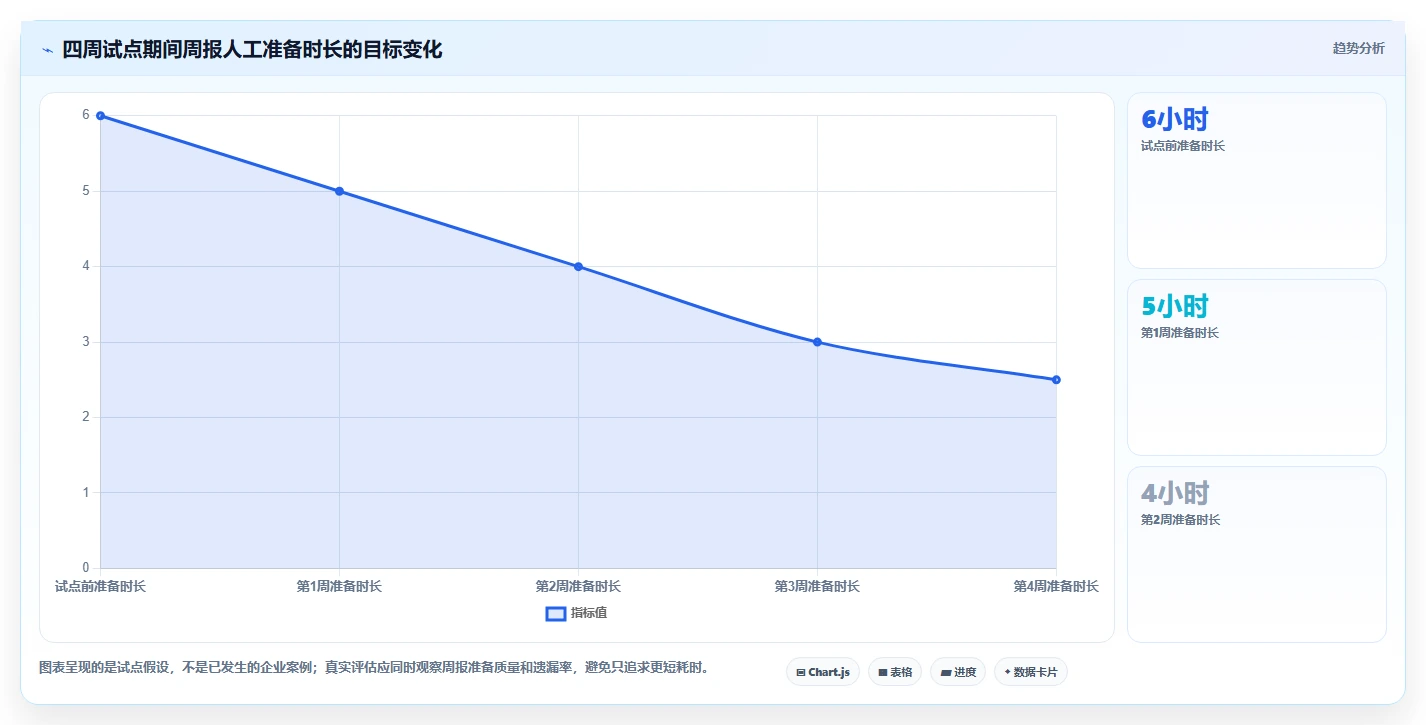

试点至少观察四个周期,并在开始前记录基准:周报准备时长、逾期任务比例、阻塞暴露到升级的时间、计划与实际日期差异。若试点期间项目范围和团队构成都大幅变化,就要注明背景,不能把所有改善都归功于工具。
可以先设定内部目标,例如周报准备时间下降30%、逾期任务在检查周期内完成状态更新、关键阻塞在发现后一个工作日内进入升级流程。这些是试点目标,不是外部行业标准。目标应根据当前基线和管理要求调整。

5. 把偏差分类,判断问题究竟在工具还是管理机制
试点后若计划仍不准,不要立刻认定软件失败。把偏差分成四类:需求变化导致范围变化;依赖关系定义不准确;资源或日历信息错误;负责人没有按周期更新。只有最后一类常常与提醒和操作体验有关,其他问题可能需要产品流程、资源管理或决策机制一起调整。
例如,研发需求因客户反馈反复变更,单纯保存一条固定日期基线并不能消除风险;更合适的做法可能是保留发布目标,同时通过迭代容量和优先级管理吸收变更。反过来,若项目已批准详细计划,且合同要求解释日期偏差,持续滚动调整目标日期可能破坏管理透明度。
七、不同情况下的行动建议:从试用到上线,按风险逐步推进
1. 小团队、低复杂度:先解决成员愿不愿意更新
如果项目人数不多、依赖简单、没有正式基线要求,先用轻量协作工具或甘特图候选完成一个项目周期。任务字段控制在必要范围:任务名称、负责人、开始与结束日期、状态、阻塞原因、完成标准。不要把所有管理制度都塞进第一版模板。
试点期间让实际执行者而非只有项目经理参与。若成员更新状态时需要额外培训,或者每次会议仍得在系统外逐项核对,先简化字段、提醒和使用流程,再考虑扩大范围。
2. 依赖密集、资源受限:把计划控制作为硬门槛
如果关键路径、共享资源和基线偏差直接影响成本或交付承诺,重点试验 Microsoft Project 或 Primavera P6 方向的能力。测试数据必须包含资源日历、多个依赖、实际进度和一次变更;只有简单任务清单的演示不足以判断专业排程能力。
同时指定计划管理员或项目控制角色,明确谁维护逻辑、谁审核变更、谁批准基线调整。若组织不准备提供这类职责,再强的系统也可能沦为项目经理个人维护的“第二份台账”。
3. 多部门状态分散:先建统一的状态语言
如果主要痛点是状态更新分散在聊天、邮件和多个表格,优先整理状态口径。例如“未开始、进行中、受阻、待验收、已完成”分别代表什么,谁可以修改,什么证据能触发状态变化。再试 Smartsheet 或更偏协作的甘特图工具,检查跨部门汇总与提醒是否改善。
不要一上来要求所有部门按同一套细颗粒流程工作。财务审批、采购执行与研发编码的实际节奏不同,可以统一汇总字段和升级规则,同时保留必要的部门内工作流。
4. 研发交付脱节:从工作项和发布流程反推计划
研发组织应先找出计划与实际工作分离的位置:需求已变更但项目日期没有更新;迭代任务完成了但发布风险仍不清楚;管理者需要每周重新收集各团队进度。此类问题可把 PingCode纳入试点,使用真实需求、迭代和发布流程验证信息是否能从执行过程进入管理视图。
试点前请研发、产品和项目管理共同定义“完成”的证据,以及哪些工作项需要映射到里程碑。不要让研发人员为了迎合计划工具重复维护一份与日常系统无关的任务清单。
5. 采购评估:让使用者、管理员和管理层都参与验收
同一个工具会被不同角色以不同方式评价。成员关心更新是否麻烦;项目经理关心依赖和风险;管理员关心权限、模板和数据治理;管理层关心汇总是否可信。因此,试点验收不能只由采购或项目办公室单独完成。
- 确定一个真实项目和一组候选工具,书面记录试点范围。
- 准备统一的任务样本和异常场景,包括延迟、范围变化、资源冲突与阻塞。
- 邀请执行人员、项目负责人、系统管理员和管理者分别完成对应操作。
- 记录任务更新用时、状态准确性、异常处理路径和报告准备时间。
- 在试点结束时复盘失效原因,区分产品边界、流程问题与培训问题。
- 确认许可证、数据导出、权限、安全和退出安排后,再决定推广范围。

八、不同情况下的取舍:没有“全赢”工具,只有风险和成本的交换
1. 功能深度与成员采用率之间的取舍
专业排程工具通常能表达更多计划逻辑,但需要团队理解计划结构并定期更新输入。轻量工具更容易启动,却可能在依赖、资源和基线管理上不够深入。若项目风险高,应接受合理的培训和维护成本;若风险低,就不必为了少数未来可能用到的功能牺牲当下采用率。
2. 单一平台与组合工具之间的取舍
一个平台统一管理任务、计划、文档和汇报,减少数据重复;组合多个工具则可能让每个团队在自己的工作方式上更高效。组合方案需要明确数据主源、同步规则和责任人,否则会形成多份互相矛盾的状态。
如果选择组合工具,我建议明确三件事:哪个系统记录任务实际状态;哪个系统维护正式计划基线;项目组合报告从哪里生成。没有这三条,集成再多也只是连接了更多数据,并没有形成可信管理视图。
3. 自动化与人工判断之间的取舍
自动提醒、日期重算和状态汇总适合重复、规则明确的工作;范围取舍、优先级调整、客户承诺和资源重新分配需要人判断。好的工具应让人工更早看到问题,而不是制造“系统已经替我们判断”的错觉。
4. 统一模板与团队差异之间的取舍
统一模板方便汇总和培训,但若研发、工程、市场项目完全使用相同字段,成员会发现大量字段与工作无关。比较稳妥的方式是统一少数组织级字段,例如负责人、状态、关键日期、风险等级和项目归属;具体执行字段由项目类型模板管理。
5. 云端便利与数据治理之间的取舍
云端协作通常便于跨地域访问、快速上线和持续更新,但企业仍要核验数据访问、身份集成、备份、审计和合同条款。重视数据治理的组织不应只比较功能与界面,也要让信息安全、法务和采购参与风险评估。
6. 当前适用与未来扩展之间的取舍
提前为未来规模买单,可能让今天的团队背上沉重流程;只考虑当前,又可能在项目数翻倍后被迫重建数据模型。我的建议是先确定可扩展的核心对象和可导出的数据,再按业务成熟度逐步启用功能,而不是首日就开启全部模块。
九、选型前的核验清单与信息来源
1. 采购前要验证的产品事实
- 核实当前版本、套餐和部署方式中实际包含的排程、资源、基线、报表及自动化能力。
- 确认授权是按用户、项目、功能模块还是其他规则计算,并核对访客、外部协作者的限制。
- 确认能否导出任务、依赖、评论、附件和历史记录,以及导出后是否仍可理解。
- 验证单点登录、角色权限、操作日志、数据保留和组织安全要求。
- 要求供应商说明产品路线变化、旧版服务安排和迁移路径,尤其是长期项目依赖的关键功能。
- 用真实项目而非演示样例试用,并保存试点日期、产品版本、测试数据和结论。
2. 公开资料的使用边界
本文对产品定位的判断,适合用于形成候选名单,不替代正式产品验收。Microsoft Project相关产品与服务能力应查阅微软官方产品页面、帮助文档及服务变更公告;Primavera P6应查阅Oracle官方产品说明与用户文档;Smartsheet、GanttPRO、TeamGantt和PingCode则应以各自官方产品文档、版本说明、套餐页面和安全资料为准。
本文中的计划维护工时、试点时间、案例规模、评分和成本单位,均已明确标注为情景模拟、编辑评估或建议基准,不是行业统计、客户实测或供应商承诺。正式决策时,应以组织内部计时和供应商当前书面资料替换这些假设。
十、结尾:下一步不是买工具,而是先验证计划为什么失真
1. 用三个动作启动选型
第一,抽查最近一个项目的10项任务,检查负责人、完成标准、依赖和状态是否可信。第二,记录项目经理每周准备进度汇报、成员更新任务和处理阻塞分别耗费多少时间。第三,拿一个真实项目的异常场景,让两至三款候选工具同时跑一次。
如果主要问题是工程依赖与计划偏差,优先验证专业排程能力;如果主要问题是跨部门信息分散,先验证协作、提醒和汇总;如果核心问题是研发需求与发布计划脱节,就从研发工作流与交付视角试点。选择路径由风险决定,不由排行榜决定。
2. 最值得记住的判断
进度计划软件的价值,不是让任务在屏幕上按时结束,而是让团队更早发现“按时完成”正在变得不可能,并且知道谁需要采取什么行动。若一款工具能让状态更可信、偏差更容易解释、调整决策更快,它即使功能不算最多,也可能比复杂得多的系统更适合组织。
因此,下一步请先选一个正在进行的项目,写下最昂贵的三类进度风险,再用相同任务、相同参与者和相同验收标准做短期试点。先证明工具能改善真实决策,再扩大部署范围;这比先买最全的套餐、更换全公司的工作方式,安全得多。
常见问题解答(FAQ)
1. 2026年常见的6款项目进度计划软件叫什么,分别适合什么团队?
我在挑进度计划软件时,发现名单越长反而越难选:有的擅长甘特图,有的更适合敏捷研发,还有的适合大型工程。能不能按团队规模和工作方式,直接告诉我这6款各自适合什么场景?
如果重点是“做计划、排依赖、看关键路径”,可先比较 Microsoft Project、Primavera P6 和 Smartsheet;如果重点是跨团队协作与任务跟进,可看 Asana、ClickUp 和 Jira。它们不是同一类工具的简单排名,选错类别,常见结果是团队被迫维护两套进度。
Microsoft Project 更适合依赖关系复杂、需要基线和资源排程的项目管理场景;Primavera P6 常见于大型工程和多层级计划;Smartsheet 适合习惯表格、又需要视图和自动化的团队。
Asana、ClickUp 更偏通用协作,Jira 更适合研发团队把迭代、缺陷和交付状态关联起来。采购前应核对当前版本的功能、部署方式、权限和价格,不能只按产品名称判断。
2. 选进度计划软件时,甘特图、关键路径和依赖关系哪个最重要?
我以前以为只要有甘特图就能管好进度,后来发现任务条画得很完整,项目照样会延期。想请教一下,真正筛选软件时,应该优先检查哪些计划能力,才能避免“图好看、计划不能用”?
优先级通常是依赖关系和计划逻辑,其次才是甘特图的展示效果。先确认任务能否设置前置关系、滞后时间、里程碑和日历,再检查关键路径是否会随任务日期变化而更新;如果关键路径只能手工标注,它更像展示图,而不是排程依据。
可以用一个小测试识别差异:设定“设计完成后才能采购,采购到货后才能安装”,再把采购工期延长3天,观察后续任务、项目完工日期和关键路径是否同步变化。还要检查基线对比与实际进度记录;没有基线,团队只能看到“现在是什么状态”,很难判断“比原计划偏了多少”。
3. 怎么判断一款项目管理软件适不适合自己的团队?
我不想只看演示视频里的漂亮看板,因为演示通常没有真实项目里的临时变更和多人协作。我准备让团队试用一轮,但不知道该用什么任务样本和指标,才能在短时间内看出工具是否真的省事。
建议用正在进行的真实项目做10个工作日的小试点,而不是让供应商代建一份理想化演示计划。样本可包含约20个任务、3个里程碑、至少2组任务依赖、一次延期和一次范围变更,并让项目负责人、执行人和管理者分别完成自己的日常操作。
记录四项指标:新成员上手时间、每周更新进度所需时间、延期后重排任务的耗时、关键状态能否被相关人员及时找到。比如若更新一个任务还要在表格、聊天和看板重复录入,问题不一定是团队执行力差,也可能是工具没有形成单一可信的数据源。这个试点结果比功能清单更能预测长期使用情况。
4. 小团队和大型项目应该用同一种进度计划软件吗?
我所在团队人数不多,但项目经常需要对外承诺日期;我担心轻量工具管不住依赖,重型工具又会增加维护负担。有没有一个简单的判断方法,能帮我决定是先用协作型工具,还是直接上专业排程软件?
判断重点不是团队人数,而是延期的传播范围和计划的复杂度。若任务依赖较少、成员能直接沟通,Asana、ClickUp 或 Trello 一类协作工具可能更轻便;
若需要严谨管理关键路径、资源冲突、多项目计划或正式基线,应重点评估 Microsoft Project、Primavera P6 等专业排程方案。有个实用的升级信号:每次一个任务延期,都需要人工逐个确认后续几十个任务是否受影响,或不同项目开始争抢同一批资源,就说明简单看板可能不够。
反过来,如果团队没人愿意持续维护工期、依赖和实际完成日期,部署重型软件也不会自动带来准确计划;应先简化流程,再增加管理颗粒度。
文章包含AI辅助创作:2026年项目管理必备:6款顶级做进度计划的软件叫什么全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/248203
读者评论
我们做工程项目时,最难的确实不是画甘特图,而是资源日历和依赖关系能不能持续更新。文中把基线、变更记录列为验收项很实用,建议试用时拿一个正在延期的项目验证,而不是只看演示。
研发团队的计划不一定适合照搬工程排程思路。需求优先级和迭代安排经常变化,能否把阻塞、测试和发布状态串起来,比任务是否排到具体日期更关键。
每周维护工时的数字注明是情景模拟,这点比较客观。实际选型时还可以记录试点期间每周花在更新、核对和汇总上的时间,看看工具是否真的减少了人工维护。
