项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐

项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐

项目协作工具选错,最先暴露的往往不是功能缺失,而是同一项工作被重复录入、负责人说不清、会议结束后没人更新进度。2026年挑工具,我不会先问“哪个最受欢迎”,而会先看团队的协作链条:需求从哪里来,任务由谁接,风险在哪里暴露,结果如何被验收。本文比较 PingCode、Jira、Asana、ClickUp 和 Microsoft Planner,重点不是把它们排成一张没有依据的销量榜,而是说明它们各自适合什么团队、代价是什么,以及如何用低风险试点做出判断。

一、先给结论:不要把“受欢迎”当成“适合所有团队”

1. 五款工具的选择结论

如果团队要管理软件研发的需求、迭代、测试与缺陷,且希望这些信息尽量连在同一条工作链路上,我会优先把 PingCode 放进候选清单。它主要面向中大型企业和 100 人以上组织,适合流程较完整、跨团队协作较多的场景;是否适合,仍要验证部署方式、权限模型、集成能力和实际流程配置。

如果团队已经使用 Jira,并且围绕它积累了不少工作流、插件和历史数据,继续优化现有系统通常比迁移更稳妥。Jira 的优势在于工作流可配置性和生态,但团队也要为权限、字段、插件治理和管理员维护投入精力。

如果核心问题是跨职能项目的责任、依赖与状态可见性,Asana 通常更容易让产品、市场、运营等团队围绕项目目标协作。ClickUp 更适合希望把任务、文档、视图等放在较统一工作空间内,并且有人愿意持续治理配置的团队。

如果组织已经深度使用 Microsoft 365,项目规模中小、工作流程不复杂,Microsoft Planner 值得先试。它的主要价值是融入既有办公环境,而不是替代复杂的研发全生命周期管理系统。高级能力和具体许可范围可能随订阅版本变化,采购前要核对当前官方说明。

工具 更适合的任务 主要优势 重点验证的代价
PingCode 中大型组织的软件研发协作 围绕研发工作链路组织需求、迭代、测试与缺陷 流程配置、迁移成本、部署和权限要求
Jira 已有成熟研发流程与生态的团队 工作流灵活,生态和扩展选项丰富 管理员投入、插件治理、配置复杂度
Asana 跨职能项目与目标协同 项目责任和进度表达直观 复杂研发细节、企业级治理边界
ClickUp 希望统一任务、文档与多种视图的团队 可组合能力多,团队可塑性强 功能过载、配置标准不一致、学习成本
Microsoft Planner 已使用 Microsoft 365 的轻量协作团队 融入既有办公与沟通环境 复杂工作流、高级能力和许可边界

这是一份按适用场景整理的候选清单,不是按全球用户数、收入或搜索热度排列的市场排行榜。厂商通常不会以完全一致的口径披露活跃用户、付费席位与企业部署数;把不同口径的数字放在一起排名,容易制造精确却不可比的结论。

2. 我会先定三条选型原则

  • 先看工作流是否闭环:任务从提出、评估、执行到验收,是否能沿用同一套状态和责任信息。
  • 再看团队是否愿意持续使用:如果填报比沟通还费力,功能再完整也会沦为项目经理的个人台账。
  • 最后算总拥有成本:不能只看许可证价格,还要计算实施、培训、维护、集成和迁移历史数据所需的人力。

我会把工具选择看成一个“协作系统设计”问题,而不是单纯采购软件。软件只能提供规则执行的载体,无法替团队决定谁有权改需求、怎样定义完成、延期由谁升级处理。

项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐

二、先看真实工作场景:协作问题通常藏在交接处

1. 需求交接:从“有人提了”到“有人负责”

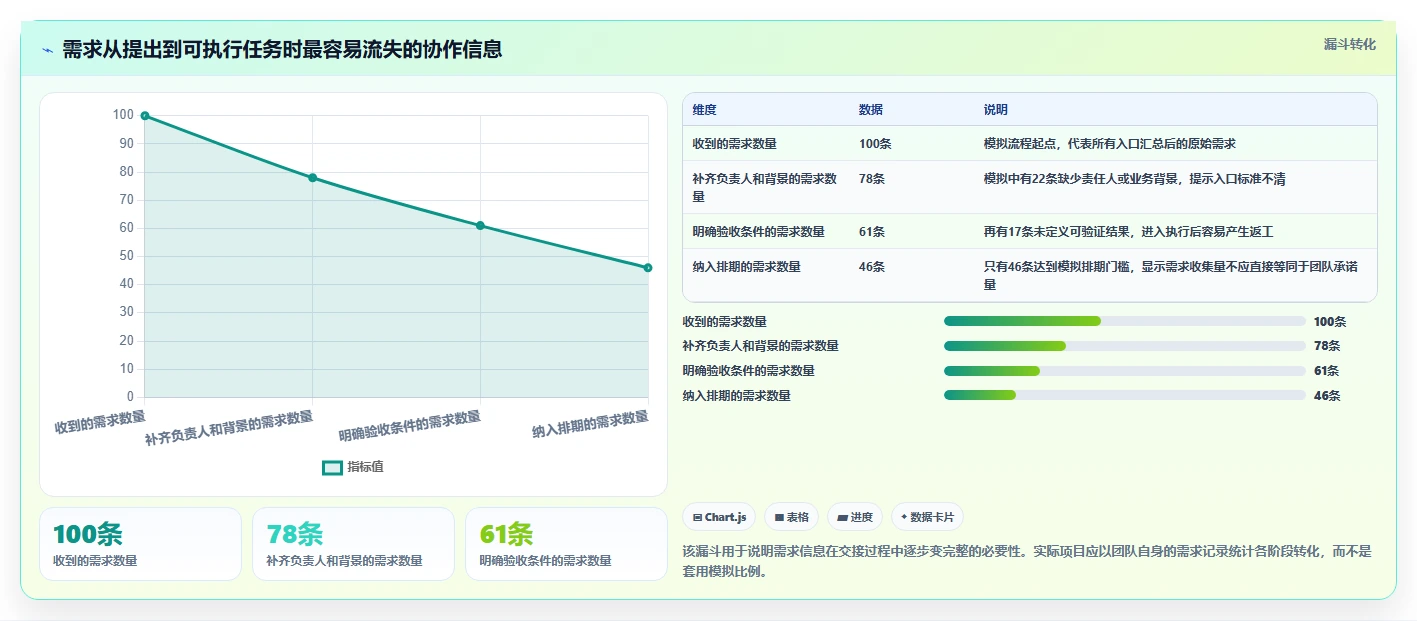

许多团队并不缺沟通渠道,缺的是一条可追溯的交接路径。需求可能先出现在会议纪要,再进入即时消息,之后被某位负责人复制进任务表;如果优先级、验收条件和决策记录没有一起传递,执行者就会在开工后反复确认。

这类问题不是多加一个看板就能解决的。项目经理需要确认:需求从哪个入口收集,谁负责评估,谁有权调整范围,什么信息缺失时不能进入排期。工具要让这些规则变得可见,而不是把原有的口头流程换成更多必填字段。

2. 进度协作:状态颜色不等于真实进度

“进行中”常常是最不可靠的状态。任务进入进行中,不表示负责人已经开始有效工作;任务长期没有变化,也不一定代表停滞,可能是等待外部团队提供输入。只看状态数量,项目经理容易得到一张漂亮但无法指导行动的仪表盘。

我更关注状态变化背后的原因:等待谁、被什么依赖阻塞、下一步何时发生、超出约定时间后由谁处理。好的协作配置不需要把每件事都自动化,却要让少数关键例外能被及时发现。

3. 多团队协作:瓶颈常发生在团队边界

一个团队内部的任务分配可能很清楚,但跨团队依赖往往没有明确的承诺日期与升级路径。研发等设计稿、市场等产品确认、业务等数据权限,这些等待在各自团队的看板里可能都是“正常进行中”,合在一起却会推迟最终交付。

因此,项目经理在评估软件时,不应只演示一个团队的个人任务视图。应让供应方或试点团队演示跨团队依赖、权限隔离、变更通知、风险升级和负责人交接,观察问题能否从局部任务传递到项目层面。

4. 会议与报告:重复录入是效率损耗的信号

如果团队每周从任务工具复制一遍状态到表格,再把表格内容做成汇报演示,工具并没有真正成为协作事实的来源。重复录入会造成不同版本的项目状态;几周后,成员往往会选择更新最常被问到的那一份,而不是维护最完整的那一份。

我会把“是否减少重复录入”作为试点观察项,但不会把它简单等同于“自动生成报表”。自动化只能减少搬运,不能保证输入准确。项目经理仍需设定哪些字段由负责人更新、哪些状态由规则触发、哪些指标必须由数据源计算。

项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐

三、五款工具逐一拆解:看能力,也看使用代价

1. PingCode:研发链路复杂时,重点看信息能否贯通

PingCode 更值得中大型研发组织重点评估,尤其是 100 人以上、存在多个研发团队、产品线或测试协作环节的企业。我的判断重点不是功能列表有多长,而是需求、版本、迭代、测试、缺陷和交付信息能否在组织实际流程中建立稳定关联。

试用时,建议不要只让供应方展示预先配置好的演示项目。挑选一条真实但风险可控的工作流,例如从需求评审开始,经过排期、开发、测试、缺陷处理,最终到发布或验收。逐一检查每个节点的信息由谁维护、变更如何留痕、管理者如何查看跨团队风险。

它的潜在价值在于减少研发对象分散在不同工具里的断点;潜在代价则包括初期流程梳理、字段与权限设计、历史数据迁移和用户培训。如果组织尚未统一需求定义和完成标准,先引入更强的流程工具,可能只是把混乱更完整地记录下来。

2. Jira:复杂流程的弹性,必须配套配置治理

Jira 常被已有软件研发体系的团队纳入候选,尤其是已经拥有工作流、插件、自动化规则和技术集成的组织。若历史投资仍有价值,替换平台之前应先计算迁移风险:数据关系是否会丢、流程是否要重建、团队是否要重新培训、原有插件是否有替代方案。

灵活不是免费的。工作流越多、字段越细、项目模板越分散,用户越可能遇到“同一件事在不同项目有不同填法”。如果没有明确的配置负责人和变更审批机制,系统管理员容易变成所有小改动的瓶颈,团队则会用个人表格绕过流程。

我建议评估时重点检查项目模板数量、字段重复度、插件依赖、权限层级和升级维护责任。若当前系统已经可用,优先整理配置、合并重复字段、清退低使用率插件,通常比立即迁移更容易控制风险。

3. Asana:跨职能项目清晰,研发细节要另行验证

Asana 适合评估那些需要产品、市场、运营、设计或管理团队共同推进的项目。项目目标、任务责任和进展视图如果能被不同职能的成员快速理解,跨部门会议就更容易围绕决策与障碍展开,而不是花时间逐条询问“这件事现在在哪”。

如果团队的核心工作是软件开发,还要验证它能否自然表达代码、测试、版本和缺陷之间的关系,以及现有开发工具的集成是否满足需要。跨职能协作界面直观,不自动意味着研发过程管理足够深入。

实际试点可选一个必须经过三个以上部门的项目,检查每个团队是否能在不复制任务的情况下维护自己的工作,同时让项目负责人看到统一的里程碑、依赖和风险。若各部门都需要额外维护一张本地表格,说明协作模型还没有真正成立。

4. ClickUp:组合能力丰富,先约束再开放

ClickUp 的吸引力常在于一个工作空间里可以组合任务、文档和不同视图,团队可按工作方式调整呈现。对于处于快速发展阶段、希望减少工具切换的团队,这种灵活性值得测试。

我会特别提醒项目经理:功能多并不是天然优势。成员可以创建太多空间、状态、字段和模板时,组织可能很快出现多种“唯一正确的任务模板”。新员工不知道从哪里开始,管理者也难以横向比较相似项目。

因此,试点启动前先设定最小配置:一个团队模板、一套通用状态、有限的自定义字段和明确的空间管理员。只有确认哪些变化确实解决了工作问题,再逐步开放配置权限。不要把“每个人都能定制”误解为“组织协作更统一”。

5. Microsoft Planner:从现有生态起步,避免能力错配

Microsoft Planner 适合先验证轻量项目协作需求,特别是团队已经在 Microsoft 365 环境中工作、希望任务信息靠近日常沟通与办公文档的情况。工具融入现有习惯,可以减少额外登录和信息分散,但具体体验取决于组织订阅、权限和当前可用功能。

如果项目需要复杂的审批链、精细化研发对象关系、跨项目容量管理或较强的流程治理,就不能仅凭“已经有办公套件”判断 Planner 足够。应让业务负责人用真实流程测试,并核对所需高级能力是否包含在现有许可中,还是需要额外订阅或其他系统配合。

它的试点可从一个边界清晰、持续时间不长的跨部门行动开始,例如季度活动筹备。若任务责任、截止日期和团队沟通已经明显改善,且不需要大量自定义规则,再决定是否扩大使用范围。

6. 不能只比较功能:比较完整的一周工作

五款软件的功能页都能展示漂亮的看板、任务和统计图。更有区分度的评估方式,是请团队用同一个案例走过一周:周一接收需求,周二确认责任和依赖,周中处理变更,周五复盘延期与下周承诺。

每个供应方或试点环境都用同一套脚本,记录完成时间、人工绕行次数、信息遗漏数和参与者的困惑点。这样得到的不是抽象的“好不好用”,而是团队在自身流程下能否稳定完成关键动作。

项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐

四、常见误区:看起来在协作,实际上在增加管理动作

1. 误区一:用户多,就代表适合我的团队

产品的知名度可能来自企业规模、营销投入、历史积累或特定行业普及度,这些因素并不能直接预测你团队的采用效果。即使某款工具拥有大量用户,也不代表它适合你的审批方式、数据治理要求、开发流程和预算结构。

我更愿意把“受欢迎”拆成三个可检验问题:相似团队是否长期使用,关键任务是否能顺利完成,离开工具后团队是否仍有大量重复台账。若找不到适用于相似场景的可靠证据,别用网络讨论热度替代团队试点。

2. 误区二:功能越全,管理能力越强

功能列表解决的是“可以做什么”,采用率解决的是“团队实际做了什么”。多一个字段就多一种需要定义和维护的数据,多一个状态就多一种可能产生歧义的路径,多一套自动化就多一个需要监控的规则。

我会要求每个新增功能对应一个具体业务问题,并规定观察期限。如果一个字段连续几轮复盘都没有参与决策,就应该考虑删除或改为可选,而不是因为已经配置就继续保留。

3. 误区三:把任务数量当成产出

任务关闭数很容易统计,却未必代表价值交付。有的团队把大任务拆成许多小任务,看起来完成数量增加,实际交付周期和客户结果没有变化。项目经理应同时看交付结果、等待时间、返工与承诺达成情况。

指标必须与团队所处阶段相匹配。稳定产品团队可以关注流动效率与缺陷趋势;探索型项目更需要看假设验证速度和决策质量。拿一套固定仪表盘套所有团队,通常会引导成员优化数字,而不是解决问题。

4. 误区四:自动化可以替代流程设计

自动化规则能在字段满足条件时提醒、分配或更新状态,但它不知道任务是否被错误分类,也无法替项目负责人判断优先级是否合理。错误流程被自动化后,错误会传播得更快,纠正成本也可能更高。

先人工跑通一个轻量流程,记录哪些动作重复、哪些判断稳定、哪些例外经常出现,再对重复且规则明确的部分做自动化。特别是跨系统同步,要测试失败重试、权限变化和重复记录处理,不能只看成功演示。

5. 误区五:迁移就是把旧数据搬进新系统

迁移前必须先判断哪些数据有价值、谁负责清洗、历史关联能否保留、旧系统何时只读、出现差异由谁裁决。把所有历史字段原样复制,常常会把旧系统多年积累的命名混乱带进新平台。

我建议先定义“必须迁移、可归档、不迁移”三类,再用少量真实项目做映射验证。对于需要审计或追溯的数据,应保留来源、迁移时间、字段映射规则和异常记录,不能只凭页面看起来相似就判定迁移成功。

项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐

五、专业选型逻辑:把“喜欢哪个”变成可复核的决定

1. 先写清楚不能妥协的条件

在安排演示之前,先列出组织的硬约束,包括数据存储与访问要求、身份认证方式、部署偏好、权限隔离、审计需求、语言支持、现有系统集成以及预算边界。硬约束不满足的工具,不应该因为界面好看就进入最后一轮。

对于中大型组织,还要确定采购、信息安全、法务和业务负责人分别审查什么。项目经理不能独自判断所有合规事项,但可以把技术与业务问题整理成清单,避免试点结束后才发现关键能力无法采购或启用。

2. 用相同权重评估候选工具

我通常建议把评估拆成六个维度:核心流程适配、使用体验、系统集成、数据与权限治理、实施维护成本、供应商支持。先由关键干系人共同设定权重,再对候选工具用同一批任务评分,避免某个工具因为演示内容更熟悉而获得不公平优势。

打分时不要只写“好用”“一般”。记录具体依据,例如任务创建需几步、跨团队依赖是否能展示、变更是否自动通知相关人、报表是否要手工导出。能被复核的记录,比一场热闹的演示更有决策价值。

评估维度 建议验证方式 典型风险信号
核心流程适配 用真实需求走完评审、执行、验收 关键步骤必须转到外部表格完成
成员使用体验 让一线成员在不看演示稿时完成任务 只有管理员能解释状态和字段含义
依赖与风险可见性 模拟任务延期、变更和跨团队等待 项目经理需要逐个私聊才能拼出全貌
数据与权限治理 验证角色、项目边界、导出与审计要求 敏感信息无法限制访问或变更不可追溯
维护成本 记录配置、培训、集成和管理员工时 供应商演示顺畅,日常变更却只能依赖外部人员

3. 试点要测“行为改变”,不只测功能可用

试点开始前记录现状基线:每周状态整理耗时、延期任务比例、需求返工次数、跨团队阻塞时长、会议后遗留事项完成率。指标选择不宜过多,建议挑三到五项与当前痛点直接相关的指标,并提前说明采集口径。

试点结束后,不能只问成员“喜不喜欢”。还要检查任务更新是否及时、会议纪要是否减少、问题是否更早暴露、项目经理是否少做重复汇总。若使用率提高但交付过程没有改善,说明要么指标选错,要么工具没有触及真正的瓶颈。

4. 试点周期要覆盖至少一个完整工作循环

一周试用通常只能证明登录和建任务没问题,无法验证需求变更、延期处理、复盘和下一个计划周期。项目类型不同,试点长度也应不同;至少要覆盖一次从计划到交付再到复盘的完整循环,才有机会观察规则是否能长期执行。

试点团队不应全由管理者组成。应纳入项目经理、实际执行者、跨团队协作者和系统管理员;每一类参与者都要完成自己的关键任务。只让决策者体验仪表盘,会高估工具实际采用的可能性。

项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐

5. 把评分结果转换成决策,而不是机械选最高分

如果某个候选总分最高,但在安全、数据权限或关键流程上存在硬性缺口,就应淘汰或明确补救条件。评分表适合比较可接受方案,不适合把不能接受的风险平均掉。

我还会记录评分的置信度。演示中看到的能力、试点实际跑通的能力、供应商承诺未来支持的能力,证据强度完全不同。决策文件应把“已验证”“待核实”和“路线图承诺”分开写,避免把未来能力当成当前可用能力。

六、案例与数据观察:用一个可复核的试点看出差别

1. 情景设定:八个小组共同交付一个版本

下面是一组为说明评估方法而构造的情景模拟,不对应任何真实客户或供应商案例。假设一家约 120 人的产品与研发组织,由八个小组共同交付版本,项目经理每周需要收集状态、协调依赖,并向管理层汇报风险。

试点前,团队发现三类问题:需求在不同渠道重复登记,跨团队等待没有统一负责人,状态汇报依赖项目经理人工追问。我们不预设任何工具一定解决这些问题,而是把它们转成三个可观测指标:状态整理工时、阻塞事项平均发现时间、需求重复登记率。

2. 先把问题转成口径一致的指标

状态整理工时以项目经理每周用于汇总、催办和核对的时间计算;阻塞发现时间从依赖事项首次受阻到被项目负责人记录为止;需求重复登记率则按同一事项在多个入口重复建档的数量除以抽样需求总量。

这三个指标并不能代表全部项目绩效,但能对应试点要解决的问题。若工具上线后状态整理时间降低、阻塞发现更早、重复登记减少,同时任务更新仍保持及时,项目经理就获得了比“大家觉得界面不错”更有用的证据。

3. 模拟对比:结果要连同方法一起解读

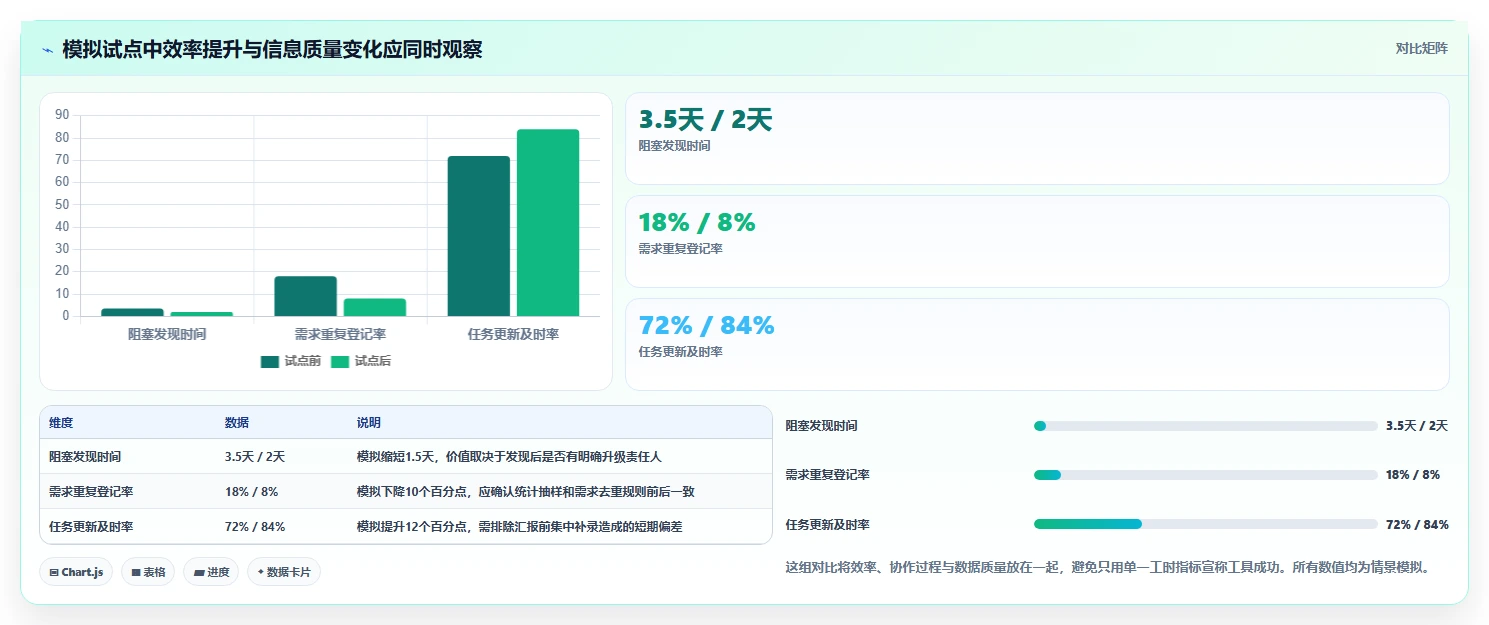

下表给出一组用于教学的模拟数据,目的是演示如何看试点前后变化,而非声称某款产品可以达到这些结果。正式试点应在同一团队、相近项目类型和一致统计周期下采集数据,并记录期间发生的组织变化。

观察指标 试点前模拟值 试点后模拟值 项目经理应追问的问题
状态整理耗时 每周 10 小时 每周 6 小时 节省的是人工搬运,还是取消了必要的核验?
阻塞发现时间 平均 3.5 天 平均 2 天 受阻后是否有人负责升级,还是仅仅更早标红?
需求重复登记率 抽样中 18% 抽样中 8% 是否统一了入口,还是重复需求被漏记?
任务更新及时率 抽样中 72% 抽样中 84% 更新是否反映真实进展,是否有临近汇报集中补录?

如果只看状态整理工时,可能会认为节省四小时就是成功;但若任务更新及时率没有提高,项目经理只是少做了汇总,并没有得到更可靠的项目状态。因此,结果指标最好同时覆盖效率和信息质量,避免把“更快产出报表”误认为“协作变好”。

项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐

4. 用少量访谈解释数字为什么变化

数字只能指出变化发生在哪里,访谈才能帮助解释原因。试点结束后,我会分别询问项目经理、任务负责人和跨团队协作者:哪一步少了往返确认,哪一类任务仍然绕开系统,哪些字段被重复填写,什么信息让你更早发现风险。

访谈问题要避免诱导,例如不要问“这个工具是不是让你更高效”。可以问“上周哪项工作最难追踪”“最近一次依赖延期是怎样被发现的”“你有没有把同一项信息记在别处”。具体事件比总体好评更能暴露流程问题。

5. 识别反例:工具采用率高也可能没有业务收益

一种常见反例是团队每天都登录,也在任务上留下大量评论,但关键决策仍发生在会议和私聊中,项目管理者之后再补录系统。表面采用率很高,系统却没有成为可信的协作记录,成员只是增加了一层数据维护工作。

另一种反例是项目经理减少了催办,但团队延期和返工没有变化。这可能说明提醒速度提高,却没有解决优先级冲突、人员容量不足或需求频繁变更等上游问题。此时应该调整管理机制,而不是继续增加通知规则。

七、不同情况下的行动建议:按团队规模和成熟度分路走

1. 100 人以上的研发组织

如果团队跨产品线、研发、测试和运维协作,建议优先评估 PingCode 与 Jira,并根据现有系统投资、流程复杂度和组织治理能力决定试点方向。不要只按功能覆盖选型,还要明确流程所有者、权限规则、模板管理责任和数据迁移边界。

这类组织可选一个跨团队版本或产品线开展有限试点。先统一需求定义、状态语义和依赖升级路径,再比较工具是否真正减少信息断点。若各部门连“完成”的定义都不同,先做流程共识比一次性大规模上线更重要。

2. 小型或快速变化的团队

团队规模较小、工作类型多变时,应优先选择成员容易理解、配置负担较轻的方案。Asana、ClickUp 或 Microsoft Planner 都可以进入试用,但应以团队任务的真实复杂度作判断,而不是为了未来可能出现的需求提前配置一套大型管理体系。

轻量工具不代表不需要规则。至少约定任务负责人、截止日期、完成标准和阻塞标记,并明确谁负责维护项目模板。每月检查一次字段与状态是否仍有价值,避免团队在规模变大之前就被过度定制拖慢。

3. 已有 Microsoft 365 的组织

如果大多数日常工作已围绕 Microsoft 365 展开,可以先用 Microsoft Planner 验证基础任务协作能否满足需要。试点中要关注团队是否减少了邮件和表格中的重复任务,以及任务与会议、文档、沟通内容之间的连接是否足够顺畅。

若试点发现复杂依赖、研发对象关联或治理要求无法满足,再评估专门的项目管理平台。购买前核对当前许可版本和功能范围,最好由采购或 IT 负责人通过官方产品资料确认,不要仅凭旧文章中的版本介绍做预算。

4. 已有成熟 Jira 配置的组织

如果 Jira 已经承载多年的研发流程,先做一次配置健康检查:统计项目模板、重复字段、长期无人维护的插件、过时工作流和活跃用户反馈。把“现有工具难用”拆分成产品能力不足、配置失控、流程不统一或培训不足,才能判断是否真需要迁移。

当平台自身可以满足需求时,清理与治理可能是成本最低的改进方式。若关键限制无法通过配置或集成解决,再用一条真实项目链路对比其他候选工具,并把迁移、培训、历史数据和并行运行成本纳入决策。

5. 多工具并存、信息分散的组织

不要在没有系统边界设计的情况下再增加一个工具。先画出需求、执行、文件、沟通、审批和报告分别在哪些系统中发生,找出重复录入的源头,再确定哪个系统负责保存最终状态、哪个系统只负责沟通或归档。

整合不一定意味着所有工作都塞进一个平台。安全、财务或设计系统可能有自己的专业用途,关键在于数据交换规则清楚、负责人明确、重要变更可追踪。工具数量减少了但信息归属更模糊,不算真正整合。

八、最终取舍:选择能被组织持续维护的方案

1. 哪些团队应优先选流程深度

如果交付过程涉及多个角色、阶段、审批和质量控制,且项目之间需要统一治理,应优先关注流程深度、权限、追溯与跨团队视图。对于中大型研发组织,PingCode 可以作为重点候选;已有深厚配置和生态积累的团队,则应认真评估继续优化 Jira 的价值。

流程深度也意味着更多设计责任。组织必须有人维护状态定义、模板、权限和集成;如果没有配置所有者,功能再强也可能逐渐变成一套没人敢改、没人敢删的历史遗留系统。

2. 哪些团队应优先选简单与采用率

如果团队规模较小、项目周期短、流程变化快,优先选择上手简单和成员愿意持续使用的工具。Asana、ClickUp 或 Microsoft Planner 可能更适合先验证协作习惯,具体结果仍取决于团队对视图、文档、办公生态和定制能力的需求。

对轻量团队而言,最重要的不是建立庞大的项目数据模型,而是让每项承诺都有负责人、期限和完成条件。若一款工具能让成员自然维护这三项信息,它的实际价值可能超过一款功能更多但日常维护负担更重的平台。

3. 哪些代价不能用低价掩盖

低订阅费用不等于低总成本。若需要大量开发接口、聘请顾问、重做历史数据、持续维护复杂自动化,首年总投入可能远高于许可证报价。反过来,价格更高的产品如果减少了重复录入和跨团队返工,也可能在特定组织中更划算。

预算表要至少分开列出订阅、实施、迁移、培训、维护、集成与扩容成本,并区分一次性和持续性投入。供应商报价、版本权限和服务承诺都会变化,应以采购时的正式合同与当前官方资料为准。

4. 我建议项目经理下一步这样做

  1. 用一页纸写出核心痛点:明确当前最耗时的三类协作问题,以及它们发生在哪个交接环节。
  2. 画出最小工作流:标明提出、评估、执行、验收的责任人、必要信息和升级条件。
  3. 筛掉硬条件不满足的候选:检查数据、权限、部署、集成、预算和许可边界。
  4. 选两到三款工具做同脚本试点:用相同案例、相同参与角色和相同指标,避免演示条件不一致。
  5. 记录基线与试点结果:重点看重复录入、状态整理、阻塞发现和实际采用,而不只看登录次数。
  6. 做出可撤回的决策:先从一个团队或项目开始,约定复盘日期和停止条件,再决定是否推广。

5. 最终判断:工具不是项目管理本身

我对 2026 年协作软件选型的核心判断是:团队真正需要的,不是最热闹的功能清单,而是一套能够让承诺、依赖、变更和结果持续可见的工作机制。工具提供结构,项目经理负责让结构服务于决策,而不是让团队为填表而填表。

如果你正在选型,下一步不必马上预约五场产品演示。先找出一条最近反复卡住的真实工作流,记录参与角色、交接信息和耗时,再用同一案例比较两到三款候选。能帮助团队更早发现风险、减少重复维护,并且有人愿意长期治理的工具,才是对你们而言真正“受欢迎”的工具。

常见问题解答(FAQ)

1. 2026年项目团队选协作软件,应该比较哪几类工具?

我看到不少文章把“最受欢迎”直接当成“最适合”,但我们团队既要排项目计划,也要跟进研发缺陷,这种排名对我帮助不大。我想知道,挑工具时该按哪些真实工作场景来区分?

与其把工具排成绝对名次,不如先对照团队的主要工作流。下面是五种常见选择及其更适合的场景;产品套餐和功能可能调整,采购前应再核对当前版本。

工具较适合的场景选型时重点确认 Jira研发团队管理需求、缺陷与迭代工作流配置是否超出团队维护能力 Trello看板式任务协作、轻量流程跨项目汇总和复杂权限是否够用 Asana跨职能项目、任务依赖与进度跟踪团队是否需要其计划和报告能力 ClickUp希望在一个平台整合多种工作视图的团队配置项是否过多,能否保持简单 Microsoft Planner已大量使用 Microsoft 365 的组织与现有账号、文件及权限体系的衔接 实用判断是:先选最贴近核心工作流的工具,再检查跨部门协作、权限和数据导出。

若研发缺陷是核心,先验证 Jira 的流程;若团队主要用 Microsoft 365,则优先试 Planner 的协同衔接。工具知名度不能代替场景匹配。

2. 怎么判断协作软件值得付费,而不是继续用免费版?

我担心免费版看起来够用,等团队用起来后才发现权限、自动化或历史记录受限;但直接买高阶套餐又怕浪费预算。我应该用什么方法评估真实成本,而不是只看每个账号的标价?

建议先把成本拆成订阅费、迁移与配置工时、培训时间,以及后续维护成本。比如 20 人团队每人每月多花 10 元,年订阅差额是 2,400 元;若付费功能每月能省下 5 小时重复汇总,这笔差额是否划算,还要结合团队的实际人力成本判断。

试用时不要只看演示页面,挑一个真实项目跑两周:创建任务、设置权限、追踪延期、生成周报,再测试导出。记录哪些步骤必须绕过工具完成、哪些功能只有付费套餐提供。若团队只需要任务看板和评论,免费版可能够用;若依赖自动化、细粒度权限或管理报表,才有理由比较付费档位。

一个常见误区是为“以后也许会用”的功能提前买单。可以先确认升级条件、数据导出能力和降级后数据如何处理,再按实际活跃用户而非全员编制估算成本。

3. 团队从旧工具迁移到新协作软件,怎样减少任务丢失和抵触?

我想换掉旧工具,但担心历史任务、附件和评论迁过去会变得混乱,也怕同事觉得多了一套要维护的流程。有没有一种低风险的迁移办法,能先验证效果再决定是否全员切换?

不要一开始就搬全部历史数据。先选一个周期较短、成员稳定的项目做试点,列出必须保留的字段:负责人、截止日期、状态、附件、评论和关联任务。迁移后抽查高风险任务,并让原负责人确认,而不是只检查导入记录显示“成功”。试点阶段可设两周观察期,旧工具保留只读访问,新工具作为唯一更新入口,避免两边同时维护。

记录每周逾期任务数、状态更新耗时和成员实际使用率;这些数据用于判断流程是否改善,不要把“登录过”误当成“用顺了”。正式切换前,把状态名称和责任规则先统一。例如“待处理”“进行中”“已完成”若在新旧系统定义不同,迁移后的报表就会失真。

遇到无法自动迁移的历史评论,可保留旧系统查询入口,并把关键决策摘要放入新任务。

4. 选协作软件时,怎样评估权限、安全和外部协作风险?

我所在的团队会和客户、供应商共享项目进度,但又不能让外部人员看到内部讨论和其他项目资料。我不确定只看宣传页里的安全认证够不够,具体应该在试用时检查哪些设置?

先按信息敏感度划分共享范围:公开进度、内部任务、客户资料和账号凭证不应混在同一项目空间。试用时分别用管理员、普通成员和外部协作者账号登录,验证谁能查看、编辑、邀请成员和导出数据;不要只依据管理员视角判断权限正确。

至少检查单点登录或多因素认证、角色权限、外部访客限制、审计日志、数据导出与删除机制,以及数据存储和备份说明。若团队处理受合同约束的客户数据,应让安全或法务人员核对适用条款;认证标识不能替代对具体数据流和权限配置的审查。一个容易忽略的风险是共享链接长期有效。

建议在试点中测试链接是否可设过期、是否能限制下载,以及成员离开项目后访问是否立即撤销。把这些结果记入采购检查表,比单纯比较功能数量更能帮助团队做稳妥决策。

读者评论

邓
邓若宁

把“受欢迎”与“适合”分开讲比较实用,尤其说明评分只是选型示意,不是用户调查。建议试点时再记录需求补齐率、延期原因和重复录入次数,方便团队按自己的数据判断。

覃
覃景行

关于灵活配置带来治理成本这一点很认同。我们之前字段和状态越加越多,跨项目汇总反而更难;先统一模板、明确管理员,再逐步开放定制,确实更稳妥。

薛
薛书瑶

已在用 Microsoft 365 的团队可以先拿一个边界清楚的项目试 Planner,但许可范围和复杂流程能力最好提前核对。仅因为已有办公套件就直接替换现有系统,风险可能不小。

文章包含AI辅助创作:项目经理必看:2026年最受欢迎的5大共同协作软件工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/247975
