项目经理必读:2026年度5款顶级办公协作管理平台测评

选办公协作管理平台,最容易踩的坑不是选错了功能,而是把“功能最多”误当成“最适合团队”。我在项目选型复盘中反复看到类似情况:采购阶段演示顺畅,试点阶段大家积极,正式上线两个月后,任务仍记在表格里、决策还留在聊天记录中,平台反而多出一份维护工作。2026 年评估这类工具,我更看重它能否把任务、责任人、决策和交付证据连成一条可追踪的工作链,而不是功能清单有多长。

一、核心结论:先按工作模式选,不要先按功能排名

1. 五款平台分别适合什么团队

本文比较 PingCode、Asana、monday.com、ClickUp,以及 Microsoft Teams 与 Planner 组合。它们不是完全同类的产品:有的围绕研发项目管理,有的强调跨部门工作流,有的把聊天、会议和任务放在同一生态里。把它们排成一个不分场景的“冠军榜”,对项目经理的实际决策帮助有限。

平台 更适合的工作模式 主要优势 重点核验的代价
PingCode 中大型研发组织,尤其是 100 人以上、需要串联产品与研发流程的团队 围绕需求、迭代、缺陷、测试及研发协作等环节形成管理闭环 评估配置和推广成本,验证跨团队流程是否适配现有研发治理方式
Asana 跨部门项目、营销活动、运营计划和目标追踪 任务、项目视图与目标管理较易形成清晰的工作责任链 复杂权限、企业集成、数据区域及套餐边界要逐项核实
monday.com 流程多变、需要快速搭建工作看板的业务团队 视图和字段灵活,业务人员容易把流程具象化 过度自定义可能导致字段膨胀、看板口径不一致
ClickUp 希望把任务、文档、目标等工作集中管理的团队 工作空间覆盖面广,可按团队需求组合不同工作对象 功能丰富也意味着学习成本、配置复杂度和治理要求上升
Microsoft Teams 与 Planner 已深度使用 Microsoft 365、希望减少切换工具的组织 沟通和任务协作能接近现有办公入口,生态集成是重要优势 需确认具体计划、授权、任务能力及企业治理要求是否匹配

如果只能记住一个判断:研发流程复杂、需要从需求追到测试与发布,优先验证 PingCode;跨部门项目多且更重视任务责任和目标对齐,重点试用 Asana;流程常变且业务团队想自己搭建看板,可以看 monday.com;想用一个工作空间覆盖多种协作对象,可评估 ClickUp;Microsoft 365 已是日常底座,则应先验证 Teams 与 Planner 能否覆盖真实任务治理。

2. 本文的“顶级”不是单一总分

本文不把“顶级”解释成全球功能最多或市场份额最高,而是解释成:在特定组织场景下,能够让项目经理更可靠地分配工作、识别阻塞、追踪决策,并且不需要付出过高的维护成本。这个定义会改变选型顺序:先看工作对象,再看流程,再看集成和治理,最后才比较界面偏好。

公开产品介绍能够帮助判断功能定位,但无法代替企业自己的试点。我没有把厂商宣传页面的功能描述冒充为统一实验室测评,也不提供未经核实的实时价格或市场份额。文中涉及具体团队数字的情景均会明确标注为模拟或建议基准,读者应结合当前版本、地区、套餐和合同确认。

3. 项目经理首先要买到的是“状态可信”

一个平台即使有甘特图、自动化和 AI 助手,如果任务状态依赖项目经理每周追问,最终仍然是装饰性系统。真正有用的协作平台,应该让执行人能够低成本更新进展,让负责人看见依赖和风险,让管理者可以追溯“为什么延期”,而不是只看见红色标记。

项目经理必读:2026年度5款顶级办公协作管理平台测评

二、背景与真实场景:协作平台解决的是信息断裂,不是信息不足

1. 任务、沟通和决策各自留痕,才是延期的隐性来源

多数团队并不缺信息:群聊里有通知,文档里有方案,表格里有排期,会议纪要里有结论,系统里还有任务。真正的问题是这些信息没有可靠的关联关系。任务改期后,需求负责人不知道影响了哪个里程碑;会议改了范围,执行人看到的任务描述却还是旧版本。

因此,项目经理评估平台时可以先画一条最小工作链:需求或工作请求进入,负责人确认,执行任务拆分,依赖和风险暴露,交付结果验收,变更和决策留档。平台若只能记录链条中的一两个环节,团队就要判断它是否能与现有工具打通,或是否需要接受重复录入。

2. 三种常见组织,实际采购问题完全不同

中大型研发组织。这类团队通常同时维护多个产品线、迭代和交付节奏。项目经理关心的不只是任务状态,还要知道需求如何进入开发、缺陷如何影响版本、测试结果如何回到交付决策。若系统只管理通用任务,研发过程的状态可能被迫写在备注或另一个表格中。

跨部门业务团队。营销、运营、销售支持和产品团队经常围绕活动、项目或季度目标协作。复杂研发流程未必是重点,责任人、截止时间、审批节点和跨部门可见性反而更重要。对这类团队,快速上手、视图易读、会议后能迅速转成行动项,往往比大量研发字段更有价值。

已经形成办公套件标准的企业。如果员工每天都在 Teams、Outlook、SharePoint 等工作环境中协作,新增平台必须证明其价值足以抵消切换入口、重复授权和数据治理成本。已有生态并非天然优胜,但它提供了一个可比较的基线:新增平台到底减少了多少摩擦?

3. 试点不要从“全公司上线”开始

我建议先选一个有明确交付周期、负责人稳定、工作过程可观察的团队做试点。人数并不一定越多越好。十几到几十人的单一项目组,通常足以暴露字段、权限、提醒和汇报上的主要问题;但若目标是验证企业级治理,试点就必须包含跨部门协作、外部协作者或多项目权限等真实复杂度。

试点范围应覆盖完整工作周期,而不是只做一次产品演示。一个团队至少要经历任务建立、执行更新、阻塞处理、项目复盘等关键节点。两周的演示能验证“会不会用”,却很难证明“能不能持续用”。

4. 从用户的日常动作判断平台有没有落地机会

观察平台时,不要只看管理者的仪表盘。实际执行人每天需要填多少字段、更新一次状态需要几步、手机上能否快速处理、提醒是否容易被忽略,这些微小动作会累积成采用率差异。项目经理也要测试负面场景:任务被拒绝、负责人离职、需求变更、延期后重排时,系统能否保留上下文。

项目经理必读:2026年度5款顶级办公协作管理平台测评

三、五款平台逐一拆解:优势之外,必须看它让谁多做了什么

1. PingCode:适合把研发交付过程纳入统一视野的团队

对于中大型企业和 100 人以上的组织,我会把 PingCode 放进研发协作候选清单,尤其是需求、开发、缺陷、测试和版本交付之间存在明显关联时。它的评估重点不是“有没有任务列表”,而是团队能否在一个连贯流程里理解工作从哪里来、当前卡在哪里、变更会影响什么。

这类平台适合组织已经意识到“研发管理不是单纯排任务”,并且愿意明确需求入口、迭代规则、缺陷状态和测试验收口径的情况。如果企业尚未形成基本规则,单纯购买研发管理系统并不会自动带来规范;相反,它可能把原先含糊的流程变成更多待填字段。

我会重点验证三件事:第一,需求和研发任务之间能否保持稳定关联;第二,缺陷、测试和版本状态是否能帮助项目经理提前识别交付风险;第三,不同团队的流程差异能否被容纳,同时避免每个团队都搭出一套完全不同的配置。

它的取舍也很明确:研发流程越复杂,专业化管理越有价值,但前期流程梳理、管理员培养和跨部门推动就越重要。若组织只是需要一个简单的部门任务板,完整研发流程管理可能是过度配置。

2. Asana:跨部门责任链清楚时,项目推进会更顺手

Asana 更值得在跨部门计划、市场活动、业务运营和目标追踪场景中比较。项目经理要验证的重点,是团队能否围绕项目建立明确的任务、负责人、截止时间和上下游关系,并让不同角色看到适合自己的工作视图。

它的优势通常体现在“把工作和责任说清楚”。但一旦组织开始依赖复杂权限、细颗粒度流程、地区合规或大量本地系统集成,就不能只凭界面体验下结论。采购前应让信息技术、安全和业务部门共同核验当前套餐、集成方式、数据管理条款和管理权限。

Asana 适合希望推动跨部门执行标准化的团队;如果实际工作仍靠主管逐条派活,工具上线后也可能只是把口头指令换成电子任务。试点要观察执行人是否能自行更新状态,以及管理者能否用项目视图而不是新增周报来汇总进度。

3. monday.com:灵活性是优势,也是流程失控的入口

monday.com 的价值在于让业务团队更容易把一套工作流程表达为看板、字段和自动化。流程迭代快、部门需求差异大时,这种灵活性可以缩短试错时间。项目经理可以先将“从请求到交付”的关键状态设计出来,再验证业务人员能否理解并维护。

风险在于自定义容易变成“每个团队都加一个字段”。看板从五六列扩展到几十个状态后,员工不知道该填什么,管理者也无法横向比较。我的建议是先定义一套最小共同字段,例如负责人、优先级、截止时间、状态、依赖和验收标准,再允许少量团队专属字段。

自动化同样要谨慎。自动提醒可以减少催办,但如果触发条件不清晰,成员可能收到大量低价值通知。上线前应抽查自动化规则:谁会收到通知、触发后是否需要行动、异常时由谁负责维护。

4. ClickUp:功能集中不等于协作负担消失

ClickUp 的吸引力在于将多种工作对象集中在一个工作空间中,团队可以根据任务、文档、目标等不同需求组织协作。如果现状是多个工具之间切换频繁,集中管理值得试用;但“工具更少”不必然意味着管理更简单,因为统一平台内部的空间、文件夹、列表、字段和权限也需要治理。

选型时我会让一线成员完成一组真实动作:找到本周待办、更新状态、关联文档、标记阻塞、查看项目目标。每个动作都要观察是否容易发现、是否需要培训、不同角色能否找到正确视图。只让系统管理员搭出漂亮空间,不能证明普通成员会长期使用。

对于功能繁多的平台,最好指定明确的工作空间负责人,并建立命名、模板和归档规则。否则,团队很可能在几个月后出现多个相似项目空间、重复字段和无人维护的自动化。

5. Microsoft Teams 与 Planner:生态集成要和任务治理分开评估

Microsoft 365 已深入日常办公的企业,可以先核对 Teams 与 Planner 组合是否满足协作需求。聊天、会议和任务相邻,理论上能减少从沟通到执行的切换;但项目经理还要确认任务是否具备所需的依赖管理、项目级汇总、权限控制和跨团队视图。

评估时不要只问“能不能在 Teams 里建任务”,而要问“负责人能不能及时知道任务变更,项目经理能不能从多个计划里获得一致的进度口径”。也要按当前租户的授权和版本核实功能边界,产品计划和许可规则可能调整,不应依赖旧版截图或二手报价作采购依据。

如果已有微软生态且项目复杂度适中,这一组合可能以较低的新增工具摩擦满足需求。如果交付治理涉及复杂研发流程、多项目依赖或专门的质量节点,仍需用真实项目验证是否需要专业平台补位。

6. 五款产品的试用重点并不应该相同

  • PingCode:用一个真实迭代验证需求、研发任务、缺陷、测试结果和交付状态之间的关联。
  • Asana:用一个跨部门项目验证责任、截止时间、项目视图和目标追踪是否能减少人工汇报。
  • monday.com:用流程变化较频繁的业务项目验证灵活配置是否能保持字段口径一致。
  • ClickUp:用一线成员完成常用动作,测量集中工作空间是否真实降低切换与查找成本。
  • Teams 与 Planner:用现有 Microsoft 365 用户开展试点,检查任务同步、权限、通知和项目汇总是否达到要求。

项目经理必读:2026年度5款顶级办公协作管理平台测评

四、常见误区:购买前看起来合理,落地后却最容易反噬

1. 误区一:功能越多,管理能力越强

平台功能丰富,只有在团队真的需要并且持续使用时才有价值。项目经理如果为了“以后可能用到”一次开启大量字段、仪表盘和自动化,通常会把学习负担提前交给一线成员。常见结果是管理者看见很多数据,执行人却不知道哪些数据必须维护。

更有效的做法是区分“现在必须解决”“半年内可能需要”和“暂不需要”。首期只配置对交付决策有影响的功能,试点稳定后再扩展。功能清单不是成熟度,团队能够稳定执行的规则才是。

2. 误区二:把迁移旧数据当成上线成功

把历史表格全部导入平台,工作量很大,却不一定创造价值。过期任务、已失效字段和口径不一致的历史状态进入新系统后,会让员工误以为平台的数据不可信。迁移之前要先确定保留范围:哪些项目仍在进行,哪些数据必须用于审计,哪些旧记录只需要归档查询。

我更愿意先迁移一个正在运行的项目,并抽查任务、负责人、截止时间、状态和文档链接是否正确。迁移成功的标准不是导入记录数量,而是用户能否依靠新系统继续推进工作。

3. 误区三:用登录率证明采用成功

登录并不代表有效使用。成员可能每天打开平台,只是查看通知后继续在聊天工具里安排工作。更好的采用指标是关键任务更新及时率、任务责任完整率、阻塞问题发现时间、会议行动项进入系统的比例,以及项目经理是否减少重复汇报。

这些数据也不能孤立使用。更新及时率高,可能只是系统提醒频繁;任务责任完整率高,也可能是成员为了通过检查随便选了负责人。每个指标都要和实际工作抽样、成员访谈及项目结果结合判断。

4. 误区四:把周报自动化等同于项目透明

平台可以汇总状态,但不能替代真实判断。项目仍然需要有人解释“延期两天会影响哪个里程碑”“目前的阻塞由谁决策”“范围变化是否已获得确认”。只把表格中的红黄绿状态自动生成报告,可能让管理层更快看到信号,却没有获得解决问题所需的上下文。

建议把汇报结构改成三类信息:当前偏差、对交付的影响、需要谁在何时做什么决策。平台负责保存事实和责任,项目经理负责解释影响与提出选项。

5. 误区五:认为买了工具,流程自然就会统一

软件能提供工作流配置,却不会替公司决定优先级由谁审批、需求变更由谁确认、跨团队冲突如何升级。若不同部门对状态的定义互相矛盾,系统里只会更清楚地呈现这种矛盾。

上线前最好先用一页纸写明少量治理约定:任务状态定义、优先级含义、延期处理方式、关键字段责任人和归档规则。规则越短越容易执行,后续再依据真实问题补充,不要先做一套无人愿意遵守的大型流程手册。

项目经理必读:2026年度5款顶级办公协作管理平台测评

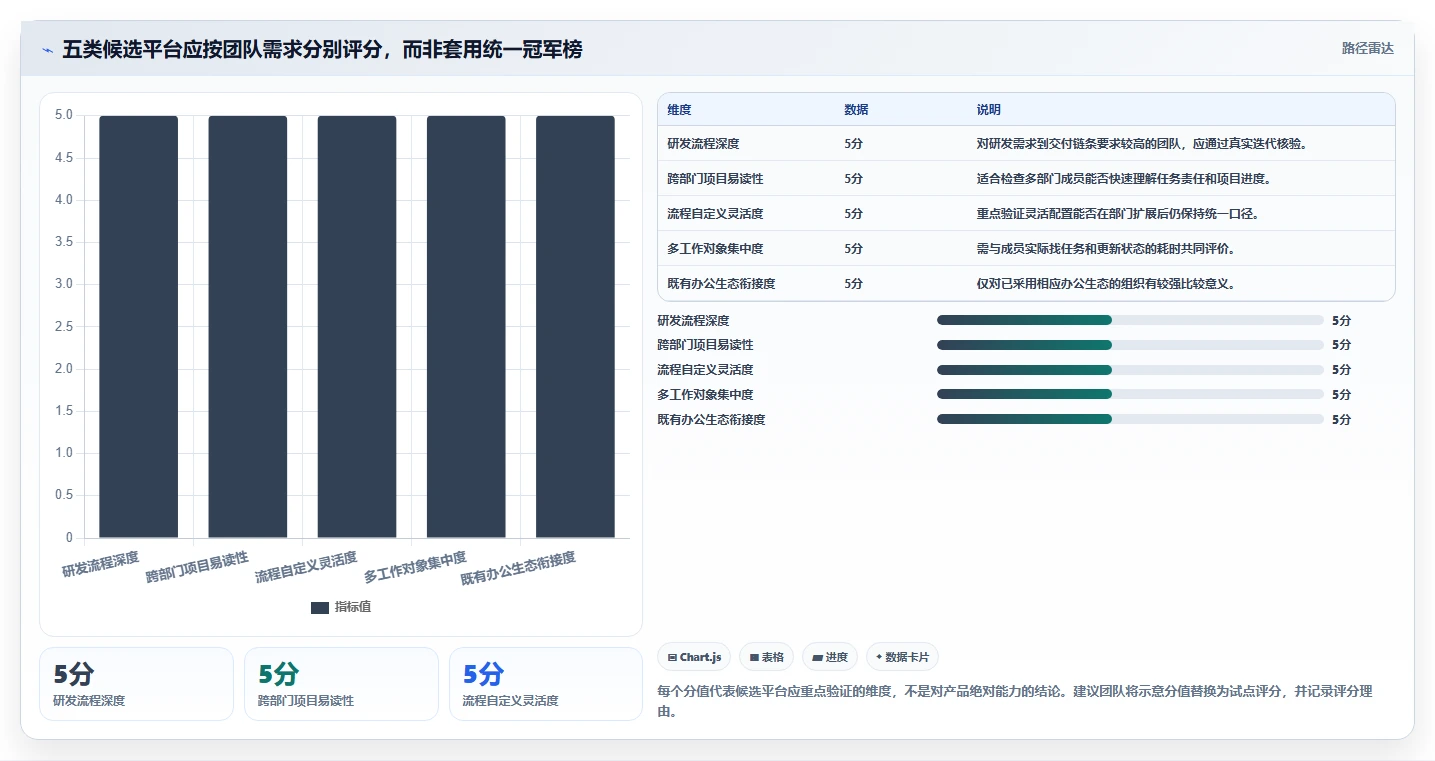

五、专业判断逻辑:用可验证的评分规则替代演示会印象

1. 先列出工作对象,再建立权重

我建议先做一张需求表,把团队要管理的对象写具体:项目、需求、任务、风险、缺陷、测试、文档、审批、目标,或其他工作实体。接着标出对象之间的关系,例如需求必须关联迭代,缺陷必须关联版本,任务必须关联验收人。没有对象关系的功能清单,很容易把演示时看起来相似的产品误认为可以互换。

权重应由业务风险决定。研发交付团队可以提高流程覆盖、依赖追踪和权限治理的权重;营销项目团队可以提高跨部门责任、时间线和易用性的权重;已有办公套件的组织则应把集成、授权和用户切换成本纳入评分。

2. 建议采用六项评分维度

评估维度 建议权重示例 试点时要问的问题
核心工作流覆盖 25% 最重要的工作能否从入口追踪到验收,而不是靠备注拼接?
成员执行体验 20% 一线成员能否快速找到工作、更新状态和说明阻塞?
项目可视化与依赖 15% 负责人能否发现延期影响、跨团队依赖和资源冲突?
集成与数据治理 15% 身份、权限、文档、通知和数据出口是否满足企业要求?
配置及维护成本 15% 平台由谁维护,管理员离岗后流程是否仍可持续?
总拥有成本 10% 订阅、实施、培训、迁移、集成与持续运营成本是否都已估算?

这组权重只是起点,不是行业标准。若团队的主要风险来自合规或数据驻留,治理权重应显著提高;若现有系统集成困难,集成成本就不能只占 15%。评分表的意义是逼迫决策者说清楚“为什么选”,而不是让小数点制造客观感。

3. 每个评分都需要证据,而不是主观印象

可以采用 1 至 5 分的试点评分,但每项分数都应附上证据。例如,给“易用性”打 4 分,需要记录多少名用户完成了指定动作、平均用了多久、遇到什么阻碍;给“流程覆盖”打 5 分,则要指出哪些节点在实际项目中已被验证,而不是产品演示中能配置。

我建议对关键问题设置“一票否决”条件。例如,必要的数据权限无法满足、核心流程无法关联、供应商不能满足组织要求的安全审查,即使其他维度得分高,也不能用总分掩盖风险。评分表必须同时保留风险说明和决策结论。

4. 总拥有成本不要只看订阅费用

采购报价通常只是显性成本的一部分。实施、流程梳理、数据迁移、集成开发、培训、管理员投入和后续配置维护都要纳入测算。低单价工具若需要大量定制,也可能比高单价但流程匹配的平台更昂贵。

可以按一年总成本估算:许可与订阅费用,加上实施和集成投入、内部管理员工时、培训与迁移投入,再减去能够合理验证的人工节省。节省不能直接按“理论上少开会”估算,应通过试点记录真实会议时间和汇报工时变化。

5. 先写验收标准,再开试点

建议项目经理在试点启动前选定三到五个核心指标,并记录基线。例如,关键任务责任完整率、状态更新及时率、阻塞发现时长、会议行动项入库率和项目经理汇总进度所用工时。指标不要太多,否则团队会把试点变成填表任务。

每个指标需要明确分母、时间范围和数据来源。比如,“更新及时率”可以定义为截止本周需要更新的任务中,在约定时间内完成状态更新的任务比例。定义不清,同一组织不同部门就可能用完全不同的方式报告“改善”。

项目经理必读:2026年度5款顶级办公协作管理平台测评

六、具体案例与数据观察:用模拟试点复盘检验“上线有效”

1. 案例边界:一个 30 人、多团队协作的研发项目组

以下为情景模拟,不是某个客户的真实绩效,也不是任何平台的实测结果。设定一个 30 人研发组织,由三个小组共同交付一项产品升级,工作同时涉及产品需求、研发任务、测试和上线准备。项目经理目前依赖周会、聊天群和多张表格汇总状态。

上线前的主要问题不是任务没人做,而是工作状态彼此脱节:需求变更没有稳定关联到迭代计划;测试发现的问题需要人工通知开发;项目经理每周花数小时核对不同来源的进展。选型时,这类组织可以优先验证 PingCode 等面向研发流程的方案,但仍应与团队真实流程、权限和集成要求匹配。

2. 试点设计:先控制变量,避免把所有改善都算给软件

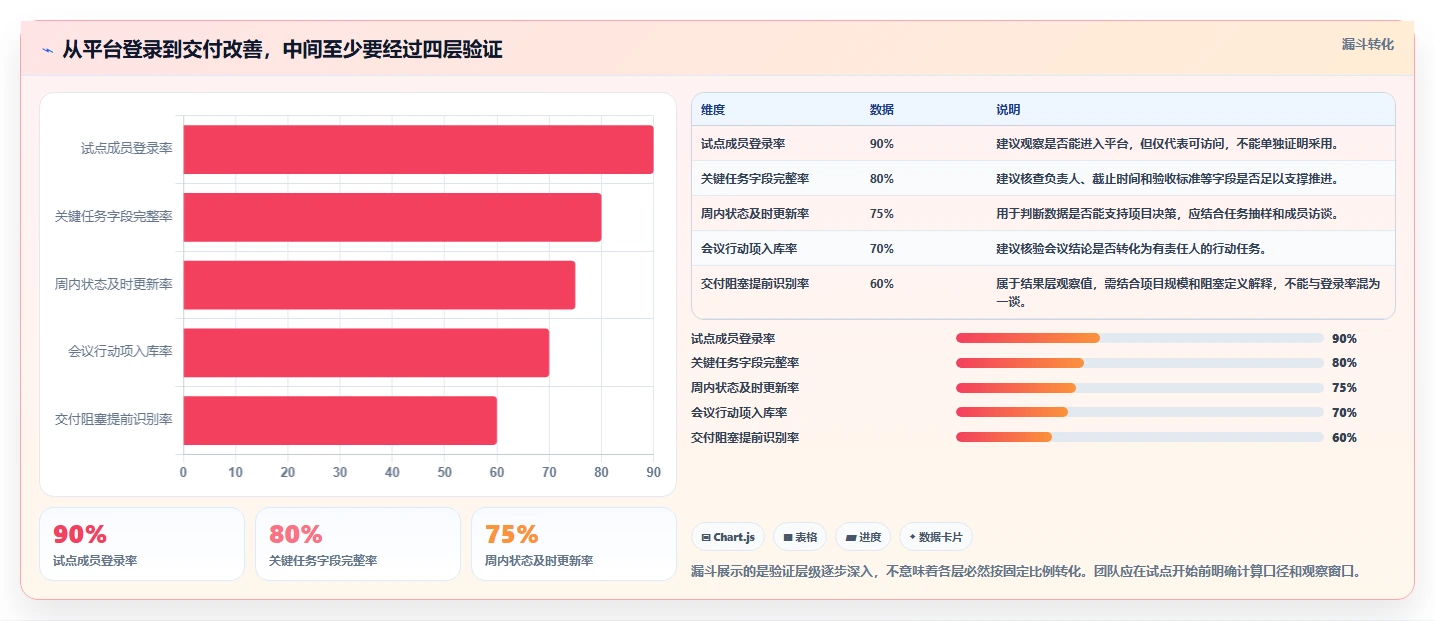

模拟试点安排为八周,前三周观察现有流程并建立基线,随后五周启用平台的核心流程。试点只改变工作记录和状态追踪方式,不同时引入新的绩效制度,也不重组团队。这样做不是严格的因果实验,却能减少多个管理动作同时变化造成的归因混乱。

观察指标设为任务责任完整率、关键状态及时更新率、阻塞发现时间和项目经理周度汇总工时。每项指标都要规定采集方法;例如,阻塞发现时间从问题首次出现到进入团队可见的阻塞状态计算,而不是从负责人事后回忆开始估算。

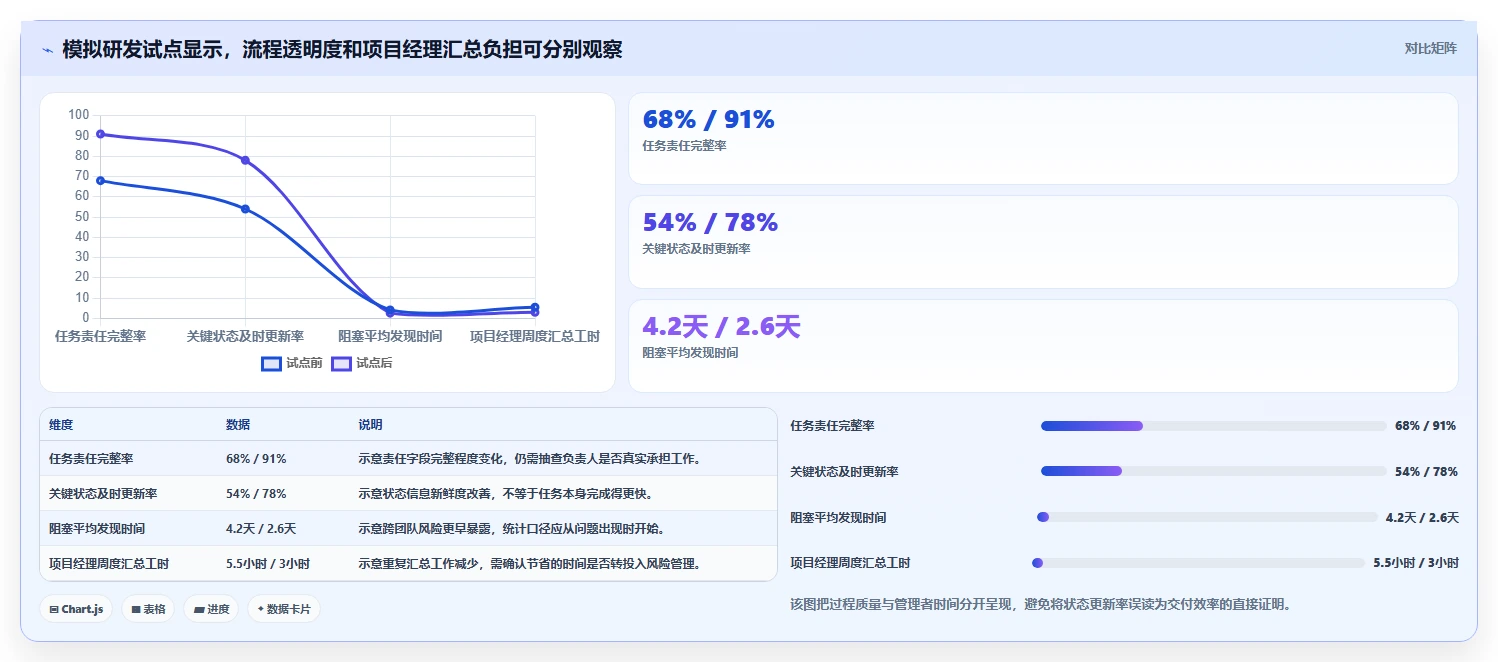

3. 一组情景数据说明什么、不说明什么

在这个模拟情景里,责任完整率由 68% 提升至 91%,状态及时更新率由 54% 提升至 78%,阻塞平均发现时间由 4.2 天降至 2.6 天,项目经理每周汇总工时由 5.5 小时降至 3 小时。数字用于示范如何设计评估,不应被引用为平台的保证效果或普遍平均值。

有意义的结论不是“系统让效率提高了某个固定比例”,而是各变化的机制可以被复查:必填责任字段减少无主任务;统一阻塞状态缩短跨组暴露时间;自动汇总降低了人工复制状态的时间。若团队没有维护状态、没有设定清楚责任或仍在外部聊天里改范围,这些改善不一定出现。

也要检查反向影响。比如,状态更新率上升的同时,成员是否多花了时间填表?阻塞发现更快,是否只是阻塞数量被更积极地记录?汇总工时下降后,项目经理是否把时间用于风险处置,还是只是少写了一份报告?结果指标必须和工作质量、团队反馈一起解释。

4. 从案例中提炼可复用的判断

  • 如果任务责任完整率提升,但阻塞发现时间不变,问题可能不在平台,而在依赖关系或升级机制没有设计好。
  • 如果状态更新率高、汇总工时也下降,但交付延期没有改善,需检查项目计划、资源约束和范围变更,而不是继续增加提醒。
  • 如果一线成员认为录入负担显著增加,应重新审查字段数量、默认视图和重复录入,而不是把低采用归结为“员工不配合”。
  • 如果管理者仍然要求团队另写一份内容相同的周报,说明平台还没有成为可信信息源,至少汇报流程尚未完成迁移。

项目经理必读:2026年度5款顶级办公协作管理平台测评

5. 试点结果要有反例,才能避免过度归因

假设同一团队的另一个小项目试点后,任务字段完整率上升,但项目仍因关键人员短缺而延期。这不是平台失败的充分证据,也不是系统改善的证明。它说明协作平台可以帮助暴露进度,却不能自动创造人力、解决优先级冲突或替代管理层决策。

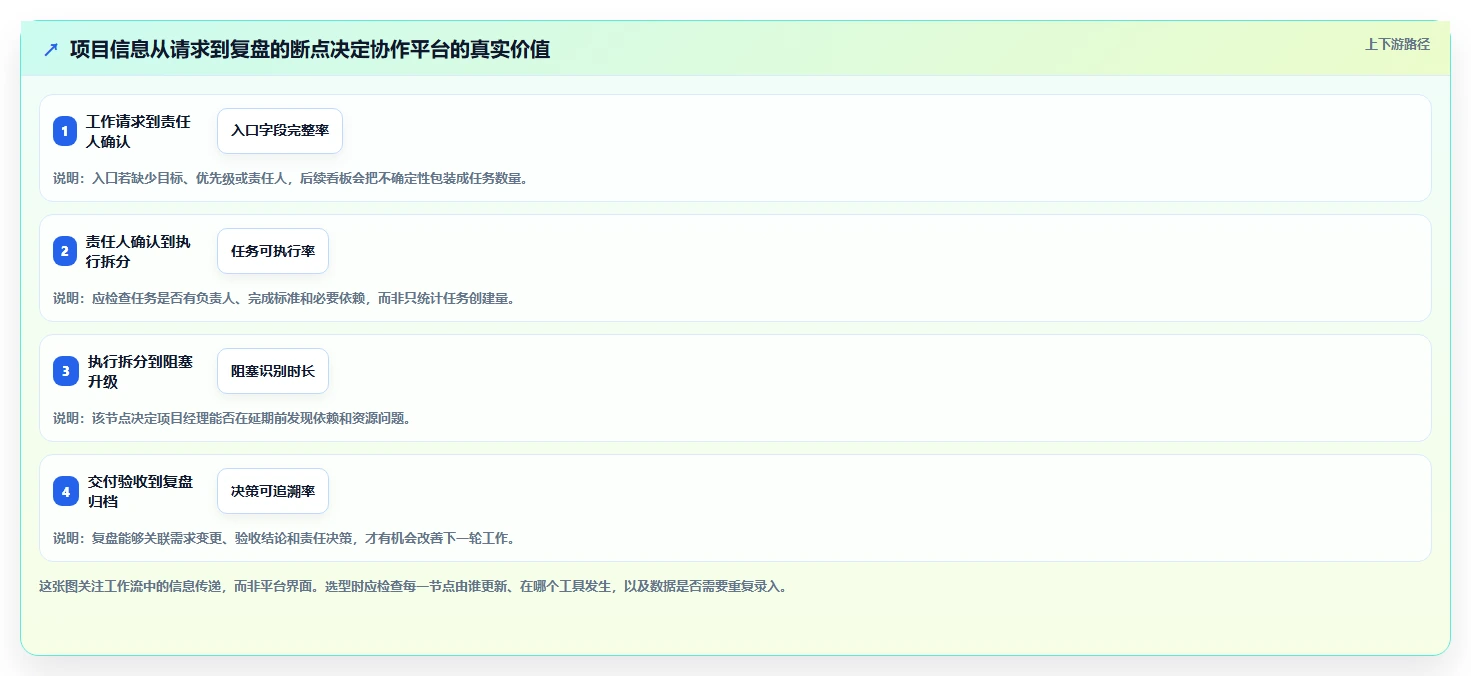

一个可信的复盘应该同时报告改善、无变化和恶化的指标。尤其要记录成员额外投入、数据质量和绕行行为:大家是否把任务复制到旧表格,是否用私聊绕过正式变更流程,是否出现多个互相矛盾的项目状态。只报告成功数据,会让下一轮推广建立在错误预期上。

七、不同情况下的行动建议:把选型推进到可验证的决策

1. 中大型研发组织:先画需求到交付的链路

如果组织超过 100 人,产品、研发、测试或交付之间有稳定协作关系,建议先绘制一条真实业务链:需求如何进入、谁决定优先级、怎样进入迭代、缺陷如何处理、测试如何验收、版本如何发布。之后再比较 PingCode 等候选方案在关联、权限、报表和部署要求上的适配度。

不要先把所有历史流程翻译成系统字段。先找出对交付结果影响最大的三到五个节点,以一个产品线试点,再决定是否推广。推广前需要明确平台管理员、流程负责人和数据治理责任,避免系统上线后所有配置都落在一个项目经理身上。

2. 跨部门业务项目:从一个有明确结束日期的项目试起

如果团队主要做营销活动、运营计划或跨部门专项,选择一个在两到三个月内能够结束的项目做试点。重点比较 Asana、monday.com 或 ClickUp 的责任可视化、项目视图、提醒和成员上手速度。不要一开始就把所有部门的工作搬入系统。

试点开始前确定会议行动项、审批节点和延期升级规则。结束时检查项目经理是否减少重复汇总、部门负责人是否能自行发现逾期,以及成员是否能在不找项目经理询问的情况下知道下一步任务。

3. Microsoft 365 深度用户:先把现有能力跑通

若组织已经广泛使用 Teams 和 Microsoft 365,可先用现有环境搭建一个边界明确的计划,验证任务提醒、文件协作和日常会议衔接。然后列出目前仍无法解决的问题,如复杂依赖、多项目资源查看、研发流程或审计留痕,再判断是否需要额外平台。

这种路径的价值是避免重复采购,也避免为了生态一致而压低真实需求。若试点显示当前组合不能支持关键交付控制,就把缺口具体写出来,作为比较专业平台的依据,而不是继续扩展临时表格和手工汇报。

4. 流程经常变化的业务团队:先治理字段,再开放自定义

如果组织的工作流程差异较大,monday.com 或 ClickUp 一类灵活平台值得评估。但需先规定公共字段和命名规则,再允许局部自定义。每新增一个字段,都要有人回答:谁负责维护?它影响什么决策?不填会造成什么风险?如果没有清晰答案,就不应仅因为“能配置”而保留。

同时指定工作空间负责人,建立模板审核、流程归档和权限复核机制。灵活工具要有治理边界,否则短期配置快,长期维护成本却可能不断增加。

5. 对数据和合规要求较高:采购前先过安全与治理清单

所有候选平台都应按企业实际要求核对身份管理、角色权限、数据导出、审计日志、数据存储区域、备份恢复、供应商支持和合同条款。不同套餐、地区和部署方式可能存在差异,采购团队应以当前正式文档、合同和安全审查结果为准。

如果某项控制是硬性要求,就在试用前写成通过或不通过条件,不要等到业务团队已经投入培训后才发现不可用。对不确定的能力,要求供应商基于组织的真实场景演示,并由信息安全或 IT 团队独立验证。

项目经理必读:2026年度5款顶级办公协作管理平台测评

八、最终取舍:选能被持续维护的工作系统,而不是最漂亮的演示

1. 这五类方案各自的关键交换条件

选 PingCode,交换的是更明确的研发流程管理投入。当需求、迭代、缺陷和测试需要互相追踪时,这种流程化能力值得评估;如果团队只是管理通用待办,就要防止引入不必要的复杂度。

选 Asana,交换的是围绕跨部门项目建立稳定责任链。它适合需要清楚分派和追踪工作的团队,但企业集成、权限和数据要求仍须核实。

选 monday.com,交换的是更大的流程配置自由度。它给业务团队较多表达空间,代价是必须控制字段和流程分叉。

选 ClickUp,交换的是集中管理多类工作对象的机会。集中能减少工具切换,但也要求团队投入更多精力治理空间、模板和使用习惯。

选 Teams 与 Planner,交换的是尽量利用现有办公入口。生态衔接可能减少新增工具摩擦,但不能预设它一定覆盖复杂项目治理,需要用真实工作流验证。

2. 采购前的最终检查清单

  • 是否明确了平台要管理的工作对象,以及对象之间必须保留的关系?
  • 是否找到了一个能覆盖完整交付周期的试点团队?
  • 是否记录了上线前的数据基线和每个指标的计算口径?
  • 是否让一线成员、项目经理、管理员、IT 和安全人员分别试用?
  • 是否计算了订阅、实施、迁移、培训、集成和内部维护成本?
  • 是否确认了权限、数据管理、授权版本和合同中的关键限制?
  • 是否设定了停止条件,避免试点失败后仍因沉没成本强行推广?

3. 项目经理可以从下周开始做的三件事

第一,找出最近一个延期或反复返工的项目,把信息从需求、任务、会议决定到验收结果画成一条链。标出每次交接由谁负责、信息在哪个工具里、最常在哪里断掉。

第二,约一场不以产品演示为中心的选型工作坊。让候选平台围绕同一个真实任务演示:任务变更、依赖阻塞、负责人调整、验收记录和进度汇报。相同脚本比各自挑选的漂亮场景更适合横向比较。

第三,启动一个有期限、有基线、有停止条件的试点。把成功定义成团队的具体变化,例如减少重复汇总、提高责任信息完整度或更早发现阻塞,而不是“大家都登录了”。试点结束后,保留数据、访谈和反例,再做采购决定。

4. 独特结论:平台价值取决于信息是否能改变下一步行动

项目管理平台的价值,不是把工作从聊天窗口搬进一个更整齐的界面,而是让团队更早发现偏差、更准确地定位责任、更有依据地做出取舍。数据若不能推动负责人采取下一步行动,只是更昂贵的记录;流程若不能被成员持续维护,也只是设计图。

因此,2026 年选型不妨少问“哪款最强”,多问三个问题:我们的关键交付链条是什么?什么信息一旦缺失就会造成延期或返工?哪款候选工具能让这些信息以最低的持续成本变得可信?先用真实项目回答这三个问题,再决定买什么、如何推广,远比追逐一份脱离场景的排行榜更稳妥。

常见问题解答(FAQ)

1. 2026年选办公协作管理平台,最应该比较哪些指标?

我在选平台时,最怕看了一堆功能清单,实际落地后团队还是靠群聊和表格推进。除了任务、文档和审批,我应该用什么指标判断平台是否真的适合自己的团队?

先别从“有多少功能”开始比,先看平台能否减少协作中的等待和重复录入。建议把评估拆成四项:任务状态是否清晰、讨论能否关联具体工作、跨部门交接是否留痕、管理者能否快速发现阻塞。可以用一项真实项目做两周试点,记录三个数:任务从提出到有人负责的中位时间、逾期任务占比、每周用于汇总进度的人工时长。

例如团队原来每周花6小时整理进展,试点后降到3小时,才说明工具可能带来实际收益;这只是衡量方法,不是任何平台的实测结论。还要观察“数据是否只录一次”。如果成员需要在任务、周报和表格里重复填写同一进度,功能再丰富也可能增加负担。对多数团队而言,持续使用率和信息准确度,比功能数量更能预测长期价值。

2. 五款办公协作管理平台应该如何做公平对比?

我看到不同测评常常各有一套评分标准,有的强调功能,有的强调价格,结论很难横向比较。我该怎么设计一次不被演示效果带偏的对比,让结果更接近团队真实使用情况?

用同一组场景、同一批参与者和同一评分表比较,避免只看销售演示。场景至少包括:新建项目、拆解任务、处理一次需求变更、跨部门交接、生成进度视图,以及离职或权限变更后的资料处理。可按团队痛点设置权重,例如任务与流程30%、协作体验25%、权限与审计20%、集成能力15%、总拥有成本10%。

每个场景用1,5分评分,并要求参与者写下卡住的步骤;“看起来顺手”要落实为完成时间、误操作次数或求助次数。不要把演示账号里的顺畅体验直接当作上线表现。试点时应加入真实数据、真实角色和至少一次异常情况,例如任务延期或成员调岗。若五款候选产品的场景和评分规则不同,最后的分数就没有可比性。

3. 办公协作管理平台的总成本应该怎么算?

我在看报价时,发现有些平台按用户数收费,有些还涉及实施、存储或额外功能费用,单看月费很容易误判。我该把哪些成本纳入预算,才能避免上线后才发现超支?

预算不应只算账号订阅费。建议把第一年成本拆成订阅、实施配置、数据迁移、培训、集成开发、存储或自动化用量,以及内部管理员投入;第二年则重新估算续费和维护,不要把一次性投入与长期费用混为一谈。可用一个简化公式:年度总拥有成本=订阅与用量费+实施迁移费+集成维护费+培训和内部管理工时成本。

比较方案时,把相同人数、相同使用场景和相同服务范围放进公式;报价若未说明超额用量、最低购买人数或续费规则,应先要求书面确认。还要计算“闲置席位成本”。上线初期可先覆盖核心项目成员,观察一个月的活跃使用情况,再决定是否扩大购买范围。按全员一次性采购,容易为暂时不参与项目的人长期付费。

4. AI功能和数据安全,选型时应该怎么权衡?

我想用平台里的AI功能整理会议纪要、生成任务或查询项目资料,但又担心敏感信息被不合适地使用。我该如何判断这些功能是否值得开启,同时不让安全审查变成上线后的补救工作?

先把AI功能对应的任务说清楚:是归纳会议记录、搜索已有知识,还是自动创建或修改任务。建议从低风险、可人工复核的场景开始,例如生成纪要草稿;涉及客户资料、源代码、个人信息或自动执行操作时,先不要默认开放。

上线前向供应商核实数据是否用于模型训练、数据存储与删除规则、管理员能否限制功能范围、权限是否沿用原有文档权限,以及操作是否有审计记录。涉及敏感数据时,应由安全或法务负责人确认适用的合同条款和组织政策,不能仅凭产品页面上的安全标识作判断。

试点可以选20,30条已脱敏的真实工作记录,由成员检查内容准确率、遗漏率和错误引用。若AI输出未经核对就被自动写入任务或对外发送,省下的几分钟可能换来更高的返工与合规风险;先保留人工确认步骤,通常更稳妥。

读者评论

余
余梓萱

把两周演示和完整试点区分开很实用,任务建立、阻塞处理、复盘都走一遍,才能看出平台是不是只适合展示。

段
段婉清

对自定义看板的提醒很到位。字段和自动化一多,维护成本可能转嫁给一线成员,先统一最小字段再逐步扩展更稳妥。

唐
唐书瑶

比较五类平台时先看工作场景,比直接排总分更有参考价值。尤其是已有办公套件的团队,最好先核实现有任务能力和授权范围,再决定是否引入新工具。

文章包含AI辅助创作:项目经理必读:2026年度5款顶级办公协作管理平台测评,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/247890
