项目周报里写着“完成 80%”,财务台账里却只有 52% 的合同产值得到确认,这通常不是团队不会填表,而是把任务进度、实物完成量、确认产值和回款进度混成了一个数字。《2026年项目管理利器:6款顶级报进度及产值软件全面对比》真正要回答的,不是哪个软件界面最好看,而是哪类工具能把现场数据、计划基线、计量规则和经营结果接起来。
2026年项目管理利器:6款顶级报进度及产值软件全面对比
一、先讲结论:报进度和报产值,往往不是同一类软件的强项
1. 六款工具怎么选
我会先把“进度”和“产值”拆开判断。进度回答“计划中的工作完成到哪一步”;产值回答“实际完成的工作按什么规则折算成金额,是否经过审核或确认”。两者能关联,但不能默认相等。只买一款任务协作软件,通常无法自动解决工程计量、合同清单和签证变更的管理问题。
下表不是产品功能排行榜,而是根据产品公开定位与典型工作流建模做的选型判断。各产品版本、部署方式、地区能力和集成接口可能变化,采购前应以供应商当期文档、演示环境和合同条款为准。表中的“产值适配”指能否通过配置、集成或开发形成产值流程,不等于产品原生具备完整工程计量能力。
| 软件 | 更适合的工作方式 | 进度管理判断 | 产值管理判断 | 选型时重点核验 |
|---|---|---|---|---|
| PingCode | 中大型组织、跨团队研发与项目协作 | 适合用工作项、迭代、里程碑和报表管理交付进展 | 通常需要关联合同、工作量、验收或财务系统,不能把任务完成率直接当产值 | 字段扩展、权限、流程、数据接口、项目级汇总口径 |
| Microsoft Project | 以计划、依赖关系、资源和基线控制为核心的项目 | 适合做任务网络、计划排程、基线对比与关键路径分析 | 可围绕计划价值和实际成本做分析,具体计量仍要依赖数据口径及配套流程 | 桌面版与云端方案差异、多人协作、资源数据和财务数据集成 |
| Oracle Primavera P6 | 大型、复杂、周期长的工程计划控制 | 适合复杂日历、逻辑关系、多个计划层级和进度基线管理 | 可支持复杂项目控制场景,但现场工程量、签证及结算数据仍需明确来源 | 实施成本、专业计划人员、系统集成与数据治理能力 |
| Jira | 软件研发、敏捷交付及跨团队事项跟踪 | 适合跟踪需求、缺陷、迭代和交付状态,计划能力取决于配置方式 | 研发工时或交付指标可配置;工程量计价不是其默认工作语境 | 状态模型、插件依赖、版本升级兼容和报表口径 |
| Smartsheet | 表格型协作、跨部门项目汇总和轻量流程 | 适合熟悉表格的团队快速建立进度台账和仪表板 | 可用表单、字段和自动化搭建基础台账,复杂计量审核要验证边界 | 多表关联、权限、自动化额度、数据量增长后的维护方式 |
| Asana | 市场、运营、产品等团队的任务协同 | 任务、负责人、时间线和目标协同较直观 | 更适合跟踪预算或业务成果的关联,不宜未经建模就当作产值结算系统 | 成本字段、审批链、报表导出和与财务工具的连接能力 |
我的初步判断是:若核心问题是计划逻辑失控,优先评估 Microsoft Project 或 Primavera P6;若核心问题是多团队协作与研发交付,可评估 PingCode 或 Jira;若核心问题是用熟悉的表格快速汇总,可评估 Smartsheet;若重点是一般业务团队的任务推进,可评估 Asana。涉及工程计量、合同清单、变更签证和结算时,六款都不能仅凭产品名称或看板截图直接判定合格。

2. 先识别自己的“进度”是哪一种
同一项目里,至少可能同时存在计划进度、实物进度、工作量进度、验收进度和资金进度。软件若只显示一个“完成百分比”,管理者就很难判断它究竟代表哪一种。选型前应把每个进度指标写成一句可验证的定义,而不是先挑一个漂亮的仪表盘。
- 计划进度:截至某日期,按原计划应完成多少工作。
- 实物进度:按工程量、交付件或可验收成果,实际完成多少。
- 工作量进度:按工时、人天或任务权重,实际投入或完成多少。
- 验收进度:完成成果中,已通过内部或客户验收的比例。
- 资金进度:已计量、已开票、已确认收入或已回款的比例,具体含义需要明示。
二、背景与真实场景:一个百分比为什么会引发三种会议
1. 现场、项目部和财务部门看到的不是同一张表
以一项包含设计、采购、施工和调试的项目为例,现场负责人可能按已完成的工程量报进度,项目经理按里程碑判断进度,商务人员按清单计量金额核算产值,财务则关心开票、收入确认和回款。四组数据都可能正确,却未必能直接相加或互相替代。
一个常见冲突是:现场称某分项“做完了”,但隐蔽工程记录、质量验收或监理签认尚未完成;进度报表因此接近完成,能够申报的产值却明显偏低。系统如果不记录“完成”“自检通过”“待外部签认”“已计量”等状态,管理层看到的就只是一个缺少上下文的百分比。
类似问题也会出现在软件研发和专业服务项目。团队说功能已完成,客户还未验收;工时已投入,合同里程碑尚未达到;交付项已上线,变更范围还没完成商务确认。此时,任务完成率不是收入确认结论,更不是回款预测。
2. 产值不是一个固定口径的词
在项目管理讨论中,“产值”常被用来指不同对象:按完成工程量计算的产值、通过审核的计量金额、按合同节点确认的产值,或者企业内部用于经营统计的项目价值。若没有明确口径,同一笔金额会在不同部门的报表里出现不同名字,继而造成重复统计或遗漏。
采购前我会要求项目负责人把以下问题写进需求说明:计量对象是什么,单价从哪里来,谁有权修改,变更如何处理,谁负责审核,驳回后如何追溯,已确认金额与已开票金额如何区分。若这些问题仍没有答案,再多的图表也只是把口径分歧显示得更漂亮。

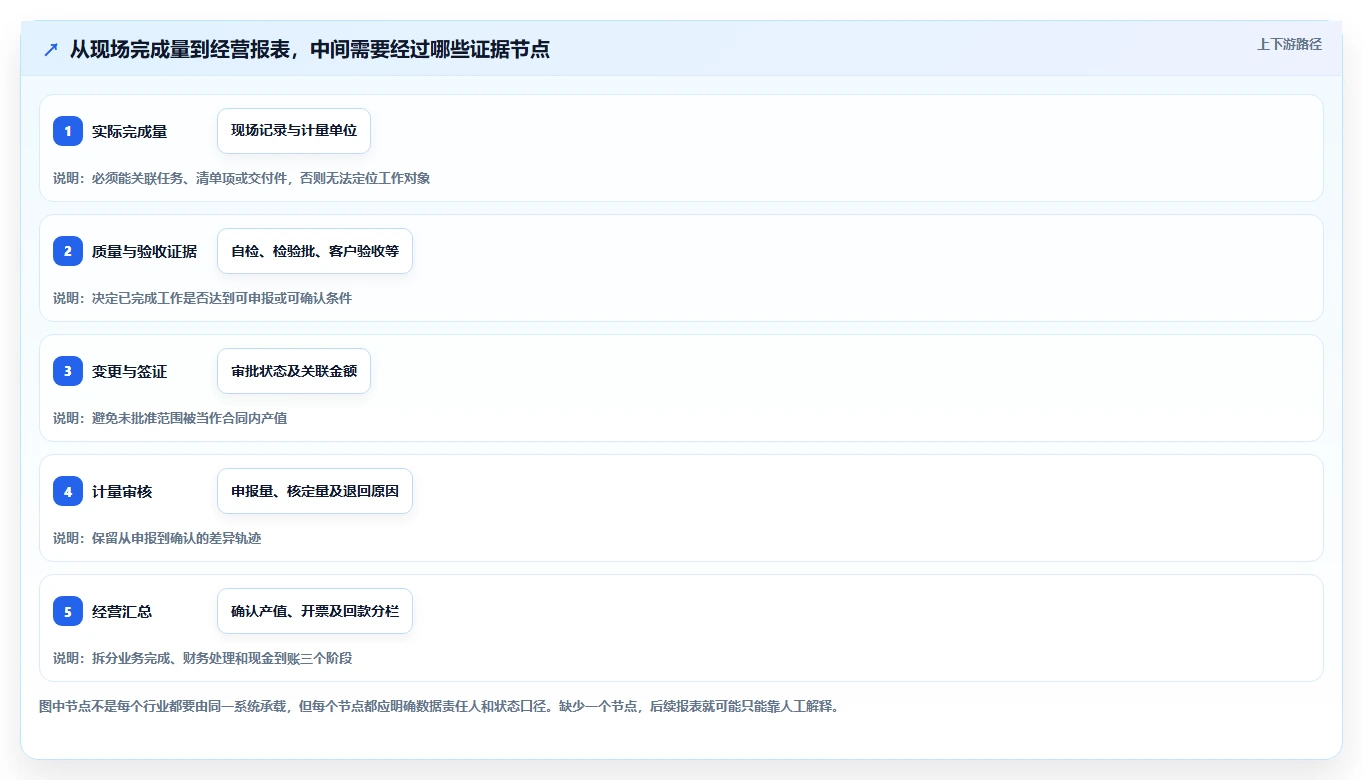

3. 管理工具的价值是把证据链串起来
报进度不应止于提交数字。理想的流程至少能看到:原计划或合同清单、现场实际完成量、佐证材料、审核状态、计价规则、变更记录,以及最终汇总。系统未必必须是一个大而全的平台,但这些数据之间需要有稳定的关联键,例如项目编号、任务编号、清单编码或变更单编号。
对于中大型组织,流程不只涉及填报者,还涉及项目经理、职能部门、商务、财务、业主或客户。以 PingCode 为例,可以把工作项、里程碑、交付状态和跨团队责任放进统一协作流程;但如果要管理工程量计价,仍应先确认合同清单、计量审核和财务确认是否通过集成或其他系统承载。协作闭环与财务闭环相关,却不是同一件事。

三、常见误区:软件上线了,数字为什么还是对不上
1. 把任务完成率直接当成产值完成率
任务完成率通常是按任务数量或任务权重计算,产值则取决于合同清单、计价方式、验收规则和变更情况。一个金额很小的任务与一个金额很大的任务,在“完成任务数”里可能各占一项,在产值里却完全不等价。
如果组织把任务状态直接映射成产值完成,最容易出现两个偏差:低金额、易完成的工作把总体进度抬高;高金额、依赖验收或外部审批的工作被提前计入。解决办法不是给任务加一个“产值”字段就结束,而是说明该字段代表申报金额、核定金额还是确认金额,并设置对应审核状态。
2. 以为甘特图能自动说明项目是否赚钱
甘特图适合呈现任务的时间关系、计划与实际日期,以及关键路径变化。它能回答“什么工作晚了、会影响哪些后续工作”,却不会自动告诉管理者成本是否超支、工作是否可计量、合同款项能否收回。
若项目管理需要评估成本绩效,可以参考挣值管理的基本概念,例如计划价值、挣值和实际成本之间的关系。PMI 的挣值管理标准及 ISO 21508 对相关管理框架有系统说明;但挣值分析并不等同于合同产值、收入确认或现金回款。把概念混用,会让看似专业的指标产生错误决策。
3. 用填报率代替数据质量
系统显示 98% 的人员按时报表,不等于数据可靠。填报者可能按周复制旧数字,单位不一致,未附验收凭证,或者把计划值误填为实际值。填报率适合衡量流程是否执行,不能独立证明项目状态真实。
更实用的质量检查是抽查数据来源、变化原因和审批轨迹。例如,产值比上周增加 20%,系统能否显示是哪几项工程量变化、对应哪份记录、谁审核通过?如果需要再去多个群聊和本地表格拼线索,报表自动化的收益就会被人工核对抵消。
4. 一开始就追求全自动,忽略了基础数据治理
自动化的前提是字段、编码和责任人基本稳定。若同一类工作有多种名称,项目编码跨系统不一致,合同清单由不同部门各自维护,自动同步只会更快地传播错误。先解决数据结构,再谈自动填表、自动提醒或经营驾驶舱,往往更省钱。
另一个风险是把复杂审批全部搬进系统,却没有规定超时处理、代办授权和退回原因。流程节点越多,不代表控制越强。节点是否必要,要看它能否降低具体风险;只增加等待、却不增加证据或责任清晰度的审批,应考虑合并或调整。
四、专业判断逻辑:不要先问哪个好,先问哪类风险最贵
1. 先从决策用途反推指标
同一个进度数据可以服务不同决策:项目经理用于安排资源,商务用于申报计量,管理层用于预警延期,财务用于现金规划。每种用途需要的数据粒度、更新频率和审批强度并不相同。我的做法是先列出管理层要做的三个决定,再反推软件应提供什么信息。
- 若要提前识别延期,优先看计划基线、逻辑依赖、关键路径、预测完工日期和阻塞原因。
- 若要控制合同计量,优先看清单编码、计量单位、申报量、核定量、证据附件、变更状态和审核责任。
- 若要追踪经营结果,优先拆分确认产值、开票、应收和回款,并规定各字段的数据源。
- 若要提升跨团队交付,优先看责任人、工作项状态、依赖事项、验收标准和交付风险。
2. 用“能否追溯”而不是“有无仪表盘”做验收
演示时的仪表盘通常最吸引人,但真正决定长期可用性的,是报表上的某个数字能否追溯回原始记录。建议现场抽取一条金额或一个进度项,从汇总页面一路点击到任务、计量记录、附件、变更和审核人。若演示只能看到汇总,无法解释数字怎么形成,就应把它列为采购风险。
我会把验收条件写成具体测试:提交一条实际完成量,补充佐证,退回一次并修改,再次审核通过;确认报表能区分原申报量和核定量,并保留修改前后的记录。对于跨系统数据,还要验证重复提交、接口延迟、字段映射失败和权限变化等异常情形。
3. 评价成本时,把实施与维护算进去
软件成本并不只有订阅或许可费用。常被忽略的部分包括流程梳理、字段配置、历史数据清洗、接口开发、培训、管理员投入、升级兼容和供应商服务。对复杂项目,实施成本可能比第一年的软件费用更能决定成败。
不同团队的隐性成本也不同。小团队选择过度复杂的计划工具,可能因维护计划表而增加管理负担;大型组织选择过轻的任务工具,可能最终靠多个外部表格补功能。合适的工具不是功能最多的,而是在必要控制和日常维护之间达到可持续平衡。

4. 建立一套可复用的选型评分卡
为了避免被销售演示牵着走,我建议每家候选产品使用同一套测试任务。评分至少覆盖计划管理、产值或价值流程、权限审计、集成能力、易用性、实施维护成本和数据导出。评分不是为了制造一个绝对名次,而是让团队明确:哪些差异会改变决策,哪些只是界面偏好。
评分时可给每项设置权重。例如,关键路径和基线管理权重高的工程项目,应把计划能力放在前面;合同计量责任复杂的项目,应提高审核追溯与数据集成权重;百人以上、多部门协作的组织,则要重点验证权限模型、组织级汇总及管理员维护成本。权重应由业务风险决定,不要把所有项目都套同一张评分表。
五、六款软件逐一拆解:适配点、边界和验证题
1. PingCode:适合把跨团队工作和交付状态拉到一张图里
PingCode 更适合围绕项目、工作项、迭代和交付过程开展协作,尤其是中大型企业及 100 人以上组织中,涉及多个团队、多个阶段和持续交付的场景。它的选型价值通常不在“替代所有系统”,而在于让需求、任务、负责人、进度和交付状态有统一的协作上下文。
如果报进度的痛点是部门各自用表格、状态名不统一、延期事项没人追踪,可以先把项目阶段、工作项状态、负责人、计划日期和风险原因规范起来。若需要把任务与项目经营数据关联,可评估工作项字段、权限、流程配置和接口能力,但应明确合同金额、工程量和财务状态由谁维护。
需要特别验证的是:产值字段怎样从源头产生,任务完成和计量审核是否分开,变更如何关联原任务,汇总数据能否导出或与财务系统对账。若供应商演示主要围绕看板,而企业需求包括复杂工程计量,应要求提供完整业务流程演示,不要把协作能力误判为原生结算能力。
2. Microsoft Project:计划网络复杂时,先验证基线和资源逻辑
Microsoft Project 适合把项目拆成有依赖关系的任务,管理计划日期、工期、资源和基线。对于计划控制强、需要追踪关键路径或频繁分析延期影响的团队,它比只用任务看板更容易表达“某个任务延迟后会影响哪些后续交付”。
选型时必须区分团队需要的是专业排程能力,还是多人轻协作。不同产品形态在协同体验、数据共享和管理方式上可能存在差异,不能只依据熟悉的桌面操作判断。应拿真实项目计划测试任务层级、日历、资源冲突、基线更新和状态日期,观察计划维护是否会变成少数计划工程师的专属工作。
产值相关分析要核验数据口径。计划价值、实际成本和完成工作的价值可以用于项目绩效分析,但与合同申报金额、业主核定金额、收入确认及现金回款不是天然同一套数据。若目标是项目经营闭环,应明确与工程计量或财务系统的接口和责任边界。
3. Primavera P6:复杂大型工程的计划能力,伴随更高治理要求
Primavera P6 通常进入大型、长周期、多承包方或计划层级复杂的项目讨论。它的强项更偏向专业计划控制:需要管理较多任务、日历、逻辑关系和基线时,组织可以把项目计划作为正式管理对象,而不只是一个汇报附件。
但强计划能力并不自动带来高质量实际进度。现场团队仍需及时回报实际开始、实际完成、剩余工期、工程量和阻塞原因;计划负责人需要检查逻辑关系与更新质量。若数据输入延迟或责任不清,软件里的计划看起来严谨,预测却可能建立在过期状态上。
在采购评估中,我会追问三个问题:谁维护总控计划,分包或专业计划怎样汇总,计划更新和现场计量如何对照?再把实施培训、编码治理、数据交换和持续管理的成本纳入预算。对规模较小、任务变化快但计划关系简单的团队,P6 的管理投入未必值得。
4. Jira:研发事项流转强,别把敏捷状态硬套工程产值
Jira 更适合用来管理软件研发中的需求、缺陷、迭代和交付事项。团队可以围绕工作流明确“待处理、进行中、待评审、已完成”等状态,并通过项目配置或扩展能力形成团队需要的协作视图。对于跨职能研发团队,它的核心价值是让工作项可追踪,而非天然提供施工计量。
常见风险是状态名称被不同团队赋予不同含义。例如,某团队的“完成”代表代码合并,另一团队的“完成”代表测试通过,业务部门又把它理解为客户验收。若需要统计可交付成果或服务项目产值,先设计统一的完成定义、验收字段及审核权限,再决定如何汇总。
还应评估插件依赖、升级兼容、权限配置和报表维护。依赖扩展功能时,不要只在演示环境中确认“能做”,还要验证关键扩展升级后是否持续可用、管理员能否接手,以及导出数据是否满足审计和分析需求。
5. Smartsheet:表格思维容易推广,复杂关系需要做压力测试
Smartsheet 对习惯电子表格的团队相对友好,常被用于跨部门项目台账、表单收集、任务跟踪和仪表板汇总。若当前的问题是多个部门用不同格式提交周报,先建立字段统一、责任清晰的共享台账,往往比一次性推行复杂系统更容易。
不过,表格形态简单,不代表数据关系简单。清单编码、任务、变更、审批和计量记录之间一旦形成多对多关联,维护人员就要面对数据重复、公式版本、权限隔离和历史追溯问题。应使用真实业务规模测试关联表数量、并发填报、自动化规则和报表刷新机制。
适合的边界通常是快速整合和中等复杂度协作。若企业已经有大量项目、长期审计要求、复杂合同规则或严格的角色隔离,应评估是否需要更明确的数据模型和专门的项目控制系统,避免把表格工具扩展成难以维护的“自制 ERP”。
6. Asana:一般业务协作直观,财务含义需要另行定义
Asana 更适用于市场、运营、产品及一般业务项目的任务协作。团队可以围绕任务负责人、截止日期、依赖关系和项目阶段推进工作,管理者也能以项目视角查看执行情况。若最主要的痛点是任务分散、责任模糊和跨团队跟进困难,它值得进入短名单。
若要管理产值,必须先说明这里的价值是什么。例如按活动交付物、客户里程碑、服务工作量或预算消耗计算,所需字段和审批流程完全不同。任务工具可以关联业务成果,却不应在未经验证时被视为合同计量或收入管理系统。
采购测试应关注审批链、成本字段、权限、数据导出和跨工具连接。也要让一线成员完成一次真实工作流,而不是只看管理员搭建演示。工具再直观,如果项目负责人无法持续更新状态,管理层最终仍会回到线下追问。
六、情景案例:如何把周报数字变成可核对的决策信息
1. 模拟项目背景与口径
下面用一个情景模拟说明方法,不代表任何企业的真实经营数据。假设某项目合同目标为 1,000 万元,包含 10 个可计量工作包。项目组每周收集计划进度、现场实物量、质量状态和计量审核结果。为简化演示,所有金额和比例均为示意值。
第一周,现场团队按工作包权重估算整体完成 60%;商务团队依据已核验工程量计算出 520 万元申报产值;其中 450 万元已通过阶段审核,另有 70 万元等待补充资料。财务台账显示开票 380 万元、回款 300 万元。若管理层只看“完成 60%”,就无法看出申报、核定和现金之间的差异。

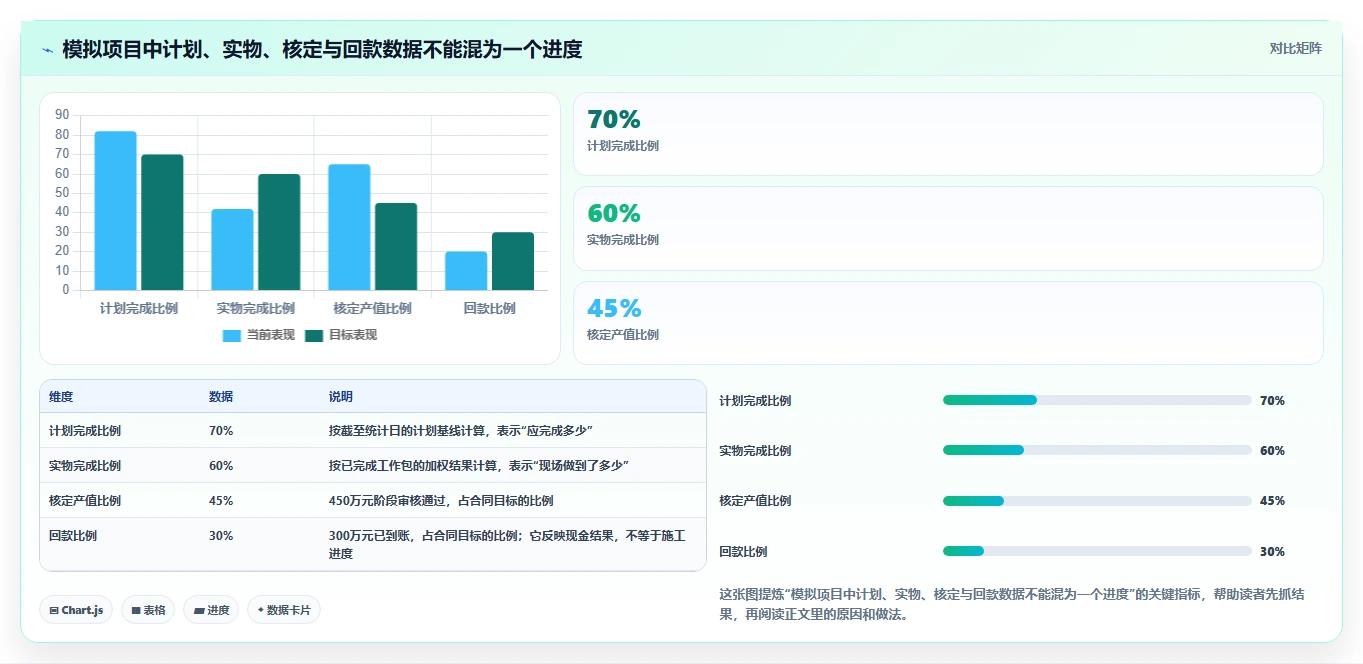

在系统设计上,我会将关键状态拆开记录:计划完成比例、实物完成比例、申报金额、核定金额、开票金额和回款金额。每项数字都保留统计日期、来源记录和责任角色。这样即使同一项目存在多个“进度”,会议讨论也能先统一讨论对象,而不是争论哪张表才是正确答案。

2. 设计字段时,先避免“一个字段承担四种含义”
模拟项目可以从最小可用的数据结构开始,不要一上来就建立几十张表。每个工作包至少有唯一编码、名称、责任人、计划权重、计划日期、计量单位和验收标准;计量记录则关联工作包编码,并记录申报量、核定量、单价来源、附件和审核状态。
金额也应拆分字段,而非反复覆盖同一个“产值”数值。建议至少区分申报金额、核定金额、确认金额及已开票金额;是否另设回款金额,要看管理目标和财务数据源。字段名称应使用组织统一词汇,并在帮助文本或流程说明中写清定义。
审批记录至少要保留提交人、提交时间、审核人、审核时间、退回原因和修改前后差异。对于重要金额,还应记录来源清单、合同版本和变更单。这样管理者才能区分“业务发生了变化”与“填报人改了数字”。
3. 用趋势和差异解释风险,不只汇报月末总数

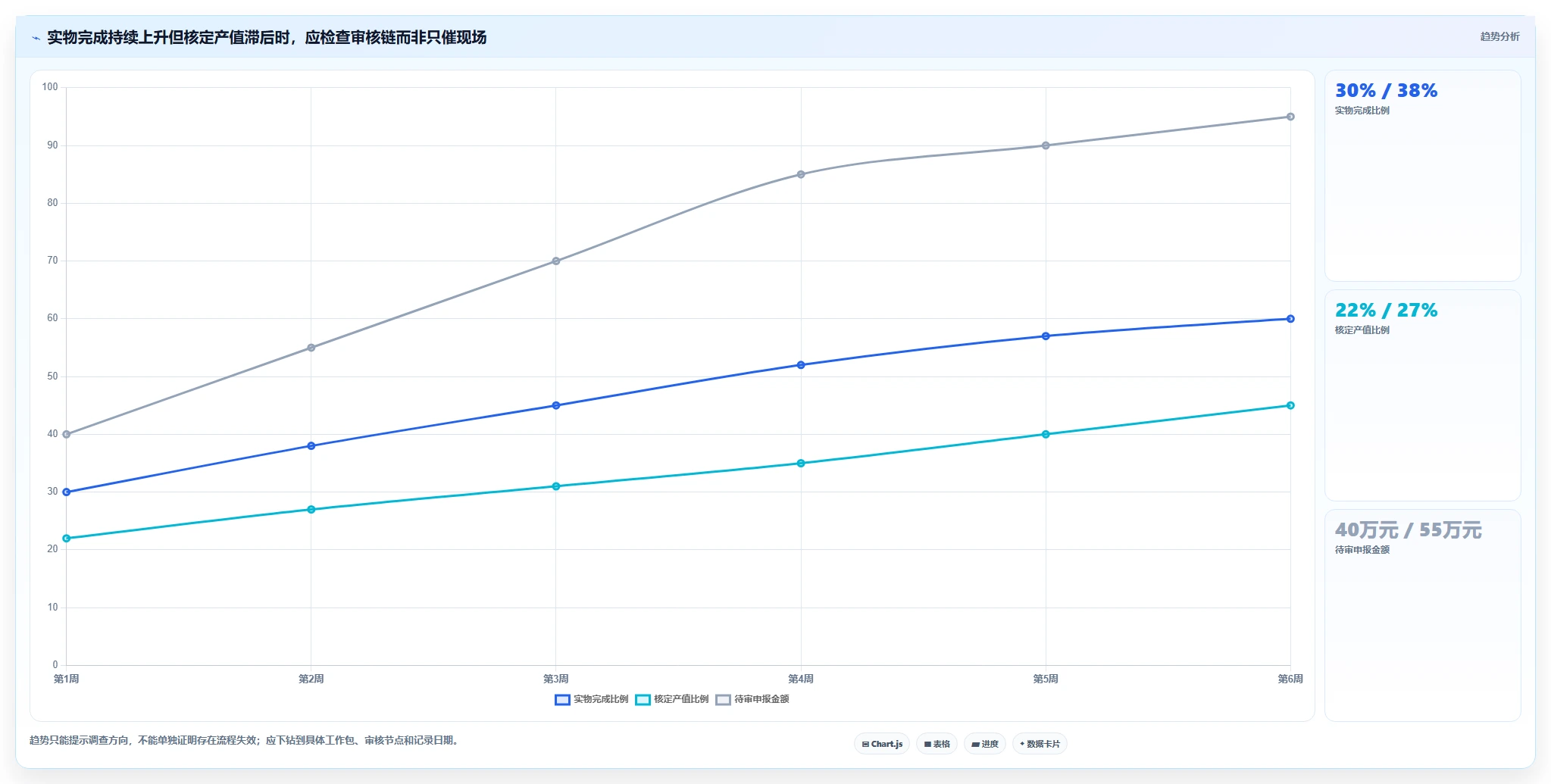

单月汇总能说明结果,却不一定能及时暴露趋势。项目团队可以按周对比计划完成、实物完成和核定金额的变化,并记录差异原因。若实物完成持续上升,而核定金额连续数周停滞,就要检查质量资料、签认流程或变更审批是否成为瓶颈。
不要把趋势图当成自动预警。还要规定触发阈值、责任人和处理时限。例如“待审核金额超过某比例且持续两周”可以触发项目经理复核,但阈值应由项目规模、合同规则和审批周期决定。不同项目照搬同一数值,可能过度报警,也可能错过风险。

4. 用异常工作包做一次端到端验收
系统上线前,不要只拿最顺利的工作包测试。选择一项实际完成但质量资料不齐的工作、一项发生变更的工作,再选择一项已经核定并开票的工作,分别走完整流程。测试重点是:系统能否呈现不同状态,金额能否按规则更新,历史记录能否追溯,权限能否阻止不合适的修改。

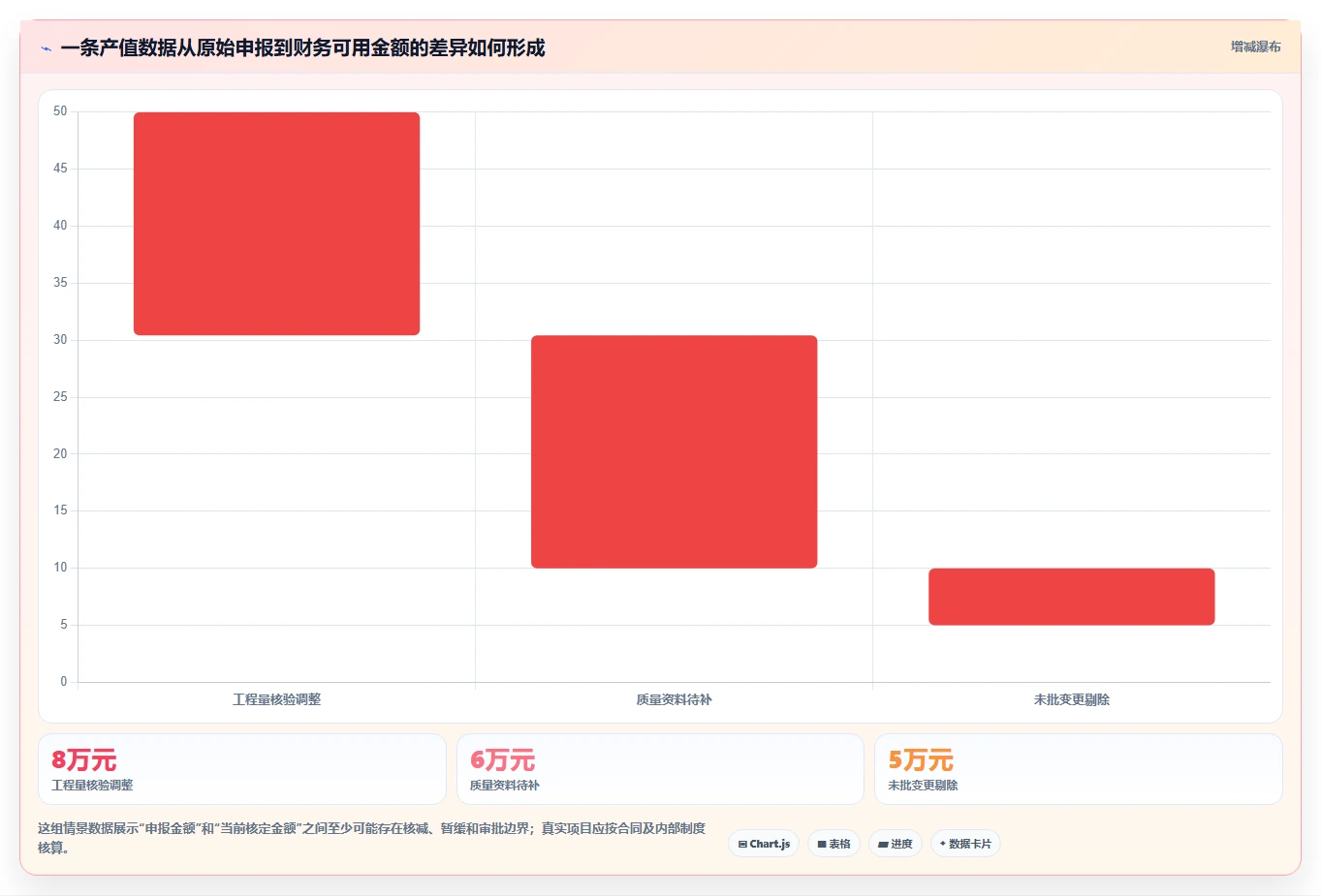

再做一次对账演练:从经营报表中任选一笔核定金额,回到原始计量记录、合同清单、审核附件和变更单。若必须由某位熟悉全部背景的员工口头解释,说明系统还没有形成足够的证据链。此类验收比“首页能否展示十张图”更能预测上线后的使用价值。
七、不同情况下的行动建议:把短名单压缩到能验证的范围
1. 如果你管理的是复杂工程计划
优先明确计划层级、更新频率、日历规则、关键路径和资源冲突处理方式。将一个真实项目的关键计划导入候选系统,安排计划负责人和现场负责人共同更新,再检查延期影响是否能被正确解释。计划工作量大、依赖复杂时,评估 Microsoft Project 与 Primavera P6 的专业能力;同时把实施和治理成本写进比较表。
工程量和产值仍应作为独立业务链验证。应要求候选方案说明计量数据在哪里录入、谁审核、如何关联工程计划以及如何与财务台账核对。若供应商提出通过二次开发满足需求,要要求拆解开发范围、升级维护责任、交付周期和后续变更费用。
2. 如果你是 100 人以上的跨团队组织
先选一个真实项目作为试点,覆盖至少两个职能团队、一条关键交付链和一个管理汇总场景。若项目重点是研发或跨部门任务协作,可评估 PingCode 与 Jira 等工具对工作项、权限、状态和汇总能力的适配;若还有强计划控制需求,则将专业排程工具纳入组合方案,而不是硬把所有流程塞进同一系统。
试点时重点记录三类变化:项目负责人花多少时间收集周报,管理层能否追溯延期原因,一线成员每周需要额外维护多少字段。若报表更快,但一线录入负担显著增加,系统不一定真正提高效率。试点成功的标准应包括数据质量和维护成本,而不只是上线完成。
3. 如果你现在主要靠 Excel 或共享表格
不要一开始就迁移所有历史数据。先统一项目编码、责任人、状态值、统计周期、计量单位和日期格式,再挑选一个项目做一张主台账和一条审批流程。若团队普遍习惯表格,可测试 Smartsheet 等表格型协作工具,同时观察多表关联、权限和数据量增长后的管理难度。
早期最重要的收益指标可以是“每周从提交到汇总的人工耗时”和“需要人工返工的记录比例”。如果工具只能把表格搬到云端,却没有减少重复填报、版本冲突和口径差异,那么应先简化流程,再扩大使用范围。
4. 如果你做的是研发、产品或专业服务项目
先定义工作项与交付成果的关系。例如需求完成是否要求评审通过,服务工时是否需要客户确认,里程碑成果是否要通过验收。研发团队可评估 PingCode、Jira 等协作方式,业务部门也可评估 Asana;如果客户计费依赖合同阶段或服务工时,另需验证计费记录和财务系统的连接。
要避免把“投入工时”当成“已创造价值”。工时能描述资源消耗,是否形成可计费成果还取决于合同约定、工作范围和客户认可。软件可以让这些状态透明,但不能替组织决定商业规则。
八、取舍与风险:单平台、专业组合还是先改流程

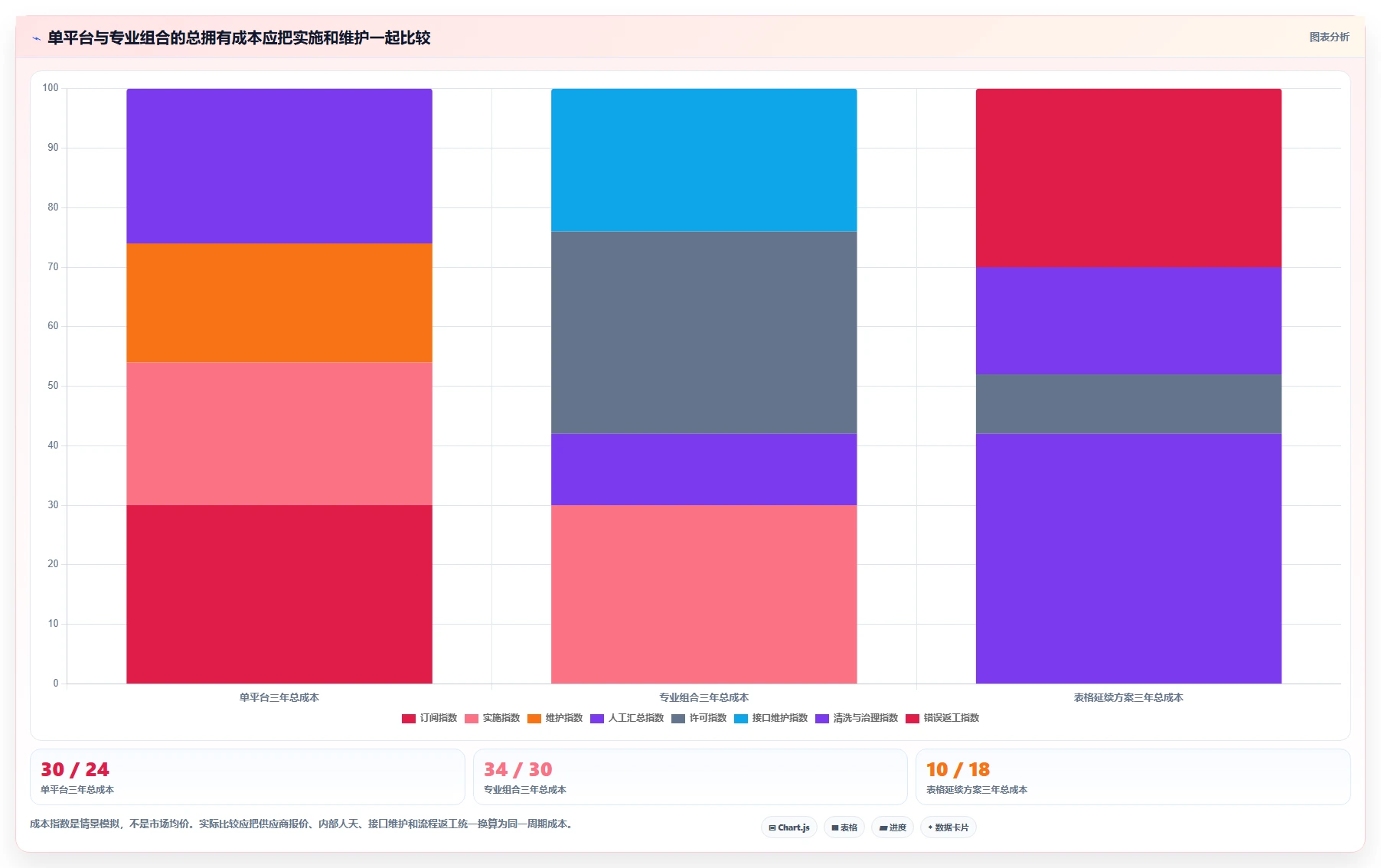

1. 单平台的优势是少切换,代价是可能需要让流程妥协
单平台能减少账号切换和重复录入,管理层也更容易形成统一视图。代价是平台未必在计划排程、研发协作、工程计量和财务对账四个领域都同样强。若业务差异较大,试图用一个工具覆盖全部能力,可能导致复杂配置、定制开发和高维护负担。
选择单平台时,应设定不可妥协的关键要求和可接受的替代方式。例如核心必须满足权限审计和数据导出;复杂排程可以与专业工具配合;财务金额以财务系统为准,项目平台只展示关联状态。事先说清边界,比分别承诺“都能做”更可靠。
2. 专业组合能发挥长处,但接口和主数据责任必须明确
一种可行组合是:专业计划工具负责基线和关键路径,协作平台负责工作项、责任人和风险跟踪,计量或财务系统负责金额审核与账务状态。组合方案能保留各类工具的专业优势,但也会增加接口、主数据、权限和异常处理的管理成本。
在组合方案里,首先规定哪些系统是字段的权威来源。例如项目编号由项目主数据维护,合同金额由合同或财务系统维护,工作进度由项目团队更新,核定金额由审核流程形成。若同一字段允许多个系统随意改写,接口再顺畅也会发生覆盖冲突。

3. 先改流程可能比立即换软件更划算
如果报表字段相互矛盾、责任人不明确、审核规则靠口头传递,即使替换系统,问题也会迁移到新界面。此时可以先用短期流程梳理统一定义,再确定技术需求。流程梳理不是拖延采购,而是降低买错工具和过度定制的概率。
特别要检查有没有“同一数据重复录入三次”“只有某位员工知道汇总公式”“月底才补填现场状态”等情况。这些问题可以通过明确单一数据源、统一统计周期、减少重复字段来改善。系统应承接稳定流程,而不是掩盖流程设计缺陷。
九、结尾:下一步不是看更多演示,而是带着一条真实数据去验证
1. 给选型团队的一份行动清单
如果现在要开始选型,我建议用两周左右完成第一轮筛选,具体周期取决于组织采购流程和供应商响应速度。目标不是在两周内决定最终产品,而是把“看起来都能做”收敛成几项可验证的能力,并尽早暴露数据口径和实施边界。
- 写清楚要管理的是计划进度、实物进度、交付进度、产值、收入还是回款,不使用未经定义的“项目完成率”。
- 选取一个真实项目,准备一条普通记录、一条被退回记录和一条带变更的记录作为演示测试。
- 统一测试任务:填报、审核、退回、修改、汇总、导出、追溯和异常处理。
- 让一线填报人、项目负责人、商务或财务人员共同参与测试,不只由管理员观看演示。
- 计算三年总拥有成本,把内部维护人力、数据清洗、接口和升级风险一起纳入。
- 根据主痛点形成短名单,而非依据“功能最多”或“首页最好看”做决定。
2. 我对“顶级软件”的判断
我不认为存在一款对所有项目都最好的报进度及产值软件。复杂计划、跨团队协作、工程计量和财务经营是不同问题,常常由不同数据和不同责任人支撑。成熟的选型不是追求一个软件包办一切,而是清楚划定每个系统的职责,并让关键数字能从结果追溯到依据。
最值得警惕的不是功能缺少,而是把不同业务含义压成一个百分比。下一步,先拿一个真实项目,把计划、实物、核定、开票和回款五类数据分开;再用同一条业务记录测试候选工具能否完整追溯。只有当数字的来源、状态和责任都说得清,进度报表才真正能支持决策。
本文产品适配判断基于公开产品定位与典型业务流程分析,不构成厂商功能承诺或采购结论。关于挣值管理的概念框架,可进一步查阅 PMI 发布的挣值管理相关标准、ISO 21508:2018《项目管理中的挣值管理》以及美国政府问责局发布的成本估算与评估指南;企业实际计量仍应以合同、适用制度和财务政策为准。
常见问题解答(FAQ)
1. 2026年选报进度及产值软件,比较六款时最该看什么?
我在挑项目管理软件时,最怕看到一张功能清单写满“进度、报表、产值”,却不知道实际能不能用。我手上有多个项目、各团队填报习惯也不一样,想知道怎样比较六款产品,才不会被演示效果带偏?
比较六款软件,别先数功能按钮,先用同一份真实项目数据做盲测。演示数据通常干净、字段齐全;真正拉开差距的,是延期任务、跨部门协作、变更记录和补填数据能不能被准确呈现。建议用100分制评分:进度数据可信度30分、产值口径与追溯能力25分、跨项目汇总20分、填报负担15分、权限与导出10分。
要求每款工具导入同一组任务、负责人、计划工时和验收金额,再检查是否能从汇总数字追溯到原始任务。至少准备三种测试情形:任务延期但未更新日期、已完成但尚未验收、合同范围发生变更。若报表只显示一个漂亮的完成率,却无法解释延期原因或产值为何变化,建议降低其评分。
对管理者来说,可追溯的普通报表,通常比无法复核的炫目大屏更有价值。
2. 项目管理软件里的“产值”应该怎么算,才能避免数字好看但不真实?
我发现不同部门对产值的理解并不一样:有人按完成工作量算,有人按合同金额算,还有人把已开票金额当成产值。我该怎样统一口径,才能让项目进度和产值报表能够放在一起看?
先把“工作完成价值”和“财务确认金额”分开,别用一个字段混算。项目管理报表里的完成价值,适合反映已完成且符合验收条件的工作;开票、回款则属于财务状态,发生时间和确认规则都可能不同。
例如,一个项目基准工作量为1000小时,第10天计划完成500小时,实际完成并通过验收的工作折算为420小时,实际投入470小时。按挣值管理口径,进度绩效指数为420÷500=0.84,成本绩效指数为420÷470≈0.89;
这说明工作进度和投入效率都落后于计划,但不等于项目已经产生420小时对应的现金收入。若需要金额产值,可为每个工作包预设权重或预算价值,并约定只有达到明确验收条件才计入完成价值。合同变更要保留版本和生效日期,否则团队可能通过不断调低基准,让完成率看起来改善。
选软件时,重点核对它能否记录口径、基准变更和计算来源。
3. 为什么项目进度报表经常和现场实际情况对不上?
我每周都要求团队更新进度,但会上看到的报表似乎总比现场乐观,等到交付节点临近才暴露风险。我想知道问题究竟出在填报频率、软件功能,还是进度定义本身?
常见原因不是更新不够频繁,而是“完成”的定义不一致。有人把开始做了当作完成,有人等到内部自测通过才更新,还有人把客户验收作为完成节点;同一个百分比因此可能代表完全不同的状态。可以把工作拆成可验证的交付节点,例如“开发完成、内部测试通过、客户验收”,并规定每个节点的证据和责任人。
试运行时抽查20条任务,比较系统状态与会议纪要、验收记录;若超过3条无法对应,先修订状态规则,而不是急着增加填报次数。还要检查系统是否保留状态变更时间、原计划日期和延期原因。只保存当前状态的报表无法还原项目何时开始偏离计划,也很难区分真实延期与事后修改。
管理者应优先关注趋势和证据链,而不只是某一天的完成率。
4. 六款报进度及产值软件怎么安排试用,才能判断是否适合团队?
我不希望试用变成让几个人随便点点功能,最后凭印象决定采购。团队的项目类型、汇报对象和数据习惯都比较复杂,我应该设计怎样的试用流程,才能尽早发现实施成本和适配问题?
把试用控制在一个真实项目、一个完整汇报周期内,通常比全员铺开更容易看出问题。选取包含计划、执行、变更和验收的项目,安排项目经理、执行人员和管理者分别完成任务,避免只由管理员代填数据。第一周导入任务和基准,记录配置耗时、字段缺失和重复录入;第二周按日常节奏填报,统计每人每周花在更新上的时间;
周期结束时检查项目周报能否直接生成,并抽查10项产值数据是否能追溯到任务、验收记录及规则。试用前就设定阈值,例如周报人工整理不超过30分钟、关键数据抽查准确率至少95%。若准确率不达标,先判断是软件限制、字段设计不合理,还是团队没有统一口径。
若主要问题是重复录入或审批链过长,即使功能齐全也可能增加管理负担。最终选型应比较总实施成本和持续维护成本,而不是只看订阅价格或演示时的报表效果。
文章包含AI辅助创作:2026年项目管理利器:6款顶级报进度及产值软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/246983
