2026年选项目管理工具,最容易踩的坑不是买贵了,而是把“功能最多”误当成“效率最高”:一个100人团队即使拿到十几种视图、自动化和报表,如果需求入口、责任人和验收条件没有统一,事情仍会在群聊、表格和系统之间来回搬运。本文把 PingCode、Jira、Asana、ClickUp、Microsoft Project 放进同一组团队协作情景中比较,重点不是替某个品牌背书,而是判断哪种工具更适合哪类工作、团队规模和治理要求。
一、先讲核心结论:工具的价值取决于工作流,而不是功能清单
1. 五款工具先给结论
如果团队要把需求、研发、测试、发布连成一条可追踪链路,我会优先评估 PingCode 和 Jira;如果主要问题是跨部门任务不清、进度分散,Asana 或 ClickUp 更值得试;如果项目核心是依赖关系、工期、资源与基准计划,Microsoft Project 更符合传统项目控制方式。
这不是“第一名到第五名”的排名。工具的优劣会随着工作类型变化:研发组织看重需求到缺陷的可追溯性,市场团队看重任务交接和审批,工程项目经理看重关键路径与资源冲突。把不同目标揉成一个总分,反而会误导采购。
| 工具 | 更适合的主要场景 | 优势侧重 | 需要重点验证的地方 |
|---|---|---|---|
| PingCode | 中大型研发团队、100人以上组织、复杂产品交付 | 围绕需求、研发协作、测试和交付建立相对完整的工作链路 | 验证权限模型、流程配置、数据迁移和跨部门协作是否适配现有制度 |
| Jira | 软件研发团队、已有敏捷实践或插件生态需求的组织 | 任务跟踪、敏捷计划与问题管理成熟,扩展选择丰富 | 配置治理、插件依赖、管理复杂度和总体费用 |
| Asana | 市场、运营、产品等跨职能团队 | 任务责任、协作进展和项目视图相对直观 | 研发深度、复杂交付链路和本地化要求是否满足 |
| ClickUp | 希望在一个工作区整合任务、文档和多类视图的团队 | 功能覆盖面广,适合探索统一工作空间 | 功能配置带来的学习成本、使用规范和信息架构维护 |
| Microsoft Project | 工程、交付、建设等强调计划与依赖管理的项目 | 进度计划、资源安排和关键路径管理 | 日常协作体验、团队任务更新频率及与其他系统的衔接 |
需要特别说明:这张表是选型方向,不代表功能边界或具体版本承诺。各产品的版本、部署方式、可用功能和价格可能变化,签约前应以供应商当期的产品文档、报价和演示环境为准。
2. 真正应该比较的是交付链路
我评估工具时,会先问一个比“有没有甘特图”更关键的问题:一个工作项从提出到完成,是否能在同一个可理解的流程里找到背景、负责人、状态、依赖、验收标准和结果?如果只能记录任务标题,却不能解释为什么要做、谁确认完成、阻塞时谁处理,工具只是电子待办清单。
第二个判断是信息是否能被需要的人及时看见。个人任务看板很清楚,不代表管理者能看出跨团队风险;高层仪表盘很漂亮,也不代表一线成员能快速更新任务。系统必须同时服务执行者、项目负责人和决策者,否则数据会因填报负担而逐渐失真。
我的核心判断是:先选工作流,再选工具;先验证一条真实链路,再讨论全公司铺开。这能避免把预算花在尚未定义的流程自动化上。

二、背景和真实场景:工具选型解决的是协作断点
1. 同一家公司里,至少有三种不同的“项目”
我见过最常见的选型误会,是管理层说“我们要上项目管理系统”,但参与讨论的人实际谈的是不同对象。研发把项目理解为版本和需求,市场把项目理解为活动与素材,工程交付把项目理解为工期、供应商、验收节点和资源。工具如果只对其中一种对象建模,其他团队就会另造表格。
研发项目的典型链路是:需求提出、优先级评审、开发拆分、代码或构建关联、测试验证、发布复盘。每一步都可能产生依赖和变更,因此追踪关系比单纯展示进度重要。
市场活动的典型链路则是:目标确认、内容制作、法务审核、渠道排期、上线检查、效果复盘。它的主要风险常常不是技术依赖,而是审批等待、素材版本混乱和关键负责人没有及时确认。
工程交付更看重计划之间的逻辑关系:某个里程碑延期会影响哪些后续工作,资源是否冲突,基准计划与实际进度偏差多大。对这种工作来说,只靠卡片拖动状态,通常不能替代完整的进度控制。
2. 100人以上组织的复杂度,往往来自边界而不是人数
PingCode 的典型服务对象包括中大型企业及100人以上组织。这个规模并不意味着所有团队都必须使用重型平台,而是意味着选型时要认真检查多团队权限、项目模板、字段口径、流程差异和管理报表。小团队里靠口头沟通解决的边界问题,规模扩大后会变成可重复发生的等待和返工。
以一家约120人的产品研发组织为例,可能同时存在多个产品线、共享测试团队和平台工程团队。如果每条产品线都自定义一套状态名称,管理层看板就难以横向比较;如果强制所有团队使用完全相同的流程,少数差异较大的业务又会用线下表格绕开系统。
因此,大组织要找的不是“所有流程一样”,而是“共性有标准、差异能治理”。例如,状态可以有统一语义,同时允许个别团队增加受控节点;核心字段统一,而团队特有字段限制在必要范围。能否做到这种平衡,通常比某个单独功能更影响长期可用性。
3. 以一个跨部门版本交付看工具差异

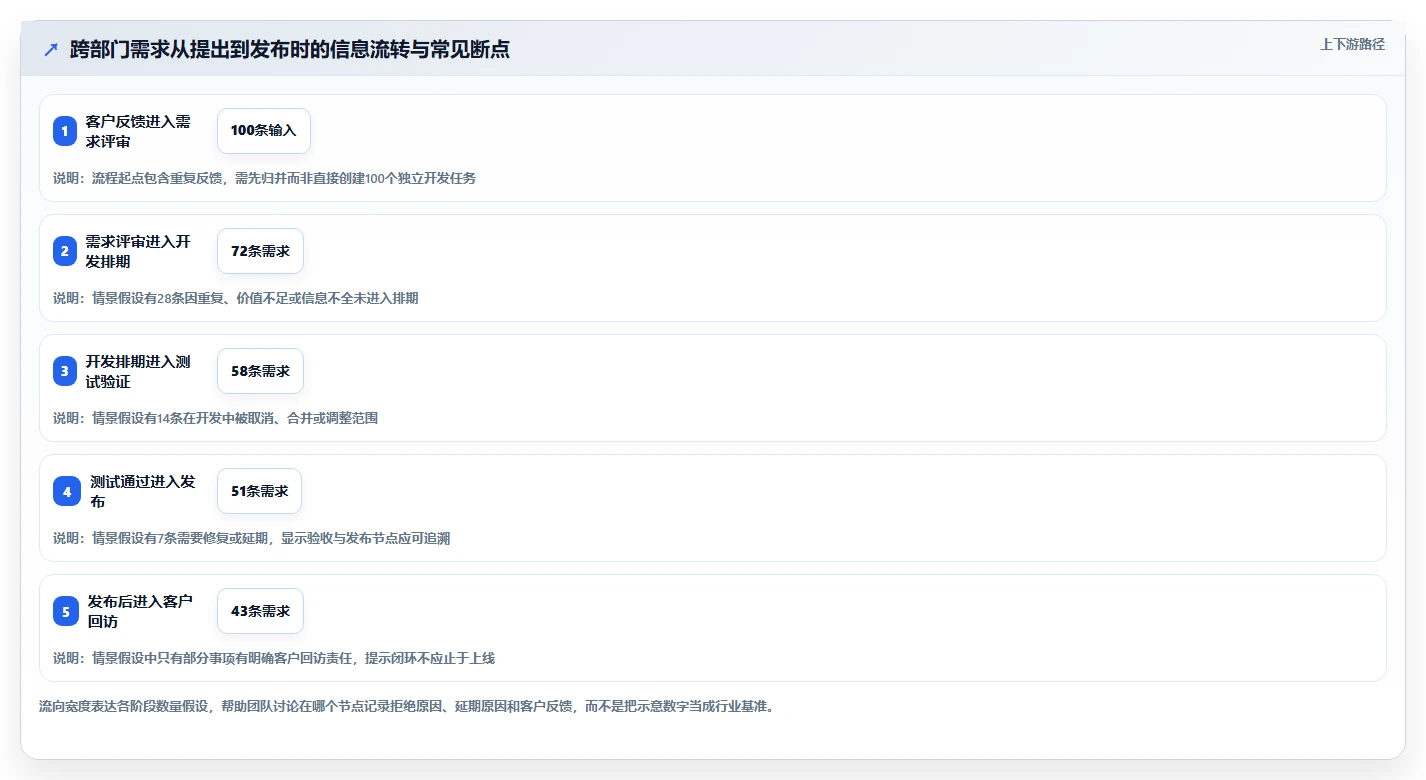

设想一个版本需要产品、研发、测试、设计和客户成功共同参与。客户成功提交问题,产品确认优先级,研发评估工作量,测试安排验证,发布后客户成功再跟进反馈。五个团队使用各自表格时,常见问题不是“没有任务”,而是同一问题出现多个副本、优先级不同步、验收结果找不到,以及延期原因只能从聊天记录里拼出来。
在这种场景中,研发型平台的优势在于能围绕需求与交付对象建立关联;通用工作管理工具的优势在于非研发成员较容易理解和参与;计划工具的优势则在于能把关键日期、依赖和工期讲清楚。不存在一个维度能同时代表“协作顺畅”“研发可追踪”和“计划准确”。

三、五款工具深度对比:看适用边界,不做功能堆叠
1. PingCode:优先关注研发链路是否能闭环
对于需求来源多、版本节奏快、跨产品线交付的中大型组织,我会把 PingCode 放进首轮候选。它的评估重点不是“能不能建任务”,而是需求、研发工作、测试活动和交付结果能不能形成可追踪关系,以及这些关系能否被不同角色用一致口径查看。
它尤其值得验证的场景,是一项需求从产品提出开始,需要经过评审、开发拆解、测试验证和发布复盘,且管理者需要查看不同版本或团队的状态。若组织希望通过同一工作入口降低信息散落,研发型项目管理平台通常比泛用任务表更接近问题本身。
我也不会因此默认它适合所有人。若团队主要是轻量市场执行,核心诉求只是任务分派、到期提醒和活动进度,过于完整的流程模型可能让成员感觉录入成本偏高。选型时应让非研发成员参与试用,确认他们能否在不理解研发术语的情况下完成必要协作。
对于100人以上组织,重点还包括组织层级、团队空间、权限继承、跨项目汇总和历史数据迁移。要求供应商演示真实权限场景,不要只看管理员能配置多少字段;真正有价值的是普通成员看得到该看的内容、看不到不应接触的数据,同时项目负责人无需反复导出表格拼报表。
2. Jira:生态与灵活度强,但配置治理必须有人负责
Jira 常见于软件研发和敏捷团队。它适合已有需求分解、迭代计划和问题跟踪习惯的组织,也适合需要围绕研发流程扩展能力的团队。公开产品资料和文档可以帮助了解其问题跟踪、项目配置及敏捷相关功能,但实际体验取决于团队选用的版本、配置和扩展组件。
它的优势和风险经常来自同一个地方:灵活。灵活意味着流程可以适配团队,但也意味着字段、状态、权限和插件可能持续增加。若没有配置负责人,系统会慢慢出现多个含义相近的状态、无人维护的字段和依赖少数管理员的报表。
试用时建议故意模拟一次流程变更:新版本增加一个审批节点、一个团队有特殊字段、一个历史项目要归档。观察管理员能否解释配置影响范围,也观察普通成员是否仍然容易找到下一步要做的事。若每次变动都需要绕过外部顾问,长期维护成本就必须计入采购判断。
另外,不要只比较基础订阅费。若团队依赖多个插件、自动化规则或外部集成,应把插件费用、升级兼容、维护人力和数据迁移都算入总拥有成本。生态丰富不是免费优势,只有当扩展能力真正替代人工操作时,投入才有回报。
3. Asana:跨职能执行清晰,研发深度要按链路检查
Asana 更适合围绕任务责任、项目进展和跨职能协作展开工作的团队。市场活动、产品发布准备、运营改善等工作,常常涉及大量并行任务与明确交接;在这种场景中,项目成员能否快速理解“谁负责、何时完成、依赖什么”,比研发对象之间的精细关联更重要。
它的试用评估应从团队日常任务开始,而不是先看漂亮的项目展示。让真实使用者完成一个活动计划,包含任务指派、时间调整、跨部门交接和风险提醒,再确认负责人能否快速辨认延期任务。还要验证审批、文档、权限和已有业务系统的衔接方式。
如果团队是复杂研发组织,应该额外验证需求、缺陷、测试和发布之间的关联,以及研发人员实际使用的工作方式是否能被支持。不能因为一般任务协作看起来顺手,就推断它适合作为研发交付的主系统;也不能因为研发场景有边界,就否定它在市场运营协同中的价值。
4. ClickUp:覆盖广是机会,也是信息架构风险
ClickUp 的选型吸引力通常来自覆盖面:团队希望减少任务、文档和不同视图之间的切换,在一个工作区里管理更多工作。对于流程仍在摸索、愿意做规范建设的团队,这种整合思路值得体验。
不过,“一个平台能做很多事”不等于“组织就会自然形成统一方法”。如果团队不断增加空间、清单、自定义字段和自动化规则,后来者可能不知道去哪儿找信息;不同部门还可能用相同名称表达不同状态。功能越丰富,越需要先定信息架构,再逐步开放能力。
试用时我会观察一个新成员能否在十分钟内回答三个问题:我当前负责什么、如何报告阻塞、完成后谁验收。若管理员能做出复杂仪表盘,但普通成员仍要从多个空间搜索任务,那么丰富视图并没有转化为执行效率。
还要计算维护成本。统一平台的潜在收益是减少工具切换与重复记录,潜在成本则是模板维护、权限治理、使用培训和自动化规则排错。团队应把这两组成本同时纳入决策,而不是只看功能数量。
5. Microsoft Project:计划控制强项明确,协作机制要一并设计
Microsoft Project 更适合把工作拆成任务、安排工期与依赖,并持续检查计划偏差的项目。对于建设、工程交付或资源冲突明显的项目,关键路径和计划基准比灵活拖动卡片更重要。其产品形态和部署版本会影响具体能力,采购时应根据当期官方资料核对。
但计划系统不能单独解决执行信息的及时性。假如成员不更新实际进度,负责人只能得到一份越来越漂亮、却逐渐脱离现实的计划。应提前规定更新频率、偏差阈值、责任人和升级机制;否则进度表只是会议材料,不是决策工具。
如果团队的主要协作发生在轻量任务、快速评论和跨部门临时事项中,也要测试日常使用门槛。项目计划做得精确,却因为一线人员觉得更新麻烦而无人维护,实际价值可能不如更轻量的协作工具。
6. 横向比较时,把配置和治理成本放进同一张账
功能表往往只列产品提供了什么,却不列组织要付出什么。我的比较框架会把成本拆成订阅与部署、初始配置、迁移、培训、系统集成、日常维护六部分。某工具如果减少了跨团队追问,却需要一名管理员长期维护复杂配置,不能简单说它“更便宜”或“更贵”,要看净收益。
| 成本项目 | 需要询问的问题 | 容易漏算的部分 |
|---|---|---|
| 订阅与部署 | 价格如何随人数、权限、功能或部署方式变化? | 高级能力、存储、外部协作者及续费调整 |
| 初始化配置 | 谁设计字段、流程、权限和模板? | 业务负责人投入的会议与确认时间 |
| 数据迁移 | 旧系统的历史数据、附件、关系能否迁移? | 迁移后抽样核验和重复数据清理 |
| 培训与推广 | 新成员多久能独立完成日常操作? | 各部门分别维护培训材料的重复劳动 |
| 维护与集成 | 谁负责接口、权限变更和配置审计? | 插件升级、自动化故障排查和离职交接 |

四、常见误区:为什么买了系统,效率仍然没有上来
1. 误区一:把任务录入量当成管理成熟度
系统里有几千条任务,不代表团队执行透明。若大量任务没有验收条件、截止日期不可信,或者状态长期不更新,数据规模只会放大噪声。成熟度更适合用“关键工作是否可追踪、阻塞能否被及时发现、交付结果能否复盘”来判断。
我建议抽样检查最近两周完成的20条任务,确认每条是否能找到提出背景、负责人、完成证据和验收人。如果其中只有一半具备这些信息,先修正任务定义和团队习惯,比再做一张管理报表更有效。
2. 误区二:把看板、甘特图和仪表盘当作流程
视图只是信息呈现方式,不会自动形成责任机制。看板能展示状态,却不能判断状态定义是否统一;甘特图能画出依赖,却不能保证依赖关系真实;仪表盘能汇总数据,却不能弥补任务长期不更新。
每个视图都应绑定一个决策问题。例如,看板用于每日识别阻塞,甘特图用于评估关键日期风险,仪表盘用于讨论团队负载和交付趋势。若没有人根据数据采取行动,视图越多,维护负担越大。
3. 误区三:要求所有团队用同一套流程
统一口径并不等于把流程复制粘贴到每个部门。研发、市场和工程交付的工作对象、风险和验收方式都不同。强行统一到一个流程里,常见结果是表面状态相同、实际含义不同,最后管理者又要开会逐条解释。
更稳妥的做法是分层标准化:统一项目基本信息、责任人定义、风险等级和汇报周期;允许各团队保留少量有依据的专业节点;由流程负责人审核新增字段,避免系统在没有治理的情况下不断膨胀。
4. 误区四:只看采购单价,不算内部劳动成本
软件成本不是报价单上的数字。采购便宜但需要大量人工对账、维护多个副本,可能把成本转移给员工;系统报价更高,如果能减少重复录入、缩短风险暴露时间,也可能有更好的投入产出比。
试点时可记录每周的重复录入时间、跨团队追问次数、项目负责人整理汇报的时间和任务更新延迟。只要口径一致,这些内部数据通常比泛化的“效率提升百分比”更有决策价值。
5. 误区五:让供应商演示理想流程,不展示例外流程
演示里最容易被忽略的是需求取消、延期、人员变更、权限收回、任务拆分和历史数据回溯。现实中,例外流程决定了系统遇到变化时是否仍然可信。试用时应故意制造一两个例外,检查状态如何更新、历史是否保留、负责人能否看出变更前后差异。
还应确认导出能力、审计记录、附件处理、单点登录或身份管理需求、接口可用性和数据留存安排。具体能力必须以当期产品文档及合同为准,不要根据销售演示中的一句“支持”就直接写入内部方案。
五、专业判断逻辑:用可复现的试点评估替代主观打分
1. 先定义要改善的结果,而不是先定义工具功能
我建议采购团队在演示前写出三项业务结果。例如:减少负责人整理周报的时间、降低跨部门任务漏接、缩短阻塞从出现到被升级的时间。目标必须可以观察,并规定测量窗口与计算口径,否则试点结束后很容易各自挑选有利结果。
指标可以包括任务按期完成率、阻塞首次响应时间、重复录入时间、需求从评审到排期的等待时间、项目汇报准备工时。不要一开始堆十几个指标;先选三到五个与业务结果直接相关的指标,避免记录负担盖过试点本身。
2. 使用同一个业务样本,测试五款工具
不要给每个供应商一个不同故事。挑选近期真实发生、边界清晰且不会泄露敏感信息的工作样本,例如一次产品版本交付或一项跨部门活动。所有候选工具都用同样的任务数量、参与角色、依赖关系和变更要求,才有可比性。
我会把试点拆成四个小任务:建立项目和模板、完成一次日常更新、处理一个延期变更、生成一次管理汇报。每个任务记录完成时间、需要的管理员协助次数、信息遗漏数和成员主观负担。最后比较的是实际完成链路,而不是培训后的熟练演示。
3. 给评分设置权重,避免所有维度平均化
对研发组织,需求和交付可追溯性可能应占较高权重;对活动团队,成员上手和跨职能任务协作更关键;对工程项目,计划依赖和资源安排的权重应提高。通用评分表可以保留,但各项权重必须由业务负责人在试点前确认。
| 评价维度 | 建议检查方式 | 权重设置思路 |
|---|---|---|
| 工作流适配 | 用真实任务走完提出、执行、验收和复盘 | 业务流程差异大时提高权重 |
| 成员使用成本 | 记录新成员完成日常任务所需时间与求助次数 | 参与人数多、角色多时提高权重 |
| 管理可见性 | 检查风险、延期、负载是否能直接识别 | 项目组合多、需要跨团队治理时提高权重 |
| 系统适配 | 验证身份、文件、研发或业务系统衔接 | 已有系统复杂、数据流转要求高时提高权重 |
| 长期治理 | 评估配置责任、权限审核和退出迁移路径 | 规模较大或合规要求高时提高权重 |
4. 把“上线成功”与“组织采用”分开测量
项目管理员能创建空间、配置字段,只能说明系统部署完成;真正的采用要看目标成员是否持续在系统里维护关键状态。如果员工仍然只在会议里更新、项目经理会后再补录,系统没有成为工作现场,只是多了一份汇报账本。
试点期间建议每周抽查任务更新时间、缺失字段和线下重复记录。对数据异常先问流程是否设计得合理,不要一看到缺字段就要求更严格填报。填报质量差,有时不是成员不配合,而是字段没有服务真实决策。
5. 用试点门槛决定扩展,而不是按日历自动推广
试点至少应覆盖一个完整工作周期或一个可验收的交付阶段。扩展前设定门槛,例如关键任务信息完整率达到预设目标、管理汇报时间下降、没有影响交付的严重权限问题,并且日常成员能独立完成核心操作。
门槛应由企业根据基线设定,而不是照搬别人的百分比。若试点前汇报要花每周8小时,目标可以是降低到5小时;如果原本阻塞要两天才被发现,则可观察能否缩短。核心是有前后对照、同一口径和可解释的变化原因。

六、具体案例与数据观察:一个120人研发团队如何判断效率变化
1. 案例设定:先说明哪些是观察,哪些是模拟
为了避免把推演包装成客户实测,这里采用一个明确标注的情景模拟:120人产品研发组织,包含产品、研发、测试、设计和客户成功团队;当前通过即时通信、表格和代码协作工具共同推进版本。本文没有把这组数字描述成真实企业的公开案例,也不代表任何产品的实际客户结果。
模拟基线设为:项目负责人每周花6小时整理状态;约22%的跨团队任务至少发生一次重复录入;阻塞从出现到进入管理视野平均需要2.4个工作日;项目周报中约30%的状态需要人工向成员二次确认。这些数值仅用来演示如何设计前后对比,企业应替换成自己的测量结果。
2. 观察顺序:不要先看“效率提升”,先找改善来自哪里
如果试点后汇报时间下降,原因可能是信息集中,也可能只是本周工作量少;如果阻塞更快暴露,可能是系统提醒有效,也可能是负责人临时增加了会议。评估时要把过程指标和结果指标放在一起,才能判断变化是不是工具带来的。
例如,可以记录任务创建后多长时间获得负责人确认、阻塞状态是否在24小时内更新、需求变更是否能回溯到评审结论。若这些过程没有改善,却只出现一周的周报时间下降,不能据此断言长期效率提高。
3. 用基线和试点值检验假设
在示意情景中,团队试点八周后,把每周状态整理时间由6小时降到3.5小时,重复录入比例从22%降到9%,阻塞进入管理视野的时间由2.4个工作日降到1.1个工作日。这里的数字是样本推演,不是已验证的产品效果;它们展示的是值得测量的方向,而非任何工具的承诺。
还应同时观察反向指标:成员每周额外录入时间是否增加,任务状态是否为了报表而被频繁改动,管理员是否需要大量手工清洗数据。如果管理者少花时间、执行者却多花两倍时间填表,效率只是从一个角色转移到了另一个角色。

4. 解释改善时,必须把组织动作也纳入因果链
系统上线通常会伴随流程负责人确定字段、团队重新讨论状态含义、管理者要求定期更新。这些组织动作本身就可能带来改善,不能把全部变化归因于软件。更严谨的做法是记录试点期间同步发生的流程调整、人员变化、项目规模变化和培训投入。
如果可能,可以选一个相似团队做同期对照:一个团队先使用新流程和工具,另一个团队维持原方式一段时间,再比较同类任务的变化。现实中未必能做严格实验,但至少应把差异写清楚,避免把观察结果误说成因果证明。
最有用的结论不是“某平台让效率提高了多少”,而是“哪种信息集中方式减少了哪一种等待,代价是什么,是否值得在更多团队复制”。这是管理层能用于下一步决策的证据。
七、按不同情况行动:先选一条最重要的链路
1. 如果你是100人以上研发组织
先围绕需求、开发、测试和发布定义一条标准交付链路,列清楚哪些字段是跨团队必需、哪些步骤允许团队差异。然后让 PingCode 与 Jira 等研发候选工具使用同一版本样本演示,着重检查权限、历史追踪、跨项目视图和配置治理。
试点应包括真实的一线成员,而不是只由项目经理和管理员参与。若团队有多产品线,最好选择一个流程有代表性、又不会牵动全公司交付的项目;通过试点确认统一口径后,再讨论模板复用和分批扩展。
2. 如果主要痛点是市场或运营任务失控
先选择一个明确的活动流程,例如新品发布或季度营销计划,列出审批节点、交付物、负责人和截止时间。用 Asana 与 ClickUp 等通用协作工具对比成员上手、跨部门交接、提醒方式和项目汇总,不要拿复杂研发流程作为主要考题。
观察的重点是任务是否能按时交接、审批是否有记录、素材版本是否容易找。若现有问题是需求经常临时变化,还要设计变更登记与影响评估规则;只增加一个工作管理工具,并不会自动让业务方停止临时插单。
3. 如果项目依赖和资源冲突是核心问题
先把关键里程碑、前置依赖、资源约束和计划基准整理出来,再试用 Microsoft Project 或其他具备相应计划控制能力的方案。一定要选真实项目数据做一次计划更新,确认延期后能否迅速看出受影响的后续节点。
同时制定实际进度更新节奏,例如每周固定更新时间、偏差达到某个阈值就升级。没有稳定更新机制,再精细的计划都无法反映实际状况。若团队还需要高频任务讨论,可评估计划系统与日常协作工具之间的职责边界,避免重复录入。
4. 如果已经有工具,只是团队不愿使用
暂时不要立刻采购替代品。先访谈不同角色,确认是操作复杂、流程不贴合、字段重复、权限不清,还是管理者只在汇报时才查看系统。抽样观察一次真实任务的处理过程,比再做一轮供应商演示更容易定位根因。
如果问题出在信息架构,删减不必要字段和重复空间;如果问题是管理机制,明确谁更新、谁验收、什么时候查看风险;如果是产品能力缺口,再用具体案例验证新工具是否真的解决问题。把根因分开,能避免把流程问题用软件采购掩盖。
5. 如果采购时间紧,压缩范围而不是省掉验证
时间紧时,最危险的做法是只看一次演示就全员切换。可以缩小试点范围,把候选缩至两款,选一个工作周期内能完成的真实场景,保留现有系统作为短期回退路径。试点不必覆盖所有功能,但必须覆盖最关键的任务创建、状态变更、交接和汇报。
对供应商提出书面问题清单,确认版本能力、服务范围、数据导出、迁移协助、权限与安全要求、续费规则和退出安排。没有回答清楚的事项列为风险,不要在合同签署后再假设它们会自然解决。

八、不同情况下的取舍与最后建议
1. 追求流程闭环,接受一定的治理投入
如果你的组织已经有稳定的研发协作方式,主要目标是让需求、研发、测试和交付信息更连续,可以优先评估 PingCode 与 Jira。取舍点在于:流程能力和扩展能力带来的收益,是否大于配置、培训、插件或迁移的维护成本。
选这条路时,先明确系统负责人和流程负责人不是同一角色。系统管理员维护配置与权限,业务负责人决定流程是否合理;若两种责任都没有人承担,再强的工具也会逐渐失去一致性。
2. 追求快速上手,接受专业流程能力有限
如果团队规模不大、任务类型以跨部门执行为主、研发链路较轻,可以优先考察 Asana 或 ClickUp。取舍点是使用门槛与流程深度:更直观的日常协作可能换来复杂研发关系或严密计划控制能力不足。
在这种情况下,应明确哪些任务必须进入系统,哪些临时沟通可以留在即时通信工具中。系统不必吞下所有信息,但关键决定、负责人和验收结果必须留下可回溯记录。
3. 追求计划精确,接受更新纪律要求
若延期的成本高、任务依赖清晰、资源冲突频繁,Microsoft Project 这类计划工具值得试用。取舍点是计划精度需要输入数据支撑,管理者必须投入精力建立基准、更新实际进度并解释偏差。
如果成员没有明确的更新责任,或者工作优先级每天都在变化,过度精确的计划可能带来虚假的确定性。先改善计划纪律,再增加计划工具的深度,通常更稳妥。
4. 追求全公司统一,接受分阶段治理
大型组织可能希望统一工作入口和管理口径,但“一次性统一所有部门”风险很高。更可行的取舍是先统一通用数据和管理原则,再按研发、运营、工程等场景建立受控模板。这样既能保留业务差异,也能让高层看到可比较的信息。
推广时按团队成熟度分批:先选择愿意参与、流程相对稳定的团队,再把试点模板迁移到相似团队。对差异过大的团队,允许独立流程,但要求说明差异原因和维护责任。
5. 给决策者的最终检查清单
在正式签约前,我会要求团队逐项回答以下问题。若几个关键问题仍然没有答案,应暂停扩展采购范围,而不是靠供应商承诺填补决策空白。
- 最要改善的三个业务结果是什么,当前基线如何测量?
- 候选工具是否用同一份真实样本走完核心工作流?
- 普通成员能否快速更新任务,负责人能否看出阻塞与风险?
- 配置、迁移、培训、集成和日常维护分别由谁负责?
- 关键数据能否导出,退出或更换工具时如何保留历史记录?
- 试点成功与失败的门槛是否在启动前已经写明?
- 产品版本、部署方式、权限、安全和价格是否以当期书面资料核验?
我对2026年项目管理工具选型的最终判断是:不要寻找“最强工具”,要寻找最少制造二次记录、最容易暴露风险、且组织有能力持续治理的工作系统。工具选得再完整,如果成员无法理解流程,最终也会回到表格和聊天;工具功能不求最多,只要把关键链路和决策信息接住,就能产生实际价值。
下一步可以从最近一个真实项目开始:用一页纸写清工作对象、关键节点、参与角色、当前等待时间和三个改善指标;再选两款最贴近场景的工具做同样的两周试点。把试点数据、成员反馈和维护投入放在一起复盘,决定继续、调整还是退出。这个小范围验证,通常比一场宏大的功能演示更接近正确答案。
常见问题解答(FAQ)
1. 2026年对比5款项目管理软件,应该优先看哪些指标?
我准备给团队挑一款项目管理软件,发现每家的功能清单都很长,光看功能数量很难判断谁更适合。我更想知道,实际试用时应该用什么标准横向比较,才能避免被演示效果带偏?
别先比功能数量,先让5款工具跑同一条真实流程:需求提出、任务拆分、负责人确认、进度更新、延期提醒和复盘。流程相同,才看得出差异究竟来自工具,还是来自演示场景。可以用100分制做初筛:流程匹配度30分、协作与权限20分、报表可用性20分、集成能力15分、总拥有成本15分。
每项都要求试用者完成具体操作并记录耗时;无法在试用中验证的功能,不要仅凭销售演示给高分。尤其要区分“有报表”和“报表能指导行动”:如果负责人仍要每周手工汇总表格,工具虽然能展示数据,却未必减少管理成本。
2. 小团队和中大型团队选择项目管理工具的侧重点有什么不同?
我所在的团队规模不大,但协作任务越来越多,担心现在选得太简单,过半年又要迁移。我也不确定是不是应该一步到位买功能更全的平台,还是先用轻量工具解决眼前问题。
小团队通常先看上手成本:成员能否在短时间内完成建任务、更新状态和查看优先级。若需要专人维护模板、字段和流程,功能再多也可能变成额外工作。跨部门或多项目团队则更需要权限、依赖关系、统一视图和可追溯的变更记录。
一个实用判断是:当负责人每周反复花时间追问进度、合并多个项目表,或不同团队对状态定义不一致时,就该把治理能力纳入选型,而非只看任务看板。不要单凭人数决定复杂度。用实际协作链路判断:如果一个任务经常跨团队交接,流程和权限的重要性往往高于团队总人数。
3. 项目管理软件里的AI功能,怎么判断是否真的能提升效率?
我看到不少工具把AI摘要、自动生成任务和智能提醒作为卖点,但这些功能看起来都很相似。我想知道怎么验证它们有没有帮团队省时间,而不是只是多了一个需要检查的输出。
把AI功能放进真实工作流测,不要只看一次演示。可抽取20至30条已完成的任务描述,让工具生成摘要或子任务,再由实际负责人检查遗漏、错误和修改时间;涉及客户承诺、期限或责任人的内容尤其要人工核验。试用前先记录基线,例如每周整理会议结论耗时、任务创建耗时和信息返工次数;试用两周后用同口径复测。
只有节省的时间超过审核和纠错时间,且重要信息没有明显漏项,才算有效提升。如果团队资料权限复杂,还要确认AI能否遵循原有访问权限。能生成内容不等于能安全地使用全部项目资料。
4. 从旧工具迁移到新项目管理平台前,应该先检查什么?
我担心换工具时,任务、附件和历史讨论迁过去后会缺字段或丢上下文,最后还得靠成员手工补录。我想知道迁移前怎么做小范围验证,也想避免只算软件订阅费、不算实际切换成本。
先盘点数据对象:项目、任务、负责人、状态、截止时间、附件、评论和权限分别能否导出、映射与回查。不要只抽查任务总数;选一组包含延期、跨部门协作和多个附件的复杂任务,逐项核对字段与历史记录。建议先用一个小团队或一个完整项目试迁移,记录清洗数据、配置流程、培训成员和修复问题分别花了多少时间。
总成本应包括订阅费、实施与培训工时、并行运行成本,以及退出时的数据导出限制。试点通过后再设切换日期,并保留一段只读回查期。若关键字段无法稳定映射,先调整数据规范,通常比迁移后逐条补救更省力。
文章包含AI辅助创作:2026年效率之选:5大智管工软件工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/246634
读者评论
把雷达图标注为情景评分而非实测排名,这点比较重要。选型时最好按自己团队的工作目标重新赋权,不然总分很容易掩盖实际差异。
文中提到100人以上团队要统一核心字段、允许受控差异,很贴近实际。流程完全统一容易被绕开,放任各团队自定义又会让跨项目报表失去可比性。
我觉得试用时让普通成员完成真实任务,比只看管理员演示更有参考价值。尤其要检查负责人、阻塞原因和验收结果能否顺手记录,否则系统上线后还是会回到群聊和表格。
