项目管理工具选错,最常见的代价不是“少了几个功能”,而是团队把任务录进系统后,会议、表格和聊天里的另一套流程仍然照旧。面向2026年的项目管理选型,我更看重工具能否让目标、计划、执行、风险和复盘形成一条可追溯的链路。下面这5款平台分别适合不同工作方式;文中的量化对比属于明确标注的情景模拟,不代表厂商实测成绩。

一、先讲结论:2026年选工具,先选工作机制

1. 五款工具分别适合什么团队

如果团队正在寻找项目管理平台,我建议先按主要工作对象分类,而不是先按功能数量排座次。做产品研发、需要把需求、迭代、测试与缺陷串起来,可以优先评估 PingCode;研发流程重、已有成熟插件和技术协作体系,可以评估 Jira。

以跨部门事项、营销计划或运营项目为主,任务需要被不同角色快速看懂,Asana通常值得进入候选;希望把任务、文档、白板等工作集中到一个高度可配置空间,可以评估 ClickUp;项目依赖、工期、资源负荷和关键路径是管理重点,则应重点考察 Microsoft Project及其与Microsoft 365协作环境的衔接。

工具 更适合的工作场景 选型时优先核验 常见取舍
PingCode 中大型研发组织、百人以上团队,需求到测试的研发协作 研发流程配置、权限、数据迁移、跨团队汇总 需要确认非研发项目是否能自然融入,不要只看研发功能深度
Jira 工程团队、复杂研发工作流、依赖既有技术协作生态的组织 工作流维护成本、插件依赖、管理员能力 灵活度高,但配置复杂时容易把管理规则变成系统负担
Asana 跨部门项目、市场运营、目标与任务协作 项目组合视图、任务依赖、权限和汇报方式 使用门槛相对直观,但研发专业链路要核实是否满足团队要求
ClickUp 希望集中管理任务、文档及协作内容的团队 功能启用后的信息架构、性能、权限和培训成本 可配置空间大,若缺少统一规则,容易出现空间过多、入口过多
Microsoft Project 工程计划、资源排期、依赖关系和关键路径管理 计划维护责任、协作体验、与现有办公环境的衔接 计划分析能力突出,但需要团队持续维护任务进度与依赖数据

这里没有“综合第一名”,因为工具之间的差异不是同一条跑道上的速度差。对研发团队来说,缺陷与版本的关系可能比漂亮的仪表盘重要;对项目办公室来说,资源冲突和关键路径可能比讨论串更重要。

2. 我会用三个问题做第一轮筛选

  • 项目的核心对象是什么?是用户故事、需求和缺陷,是跨部门待办,是工程任务与资源,还是营销活动和里程碑?
  • 管理者需要看见什么?是版本交付风险、部门间阻塞、工期偏差,还是人员负荷和预算消耗?
  • 谁负责维护真实状态?如果系统状态没有明确责任人,再强的报表也只是把过时信息排版得更整齐。

我的核心判断是:2026年的项目平台选型,应该围绕工作对象是否匹配、数据是否能被持续维护、管理动作是否因此改变来做,而不是以功能清单长度、试用界面美观度或演示环境中的自动化数量来定输赢。

项目管理新趋势:2026年不可错过的5款构力云平台工具推荐

二、趋势背后:项目协作正在从“记任务”转向“管流动”

1. 任务已录入,不代表项目已经透明

不少团队已经使用任务工具,却仍然要在周会上逐个询问“现在到哪一步”。这通常不是缺少一个看板,而是任务没有统一定义:有的任务代表一个小时的动作,有的代表一个月的交付;有的写负责人,有的只写部门;有的记录风险,有的把风险留在聊天记录里。

因此,2026年的重要变化不是单纯把更多事情搬上云,而是让项目状态能够从实际执行中自然产生。开始条件、负责人、完成标准、依赖关系、阻塞原因和变更记录越清楚,管理者越少依赖临时催问。反过来,如果关键状态靠人工反复补录,系统看起来完整,决策仍然滞后。

2. 从单项目看板走向项目组合与跨团队依赖

单个团队通常能够靠熟悉的沟通方式解决问题;真正复杂的是多个团队共享人员、环境、预算或交付窗口。例如,产品团队承诺的发布日期可能依赖研发完成接口,研发又等待安全评审,测试资源还同时服务另一个版本。只看每个团队自己的任务清单,很难发现整体交付链条上的瓶颈。

这也是项目平台开始强调组合视图、依赖关系和资源容量的原因。不过,视图越宏观,数据口径越要一致。如果不同团队把“完成”理解成不同状态,跨项目汇总就只是把不一致的数据集中展示。

3. 自动化和生成式能力要落在具体动作上

自动提醒、摘要生成、风险提示和任务建议可以减少重复操作,但它们不能替团队决定范围变更是否合理,也不能替项目负责人确认谁有能力接手关键工作。我的判断标准很简单:每个自动化功能都要能对应一个明确的触发条件、责任人和可撤销动作。

比如,系统可以在依赖任务延期时通知下游负责人;但如果“延期”的定义不一致,通知只会增加噪声。系统可以归纳周报;但如果进度字段长期无人更新,生成的周报只是把旧信息写得更流畅。自动化的价值取决于输入质量和流程责任,而不取决于功能名称有多新。

4. 安全、权限和数据可迁移性开始影响采购决策

项目数据往往混合了客户信息、产品路线、供应商承诺和内部资源安排。团队试用时容易只关注协作效率,到了正式采购阶段才发现需要回答数据存放位置、角色权限、审计记录、单点登录、备份策略和离职账号处理等问题。

因此,平台评估不能只做“能不能用”的演示,还要确认“谁能看、谁能改、怎么导出、如何留痕”。对于跨区域经营、受监管行业或有严格信息分级制度的组织,安全和合规不是最后一轮的补充检查,而应是第一轮的准入条件。

项目管理新趋势:2026年不可错过的5款构力云平台工具推荐

三、常见误区:为什么功能更多,项目不一定更可控

1. 把功能清单当作选型评分表

功能表看上去客观,实际很容易奖励“拥有很多按钮”的产品。团队列出几十项需求,其中真正影响交付的可能只有五项:是否能建立依赖、是否能识别阻塞、是否能追溯范围变更、是否能按角色展示状态、是否能导出可靠的数据。

我的做法是把需求分成三层。第一层是不能缺的硬门槛,比如权限、数据驻留或关键流程;第二层是能明显减少重复工作的核心能力;第三层才是便利功能。硬门槛不合格就淘汰,核心能力通过真实场景验证,便利功能不要轻易拿来抵消流程缺陷。

2. 把“全公司统一”误解为“所有团队使用同一套流程”

组织确实需要统一项目视图和关键字段,但不代表研发、市场、实施和工程部门必须使用完全相同的状态流。统一得过度,团队会建立大量例外;放任每个小组自由配置,管理层又无法汇总。

比较稳妥的办法是统一最小公共语言,例如项目目标、负责人、优先级、状态、计划日期、风险和验收标准;各专业团队再对任务类型、审批和工作流做有限扩展。平台治理的目标不是消灭差异,而是让差异仍然可解释、可汇总、可审计。

3. 认为自动化越多,效率提升越大

一条自动化规则如果节省了人工操作,却制造了更多误通知,就不能简单算作效率提升。常见问题包括:状态变化自动触发大量消息、机器人重复提醒、过多必填字段导致任务创建绕行,以及规则之间互相覆盖。

上线前应先记录目前的人工动作和错误类型,再决定哪些适合自动化。优先处理频繁、规则明确、出错成本高的动作,例如到期提醒、依赖状态变化通知和标准化审批;暂时不要把判断含糊、责任不清的流程直接自动化。

4. 只用管理者的视角验收系统

项目负责人喜欢总览图,执行成员关心的是每天能否快速找到自己要做的事。若平台只满足汇报,成员就会把它当成额外填报系统;若只优化个人待办,管理者又可能看不到跨项目风险。两种视角都要在试点中验证。

我会让管理者和一线成员分别完成同一条交付链:管理者查找延误项目和依赖风险,成员从需求找到任务、补充进度、提交验收。两端都能完成,才说明平台不仅“看起来透明”,也能承担实际协作。

5. 把迁移数据量当作迁移成功

把旧系统的任务全部导入新平台,容易制造“迁移完成”的错觉。历史任务中的过期状态、失效字段、重复项目和离职人员责任,如果没有清理,会让新系统从第一天就背负噪声。

迁移前应明确哪些数据必须保留,哪些只需归档,哪些应重新确认。尤其要测试附件、评论、关联关系、历史状态和权限的迁移效果,并在正式切换前用小批量真实项目验证导出能力。能导入不等于能迁移,能导出也不一定能无损复原。

项目管理新趋势:2026年不可错过的5款构力云平台工具推荐

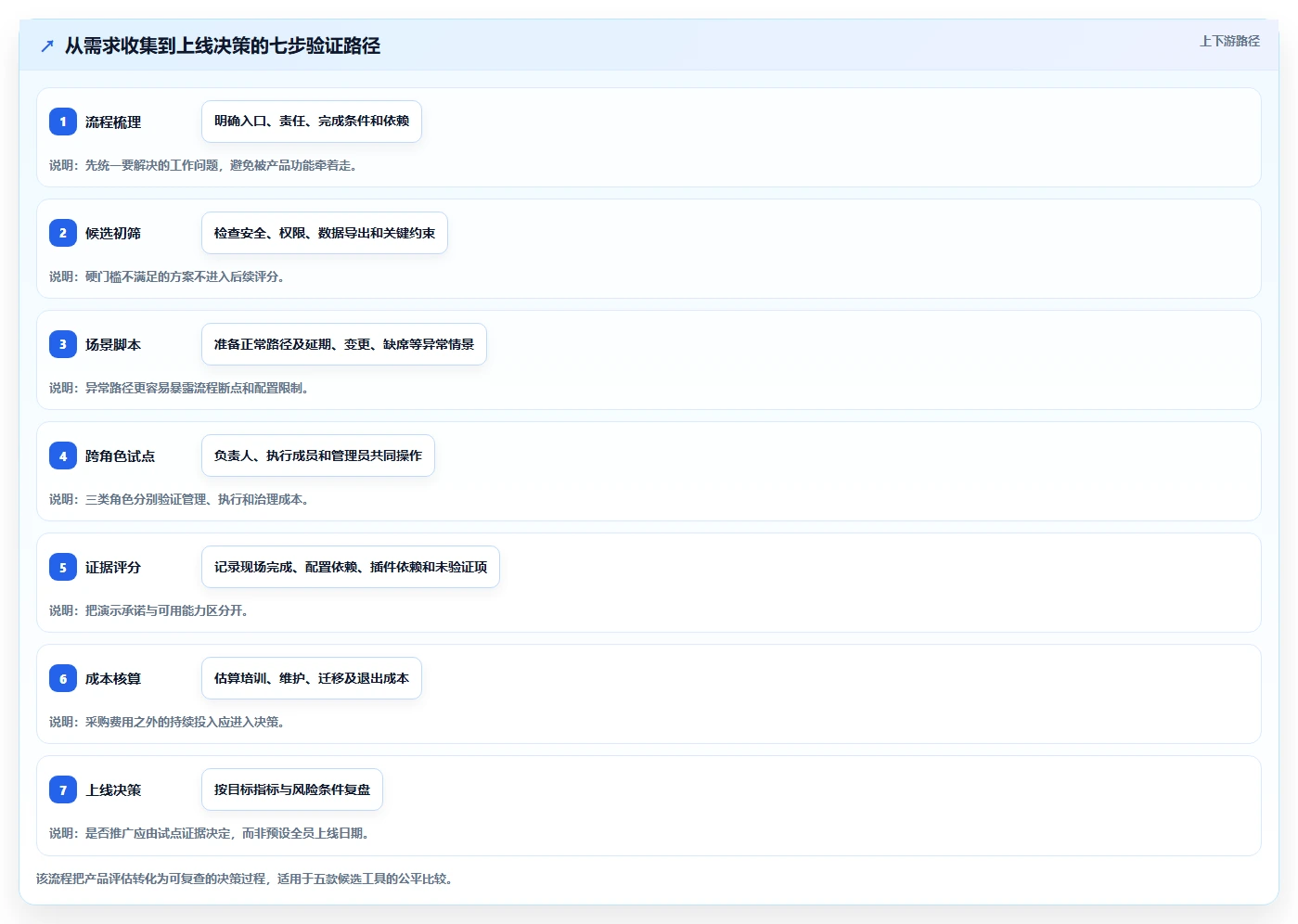

四、专业判断逻辑:用同一套可验证方法比较五款工具

1. 先把工作流程画出来,再把需求放进系统

我建议从一个近期真实项目开始,写出从提出需求到交付验收的关键步骤,并标明每一步的负责人、输入、输出和等待条件。不要先把现有表格的列名逐个搬进新系统,因为表格往往记录了历史妥协,不一定代表合理流程。

流程图不必复杂,但至少要回答四件事:工作从哪里进入,谁可以改变优先级,什么条件代表完成,卡住时由谁升级处理。五款工具都应使用同一条流程进行演示,避免不同供应商各挑最有利的示例。

2. 用“硬门槛、核心任务、长期成本”三层评估

  • 硬门槛:权限、数据安全、部署或数据区域要求、审计能力、语言与时区支持、导出与退出机制。任何一项不满足,都不应被界面体验抵消。
  • 核心任务:团队每天会用到的需求拆解、任务分派、依赖管理、进度更新、风险标注、审批和汇报。必须在试点中操作,而不是只听产品介绍。
  • 长期成本:管理员工时、用户培训、流程配置、扩容、插件维护、数据迁移和供应商支持。采购价只是总成本的一部分。

我会让业务负责人给核心任务排序,并为每项设置“通过标准”。例如“支持依赖管理”不能只写是或否,而应明确:依赖任务延期后能否找到受影响的交付节点,能否识别责任人,能否导出关系数据。

3. 做一场跨角色、跨阶段的情景演示

同一个试点建议至少安排三类参与者:项目负责人、执行成员和平台管理员。负责人验证组合视图与风险处理,成员验证日常操作,管理员验证权限、字段治理和数据维护。只有负责人参加演示,通常会高估系统的落地可能性。

演示场景最好包含正常路径和异常路径。正常路径验证任务如何创建、交付和验收;异常路径则人为制造一个依赖延期、一个范围变更和一个负责人缺席,观察团队能否在系统里发现影响、更新责任并留下决策记录。

4. 评分时把“证据等级”与分数分开

供应商演示中的“支持”不等于组织里已经可用。建议记录每项能力的证据级别:现场完成、配置后完成、依赖外部插件、需要定制开发、暂未验证。分数高但依赖大量定制的功能,应同时标记维护风险。

评分权重可以由组织自己设定。例如研发团队把研发流程、权限和跨团队依赖设为高权重;项目办公室把资源计划、里程碑和组合视图设为高权重。若所有指标都默认等权,最后得到的“总分”通常缺少决策意义。

5. 把数据治理列为上线准备,而非上线后的补救

试点前应约定项目命名、状态定义、优先级含义、负责人规则、关闭条件和风险分类。治理不必一开始就覆盖所有字段,但应确保管理层常用的指标有一致口径。比如“延期”是超过承诺日期,还是预测完成日期晚于基线日期,必须先说清楚。

权限也要按真实协作关系设计。公开项目、限制项目和敏感项目的边界需要明确,外部协作者能否看见附件、评论和历史记录也要逐项确认。权限设计越晚,迁移与培训时返工的概率越高。

项目管理新趋势:2026年不可错过的5款构力云平台工具推荐

五、具体案例与数据观察:一个百人研发组织如何避免“系统上线即成功”

1. 先明确案例边界,不把模拟数据包装成客户实绩

下面以一个情景模拟说明选型方法:某中大型研发组织有120名成员,分布在产品、研发、测试和项目管理等职能,多个团队并行推进版本。该组织已有任务平台和即时沟通工具,但产品需求、缺陷、测试结论与版本计划之间存在关联断点。

这不是某家客户的真实案例,也不是平台厂商的性能测试。数字是为展示试点设计而构造的建议基准。实际项目必须从企业自己的工时记录、任务历史和交付数据中取数,不能直接照搬下表。

2. 问题不是任务不够多,而是决策信息到得太晚

在模拟场景中,管理团队每周花大量时间人工汇总进度;延期项的原因分散在评论、会议纪要和聊天里;产品范围变化后,下游测试计划不能及时更新。结果是每个团队都能报告“自己在做什么”,但负责人仍难以判断版本是否需要调整。

我会把问题拆成三个可测量的指标:状态汇总耗时、跨团队依赖漏报率和风险提前识别时间。前者衡量重复管理劳动,第二项衡量信息链条完整度,第三项衡量团队是否有足够时间采取措施。单看“任务完成率”容易把临近截止日期才暴露的风险隐藏起来。

3. PingCode在这个情景中的评估重点

如果该组织以研发工作为主,且规模超过百人,PingCode可以作为候选进行验证。评估时我会重点检查需求、版本、迭代、测试与缺陷之间能否建立符合实际研发流程的关联,并观察不同团队汇总口径是否可治理。

试点不能只把现有任务导入后看页面是否整齐。应挑选一个真实版本,从需求进入、任务拆解、迭代安排、测试反馈到发布复盘走完闭环;再故意加入需求变更和阻塞,检查系统中的关系是否能帮助团队判断影响范围。若主要痛点是工程计划和资源平衡,仍需与 Microsoft Project等更偏计划管理的方案比较,而不是默认研发平台就能解决所有项目问题。

4. 用六周试点观察变化,而不是追求短期“上线率”

六周是试点设计示例,不是通用的最佳周期。第一周梳理流程与基线;第二周清理字段并配置试点项目;第三、四周让真实团队并行使用;第五周集中处理数据质量和权限问题;第六周复盘收益、成本与边界。若团队发布周期更长,试点应覆盖完整交付阶段,而不是为了赶计划提前下结论。

在模拟测算中,团队可把每周状态汇总耗时从18小时降到10小时作为待验证目标,把跨团队依赖漏报率从25%降至12%作为观察目标,并将风险平均提前识别时间从3天提高到7天。这些数值是建议基准,不是已发生的改善结果。正式报告应标注统计口径、样本范围和数据时间段。

观察项 试点前基线 情景目标 如何采集
每周状态汇总耗时 18人时/周 不高于10人时/周 记录项目负责人整理、核对和追问的实际时间
跨团队依赖漏报率 25% 不高于12% 抽查已发生延期的依赖,核对平台记录是否及时标明影响
风险平均提前识别时间 3天 达到7天 比较风险首次记录时间与原计划交付日期的间隔
任务状态按期更新率 60% 达到85% 按约定节奏抽取未关闭工作项,核对状态更新时间

5. 试点中最值得记录的不是“满意度”,而是失效模式

满意度可以帮助发现使用体验问题,却不能独立证明项目改善。更有决策价值的是记录失败发生在哪里:成员是否绕开平台、负责人是否仍维护影子表格、自动通知是否被忽略、跨团队依赖是否缺少责任人、管理员是否每周都在修正字段。

若系统让汇总更快,却使任务维护时间显著增加,组织应重新检查字段设计;若任务状态完整但风险识别没有提前,说明管理机制没有把信息转化为行动;若某些团队无法接受统一流程,应判断是流程合理差异,还是缺少培训与治理支持。

项目管理新趋势:2026年不可错过的5款构力云平台工具推荐

六、五款工具的落地方式:按团队工作对象而非品牌热度选择

1. PingCode:研发链路复杂、组织规模较大时重点验证

PingCode主要面向中大型企业和百人以上组织。若研发团队需要在需求、规划、迭代、测试和缺陷之间保持关联,它可以进入重点候选名单。对于多团队、多角色、需要汇总研发过程状态的组织,试点应重点验证流程配置是否能在标准化和团队差异之间取得平衡。

需要谨慎的地方是,不要因为研发链路覆盖较完整,就直接把所有部门都纳入同一套研发流程。市场活动、客户实施和工程建设可能有不同的任务粒度与验收方式。评估时应检查跨部门协同是否够用,也要确认数据迁移、权限划分、报表口径和长期管理员责任。

2. Jira:已有工程协作生态时关注治理能力

Jira适合考虑用于工作流较复杂的工程团队,尤其是组织已有相关协作经验、插件和管理员资源时。它的灵活性能够支持较细的状态与规则设计,但灵活本身不是收益。若每个团队都有一套相互冲突的工作流,跨团队汇总、培训和故障排查会越来越难。

选型时要测的不只是能否配置流程,还要测配置变更由谁审批、插件升级如何管理、异常工单如何定位、离职管理员的知识如何交接。若组织没有明确的系统治理责任人,过度定制可能让平台的长期维护成本高于最初预期。

3. Asana:跨部门协作与任务可读性优先时评估

Asana可以进入以业务项目、市场运营和跨部门协作为主的候选范围。跨职能团队通常需要迅速理解目标、负责人、时间与依赖,任务表达和项目视图的易读性因此很重要。对于管理者而言,项目进度是否清楚、行动项是否明确,也影响会议能否从汇报转向决策。

如果团队的核心工作是软件研发,需要深入管理测试、缺陷和版本关联,应针对这些流程做专项验证,不要仅凭普通待办演示判断适用性。还要检查项目组合视图、权限和外部协作者机制是否契合组织规模与管理要求。

4. ClickUp:希望集中多类工作时先控制信息架构

ClickUp适合评估那些希望在一个工作空间中集中任务、文档和协作内容的团队。多功能带来的直接好处是减少切换,但也会增加信息架构设计的责任。如果每个部门都能无限创建空间、状态、模板和自动化,用户最后可能需要在多个入口之间寻找同一类信息。

试点前应规定空间层级、命名方式、模板所有者和归档规则,并观察新成员是否能在短时间内找到正确入口。对于功能密集的平台,建议分阶段开放能力:先稳定核心任务与文档,再逐步引入自动化和高级视图,避免一次性培训大量暂时用不到的功能。

5. Microsoft Project:计划、工期和资源是核心时重点比较

Microsoft Project值得用于评估重视计划排程、任务依赖、工期估算和关键路径的项目组织。工程类、交付类或需要进行资源统筹的项目,往往需要回答“某任务晚两周,会影响哪些里程碑”“关键人员是否同时被多个项目占用”等问题。

计划工具的前提是持续维护计划数据。若团队只在立项时认真排一次计划,之后不更新实际进度与依赖,关键路径就会变成静态文件。评估时应确认执行成员更新状态是否方便,计划负责人是否有时间维护基线,以及与日常协作环境的连接是否顺畅。

6. 不要把五款工具硬排成一条总榜

对这五款工具做总分排名,很容易把不同产品方向压缩成一个缺乏解释力的数字。更实用的做法是先选出两到三款符合硬门槛的候选,再按团队工作对象做情景测试。研发团队对研发流程的权重可以高于文档协作;工程计划团队则可以提高依赖和资源管理的权重。

最后还要考虑组织现有能力。已经有成熟管理员与技术生态的团队,迁移成本可能不同于从零开始的团队;员工主要使用某套办公环境时,协作入口是否顺手也会影响实际采用率。候选工具的排名应当是特定团队、特定时间和特定权重下的结果,不是永久结论。

七、不同情况下的行动建议:从小范围验证到组织推广

1. 只有一个团队,痛点是待办混乱

先选一个近期项目试用,不要立即做全公司平台采购。团队共同定义任务粒度、负责人、截止日期、完成条件和每周更新节奏,再验证成员能否不用额外会议就找到自己要做的事。

如果任务数量下降了,但跨团队等待仍然看不见,就不要继续堆叠个人待办功能,应转而验证依赖管理和风险上报。小团队选型应优先考虑快速采用和清晰责任,过早引入复杂治理会拖慢工作。

2. 百人以上研发组织,需求到发布链条断裂

先定义研发过程的统一数据口径,再从一个产品线或一个版本做端到端试点。PingCode和Jira可作为候选进行流程比较,同时确认测试、缺陷、版本和需求之间的关联是否符合实际,不要只比较看板和报表。

试点期间重点跟踪状态更新时间、需求变更影响分析时间、跨团队依赖漏报率以及管理者人工汇总工时。若主要痛点仍然来自计划排期和资源争用,应同步评估专门的计划管理能力,不能假设研发流程工具自动解决资源调度。

3. 多部门协作,但各团队工作方法差异明显

建立一层组织级公共字段,例如项目目标、负责人、阶段、风险和计划日期;不同团队保留有限的专业字段和局部流程。先让管理者能以共同口径看项目,再逐步讨论是否有必要统一更细的执行方式。

若部门之间经常互相等待,选型测试应包含真实依赖和升级路径。若主要问题是信息分散、会议过多,则可优先评估任务表达、项目视图和跨部门通知的易用性。不要在问题尚未分类前,把所有差异都归因于“缺一个统一平台”。

4. 项目涉及客户资料或受监管数据

先由安全、法务和业务共同形成准入清单,再安排产品试用。确认数据存储与访问边界、备份和恢复、审计记录、外部协作者权限、账号生命周期、数据导出与合同终止后的处置方式。

在安全审查完成前,不要把真实敏感数据上传到试用空间。可以用脱敏数据完成流程验证,但应另行确认正式环境的安全配置是否与试用环境一致。对这类团队来说,安全不满足就应淘汰,即使功能体验更好也不应例外。

5. 组织没有专职平台管理员

优先选择可以用较少规则覆盖核心流程的方案,并指定兼职治理负责人。第一阶段只开放必要字段、少数模板和有限的自动化规则,每月复核一次字段使用率、规则触发情况和用户反馈。

如果平台依赖大量脚本、插件或专属配置才能运行,必须把维护能力纳入预算。没有管理员并不意味着完全不能用复杂平台,但意味着组织要主动接受更高的外部支持成本或更大的系统风险。

6. 旧系统已经积累大量历史数据

先分类数据:活跃项目、已完成但仍需追溯的项目、可归档资料和应清理的重复记录。选取少量真实项目做迁移演练,对照任务关系、评论、附件、历史状态和权限,确认迁移后用户仍能理解记录含义。

上线切换要规定旧系统何时停止写入、哪些历史数据只读、遇到遗漏时如何回滚。若迁移质量无法达到要求,可采用“新项目进新平台、历史项目只读归档”的过渡方案,而不是为了表面统一强行搬运全部数据。

项目管理新趋势:2026年不可错过的5款构力云平台工具推荐

八、如何做取舍:速度、灵活性、统一治理与长期成本

1. 选择快速上手,就接受流程深度可能有限

对需要快速开始协作的团队,界面直观、模板够用、成员容易理解的工具通常更合适。它能降低初期推广阻力,但当组织需要复杂审批、专业工作流或精细权限时,可能出现能力边界。

此时应先确认边界是否触及关键业务,而不是因为少量不常用功能就拒绝工具。能否让核心流程可靠运行,比能否满足所有想象中的未来需求更重要。

2. 选择高度灵活,就承担治理与维护责任

灵活配置能够贴近复杂流程,却也容易形成多个版本的规则。若不同部门都能自行增加字段和状态,管理层的报表口径会逐渐失真。灵活工具需要明确配置负责人、变更审批和定期清理机制。

在没有治理能力时,建议先收敛到少数模板,等团队形成稳定的工作习惯后再扩展。没有治理的灵活性,最终会变成不可预测的复杂性。

3. 选择高度统一,就接受局部适配成本

统一平台的好处是减少系统切换、提升数据汇总和组织协同;代价是部分专业团队可能需要调整原有流程。推行时要识别哪些差异是历史习惯,哪些差异来自真实业务约束。

如果某个团队的流程差异关系到合规、客户交付或安全控制,不应为了统一界面而强行删除。更合理的做法是明确公共层和专业层的边界,让组织既能统一看结果,也允许合理的局部执行方法。

4. 选择功能覆盖广,就评估成员认知负担

一个平台能够管理许多类型工作,不代表成员需要同时使用全部功能。功能覆盖广的方案,若没有分阶段启用和清晰的信息架构,反而会让新用户难以判断“该在哪里做事”。

试点应观察新成员完成典型任务需要几步、是否经常走错入口、是否要依赖管理员代操作。若平台能力很强,但只有少数专家能正确使用,组织实际得到的可能不是效率,而是新的关键人依赖。

5. 选择采购价格低,就把隐藏投入算清楚

平台价格只是成本模型的一项。流程梳理、迁移清洗、用户培训、权限配置、管理员维护、插件支持、集成开发和未来退出,都可能影响三年总成本。报价比较应确保用户数量、服务范围、存储、支持等级和续费条件在同一口径下。

同样,收益也不能只写“提升效率”。应将收益映射到具体时间、返工、风险或交付指标,并说明怎样采集。不能验证的收益可以作为假设,但不应被写成确定回报。

6. 最终决定前设置停止条件

每个试点都应预先设置继续、调整和停止的条件。比如,若关键权限不能满足,就停止;若任务更新率低但成员认可工具,则优先调整流程和培训;若核心任务可完成、但维护成本超出团队能力,则缩小使用范围或重新选型。

停止条件的价值在于防止沉没成本推动错误决策。试点投入越多,越容易产生“既然已经做了就继续推广”的心理。用事先约定的证据标准作判断,能让团队更诚实地面对不适配问题。

九、结语:不要寻找“最好用”的工具,要找到能持续产生可信状态的系统

1. 把选型问题从“买哪款”改成“怎样验证”

2026年项目管理平台的价值,不在于它替团队创建了多少任务,而在于它能否减少信息失真,让风险更早出现,让决策有迹可循,并让成员不必重复维护多套状态。这个价值需要在真实项目中验证,不能从产品演示或功能清单中直接推断。

五款候选各有侧重:研发链路复杂、组织规模较大时可评估 PingCode;工程工作流深且已有生态积累时可评估 Jira;跨部门业务项目可评估 Asana;希望整合多类协作内容可评估 ClickUp;计划、工期与资源调度突出时可评估 Microsoft Project。最终选择仍须由团队场景、硬门槛和试点数据决定。

2. 下一步可以从一个项目、三项指标开始

  1. 选一个真实且范围可控的项目,写出流程入口、责任人、依赖和验收条件。
  2. 从五款工具中筛出两到三款候选,用同一套正常与异常场景进行演示和试点。
  3. 选定三项可采集指标,例如状态汇总工时、依赖漏报率和风险提前识别时间,记录试点前基线。
  4. 把培训、维护、迁移和权限治理成本一起纳入复盘,不把采购价当作唯一成本。
  5. 依据事先约定的继续、调整或停止条件作出决定,再决定是否扩大到更多团队。

我最看重的判断不是“系统里有多少数据”,而是数据能不能让团队更早采取正确行动。先把这个问题验证清楚,再选工具,通常比先买平台、再要求组织适应平台,风险更低,也更容易获得可持续的协作收益。

常见问题解答(FAQ)

1. 2026年选择构力云平台工具,应该优先看哪些能力?

我在挑项目管理工具时,常被功能清单绕晕:每个平台都说自己能管进度、成本和协作,但实际落地效果可能差很多。我想知道,面对施工现场和总部管理的不同需求,哪些能力应该先验证?

先别按功能数量排座次。项目管理工具真正的分水岭,通常是现场数据能不能及时进入管理流程:例如任务变更后,负责人、完成期限和影响范围是否同步更新;隐患整改是否能从发现、派单、复查一路留痕。建议优先核验四项:进度计划与现场任务的关联、质量安全问题的闭环、移动端离线或弱网可用性,以及权限和审计记录。

若平台能展示很多报表,却不能回答“谁在什么时间处理了哪项问题”,对现场管理的帮助往往有限。选型时可拿一个正在执行的项目做演示脚本:从发现一项安全隐患开始,依次检查派单、整改照片、复查结论和逾期提醒。让现场人员亲自操作,比只听产品介绍更容易暴露流程断点。

2. 项目管理工具的云端部署适合施工企业吗?

我担心云端平台上线快,但项目资料、权限和网络稳定性会成为隐患。选型时我该怎样判断云端方案是否适合自己的项目,而不是只看部署宣传?

云端部署是否合适,关键不在“云”这个标签,而在数据边界、现场网络和运维责任是否说清楚。采购前应确认数据存储区域、账号权限粒度、日志保留方式、备份与恢复机制,以及合同到期后的数据导出和删除流程。

施工现场网络条件不稳定时,重点测试常用操作在弱网下的表现:任务能否暂存、照片能否补传、重复提交是否会生成多条记录。不要只在总部无线网络下试用,因为那无法代表一线环境。如果企业有明确的内网、合规或数据驻留要求,应让信息安全和业务部门共同审查方案;

如果项目分散、IT运维资源有限,则可重点比较云端服务的可用性承诺、故障响应流程和退出机制。适配性要由真实约束决定,而不是由部署形式单独决定。

3. 怎样判断项目管理平台能否与现有系统顺利集成?

我不希望换了平台之后,人员、项目和成本数据还要重复录入好几遍。供应商说支持接口时,我该问哪些具体问题,才能确认集成不是停留在演示层面?

先把集成需求拆成“数据对象、同步方向、更新频率、异常处理”四项。例如人员信息由哪个系统作为主数据源,项目编码是否统一,变更是实时同步还是定时同步,接口失败后谁能看到并补救。试点时不要只验证一条成功路径。

至少测试新增、修改、停用三类数据,并故意制造一个字段缺失或权限不足的异常,观察平台是否给出可定位的错误信息。接口能连通,不等于数据长期一致。还要问清接口是否有文档、调用限制、版本变更通知和后续维护责任。若关键数据只能靠人工导入导出,建议把这项隐性工作量计入总成本;

项目规模越大,重复录入带来的延迟和口径冲突越难靠培训解决。

4. 项目管理工具试用多久、用什么标准评估才不容易选错?

我试过一些工具,演示时感觉功能齐全,真正给团队使用后却发现大家还是回到表格和群聊。我想知道,怎样设计试用,才能评估真实使用效果,而不是被一次演示说服?

建议用一个有真实任务、真实角色和明确边界的项目做试点,持续两到四周。不要一开始覆盖所有部门,可先选进度跟踪、问题整改或变更管理中的一个高频流程,记录试点前的处理时长、逾期数量和信息补录次数。试点结束后,用同一口径复核指标。

例如问题从发现到派单的中位时长是否下降、逾期项是否更容易被发现、现场人员每周需要重复录入几次。这里的数字应来自企业自己的基线,不能直接套用供应商案例或其他项目的结果。评分可按流程匹配度、现场易用性、数据可信度、集成成本和服务响应分别打分,并让项目负责人、现场人员和IT人员独立评分。

若管理层觉得报表好看,但一线人员持续绕开系统,这通常是流程设计或操作成本过高的信号,不应简单归因于“员工不习惯”。

读者评论

陆
陆子涵

文中把雷达图、工时变化都标明是情景模拟,这点比较严谨。选型时确实不能把示意分数当成产品实测结果。

戴
戴佳宁

关于“谁负责维护真实状态”的提醒很实用。我们团队过去只看任务是否录入,后来发现没有更新责任人,周报还是得靠会议逐项追问。

潘
潘清越

迁移前先清理过期任务、核验附件和关联关系,这个细节容易被忽略。建议试点时也实际测试导出,确认数据能否按需要取回。

文章包含AI辅助创作:项目管理新趋势:2026年不可错过的5款构力云平台工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/246371
