2026年挑选进度网络图软件,最容易踩的坑不是买错了“画图工具”,而是选了一款能画出漂亮节点、却无法在活动工期改变后可靠重算关键路径的工具。对项目经理来说,网络图的价值不在图形本身,而在于它能否把依赖关系、工期、浮时和变更影响连成一条可追溯的逻辑链。本文对比六款适合不同项目场景的软件,并把重点放在逻辑维护、进度计算、协作治理和迁移成本上。
一、先讲核心结论:先选进度逻辑,再选图形界面
1. 六款软件各自更适合什么项目
如果项目依赖关系复杂、需要正式进度控制,我会优先看 Microsoft Project、Oracle Primavera P6 和 Asta Powerproject。它们更适合把活动、逻辑关系、日历、资源或基线放进一套进度管理流程里,而不是只把节点画出来。
如果团队预算有限,或需要在本地快速搭建一份中小型计划,可以比较 ProjectLibre 和 Project Plan 365。前者适合低成本试用 CPM 计划方法;后者更适合希望沿用 Microsoft Project 文件格式和使用习惯的团队,但具体兼容程度需要用实际项目文件验证。
如果任务依赖图需要和项目提案、流程图、可视化材料一起交付,ConceptDraw PROJECT 值得纳入评估。它更偏向把计划信息组织成可读、可展示的图形,而不是取代大型工程项目的专业进度控制系统。
| 软件 | 更适合的场景 | 主要优势 | 优先核验的风险 |
|---|---|---|---|
| Microsoft Project | 企业项目、产品研发、信息化交付 | 任务依赖、关键路径、基线与常见计划工作流成熟 | 桌面版、云端计划能力和授权版本不要混为一谈 |
| Oracle Primavera P6 | 大型工程、建设项目、多承包商计划 | 适合管理大量活动、日历、基线和多层级计划 | 实施、配置、培训和数据治理成本较高 |
| Asta Powerproject | 建筑施工、工程施工阶段计划 | 面向施工计划的功能和可视化工作流 | 团队是否具备相应计划管理能力,以及地区支持情况 |
| ProjectLibre | 小型团队、教学、预算敏感型项目 | 可用较低成本体验任务逻辑和进度计划 | 复杂文件交换、多人协作和高级治理能力要实测 |
| Project Plan 365 | 需要跨设备查看或编辑计划的团队 | 适合关注文件兼容与多端使用的用户 | 关键视图、协作方式及授权范围随版本核对 |
| ConceptDraw PROJECT | 需要把项目计划与可视化材料结合的团队 | 有利于计划呈现和图形化沟通 | 评估其是否满足正式 CPM 控制,而不只看展示效果 |
2. 先设门槛,再做排名
我不建议把六款软件压缩成一个“总分第一”的简单榜单。不同项目对逻辑严谨度、多人协作、成本和图表表达的权重差异很大。更可靠的方法是先设淘汰门槛,再对通过门槛的工具按项目场景加权。
- 控制型项目:必须支持明确的任务关系、关键路径计算、基线或进度比较。
- 施工型项目:重点检查多日历、长周期计划、分包或区域计划的组织方式,以及更新进度的流程。
- 轻量型项目:重点看团队能否快速维护任务依赖,能否导出、共享和恢复计划。
- 展示型项目:除了逻辑正确,还要看图面是否能让非计划专业人员理解。
下文的评分是面向选型的分析框架分值,不是对六款产品进行同一环境下的实验室性能测试,也不是厂商官方评分。功能会随版本、授权和部署方式变化,正式采购前应以当前官方文档、试用环境和合同条款为准。

二、为什么进度网络图比甘特图更容易暴露计划问题
1. 甘特图回答“什么时候”,网络图追问“为什么”
甘特图擅长展示任务的起止日期,项目经理可以快速看到哪个任务占用了哪段时间。但仅有横向时间条,不一定能看出日期背后的依赖是否成立。网络图把活动和关系显式化,项目团队可以继续追问:这项工作为什么必须等上一项完成?能不能并行?谁确认了这个接口?
举例来说,“设备安装”如果被设置为“机房移交”完成后开始,网络图能让团队看见这条关系。但如果实际条件是设备到货后可以先做预装,单一的完成到开始关系就可能把计划排得过于保守。错误的逻辑即使显示在整齐的甘特图上,也不会自动变正确。
2. 网络图的价值来自可计算关系,而非节点多少
一张包含上百个方框和箭头的图,不必然比一张二十个关键活动组成的图更专业。真正需要核对的是活动定义是否足够清晰、依赖关系是否有业务依据、工期是否有来源,以及软件是否能据此计算关键路径和自由浮时。
如果只把活动名称和箭头放在画布上,却没有工期、日历或逻辑约束,得到的通常是流程示意图,而不是可用于预测完工日期的进度网络。两者都可能有用途,但不能把展示型流程图误当作可计算的进度模型。
3. 项目变更时,网络逻辑决定反馈速度

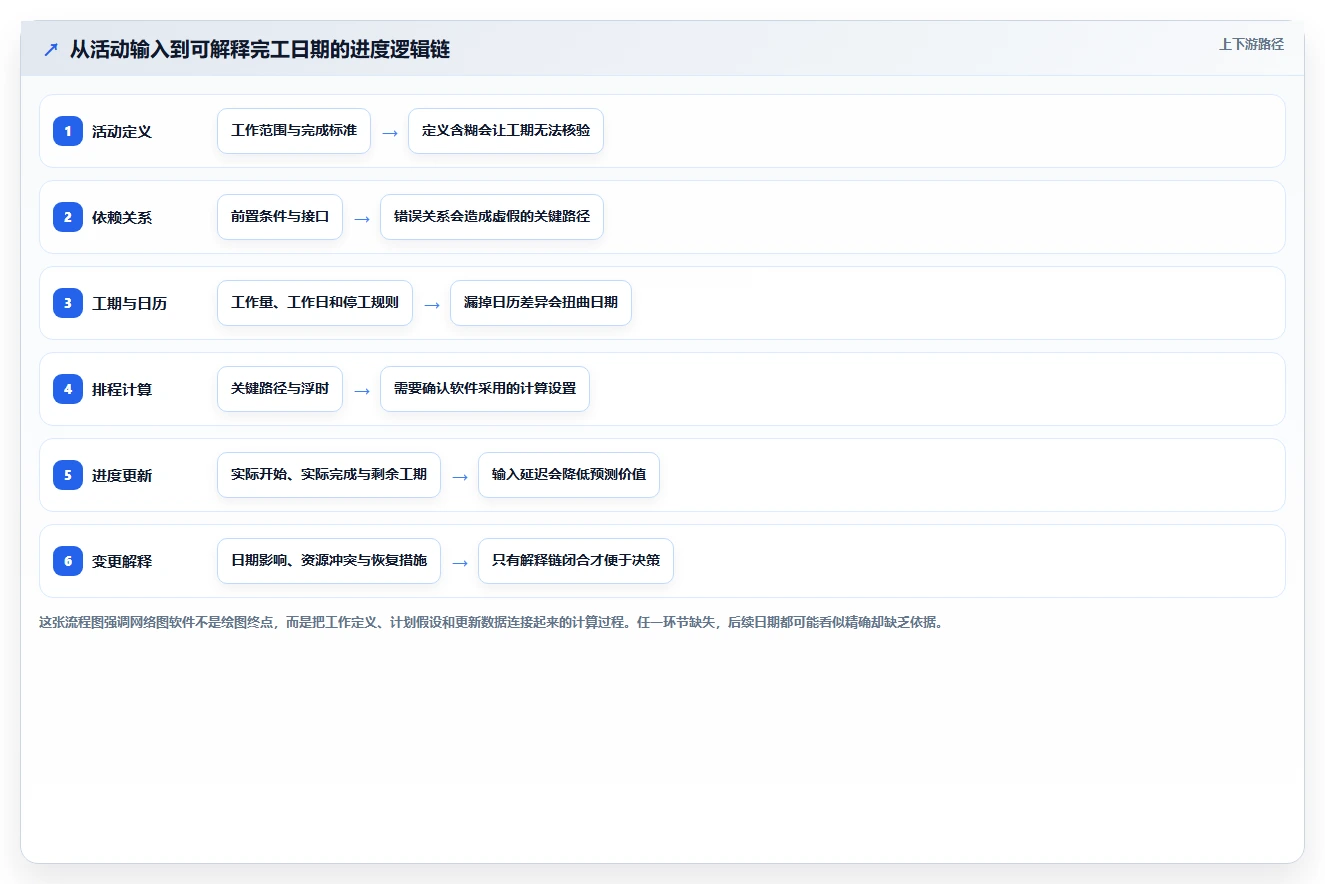

计划的难点不是第一次排出日期,而是条件改变后快速解释影响。关键活动延期、审批周期延长、资源受限或交付物返工时,团队需要判断变更会不会传递到最终交付日期、能否通过并行作业缓解、是否消耗了总浮时。
如果工具必须由一个计划管理员手动改几十个日期,其他人才能知道后果,维护风险会随计划规模上升。反过来,如果自动排程很强,但团队不知道哪些日期被手动约束,系统给出的结果也可能让人误以为“软件算过,所以一定正确”。

三、六款进度网络图软件深度对比
1. Microsoft Project:通用项目计划的稳妥起点
Microsoft Project 的优势在于很多项目经理已经熟悉任务、前置关系、工期、关键路径和基线这些概念。对于产品交付、信息化项目、内部改造项目等,团队通常可以较快搭出活动网络,再用甘特图或网络图视图检查计划结构。
我会把它放在“通用项目计划”而非“所有项目的默认答案”位置。它适合活动数量中等、由明确负责人维护、需要常规进度更新的团队。若项目涉及多承包商、数千活动、多层级计划和复杂资源控制,是否足够要看具体版本、部署方式和组织治理要求。
采购时尤其要区分桌面端产品、云端计划能力及不同授权层级。名称相近的产品或方案不一定包含相同的网络图、资源管理、基线或协作能力。最有效的核验方式不是问“支不支持网络图”,而是带一份真实计划,验证依赖调整后关键路径、日期和基线对比是否按预期变化。
2. Oracle Primavera P6:大型工程进度控制的重型选择
Oracle Primavera P6 更适合大型工程、建设项目和多参与方共同维护的计划体系。它的价值通常不是某一种图形视图,而是对活动、日历、计划层级、基线和进度更新等内容的系统化管理。组织越重视计划版本、责任边界和汇总规则,这类能力越可能体现价值。
代价也同样明显:实施和培训不只是软件安装问题。项目团队需要统一工作分解结构、活动编码、日历、更新周期、状态日期、实际进度填报和基线管理规则。若企业还没有这些管理约定,直接上重型系统,可能只是把不一致的做法搬进更复杂的界面。
在评估时,我会用一份包含多日历、多个计划层级和状态更新的测试计划,检查团队能否按权限维护数据,汇总计划是否可解释,计划变化能否追溯。若项目规模和治理成熟度不足,轻量工具可能更经济。
3. Asta Powerproject:施工计划团队应重点试用
Asta Powerproject 的评估重点应放在施工阶段计划的实际工作流,而不是只比较界面风格。施工项目经常需要协调区域、工序、专业、分包队伍和现场节奏;计划人员需要快速表达工作顺序,并让管理人员看懂计划如何落到作业面。
它适合把施工计划表达作为核心需求的团队,尤其是希望在施工进度和图形呈现之间保持联系的用户。但团队需要确认软件版本、当地培训或服务支持、文件交换格式和内部计划标准能否匹配。任何一个环节不兼容,都可能让计划管理依赖少数熟练用户。
试用时不妨准备一个真实施工区段,包含至少两种日历、一个需要分区移交的接口、一个受天气或审批影响的活动,以及一项进度恢复方案。重点看计划人员是否能清楚表达施工逻辑,非计划人员是否能在评审会上准确指出冲突。
4. ProjectLibre:低成本验证 CPM 计划方法
ProjectLibre 的吸引力在于可以较低成本开始接触项目排程和依赖关系建模。对于教学、个人计划、小型团队试点,或希望先验证计划模板是否适用的组织,它可以作为探索工具。
但“能建计划”不等于“能承载组织级计划治理”。对复杂文件交换、多人并行编辑、权限管理、审计追踪、版本控制和大规模计划性能,不应仅凭一次简单演示作判断。功能满足度需要按实际版本和工作方式验证。
我建议把它用于低风险的试点:选择一份活动数可控的项目计划,记录导入、修改、重算、导出和复核过程。如果团队必须频繁与其他项目系统交换数据,先拿真实文件做往返测试,再决定是否扩大使用范围。
5. Project Plan 365:重点验证跨端和文件往返
Project Plan 365 对重视跨设备访问、文件兼容或沿用既有计划格式的团队具有评估价值。它的关键问题不是宣传页面上是否列出某个视图,而是本团队常用的计划文件进入软件后,关系类型、日历、约束、基线和关键路径等信息是否保真。
文件兼容不能只做“打开成功”的检查。打开之后还要修改活动工期、调整依赖、保存,再用原有工具重新打开比对。若文件往返后关系丢失、日期偏移或某些字段变化,团队可能会在不同设备或不同软件之间形成多份互不一致的计划。
如果选择它,建议把跨端编辑流程写成明确规范:谁维护主文件、哪些人只读、如何命名版本、如何处理冲突,以及什么情况下必须回到主计划管理员处更新。多端能力只有和版本治理配套,才会成为效率优势。
6. ConceptDraw PROJECT:计划展示与图形沟通的候选工具
ConceptDraw PROJECT 适合纳入需要把进度信息用于汇报、提案或跨职能沟通的团队评估。项目网络图往往不仅给计划专业人员看,也要让业务负责人、客户或管理层理解依赖和风险。图形表达清楚,可以降低评审时反复解释的成本。
不过,图面好看不能替代计划计算能力。对于需要正式关键路径、基线控制、复杂日历或大规模更新流程的项目,要用同一套测试数据确认其计算能力和治理能力是否达到要求。如果只是输出静态图片,团队还需要另一个权威计划来源,就要把两套维护成本算进去。
比较时可以用一个简单标准:如果它能让项目团队更准确地讨论顺序、接口和风险,且底层计划逻辑仍然可信,图形能力就是增益;如果视觉输出和实际排程脱节,越精美的图反而越容易造成错误信任。
7. 横向对比:关键差异在治理边界
六款工具之间最大的差别,不是能否显示节点和箭头,而是它们分别面向什么规模的计划治理。大型工程工具通常以规则、层级和进度控制为重点;轻量工具更容易上手;重视图形表达的工具则更关注信息如何被理解和交流。
| 评估问题 | Microsoft Project | Primavera P6 | Asta Powerproject | ProjectLibre | Project Plan 365 | ConceptDraw PROJECT |
|---|---|---|---|---|---|---|
| 常见定位 | 通用项目计划 | 大型工程计划治理 | 施工计划 | 低成本计划实践 | 多端及文件工作流 | 计划与图形沟通 |
| 优先验证项 | 版本功能边界 | 实施和治理规则 | 施工场景适配 | 协作与文件交换 | 文件往返保真 | 计算与展示是否一致 |
| 主要代价 | 授权和版本选择 | 培训与实施投入 | 专业化学习成本 | 高级治理边界 | 团队流程设计 | 是否需另设权威计划 |

四、常见误区:图能画出来,不代表计划可信
1. 把网络图当成甘特图的另一种皮肤
甘特图和网络图互为补充,不是外观不同的同一张图。甘特图更便于按日历检查时间分布,网络图更便于检查前后关系和汇聚路径。项目评审时,如果只让团队看其中一种,可能漏掉另一种视角的风险。
比如,多条支线最终汇合到一个验收节点时,网络图有助于看清哪些条件必须全部满足;而甘特图有助于看这些活动是否撞上节假日或资源高峰。成熟的计划流程会在逻辑视图和时间视图之间往返检查。
2. 把关键路径当作固定不变的任务清单
关键路径是当前网络逻辑、工期、日历和计算设置下的结果,不是项目开始时就写死的标签。工期变化、关系调整或实际进度更新,都可能改变关键路径。项目经理需要关注关键路径的变化原因,而不是只在汇报中重复“关键任务仍然按计划推进”。
此外,近关键路径也值得关注。某条路径目前还有少量浮时,但如果多个风险同时发生,原本非关键的活动也可能成为完工日期的约束。把关注范围只限于当前红色高亮路径,容易忽略风险正在向其他分支迁移。
3. 用强制日期掩盖错误逻辑
为了让某个里程碑显示在领导要求的日期,有些计划会给活动加入硬性约束,或直接覆盖系统计算日期。短期内报表看起来整齐,长期却会让逻辑关系失去解释力。真正需要问的是日期为什么必须固定,以及约束是否有合同、审批或外部窗口等依据。
如果确实存在合同日期或不可移动的窗口,应把约束原因写入计划维护规则,并检查约束与前置关系是否互相冲突。软件给出警告时,不能为了消除提示而忽略实际风险。
4. 把工具自动排程当成自动决策
自动排程可以帮助计算日期,但不会自动判断活动是否定义正确、工期估算是否可信、资源是否真的可用。软件输出的结果具有计算上的确定性,不代表输入假设具有业务上的确定性。
我会把排程结果当作一份可检查的推理过程:它用了哪些活动、关系、日历和约束?谁确认了这些输入?输入发生变化后,团队能不能解释日期为何变化?如果无法回答这些问题,精确到某一天的完工日期也不应被视为可靠承诺。

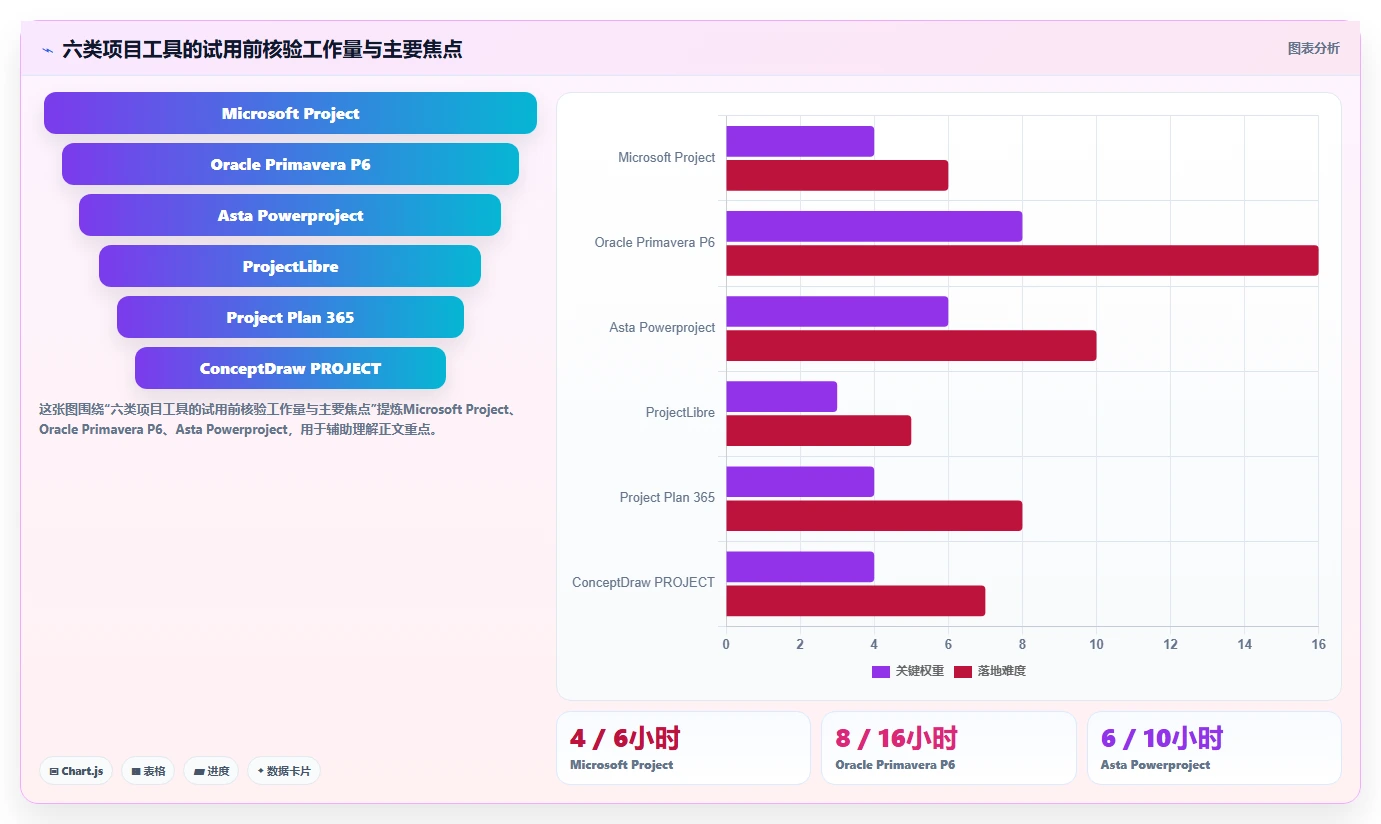

五、专业判断逻辑:用一套可复现的测试计划选软件
1. 先把项目的必需能力分成三层
第一层是计划逻辑:能否表达团队实际使用的依赖关系,能否处理工期、日历、约束和里程碑。第二层是控制能力:能否保存基线、更新实际进度、比较偏差并追溯变化。第三层是组织适配:谁能维护、如何协作、文件如何交换、权限和培训如何安排。
如果第一层不满足,再强的仪表板也不能弥补。第二层不满足,项目就很难回答计划偏差从何而来。第三层不满足,工具可能只在演示环境中好用,进入真实团队后却靠少数人手工维持。
2. 用同一份测试案例对比六款软件
测试案例不用大到无法复核,但必须包括足以暴露差异的逻辑。可以准备一个约60项活动的模拟交付计划,包含两个并行分支、一个外部审批节点、两种工作日历、一个固定里程碑、一条需要调整的关系和一项延期活动。这个规模只是建议的试测样例,不代表任何产品的性能门槛。
第一轮先搭建原始计划,记录完成时间、误操作次数和逻辑问题。第二轮把一项关键活动延长五个工作日,检查关键路径和完工日期如何变化。第三轮更新实际进度,观察基线差异能否解释。最后把计划导出,再用团队现有工具打开,检查关系和日期是否保真。
3. 把评分拆成“必须满足”和“越高越好”
必须满足项适合用是或否判断,例如关键关系类型是否可用、基线能否记录、主要文件格式是否可交换。越高越好项才适合打分,例如计划维护便利性、图面可读性、报表灵活度和培训负担。
这种做法可以防止某款工具靠漂亮界面或低价格拿到高总分,却在关键路径计算或版本治理上无法满足项目需求。对项目经理来说,未达硬性门槛的产品应先淘汰,而不是靠其他优点“补分”。
4. 用变更解释能力评价,而不只看功能清单

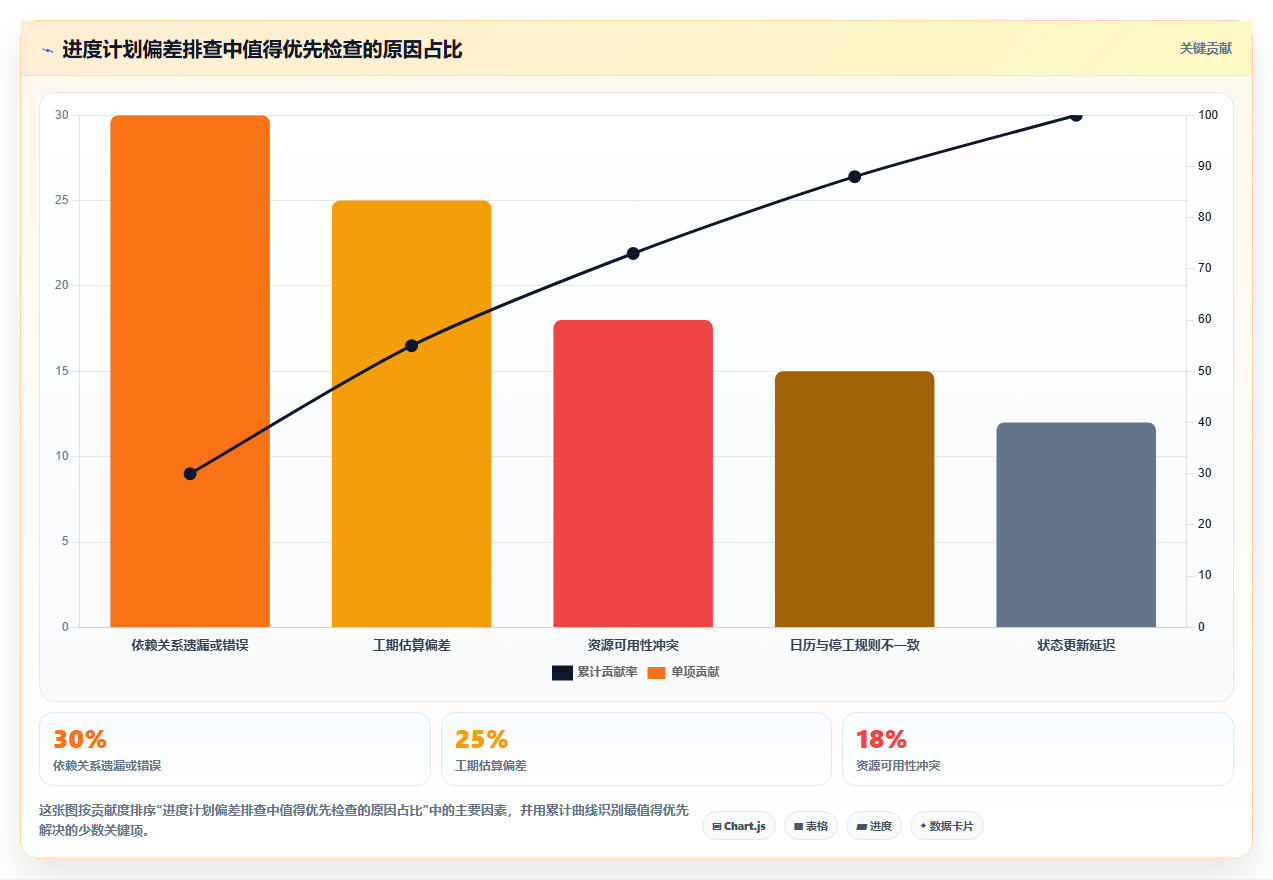

一次有效的试用应该能回答:某项任务延迟后,哪些下游活动受到影响?项目完工日期是否改变?浮时如何变化?是否有其他路径转为关键?谁能看见变化?修改能否追溯?这些问题比“有多少种图表”更能检验工具是否适合进度管理。
我还会观察非计划专业人员是否能在评审会上理解变化。如果只有计划管理员看得懂,工具仍可用于后台控制,但团队需要额外建立简化的沟通视图。选择时应把这类沟通成本纳入总成本。
5. 估算总拥有成本,而不是只比较订阅费

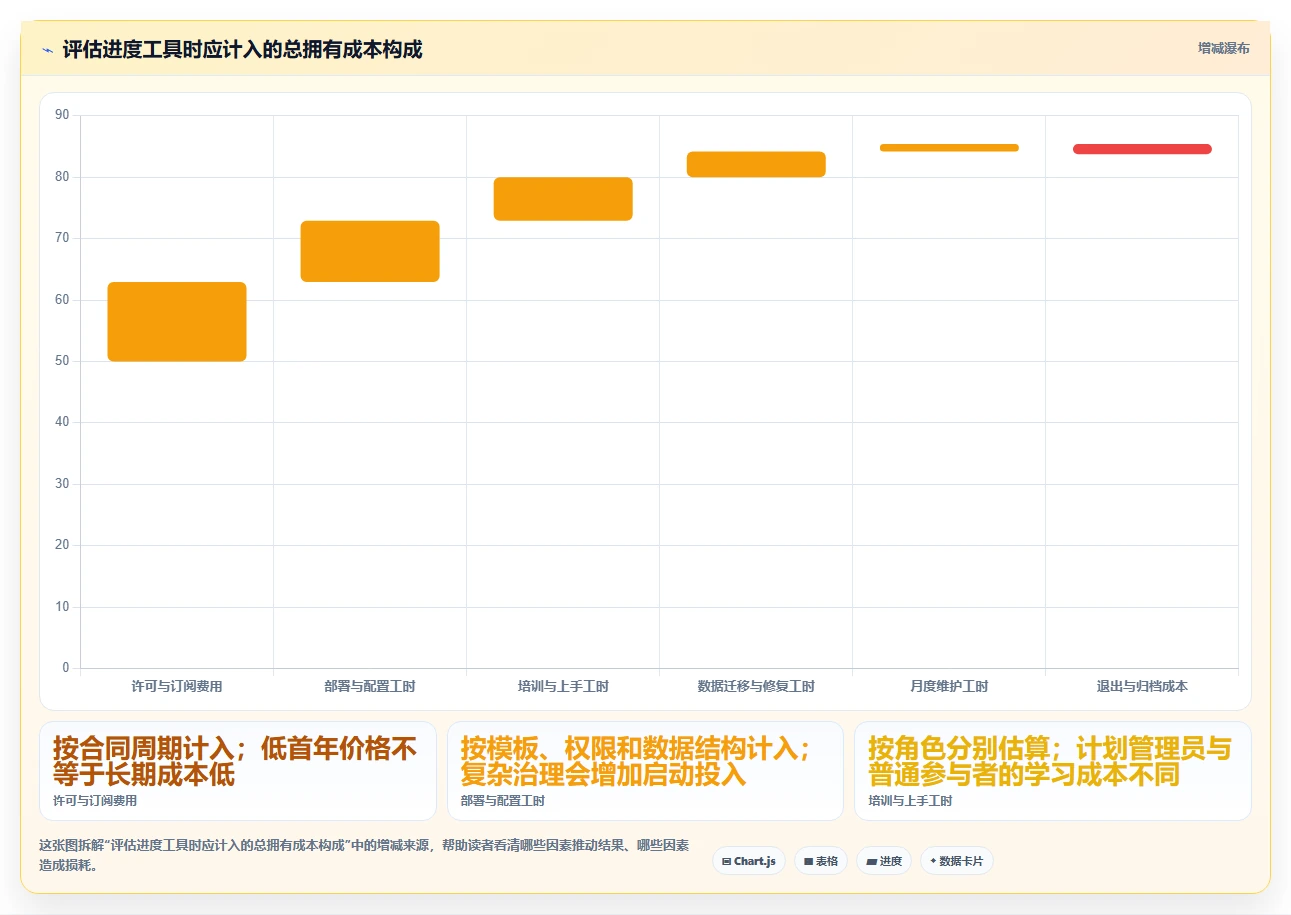

软件成本至少包括授权或订阅、部署配置、模板建设、培训、计划数据迁移、管理员投入和日常更新。大型工具可能单价较高但适配复杂治理;轻量工具可能几乎不需要部署,却把版本控制、跨团队汇总和文件修复成本留给人工。
一个实用的估算方式是把首次导入成本和每月维护时间都记录下来。假设工具每月少花六小时维护,但需要投入四十小时迁移和培训,那么团队要结合项目周期判断是否划算。这里的数字是测算示例,真正决策应使用组织自己的工时成本和计划周期。

六、案例推演:一项延期如何检验网络图是否真正有用
1. 场景设定:设备交付与系统联调相互牵制
假设一个制造业数字化项目包含机房准备、设备到货、设备安装、接口开发、系统联调、用户验收六个主要节点。原计划中,系统联调需要等设备安装和接口开发都完成后才能开始。设备供应商通知到货将延迟一周,项目经理需要判断最终验收是否同步延迟。
如果网络逻辑只有一条简单的串行链,系统很可能直接推迟一周。但若接口开发可先在模拟环境完成,且部分联调工作可以在设备安装过程中并行准备,实际影响就可能小于一周。此时,软件的意义是帮助团队把“能否并行”转化为可检验的活动关系,而不是替团队拍板。
2. 用依赖结构区分真实延误与可恢复延误
项目经理先检查设备安装是否是全部联调工作的前置条件。如果只有某些接口测试必须等设备到位,就应拆分联调活动,而不是把整项工作绑定到安装完成。拆分活动需要有明确交付物和验收标准,否则只是为了让日期变好看。
再检查设备到货延迟是否消耗了计划浮时,以及接口开发是否具备模拟环境、测试数据和人员资源。如果这几个条件不成立,网络图显示的并行空间只是纸面上的可能性。项目经理应该把假设写入风险和行动项,指定责任人和验证日期。
3. 以小样本变更试验检验工具

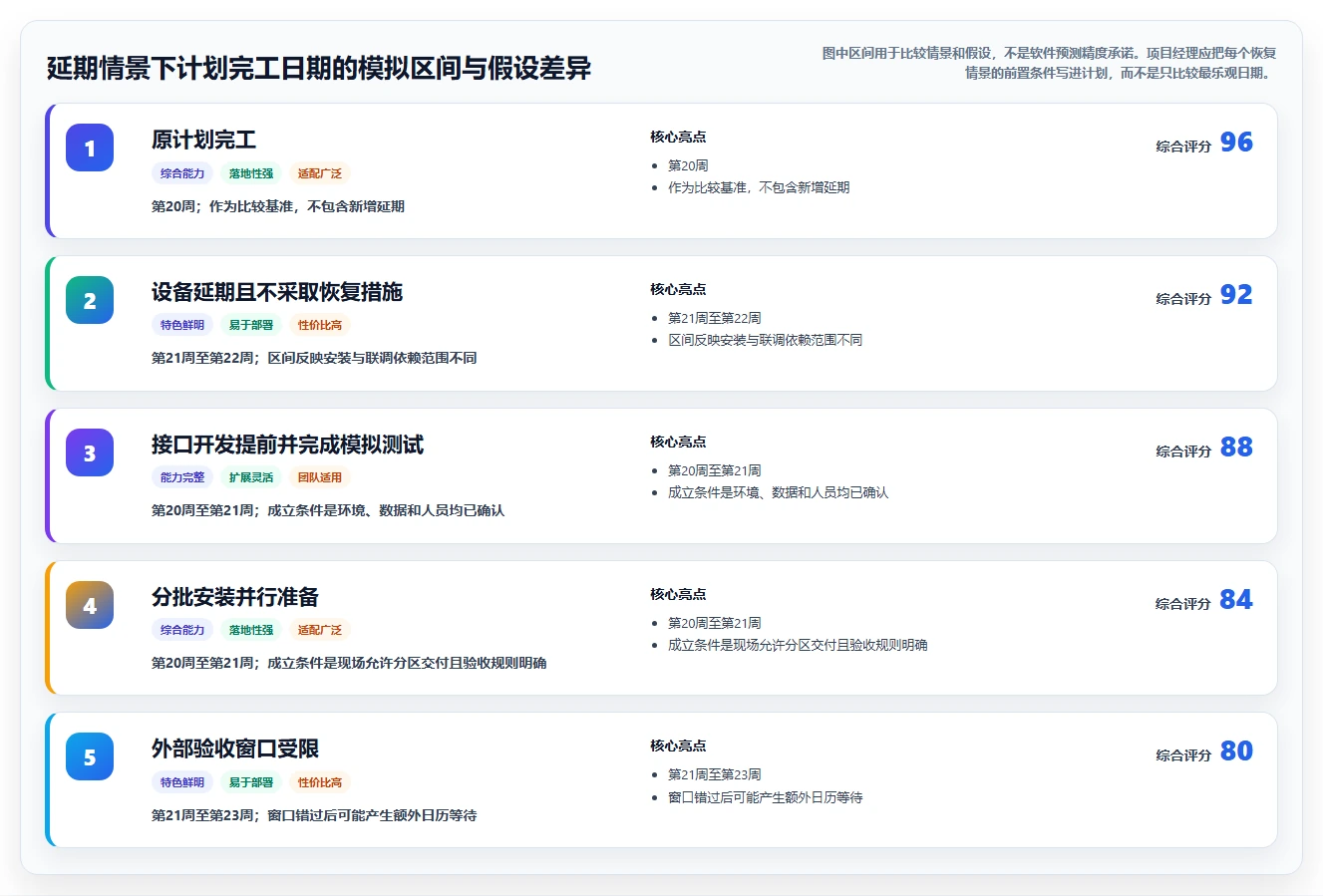

在试用软件中将设备到货活动延长五个工作日,观察是否能定位受影响的安装与联调活动。然后建立一份恢复情景:提前完成接口开发、安排预装或分批验收,比较两个情景下关键路径、完工日期和风险假设。
注意,这个案例中的五个工作日是用于演示的情景参数,不是某行业延期平均值。真实项目需要依据供应商承诺、运输记录、现场条件和合同规则设定工期。案例要验证的是软件能否让变化路径透明,而不是验证某个工具必然缩短工期。
4. 案例中更重要的结果:把隐含假设变成可讨论事项
假设分析真正的收益,往往不是图表给出一个更乐观的日期,而是让团队发现计划依赖着哪些尚未验证的条件。例如模拟环境是否可用、现场是否允许分批安装、接口团队是否有余量、用户是否接受分段验收。把这些条件列明,管理层才能做出有依据的取舍。
如果软件能同时保留原始基线、当前计划和恢复情景,项目团队更容易解释“原来承诺是什么、变化在哪里、恢复方案依赖什么”。如果只能不断覆盖同一份计划,复盘和责任追踪就会变得困难。

七、按项目类型制定行动方案
1. 小型项目或首次建立计划体系
先选一份规模有限、边界清楚的项目,用简单的活动分解、依赖关系、责任人和里程碑建立基础计划。工具优先考虑容易上手、导出方便、团队能够持续更新的方案,不必一开始追求复杂的企业级功能。
试点结束时要问三个问题:任务关系是否比原来更清楚?每周更新是否能按时完成?团队是否能解释计划变化?如果三项都没有改善,先检查计划方法和责任机制,再考虑升级工具。
2. 中大型企业或跨部门项目
先定义计划模板、活动编码、基线规则、权限边界和状态更新节奏,再选工具。若组织有多个项目需要组合汇总,还要测试不同计划负责人维护的数据能否按一致口径归集。
跨部门计划中,最容易被忽略的是数据责任。建议明确谁能改逻辑、谁能更新实际进度、谁批准基线调整、谁负责汇总。没有角色划分,协作功能越多,反而越容易出现同一活动被多人改写。
3. 工程建设和施工计划
优先测试多日历、区域移交、专业接口、分包计划和现场进度更新。计划工具必须能支持团队当前的施工组织方式,不能只让计划工程师在办公室里维护一张理论上完整、现场却无法执行的网络图。
对于重型系统,也要提前安排计划管理员和培训资源。项目规模越大,越不适合把系统维护视为某个兼职人员的附加任务。高质量输入需要稳定流程支撑。
4. 需要对外汇报或频繁评审的项目
准备两种视图:一份用于计划控制的详细网络和时间计划,一份用于决策沟通的精简视图。面向管理层的图不必展示全部活动,但必须保留关键里程碑、主要依赖、风险路径和决策点。
如果展示型软件与正式排程工具分开使用,必须明确唯一的权威计划来源,并规定图表更新时间。任何静态图片都应该标注状态日期和版本,否则接收方可能把旧计划误认为当前承诺。
5. 预算敏感或跨平台办公的团队
不要仅以“免费”或“能在多端打开”作为决策标准。先用一份真实项目文件测试导入、修改、保存、导出和归档,再核算每月维护成本。若文件交换频繁,兼容性和版本治理的价值可能高于最初的许可差价。
如果试用环境无法满足关键需求,先记录具体缺口并估算人工绕行成本。只有当绕行做法安全、可重复且有人负责时,低成本方案才是真正的节省。
八、不同情况下的取舍与最终决策
1. 选择专业控制能力,还是快速上手
大型工程、合同节点严格、计划参与方众多时,优先考虑逻辑控制、基线治理和多层级汇总,即使需要更多培训。团队项目规模小、变化少、参与者有限时,快速上手和低维护负担可能更重要。
真正的取舍不是“功能多还是功能少”,而是组织是否有能力持续使用这些功能。如果没有人员维护规范、更新频率和计划审核机制,复杂能力很容易变成闲置设置。
2. 选择单一权威计划,还是图形与排程分工
单一工具有利于减少重复维护,但未必能同时满足后台计算和对外呈现。若使用两种工具分工,必须明确主数据源、同步责任人、更新时间和差异处理规则。
小团队通常应优先减少维护副本。大型项目若有专业计划工程师和稳定的报告流程,则可以在不破坏数据一致性的前提下,为不同受众准备不同展示视图。
3. 选择低首期投入,还是降低长期风险
低首期成本适合试点和简单计划,但如果迁移、手工汇总、格式修复和审计追溯长期占用人力,表面上的节省可能并不成立。较高投入也不自动等于更好,只有当项目规模、治理要求和使用能力足以兑现价值时,额外能力才值得购买。
比较时建议给每项成本标注证据:供应商报价、内部工时、培训计划、测试结果或合同要求。没有证据的数据不要伪装成精确预算,可以先用区间估算,并安排试点收集真实值。
4. 我的最终建议:先做逻辑试验,再签采购合同
六款软件没有脱离场景的绝对第一名。通用项目计划可先评估 Microsoft Project;大型工程治理可重点验证 Oracle Primavera P6;施工团队可优先安排 Asta Powerproject 试用;预算敏感的团队可将 ProjectLibre 纳入低成本验证;跨端与文件工作流可测试 Project Plan 365;需要强化计划图形沟通的团队可评估 ConceptDraw PROJECT。
这不是按市场份额或真实性能排列的排行榜,而是按项目适配方向给出的候选范围。最终选择应由同一测试计划、真实文件、关键变更演练和全周期成本共同决定。
下一步可以这样做:从正在执行的项目中挑选一份代表性计划,匿名化后整理活动、依赖、日历、基线和一次真实变更;选出两到三款候选工具进行同题试用;记录关键路径变化、文件往返结果、维护工时和团队理解度;最后依据必需能力与总拥有成本做决定。
进度网络图软件真正的价值,不是把项目画得更复杂,而是让每个日期都能追溯到工作、关系和假设。能解释变化的计划,才是项目经理可以拿来决策的计划。
常见问题解答(FAQ)
1. 2026年这6款进度网络图软件,分别适合什么项目?
我在挑进度计划软件时,最纠结的不是功能列表,而是团队到底要计算项目进度,还是只要画出依赖关系。我手上有工程项目和软件研发项目两种场景,想知道这六款该怎么分。
先把六款分成两类:Microsoft Project、Primavera P6、Asta Powerproject 和 ProjectLibre 属于进度计划工具,能围绕任务、工期、依赖关系和日历进行计划管理;
Lucidchart 与 diagrams.net 更偏向流程和网络关系图绘制,不能直接当作完整的关键路径计划软件。如果是中小型跨职能项目,且团队主要使用微软办公环境,可以先评估 Microsoft Project。大型工程、多个项目组合和资源约束较复杂时,Primavera P6 更值得考察;
建筑施工计划则可重点看 Asta Powerproject。ProjectLibre 适合预算有限、先验证桌面计划工作流的团队,但应提前确认文件交换和协作方式。如果目标是快速展示任务依赖、向客户解释流程,而非自动计算关键路径,Lucidchart 或 diagrams.net 更轻便。
一个实用判断是:改动某任务工期后,系统必须自动更新后续日期和关键路径,就选进度计划工具;只需手动调整图形和布局,绘图工具通常够用。
2. 进度网络图软件和普通流程图工具,关键区别到底在哪里?
我以前用绘图工具画过项目依赖图,汇报时看起来很清楚,但一改工期就得手工挨个调整。我想弄明白,哪些功能是真正的进度管理能力,哪些只是图画得漂亮。
核心区别在于“图形是否由计划数据驱动”。进度计划工具通常把任务、持续时间、前置关系、工作日历和约束条件作为数据,网络图是这些数据的一种视图;绘图工具里的方框和箭头通常是手工对象,不会因为工期变化而自动重算整条计划。选型时可以做一个简单验证:设置“任务A完成后才能开始任务B”,再把A的工期增加两天。
如果B的日期、项目完成日期及关键路径能按日历规则自动更新,才具备计划计算能力。还要检查是否支持开始到开始、完成到完成等关系,以及提前量、滞后量和不同工作日历。流程图仍然有价值:它更适合展示审批路径、系统交互或高层依赖,不必承载资源和基线数据。
常见的踩坑方式,是先用绘图软件维护上百个任务,后来才发现无法可靠重排;因此只要计划会频繁更新,就应先维护结构化任务数据,再决定如何展示。
3. 免费软件能不能满足项目经理画进度网络图和算关键路径?
我负责的项目预算不高,目前只需要排任务、标依赖关系,并在每周例会上更新进度。我担心免费工具看起来能用,到了多人协作、调整计划或导出文件时才暴露限制。
能不能用,取决于“免费”要承担的工作范围。若是个人或小团队管理一份中等规模计划,ProjectLibre 可作为低成本的进度计划工具试用;若需求只是制作一张可读的关系图,diagrams.net 通常更直接。两者解决的问题不同,不能只按是否免费横向比较。
建议用真实项目副本做一轮小试:录入约40至60项任务、至少两类工作日历和几种依赖关系,建立基线,再模拟一次延期和一次任务拆分。逐项检查关键路径是否变化合理、日期是否符合工作日历、导出后字体与关系线是否错位,以及团队能否追踪谁改了什么。如果只有一人维护、周会展示结果,免费方案可能足够;
如果多人同时编辑、需要审批、权限隔离、审计记录或稳定的跨项目资源视图,就要把协作成本也算进去。不要只看授权费用:每周手工合并版本若耗费数小时,往往比工具订阅更贵。
4. 采购前怎么公平比较6款软件,避免被演示效果带偏?
我看产品演示时,几乎每款软件都能画出漂亮的网络图,但我真正担心的是计划一更新,数据还能不能对得上。我想要一套不用相信销售口头承诺、自己就能执行的测试方法。
用同一份样例计划测试,而不是让每家产品各自挑演示项目。可以准备48项任务、约70条依赖、三个工作日历、两条并行路径和两个里程碑,并加入一次跨周延期、一次任务拆分和一项资源冲突。这个规模足以暴露多数团队日常会遇到的问题,又不会让试用过程过重。
评分时建议分开记录五项:依赖关系与关键路径计算是否正确、修改后重排是否容易、多人协作是否可控、导入导出是否完整、团队培训是否费时。每项按0至2分记录,并保存同一组输入和输出;这些分数是团队内部的试用结果,不应被误当成通用性能排名。四款进度计划软件重点测日期重算、日历、基线和资源管理;
Lucidchart 与 diagrams.net 则重点测绘图速度、版面调整和分享便利性。最后让实际维护计划的人独立完成一次延期更新:如果只能由项目经理或实施顾问操作,图表再漂亮,也可能不适合作为团队的日常工作底稿。
文章包含AI辅助创作:2026年项目经理必备:6款顶级进度网络图软件深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/245219
读者评论
把“打开文件”与“修改后再往返验证”分开检查,这点很实用。我们之前就遇到过计划能正常导入,但调整依赖后日期发生偏移的情况。
文中没有简单排出总排名,而是按施工、轻量和大型工程区分场景,这样更利于选型。尤其是重型系统的培训和数据治理成本,确实不能只看软件功能。
评分明确说明不是同环境实测,这个提醒很必要。实际采购时,还是应该拿自己的计划验证日历、基线和关键路径,单看功能列表不太够。
