ALM是一种什么工具选型指南:2026年企业研发管理必备清单
ALM 不是把需求、代码、测试和发布放进同一个软件里就算完成了。企业真正要解决的问题,是能不能沿着一条可验证的链路回答:某项需求为什么做、谁批准、对应哪些代码和测试、哪个版本发布、出了问题如何定位。选错工具,常见结果不是“功能不够”,而是团队继续靠表格、聊天记录和人工对账补齐链路。本文从这个判断出发,拆解 ALM 的边界、选型方法、试点指标与风险,并给出一份适用于 2026 年企业研发管理的决策清单。
一、先讲核心结论:ALM 选型选的是生命周期证据链
1. ALM 是什么,和项目管理工具有什么区别
ALM 是 Application Lifecycle Management 的缩写,通常译为应用生命周期管理。它关注软件从需求提出、分析设计、开发、构建、测试、发布、运维到退役的全过程,以及这些阶段之间的关系和记录。
项目管理工具的主要问题通常是“谁在什么时候完成什么任务”;ALM 更进一步追问“这项任务属于哪条需求、由什么设计约束、对应哪些代码提交和测试结果、最终进入哪个发布版本”。前者偏计划和协作,后者偏生命周期治理、可追溯性与变更控制。
我判断一个方案是否具备 ALM 能力,不先看它有多少个菜单,而先看一条真实变更能否从需求一路追到发布证据。如果只展示需求看板、迭代计划和缺陷列表,却无法说明版本、代码提交、测试执行和审批记录之间的关系,它更可能是研发协作工具,而不是覆盖完整生命周期的 ALM 体系。
2. 先判断企业需要的是 ALM 平台,还是 ALM 能力组合
“选 ALM”不一定意味着采购一套大而全的平台。企业可能采用统一平台,也可能用需求管理、代码托管、自动化测试、持续集成和发布管理等系统组成一套工具链。两种路线都可以成立,关键是跨工具的数据关系是否稳定、责任是否明确、证据能否追溯。
我建议把选型目标分成三层:第一层是记录工作,团队能看见需求、任务和缺陷;第二层是连接工作,需求、代码、测试和版本可以相互关联;第三层是治理工作,角色、审批、基线、审计和指标能够持续执行。企业常把第一层的“上线使用”误当作第三层的“生命周期治理完成”。
| 能力层 | 核心问题 | 典型验收证据 | 常见缺口 |
|---|---|---|---|
| 记录 | 工作项是否集中登记、责任人是否明确 | 需求、任务、缺陷有统一标识和状态 | 信息虽集中,但上下游仍靠人工询问 |
| 连接 | 生命周期对象能否建立关系 | 需求关联设计、代码、测试、构建和发布 | 链接不完整,或只能通过文本备注维持 |
| 治理 | 流程是否可控、可审计、可复用 | 变更审批、版本基线、权限记录和审计导出 | 流程依赖少数管理员和线下补录 |
3. 选型结论:先定义“必须追溯到哪里”
不同企业需要追溯的终点不同。互联网产品团队可能优先追到需求、代码提交、自动化测试和生产发布;汽车、医疗、工业控制等受监管或安全约束的团队,可能还要追到系统需求、风险分析、验证记录、批准人和版本基线。
因此,选型前应先完成一张“对象关系图”,而不是先看厂商功能列表。至少列出企业实际使用的对象:需求、变更、设计、代码、构建、测试用例、测试执行、缺陷、发布包、审批和审计记录。再标明哪些关系必须自动生成、哪些关系允许人工确认、哪些关系必须保留历史。

二、为什么企业在 2026 年重新审视 ALM
1. 工具数量变多,交接成本却未必下降
一个中大型研发组织往往同时使用需求系统、代码托管、持续集成、测试管理、缺陷跟踪、文档协作和发布系统。系统各自可用,并不代表整体可追溯。实际工作里,团队仍可能通过复制需求编号、手工更新发布表、在群聊里确认测试结果来完成跨系统交接。
我在评估工具链时,会把“系统间关系维护成本”单独列出来。因为当团队每周要花大量时间补关联、查状态、核对版本,单点工具的效率收益很容易被集成和数据清理抵消。尤其当多个业务线采用不同字段、状态和命名规则时,集成表面上连通,语义上却彼此不懂。
2. 生成式 AI 让数据质量和权限边界更重要
AI 助手可以帮助生成需求草稿、测试用例、代码说明或发布摘要,但它不能替代企业对事实来源的管理。若需求状态、代码关系、测试结果和版本记录分散且过期,AI 生成的总结可能看起来流畅,却无法证明结论来自哪条记录。
因此,企业评估 ALM 与 AI 的结合时,不能只问“能不能生成”,还要问数据从哪里读取、权限如何继承、输出如何引用来源、人工如何复核、错误如何留痕。对于涉及客户数据、源代码或敏感业务信息的场景,还需确认数据保留、模型调用、部署方式和访问审计等条件。
3. 合规和供应链安全推动“可证明”成为基本要求
软件开发越来越需要解释过程,而不只是交付结果。组织可能需要证明某个需求经过批准、某个缺陷已完成处置、某次发布通过规定测试,或某项安全整改在特定版本中生效。NIST《Secure Software Development Framework》(SP 800-218)强调将安全实践纳入软件开发生命周期;ISO/IEC/IEEE 12207 则提供软件生命周期过程框架。它们不是某个工具的采购清单,但能帮助企业识别需要管理的过程和证据。
标准说明“应管理什么”,工具负责让过程可执行、记录可检索;采购某个平台本身并不等于符合标准。落地责任仍在企业:需要结合行业要求、内部制度、产品风险和审核范围来设计流程,并由质量、安全、研发和合规共同确认。
4. 规模增长会放大例外流程的代价
十几人的团队可以通过口头沟通补齐背景;几百人的组织则会遇到跨部门、跨地域、跨产品线的协调问题。团队一多,状态定义、优先级口径、版本规则和审批路径若没有明确标准,管理层看到的看板可能只是不同口径的拼接。
判断组织是否到了需要系统化 ALM 的阶段,我会观察三个信号:同一类工作在不同团队反复重复录入;上线前需要大量人工盘点“哪些需求进了版本”;发生质量事件后,无法在合理时间内定位受影响需求、代码和用户版本。出现其中两项,通常值得启动流程与工具链评估。

三、ALM 选型中最常见的六个误区
1. 把“功能覆盖”当作“流程闭环”
供应商演示中出现需求、测试、缺陷和发布模块,只能证明产品有这些功能入口,不能证明它们能构成企业真正使用的流程。选型团队要继续追问:对象之间能否建立关系?关系是否支持批量操作?历史变更能否保留?权限能否细分?数据能否完整导出?
在演示现场,我会要求对方用一条现场创建的需求完成端到端演示,而不是看预先准备好的样板数据。样板往往已被整理得很漂亮,真实测试更容易暴露字段映射、状态流转、权限配置和异常处理的问题。
2. 认为系统越统一,集成成本就越低
统一平台有利于减少部分跨系统连接,但并不自动解决业务语义差异。不同团队对“已完成”“已验证”“可发布”的定义可能不同;如果把各自状态粗暴合并,数据看起来统一了,实际含义却变模糊。
相反,多系统架构也不一定低效。若代码平台、构建系统和测试工具已经深度融入开发工作,强行替换可能造成迁移成本和团队阻力。关键不在系统数量,而在接口可靠性、数据责任、故障处理和关系治理是否明确。
3. 把可配置误当作易维护
高度可配置能适应差异,也可能制造复杂度。字段、状态、工作流和权限配置越多,后续升级、跨团队报表和管理员培训就越困难。我通常会追问:谁有权修改流程?变更是否需要评审?配置有没有版本记录?系统升级时哪些自定义项需要回归验证?
选型阶段应区分“业务差异”和“历史习惯”。前者可能需要保留,例如法规要求的批准节点;后者未必值得固化,例如某团队沿用多年的手工状态。如果把所有旧流程原样搬进新系统,工具只会让旧复杂度数字化。
4. 把迁移成功等同于数据完整
迁移完成的标志不应只是“记录导入成功”。更重要的是关键字段、关系、附件、历史状态和责任人能否对应,旧系统的含义是否被正确映射。需求标题导入了,但需求与测试、缺陷和版本的关系丢失,可能让新平台看似有数据,实际却无法用于追溯。
我建议把迁移验收拆为抽样核对和业务查询两类。抽样核对检查单条记录字段与附件;业务查询则验证诸如“查出某发布版本关联的需求、测试结果和未解决缺陷”这类真实问题是否可以回答。
5. 把 AI 功能当作选型的首要指标
AI 功能值得评估,但应排在数据基础、权限边界和工作流稳定性之后。如果企业尚未统一需求结构、缺陷分类和发布口径,先部署 AI 通常只会加速生成不一致内容。一个可靠的 AI 场景应说明输入来源、输出格式、引用依据和人工确认点。
试点可以从低风险、可核验的工作开始,例如根据已批准需求生成测试点初稿,或从已关联的变更记录生成发布摘要。不要一开始就让模型自动批准需求、关闭缺陷或决定生产发布,除非企业已有充分的风险控制和验证机制。
6. 忽略实施、运营和退出成本
采购报价只是生命周期成本的一部分。企业还要估算流程梳理、数据迁移、集成开发、培训、管理员投入、升级验证、存储扩容和未来退出成本。一个初始价格较低的方案,如果需要大量定制和人工维护,长期总成本可能更高。
退出成本也应提前问清:能否按标准格式导出核心对象和关系?导出是否包含附件与历史记录?数据删除和保留机制是什么?若未来更换工具,能否带走足够信息维持审计和业务连续性?这些问题不应等合同到期时才讨论。
| 误区 | 表面现象 | 选型验证动作 |
|---|---|---|
| 有模块就等于闭环 | 演示界面完整,真实关联不明 | 现场创建一条需求,追到代码、测试和发布 |
| 统一系统就没有集成问题 | 工具数量减少,语义口径仍冲突 | 定义对象、状态、责任人与接口的唯一来源 |
| 配置越多越灵活 | 每个团队都有独特流程 | 统计例外流程数量,检查升级与维护责任 |
| 导入成功就算迁移成功 | 记录存在,关系缺失或含义不一致 | 按真实业务问题验证数据可追溯性 |
| AI 是第一优先级 | 重点看生成效果,不看来源和权限 | 先验证数据质量、引用、审批和人工复核 |
四、专业选型逻辑:从风险与追溯需求推导工具能力
1. 先按产品风险划定追溯深度
不是所有团队都需要同样厚重的 ALM。面向内部快速试验的应用,可能优先追踪需求、代码、测试和发布;涉及安全、隐私、资金或关键基础设施的软件,则可能需要更严格的审批、基线、验证记录和变更影响分析。
我会先把产品按影响范围、故障后果、合规要求和发布频率分层,再决定追溯深度。风险低不等于不用管理,而是可以采用更轻的流程;风险高也不代表必须把所有事情交给一个系统,而是必须证明关键控制点确实执行。
2. 用“关键场景脚本”代替功能打分表
功能打分表容易把“有无模块”当成判断依据。更有效的做法是为每个候选方案准备三到五条关键场景脚本,让实际用户操作并记录完成情况。脚本要包括正常路径、异常路径和权限边界。
- 创建一条需求,经过评审后纳入迭代,并关联设计说明。
- 开发人员提交代码时关联需求,构建系统生成可追溯的构建记录。
- 测试人员执行用例,登记缺陷并关联受影响版本。
- 发布负责人查看版本范围、测试结果、未解决缺陷和审批记录。
- 管理员撤销一项权限或流程配置,检查历史记录是否保留、影响是否可查。
每一步都要记下操作角色、所需时间、是否需要重复录入、是否需要管理员介入、失败时如何恢复。一个流程如果只有管理员能完成,或者必须回到线下沟通才能推进,就不能算真正可用。
3. 建立加权评分,但给硬性门槛留位置
评分模型适合帮助团队比较,不适合掩盖硬性风险。例如安全审查不通过、关键数据无法导出、部署方式不符合企业要求,这些问题不应被其他功能高分抵消。我的做法是先设准入门槛,再对通过门槛的方案评分。
| 评估维度 | 建议权重 | 验证重点 | 淘汰或降级信号 |
|---|---|---|---|
| 生命周期追溯 | 25% | 关键对象关系、历史记录、变更影响查询 | 核心链路只能靠备注或人工表格维护 |
| 工作流适配 | 20% | 角色、审批、异常路径、跨团队协作 | 关键流程需要大量定制,无法由业务管理员维护 |
| 集成与开放性 | 15% | 接口、事件、身份认证、代码和测试工具连接 | 接口限制导致数据无法稳定同步或导出 |
| 安全与合规 | 15% | 权限、审计、数据保留、部署和供应链要求 | 无法满足企业的最低安全或部署要求 |
| 易用性与采用 | 10% | 一线用户完成常用任务的步骤和时间 | 录入负担明显增加,团队持续绕开系统 |
| 总拥有成本 | 10% | 许可、实施、迁移、维护、升级和退出成本 | 成本项不透明或关键服务另行收费且不可估算 |
| 供应商与服务能力 | 5% | 支持响应、产品路线、实施伙伴和服务边界 | 关键问题无明确责任人或服务承诺 |
权重只是建议起点,不是行业标准。受监管组织可以提高安全、审计和追溯权重;快速迭代的产品团队可以提高易用性、集成和部署速度权重。评分结果必须和场景记录一起看,不能只留下一个总分。

4. 把集成稳定性当成产品能力来验收
集成不是“有 API”就结束。需要验证同步频率、失败重试、重复数据处理、字段映射、身份关联、权限传递和故障告警。关键链路的集成还应明确数据的主系统:例如需求以哪个系统为准,测试结果由哪个系统产生,发布版本由谁批准。
我建议把集成分为实时、准实时和批量三类,按业务后果选择,而不是一律追求实时。代码提交关联可能需要接近实时;月度质量报表可以批量同步。过度实时会增加维护成本,延迟过长则可能让发布决策基于过期数据。
5. 对总拥有成本做三年视角的估算
估算成本时,至少覆盖软件许可或订阅、实施咨询、数据迁移、集成开发、培训、平台管理员、运维资源、升级回归、存储扩容和退出迁移。还应把团队在新流程中增加的录入时间折算为人力成本。
例如,假设 300 人组织每天每人多花 3 分钟维护重复字段,按每年 220 个工作日计算,全年会增加约 3300 人小时。这个示例不是实测值,但足以提醒选型团队:微小的单人操作负担,乘以组织规模和工作日后,可能比许可价格更值得关注。
五、案例与数据观察:用一个试点看清“工具价值”来自哪里
1. 情景案例:三个团队对同一条发布链路口径不同
以下案例是为了说明评估方法而构造的情景模拟,不对应某家企业的实测结果。设想一家约 300 人的研发组织,包含平台团队、业务产品团队和质量团队。需求记录在协作系统,代码与构建记录在开发平台,测试结果由独立测试系统管理,发布清单则由项目负责人维护。
问题不是各系统不可用,而是同一条需求的状态口径不一致:产品团队认为“已完成”代表开发结束,测试团队认为“已完成”代表验证通过,发布负责人则需要确认它已经进入某个生产版本。每次发布前,负责人需要手工核对需求编号、代码提交、测试报告和发布清单。
试点前,团队先抽取 12 个真实需求,记录从提出到发布的关联完整性;再选取一个产品迭代,用统一编号规则、必填关系和发布检查视图跑一次端到端流程。重点不是先比较功能数量,而是观察人工补录时间、关系缺失率、发布前核对时间和一线使用反馈。
2. 模拟前后对比:小范围试点只验证可控假设
下表中的数值是情景模拟,用于展示企业如何设定试点指标,不是公开行业基准,也不代表任何产品的实际效果。企业执行时,应根据自身发布频率、需求类型和样本规模重新测量。

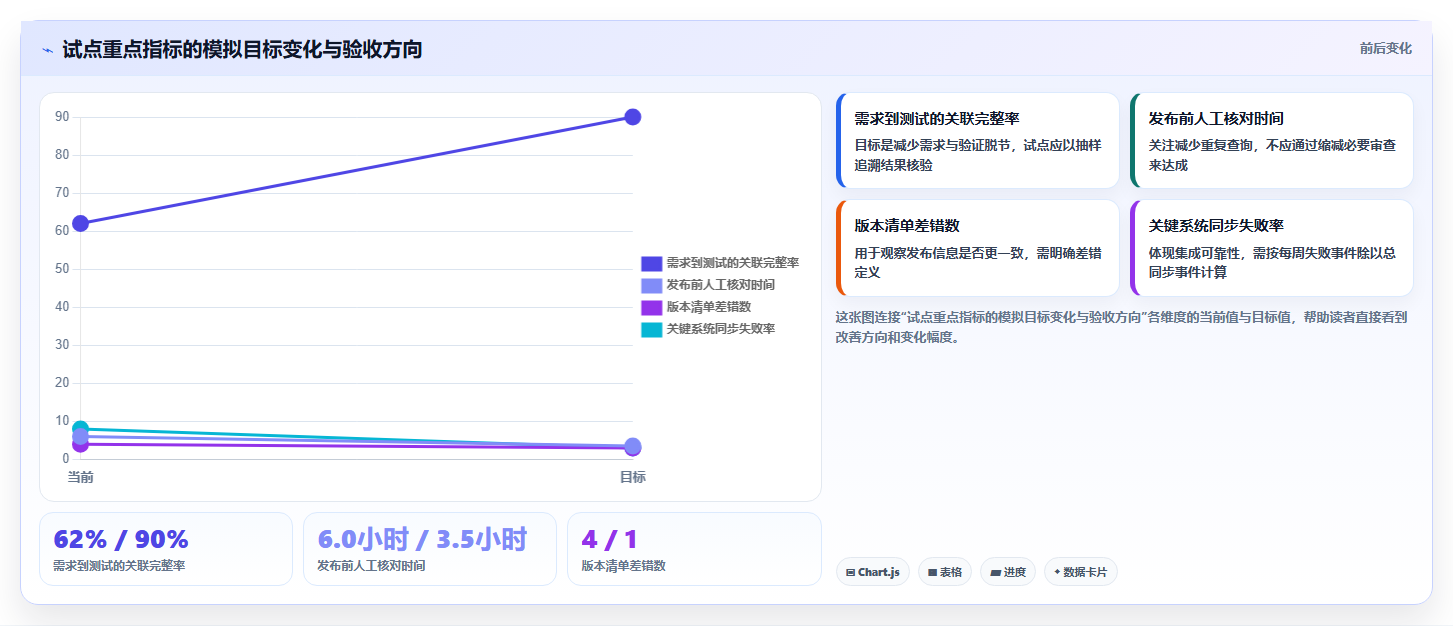

| 指标 | 试点前模拟值 | 试点目标值 | 为什么要看 |
|---|---|---|---|
| 需求到测试的关联完整率 | 62% | 90% | 判断生命周期关系是否真正建立 |
| 发布前人工核对时间 | 每次 6.0 小时 | 每次 3.5 小时以内 | 观察流程连接是否减少重复查询 |
| 版本清单差错数 | 每次发布 4 项 | 每次发布不超过 1 项 | 验证数据关系和发布口径是否一致 |
| 一线用户任务完成率 | 无统一基线 | 核心任务达到 85% | 避免只有管理员会操作的“纸面闭环” |
| 关键系统同步失败率 | 每周约 8% | 每周低于 2% | 确认集成可持续运行,而非演示时可用 |
3. 如何判断试点结果不是偶然
一个迭代周期的结果可能受需求复杂度、人员熟练度或发布压力影响。建议至少覆盖数个连续发布周期,并记录每次发布的样本量、团队范围、异常原因和流程变更。只报告“平均节省了多少时间”,却不说明样本与口径,容易把短期新鲜感误判为长期收益。
试点复盘还应区分两种失败:工具限制和流程设计问题。如果需求字段过多导致用户不愿填写,可能是字段设计过度;如果状态无法表达必要的审批约束,才更可能是产品能力不足。两者混在一起,会导致企业不断定制工具,却没有改善流程。

4. 用平台示例说明边界,而不是拿品牌代替评估
以 PingCode 这类面向研发团队的管理平台为例,企业可以把需求、迭代、缺陷、测试协作和项目进度等场景纳入试点,重点验证它与现有代码、构建、测试和发布系统的连接方式。此类平台面向中大型企业及 100 人以上组织时,组织权限、跨团队视图、流程配置与规模化运营通常也应纳入评估。
但不能因为某个平台覆盖了若干研发管理场景,就直接认定它满足全部 ALM 要求。采购前仍需逐项核验当前版本、部署形态、接口能力、审计要求、数据导出、历史记录与合同服务范围。尤其对于强合规行业,必须由企业自身的质量、安全与合规团队确认控制要求,而不是把产品介绍当作合规结论。
六、2026 年企业 ALM 选型必备清单
1. 业务与流程清单
- 明确首批纳入的产品线、团队、项目类型和生命周期边界。
- 列出关键对象及其定义,避免不同团队对同一状态使用不同含义。
- 标出强制审批节点、例外流程、紧急变更流程和责任角色。
- 区分真正的合规或质量要求与历史操作习惯。
- 明确哪些关系必须自动建立,哪些允许人工确认,哪些需要留存历史。
2. 数据与集成清单
- 确认每类数据的主系统,避免两个系统同时成为“唯一事实来源”。
- 列出代码托管、构建、测试、身份认证、发布和文档系统的连接需求。
- 核验接口限制、同步延迟、错误重试、日志、告警和重复数据处理。
- 确认迁移范围,包括附件、历史状态、关系、用户映射和审计记录。
- 用真实业务问题测试数据导出,而非只检查系统是否提供导出按钮。
3. 安全与运营清单
- 确认部署形态、数据存储位置、加密、备份、恢复和删除策略。
- 核实角色权限能否按团队、项目、对象和操作范围配置。
- 检查审计日志能否回答谁在何时修改了什么,以及修改前后的差异。
- 明确管理员、流程负责人、集成负责人和业务数据负责人的职责边界。
- 评估升级、故障响应、服务支持、容量规划和退出迁移安排。
4. 采购与试点清单
- 至少准备三条场景脚本:常规需求、紧急变更、跨团队发布。
- 让实际角色操作,不以供应商演示人员代替一线用户。
- 试点前设定基线、目标、样本范围、统计口径和退出条件。
- 记录配置工时、集成工时、培训时间、人工补录量和问题关闭周期。
- 要求候选方说明功能边界、额外费用、数据可携带性和服务承诺。
5. 试点的退出条件要提前写清
试点不仅要定义“达到目标就扩大”,还要规定什么情况下应暂停或淘汰方案。例如关键对象无法导出、核心关系只能靠手工维护、权限边界不满足安全要求、持续集成失败且无可行修复路径、或一线用户完成关键任务的成功率长期偏低。
明确退出条件并非对供应商不信任,而是避免试点因投入已发生而被惯性推进。试点的价值是降低决策不确定性;如果它不能让企业更清楚地看到风险,试点本身就没有完成任务。

七、不同企业情境下的行动建议与取舍
1. 初创或小型研发团队:优先轻流程和低维护
如果团队规模较小、产品风险有限、交付频率高,建议先把需求、代码变更、测试和发布建立基本关联,不要一开始就照搬大型组织的审批与模板。过重的流程会让团队绕开系统,留下比原来更多的线下记录。
这类团队适合优先验证常用操作是否顺手、代码与需求关联是否自然、发布清单是否可信。可以把审计和复杂权限作为后续扩展能力,而不是第一阶段的核心工作,但数据导出和未来迁移能力仍应检查。
2. 中大型、多产品线组织:优先治理和可扩展性
多团队组织的主要挑战不是缺少任务看板,而是口径不一和流程边界不清。建议先制定最小共同数据模型,例如需求标识、版本规则、缺陷分类、完成定义和发布证据,然后允许不同业务线在共同框架下配置必要差异。
选型时重点检查跨项目视图、权限隔离、流程模板复用、配置审计和批量治理能力。不要为了追求所有团队流程完全一致而压平真实差异,也不要让每条业务线都建立完全独立的字段与状态体系。
3. 强合规或安全关键团队:优先证据完整与变更控制
对于受监管或安全关键产品,建议从适用标准和内部控制要求反推证据链。先明确哪些需求、风险、设计、测试、批准和发布记录必须建立关系,再核验系统是否支持版本基线、历史审计、权限约束、记录保留和可导出性。
需要特别谨慎的是“工具声称支持某标准”这类表述。企业应要求供应商展示具体能力,并由内部质量和合规人员核对标准适用范围、实施责任和证据要求。工具只能承载流程,不能替代组织的合规判断与实际执行。
4. 已有成熟工具链的团队:优先补连接,不急于全面替换
若代码托管、构建、测试和发布系统已稳定使用,整体替换的风险可能高于收益。可以先识别最昂贵的断点,例如需求与代码无法关联、测试结果无法进入发布决策、审计报告需要手工汇总,再评估用集成或新增治理层补齐链路。
这种路线的取舍是:保留团队熟悉的专业工具,换取更低迁移冲击;代价则是需要持续维护接口、字段映射和故障处理。企业必须为集成设置明确责任人,并定期验证数据质量,不能把“接口已上线”当作永久可靠。
| 企业情境 | 优先目标 | 应避免的做法 | 建议先做的动作 |
|---|---|---|---|
| 小型快速迭代团队 | 轻量追溯和低操作成本 | 一次性引入复杂审批与大量必填字段 | 选一条发布链路,验证需求、代码、测试和版本关联 |
| 中大型多产品线组织 | 共同数据模型和跨团队治理 | 所有团队各自定义字段、状态和报表口径 | 先形成最小标准,再开放有边界的差异化配置 |
| 强合规或安全关键产品 | 审计证据、基线和变更控制 | 用产品宣传替代内部合规审查 | 把标准条款转成可验收场景和证据清单 |
| 已有成熟工具链 | 修复关键断点并控制迁移风险 | 为追求界面统一而全面替换专业系统 | 绘制数据流,明确主系统和集成责任人 |
八、最后的判断:不要买“完整”,要买可持续的闭环
1. 选型时最值得追问的五个问题
- 我们最重要的产品变更,能否从需求追到代码、测试和发布证据?
- 这条链路中哪些关系自动维护,哪些需要人工确认,谁对数据负责?
- 一线人员完成关键操作需要几步,是否会因此形成线下绕行?
- 关键数据能否按企业需要导出、审计、迁移和删除?
- 三年内的实施、运营、升级和退出成本是否都已纳入比较?
2. 我对 ALM 选型的最终判断
ALM 的价值不在于把所有研发活动塞进一个系统,而在于让关键变更拥有可追溯、可验证、可复盘的上下文。对有些企业,这意味着引入一套统一平台;对另一些企业,可能只是把现有工具链中最脆弱的几处连接补牢,再把数据口径和责任人定清楚。
真正值得采购的不是“功能最全”的方案,而是团队愿意持续使用、关键证据不会断、运营成本能够被组织承担的方案。如果候选工具不能在真实场景里证明这一点,再漂亮的功能清单也只是采购材料。
3. 下一步怎么做
建议先用一周完成三件事:选出一条最常发布、又经常需要人工核对的业务链路;画出需求、代码、测试、缺陷与版本之间的关系;记录一次完整发布所花的核对时间和关系缺失情况。随后用三条现场场景脚本验证两到三个候选方案,设定清晰的通过门槛、成本边界和退出条件。
从真实链路开始,而不是从产品演示开始。这样得到的选型结论,才更可能在 2026 年之后继续成立。
常见问题解答(FAQ)
1. ALM 是什么工具?它和项目管理工具有什么区别?
我在看研发管理方案时,经常看到 ALM、项目管理、研发效能平台几个说法,感觉功能清单都差不多。我该怎么判断 ALM 是否真的覆盖了从需求到交付的研发过程,而不只是换了个名字的任务看板?
ALM 是应用生命周期管理,重点不是“能不能派任务”,而是能否把需求、设计、开发、测试、发布和维护串成可追溯的链路。项目管理工具通常以计划、负责人和进度为中心;ALM 还要回答:某项需求对应哪些代码变更、测试证据和发布版本,出了问题能否反向定位。
一个实用的辨别办法,是拿一条真实需求做端到端演练:从需求条目出发,关联任务、缺陷、测试用例、代码提交和发布记录,再尝试从线上缺陷反查受影响需求。若关键关联需要靠人工复制编号、维护表格或口头确认,工具即使功能很多,也没有形成真正的生命周期管理。
选型时建议把“对象之间的关系”列为必测项,而不是只数模块数量。尤其要检查需求变更后,影响范围能否被识别,测试结果能否作为发布依据,历史版本能否还原当时的交付证据。
2. 2026 年企业选择 ALM,哪些能力应该列为必备项?
我所在团队的流程已经有需求、开发、测试和发布,但不同部门各用各的系统,信息经常对不上。我想做一份选型清单,又担心把厂商的功能名词都抄进去,最后买到一堆没人使用的模块,应该优先验证什么?
先按业务风险而不是产品菜单排序。多数企业应先验证四条主链路:需求到交付的可追溯性、缺陷到修复版本的闭环、测试执行与发布门禁、角色权限与审计记录。人工智能辅助、自动报表等能力可以纳入评估,但不应替代这些基础链路。
可用一个小型评分表统一评审,避免演示时被界面效果带偏: 评估项建议权重现场验证问题 生命周期追溯30%能否从需求追到测试、代码和版本?流程适配与集成25%能否接入现有代码仓库、流水线和身份系统?权限、审计与合规20%能否限制敏感项目访问并导出操作记录?
易用性与迁移成本15%新成员能否在短时间内完成常见操作?报表与扩展10%指标口径是否可解释,字段和接口是否可扩展?权重不是行业标准,而是评审起点。若企业受强审计约束,应提高权限与审计权重;若多团队协作和工具割裂是主要痛点,则应提高集成与追溯权重。关键是每项评分都附上现场证据,不接受仅凭演示承诺打分。
3. ALM 选型时,如何判断云端部署还是本地部署更合适?
我在比较部署方案时,发现云端通常上线快,本地部署看起来更可控,但两边的成本都不只是许可证费用。我担心漏算数据迁移、升级维护和安全审查的投入,企业应该用什么方法做判断?
不要把“数据敏感”直接等同于必须本地部署,也不要把云端的快速开通误认为总成本更低。先把数据分类、监管要求、网络边界、身份管理和灾备目标写成约束,再确认每种部署方式能否满足;无法满足的硬性约束应先淘汰,而不是用价格分数抵消。
总成本至少要核算三年:订阅或许可费用、基础设施、实施与迁移、接口维护、备份灾备、升级测试、运维人力,以及退出时的数据导出和替换成本。一个常被忽略的项目是集成维护:如果每次系统升级都要重新验证自建接口,低价方案可能把成本转移给内部团队。
建议用一个真实项目做部署验证,记录从开通到可用的天数、身份接入耗时、数据导入错误率、备份恢复时间和接口故障处理流程。对本地部署,重点问清补丁、升级和高可用由谁负责;对云端部署,重点确认数据位置、租户隔离、审计导出、服务中断补偿及完整迁出能力。
4. 企业如何用试点避免 ALM 选型“演示很好、上线难用”?
我见过方案演示时流程很顺,真正试点却卡在旧数据导入、权限设置和团队习惯上。我不想让供应商只拿准备好的样例展示,试点应该挑什么范围、观察哪些指标,才能判断它能不能落地?
试点不要选最简单、也不要选最复杂的项目。建议挑一个有真实需求变更、跨角色协作和至少一次测试发布的中等规模团队,限定在 4 至 6 周内;范围足以暴露流程问题,又不会让试点变成全公司的流程改造。
开始前先记录基线,例如需求从提出到确认的中位天数、缺陷平均关闭时间、发布前人工核对次数、关键对象关联完整率,以及每周用于汇总状态的工时。试点结束后沿用同一口径比较,并注明项目规模和人员变化,避免把同期其他改进误算成工具效果。验收时至少完成三类反向测试:从一条已发布需求追到测试与代码证据;
从线上缺陷定位受影响版本和相关需求;让新加入的成员在简短培训后独立完成常见操作。若数据迁移只能靠大量手工清洗、关键报表需要外部加工,或团队为了满足系统字段而重复录入,就应先调整流程或重新评估,而不是用“用户还没习惯”解释所有问题。
文章包含AI辅助创作:ALM是一种什么工具选型指南:2026年企业研发管理必备清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/244874
读者评论
文章把ALM的重点放在需求到发布的证据链上,这个判断比单纯比较模块数量实用。现场用一条新建需求跑完整流程,也确实更容易发现演示数据掩盖的关联和权限问题。
迁移部分提醒得很关键:记录导入成功不代表关系保住了。尤其需求、测试结果和发布版本之间的关联,最好用实际业务查询验收,而不只是抽查字段。
文中的人时拆解明确标注为情景模拟,这点比较客观。企业若要据此评估投入,还是应该记录几个真实发布周期的数据,再判断哪些核对环节值得自动化。
