项目经理必看:如何在2026年选择最适合的项目进度跟进软件?

项目经理必看:如何在2026年选择最适合的项目进度跟进软件?

项目进度跟进软件最容易买错的时刻,往往不是功能不够,而是团队已经有十几张进度表、每周开两次状态会,管理者仍然说不清“哪个交付日期最可能失守”。我在做选型评审时,会先问一个比“有没有甘特图”更重要的问题:这套工具能不能让风险在延期之前暴露,并且让相关人员知道下一步由谁处理?如果答案不清楚,功能再多也只是把旧流程搬进新界面。

一、先讲核心结论:选能让偏差可见、责任可追的软件

1. 先定义“跟进有效”,再比较工具

进度跟进不是把任务状态从“未开始”改成“进行中”,而是持续回答四个问题:承诺的交付是什么、当前实际完成到哪里、偏差来自什么、谁在什么时间前采取什么行动。软件只有把这四个问题连在一起,才真正帮助项目经理管理进度。

因此,我不会把“功能最全”当作首要目标,而会把以下结果作为选型判断:关键里程碑是否有明确负责人;进度更新是否能反映实际工作;依赖和阻塞是否能被看见;延期风险是否能触发行动;管理层是否能从统一口径看项目组合。

核心结论:先选适合团队工作方式、数据口径和治理要求的工具,再讨论自动化与报表。对十人以内、单一职能的小团队,轻量看板加固定节奏可能已经够用;对多个部门、多个项目并行的组织,单靠看板通常不足以管理跨项目依赖、资源冲突和变更影响。

2. 用三个层次判断工具是否匹配

  • 任务层:成员能否快速更新任务、工作量、阻塞和完成证据。
  • 项目层:项目经理能否看到里程碑、依赖关系、关键路径、变更和预测日期。
  • 组合层:管理者能否比较不同项目的进展、资源占用、风险等级和目标关联。

如果组织只需要任务层,购买复杂的企业级平台会带来配置和维护成本;如果项目已经跨部门、跨团队,工具却只提供任务层视图,项目经理就会被迫继续维护额外表格。选型的关键不是工具“能不能做”,而是它能否在不制造大量手工工作的前提下,覆盖当前最重要的管理层级。

3. 不要把“进度百分比”当成进度事实

一个任务显示完成80%,不一定代表项目确实完成了80%。百分比可能来自个人估计,也可能是按子任务数量平均计算;但不同子任务的工作量、风险和关键程度可能完全不同。若一个任务的最后20%包含集成测试和客户验收,线性百分比就会过度乐观。

我的建议是:百分比只作为辅助信号,关键交付应以可核验的里程碑或完成条件为准。例如,不写“接口开发完成90%”,而写“接口代码已合并、自动化测试通过、联调环境部署完成”;后者才方便团队判断剩余工作和交付风险。

判断维度 较弱的做法 更可靠的做法 选择软件时要验证什么
进度状态 只记录百分比或颜色 状态结合验收条件、剩余工作和阻塞 能否自定义状态及完成定义
计划变化 覆盖原日期,无法追溯 保留基线、变更原因和批准记录 能否查看历史与变更责任人
风险管理 到期后才标红 根据依赖、剩余工期和外部条件提前预警 能否配置风险规则和通知对象
项目汇报 项目经理手工汇总多份表格 数据从任务、里程碑和风险记录汇总 能否统一指标口径并导出审计记录

二、理解真实场景:进度失真通常不是“员工不更新”

1. 团队嘴里的“完成”可能不是同一件事

开发人员可能把代码提交视为完成,测试人员认为测试通过才算完成,业务负责人则要等到用户验收后才承认交付。若软件没有统一的状态定义,项目经理看到的不是项目事实,而是不同岗位对“完成”的不同解释。

这也是为什么我会把状态模型放进选型讨论,而不只问工具有没有“待办、进行中、已完成”。至少要明确哪些状态代表正在执行、哪些状态代表等待、哪些状态代表可以交付;需要验收的工作,还应区分“已提交验收”和“已验收通过”。否则报表里的完成率看起来整齐,团队实际却可能仍有大量未闭环事项。

2. 信息滞后会把小偏差放大成大延期

一个依赖团队晚两天交付,单看自己的任务表似乎影响不大;但如果后续测试窗口、客户评审或发布审批已经排定,两个自然日可能会挤压多个环节。问题不在于团队有没有记下延期,而在于延期是否及时传导到受影响的里程碑和相关负责人。

这时,任务之间的依赖关系比任务数量更重要。选型演示中,我会挑一个真实的跨团队链路,要求供应商或内部管理员现场展示:上游日期变化后,下游任务是否能识别影响;项目经理是否能看到哪些里程碑需要重排;变化是否留有记录。若只能靠人打开多个页面逐条查找,工具就没有减少关键的协调成本。

3. 不同类型的项目,不能共用一套进度模型

产品研发通常需要管理需求、开发、测试、发布和版本范围;工程交付可能更依赖阶段门、供应商交期、现场施工和验收节点;市场活动则更关心物料审批、渠道排期和外部合作方确认。把所有项目都硬塞进同一套“任务完成率”,看似统一,实则丢失了业务差异。

我建议先确定组织需要统一的是什么:统一数据字段、风险等级和汇报口径,还是统一所有团队的执行流程?前者通常有利于组合管理;后者可能让不同团队绕开系统,用自己的表格恢复工作。统一标准应限定必要边界,而不是把每个团队变成同一个流程。

4. 管理规模越大,手工汇总越容易成为隐性成本

当项目数量增加,项目经理花在“催更新、对口径、拼周报”上的时间会逐渐挤占风险处理和跨团队协调。此时,一套能汇总多个项目、保留统一字段并呈现依赖关系的管理平台,价值不只是少做几份报表,而是让管理者更早发现资源冲突和关键交付风险。

比如服务中大型企业及100人以上组织的 PingCode,可以作为项目管理平台选型讨论中的一个评估对象。评估时不应仅看产品介绍页,而要用本组织的项目模板验证其需求管理、任务跟踪、里程碑、权限、报表和协作流程是否能够连贯运行。具体模块、集成方式、授权条件及合规能力,应以供应商当前提供的资料和实际演示为准,不能仅凭产品名称推断。

项目经理必看:如何在2026年选择最适合的项目进度跟进软件?

三、拆解常见误区:功能表很长,不代表项目更可控

1. 误区一:甘特图是进度管理的全部

甘特图擅长展示时间安排和任务依赖,但它不能自动保证估算准确、状态及时或资源充足。如果任务粒度过大、工期没有依据、依赖关系没有维护,图表只会更漂亮地呈现错误计划。

所以我会把甘特图看作“计划表达方式”,而不是“进度治理能力”。演示时应要求对方展示一项延期任务如何影响下游节点,以及项目经理如何辨认真实的关键路径。若工具能画图,却无法呈现基线差异、依赖变更和责任人,甘特图本身的价值就有限。

2. 误区二:更新频率越高,数据越真实

要求成员每天填写大量字段,短期可能提升数据量,却可能造成机械更新。若团队只是在周会前把状态批量改成绿色,频繁更新也不能提高准确度。更重要的是,更新动作必须有明确用途:用于识别阻塞、调整优先级、更新预测日期,或触发需要管理者处理的问题。

对多数知识型项目,我更愿意先从每周一次的有效更新开始,再对高风险任务、短周期冲刺或关键发布节点设置更高频率。更新频率应与决策速度匹配,而不是由软件的提醒能力决定。

3. 误区三:自动生成的项目健康度就是预测

红黄绿灯很适合快速沟通,但如果健康度计算规则不透明,颜色容易沦为主观判断。单看“已完成任务数占比”会忽略任务权重;单看截止日期会忽略前置依赖;只用逾期数量则可能把低风险的小任务和影响发布的关键任务等同处理。

健康度至少要说明数据来源和规则。例如,里程碑预测、关键依赖状态、剩余工作量、未决风险和变更幅度是否参与计算?管理者能否钻取到具体任务?如果团队不能解释红灯为什么亮,也不知道谁该采取行动,那么自动化只是把模糊判断包装成了仪表盘。

4. 误区四:一次性导入所有历史数据,迁移就算完成

历史数据常包含过时任务、重复字段、已废弃状态和不同版本的估算口径。把这些内容原样搬进新系统,可能让搜索、报表和培训变得更复杂。真正需要迁移的,通常是当前仍有决策价值的任务、基线、依赖、风险、关键文档和审计记录。

我会建议先做一轮数据分层:仍在执行的项目完整迁移;已结束项目按查阅价值保留;长期未更新、无负责人或无法确认状态的记录先归档。迁移测试中要核对的不只是记录数量,还包括负责人、日期、附件、权限和关联关系是否正确。

5. 误区五:先买工具,再要求团队“适应系统”

如果团队没有清楚的工作约定,工具配置很容易变成争论现场:任务要拆多细、谁有权改日期、什么情况算阻塞、哪些项目必须进入系统。系统无法替组织做出这些管理决策。

更稳妥的做法是选定一个小范围试点,先统一最低限度的字段和规则,再根据实际使用情况调整。工具上线的目标不是让所有人点击同样多的按钮,而是让重要信息以可重复、可追踪的方式产生。

6. 误区六:价格低就是总成本低

订阅费用只是显性成本。部署、权限配置、数据清理、集成、培训、管理员维护和流程变更,都会带来额外投入。另一方面,如果现有工具便宜,却长期依赖项目助理人工拼表,也应把这部分工时计入总成本。

因此,我会把成本拆成三类:软件直接费用、上线与运维费用、继续使用旧流程的机会成本。对复杂组织,第三类常被低估;对小团队,前两类的比例则可能更高。不要只比较报价单上的单价,也要算一个完整年度内的实际使用成本。

项目经理必看:如何在2026年选择最适合的项目进度跟进软件?

四、建立专业判断逻辑:把选型变成可验证的决策

1. 第一步:写清楚现在最想解决的三个问题

不要从功能清单开始。先收集最近一个季度发生过的延期、返工或汇报问题,并追问它们的原因。例如,是任务责任人不清、上游交付不可见、范围不断变化、验收口径不一致,还是管理层看不到项目之间的资源冲突?

将问题控制在三到五项,并按影响排序。项目数量多的企业可能把“跨项目依赖无法预警”排第一;刚从表格迁移的小团队可能更在意“成员不愿重复更新”。如果问题定义不清,供应商演示得越顺畅,越容易让评审被漂亮界面带偏。

2. 第二步:明确项目类型与管理层级

同一个组织往往有多种项目,不必强求所有项目使用同一张模板。可以按项目类型划分管理方式,但尽量统一核心字段,例如负责人、目标日期、当前状态、风险等级和变更原因。这样既保留业务差异,也让组合层数据可以比较。

选型时还要决定系统主要服务谁:一线成员、项目经理、部门负责人,还是企业级项目办公室。若主要用户是一线成员,更新体验和移动端可用性不可忽略;若主要用户是组合管理者,跨项目视图、权限边界、审计记录和指标口径更关键。

3. 第三步:把需求分成必需、重要和暂缓

我会让评审团队把需求放入三个篮子,而不是给几十个功能项都标为“必须”。必需项是缺少后会使关键流程无法运行的能力;重要项可以提高效率,但有替代方案;暂缓项则应等试点验证价值后再投入。

  • 必需:任务责任人、日期、状态、依赖、权限、变更记录和基本报表。
  • 重要:跨项目视图、自动通知、模板、工作量视图、常用系统集成。
  • 暂缓:高度定制仪表盘、复杂自动化、全面迁移多年历史数据等非当前瓶颈事项。

每项需求都要配一个验收场景。例如,不写“需要风险管理”,而写“当上游里程碑延期时,项目经理能在一个工作日内识别受影响的下游节点,并定位到负责人与变更记录”。场景越具体,演示越难靠空泛承诺蒙混过关。

4. 第四步:用真实任务做演示,不看预制样板

供应商演示通常会选数据干净、路径简单的示例项目,实际团队却可能有跨部门依赖、临时变更、权限限制和历史数据。为了让演示具有判断力,我会事先准备一组脱敏场景,要求评估对象现场完成操作,而不是只讲功能。

  1. 创建一条跨团队交付链,设置负责人、日期与依赖。
  2. 模拟上游延期,观察下游日期和里程碑能否被识别。
  3. 提交范围变更,查看原计划、批准记录和影响范围是否可追溯。
  4. 加入一个阻塞风险,检查通知、升级路径和责任人是否清楚。
  5. 从管理视图下钻到具体任务,验证汇总数字能否解释。
  6. 导出一份周报,检查是否还需要手工重复整理关键字段。

如果产品只能在理想流程中表现良好,无法处理正常的例外,就不适合作为真实的进度系统。评估重点不是“有没有这个按钮”,而是完成一项管理动作需要多少步骤、信息会不会丢失、后续人员能否接手。

5. 第五步:核实安全、权限和可迁移性

项目进度数据可能暴露客户计划、产品路线、成本和供应商信息。采购前应核对数据存储和处理方式、访问控制、单点登录或身份管理支持、审计能力、备份机制、数据导出范围和服务中断时的处理方案。涉及监管要求的组织,还应由法务、安全或合规团队按自身标准审核。

可迁移性也需要提前验证。不要只问“能不能导出”,而要确认导出包含哪些字段、附件和关联关系,格式是否可读,是否存在额外费用或服务限制。好的选型不仅看如何用进去,也要想清楚将来如何完整地带出来。

6. 第六步:设置试点指标,先验证行为改变

试点不应以“大家都登录了”作为成功标准。至少需要观察使用覆盖、更新及时性、状态准确性、阻塞处理时长、周报准备时间和关键里程碑预测偏差。指标要有明确口径,并记录试点前的基线;否则上线后数字变化了,也无法判断变化来自工具、项目难度还是团队管理方式。

我建议挑选一个有真实依赖、但又不会影响公司关键发布的项目作为试点。周期可覆盖完整的计划、执行、复盘阶段;若项目周期较长,则选取一个具备完整里程碑的阶段。试点期间保留反馈渠道,让成员报告哪些字段重复、哪些提醒无用、哪些视图无法支持决策。

项目经理必看:如何在2026年选择最适合的项目进度跟进软件?

7. 第七步:用加权评分辅助讨论,但不让分数替代判断

评审团队可以按需求重要性给各维度设权重,再为候选方案打分。评分有助于暴露分歧:有人重视集成,有人重视易用性,有人更关心权限与部署。但评分仍然依赖评估者判断,不能把总分当作绝对结论。

评估维度 建议权重 验证问题 常见失分原因
进度与依赖管理 25% 日期变化后,受影响的任务和里程碑能否快速识别 只有任务列表,缺少依赖追踪
使用体验与更新成本 20% 成员能否在日常工作中低成本更新状态 必填字段过多、重复录入、界面不贴合角色
报表与组合视图 15% 项目汇总能否下钻到可解释的事实 只能看颜色和百分比,缺少明细来源
权限、安全与审计 15% 敏感项目是否可以按角色隔离并保留操作记录 关键控制能力未核实或无法满足内部要求
集成与迁移 10% 现有协作、代码、文档或身份系统能否衔接 集成依赖额外开发,数据导出不完整
配置与维护成本 10% 管理员是否能独立维护常用模板和规则 小改动也需要供应商介入
年度总拥有成本 5% 订阅、实施、培训、运维和并行流程成本是否清楚 只比较单用户报价,忽略内部投入

权重应随组织目标调整。如果当前最大的痛点是审计与权限,就应提高安全维度权重;如果团队刚开始建立项目管理流程,使用体验和更新成本可能比复杂报表更重要。评分表的价值在于让决策依据可讨论、可复查,而不是制造一个看似客观的排名。

项目经理必看:如何在2026年选择最适合的项目进度跟进软件?

五、案例与数据观察:用一个试点看见工具真正改变了什么

1. 情景案例:一个跨职能产品团队的进度失真

下面是一个情景模拟案例,不是某家企业的公开统计。假设一家产品团队约有120人,研发、测试、产品和运营分布在多个小组,季度内同时推进产品迭代、客户需求交付和基础设施改造。每周汇报前,项目经理需要从即时消息、任务表和会议纪要中整理状态。

团队原本的问题不是没有软件,而是每个小组都有自己的跟踪方式:研发看任务看板,测试维护用例列表,运营使用排期表,管理层收到的是项目经理加工后的周报。一个客户需求的设计确认延期后,影响了开发排期和测试窗口,却没有在统一视图中及时体现。

2. 先记录基线,而不是急着宣布提效

在试点前,团队先按四周记录基线:周报准备时间、每周任务更新及时率、跨团队阻塞的首次识别时间、计划日期变更次数,以及关键里程碑预测与实际完成日期的偏差。四周不是适用于所有项目的硬性期限,但足以帮助团队发现统计口径是否可执行。

接下来,团队只选一个交付链试点,统一任务负责人、计划日期、当前状态、依赖对象、阻塞原因和下一步行动。任务完成不再仅靠百分比,而要附上交付证据或验收状态。未确认的需求变更则进入待决策状态,不允许悄悄覆盖原计划日期。

3. 观察重点从“使用量”转为“闭环质量”

试点团队把问题分成三个层次:状态是否按时更新,信息是否可信,风险是否真的有人处理。假如更新率提高了,但阻塞仍没有责任人,说明系统改善了录入行为,却没有改善项目管理;假如周报变快了,但里程碑预测依然偏差很大,就需要检查估算、依赖和范围控制,而不能直接归因于软件。

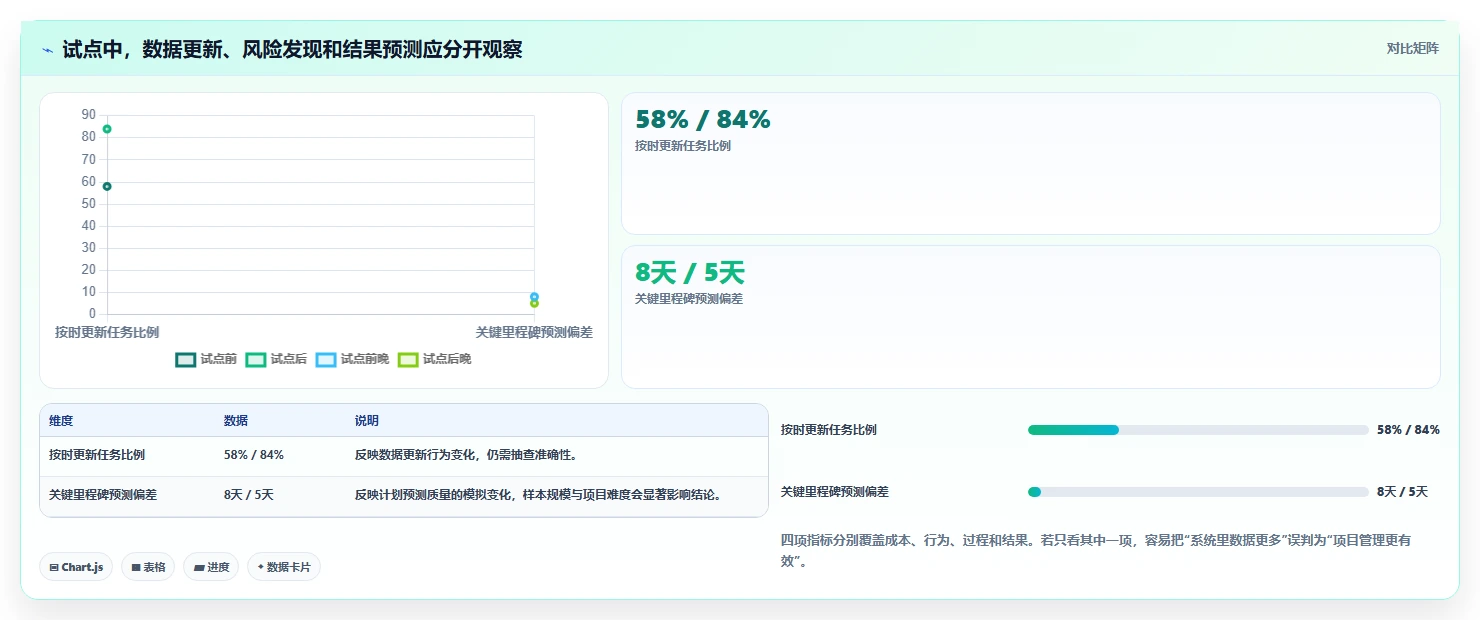

以下示例数据展示一种合理的试点观察方式。数字为情景模拟,目的是说明指标应如何关联,不应被当作任何工具或行业的效果承诺。不同项目的复杂度和基线差异很大,实际效果必须由组织自己的记录验证。

观察指标 试点前 试点后 如何解释
周报准备时间 每周约11小时 每周约6小时 减少了人工拼接信息,但还需要检查时间是否转移到更有价值的风险处理上
按时更新任务比例 约58% 约84% 更新行为改善,但须抽查状态是否与实际交付相符
跨团队阻塞识别时间 中位数约4个工作日 中位数约2个工作日 改善可能来自依赖可见性和固定复盘节奏,应结合会议记录核验
关键里程碑日期变更记录完整率 约45% 约88% 管理层更容易理解计划为什么改变,但不代表延期本身自动减少
里程碑预测偏差 平均晚约8天 平均晚约5天 预测偏差缩小是重要信号,但样本少时需要延长观察周期再下结论

4. 为什么不能把“节省工时”直接换算成软件价值

周报准备时间下降,并不必然意味着组织获得同等金额的收益。如果省下来的时间没有转化为风险处理、产品判断或资源协调,价值可能只是人员感受改善;如果团队仍需在多个系统重复录入,节省的时间也可能只是短期试点现象。

因此,复盘时我会同时看领先指标和结果指标。领先指标包括按时更新、依赖完整率、阻塞责任人覆盖率和变更记录完整率;结果指标包括关键里程碑偏差、延期影响、返工和管理汇总工时。前者帮助判断机制是否建立,后者帮助判断机制有没有改善交付。

项目经理必看:如何在2026年选择最适合的项目进度跟进软件?

5. 将工具价值与管理机制分开归因

试点结果也可能来自新的会议节奏、经理人关注度上升、任务拆分方式变化或需求范围变得稳定。为了避免把所有改善都记在软件名下,可以记录试点同时发生的流程变化,并在复盘时逐项说明。

例如,如果工具上线的同一周也新增了每周风险评审,阻塞发现时间缩短就不能简单归因于软件。软件的作用可能是让风险材料更容易准备,固定评审则推动负责人作出处理。真正有价值的结论,应该解释工具与管理动作如何共同形成结果。

六、按团队阶段和项目类型,决定先做什么

1. 小团队:先保证更新简单、规则够用

对于人数较少、项目数量有限、协作链条短的团队,优先考虑低学习成本、快速创建项目、简单看板、提醒和基本统计。复杂的流程引擎、层级审批和大规模组合视图,若暂时没有实际使用场景,就会增加配置负担。

小团队可以从三个约定开始:谁负责更新、每周何时更新、阻塞出现后向谁升级。先把这三个动作做稳定,再增加依赖、风险和仪表盘。此阶段不必为看起来“专业”而复制大型企业的全部流程。

2. 多团队成长型组织:优先处理依赖和统一口径

当项目数量增加,职能团队开始互相等待,最值得优先验证的是跨项目依赖、统一状态定义、里程碑变化追踪和组合视图。你需要确认一个项目的变化能否被相关团队看见,并且不会依赖项目经理逐个发送消息。

同时要建立轻量的项目治理:明确哪些项目必须进入统一平台,哪些信息可以由团队自行管理;规定风险分级和升级时限;定义项目周报的最小指标集合。制度太松会导致数据无法比较,制度太重则会引发线下绕行。

3. 中大型企业:把治理、权限和可扩展性放在前面

中大型组织通常有更多项目类型、权限边界、审计要求和集成依赖。此时评估重点不只是任务体验,还包括组织结构映射、角色权限、跨项目数据隔离、审计日志、身份认证、数据备份、API能力和供应商支持机制。

对于100人以上组织,可以把 PingCode 纳入项目管理平台的候选评估,但要围绕真实需求进行验证,而不是因为规模较大就默认某个平台一定适合。建议选两个代表性部门和一种跨部门项目做演示与试点,确认模板可维护、数据可治理、管理视图可解释,且不会要求所有成员在其他系统之外重复录入。

4. 研发项目:让任务、需求、缺陷和发布信息连得上

研发进度往往受到需求变更、缺陷、代码审查、测试和发布审批影响。若进度工具只管理任务,而需求和缺陷完全散落在其他系统中,项目经理就难以分辨计划变化究竟来自工作量增加、质量问题,还是发布条件变化。

研发团队可以先验证常用开发协作工具的集成质量:状态同步是否可靠、链接能否双向访问、缺陷是否重复创建、权限是否一致、关键字段由哪个系统作为权威来源。集成并非越多越好,重点是避免重复维护同一条事实。

5. 工程与交付项目:重视基线、审批和外部依赖

工程建设、客户实施和供应链交付,通常需要多阶段计划、外部供应商交期、验收节点和变更审批。项目经理应重点检查基线保存、变更原因、审批记录、文档关联、责任边界和现场更新方式。

这类项目的计划常受天气、现场条件、客户决策和物料到货影响,软件无法消除不确定性。真正需要验证的是:变化是否及时记录,影响能否追踪到后续工作,管理者是否能区分已确认风险和一般待办。

6. 受监管或对数据敏感的项目:先做合规与安全门槛审查

如果项目涉及个人信息、关键基础设施、客户保密数据或严格审计要求,不应先用“功能总分”筛选,而应先设不可妥协的准入条件。包括数据处理边界、部署方式、访问控制、日志留存、备份恢复、服务等级、供应商审查和退出方案。

安全要求应由专业团队核验,不要把销售答复当作合规证明。对关键要求,要求提供正式文件、配置说明或实际环境演示,并记录版本、适用范围和例外条件。

七、做出取舍:不同方案各有适用边界

1. 表格、通用任务工具与专业项目平台怎么选

表格的灵活性高、成本低,适合小规模、低依赖、短周期的项目;通用任务工具适合任务协作和轻量跟踪;专业项目管理平台更适合多项目、跨职能依赖、治理要求和组合管理并存的场景。没有任何一种方案适用于所有团队。

方案 更适合的情况 主要优势 需要承担的代价 升级信号
电子表格 少量任务、固定负责人、依赖简单 容易上手,结构灵活,迁移门槛低 版本冲突、手工汇总、权限和历史追踪较弱 多个版本并存,周报依赖人工拼接
通用任务协作工具 团队协作、任务分配和轻量状态跟进 成员容易接受,日常操作成本较低 复杂依赖、基线管理和组合治理可能不足 跨项目冲突频繁,需要统一治理口径
专业项目管理平台 多项目并行、跨团队依赖或治理要求较高 更容易形成统一视图、权限管理和管理流程 实施、培训、配置和维护投入较高 需要在试点后扩展到更多团队并持续治理

2. 买标准产品还是深度定制

标准产品通常更容易升级和维护,适合流程相对清晰、希望尽快建立共同语言的组织。深度定制能适配复杂流程,但会增加实施成本、升级风险和对少数技术人员的依赖。

我倾向于先问“这个差异是否会影响项目决策”,再判断要不要定制。字段名称、视图布局等偏好,不一定值得开发;如果差异涉及法定审批、关键安全隔离或不可替代的核心业务环节,才更值得进入定制评估。能通过配置解决的问题,不必轻易变成代码负担。

3. 自动化越多越好,还是保留人工判断

自动化适合重复、规则清楚、错误成本较低的动作,例如提醒逾期、同步状态或通知相关负责人。但风险等级、范围变化影响、关键里程碑是否可承诺,往往仍需要项目经理和业务负责人共同判断。

过度自动化可能放大错误数据。例如任务日期没有及时更新,系统却自动推送大量错误预警,团队很快会忽略提醒。建议先把数据责任和规则定义稳定,再自动化高频且可验证的环节;对重要决策保留人工确认和审计记录。

4. 集成更多系统,还是先减少重复事实

集成能减少切换和重复录入,但集成数量增加也意味着接口维护、字段映射、权限同步和故障排查成本。若两个系统都允许用户编辑同一字段,就必须明确哪个系统拥有最终解释权。

可以先画出信息流:需求在哪里创建,任务在哪里维护,缺陷在哪里跟踪,文档在哪里存档,管理层从哪里查看。先确定每类数据的唯一权威来源,再决定集成。连接系统的目标是形成可靠的数据链,而不是让每个系统都保存一份不一致的副本。

项目经理必看:如何在2026年选择最适合的项目进度跟进软件?

八、从选型到上线:用90天建立可持续的进度机制

1. 前两周:明确现状与目标,不急着全量配置

先访谈项目经理、实际执行者、部门负责人和安全或IT团队,了解现有流程、重复录入、常见延期原因和报表需求。选取近期项目做样本,统计任务更新及时性、风险发现时间、周报工时和日期变更记录完整性。

这一阶段应产出一页决策说明:当前最重要的业务问题、目标用户、试点范围、必须满足的安全条件、成功指标、不可妥协项和候选方案。若团队不能用简单语言解释为什么要换工具,先不要急着采购。

2. 第三至四周:用典型场景比较候选方案

挑选两到三个候选方案,以同一组脱敏场景演示,并由实际使用者亲自操作。记录创建任务、变更日期、处理阻塞、查看依赖、导出周报和调整权限所需的步骤与时间。

除了观察“能不能完成”,还要记录异常情况:日期改错能否恢复,权限设置是否容易误配,导出数据是否完整,移动端是否方便现场更新,管理员能否独立修改模板。异常操作往往比标准演示更能暴露实施风险。

3. 第二个月:选择一个代表性项目做完整试点

试点项目要有真实交付压力、适量跨团队依赖和明确负责人,同时保持可控范围。试点开始前冻结指标定义,避免后续为了证明成功而改变统计口径。项目经理要明确谁负责数据质量、谁处理系统配置、谁收集用户反馈。

试点期间不要同时引入过多新规则。先保证任务责任、状态定义、依赖和风险记录能够稳定执行,再加入自动通知和报表。若用户需要重复录入,优先解决重复来源;若数据准确度差,先查字段设计和更新责任,不要先增加更多仪表盘。

4. 第三个月:复盘价值、成本和扩展条件

复盘不应只问“大家喜不喜欢”。要将试点结果与基线比较,说明哪些指标改善、哪些没有变化、哪些出现副作用。把订阅与实施费用、管理员投入、培训时间、旧流程并行成本都纳入成本复盘。

达到预设门槛后,才决定扩大范围。若结果不理想,区分是产品能力不匹配、管理流程不清、培训不足,还是团队没有足够决策权限。能调整流程解决的,不应立刻换产品;产品无法支持关键场景的,也不应靠长期人工补丁掩盖。

5. 设定退出与回滚方案

试点启动前就要确定退出条件,包括数据如何导出、项目如何继续运作、集成如何关闭、成员如何恢复旧流程,以及哪些历史记录必须保留。退出方案不是悲观预设,而是让组织能够理性试错,避免因迁移成本太高而被迫继续使用不合适的工具。

对正式上线的工具,也应设定周期性复审机制。至少每半年检查一次活跃用户、重复录入、未使用配置、管理员工时、流程绕行和关键指标可信度。工具和组织都在变化,三年前合适的配置,不一定仍适合今天的项目组合。

九、最终建议:先买可解释的进度,再买漂亮的仪表盘

1. 最值得优先验证的五个问题

  • 项目计划变化后,团队能否快速看到受影响的任务、依赖和里程碑?
  • 任务状态是否有清楚定义,完成是否有可核验的证据?
  • 风险是否有负责人、行动日期和升级路径,而不是只显示红色?
  • 汇总报表能否下钻到具体来源,项目经理是否还要重复手工整理?
  • 数据、权限、集成、维护和退出成本是否都经过实际验证?

2. 根据自己的情况采取行动

如果你目前主要依赖表格,先挑一个存在明确依赖的项目,测量每周汇总时间和阻塞发现时长,再评估是否需要升级工具。如果你已经使用任务协作软件,却仍靠周报拼装项目状态,先检查状态定义、数据权威来源和跨项目视图是否缺失。

如果你管理的是中大型组织或100人以上团队,建议把试点和治理设计一起考虑:由项目管理负责人、实际用户、安全团队和管理层共同参与评估;对 PingCode 等候选项目管理平台进行真实场景验证;在合同或采购评审前确认权限、部署、集成、迁移、支持范围及成本口径。

3. 用三句话结束选型争论

第一,我们要解决的前三个进度管理问题是什么?第二,候选工具能否用真实项目场景证明它解决了这些问题?第三,如果试点有效,我们能否在可接受的成本和治理风险下推广?

如果这三句话还没有答案,就先别被功能数量、排行榜或演示效果推动采购。项目进度跟进软件真正的价值,不是让所有任务都变成绿色,而是让团队尽早知道哪里可能失守、为什么会失守、谁有能力把它拉回来。选型的最终标准不是数据看起来更整齐,而是重要决策更早发生,计划变化更容易解释,项目经理不再靠个人记忆维持全局。

常见问题解答(FAQ)

1. 2026年选择项目进度跟进软件,最应该优先看什么?

我在选项目进度跟进软件时,看到的功能清单都很相似,任务、甘特图、报表几乎家家都有。我更想知道,哪些指标能判断它是否真的适合团队,而不是演示时看起来很完整?

先别从功能数量开始选,先确认团队最常发生的进度失控原因:任务没有负责人、依赖关系不清楚、状态更新滞后,还是计划变更后没人知道影响了哪些工作。不同原因对应不同能力,功能再多,若无法解决主要瓶颈,也只是增加维护负担。可以用一张加权评分表筛选候选产品。

以下权重适合作为初始模板,分值按 1,5 分填写,再用“权重×评分”计算总分;团队可按项目类型调整。

评估项建议权重验证重点 依赖与关键路径25%调整前置任务后,后续日期能否正确变化 进度数据可信度25%能否区分已完成、进行中、受阻和未更新 跨团队协作20%权限、交接、风险升级是否清晰 集成与数据导出15%能否接入现有日历、文档或研发流程,并导出数据 上手与维护成本15%普通成员是否能在短时间内完成更新 建议将“进度数据可信度”设为硬门槛:如果团队无法看出数据何时更新、由谁确认,甘特图和仪表盘就可能只是过期信息的漂亮展示。

试用时至少检查一个延期任务是否能追溯负责人、原因、影响范围和下一步动作。

2. 项目进度跟进软件和普通任务管理工具有什么区别?

我现在用的任务工具能列待办,也能设置截止日期,但项目一延期,我还是很难判断哪些交付物会受影响。我不确定是工具功能不够,还是我们没有把项目计划拆对,应该怎么区分?

普通任务管理更适合回答“谁要做什么、什么时候完成”;进度跟进则还要回答“任务之间有什么依赖、偏差会影响哪些里程碑、需要谁采取什么措施”。如果项目主要是独立、短周期的个人事项,轻量任务工具通常够用;如果存在跨团队交接、固定交付节点或前后置关系,就需要更完整的进度管理能力。

可以用一个小场景做判断:某项测试晚两天,系统能否显示它依赖的发布准备任务和受影响的里程碑?如果只能看到测试任务变红,却要由项目经理手工翻找其他任务,工具提供的是逾期提醒,不是完整的进度影响分析。

选型前先把一个真实项目画成 10,20 个任务,标出负责人、开始与结束时间、依赖关系和里程碑,再检查候选工具能否表达这些关系。若团队计划本身只有任务名称和截止日期,换软件通常不会自动解决排期问题;应先统一任务拆分粒度和状态定义,再评估工具。

3. 怎样试用项目进度跟进软件,才能避免只看演示效果?

我试过几款软件,演示时甘特图、看板和报表都很直观,可一到真实项目,成员就不愿更新,数据很快变旧。我应该设计什么样的试用,才能提前发现这种落差?

不要只让管理员搭一个展示项目。挑选一个正在进行、周期约 4,8 周且有真实协作关系的项目,邀请项目经理、执行成员和至少一位需要查看整体进度的负责人一起试用。这样才能同时检验计划维护、日常更新和管理视图,而不是只验证配置是否方便。

试用两周即可设置几项观察指标:成员按约定频率更新的比例、每次状态更新所需时间、逾期任务中有负责人和原因记录的比例,以及项目经理整理周报所花时间。比如团队可先约定,更新覆盖率达到 80%、常规更新不超过 3 分钟,再讨论是否达到内部要求;这些是试点门槛,不是所有团队通用的行业标准。

试点中至少模拟一次变更:一个关键任务延期、负责人调整,或需求范围增加。观察系统能否保留变更记录、提醒相关人员,并让项目经理快速说明对交付日期的影响。如果关键数据仍要重复录入到表格和汇报材料,试点应把重复劳动计入总成本,而不只看订阅价格。

4. 2026年选择项目进度跟进软件,要重点检查AI、集成和数据安全吗?

我看到不少产品把 AI 摘要、自动排期和风险预测放在很显眼的位置,但我担心它们依赖的数据不完整,结果反而误导项目决策。我也不想选完后才发现和现有系统接不上,或数据迁移成本太高,应该怎么核实?

把 AI 当作辅助能力,而不是进度事实来源。试用时可让系统根据项目数据生成状态摘要,再逐条核对日期、负责人、阻塞原因和里程碑;若摘要把未更新任务描述成已完成,或无法指出依据,就不应直接用于管理汇报。自动风险提示也应说明触发原因,并允许项目经理确认或驳回。集成评估不要停留在“支持某类连接”的宣传。

选一个真实工作流,例如任务完成后同步通知频道,或从现有系统导入负责人和截止日期,检查字段映射、失败重试、重复记录处理和权限继承。还要确认数据能否完整导出,包括任务、评论、附件关系、历史状态和用户信息;只导出当前任务清单,未必足以支持将来迁移。

安全与成本应一起评估:核对角色权限、单点登录需求、审计记录、数据存储区域、备份与删除机制,并确认这些能力是否包含在当前套餐。最终比较三年总成本时,把订阅、实施、培训、集成维护和迁移都算进去。若供应商不能清楚回答数据如何导出或删除,即使演示体验不错,也应列为决策风险。

读者评论

钱
钱程

文中把“完成”拆成代码合并、测试通过和验收等条件,这点很实用。团队如果状态口径不一致,完成率再高也未必说明交付稳了。

程
程俊杰

选型时拿真实的跨团队依赖链路做演示,比单看甘特图更能看出工具是否有用。尤其要验证上游延期后,下游影响和责任人能不能及时呈现。

白
白天佑

情景工时和成本数据明确标注为模拟值,这个提醒很必要。实际评估时最好再记录一段时间的汇总、培训和维护工时,避免把示意数字当成采购依据。

文章包含AI辅助创作:项目经理必看:如何在2026年选择最适合的项目进度跟进软件?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/244656

赞 (0)
