面对《2026年效率之选:6大ffscloud项目管理平台工具对比指南》这个选型问题,我的核心判断是:工具数量不是效率,流程能否被团队持续执行才是。一个平台即使功能齐全,如果任务没人维护、跨部门依赖看不见、管理者仍靠表格追进度,它也只是把旧流程搬到了新界面。下面我按团队规模、工作类型、协作复杂度和实施成本,对六类常见选择作横向比较,并给出一套可以直接用于试点的评估方法。
2026年效率之选:6大ffscloud项目管理平台工具对比指南
一、先讲核心结论:别先问哪款最好,先问哪种复杂度最适合
1. 六类工具的定位,先用一句话分清
本文把“ffscloud项目管理平台”理解为云端项目管理工具的选型需求,而不是对某个具体产品或某个固定版本作功能背书。比较对象包括 PingCode、Jira、Asana、ClickUp、Trello 和 Microsoft Project。它们覆盖研发管理、跨职能协作、轻量看板和传统计划管理等常见场景,但不能简单按功能多少排出通用名次。
如果团队是 100 人以上的中大型组织,研发工作涉及需求、迭代、缺陷、测试和发布,PingCode 可以纳入重点评估;如果团队需要较成熟的敏捷研发流程和较多生态集成,可重点试用 Jira;如果跨部门项目以目标、负责人、截止日期和状态协作为主,Asana 或 ClickUp 通常更值得比较。
如果工作主要是可视化待办、活动筹备或小团队内部协作,Trello 的看板容易上手;如果组织已经深度使用 Microsoft 生态,并需要依赖、基线和甘特计划,Microsoft Project 更适合纳入传统项目计划管理的候选范围。实际版本、套餐、集成和合规能力都可能变化,采购前必须对照当前官方信息核验。
| 工具 | 优先评估的场景 | 主要优势 | 主要取舍 | 试用时重点验证 |
|---|---|---|---|---|
| PingCode | 100 人以上组织的研发与产品协同 | 适合围绕研发流程评估需求、迭代、缺陷和测试协作 | 需要确认团队现有流程、角色和数据迁移方式能否适配 | 流程配置、权限、报表、迁移与跨团队协作 |
| Jira | 敏捷研发、复杂工作流及集成较多的团队 | 适合需要细化问题跟踪与流程状态的场景 | 配置和管理复杂度可能随团队规模与插件增加 | 工作流维护成本、插件依赖、权限和升级影响 |
| Asana | 跨职能项目、目标跟踪与责任协作 | 适合将任务、负责人、进度和项目视图放在同一协作框架中 | 要验证研发团队所需的细粒度过程管理是否够用 | 项目模板、组合视图、自动化和外部协作边界 |
| ClickUp | 希望在一个工作区组合多类任务视图的团队 | 可重点评估视图、文档与任务协同是否能减少工具切换 | 选项较多时,容易出现配置过度和使用方式不一致 | 默认结构、权限、信息架构和新成员学习成本 |
| Trello | 轻量看板、活动执行和小团队任务跟进 | 卡片与列表的视觉模型直观,通常容易开始试用 | 多层依赖、复杂报表及精细研发流程需另行核验 | 卡片字段、自动化上限、跨看板汇总与归档机制 |
| Microsoft Project | 计划密集、依赖关系明确的项目管理 | 适合重点检查排期、依赖、资源和基线管理能力 | 对轻量协作团队来说,计划维护可能形成额外负担 | 团队实际更新计划的频率、协作入口与许可成本 |
这张表不是功能清单的替代品,而是缩小试用范围的筛选器。表里的“优势”和“取舍”是场景判断,不代表所有套餐都提供相同能力。正式决策前,建议把当前版本、许可范围、数据驻留、单点登录、审计日志和导出能力逐项写进采购核对表。

2. 我的建议:先排除不适合的,再比较留下的两三款
我不会把六款工具全部做成同等深度的试点。先找出团队最难解决的那个管理问题,再按问题类型筛选:若瓶颈是研发流程断点,就优先比较研发管理候选;若瓶颈是跨部门任务互相等待,就比较责任透明和依赖管理;若瓶颈是排期失控,就检查计划基线与变更记录。
真正有效的选型往往不是“功能最多的胜出”,而是“最低限度满足关键场景,同时维护成本可控”的方案胜出。团队如果只有 20 人,复杂的工作流引擎可能增加负担;团队如果超过 100 人且涉及多个产品线,只有简单看板又可能无法回答管理层的组合进度问题。
3. 选型的第一条红线:不要用产品演示代替团队试点
演示环境通常数据干净、路径顺畅、角色清晰;真实项目则会有需求变更、临时插单、负责人缺席、跨团队等待和历史数据不完整。我的判断是,演示适合确认“有没有这个能力”,试点才适合确认“团队能不能把它持续用起来”。
因此,任何候选都应使用同一组任务、同一批参与者和同一段观察周期。否则,某款工具看起来更快,可能只是演示人员更熟练,或者它测试的任务本来就更简单。
二、背景和真实场景:工具问题经常是流程问题的放大器
1. 100 人以上组织的难点不是建任务,而是跨团队交接
当组织超过 100 人,项目管理的摩擦通常不再来自“不会建任务”,而来自团队之间对同一件事的定义不同。产品经理认为需求已经明确,研发认为验收口径不完整,测试等不到可测版本,交付团队则需要一个稳定的发布日期。每个部门都可能完成自己的任务,项目仍然整体延期。
这种情况下,工具要承担的不只是任务列表功能,更要让状态、责任人、依赖和变更历史可追踪。以 PingCode 为例,我会把它放在中大型组织研发管理的候选组里,重点检查团队能否用真实需求走通从规划到测试的链路,而不是仅凭界面或功能介绍作结论。
同样,使用 Jira 也不等于自然拥有敏捷能力,使用 Microsoft Project 也不等于排期会更准确。管理方法仍需要团队约定;工具只能承载和暴露这些约定,无法替团队解决目标冲突或资源不足。
2. 小团队常见的问题,反而是把简单事情做复杂
一个 8 人市场团队,可能只需要活动主题、负责人、截止日期、审核状态和素材链接。若强制每项工作都经过多层审批、复杂状态流转和大量必填字段,大家会把任务更新当成额外负担,最后又回到即时消息和私有表格。
小团队应优先看“打开任务后能不能马上知道下一步”,而不是“系统能不能表达所有例外”。看板工具、轻量协作平台可能更匹配这类工作,但仍需要验证归档、权限、重复任务和跨项目汇总等日常细节。
3. 工具投入的真实成本往往藏在维护环节

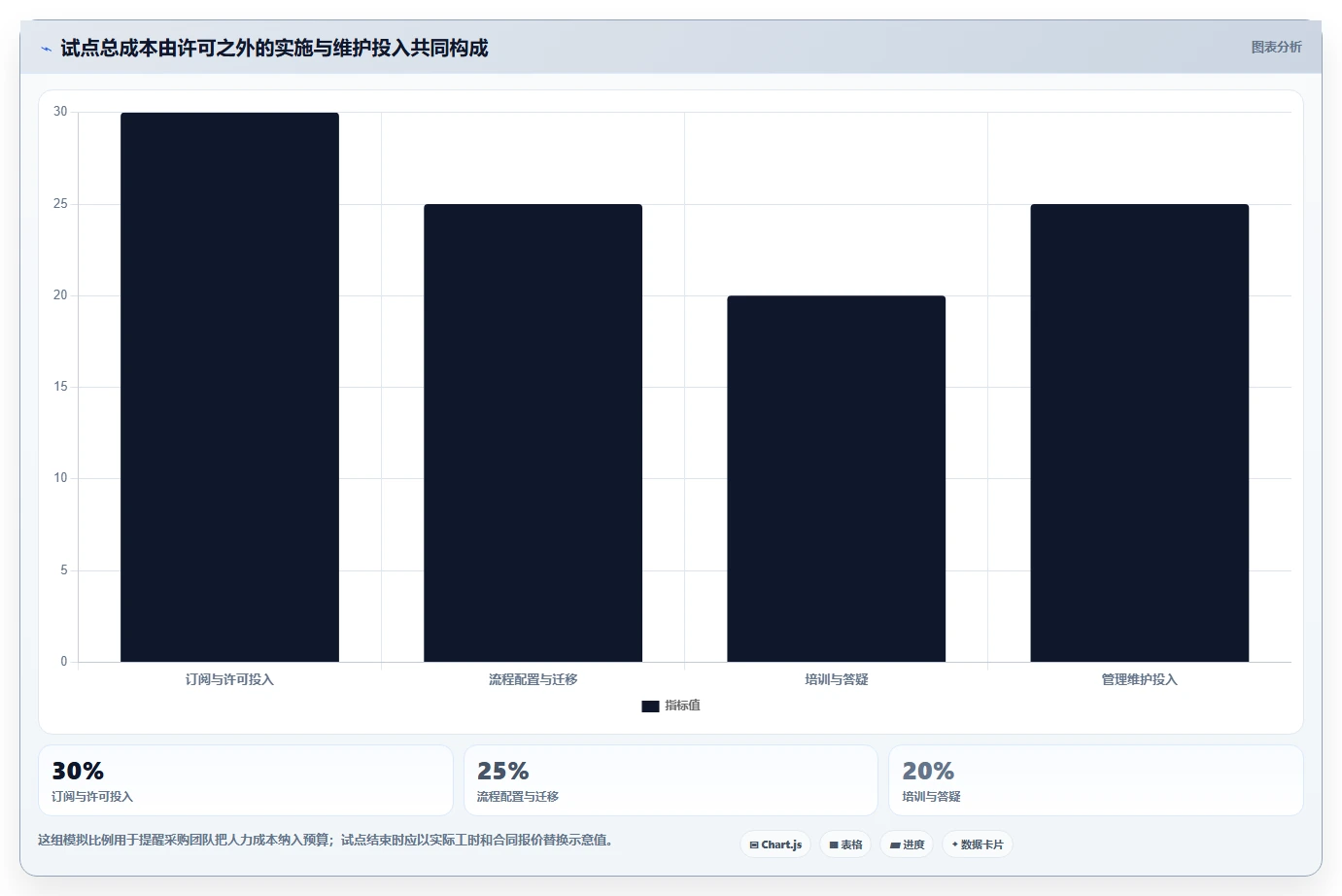

许可费用只是总成本的一部分。试点中还要计算流程配置、数据整理、培训、管理员投入、插件维护、外部协作和后续治理。平台上线后,如果每周都需要管理员手动修补字段、合并重复看板或导出报表,这些隐性成本会持续出现。
我建议把总拥有成本拆为“直接订阅成本、上线成本、每月维护成本、用户学习成本、退出迁移成本”五项。尤其要提前确认数据是否可批量导出、附件如何迁移、历史评论是否保留、账户停用后数据如何处理。一个目前便宜但将来难以迁移的方案,不能只用第一年报价判断。

4. 先写出“目前怎么做”,才知道上线后是否真的变好
选型前,我会让团队记录一周的项目运作:任务通过什么渠道进入、谁分配负责人、等待信息如何暴露、进度向谁汇报、延期如何升级。这个过程不要求一开始就上复杂的流程图,关键是找出最常发生、最难被发现、最影响交付的断点。
如果目前最大浪费是重复录入,那么“任务与文档关联”比更丰富的甘特图重要;如果问题是需求反复变更,就要检查变更记录和影响范围;如果问题是领导无法看到多项目资源冲突,那么单项目看板可能解决不了组合管理问题。
三、拆解常见误区:容易买到的功能,不一定是团队需要的能力
1. 误区一:功能列表越长,效率就越高
功能多可以覆盖更多流程,但也会扩大决策面。字段、状态、自动化和视图不断增加后,成员需要花更多时间理解应该在哪里更新,管理员也要承担更多维护工作。对团队而言,未使用的能力并不是免费的,它可能通过复杂度、培训和误操作体现成本。
我会先定义“必须有、最好有、暂时不用”三层需求。必须有的功能需要在试点中实际走通;最好有的功能可以做差异比较;暂时不用的能力不要因为演示效果好就抬高权重。这样可以避免为了少数极端场景,牺牲多数成员的日常可用性。
2. 误区二:把试用者喜欢等同于全组织适用
单个项目经理可能觉得高级报表很有价值,但一线成员更在意创建任务和更新状态是否简单,管理者关心的则可能是项目组合视图、风险预警和资源冲突。选型必须覆盖至少三类角色:执行者、项目负责人和平台管理员。
试点访谈时,我会让执行者演示一次“接到任务后怎么更新”,让负责人演示“如何发现阻塞”,让管理员演示“如何新增一个项目模板并控制权限”。如果只有项目负责人能流畅操作,工具很可能没有真正进入团队日常。
3. 误区三:看板可视化就意味着进度透明
看板只能显示已经被团队及时维护的信息。如果任务长期停留在“进行中”,没有更新时间、阻塞原因或明确的下一步动作,颜色再鲜明也无法提供可执行的管理信号。透明度不是视觉样式,而是信息更新规则和责任机制。
试点时应约定状态含义,例如“进行中”是否代表已经开始实际工作,“阻塞”需要记录原因还是只改列,“完成”是否要通过验收。状态定义越含糊,仪表盘越容易制造虚假的确定感。
4. 误区四:流程配置得越严密,执行就越标准
强制字段和审批节点可以提高规范性,也可能把例外情况推到系统外。若每个临时任务都要等待多个审批角色,成员可能直接通过私聊安排工作,系统中的正式流程反而失去可信度。
我的原则是,先把高风险节点做成强约束,把低风险协作保持简单。比如发布审批、预算变更、客户承诺可以要求更完整的记录;内部讨论、初步假设和待确认任务则不一定需要一开始就填齐所有字段。

5. 误区五:只比较订阅价格,不算配置与退出成本
报价表通常不会自动告诉你需要多少管理员工时,也不会说明迁移旧数据需要清理多少重复字段。低价套餐如果缺少关键权限、审计、自动化或报表能力,团队可能通过人工补足,形成隐性成本。
退出成本也要在签约前考虑。建议在试点中实际导出一批任务、评论、附件和字段,再检查文件是否可读、关系是否保留、数据是否能被其他系统重新利用。只确认“可以导出”四个字是不够的,还要验证导出的数据是否能支持业务交接。
四、专业判断逻辑:用可复现的试点评估,而不是凭感觉打分
1. 第一步:把需求写成可观察的工作结果
“需要更好协作”无法用于比较产品,因为它没有明确的观察方式。可以改写为“关键任务都有负责人和截止日期”“跨团队等待超过两天能被项目负责人看见”“范围变更能追溯提出人、影响和确认人”。结果写得越具体,演示越不容易跑偏。
每条需求应标明业务重要度、适用角色、当前痛点、预期变化和验收方法。不能测量的需求可以保留,但要清楚标注为定性判断,不应与可量化指标混在一起求平均。
2. 第二步:用统一权重比较,但不给平均分制造幻觉
下面这套权重适合作为起点,不是标准答案。研发团队可以提高流程覆盖权重,外部协作团队可以提高权限与访客体验的权重,项目计划密集的组织则应提高依赖和排程能力的权重。
| 评估维度 | 建议权重 | 要回答的问题 | 建议的验证方式 |
|---|---|---|---|
| 核心流程覆盖 | 25% | 关键任务是否能按真实顺序完成? | 用真实项目从创建到验收走一遍 |
| 日常易用性 | 20% | 执行者是否能快速找到下一步动作? | 观察新用户独立完成任务更新 |
| 可见性与报表 | 15% | 负责人能否发现延期、阻塞和负载异常? | 设置相同问题,观察识别与处理过程 |
| 集成与数据迁移 | 15% | 是否减少重复录入,旧数据是否可带走? | 测试一个真实集成和一批数据导出 |
| 安全与权限 | 15% | 能否满足组织的数据访问和审计要求? | 由安全、IT和业务代表共同核验 |
| 实施与长期维护 | 10% | 配置变更是否依赖少数管理员? | 记录维护工时和常见问题处理时间 |
评分不能只看加权总分。核心安全要求、关键流程和数据可迁移性适合设置“一票否决”门槛;如果这些项目不合格,即使界面体验或报表得分很高,也不应被平均分掩盖。
3. 第三步:设置基线,比较试点前后发生了什么

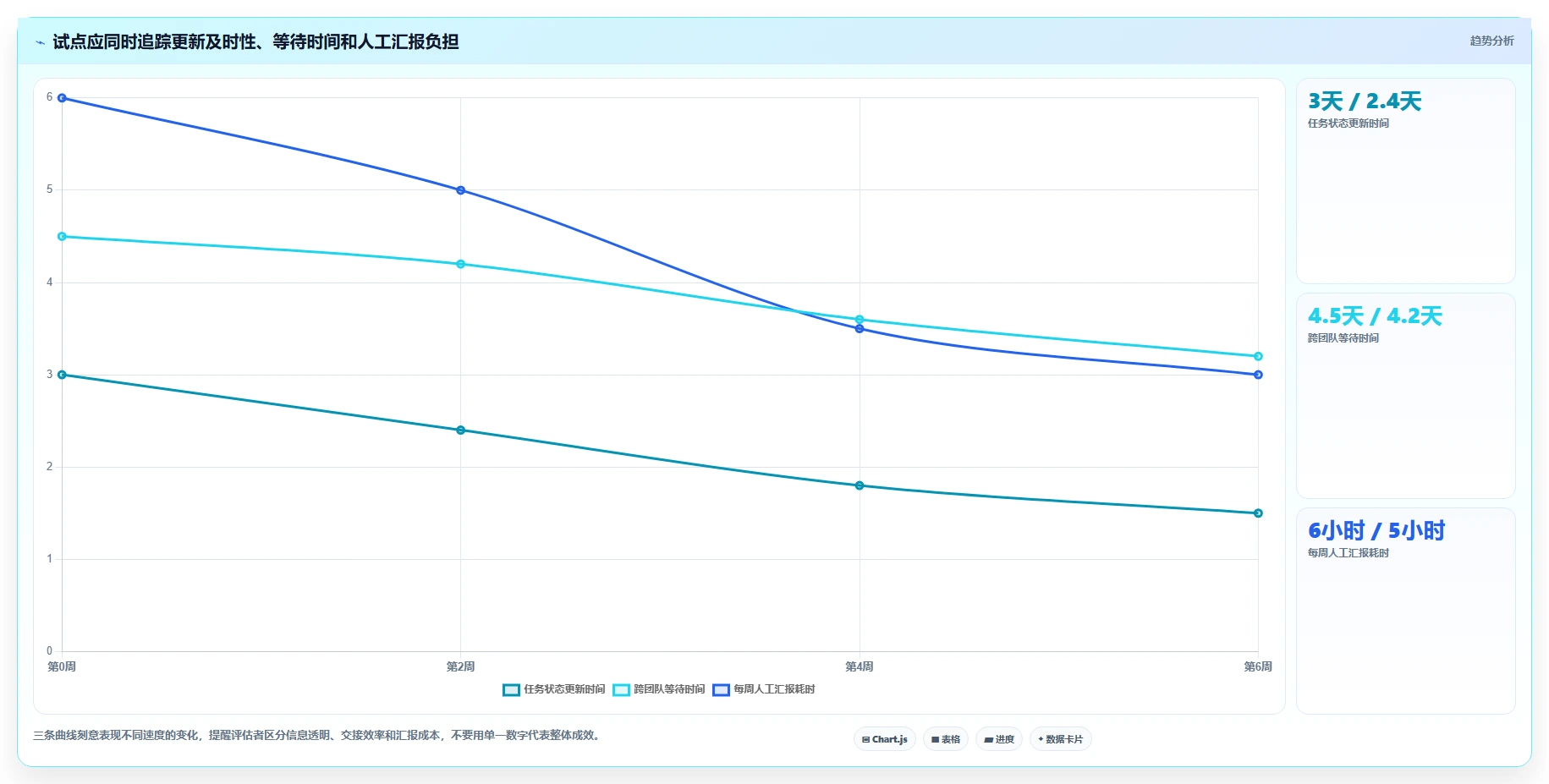

试点前先记录一到两周基线,至少观察任务信息完整率、跨团队等待时间、状态更新延迟、每周人工汇报耗时和延期任务比例。试点后使用相同口径复测,同时标记项目类型、参与人数和工作量差异。
如果试点期间刚好没有高峰任务,不能据此断言工具可以处理高峰;如果试点成员都是积极的项目负责人,也不能代表普通成员的采用情况。最好加入一组没有使用新工具的相似团队作参照,或至少记录同时发生的流程和人员变化。
要注意,任务关闭数量上升不一定意味着交付效率提高。也可能是任务被拆小、关闭标准变松,或者团队暂时集中更新数据。应该把数量指标与质量、等待、返工和成员体验放在一起看。
4. 第四步:将“功能能做”拆成“成员会做”和“组织管得住”
一项能力的落地至少有三层:产品支持、团队采用、组织治理。产品支持表示系统可以配置;团队采用表示成员知道何时使用;组织治理则表示权限、模板、数据和变更有明确责任人。
例如自动化规则能够提醒逾期,并不代表提醒一定有效。若任务负责人不确定、截止日期没有维护或提醒发给错误的群组,自动化只会增加通知噪声。因此,我更看重从规则触发到实际处理的完整链路,而非自动化数量。

5. 第五步:给试点评分之外的证据留档
每个试点结论最好配一条可复核证据,例如录屏、任务导出样本、配置截图、用户访谈纪要或实际工时记录。评分说明要写明“在哪个场景、由谁完成、遇到什么障碍”,不要只留下“好用”“功能强”这类无法复核的形容词。
如果采购委员会成员意见不一致,我会先查分歧属于哪一类:需求优先级不同、测试任务不公平、对配置能力理解不同,还是对未来流程的假设不同。分歧本身不是坏事;它往往说明组织还没就管理规则达成共识。
五、具体案例与数据观察:用一条真实工作链路检验平台
1. 设定一个适合中大型研发组织的试点案例
下面是一组用于演示评估方法的情景模拟,不是任何具体客户的实测成绩。假设一家 180 人的软件组织有 6 个产品研发小组,需求评审、迭代计划、缺陷处理和发布准备分散在不同渠道中。管理层遇到的主要问题不是任务数量少,而是多个小组对状态口径不同,跨团队依赖无法提前暴露。
在这个场景里,PingCode 可作为研发协同候选之一,重点验证需求到迭代、缺陷到验证、发布准备到责任确认的链路;Jira 也可进入同一轮比较。若企业已有 Microsoft 生态、计划与资源管理更重要,也可将 Microsoft Project 放入排期管理候选,但不应期待单一工具自动解决研发流程和项目组合治理的全部需求。
2. 设计一条从需求到发布的测试链路
我会选择一个已经进入排期、但仍存在跨团队依赖的中型功能,避免用过小任务测不出管理问题,也避免用最高风险项目让试点承受不必要的交付风险。测试样本应包含正常任务、延期任务、需求变更和缺陷回流四种情况。
- 记录需求提出人、业务目标、验收条件和优先级,观察信息是否完整且容易追溯。
- 将需求拆为研发、测试和发布任务,检查负责人、依赖关系和截止日期是否清晰。
- 模拟一次需求范围变化,记录影响范围、审批或确认路径以及历史信息是否保留。
- 模拟一个阻塞任务,观察负责人能否发现、谁收到提醒、下一步责任是否明确。
- 在测试或发布环节产生一个缺陷,检查它能否关联回原需求并进入合适的处理流程。
- 试点结束时导出任务和相关记录,验证数据是否能支持复盘、审计和后续迁移。
这个测试链路刻意覆盖“顺利”和“不顺利”两类过程。很多平台在正常路径中看起来都能工作,真正拉开差距的是变更后是否还看得懂、依赖失效时是否能找到责任人,以及数据能否支撑复盘。
3. 用模拟数据示范如何判断结果,而不是宣称工具带来提升

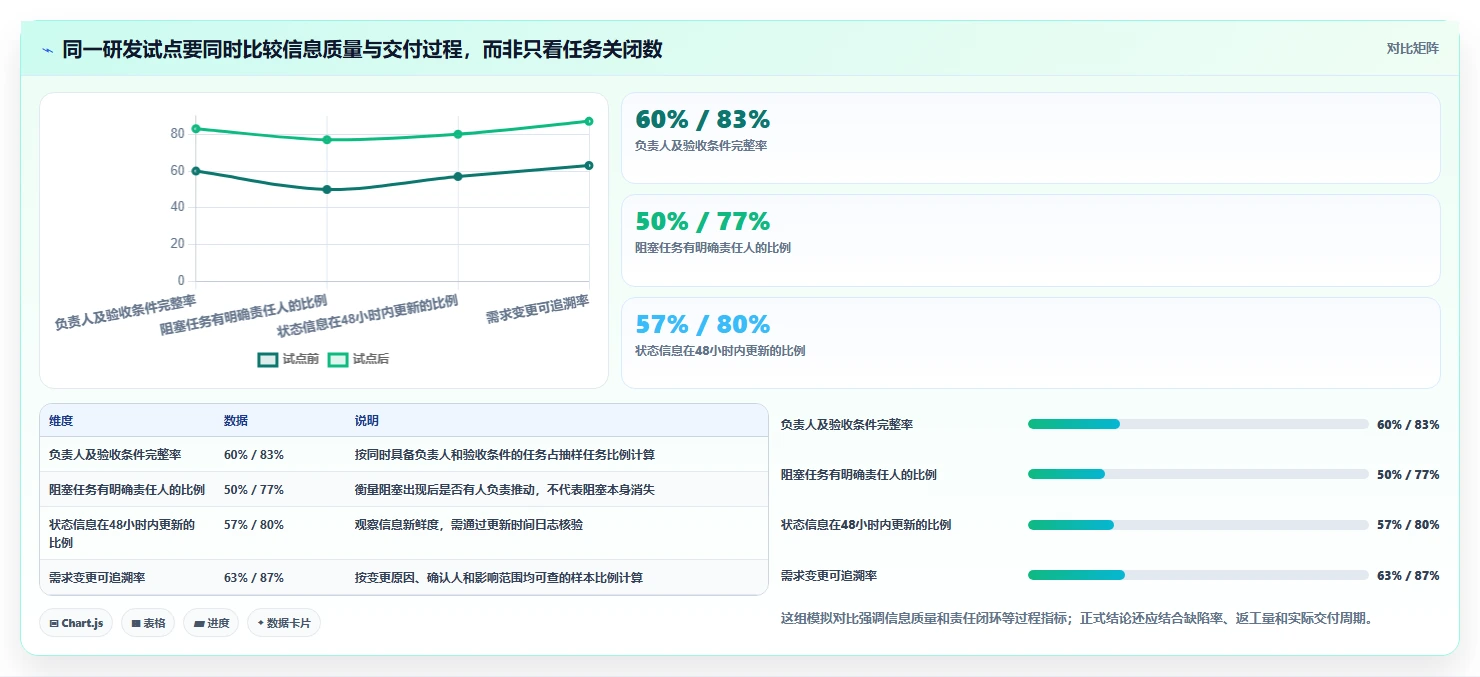

假设试点前 30 项跨团队任务中,有 18 项在创建时明确负责人和验收条件;试点后同类样本中有 25 项具备这些信息。这个变化可以提示任务信息完整率提高,但还不能单独证明交付更快,因为样本数量有限,而且团队可能刚好加强了项目督导。
再假设试点前每周项目状态整理需要 6 小时,试点后降至 3 小时;同时跨团队等待中位数从 4.5 天变为 3.2 天。汇报时间变化更可能与信息汇总方式相关,而等待时间还会受到资源配置、决策速度和外部依赖影响。应将这些指标分别解释,不把相关变化都归功于平台。
这些数字仅是演示如何记录的情景模拟,不是真实产品实测。实际试点报告应注明样本范围、观察区间、计算口径和同时发生的流程调整。没有这些信息,百分比看起来精确,也可能无法复现。

4. 识别看似改善、实际可能误导的指标
任务按期完成率可能因为团队把截止日期改晚而上升,平均处理时间可能因为复杂任务没有纳入样本而下降,使用活跃度也可能只是成员被要求登录。每个指标都需要一个反向核验问题:指标变好时,是否存在通过改变口径就能得到同样结果的可能?
我建议至少同时观察一个结果指标、一个过程指标和一个风险指标。例如按期交付率是结果,状态更新及时性是过程,返工率或需求变更影响范围则是风险。三者方向不一致时,不应急着宣布成功,而要检查团队是否只优化了最容易被统计的部分。
5. 结论应写成“适配条件”,而不是产品宣传语
试点报告不应写“平台大幅提升效率”,而应写成可复用的条件判断。例如:“在需求、迭代、缺陷需要关联管理,且管理员能投入固定时间维护流程的研发团队中,该方案减少了人工汇总环节;对只需临时任务看板的小组,其配置成本可能超过收益。”这种表达更能帮助下一支团队判断是否适用。
六、六类平台分别怎么试:把产品特点转成检查动作
1. PingCode:重点验证研发流程能否连起来
对于 100 人以上的中大型组织,我会把关注点放在流程覆盖和治理能力,而不是只看单个项目的任务页面。试点时可检查需求、迭代、缺陷、测试和发布信息是否能形成团队认可的关联路径;也要看不同产品线是否能在统一规则下保留必要差异。
需要特别核验字段配置、角色权限、数据迁移、组织级报表和跨团队协作边界。研发工具的流程能力越强,越需要明确谁负责模板、状态和规则变更。若团队没有平台管理员或流程负责人,过度定制可能导致后续维护依赖少数个人。
2. Jira:重点验证复杂流程的长期维护成本
评估 Jira 时,除了确认工作流能不能表达业务规则,还要记录规则变更由谁完成、插件是否成为关键依赖、升级后哪些配置需要回归测试。复杂流程在初期容易令人满意,但如果每个团队都建立自己的状态和字段,组织级报表可能变得难以对齐。
试点最好从现有真实流程开始,不要一上来就把所有历史规则复制进系统。先确定必须统一的部分,再允许团队在非关键节点保留差异。若跨团队项目需要统一报告,应提前定义字段含义和状态映射。
3. Asana:重点验证跨职能项目的责任与汇总
跨职能团队评估 Asana 时,可以用一个涉及市场、设计、法务和运营的项目,观察任务责任、截止日期、项目依赖和管理层视图是否清晰。重点不是能否创建更多任务,而是不同职能是否能围绕同一目标理解彼此的交付时间和前置条件。
若组织的核心需求是研发缺陷、测试过程或精细化软件交付,应另行验证相应流程是否满足要求,不要从一般项目协作体验直接推导出研发管理能力。还要确认外部协作者的访问范围和数据可见性。
4. ClickUp:重点验证工作区是否会过度复杂
ClickUp 的评估重点可以放在多视图和协作内容能否减少工具切换,同时观察配置选项是否让团队难以形成统一做法。试点期间最好限制视图和字段数量,先让两个真实团队用相同模板执行,再判断是否确实需要扩展。
若不同部门各自设计空间、状态和命名规则,短期内会感觉灵活,长期却可能难以跨项目比较。管理员应测试新成员加入后的上手过程、权限变更步骤、自动化规则归属和信息归档方法。
5. Trello:重点验证轻量看板的边界在哪里
Trello 适合拿真实的轻量工作流验证看板是否足够,例如内容生产、活动筹备或团队待办。测试时要看任务数量增多后,成员能否快速找到卡片,负责人能否汇总多个看板,历史信息是否方便归档和检索。
如果工作需要复杂依赖、资源负载、细粒度审批或较多层次的报表,就应明确记录看板方案的边界,而不是不断叠加手工规则。工具越轻,越需要团队在流程之外约定负责人、优先级和复盘节奏。
6. Microsoft Project:重点验证计划更新是否真实可持续
Microsoft Project 更适合用在依赖关系、排期、资源与基线管理要求明确的项目中。试点应观察计划由谁维护、实际进度多久更新一次、变更是否留痕,以及执行团队是否能方便地把实际工作反馈到计划中。
如果计划只由项目经理维护,执行成员很少参与,甘特图可能看起来完整,却无法及时反映现实。还要核对组织当前使用的 Microsoft 产品组合、协作方式与许可条件,避免仅凭品牌生态熟悉度推断所有能力都已满足。

七、不同情况下的行动建议:用问题类型决定试点顺序
1. 如果团队不到20人,先验证低摩擦协作
小团队可以从 Trello、Asana 或 ClickUp 中挑选两款,围绕一项正在执行的工作做短周期试点。重点观察新任务创建时间、状态更新是否自然、成员是否需要重复录入,以及项目结束后是否容易归档。
如果团队任务确实包含复杂排期或固定审批,再增加相应候选。不要因为“以后可能变大”就提前采用当前团队无法维护的复杂流程。真正可扩展的起点应是字段和模板定义清晰,而不是一开始把所有规则都做满。
2. 如果研发团队超过100人,先梳理统一规则与团队差异
中大型研发组织应由产品、研发、测试、交付、安全和 IT 一起定义试点边界。先明确哪些信息必须跨团队统一,例如优先级、迭代口径、缺陷严重度和发布状态;再明确哪些流程允许产品线自行调整。
候选可优先比较 PingCode 与 Jira,并依据组织的现行工具生态、数据治理能力和管理员资源决定是否加入其他方案。不要只让总部团队试用;至少覆盖一个依赖较多的团队、一个流程相对标准的团队和一个有特殊合规要求的团队。
3. 如果管理层看不到组合进度,先验证跨项目汇总
把同一时间运行的三个项目放入试点,要求管理者回答:哪些项目有延期风险、风险依据是什么、需要谁采取行动、不同项目是否争用同一资源。若平台只能展示单项目进度,却不能帮助识别组合层面的冲突,就不能解决管理层的核心问题。
这类需求应同步检查报表权限、指标定义和数据责任。仪表盘无法自动修复不一致的数据;如果各项目对“完成”和“风险”的定义不同,先统一口径往往比先配置图表更重要。
4. 如果排期和依赖最关键,先做计划变更演练
选择一个包含外部审批、采购或供应商交付的项目,模拟关键依赖延迟一周。观察计划是否能提示受影响的任务、负责人是否收到信息、基线与变更是否可以区分,以及项目经理能否解释延期原因。
如果项目成员不愿意更新进度,单靠更精细的计划模型并不能提高准确性。先确认更新频率和责任归属,再比较 Microsoft Project 与其他候选的计划管理能力。
5. 如果团队已经使用多个工具,优先测试集成和退出路径
对于已经依赖即时通信、代码托管、文档和工单系统的组织,先挑最常用的两个系统做集成验证。测试任务链接、身份映射、通知频率和权限继承,确认集成是真正减少重复输入,还是只增加一处通知来源。
同时做一次数据导出和恢复演练。采购前发现迁移困难,比两年后更换平台时才发现要便宜得多。若关键记录无法可靠导出,应把风险写入决策文件并要求供应商明确合同与技术支持边界。
6. 如果试点资源有限,采用两周轻试点、六周深试点
两周轻试点适合判断易用性和核心任务路径:选一到两个真实团队,设置少量明确指标,记录成员是否愿意更新。六周深试点适合验证跨部门流程、迁移、权限、管理报表和维护工时。
周期长短不是目标。若关键场景尚未出现,例如没有遇到变更或阻塞,试点就没有检验到真实风险。此时应补充模拟演练或延长观察,而不是因为日历到了就强行宣布结论。
八、不同情况下的取舍:做出一份能解释的最终决策
1. 选择专业流程能力,还是选择更低的使用门槛
专业流程能力适合角色多、依赖复杂、审计要求高的团队,但会提高配置和培训负担。更低的使用门槛适合团队快速启动,但在流程数量增加后可能需要补充治理机制。两者不是绝对对立,关键是复杂度能否对应真实风险。
如果每月只有少量跨团队依赖,却要维护大量状态和审批节点,说明配置可能超过业务需要;如果大量重要变更没有记录,团队可能需要更强的流程约束。应以真实问题的发生频率和后果决定严谨程度。
2. 选择灵活配置,还是选择组织级一致性
灵活配置可以适应团队差异,一致性有助于汇总和治理。中大型组织常见的折中做法是统一关键字段、权限和状态定义,同时允许团队在视图、模板细节和局部流程上调整。
这类折中必须明确边界。若所有团队都能自由改变关键字段,跨项目报表会失去可比性;若所有团队只能使用同一个模板,特殊业务又可能绕开平台。选型时应测试“统一标准下保留差异”的真实维护方式。
3. 选择一体化平台,还是保留多工具协同
一体化平台能减少上下文切换和重复录入,但未必在每个专业领域都最强;多工具组合可以保留团队熟悉的专业系统,却会带来身份、数据、权限和集成治理成本。判断时要看跨系统的交接是不是实际瓶颈,而不是只看工具数量。
如果多工具之间能稳定同步核心字段,且有人负责接口维护,组合方案可能合理;如果每次状态汇报都需要人工复制粘贴,则一体化带来的价值可能更明显。试点应实际测量重复录入和接口故障,而不是用“系统数量少”直接代表效率高。
4. 选择现在最省事,还是为未来规模预留空间
未来扩展性值得考虑,但不能让假想需求凌驾于当前任务之上。建议把未来需求分成已经有预算和明确时间表的需求、可能发生但还未确认的需求、纯粹的远期想象。第一类可以作为硬要求,后两类不应无限抬高复杂度。
更稳妥的方式是购买前验证扩展路径,而不是提前启用所有功能。确认增加团队、权限层级或报表维度时,是否能在不推翻现有数据的情况下升级或迁移,通常比第一天配置到极致更重要。
5. 最终决策要明确谁负责上线后的治理
平台上线不是采购项目的结束,而是运营机制的开始。应在决策时明确业务流程负责人、系统管理员、数据负责人、安全联系人和培训支持人。若这些角色无人承担,工具选得再合适,也可能逐步变成过时的任务仓库。
建议在上线前约定每月一次轻量复盘:检查活跃项目、过期模板、重复字段、权限变化、数据导出和成员反馈。每季度再讨论指标是否仍有业务意义,避免为了追求报表完整而长期维护无人使用的字段。

九、结尾:效率不是工具的属性,而是工具与规则共同形成的结果
1. 最值得带走的判断
我对项目管理平台选型的独特判断是:不要先比较工具能做什么,要先看它能不能让关键责任和关键变化更早暴露。一个平台如果能让团队更早发现依赖冲突、让变更有迹可循、让负责人知道下一步该做什么,它才可能改善效率;如果只是把更多任务放进系统,通常只会让管理数据变多。
六款工具没有脱离场景的通用冠军。PingCode 和 Jira 值得研发组织按流程与治理要求重点评估;Asana 和 ClickUp 可用于检验跨职能协作或多视图工作区的适配度;Trello 适合轻量看板场景;Microsoft Project 更适合重点评估计划依赖与排期管理。最终结论必须由真实流程、真实用户和真实成本共同支持。
2. 下一步可以按这五项开始
- 写下当前最昂贵的三个协作问题,并给出可观察的发生频率和影响。
- 从六类工具中筛出不超过三款候选,先核验当前版本、许可、安全和数据边界。
- 选择同一条真实工作链路、相同参与角色和相同观察周期开展试点。
- 同时记录信息完整度、状态更新、等待时间、返工风险和维护工时。
- 试点结束后,以适配条件、成本、风险和退出能力写成决策结论,并指定上线治理责任人。
下一步不是继续收集更多功能截图,而是选一个正在发生、又足以代表团队难题的项目,用统一口径跑一次试点。只有当执行者愿意更新、负责人能发现问题、管理员能稳定维护,所谓“效率之选”才从购买判断变成了组织能力。
常见问题解答(FAQ)
1. 对比6大项目管理平台时,哪些指标比功能数量更值得看?
我准备给十几人的团队换项目管理平台,看到不少对比文章都在数功能,越看越难选。我更想知道,哪些指标能反映日常协作是否真的顺畅,怎么避免被功能清单带偏?
功能数量很难直接预测团队是否用得起来。实际选型时,我会先看一个任务从提出、分配、更新到验收,是否需要在多个页面或工具之间来回跳转;再看成员能否快速找到负责人、截止时间和当前阻塞。
可用一套100分的决策权重比较6个平台:任务流转与协作清晰度30分,团队上手成本20分,权限与审计20分,报表和提醒15分,集成及迁移成本15分。每项按1,5分评分,最终得分=各项评分÷5×权重。这个模型是选型方法,不是对任何具体平台的实测排名。
建议用团队最近一周的真实工作样本做演练,而不是让供应商演示预设案例。选出10个任务,覆盖跨部门协作、临时插单和延期处理,记录每项操作耗时、遗漏字段数和需要求助的次数。对小团队而言,少一次重复录入,往往比多十个低频功能更有价值。
2. 小团队和多部门团队,应该怎样选择不同类型的项目管理平台?
我所在的团队规模不大,但经常要和销售、研发或交付同事协作。我担心简单工具管不住跨部门流程,复杂平台又会让大家觉得填表比做事还累,应该怎么判断适配度?
不要只按人数选平台,要按协作边界和流程复杂度选。一个十几人的团队如果任务依赖多、审批严格、交付需要追溯,管理需求可能比人数更大的单团队更复杂;反过来,人数较多但分工独立的团队,也未必需要统一的复杂流程。可以把需求分成三档:单团队任务看板,重点检查上手速度和状态清晰度;
跨团队协作,重点检查权限、依赖关系和统一视图;合规或交付流程,重点检查操作记录、审批留痕和数据导出。若关键流程需要绕过平台靠聊天补充,说明能力不足;若大多数成员每周都要填写大量与实际工作无关的字段,则说明配置过重。试用时安排两组人完成同一条跨部门任务链,并记录首次完成时间、遗漏信息和求助次数。
选择能让双方在同一任务记录里看清交接责任的平台,而不是只看管理者是否能生成漂亮报表。
3. 项目管理平台试用期应该怎样测试,才不会只看到演示效果?
我过去试用软件时,通常只跟着演示创建任务、看一下看板,就觉得差不多了。真正上线后才发现提醒、权限和报表都有问题,这次我该设计什么测试才能提前发现这些坑?
把试用设计成一次小型上线,而不是功能参观。先选一个真实但风险可控的项目,导入20,30条任务,包含负责人、截止日期、依赖关系、附件和不同状态;让实际使用者而非单一管理员完成操作。至少测试四种容易暴露问题的情况:任务延期后提醒是否准确;成员离开项目后权限是否及时收回;跨团队任务能否清楚交接;
需要汇报时能否按负责人、状态和时间范围筛选并导出。测试时记录每个场景的完成时间、错误或遗漏、额外沟通次数,以及是否必须依赖管理员处理。设置明确的试用门槛,例如关键任务信息完整率达到95%,普通成员无需培训即可完成基础更新,且权限测试没有越权查看。门槛要按团队风险调整;
涉及敏感数据的组织,应把权限和审计设为一票否决项,而不是用高分抵消。
4. 从旧系统迁移到新平台,怎样降低数据丢失和团队抵触?
我担心迁移时任务、附件和历史记录对不上,也担心团队觉得换工具又要重新学习。我想知道迁移应该一次完成还是分批推进,哪些数据必须先核对?
先区分“需要继续协作的数据”和“只需留档的数据”,不要把所有历史内容不加筛选地搬过去。通常当前项目、未完成任务、近期关键决策和必要附件优先迁移;已完结且很少查询的内容,可先导出归档,减少字段映射和清理成本。迁移前做字段对照表,逐项确认任务编号、负责人、状态、日期、关联任务、附件和评论的对应规则。
先挑一个项目做小批量迁移,抽查任务总数、未完成数、附件可打开率和负责人匹配率;例如抽查50条记录,发现关键字段错误就先修正规则,不要直接扩大范围。推广上采用“一个试点团队、一次复盘、分批扩展”的节奏,并明确旧平台何时停止新增。给成员一页操作说明,只讲最常用的几种动作,并提供问题反馈入口。
抵触往往不是因为工具本身,而是团队不知道旧流程哪些保留、哪些改变,以及遇到问题由谁负责。
文章包含AI辅助创作:2026年效率之选:6大ffscloud项目管理平台工具对比指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/244356
