《2026年必看:6大oracle项目管理系统工具对比分析》最容易踩的坑,是把六款产品放进同一张“功能多少”排行榜:它们并非六个可以互相替换的项目看板,而是分别解决进度计划、工程协同、资本项目控制、项目财务和企业项目核算的问题。若你要管复杂工程进度,优先看 Primavera P6 或 Primavera Cloud;若你要管工程文档、合同和往来流程,重点看 Aconex;

若你要控制资本项目成本与变更,评估 Unifier;若项目管理必须与企业财务、人力和计费闭环,才重点比较 Fusion Cloud Project Management 与 E-Business Suite Projects。

一、先讲核心结论:六款产品不是同一类项目管理工具

1. 按项目管理的核心任务,而不是产品名选型

我评估 Oracle 项目管理产品时,第一步不是逐项勾选甘特图、任务、报表,而是问企业的项目风险主要出在哪里:进度网络计划不可靠、现场文件和审批散落、资本项目成本失控,还是项目收入与财务账对不上。这个问题通常比“系统里有没有任务看板”更能决定产品方向。

基于产品公开定位和常见企业场景,六款产品可以先分成三组。Primavera P6 和 Primavera Cloud 侧重项目计划、进度与项目组合管理;Aconex 和 Unifier 更贴近工程建设协作及资本项目控制;Fusion Cloud Project Management 与 E-Business Suite Projects 则更靠近企业项目执行、项目成本、收入和财务流程。

最重要的选型判断:如果两个产品的“核心记录对象”不同,它们就不应只按功能清单直接比较。进度系统以活动、逻辑关系和基线为核心,工程协同平台以文档、往来和工作流为核心,项目财务系统则以项目成本、交易、计费和会计处理为核心。工具名称里都带有“项目”,不代表它们承担同一段工作。

工具 主要管理对象 最适合解决的问题 不应误认为
Primavera P6 活动、逻辑关系、日历、基线与进度 复杂工程计划、关键路径与进度控制 开箱即用的全企业协同办公平台
Primavera Cloud 项目计划、项目组合、资源及风险等管理信息 跨项目计划协同和项目组合视角 无需治理设计就能替代所有项目流程的套件
Aconex 工程文档、往来、流程与协作记录 多组织工程项目的信息协同与可追溯性 专职的 CPM 进度计划计算引擎
Unifier 资本项目业务流程、成本、合同与变更信息 大型建设项目的治理、控制与审计轨迹 轻量级任务清单或单纯文件库
Fusion Cloud Project Management 项目执行、成本、资源、合同或计费相关业务数据 云端企业应用体系中的项目与财务协同 独立于企业财务和人力体系的工程进度工具
E-Business Suite Projects 项目成本、预算、收入、计费及项目财务事务 已有 E-Business Suite 环境中的项目财务管理 新建云项目时默认优先的现代协同平台

以上分组是选型框架,不是供应商公布的性能排名。产品功能会随版本、授权、部署方式和集成方案变化,尤其是云端服务的具体能力与地区可用性,采购前应核对对应版本的官方文档和合同范围。

2026年必看:6大oracle项目管理系统工具对比分析

2. 如果只能记住一个判断,先看项目数据最终归谁管

企业常常从“谁需要用这个工具”开始讨论,却忽略“哪套系统是最终可信的数据来源”。如果进度基线由计划团队维护、合同文件由工程团队维护、实际成本由财务系统产生,选型就必须明确数据同步和冲突处理规则。

我的判断方法很直接:逐项列出项目主数据、计划、文档、审批、实际成本、预测成本和收入,再标出每项数据的责任系统与责任人。若一项数据出现两个“最终版本”,问题通常不是缺少功能,而是缺少治理规则。新增平台可能让可见性提高,却也可能把重复录入和口径争议一起放大。

3. 结论先行:先定核心工作流,再讨论产品组合

对单一大型工程项目,P6、Aconex、Unifier 可能各自承担不同职责,不能因为其中一个工具功能不覆盖另外两个,就判断它“不完整”。对以专业服务或内部转型项目为主的组织,Fusion Cloud Project Management 或既有 E-Business Suite Projects 可能更接近管理重心。

因此,六款产品的比较结果不应是一张简单的“第一名到第六名”榜单,而应是一张场景适配图:先确定主系统,再决定是否需要协同层、控制层和财务层。只有当职责边界、集成方向和数据所有权都明确,组合采购才有意义。

二、背景与真实场景:为什么“项目管理系统”会有六种答案

1. 工程项目的计划、文件和成本不是同一类数据

一个建设项目可能同时存在数千条进度活动、成千上万份受控文件、多轮合同往来、变更审批和多个财务口径。计划人员关心活动逻辑是否合理,工程师关心最新图纸是否可用,项目控制人员关心变更是否影响完工预测,财务人员则关心成本是否进入正确的项目和会计期间。

这些数据彼此相关,却不适合都用一张任务表管理。把图纸审阅、合同索赔、关键路径活动和供应商发票都压缩成“任务”,短期看起来统一,长期会失去领域信息:文件的版本与签审轨迹、活动的逻辑关系、成本的归集维度,都很难只靠任务状态表达清楚。

2. 跨组织工程项目,协同难点往往不在“能不能上传文件”

业主、设计方、总承包商、分包商和供应商可能使用不同的内部系统。大家通常都能上传文件,真正困难的是:文件是不是正式版本、谁有权审批、退回意见如何追踪、合同往来是否完整留痕,以及人员离场后项目记录能否继续查到。

这类场景更应关注 Aconex 一类工程协同平台承担的角色。评估重点不是存储容量本身,而是文档状态、往来记录、权限边界、项目参与方管理和审计可追溯性。假如企业已能在现有系统里可靠管理这些事项,就不能仅凭“平台看起来更专业”推导出换系统一定有收益。

3. 多项目组合的瓶颈,常常是口径不一致而不是看板不够多

集团项目办公室常见一种局面:各项目经理都能给出完成百分比,但“完成”的含义各不相同;项目计划使用不同日历;延期的红黄绿规则由各团队自行解释。此时,管理层即使拥有漂亮的组合仪表板,也可能只是把不一致的数据汇总得更快。

Primavera Cloud 或 P6 相关能力是否适合这类组织,取决于企业愿不愿意统一项目结构、状态日期、基线规则和进度更新节奏。没有这些治理动作,增加组合视图只能解决“看不到”,解决不了“看见的数字能否比较”。

4. 项目制业务需要的不只是排期,还需要项目财务闭环

咨询、工程服务、实施交付等项目制企业往往需要把项目、资源投入、可计费工时、成本归集、收入确认或客户账单连接起来。项目负责人不仅想知道任务是否完成,也要理解已投入成本、剩余成本预测和合同额度之间的关系。

在这类场景中,Fusion Cloud Project Management 或 E-Business Suite Projects 的评价重点是与企业财务和相关业务流程的衔接,而非单纯比较甘特图样式。若企业最核心的痛点是多组织工程文件往来,项目财务模块再完整也未必是第一优先级。

5. 选型前先画出业务链条,避免把产品类别选错

我建议先用一条实际项目链条描述工作:从立项、计划、设计、采购、施工、变更、成本归集,到完工、计费和结项。每个节点写出负责角色、产生的数据、审批人和需要同步的系统。这样讨论很快就会从“哪个产品更强”转向“哪个环节需要成为系统化管理对象”。

  • 如果最难的是活动网络、关键路径、基线和进度偏差,优先评估 P6 或 Primavera Cloud。
  • 如果最难的是多方文档交换、受控往来和项目记录,优先评估 Aconex。
  • 如果最难的是成本、合同、变更和资本项目审批链,优先评估 Unifier。
  • 如果最难的是项目成本、资源、计费与企业财务衔接,优先评估 Fusion Cloud Project Management 或 E-Business Suite Projects。

2026年必看:6大oracle项目管理系统工具对比分析

三、六款 Oracle 项目管理工具逐一拆解

1. Primavera P6:复杂进度计划的优先候选

Primavera P6 适合需要严肃管理工程计划的组织,尤其是活动数量较多、逻辑关系复杂、需要维护基线并分析偏差的项目。它的价值不只是“可以画甘特图”,而是能以活动、关系、日历和计划结构承载较正式的进度控制方法。

选型时,先澄清团队说的 P6 究竟指哪种部署和使用方式。桌面专业版与企业级部署在用户协作、管理方式、权限和系统架构方面可能不同,不能只按产品名称推定实施范围。采购前要把目标版本、部署形式、并发用户、接口和所需模块写入评估范围。

适合它的情况:工程计划由专业计划人员维护;项目有明确的基线和更新节奏;关键路径、资源约束或多层计划汇总需要被正式管理。它的使用价值会受计划治理能力影响,如果没有人维护逻辑关系和数据质量,软件并不会自动产出可信预测。

需要留意的边界:业务部门若只需要简单任务分配和轻量看板,P6 的专业能力可能转化为额外学习与维护成本。工程协同、文件审查和财务核算也不应默认由进度工具完整代替,应单独验证流程覆盖和集成方案。

2. Primavera Cloud:面向云端协同与项目组合的评估方向

Primavera Cloud 的评估应围绕云端项目计划和组合管理展开,重点核对企业需要的计划、资源、风险或组合相关能力是否包含在目标版本和授权范围内。云服务的界面和运维方式可能降低部分本地部署负担,但不等于企业可以免除数据标准、权限设计和流程治理。

对从多个项目抽取管理信息的组织,关键问题是项目结构能否统一、汇总口径是否适合管理层决策,以及项目层计划与组合层视图之间的数据如何更新。管理层需要的不是更漂亮的汇总,而是能追到数据责任人、状态日期和口径定义的汇总。

我会把 Primavera Cloud 与 P6 放在同一条计划管理评估线上,但不会假定两者能无成本互换。企业应针对现有计划文件、用户角色、报告要求、接口和关键工作流做原型验证,并要求供应方说明迁移边界、双轨期间的数据责任及退出方式。

3. Aconex:工程文件与跨组织协作的评估重点

Aconex 更适合把工程项目中的文档、正式往来和相关工作流放到清晰的协同环境中管理。大型建设项目参与方多、组织边界复杂,信息记录能否被准确追溯,常比单纯的文件存储能力更关键。

演示时不要只看“上传,下载”流程。应让供应方演示一份文件从提交、审阅、退回、修订到正式发布的完整路径,并验证不同参与方的权限、版本标识、记录检索和离场后的历史查阅安排。若演示只展现顺利通过的理想流程,无法证明系统适应真实工程协作。

还要确认 Aconex 与计划、成本和企业文档体系的边界。它可以成为项目协作的重要组成部分,但是否承担企业级计划维护、财务核算或所有内部审批,应依据实际功能和集成范围判断,不要从“一个项目平台”几个字延伸出未经验证的能力。

4. Unifier:资本项目控制与流程治理的候选

Unifier 更值得在资本项目或大型建设治理场景中评估。选型团队可重点验证项目成本、合同、变更、预算和审批流程如何映射到企业的实际控制机制,以及每次业务动作是否留下足够的责任和审计信息。

实施难点往往不是把表单搬进系统,而是决定流程如何标准化。若不同事业部对预算调整、合同变更、付款申请和风险升级各有口径,配置系统前就必须区分哪些是集团标准、哪些允许项目级变化。否则,平台可能把历史流程数字化,却没有减少审批歧义。

对 Unifier 的演示应使用真实业务案例,而不是只看表单界面。可以挑一项预算调整,要求演示从申请、影响评估、审批、成本预测更新到审计检索的完整路径。这样更容易发现流程是否需要大量定制、哪些字段是强制项,以及变更数据是否能被计划和财务团队消费。

5. Fusion Cloud Project Management:云端项目业务与企业应用协同

Fusion Cloud Project Management 适合需要在企业云应用环境内管理项目相关业务的组织,评估重点应放在项目执行、成本、资源及其与财务等业务流程的关系。具体能力、授权范围和可用模块需要按企业采购的版本逐项确认,不宜将产品名称直接视为所有业务能力都已包含。

如果企业已经采用相关云财务或人力应用,统一数据模型和业务集成可能具有吸引力。但“同属一个应用体系”不代表实施天然简单:科目、项目组织、资源类别、审批链、成本口径和权限仍需梳理。数据主责不清,云端统一也可能只是在统一界面里展示冲突。

它不一定是复杂工程现场进度控制的首选。如果业务真正难题是施工网络计划、关键路径或多承包商文档流转,应该先分别验证计划工具与工程协同方案,再讨论如何与云端项目财务连接。

6. E-Business Suite Projects:已有套件环境下的项目财务选择

E-Business Suite Projects 的重要评估条件,是企业是否已经在运行 Oracle E-Business Suite,以及项目财务和相关流程是否深度依赖现有套件。对于已形成稳定集成和操作习惯的组织,继续使用现有项目模块可能比急于替换更务实。

新建系统时,不能因为已有团队熟悉旧环境,就忽视长期支持策略、升级路线、集成负担和人才可持续性。应把继续维护与迁移到云端应用的成本、风险和收益放在同一时间跨度内比较,而不是只比较本年度许可费用。

迁移评估尤其要区分“历史数据要保留”和“所有历史业务都要重新上线”。部分旧项目可能只需只读查询或审计留存;如果把所有历史流程、字段和定制都一比一搬迁,系统替换容易变成旧架构的复制。应先确认法务、审计、运营和财务各自需要保留的内容。

工具 优先验证的演示任务 常见评估盲区
Primavera P6 活动逻辑、基线、进度更新、关键路径分析 只看图表,不检查计划维护责任与日历口径
Primavera Cloud 项目计划到组合视图的汇总路径 只看云端界面,不检查版本、授权与数据治理要求
Aconex 文档提交、审阅、退回、修订和正式发布 只测上传下载,不测跨组织权限和历史追溯
Unifier 预算、合同或变更的端到端审批闭环 只看表单配置,不看业务标准化和集成成本
Fusion Cloud Project Management 项目业务数据与财务流程之间的衔接 默认同一应用体系就不需要主数据设计
E-Business Suite Projects 既有项目成本、收入或计费流程的实际处理路径 只比较功能,不评估维护路线和旧定制负担

四、常见误区:看起来像选型问题,根源却是治理问题

1. 误区一:功能清单勾得越满,系统越适合

功能清单适合初筛,不适合最终决策。供应方演示中常见的功能名称,可能对应不同工作流程、模块范围和配置条件。若只比较“有无风险管理”“有无报表”,会错过更重要的问题:数据从哪里来、由谁维护、异常怎么处理、结果如何进入下游系统。

我更愿意把功能问题改成场景问题。例如,不问“是否支持变更管理”,而问“合同变更审批通过后,哪些字段更新项目预算?计划团队是否收到影响通知?财务预测是否刷新?审计人员能否查到审批前后版本?”具体流程越完整,越能暴露产品匹配与实施工作的真实边界。

2. 误区二:把 P6、Aconex 和 Unifier 作为三选一

对大型建设项目而言,进度计划、工程协作和资本项目控制可能分别由不同系统承担。把它们当作竞争品,会忽视现实工作中的上下游关系。真正需要比较的,可能是企业是否愿意承受多系统之间的集成和运营成本,而不是哪款工具可以在宣传页上覆盖最多功能。

不过,“组合使用”也不是自动正确。三套系统同时上线,可能意味着三种权限模型、多个主数据口径和额外的接口监控。若组织没有项目治理负责人、数据负责人和集成运营安排,叠加系统只会让责任边界更模糊。

3. 误区三:买云端就等于降低实施难度

云服务可以改变基础设施和升级管理方式,但不会替企业决定项目编码、组织层级、审批责任、状态日期和成本口径。业务流程差异越大,配置、测试、培训和变更管理越需要投入。云端部署不意味着“配置免治理”,也不意味着接口、身份管理和数据迁移不用规划。

尤其要把“部署工作量”和“组织变革工作量”分开估算。前者包括环境、集成和数据迁移;后者包括岗位职责、审批路径、工作习惯和管理口径调整。很多项目低估的不是安装,而是让不同部门接受同一套项目状态定义。

4. 误区四:把许可报价当作总成本

系统总成本往往还包括实施服务、集成、数据清理、测试、培训、运维、报表和长期升级。多系统组合还要考虑接口监控、故障排查、权限同步和跨系统审计。报价比较时,至少要问清授权计量方式、用户类型、环境数量、附加模块、服务范围和续约条件。

供应商报价之间若包含的用户范围和服务边界不同,单看总额没有意义。可以要求对方按统一的用户数量、项目数量、接口数、实施周期和支持级别提交报价,并把假设条件列出来。真正有决策价值的比较,是“同一业务范围下三至五年的运营成本”,不是首页上的许可单价。

5. 误区五:认为把旧数据搬进新系统,迁移就完成了

数据迁移至少要区分主数据、开放项目、已结项目和历史审计记录。不同数据需要的准确度、可编辑性和保留周期并不相同。把所有历史数据塞进新系统,不仅昂贵,也可能把重复、错误和过时字段一起复制。

建议先明确迁移后的用途:哪些数据用于运营,哪些仅用于查询,哪些依法或依审计要求留存。若项目已结项且不再发生业务处理,经过审批的只读归档可能比完整重建旧流程更合适。关键是保证可检索性、完整性和责任记录,不是让新系统看上去“什么都有”。

6. 误区六:用上线速度替代上线质量

快速试点有价值,但试点必须验证最难的业务路径,而不能只选最容易成功的团队。只让熟悉系统的核心用户跑通一条标准流程,无法证明产品能支持复杂项目、跨组织协作和异常审批。

试点至少应纳入真实数据、真实角色和真实例外场景,例如计划延期、文件退回、合同变更被拒绝、跨期间成本调整或项目负责人离职后的权限交接。试点结束要记录成功标准、待解决事项和不可接受风险,否则“上线了”只是一个技术状态,不是管理结果。

五、专业判断逻辑:用七个维度把候选工具筛到可决策

1. 维度一:识别主场景和关键用户

明确主要使用者是谁:计划工程师、项目经理、工程文控、成本控制人员、财务团队,还是组合管理办公室。然后区分高频操作用户、审批用户和只读管理层。一个工具对某角色很强,不代表对所有角色都合适;权限和体验设计也会影响培训与采用成本。

可把关键业务角色限制在一页清单内,逐个写出其每周必须完成的三项任务。若候选产品连核心角色的关键任务都需要绕路、重复录入或依赖线下表格,应该在评分前先找出原因,而不是用平均分把缺陷稀释掉。

2. 维度二:确定唯一数据主责和下游消费方式

针对计划、文件、成本、合同、资源和收入,逐项指定数据的主责系统、维护角色及下游消费者。对跨系统同步要说明是单向、双向还是审批后发布,并定义冲突时哪套系统优先。没有明确规则,接口越多,数据争议越多。

评估时要求候选方案画出数据流图,并标出数据所有者、接口触发条件、失败告警和人工补偿流程。所谓“支持集成”,只有在异常时也能恢复、重放和审计,才算可运营的集成方案。

3. 维度三:评估流程标准化程度

在正式打分前,检查业务流程是否已经有可复用的标准。若每个项目都采用不同的审批步骤、成本编码和状态定义,应先决定哪些差异是合法例外,哪些只是历史习惯。流程标准化工作可能比软件配置更能影响总体成功。

建议把流程分成集团必选、项目可选和禁止自定义三类。这样既能留出工程项目的必要灵活性,也能避免每个团队都把本地做法变成永久定制。定制越多,后续升级和跨项目汇总的风险通常越高。

4. 维度四:把场景验证纳入正式评分

不要只安排产品介绍,要求每个候选方案跑相同的脚本。脚本需要包含正常路径和异常路径,并由实际用户参与。比如一个基线变更场景,可以同时检查权限、审批、计划更新、成本预测、通知和审计查询。

评分时区分“原生支持”“配置实现”“定制开发”“依赖外部工具”四种实现方式。它们在交付周期、升级风险和运营维护上并不等价,不能只因为最终画面能展示相同结果,就给出相同分数。

5. 维度五:衡量集成和数据迁移风险

集成评估要覆盖接口数量、数据频率、数据质量、失败处理、身份权限和监控责任。迁移评估要覆盖历史数据分类、字段映射、重复清理、对账和业务验收。只估“开发接口几周”,而不估业务部门对账和异常修正时间,通常会低估工期。

在试点前,选取少量但有代表性的项目样本:一个标准项目、一个复杂项目和一个历史数据质量较差的项目。先跑转换和校验,再决定全面迁移方式。项目样本要能代表数据复杂度,而不是只挑最整洁的一批。

6. 维度六:采用加权评分,但保留淘汰门槛

加权评分可帮助团队把争论变成可讨论的假设,但它不是客观真理。先设定不可妥协条件,例如必须支持某部署要求、必须满足某项审计约束或必须与现有财务体系完成指定集成;不满足硬门槛的候选方案,不能靠界面和功能的高分补回来。

以下权重是示意性建议基准,不是 Oracle 官方排名,也不是市场调查结论。企业可以根据风险和业务结构调整;若进度延期是最大损失来源,应提高计划治理权重;若审计和成本失控是主要风险,则提高控制与追溯权重。

评价维度 建议权重 打分前必须回答的问题
核心场景覆盖 25% 最关键的真实工作流能否原生或通过可维护配置完成?
数据与集成 20% 系统之间的主责、同步、异常处理和审计是否清楚?
治理与可追溯性 15% 审批、版本、责任人和变更记录能否支撑业务治理?
用户采用与易用性 15% 高频用户完成核心任务是否需要重复操作或线下绕行?
实施与变更管理 10% 流程标准化、迁移、培训和组织调整是否可承担?
三至五年总拥有成本 10% 许可、实施、接口、运维、升级和退出成本是否纳入?
供应与技术路线风险 5% 版本、支持、部署和未来路线是否符合企业约束?

加权得分之外,还要保留风险清单。一个候选方案可能总分最高,却在数据迁移或关键流程定制上有重大风险。决策会上应同时呈现得分、硬门槛、依赖条件和未关闭风险,而不是只宣布一个总分。

7. 维度七:用三至五年运营视角核算总拥有成本

总成本不应只包含初始采购和实施。建议至少拆成软件授权、实施服务、接口开发、数据迁移、测试验证、培训、运维支持、版本升级、内部产品负责人投入,以及未来退出或替换成本。组合方案还要将接口监控和跨平台支持纳入运营预算。

如果供应商不便在早期给出精确长期成本,可以用三种情景估算:最低复杂度、预期复杂度和高复杂度。每种情景都写清用户数量、系统数量、接口数、定制范围和项目规模假设。这样比给出一个看似精确、实则没有边界的数字更诚实。

2026年必看:6大oracle项目管理系统工具对比分析

六、案例与数据观察:把工具放回真实业务链条

1. 情景案例:大型建设项目如何判断系统组合

以下是用于说明决策方法的情景模拟,不是某家客户的真实案例。设想一家业主单位同时管理多个建设项目,项目团队需要维护分层进度计划,设计方和承包方持续提交文件,项目控制办公室关注预算、合同和变更,集团财务另有一套企业财务系统。

在这个情景里,若所有需求都交给一套“项目管理软件”,容易出现两类失配:进度团队需要严格的活动逻辑,而普通任务平台的任务状态不够;资本项目控制需要正式审批和成本记录,而单纯文档系统又不承担完整财务治理。

更合理的做法是先拆出三类责任:进度系统维护活动网络和基线;工程协同平台维护正式文件与跨组织往来;资本项目控制系统管理预算、合同、变更和审批。是否分别使用 P6、Aconex 与 Unifier,要看企业现有环境、授权、流程成熟度和接口成本,不能仅凭产品标签下结论。

随后把财务系统作为实际成本和会计数据的权威来源,明确预算或变更信息如何进入下游核算。若进度预测要消费成本信息,应定义数据更新频率和责任人,而不是要求项目经理手工把多个系统里的数字复制进月报。

2. 情景案例:项目制服务企业如何缩小候选范围

再设想一家以客户交付项目为主的服务企业,项目经理需要看人员投入、项目成本和可计费工作,财务团队关心项目核算与客户账单。该企业没有复杂施工计划,也没有大量外部承包方的受控文件交换。

此时,优先比较 Fusion Cloud Project Management 与既有 E-Business Suite Projects 是否更合理,取决于企业当前的财务应用环境、云转型计划、目标流程及产品支持路线。若企业已经运行 E-Business Suite,先评估维护和演进成本;若正统一迁移到云端,则把项目财务流程纳入整体转型规划,避免单独采购后再做二次集成。

这类企业即便需要排期,也应先判断普通项目计划能力是否已满足业务,而不是自动引入复杂工程计划工具。能力过剩不等于价值更高;若高级计划功能没有人维护,它可能只增加培训和流程负担。

3. 示意数据:为什么“集成数量”会改变真实成本判断

下面的数字是用于预算讨论的样本推演,不是供应商报价或行业统计。假设企业比较两种方案:方案甲使用一个主平台,但仍需外接财务与文档系统;方案乙以三个专业平台分别覆盖计划、协同和控制。为了避免虚构市场单价,这里只比较相对工作量单位。

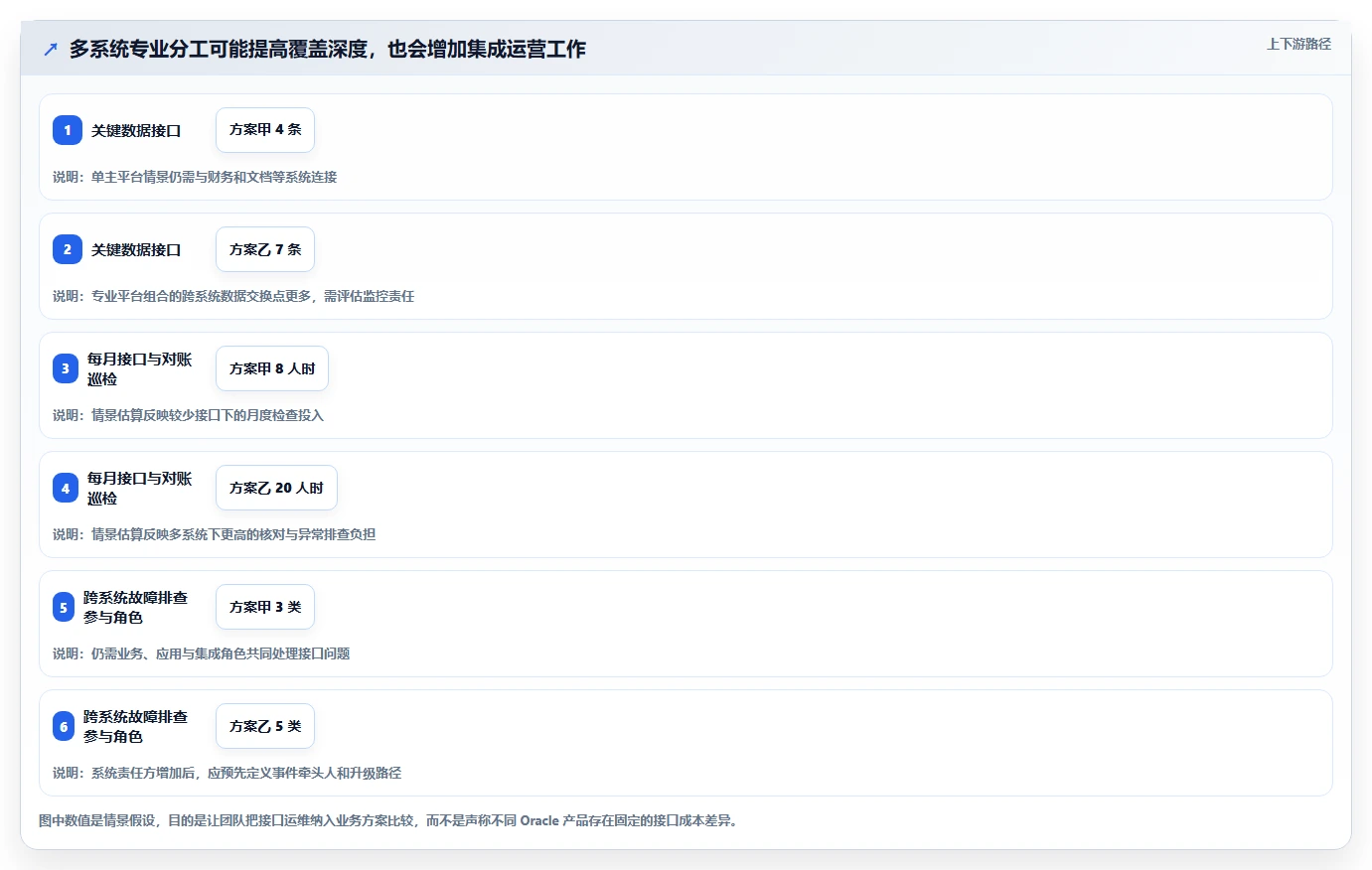

成本或工作量项目 方案甲:单主平台加外部系统 方案乙:三类专业平台组合 解释
核心业务系统数量 3 个 4 个 系统数量只是粗略代理,不直接等于总成本
关键数据接口 4 条 7 条 示意方案乙在专业分工下需要更多跨系统同步
业务数据主责规则 5 类数据需明确 7 类数据需明确 每增加一个数据域,都要说明负责人和冲突处理方式
每月接口与对账巡检 约 8 人时 约 20 人时 情景估算,反映接口监控、差异排查和业务对账的潜在投入
跨系统故障排查参与角色 约 3 类 约 5 类 参与角色越多,恢复流程越需要明确的服务责任人

这个样本推演并不证明单平台一定更优。方案乙可能换来更专业的进度控制、工程协同和资本项目治理,收益足以覆盖更多接口运营成本。它想提醒选型团队的是:每增加一个专业系统,必须同时计算由它带来的能力增量与长期协同成本。

2026年必看:6大oracle项目管理系统工具对比分析

4. 建议追踪的指标:看项目系统是否改善决策,而不只看登录率

上线后若只统计活跃用户和登录次数,很难判断项目治理是否变好。应选取能对应业务问题的指标,例如计划更新及时率、关键审批周期、文件退回率、未解决数据差异、预算预测偏差和项目状态汇总耗时。

这些指标需要先定义口径和基线。若上线前没有统一记录,就不能在上线后宣称“提升了某个比例”。可以先观察一段时间建立基线,再按项目类型、规模和复杂度分组比较。小项目与大型工程项目混在一起平均,容易遮住真实变化。

  • 计划管理:按约定周期更新计划的项目比例、基线变更的审查完整率。
  • 文档协同:正式文件按期审阅比例、重复提交率、状态查询所需时间。
  • 项目控制:变更审批周期、预算与预测偏差、未决合同事项数量。
  • 项目财务:项目成本入账及时性、可计费数据差异、结项对账耗时。
  • 平台运营:接口成功率、异常恢复时间、主数据重复或映射失败次数。

2026年必看:6大oracle项目管理系统工具对比分析

七、不同情况下的行动建议:把选型变成可执行步骤

1. 如果你管理大型工程或复杂建设项目

先建立项目数据地图,再分别验证计划、协作和控制流程。不要第一周就讨论是否采购三套系统;先确认活动计划、正式文档、合同变更和实际成本分别由谁负责,再判断是否已有平台可以承接其中一部分。

  1. 选一个真实项目,提取计划、文件、成本和变更的关键流程样本。
  2. 针对 P6 或 Primavera Cloud,验证基线、状态日期、活动逻辑和跨项目汇总。
  3. 针对 Aconex,验证正式文档、往来流程、角色权限和历史追溯。
  4. 针对 Unifier,验证预算、合同、变更审批及其对成本预测的影响。
  5. 画出三类系统与财务、身份管理及报表平台之间的数据流。
  6. 按试点结果决定先上线哪一类能力,而不是一次铺开全部系统。

2. 如果核心问题是进度延误和预测不可信

把首要评估放在计划结构和维护机制上。抽查现有计划是否有合理逻辑关系、活动责任人、可解释的剩余工期和一致的状态日期。若数据本身只是为了月报临时更新,换工具未必能改善预测。

产品验证需让计划团队实际维护一个有延期、有并行作业、有审批变更的计划样本。检查系统能否支持组织需要的基线和分析方式,同时确认计划数据如何进入管理报告。若用户最后仍要用电子表格修正关键数据,说明问题可能在流程设计或团队能力,不一定是软件缺失。

3. 如果核心问题是工程文档混乱和审批追溯困难

先盘点文件分类、编号、版本、状态、签审角色和保留要求,再评估 Aconex 与现有文档平台。选型演示应加入跨组织协作、退回重提、权限变更和争议追溯场景,重点看记录是否完整、状态是否容易理解。

同时确认项目文件和企业档案之间的边界。项目过程中的协作副本、正式发布件、合同记录与竣工归档可能适用不同保留策略。没有档案和信息安全团队参与,单靠项目团队决定数据保留与访问范围,容易留下合规风险。

4. 如果核心问题是成本、合同或资本项目审批失控

先梳理成本和变更的业务定义。明确基准预算、批准预算、当前预测、合同承诺、已发生实际成本之间的关系,再评估 Unifier 或企业财务系统如何承接。口径未定义之前,任何仪表板都可能只是把不同含义的数字堆在一起。

试点选择一条常见变更和一条高风险变更,测试申请、影响评估、审批、预算更新、合同记录和审计查询。若一条流程需要大量线下补充或重复录入,应把相关成本写入方案,而不是把演示当天的“流程跑通”当成实施完成。

5. 如果企业已使用 E-Business Suite

不要因云端产品宣传而忽略现有系统的真实依赖。先梳理 E-Business Suite Projects 与总账、应收、采购、人力或自建系统之间的接口、定制、报表和业务责任。然后将继续维护、渐进迁移和整体转型三种路径分别估算风险与总成本。

重点盘点哪些定制是法规或业务必须,哪些只是历史遗留。若旧系统承担的流程仍然稳定、风险可控,阶段性保留可能是合理选项;若关键知识只掌握在少数维护人员手中,长期人才风险也必须纳入决策。

6. 如果企业正在规划云转型

将项目管理纳入企业应用总体架构,不要独立于财务、身份、数据平台和集成路线之外决策。明确何时迁移主数据、如何处理历史项目、哪些流程先标准化、哪些系统在过渡期继续运行,以及谁对双轨期间的数字负责。

云转型最容易被忽略的是过渡运营:旧系统与新系统并行时,项目经理可能要维护两套状态。应设置清晰的退出条件、项目批次和数据冻结规则,并把双轨期的额外人力计入预算。否则,临时过渡很容易演变成长期重复录入。

7. 用一个可复用的六周评估节奏提高选型质量

实际周期取决于采购流程和项目复杂度,下面是便于团队组织工作的建议节奏,不是产品实施工期承诺。重点是先用短周期完成业务边界和场景验证,再决定是否投入完整采购与实施规划。

  • 第 1 周:访谈项目、财务、计划、工程文控、信息安全和集成团队,确认关键问题。
  • 第 2 周:画出业务流程、数据主责图、系统现状和必须满足的硬门槛。
  • 第 3 周:筛选候选工具,统一演示脚本、样例数据和评分标准。
  • 第 4 周:由真实用户执行场景演示,记录原生、配置、定制和外部依赖。
  • 第 5 周:核对数据迁移、接口、权限、安全、支持路线和三至五年成本假设。
  • 第 6 周:形成推荐方案、风险登记册、试点范围和退出条件,提交决策。

八、不同方案的取舍:单平台、专业组合与渐进替换

1. 单平台优先:治理简单,但未必覆盖最深业务能力

单平台路线适合业务流程相对统一、项目类型较接近、希望降低跨系统协调复杂度的组织。优势是系统边界较少、权限和支持路径相对集中;代价是个别专业场景可能只能通过配置、定制或外部工具补足。

选择这条路线前,必须确认核心业务是否真能在主平台内完成。若一线用户仍要在电子表格、邮件和旧系统里维护关键数据,表面上的系统简化不会变成真实的流程简化。

2. 专业系统组合:能力边界清晰,但运营和集成要求更高

专业组合适合大型项目、多个业务领域差异明显、各类团队需要深度功能的组织。P6、Aconex、Unifier 与企业财务平台可能各自承担明确职责,但企业必须配置集成负责人、数据负责人和跨系统流程负责人。

这条路线的关键不是“买几套”,而是每套系统之间的责任是否能说清楚。若一个变更从工程协同平台发起,在控制平台审批,最终影响财务预测,必须明确哪个系统保存正式状态、何时同步、失败由谁处理。回答不了这些问题,就不宜一次性扩大组合。

3. 渐进替换:风险可控,但要避免双轨永久化

对已有项目系统和大量历史数据的组织,分阶段替换能降低业务中断风险。可先选择新项目或单一业务单元做试点,再按项目生命周期扩展。已经进入关键施工阶段的项目,未必适合在中途切换计划、文档或成本主系统。

渐进路线必须定义明确的退出里程碑,例如旧系统停止新建项目的日期、旧项目结项后的只读安排、数据核对责任和接口关闭条件。没有退出日期的“临时并行”,容易把双轨运行变成永久运营负担。

4. 保留现状:不是不作为,而是要设定改进条件

如果现有系统稳定、用户采用良好、审计和支持风险可控,暂缓替换可能比仓促迁移更理性。但保留现状不等于忽视问题:应建立明确的风险登记、版本和支持检查、关键人员备份、接口监控与数据导出安排。

应设置触发重新评估的条件,例如供应支持路线变化、关键接口即将失效、业务模式显著扩张、现有流程无法满足审计要求,或维护成本持续高于预期。这样,观望是一种有边界的决策,而不是没有负责人。

方案 更适合的条件 主要收益 主要代价或风险
单平台优先 流程较统一、跨系统治理能力有限 系统边界较少,运营路径相对集中 专业场景可能覆盖不足,需验证绕行流程
专业系统组合 大型工程、多组织协作和资本控制需求明显 不同业务领域可使用更贴近需求的系统 接口、权限、数据主责和支持协调负担增加
渐进替换 存量系统复杂、项目不能同时停摆 风险可分批管理,能逐步验证迁移路径 若无退出计划,双轨成本会长期存在
暂缓替换 现有系统稳定且短期无硬性业务缺口 避免为了技术更新承担不必要的迁移风险 需要持续管理支持、人才、接口和审计风险

九、结论:别问哪款“最好”,先问哪项决策必须更可靠

1. 六款工具的选择顺序

把 Oracle 项目管理工具选型做对,关键不是找到一个能覆盖所有需求的产品,而是找到最需要改善的业务决策,再确定支撑该决策的数据和流程。进度预测不可靠,先验证 P6 或 Primavera Cloud;工程记录难追溯,评估 Aconex;资本项目控制薄弱,评估 Unifier;项目财务与企业流程脱节,再比较 Fusion Cloud Project Management 和 E-Business Suite Projects。

如果项目同时需要计划、文档、成本控制和财务核算,允许答案是“多个系统各自负责”,但必须同步交付数据主责、集成边界、运营成本和故障责任方案。没有这些配套内容的多系统架构,只是采购清单,不是完整解决方案。

2. 读完后可以立刻做的三件事

  • 选出当前影响最大的一项项目管理问题,并用具体业务结果描述,不要只写“系统不好用”。
  • 画出项目计划、文档、成本、合同、审批与财务之间的数据流,标出每项数据的权威来源。
  • 选取一个真实项目案例,要求候选方案按相同的正常与异常流程演示,并记录原生能力、配置、定制、接口及运营责任。

最后的专业判断是:项目系统的价值,不在于屏幕上出现多少项目数据,而在于企业能否基于同一套可信口径更早发现风险、明确责任并采取行动。先确定哪项决策最值得改善,再选择与该决策匹配的工具,通常比从六个产品中寻找一款“万能系统”更快,也更不容易在上线后为重复录入和口径冲突买单。

常见问题解答(FAQ)

1. 2026年有哪些 Oracle 项目管理系统值得比较?

我在整理项目管理系统时,发现搜索结果经常把施工协同、进度计划软件和企业项目财务系统放在同一张榜单里。我该怎么区分它们,避免拿不适合的工具互相比较?

比较前先分清产品解决的问题:Oracle Primavera P6 侧重复杂进度计划与资源管理;Primavera Cloud 覆盖项目组合、计划与风险管理;Aconex 更偏施工项目的文档协同和流程留痕;Unifier 侧重项目成本、合同及控制流程;

Fusion Cloud Project Management 面向企业项目执行、资源和财务管理;NetSuite Project Management 更适合与 NetSuite 财务流程相连的服务型业务项目。这六者并非六款可以直接替换的同类产品。

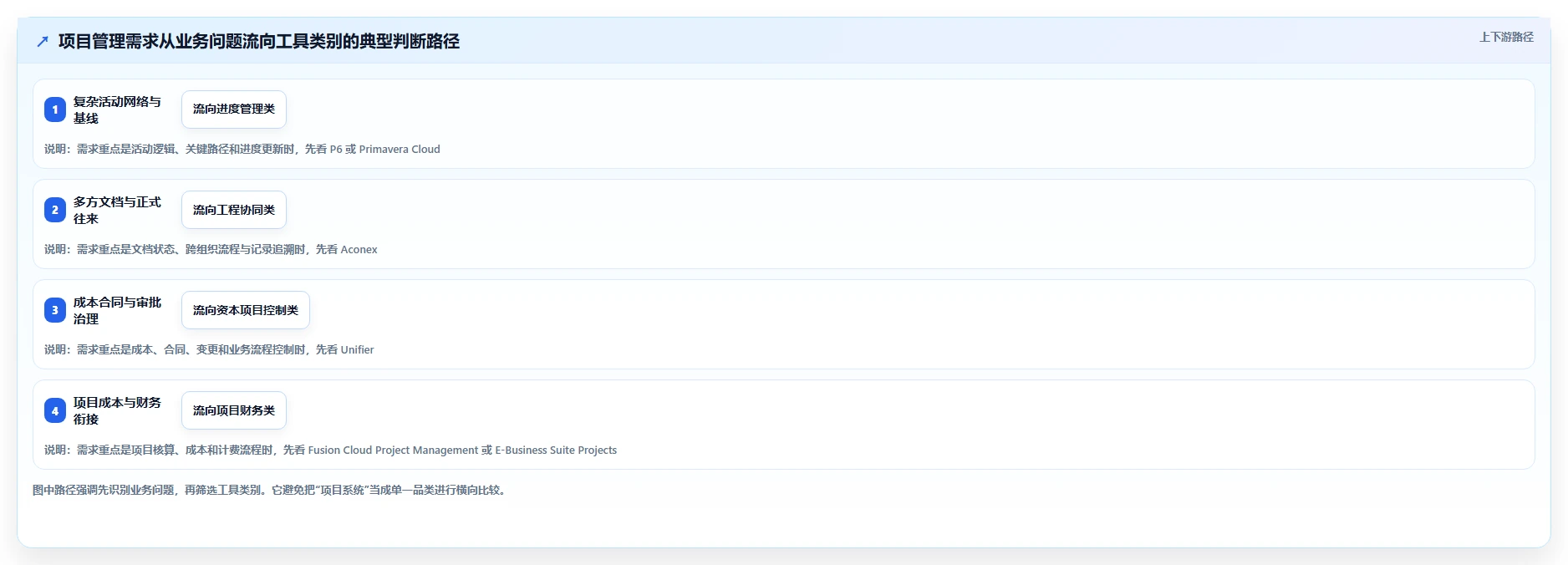

尤其是协同平台不能仅凭“项目管理”标签与进度计划软件对比;先确认团队最需要排进度、管文档、控成本,还是打通项目与财务,再进入功能和报价比较。

2. 工程建设项目该选 Primavera P6、Primavera Cloud、Aconex 还是 Unifier?

我负责的项目既要排施工进度,又要管理设计文件、变更和成本,几个产品的介绍看起来都能覆盖一部分。我更担心采购后发现关键流程还得靠邮件和表格补齐,选型时应该怎么拆解?

把项目流程拆成“计划,协同,控制”三层,比按产品名称选更可靠。需要管理复杂关键路径、基准计划和进度更新时,优先验证 Primavera P6 或 Primavera Cloud;需要跨组织共享图纸、审批往来并保留审计记录时,重点验证 Aconex;

需要把预算、合同、变更和成本控制串起来时,再重点验证 Unifier。试用时不要只看演示页面。拿一个真实变更做贯穿测试:提交变更、关联文件、评估工期与成本影响、审批并追踪结果;若其中任何一步仍要在多个系统重复录入,就把接口开发、维护责任和人工核对时间计入方案成本。

3. Oracle 项目管理系统的价格应该怎么比较?

我看到一些项目管理产品的报价不容易直接对照,有的按用户收费,有的还涉及实施和集成。我该怎么估算总成本,避免只看订阅价格,最后被数据迁移或定制费用超出预算?

不要在缺少组织规模、部署方式和报价方案的情况下,直接比较一个“每用户价格”;不同产品的授权范围、实施方式和附加服务可能不同。更可比的做法是统一核算三年总成本:软件订阅或授权、实施配置、历史数据迁移、接口开发、培训、支持服务,以及升级后的持续维护。

建议要求供应方按同一组场景报价,并把假设写进报价单,例如活跃用户数、项目数量、外部协作方数量和需要连接的财务系统。预算紧张时,还应计算每月人工对账、重复录入和报表整理的工时;这些隐性成本可能比初始授权更影响长期选择。

4. 2026年选 Oracle 项目管理工具,怎么做一轮有效验证?

我不想只看厂商演示或功能清单,因为演示通常选的是最顺畅的路径。我该准备什么样的测试案例,才能在采购前判断系统是否适合团队,也能比较不同产品的真实差异?

用团队自己的数据做两周小范围验证,而不是要求供应方重复标准演示。抽取一批有代表性的项目,包含延期任务、预算变更、跨部门审批和外部协作文件;让实际岗位用户完成建项、更新、审批和报表操作,并记录每一步的耗时、返工次数与权限问题。

可用一个内部评分表比较候选方案:核心流程覆盖 30%、数据与财务集成 25%、使用与培训成本 20%、权限和审计 15%、三年总成本 10%。这些权重是评估起点,不是行业排名;如果项目以施工进度为核心,就提高计划能力权重,若跨组织文档协作为主,就提高协同与审计权重。

读者评论

孙
孙承宇

把六款产品按功能多少排位确实容易误导。我们做工程项目时,计划、受控文件和实际成本分属不同团队,先确认各类数据由谁维护,比先看甘特图更实际。

武
武静怡

文中提到“完成百分比”口径不一致很关键。若各项目的状态日期、基线和更新频率没统一,组合看板再直观,汇总结果也未必能拿来比较。

戴
戴婉清

选云端方案时,除了看协同能力,还要核对具体版本、授权模块和接口范围。否则演示里能看到的功能,未必都包含在实际采购和实施范围内。

文章包含AI辅助创作:2026年必看:6大oracle项目管理系统工具对比分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/244194

赞 (0)
飞飞飞飞
NAS知识库软件选型指南:2026年企业数据存储与共享的8款必备工具
上一篇 31分钟前
如何选择适合你的PDF协同编辑软件?2026年最新选型指南
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
