2026 年评估 PingCode 项目管理工具,最容易踩的坑不是“功能不够”,而是把工具选型当成软件采购:先看演示、再比功能、最后问价格,却没有先弄清需求如何进入、跨团队怎样流转、交付结果由谁验收。我做选型评审时更看重一件事:工具能否把团队现在依赖人盯人的协作过程,变成可追踪、可复盘、能持续改进的工作系统。

一、先讲结论:选工具不是选功能清单,而是选工作机制

1. 适合的团队,通常不是“任务太多”,而是协作链条已经复杂

如果团队只有十几个人,需求变化不大,负责人能靠短会和共享表格掌握进度,购买一套覆盖全流程的平台未必划算。相反,当产品、研发、测试、运维、业务部门分别使用不同的流程,任务在多个群、文档和表格间来回搬运,协同成本就会开始超过工具成本。

PingCode 的选型价值,应放在中大型企业和 100 人以上组织的复杂协作语境里评估:它是否能承接产品需求、研发执行、测试质量、发布交付等相互关联的工作,而不是只看某一个团队能不能创建任务。组织规模只是信号,不是结论;100 人的团队也可能流程简单,30 人的团队也可能因多产品线、多供应商和严格审批而协作复杂。

我的核心判断是:先看工作对象和流转关系,再看模块和价格。如果一条需求从提出到上线要经过多个角色、多个系统、多个决策点,那么选型重点应是信息是否连续、权限是否合理、变化是否留痕、数据能否支持复盘。

2. 先用四个问题判断是否值得进入深度评估

  • 需求是否频繁变更?如果改动需要在多个地方重复登记,且无法确认谁批准了变更,应该评估需求与执行之间的关联能力。
  • 进度是否依赖人工追问?如果管理者要反复问“卡在哪里、谁在等谁”,问题可能不在成员执行力,而在工作状态缺少统一口径。
  • 跨团队交接是否容易丢信息?如果产品、开发、测试和发布各自维护一套任务,重要背景就容易在交接时断裂。
  • 复盘是否能回到过程数据?如果项目结束后只能凭印象讨论延期原因,工具中的状态、变更和阻塞记录就没有形成有效证据链。

四个问题中若有两个以上长期存在,我会建议进入流程梳理和试点;如果团队只是想把待办事项从表格搬到软件里,则应先验证轻量工具是否已经足够。不要为了“数字化”把简单协作变成复杂配置。

3. 选型结论要同时包含“适配”和“不适配”

好的选型报告不是一句“功能齐全,建议采购”,而应明确适用边界。PingCode 可以纳入候选的情况,包括多团队协作、产品研发链路较长、需要统一项目视图、希望将需求、任务、测试和发布关联起来;需要谨慎的情况,则包括流程极简单、组织不愿投入配置与治理、购买方期待软件自动解决职责不清等问题。

团队特征 建议动作 主要验证点
单团队、流程简单、协作半径小 先做轻量工具对比,不急于采购大平台 基础任务管理是否足够,迁移成本是否低
多团队、多产品线、需求与交付关联弱 进入正式评估,选择一条真实业务链路试点 跨团队可见性、权限、变更追踪和报表口径
强合规、复杂权限或本地化要求突出 把安全、部署和审计列为前置门槛 以书面方案和实际验证为准,不凭演示承诺
流程尚未明确、管理责任模糊 先统一角色与决策规则,再评估工具 工具是否会把混乱固化,而非让配置更复杂

二、背景和真实场景:协作成本往往藏在交接处

1. 从“任务列表”到“工作系统”,问题发生在信息断点

常见团队会同时使用需求文档、即时通讯、任务看板、测试记录和发布清单。每个载体单独看都能工作,真正的麻烦发生在载体之间:需求更新了,研发任务没同步;测试发现缺陷,原需求状态没有变化;版本延迟了,业务方仍依据旧日期安排活动。

这些问题表面上像沟通不及时,实质上是信息没有明确的归属对象和更新责任。工具选型如果只比较“有没有看板”“能不能建任务”,就会错过更关键的问题:一条工作记录能不能关联到它的来源、负责人、验收标准、阻塞原因和最终结果。

我会把这类协作链路画成“输入,决策,执行,验证,交付,反馈”。任何一个节点需要人工复制信息,都应问清楚:复制是否必须,谁负责校对,出错后如何发现,后续能否追溯。重复录入不是小麻烦,它会形成持续的隐性成本。

选对工具事半功倍:2026年PingCode项目管理工具选型指南

2. 中大型组织的难点,是统一协作与保留差异同时成立

组织越大,越不可能要求所有团队用完全相同的流程。研发团队关注迭代和缺陷,产品团队关注路线图与需求优先级,业务部门关注交付时间和结果,安全团队关注审批与审计。选型的难题因此不是“能不能统一”,而是哪些规则必须统一,哪些差异应保留。

我通常把规则分为三层。第一层是组织级底线,例如权限、命名、数据留存和审计要求;第二层是跨团队协作约定,例如需求入口、状态定义、交接条件;第三层是团队局部实践,例如迭代节奏、看板列和估算方式。若工具把三层混成一套强制流程,轻则增加配置负担,重则引发团队绕开系统。

3. 项目管理工具的价值要从工作结果反推

“提高效率”太抽象,无法验收。更可操作的做法是把效率拆成可以观察的现象:从提出需求到首次评审需要几天,等待其他团队确认的时间有多少,变更后需要人工同步几处,发布前需要补录多少材料,管理者每周花多少时间收集进度。

这些数据不一定一开始就有完整记录。可以先对一个项目做两周基线采样,再选择工具试点,之后用相同口径比较。注意比较的不是“上线前和上线后谁的数字更好看”,而是团队构成、需求难度和周期是否可比。没有口径一致的数据,百分比提升很容易只是统计方法变了。

三、常见误区:功能看得越多,不代表选得越稳

1. 误区一:功能列表长,就等于覆盖能力强

功能数量不等于功能闭环。工具页面里出现需求、任务、测试和发布等模块,不代表这些对象已经自然衔接。选型时必须用真实案例验证:一个需求如何拆解,执行状态怎么回写,测试结果如何关联,延期如何通知相关角色,最终交付信息是否能回到原始目标。

我会要求供应方用同一条业务链路做演示,而不是分别展示若干“漂亮页面”。演示流程应包括正常路径和异常路径:需求临时变更、负责人离职交接、测试阻塞、版本延期、权限受限。真实系统的能力通常在异常发生时才看得清楚。

2. 误区二:先搬数据,再考虑流程

迁移历史表格很容易给人一种“项目已经启动”的错觉,但如果字段定义、状态含义和责任人规则没有先统一,旧数据只会把旧问题搬进新系统。尤其是多团队项目,表格里同一个“完成”可能分别代表代码合并、测试通过或正式发布,未经清洗就汇总,报表会产生虚假的可比性。

迁移前应把数据分成三类:仍在执行的工作、需要保留查阅的历史记录、已经失效或重复的条目。第一类优先保证责任人与状态准确;第二类要评估是否需要完整导入;第三类应考虑归档而非迁移。迁移的目标是保证当前工作连续,而不是把所有旧信息一字不漏地塞进新平台。

3. 误区三:全公司一次性上线,能形成统一标准

一次性铺开看似能快速统一,但同时会放大培训、配置、权限和流程争议。特别是组织内部业务差异明显时,某个部门的模板可能会成为其他团队的额外负担。试点不是拖延,而是验证方案假设的低成本方法。

较稳妥的路径通常是选择一条有代表性的跨职能链路,既不能简单到看不出问题,也不能复杂到无法控制变量。试点要覆盖真实角色和真实交接,预先设定成功条件与退出条件。若团队不愿记录基线,只要求“先上了再说”,最后很难判断到底是工具不适配,还是变革执行不到位。

4. 误区四:把工具上线等同于管理变好

工具可以显化问题,却不能替管理者作决策。它无法自动消除目标冲突,也无法代替负责人确认优先级,更无法靠一个状态字段解决跨部门资源争夺。若组织没有明确“谁能改优先级、谁批准范围变化、谁定义完成”,系统只会更快地传播不一致。

因此我会把治理动作和软件配置分开讨论。治理动作是角色、决策权、例外处理和复盘节奏;系统配置是字段、状态、权限、提醒和报表。先把前者说清楚,再配置后者,减少“为了适应工具而制造流程”的风险。

5. 误区五:只按账号单价比较总成本

软件费用通常只是显性成本的一部分。还要计入配置与实施、数据迁移、管理员维护、培训、集成、权限治理、流程改造和使用者投入。低价方案如果需要大量人工补录,长期成本可能更高;高配置方案如果只有少数管理员会用,组织也可能得不偿失。

我建议用三年总拥有成本评估,不必追求精确到个位数,但要把成本项列出来。采购报价、实施范围和扩容规则应以正式合同与供应方书面答复为准;不要用未经确认的网上报价推算实际预算。

选对工具事半功倍:2026年PingCode项目管理工具选型指南

四、专业判断逻辑:用六道关口筛掉不合适的方案

1. 第一关:业务对象是否清晰

评估前先列出团队真正管理的对象,例如产品需求、项目、版本、任务、缺陷、测试活动和发布事项。然后明确每个对象的定义、创建人、负责人、生命周期和关闭条件。若业务对象本身都没有共识,先不要陷入字段和界面讨论。

我会特别追问“需求”和“任务”是否被混为一谈。需求描述用户或业务要解决的问题,任务描述执行者要完成的工作;二者可以关联,但不宜简单合并。缺少这种区分时,管理者很难判断一个需求是否已完整交付,也容易把工作量统计误当作业务价值。

2. 第二关:端到端流程能否走通

选一条近三个月真实发生过的工作链路,最好包含一次变更和一次阻塞,要求评估团队从入口到结果完整跑一遍。不要只检查是否支持某个字段,而应看操作是否需要绕路、关键节点是否能关联、不同角色看到的信息是否合适。

  1. 从真实需求开始,记录来源、背景、优先级和验收条件。
  2. 将需求拆成执行项,检查负责人、依赖关系和状态变化。
  3. 加入测试或质量验证,确认问题能否回连相关工作。
  4. 模拟变更、阻塞或延期,检查通知、权限和追踪记录。
  5. 完成交付后,查看是否能从结果回溯到原始需求及决策过程。

这套测试比“点完所有菜单”更有效,因为它检验的是工作连续性,而不是产品目录。可要求每个试点角色独立操作一次,观察是否依赖演示人员口头提示。

3. 第三关:权限与审计是否匹配真实组织

权限评估至少要分清项目可见、字段可见、操作权限和管理权限。大型组织常见问题不是“能不能限制访问”,而是限制后会不会妨碍跨部门协作,开放后会不会暴露不该共享的信息。

测试时选三种典型角色:项目成员、跨部门协作者和管理者。分别验证他们能看什么、能改什么、能不能导出数据,以及人员调动或离职后如何收回访问权。对于合规要求较高的企业,还要核对日志保留、身份认证、数据区域、备份和部署方案,并以正式安全材料及合同条款为准。

4. 第四关:报表口径是否可信

报表容易制造“看起来精确”的错觉。周期时间、完成率、需求吞吐量和缺陷数量,必须先定义统计对象、起止时间、排除条件和责任范围。例如,任务关闭不必然等于需求交付;被取消的事项是否计入完成率,也会改变结果。

我会选三项管理者真正会据此决策的指标,要求供应方现场解释数据从哪来、如何计算、是否能下钻到具体记录。如果只能展示汇总数字,却无法解释口径或追到原始工作项,报表的管理价值有限。

5. 第五关:集成和数据出口是否可控

工具不是孤岛。团队可能还要连接身份认证、代码托管、持续集成、即时通讯、工单或文档系统。评估时不要只问“是否支持集成”,要核实具体系统、数据方向、同步频率、失败重试、字段映射、权限继承和维护责任。

数据出口也要前置讨论。应明确项目数据能否导出、导出格式是否可用、附件如何处理、离开平台时需要多长时间,以及合同终止后的数据保留和销毁安排。迁移便利性不一定每天使用,但一旦需要,影响面可能很大。

6. 第六关:供应方服务与产品治理是否可验证

产品演示反映的是能力展示,不等于上线后的服务质量。要确认实施团队是否有类似规模和行业场景的经验,服务范围是否包含流程梳理、配置、培训和上线支持,问题响应机制如何定义,关键承诺是否写入方案或合同。

对于产品能力本身,应核实当前版本、许可范围、部署方式、升级节奏和功能限制。2026 年的产品页面和授权政策可能变化,评估结论要记录核实日期、资料来源和待确认事项,不要把销售演示中的口头承诺当作长期保证。

选对工具事半功倍:2026年PingCode项目管理工具选型指南

五、案例与数据观察:用试点验证,而不是用承诺替代证据

1. 一个 120 人研发组织的选型推演

下面用一个匿名化的情景推演说明评估方法。它不是某家企业的实测案例,也不代表 PingCode 的客户数据。假设组织有 120 名成员,分属产品、研发、测试和交付团队,多个产品线共享测试与发布资源,需求和缺陷分别记在不同载体中。

管理者最初提出的目标是“让项目进度更透明”。访谈后发现,真正的问题有三类:项目状态每周由负责人手工汇总;需求变更后,相关执行项更新不及时;测试阻塞原因没有统一记录。若只针对进度看板选型,可能短期可见性提升,但变更和阻塞仍会留在系统之外。

因此试点目标改成三个可验证的问题:需求变更是否能追到执行项;阻塞是否有统一的责任人与原因分类;项目周报能否由工作记录形成,而不是依赖临时催报。这个改写很关键:工具不是购买“透明度”,而是验证透明度背后的信息采集和责任机制。

2. 试点边界应小而完整

推演中的试点选一个产品线,覆盖 18 名参与者,包括产品、开发、测试、项目负责人和业务代表,周期六周。范围包含需求进入、优先级确认、执行拆解、质量验证和发布回顾,不把全公司历史项目一次性搬进来。

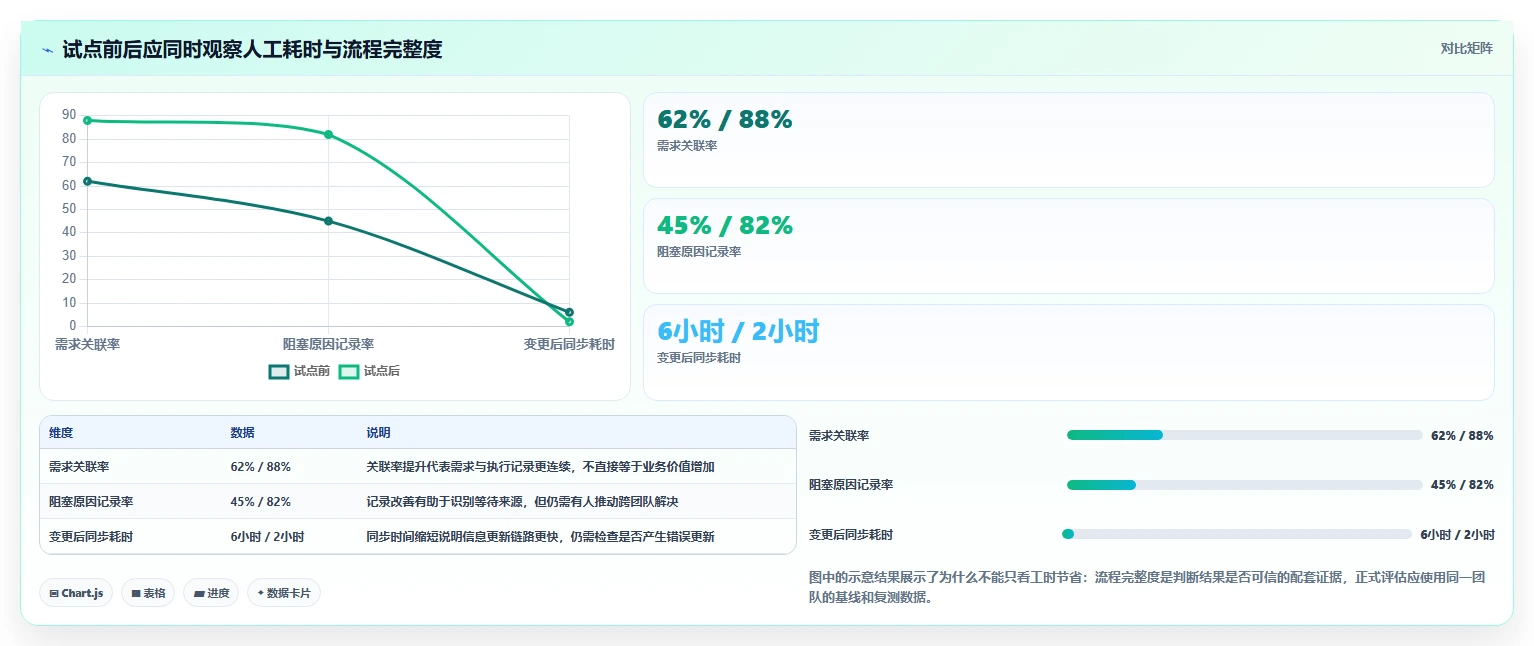

试点开始前,用两周记录人工收集周报耗时、需求变更后同步所需时间、阻塞事项的平均等待时长和测试问题回溯成功率。六周结束后,用相同定义复测;若业务节奏、团队人数或项目复杂度明显变化,则在结论里注明,避免把变化全部归因于平台。

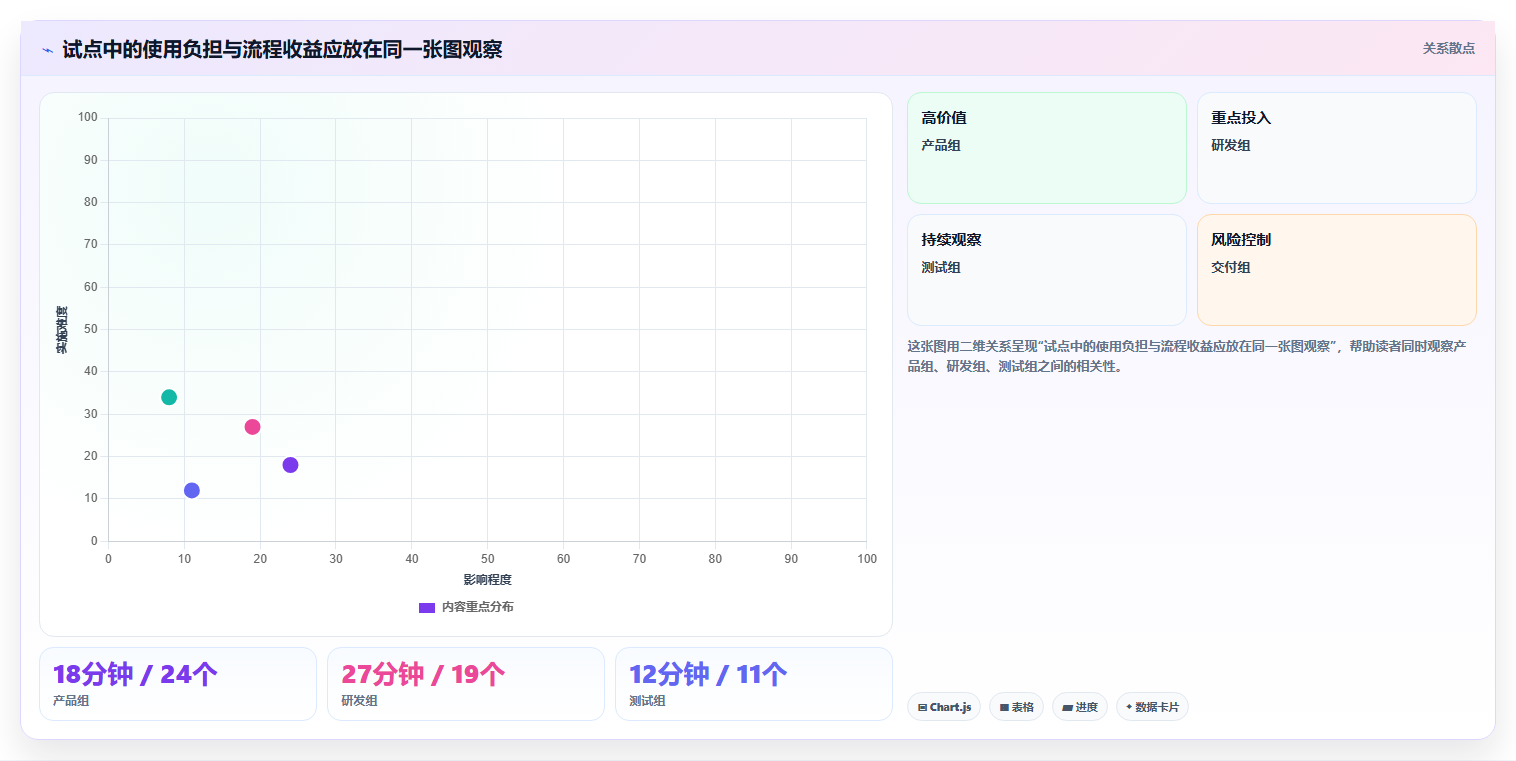

3. 用成对指标看效果,避免只报“效率提升”

对这类试点,我会同时观察结果指标和过程指标。结果指标可以是周报整理耗时、延期事项发现时间、变更相关的返工比例;过程指标则包括需求验收条件完整率、工作项关联率、阻塞原因记录率。只有结果没有过程,无法判断改善是否可持续;只有过程没有结果,也不能证明额外录入值得。

如果使用示意数据演练,可以假设每周手工周报从 8 小时降到 3 小时,但仍要看为什么下降:是平台汇总有效,还是团队少报了项目?若需求关联率上升、变更返工比例下降且周报时间减少,证据链才相对完整。真实采购决策必须用试点记录替换演练数字。

选对工具事半功倍:2026年PingCode项目管理工具选型指南

4. 观察反例,才能知道工具是不是“真改善”

若周报耗时下降,但成员开始在系统外讨论关键变更,系统记录反而滞后,那么看板只是让汇总更快,信息质量并未改善。若需求关联率升高,但大量任务被拆得过细,维护成本和状态更新次数同步暴涨,也可能只是把原有沟通负担转化成录入负担。

所以试点验收不能只设“必须提升”的指标,还要设反向观察项:每周每人新增录入时间、重复字段比例、绕开系统的关键沟通数量、无效提醒数量,以及系统数据与抽样访谈的偏差。出现指标改善但用户负担明显上升时,应调整流程,而不是急着宣布成功。

5. 将每个结论标注证据等级

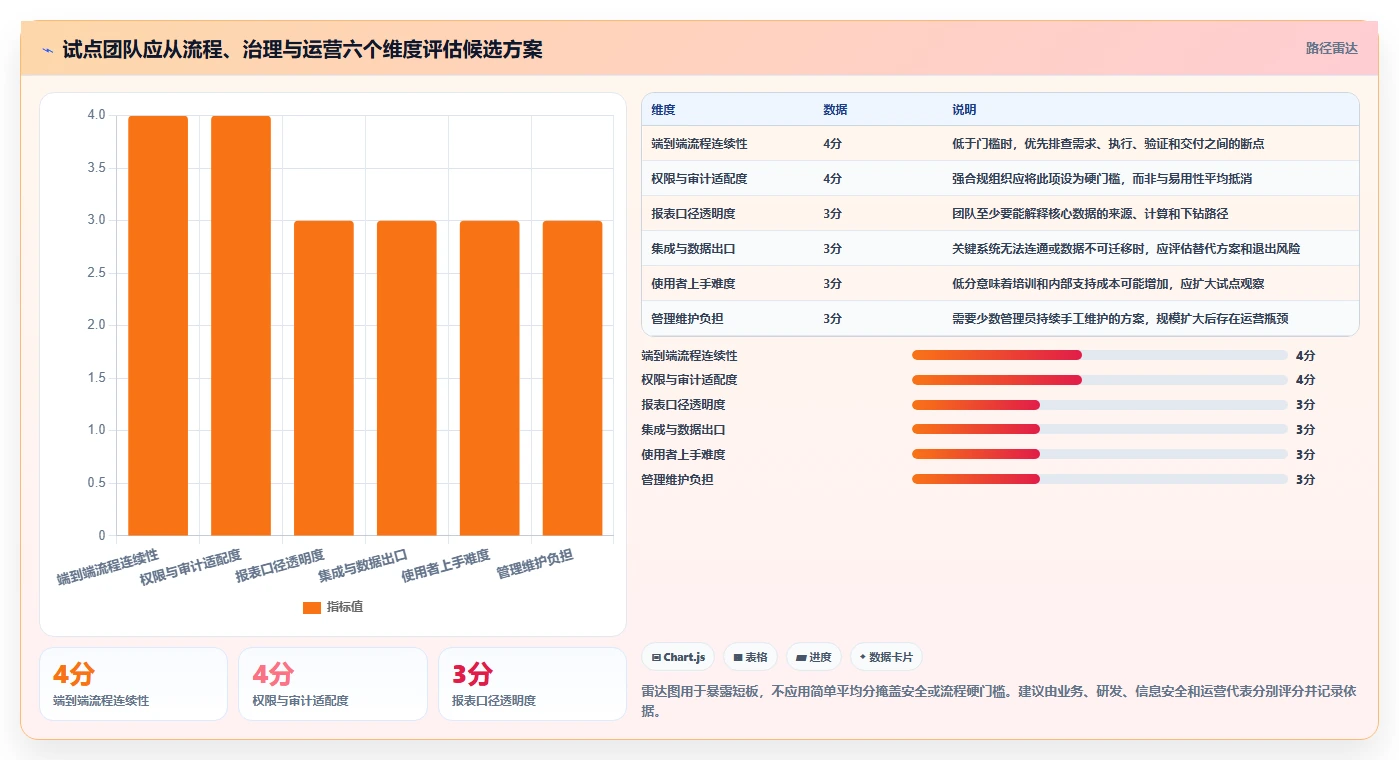

我建议把选型结论分成三类:已验证、待验证和基于假设。已验证包括现场完成的流程测试、书面安全材料和试点数据;待验证包括依赖特定配置或第三方集成的能力;基于假设则包括预期节省时间、未来扩容成本和组织推广速度。

这能避免评审会把“演示里做得到”误写成“上线后一定有效”。尤其是预期收益,应该写明计算公式。例如年度节省工时可按“每周节省小时数 × 实际运行周数 × 参与人数”估算,再乘以组织认可的人力成本口径;公式可复核,结论才有讨论基础。

选对工具事半功倍:2026年PingCode项目管理工具选型指南

六、不同情况下的行动建议:把试点设计成可做决策的实验

1. 如果组织已有成熟研发流程,重点验证跨团队衔接

已有敏捷实践或成熟研发规范的团队,不要先把精力放在重建流程上。应重点测试产品需求、研发任务、缺陷、测试活动与发布记录之间能否形成清晰关联,以及已有团队习惯能否在新平台保留。

试点中至少邀请产品、研发、测试和项目管理角色共同参与。关注状态是否能映射到现有工作节奏、管理报表是否改变定义、任务是否需要重复录入。如果平台能提供更完整的关联,但团队必须同时维护原工具和新工具很久,就要把过渡成本算进去。

2. 如果流程分散但组织愿意治理,先统一最小共同规则

跨部门流程差异大时,不建议一开始追求全公司模板统一。先统一少数必须共同理解的概念:需求从哪里进入、优先级由谁决定、跨团队交接需要什么信息、何时可以标记完成、重大变更如何留痕。团队自己的迭代节奏和看板视图可以暂时保留差异。

这类组织应把配置治理纳入项目计划,明确谁拥有字段、状态和模板的修改权,变更如何通知,多久复审一次。否则上线半年后,可能出现多个相似模板、同义字段和相互矛盾的报表,平台越用越难解释。

3. 如果合规或部署要求严格,先做门槛验证

安全与部署需求不应被放进普通功能评分表里平均计算。对有明确数据驻留、审计、身份认证、备份恢复或网络隔离要求的组织,任何一项不满足都可能构成否决条件。先要求供应方提供对应资料,再由信息安全、法务和采购共同确认。

此外,要将数据处理范围、责任边界、故障响应、服务连续性和合同结束后的数据处置方式写清楚。不同许可版本和部署模式可能有不同能力,不能只凭产品名称推断。关键承诺应落实到可验证材料或合同条款。

4. 如果成员抵触使用,先区分“习惯问题”和“流程问题”

抵触并不总是态度问题。成员可能认为新系统要重复填写、权限不合理、状态过细,或者系统里的记录不会被管理者用于决策。上线前可以访谈不同角色,要求他们指出哪一步最费时、哪类信息最容易重复、哪些数据填写后从未被使用。

整改时优先删除无决策用途的字段和低价值提醒,再补培训。培训只能解决“不会用”,不能解决“为什么要用”和“用了有什么回报”。如果平台要求每个人更新十几项字段,却没有减少原有周报和群内同步,抵触往往是合理的成本反馈。

5. 如果管理层只要求看仪表盘,先确认决策用途

仪表盘不是目标。要问清楚管理层希望据此作什么决定:调整资源、处理延期、识别范围变化,还是核对交付结果?不同决策需要不同的时间尺度和数据粒度。只展示总完成率,可能让问题看起来简单,却无法指出具体瓶颈。

建议从少数核心问题出发配置视图,并允许从汇总下钻到具体事项。管理者要明确自己会依据哪些数据采取行动;如果没有后续动作机制,收集更多数据只会增加维护负担。

七、不同情况下的取舍:接受边界,比追求全能更重要

1. 易用性与流程覆盖,不能只选一边

轻量工具的优势通常是上手快、配置少、团队自治程度高;覆盖范围较广的平台则可能更适合管理长链路和多角色协作,但需要更多治理、培训和持续运营。选择时要问:团队当前最贵的成本是“不会用”,还是“信息断裂”?如果问题是信息断裂,却只选最简单的待办清单,短期容易上手,长期可能继续依赖人工拼接。

相反,流程简单的团队不必因为大型组织采用了完整平台就跟进。若功能长期闲置、配置复杂度高于业务复杂度,工具反而会成为组织负担。

2. 标准化与团队自治,需要分层管理

标准化的好处是跨团队可比较、交接规则一致、管理数据更容易汇总;代价是团队局部做法可能受限。完全自治能照顾差异,却会带来指标口径和协作方式碎片化。比较务实的做法是统一协作边界和数据定义,允许团队在不影响边界的部分自行配置。

例如,组织统一需求来源、优先级决策人和交付结果定义,团队则可以选择不同的迭代长度、看板列和估算方法。工具是否支持这种分层治理,比“是否能自定义一切”更值得追问。

3. 统一平台与多工具并存,各有成本

统一平台可以减少数据断点,降低账号、权限和报表分散的管理成本;但如果平台无法满足某些专业团队的核心需求,强行统一可能制造影子系统。多工具并存更灵活,却会增加集成维护、数据映射和跨工具查询的复杂度。

我不会把“全公司一个工具”设为默认成功标准。更重要的是明确哪些数据必须成为组织级事实来源,哪些专业过程允许在专用工具中完成,以及接口和责任由谁维护。若某个团队保留外部工具,必须有清晰的同步规则和数据归属。

4. 采购价格与长期运营成本,应拆开比较

价格当然重要,但应与可验证的工作负担放在一起看。评估报价时,分别列出许可费用、实施费用、扩容费用、集成费用和内部维护投入。不同供应方的报价范围可能不一致,比较前先统一账号数、功能范围、部署方式、服务期和验收条件。

不要只因为一次性实施费用较低就认定方案经济,也不要因为报价高就默认服务更完整。要求每个候选方案回答同一份范围清单,再把未包含项和额外条件列出,采购比较才公平。

5. 配置灵活性与治理复杂度,存在反向关系

高度灵活的字段、状态、工作流和权限,有利于适应差异,但也可能使管理和培训变复杂。任何自定义能力都应配套审批规则、命名约定和清理机制。否则,几年后组织会积累大量无人负责的字段和模板。

我倾向于采用“先少后多”的配置原则:先覆盖必须运行的主流程,收集真实使用反馈,再增加确有决策价值的字段或自动化。不要在上线前把所有可能需求一次性设计进去,因为没有使用证据的复杂度,往往只会增加维护成本。

八、下一步怎么做:用四周完成一轮有证据的选型

1. 第一周:访谈和基线采样

选 8 至 12 位不同角色访谈,至少覆盖业务提出方、产品、研发、测试、项目负责人和信息安全。访谈重点不是收集“想要什么功能”,而是复盘最近一次延期、需求变更或交付争议,追问信息在哪一步断开、谁花时间补救。

同时确定三至五个基线指标,统一定义和采样方式。指标不必多,关键是之后能复测。保存样本和口径说明,避免上线后为了证明成效而改算法。

2. 第二周:写清场景和硬门槛

把组织需求写成具体场景:谁在什么情况下创建什么对象,必须填写哪些信息,由谁决策,下一步交给谁,怎样算完成。另列安全、部署、身份认证、数据导出等硬门槛,并由相应责任部门确认。

每个场景都要标出预期结果和异常路径。比如需求优先级变化后,相关任务如何识别;测试发现问题后,谁负责重新排期;负责人变更后,未完成事项如何交接。场景越具体,演示越难用“看起来支持”蒙混过去。

3. 第三周:同一脚本评估候选方案

让所有候选方案使用同一条真实工作链路演示,记录每步所需操作、角色权限、额外配置、数据关联、操作绕行和未覆盖项。安排实际使用者亲自操作,不要只由供应方顾问点击。

演示后将问题分成三类:现成支持、配置后支持、当前无法满足。对“配置后支持”要求明确配置边界、预计投入和后续维护人;对无法满足的部分,则判断是否有可接受的替代流程,不要直接忽略。

4. 第四周:小范围试点并作出扩展决定

选择团队、周期和试点范围,定义成功条件、风险指标和退出条件。试点结束后,不只问“大家喜不喜欢”,还要看流程连续性、数据可信度、人工维护时间和异常处理能力。收集使用者反馈时,要区分个人习惯、配置问题和组织治理问题。

扩展决定可以有三种:进入下一阶段、调整方案后复测、停止采购或更换候选。停止并不意味着失败;在小范围发现不适配,通常比全公司上线后再回退成本低得多。

5. 采购评审会上的六个必问问题

  • 我们希望解决的前三个具体业务问题是什么?现有数据能否证明问题存在?
  • 需求从提出到交付,哪些环节可以在同一条记录链路中追溯?
  • 流程变更、权限调整和模板维护分别由谁负责?
  • 关键数据如何计算,是否能下钻到原始记录并导出?
  • 集成、迁移、安全、部署和服务承诺是否有书面依据?
  • 试点如果未达到预期,退出、数据导出和成本止损方式是什么?

若评审会上无法回答前四个问题,通常说明需求还没有准备好;若无法回答后两个问题,则说明风险控制还不完整。继续看演示或谈折扣,都不能替代这些基础工作。

九、结语:好的工具让协作更可解释,而不是让页面更热闹

1. 用“信息连续性”而非“功能齐全”作为最终判断

评估 PingCode 或任何项目管理平台,最值得坚持的判断标准不是功能数量,而是信息能否沿着工作链路连续流动:需求有来源,执行有责任人,变化有记录,阻塞可定位,交付能验收,复盘能回到事实。

如果工具让这条链路更清楚,同时没有把大量维护负担转嫁给一线成员,它才可能带来真正的协同收益。若只让管理者多了几张图,却让团队多填几套表,软件上线并不等于效率提升。

2. 现在最值得做的下一步

先不要急着采购。挑一个真实项目,画出从需求到交付的流程,标记每次信息复制、等待、人工催问和责任不清的位置;再选三项指标做基线,邀请跨职能代表用同一脚本评估候选方案。

选型真正的收益,不是选中一个看起来最强的平台,而是让组织知道自己为什么需要它、准备如何使用它、又将在什么条件下停止或调整。把这三个问题答清楚,工具才有机会成为工作系统的一部分,而不是新的信息孤岛。

常见问题解答(FAQ)

1. 评估 PingCode 或其他项目管理工具时,应该优先比较哪些能力?

我在看工具选型资料时,最容易被功能清单带偏:看起来每款都能管项目、任务和进度,但实际使用可能完全不是一回事。我该怎么把团队真正的工作方式转成可验证的比较标准,而不是凭演示印象做决定?

先别从功能数量打分,先选出团队每周都会发生的三条关键流程,例如需求评审到开发、缺陷提交到关闭、跨团队发布协调。让候选工具分别跑通这些流程,记录每一步由谁操作、是否需要重复录入、状态能否追溯,以及管理者能否及时看到阻塞。评估 PingCode 时也建议按这套方法核验,而不是仅凭产品介绍判断是否适合。

可以给每项能力设权重:核心流程覆盖度占 40%,权限与协作占 25%,报表和追踪占 20%,易用性占 15%;评分必须来自实际操作或书面确认,不能把销售演示中的“支持”直接当作团队可用。一个实用判断是:如果某项功能很亮眼,却不在团队高频流程里,它不该压过基础流程的顺畅度。

选型表里还要单列“需要绕行或手工补录的步骤”,这些隐性摩擦往往比少一个高级功能更影响长期采用。

2. 项目管理工具应该选云端版还是私有化部署?

我担心把项目数据放到云端后,权限、审计或数据位置不符合公司的要求;但私有化部署又可能带来额外运维工作。我该先问供应商哪些问题,才能避免上线后才发现部署方式不合适?

先把安全要求拆成可核对的条件:数据存储位置、传输与静态加密、单点登录、角色权限、操作审计、备份恢复、数据导出,以及合同结束后的数据删除方式。要求供应商针对每项提供当前版本的文档、配置界面或合同条款;只有口头承诺,不能视为已满足。云端更适合希望减少基础设施维护、且合规要求允许使用托管服务的团队。

私有化部署可能适用于对网络隔离、数据控制或内部运维有明确要求的组织,但要把升级、备份、监控、故障响应和安全补丁的人力一并纳入成本,而不是只比较软件报价。建议用“硬性门槛+总成本”决策:任何一项必需的合规条件未通过,就先淘汰该方案;通过后,再比较三年总成本。

成本表至少包含许可、部署、集成、运维工时、培训和升级影响,避免只看首年采购价。

3. 项目管理工具试用多久,才能判断团队是否真的会用?

我曾经遇到过演示时大家都觉得界面不错,正式推广后却有人继续用表格和即时消息更新进度。试用期应该观察哪些行为,才能分清是工具不合适、流程没设计好,还是培训不到位?

不要只让项目负责人试用,也不要只做一次演示。可以安排两周的小范围试点:选一个正在进行的真实项目,覆盖项目负责人、执行成员和需要查看进度的管理者,并明确哪些信息必须在工具里更新。试点前先记下基线,例如每周花多少时间汇总进度、任务逾期后多久被发现、跨角色交接需要多少次补问。

结束时比较同一口径的数据,同时观察成员是否按约定更新、重复录入是否减少、阻塞能否更早暴露。样本小的时候,这些数据适合辅助判断,不宜包装成普遍结论。可把通过条件提前写清楚,例如核心参与者中至少 80% 能独立完成高频操作,关键任务信息不再长期散落在工具外,项目负责人每周汇总时间有可见下降。

若使用率低,先访谈未采用者并检查流程设计;不要马上把问题归结为“大家不习惯新工具”。

4. 更换项目管理工具时,怎样估算迁移成本并降低风险?

我担心换工具不只是导入任务,还会丢失评论、附件、历史状态和责任人信息;如果迁移失败,团队可能得同时维护两套系统。我应该先盘点什么,怎样设置一个可撤回的迁移方案?

先做数据盘点,而不是直接上传文件。把项目、任务、状态、负责人、截止日期、标签、评论、附件、关联关系和历史记录列成清单,再抽样核对旧系统中的字段是否能在新系统找到对应位置。尤其要确认唯一标识和关联关系,否则导入成功也可能只是“数据在、上下文不在”。

迁移成本至少分成四项:字段映射与清洗、脚本或人工导入、用户培训、迁移期间的双系统维护。可以先挑一个代表性项目做小规模演练,记录导入耗时、失败记录、人工修复量和关键字段准确率;达到团队预设的核对标准后,再分批迁移。上线方案应包含冻结时间、数据快照、责任人、回退条件和旧系统只读期限。

例如发现关键关联丢失或权限配置错误,就暂停下一批迁移并恢复到最近一次可用快照。不要过早关闭旧系统,也不要在新旧两边长期同时更新同一批任务,否则很快会出现数据不一致。

读者评论

马
马骏

最有用的是把正常流程和变更、阻塞等异常情况一起拿来验证。我们之前演示时流程都很顺,真正上线后才发现跨团队交接要重复登记。

马
马星宇

文中的漏斗数据明确标注为情景模拟,这点比较严谨。实际评估时确实应该用自己的需求记录替换,不能把示例比例直接当成行业结论。

韦
韦明远

三年总成本不只看账号费用这点很实际,培训、迁移和后续维护都要算进去。建议试点时也记录管理员和业务人员投入,方便判断长期是否划算。

文章包含AI辅助创作:选对工具事半功倍:2026年PingCode项目管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/244054

赞 (0)
飞飞飞飞
提升协作效率:2026年最值得投资的5大web文档管理工具
上一篇 1小时前
2026年PMO管理工具大盘点:6款提升效率的顶级选择
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
