选对工具事半功倍:2026年stc缺陷管理工具选型指南
选 STC 缺陷管理工具,最容易踩的坑不是买贵了,而是把“缺陷可以登记”误当成“缺陷可以闭环”。在一个模拟的 120 人研发团队中,缺陷从发现到修复平均要经过 6 个交接点;如果工具只记录标题、负责人和状态,却不能关联需求、版本、测试证据和发布结果,团队看到的只是工单数量,找不到延期究竟发生在哪一段。选型的关键因此不是功能清单有多长,而是工具能否让每个缺陷从发现、分派、修复、验证到复盘都留下可追踪的证据。
一、先讲核心结论:买工具前,先画出缺陷闭环
1. 工具不是缺陷流程的替代品
我判断一款缺陷管理工具是否值得进入候选清单,通常先看团队能不能说清楚三个问题:什么情况算缺陷,谁负责判断优先级,什么证据能证明缺陷已经关闭。三件事说不清,换工具往往只是把原来的混乱搬进一个界面更漂亮的系统。
缺陷管理的基本链路至少包括发现、去重、分级、分派、修复、回归验证和关闭。对于有多个产品版本、客户现场或交付团队的组织,还需要补上影响范围确认、版本归属、临时规避方案、补丁发布和客户通知。工具选型要贴着这条链路走,而不能从“有没有仪表盘”倒推流程。
我给出的核心结论是:优先选择能承载团队真实流程、能保留关键证据、能提供可导出数据的工具;自动化、报表和 AI 辅助排在这些基础能力之后。如果团队流程还在频繁变化,可配置性比功能数量重要;如果流程已经稳定,权限、集成、审计和规模化治理才是重点。
2. 把“好工具”定义为更少的交接损耗
缺陷从测试人员转给开发人员时,常见信息损耗包括:复现步骤被省略、发生环境没写、日志和截图散落在聊天记录里、影响版本未确认。工具并不能保证每个人都认真填写,但可以通过必填字段、模板、自动关联和状态门禁,减少“信息没带全就进入下一环”的机会。
所以我会把选型目标写成可验证的业务结果,例如“高优先级缺陷从提交到首次响应的时间可统计”“关闭前必须有回归结论”“同一版本的缺陷可以按模块和来源追溯”。比起“提升效率”这类口号,这些要求更容易在试点中验收,也更容易在合同和实施方案里讲清楚。
注意不要把“缺陷数量下降”作为单独的成功指标。上线后登记数量增加,可能意味着团队发现问题的能力变强,也可能是重复单变多;数量减少,可能是质量改善,也可能是大家不愿意登记。必须结合严重度、逃逸率、重开率和发现阶段一起解释。
3. 选型结论要落在决策门槛,而非主观排名
我建议先设三道门槛:第一,流程和数据能否迁移;第二,核心工作流能否在不依赖大量定制开发的情况下跑通;第三,平台能否满足权限、安全和集成要求。任一硬门槛不通过,就不必再被界面美观、功能演示或折扣牵着走。
通过硬门槛后,再对易用性、报表深度、自动化、扩展成本和供应商服务进行评分。评分不是为了制造一个看似客观的冠军,而是迫使评审者说明:为什么这个团队愿意为某项能力付出更多配置成本,或者接受某项短板。

二、背景和真实场景:STC团队的痛点通常藏在交接处
1. 小团队的问题是“记不住”,大团队的问题是“对不上”
十几人的团队通常靠即时沟通就能知道谁在处理什么,缺陷工具的首要价值是形成可信的记录:复现步骤、负责人、版本、结果都能查到。到了几十人以上,问题开始转向跨小组协作:测试发现的缺陷是否属于当前迭代,开发修复的代码是否进入目标分支,产品确认的优先级是否与客户承诺一致。
再往上,组织会出现多个产品线、不同交付节奏、外部供应商和安全审计要求。此时“每个人都能看到全部缺陷”未必是优点,客户数据、漏洞信息和未发布计划可能需要细粒度权限。工具既要保证协作,也要避免无边界共享。
因此,团队人数不是唯一判断维度。一个 20 人的医疗设备软件团队,可能比 100 人的普通内部应用团队更需要审计留痕、版本追溯和权限隔离。真正决定复杂度的是流程跨度、交付风险、系统依赖和监管要求。
2. 缺陷来源越多,越需要统一“事实版本”
缺陷可能来自测试执行、生产监控、客户支持、安全扫描、自动化测试或现场交付。如果每类来源都用不同表格或群组追踪,团队很难回答“当前版本还有多少未解决的高风险问题”。统一入口并不意味着所有缺陷使用完全相同的字段,而是需要一套共享的核心身份信息:唯一编号、产品或模块、发现版本、严重度、状态、责任人和处置结论。
其余字段可以按来源扩展。例如生产事故需要关联告警时间、影响用户和回滚记录;自动化测试失败需要关联流水线、测试用例和构建编号;客户反馈需要记录客户范围、临时规避方案和沟通状态。若所有人都被迫填写不适用字段,表单会变成负担,最终大家会用“其他”绕过分类。
在评估工具时,我会要求候选平台现场演示:来自三个来源的缺陷如何进入同一视图,又如何保留各自的上下文。只展示统一列表还不够,必须能从列表追到原始证据,也能按权限屏蔽敏感信息。

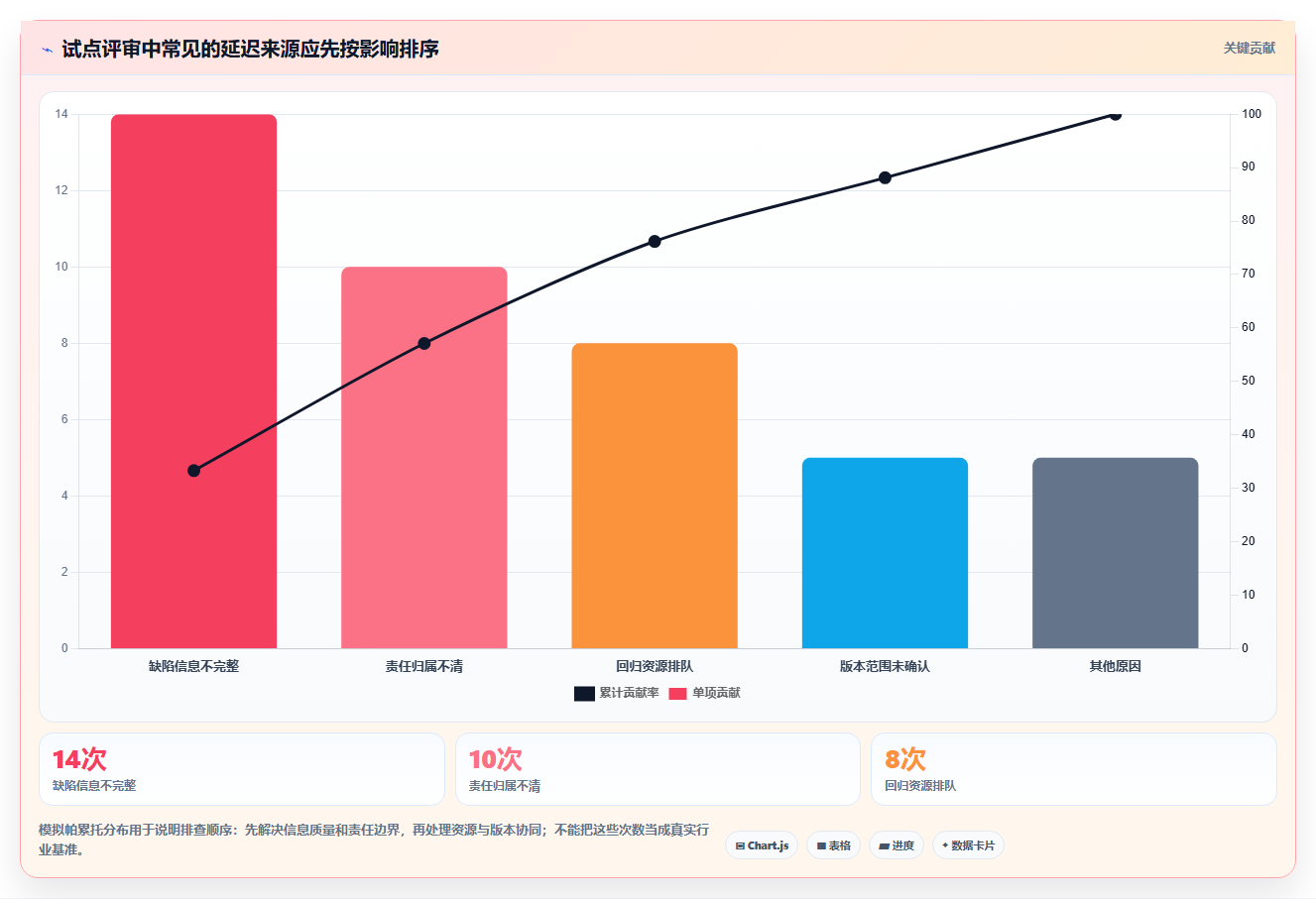

3. 真正的延迟经常发生在“等待判断”而非“等待编码”
缺陷处理周期看起来很长,并不必然说明开发修复慢。它可能停在“是否重复”的判断、需求方确认优先级、测试补充复现环境、发布负责人确认目标版本,或修复后等待回归资源。若报表只算“创建时间到关闭时间”,团队看到的是总时长,却不知道应该改进谁的工作方式。
我建议把等待时间拆成状态停留时间和实际处理时间。前者揭示瓶颈在哪个环节,后者才更接近工作量。状态设计也不能细到每一次沟通都建一个状态,否则统计口径会碎片化;通常保留能够改变责任、风险或决策的状态就够了。

三、常见误区:功能越多,未必越适合团队
1. 误区一:把功能清单当成选型结论
“支持自定义字段、自动化、看板、统计、通知”几乎是所有成熟候选工具都会展示的能力。真正拉开差距的是边界条件:字段能否按产品线设置,自动化是否有执行次数限制,报表能否跨项目筛选,权限是否细到敏感缺陷,导出是否保留关联关系。
演示常常发生在准备充分的标准场景中,而团队每天遇到的是例外。比如同一缺陷需要两个团队协同,修复版本和发现版本不同;或者缺陷暂时无法复现,但要在下一次发布评审前重新确认。评审时应主动提出这些“麻烦问题”,而不是只按销售预设的演示路线看功能。
我更看重“完成一条端到端任务需要多少额外动作”。如果为了关联一个构建要切换多个页面、手工复制编号、再回填状态,那么界面再丰富也会增加维护负担。把任务走通并计时,比看一页功能表更能暴露产品差异。
2. 误区二:状态越细,管理越精确
把状态拆成“待开发评估、待确认优先级、已确认、待排期、处理中、待合并、待部署、待回归、待产品验收”等十几个阶段,看上去更精确,实际可能让成员不断纠正状态,却没有更快地解决问题。状态过多还会造成不同团队对同一个词理解不一致,跨项目报表难以比较。
比较稳妥的做法是:状态表达缺陷当前所处的决策阶段,字段表达缺陷属性,评论或活动记录表达过程细节。例如“严重度”不应通过“紧急处理中”这种状态暗示;“是否已部署”也不宜混在“已解决”里。只有在责任人或下一步动作真正改变时,才值得增加一个状态。
评审时可以要求候选工具支持状态规则和状态历史,但不要立刻把所有流程差异都配置成不同工作流。先从一个产品线试跑,再根据报表和实际争议决定哪些差异值得保留。
3. 误区三:把关闭数量当成质量绩效
以关闭缺陷数考核个人或团队,可能诱导大家优先处理容易关闭的小问题,把复杂问题往后推;也可能让缺陷被提前关闭、降低严重度,甚至不愿登记难以复现的问题。关闭数量适合描述处理规模,不适合单独判断质量。
较有解释力的指标需要组合使用:按严重度计算未解决存量,观察缺陷重开率和首次修复通过率,跟踪发布后逃逸缺陷,并按模块、来源和版本切片。单个指标出现异常时,再回到样本记录查看具体原因,而不是直接认定团队表现变差。
例如重开率上升可能是回归覆盖不足,也可能是验收标准临时变化;生产缺陷增加可能是质量变差,也可能是监控覆盖增强、过去没被发现的问题被记录下来。管理者应把指标当成调查入口,不应把它当成结论。
4. 误区四:以为 AI 会自动替团队做好分级
文本分类、相似缺陷推荐和摘要生成能减少搜索成本,但推荐结果依赖历史记录的完整性和分类一致性。如果旧数据里“严重”“高优先级”“客户阻断”混用,模型很难给出稳定建议。缺陷描述缺少版本、日志和复现步骤时,自动生成的摘要也可能把猜测写得像事实。
把 AI 能力纳入评估时,我会要求候选方说明数据边界、权限继承、人工确认方式、错误纠正机制和记录留存策略。尤其要检查:敏感缺陷会不会被用于超出团队授权范围的训练,AI建议是否清楚标为建议,以及成员能否追溯建议依据。
正确定位是“辅助整理和提示”,不是“替代责任人做风险判断”。高风险缺陷的严重度、发布拦截和安全处置,仍应由有权限的角色明确确认。
5. 误区五:低估迁移和持续维护成本
工具订阅价格容易比较,迁移成本却常被藏在项目实施里。旧数据字段映射、附件迁移、历史评论导入、账号与权限整理、报表口径校准、接口维护和培训,都需要真实工时。若迁移后链接断裂、编号变化或历史状态丢失,团队会同时维护新旧系统,成本反而更高。
因此,要求供应商提供小批量迁移演练很重要。挑选一组含重复记录、附件、跨项目关联、已关闭记录和敏感权限的样本,验证导入结果、追溯方式和失败处理。演示只有“成功导入”不够,还要核对导入后能否检索、导出和审计。

四、专业判断逻辑:用硬门槛、权重和试点证据做决定
1. 先设置不能妥协的硬门槛
硬门槛不是评分项,而是“有或没有”。如果工具不支持必须的身份认证方式、数据驻留要求、审计记录、隔离权限或备份恢复目标,功能再强也不适合进入最后一轮。安全和合规要求应由安全、法务或信息技术负责人确认,不能只依赖采购人员看产品介绍。
对 STC 团队来说,通常还要确认:能否对接现有代码库、持续集成流水线、测试管理系统和消息平台;能否按产品、项目或客户划分权限;API是否有速率、调用量或版本限制;数据是否能按约定格式导出;服务中断时是否能继续查阅关键记录。
硬门槛需要在评审早期验证,而非签约前才补问。要求候选方提供文档、测试租户或现场操作证据;涉及安全承诺的内容,应以正式合同或附件为准,不要把口头答复当作控制措施。
2. 再按团队目标设权重,避免“人人一票”的平均主义

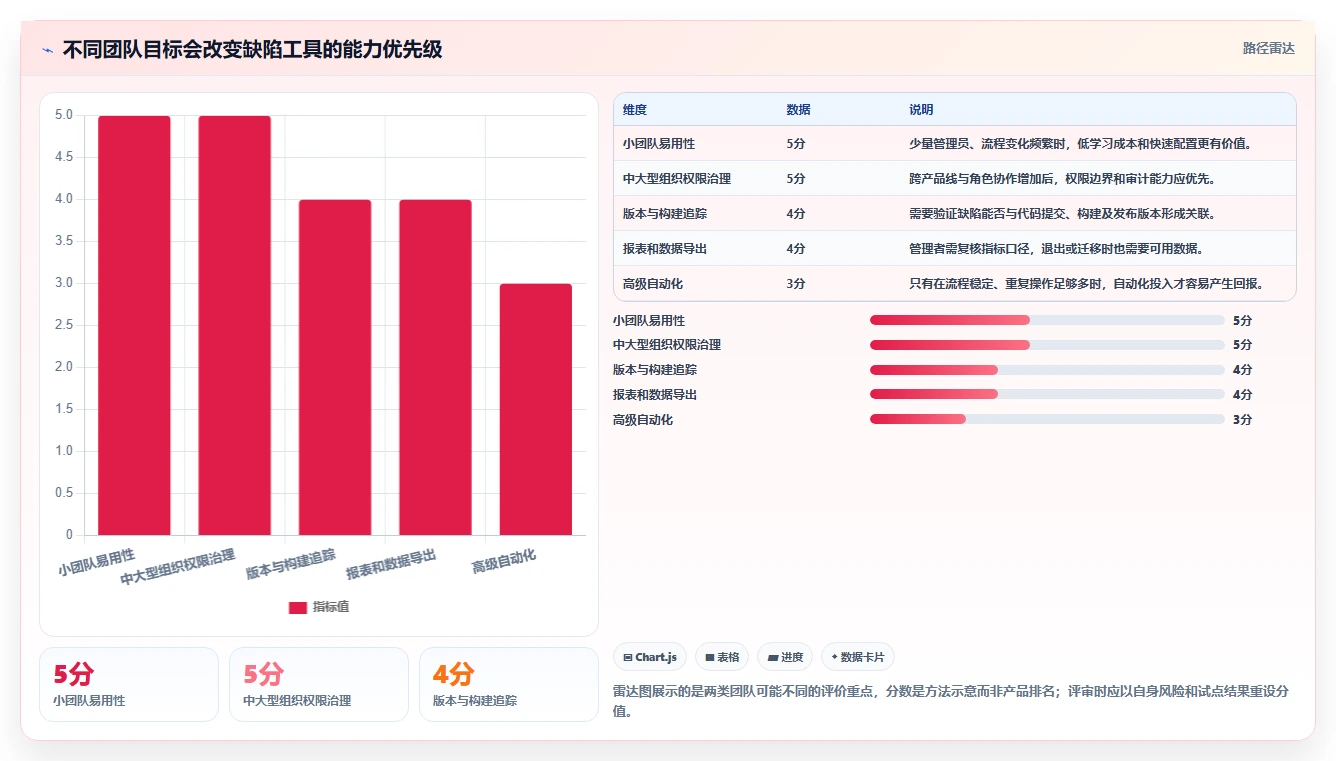

权重由实际业务风险决定。研发规模不大、流程变化快的团队,可以提高易用性、配置速度和导出能力的权重;多产品线、受审计要求约束的团队,应提高权限、留痕、稳定性和数据治理权重。若团队主要瓶颈是缺陷与构建之间无法追溯,集成能力就不应和主题颜色、首页布局占同样分量。
可以从以下维度起步,再由评审组调整:流程适配 25%、追踪和集成 20%、权限与审计 15%、报表与数据 15%、易用性 10%、实施与迁移 10%、成本与服务 5%。这不是通用标准,权重应在看候选演示之前确定,避免根据某个产品的优势临时改规则。
评分最好采用行为锚点,而不是单纯的 1 到 5 分。例如“满足”意味着用户无需导出到表格就能按版本筛选缺陷;“部分满足”意味着需要手工维护字段;“不满足”意味着无法获得所需口径。这样不同角色对同一能力的打分才更容易讨论。
3. 选型材料必须包含“如何验证”
每一条需求都应写出验收证据。例如“支持权限控制”可以拆成:测试人员能看见本项目缺陷,供应商账号看不到客户敏感记录,离职账号在指定时间内失效,管理员可以导出权限变更记录。没有验证步骤的需求只是愿望,不足以成为采购判断依据。
我通常会把候选工具放进同一套脚本:建一条普通缺陷、一条敏感缺陷、一条重复缺陷;关联版本、构建和测试结果;模拟分派、退回、修复、回归失败、再次修复和最终关闭;最后检查报表、通知、权限和导出。每家工具使用相同数据和相同角色,减少演示口径差异。
4. 评分之后还要做总拥有成本判断
第一年费用并不等于总成本。应把订阅或许可、实施咨询、数据迁移、接口开发、管理员投入、培训、后续定制和系统退出成本一并估算。特别要询问用户增加、自动化调用、存储空间、API流量和高级权限是否会触发额外费用。
我建议按三年视角比较。第一年容易被折扣影响,第三年通常更能暴露定价台阶、维护负担和锁定成本。若团队预计规模变化明显,还要分别估算当前人数、增长后人数和收缩后的最低承诺成本。

五、案例和数据观察:用一个可复现的试点揭开隐性成本
1. 情景设定:120 人团队为何不直接全员上线
下面的案例是情景模拟,不是任何客户的真实运营数据。设想一家 120 人的研发组织,有两个产品线、三个开发小组和一个测试团队,原先用表格加消息群跟踪缺陷。管理层的抱怨是“问题经常过期”,但复盘发现,很多缺陷并非没人修,而是版本归属、验证责任和关闭条件不一致。
团队没有立即全量采购,而是选一个产品模块做四周试点:第一周整理字段和工作流;第二周迁入最近两个版本的开放缺陷;第三周在真实迭代中使用;第四周复盘数据、访谈不同角色并演练导出。试点只验证关键流程,不试图同时重建所有研发管理制度。
试点的起始基线采用情景模拟值:缺陷首次有效响应中位数为 18 小时,缺陷重开率为 16%,缺陷中位关闭周期为 6.2 个工作日,报告整理每周约花 5 小时。若真实团队做试点,必须用自身过去四至八周的记录重新计算,且统一工作日、优先级和统计范围。
2. 观察一:字段完整率比“新增了多少看板”更能检验落地

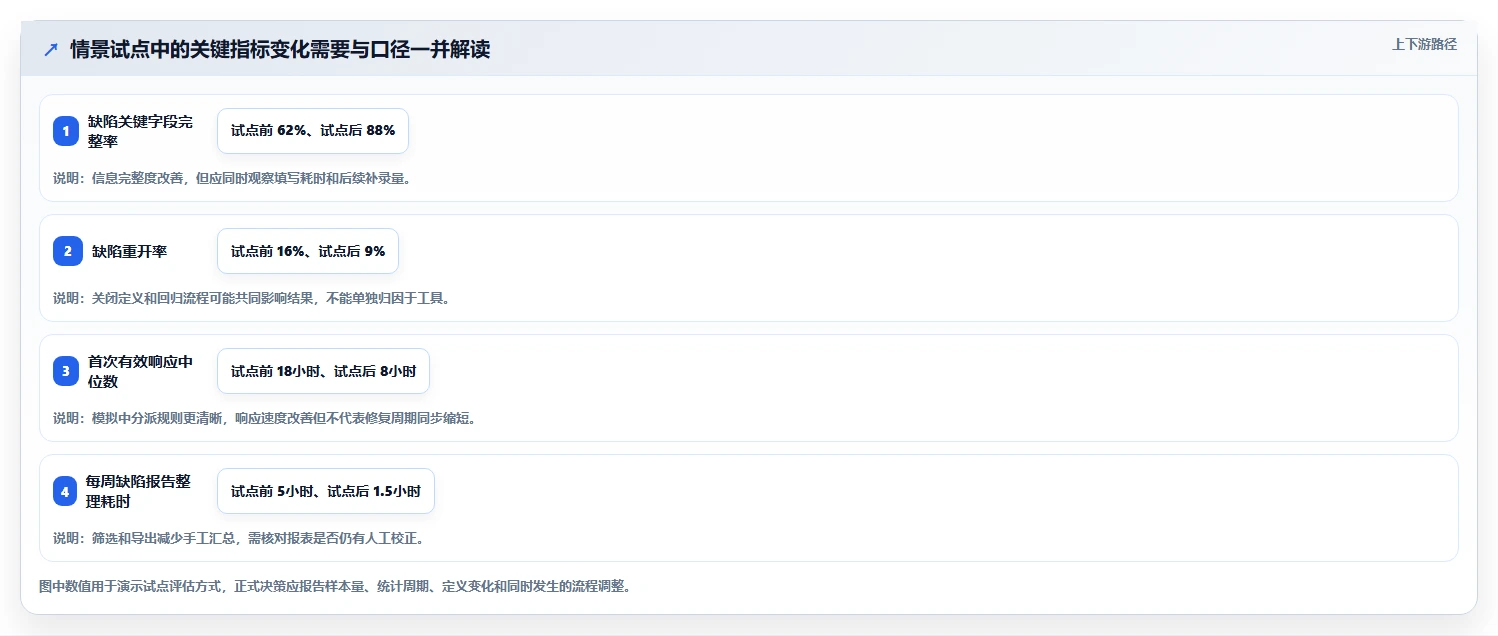

上线前,团队发现 100 条记录中有 38 条缺少清晰复现步骤或环境信息。试点配置了分来源模板:测试发现记录复现环境和步骤,线上问题记录影响范围与发生时间,自动化失败记录构建编号和失败日志。这样做不是为了让表单更长,而是让每类问题在交给下一个角色前具备最低限度的上下文。
在模拟试点结果中,关键字段完整率从 62% 上升到 88%,但平均提交耗时也从 3 分钟增加到 4.5 分钟。这个交换是否值得,取决于后续补信息的成本。团队进一步发现,缺失字段补录平均耗时约 11 分钟,因此对高频来源增加默认值和自动带入,比简单删字段更合适。
这个例子说明,表单设计不应追求“字段越少越好”,而应关注每个字段是否能减少后续澄清、返工或错误分派。低价值字段应该删;可从版本库或流水线自动获取的字段应该自动填;高风险决策依赖的信息则应在进入下一状态前校验。
3. 观察二:重开率下降不等于修复质量必然提高
模拟试点中,重开率从 16% 降到 9%,表面看修复质量变好。进一步抽样后,团队发现其中一部分变化来自关闭规则更清楚:回归失败的记录不再被标记为“已解决”,而是退回处理中;另有部分变化来自优先级更高的缺陷获得了更完整的回归测试。
这组结果仍不能证明工具本身造成了全部改善。同期团队也调整了回归排期,测试负责人参与了每日缺陷分诊,因而需要把流程改变记录下来。若没有这些背景信息,管理者可能把全部变化归功于系统,下一季度复制不到相同结果。
我会要求每次试点复盘同时回答三件事:指标是否变化、工作方式改了什么、还有哪些外部因素可能解释变化。把过程记录下来,才能判断应该推广工具能力,还是推广分诊机制、字段规则和回归资源安排。
4. 观察三:报表价值在于缩短追问链,而非图表数量
试点前,项目负责人每周需要从表格、群消息和发布清单中手工整理高优先级缺陷,模拟耗时约 5 小时。试点后,若工具能按版本、严重度、状态和负责人组合筛选,报表整理可能降到每周 1.5 小时。这里的价值不只是节省 3.5 小时,还包括更容易追问“哪些高风险问题仍没有负责人”和“哪些缺陷已修复但尚未验证”。
不过,仪表盘若没有说明分母、时间窗和状态口径,就可能比表格更具误导性。比如“本月关闭数”没有区分本月创建与历史积压关闭;“平均关闭时间”容易被少数长期遗留记录拉高。评审时要核对能否看到中位数、分位数、趋势和筛选条件,并能下钻到原始记录。
因此,报表试点最好准备三类问题,而不是让候选方自由展示:发布前风险判断、跨团队等待定位和历史趋势复盘。工具能否让负责人从指标直接定位记录,通常比能否做出复杂图形更重要。

六、工具能力拆解:哪些能力必须验证,哪些可以稍后再买
1. 工作流能力:关注状态规则和责任交接
基础工作流至少要支持状态历史、责任人变更、必填条件、退回路径和关闭规则。对于高风险缺陷,可以设置更严格的关闭门槛,例如必须有修复版本、回归结果和验证人;普通缺陷则不需要承受同样复杂的审批。
工作流配置应支持逐步演进,但团队不能为了“灵活”而允许任何角色随意跳转状态。试点评审中要尝试越权关闭、缺少字段时提交、跨项目转派和修复后回归失败等场景。系统若不能约束关键动作,就需要评估是否存在可接受的补偿控制。
2. 关联能力:缺陷要能连接到研发证据
缺陷编号本身不是追踪能力。需要检查它能否关联需求、测试用例、代码提交、构建流水线、发布版本和生产事件;关联是双向可查,还是只在一个页面展示文字;被关联对象删除或迁移后,历史关系是否保留。
如果团队已有多个专业系统,不一定要强行把所有数据搬进一个平台。更务实的目标是明确“哪个系统是某类信息的权威来源”,再用稳定标识和集成建立可追踪链路。例如测试结果继续由测试系统保存,缺陷平台记录测试用例链接和结果摘要,避免重复维护两套状态。
若团队正在评估 PingCode 等覆盖研发协作流程的平台,可把它放进同一组端到端场景测试,而不是因为功能覆盖面广就直接认定适合。对于 100 人以上或多团队组织,重点验证跨项目权限、统一报表、流程差异管理、既有系统集成和管理员维护成本;具体能力以正在评估的版本及正式方案为准。
3. 字段和数据能力:把口径做成可治理的资产
团队常见数据问题不只是字段少,而是同一个概念有多种写法。例如严重度被填写成“阻断、紧急、P1、最高”,来源被记成“线上、生产、客户、现场”。如果缺少字段约束和迁移规则,报表无法稳定比较,自动化规则也会误判。
选型时要检查字段是否支持类型、选项、默认值、必填条件、项目级差异和批量更新;还要检查历史数据导入后能否映射、清洗并保留原始值。理想情况下,核心字段应有负责人、定义、允许值和变更流程,而不是每个项目管理员自己维护一套。
不要把所有可能有用的信息都做成全局必填。更好的办法是定义核心字段和条件字段:所有缺陷都要有产品、来源、严重度和责任人;只有生产问题要求影响范围,只有自动化失败要求构建号,只有安全问题要求保密级别。这样既能确保关键分析可用,也能降低日常填写阻力。
4. 报表能力:验证可解释性与下钻,不只看美观
最常用的缺陷视图通常包括:当前未关闭缺陷、按严重度和版本切片的积压、状态停留时间、重开趋势、生产逃逸问题和缺陷来源分布。复杂图表不是必须项,能否复现计算口径、导出明细和定位异常记录更重要。
一个成熟的指标定义至少应写明分子、分母、时间窗口、纳入状态、去重规则和异常处理。比如重开率可以按“发生过至少一次重开并最终关闭的缺陷数 / 统计期内关闭的缺陷数”计算,也可以按重开次数计算;两个口径回答的问题不同,不能只用同一个名称。
此外,应验证报表访问权限与底层记录权限一致。用户若无法查看某条敏感缺陷,报表是否仍会通过汇总泄露产品或客户信息?这类边界需要在试点中主动检查,而非默认系统会自动处理妥当。
5. 集成能力:接口稳定比“连接器数量”更重要
集成评估要问清触发方向、同步字段、冲突处理、失败重试、日志查询和接口升级策略。一个看似已经连接的插件,可能只支持从缺陷平台推送通知,无法把流水线失败上下文带回缺陷记录;也可能同步失败后没有告警,造成两边状态长期不一致。
让候选方实际演示一次失败恢复:接口鉴权过期、请求超时、字段被删除、重复事件到达时会发生什么。若需要自建集成,还应把开发、监控、升级和故障响应的责任写清。集成不是上线那天的一次性工作,它会随研发系统和接口版本变化而持续维护。

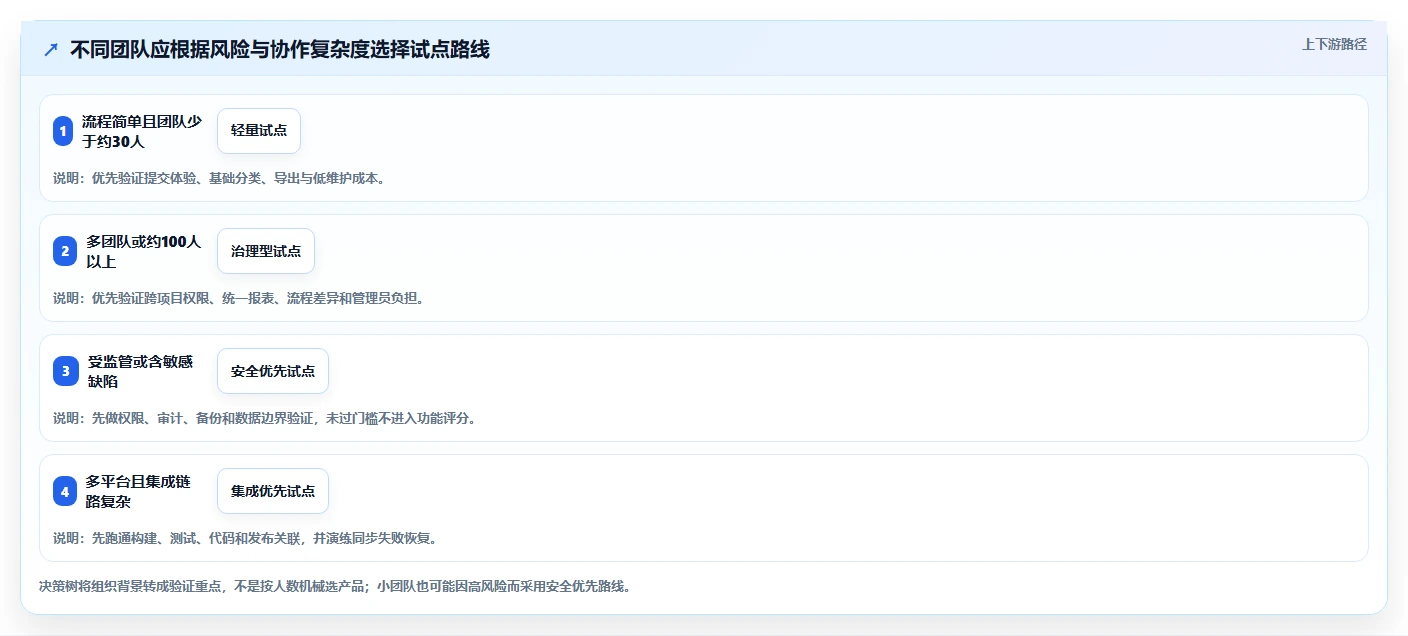

七、不同情况下的行动建议:先按组织条件选路
1. 小团队或刚建立研发流程:先把记录做好
如果团队人数较少、产品线单一、缺陷量不大,不必一开始就建设复杂的审批矩阵。优先验证记录是否容易提交、状态是否容易理解、团队能否按模块和版本检索、数据是否可以导出。试点期间安排一名流程负责人维护字段和分类,但不要把所有记录工作都交给这名管理员。
这类团队最容易低估退出能力。即使当前预算有限,也要确认数据能够以可读格式完整导出,附件和关联编号有可行的迁移方案。业务规模小不代表历史信息不重要,尤其是长期客户问题和重复出现的故障模式。
可以先用一个项目、一个版本周期测试,不建议一开始为所有未来场景建字段。每两周复盘一次:哪些字段没人用、哪些信息反复追问、哪些状态从不发生。删掉没有价值的复杂度,往往比继续加规则更有效。
2. 100 人以上或多团队组织:优先验证治理和规模化成本
对于 100 人以上的组织,需把项目间权限、统一口径、团队差异和管理员工作量放到评审前列。流程可以统一到核心状态和字段,但各产品线可能有不同的发布审批、安全等级和客户交付要求。工具既要允许合理差异,也要防止每个团队复制出无法比较的孤岛。
建议选两个差异明显的团队做并行试点:一个流程标准、一个例外较多。若工具只能在标准团队表现良好,例外团队却要大量定制,三年维护成本可能远高于报价差。对于这类组织,可把 PingCode 作为候选平台之一验证其具体版本能否满足研发协作、权限与汇总分析需求,但应以任务脚本和试点结果决定,而不是以品牌认知代替验收。
大型组织还需要明确治理角色:谁负责字段字典,谁审批工作流变更,谁管理集成凭证,谁复核敏感数据权限。没有治理责任人,再强的配置能力也容易演变成全局规则失控。
3. 受监管或高安全要求团队:先过安全与追溯门槛
医疗、金融、工业控制和涉及敏感客户数据的团队,应先确认部署方式、数据位置、访问控制、审计保留、备份恢复、漏洞响应和供应商安全材料。具体要求要由组织的安全与合规负责人解释,不能把通用宣传页等同于合规结论。
对于安全缺陷,应考虑隔离权限和披露流程。缺陷标题、复现步骤、附件甚至模块名称都可能暴露敏感信息;普通通知、邮件主题或外部集成也可能扩大传播范围。评审时要模拟不同角色查看列表、搜索结果、导出文件和通知内容,检查是否存在侧向泄露。
高风险团队应把审计证据作为交付的一部分:谁变更了严重度、谁批准了例外关闭、修复进入哪个版本、回归由谁完成、记录何时被导出。若关键动作无法追溯,就要确认能否由外部流程补齐,以及补齐后是否仍能满足审计要求。
4. 多供应商或复杂集成团队:先验证责任边界
多个供应商共同交付时,缺陷可能跨越外部接口和内部模块。系统要能区分内部责任、外部责任和联合排查状态,同时保留对外可见内容与内部分析内容。若只能把外部人员加进同一个项目,且无法隔离敏感记录,团队应考虑独立协作区或受控同步方案。
合同中还要约定接口维护和故障处理责任:供应商负责平台接口还是仅提供文档,接口变更提前多久通知,问题工单的响应时间如何定义,第三方工具停服时数据如何取回。工具平台上的工作流,不会自动替代供应链治理。
5. 已有研发平台的团队:先判断整合还是保留专用工具
如果现有研发平台已经覆盖需求、代码、构建和测试,只需判断缺陷环节是否存在明显断点。若专用缺陷工具在复杂查询、测试证据或安全权限方面显著更强,保留双平台可能合理,但必须建立稳定编号、同步规则和数据责任划分。
若团队已经维护多套系统,每新增一个平台都应说明它替代了什么、减少了什么手工工作、增加了什么接口成本。单纯“功能更全”不是新增系统的充分理由。相反,如果某个平台能减少重复录入并提供可靠跨流程追踪,整合有可能降低长期维护负担。

八、具体取舍与执行计划:把试点做成可复核的决策
1. 在统一流程与团队自主之间做取舍
统一流程能让跨项目报表和权限治理更容易,但过度统一会把不同产品线的真实差异压平。完全自主则能让团队快速适配,却会让严重度、状态和关闭定义失去可比性。比较稳妥的折中是统一核心字段、关键状态和审计要求,把非关键字段、通知和局部自动化留给团队配置。
判断某项差异该不该保留,可以问三个问题:它是否影响风险等级,是否改变责任归属,是否影响发布或客户承诺?三个问题都是否定,就不必专门创建一个工作流分支。若差异会改变控制要求,则应该显式记录,而不是靠口头约定。
2. 在自动化与透明性之间做取舍
自动分派、逾期提醒、重复缺陷提示和状态联动,能减少重复操作;但规则太多时,用户不知道为什么记录被转移、优先级为何改变,也难以处理例外。任何自动化都应有可查看的触发条件、执行日志和人工纠正方式。
建议先自动化重复、低风险且判断规则明确的工作,例如根据模块指派默认负责人,或者在修复版本更新后提醒测试人员。涉及严重度变更、发布拦截和安全风险的自动化,应保留人工确认。若规则经常触发错误,先修字段和责任定义,不要继续叠加补丁规则。
3. 在快速上线与数据治理之间做取舍
为了赶上线日期而直接把所有旧记录导入新系统,常会把重复项、失效分类和错误权限一起带过去。相反,试图在上线前清洗多年历史记录,又可能让项目延期。可按业务价值分层迁移:开放缺陷和近期历史优先,长期关闭记录按需归档,附件和审计数据按合规要求处理。
迁移验收不要只核对记录总数。应抽样检查附件可打开、关联关系可追溯、时间与状态历史合理、敏感权限正确、导出文件可重新读取。关键字段还要比较迁移前后分布,避免因映射错误导致“高优先级缺陷”被大量转成普通等级。
4. 在平台整合与专用能力之间做取舍
平台整合减少系统切换、账号管理和重复录入,但整合并不自动带来更好的缺陷分析。如果平台只覆盖基本记录,测试团队仍需在外部系统整理回归证据,那么看似少了一个入口,实际增加了上下文切换。专用工具也不是天然更专业,若无法与现有研发链路交换稳定数据,同样会形成信息孤岛。
真正的比较对象不是“一个平台对多个平台”,而是两种完整的运营模式:一套系统覆盖多少流程、需要多少定制和管理员投入;多套系统如何分工、同步失败由谁处理、数据冲突如何裁决。把三年内的日常维护计入后再比较,才不会只看到采购价格。

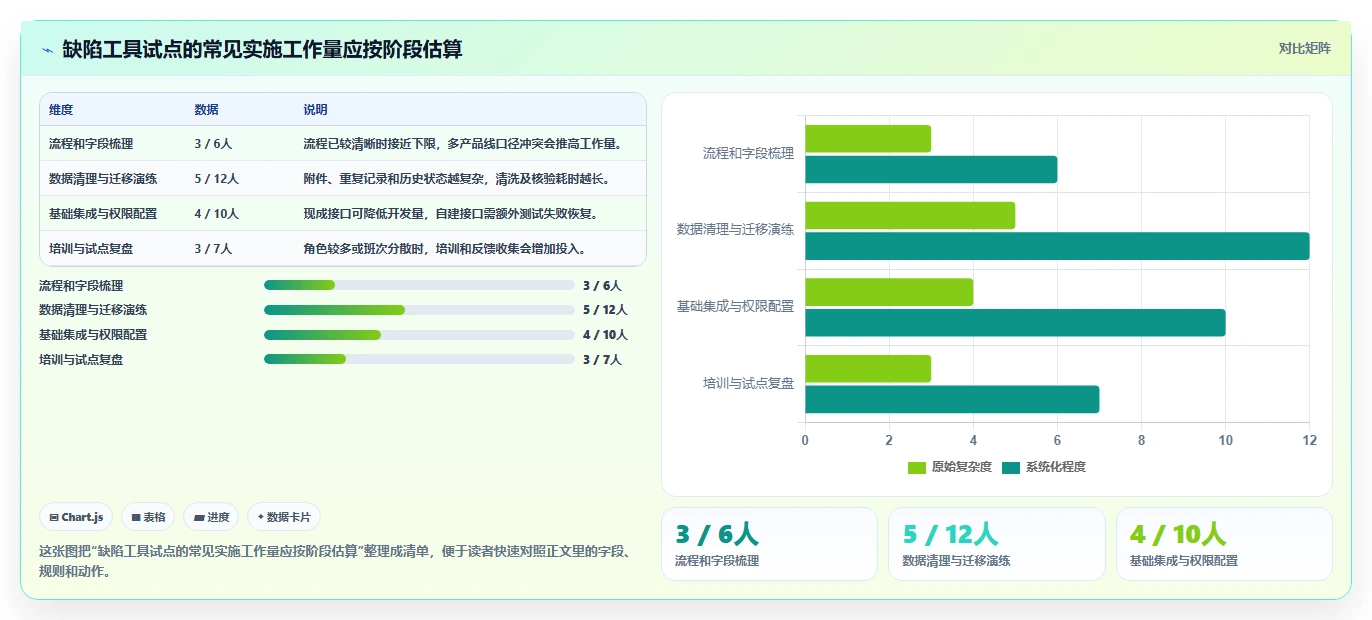

5. 用四周试点形成决策证据
一个可执行的试点可以按四周安排,但节奏需要依照团队发布周期调整。试点范围越小越容易控风险,范围太小又可能看不到真实的跨角色交接。选择至少一个开发小组、一个测试角色和一个发布决策角色,确保流程有真实交叉。
- 第一周:定义基线。统一缺陷定义、严重度、状态口径、试点范围和待验证问题;抽取过去四至八周数据,记录样本量和计算方式。
- 第二周:配置并迁移样本。只配置核心字段、最少必要状态和关键通知;迁移含开放、关闭、重复、附件和敏感权限的代表性记录。
- 第三周:真实迭代使用。让参与者按真实任务提交、分派、修复、回归和关闭;记录补录次数、等待时间、规则误触发和绕开系统的行为。
- 第四周:复盘并做退出演练。比较前后指标,访谈各角色,验证报表、权限和导出;明确继续、调整或停止的条件。
试点期间最好保留一份变更日志:何时修改了字段、工作流或统计口径,谁批准,影响哪些指标。否则试点前后比较可能把配置变化误认为业务变化。若试点发生发布延期、人员调整或重大故障,也要记录为背景变量。
6. 决定继续、调整或停止的标准要提前写好
继续条件可以包含硬门槛通过、关键角色能完成任务、数据导出可用、核心指标不恶化且维护成本在预算内。调整条件可以是功能满足但字段负担过高、接口不稳定、部分团队适配困难。停止条件则应包括安全风险未解决、关键追溯关系丢失、无法可靠导出,或必须依赖大量定制才能完成基础闭环。
不要在试点结束后才临时解释成功标准。若原定目标是减少追问时间,结果只汇报关闭数量增加,就无法证明目标达成。也不要因为已经投入配置和培训就继续采购;试点的目的正是用有限成本发现不合适的方案。
评审会议中应让不同角色分别给出结论:测试人员讲提交和验证是否顺畅,开发人员讲上下文是否完整,负责人讲风险视图和跨项目管理,管理员讲配置与维护,安全人员讲访问和审计。出现分歧时,回到任务记录和试点证据,不要以职级或演示印象取代验证。
7. 上线之后,继续观察“工具是否被绕开”
工具上线不是结束。每月抽样检查是否有人在系统外用表格追踪同一批缺陷,是否存在只在聊天工具中传递却未入库的高风险问题,是否有人为了让报表好看而提前关闭记录。绕开行为往往比满意度问卷更能说明系统与真实工作之间存在断层。
上线三个月内,重点看字段完整率、重复缺陷率、首次响应时间、状态等待时间、重开率、发布后逃逸问题和管理员维护投入。指标需要保持定义稳定;若必须调整口径,应保留旧口径与新口径的对照期,避免趋势图出现无法解释的断点。
若数据改善但一线抱怨变多,可能是控制变严却没有减少重复劳动;若满意度很高但报表仍不可用,可能是工具好用但治理不足。两类信号都要处理,不能只选择对采购结论有利的证据。
九、总结:选型真正买到的是可追踪的协作方式
1. 用一条完整缺陷验证,而不是用一场漂亮演示决策
STC 缺陷管理工具选型的核心,不是寻找功能最多的系统,而是找到能让团队少丢上下文、少等无主任务、少做重复汇总,并能在出错时说清楚责任和证据的工作方式。真正有效的工具,应该让缺陷从来源、版本、代码和测试一路可追溯,同时让不同角色只看到自己应该看到的信息。
选型时可以记住一个简单次序:先验证安全、数据和追溯硬门槛,再测试真实工作流,接着比较三年总成本,最后才讨论高级报表、自动化和 AI 能力。顺序倒过来,就容易被功能演示牵着走。
2. 下一步行动:用一页任务脚本启动评审
今天就可以选取一条真实但不敏感的缺陷记录,补齐复现步骤、环境、版本、责任人和回归证据,邀请测试、开发和发布负责人共同走一遍。把每一步耗时、需要追问的信息、手工复制的内容和权限疑点记下来,再将这份脚本交给候选工具逐一验证。
如果团队规模较大或跨多个研发小组,优先安排包含权限、集成、迁移和治理的试点;如果团队较小,则先验证低成本使用、核心字段和数据退出能力。无论规模如何,都应在试点前写明继续、调整和停止的条件。
我最终会用一个问题做判断:当一条高风险缺陷跨过三个团队、两个版本和一次回归失败后,团队能否在几分钟内还原它发生了什么、现在卡在哪里、谁有权决定下一步?如果候选工具能用真实记录清楚回答这个问题,它才真正有资格进入采购决策。
常见问题解答(FAQ)
1. 2026年 STC 团队选缺陷管理工具,最该优先看什么?
我在给测试团队做工具选型时,常被功能清单带偏:看起来每家都能提缺陷、分配负责人、跟踪状态。可我们真正想解决的是测试、研发和产品之间反复确认的问题,到底该怎么判断工具是否适合自己的流程?
先别从功能数量开始比,先画出一条真实缺陷的流转链:谁提交、谁分派、如何复现、谁确认修复、怎样回归、什么条件下关闭。对 STC 团队来说,工具若不能把这些节点和责任人记录清楚,再多报表也补不上协作断点。
建议用同一组权重给候选工具打分:流程适配 30%、集成能力 25%、权限与审计 20%、报表与分析 15%、部署及维护成本 10%。每项按 1,5 分评分;低于 3 分的关键项先查原因,不要用总分掩盖流程或安全方面的硬伤。
评分示例仅用于演示:候选工具甲的五项得分为 4、3、5、3、4,加权得分为 3.85;候选工具乙为 3、5、3、4、3,加权得分为 3.65。如果团队必须本地部署,部署能力应改为淘汰条件,而不是继续留在加权平均里。
2. STC 缺陷管理工具选云端还是私有部署?
我担心云端工具上线快,但测试数据、客户信息和缺陷附件可能涉及安全审查;私有部署看起来更可控,又怕后续升级和运维拖慢团队。选型时我应该用哪些实际条件做判断,而不是只听供应商介绍?
把部署方式当成约束判断,不要简单理解成云端更省事、私有部署更安全。先核对数据分级、客户合同、数据存储位置、身份认证、审计留存和备份恢复要求;其中任何一项有明确的合规限制,都应先作为准入条件。再估算三年总成本:订阅或许可费用、实施迁移、接口开发、服务器资源、升级维护和内部管理员工时。
常见的漏算项是接口与维护:如果一个接口每月需要 6 小时排查,按团队实际人力成本折算,长期费用可能超过最初节省的许可费。实操上可做两周小范围试点:选一个项目,分别验证登录权限、附件访问、备份恢复和版本升级流程。若团队没有稳定运维负责人,且数据规则允许云端,优先评估托管方案;
若必须控制部署环境,私有部署则要把升级责任和故障响应写进验收清单。
3. 从表格或旧系统迁移到缺陷管理工具,怎样避免数据迁完却没人用?
我准备把历史缺陷从表格迁到新工具,但担心字段对不上、重复记录太多,团队最后还是回到原来的表格。迁移是不是应该一次性搬完?怎样验证迁移结果才算可靠?
不建议第一步就全量迁移。先抽取近三个月仍在处理的记录,加上少量已关闭案例做试迁移,确认字段映射、附件、评论、负责人和状态历史能否保留。历史数据很多但检索价值低时,可先归档旧记录,把当前工作集迁好。迁移验收可设三类检查:记录数量差异不超过 1%;优先级、状态、负责人等关键字段抽样准确率达到 98%;
附件和评论按项目抽样检查。比例是团队可调整的验收示例,不是行业统一标准,涉及审计追溯时应采用更严格规则。采用“试迁移,业务代表核验,修正规则,分批切换”的顺序,并保留旧数据只读入口一段时间。切换后观察两周的缺陷新增量、重复录入率和逾期未处理数;
如果团队仍在两处登记,先查工作流、权限或通知是否有断点,而不是马上增加培训场次。
4. 怎样判断 STC 缺陷管理工具是否真的提升了效率?
我不想只用“大家觉得更方便”来证明工具值得投入,也不确定缺陷关闭变快是不是工具带来的。试点前后要记录哪些数据,才能区分流程改善、项目难度变化和单纯的状态更新?
试点前先固定口径,再选一个业务相近的项目做对照。建议记录从提交到首次响应的中位时长、从提交到关闭的中位时长、退回重开率、逾期缺陷占比和每周人工整理报表的时间;中位数比平均数更不容易被少数极端案例带偏。
例如,试点前后各观察四周:首次响应中位时长从 10 小时降到 6 小时,报表整理从每周 4 小时降到 1 小时,但重开率从 8%升到 14%。这时不能只宣布效率提升;重开率上升可能意味着验收标准不清,或团队为了快速关闭而降低了修复质量。
把结果与同期项目规模、缺陷严重度和人员变化一起看,并访谈提交方与修复方各几人核对原因。只有响应时间、协作成本等改善没有以质量指标恶化为代价,且团队确实持续在工具内完成闭环,才有充分理由扩大部署范围。
文章包含AI辅助创作:选对工具事半功倍:2026年stc缺陷管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/243966
