选对工具事半功倍:2026年公司项目管理平台选型指南

选《选对工具事半功倍:2026年公司项目管理平台选型指南》时,最容易买错的不是功能少的工具,而是把“协作混乱”误诊成“缺少软件”:公司花了数月上线新平台,任务还是靠群聊催、进度仍靠周报拼,最后只是把线下的低效流程搬到了线上。我的判断是,选型的起点不该是功能清单,而该是找出一个真实项目里最贵、最常发生、最难追责的协作断点,再验证平台能否持续改善它。

一、先讲结论:先选管理机制,再选平台

1. 平台选型的核心不是功能最多,而是管理闭环最适配

我会把项目管理平台定义为一套可重复运行的协作机制:工作从哪里进入,谁负责拆解,依赖关系如何暴露,变更如何审批,风险如何升级,完成依据由谁确认。工具只是承载这些规则的界面和数据层。若组织没有说清这些问题,功能越多,越可能把模糊流程变成更多字段、更多通知和更多人为维护。

选型时,我通常先问负责人:“如果下周不再开项目周会,哪些信息会立刻没人知道?”答案往往比“需要甘特图还是看板”更有价值。有人回答“谁卡住了”,说明需要更透明的阻塞和依赖管理;有人回答“需求为什么变了”,说明变更记录和决策链路更关键;有人回答“实际还剩多少工作”,说明任务拆解和进度口径尚未统一。

我的核心结论是:用一个高价值项目做验证,用跨部门的流程断点做筛选标准,用可迁移的数据和可退出的合同做风险底线。不要先把全公司所有部门的愿望合并成一张“必须有”的清单。那种清单常常把不同管理问题混成一个采购需求,最后只剩供应商演示时看起来完整。

2. 先看三类结果,再看功能标签

第一类结果是可见性:管理者能否在不追问十个人的情况下,看到承诺时间、当前状态、阻塞原因和下一步责任人。第二类结果是可追溯性:一项工作为什么开始、谁批准变更、验收依据是什么,是否能够从记录中还原。第三类结果是可执行性:一线成员能不能低成本更新状态,而不是为了“让系统有数据”重复填表。

我建议把需求写成“场景,动作,结果”,而不是只写名词。比如,不写“需要风险管理”,而写“当供应商交付晚于计划三天时,系统能否提醒项目负责人、同步受影响的下游任务,并保留风险处置人和处理期限”。前者容易被任何演示页面满足,后者才会暴露配置、权限和执行上的真实差异。

如果一个平台能把当前最昂贵的协作断点减少,却没有你不常使用的复杂组合图表,它可能比“功能齐全但全员不愿维护”的平台更合适。相反,如果跨项目资源冲突、版本依赖或审计留痕是关键约束,就不能只因为界面轻巧而忽略治理能力。

选对工具事半功倍:2026年公司项目管理平台选型指南

3. 采购前先设定“继续、调整、停止”的门槛

我不建议只用“大家觉得不错”作为试点通过条件。至少要提前写出三类门槛:继续条件,例如关键任务按时更新且管理者能独立查看真实进度;调整条件,例如工作流可用但成员重复录入明显;停止条件,例如核心数据无法按要求导出,权限边界无法满足,或供应商无法解释关键数据的处理方式。

门槛要与问题对应。如果当前主要问题是周报耗时,就测量同一批项目经理每周汇总时间;如果主要问题是需求变更失控,就记录变更从提出到评审、再到影响确认的完整周期。不能拿“登录人数增加”证明项目管理改善,也不能拿一次培训后的短期活跃证明长期采用。

二、理解真实场景:组织越复杂,协调成本越容易被低估

1. 小团队需要轻量协作,大组织需要跨边界治理

十来人的团队,很多事可以靠现场沟通解决。负责人能直接问到每个人,任务之间的依赖也比较少。此时平台最重要的是录入足够快、规则容易懂、任务变更不容易漏。若一开始就要求配置复杂的审批链、角色矩阵和多层项目模板,管理动作的成本可能超过协作收益。

人数增长后,沟通路径和业务边界会变化。一个100人以上的组织里,研发、产品、业务、交付和支持团队可能有不同的工作节奏:有的按迭代交付,有的按客户项目推进,有的按工单处理。真正的难点通常不是让所有人使用同一套模板,而是让相关工作在必要节点上互相看得见,同时保留团队自己的执行方式。

因此,面向中大型组织的平台,不能只看“能不能创建项目”,还要看跨团队依赖是否可追踪、项目空间能否分层授权、关键数据是否有统一口径,以及组织级视图是否能从团队实际工作中生成。以 PingCode 作为评估示例时,我会把它放进这类“100人以上、多团队协作”的场景验证,而不是仅凭产品页面判断适配度;具体模块、版本边界和权限能力仍应以当期产品文档及合同为准。

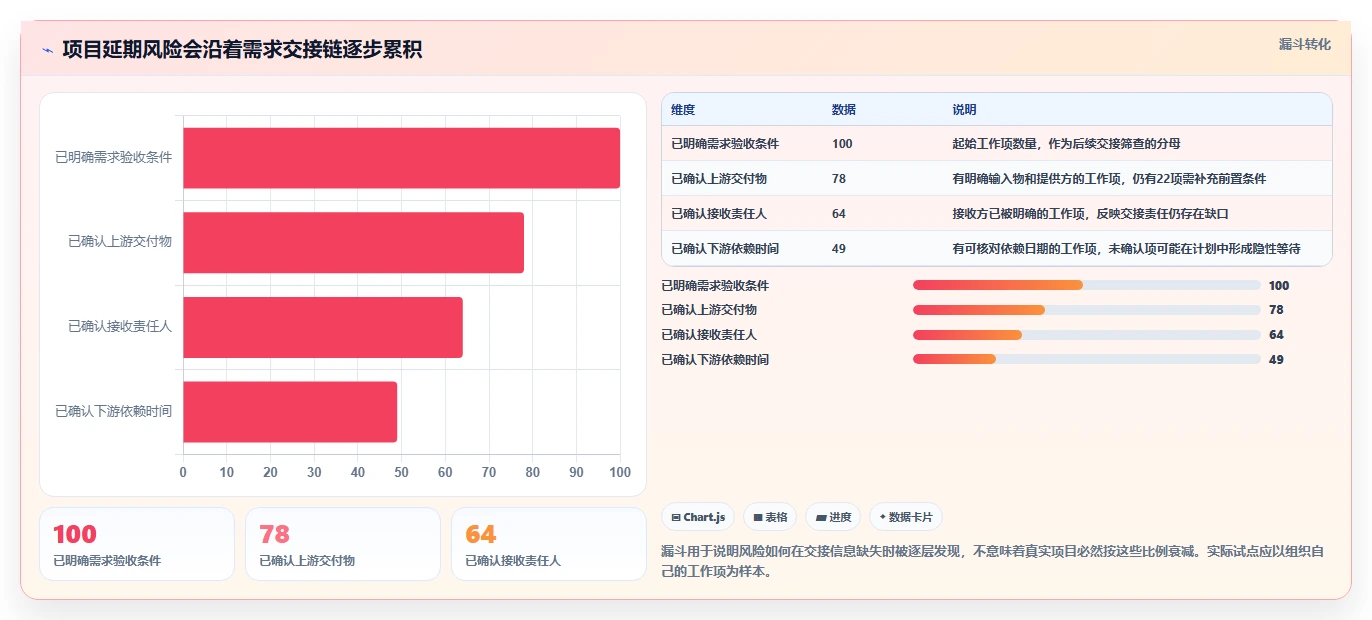

2. 真正的延误常发生在交接处,而不是单个任务里

不少项目看板显示每个团队都在推进,但交付仍然延期。原因可能是上游没有提供明确输入,下游没有确认接收标准,或者一个任务已经完成却没有人负责触发下一步。只看任务状态,会得到“各自都完成了”的局部事实,却看不到价值交付的整体等待时间。

我在评估流程时,会画出从需求提出到验收的路径,并标记每一次交接:谁交给谁、交付物是什么、接收方多久确认、拒收后如何返回。跨职能项目的等待时间经常藏在这些空档里。平台是否支持关联工作项、明确负责人、记录决策和追踪阻塞,比首页是否能显示很多项目更影响交付。

需要注意的是,流程图上的节点越多,不代表管理越成熟。若每个交接都要求填一张表、找三个人审批,平台只是把排队时间数字化。验证重点应是:哪些交接确实降低返工或风险,哪些只是保留了历史习惯。

3. 平台价值取决于数据能否成为日常工作的副产品

理想情况下,团队成员完成工作时自然留下状态、负责人、关联需求和验收结果,管理数据由日常执行沉淀出来。反过来,如果成员先在聊天工具、文档和表格里工作,月底再把进度复制到平台,数据注定滞后,管理层看到的也只是第二套“汇报版本”。

所以我会检查同一信息是否被重复录入:需求描述在文档里,任务说明在平台里,进度又写在周报里;客户问题先进入工单,随后再由项目经理手动搬到计划。重复录入不一定能完全消除,但要清楚知道为什么重复、由谁承担、是否有集成或自动化的替代路径。

选对工具事半功倍:2026年公司项目管理平台选型指南

三、常见误区:这些选法看起来高效,后续往往更贵

1. 把功能数量当作成熟度

供应商演示中,功能越多越容易产生“买得值”的感觉。但功能只有在有稳定责任人、明确触发条件和实际使用频率时才产生价值。一个复杂的自动化规则,如果没人维护,规则变更后还可能把错误状态批量传播;一张高级报表,如果源数据口径不统一,只会让错误看上去更精确。

我的做法是把功能分成三层。第一层是本次必须验证的阻塞解决能力,缺失就不进入下一轮。第二层是未来一年可能要用的能力,需要确认升级路径和成本。第三层是“演示很亮眼但目前没有明确场景”的能力,不作为购买理由,也不应成为高价版本的主要依据。

对每个高优先级功能,进一步追问“谁每天用、谁维护、失败后如何处理”。例如自动提醒看起来简单,但如果通知对象不准确、触发频率过高,用户会关闭通知;再好的风险仪表板,如果风险等级无人更新,也只是展示空白的看板。

2. 把全公司统一流程理解为统一模板

统一管理并不意味着所有团队要使用相同状态、字段和审批步骤。研发任务、市场活动、客户交付和内部行政项目的工作结构不同,硬套同一模板,会出现大量无意义字段或线下绕行。组织真正需要统一的,通常是少数关键定义:什么叫完成、风险何时升级、预算如何变更、跨团队依赖如何确认。

我会把规则分成“必须统一”和“允许差异”两类。必须统一的内容通常与经营决策、合规、跨团队承诺有关;允许差异的部分则由业务流程决定。例如项目状态的定义可以统一,但团队内部如何拆分任务、采用看板还是迭代计划,未必需要统一。

另一个风险是由总部先配置一套非常完整的工作流,再要求所有团队照做。配置者往往不承担日常录入,执行者却要承担每个字段的成本。更稳妥的顺序是先在真实团队里跑通最小流程,再把跨团队确实需要的部分抽象为组织标准。

3. 用登录率证明采用成功

登录率只能说明账户曾经访问过系统,不能说明关键工作发生在系统里。一次培训、一次全员通知或管理层要求登录,都可能让短期活跃上升,却没有改变协作行为。更值得跟踪的是关键任务更新及时率、变更记录完整率、阻塞发现提前量和项目状态与实际交付的一致程度。

我也不会只追求活跃度越高越好。成员每天被平台通知打断,可能是规则设计不当;一项简单工作若需要多层审批,也会制造虚假使用量。平台的目标不是让人花更多时间在平台上,而是让必要协作更少依赖反复询问和人工汇总。

4. 把供应商演示当成现场验证

演示通常在准备充分、数据干净、流程顺畅的环境里进行。真实组织的数据则可能有重复项目、历史状态不一致、权限复杂和临时变更。演示能说明界面和大致能力,不能单独证明平台能处理公司的真实数据、异常流程和日常维护方式。

我会准备一套带边界条件的测试脚本:输入一个需求,拆出任务,关联一个上游依赖,安排负责人,模拟一次延期,再修改范围并检查下游影响。随后让不同角色分别操作,包含一线成员、项目经理、部门负责人和系统管理员。若只有售前顾问能顺利完成流程,就还没有验证组织可用性。

5. 忽略迁移和退出,直到合同快到期才考虑

平台迁移不只是导出一张任务表。任务与附件的关系、评论、历史状态、人员映射、权限和关联链接,可能决定数据在新系统里是否仍可理解。选型时如果只问“能不能导出”,却不做一次实际导出和复核,最终可能拿到文件,却失去原有业务语义。

我会在试点阶段就验证退出路径:导出的数据包含哪些字段,附件如何关联,导出需要多久,管理员是否可以自行完成,合同结束后多久停止访问。也要确认平台提供的数据是否能在组织需要时用于审计、分析或迁移。退出计划不是不信任供应商,而是成熟采购必须具备的可逆性。

四、专业判断逻辑:用一套可复核的评估框架做决定

1. 先把业务问题转成可验证假设

选型前,我会要求业务负责人把“需要更高效”改写成一个可证伪的假设。例如:“由于进度状态分散在多个渠道,项目经理每周需要约六小时汇总;若关键任务能在一个工作空间更新,试点期间汇总耗时应下降,同时状态抽查差异不能扩大。”这种写法包含现状、机制和预期结果,试点结束后才能讨论是否成立。

假设不必一开始就设得很激进,也不必假装精确到小数点。若没有历史测量,可以先对一周工作做基线记录。重要的是定义口径:计时从何时开始,哪些人纳入,哪些任务算关键,延误如何计算。没有口径,试点后很容易只挑对自己有利的数字。

建议同时记录一个平衡指标。比如目标是减少汇总时间,就还要观察遗漏率或状态偏差;目标是提高按期率,就要同步观察加班、范围缩减和验收返工。单一指标改善可能是把成本转移到了别处,而不是系统性进步。

2. 用权重评分,但不让总分掩盖红线

评分表适合比较候选平台,不适合替代专业判断。我常把业务适配、使用成本、组织治理、集成迁移、供应商服务和全周期成本分别评分,再按组织优先级设置权重。每一项都要保留证据链接或测试记录,不能仅填“好、较好、一般”。

总分之外必须设置否决条件。比如关键数据不能按组织要求导出、权限模型无法满足部门隔离、必要的身份认证或安全审查不能通过,这些问题不该被低价格或漂亮界面抵消。评分表最有价值的地方,是让分歧显性化,而不是创造一个看似客观的单一排名。

评估维度 建议核验的问题 可留存的证据 常见一票否决情形
业务适配 真实工作流能否覆盖需求、依赖、交付和验收 试点脚本、操作记录、未覆盖需求清单 核心业务流程只能靠线下表格补足
一线可用性 成员完成一次状态更新需要几步、是否重复录入 任务观察记录、用户反馈、更新耗时抽样 关键角色拒绝使用,且没有可行的流程调整方案
治理与权限 组织层级、项目空间、角色权限是否清晰 角色矩阵、权限测试结果、审计要求核对 敏感信息无法隔离,或关键操作无法追溯
集成与迁移 身份、沟通、代码、文档或财务系统如何衔接 接口测试、失败处理记录、样例导出文件 关键数据只能人工重复搬运,且无法接受该成本
全周期成本 订阅、实施、培训、集成、管理和退出成本是多少 三年成本模型、合同条款、服务范围说明 费用结构不透明或预算无法覆盖必要治理成本

3. 按“关键能力,角色,异常情况”做演示测试

一个常被忽略的测试方法,是把演示拆成三层。第一层测试关键能力:创建工作项、关联依赖、变更计划、记录验收。第二层测试角色差异:执行人、负责人、观察者、管理员各自看到什么、能改什么。第三层测试异常情况:延期、人员离职、权限调整、需求取消和历史数据修正如何处理。

正常流程通常最容易展示,异常流程才暴露系统和管理规则是否真正成熟。若工作项取消后,依赖关系仍显示为待完成;若负责人离职后,未完成工作没有可控的转交方式;若管理员必须人工逐个修复大量记录,这些都应进入采购风险清单,而非留待上线后再发现。

对 PingCode 这类面向中大型组织的候选平台,我会使用同一套测试脚本,不以品牌介绍或功能列表代替核验。具体验证哪些模块,应由组织的需求范围决定;试点时要确认当前版本是否包含所需能力、是否需要额外配置、相应费用和后续维护责任由谁承担。

4. 用全周期成本,而不是席位单价做比较

席位价格只是成本的一部分。实际总成本还包括实施配置、历史数据清理、接口开发、管理员维护、培训、流程改造、额外存储或高级功能费用,以及未来迁移退出的成本。若一个低价工具需要团队长期手动汇总和维护多套数据,表面便宜不代表总体经济。

我建议至少估算三年成本,并分别列出已知费用、按用量变化的费用和难以确定的费用。对暂时无法确认的实施工作,可以设置区间和风险缓冲,而不是把它默认为零。还要把员工时间计入:每周多花两小时维护平台,乘以团队人数和工作周数,往往比订阅费更能解释真实代价。

成本比较也要避免过度精细。供应商报价、税费、合同年限和服务范围可能变化,模型的目的不是预测到个位数,而是识别成本由什么驱动、什么情况下会跃升,以及组织是否能在扩员或新增业务时承受。

五、具体案例与数据观察:用一个可复核的试点替代“感觉不错”

1. 情景设定:一个约120人的多团队交付组织

下面的案例是为说明选型方法而构造的情景模拟,不指向真实客户,也不是某一产品的实际效果数据。组织约120人,包含产品、研发、实施和客户支持团队,同时推进多个客户交付项目。试点前,需求记录、任务计划和项目汇报分散在不同渠道,负责人需要在周会前人工核对状态。

这家公司最初列出的需求有三十多项,包括甘特图、工时、自动化、仪表板、模板、移动端和多种审批。经过访谈后,真正影响交付的三个问题浮现出来:上游交付物没有明确接收人,需求变更没有稳定记录下游影响,项目状态需要在多个渠道重复更新。因此,试点范围收敛为需求,任务关联、依赖责任、变更记录、负责人视图和数据导出验证。

这里的关键动作不是把所有需求删掉,而是分开“当前必须验证”和“后续可评估”。如果试点一开始就要求所有团队把所有历史项目迁入新系统,团队会把大量时间花在清理旧数据,难以判断平台是否改善了新工作流。

2. 试点做法:先测基线,再只改一个主要变量

试点覆盖两个项目团队和一个支持团队,周期设为六周。第一周不急于上线自动提醒,而是抽样记录状态汇总耗时、需求变更的记录完整程度、跨团队任务的责任人明确率,以及项目状态与实际进展的差异。随后选择一个正在推进的项目跑通工作流,另一个项目保留原有方式作为观察参照。

这不是严格的随机对照实验,团队规模、项目复杂度和人员熟悉度都可能影响结果。因此,我不会将差值直接宣称为平台带来的因果效果,而把它当作判断“是否值得扩大试点”的证据。为减少干扰,应记录同一团队在基线期和试点期的项目类型、人员变化、范围变化及假期等背景因素。

执行中,每周只复盘三件事:哪些信息仍需线下追问,哪些字段没人维护,哪些提醒或审批制造了新的等待。平台配置只围绕这些问题做调整,不以“系统还能配置更多”作为优化方向。若发现流程本身不合理,先改流程,再决定是否需要自动化。

3. 结果怎么读:观察方向,不把模拟数字当成行业结论

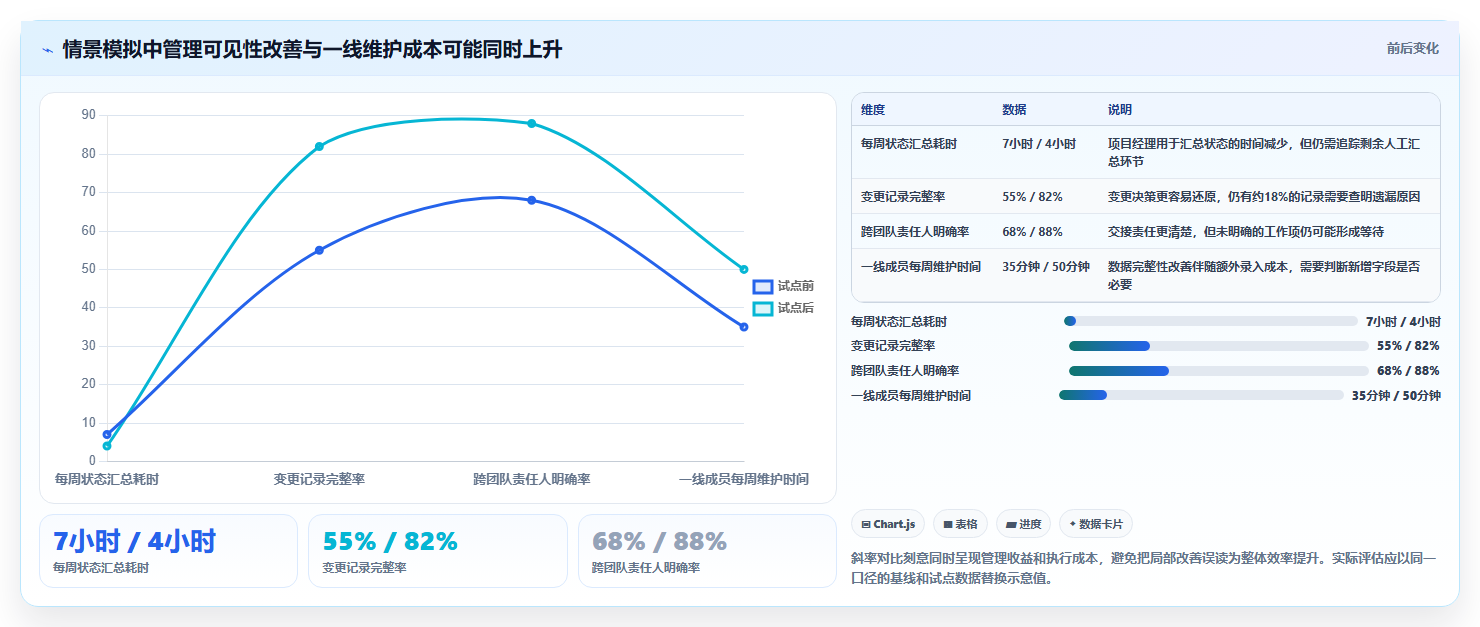

为展示如何呈现数据,下面是一组明确标记为“情景模拟”的示意结果:状态汇总耗时从每周约7小时降至约4小时;变更记录完整率从约55%提升至约82%;跨团队工作项责任人明确率从约68%提升至约88%;但一线成员每周的平台维护时间从约35分钟上升至约50分钟。

这组数字不是公开调研,不应外推为任何企业的预期收益。它要说明的是,试点结果可能并非“全线改善”:管理者汇总更快、记录更完整,但成员维护成本也增加。若只报告前三项,可能掩盖平台把工作从项目经理转移给执行人的事实。

接下来要判断维护时间增加是否合理。如果成员多出的十几分钟换来更少的临时会议和返工,而且任务信息能直接用于排期,可能值得;如果只是为了填写组织并不使用的字段,就应简化流程。关键不是追求一张漂亮的前后对比表,而是解释收益由什么动作产生、成本落在谁身上。

选对工具事半功倍:2026年公司项目管理平台选型指南

4. 复盘时追问四个问题,避免把相关性当因果

第一,改善是否集中在某个项目负责人或某个团队?若只有一位经验丰富的项目经理带来变化,平台的组织化价值可能尚未得到验证。第二,试点期间是否恰好项目压力下降、范围变小或人员增加?外部变化可能解释一部分结果。

第三,平台数据是否与实际工作一致?可以随机抽查工作项、会议纪要和交付物,核对状态、负责人、变更时间与验收记录。第四,成员多出的维护时间是否换来了真实回报?如果平台数据没有被用于排期、协调或风险处置,新增录入就是成本,不是管理资产。

这套复盘方法也适用于评估 PingCode 或其他候选平台。评估对象不是产品宣传里的“能力”,而是组织在指定流程、角色和期限内能否稳定获得可验证的结果。无法复现的成功演示,不能当作规模化上线的充分证据。

六、不同阶段的行动建议:从需求澄清走到规模化上线

1. 选型前两周:先画问题地图,不急着开供应商会

我建议先访谈至少四类角色:业务负责人、一线执行者、项目管理或运营人员、系统和安全负责人。每类角色回答的问题不一样。负责人要说清楚希望改善的经营结果;执行者要描述日常工作中最烦的重复动作;项目管理人员要解释当前计划和状态如何生成;信息技术与安全人员要明确数据、身份认证、权限和审计边界。

访谈不要只问“你想要什么功能”。可以让对方拿最近一个真实项目讲一次:工作怎样进入团队,哪里发生等待,需求变更后通知了谁,最后怎样判断完成。具体故事比抽象愿望更容易发现工作流中的断点,也更能避免把个人偏好误当成组织需求。

随后将问题分成影响大小和发生频率两个维度,优先选择“高频且代价大”的问题作为试点目标。低频但高风险的事项,例如审计留痕、权限泄露和合同退出,不一定适合当首个效率目标,却必须作为采购门槛独立验证。

2. 选型阶段:用同一脚本,让候选平台回答同一问题

给每家候选平台相同的业务场景、样例数据、角色和异常条件,要求演示人员完成相同操作。演示结束后,不只记录“能否做到”,还要记录实现方式:标准能力、管理员配置、额外开发、外部集成,还是需要人工补充。不同实现方式的维护成本差异很大。

如果候选平台在试用环境不能配置真实权限,可先用脱敏样例验证流程,再要求供应商提供可核验的权限说明、合同约定和安全材料。不能把关键的数据治理问题留给口头承诺,也不能因为功能演示顺畅,就推断正式环境一定具备相同条件。

最后进行一轮反向验证:让一线成员独立完成关键任务,不由供应商或内部管理员代操作;让管理者自己找出一个延期项目和它的阻塞原因;让管理员自行导出一批数据并检查关联关系。若这些操作必须依赖外部人员,正式上线后的日常运营成本应计入总成本。

3. 试点阶段:范围小一些,验证深一些

试点不宜同时覆盖所有团队、所有流程和所有历史数据。理想试点有真实业务压力,也有相对清晰的负责人;项目规模足够暴露跨角色协作问题,但不至于因为范围过大而让变革失控。试点要包含至少一个常见场景和一个异常场景,例如延期或需求变更。

设定基线时,尽量取同一项目类型、相近团队和相近周期的样本。若这些条件无法满足,就诚实标注数据限制,并增加定性访谈、工作项抽查和观察记录。只有数字没有上下文,容易把偶然波动当成结论;只有反馈没有数据,又难以判断改善的范围。

试点期间应设一个明确的产品或流程负责人,负责收集问题、判断是配置问题还是机制问题,并控制变更频率。每周一次短复盘通常比不断叠加功能更有用。若团队每周都要学习新字段和新规则,就很难判断当前方案是否真的可用。

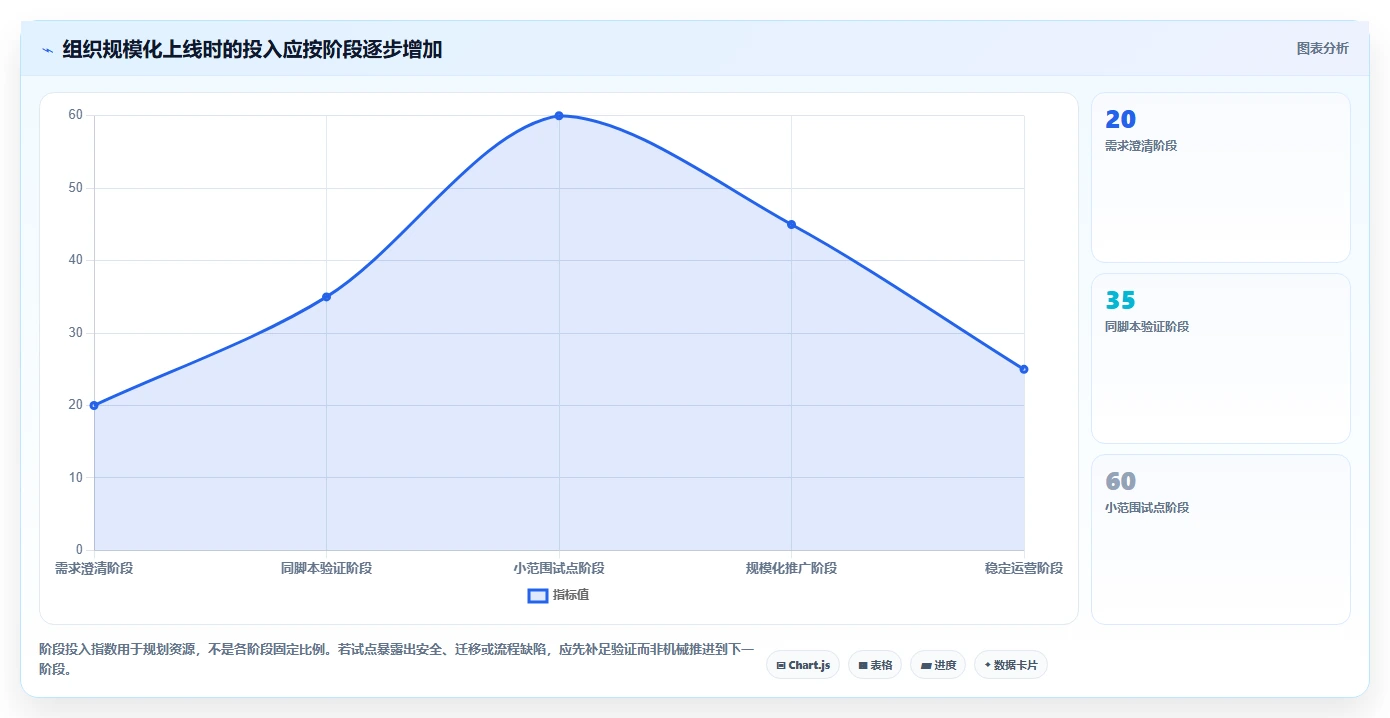

4. 上线阶段:把配置、培训、运营和治理当成持续工作

上线不等于培训结束。团队需要知道哪些信息必须维护、由谁维护、哪些提醒需要响应、遇到异常该找谁。管理员也要建立配置变更记录、权限申请流程、离职交接方式和数据质量检查机制。否则,平台最初的秩序可能随着人员变化和业务调整迅速衰退。

培训应按角色而不是按菜单组织。执行人学习如何更新和交接工作;项目负责人学习如何识别依赖、延期和范围变化;部门负责人学习如何阅读状态而不直接干预每个任务;管理员学习权限、配置、数据导出和故障处理。每个人都学完整套功能,通常既耗时又难记。

规模化推广要保留反馈入口,并定期淘汰无效字段和通知规则。使用三个月后,检查哪些字段从未被用于决策,哪些自动化反复触发误报,哪些团队仍在维护第二套表格。流程会变化,平台配置也应有治理周期,而不是上线时配置一次就永远不动。

选对工具事半功倍:2026年公司项目管理平台选型指南

七、不同情况下的取舍:没有平台能同时把所有目标做到最好

1. 轻量易用与治理深度之间的取舍

小团队通常更看重快速上手、操作简单和低维护成本;大型组织则可能优先考虑权限、数据分层、跨项目视图和可追溯性。两者不是谁更先进,而是管理成本由谁承担的问题。轻量工具可能让一线更容易开始,但组织级汇总需要额外规范;治理更强的平台可能降低跨部门风险,却要求更多配置和管理员能力。

选择时要识别组织当前的主要瓶颈。如果连任务责任人都经常不清楚,先解决基本协作通常比购买复杂治理功能更重要。如果公司已有明确项目机制,却苦于跨部门计划和数据审计,轻量工具可能很快触顶。也要考虑两年后的变化,但不必为了所有可能的未来需求提前付出高昂成本。

2. 统一标准与团队自主之间的取舍

统一标准带来可比性和规模效率,自主空间则让不同团队保留适合自己的工作方式。过度统一会诱发线下绕行,过度自由则让公司无法形成可信的整体视图。可行做法是分层:组织定义少数必要的共通字段与管理门槛,团队在模板、状态细节和内部节奏上保留弹性。

若一个团队采用迭代管理,另一个团队按交付里程碑推进,不必强迫二者使用完全相同的工作结构。只要两者对关键成果、负责人、风险升级和验收状态有共同定义,组织仍可以形成可用的汇总视图。真正需要统一的是决策语言,而非每一个操作细节。

3. 快速上线与充分治理之间的取舍

快速上线能早点看到真实反馈,但如果权限、数据迁移和流程边界未验证,可能把风险带进正式业务。反过来,治理审查无期限延长,也可能让团队继续依赖低效而不可追踪的旧流程。我的建议是分层处理:非敏感试点数据可先验证使用体验,涉及客户敏感信息、个人信息或受监管数据的部分,必须满足组织的安全和合规要求后再进入生产环境。

不要用“先上再说”绕过红线,也不要用“还要再研究”回避明确的决策。把不可妥协项、可接受风险、补救责任和期限写下来。若供应商当前无法满足某项要求,要知道是否有替代方案、成本多少、风险由谁签字承担,而不是靠模糊承诺拖延判断。

4. 一体化平台与专业工具组合之间的取舍

一体化平台减少系统切换和数据孤岛,但未必在每个专业环节都做到最深;多个专业工具可以贴合团队工作,却增加集成、权限和跨系统追踪成本。决定前应盘点“必须在同一处看见”的信息,和“可以通过稳定接口同步”的信息。

如果核心项目状态必须从多个独立系统人工拼接,工具组合就可能让管理成本失控;若某个专业团队对特定流程有强需求,硬把所有专业操作塞进统一平台,也会造成低效。取舍要看跨系统的责任边界、同步失败后的补偿机制和数据主源,而不是只比较连接器数量。

组织情况 优先取舍 建议行动 需要接受的代价
小团队,项目少,沟通直接 易用性优先于复杂治理 选择轻量流程,先统一负责人、截止时间和完成定义 组织级汇总能力可能有限,未来扩展时需重新评估
100人以上,多团队交付 跨团队可见性优先于每组完全独立 验证权限、依赖、变更追踪和部门视图,分阶段推广 需要配置管理员、运营机制和持续培训
研发或技术项目占主导 工作项追踪与技术流程衔接优先 用真实需求、缺陷、版本和交付场景测试关联关系 业务部门可能需要不同模板,不能默认全员共享同一流程
强审计或敏感数据环境 治理与证据留存优先于快速上线 先审查权限、数据处理、导出、日志和合同条款 验证周期更长,部分便利功能可能需要限制或额外配置
预算有限、流程尚未稳定 问题聚焦优先于一次性全域建设 用一个高频流程小范围试点,按实际成本决定扩张 短期内仍会保留部分旧系统或人工衔接

5. 供应商成熟度与组织自身能力之间的取舍

平台能力再强,也需要组织有人定义流程、维护权限、处理数据质量和推动采用。如果公司没有系统管理员或项目运营角色,复杂平台的隐性成本会被低估。反过来,若团队已有成熟的项目运营机制,平台就更可能成为放大器,而不是额外工作来源。

因此,选型不是只问“平台能做什么”,还要问“我们准备由谁把它长期做对”。合同中应确认实施和支持范围,内部则要指定业务负责人和系统管理员。若这两个角色长期空缺,应该先缩小上线范围,避免把组织能力不足误判为产品缺陷。

八、下一步怎么做:把选型变成一场有退出条件的验证

1. 本周完成四项准备工作

第一,选出一个正在发生、跨至少两个角色协作的真实项目。项目不必最大,但应有明确交付结果和可观察的阻塞。第二,访谈执行人和负责人,分别记录他们最常追问的信息、最常重复录入的内容和最容易遗漏的交接。

第三,确定三到五个试点指标,至少包括一个效率指标、一个质量指标和一个执行成本指标。例如状态汇总时间、变更记录完整率、任务责任人明确率,以及一线每周维护时间。第四,写下不可妥协的治理条件,包括权限、数据导出、安全审查和合同退出要求。

2. 接下来两到六周做验证,而不是做全公司推广

用同一份脚本邀请候选平台演示,再让实际用户在试用环境独立操作。每个关键能力都标注验证结果、实现方式、成本、限制和证据来源。候选平台数量不必越多越好;若多个选项都无法满足红线,应先澄清需求或调整流程,而不是从不合格选项里勉强挑一个。

试点开始后,按统一口径记录基线和变化,固定每周复盘时间。每次调整只针对已观察到的问题,并留下变更记录。试点结束时,分别整理业务收益、执行成本、风险边界和未解决问题,给出继续、调整或停止的建议,不用“团队反馈不错”替代结论。

3. 最终决策要同时回答三个问题

第一,平台是否改善了组织愿意付费解决的核心问题?如果只改善了展示效果,却没有减少等待、返工、重复汇总或风险暴露,就要重新估算价值。第二,收益是否可持续?如果完全依赖一位管理员每天手工整理数据,规模扩大后效果可能迅速消失。

第三,组织是否保留了选择权?数据能否导出,合同能否清晰续约或退出,流程是否依赖大量专有配置,管理员能否接管日常维护,这些决定了平台的长期风险。短期上线快不等于长期灵活,采购时应把可迁移性纳入价值判断。

4. 最后的判断:工具不会替组织承担管理责任

我最看重的选型结果,不是公司拥有了一套看起来完整的项目系统,而是团队能用更少的追问,准确回答“下一步由谁做、依赖什么、何时需要升级、完成凭什么确认”。如果平台让这些答案更容易找到,同时没有把过多维护负担转嫁给一线,它才真正改善了协作。

所以,下一步不是先收集十家产品的功能表,而是选一个真实项目,画出工作从提出到验收的路径,找到最贵的一个断点,并为它设定可观察的基线。再用同一脚本验证候选平台,明确红线、试点期限和退出条件。先验证管理机制能否跑通,再决定平台是否值得规模化;这是避免“系统上线、问题照旧”的最有效方法。

常见问题解答(FAQ)

1. 公司项目管理平台选型时,怎样判断哪款工具真正适合团队?

我在看平台演示时,常担心功能看起来都差不多,最后选到的只是界面顺眼、实际用不起来的工具。我应该用什么方式比较,才能判断它是否适配我们真实的工作流程?

别先比功能数量,先挑三条高频且容易出问题的流程做试用,例如需求从提出到验收、任务跨部门交接、线上问题从发现到关闭。让实际使用者用同一组虚拟任务在候选平台里走一遍,记录完成耗时、遗漏字段、重复录入次数和需要人工提醒的次数。

可以按流程适配度、上手成本、权限与集成、报表能力、总成本设置权重,总分之外再设“一票否决项”,例如无法满足必需的权限隔离。比如某团队的模拟试点中,平台甲功能更全,但跨部门交接需要重复填写三次;平台乙少了部分高级报表,却能让交接信息自动带入。若团队主要痛点是交接,乙可能更合适。

试点数据应标明样本和范围,不要把小规模结果当成全公司结论。建议至少让项目负责人、执行者和审批者各自完成真实角色任务,再依据失败点决定是否扩大试用。

2. 项目管理平台选云端还是本地部署,应该看哪些条件?

我在比较部署方式时,最纠结的是云端省维护、本地部署更可控这类说法太笼统。我们既有客户资料和项目文档,也没有很大的运维团队,究竟该怎样把安全要求和长期成本放在一起判断?

先把“数据不能出域”“必须接入内部身份系统”“需要保留多长时间的审计记录”等要求写成可核验清单,再逐项向供应方确认数据存放区域、备份与恢复机制、访问日志、加密方式、数据导出和删除流程。涉及敏感信息时,让安全或法务人员检查合同和配置,而不是只依据销售演示。

云端通常减少服务器维护工作,但仍要核算账号、存储、集成和服务支持等费用;本地部署也不等于零风险,还需要计算升级、备份、监控、故障响应和人员值守成本。对运维资源有限的团队,若云端通过安全审查且数据管理条款清楚,维护负担往往更可控;若法规或客户合同明确要求特定环境,再评估本地部署的持续运维能力。

决策前可以做一次恢复演练:确认谁能导出数据、恢复需要多久、附件和权限能否一并还原。无法说清退出和恢复方案的平台,即使当前价格低,也可能带来较高迁移风险。

3. 上线项目管理平台时,应该一次性迁移全部项目吗?

我担心一次性迁移会打断团队正在进行的工作,也担心只让少数人试用,最后得出的结论不代表真实使用情况。怎样安排试点和推广,既能及时发现问题,又不把团队拖进重复录入?

通常不建议一开始就迁移全部项目。先选一个边界清晰、周期较短、参与角色齐全的项目试点,同时保留明确的旧流程退出日期,避免新旧系统长期并行导致双重维护。试点前记录基线,例如任务逾期率、状态更新延迟、每周整理进度所需时间,以及关键事项漏跟进次数。

运行两到四周后,用相同口径复测,并访谈执行者、项目负责人和审批者;若状态更新更及时但填报时间显著增加,就应先简化字段或自动化提醒,而非立刻扩大范围。迁移时只搬仍在执行、复用价值明确或有审计要求的数据,并先验证负责人、截止日期、附件和权限是否正确。历史归档可保留只读副本;

这通常比把多年数据全部导入更容易控制质量,也能减少上线初期的噪声。

4. 怎样计算项目管理平台的实际成本和投入回报?

我看到的报价通常只写账号或订阅费用,但采购后还可能有培训、配置、集成和维护开销。我该怎样估算总成本,避免把“节省了沟通时间”这种感觉误当成明确回报?

先算一年或三年的总拥有成本:订阅或许可费用,加上实施配置、数据迁移、集成、培训、内部管理员工时、支持服务和续约涨价风险。再把收益限定在可观察指标上,例如每周汇总进度减少的工时、重复录入减少量、逾期任务变化和问题关闭周期。

举例来说,若一个20人的团队每周因手工汇总节省8小时,按每小时综合人工成本200元估算,年化节省约为8×200×52=83,200元。这个数字只是估算上限;还要乘以实际采纳比例,并扣除平台与实施成本,不能直接把全部时间都视为现金节省。

建议先用试点前后的数据验证假设,并把指标定义固定下来,例如“汇总工时”只统计实际用于收集和整理状态的时间。若团队只减少了会议时长,却增加了大量重复录入,净收益可能为负;采购决策应看净收益和风险,而不只看单账号价格。

读者评论

丁
丁清越

我们之前试点时只看登录率,结果大家登录后还是在群里同步进度。文中建议同时看状态可信度和重复录入,比较贴近实际;如果能补充一份试点前后的测量示例,会更方便照着执行。

蒋
蒋浩然

跨部门交接确实容易被看板上的“进行中”掩盖。把输入物、接收人和依赖时间分别核对,比单看任务是否完成更有用。不过不同项目的交接节点差异很大,漏斗里的数字适合做示意,不能直接当行业标准。

董
董博

退出和数据迁移经常被采购忽略。实际评估时,除了确认能导出,还应抽查附件、评论和历史状态是否能对应回原任务。文中把可逆性放进试点门槛,这点对长期使用的平台尤其重要。

文章包含AI辅助创作:选对工具事半功倍:2026年公司项目管理平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/243492
