团队任务管理软件最容易制造的错觉,是“所有任务都已经录入系统,所以团队更高效了”。我在评估这类工具时,更关注另一件事:任务从提出到完成,究竟少了几次追问、几次重复录入和几次临近截止才发现的返工。下面对比六款常见工具,并用一个明确标注为情景模拟的百人团队案例,说明它们各自适合解决什么问题、又会在哪些场景里增加管理成本。
2026年效率革命:6款顶级团队任务管理跟踪软件深度对比
一、先讲结论:没有“最强软件”,只有最合适的工作流
1. 六款工具的选择结论
如果团队要管理跨部门项目、追踪负责人和截止时间,我会优先评估 Asana、Monday.com 和 ClickUp;如果工作核心是软件研发、缺陷流转和版本迭代,我会重点看 Jira 与 PingCode;如果团队规模较小,想用看板快速建立任务习惯,Trello 往往更容易启动。
这不是功能排名。功能列表可以不断加长,但工具是否合适,取决于它能不能贴合现有流程、能不能让成员持续更新,以及管理者是否能从数据中识别阻塞。一个团队每天需要填十个字段,却仍靠群聊确认进度,那么再复杂的仪表盘也无法自动创造效率。
我的判断方法是先分清三类问题:团队是否缺少任务可见性、是否缺少流程约束,还是缺少研发协同。前者偏向轻量看板和视图,第二类需要自动化与跨项目管理,第三类则需要需求、开发、测试、缺陷和版本之间的追溯关系。
| 工具 | 更适合的工作重心 | 主要优势 | 优先验证的风险 |
|---|---|---|---|
| Asana | 跨团队项目与任务责任追踪 | 任务、项目、时间线等视图清晰,适合协作型工作 | 复杂研发工作流是否需要额外配置或集成 |
| Jira | 敏捷研发、缺陷和版本管理 | 工作流、迭代和问题跟踪能力成熟 | 非研发团队使用时,配置与术语可能显得过重 |
| ClickUp | 希望在一个空间管理多种工作类型的团队 | 视图与功能组合丰富,能够承载多类任务 | 功能丰富也意味着信息架构和权限治理更重要 |
| Monday.com | 运营、市场、项目交付等流程化协作 | 看板表达直观,状态和自动化容易被业务团队理解 | 流程板越多,越要控制重复字段和维护成本 |
| Trello | 小团队的轻量任务看板 | 上手门槛低,任务状态变化直观 | 跨项目依赖、复杂权限和组合报表可能受限 |
| PingCode | 中大型研发组织的研发项目与流程协同 | 适合把研发需求、迭代、测试及交付放进统一协作链路评估 | 需要结合组织流程、部署要求和实际版本能力做验证 |
表格只能用于缩小候选范围,不能代替试用。产品功能和套餐可能随版本调整,尤其是自动化额度、权限、报表、AI能力、数据保留与部署选项。采购前应以厂商当前的产品说明、合同和试用环境为准,而不要拿旧版测评中的价格或功能承诺直接做预算。

2. 选型之前,先确定团队在买什么
团队购买的不是“任务列表”,而是一个可重复运行的协作机制。这个机制至少包含任务入口、负责人、优先级、截止时间、状态变化、依赖关系和完成标准。若这些规则尚未统一,软件只能把混乱更快地复制到更多项目里。
我会把候选工具分成三类:轻量执行工具、跨职能项目工具、研发流程平台。它们不是从低级到高级的等级关系,而是针对不同工作结构的取舍。先判定任务对象是什么,再比较产品,通常比先看功能数量更有效。
二、背景与真实场景:团队的“任务问题”往往不是一回事
1. 市场、运营和交付团队:最怕状态散落在多个地方
这类团队通常同时运行多个活动、客户项目或内部改进事项。任务可能从会议纪要、邮件、表格和即时消息里产生,负责人不同,截止时间也会不断变化。真正的损耗不是创建任务花了几秒,而是每周反复确认“谁负责、现在卡在哪里、下一步是什么”。
在这种场景里,任务管理工具要让管理者迅速回答三个问题:本周哪些工作必须完成?哪些任务依赖别人?哪些事项已经超期或等待决策?Asana 和 Monday.com 常被纳入这类需求的候选范围;ClickUp 也可以承载多种团队任务,但要先约定空间、文件夹、列表和字段的使用边界。
如果团队只是需要一个简单的“待办、进行中、完成”看板,Trello 的低门槛可能更实用。若一开始就要求每个事项填写十余个字段、走多级审批,成员会把更新看成额外行政工作,最终回到聊天工具里报进度。
2. 软件研发团队:任务背后还有需求、代码、测试和版本
研发任务通常不是孤立的卡片。一个需求可能拆成多个开发任务,关联缺陷、测试用例、版本计划和上线风险;一项任务即使标记为“完成”,也未必代表功能已经通过测试或正式交付。若工具只能显示状态,却不能保留这些对象之间的关系,团队仍需要在多个系统之间手动对账。
Jira 和 PingCode 更适合放进研发协作候选名单中,但两者都不应只看功能目录。试点时要验证:需求如何进入迭代、缺陷如何关联版本、测试结果怎样回到开发任务、管理者能否追踪延期原因。研发工具做得越完整,越需要评估实施配置、角色权限、迁移和日常治理成本。
如果研发团队目前只有少量任务、没有固定迭代机制,直接部署复杂平台可能得不偿失。先把需求定义、任务拆分和完成标准说清楚,再决定是否需要更深的流程追踪,往往比“先上系统再规范流程”更稳妥。
3. 百人以上组织:工具选型会变成流程和治理问题
当团队规模扩大,问题不再只是“大家会不会用”。不同部门可能有各自的字段、状态和权限要求;一个项目跨越研发、产品、市场和客户交付时,局部视图与全局视图之间容易脱节。此时选型要考虑统一身份、权限边界、数据迁移、审计要求、管理报表以及系统集成。
以中大型研发组织为例,PingCode 可以作为研发协同候选进行评估。这里的重点不是预设它一定适合,而是检查它是否能承载组织真实的需求管理、迭代协作、测试跟踪和交付追溯;同时确认部署方式、权限模型、现有工具连接和落地服务是否符合企业要求。对 100 人以上的组织,试用应包含管理员、项目负责人和一线成员,而不只是让采购人员浏览演示环境。

4. 混合办公环境:异步信息质量比在线状态更重要
远程或跨时区团队经常把“是否在线”误当成协作效率。真正决定异步效率的,是任务描述是否足够完整、进展更新能否被后来者读懂、阻塞事项是否有明确的求助对象。软件如果只增加通知数量,却没有让信息更可复用,成员收到的只是更多提醒。
选型时要让试点成员模拟一次异步交接:负责人下班后,另一位成员能不能从任务记录中找到目标、当前进度、相关文件、已做决定和下一步动作。这个测试比单纯比较应用界面更能暴露协作断层。
三、六款软件深度对比:从工作流看优势与边界
1. Asana:跨团队项目推进,重点看目标与执行是否连得起来
Asana 的适用价值,在于让项目与任务之间保持相对清晰的层级,并用列表、看板、时间线等视图观察不同类型的工作。市场活动、产品发布、内部改进项目如果涉及多个负责人,管理者可以用项目视图看到任务状态,而不必完全依赖周会口头汇报。
它的优势不意味着所有任务都应放进去。若团队需要高度定制的研发状态、复杂缺陷关联或严格的测试追溯,应验证现有功能、集成和配置能否满足实际要求。若日常工作散乱在多个系统,导入 Asana 只会新增一处待维护的数据源。
我会把 Asana 的试用重点放在三个问题上:任务是否能关联到明确项目目标;跨团队负责人变更后,责任是否容易交接;管理者能否从汇总视图发现延期,而不是手动检查每个列表。若这三项都能自然完成,它更可能适合作为跨部门执行层。
2. Jira:研发过程可配置,但配置本身也需要有人负责
Jira 的强项在软件研发问题跟踪和敏捷团队的工作管理。迭代、待办项、缺陷以及工作流状态等概念,对已经采用敏捷实践的团队较容易形成对应关系。研发负责人可以围绕迭代计划、问题状态和交付节奏组织工作。
常见风险是把可配置误认为“配置越多越专业”。工作流状态过多、字段含义重复、不同项目使用同名但不同义的状态,都会让报表失去可比性。团队还可能把大量时间花在解释“这个状态代表什么”,而不是减少交付阻塞。
因此,Jira 试点应先挑一个边界清楚的研发团队,明确需求类型、状态定义、迭代周期和完成条件,再观察成员是否能在不接受长时间培训的情况下完成日常更新。对非研发部门,要先确认他们是否真的需要问题跟踪的深度,避免把研发术语直接套到所有业务任务上。
3. ClickUp:功能组合灵活,必须先建立清晰的信息架构
ClickUp 常被纳入希望在一个平台管理多类工作的团队候选。它提供多种任务视图和协作能力,能够满足从任务列表到项目空间的不同使用方式。对于工具分散、又希望逐步整合工作入口的团队,灵活性是吸引力之一。
灵活性的另一面是选择太多。团队如果没有空间命名、字段定义、模板归属和权限规则,成员可能在不同位置创建重复列表;管理者则会遇到“每个部门都能用,但跨部门数据无法对齐”的情况。上手前需要先设计最小结构,而非把所有功能一次打开。
试用时建议选取两种真实工作:一种是有明确开始与结束时间的项目,另一种是持续运行的运营任务。让同一批成员分别搭建和维护,检查任务查找、跨项目汇总、模板复用和权限控制的成本。若团队必须靠管理员不断修复结构,灵活性最终会变成治理负担。
4. Monday.com:流程状态可视化,适合把运营动作变成稳定节奏
Monday.com 的看板式表达容易被业务团队理解,适合观察线索处理、内容生产、客户交付或内部审批等流程。状态、负责人和日期集中显示后,管理者可以较快发现某个阶段堆积了多少事项,业务成员也容易理解每个任务当前处于哪里。
需要重点评估的是流程复制和跨板管理。当不同团队各自建立相似的板,却对“待审核”“已交付”等状态使用不同定义,组织报表就很难横向比较。自动化规则也要有负责人维护,避免流程调整后提醒仍指向旧负责人或旧状态。
我会先让团队用一张板完整跑过一个真实流程,再决定是否拆分成多个板。能在一张板上清晰管理,就不急着追求复杂结构;必须拆分时,要明确哪些字段全公司共用、哪些只属于具体部门。
5. Trello:简单看板很有效,但不要要求它天然承担所有项目治理
Trello 的优势是理解成本低。把工作拆成卡片,再按阶段移动,团队通常很快就能开始协作。对于小型活动、短周期执行事项、个人与小组任务,启动速度可能比复杂配置更重要。
当工作跨越多个项目、依赖多个团队、需要细粒度权限或组合型报表时,轻量看板可能出现边界。团队可能用命名约定、标签和额外视图弥补能力差距,但这些约定若缺乏治理,会随人员变动逐渐失效。
因此,Trello 适合先解决“工作看不见”的问题,不一定适合解决“全组织研发交付不可追溯”的问题。试用时应让实际使用者建立一张板,分别处理延期、交接和依赖事项,再判断是否需要增加集成或改用更完整的工作管理方案。
6. PingCode:研发协同的关键是链路追溯,不是多一张看板
PingCode 面向研发项目和研发协作场景,适合中大型企业及 100 人以上组织将其列入候选评估。对研发管理者而言,核心问题不是“有没有看板”,而是从需求到开发、测试和交付的对象是否能按团队规则串起来,发生延期时能否回溯原因,版本变化是否能影响相关人员。
这类评估必须贴近真实研发流程。可以从一个实际需求开始,检查需求如何拆解、任务如何进入迭代、缺陷如何回链、测试结论如何被记录、管理者如何查看版本风险。若组织有特殊合规、部署或权限要求,还应在试点早期核对产品版本和实施条件,不要等到迁移后才发现关键约束。
PingCode 并非所有项目管理需求的默认答案。若团队只需要个人待办或简单活动看板,完整研发协同平台可能带来不必要的流程投入;若组织以软件研发为核心、协作链条长、需要跨团队追踪,则应把它与其他研发工具在真实流程中同场验证。
| 验证问题 | 轻量看板重点 | 跨团队项目重点 | 研发协同重点 |
|---|---|---|---|
| 任务如何进入系统 | 创建是否足够简单 | 不同部门能否使用统一入口 | 需求、缺陷和技术事项能否分类进入 |
| 任务如何流转 | 状态是否一眼可懂 | 依赖、交接和审批是否清晰 | 迭代、测试、版本关系能否追溯 |
| 管理者如何看风险 | 是否能看到积压和超期 | 是否能按项目或部门汇总 | 是否能识别阻塞与交付风险 |
| 最需警惕的成本 | 能力边界 | 字段与流程不一致 | 实施、迁移与长期治理 |
四、常见误区:功能越多、填得越细,并不必然更高效
1. 把功能数量当作效率指标
产品演示时,功能多容易显得强大;但每个新增能力都会带来学习、配置和维护成本。若团队最终只稳定使用任务列表、负责人、日期和状态,额外功能没有被真实工作流调用,就不是生产力,而是尚未兑现的复杂度。
我建议对每项关键功能追问两次:它对应哪个重复发生的业务问题?如果不用它,当前团队会付出什么可观察的成本?答不出来的功能,不应成为选型加分项。尤其是 AI 摘要、自动化和复杂报表,应先验证准确性、权限边界和人工复核成本。
2. 以为把任务录入系统,管理问题就解决了
录入只是任务管理的起点。任务没有明确负责人,无法判断谁来推进;没有完成标准,任务可能反复被退回;没有阻塞原因,管理者只能看到状态停滞,却不知道该协调资源还是调整范围。
因此,我更看重“每条任务是否具备最低可执行信息”,而不是任务总量。对大多数协作团队,至少应说清目标、负责人、下一步动作、期限或优先级、完成条件。并不是每项任务都要填写所有字段,但关键字段的含义必须一致。
3. 为了报表完整,把成员变成数据录入员
管理者常希望每项工作都填工时、优先级、风险等级、业务分类和预计收益。字段越多,分析可能越细,但成员更新任务的时间也会增加。如果字段没有被用于排期、资源分配或复盘,填写动作只是把成本从管理者转移给执行者。
比较稳妥的做法是先用最少字段跑一轮,再基于真实决策增加字段。新增字段前,要求提出者说明它将影响哪项管理动作;若没有明确用途,就不应该成为必填项。每季度清理一次无人使用的字段,比持续堆积标签更有价值。
4. 盲目推行统一流程
统一管理口径有助于跨部门协作,但统一所有细节通常适得其反。市场活动、客户实施和研发迭代的工作节奏并不相同,强行使用同一套状态,会使状态名看似一致、实际含义不同。
更可行的原则是统一最小公共信息,例如负责人、目标日期、风险提示和完成定义;流程细节则允许按工作类型有所不同。组织需要的是可解释的差异,而不是表面上一模一样的板。
5. 忽视迁移与退出成本
工具上线时容易只算订阅费用,忽略旧任务导入、权限重新配置、成员培训、历史链接处理和系统集成的成本。长期来看,数据结构锁定和员工习惯也会影响退出成本。采购前应明确导出格式、附件迁移方式、审计记录保留和账号停用后的数据处理规则。

五、专业判断逻辑:用可验证的工作流,而不是产品宣传页做决定
1. 先选一条高频流程,定义“变好”是什么意思
试点不要从“全公司都试一遍”开始,而要选择一个重复发生、参与角色明确、现状有痛点的流程。例如市场内容审批、客户需求到交付、研发缺陷到修复。基线应在试点前记录,否则上线后只能凭印象评价。
可选指标包括任务按期完成率、平均等待时间、过期任务占比、任务信息完整率、每周进度追问次数和交接返工数。不要一次性追踪十几项指标,先选三到五项与业务目标直接相关的指标,并统一计算口径。
2. 用同一组真实任务做横向验证
比较不同软件时,不要让每家产品各自演示最擅长的场景。准备一组真实任务,例如一个有跨部门依赖的项目、一个需要审批的事项、一个延期任务、一个临时插单和一个需要追踪的缺陷。让候选工具分别处理同一批任务。
记录从创建到更新的实际步骤、所需权限、提醒次数、管理者汇总耗时和成员疑问。体验者既要包括管理员,也要包括一线成员;只由产品负责人操作,容易把配置能力误认为普通用户体验。
3. 把“工作流摩擦”纳入评分,而非只评功能覆盖
我常用一套总分100分的试点框架:核心工作流匹配度30分,成员更新体验20分,跨项目可见性15分,自动化与集成10分,权限和治理10分,迁移与部署条件10分,供应商支持与培训5分。分值不是行业标准,而是避免团队只凭演示印象决定的讨论工具。
关键原则是先设淘汰项,再比较总分。例如数据驻留或部署方式不符合企业要求,即使界面体验再好,也应停止评估;如果研发流程无法追溯到版本,单纯的易用性高分不能抵消核心能力缺口。
4. 观察采用率,但不要把登录次数当成成功
成员登录频繁不代表任务更新有效。有些团队登录次数很高,只是被通知反复拉回;真正重要的是任务状态是否及时、阻塞信息是否被记录、交接信息是否减少重复询问。
试点应关注行为质量,例如每周有进展更新的活跃任务比例、逾期任务中有明确原因的比例、任务从提出到指定负责人的时间。采集数据时说明用途并限制访问范围,避免成员将监测理解为个人绩效监控。

5. 关注治理成本会不会随团队扩大而失控
小规模试点里,管理员可以手动修正命名、补权限、合并重复任务;推广到数百人后,这些动作可能成为持续的运营负担。评估时要估算每月需要多少人时维护模板、权限、字段和自动化规则,并明确谁负责这项工作。
如果系统要求高度定制,组织还要考虑配置变更如何审批、测试环境如何使用、模板如何发布和废弃。没有治理机制的灵活性,最终会导致各部门各自建一套,组织级报表名义上存在、实际上无法比较。
六、具体案例与数据观察:百人研发团队如何做小范围试点
1. 案例设定:先把问题写成可观察的现象
以下是一个情景模拟,不是某家企业的实测案例。设定一支约120人的研发组织,包含产品、开发、测试和交付角色。团队的反馈是:需求变更散落在聊天记录中,迭代延期原因不一致,缺陷与版本关联不完整,管理者每周需要向多个负责人手动收集状态。
如果直接把问题写成“需要一个更强的项目管理工具”,选型很容易被功能演示带偏。更准确的定义应是:需求从提出到进入迭代的时间不可见;延期原因缺少统一记录;缺陷修复与测试验证之间不能稳定追踪;周报依靠重复手工汇总。
2. 试点范围:只选一条迭代链路
我会选择一个涉及产品、开发和测试的真实迭代作为试点,而不是先迁移全公司的历史数据。选取一组有代表性的需求和缺陷,明确负责人、优先级、迭代、验收条件和关联关系,再分别在候选工具中验证完整流转。
对这类组织,可将 PingCode 与 Jira 放进研发流程验证;若团队还需要统一管理跨职能项目,也可以把 Asana、ClickUp 或 Monday.com 作为相邻场景候选。比较时要区分“研发链路是否完整”和“非研发成员是否容易参与”,这两个目标可能需要不同的权重。
3. 记录数据:用基线和试点结果判断是否改善
试点前两周记录需求录入到指定负责人的时间、任务状态更新及时率、缺陷与版本关联率、每周手工汇总工时和延期任务的原因完整率。试点运行后,使用相同口径再测两到四周。周期短时不要急于推断长期效率,只能判断流程是否更清楚、阻塞是否更早暴露。
下表的数字全部是示意数据,用来展示复盘写法,不代表 PingCode、Jira 或任何其他产品的真实效果。正式评估应使用团队日志、任务记录和工时抽样,并记录同期发生的人员变动、项目难度或流程调整等干扰因素。

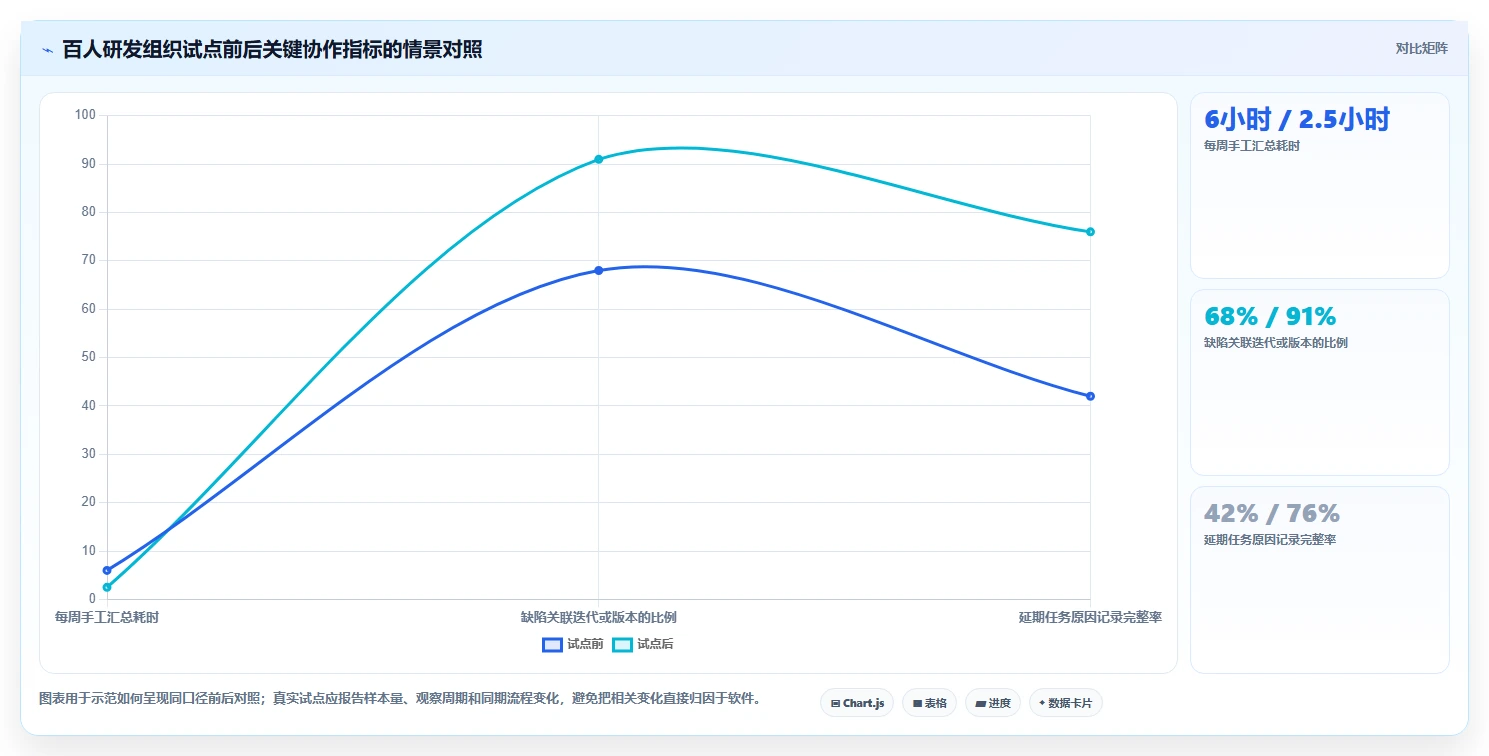

| 观察指标 | 试点前示意值 | 试点后示意值 | 解释时需要注意 |
|---|---|---|---|
| 需求指定负责人的中位时间 | 2.0个工作日 | 0.8个工作日 | 要确认改善来自入口清晰,而不是试点期间减少了需求量 |
| 每周手工汇总耗时 | 6小时 | 2.5小时 | 需区分报表自动化节省的时间与额外数据维护时间 |
| 缺陷关联迭代或版本的比例 | 68% | 91% | 关联率上升不代表缺陷数量减少,但有助于追踪交付范围 |
| 延期任务记录明确原因的比例 | 42% | 76% | 原因记录更完整,才便于区分资源不足、依赖等待与范围变更 |
| 成员每周任务更新投入 | 约20分钟 | 约24分钟 | 更新投入略增时,要确认新增记录是否减少了会议追问和重复汇报 |
这组数据里,手工汇总时间下降并不是唯一成功信号。成员每周更新投入略有上升,未必是失败;如果多花的几分钟换来更完整的需求追踪、减少反复询问,并让风险更早暴露,整体协作成本仍可能下降。反过来,如果填报时间上涨但会议、追问和返工均未减少,就应删字段或简化流程。

4. 复盘结论:看见问题比数字好看更重要
复盘时应同时检查收益和副作用。若汇总时间减少,但项目负责人发现任务状态与实际进度不一致,就要调整更新责任和频率;若缺陷关联率提升,却出现大量无效关联,则应重新定义关系规则。指标变好不等于流程已健康,数据质量同样需要抽样核验。
试点结束后,我会要求每个角色回答一个问题:哪些信息现在更容易找到,哪些动作变得更麻烦?一线成员的反馈尤其重要。若产品负责人说报表好看,开发和测试却需要在多个位置重复维护,推广后采用率很可能快速下降。
七、不同情况下的行动建议:先小范围验证,再按需扩展
1. 小团队,流程简单,想在一周内开始协作
先选轻量工具,明确三个基本状态、任务命名规则和负责人原则。Trello 可以作为低门槛看板候选;如果团队还需要更丰富的项目视图,可以比较 Asana 或 Monday.com。不要在首次上线时同时引入复杂工时、审批和多层级分类。
一周试跑后,检查逾期任务是否更容易发现、负责人是否明确、成员是否愿意主动更新。如果这三项没有改善,应先修正任务规则,而不是立刻增加自动化和字段。
2. 跨部门项目多,管理者需要项目组合可视性
优先比较 Asana、Monday.com 和 ClickUp 的项目层级、跨项目汇总、权限设置和模板复用能力。让候选系统分别承载一个市场项目、一个客户交付事项和一个内部协作任务,观察同一项目负责人是否能从单项目视图切换到组合视图。
评估时尤其要问:部门能否保留必要的工作方式差异,同时仍以共同口径汇报风险?若每个部门都必须使用完全不同的字段才能工作,组织层面的汇总能力就要在试点中验证,而不能只听功能介绍。
3. 研发团队已使用敏捷实践,问题集中在缺陷和版本追踪
重点对比 Jira 与 PingCode 等研发协同方案,使用真实迭代和缺陷跑一遍从需求到测试的链路。评价焦点放在工作流适配、追溯关系、报告可解释性、成员日常操作和管理员维护负担,而不是单独比较某个页面的功能数量。
若现有工具已能满足核心流程,不要只因新工具提供更多模块就迁移。迁移应有明确收益假设,例如减少重复录入、改善版本追溯或降低汇总成本;没有可验证收益时,继续优化现有规则可能更划算。
4. 中大型企业,存在部署、权限或审计要求
在功能试用之前先列出硬性约束,包括部署形态、身份认证、权限粒度、数据保留、审计要求、备份与导出、供应商支持和合同条款。对 100 人以上组织,这些条件应由 IT、安全、业务负责人和一线使用者共同评估,不能只由单个部门决定。
对研发组织,可以将 PingCode 纳入候选,但应通过实际环境验证其版本能力、组织权限和部署条件。要求供应商针对团队的具体流程演示,并把关键承诺写入采购核对清单。演示环境能跑通,不代表正式环境的集成、迁移和权限策略已经验证。
5. 组织还没形成任务管理习惯
先建立最小管理规则,再选择最容易被成员接受的工具。第一阶段只要求每项工作有负责人、下一步动作和清晰状态;第二阶段再增加期限、优先级与依赖;第三阶段才考虑自动化报表和跨项目分析。
没有明确任务入口时,先解决入口;没有完成定义时,先解决验收;没有更新习惯时,先降低记录摩擦。软件可以支持这些机制,却不能替代管理者对优先级、资源冲突和范围变化做决策。
八、最后的取舍:降低协作摩擦,比追求功能大全更重要
1. 选择适合的复杂度,而不是看起来最强的产品
轻量工具的代价是能力边界,完整平台的代价是配置、培训与治理。团队要比较的不是“谁的功能最多”,而是完成当前工作所需的总成本:订阅与部署、管理配置、成员更新、信息迁移、集成维护,以及未来退出或转换的难度。
如果团队规模小、任务简单,轻量工具能更快形成习惯;如果项目跨部门且数量多,项目组合视图和权限治理更重要;如果组织以软件研发为核心,需求、迭代、测试、缺陷和交付的关系可能比通用待办体验更关键。
2. 用四周试点做出可复核的决定
我的建议是安排一个有负责人、有基线、有退出条件的四周试点。第一周梳理流程和选取样本;第二周配置最小工作流并培训;第三周由成员独立使用、记录摩擦;第四周复盘数据和访谈结果。参与者应覆盖管理员、项目负责人和一线成员。
试点开始前就写清成功门槛,例如任务责任明确度提升、汇总工时下降、重要事项追问减少,同时规定不能以增加过量填报换取表面报表完整。若关键指标没有改善,先判断是工具能力不足、流程设计不合理,还是推动方式有问题,再决定调整或停止。
3. 让工具进入工作流,不要让工作流围着工具打转
我对 2026 年任务管理软件的判断是:差异化竞争不会只发生在看板、提醒和 AI 摘要上,而会发生在信息能否贯穿任务生命周期,以及组织能否用更少的重复更新做出更快的协作决策。真正的效率提升通常来自等待更短、责任更清晰、返工更少,而不是界面上多出几种颜色。
下一步可以先写下团队最昂贵的三个协作摩擦点,挑一条高频流程,记录两周基线,再用相同样本试用两到三款候选工具。用可复核的数据和一线成员的真实反馈做决定,比一次性采购“看起来最全面”的平台更稳妥。
常见问题解答(FAQ)
1. 2026年6款团队任务管理软件分别适合什么团队?
我看到候选软件越列越多,反而不知道该按功能还是按团队规模选。我想比较 Asana、Trello、Jira、monday.com、ClickUp 和 Microsoft Planner,但更关心它们在日常协作中的区别,而不是功能清单。
先看团队的主要工作对象:是卡片、需求与缺陷、跨部门流程,还是 Microsoft 365 里的日常任务。下面是按常见使用场景做的定位对比,不是统一环境下的性能测试,也不代表任何产品在所有团队里都排名第一。
软件常见适配场景选型时重点验证 Asana跨团队项目、目标与进度协同团队是否愿意维护任务和项目之间的关联 Trello流程直观、以看板卡片为主的小团队复杂依赖、权限和组合报表是否够用 Jira软件研发、需求拆解、缺陷与迭代跟踪工作流配置是否超出团队实际需要 monday.com希望按业务流程自定义工作区的团队字段、自动化和视图的维护成本 ClickUp希望在较多工作视图中集中管理事项的团队功能密度会不会增加培训和配置负担 Microsoft Planner已深度使用 Microsoft 365 的组织现有许可、协作流程和所需管理能力是否匹配 实用判断不是“谁功能最多”,而是“谁能让团队用最少的额外操作更新状态”。
例如研发团队要追踪缺陷和迭代,可优先试 Jira;跨部门任务多但流程差异大,可对比 Asana 与 monday.com;已经习惯 Microsoft 365 的团队,先验证 Planner 能否覆盖实际流程,再考虑引入另一套系统。
2. 团队任务管理软件试用时,怎样判断它是真的提高效率?
我担心试用时大家觉得界面不错,正式上线后却没人及时更新任务。我不想只听销售演示,想知道怎样用一两周的真实工作判断软件是否适合团队。
试用不要用空白演示项目,选一个正在发生、周期约一至两周的真实项目,邀请实际执行人参与。开始前记下三项基线:每周追问进度的次数、逾期任务比例、从提出阻塞到负责人确认所需时间;结束时用同一口径复测。可以把以下数值当作内部试点的建议门槛,而非行业基准:至少八成任务有明确负责人和截止时间;
成员每周更新状态的中位耗时不超过十分钟;项目负责人能在五分钟内找到逾期项与阻塞项。如果工具让状态更清楚,却使维护时间显著增加,就不应把“看板更漂亮”当作效率提升。试点还要观察例外情况:任务延期后是否能说明原因,跨团队依赖是否有人接手,管理者是否仍然另做一份周报。后者尤其关键;
若系统记录一份、汇报再抄一份,说明流程尚未闭环,问题可能出在模板和责任约定,而不只是软件功能。
3. 比较6款任务跟踪软件时,应该重点看哪些功能?
我发现很多产品都提供看板、提醒和报表,单看功能表几乎分不出高下。我想知道哪些能力会影响团队真正交付,哪些只是演示时显得丰富、上线后却很少用。
优先检查四个容易被忽略的环节:任务是否有清晰负责人和完成定义;延期或阻塞能否留下原因;跨团队依赖能否被双方看见;管理者能否从任务数据直接得到项目风险,而不是手工汇总。对多数团队,这些环节比增加更多视图更能减少追问和漏接。
然后用同一条任务链做横向测试:创建任务、拆子任务、设置依赖、变更截止日期、通知相关人、查看项目风险。记录每个软件完成这条链需要几步、是否要额外安装集成、普通成员能否独立完成。比较时不要只统计点击次数,还要记下管理员为实现目标付出的配置时间。
一个有辨别力的判断是“异常处理成本”:正常任务哪个工具都能展示;真正拉开差距的,是负责人请假、需求变更、任务延期时,信息能否顺着流程到达需要决策的人。建议让一名项目负责人和两名执行者共同试用,分别记录他们遇到的阻碍,避免只由管理员替全团队作结论。
4. 团队从表格迁移到任务管理软件,怎样避免上线后反而更乱?
我准备把分散在电子表格、聊天记录和邮件里的任务集中起来,但担心一次性导入会留下重复字段和过期事项。我想知道迁移前应该先清理什么,以及怎样安排上线节奏比较稳妥。
先别急着导入全部历史数据。把现有事项分成正在执行、明确待办、已完成归档和信息不完整四类;优先迁移前三类中的必要内容,并为每项确认负责人、下一步动作和有效截止时间。没有负责人或下一步动作的记录,先退回业务方确认,不要把模糊事项原样搬进新系统。
迁移前统一最小字段集,通常包括任务名称、负责人、状态、截止时间、所属项目和阻塞说明。状态名称也要先定义清楚,例如“待开始”“进行中”“待确认”“已完成”,并约定谁有权变更;否则不同团队把同一个状态理解成不同含义,报表会看似完整、实际上不可比较。
上线可先选一个团队或一个项目,运行两周后检查重复录入、无人认领任务、过期截止时间和线下周报是否仍在继续。若成员仍在聊天里报进度,先查更新路径是否太复杂、提醒是否过多,而不是立即要求大家“多用系统”。渐进迁移的价值在于及早发现规则问题,避免把旧流程的混乱批量复制到新工具里。
文章包含AI辅助创作:2026年效率革命:6款顶级团队任务管理跟踪软件深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/243163
读者评论
文中把“录入系统”与“真正可执行”分开看,这点很实用。百人团队的数字明确是情景模拟,没有包装成行业数据,选型时也提醒用自己的记录替换,可信度更高。
研发团队选工具不能只看功能多少,状态、字段和流程配置没人维护,报表确实容易失去可比性。建议试点时把需求到测试、版本的完整链路跑一遍,再评估是否值得增加管理成本。
对小团队来说,先用简单看板跑通负责人、期限和完成标准,比一开始搭很多字段更现实。文章提出让不同角色参与试用也很关键,采购人员看演示无法判断一线成员是否愿意持续更新。
