突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?

《突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?》这个问题,真正的难点不是找出一个“功能最多”的软件,而是判断团队的瓶颈究竟发生在沟通、文档、流程,还是跨部门交付。把聊天、会议、任务、知识库都塞进同一个平台,未必能让事情更快;如果工具边界没有设计好,员工反而要在更多入口之间来回切换。下面这份清单不按未经核实的下载量或营收排名,而是按常见协作场景,拆解飞书、钉钉、企业微信、Microsoft Teams、Slack、Notion、PingCode、腾讯文档八类选择,并给出一套可以在真实团队里验证的选型方法。

一、先讲核心结论:先找协作瓶颈,再选软件

1. 八款软件不是同一种工具的八个替代品

不少选型讨论会把所有产品放进一张功能清单,比较聊天、文档、任务、会议、审批是否“都有”。但功能存在,不等于某个功能适合承担团队的关键流程。即时消息工具擅长缩短沟通路径,在线文档擅长共同编辑,项目管理工具擅长让责任、状态和依赖关系可追踪,知识库则负责沉淀可复用的信息。

因此,我更倾向于把这八款产品看成不同协作重心的候选,而不是一条从第一名到第八名的排行榜。本文所说的“受欢迎”,是指在 2026 年团队选型中值得进入评估清单,不代表根据统一口径测出的市场份额排序。产品的具体功能、套餐限制、合规能力和可用地区,仍需以官方最新说明及实际试用为准。

产品 更适合解决的主要问题 主要协作重心 选型时优先核验
飞书 沟通、文档、知识与轻流程分散 一体化协作与信息联动 现有工作流迁移成本、权限与组织配置
钉钉 审批、考勤、通知和组织管理较重 日常管理与流程触达 流程是否真正线上化,避免只把线下表单搬上网
企业微信 员工协作与外部联系人沟通交织 内外部沟通、客户触达 客户数据管理、内部知识和任务是否需要其他工具补足
Microsoft Teams 团队已广泛使用微软办公与身份体系 会议、聊天、文件和办公套件协作 许可组合、文件治理、访客与跨租户协作
Slack 跨职能、跨系统的异步沟通较多 频道沟通与应用集成 消息治理、搜索习惯、集成数量和套餐边界
Notion 知识、项目资料与轻量任务需要灵活组织 文档、知识库和可配置工作区 权限复杂度、内容结构一致性与正式项目控制需求
PingCode 中大型团队的研发与产品交付链条复杂 需求、迭代、测试、缺陷与交付跟踪 流程适配、历史数据迁移、角色权限与研发工具链
腾讯文档 多人共同编辑、收集信息和快速共享材料 轻量文档协作 文档权限、版本管理以及是否需要独立任务系统

2. 一体化不等于所有工作都要放进一个系统

一体化平台的价值,是减少信息断点;它的风险,是把所有事情都塞进一个大工作区,最后无人知道正式记录在哪里。对于 20 人的小团队,聊天、文档和简单任务放在同一平台,可能比部署多套系统更省心。对于 100 人以上、存在研发、销售、交付等不同流程的组织,单一工具不一定能同时满足每个专业团队。

我的判断原则是:组织级入口可以统一,业务执行工具可以分层,但每种关键对象只能有一个明确的权威记录源。例如,会议讨论可以发生在聊天工具里,最终需求状态却应留在项目系统;共享文件可以在文档平台编辑,正式审批结果应回到可审计的流程记录中。

3. 不要把“热门”误读成“适合所有团队”

某款工具用户多、生态大,只能说明它值得评估,不足以证明它适合你的组织。一个团队可能因为外部客户都使用某个沟通入口而优先选择它;另一个团队则可能因为已经购买办公套件、统一身份和文件体系,而倾向沿用现有平台。

所以本文按适用场景介绍八款候选,不提供缺少统一口径支撑的市场名次。最终选择应通过试点验证三个结果:员工是否少切换、任务是否更容易追踪、管理者是否能更快发现阻塞。

突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?

二、背景与真实场景:协作瓶颈通常藏在交接处

1. 工具越多,信息丢失往往发生在交接而不是沟通本身

团队常见的表面症状是“消息太多”“会议太多”,但真正拖慢交付的,往往是信息从一个环节进入另一个环节时没有被转成可执行记录。会议里确认了需求,没人更新需求状态;群里说了负责人,任务卡片上仍显示未分配;客户邮件提出变更,研发排期表却没有同步。

我在做协作流程评估时,会把一项工作从提出到完成画成链路,并逐一追问:谁发起、谁确认、谁执行、谁验收、最终结果保存在哪里。只要其中一个节点依靠某个人“记得转发”,这个流程就存在单点风险。

2. 三种团队的痛点看起来相似,解决方案却不同

(1)小型业务团队:找不到最新版,往往比缺少高级功能更致命

例如,一个十几人的市场团队同时维护活动方案、素材清单、预算表和审批记录。成员在群里传文件、在个人盘改版本、再把结果复制到共享表格,问题不是缺少复杂的项目管理,而是文件命名、权限和责任没有统一。此时,用腾讯文档或飞书把协作文档、表格与讨论集中起来,可能比引入完整研发管理平台更直接。

(2)中型跨部门组织:审批系统和实际执行脱节

销售提交合同审批后,财务、法务和交付团队分别在不同渠道追问状态。审批通过并不等于交付启动,交付负责人还要手工抄录客户要求。钉钉、飞书或企业微信可以改善审批入口和通知触达,但仍要设计审批结果如何进入正式任务流程。

(3)中大型研发组织:高频讨论不等于交付可预测

研发团队每天开站会、写周报、讨论缺陷,管理者却仍然无法判断版本是否按计划完成。原因可能是需求优先级、测试状态、阻塞依赖、上线风险没有共用的状态模型。对于这类团队,聊天平台解决的是交流,专业项目管理平台解决的是交付对象之间的关联,二者不能互相替代。

3. 远程协作的关键,不只是“在线”,还要能异步接力

团队成员即使都在办公室,也可能处于不同时区、不同客户现场或不同工作节奏。协作系统若只擅长即时回复,会把工作推向“谁在线就找谁”,让安静工作时间不断被打断。可靠的异步协作需要明确上下文、负责人、截止时间、决策记录和下一步动作。

这也是我不建议只用群消息承载长期任务的原因:消息流适合发起讨论,却不适合作为状态面板。一个任务是否完成,不能依赖某人翻几十条消息确认。

突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?

三、拆解常见误区:功能表上的“有”不等于实际可用

1. 误区一:功能越多,协作效率越高

功能数量容易比较,采用成本却容易被忽略。一个系统里有文档、日历、审批、项目、知识库,不代表员工会自然按正确方式使用。若每种功能都需要额外维护,员工就会把工作继续放回熟悉的表格和聊天群,形成“系统有记录、真实工作在别处”的双轨状态。

评估功能时,我会先确认它是否替代了现有步骤,而不是只问它能不能做。比如,系统里的任务模块是否能直接接收审批结果?会议纪要能否转成带负责人的行动项?需求变更是否会通知受影响的测试和交付角色?如果答案只是“可以手工实现”,就要把维护成本算进去。

2. 误区二:把消息响应快,当成任务推进快

即时通讯让问题更快被看见,却不一定让问题更快被解决。对一个需要多方判断的事项,十分钟内收到十条回复,仍可能没有结论、负责人和截止时间。选型试点不应只测平均响应速度,也应测从问题提出到明确下一步的时间。

比较成熟的做法,是规定讨论的收口动作:谁负责把结论转成任务,在哪里更新状态,遇到阻塞如何升级。软件可以帮助提醒和留痕,但不能替代组织约定。

3. 误区三:迁移历史资料越完整越好

旧系统里积累了大量过期任务、重复文件和无人维护的知识页面。若原样迁移,团队会把混乱带进新工具。迁移不是搬家,而是一次信息清理:确认哪些记录仍有效、哪些需要归档、哪些只保留只读访问,以及谁负责新系统中的信息质量。

我通常建议先迁移“正在执行的对象”和“仍被频繁访问的知识”,再逐步处理历史资料。上线初期就要求全量清洗,容易让迁移项目拖延;完全不做清理,则会让搜索结果失去可信度。

4. 误区四:全员上线就是项目成功

登录人数和账号开通数是过程指标,不是协作成效。更值得关注的是:关键流程有多少在新系统完成,任务状态是否可信,跨部门等待是否缩短,重复录入是否减少。若只有少数管理员在维护系统,员工仍在私聊里派活,即使全员都登录过,也不代表组织完成了协作迁移。

我会把“系统活跃”拆成“行为发生”和“结果改善”两层。前者看有效更新、任务闭环与文档共编;后者看周期、返工、等待、漏项和管理者发现异常所需时间。

5. 误区五:把价格当成总拥有成本

订阅费用只是成本的一部分。实施配置、数据迁移、身份集成、员工培训、管理员维护、外部协作、存储与安全治理,都可能影响总成本。低价工具若需要大量人工同步,最后的实际成本未必低;高阶套餐若只有少数团队使用关键功能,也可能买得过多。

因此,报价比较至少要按三种规模核算:试点团队、预计一年内扩展后的团队、需要高级权限或审计能力的团队。同时把一次性实施费用和持续运维费用分开,避免只看首年折扣。

四、专业判断逻辑:用一张评分表筛出真正候选

1. 先定义工作对象,再定义功能需求

不同团队需要管理的对象不同。销售团队常见对象是客户、商机、合同和跟进事项;研发团队常见对象是需求、版本、缺陷、测试和发布;运营团队可能管理活动、内容、渠道、审批与复盘。选型前先列出最重要的三到五类对象,确认它们的状态、负责人和关联关系。

如果工具只能保存“任务名称和截止日期”,却不能表达对象之间的依赖关系,它可能适合个人待办,却不一定适合跨部门交付。反过来,如果团队只需共同编辑文档,复杂的流程建模也可能让简单工作变重。

2. 用六个维度评分,不要只比较界面

评估维度 建议权重 验证问题 常见风险
核心流程覆盖 25% 关键工作能否从发起追踪到验收? 只能记录部分环节,后续仍靠人工交接
易用与采用成本 20% 一线成员完成常用操作是否直观? 管理员会用,普通员工不愿更新
集成与数据连接 15% 身份、文件、日历、研发工具能否衔接? 接口或同步依赖额外开发与维护
权限与治理 15% 能否按部门、项目、外部协作方配置访问? 共享过宽或权限过细导致管理负担
可追溯与报表 15% 能否还原决策、变更、责任和执行状态? 数据看似齐全,口径却不统一
总拥有成本 10% 首年与扩展后的授权、实施、运维成本是多少? 低估培训、迁移和管理员工时

这组权重是建议基准,不是行业标准。若团队处理敏感客户数据,应提高权限与治理权重;若已有成熟研发流程,则应提高流程覆盖和集成权重。评分的意义不是制造一个貌似精确的总分,而是让决策者明确自己为何选择某款产品。

3. 试点要围绕真实任务,而不是演示账号

我建议选一个边界清晰、协作关系真实的工作流做试点,例如“产品需求从提出到上线”或“客户合同从提交到交付启动”。试点应包含实际角色、实际权限、实际文件和至少一轮异常处理。只用虚构样例演示顺利路径,通常测不出权限冲突、任务遗漏和资料迁移问题。

  1. 记录上线前基线:任务周期、重复录入次数、等待确认时间和返工原因。
  2. 选定一个团队和一条流程,明确负责人、参与人及成功标准。
  3. 将旧流程与新流程并行对照一段时间,及时处理权限与数据问题。
  4. 每周检查活跃更新、任务闭环和例外情况,不只统计登录次数。
  5. 试点结束后决定扩大、调整、保留双系统或停止,而不是默认全面推广。

4. 把“能配置”与“能长期维护”分开评估

许多平台可以搭建自定义字段、自动化规则和审批流程,但每增加一条规则,都要问清楚维护责任。规则是否有业务负责人?当组织架构变化时谁更新?自动化失败是否有提醒?过度配置会让系统变成只有原实施人员理解的黑箱。

我会先用最小字段集跑通主流程,再根据试点中反复出现的真实问题加配置。不要在需求阶段预先设计几十个字段,把“将来可能需要”误当成“今天必须上线”。

突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?

五、八款团队在线协作软件逐一拆解

1. 飞书:适合希望把沟通、文档与轻流程连起来的团队

飞书的优势在于将即时沟通、会议、文档、知识与协作流程放在较近的工作环境中。对经常在讨论中产出方案、会议纪要和后续行动的团队,这种联动有机会减少信息散落在多个工具里的情况。它通常更适合作为团队协作入口,而不意味着所有专业流程都应迁入其中。

我会优先让市场、运营、产品和项目团队验证三个动作:会议结论能否顺畅转成任务,文档权限能否覆盖跨部门协作,知识页面是否有人持续维护。若团队最复杂的环节是严谨的需求、测试或发布管理,还应单独评估专业项目管理能力,而非仅凭一体化体验作决定。

需要取舍:功能整合能减少应用切换,但也会增加工作区治理要求。若组织没有命名规范、知识负责人和权限策略,统一平台可能只是把原有混乱集中到一个地方。

2. 钉钉:适合审批、考勤与组织管理流程较重的团队

钉钉常被纳入企业日常管理工具的评估,尤其是团队需要处理通知、审批、考勤或移动端流程时。对门店、项目现场、分支机构或需要快速触达员工的组织,移动工作入口和流程通知可能是重要价值。

评估时不要只看审批模板数量,要选一个真实流程观察:提交人是否知道下一步由谁处理,审批人是否能在移动端查看必要上下文,审批通过后是否自动启动后续执行。如果通过审批后还要人工复制到多个系统,流程只是变得电子化,并未真正闭环。

需要取舍:管理流程丰富不代表适合承担复杂产品研发交付。对于研发团队,需确认需求和缺陷是否能按自身方法关联,或由专业工具承接。

3. 企业微信:适合内部协作与外部客户沟通联系紧密的组织

企业微信的评估重点,通常在内部组织协作与外部沟通之间的连接。对于销售、客服、渠道、顾问服务等工作,员工需要在组织身份和客户沟通之间切换,客户联系管理与内部协同能力会影响工作连续性。

试点时建议同时观察客户资料归属、员工离职交接、内部信息共享和服务过程留痕。若对外沟通很重要,但内部任务仍依赖零散群聊,团队可能还需要文档、工单或项目管理系统补齐后续执行。

需要取舍:外部联系人协作是优势场景,但它不自动等于完整的知识管理或专业项目管理。应确认客户侧的信息如何安全地进入内部工作流,而不是把客户资料无差别地复制到所有系统。

4. Microsoft Teams:适合已经深度使用微软办公与身份体系的组织

Teams 对已使用 Microsoft 365、Outlook、SharePoint 等微软服务的团队具有生态协同价值。会议、聊天、文件和组织身份可以围绕现有办公环境展开,减少另起身份体系与文件入口的需求。对跨国或跨地区组织,会议与办公套件的一致性也值得纳入评估。

真正的评估重点通常不是“能不能开会”,而是文件最终存在哪里、权限如何继承、访客如何管理、跨团队频道是否容易治理。要在实际租户配置下测试,而不是仅凭演示环境判断,因为许可、区域和组织策略可能改变具体体验。

需要取舍:若团队的核心问题是复杂工作流跟踪,聊天与文件协作并不能自动替代专门的项目管理系统。先核查现有许可范围和管理能力,再决定是否需要额外工具。

5. Slack:适合频道化沟通与多应用集成较多的团队

Slack 的典型使用思路是围绕频道组织沟通,并通过集成将不同服务的通知带入团队工作空间。对软件、互联网或跨职能团队而言,按项目、职能和事件建立频道,可能让讨论更容易检索,也便于把外部系统状态集中呈现。

试用时不要只测试频道创建和机器人通知,还要观察频道数量增长后能否保持命名秩序,重要决策能否从消息流中沉淀出来,以及搜索能否找到真正有用的上下文。消息平台信息量很大,如果缺少频道归档和决策记录规范,搜索能力也会被噪声削弱。

需要取舍:集成丰富可能带来通知过载。试点时应设置通知分级,只让需要行动的事件触发提醒,并让一般状态更新进入低干扰区域。

6. Notion:适合知识与轻量项目需要灵活组织的团队

Notion 常被用于文档、知识库、会议记录和轻量任务管理。对于需要快速搭建工作区、把资料和简单数据库放在一起的团队,它的灵活性适合做知识整理与协作空间。团队可以逐步建立项目页面、决策记录和操作指南,而不必从复杂流程设计开始。

但灵活性也会带来结构漂移:不同部门各自搭建模板,字段叫法不一致,页面重复,权限边界模糊。评估重点应放在信息架构和维护责任,而不只是编辑体验。若工作需要严格的状态流转、审批留痕或复杂依赖,应明确哪些部分需要其他系统承接。

需要取舍:适合知识组织和轻量协同,不应默认等同于具有完整审计和流程控制的业务系统。先设计少量标准模板,再开放团队扩展,通常比一开始完全自由更稳妥。

7. PingCode:适合中大型研发与产品团队管理交付链条

PingCode面向产品研发与项目交付场景,较适合中大型企业及 100 人以上组织评估。对于需求来源多、版本节奏固定、测试与缺陷管理复杂的团队,关键价值在于让需求、迭代、测试、缺陷和发布等对象能在一个交付视角下被追踪,而不是让管理者在多个表格里拼出进度。

我会把它放进这类团队的候选名单,但不建议因为团队人数达到某个门槛就直接采购。更关键的是研发流程是否已经需要统一视图、多个角色是否愿意按共同状态更新、现有代码托管和持续集成工具能否配合,以及组织是否有流程负责人维护配置。

试点可以选一条真实产品线,覆盖需求澄清、迭代计划、测试反馈和版本发布。观察开发是否减少重复录入,测试是否更快发现未闭环缺陷,项目负责人是否能在不逐个询问的情况下识别阻塞。对研发规模较小、流程简单的团队,较轻的任务工具或现有平台可能已经够用。

需要取舍:专业化带来流程可见性,也意味着需要投入流程梳理、角色培训与历史数据治理。若组织期望“装上软件就自动变敏捷”,通常会失望;工具只能让既有流程显形,无法替团队做管理决策。

8. 腾讯文档:适合多人共同编辑与轻量信息收集

腾讯文档更适合从文档、表格、收集表等共同编辑任务切入。对于快速汇总需求、整理会议记录、协作编写方案或收集活动信息的团队,轻量协同能减少文件来回传递和版本冲突。

实际使用中要建立文档命名和归档规则,并明确哪些表格只是临时收集,哪些数据是正式记录。共享链接传播很方便,但权限设置、信息敏感程度和离职后的访问管理仍需要组织关注。

需要取舍:它能很好地支持共同编辑,却不应自动承担复杂任务调度、审批审计或研发交付管理。若一个表格同时承担需求库、排期表、缺陷清单和管理看板,通常意味着工具边界已经模糊。

突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?

六、具体案例与数据观察:用四周试点验证是否真的少了摩擦

1. 先说明数据边界:示例是情景推演,不是客户公开案例

以下案例用于说明如何设计试点,不代表某家企业的实际披露,也不是八款产品的实测排名。我把一家 120 人、拥有产品、研发、测试、市场和客户交付职能的企业作为情景样本:团队同时使用群聊、共享表格和邮件跟踪需求,项目负责人每周手工汇总状态。

这类组织规模适合评估专业研发交付平台,例如 PingCode,也需要保留日常沟通与办公文档工具。关键不是将全部系统替换,而是为需求到发布链路建立明确的主记录,并用试点验证是否减少交接成本。

2. 试点前先选四个能被核验的指标

我会避免使用“协作更顺畅”这类难以复核的表述,而选择团队能稳定记录的指标。每个指标都要定义起止点、统计范围和数据来源,避免上线前算一种口径、上线后换另一种口径。

  • 需求确认周期:从需求提出到负责人和验收标准明确的时间。
  • 状态汇总耗时:项目负责人整理周报或跨团队进度的实际工时。
  • 重复录入次数:同一信息被手动录入多个系统或表格的次数。
  • 阻塞发现时间:任务首次出现阻塞到负责人知晓并采取行动之间的时间。

需要注意的是,四周试点足以观察采用和短期流程摩擦,但不一定能证明长期交付质量提升。版本周期较长的组织,可以把试点延长到一个完整交付周期,并同时跟踪返工、缺陷逃逸或客户交付延期等下游结果。

3. 情景推演:把需求链路接起来后,变化可能出现在哪里

假设试点前,需求记录在共享表格,讨论发生在群聊,测试缺陷另存在独立清单,周报由负责人手工拼接。试点阶段将需求、迭代、测试反馈和发布状态建立关联,并规定群内讨论结束后必须更新权威记录。下表中的改善幅度仅为情景模拟,用于说明目标设定方法,不应引用成行业平均值。

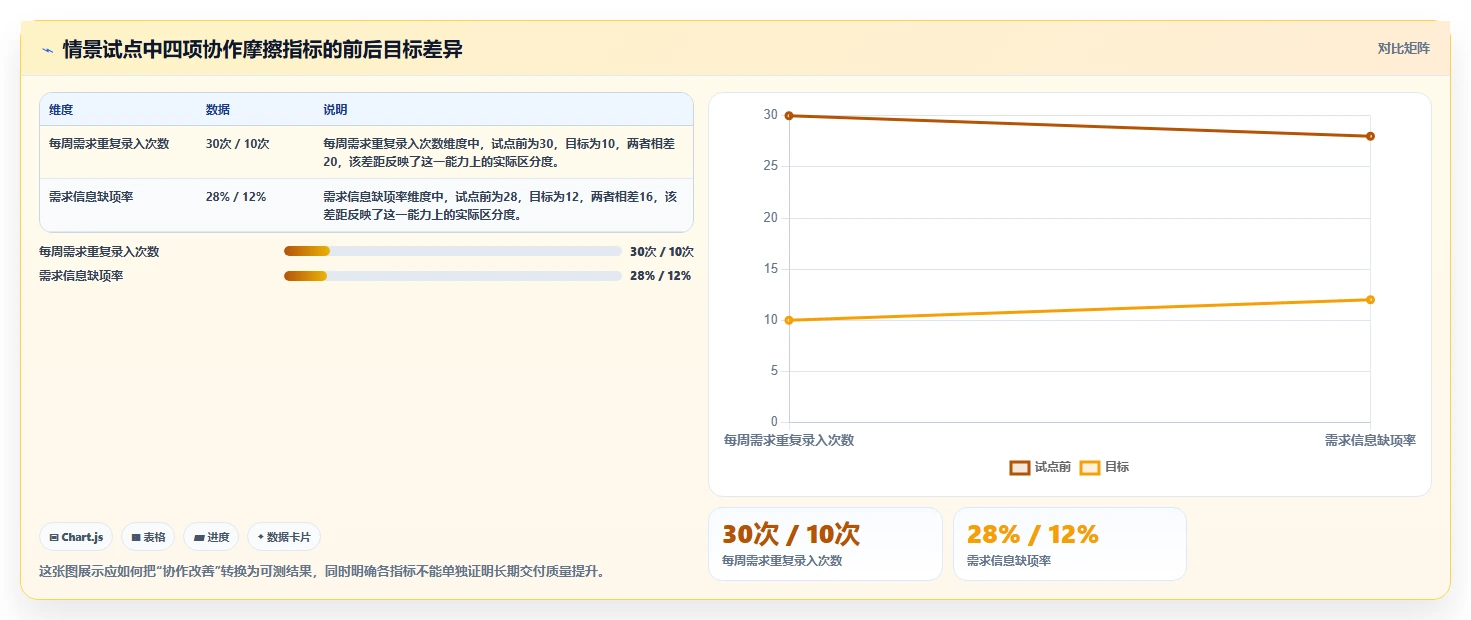

观察项 试点前情景值 试点后目标值 解释方式
周度状态汇总工时 每周 6 小时 每周 2.5 小时 减少手工催问和拼表,但仍需核对例外事项
需求重复录入 每周 30 次 每周 10 次 通过关联记录减少重复抄写,不要求所有输入自动化
阻塞发现时间 中位数 2 个工作日 中位数 1 个工作日 状态透明后更早暴露风险,但依赖团队及时更新
需求信息缺项率 约 28% 约 12% 统一必要字段可能减少来回澄清,需固定检查口径

4. 不要只看平均值,异常任务往往决定工具价值

如果大多数任务都很简单,平均周期可能很好看,却掩盖少数跨部门复杂事项的长时间阻塞。试点复盘时,我会把任务按“顺利完成、返工、等待、范围变更”分类,检查软件是否帮助团队更早发现异常,而不只是让状态填写更整齐。

还要分清流程改善与工具带来的影响。若试点期间同时更换负责人、缩减需求或增加人手,结果变化不能全部归因于软件。比较可靠的做法是记录同期变化,并把关键指标与原团队、相近流程或前几个周期对照。

突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?

七、不同情况下的行动建议:先跑最小试点,再决定扩展

1. 20 人以内团队:优先统一入口和协作习惯

小团队通常不缺复杂流程平台,最常见的问题是文件版本混乱、任务没人认领、决定散在聊天里。先选一套团队容易接受的沟通与文档组合,规定任务必须写清负责人、截止时间和完成标准,往往比部署多层系统更有效。

建议在飞书、企业微信、钉钉、腾讯文档或现有办公环境中选择最符合成员习惯的组合,并尽量减少重复建设。若工作主要是共同编辑方案和表格,优先把权限、文件命名、会议行动项规范建立起来。

2. 20 至 100 人团队:先解决跨部门交接

当组织开始出现多个职能团队,口头交接和群消息派活会变得不可靠。选型时重点看任务能否跨团队流转、信息能否保留上下文、负责人是否清晰,以及管理者能否识别逾期和阻塞。

这一阶段可以采用“一个协作入口加一个流程主系统”的思路:通用沟通工具负责讨论与通知,业务项目系统负责状态和责任。避免让所有部门在同一张大表格里管理完全不同的工作对象。

3. 100 人以上研发组织:优先确认交付模型与治理要求

研发组织超过百人后,管理复杂度通常来自多产品线、多角色和依赖关系,而非简单的任务数量。评估 PingCode 或其他专业研发管理平台时,应让产品、研发、测试、运维和项目管理角色共同参与试点,确保需求、版本、测试与发布状态口径一致。

若研发团队分布在多个业务单元,不必强迫所有团队使用完全相同的流程模板。可以统一关键对象和治理原则,同时允许团队在迭代节奏、看板列和审批节点上保留合理差异。

4. 客户服务与销售团队:把外部沟通和内部执行分开看

如果客户主要通过企业微信等渠道联系员工,应核验客户沟通是否可以安全衔接内部任务、售后问题和服务记录。外部沟通工具负责建立联系,不代表它就是客户服务工单系统或完整销售管理系统。

挑选试点时,可跟踪客户问题从首次提出到责任团队接手的时间,以及员工离岗后客户上下文是否仍可交接。任何涉及客户隐私和商业信息的配置,都应由安全或法务角色审查。

5. 跨地区或跨国团队:先验证访问、文件与异步流程

这类团队不能只测试视频会议。应测试不同地区成员能否稳定访问、访客权限如何控制、文件是否有明确的权威版本,以及非工作时段提出的事项如何异步流转。Teams、Slack 等候选可能适合特定办公生态,但具体可用性、数据边界和合规要求必须以组织所在地与合同条款为准。

6. 预算有限的团队:先减少重复工具,再考虑新增采购

先盘点正在付费的工具、实际活跃人数、未使用功能和手工维护成本。很多团队的预算浪费并非来自单个软件太贵,而是两三个系统重复管理同一类任务。若无法说清新增软件替代了什么旧步骤,就先不要急着采购。

试点时可设置明确的停止条件,例如关键用户采用率低于预期、数据无法迁移、权限无法满足、重复维护未减少。明确停止条件并不是悲观,而是让采购决策保持可逆。

八、不同情况下的取舍:统一、组合还是保留现状

1. 什么时候应该优先选一体化平台

当团队规模较小、工作流相对简单、员工频繁在聊天和文档之间切换时,一体化平台可能减少工具数量和信息断点。此时应优先考虑易用性、统一身份、搜索、文件治理和成员采用,而不是追求功能覆盖所有部门。

不过,一体化需要有人维护工作区结构。若没有知识负责人、权限规范和任务约定,信息集中后可能更难区分正式内容与临时讨论。

2. 什么时候应该采用组合方案

当通用协作和专业工作对象差异明显时,组合方案通常更合理。例如,聊天与会议统一在组织协作平台,文档保留在办公套件,研发交付使用专业管理工具。组合的前提是定义边界:哪套系统保存正式状态,哪些信息可以同步,冲突由谁裁决。

不要让所有系统都成为“主系统”。同一需求若在聊天、表格和项目平台各有一份状态,就会出现三套真相。建议为每种关键数据对象指定唯一权威来源,其他系统通过链接、摘要或自动同步读取。

3. 什么时候先维持现状更明智

如果当前工具虽然不完美,但流程责任清楚、数据可信、团队使用稳定,单纯为了追新而迁移可能得不偿失。换工具会产生培训、权限重配、历史信息迁移和短期效率波动。只有当现有方式持续造成可测量的交付损失,或安全、合规需求已无法满足时,迁移的理由才更充分。

4. 做取舍时,把不可逆成本单独列出

订阅合同可以到期调整,但流程配置、用户习惯、集成开发和历史数据迁移往往更难撤回。建议在采购评估中区分可逆成本与不可逆成本,并确认数据导出能力、接口限制、管理员权限和合同退出机制。

选择方式 适用条件 主要收益 主要代价
统一到一体化平台 团队规模较小、流程相似、工具切换频繁 入口少、沟通与资料更容易关联 需持续治理工作区,专业流程未必够深
通用平台加专业工具 研发、服务或交付流程较复杂 专业对象管理更完整,通用协作仍保留灵活性 必须处理身份、同步、权限和权威记录问题
维持现状并优化约定 现有系统稳定,主要痛点来自流程规范不足 迁移风险低,可先用制度改善验证瓶颈 若工具能力确实不足,优化空间有限

突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?

九、上线后的治理:让工具成为工作记录,而不是额外填报

1. 为每类信息明确唯一权威记录源

组织应明确会议讨论、正式决策、任务状态、客户记录、需求变更分别在哪里保存。聊天可以承载即时讨论,但最后的决策和责任必须进入适合长期查询的记录。没有权威源,就会发生重复维护和状态争议。

制定规则时不要只写“及时更新”。应明确谁负责更新、在哪个节点更新、更新哪些字段、多久未更新会触发提醒。规则越接近具体工作动作,越容易执行。

2. 建立轻量的管理员与业务负责人分工

系统管理员负责账号、权限、集成和基础配置;业务负责人负责工作流定义、模板质量和使用反馈。两种责任不宜全部压在一个 IT 管理员身上,因为技术配置正确并不意味着流程符合一线实际。

当部门提出新增字段或自动化需求时,先问它解决的具体问题是什么,是否能通过简化流程解决,谁会长期维护。每季度清理无人使用的模板、频道、自动化规则和重复知识页面,可避免系统持续膨胀。

3. 用行为数据识别“假上线”

如果任务创建很多,却很少有人更新状态;如果文档数量增长,却没有搜索和复用;如果审批都在线完成,但后续执行仍靠私聊,说明系统可能只承接了表面动作。管理员应抽样检查真实工作链,而不是把报表数字当作采用成功。

同时要避免用活跃度直接考核个人。过度强调更新频率,容易诱导员工制造无意义操作。数据指标应服务于发现流程阻塞,而不是替代绩效评价。

4. 每次扩展都先验证边界是否稳定

试点成功并不意味着可以立即全员铺开。扩展前应复核权限模型、命名规范、数据保留策略、离职交接、外部访问和支持响应机制。先扩展到相似团队,再扩展到流程差异更大的部门,通常比一次性全组织推广更稳。

若工具涉及个人信息、客户信息或重要业务数据,应由安全、法务和采购团队核对组织的合规要求、数据处理条款和所在地区规则。产品公开宣传不应代替本组织的合规评估。

十、结论:真正突破瓶颈的,是减少交接损耗

1. 八款候选各有主场,没有脱离场景的总冠军

飞书适合评估一体化协作与信息联动,钉钉适合重点考察审批和组织管理,企业微信适合外部客户沟通衔接,Microsoft Teams适合已有微软办公生态的组织,Slack适合频道化沟通与多系统集成,Notion适合知识与灵活工作区,PingCode适合中大型研发交付链路,腾讯文档适合轻量共同编辑。

这些定位是筛选起点,不是对产品全部能力的断言。套餐、地区、组织配置、集成方式和员工习惯都会改变实际效果。采购前应查看官方最新文档,并让真实使用者完成真实任务。

2. 下一步可以按这五步行动

  1. 选出当前最耗时的一条跨人或跨部门流程,不要先列一长串功能需求。
  2. 画出流程交接点,标明负责人、状态、等待时间和权威记录位置。
  3. 按团队规模与工作类型,从八款候选中筛出两到三款进入试点。
  4. 用实际任务运行至少一个完整周期,测量时间、重复录入、缺项和阻塞。
  5. 依据结果决定统一、组合、继续优化现有工具,或停止采购。

我最看重的选型结论不是“某款软件功能最全”,而是团队能否少依赖记忆、转发和手工拼表。当每项工作都有清晰的责任人、状态和记录位置,协作软件才真正开始创造价值。若工具上线后仍要靠某个“最懂流程的人”不断提醒所有人,瓶颈只是换了一个地方,并没有消失。

下一步,先选一条本月内会真实发生的工作流程,记录上线前基线,再邀请实际参与者试用候选工具。用一个完整闭环来验证,而不是用产品演示来替团队做决定。

常见问题解答(FAQ)

1. 2026年选团队在线协作软件,应该比较哪8款?

我在给团队做工具筛选时,最困惑的是:有些榜单把聊天、文档、任务和项目管理软件放在一起排名,这样比较真的有意义吗?如果团队只想减少协作卡顿,我该先看哪些差异,而不是只看功能数量?

先把“候选清单”和“权威排名”分开看:目前没有一个统一、可核验的口径能证明哪8款软件在所有行业都最受欢迎。可纳入初筛的产品包括 Microsoft Teams、Slack、Google Workspace、Asana、Trello、Notion、ClickUp 和 monday.com;

它们覆盖不同协作重心,不应被当成八个完全等价的替代品。更有效的比较方式,是拿同一个真实流程逐一走一遍:提出需求、分配负责人、更新进度、共享文件、处理阻塞、复盘结果。测试时记录任务从提出到明确负责人用了多久、状态是否需要重复录入、关键消息能否在两分钟内找到。这些指标比“功能有多少”更能揭示协作瓶颈。

协作重心可优先试用重点观察 会议、聊天与组织沟通Microsoft Teams、Slack频道治理、通知负担、与现有办公环境的衔接 文档、邮件与文件协作Google Workspace多人编辑、权限管理、资料查找 任务与项目跟进Asana、Trello、ClickUp、monday.com依赖关系、视图切换、跨项目汇总 知识库与灵活工作空间Notion模板治理、信息结构、维护责任 这份清单适合用来建立短名单,不代表固定名次。

若核心问题是“消息太多”,先试沟通工具;若是“任务没人跟”,优先验证任务和项目管理能力;若是“资料找不到”,先检查文档与知识库的组织方式。

2. 小团队和中大型团队,选协作软件的标准有什么不同?

我所在的团队规模不大,担心买功能很全的平台反而增加管理负担;但团队继续扩张后,又怕轻量工具撑不住。我应该怎么判断现在够用、以后也能顺利扩展?

小团队通常更该优先验证上手成本,而不是追求复杂流程。可以选一个包含约10名成员、两周周期的真实项目,观察新成员能否在15分钟内找到任务入口、负责人和最新资料;如果每次更新都要管理员解释,功能再多也可能变成额外工作。中大型团队则要把权限、跨部门汇总、审计记录、外部协作者管理和数据迁移放进试用清单。

特别要测试人员离职、部门调整和项目归档时,权限是否能批量处理,历史资料是否仍可检索。只演示“创建任务”通常会漏掉这些规模化后的麻烦。可用一个简单门槛做判断:若团队仍靠口头协调完成大部分交接,先选易用、规则少的方案;若已有多个部门共用流程,且状态口径经常不一致,就要优先验证模板、权限和汇总能力。

不要为了未来想象中的复杂度,提前引入当前团队维护不了的流程。

3. 团队协作软件的价格,除了订阅费还要算哪些成本?

我对比报价时发现,标价看起来相近,但套餐限制、附加功能和用户数算法都不一样。我怕只看每人每月的费用,最后忽略了迁移、培训或管理员维护这些更难预估的支出,应该怎么做预算?

先算年度总拥有成本,而不只是单用户订阅价:年度订阅、所需套餐差价、迁移与清理资料的人力、培训时间、管理员维护时间,以及与现有系统连接所需的费用,都应列入。免费版也要核实成员上限、历史记录、自动化次数、存储和权限规则,避免试用阶段能用、正式推广时才发现关键能力受限。

建议用一张预算表对比候选方案,并用实际人数而非计划人数估算。举例来说,若一个30人团队每人每周多花10分钟重复更新进度,一年约会消耗260小时(按每年52周计算);因此,能否减少重复录入,可能比每人每月节省几元更影响总成本。

试用前就写下“必须有”和“可以没有”的功能,并把价格核验落到合同或正式报价:套餐是否按活跃用户计费、访客是否收费、年付是否自动续订、导出和停用后的数据保留规则是什么。对采购决策来说,退出成本和数据可迁移性也属于成本。

4. 协作软件上线后,怎么判断它真的突破了协作瓶颈?

我担心工具上线时大家都很积极,过一两个月又回到群聊、表格和口头追进度的老习惯。除了看登录人数,我还能用什么办法判断它有没有真正减少等待、漏办和重复沟通?

不要把登录率当成协作改善的证明。上线前先选一个具体流程做基线,例如需求从提出到有人负责的中位时间、逾期任务比例、因信息不全而退回的次数;上线后用同一口径复测。若任务都进了系统,但负责人仍靠私聊确认,流程只是换了位置,并没有消除瓶颈。

可以做一个两周的小范围试点,只选一个团队和一类工作,规定任务必须包含负责人、截止时间和完成条件。每周抽查10条任务,记录缺字段、重复录入、状态过期和跨工具找资料的情况;这些具体问题通常比问卷里的“大家觉得好不好用”更容易转化成改进动作。

试点结束后,若信息遗漏下降但任务等待时间没变化,应检查审批或依赖环节,而不是立刻换软件;若更新及时但重复录入增加,就要调整流程或集成方式。只有指标改善、团队愿意持续使用、维护工作量没有明显上升,才算工具真正帮上忙。

读者评论

刘
刘俊杰

按场景而不是下载量排工具,这个思路比较实用。我们团队最耗时的不是聊天,而是需求从讨论到测试时经常漏同步,确实应该先拿一条真实流程试用,再决定是否换工具。

朱
朱可欣

文中提到迁移旧资料要先筛选,我很认同。之前换系统时把历史任务全部搬过去,结果搜索出来一堆过期记录,反而没人相信系统里的信息。先迁正在执行的内容会更稳妥。

金
金可欣

评分表适合拿来做内部讨论,但权重不能直接照搬。我们有不少外部协作方,权限和访客管理比界面易用更重要;试点时也应该记录等待确认、重复录入等实际变化。

文章包含AI辅助创作:突破协作瓶颈:2026年最受欢迎的8款团队在线协作工作软件有哪些?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/243090

赞 (0)
飞飞飞飞
打造高效团队:2026年顶级在线协作办公软件选型指南
上一篇 3小时前
从小型创业到大型企业:2026年团队在线协作工作软件有哪些选型指南
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
