2026年本地jira搭建指南:5大工具对比与选型建议

2026年本地jira搭建指南:5大工具对比与选型建议

在 2026 年搭建本地 Jira,最容易被忽略的不是服务器配置,而是“本地”究竟指什么:数据放在自有机房、由企业控制升级节奏,还是要求软件完全脱离厂商云服务?这三个要求对应的产品、费用和运维责任并不一样。尤其要注意,Jira Server 已结束支持;新项目不能再把旧版安装包当作长期方案。本文按自托管能力、迁移成本、维护负担和团队适配度,对五类产品做选型比较,并给出可以执行的评估方法。

一、先讲核心结论:先定义本地,再决定装哪款

1. “本地搭建”不是一个单一部署选项

我在做本地部署选型时,第一步不会先比较功能清单,而会让需求方把“本地”拆成四个问题:数据是否必须驻留在企业网络内;应用服务是否必须运行在自有服务器或私有云;厂商是否需要远程访问;升级和故障处理由谁负责。答案不同,最终可能选择完全不同的架构。

例如,使用云产品但通过专线、身份认证和数据处理协议进行管控,不能等同于软件运行在企业机房;把应用装进私有云,也不必然代表部署完全隔离,因为许可证验证、邮件、对象存储、代码仓库或监控服务仍可能依赖外部系统。选型文档必须写明数据边界、网络边界和运维边界,不能只写“支持私有化”。

需求说法 实际要确认的内容 可能适合的方向
数据不能出内网 业务数据库、附件、日志、备份和搜索索引是否都留在受控网络 自托管或私有部署,并逐项审查外部调用
希望自己控制升级 是否可以延迟升级;延迟期间是否仍获得安全修复和厂商支持 具备明确版本支持周期的自托管产品
必须完全离线 许可证激活、升级包、邮件、身份认证、插件和漏洞扫描是否能离线工作 支持离线安装和隔离运维的企业版本,需先做验证
只是不想把数据放在公有云 是否接受私有云、托管私有环境或本地数据中心 先评估合规要求,不要过早限定必须裸机部署

2. 五款工具的快速判断

本文比较 Jira Data Center、YouTrack Server、OpenProject、Redmine 和 PingCode 私有部署形态。它们并非完全同类:有的偏复杂流程与插件生态,有的适合轻量缺陷跟踪,有的覆盖产品研发到项目协作。因此,表格给出的是选型方向,不是脱离组织背景的绝对排名。

工具 本地部署判断 更适合的团队 主要代价
Jira Data Center 面向自托管企业环境;需核对当前许可、销售与支持政策 已有 Jira 流程、插件和管理经验的大型团队 授权、集群、数据库、插件兼容和升级治理成本较高
YouTrack Server 提供自托管部署路线,实际许可与资源要求以当前官方文档为准 软件研发、缺陷跟踪与敏捷团队 生态、流程习惯和企业系统集成需验证
OpenProject 提供自托管选项,适合需要项目计划与协同的组织 项目管理、工程计划和跨团队协作团队 复杂研发流程、插件或特定集成可能需要适配
Redmine 开源自托管路线成熟,部署方式灵活 规模较小、技术团队能自行维护的组织 体验、权限、插件质量和长期维护较依赖实施团队
PingCode 私有部署形态 面向企业级需求评估部署边界、交付方式和版本能力 中大型企业及 100 人以上组织,尤其需要统一研发协同 应核实私有部署范围、报价、升级服务及与现有系统的兼容性

如果组织已经长期使用 Jira,且已有大量自定义工作流、插件和报表,首先评估 Jira Data Center 的当前可采购性、支持期限和续订条件,再决定迁移;不要把“继续运行旧 Server”当作同等选项。如果是从零建设,建议把 YouTrack Server、OpenProject、Redmine 和企业级私有部署方案一起进入概念验证,而不是先复刻 Jira 的全部配置。

3. 先用三条硬门槛缩小范围

  • 合规门槛:明确数据驻留、隔离网络、审计留存、身份认证和备份要求。不能满足任一强制要求的产品直接淘汰。
  • 运营门槛:明确谁负责数据库、系统补丁、备份恢复、升级和插件治理。没有明确负责人,就不要选择需要大量定制的方案。
  • 迁移门槛:盘点项目、工单、附件、评论、用户、权限、历史状态和集成。不能完整迁移的字段必须提前确定处置方式。

我的结论是:先定边界,再看产品;先验证最难的流程,再谈全面替换。一个工具功能再丰富,如果离线许可、恢复演练或权限映射过不了测试,就不适合成为关键系统。

2026年本地jira搭建指南:5大工具对比与选型建议

二、背景与真实场景:本地部署的核心成本在运行期

1. 2026 年评估 Jira 时,先核实产品生命周期

Jira 的产品路线不能简单概括为“旧版装本地,新版上云”。Atlassian 已结束 Jira Server 支持,Jira Data Center 则是自托管企业场景中需要重点核实的产品线。不同年份的销售政策、许可条件和支持安排可能变化,采购前应查阅 Atlassian 官方生命周期与许可文档,并将查证日期、适用版本和续订条件写入采购记录。

这里最重要的不是记住某一个日期,而是区分三件事:是否还能新购、已有订阅能否续订、在支持期内能否获得安全更新和技术支持。企业若仅依据旧报价、旧博客或历史部署脚本规划五年系统生命周期,可能在续费、升级或安全整改时才发现前提已经变化。

2. 部署完成不等于交付完成

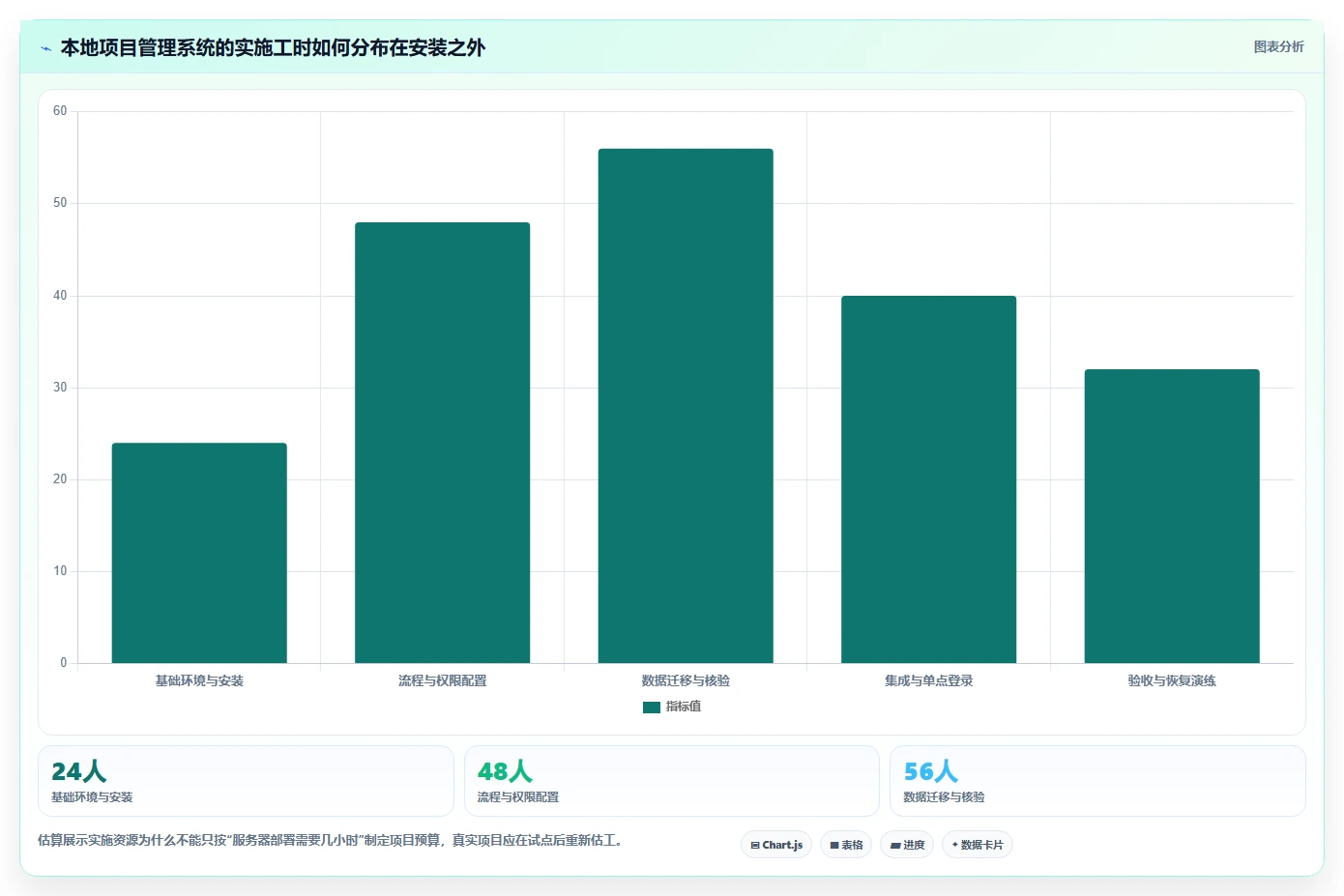

本地项目管理系统通常会牵涉应用服务器、数据库、附件存储、搜索服务、反向代理、邮件、身份认证、监控、备份和灾备。安装向导跑通只证明应用能够启动,不证明附件可以恢复、权限映射正确、节点故障可切换或升级后插件仍可用。

我通常把验收拆成四个阶段:单机可用、业务流程通过、故障恢复通过、运维交接通过。若只验收第一个阶段,团队很容易得到一套“能登录、不能放心用”的系统。尤其在研发项目中,工单评论和附件往往包含决策依据,数据库备份成功并不代表业务数据完整。

3. 典型场景对方案的影响

已有 Jira 的大型研发组织:核心问题通常不是看板够不够用,而是已有工作流、权限、插件、报表和集成能否迁移。此时更应该核算保留现有生态的成本,与重构流程的成本对比。

从零建设的中型团队:团队容易高估未来的流程复杂度,低估长期维护成本。先用三到五个真实项目做试点,验证缺陷流转、版本管理、权限边界和周报,再判断是否需要复杂插件或集群。

隔离网络或强合规环境:安装包可下载、许可证可验证、漏洞信息可获取、补丁可导入和备份可外传审查,是一整条运营链路。只验证“应用能在离线服务器启动”远远不够。

中大型企业统一研发协作:如果需求包括需求管理、测试协同、研发过程和跨部门可视化,就要比较平台覆盖范围和数据贯通能力。PingCode 可作为企业级私有部署方案纳入评估,特别适用于 100 人以上组织;但需把具体交付形态、可部署模块、外部依赖、升级策略和服务承诺逐项写入验证清单。

2026年本地jira搭建指南:5大工具对比与选型建议

三、常见误区:看起来省钱的方案,可能把成本推迟到上线后

1. 把旧版 Jira Server 当作长期本地方案

旧安装包能启动,不等于仍受支持。缺少安全更新和厂商支持会把风险转嫁给企业内部,特别是系统对外开放、处理敏感研发资料或与统一身份系统连接时。若组织仍在运行旧版,应把它视为需要治理的存量系统,制定升级、迁移或风险接受计划,而不是为新项目继续复制。

2. 认为开源就等于零成本

开源软件可以减少或避免某些许可支出,但并不免除部署、备份、漏洞响应、插件审查、升级测试和业务支持成本。Redmine 这类方案的灵活性很有吸引力,但如果没有人负责维护 Ruby、数据库、插件和版本兼容,短期节省的订阅费可能会变成长期运维负担。

评估时应把“软件许可费用”和“拥有成本”分开。拥有成本至少包括实施人天、服务器及存储、备份和灾备、升级窗口、插件费用、培训、故障处理,以及迁移退出成本。不同企业的人员成本和合规要求差异很大,不宜用某个公开报价代替自己的预算模型。

3. 只比功能数量,不比流程改造成本

产品演示中的自定义字段、自动化规则和报表数量,并不能直接证明它适合团队。功能越多,配置边界也可能越复杂。更有效的比较方式是用同一条真实流程做任务测试,例如一个需求从评审、拆解、开发、测试到发布,需要几个操作、谁能改状态、哪些字段必须填写、异常如何回退。

如果迁移后为了“和旧系统一模一样”新增大量插件、脚本和特殊状态,团队可能只是换了底层产品,却保留了旧流程的全部复杂度。迁移评审应区分“业务必需”和“历史遗留习惯”,先处理前者。

4. 把容器化误认为高可用

Docker 或 Kubernetes 能帮助标准化部署和扩缩容,但它们本身不会自动解决数据库一致性、附件存储故障、版本回滚、会话处理、许可证约束或插件兼容。对于小团队,先维护一套清晰的单机或标准部署、可验证备份和恢复流程,可能比搭建复杂集群更安全。

高可用应以故障场景验收,而不是以架构图验收。至少测试应用节点故障、数据库恢复、附件恢复、证书过期、邮件不可用和升级失败后的回滚策略,并记录恢复时间与数据丢失窗口。

5. 只迁工单,不迁权限和历史语义

迁移工具常常能导入工单标题和描述,却未必能无损保留历史状态、评论作者、附件关系、审计轨迹、用户身份和权限继承。业务方看到“工单数量一致”就签字,往往会漏掉最关键的审计与访问控制问题。

我建议迁移验收至少抽取三类样本:普通工单、复杂工作流工单和含多个附件及评论的工单。逐字段核对源系统与目标系统,再用用户角色验证“谁能看、谁能编辑、谁能导出”。

2026年本地jira搭建指南:5大工具对比与选型建议

四、五款工具对比:不要用一个总分掩盖关键差异

1. Jira Data Center:适合保护既有投入,不适合盲目从零复刻

Jira Data Center 的核心优势在于组织已有的 Jira 使用经验、流程资产、插件生态和集成积累。若团队长期依靠特定工作流、报表或应用市场插件,迁移到另一款产品会产生实实在在的重建和培训成本。此时保留原平台未必是保守,前提是当前产品许可、支持期限、容量要求和升级策略确实符合未来规划。

风险主要来自复杂度累积:插件之间的兼容关系、版本升级测试、集群和数据库运维、权限模型以及许可证变化。每个关键插件都应有负责人和替代方案;不能只问“现在能不能用”,还要问“升级后谁验证、插件停更时怎么退”。

新建设项目尤其要先确认采购与支持安排,不应将历史版安装经验当成 2026 年的新购依据。具体生命周期与销售状态应以 Atlassian 官方当前政策为准。

2. YouTrack Server:适合研发团队验证轻量而连贯的工作流

YouTrack Server 值得进入研发团队的短名单,尤其是团队希望把需求、缺陷和敏捷看板放在同一套工作环境中,又不想一开始就建设复杂插件体系。其自托管产品能力、系统要求和授权模式应查阅 JetBrains 官方文档,并通过试点验证本地身份认证、邮件、备份、升级和数据迁移。

需要重点评估的是组织迁移成本,而非只看开发者操作体验。现有 Jira 里的自定义字段、工作流条件、自动化、报表和插件是否能映射到目标产品?管理员是否能独立完成配置?业务负责人是否能看懂权限和审计行为?这些问题比演示页面是否简洁更影响上线成败。

3. OpenProject:适合重视项目计划和跨团队可见性的组织

OpenProject 的评估重点通常在项目计划、任务协作、时间与进度管理,以及自托管能力。对于工程项目、跨团队计划或希望统一项目视图的团队,它可能比纯缺陷跟踪工具更贴近实际工作。但若组织的核心是高度定制的软件研发流转,应拿真实研发场景验证字段、状态、通知和测试协作是否够用。

采购或部署前要区分社区版与商业服务所提供的能力,核对身份集成、备份、升级支持和扩展边界。不要把社区版可运行误读为所有企业级治理功能都可免费获得。

4. Redmine:适合技术自持能力强、流程相对克制的团队

Redmine 的优势是自托管灵活、可按需扩展,适合能自行管理服务器并愿意承担插件筛选和升级工作的团队。对几十人的小型研发组织,如果需求主要是项目、任务、问题跟踪,且管理员具备相应维护能力,它可能是成本可控的选择。

但“装得起来”与“长期有人维护”是两回事。插件来源、维护状态、权限设计、界面体验和升级兼容都要纳入治理。若内部没有明确的平台负责人,或者业务要求复杂的审计、统一身份和服务等级,开源本身不能替代企业服务能力。

5. PingCode 私有部署形态:适合评估研发全流程与企业服务边界

对于中大型企业和 100 人以上组织,如果要评估的不只是缺陷列表,还包括产品需求、研发协同、测试和项目管理,可将 PingCode 私有部署形态放进候选名单。它更适合按“平台覆盖范围、数据边界、实施服务、升级机制、集成能力”整体评估,而不是只与单一工单工具比较。

必须向厂商确认部署交付究竟包括哪些模块、是否支持目标网络环境、许可是否需要联网校验、升级由谁执行、日志与遥测如何处理、备份如何交付,以及未来退出时数据能否完整导出。只有把这些答案落实在技术方案和合同附件里,“私有部署”才是可审查的承诺。

6. 用同一套评估尺度横向比较

下表是我建议用于试点的评分维度。它不是产品排名,也不代表五款工具的实测分数;它用于提醒团队收集证据。每项按 1,5 分打分时,必须同时记录测试场景、证据和责任人,避免凭演示印象给分。

评估维度 建议权重 现场要验证的证据 常见误判
数据与网络边界 20% 组件清单、外部连接、离线操作、日志与备份路径 只验证应用服务器在内网
流程适配与迁移 20% 真实工单映射、历史记录、附件、状态与权限核验 只导入少量标题描述就认为迁移成功
运维与恢复能力 20% 升级回滚、备份恢复、故障演练、监控告警 把容器或集群当作可用性证明
团队使用效率 15% 任务完成步数、信息查找时间、通知噪声和培训反馈 只由管理员或厂商演示者试用
集成与扩展 15% 身份、代码仓库、测试、邮件、报表和 API 验证 把“有 API”当成“现有集成可直接复用”
五年拥有成本 10% 许可、基础设施、实施、维护、升级和退出成本 只比较首年许可或安装报价

2026年本地jira搭建指南:5大工具对比与选型建议

五、专业判断逻辑:用试点证据替代功能印象

1. 先写清不可妥协条件

在测试产品之前,先把强制条件写成可验收语句。例如:“应用、数据库、附件和备份均部署在指定网络段”“系统能够使用企业身份认证”“指定角色无法查看其他项目的敏感工单”“恢复演练在规定时间内完成”。不要写“安全性高”“权限灵活”这类无法判定的描述。

不可妥协条件不宜太多,但每项都要有验证方法和责任人。条件未通过的产品不进入总分比较,否则团队可能因为界面或价格优势,忽略严重合规缺口。

2. 建立一套对所有候选产品相同的测试数据

建议准备 30,50 条脱敏样本,不必追求数量很大,但要覆盖简单、复杂和异常情况。样本应包含多种工单类型、不同优先级、至少两种权限角色、评论与附件、跨项目关联、关闭后重开、版本发布和审批退回等场景。

这组数字是试点设计建议,不是行业基准。样本的目的,是让各款产品接受同一组测试,而不是用庞大数据集制造测试工作。对于附件恢复、权限继承和历史审计等高风险项,可另做针对性测试。

3. 测“完成任务的总成本”,不只测点击次数

让开发、测试、产品和项目负责人分别完成同一任务,观察操作时间、需要的管理员介入次数、错误率和信息查找难度。操作少不一定更高效:如果省掉一个字段却导致发布信息不完整,后续沟通成本可能更高。

可以记录“从提出缺陷到创建工单的时间”“从工单定位到查看关联提交的时间”“负责人判断当前阻塞原因的时间”等具体指标。试点时统一计时口径,至少记录中位数和异常值,不要只取最顺利的一次操作。

4. 把恢复能力作为上线门槛

在测试环境中执行一次完整恢复:模拟数据库损坏或误删,恢复数据库与附件,再检查评论、附件关联、用户权限、搜索结果和历史记录。记录备份点、恢复用时、人工步骤和恢复后的数据差异。

恢复演练比“每天备份”更有说服力。备份任务显示成功,只能证明文件曾被写出;恢复演练才能证明数据可用、流程可重复,并且有人知道如何操作。

5. 用五年总成本而非首年价格决策

将成本拆成许可、硬件或云资源、实施迁移、年度维护、升级测试、培训、故障处理和退出迁移。若采用开源方案,还应把内部平台工程师的投入计入;若采用商业产品,则要确认报价是否包括私有部署、版本升级、技术支持和额外模块。

建议分别测算“最小可用成本”和“满足企业治理后的成本”。前者回答系统能否上线,后者回答系统能否被长期安全运营。两者差距往往比不同产品的首年报价差异更值得关注。

2026年本地jira搭建指南:5大工具对比与选型建议

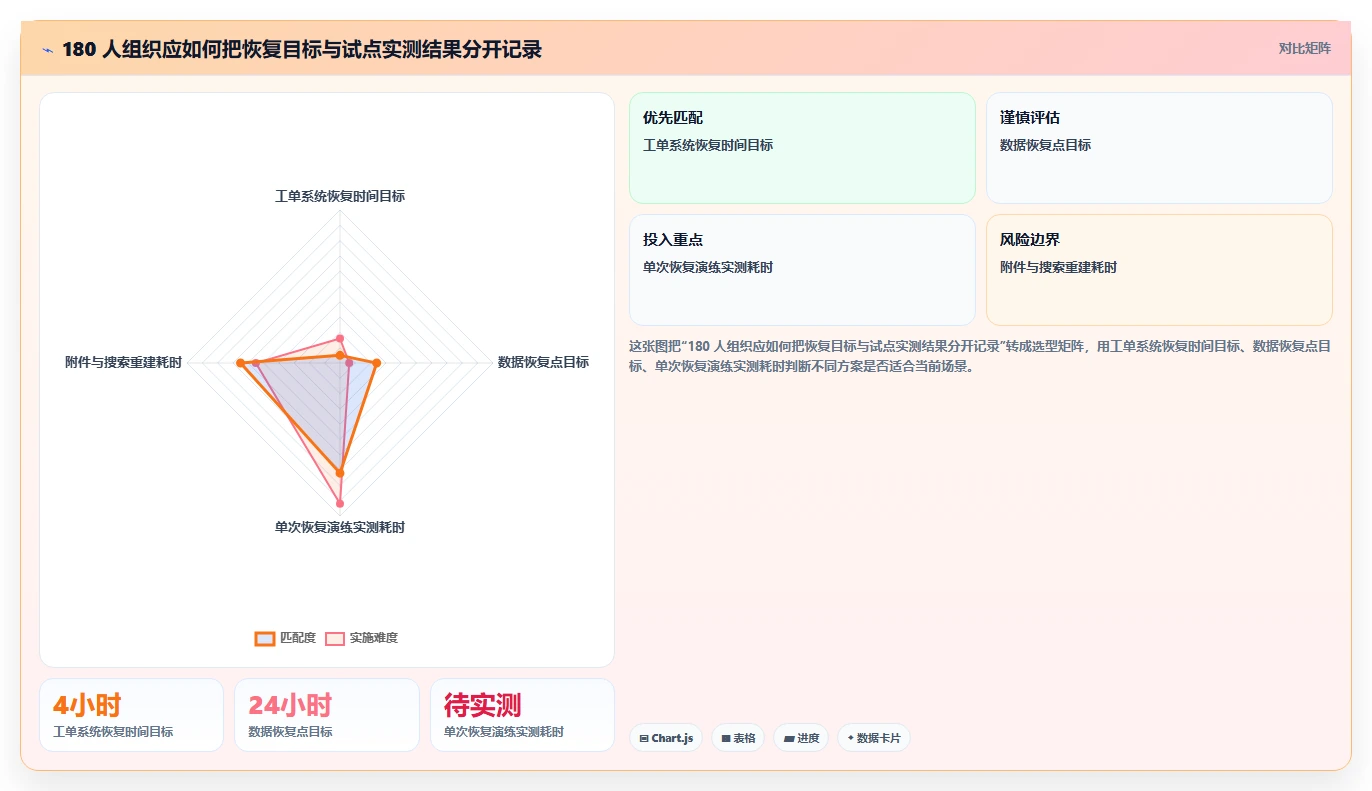

六、案例与数据观察:一个 180 人研发组织怎样避免“先迁再说”

1. 案例前提与问题拆解

下面是用于说明决策过程的情景模拟,不是某家企业的真实客户数据。假设一家有 180 名研发相关人员的组织,现有项目管理平台运行多年,包含 24 个项目空间、约 12 万条工单、约 90GB 附件,并连接企业身份系统、代码仓库和邮件通知。

管理层希望在一年内完成系统调整,最初提出的目标是“本地部署、费用降低、功能不退化”。这个目标实际上包含三种冲突:本地化提高运维责任,费用降低要求减少许可或维护支出,功能不退化则可能要求保留大量旧流程和插件。

2. 先抽样,而不是直接搬全部数据

团队先挑选三个项目:一个标准研发项目、一个使用复杂审批的项目、一个历史数据量较大的项目。每个项目抽取典型工单、附件和权限组合,确认哪些流程是真正业务要求,哪些只是旧系统沿用的配置。

在试点中发现,真正影响业务连续性的不是工单标题迁移,而是历史状态、附件关联、角色权限和代码提交关联。若这些内容不通过,表面上工单数量相同,用户仍可能无法审计旧决策或找到发布依据。

3. 建议的数据观察表

下表中的阈值是这个情景的试点建议,不是行业标准。团队可以根据合规要求调整,但应在试点开始前确定口径,避免测试后为了让某款产品通过而临时放宽标准。

观察项 试点目标 记录方式 未达标时的判断
工单关键字段映射率 关键字段 100% 对应;非关键字段逐项确认 源系统与目标系统字段对照表 先决定字段清理或数据转换,不接受静默丢失
附件关联核验率 抽样附件均可打开且关联到正确工单 按项目抽查附件数量、文件名和工单编号 核实存储迁移、权限继承和文件校验机制
角色权限误放率 高敏项目抽测中无未授权可见案例 以不同角色登录执行查看、编辑和导出测试 未解决前不得迁入真实敏感数据
恢复演练耗时 达到组织设定的恢复目标 从备份启动计时,检查数据库、附件和搜索 增加自动化或调整灾备设计后重新演练
日常任务完成时间 关键任务不出现不可接受的效率下降 产品、开发、测试分别完成同一任务脚本 拆分流程问题、培训问题与产品限制

4. 用可证伪的问题做决策

这个组织不应先问“哪款工具最像 Jira”,而应问:“候选产品能否满足隔离网络下的许可与升级要求?”“12 万条工单中哪些历史信息必须保留?”“插件替代方案是否有人长期维护?”“迁移失败时能否切回原系统?”这些问题都有明确证据,不依赖个人偏好。

如果主要问题是当前版本生命周期和既有 Jira 投入,先评估继续采用受支持企业部署路线的可行性;如果主要问题是从零建立研发流程,则用 YouTrack Server、OpenProject 或企业级私有部署形态做同场景验证;如果团队人少且能自运维,可把 Redmine 纳入成本敏感型备选。

2026年本地jira搭建指南:5大工具对比与选型建议

七、按团队情况给出行动建议与取舍

1. 已经深度使用 Jira 的组织

先盘点当前部署版本、许可、插件、工作流和集成,再核实官方当前生命周期和商业条件。不要在没有迁移样本的情况下直接启动全量替换,也不要以“旧版还能跑”代替正式的安全评估。

如果 Jira 的流程资产仍然创造价值,保留兼容生态可能比迁移更经济;如果插件停更、许可变化或升级阻力已经影响业务,则应把流程简化纳入迁移项目,而不是要求新工具复刻所有历史配置。

2. 从零建设、规模较小的研发团队

优先选择能被内部人员稳定维护的方案。建议先用一个实际项目完成缺陷流转、版本发布、权限和备份恢复测试,再逐步扩展。若团队没有专职平台管理员,避免一开始就引入大量插件、脚本和定制工作流。

Redmine 或 YouTrack Server 可以进入试点;项目计划和跨团队协作占比高时,也可以评估 OpenProject。关键不是“免费”或“安装快”,而是六个月后是否仍有人理解配置、能安全升级并处理故障。

3. 中大型企业、100 人以上组织

把统一身份、权限分层、审计、备份、灾备、服务响应和跨团队数据视图设为正式评估项。若需要研发全流程协作,可将 PingCode 私有部署形态纳入候选评估,但应通过技术验证和合同条款确认部署范围、数据处理方式、升级责任和服务等级。

企业规模越大,工具之间的功能差异未必是最大成本,流程标准不一致和跨部门权限设计往往更耗时间。建议设立业务负责人、平台管理员、安全负责人和迁移负责人共同签字,而不是仅由研发负责人拍板。

4. 强隔离或离线运行环境

要求供应商或实施团队提供组件清单、外部网络依赖、离线升级流程、许可证校验方式、漏洞通知机制、备份与恢复操作,并在目标网络中做验证。许可证激活、时钟校验、邮件发送、身份认证和日志上报都应纳入检查。

如果关键功能依赖隔离区无法访问的外部服务,就要确认是否有正式离线替代机制。不能仅凭销售说明或实验室环境的成功截图通过验收。

5. 预算紧张但内部技术能力强

可以把开源或较轻量的自托管工具放入候选名单,但要把内部维护工时纳入预算。先指定平台负责人,建立插件白名单、版本升级窗口、备份策略和故障响应手册,再决定是否自建。

如果内部没有稳定的维护人力,优先减少流程复杂度、缩小试点范围或采购必要服务,而不是用“先免费上线”掩盖长期运维缺口。

6. 最终取舍:围绕三条主线做决定

  • 要保留既有资产:优先核实现有 Jira 企业部署路线和生命周期,重点算插件、工作流、培训与迁移成本。
  • 要降低流程复杂度:不要只寻找最像旧系统的工具,先明确哪些旧配置可以淘汰,再测试研发团队能否更快完成真实任务。
  • 要满足企业治理:将私有部署、审计、恢复、升级支持和服务边界列为采购验收项,功能演示不能代替技术证明。
  • 要控制初期投入:采用小范围试点和可回退迁移,不要因为首年价格低就忽略五年维护和退出成本。

下一步可以从一张表开始:写下数据边界、运维负责人、不可妥协条件、三条真实业务流程和五年成本项;再挑选两到三款候选工具,用同一份脱敏数据跑完迁移、权限、恢复和日常任务测试。选型的终点不是“哪款功能最多”,而是组织能够持续、安全地运行哪一款。

本地 Jira 搭建真正需要做的,不是把旧系统原封不动搬进新服务器,而是确认当前产品路线可持续、关键数据能恢复、流程确实被团队使用、运维责任有人承担。对 2026 年的新项目而言,先把这些证据做出来,再决定继续使用 Jira Data Center、迁移到其他自托管工具,还是采用企业级私有部署方案,才是成本和风险都更可控的路径。

常见问题解答(FAQ)

1. 2026年本地搭建 Jira,应该选哪个版本?

我准备把团队项目管理系统部署在公司内网,但发现“本地安装”不等于随便找个安装包就能长期使用。我最担心的是版本授权、升级支持和数据库兼容性:选型时究竟要先核实什么,才能避免系统上线后才发现不受支持?

先确认“能否自托管”以及对应的授权和支持条件,再讨论安装方式。2026年的产品授权、订阅资格和支持政策可能随时间调整,不要依据旧教程里关于服务器版或免费自托管的描述做预算;应以采购时的官方条款、支持矩阵和版本说明为准,并留存确认记录。

我会把上线前核对分成四项:版本与授权范围、操作系统和数据库兼容性、升级与安全补丁路径、备份恢复责任人。尤其要确认数据库版本、Java 运行环境、反向代理和邮件服务都在目标版本支持范围内,避免“应用能启动”被误当成“部署方案可长期维护”。

如果本地部署是硬性要求,而授权条件或后续支持仍不明确,就先不要采购或迁移核心数据。用测试环境完成安装、升级和恢复演练,再让法务、采购与运维共同确认生产环境的许可和责任边界。

2. 本地项目管理工具怎么选?Jira 和另外四类工具有什么区别?

我需要在内网管理需求、缺陷和迭代,也希望尽量复用团队已有的开发流程。对比工具时我不想只看功能清单:哪些差异会真正影响日常协作,怎样做一次小规模试用,才能避免选到“功能很多但没人愿意用”的系统?

先按工作流而不是品牌知名度比较。以下是五类常见选择;具体部署条件、授权和功能边界应以各产品当前版本为准。

工具更适合的情况重点验证 Jira Data Center流程、权限和字段配置要求较复杂的团队授权与支持条件、升级成本、插件依赖 Redmine偏轻量、愿意自行维护和配置的团队插件维护、界面体验、复杂流程的实现方式 OpenProject需要项目计划与任务协作结合的团队现有流程适配度、权限模型和版本功能 GitLab希望把代码仓库、合并请求和问题跟踪放在同一平台的研发团队非研发角色的使用体验、跨项目计划能力 YouTrack关注敏捷看板、查询和问题跟踪效率的团队许可条件、与现有工具链的集成方式 试用时用同一组真实任务做对照:创建需求、拆分子任务、变更负责人、查询迭代进度、导出数据。

观察完成这些动作需要几步、是否必须依赖插件,以及普通成员能否独立完成,而不是只让管理员展示配置能力。如果团队主要痛点是需求和缺陷流转,优先比较流程灵活性与维护成本;如果痛点是代码协同,优先验证仓库、合并请求和问题之间的关联;如果项目经理依赖计划视图,则把计划更新与跨项目汇总列为试用任务。

3. 本地部署 Jira 需要什么服务器配置,怎样估算容量?

我不想照搬网上一个固定的服务器配置,因为团队人数、附件大小和并发访问差异很大。假设我们有约 80 名用户,日常会集中更新任务,我该从哪些指标估算资源,又怎样判断测试环境的结果能不能用于生产?

不要只按注册人数配机器,先估计高峰并发、每人每天的操作量、附件增长和查询复杂度。80 名用户只是容量估算的起点;如果很多人同时打开大看板、执行搜索或上传附件,压力会显著不同。

作为初始压测假设,可以先准备 4-8 个 vCPU、16-32 GB 内存和 SSD 存储,再根据目标版本的官方要求及实测结果调整。这是试验起点,不是生产保证;数据库、应用进程、搜索索引和附件存储也要分别观察,不能只看整台主机的 CPU 使用率。

压测至少覆盖登录、创建与更新任务、看板加载、复杂查询、附件上传和多人同时操作,并记录响应时间、错误率、CPU、内存、磁盘延迟及数据库连接数。用接近真实的数据量跑一轮高峰场景,再做一次重启和恢复演练;若响应时间随数据增长明显恶化,应先检查查询、索引和插件,而不是直接加机器。

4. 从旧系统迁移到本地 Jira,怎样降低数据丢失和流程中断风险?

我计划把团队已有的任务、评论、附件和自定义字段迁到新系统,但担心迁完以后负责人、状态和历史记录对不上。怎样安排试迁和正式切换,才能在发现问题时有退路,而不是只能让团队边用边补数据?

把迁移拆成盘点、映射、试迁、验收、正式切换和回退六步。先统计项目数、任务数、附件总量、用户账号、字段、工作流和集成;逐项标记“原样迁移、转换、舍弃”,不要默认两个系统的状态名称或权限含义完全一致。试迁时选一个有代表性的项目,至少包含不同状态、关闭任务、评论、附件、子任务和自定义字段。

验收不要只比较总记录数,还要抽查任务关联、时间与负责人、附件可打开性、权限可见范围,以及常用报表是否仍能回答业务问题。正式切换前安排只读或冻结窗口,保留旧系统备份和可访问入口,并明确回退触发条件,例如关键数据缺失、权限泄露或核心流程无法完成。切换后安排业务代表逐项签字验收;

同时记录迁移脚本版本、错误清单和补救方式,避免问题只能靠口头追溯。

读者评论

刘
刘思源

文中把“本地”拆成数据、网络和运维边界,这点很实用。采购前最好把许可证验证、邮件和身份认证也纳入离线测试,避免只测应用能否启动。

李
李卓

实施工时和预算增量都注明是情景估算,没有当成行业均值,这种表达比较严谨。实际项目还是要先用试点数据重新估工,尤其是迁移和集成部分。

吴
吴文博

迁移验收不只核对工单数量,还检查评论、附件和权限,确实容易被忽略。建议按不同角色抽样验证访问范围,再安排恢复演练后切换。

文章包含AI辅助创作:2026年本地jira搭建指南:5大工具对比与选型建议,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/242187
