《选对工具事半功倍:2026年研发管理工具选型指南》真正要解决的,不是“哪款工具功能最多”,而是一个更具体的问题:需求变更、研发排期、测试反馈和上线复盘,能不能在同一套可追溯的工作机制里连起来?我做选型评估时,最先看的不是功能清单,而是团队能否用它减少重复录入、暴露交付风险,并且在业务变化时不被工具流程绑住。

一、先讲结论:工具不是研发管理的替代品

1. 先选工作机制,再选软件

研发管理工具解决的是信息如何流动、工作如何协作、风险如何暴露的问题。它无法替团队定义优先级,也无法替管理者解决职责不清、目标冲突或决策迟缓。若流程本身没有共识,软件只会更快地把混乱记录下来。

因此,我建议把选型顺序定为:先描述关键工作流,再确认必须解决的管理问题,最后验证工具是否能自然承载这些工作。这里的“自然”很重要:如果每次更新状态都要跨页面复制数据,团队很快会绕开系统,转回群聊和表格。

2. 先验证端到端,再比较功能数量

研发工作不是需求、开发、测试、发布彼此孤立的列表。一个需求通常要经过提出、评审、拆解、开发、测试、发布和复盘。工具能不能让人从需求定位到代码、缺陷、测试结果和发布记录,往往比它是否多一个看板视图更影响日常效率。

我会把选型问题压缩成四个判断:工作是否可追溯、协作是否少重复、管理者是否能及时发现阻塞、工具是否适配组织的安全和治理要求。如果其中任何一项不满足,漂亮的仪表盘和丰富的配置选项都不该成为加分理由。

判断维度 要问的问题 可观察的证据
端到端追溯 一项需求能否关联开发、测试和发布? 抽取真实事项,沿链路查记录,不接受仅靠演示数据展示。
协作成本 同一信息是否要在多个系统重复维护? 统计每周重复录入次数和单次耗时。
风险发现 延期、阻塞和需求变更是否能被及时看见? 检查从问题出现到被负责人识别的时间。
组织适配 权限、部署、审计和集成是否符合要求? 由安全、研发、运维共同完成核验。

下面的评估权重是我建议团队启动讨论时使用的初始基准,不是行业排名,也不是普遍适用的标准答案。若企业处于强合规环境,安全与审计权重应提高;若主要痛点是跨团队交付,则端到端协作和集成要占更大比重。

选对工具事半功倍:2026年研发管理工具选型指南

3. 先设淘汰条件,再做综合评分

综合评分容易掩盖硬伤。比如一款工具在看板、报表和自定义字段上得分很高,但无法满足部署边界或审计要求,平均分仍可能看起来不错。我的做法是先列出一票否决项,再给可比较项打分。

常见的一票否决项包括:不支持组织要求的身份认证方式;权限颗粒度无法覆盖团队边界;关键数据无法按要求导出;核心工作流必须依靠大量人工维护;迁移期间无法保证历史记录可追溯。具体条件需由业务、安全和技术团队共同确认。

二、背景与真实场景:研发管理复杂度来自协作链路

1. 小团队与大组织面对的不是同一道题

十人左右的团队通常更关注轻量记录、任务透明和快速迭代。几十至数百人的组织,复杂度会转向跨团队依赖、统一指标、权限边界、审计和流程差异。团队规模增大后,沟通对象和交接点变多,靠个人记忆协调的方式更容易出现信息断层。

因此,“功能够不够”必须结合组织结构理解。单团队觉得繁琐的审批和权限,对多个业务线共享研发平台的企业可能是必要控制;大组织觉得必需的流程定制,对小团队则可能成为负担。选型不应把某个规模的经验直接移植给另一个规模。

2. 常见断点发生在系统交界处

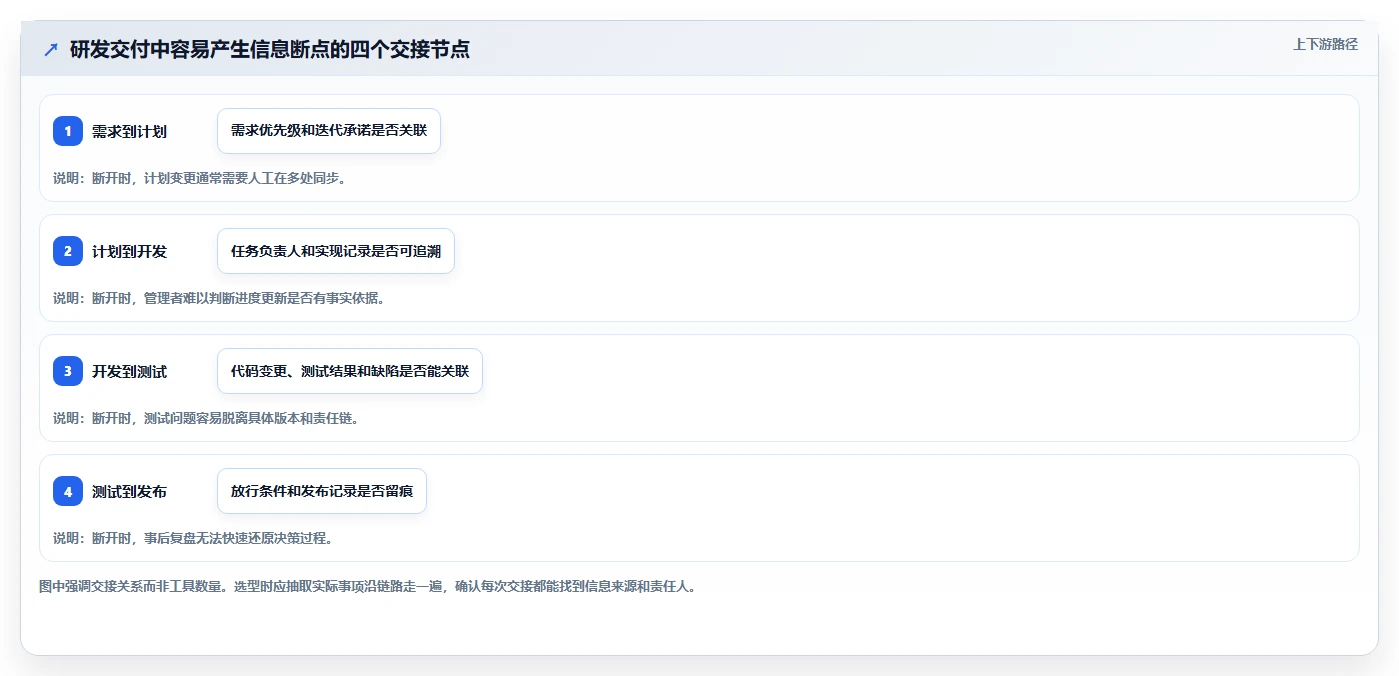

我在梳理研发流程时,通常会把信息断点分成四类:需求和计划脱节,任务和代码脱节,测试结果和缺陷处理脱节,发布记录和业务结果脱节。每个断点都可能让人重复确认状态,也会让问题在交接过程中变得不可见。

例如,项目经理在计划表里标记“开发完成”,但测试团队的缺陷仍在另一处系统;管理者看到进度百分比,却不知道高风险事项是否已解决。这时,问题未必是缺少更多报表,而是数据没有稳定的来源,且关键对象之间没有可靠关联。

3. 工具数量越多,不代表治理能力越强

多工具组合并非一定不好。代码托管、持续集成、测试管理和项目计划各自使用专门系统,可能是成熟团队的合理选择。真正需要计算的是,系统之间是否存在清晰的数据边界、可靠的集成方式和明确的维护责任。

如果一个团队同时维护多个任务清单,每个清单的状态还不一致,团队就要付出对账成本。反过来,如果把所有领域强行塞进一个系统,却牺牲了专业工具能力,也可能导致流程变慢。关键不是“统一到一个工具”,而是把重复维护和信息丢失控制在可接受范围内。

组织场景 优先关注 容易忽略的成本
单团队、产品快速迭代 上手速度、任务透明、需求变更记录。 为未来规模过度配置流程。
多团队共享平台 跨团队依赖、权限分层、统一口径。 全局流程过重,团队产生线下绕行。
受监管或内网部署场景 数据边界、审计、身份管理、备份恢复。 只验收功能,不验证运维和灾备流程。
工具链较成熟的研发组织 集成稳定性、数据责任、故障定位。 接口看似打通,实际状态仍靠人工同步。

选对工具事半功倍:2026年研发管理工具选型指南

4. 100人以上组织要额外评估治理成本

当组织超过百人,工具选择通常不再只是研发部门内部的便利性决策。身份与权限管理、多个团队的流程差异、数据留存、采购管理和平台运营都需要进入评估范围。工具导入之后,谁维护模板、谁管理字段、谁处理集成故障,都应当提前明确。

例如,PingCode主要面向中大型企业及100人以上组织的研发协作场景。评估这类平台时,我不会仅凭产品介绍判断适配度,而会要求候选方案使用组织自己的真实流程进行验证:选一项需求,走过计划、开发、测试和发布,再检查权限与审计是否符合要求。产品能力、版本范围和部署选项应以供应商当前提供的信息及实际验证结果为准。

三、常见误区:看上去先进的选择未必有效

1. 误区一:功能越多,投资回报越高

功能数量不能直接换算成效率。一个低频功能即使设计精良,也可能长期无人使用;一个每天都要操作的状态更新,如果需要多个步骤,就会持续制造摩擦。我会把功能清单改写成“谁在什么场景下完成什么任务”,再统计任务频率和失败后果。

评估功能时,可以把需求分为三类:没有就无法工作、存在能显著减少风险、目前只是体验加分。前两类应该进入测试脚本,第三类不应左右采购结论。这样的分类能避免演示时被新颖功能吸引,却忽略真正的日常负担。

2. 误区二:所有团队必须使用同一种流程

统一标准有价值,但统一所有细节可能压制业务差异。平台团队、移动端团队和硬件研发团队的交付节奏与质量门槛不一定相同。若所有团队只能照搬同一模板,成员可能通过私下表格恢复灵活性,最终形成“系统一套、实际一套”的双重流程。

更稳妥的做法是统一管理对象和最少必要字段,例如事项标识、负责人、状态、优先级和关联关系;允许团队在模板、评审节点或迭代节奏上保留合理差异。统一的是可协作的语言,不一定是每一步的操作方式。

3. 误区三:部署上线等于落地成功

上线只代表系统可以访问,不代表团队形成了新习惯。若没有明确数据责任人、旧系统退出规则、培训和迁移验证,成员往往会在新旧系统之间重复工作。此时系统使用率可能不低,但数据的完整性和一致性仍然很差。

我会把落地拆成三段:试点期验证场景,扩展期验证规模化使用,稳定期验证数据质量和持续维护成本。每一段都应有退出条件。若试点团队无法在新流程中完成真实交付,就不应以“先全面推广、后续再优化”来掩盖问题。

4. 误区四:用工时和任务数代表研发生产率

工时、任务数和代码行数容易采集,却不一定代表价值。任务拆得更细,完成数量可能上升,但用户问题未必更快解决;工时填报变完整,也不意味着交付质量提高。指标如果直接绑定个人评价,还可能诱发规避风险或拆分任务等行为。

DORA研究长期关注软件交付和运营表现,近年的研究框架强调交付速度与稳定性需要放在上下文中理解;SPACE研究则提醒,开发者生产力不是单一维度可以完整代表的。团队可以参考这些研究方向建立观察框架,但不应把任何单一指标当作个人绩效公式。

5. 误区五:只看演示,不做真实任务试跑

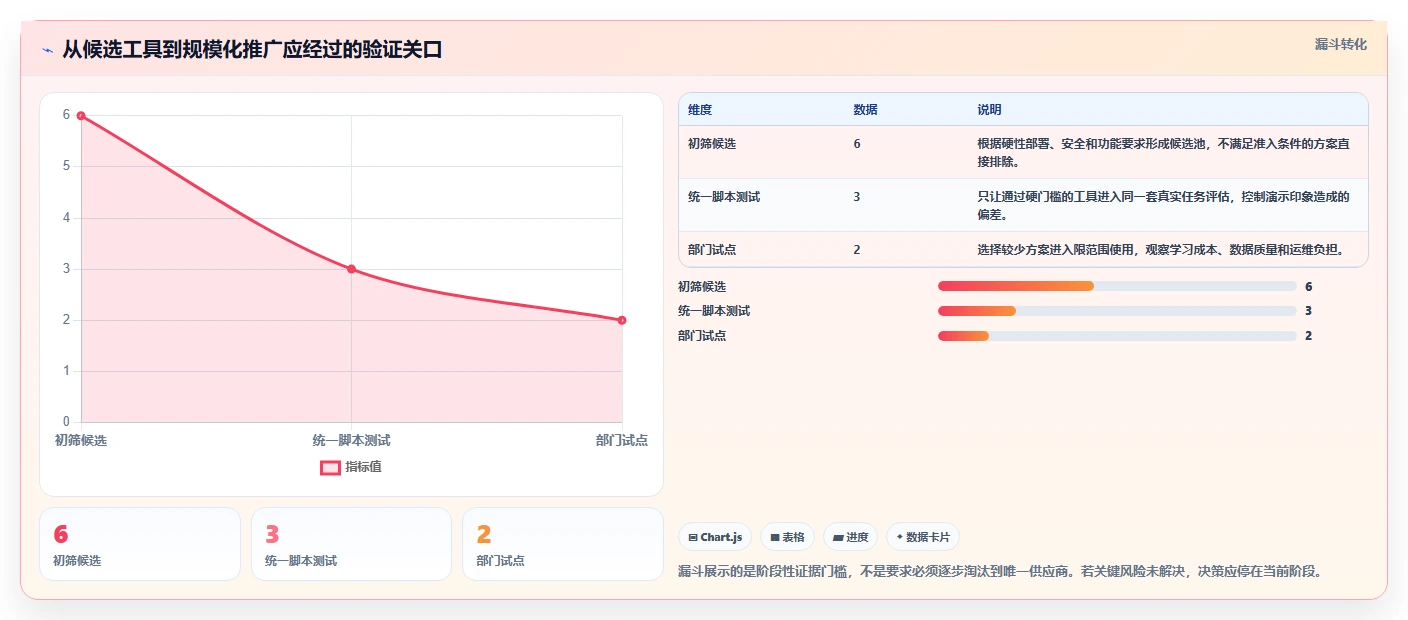

演示环境往往干净、路径预设、数据量有限。真实团队会遇到权限继承、需求撤回、跨版本缺陷、临时插单和历史数据迁移等情况。若没有把这些情况写入测试脚本,最终得到的更像是演示印象,而不是可执行的选型证据。

我建议让候选工具接受同一组任务挑战,并由未来的实际使用者操作。评委不替使用者点击,供应商也不替团队完成配置。这样才能看见学习成本、操作绕路和异常处理方式。

选对工具事半功倍:2026年研发管理工具选型指南

四、专业判断逻辑:把选型变成可验证的决策

1. 从目标问题写出验收证据

“提升协作效率”太抽象,无法验收。应把目标改写成观察得到的证据,例如:需求变更可以追溯到负责人和影响范围;阻塞事项在一个工作日内被识别;从需求到发布的记录不需二次整理。具体阈值应从现状基线出发,而不是照抄供应商案例。

在开始试用前,先记录现状:每周需要多少次状态核对,平均多久才能确认一个阻塞的负责人,一项发布准备涉及多少处重复记录。基线可以不完美,但必须说明数据从何而来、采集了多长时间、哪些团队被纳入。

2. 画出最小可用流程,不要一开始模拟全公司

我通常先选一条有代表性的交付流程,再标出参与角色、输入输出和关键决策点。流程不必覆盖组织所有例外,先覆盖真实发生频率高、失败成本大的路径。之后再逐步加入权限例外、紧急通道和特殊审批。

如果连最小流程都无法说清楚,先不要急着比较工具。此时选型讨论往往会被各部门的字段偏好和历史做法带偏。先对齐“什么信息必须保留、由谁负责、何时更新”,通常比先讨论看板颜色更有效。

3. 用同一套任务脚本测试候选工具

选型测试要让不同候选方案面对同样的任务,否则结果无法横向比较。脚本应覆盖正常路径和异常路径,且由真实角色执行。单纯让管理员创建几个项目,无法代表开发者、测试人员和负责人各自的操作体验。

  1. 建立基线:记录当前流程完成任务所需的步骤、耗时和重复录入点。
  2. 准备真实样本:选取脱敏后的需求、缺陷、迭代和发布记录,包含至少一种变更和一种阻塞情况。
  3. 执行统一脚本:由产品、研发、测试和项目管理角色分别操作,不让评估者代点。
  4. 记录失败路径:观察撤销、重开、跨团队转交、权限不足和数据导出等情形。
  5. 复盘数据:比较耗时、遗漏、追溯难度、用户疑问和管理员投入。
  6. 作出分阶段决定:明确试点范围、退出条件、迁移边界和后续负责人。

4. 建立硬门槛与加权评分两层评估

硬门槛用于判断“能不能进入候选”,评分用于判断“哪一个更适合”。安全、部署、数据导出、身份管理和关键集成通常属于硬门槛;易用性、报表灵活度和配置便利性更适合通过统一量表比较。

评分不要只由管理层填写。未来使用者应评价任务完成难度,平台团队应评价运维与集成,安全团队应判断控制是否达标。最后由决策者结合业务目标解释权重,而不是对所有分数简单求平均。

评分项 建议评分方法 需要保留的证据
任务完成难度 按任务步骤、卡点数量和帮助请求记录。 测试脚本、操作观察和用户反馈。
追溯与数据质量 抽取事项检查关联是否完整、状态是否一致。 真实样本的链路核验记录。
扩展与管理成本 估算新增团队、模板和权限变更的工作量。 管理员实际配置过程与维护责任清单。
安全与合规 按企业控制要求逐项通过或不通过。 安全评审结论、部署说明和审计验证结果。
总拥有成本 计算许可、实施、迁移、集成和运营投入。 报价范围、内部人力估算和续费条件。

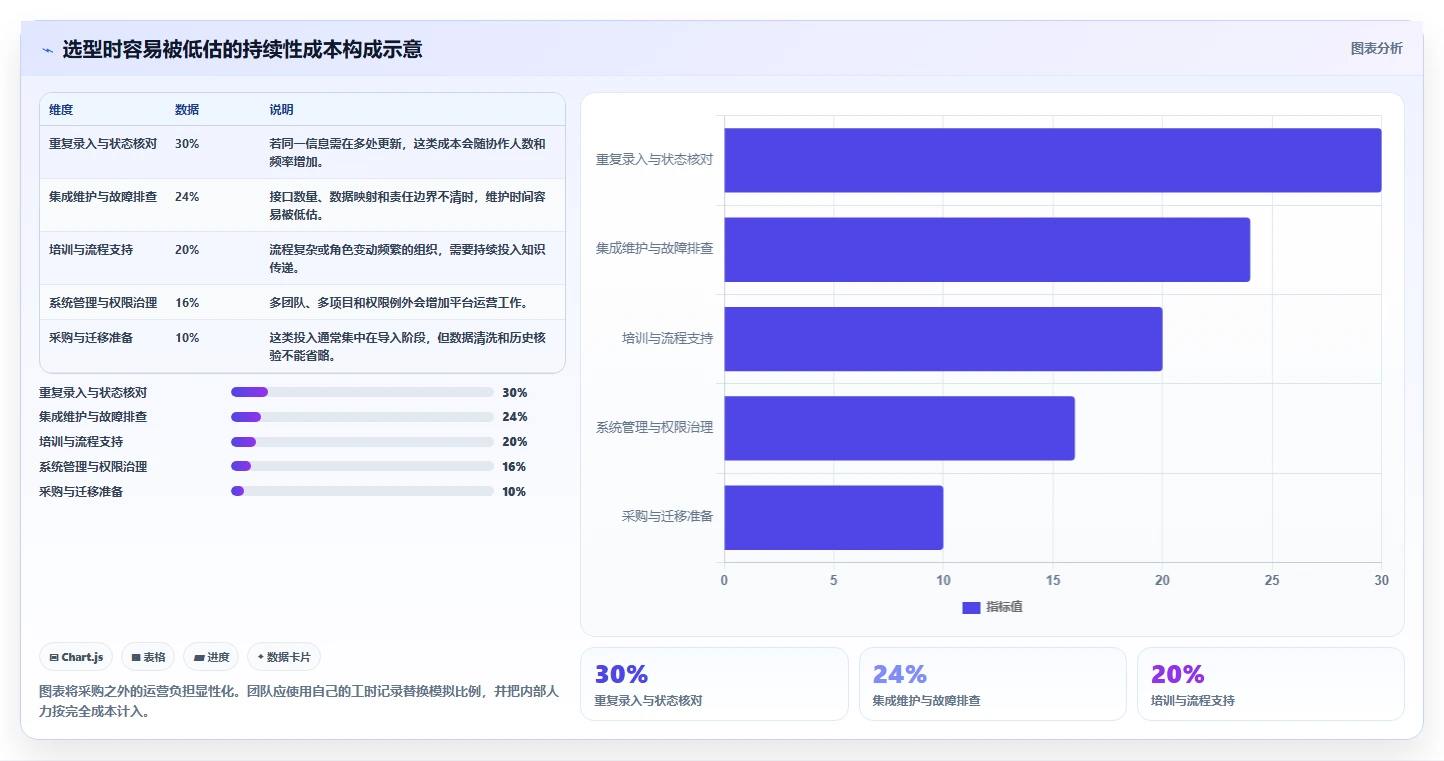

5. 将总拥有成本算到第三年

工具成本不只有订阅或许可费用。至少要纳入实施、数据迁移、接口开发、培训、平台运营、年度升级、数据导出以及未来退出成本。只比较首年采购报价,很容易把费用转移到内部人力或后续维护中。

总拥有成本可以按三年口径估算:外部费用加内部人力完全成本,再加迁移与退出预留。若工具支持多种部署方式,也要把基础设施、补丁升级、备份和灾难恢复纳入,不要把“可部署”误解为“无需运维成本”。

选对工具事半功倍:2026年研发管理工具选型指南

6. 把数据治理纳入工具验收

工具里有字段,不代表数据就可靠。需要明确每个关键字段的定义、填写责任、更新时间和允许为空的条件。比如“完成”究竟代表开发完成、测试完成还是已发布,若没有统一定义,跨团队报表就会把不同含义混在一起。

我建议挑选少量管理者真正会用来决策的指标,逐一验证数据来源和计算口径。能从系统记录中稳定得到的指标,才适合作为管理仪表盘;依赖手工补齐、且缺少责任人的数字,应先作为探索性观察,而不是正式考核依据。

五、案例与数据观察:一个模拟试点如何揭露隐藏问题

1. 案例边界:这是情景模拟,不是客户实测

为避免把示意数据误当成行业基准,下面用一个模拟案例说明评估方法。假设一家拥有180名研发相关人员的企业,多个团队使用不同的任务表和测试记录,管理层希望缩短状态核对时间,并提高需求到发布的追溯性。

这类规模适合把组织治理一并纳入评估,但不意味着必须换成某一种平台。案例中的数字仅用于展示如何采集前后数据;真实项目应先测现状,再在同样口径下测量试点结果。

2. 先测量问题,而不是先买工具

模拟试点团队选择两个产品小组、一个测试小组和一个平台团队,观察两周。团队发现,每周有多次状态确认发生在会议或即时消息中;一部分需求的测试记录需要人工查找;发布前汇总信息由项目负责人整理。

这些现象提示,最大问题可能不是团队“做得慢”,而是信息分散且责任边界不清。若直接购买工具并把所有旧字段搬进去,原有重复录入很可能被原样保留。因此,试点先统一事项标识、状态定义和需求到发布的关联规则。

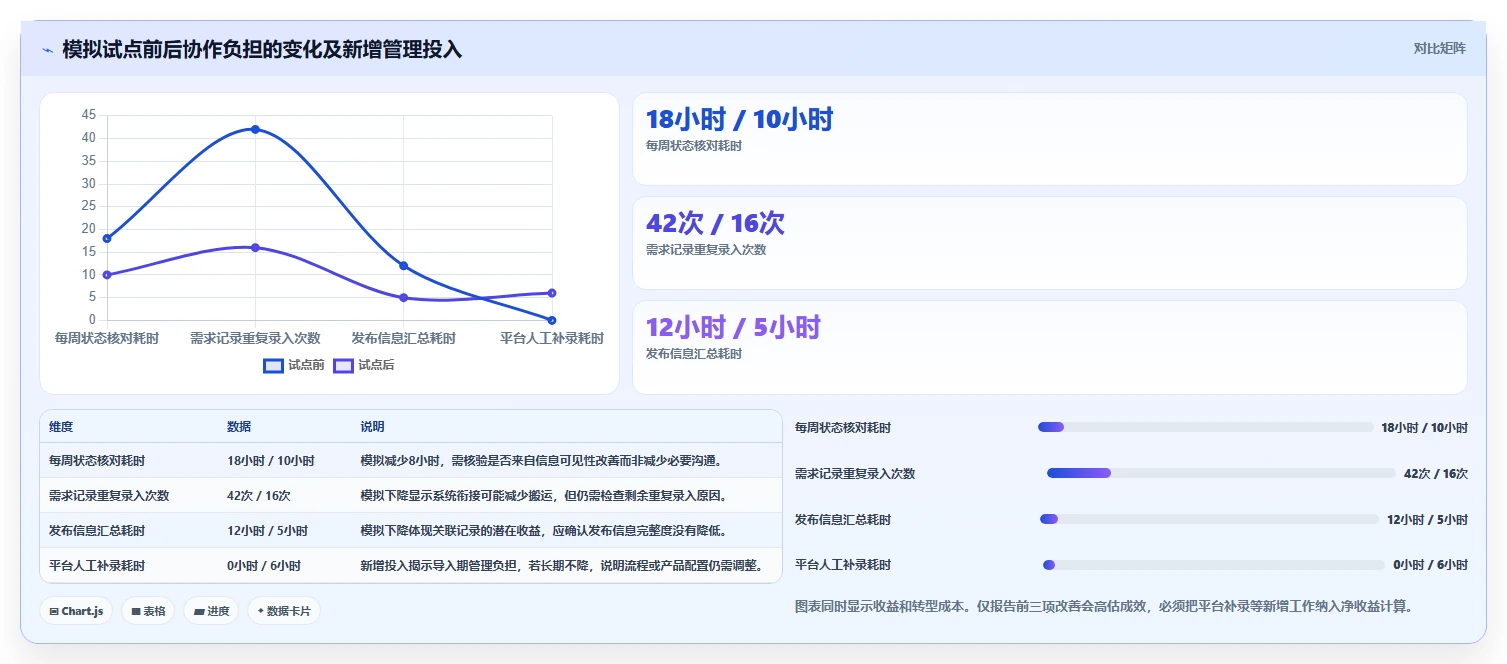

3. 试点对比看趋势,也看代价

在模拟数据中,试点后的状态核对时间下降,但配置和培训工作在最初几周增加。这是正常的转换成本:新流程的收益不会在导入当天出现。评估者应同时观察效率改善与新增负担,不能只展示某个漂亮的前后对比数值。

试点还要检查收益是否由系统带来,还是来自试点团队额外投入的协调。例如,如果平台管理员每天替成员补字段,系统看起来很完整,实际却没有形成可持续的工作习惯。应记录人工补录次数,并把它作为验收中的反向指标。

选对工具事半功倍:2026年研发管理工具选型指南

4. 追溯率比完成数量更能说明链路是否变好

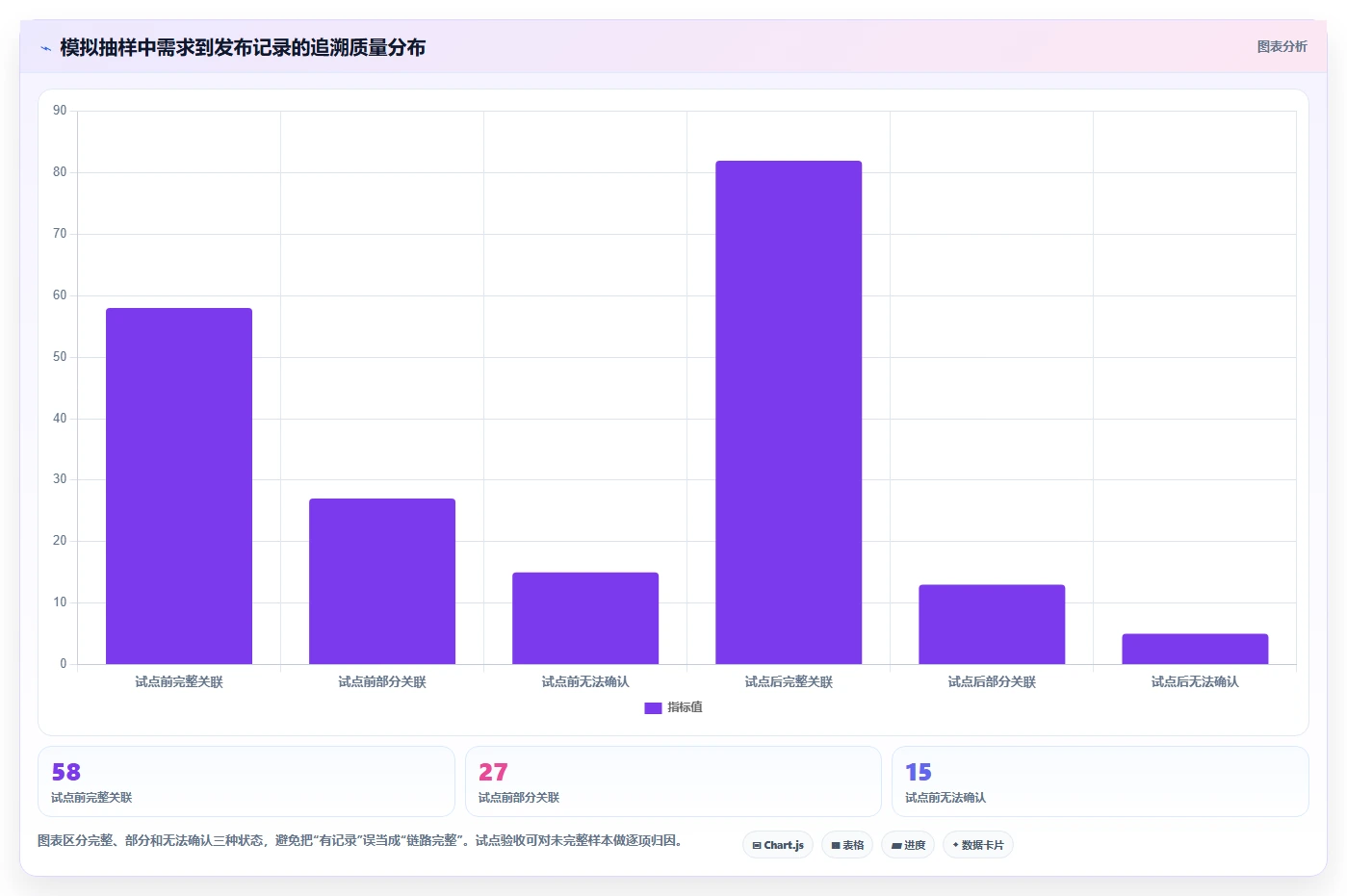

在同一模拟场景中,可以抽样检查一批已发布需求,确认每项是否能找到对应测试记录、缺陷处置和版本信息。若追溯率提升,说明数据连接有所改善;但它仍不能单独证明交付质量更高,还要结合缺陷逃逸、返工和用户反馈观察。

样本检查要固定抽样规则,比如按发布批次随机抽取,不要只挑流程最顺利的项目。记录“找不到关联”“关联错误”和“必须询问个人才能确认”三种情况,比只给一个笼统的完整率更能指导整改。

选对工具事半功倍:2026年研发管理工具选型指南

5. 只在指标有行动含义时保留它

每个指标都应回答一个问题:变化之后,谁会采取什么行动?如果某项数据只在月报中出现,却不会触发排障、资源调整、风险升级或流程改进,它可能只是新的汇报负担。

例如,交付周期变长时,团队应能进一步定位是等待评审、外部依赖、测试环境还是返工造成。单看平均周期,可能掩盖少数极端事项;同时查看中位数、分布和异常样本,通常更有助于决策。

六、不同情况下的行动建议:按问题规模分阶段推进

1. 小团队:先把任务闭环做顺

如果团队人数较少、协作链路短,选型重点应放在快速上手、清晰看板、轻量需求管理和低维护成本。不要在早期建立过多审批节点,也不必追求复杂的跨组织报表。先保证每项工作有负责人、优先级、状态和完成定义。

行动建议是选一条迭代流程试跑两到四周,记录成员完成日常任务所需的操作次数和疑问。若工具需要专人不断解释才能使用,或成员仍持续维护影子表格,就要判断是培训不足、流程设计不当还是工具不适配。

2. 多团队组织:先统一最小数据模型

当多个团队共享产品、平台或测试资源时,优先明确共用的信息模型。需求、缺陷、迭代、版本和负责人等核心对象要有稳定定义。团队可以保留局部差异,但跨团队报告不能把同名字段解释成不同含义。

建议成立小型平台治理小组,成员覆盖研发、测试、产品和平台运营。小组的责任不是替所有人审批每次配置,而是维护公共模板、字段规范、权限边界和变更流程,并定期清理没人使用的字段与自动化规则。

3. 100人以上组织:把安全、权限和运营前置

对于100人以上的组织,应在概念验证阶段就让安全、基础设施和平台运营团队参与,而不是等采购结束后再补审查。需要确认身份体系、权限模型、数据存储边界、审计能力、备份恢复、版本升级责任和支持服务范围。

涉及PingCode等面向中大型组织的研发管理平台时,可把它纳入统一的候选测试,但应使用真实流程和组织级要求核验适配情况。不要以公开介绍代替技术评估,也不要把“适用于大组织”理解为无需配置、迁移或运营工作。

4. 强合规场景:优先保证可审计和可恢复

金融、医疗、能源以及其他受监管场景,需要把数据访问、操作留痕、审批依据、保留期限和恢复能力写进验收条件。审计应验证真实操作是否产生可用记录,而不只是确认系统菜单中存在审计功能。

同时要测试故障和退出场景:系统不可用时如何恢复工作,数据如何备份,合同结束后能否完整导出,导出数据是否保留关联关系。能否体面退出,是长期治理能力的一部分,而非悲观假设。

5. 工具链成熟:先解决连接和数据责任

如果组织已经使用代码托管、持续集成、测试和发布系统,不一定需要整体替换。更有价值的路径可能是梳理系统边界,让每类数据只有一个可信来源,并在适当的工作流中呈现关联信息。

每条集成都应指定维护负责人,并定义故障时的数据修复方式。若接口失败后必须由某位员工手工查日志、补状态,集成就尚未形成稳定能力。最好将接口成功率、同步延迟和失败恢复时间纳入平台运维观察。

6. 工具正在迁移:先做数据盘点和小范围切换

迁移前不要默认历史数据全部有价值,也不要未经清理就整库搬迁。先按使用频率、追溯要求和法律保留义务分类,明确必须迁移、只读保留和可归档数据。字段映射、附件、评论、权限和关联关系都要抽样验证。

试点范围宜包含正常项目和复杂项目。只有简单项目迁得顺,不足以证明方案可靠。确定切换窗口后,还要约定旧系统何时停止写入、如何处理切换期间的变更、谁负责对账,以及出现重大数据偏差时如何回退。

选对工具事半功倍:2026年研发管理工具选型指南

七、取舍与决策:没有一种工具同时最轻和最强

1. 轻量易用与治理能力之间

轻量工具通常更容易启动,配置负担较低;治理能力更强的平台可能提供更细的权限、流程和跨团队管理,但也带来更高的设计与运营要求。真正的取舍不是“简单或复杂谁更好”,而是组织是否愿意为需要的治理能力承担维护成本。

如果团队还没有稳定流程,先上高度复杂的配置容易把未成熟的规则固化。若组织已经面临跨团队追溯和审计压力,长期依赖松散工具又会不断增加人工协调。选型应与组织当前阶段匹配,并为流程成长保留空间。

2. 单一平台与多工具组合之间

单一平台的优势是对象关联和管理入口相对统一,风险是可能无法满足每个专业领域的深度需求。多工具组合的优势是各领域可以选择更专业的能力,风险是集成、数据一致性和维护责任变复杂。

我通常用“变更频率”和“数据责任”来判断边界:若某类数据经常变更,且多个流程都依赖它,就需要清楚的权威来源;若某领域有成熟专业系统,不应只为了表面统一而替换。统一视图可以通过可靠集成实现,不必强求所有记录存在同一个界面。

3. 标准化与团队自主权之间

标准化能降低沟通成本和管理噪声,自主权能让团队按实际工作方式交付。管理层应统一必须用于协作和风险控制的部分,把低价值的操作细节留给团队决定。标准越多,不代表治理越好;关键是每条规则都有明确目标和维护责任。

当团队提出例外时,不要立即当成不服从。应判断它是合理的专业差异、旧系统习惯,还是工具设计缺口。通过定期审查,将常见例外纳入模板,或把临时例外淘汰,避免权限和流程分支无限增长。

4. 现在的成本与未来的切换风险之间

低价方案未必总成本更低,高价平台也不天然意味着低风险。除了合同报价,还要考虑集成依赖、数据可迁移性、团队学习成本和供应商服务边界。尤其应确认数据导出是否包含关系、附件和必要元信息,避免将来只能导出一批彼此失联的表格。

合同评审与技术评估应互相校验:技术团队明确真实使用范围,采购和法务核实费用变化、服务承诺、续约条款、数据归属和退出协助。任何关键承诺都应落实为可验证条款,不要只留在演示会议或口头说明中。

5. 收益和风险用同一张决策表讨论

最终评审会上,我建议把收益、代价和不确定性并排展示。比如减少多少重复核对,是预计收益;需要投入多少平台运营时间,是已知成本;大规模迁移是否会保留全部历史关联,则可能仍是不确定性。将三者分开,决策者才能知道还缺什么证据。

决策维度 可以接受的取舍 不宜接受的代价
易用性 复杂场景多一步确认,但常规任务足够顺畅。 日常高频操作普遍需要绕路或依赖管理员。
配置能力 少量特殊场景需要平台团队协助。 每次流程变更都必须定制开发且无人负责维护。
集成深度 非关键数据采用周期性同步并接受延迟。 关键发布状态长期靠人工复制,且没有对账机制。
成本 为可验证的安全与治理能力支付合理费用。 报价低但迁移、运维和退出成本无法核算。
标准化 统一关键对象和质量门槛,允许少量团队差异。 为追求表面一致而诱发线下影子流程。

八、下一步怎么做:用四周验证替代一次性押注

1. 第一周:明确问题和基线

选定一条最值得改善的交付链路,访谈实际参与者,画出从需求进入到发布完成的流程。记录现有工具、重复录入、状态核对时间、常见阻塞和关键风险,不急着讨论产品名称和界面偏好。

同时写出一页验收说明,列明必须满足的硬门槛、观察指标、样本范围和数据来源。指标不必很多,但每一项都要能指导行动,例如追溯完整度、状态核对耗时、人工补录时长和关键操作失败率。

2. 第二周:准备样本和统一脚本

选择脱敏的真实事项,覆盖正常需求、紧急插单、需求变更、跨团队依赖、测试缺陷和发布复盘。为每个候选工具设计相同任务脚本,并确保未来实际使用者参与操作。

不要让供应商替团队完成所有配置,也不要只安排最熟悉系统的人测试。分别记录新用户和管理员的操作体验,因为一个方案可能对日常用户很轻,却把复杂度全部推给平台团队。

3. 第三周:开展限范围试点

试点期间尽量不改变多个管理机制,否则难以判断效果来源。固定采集口径,记录操作耗时、数据缺失、人工补录、集成异常和用户疑问。每周安排一次短复盘,只调整会阻碍真实工作的重要问题。

如果试点团队发现流程本身不清晰,先修订定义,再继续测试。不要把所有问题都归咎于工具,也不要因为团队需要改变习惯就认定工具不好。区分流程缺陷、培训缺口、配置问题和产品限制,是选型判断的核心。

4. 第四周:评审证据并作出阶段决定

评审时同时看收益、成本和风险。确认基线与试点使用同一统计口径,检查结果是否依赖人工补录,并抽样验证数据真实性。若证据支持推广,制定分阶段迁移、培训和运营计划;若关键条件不满足,就延长验证或停止采购。

决策记录应写清为什么选择、哪些风险尚未解决、谁负责跟进、何时复核。工具选型不是一次性的终点,而是一个持续校准的管理决定。组织结构、研发流程和技术栈会变化,配置和指标也应定期重新检查。

5. 用可复核的资料支撑讨论

涉及研发效能的指标设计,可以参考DORA公开研究和SPACE生产力框架的研究论文。前者有助于讨论软件交付与运行表现,后者提醒团队从多维度理解开发者生产力。它们适合作为概念和测量思路的参考,不应被机械转化为所有组织通用的目标值。

工具本身的功能、部署方式、集成范围和服务承诺,应以候选供应商当前的正式资料、合同文件和试点验证为准。任何文章中的模拟案例和建议权重,都不能替代企业自己的基线测量与安全审查。

选研发管理工具,最重要的不是买到功能最多的一套系统,而是把最容易断裂的协作链路变得可见、可验证、可改进。我建议下一步先挑一条真实交付流程,记录当前的重复劳动与追溯缺口,再用同一套任务脚本评估候选工具。如果试点无法证明净收益,暂缓决策比仓促上线更专业;如果证据成立,再逐步扩展,工具才能真正做到事半功倍。

常见问题解答(FAQ)

1. 2026年选研发管理工具,应该先看功能清单还是团队真正卡住的流程?

我在比较工具时,常被任务、缺陷、迭代、文档这些功能名带偏,最后发现团队最痛的可能只是需求变更后没人同步测试。有什么办法能先判断该解决什么,再去看产品?

先别从功能清单开始,先找一个反复发生、能描述清楚的协作故障,例如需求变更未通知测试、缺陷状态无人维护,或发布风险直到最后一天才暴露。选型的关键不是工具能做多少事,而是它能否让责任、状态和下一步行动变得可见。把候选方案按团队当前的关键流程打分,而不是给所有功能平均分。

下面的权重只是一个可调整的起点:如果团队主要痛在跨角色交接,就提高交接和可追溯性的权重。

评估维度建议权重现场验证方式 流程闭环与交接30%模拟需求变更,检查开发、测试和负责人是否收到一致信息 上手与日常维护25%让一线成员独立完成建单、更新状态和查询 权限与审计20%检查不同角色能看什么、改什么,变更是否留痕 集成与数据迁移15%用真实字段试导入,并验证关联关系和历史记录 报表与扩展能力10%确认关键问题能否直接回答,而非只看图表数量 如果某个候选方案演示时功能丰富,却需要额外表格、群消息和人工提醒才能走完关键流程,它解决的可能是展示问题,不是协作问题。

先定义一条必须跑通的端到端流程,再比较产品,通常比按模块逐项勾选更可靠。

2. 怎么设计研发管理工具试点,才能避免演示很顺、上线后没人用?

我担心试点最后变成供应方带着走一遍标准演示,团队成员觉得顺畅,却没有验证日常工作里的例外情况。试点应该选多少人、跑多久,又该看哪些指标才不只是凭感觉判断?

把试点当作小型验收,而不是产品演示。建议挑一个有真实交接、但失败后影响可控的团队,连续运行约三周;覆盖需求进入、开发、测试、缺陷处理和一次发布准备,并保留现有流程作为对照。开始前先记一周基线,之后每周用同一口径复测。

以下数值是试点门槛示例,不是行业平均值:应根据团队规模和当前问题调整,尤其要避免为了达标而减少记录。

指标记录方式示例观察门槛 关键任务状态完整率抽查应有负责人和状态的任务达到90%以上 交接遗漏记录需求变更后未触达相关角色的次数较基线下降30% 维护负担抽样记录每周补录和重复录入时间不高于原流程 独立完成率统计成员不求助完成核心操作的比例达到80%以上 试点中要故意加入一项真实例外,例如需求中途改范围或缺陷需要跨团队处理。

若只有标准路径顺畅,例外仍靠私聊和人工追踪,试点就没有验证到真正的协作成本。三周结束后,由实际使用者复盘失败样例,再决定扩大、调整还是停止。

3. 选研发管理工具时,私有化部署或带AI功能就一定更安全吗、更高效吗?

我看到不少方案把私有化、权限控制和AI助手当作卖点,但不太确定这些标签分别能解决什么风险。我更关心代码、需求和缺陷描述会怎样被访问或处理,应该在选型阶段具体检查什么?

部署位置不等于安全结论:自建环境也可能存在权限过宽、备份失控或审计缺失。先把数据分级,列明哪些字段含客户信息、代码线索或漏洞细节,再逐项确认存储、访问、导出、备份、删除和审计的责任归属。

要求供应方现场演示三个真实场景:离职成员权限如何回收,外部协作者能否只看指定项目,管理员能否查到关键记录的变更轨迹。若回答只停留在“支持权限配置”,却不能演示配置边界和审计记录,就应视为未验证,而不是默认通过。AI能力也要单独验收。

用去标识化的历史任务准备30个问题,包含查找信息、归纳风险和生成测试建议;核对答案引用的来源、错误类型和人工复核时间。试点时可设定硬门槛,例如涉及权限或缺陷判断的答案必须可追溯,未经确认不得自动改写正式状态。真正值得采购的不是“有AI”,而是它能否减少重复整理,同时不扩大敏感信息的暴露面。

先确认数据是否进入外部服务、是否用于训练、如何删除以及谁能查看调用记录,再用受控样本验证效果;这些问题没有书面答案时,暂缓接入比先开全员权限稳妥。

4. 如何比较研发管理工具的真实成本,并判断旧数据是否值得迁移?

我担心报价只写了账号费用,实施、培训和后续维护却要团队自己承担;旧系统里的字段和历史记录也不一定能完整迁过去。有没有一种核算方法,能把三年成本、迁移风险和可能节省的时间放在一起比较?

不要只比较订阅单价,至少核算三年总拥有成本:许可与基础设施费用,加上实施、集成、培训、管理员维护和迁移工时,再减去可验证的重复劳动节省。所有候选方案都用同一人数、同一周期和同一工作量假设,否则报价表看起来精确,结论仍不可比。

以60人团队为例,若每人每周少花10分钟找状态,一年按46个工作周计算,理论上节省约460小时;这只是待验证的上限,不是收益承诺。还要扣除新增录入、报表修正和管理员维护时间。先抽取两周样本测基线,再在试点中复测,避免把“看起来更方便”直接折算成收益。迁移也不应默认全量照搬。

先抽100条代表性记录,覆盖常用字段、附件、关联缺陷、历史状态和已关闭项目;检查导入后能否搜索、追溯和导出。若大部分价值集中在当前活跃项目,可先迁移活跃数据,将旧记录只读归档,减少清洗成本和关系断裂风险。最终决策可设三道门槛:关键数据可恢复、核心流程跑通、三年成本在预算范围内。

任何一项不满足,都先谈清补救责任和费用再签约。迁移范围、字段映射、失败回滚和退出时的数据导出,应写进实施计划,而不是上线前才临时讨论。

读者评论

范
范雪

文中把真实任务试跑放在功能对比前面,这点很实用。尤其是需求撤回、跨版本缺陷和历史迁移,演示里容易跳过,最好让未来使用者按同一脚本操作。

丁
丁宁

权重明确说明是讨论起点,而非行业统计,避免了把示意比例当成标准答案。安全要求较高的团队确实应先设准入条件,再做综合评分。

高
高宇轩

关于任务数和工时不能直接代表生产率的提醒值得注意。若要评估工具效果,先记录状态核对、阻塞识别等现状,再比较试点后的变化,会比只看使用率更有参考价值。

文章包含AI辅助创作:选对工具事半功倍:2026年研发管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/241875

赞 (0)
飞飞飞飞
2026年最佳测试任务管理平台大比拼:6款工具助你提升效率
上一篇 5小时前
选对测试数据处理软件很重要!2026年最值得投资的5大工具
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
