研发管理新趋势:2026年7款备受瞩目的电子研发管理系统深度对比

《研发管理新趋势:2026年7款备受瞩目的电子研发管理系统深度对比》最值得先说的结论是:电子研发团队选系统,不能只看任务看板是否顺手,而要看需求、硬件设计、嵌入式软件、测试验证、缺陷和变更能否连成一条可追溯的链。下文比较 PingCode、Jira Software、Azure DevOps、GitLab、Siemens Polarion ALM、Jama Connect 与 PTC Windchill RV&S;

产品能力依据截至2026年7月可查的公开资料和典型业务流程分析,部署成本与指标示例均明确标为情景推演,不冒充真实客户统计。

一、先讲核心结论:电子研发系统不是一张任务看板

1. 先按研发链路选系统,而不是先按功能数量选

电子产品开发往往同时包含需求澄清、原理图与PCB设计、嵌入式固件、结构协同、样机验证、认证测试、量产导入和售后问题回流。系统如果只管软件迭代,硬件工程师仍可能靠共享表格追踪器件替代和评审结论;如果只管产品生命周期,软件团队又可能把代码、构建和缺陷放在另一套平台里。

我的判断是,所谓“电子研发管理系统”不是一个严格统一的产品分类。企业实际采购的通常是ALM、项目管理、代码与流水线平台、PLM,或它们的组合。选型第一步应该画出跨职能工作流,再判断哪些系统承担流程主干,哪些系统只负责专业执行。

  • 需求与合规追踪优先:重点看需求基线、双向追溯、评审记录、验证覆盖率和审计导出。
  • 软件交付优先:重点看代码仓库、持续集成、缺陷闭环、发布管理和开发者使用体验。
  • 硬件配置与变更优先:重点看物料、产品结构、版本配置、工程变更和制造协同,必要时纳入PLM。
  • 跨部门项目治理优先:重点看计划、资源、依赖、权限、报表,以及业务部门是否能持续参与。

这七款产品并不是同一赛道的七个同类替代品。把它们放进一张表比较,价值在于识别它们各自擅长承担哪段链路,而不是简单给出一个脱离场景的总冠军。

2. 七款产品的定位速览

系统 主要定位 更适合的团队 选型时重点验证
PingCode 面向研发团队的项目与研发协作管理平台 希望统一需求、计划、缺陷、测试和研发流程的中大型团队 跨项目流程配置、权限颗粒度、数据迁移、与代码及测试工具的集成深度
Jira Software 敏捷项目与问题跟踪工具 已有成熟敏捷实践,且依赖插件或集成扩展的团队 插件治理、配置维护成本、跨职能追溯和企业级报表
Azure DevOps 工作项、代码仓库、构建发布等研发服务组合 微软技术栈占比较高、希望集中管理软件交付链路的组织 硬件需求管理、外部协作者权限、服务版本与组织策略适配
GitLab 以代码仓库和DevOps流水线为核心的一体化平台 重视源代码、自动化测试、构建部署和安全扫描的团队 非代码需求流程、硬件生命周期管理和复杂合规追踪
Siemens Polarion ALM 强调需求、测试、变更与端到端追溯的ALM平台 流程严谨、验证要求高、需要审计证据的研发组织 实施建模工作量、用户体验、与设计和配置工具的接口
Jama Connect 需求管理、协作评审和可追溯性管理平台 需要管理复杂需求、验证关系和跨专业评审的团队 与代码、PLM、测试执行平台的连接方式及本地流程适配
PTC Windchill RV&S 面向系统与软件生命周期的需求、配置和变更管理产品 需要较强配置控制、复杂产品协同或已有相关产品生态的组织 产品版本与部署方案、实施服务、现有PLM和开发工具集成

表中定位是选型起点,不代表产品能力的完整边界。具体版本、许可证、部署形态和区域可用性会影响功能;采购前应以供应商当前产品说明、合同清单和概念验证结果为准。

研发管理新趋势:2026年7款备受瞩目的电子研发管理系统深度对比

3. 一句话结论:不存在脱离组织条件的“最好用”

如果核心问题是统一中大型研发组织的需求、计划、测试和项目协作,PingCode可以进入候选名单;如果团队已经围绕代码仓库和流水线构建自动化,GitLab或Azure DevOps通常更值得优先验证;如果需求追溯和审计证据是硬门槛,应重点比较Polarion ALM与Jama Connect;如果工程变更、产品配置和硬件生命周期占主导,则需要把Windchill RV&S放到已有PLM与配置管理架构中一起评估。

先定义“系统要对什么结果负责”,再谈买哪一款。若团队说不清由哪个系统维护需求基线、哪个系统记录验证结论、哪个系统批准工程变更,继续增加工具只会把责任边界变得更模糊。

二、背景和真实场景:电子研发的难点在接口,不在任务条目

1. 一条产品需求会跨越多个专业系统

以一款带无线连接的工业控制器为例,产品需求可能先进入需求管理,再拆分为硬件规格、固件功能、结构限制和可靠性测试。硬件工程师在EDA工具中维护原理图与PCB,嵌入式团队在代码平台提交固件,测试团队在测试系统记录验证结果,供应链则关注关键器件供货和替代料审批。

这些工作不是简单的前后串联。器件停产可能触发电路调整、固件兼容性验证、安规复测和生产资料更新;一个需求改动也可能改变测试范围、版本计划和产品认证材料。管理系统的价值不在于把所有专业文件都塞进一个页面,而在于让变更关联、责任人、版本和验证证据能够被找到。

我在审视这类流程时,会追问一个比“有没有需求模块”更具体的问题:从一条已批准需求出发,团队能否在几分钟内找到对应设计版本、代码提交、测试结果和未关闭风险?如果答案依赖某位资深工程师的个人记忆,系统还没有形成可靠的研发追溯链。

2. 硬件与软件节奏不同,流程不能强行同频

软件团队可能按两周迭代提交功能,硬件团队却按样机阶段、器件到料和实验室排期推进。把整个项目都套进同一个冲刺节奏,常见结果是软件看板很整齐,硬件任务不断延期,最终项目状态与真实物理进度脱节。

我更倾向于让系统同时容纳两种节奏:软件任务可以用迭代与持续集成跟踪,硬件工作则以设计评审、样机节点、验证阶段和变更审批管理。两边通过统一需求编号、产品版本和交付里程碑连接,而不是要求所有角色使用完全相同的流程字段。

尤其是样机验证阶段,工作项状态不应只有“未开始、进行中、完成”。更有用的状态可能包括待送样、测试中、失败待分析、整改中、回归验证和批准关闭。状态如果不能解释当前阻塞原因,就无法帮助项目经理判断风险。

3. 系统边界应覆盖主链路,而不是吞并所有专业工具

电子研发涉及EDA、仿真、实验室设备、代码管理、测试执行、文档协作和PLM等不同工具。要求一套项目管理系统取代所有专业软件,通常既不现实,也会带来重复建模。较稳妥的目标是明确每类数据的权威来源,并让关键关系能被查询或同步。

  • 需求管理系统:保存需求、基线、评审意见、变更历史及需求与验证项的关系。
  • EDA与机械设计工具:保存专业设计文件和相应版本,不宜把项目管理平台当成设计文件主库。
  • 代码与流水线平台:保存提交、构建、自动化测试和发布记录。
  • PLM或配置管理系统:保存产品结构、物料、配置、工程变更和制造相关基线。
  • 项目协作平台:协调工作项、责任、计划、风险和跨团队沟通,并链接其他系统证据。

一个实用原则是:每种关键对象只设一个权威主记录。系统之间可以展示副本或引用,但不能让团队长期维护两份都被认为“最新版”的需求、物料或测试结论。

三、七款系统深度对比:比较能力边界,不制造伪排名

1. PingCode:适合评估研发项目与协作流程的统一程度

PingCode主要面向中大型企业及100人以上组织,适合希望把需求、迭代、测试、缺陷和研发项目放进统一协作框架的团队。对于软硬件混合开发,关键不是它是否能替代EDA或PLM,而是它能否承接跨专业任务、项目状态与变更协作,再通过集成关联专业工具中的设计和验证证据。

评估时我会先用一个真实项目流程做配置演示:从需求提出、评审批准、任务拆分,到测试失败、问题修复、回归验证和版本关闭。重点观察系统能否保留每一步的负责人、时间、状态变化和关联对象,而非只看首页看板是否漂亮。

它可能适合项目数量较多、部门协作复杂、希望减少多套项目工具并行的组织。风险在于,任何流程平台都需要治理:字段、权限和模板如果由不同团队随意扩展,统一平台很快会变成多个互不兼容的工作区。

2. Jira Software:敏捷工作管理成熟,但扩展复杂度要算进总成本

Jira Software的优势通常体现在敏捷项目管理、问题跟踪和可配置工作流。对已经形成Scrum或看板习惯的团队,它容易成为日常协作入口;但当需求追溯、审批、测试证据、变更基线和制造协同都纳入范围时,团队需要谨慎评估原生能力、插件、集成服务和日常维护责任。

常见误判是把“插件市场有对应功能”理解为“端到端流程已经打通”。真正需要验证的是插件之间能否共享同一身份、权限、对象标识和审计记录;升级后是否兼容;核心流程出故障时由谁支持。插件数量越多,管理责任越不能被忽略。

如果选择这条路线,我建议先把核心流程限制在少数关键对象,避免为每个部门定制独立工作流。复杂定制看起来能贴近组织现状,但若每次流程变化都需要开发或顾问介入,系统使用成本会逐年累积。

3. Azure DevOps:软件交付链条优势明显,硬件追溯需补位

Azure DevOps提供工作项、代码仓库、构建和发布等研发服务,适合微软生态占比较高、希望在软件开发流程中减少工具切换的团队。它的价值通常来自代码到构建、测试和发布的关联,而不是取代所有产品需求、硬件配置和制造变更平台。

概念验证时应拿真实的固件交付链路测试:一个缺陷能否关联工作项、代码变更、构建结果、测试结果和待发布版本;角色权限是否能满足外部实验室或供应商的协作要求;项目数据是否便于按产品和版本汇总。

如果硬件团队需要严格管理设计基线、物料替代和工程变更,应明确这些对象由哪里维护。把软件平台的工作项当成产品配置管理,会造成记录看似集中、但关键配置关系依旧靠人工维护的假统一。

4. GitLab:开发自动化强,不等于全产品生命周期管理

GitLab适合把源代码协作、持续集成、测试自动化、安全检查和发布管理放在一条开发者工作流里。对于固件团队,代码提交与流水线结果相连可以减少“修复到底进入哪个版本”的查找成本,也便于把自动化质量门禁纳入交付过程。

它的边界同样需要讲清:复杂的系统需求分解、跨硬件与软件的基线管理、产品结构和物料变更,不应默认由代码平台承担。即便用问题条目记录这些事项,也要检查需求审批、验证关系、版本冻结和审计导出是否满足组织实际要求。

因此,GitLab更像是软件工程执行链路的重要平台。若团队已经有需求或PLM系统,重点验证双向链接、身份权限、版本同步和故障时的数据恢复;若准备让它承担整个研发治理,先用一条真实产品线做端到端演练。

5. Siemens Polarion ALM:适合把追溯与验证做成可审计流程

Polarion ALM的公开定位聚焦应用生命周期管理,适合需求、测试、变更和追溯要求较严的研发环境。对汽车、工业、医疗等高验证压力领域,团队需要的往往不是更多看板,而是能够解释需求如何批准、如何实现、如何验证,以及失败后如何处理。

这类平台的收益依赖流程设计质量。若组织没有统一需求层级、评审规则和基线定义,系统不会自动替企业形成成熟的质量体系。相反,团队可能先被复杂字段和流程要求压住,工程师为填记录而填记录。

选型时应安排真实用户参与原型流程评审,尤其要让需求工程师、测试负责人和开发代表共同验证。管理层看重的审计报表,不应以牺牲一线记录效率为代价。

6. Jama Connect:复杂需求协作的候选,关键在验证关系能否落地

Jama Connect适合关注复杂需求、跨专业评审和可追溯关系的团队。需求提出者、系统工程师、硬件工程师、软件负责人和测试人员可以围绕共同对象讨论,减少评审结论散落在邮件、会议纪要和个人文档中的情况。

但需求工具不是测试执行工具、代码平台或PLM的自动替代品。需要核实需求与设计、测试用例、缺陷和版本数据是原生维护、通过连接器同步,还是仅以外链形式引用;几种方式在数据完整性、权限和审计上并不等价。

若团队的核心痛点是需求遗漏和评审追责,它值得进入候选;若主要问题是排产、代码发布或器件版本控制,则应同时比较更贴近这些问题的系统,而不是因为“可追溯”三个字就让需求平台承担全部责任。

7. PTC Windchill RV&S:应放进配置管理与产品生态中考察

PTC Windchill RV&S面向系统与软件生命周期管理,常被放在需求、配置和变更控制的语境下评估。对于拥有复杂产品结构、版本分支和严格变更纪律的组织,不能只看单个工作项操作,而要把它与现有PLM、开发环境和产品配置流程放在一起验证。

它是否适合一个团队,和组织现有架构关系很大。已经部署相关产品体系的企业,可能更关注数据连通和管理一致性;从零开始的小团队,则应把实施投入、用户培训和内部管理员能力一并纳入预算,而不是只比较许可证价格。

验证时要选一个真实的工程变更案例,检查变更申请、影响分析、批准、实施、验证和版本发布是否形成闭环。若关键步骤仍依赖线下签字,系统记录只成为事后归档,实际控制力就会打折。

8. 用同一条业务链路进行横向比较

我不建议让供应商分别演示最擅长的功能,再凭演示效果打分。更公平的方法是发给所有候选同一份脱敏案例:一个需求发生变更,涉及硬件设计、固件修改、测试失败、问题修复、版本发布和审计查询。每家都必须按同一输入演示,才有可比性。

评估维度 必须验证的操作 常见失分信号
需求追溯 从需求查到设计、代码、验证与版本 只能靠标题搜索,关联关系需要手工拼接
变更控制 记录影响分析、批准人、执行人与验证结论 状态已关闭,但缺少变更原因或验证证据
跨工具集成 展示同步方向、字段映射、失败告警与恢复 只展示静态外链,没有同步和异常处理策略
一线操作效率 让工程师在真实任务中完成记录和更新 关键数据只能由管理员代录,工程师需要重复填表
审计与权限 按角色查询历史、基线和权限变更 导出报表无法还原历史状态或修改责任

四、拆解常见误区:看起来统一,可能只是把问题挪了位置

1. 误区一:功能模块越多,系统越适合电子研发

产品页面上有需求、测试、项目、文档和报表模块,不代表这些模块之间已经形成可追溯关系。选型演示常把功能菜单展示得很完整,却很少说明数据对象如何关联、哪个字段是权威、流程失败后如何恢复。

我会把“功能存在”与“流程能闭环”分开打分。闭环至少意味着对象有唯一标识、关系可查询、权限符合职责、历史能回看、异常有处理路径。少其中一项,模块数量再多也未必减少管理风险。

2. 误区二:把开发者活跃度当成组织交付能力

代码提交次数、合并请求数量或看板完成率能描述局部活动,却不能单独证明产品按期、按质量交付。一个项目可以有大量关闭任务,同时仍存在需求返工、硬件待料、关键测试未通过和发布阻塞。

团队应该关注从需求到验证的转化关系,例如批准需求中有多少完成设计、多少进入验证、多少一次通过,以及未关闭缺陷集中在哪些版本阶段。这些数据不一定要合成一个复杂指数,但必须能说明交付风险发生在哪里。

3. 误区三:定制越贴合当前流程,长期越省事

企业在系统上线时很容易把每个部门的历史字段、例外审批和个人习惯全部照搬。短期看起来“完全贴合”,长期却可能出现字段重叠、状态语义不一致、报表无法跨部门汇总,以及升级需要逐项回归测试。

我的建议是先区分流程中的必要控制与历史遗留习惯。法规、质量体系和业务风险要求的控制要保留;只是因为旧表格一直这么填的字段,可以通过试点验证是否真的影响决策。可配置不等于应该全部配置。

4. 误区四:买到集成连接器,就等于数据已经打通

两个系统能互相跳转,不等于数据同步可靠。需要问清同步方向、刷新频率、冲突处理、删除策略、失败重试、身份映射、附件处理、日志保存周期和接口限流。尤其是关键需求、缺陷和版本信息,丢失或延迟可能造成错误决策。

采购验证不妨故意制造一次失败:断开测试环境接口、修改源数据、重复提交记录,再观察系统如何告警和恢复。只看正常路径演示,无法判断集成在日常故障下是否可运营。

5. 误区五:迁移旧数据就是把历史表格全部导入

旧系统里可能存在重复任务、失效字段、过期版本、个人备注和无人维护的状态值。全部迁移会让新系统第一天就继承旧混乱,也会抬高数据清洗和权限治理成本。

迁移应分为当前有效对象、需保留的审计历史、可归档的历史资料和明确淘汰的数据。至少要对需求、缺陷、版本、测试结果、附件、责任人映射和关联关系分别制定规则,并用抽样核验确认迁移后的追溯链没有断裂。

五、专业判断逻辑:用可验证的标准决定候选名单

1. 先画系统边界,再设评估权重

我通常建议选型团队先画一张数据流图,标出产品需求、设计资料、代码、测试结果、物料配置、变更审批和发布版本分别存在哪里。随后标记哪些系统是权威主库、哪些只保存链接、哪些需要双向同步。此图通常比功能清单更早暴露重复录入和责任空白。

权重不应照搬行业模板,而应反映本企业失误的代价。若项目经常因需求漏测而返工,需求与验证追溯权重就应上调;若最大风险是版本配置错误,配置管理和变更控制应该优先;若交付瓶颈是构建与测试等待,DevOps能力才应获得更高权重。

评估维度 建议权重区间 适用条件
需求与验证追溯 20%,30% 产品复杂、测试覆盖和审计要求高
软件交付与自动化 15%,25% 固件迭代频繁,构建与回归是瓶颈
变更与配置控制 15%,25% 多硬件版本、物料替代和产品分支并存
跨团队协作与易用性 10%,20% 产品、研发、测试和供应链协作频繁
集成、权限与运维 10%,20% 工具链复杂,需本地化部署或严格权限隔离
总拥有成本 10%,20% 需评估多年订阅、实施、集成和内部维护投入

这些区间是工作坊起点,并非统一行业标准。评估小组应在正式演示前锁定权重与判定规则,避免试用之后为了偏爱某款产品再倒过来修改评分表。

2. 用真实任务脚本做概念验证

试用环境最好不超过两到三条关键业务链路,但每条都要包含真实角色和真实异常。例如:需求批准后发生修改、硬件设计版本变化、测试失败、缺陷修复进入新构建、回归通过后发布。这样既能验证正常流程,也能观察系统是否记录变更影响。

  1. 准备样本:选取脱敏需求、设计版本、缺陷、测试项和发布记录,确保对象之间有真实关联。
  2. 分配角色:由产品、硬件、固件、测试、项目管理和管理员分别执行操作,避免供应商代替用户演示。
  3. 记录耗时:记录每个角色完成关键操作的时间、重复录入次数和遇到的权限阻塞。
  4. 注入异常:制造接口失败、需求撤回、版本冲突和权限不足,观察系统如何提示和恢复。
  5. 复盘证据:由未参与演示的管理者尝试查询历史,确认数据是否足以支持决策与审计。

概念验证要记录“完成了什么”和“付出了什么”。供应商顾问在旁指导下成功,不等于团队可以独立运行;同一流程若需要大量管理员补录,功能虽能实现,运营模式却可能不经济。

3. 把总拥有成本拆成可核对的项目

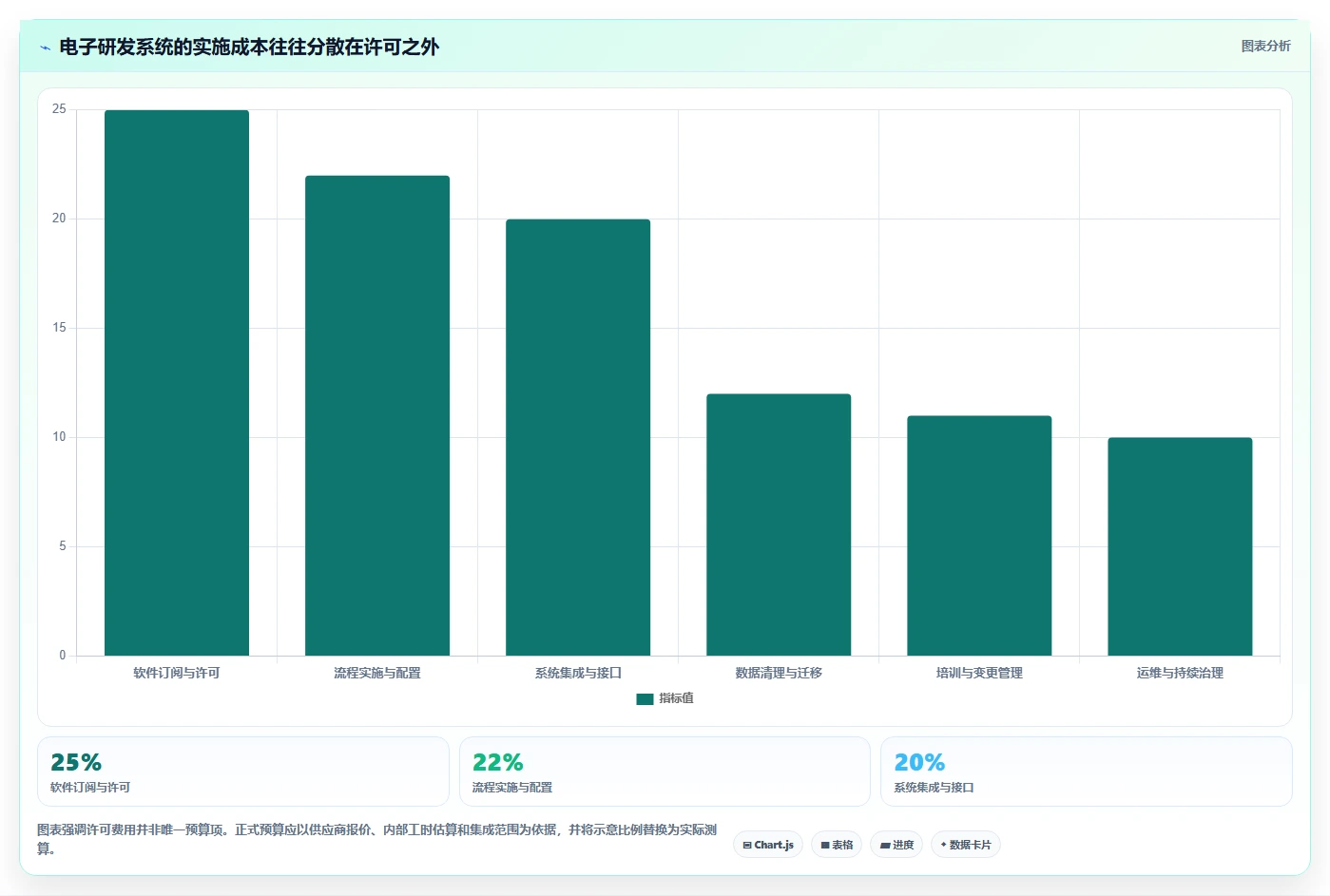

系统价格只是成本的一部分。比较方案时,应列出许可证或订阅、实施咨询、数据迁移、定制开发、接口维护、环境运维、培训、管理员人力、插件续费和升级回归测试。若采用本地部署,还要考虑备份、灾备、安全更新和容量规划。

对于跨专业工具链,集成成本可能是被低估最多的一项。每增加一个同步接口,就增加字段映射、权限管理、错误处理和版本兼容责任。签约前最好让供应商把关键接口的支持范围写清,包括是否为标准连接器、是否需额外服务、出现故障由谁响应。

研发管理新趋势:2026年7款备受瞩目的电子研发管理系统深度对比

4. 设定不可妥协的门槛,避免加权平均掩盖缺陷

有些能力不适合靠综合分数抵消。例如,审计历史无法还原、关键数据无法导出、权限不支持隔离,不能因为界面好看或看板体验优秀就被平均分“补回来”。我会先定义必须通过的门槛,再对通过者进行加权比较。

建议门槛至少包括:关键数据可迁移或导出;历史变更可查询;权限模型能满足职责分离;核心接口有故障告警和恢复方案;供应商支持范围明确;安全和部署要求符合企业政策。涉及法规或安全标准时,具体要求应由质量、法务和信息安全团队确认,不应用产品宣传替代合规审查。

六、具体案例与数据观察:用一条样例链路检验是否真的减少返工

1. 情景案例:小批量控制器项目的变更闭环

下面是用于说明评估方法的情景模拟,不代表任何特定企业的真实项目。假设一家制造企业有120名研发相关人员,团队包括产品、硬件、固件、测试和项目管理,正在开发一款控制器。项目中途发现无线模块供货风险,需要评估替代器件,并同步检查电路、固件兼容、射频测试与认证计划。

原有做法是:采购在邮件中提出风险,硬件负责人维护表格,固件团队通过会议纪要接收信息,测试计划由测试负责人单独更新。项目经理每周催问各方进度,管理层看到的风险状态通常比实际进展滞后一到数天。

在系统概念验证中,我会把这件事拆为一条工程变更链路:风险登记、影响范围确认、替代方案评审、任务与责任人分配、设计版本更新、固件构建、射频与功能测试、变更批准以及发布基线更新。系统可以链接专业文件,不必复制原始设计数据,但必须让相关对象可定位、状态可追踪。

2. 评估真正应记录的结果,不只记录“上线成功”

试点的结果应以基线前后对照,且明确测量口径。比如,“从提出变更到完成影响分析的平均小时数”必须说明起止时间如何取;“测试追溯完整率”应说明分母是全部批准需求、还是当前版本需求;“重复录入次数”要区分必要的专业记录和纯粹重复的状态填报。

以下数值是示意性情景推演,用于说明哪些指标值得观察,不是已发生的客户案例或行业平均值。企业应在试点开始时先记录真实基线,再与试点结束时的数据比较,并控制项目复杂度、人员配置和并行工作量等影响因素。

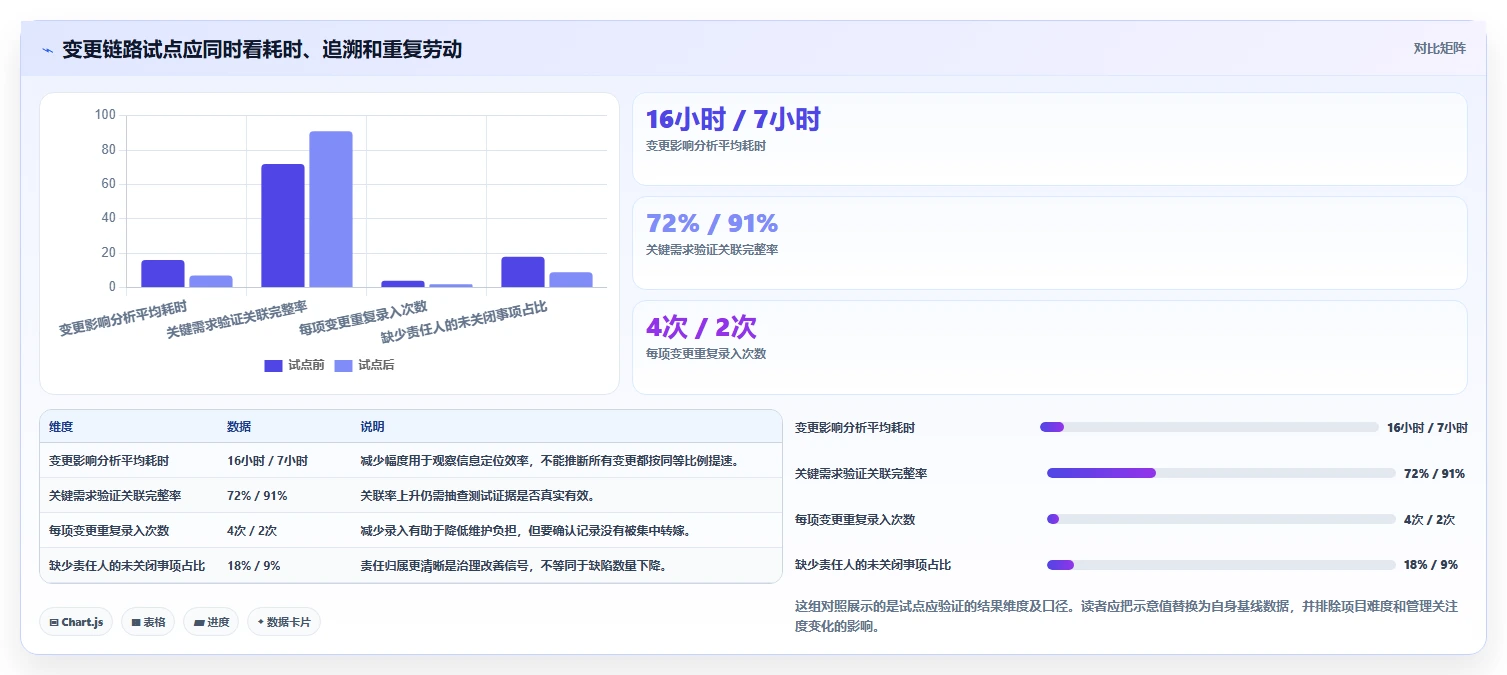

观察指标 试点前情景值 试点后情景值 解读方式
变更影响分析平均耗时 16小时 7小时 反映信息定位与跨角色确认是否更快,不代表工程决策本身变简单
关键需求验证关联完整率 72% 91% 观察需求与测试证据的链接是否增加,仍需抽样检查链接质量
每项变更重复录入次数 4次 2次 衡量跨工具重复维护是否减少,需确认是否只是把录入转移给管理员
缺少责任人的未关闭事项占比 18% 9% 反映任务责任和状态治理是否改善,不能单独用来判断产品质量

即使试点后的数字变好,也不能直接归因于软件。新项目可能恰好更简单,团队可能因试点受到额外关注,或管理者临时增加了检查频率。较稳妥的做法是记录样本范围、参与角色、项目阶段和例外事件,并把数据解释为“在这组条件下观察到的变化”。

研发管理新趋势:2026年7款备受瞩目的电子研发管理系统深度对比

3. 数据观察要沿着原因、过程和结果逐层验证

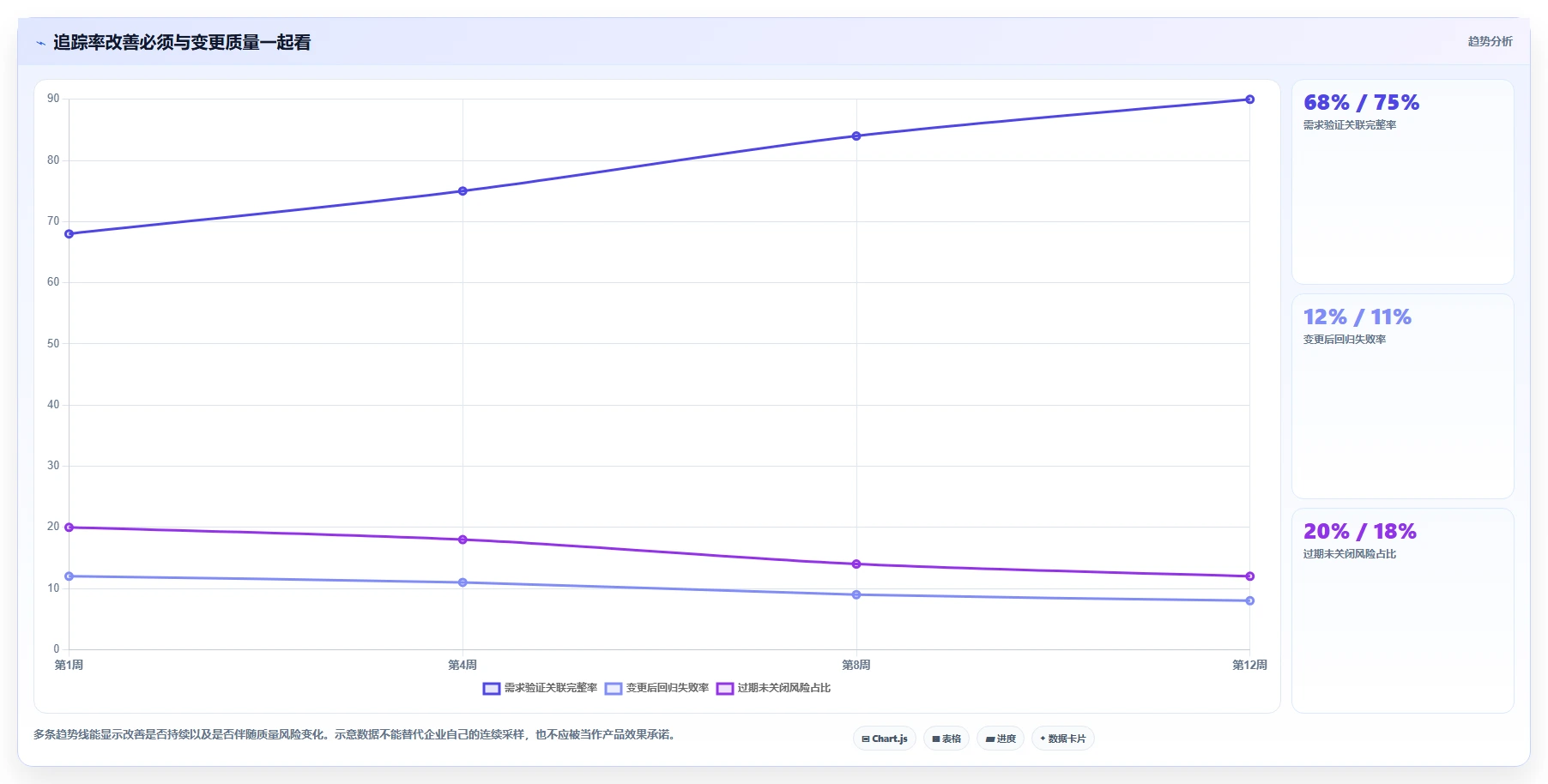

假设需求追溯率提高,下一步应检查提高来自哪一环:需求是否更早拆分、测试人员是否更早参与、工具是否自动建立链接,还是管理员集中补录。前三种改善流程质量的可能性较高,最后一种则可能只是报表更完整,实际协作方式并未改变。

同样,如果变更处理时间缩短,也需要观察是否增加了未经充分验证就批准的情况。速度指标必须与质量和风险指标并列,例如变更后回归失败次数、发布后问题率、未关闭风险数量。没有质量护栏的提速,可能只是把成本从研发前移到了量产或售后。

研发管理新趋势:2026年7款备受瞩目的电子研发管理系统深度对比

七、不同情况下的行动建议:让选型与团队成熟度匹配

1. 100人以上、跨部门协作频繁的组织

这类组织通常不是缺少任务工具,而是缺少统一的项目视图、稳定的需求与测试关系,以及跨部门一致的状态解释。可以把PingCode纳入候选,但概念验证应覆盖权限、流程模板、批量迁移、报表口径和与既有代码、测试、PLM平台的连接,而不能只让项目经理试用看板。

建议先选一条有代表性的产品线,不要第一期就覆盖全公司。选取同时包含硬件与固件的项目,明确哪些信息进入统一项目平台、哪些留在专业系统,再观察一轮正式评审和一次工程变更。若试点依赖少数管理员长期补数据,就应先修正流程设计再扩大推广。

2. 以嵌入式软件和持续交付为主要瓶颈的团队

如果痛点集中在代码审查、构建等待、自动化测试和版本发布,可以优先比较GitLab与Azure DevOps,并结合现有技术栈、身份体系、流水线和安全政策进行验证。需求管理平台仍然重要,但不必先推动大规模替换,先把需求编号与代码、构建、测试结果关联起来,通常更容易形成可见收益。

试点指标可包括构建排队时间、自动化测试覆盖的关键路径、失败构建恢复耗时和从合并到可发布版本的周期。指标应按服务或仓库分组,避免把成熟团队与刚建立流水线的团队放在一起做简单平均。

3. 需求追溯、审计和安全风险占主导的团队

可以优先评估Polarion ALM与Jama Connect,并按真实审计场景设计演示:抽取一个已发布版本,追溯其需求基线、评审记录、验证证据、未关闭问题和批准历史。若组织还需要复杂配置控制,也应把Windchill RV&S纳入架构层面的比较,而不是只比较需求编辑界面。

先让质量负责人和一线测试人员共同定义证据质量。系统能生成追溯矩阵,并不自动意味着矩阵内容可靠;链接需要能解释测试覆盖什么、测试在哪个版本执行、失败后如何关闭,以及批准由谁作出。

4. 团队规模较小、流程尚未稳定

小团队不一定需要先购买覆盖全生命周期的大型平台。与其提前配置数十种状态和审批,不如先把需求编号、负责人、优先级、版本、测试结果和变更记录规范化,再选择能够低成本支撑当前流程、且有清晰迁移出口的工具。

最重要的是避免把“以后可能需要”当作当下配置依据。每增加一个审批节点,就应说明它控制什么风险、由谁负责、多久需要完成;若讲不清用途,先不要把它写进系统工作流。

5. 现有工具很多、迁移风险较高的组织

不必把一次选型变成全面替换工程。先梳理工具之间重复维护的对象,找一个低风险接口或一类数据开展集成试点。例如先让需求编号与代码提交、测试执行结果建立稳定关联,再评估是否需要迁移需求主库。

在架构尚未清楚之前,最危险的做法是同时上线新项目平台、新需求平台和新测试平台。组织会在多个系统迁移、字段映射和培训之间分散注意力,最后难以判断是产品不合适、流程不成熟,还是实施资源不足。

八、不同情况下的取舍:速度、治理、集成和成本不能同时最大化

1. 追求快速上线,还是追求流程严谨

轻量配置通常能更快启动,让团队先使用起来;严格追溯和审批则有助于形成更强的治理与审计能力,但设计、培训和维护都需要投入。决策时应看失败代价:对于频繁试错、影响范围小的内部工具,可以先追求低摩擦;对于安全、认证或量产风险较高的产品,则不能为了上线快而省略必要控制。

折中方案是按风险分层:普通需求采用轻量评审,高风险需求或关键变更触发更严格的审批和验证。这样比所有事项使用同一套重流程更容易被工程师接受,也更容易把管理资源集中到真正重要的风险上。

2. 追求单平台统一,还是保留专业工具组合

单平台的优势是用户入口和报表相对统一,但可能无法深入满足EDA、代码、测试实验室或产品配置管理的专业需求;多工具组合能保留各领域的最佳工作方式,却会增加集成、权限和数据治理成本。

我更看重“统一身份、对象标识和追溯关系”,而不是“所有数据必须放在一个数据库”。只要权威来源清楚,关系可以查询,历史可审计,用户不必为了表面集中而重复搬运专业资料。

3. 买成熟平台,还是先做小范围流程改造

成熟平台能提供已有产品能力和实施经验,但若企业没有流程负责人,系统会被当成一次性IT项目。相反,先做小范围流程改造可以降低一次性风险,却可能因长期依赖表格和人工集成而形成新的技术债。

判断方式不是“先买还是先改”的二选一,而是先用两到四周梳理关键对象、状态定义和责任边界,再用概念验证检查平台能否支撑目标流程。业务流程和平台能力应共同迭代,不应先把所有流程写死,也不应等系统买完才讨论流程。

4. 追求低许可证费用,还是控制长期运维投入

报价低不一定总成本低。如果平台需要大量定制、接口由内部团队维护、升级频繁造成回归工作,几年后投入可能超过最初节省的许可证费用。反过来,功能过度复杂、使用者少的高价系统,也可能形成闲置成本。

建议用三年视角估算总拥有成本,同时分别列出可确定费用和不确定费用。可确定费用包括订阅、实施和培训;不确定费用包括需求变化、集成维护、数据治理和管理员流失后的知识转移。对不确定项设置预算区间,比假装能精确预测更诚实。

九、结语:把系统选择当作研发证据链设计

1. 我的核心判断

2026年电子研发管理的关键变化,不是团队又多了一种看板,而是研发组织开始认真处理跨硬件、软件、测试和产品配置的证据链。系统的价值,最终体现在一个需求改变时,团队能否知道谁受影响、改了什么、验证了什么,以及当前发布版本是否仍然可信。

七款系统各有侧重:PingCode适合评估统一研发项目协作;Jira Software适合敏捷工作管理成熟的团队;Azure DevOps与GitLab更贴近软件交付链;Polarion ALM与Jama Connect更值得在需求追溯场景中比较;Windchill RV&S则应结合配置与产品生态考察。这个区分比简单排名更能帮助企业缩小候选范围。

2. 下一步怎么做

先选出当前最昂贵的一个研发问题,而不是一次性解决所有管理问题。然后绘制相关数据流,确认权威系统和交接节点,选取一条真实需求或工程变更作为演示脚本,并在试点前记录耗时、重复录入、追溯完整度和风险积压等基线。

最后让实际使用者独立完成流程,并用真实异常测试系统的边界。只有当工程师愿意用、管理者能够查、质量团队能审、管理员维护得起,这套系统才算真正适合组织。选型不是寻找功能最多的产品,而是找到能够以可接受的总成本,让关键研发关系长期保持可信的工作方式。

常见问题解答(FAQ)

1. 2026年对比电子研发管理系统,哪些指标比功能数量更重要?

我在整理研发管理工具选型清单时,发现很多产品都写着支持需求、任务、缺陷和测试,但演示时看不出它们在硬件研发里的差异。我该重点验证哪些流程,才能避免买回去后才发现软硬件协同、版本追溯或变更评审接不上?

别先数功能模块,先验证一个真实闭环:需求变更能否关联设计任务、物料或样机版本、测试用例、缺陷和发布记录。电子研发常见的麻烦不是“没有任务看板”,而是工程变更发生后,团队无法快速确认哪些文档、样机和测试结论受到影响。

建议重点检查四项:需求与测试的追溯关系、硬件版本和软件版本的关联方式、评审及审批记录是否可审计、与现有代码仓库和文档系统的集成成本。若系统只能靠自定义文本字段记录版本,却不能按版本查询关联对象,演示看起来灵活,后续统计和追责通常会很吃力。

2. 对比7款电子研发管理系统时,怎样判断哪一款真正适合自己的团队?

我看到不少对比文章按功能、价格和用户评分排出名次,但不同团队的研发流程差别很大。我该怎么把这些排名变成适合自己公司的判断,而不是选了看起来最全面、实际却最难落地的系统?

先按团队的主要工作形态分组,而不是直接照抄总排名:以硬件设计和变更控制为核心的团队,要看版本、评审和配置管理;软硬件并行团队,要看跨团队依赖和联合验证;以定制交付为主的团队,则应关注项目模板、客户需求变更和交付文档。

可以用同一组权重评估候选产品:关键流程匹配度占40%,易用与推广成本占25%,集成和数据迁移占20%,权限、审计及部署要求占15%。权重不是行业标准,而是用于迫使评估者说明取舍;如果某项是硬性合规要求,应设为淘汰条件,不要让其他高分把它平均掉。

3. 电子研发管理系统的试用阶段,应该用什么任务来做验证?

我以前试用软件时主要看界面和常规任务管理,正式上线后才发现复杂变更流程和跨部门协作问题很多。若只能安排两周左右的试点,我该准备什么样的真实案例,才能尽早暴露系统短板?

用一个已完成的小型研发项目做回放,比现场新建一堆演示任务更有效。挑一项曾经发生过的需求变更,检查系统能否呈现变更前后版本、受影响的设计资料、负责人、评审意见、验证结果,以及最终发布依据。

再安排一次跨角色演练:产品或项目负责人提出变更,硬件、嵌入式软件、测试分别更新工作项,测试人员提交失败结果并关联缺陷,负责人最后确认是否具备发布条件。记录每一步的完成时间、人工补录次数和遗漏信息;例如同一条关键追溯关系需要反复手工复制,就应计入实际维护成本,而不只看功能是否“支持”。

4. 电子研发团队选系统时,如何控制实施风险和后续使用成本?

我担心系统采购只是开始,真正耗时间的是旧数据迁移、流程配置和员工培训。有没有办法在签约或全面上线之前,判断实施工作量是否可控,并避免团队为了适应工具而增加大量重复录入?

先划清首期范围:选一个项目类型、一条核心流程和必要的集成,不要一开始就把所有历史项目、审批层级和报表全部搬进去。旧数据优先迁移仍在执行的需求、缺陷、版本和关键评审记录;过期数据可先归档,避免为迁移低价值信息拖延试点。

试点期间统计三类成本:管理员配置和维护时间、研发人员每项工作新增的录入时间、因字段或流程不匹配产生的线下表格数量。若系统减少了状态追问,却让工程师重复填写同一信息,整体效率未必提高。上线门槛应包括核心追溯可用、关键角色愿意持续使用,以及导出和数据交接方案已经验证。

读者评论

徐
徐梦琪

把需求、设计版本、代码提交和测试结果串起来这个判断很实用。选型演示时可以直接抽一条已批准需求,现场看能否快速查到完整关联,比单看功能清单更有参考价值。

陆
陆依诺

对插件和集成成本的提醒很到位。工具能连通不代表审计记录、权限和升级兼容都没问题,采购前最好把维护责任和后续费用也列进评估表。

江
江梦琪

硬件按样机节点推进、软件按迭代交付,确实不适合强行用同一套节奏管理。文章把系统边界讲得比较清楚,概念验证时再加入一次器件变更场景会更有说服力。

文章包含AI辅助创作:研发管理新趋势:2026年7款备受瞩目的电子研发管理系统深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/241511
