企业管理者必看:如何选择最适合的电脑计划任务软件?2026年选型指南
企业挑选电脑计划任务软件,最容易忽略的不是“能不能按时启动程序”,而是任务失败后谁能发现、能否安全重跑、换人后能不能维护。对只有几台电脑、每天跑一次报表的团队,操作系统自带的计划任务通常已经够用;对跨部门、跨服务器、依赖多个系统的批处理,继续靠个人电脑和脚本拼接,省下的软件费用很可能变成更高的排查、补数和审计成本。我做这类选型评估时,会先问任务失败的业务后果,再讨论软件功能。
一、先给结论:软件要匹配任务风险,不要先追求功能最多
1. 把计划任务分成三个管理等级
“电脑计划任务软件”不是一个边界清晰的品类。有人指 Windows 中设置定时运行程序的功能,有人指 Linux 上的定时器,也有人实际需要的是能管理服务器作业、依赖关系、失败重试、权限和审计的作业调度平台。选型前如果不把这几类需求分开,就容易拿轻量工具去承担企业级责任,或者为简单需求采购过重的平台。
| 任务等级 | 典型场景 | 优先考虑的方案 | 主要风险 |
|---|---|---|---|
| 个人或单机任务 | 每天定时备份本地文件、启动一个程序、清理临时目录 | 操作系统内置调度功能或轻量脚本 | 电脑关机、用户退出、密码变更后任务不运行 |
| 团队级重复任务 | 部门报表、文件同步、多个终端上的固定脚本 | 集中配置、统一日志和告警的轻量调度工具 | 任务散落在个人设备,负责人离职后无人接管 |
| 业务关键作业 | 数据抽取、账务对账、库存同步、跨系统批处理 | 支持依赖编排、权限治理、审计、重试和运行监控的调度平台 | 重复执行造成重复数据,失败未发现导致下游业务使用旧数据 |
我的核心判断是:任务影响越大,选型重点越应从“能否定时启动”转向“能否证明任务按预期完成”。只看定时表达式、界面是否好用,会低估失败后的恢复成本。
2. 用任务风险决定是否需要集中调度
团队可以先用三个问题筛查:任务是否跨机器或跨系统?失败是否影响客户、资金、交付或合规?运行结果是否必须留痕并能被他人接手?如果三项都是否,内置工具大概率足够;如果有一项为是,就应至少验证集中日志、告警、权限和接管能力;如果多项为是,应把调度平台当作业务运行基础设施来评估。
下表不是行业统计,而是我用于早期讨论的建议基准。它将维护复杂度与影响面对应起来,帮助管理者决定是否进入平台级选型,而不是直接拿来给产品打分。
| 判断维度 | 低复杂度特征 | 需要升级管理方式的信号 |
|---|---|---|
| 机器数量 | 1至3台,固定责任人 | 多台服务器或终端,任务配置需要统一下发 |
| 依赖关系 | 任务彼此独立 | 上游完成后才能启动下游,顺序或条件经常变化 |
| 失败影响 | 延迟一天也不影响业务 | 影响结算、生产、客户通知或监管报送 |
| 追溯要求 | 本机日志即可解决问题 | 需要回答谁改了配置、哪次运行失败、数据是否补齐 |

3. 先确定“电脑”指终端还是服务器
如果任务跑在员工电脑上,重点通常是终端在线率、用户会话、设备策略和软件部署;如果任务跑在服务器上,重点会转向依赖编排、服务账号、网络访问、并发控制和高可用。两者都叫“电脑计划任务”,故障机制却不同。尤其要确认电脑是否允许关机、是否会休眠,以及任务是否需要登录桌面后才能运行。
选型时可以把目标写成一句话:谁在什么环境中,以什么身份,在什么条件下,启动什么任务;成功如何定义,失败如何通知和恢复。这句话写不清,产品演示再完整也无法证明方案适配。
二、理解真实场景:计划任务的难点在运行链路,而不在时钟
1. 定时启动只是任务生命周期的第一步

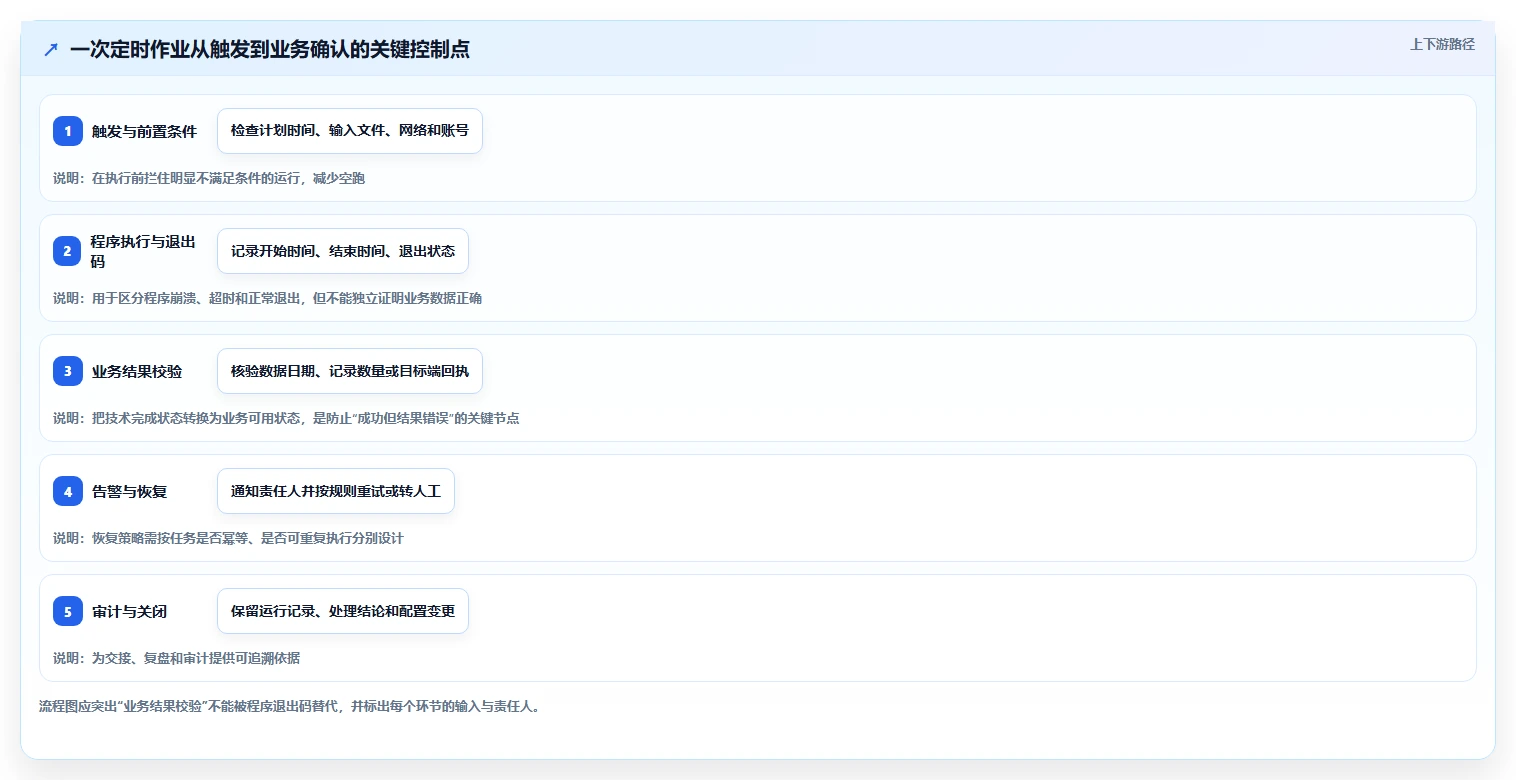

一个看似简单的“每天凌晨跑一次”任务,实际至少包含触发、准备、执行、验证、记录和通知六个环节。触发器按时启动,不代表脚本拿到了正确的凭证,不代表网络共享目录可用,更不代表生成的文件完整。企业管理者应把“启动成功”和“业务成功”分开定义。
- 触发:按时间、事件或上游任务状态启动。
- 准备:确认环境、凭证、网络连接和输入文件可用。
- 执行:运行脚本、程序或批处理,并记录退出码和运行时间。
- 校验:检查输出文件是否存在、记录数是否合理、下游系统是否接收。
- 恢复:依据失败原因决定重试、补跑、回滚或人工处理。
- 留痕:保留任务配置变更、运行记录和处理结果。
许多企业的隐性故障,恰恰发生在“程序正常退出,但业务结果不对”。例如导入程序遇到空文件仍返回成功,或者数据同步任务只更新了一部分记录。若调度工具只显示一个绿色的“完成”,业务人员会误以为数据可信。
2. 三类常见任务,故障机制并不相同
(1)本机自动化
例如本地文件备份、固定时间启动应用或清理缓存。这类任务最常见的问题是设备未开机、进入睡眠、用户权限不足,以及任务依赖交互式桌面。小团队可以从操作系统内置工具开始,但必须把设备在线条件写进运行说明。
(2)服务器批处理
例如日志归档、数据抽取、数据库维护和周期性报表。单机调度能够运行脚本,但当服务器数量增加后,任务配置、账号权限、日志查询和补跑过程会分散在多处。此时集中管理的价值通常不在“多一个启动器”,而在把运行状态和责任人统一起来。
(3)跨系统工作流
例如先从业务库抽取数据,再清洗、汇总、生成文件,最后传给外部系统。它需要表达先后关系、依赖条件、部分失败处理和数据校验。把多个独立定时器错开几分钟,并不能真正替代工作流编排,因为上游任务延迟时,下游仍可能在错误的时间启动。
一个常见风险链条是:上游任务延迟,定时下游仍按固定时刻运行;下游读取旧数据,却没有校验数据日期;报表按时发送,直到用户发现数值异常才开始追查。可见,任务调度的失败成本不仅是“少跑一次”,也可能是“错误结果按时交付”。

3. 用一个日报流程看出“按时”与“可靠”的差别
假设某运营团队每天早晨八点前需要一份渠道日报。传统做法可能是七点运行脚本,七点半发送邮件。真正可靠的流程则会先检查源数据截止日期,再执行汇总,校验渠道数量和金额区间,确认文件上传成功后才发送通知。如果抽取任务延迟,系统应等待上游完成或明确告警,而不是照常发送前一天的数据。
这个案例中的关键不是软件能否设置“每天七点”,而是团队是否定义了日报可交付条件。我建议至少包括数据日期、记录量上下限、目标文件名、接收端确认和超时责任人。没有这些条件,任何自动化都可能只是更快地重复错误。
三、常见误区:看起来省事的选择,可能把成本转移给运维
1. 误区一:能按时启动,就等于自动化完成
定时启动只解决了“什么时候开始”。企业真正需要确认的是结果是否正确、失败是否被发现、重跑是否安全。比如脚本运行三分钟后因网络闪断退出,计划任务界面显示失败,但没有告警;或者任务重试后重复写入,导致日报金额翻倍。只测“是否按时启动”,验收范围过窄。
我通常会要求每个重要任务至少有一个业务层校验条件。文件任务可以核对文件大小、日期和行数;数据库任务可以核对影响行数和批次号;外部接口任务可以核对目标端回执。校验逻辑并非都要由调度软件提供,但选型方案必须明确在哪里实现、由谁维护。
2. 误区二:桌面界面多,企业管理能力就强
界面易用确实重要,但企业环境还要看能否集中配置、分角色授权、统一更新、审计变更、批量查看运行状态。一个工具本机操作非常方便,如果十几个人各自管理任务,负责人、凭证和日志散落在不同设备上,整体风险反而会上升。
反过来,界面复杂也不代表能力更成熟。采购前应让一线维护人员完成真实任务配置,而不是只看供应商演示。重点观察他们能否在不依赖厂商顾问的情况下查看失败日志、定位凭证问题、暂停任务和安全补跑。
3. 误区三:免费或开源,所以总拥有成本更低
软件许可费用只是总成本的一部分。部署、权限梳理、脚本改造、监控接入、升级、备份、培训和故障处理都要投入人力。免费工具可能很适合熟悉命令行、任务数量少的技术团队;但若每次异常都需要资深工程师登录多台机器排查,所谓“零许可成本”就没有反映完整经营成本。
反过来,收费平台也不一定划算。若任务简单、变更很少、失败后可手工恢复,购买复杂平台可能带来额外维护面和供应商依赖。比较方案时,应把三年内的运维工作量、迁移难度和故障后果一起纳入,而不是只对比报价单。
4. 误区四:失败重试越多,可靠性越高
重试只有在任务可安全重复执行时才是保护措施。如果脚本每运行一次就追加一批记录,失败后自动重试可能造成重复数据。对不可幂等操作,应采用批次标识、去重机制、事务控制或人工确认;对可幂等操作,才适合按退避间隔自动重试。
还要区分瞬时故障和永久故障。短暂网络超时可能适合重试;凭证失效、文件格式错误或数据校验不通过,重复执行通常不会解决问题。好的调度策略不是“遇到失败就多跑几次”,而是按错误类型配置不同处理路径。
5. 误区五:把脚本写好,调度工具就不重要
脚本质量很关键,但脚本无法独自解决任务所有权、变更审批、统一告警和运行审计。脚本越多,越需要知道代码版本、运行账号、参数来源、环境变量和维护人。否则即使脚本本身可靠,也可能因账号被禁用或目录改名而突然失效。
在试点中,我会要求每个任务留下一张“运行卡片”:业务目的、负责人、输入输出、执行身份、依赖任务、成功标准、失败动作、最近验证日期。它比一份只列出定时表达式的清单更能帮助团队交接。

四、专业选型逻辑:先写需求,再做评分和验证
1. 建立任务清单,先把现状盘清楚
我不建议从产品功能列表开始选型。先把现有任务整理出来,至少记录任务名称、业务负责人、技术维护人、运行主机、频率、持续时间、依赖、输入输出、失败后果和当前恢复方式。盘点时通常会发现,有些所谓“计划任务”已经没人知道为什么存在,有些脚本只在某位员工的电脑上运行。
- 任务身份:名称、所属业务、重要级别、负责人和备份联系人。
- 运行条件:操作系统、网络区域、运行账号、软件依赖和资源需求。
- 调度关系:触发频率、时区、节假日规则、前置任务和并发限制。
- 结果定义:成功判定、输出位置、数据校验和目标系统确认。
- 恢复方式:重试次数、补跑范围、是否幂等、人工审批和回滚步骤。
盘点不必一开始追求完整。先从影响最大的十至二十个任务入手,用两周时间验证负责人和失败处理信息,再扩展到一般任务。这个做法能避免企业为了“全面梳理”投入数月,却仍然没有识别真正的高风险链路。
2. 按五个维度评估候选方案

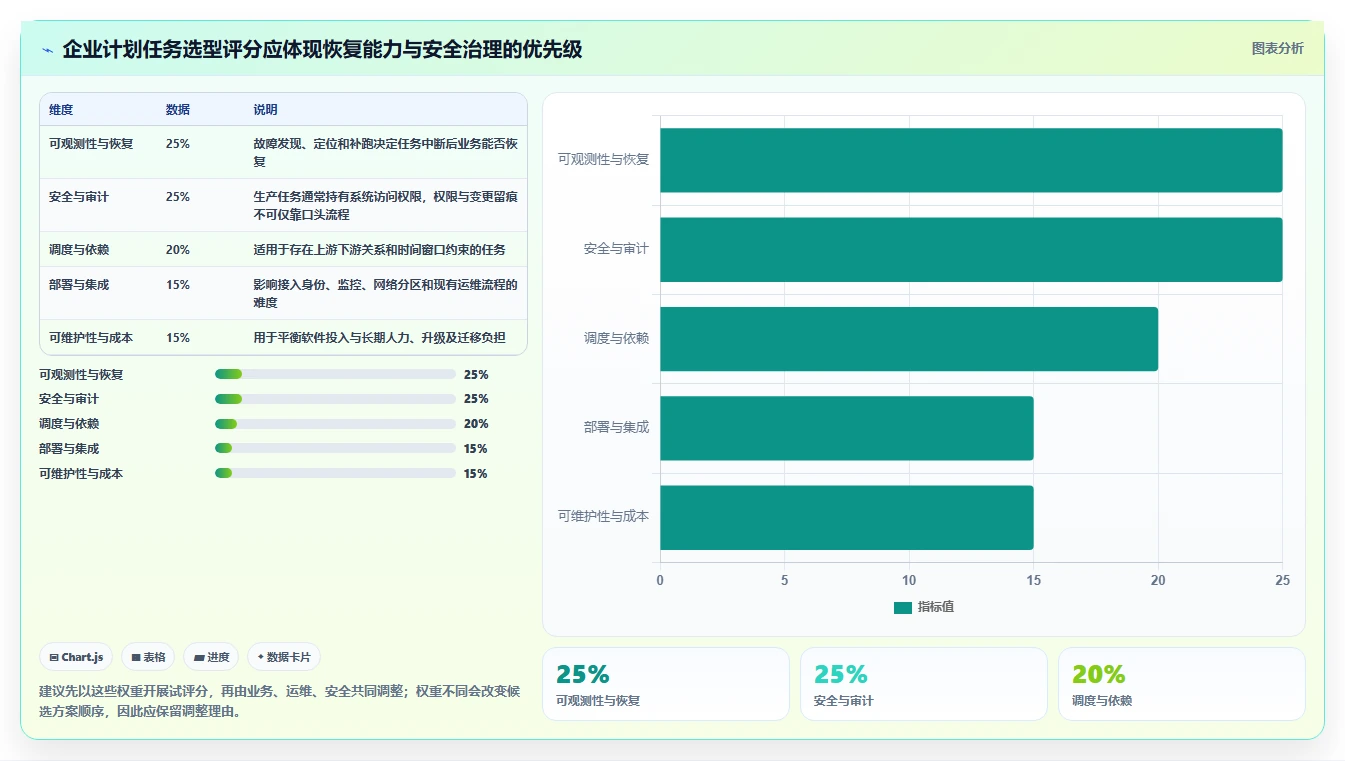

| 评估维度 | 需要验证的问题 | 权重建议 |
|---|---|---|
| 调度与依赖 | 支持哪些触发条件、依赖关系、时区和并发控制? | 20% |
| 可观测性与恢复 | 日志是否集中?能否识别超时、失败、异常成功和重复执行? | 25% |
| 安全与审计 | 是否支持最小权限、凭证管理、操作留痕和权限分离? | 25% |
| 部署与集成 | 能否适配现有操作系统、身份体系、监控和变更流程? | 15% |
| 可维护性与成本 | 团队能否自主维护?升级、培训、迁移和支持成本如何? | 15% |
这些权重是评估起点,不是行业标准。如果企业处理敏感数据,安全权重可以提高;如果作业依赖复杂,调度与恢复权重应增加。需要避免“总分高就采购”:任一安全底线不合格,都不应被界面体验或低价格抵消。
建议使用五分制,并在每项评分后附上证据。例如“支持权限控制”不能只凭销售材料打分,必须现场演示普通用户是否无法修改生产任务、管理员是否能看到变更记录。评分的价值在于迫使团队解释判断,而不在于制造一个看似精确的总分。

3. 重点核对安全边界,而不是只问有没有权限功能
计划任务通常以非交互方式运行,因此常使用服务账号、令牌或密钥。选型时要确认凭证如何存储、谁能读取、如何轮换、任务日志是否可能打印敏感参数,以及离职或岗位变更后如何撤销权限。最好遵循最小权限原则:任务只获得完成工作所需的资源访问权,而不是直接使用个人管理员账号。
还要查看不同环境是否隔离。开发环境任务不应误连生产库,测试账号不应拥有生产写权限。对于高风险任务,可以要求配置变更经过复核,生产执行由独立角色授权,并将任务定义纳入版本管理。工具无法替代治理流程,但能够决定流程是否有证据、是否容易执行。
4. 把运行可靠性拆成可测量的验收指标
“稳定”“好用”“及时告警”都太模糊。试点前应约定指标定义和统计窗口,例如任务准时启动率、业务成功率、失败发现时间、人工恢复耗时、误报率和补跑后数据一致性。准时启动率不等于成功率,成功率也不等于业务正确率,不能把它们混成一个“任务成功”数字。
如果团队目前没有基线,可以先采集两至四周现状数据,再设目标。对每日运行任务,通常可以记录任务级别的完成时间、超时次数和人工介入次数;对高影响任务,还应保留每次补跑的原因和结果。指标定义要包含分母,例如“准时启动率”是按计划触发次数统计,而不是只统计有日志的运行。
五、案例推演:一百台终端和几台服务器,管理成本可能来自不同地方
1. 设定一个常见但不冒充实测的企业场景
下面是一个便于估算的情景模拟,不是某家客户的实际案例:一家有120名员工的企业,约有100台办公终端、8台业务服务器,现有36个周期性任务。任务包括终端文件归档、服务器数据抽取、每日经营报表和夜间文件传输。团队由两名运维人员和一名数据工程师维护。
表面上,这家公司只需要“统一设置运行时间”。但盘点后发现,9个任务依赖上游文件,6个任务使用个人账号,4个任务没有明确业务负责人,另有3个任务失败时需要人工核对是否已部分写入数据。这些情况说明,风险主要不在任务数量,而在依赖、凭证、结果校验和责任不清。
2. 先比较人工维护成本,不急着比较许可证
为了避免假装掌握真实行业均值,我用假设工时搭建一个成本模型。假设分散维护时,每月有12小时用于查看不同设备的任务状态、6小时排查异常、4小时处理账号或脚本交接;集中管理后,监控与异常处理分别下降,但平台本身需要部署和维护时间。实际数据应由企业自己的工单记录替换。
| 工作项 | 分散维护情景 | 集中治理情景 | 说明 |
|---|---|---|---|
| 状态巡检与日志查找 | 每月12小时 | 每月5小时 | 模拟集中视图减少跨设备查找时间,不代表所有任务都可自动诊断 |
| 异常定位与人工恢复 | 每月6小时 | 每月4小时 | 假设告警和运行记录更集中,但仍保留人工判断时间 |
| 部署、升级与平台维护 | 每月1小时 | 每月6小时 | 集中方案增加平台维护责任,不能把这部分成本忽略 |
| 账号与任务交接 | 每月4小时 | 每月2小时 | 假设任务责任和账号信息有统一登记,交接成本下降 |
| 合计维护工时 | 每月23小时 | 每月17小时 | 模拟净减少6小时;是否值得投入还要结合失败影响和许可费用判断 |
这个模型没有证明集中平台一定省钱。若任务不关键、数量少,新增的五小时平台维护可能抵消大部分收益;若一次失败会导致财务数据延迟、客户文件漏发或多人加班,避免事故的价值可能远超工时差额。成本判断必须把正常运维成本与故障损失分开估算。

3. 设计试点时,选一条有代表性的链路
这个场景不适合只挑最简单的文件清理任务做演示,因为它无法验证依赖、权限和补跑。也不适合第一天就迁移全部生产任务。比较有效的试点是选一条中等风险链路:数据抽取、格式校验、报表生成和结果通知,覆盖至少两个系统,但保留原流程作为短期回退手段。
- 选取一条有明确业务负责人和验收标准的任务链。
- 记录当前运行耗时、失败次数、人工介入时间和数据校验方式。
- 在测试环境验证凭证、网络、超时、日志和依赖关系。
- 主动制造文件缺失、凭证失效、任务超时和上游延迟等故障。
- 演练重试、补跑、暂停、回退及责任人通知。
- 试运行一个完整业务周期,比较新旧流程结果后再决定扩大范围。
试点中最有价值的不是证明任务能成功跑一次,而是证明它在预设故障下会以可预期方式失败。若供应商或内部方案无法演示失败处理,只展示成功路径,不足以作为生产选型依据。
4. 计算总拥有成本时纳入迁移和退出
三年成本至少包括软件费用、部署实施、计算与存储资源、身份和监控集成、培训、升级、运维人员时间、现有脚本改造及迁移退出成本。还应估计绑定风险:任务定义能否导出为通用格式?日志是否可批量下载?更换工具时,凭证、调度关系和历史运行记录如何迁移?
对商业平台,可以把服务支持响应时间、版本兼容策略和故障升级路径写进合同或服务约定。对自建方案,则要明确谁负责升级、安全修复、备份恢复和平台故障处理。采购价低但没人负责维护,不是低成本方案。
六、方案取舍:内置工具、脚本调度与集中平台各有边界
1. 操作系统内置调度:小范围任务的务实起点
Windows 环境可评估系统自带的任务计划功能;Linux 环境常见选择包括 cron 和 systemd 定时器;macOS 则有 launchd 等机制。具体能力和配置细节应以相应操作系统版本的官方文档为准。它们适合单机、低风险、依赖简单且由明确人员维护的任务。
优势是部署门槛低、与本机环境接近、无需额外采购;短板是跨机器治理、统一审计、依赖编排和集中告警能力有限。企业可以先用它们处理边缘任务,但应避免让生产级关键流程散落在无人盘点的机器上。
2. 自建脚本与轻量调度:灵活,但需要团队承担平台责任
有稳定工程团队、熟悉命令行与版本管理的组织,可以将脚本纳入代码仓库,并用轻量调度方式统一发布。灵活性高,特别适合运行环境受控、逻辑定制多的任务。代价是团队要自己解决权限、日志、告警、升级和高可用,不能把“代码在仓库里”误认为“运行过程已治理”。
如果任务以数据管道为主,工作流编排工具可能更适配依赖和执行状态;如果重点是企业批处理运维,专门的作业调度平台可能在权限、审计和运维视图方面更完整。不要仅凭产品分类做结论,要拿真实任务进行演示和验证。
3. 集中式企业调度平台:治理能力强,组织要求也更高
集中平台适用于任务多、环境复杂、责任团队较多、需要统一审计或明确恢复流程的组织。它能把任务定义、运行状态、权限和告警纳入统一管理,但也引入平台可用性、管理员权限、升级维护和供应商依赖等新问题。
采购前要确认平台故障时任务是否停止、是否有备用控制方式、代理端失联如何处理、平台自身如何备份恢复。集中管理并不意味着单点故障可以忽略。对关键任务,调度控制面和执行节点的故障边界都应经过演练。
4. 云端工作流与本地任务:取决于数据位置和网络边界
如果任务运行在云服务中,云端工作流或托管调度服务可能减少自建控制面的维护工作;如果任务需要访问本地文件服务器、工厂设备或隔离网络,连接方式、安全边界和网络中断后的行为就更重要。不能因为“云服务维护方便”就默认所有本地任务适合迁移。
还要核对数据是否必须留在特定区域、凭证如何委派、网络中断是否会丢失触发、计费是否随运行次数或资源变化。对跨本地与云环境的任务,常见合理做法是按数据与控制边界拆分,而不是强求所有作业迁到同一位置。
| 方案类型 | 适合 | 主要优势 | 主要取舍 |
|---|---|---|---|
| 操作系统内置调度 | 少量、单机、低影响任务 | 上手快,新增基础设施少 | 集中监控、跨机依赖和统一审计有限 |
| 脚本加轻量调度 | 工程团队成熟、环境可控的任务 | 灵活,可纳入代码和变更流程 | 需要团队承担运行平台和维护责任 |
| 工作流编排工具 | 数据处理、依赖链较多的任务 | 更容易表达流程状态和上下游关系 | 需要适配任务类型,运维治理能力需逐项核对 |
| 企业作业调度平台 | 多系统、关键批处理、审计要求高的组织 | 统一管理、权限和运行追踪能力较集中 | 许可与实施成本较高,也需要平台团队维护 |
| 云端托管调度 | 云上任务为主、希望减少控制面维护的团队 | 基础设施管理负担可能较低 | 需评估网络边界、计费、数据位置和厂商依赖 |
七、落地实施:用可复现的故障测试替代一次性演示
1. 先定义验收场景,再配置软件
一次完整的概念验证,不应只验证正常运行。至少覆盖按时触发、任务超时、上游缺失、凭证失效、执行节点离线、重复触发、人工暂停、补跑和日志导出。每个场景都要写预期结果,例如“上游文件缺失时,任务不得继续,并在五分钟内通知指定责任人”。具体时间目标应依据业务窗口制定,不要照抄示例。
测试时要记录实际告警延迟、日志字段是否完整、谁能查看敏感参数,以及恢复操作是否造成重复写入。不同候选方案必须使用同一组任务和故障条件,否则比较结果会偏向最熟悉的工具或最漂亮的演示环境。
2. 设置可靠性指标时避免只看平均值
平均运行耗时可能掩盖少数极慢任务;整体成功率也可能掩盖某个重要任务连续失败。建议同时按任务级别、业务重要性和执行环境分组统计。对关键作业,关注最差运行时间、最长未发现时间、人工恢复时间和补跑后数据一致性。
例如,准时启动率可定义为“在计划时间容差内启动的次数除以计划触发次数”;业务成功率则应以通过结果校验的运行次数为分子。若任务被取消、跳过或因假期规则不执行,应事先说明是否纳入分母,避免团队为了指标好看而改变统计口径。
3. 分批迁移,保留明确的回退策略
迁移顺序建议从信息完整、失败后果可控、依赖关系清楚的任务开始。每批迁移前备份原配置和脚本,记录旧任务的触发时间、运行账号和结果位置;切换后保持一段观察期。不要让新旧系统同时对生产数据执行写入任务,除非已设计去重和隔离方案。
- 先迁移只读检查、文件生成等低风险任务。
- 再迁移有输入输出校验、可以安全重复执行的任务。
- 最后处理账务、库存和外部接口等高影响任务。
- 每批结束后复核日志、告警、数据结果和权限变化。
- 通过验收后关闭旧任务,并保留配置、代码和运行记录的归档。
4. 关键任务要做故障注入和恢复演练
如果某任务失败会影响业务,就不能只依赖文档说明。可在测试环境模拟执行节点离线、输入文件不完整、网络中断和任务超时,观察系统是否按设计停止、告警并保留现场。随后由非原开发人员按照运行卡片恢复一次,验证流程是否真正可交接。
任务监控还应检查“长时间没有运行”。有些系统只在失败时告警,但任务配置被意外禁用后根本没有失败记录。对重要周期任务,应同时监控预期运行窗口和实际运行事件,未按计划出现也要形成告警。

八、按企业类型做选择:没有一种方案适合所有任务
1. 小团队、少量低风险任务
如果任务少、单机运行、失败后可人工恢复,先使用操作系统内置调度是合理选择。建立简单的任务清单,确认运行账号、电脑在线条件、日志位置和负责人。不要因为企业级平台功能多,就提前引入一个团队无法维护的控制面。
当任务数量增长、设备分散或人员交接频繁时,再评估集中状态查看和统一告警。迁移的触发点应来自实际痛点,例如每月反复漏跑、找不到日志、离职交接失败,而不是单纯追求技术升级。
2. 中型技术团队、已有代码与运维流程
如果团队已经使用代码仓库、变更评审和集中监控,可以优先验证轻量调度或工作流编排是否能接入现有流程。关键是让任务定义、脚本版本、运行配置和责任人保持一致。不要把调度配置放在无人管理的个人电脑,也不要把密钥写入脚本仓库。
这类团队通常需要权衡“自己构建治理能力”和“购买平台能力”。若工程团队已有轮值、告警、版本发布和权限审查机制,自建可能更灵活;若这些机制长期缺位,集中平台可以提供基础能力,但仍需有人承担平台治理。
3. 多部门、多环境或审计要求较高的组织
任务跨部门、跨服务器,且需要明确操作责任、审批和历史记录时,集中管理往往更合适。应把身份集成、权限分层、变更审计、日志保留和故障响应列为硬性验收项,并安排业务、运维、安全共同参与。任何无法满足安全底线的候选方案,都不应靠低价或功能数量弥补。
组织规模大也不等于所有任务必须放进同一平台。部分桌面端任务可能更适合终端管理系统,数据工作流可能需要专门编排,服务器批处理则需要运维调度能力。可以分层治理,但必须有统一的任务目录、责任归属和风险标准。
4. 预算有限但任务影响大的团队
预算有限时,先把最关键的少数任务治理好,通常比把所有任务迁到一个新系统更有效。优先建立任务所有权、最小权限、结果校验、失败通知和补跑说明;再考虑是否需要采购工具支持集中执行与审计。制度和数据质量问题不会因换软件自动消失。
如果选择开源或自建,必须把维护责任写进团队安排,包括升级、安全修复、平台备份、故障值守和人员替补。若这些工作没有实际负责人,就应将潜在运维成本计入方案,而不是假设它们会自然完成。
5. 最终取舍:买“控制能力”,而不是买任务数量上限
选型会上常有人问“最多能管理多少任务”,但对多数企业而言,真正重要的是平台能否帮助团队发现异常、控制权限、解释状态并安全恢复。任务数量只是容量问题;让每个任务有负责人、成功标准和恢复路径,才是治理问题。
我会把决策分成三个层次:先用风险判断是否需要集中治理,再用真实任务验证技术适配,最后用三年成本和退出路径确认投入合理。若工具能启动任务,却不能帮助团队回答“这次结果是否可信、失败后该由谁做什么”,它解决的只是计划执行,不是企业运行管理。
九、下一步怎么做:用两周形成可执行的选型结论
1. 第1至3天:盘点最重要的任务
挑出影响业务最大的十个周期任务,确认负责人、运行位置、依赖关系、账号、成功标准和失败恢复方式。不要只收集名称和执行时间;对无法回答“失败后谁处理”的任务,应标记为治理缺口。
2. 第4至6天:定底线与评分标准
由业务、运维和安全共同确定必须满足的条件,例如权限隔离、日志留存、失败通知、任务暂停和运行记录导出。再为调度能力、恢复能力、集成难度和长期成本设定权重,记录每项分值背后的证据。
3. 第7至11天:用同一条真实链路做验证
选择有代表性的任务链,要求候选方案完成正常运行、失败告警、重试或补跑、权限检查和日志追溯。人为制造至少三类故障,并由未来维护者亲自完成排查。把实际耗时、操作步骤和遗留限制写入评估记录。
4. 第12至14天:形成采购或暂缓结论
结论不必只有“买”或“不买”。也可以是继续使用内置工具、先补任务治理、只采购某一类调度能力,或对高风险链路做小范围试点。说明适用任务范围、预算、责任团队、预期收益、已知限制和退出方案,比给产品打一个总分更利于后续执行。
电脑计划任务软件选型,最值得记住的一句话是:自动启动只是起点,业务结果可验证、故障责任可追溯、恢复动作可安全执行,才算真正可管理。下一步先盘点十个关键任务,记录真实失败与人工处理时间,再决定是继续使用现有工具、补齐治理能力,还是引入集中调度平台。这样得出的选择,通常比从功能清单或产品排名开始更稳妥。
常见问题解答(FAQ)
1. 企业管理者选电脑计划任务软件,先看哪些能力?
我准备给团队选一套电脑计划任务软件,但搜索结果里既有系统自带的定时任务,也有自动化平台和项目管理工具。我担心只按功能清单比较,最后买到的东西要么太简单,要么复杂到没人会用。
先确认你要解决的是哪一类任务:单台电脑定时启动程序、跨多台设备执行脚本,还是需要审批、告警和运行记录的业务流程。它们看起来都能“按计划运行”,但在权限、失败恢复和审计方面差异很大,不能只凭是否支持定时触发来比较。建议把日常任务按影响分级:低风险任务关注设置是否简单;
影响业务数据的任务必须检查失败通知、重试策略、执行日志和权限控制;跨部门任务还要确认负责人交接后,计划、凭证和告警不会绑在某个员工个人账号上。可先用一张需求表打分:任务触发与依赖占 25%,失败处理与告警占 25%,权限审计占 20%,部署兼容占 15%,维护成本占 15%。
这不是行业统一标准,而是便于管理者明确取舍;如果任务会改写核心数据,应提高安全与恢复项的权重。
2. 电脑计划任务软件选云端、本地部署,还是系统自带功能?
我看到有些团队用操作系统自带的计划任务,也有团队选择集中调度平台。我想知道两者差别究竟在哪里,尤其是电脑关机、账号密码变更或任务失败时,哪种方案更稳妥。
这三种方案没有绝对优胜者,关键是任务是否需要集中管理。单台电脑上的低风险提醒或个人脚本,系统自带功能往往够用;若要管理多台设备、统一查看运行结果或进行权限审计,集中式平台更容易避免“只有原作者知道怎么修”的问题。
以一个虚拟的 60 人团队、约 120 个定时任务为例:若任务散落在 20 台电脑上,管理员每月花 10 分钟逐台核对一次,就需要约 200 分钟;集中看板可能减少巡检时间,但仍要把安装、升级、权限和告警维护计入总成本。这个例子用于估算方法,不代表实测结果。
云端方案要核对数据出境、网络中断时的执行方式和服务可用性条款;本地部署要核对补丁、备份与高可用由谁负责。不要只比较订阅价格,建议把三年费用拆成许可、部署、维护、故障排查和迁移五项,再看是否符合内部运维能力。
3. 选型演示时,怎样验证软件真的能处理任务失败?
我参加过几次软件演示,厂商通常展示任务成功运行,却很少主动展示失败情形。我最关心的是网络断开、电脑休眠、权限不足时会发生什么,应该要求对方现场验证哪些细节?
不要只看一段预录演示,可以准备一组不会损坏真实数据的试点任务,要求现场展示:任务超时、网络中断、执行账号权限不足、重复触发和依赖任务未完成时,系统分别如何记录、通知与恢复。重点不是“有没有重试按钮”,而是重试是否会造成重复写入或重复发送。
建议用 10 至 20 个代表性任务跑两周,覆盖高频、低频、跨设备和高风险场景。记录计划执行次数、按时完成次数、告警送达时间、人工介入次数与恢复耗时;例如按时完成率可按“按时完成次数 ÷ 应执行次数”计算,并把被人工取消的任务单独标记,避免指标看起来虚高。
验收前先约定门槛,例如高风险任务必须有可检索日志、失败通知在约定时间内送达、重试策略可配置。具体数值应由业务影响决定;财务批处理与普通清理脚本不应使用同一套容忍标准。
4. 电脑计划任务软件的安全、权限和维护成本,怎样避免后期踩坑?
我担心计划任务软件上线时很顺利,几个月后却因为员工离职、密码轮换或系统升级而频繁失败。我也不确定采购前该问清楚哪些安全问题,才能避免把维护负担留给 IT 团队。
重点检查任务凭证如何保存、谁能查看或修改、权限是否能按任务分级,以及操作记录能否追溯到具体人员。对于会修改业务数据的任务,避免依赖个人账号;同时确认账号密码轮换后是否有集中更新机制,并测试离职交接能否转移任务所有权。
把维护成本写进试点记录:每周人工巡检分钟数、每月失败处理次数、版本升级所需工时、凭证更新工时,以及新员工独立创建任务所需时间。若一套工具减少了任务配置时间,却让每次升级都需要资深工程师介入,实际总成本可能更高。上线宜分阶段进行:先迁移低风险任务,稳定后再迁移涉及数据写入的任务;
每批保留原方案作为短期回退路径,并明确告警接收人和停用条件。合同或采购评审还应确认数据保留期限、备份恢复责任、支持响应范围与退出时的数据导出方式。
文章包含AI辅助创作:企业管理者必看:如何选择最适合的电脑计划任务软件?2026年选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/241395
读者评论
文中把“程序正常退出”和“业务结果正确”分开讲很实用。我们做日报时也遇到过脚本显示成功、实际读取了前一天数据的情况,数据日期校验确实不能省。
重试不是越多越好这个提醒很关键。涉及追加写入的任务,如果没有批次号或去重逻辑,自动重跑可能把问题扩大;选型时应该把安全补跑纳入实际测试。
对几台电脑上的简单备份任务,先用系统自带功能更务实。文章按任务影响和维护复杂度分层,而不是一味推荐采购平台,这个判断对预算有限的小团队有参考价值。
