2026年效率神器:6款顶级画甘特图工具全面对比

选甘特图工具,最容易犯的错不是漏看一个功能,而是把“能画出时间条”当成“能管住项目”。我评估这类工具时,会先追问三件事:任务延期后,依赖关系会不会跟着更新;多个项目争抢同一批人时,负荷能不能看清;管理层看到的进度,是否来自团队真实更新。下面对 Microsoft Project、Smartsheet、TeamGantt、GanttPRO、ClickUp 和 ProjectLibre 六款工具,按这些实际决策点拆解,而不是只比较界面和功能清单。

一、先讲结论:六款工具分别适合解决什么问题

1. 没有一款工具能同时把排期、协作、资源和成本做到最好

如果你只需要给客户展示一张计划图,轻量工具就够;如果项目有数百项任务、复杂依赖、基线和关键路径,排期引擎和变更控制更重要;如果团队每天都在协作平台里更新任务,甘特图能否连接日常工作流,往往比它的单项排期功能更关键。

我建议先按“工作方式”而非“功能数量”筛选:专业计划控制优先看 Microsoft Project;表格化审批与跨部门跟进优先看 Smartsheet;希望团队快速协同维护甘特图,可看 TeamGantt;需要直观排期和项目组合视图,可评估 GanttPRO;已有任务协作体系、想在同一工作区加时间轴,可看 ClickUp;预算有限、希望本地部署或自行掌控文件,可试 ProjectLibre。

工具 最明显的强项 主要适用场景 优先核验的限制
Microsoft Project 复杂排程、依赖、基线与资源控制 工程、制造、IT交付、专业项目管理办公室 版本差异、学习成本、协作方式与许可组合
Smartsheet 表格数据、表单、自动化与可视化的衔接 跨部门项目、审批、运营计划和状态汇总 高级排期能力、自动化额度及账户权限配置
TeamGantt 团队协同维护甘特图,上手路径直观 创意、营销、客户项目和中小型交付 复杂组合管理、资源规划和套餐边界
GanttPRO 围绕甘特排程设计的任务、依赖和项目视图 希望用专门项目计划工具管理交付的团队 集成深度、团队治理、当前套餐功能
ClickUp 任务协作、文档、视图集中在一个工作区 已经用其任务体系、希望叠加时间轴的团队 配置复杂度、视图权限、复杂排程控制能力
ProjectLibre 桌面式计划管理和较低的软件采购门槛 个人、教学、预算敏感或离线计划场景 多人实时协同、维护体验和组织级支持能力

2. 先按关键任务筛选,再讨论价格与界面

团队如果经常遇到“任务一延后,后面十几项都要重排”,先验证依赖和关键路径;如果主要痛点是“信息散在表格、邮件和聊天里”,先看数据入口与自动提醒;如果痛点是“同一个人同时被排进四个项目”,先测资源视图和跨项目负荷。不同问题对应的工具能力不同,不能拿某一款的漂亮时间轴替代完整评估。

2026年效率神器:6款顶级画甘特图工具全面对比

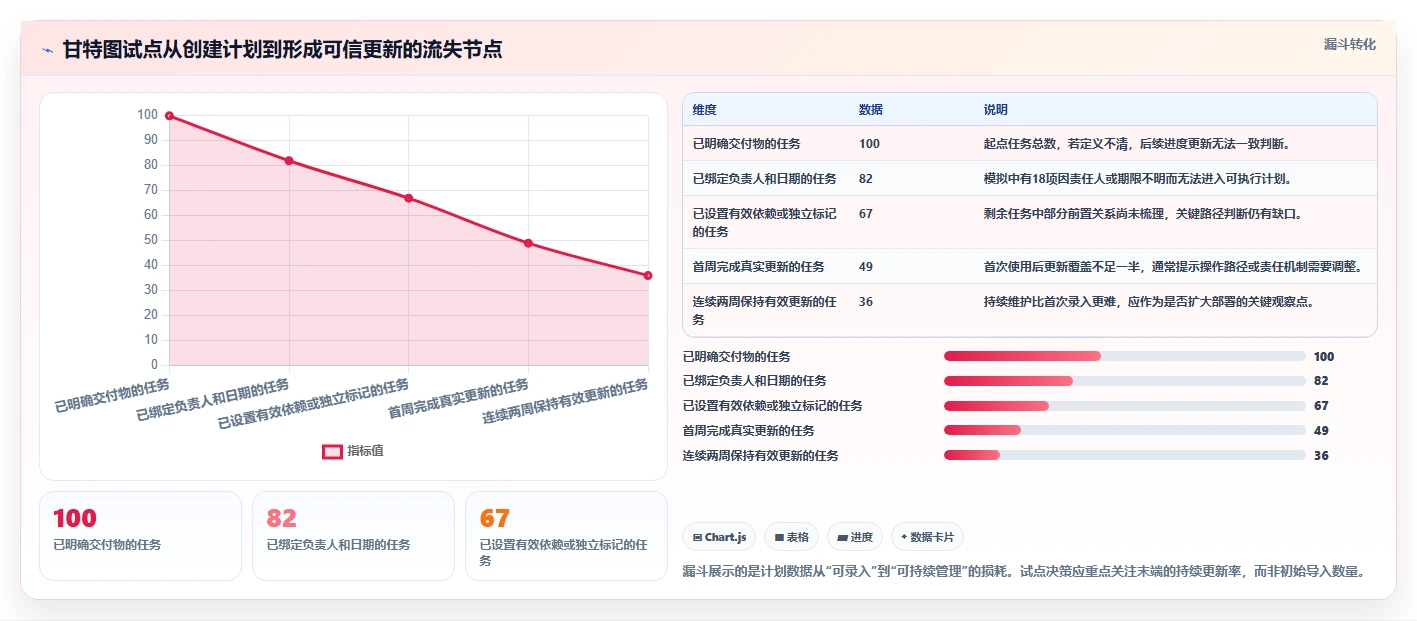

二、甘特图工具的价值,不在画图而在维护计划

1. 从一张静态图变成可执行计划,至少要经过三个阶段

第一阶段是把任务和日期摆上时间轴,这只能说明“计划长什么样”。第二阶段是建立任务负责人、依赖、里程碑和工作日历,计划才具备可执行性。第三阶段是持续记录进度、变更原因与预测完成日期,团队才有机会判断项目是否真的偏离目标。

许多团队购买工具后,第一周花很多时间调颜色、分组和视图,却没有统一任务拆分规则。结果是一个任务有人写“开发模块”,有人写“接口联调”,还有人写“完成项目”,粒度差异太大,进度百分比无法比较。工具并没有失效,计划的数据结构先失去了可解释性。

2. 一个值得持续更新的任务,必须回答五个问题

  • 交付物是什么:任务完成时,别人可以检查到什么结果,而非只看到“已处理”。
  • 谁负责:至少有一位明确负责人;协作人可以很多,但责任归属不能模糊。
  • 何时开始和结束:日期要对应工作日历与实际可投入时间,不应把自然日误当工作日。
  • 依赖什么:说明前置任务、审批、外部输入或资源到位条件。
  • 如何判断进度:尽量用可验收的阶段成果,不要只依赖主观百分比。

如果这五项都不清楚,甘特图只是把不确定性排得更整齐。相反,即便团队暂时使用电子表格,只要任务、负责人和依赖规则一致,也可能比一张没人更新的专业软件计划更有管理价值。

3. 工具的真实成本,是购买成本加维护成本

评估时不要只看订阅费或是否免费。我会把成本拆成四块:采购许可、初始配置、团队学习、持续维护。一个按人收费较低的工具,如果要求项目助理每周手工合并多个表格,隐性成本可能高于价格更高但能自动汇总的方案。

还要把数据迁移算进去。导入任务名称并不等于迁移成功:依赖关系、基线、负责人、工作日历、附件、评论和历史变更能否保留,决定了旧计划能不能继续作为管理记录。试用时至少抽取一个真实项目做往返验证,而不是只上传一个只有十行任务的演示表。

2026年效率神器:6款顶级画甘特图工具全面对比

三、六款工具逐一拆解:强项、边界与试用重点

1. Microsoft Project:复杂排程优先,不适合只想快速共享一张图

它的优势在于专业排程逻辑:任务依赖、资源、日历、基线和进度控制是重点能力。对于任务链很长、约束条件多、延期会影响关键交付的项目,这类能力能把“日期变化”从人工逐项修改转成可追踪的计划调整。

它的边界也很明确:团队要理解任务模式、依赖类型、工作日历和资源分配的含义,否则功能丰富会转化成配置复杂。对于只做内容排期、活动倒排或十几项任务的团队,部署专业排程体系可能超过实际需求。

版本与许可需要单独核实。桌面应用、云端协作能力、Microsoft 365 生态中的计划功能并不总是同一套体验。采购前应确认所需能力具体属于哪个版本,尤其是基线、资源管理、报表、协作和导入导出范围。产品名称相似,不代表功能和授权相同。

(1)试用时重点测什么

  • 把一个有三层以上依赖的计划延后一周,检查后续日期变化是否符合团队预期。
  • 建立资源日历,验证假期、兼职投入和不同工作周是否会改变排期。
  • 保存基线,再更新实际进度,检查计划偏差能否清楚呈现。
  • 邀请非项目管理岗位的同事更新任务,观察他们是否能在不理解专业术语的情况下完成操作。

2. Smartsheet:表格是入口,自动化和汇总才是核心价值

很多团队熟悉行列式工作方式,所以 Smartsheet 的采用阻力通常来自治理规则,而不一定来自界面。任务表、表单、审批、提醒和仪表盘可以连接成一条工作流,适合原本就依赖表格收集状态、但又希望减少人工催办和复制粘贴的组织。

它的主要优势不是“把表格画成甘特图”,而是让数据收集、协作和汇报衔接起来。比如,各部门通过统一表单提交里程碑状态,负责人收到到期提醒,管理者从汇总视图查看延期项目。若团队只有几张时间轴,没有跨部门信息流,这部分优势可能发挥不出来。

边界在于:表格灵活并不等于治理自动完成。字段命名、状态口径、访问权限、自动化规则和汇总逻辑需要设计;字段随意增加、规则无人维护,最后也会变成更复杂的电子表格。高级排期、资源和报告能力应以当前套餐说明及真实试用为准。

(1)试用时重点测什么

  • 用表单收集一次真实任务申请,检查字段是否足以减少后续补问。
  • 设计一条到期提醒和一条延期升级规则,确认通知对象和触发条件准确。
  • 检查跨表汇总能否避免重复录入,尤其是项目编号、负责人和日期字段。
  • 验证访客、外部合作方和内部管理者的权限是否能分别满足需求。

3. TeamGantt:把计划共享给团队,比把每项功能做到最深更重要

TeamGantt 适合重视共同维护计划、又不希望成员先接受复杂排程培训的团队。项目成员能较快理解任务在时间轴上的位置、彼此依赖和当前负责人,适合营销活动、创意制作、客户交付等需要多角色协作的工作。

这类工具的价值很依赖参与度:如果负责人按时更新任务,团队能更早看到工作冲突;如果只有项目经理维护,甘特图再直观也会变成单人报表。试用时不要只由管理员操作,应让真实成员完成创建、更新、评论和延期说明。

当组织需要跨大量项目做资源组合、严格控制成本、维护复杂审批或运行高级项目治理时,需仔细核对其当前能力是否够用。轻便易上手与复杂管理深度之间,往往存在取舍;不应因团队喜欢界面,就默认它能够替代专业项目组合管理。

(1)试用时重点测什么

  • 让两名任务负责人独立更新同一项目,观察是否出现重复、遗漏或状态口径不一致。
  • 模拟一项任务延误,检查依赖任务和关键里程碑能否被清晰识别。
  • 查看团队成员的移动端或浏览器操作是否足够顺手,确认提醒不会变成噪声。
  • 用两个并行项目测试共享成员的工作负荷,而非只看单项目甘特图。

4. GanttPRO:专注排期的体验值得测,组织连接能力也要测

GanttPRO 的产品定位围绕甘特图计划管理,适合把任务、依赖、里程碑和项目视图作为日常核心的团队。相较于在综合工作平台里寻找甘特视图,专用工具通常更容易让排期成为主工作对象,而不是一项附属展示。

它是否适合组织,不能仅靠时间轴好不好看判断。要重点看跨项目资源视图、任务更新流程、权限、报表、外部协作以及与现有系统的集成。如果团队已经在另一个平台维护任务,重复建一套甘特任务会让数据产生两个版本。

我会特别关注导出和迁移。即使当前计划很适合在线维护,也应确认关键数据能否以可读格式导出,依赖和负责人字段如何保留,项目结束后归档是否方便。小团队可能不觉得这是问题,规模扩大后却会影响审计和复盘。

(1)试用时重点测什么

  • 导入一份真实项目计划,核对日期、依赖、分组、里程碑和负责人是否完整。
  • 把跨团队任务加入计划,检查权限和通知能否支撑真实协作。
  • 将任务延期并调整依赖,观察系统是否提供明确的变更反馈。
  • 导出试点项目,再尝试用导出文件恢复关键结构,评估退出成本。

5. ClickUp:已有任务体系时增加甘特视图,不要先造第二套流程

ClickUp 的吸引力在于任务协作、文档和多种视图可以集中在一个工作区。若团队已经在其中分配工作、记录状态和讨论事项,甘特视图能减少任务信息与项目时间线之间的切换。

但综合平台的灵活性有另一面:字段、空间、状态、视图和自动化规则越多,维护治理越重要。团队若没有统一模板,成员可能在多个空间用不同状态表达同一件事;管理者看到的进度就难以横向比较。先规范任务数据,再扩展视图,比一次性搭建复杂工作区更稳妥。

需要深度计划控制的团队,应实测依赖逻辑、基线、资源负荷和大型项目性能,而不是从“有甘特视图”推断“有完整排程能力”。甘特视图能够展示时间关系,不必然意味着具备专业排程软件的全部控制能力。

(1)试用时重点测什么

  • 检查甘特视图是否直接使用现有任务,而不是要求重新录入一遍。
  • 验证不同角色能否看到适合自己的字段和任务范围,同时保持管理口径一致。
  • 对项目模板、状态和自定义字段做一次治理评审,估算后续维护责任。
  • 在任务量接近真实规模的空间中测试加载、筛选、调整日期和查看依赖的体验。

6. ProjectLibre:低门槛不代表零成本,先界定协作边界

ProjectLibre 常被预算敏感团队、个人项目经理和教学场景纳入候选。桌面式计划管理适合建立较完整的任务结构,也能让用户在不立即采购商业协作平台的情况下熟悉排程思路。

它的限制通常不在“能不能建甘特图”,而在多人协作、在线更新、权限治理、集中支持和组织级集成是否满足需求。若只有一位计划负责人维护、其他人通过会议提供状态,桌面工具可能完全够用;若几十人同时改计划,则必须实测文件并发、版本管理和协作方式。

免费或低价的采购门槛,并不意味着实施成本为零。团队仍要安排备份、版本命名、文件共享、安全策略和退出方案。使用前也应查看产品当前支持情况、许可条件与格式兼容说明,不要把文件兼容性想当然。

(1)试用时重点测什么

  • 用现有计划文件做导入、修改和导出,检查关键字段是否丢失或变形。
  • 模拟两人先后编辑同一项目,确认版本冲突如何发现和恢复。
  • 测试团队所需的打印、报表和归档方式,确保项目负责人之外的人也能读取。
  • 评估项目增长后的支持责任:谁维护软件、谁备份、谁解决格式问题。

四、常见误区:为什么“功能齐全”仍然不等于选对

1. 误区一:把甘特图里有依赖线,等同于拥有可靠排程

真正的排程不仅要显示任务之间有关系,还要明确关系类型、工作日历、约束日期、剩余工期和实际进度。若团队把所有任务都设为固定日期,调整前置任务后仍然不更新后续工作,依赖线只是装饰。

试用时可以故意把一个前置里程碑推迟五个工作日,记录系统如何处理后续任务。接着加入非工作日、部分投入人员和已完成任务,看看计划逻辑是否符合项目规则。这个小实验比阅读一页功能清单更能揭示工具的排程边界。

2. 误区二:按“功能最多”选型,而不核算使用频率

一个只有项目经理会使用的资源管理模块,可能没有一个全员都会更新的简单进度入口重要。功能的价值应按“影响的决策 × 使用频率 × 出错成本”衡量,而不是按菜单数量排序。

我会把候选功能分成三类:每周必须使用、月度或阶段性使用、极少使用。第一类决定日常采用率;第二类可以接受稍高操作成本;第三类通常不应主导采购,除非它对应法规、审计或重大风险要求。

3. 误区三:把任务完成百分比当作项目真实进度

“完成了80%”可能意味着工作量完成八成,也可能只是负责人感觉接近结束。若任务没有可验收的子成果,百分比容易出现长期停留在90%、最后突然延期的现象。

更稳妥的做法是将大任务拆成可检查的里程碑,例如方案评审、原型确认、测试通过和交付验收。甘特图记录阶段成果与预计日期,百分比只作为辅助信号。对于高风险任务,还要记录阻塞原因和剩余工作量。

4. 误区四:只测试管理员,不测试实际使用者

管理员往往最愿意学习工具,也最熟悉项目术语;任务负责人可能只想快速查看“我该做什么、何时交付、卡在哪里”。如果实际更新路径要点开多个页面、填写一堆非必要字段,团队会用聊天和表格绕开系统。

因此,试点要覆盖项目经理、任务负责人、管理者和外部协作方。每种角色都至少完成一次真实任务:创建、领取、更新、延期、查看汇总。记录操作步骤数、培训时间、错误类型和未完成动作,比团队主观说“挺好用”更有参考价值。

2026年效率神器:6款顶级画甘特图工具全面对比

五、专业判断逻辑:用可复现的试点代替演示会印象

1. 先写出筛选条件,再邀请供应商或团队演示

如果先看演示,候选工具的亮点会替你定义问题;如果先写筛选条件,演示就能围绕团队真实工作展开。建议在试用前列出必须项、加分项和淘汰项,至少覆盖排程、协作、资源、报表、权限、数据迁移和总成本。

必须项应尽量少,但要明确。例如:必须支持任务依赖;必须能导出任务与日期;外部人员只能查看指定项目;项目状态必须能从任务数据汇总。加分项可以是移动端体验、自动化或个性化视图。将“必须”和“想要”混在一起,容易让采购被非关键功能牵着走。

2. 建立一份代表真实复杂度的测试项目

不要用简单的演示任务测试复杂工具,也不要拿极端复杂计划评估轻量团队。选择一个包含里程碑、依赖、跨部门负责人、至少一次变更和一个资源冲突的真实项目,删去敏感信息后作为测试样本。

测试集不必庞大。20至40项任务通常足以暴露大部分操作问题,但任务粒度要接近实际,不能全是一天完成的小任务。若项目有关键路径、审批等待或外部供应商依赖,应把这些条件纳入测试。

3. 用同一组动作横向对比工具

  1. 导入任务,并记录字段映射、依赖和日期是否准确。
  2. 调整一个前置任务,检查后续计划如何变化。
  3. 将一名核心成员安排到两个并行项目,观察负荷冲突是否可见。
  4. 让实际负责人更新状态并填写延期原因,记录操作耗时和遗漏情况。
  5. 让管理者生成项目汇总,核对是否能追溯到任务级信息。
  6. 导出项目文件,检查归档、迁移和复用所需的数据是否完整。

每项动作都要记录结果,而不是只给出“好用”或“不好用”。例如,导入后有多少依赖需要手工修复;一次更新平均需要几步;项目负责人能否在两分钟内找到延期任务;核心成员冲突是否需要额外报表才能发现。

4. 给试点设门槛,避免试用期结束后凭感觉决策

以下门槛是一个可调整的建议基准,不是行业通用标准:关键字段导入准确率达到95%以上;真实负责人完成任务更新的比例达到80%以上;试点期间每周维护时间不超过团队可接受上限;重大延期能够在周会前被识别,而不是事后补录。

如果工具通过功能测试,却没有通过采用测试,不宜直接扩大部署。先找出原因:是培训不足、任务粒度混乱、提醒太多,还是工具操作路径不适合角色。换工具有时能解决问题,但流程和责任人不清楚时,换一套系统只会把旧问题搬过去。

2026年效率神器:6款顶级画甘特图工具全面对比

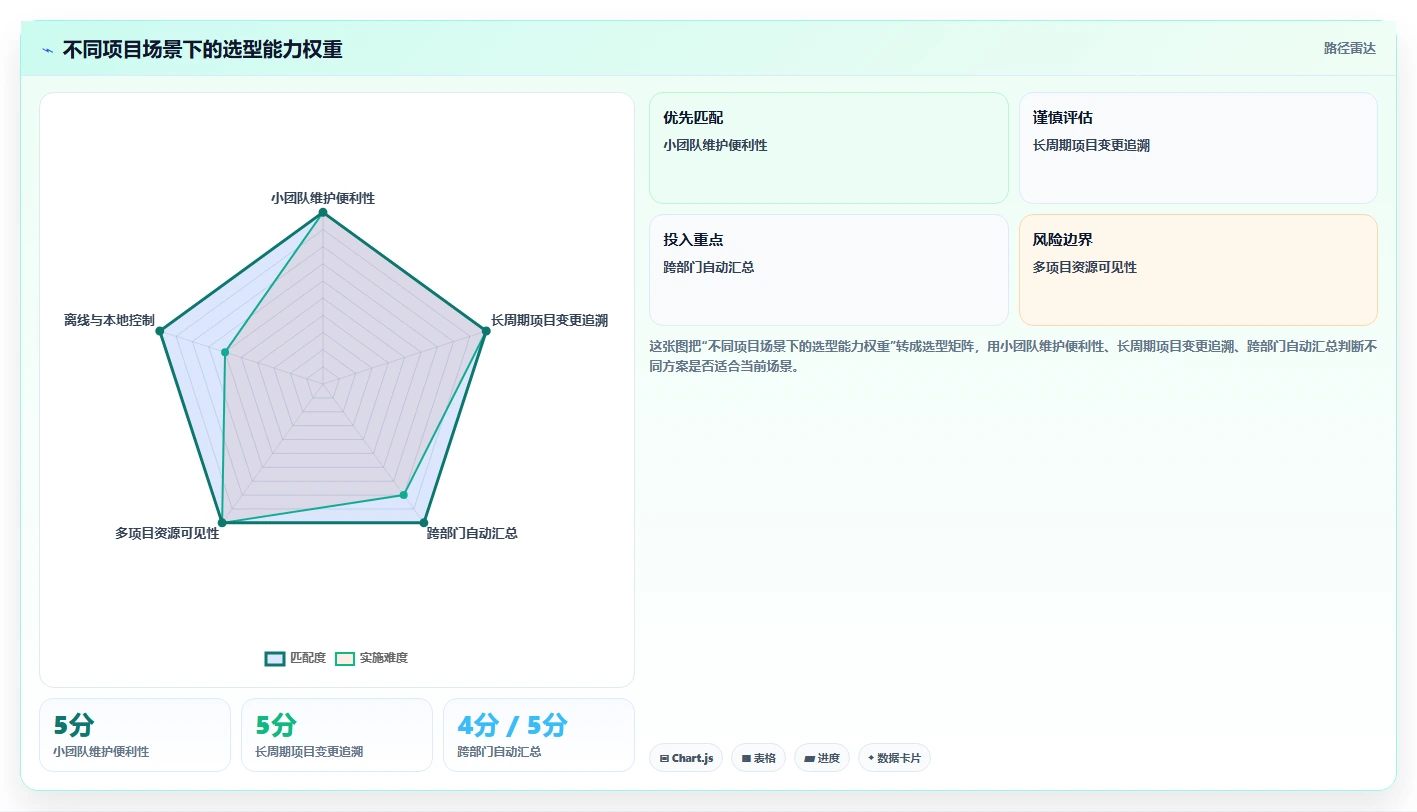

六、具体场景推演:一次跨部门产品发布如何选工具

1. 场景假设:12人团队,三个部门,共有36项任务

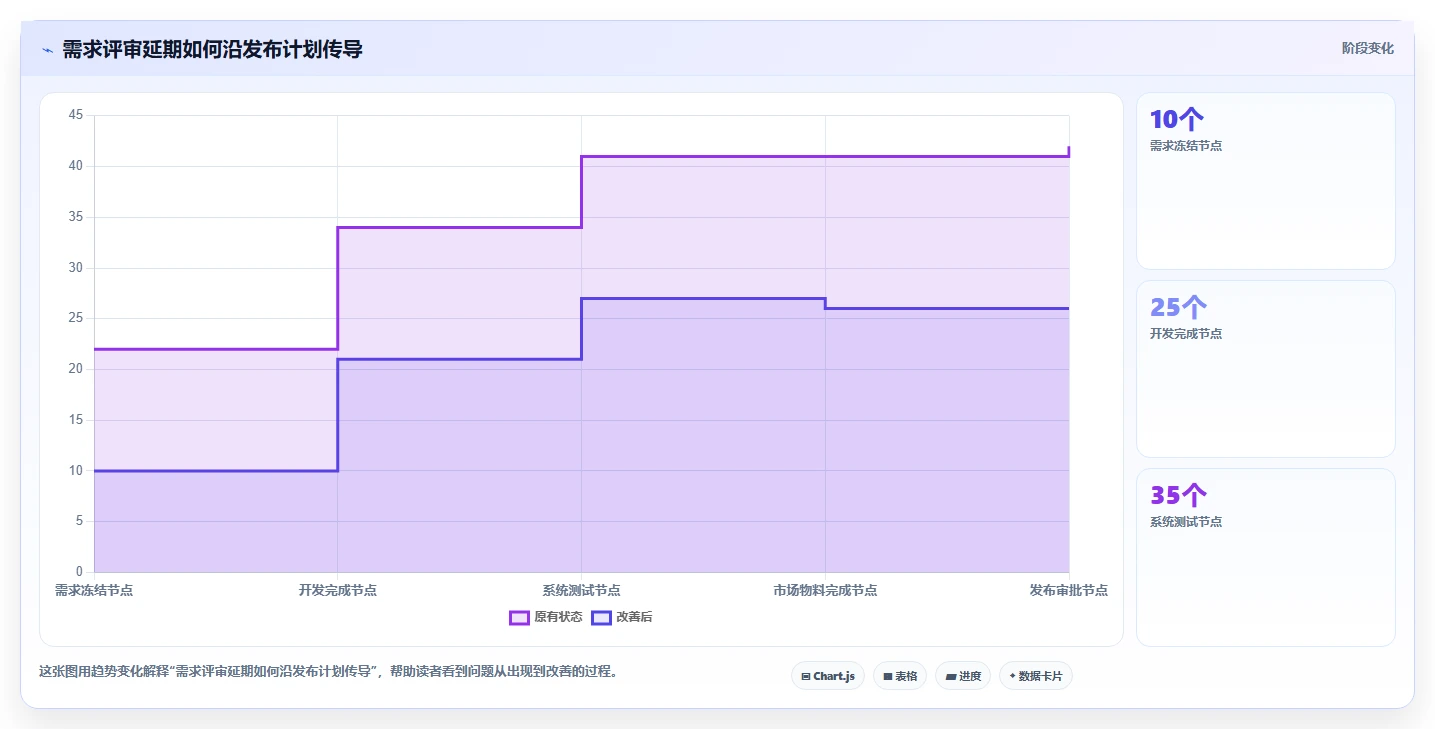

假设一个产品发布项目由产品、研发和市场三个部门共同完成,计划周期为十周,共36项任务。产品团队负责需求冻结,研发团队负责开发和测试,市场团队要等待功能范围确定后才能制作内容。项目经理每周召开一次状态会,核心研发人员还同时承担其他项目工作。

这个场景同时包含跨部门依赖、共享资源、管理层汇报和成员持续更新,因此比单人制作计划更能区分工具差异。试点时,我会安排一项需求评审延期、一个研发负责人过载、一个外部审批等待,并观察各工具能否让风险在正式发布前显现。

2. 如果核心难题是依赖与关键路径,优先试专业排程能力

当需求冻结延期会推迟开发、测试和市场发布时间时,计划的重点是依赖传播和关键路径。此时我会先测试 Microsoft Project;如果团队采用的项目体系与其能力匹配,再评估资源日历和基线控制。GanttPRO 也值得进入试用,但要用同一组延期场景验证依赖调整深度,而不是只比较画面。

如果大部分任务彼此独立,且期限来自固定活动日历,专业排程能力的边际价值会下降。团队更应该把注意力放在状态收集、提醒和管理汇总上,而不是为了少数依赖很少的任务承担复杂配置。

3. 如果主要难题是状态分散,优先试数据入口与自动化

假设每周状态都要项目助理从邮件、表格和聊天里收集,Smartsheet 的表单、自动化和汇总流程就值得重点测试。试点目标不是让项目表更漂亮,而是验证任务负责人能否直接更新、逾期能否自动提醒、管理者能否从同一数据源查看状态。

如果团队已经把任务留在 ClickUp,优先验证甘特视图能否直接使用现有任务。把原有任务再抄到专门工具里,会产生双重维护;除非专业排程能力明显带来更高价值,否则数据重复通常是长期风险。

4. 如果团队不愿频繁维护,先重新设计任务粒度

团队不更新计划,原因不总是工具太难。36项任务如果有十几项名称含糊、负责人不清、完成条件不明,成员很难提供可信进度。先把“完成发布准备”拆成可以验收的工作,再要求每周更新,操作负担会明显更合理。

对任务负责人而言,更新体验最好能回答三件事:当前要做什么、预计何时完成、遇到问题如何说明。若每次更新都要求填写大量管理字段,试点可能得到看似完整、实际敷衍的数据。

2026年效率神器:6款顶级画甘特图工具全面对比

七、不同团队的行动建议与取舍

1. 小团队或个人项目:优先降低维护成本

若项目人数少、任务依赖简单、没有跨项目资源冲突,先选团队能持续更新的工具。TeamGantt、ClickUp 或 ProjectLibre 都可进入初筛,最终要看成员是否愿意使用、数据是否容易导出,以及是否需要多人实时协作。

这类团队不必一开始就设计复杂审批和报表。先统一任务模板、负责人和完成定义,运行一个真实项目两至四周,再决定是否升级。选择轻量方案的代价是高级控制能力有限;只要组织清楚接受这一边界,简单并非缺点。

2. 中大型组织:把权限、汇总和跨项目能力放进硬性评估

当项目数量多、团队跨部门、管理层需要组合视图时,单项目甘特图不足以支撑治理。评估应纳入访问权限、项目模板、跨项目资源、汇总口径、数据留存、审计要求和系统集成。Smartsheet、Microsoft Project 或既有任务平台中的甘特能力,可根据组织的数据流程分别试点。

不要把“管理员可以配置”误认为“组织可以治理”。需要明确谁维护模板、谁审核项目数据、谁处理权限变更、谁负责归档。没有责任归属,工具配置会随项目增加而分叉。

3. 工程、制造与长周期项目:优先保证计划可追溯

长周期项目对基线、工作日历、依赖和变更记录更敏感。计划调整后,团队不仅要知道新日期,还要回答何时改、为何改、影响哪些里程碑。试用应检查基线和实际进度的比较能力,以及是否能留下足够清晰的变更记录。

取舍是学习成本和治理投入会更高。若专业计划只由一位计划工程师维护,其他人完全不参与,数据可能仍然无法及时反映现场情况。需要在专业排程和一线更新便利之间建立明确分工。

4. 营销、内容与活动团队:让审批和临时变更可见

营销活动常见的问题是审批等待、素材依赖和临时改期。对这类团队而言,里程碑、负责人、审批状态、素材链接和变更通知可能比复杂资源平衡更重要。Smartsheet、TeamGantt 或已有 ClickUp 工作区都可以试用,重点是让任务更新留在实际协作流程里。

取舍在于:越灵活的工作流越需要字段治理。活动团队常在不同项目中复制模板,若每次都自定义状态,后续汇总会很难比较。可以保留少量稳定的管理字段,把具体执行细节放在任务描述和附件中。

5. 预算敏感或受网络条件限制:核算总拥有成本与退出能力

预算紧张时,ProjectLibre 等桌面方案可能值得优先评估,但要把备份、文件共享、版本控制和支持责任计入成本。如果成员分布在多个地点、同时编辑频繁,免费许可节省的采购费可能被协作摩擦抵消。

上线前明确数据保存位置、备份频率、可导出格式和退出步骤。产品计划和功能会调整,团队不能只依赖某一个界面保存重要项目记忆。可迁移的数据结构,本身就是工具选型的安全边界。

2026年效率神器:6款顶级画甘特图工具全面对比

八、上线前后都要检查的风险与治理事项

1. 先定数据规则,避免每个项目形成一套语言

任务状态、优先级、负责人和里程碑名称要有统一定义。比如“进行中”是否包括等待审批?“已完成”是负责人自报完成,还是验收通过?如果不同项目的答案不同,管理汇总看上去精确,实际却不能比较。

建议从最小字段集开始:任务名称、负责人、计划开始、计划结束、状态、依赖、交付物链接、阻塞原因。运行一个周期后再增加确实需要的字段。字段不是越多越专业,无法被稳定填写的字段只会制造噪声。

2. 设定更新频率和延期升级规则

团队要约定何时更新,而不是只要求“及时更新”。例如,任务负责人每周五更新下周计划和当前阻塞,项目经理在周一例会前检查延期项。对于关键路径任务,可以设定更短更新周期;对长周期、低变化任务,则不必每天重复确认。

延期升级也应有边界。并非每项延期都要通知所有管理者,可以根据里程碑影响、缓冲消耗和跨部门依赖设置触发条件。通知过多会让团队忽略真正重要的风险。

3. 把基线、预测和实际完成区分开

计划日期回答“原先承诺什么时候完成”,预测日期回答“按当前情况何时能完成”,实际日期回答“最终什么时候完成”。三者混成一个字段,团队就无法复盘延期,也无法解释计划是否反复被改写。

对需要严肃管理交付的项目,保留最初基线和每次重大变更原因。对轻量项目,可以至少通过变更记录或阶段快照保留历史。关键不在记录形式有多复杂,而在于复盘时能还原当时的判断。

4. 控制信息权限和外部协作范围

甘特图可能暴露人员安排、客户节点、成本、供应商信息或尚未发布的产品计划。试点时要检查不同角色能否只看到必要信息,外部合作方是否能访问附件和评论,成员离开项目后权限如何回收。

选型也要符合组织对数据存储、身份验证、备份和审计的要求。具体能力需以当前产品文档、合同和组织安全评估为准,不能因为某款工具支持共享链接,就推断它符合所有业务的数据治理要求。

九、结尾:选一个能揭示问题的工具,而不是一张更漂亮的计划图

1. 最后的判断顺序

我会按这个顺序做决定:先确认项目是否真的需要甘特图;再找出最昂贵的管理失误是依赖延期、资源冲突、状态滞后还是跨部门信息断裂;然后挑两到三款候选,用同一份真实计划完成试点;最后比较实施成本、持续更新率、数据可迁移性和关键风险识别能力。

如果只有一个工具在界面上更直观,却需要团队重复录入任务,谨慎选择。如果某款工具功能不算最多,但能让负责人每周稳定更新、让延期在发生时就被看见,它往往更适合实际运营。

2. 下一步怎么做

  1. 选一个正在执行、又能代表团队复杂度的项目。
  2. 整理20至40项任务,补齐负责人、交付物、日期和依赖。
  3. 从六款工具中选出最符合首要问题的两至三款。
  4. 用同一组延期、资源冲突、更新和导出动作进行试点。
  5. 记录操作耗时、持续更新率、关键风险发现时间和迁移完整度。
  6. 先在一个团队稳定运行,再决定是否扩大范围。

甘特图工具的真正效率,不是把计划画得更精致,而是让团队更早发现“计划为什么会失效”。如果试点只能证明任务能放上时间轴,就还没有完成选型;当它能让责任、依赖、变更和风险都可追踪,才值得进入团队的长期工作流程。

3. 资料核验建议

本文对产品能力的描述用于选型初筛。由于套餐名称、功能边界和授权方式可能调整,采购前应核对各产品官方网站的功能说明、帮助中心、当前订阅方案、导入导出文档及安全资料。可优先查阅 Microsoft Project 官方支持与计划说明、Smartsheet 帮助中心、TeamGantt 功能与支持文档、GanttPRO 帮助中心、ClickUp 甘特视图文档,以及 ProjectLibre 官方项目与下载说明。

常见问题解答(FAQ)

1. 2026年挑选画甘特图工具,怎么公平比较六款而不是只看界面?

我正在给团队挑甘特图工具,试用时发现每家的演示项目都不一样,光看截图很难判断谁更适合日常协作。我应该用什么统一场景对比,才能避免被漂亮界面带偏?

不要先比界面,先给六款候选工具同一份测试项目:设置12项任务、3组前后置依赖、2个关键节点、3种角色和一次延期。观察延期后是否能正确调整后续日期、是否保留原计划,以及成员能否看懂自己要做什么。没有具体产品名称和版本时,直接给出六款工具的实测排名并不可靠;

下面这张表适合先筛选类型,再对具体产品做同场测试。

工具类型优先检查常见误判 表格增强型批量编辑、导入导出能画条形图,不等于能维护依赖 可视化排期型拖动改期、缩放时间轴拖得快,不代表改期逻辑可靠 任务协作型负责人、评论、提醒任务信息丰富,计划关系可能较弱 研发流程型任务状态与排期联动适合研发,不一定适合跨部门项目 多项目管理型跨项目资源与汇总视图总览能力强,配置和维护成本也可能高 本地部署型权限、备份、升级和运维数据可控,不代表管理成本更低 我会把结论拆成两步:先按团队协作方式排除不匹配的类型,再用同一项目测试剩下的产品。

若团队只需展示大致工期,轻量工具可能足够;若排期变化会牵动多个部门,就要重点验证依赖更新、权限和计划版本,而不是只数功能。

2. 小团队需要付费的甘特图工具吗,什么情况免费版就够用?

我带的团队人数不多,目前用表格排计划也能推进,但一遇到延期就要手动改好几处日期。我不确定是工具不够用,还是我们的流程本身没有理顺,想知道该按什么信号决定是否付费。

是否付费,关键不在人数,而在计划变更是否需要多人同步。一个实用的判断方法是记录两周内的排期维护:如果每次延期都要人工通知多人、重复改日期,或频繁出现负责人看不到最新版本,协作和依赖功能可能已经值得付费;如果计划只由一人维护、其他人偶尔查看,先用免费版通常更划算。

下面的规模只是初筛经验,不是硬性门槛:5至10人的单项目小组,优先确认任务、负责人、日期和分享是否顺手;10至30人的多角色团队,重点测试权限、提醒和依赖变更;多个项目共用人员时,则需要验证资源冲突、跨项目总览及汇报能力。项目复杂度常常比团队人数更早触发升级需求。

付费前先算维护成本:记录每周人工整理排期和追进度的时间,再乘以实际参与人数。如果工具每月费用低于持续发生的协调成本,且能减少漏通知或重复录入,付费有合理性。采购前还要确认免费版的任务上限、历史记录、导出能力和协作者限制,避免项目做大后才发现数据迁移受阻。

3. 甘特图工具的任务依赖和关键路径,试用时怎么判断是否真能用?

我以前用过能连任务关系的排期工具,但延期后有些后续任务没有跟着调整,最后图上的结束日期和实际计划不一致。我想知道试用时要怎样复现这种问题,也想分清关键路径和普通任务连线。

最有效的测试不是看依赖线能不能画,而是主动制造一次延期:让一项原定周一完成的任务推迟两天,观察后续任务日期是否按依赖关系变化、是否提示冲突,以及项目结束日是否同步更新。再检查能否区分必须先完成的任务和可并行任务;如果所有后续任务都被机械顺延,工具可能没有准确表达实际排期。

关键路径指一组决定项目最早完成时间的连续任务,不等于所有重要任务的集合。试用时可设置两条并行工作链,其中一条留出缓冲,另一条没有缓冲,再改动各链任务的工期。观察系统能否指出哪个变化会推迟最终日期。若工具只显示任务连线,却无法解释延误对完工时间的影响,就不要把它的图形视为可靠预测。

还要核对工作日历、非工作日和进度口径。任务完成百分比并不总能代表剩余工期;例如完成一半的任务,未必只剩一半时间。测试时分别修改工期、完成比例和实际开始日期,确认系统如何计算,并检查是否支持保存原始计划用于复盘。涉及交付承诺的团队,计划版本和变更记录比一条醒目的关键路径颜色更重要。

4. 从表格迁移到甘特图工具,怎么做小范围试点才能避免买错?

我准备把现有排期从表格迁到新工具,担心导入后负责人、日期和任务关系丢失,也怕团队试用几天觉得麻烦就放弃。我想要一个成本不高、又能尽早发现问题的试点办法。

不要一开始迁整个项目库。挑一个周期为两到四周、包含至少两类角色和一次真实交付变更的小项目,先导入任务名称、负责人、起止日期和依赖关系,再与原表逐项核对。重点检查日期格式、重复任务、空负责人和关系是否保留;这些细节常比导入按钮本身更能暴露迁移风险。试点可安排五个工作日:第一天由项目负责人建计划;

第二天让执行者更新进度;第三天模拟一项任务延期;第四天检查管理者能否从总览发现冲突;第五天让团队导出数据并尝试恢复。每一步都记录操作耗时、需要人工解释的地方和信息遗漏。若只有管理员能看懂计划,工具对团队的实际价值会打折。

试点前约定三个通过条件,例如多数成员能独立找到自己的任务、一次延期能留下清晰变更记录、数据可完整导出。再设两项否决条件:关键字段无法迁出,或权限设置无法满足项目要求。通过这种小样本验证后再扩大范围,通常比依赖销售演示或功能清单更能降低采购和迁移风险。

读者评论

龚
龚思源

把“任务延期后依赖是否联动”和“多人跨项目负荷”放在试用前面很实用。甘特图看着完整,不代表排期真的能随变更维护。

周
周静怡

文中把配置、培训和每周维护工时单独算进成本,这点容易被忽略。建议试点时记录实际耗时,尤其核对旧计划导入后依赖和负责人是否保留。

徐
徐悦

我们团队更关心成员愿不愿意持续更新。让实际负责人操作,而不是只看管理员演示,确实更能发现提醒过多、状态难填或权限不合适的问题。

文章包含AI辅助创作:2026年效率神器:6款顶级画甘特图工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/241312
