效率提升必备:2026年最受欢迎的5大编进度计划软件推荐

挑编进度计划软件,最容易踩的坑不是买贵了,而是把“甘特图能画出来”误认为“项目进度就管得住”。我在梳理项目排期方案时,通常先看计划有没有依赖关系、责任人和实际进展,再看它能不能把变更及时传回全团队。下面这五款软件分别适合不同的项目复杂度与协作方式;文中的评分是基于公开功能信息和选型维度建立的情景评估,不是未经说明的市场份额排名,也不代表所有团队的实测结果。

一、先给结论:没有一款工具能同时解决所有进度问题

1. 五款软件分别适合什么团队

如果你的项目是跨部门、依赖多、需要关键路径和资源计划,先看 Microsoft Project;如果涉及大型工程、多项目资源协调和严格的计划控制,重点评估 Primavera P6;如果团队要把需求、研发迭代、缺陷和里程碑放在一起管理,可以看 PingCode 或 Jira;如果核心问题是多人协同更新计划、表格化跟进和跨职能共享,Smartsheet 更值得比较。

这不是“谁排名第一”的简单答案。计划管理工具的价值取决于项目结构:一个只有十几项活动的小型营销项目,用企业级工程计划软件可能增加维护负担;一个有数百项任务、跨多个承包方的复杂项目,只用在线表格又容易在依赖、基线和变更追踪上失控。

软件 更适合的项目 主要强项 选型时要验证的点
Microsoft Project 产品交付、IT实施、跨部门项目 任务依赖、甘特图、关键路径与资源计划 团队是否需要桌面能力、协作版本和当前订阅方案是否匹配
Primavera P6 工程建设、能源、制造、复杂集成项目 大型计划、多项目和资源控制能力 实施与培训成本、计划维护规范、团队是否需要其复杂度
PingCode 中大型研发团队及100人以上组织 研发工作流、需求与版本计划的衔接 跨团队计划视图、权限、报表和既有工具集成
Jira 采用敏捷研发流程的产品与工程团队 工作项跟踪、迭代协作和生态扩展 跨项目路线图能力、插件依赖、管理层汇总是否够用
Smartsheet 运营、市场、实施等跨职能团队 表格习惯与计划视图之间的转换 复杂依赖处理、中文协作体验、数据治理要求

这张表的用途不是替你做最终决定,而是先缩小试用范围。若团队无法说清楚自己最常发生的是“任务没人更新”“依赖延误没人看见”还是“资源争抢”,直接比较软件界面,往往会把评估带偏。

效率提升必备:2026年最受欢迎的5大编进度计划软件推荐

2. 我会优先看“计划变更是否能落地”

进度计划的难点通常不是初次排计划,而是现实发生变化以后,谁能发现影响、谁负责重新估算、哪些下游任务需要调整。工具若只展示一张漂亮甘特图,却没有明确的责任人、状态更新机制和变更记录,计划很快就会变成一张过期图片。

因此,选型时我会先确认五件事:任务能否建立依赖、基线能否保存、实际进度能否回填、资源冲突能否被发现、变更能否追溯。界面是否简洁当然重要,但在项目需要协作的情况下,计划数据是否持续更新,比图表是否精致更影响管理结果。

3. “最受欢迎”不等于“最适合你”

软件热度会受到企业已有账号、行业惯例、采购渠道和团队技能影响。国际工程组织长期使用某款专业排期工具,不代表一个十人内容团队也应该照搬;开发团队熟悉敏捷看板,也不意味着它天然适合管理施工活动和资源负荷。

本文把“受欢迎”理解为具有明确用户场景、在相应领域常被纳入选型清单,而不是声称存在一份可验证的全球销量榜。公开资料通常不能直接回答某款软件在所有地区、所有行业的实际活跃用户数;把无法核实的热度数字写成排名,反而会误导采购判断。

二、为什么排期容易失控:工具只是计划系统的一部分

1. 项目计划不是任务清单加日期

任务清单回答“要做什么”,排期还要回答“先做什么、由谁做、需要多久、受什么限制、晚了会影响谁”。如果一项任务没有前置条件,即使填了开始日期和结束日期,也未必能说明团队真的理解它的执行顺序。

例如,一个软件上线项目包含需求确认、接口开发、联调、验收和发布。若接口开发延期三天,联调和验收未必都只顺延三天:测试环境可能需要重新预约,外部供应商也可能只在固定窗口配合。真正有用的计划要把这类约束暴露出来,而不是机械地把所有日期往后拖。

2. 三种“进度”经常被混为一谈

计划进度是基于假设制定的目标时间;实际进度是已经完成或正在进行的工作;预测进度则是根据当前状态和剩余工作推算出的未来结果。三者不分,周报中的“完成80%”就很难判断究竟是原定进度、个人估计,还是经过工作量核验的实际完成度。

我更愿意让团队在周会上同时回答三个问题:计划与实际差多少?差异由什么造成?按当前节奏,关键里程碑预计何时完成?这比只看一个百分比更有诊断价值,也能避免“看板一片绿色,发布日期却不断延期”的假象。

3. 项目越复杂,手工维护的成本越容易被低估

一份几十行的表格看上去轻巧,但如果每周需要项目经理分别向多个负责人追状态、手工更新依赖、再复制到汇报材料,工具的隐性成本就不小。相反,专业计划软件能自动汇总,也不意味着数据会自动变真:如果负责人不更新、任务拆分不合理,自动生成的报告只是更快地传播错误。

一个实用的评估办法,是记录连续两周的人工维护时间:计划更新、状态催收、进度汇总、风险说明分别花了多久。先有基线,再试用新工具,才有机会判断它到底减少了工作,还是把人工成本转移到了配置和培训上。

效率提升必备:2026年最受欢迎的5大编进度计划软件推荐

三、五款编进度计划软件逐一拆解

1. Microsoft Project:适合需要正式排期和依赖分析的项目

Microsoft Project 常被纳入项目计划工具清单,主要原因是它对传统项目管理语言比较友好:任务、工期、前置关系、里程碑、资源和关键路径都能纳入计划。对于习惯用阶段、交付物和日期控制项目的项目经理,它比纯看板更适合表达“为什么这个日期不能随便改”。

它的典型使用场景包括系统实施、产品发布、组织变革和跨部门交付。项目经理可以把工作拆成阶段和任务,建立前后置关系,再通过计划视图检查关键活动。但不同版本的功能、协作方式和许可安排可能不同,采购前应以厂商当前官方产品说明为准,不能把某一版本的能力直接套在所有版本上。

优势在于计划结构;风险在于团队未必愿意持续维护。如果计划只由项目经理更新,其他负责人只在会议上口头汇报,计划很容易成为单人维护的文件。企业应明确谁更新任务状态、何时更新、哪些变更必须记录,避免将流程问题误认为软件问题。

我会在试用中验证三个细节:修改前置任务日期后,下游安排是否容易理解;实际进度和原始基线能否清晰对照;多人是否可以在目标协作方式下共同维护。如果团队还要进行资源均衡或复杂情景计划,应安排有经验的计划管理员参与评估。

2. Primavera P6:复杂工程计划优先考虑,但不宜为“专业”而采购

Primavera P6 的定位更接近复杂项目和工程计划管理。对于大型建设、能源、基础设施或多承包方项目,管理者经常需要处理成百上千项活动、多个计划层级、资源和责任分工,专业计划软件的结构化能力就有价值。

它的优势也意味着门槛:计划编码、工作分解结构、日历、约束和基线等概念需要团队形成共同规则。若项目没有计划管理员,也没有固定的数据更新节奏,工具本身的复杂度可能让一线负责人更不愿意维护,最终出现“正式计划一份、现场真实安排另一份”。

在采购前,我会要求供应商或内部实施团队用一段真实但经过脱敏的项目计划演示,而不是只看标准演示数据。重点观察项目新增活动、调整工作日历、处理进度回填、生成跨项目汇总时需要多少操作,以及谁有能力解释计划逻辑。

它不适合作为“所有项目统一上专业系统”的口号式选择。若项目只有少量任务、依赖简单、团队规模小,先把责任、里程碑和周更新机制建立起来,通常比引入一套需要长期治理的复杂工具更有效。

3. PingCode:研发组织需要把需求计划和交付节奏连起来

PingCode 更适合从研发流程角度管理计划,尤其是中大型企业及100人以上组织,需要把需求、研发任务、测试、版本和迭代信息放在同一条交付链路中时。对这类团队而言,排期不是孤立地画甘特图,而是要弄清楚需求何时进入开发、依赖谁、何时验证、是否能进入目标版本。

评估这类研发管理平台时,我会把注意力放在工作流能否映射团队真实流程,而不是单看页面上有没有“项目计划”功能。例如,需求状态变化能否带动后续任务、版本计划是否能汇总跨团队工作、管理者能否区分待评估与已承诺工作,这些细节比一个通用进度百分比更能帮助判断交付风险。

对100人以上的组织,另一个关键问题是治理边界:项目、团队、产品和组织级别的权限如何划分;不同部门的流程差异如何保留;管理层汇总是否能避免重复填报。规模越大,越不能靠单个团队的配置经验推断全组织适用性。

试用时建议拿一个真实迭代或版本做小范围验证,并预先写下三个验收标准:需求到交付的状态是否可追踪、计划调整后受影响对象是否可识别、团队是否减少重复更新。若只是把旧表格搬到新平台,流程没有变化,通常很难获得预期收益。

4. Jira:适合以敏捷工作项和迭代管理为核心的团队

Jira 在许多软件研发团队中用于管理工作项、缺陷、迭代和开发协作。若团队已经采用敏捷开发,排期重点是版本目标、迭代容量、待办优先级和跨团队依赖,那么它的工作项机制往往比传统的静态任务表更贴近日常交付。

但敏捷看板与项目级进度计划并非同一回事。看板能展示工作流中各任务的状态,却不必然能回答“整个项目是否会在某个日期前完成”。当组织需要跨多个团队看路线图、资源争用和外部里程碑时,应验证当前产品版本、配置或配套能力能否满足,而不是假设团队日常看板自然会生成可靠的高层计划。

Jira 也容易出现配置过度的问题:工作项类型、状态、字段、自动化规则和插件逐渐累积后,新成员很难理解哪些字段必须填写。选型不仅要看功能清单,也要估算维护配置的负责人、插件治理方式和升级后的兼容性。

如果团队已深度使用 Jira,通常先评估现有环境能否通过统一字段、明确版本规则和依赖管理解决问题;只有确认平台能力不够,才考虑迁移。迁移工具会带来历史数据整理、流程重建、培训和权限调整成本,不能只比较新旧界面。

5. Smartsheet:适合用表格思维推动跨职能协作

Smartsheet 适合习惯以行列记录任务、状态和责任人的团队。它的一个现实优势是,许多非技术岗位不需要先学习复杂的项目管理术语,就能理解“负责人、到期日、状态、备注”这些字段,再根据需要切换到计划视图和协作流程。

这类工具通常更适合市场活动、运营改造、客户实施和行政项目等跨职能工作。项目经理可以从熟悉的表格结构开始,再逐步增加提醒、表单和汇总视图。不过,若项目存在大量交叉依赖、复杂资源约束或严格的基线管理,团队仍需确认其功能是否满足正式计划控制要求。

另一个要核实的是数据和协作环境:组织的安全要求、数据驻留、单点登录、权限细粒度、中文界面及外部协作方式,都可能影响最终体验。不要只用个人账号创建一张表,就认定企业环境下的治理能力已经得到验证。

如果团队在电子表格里已经有成熟的任务模板,Smartsheet 可以作为从静态表格走向协同计划的候选方案;如果痛点是多项目资源平衡或复杂关键路径,建议同时测试专业计划软件,避免把“操作熟悉”误当成“计划能力足够”。

四、常见误区:为什么买了软件,进度依然没有变快

1. 误区一:任务拆得越细,计划就越准确

任务颗粒度太粗,管理者看不出真正的风险;颗粒度太细,一线人员又要花大量时间更新,计划还会因微小调整变得难以阅读。合理颗粒度应服务于决策:一个任务需要独立负责人、独立交付物或独立风险判断时,才值得进一步拆分。

例如,“完成系统上线”太大,无法有效跟踪;拆成“准备上线方案、数据校验、灰度发布、业务验收、正式发布”就有了明确检查点。但如果继续拆成每个参与者每半小时的动作,管理成本很可能高于信息价值。

2. 误区二:甘特图越长,项目越可控

一张覆盖一年、包含数百项任务的甘特图,只有在输入假设可信、责任清晰、更新及时的情况下才有管理价值。计划画得长,不等于预测得准;越远期的日期通常受需求变化、资源调整和外部审批影响越大。

我建议对近期和远期采用不同管理方式:未来一到数周的任务要细化到可执行动作;更远期则以阶段目标、主要依赖和决策点为主。团队可根据项目周期调整窗口,重点不是固定设定“详细到几周”,而是承认远期计划的不确定性更高。

3. 误区三:进度百分比能准确表达完成情况

“完成70%”可能是按投入时间估算,也可能是按任务数量计算,还可能只是负责人主观判断。若没有共同口径,两个项目的70%并不能互相比较。对于可验收的工作,优先用已完成的交付物、测试通过项或阶段门作为进度依据。

对研发项目,可把已验收需求、已关闭缺陷和版本目标作为辅助观察;对工程项目,可结合已完成工程量、检验节点和现场记录;对市场项目,可用已审批物料、已确认渠道和已完成投放节点。不同业务不应强行套用同一种百分比算法。

4. 误区四:自动化越多,项目管理越省力

自动提醒、状态联动和报表汇总能减少重复工作,但前提是字段定义和流程规则已经稳定。若状态含义不统一,自动化会把混乱更快地传播;若提醒太频繁,负责人会忽略所有通知;若自动规则没人维护,流程变化后就可能产生错误的状态流转。

因此,建议先人工跑通流程,再自动化高频、低争议的动作。例如,任务到期前提醒负责人,任务完成后触发验收通知,这类规则较容易验证;自动判断“项目是否健康”则依赖风险口径,应该先明确指标和边界。

5. 误区五:先看采购价格,不看持续运营成本

软件总成本不只是许可费用,还包括实施、配置、培训、数据迁移、集成、运维和计划治理。免费或低价方案可能需要大量人工整理;高价平台如果只被少数项目经理使用,也可能形成闲置支出。

比较价格时,至少把成本拆成三年视角:许可和订阅、部署与配置、培训和持续维护、系统集成、历史数据迁移,以及人员学习时间。具体费用取决于版本、席位、部署方式和采购条件,应向厂商获取当前报价,不宜用旧价格文章代替正式预算。

五、专业选型逻辑:用一份可复现的评估,而不是听演示

1. 先给项目分类,再决定评估标准

我通常先把项目按三个维度归类:依赖复杂度、跨团队人数和计划变化频率。依赖复杂度低、人员少、变化少,轻量计划工具通常足够;依赖复杂、多人协同、变化频繁,则需要认真评估基线、跨项目视图、权限和资源管理。

再把“必须满足”和“锦上添花”分开。必须满足的条件可以是支持任务依赖、保留变更记录、符合组织权限要求;锦上添花的条件可以是更丰富的看板、可视化主题或智能摘要。这样能避免演示时被吸引人的非核心功能牵着走。

2. 用同一份真实样例跑完关键流程

不要让每家供应商用自己的演示项目。准备一份包含真实结构、但移除敏感信息的计划样例,让候选软件完成同一组操作:创建阶段和里程碑、建立前置关系、分配负责人、更新实际进度、调整一个上游日期、查看受影响任务、导出管理层汇总。

评估人员也应来自不同角色:项目经理关心计划控制,执行负责人关心更新成本,管理者关心风险汇总,IT或安全人员关心集成和权限。只有项目经理参加演示,容易高估排期功能、低估团队采用阻力。

3. 把评分项变成可观察的操作

我会把评分拆成“计划控制、团队协作、数据治理、使用成本、扩展能力”五类,并为每一项写清楚什么算通过。比如“依赖管理”不等于界面上有依赖字段,而是修改关键任务后,团队能否识别受影响的里程碑;“易用”也不等于界面简洁,而是普通负责人能否在规定时间内完成状态更新。

以下分值是可改造的评估模板,不是五款产品的实测结论。团队应由试点结果填写,而不是把示例分数复制进采购文件。

评估维度 权重建议 现场验证问题 通过信号
任务依赖与关键路径 25% 变更上游日期后,影响是否容易追踪? 相关下游任务和里程碑能被快速识别
日常更新成本 20% 负责人能否在短时间内完成状态回填? 更新步骤少,字段含义清楚,提醒不过载
基线与变更追溯 20% 能否对比原计划和当前预测? 延期原因、调整时间和责任变更可查
多项目与资源视图 15% 能否发现关键人员或团队的冲突? 冲突能够被定位,并能明确下一步处理人
权限、集成和治理 20% 是否满足安全、身份和跨系统协作要求? 权限规则可执行,维护责任人明确

4. 试点至少覆盖一次计划变化

只让团队录入初始计划,几乎无法判断工具的真实价值。试点要刻意安排一次“坏消息”:某项关键活动延期,观察软件和团队能否识别影响、更新预测、通知责任人,并留下调整记录。项目计划真正接受检验,往往是在变化发生之后。

试点期间记录四项数据:每周状态维护耗时、逾期任务的发现时间、计划变更后受影响任务的识别率、负责人按时更新的比例。观察周期可以按项目节奏设定,通常至少要覆盖一个完整的计划,执行,复盘循环,不能只凭一次演示判断。

效率提升必备:2026年最受欢迎的5大编进度计划软件推荐

六、具体案例推演:一次上游延期,怎样检验计划系统是否有用

1. 情景设定:软件交付项目的联调节点延期

假设一个跨部门软件交付项目包含需求确认、接口开发、系统联调、用户验收和正式发布。接口开发依赖外部团队,原计划在第二周末完成,联调安排在第三周开始。第二周中,外部团队发现接口字段需要调整,预计晚两天交付。

在只维护任务清单的团队里,项目经理可能只把接口开发的结束日期改晚两天,却没有检查测试环境预约、验收窗口和发布审批是否受影响。表面上,任务日期已更新;实际风险却可能直到联调开始当天才暴露。

2. 先判断延期传播路径,而非直接修改所有日期

第一步是确认延期原因是否会改变工作范围。如果只是交付晚两天,后续任务可能顺延;如果字段调整还要改测试用例,则工作量和人员安排也要重新估算。第二步检查依赖:联调是否完全依赖该接口、是否有模拟数据可先行测试、验收时间是否固定。

第三步才是更新预测,并记录新旧日期、责任人和原因。若计划工具支持基线对照,团队可以看到与原承诺的偏差;若没有,就至少建立变更日志。最后,明确由谁通知受影响的业务、测试和发布负责人,避免每个团队各自维护一套日期。

3. 这类案例该怎么评价工具

工具好不好,不是看它能不能把日期拖动两天,而是看它能不能帮助团队回答:延期影响了哪些节点?哪些任务可以并行?是否有资源冲突?当前预测发布日是什么?谁接受了新计划?如果这些答案仍要项目经理手工拼接多个表格,平台提供的进度视图就没有真正打通决策链路。

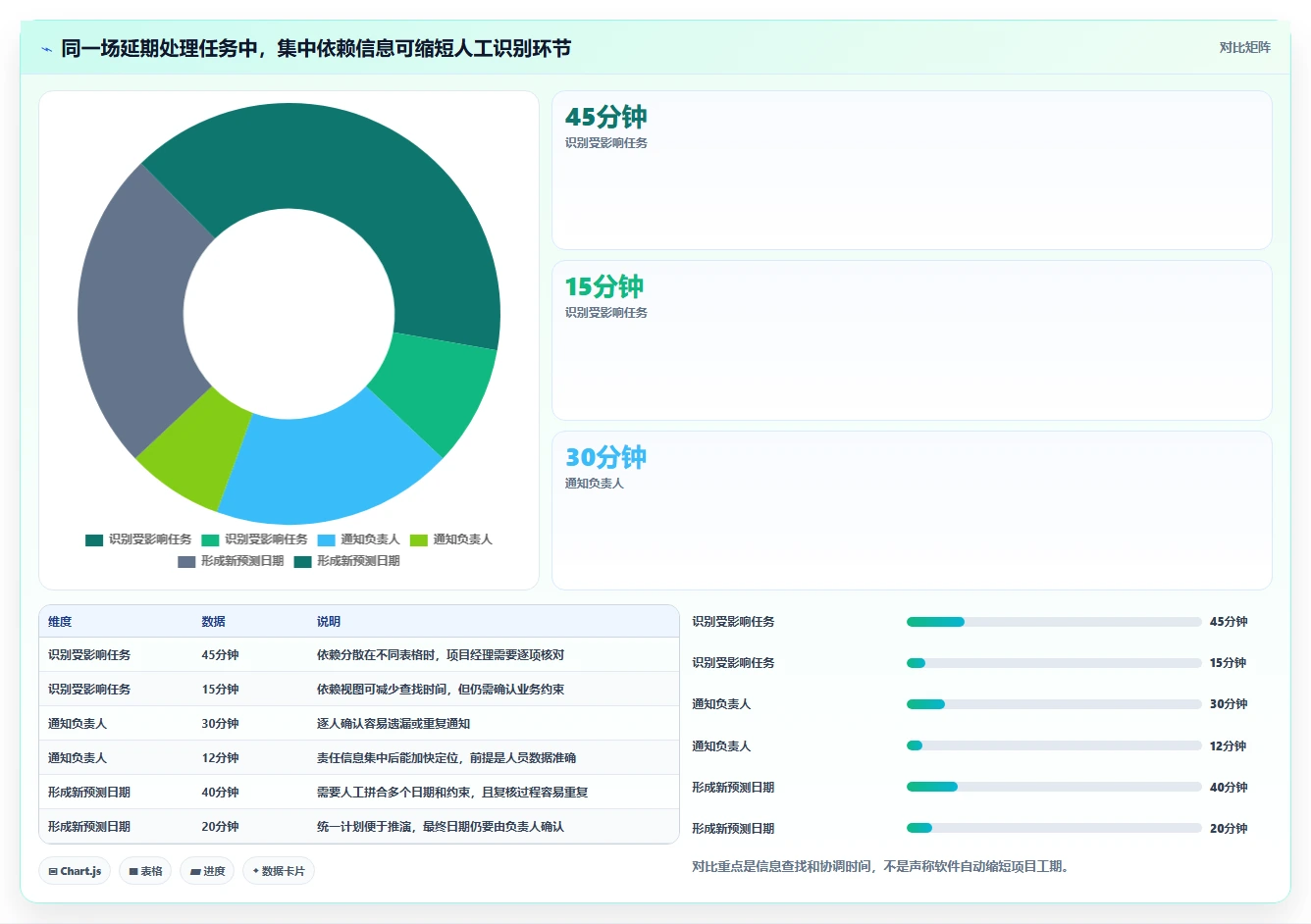

以下是用于演示评估方式的情景模拟数据。它不是某款产品的实测结果,也不应该被引用为行业平均值。实际团队应通过试点记录自己的处理时间和识别率。

观察项 原有表格流程 有依赖和变更记录的计划流程 解读
识别受影响任务 约45分钟 约15分钟 差异来自依赖关系集中呈现,不代表自动化能替代项目判断
通知相关负责人 需逐人确认,约30分钟 集中定位责任人,约12分钟 节省时间取决于负责人和权限信息是否维护准确
形成新预测日期 约40分钟 约20分钟 工具可以辅助推演,但外部约束仍需要项目经理核实
保留变更依据 散落在邮件与会议纪要 集中记录变更原因和时间 集中记录更利于复盘,但需明确谁有权修改计划

效率提升必备:2026年最受欢迎的5大编进度计划软件推荐

4. 复盘时记录“为什么变晚”,而不只是“晚了几天”

项目结束后,至少把延期原因分为估算不足、外部依赖、需求变化、资源冲突、质量返工和决策等待等类别。原因分类不是为了追责,而是为了确定下一次应改进哪一类假设。例如,如果延期主要来自外部审批,增加内部任务颗粒度并不能解决问题,应该把审批窗口提前纳入计划。

有了多项目记录后,组织可以逐渐建立自身的估算基准:同类任务通常需要多久、哪些外部环节经常延误、哪些角色形成资源瓶颈。与其引用没有口径说明的行业平均工期,不如先建立一套可追溯、可持续修正的内部数据。

七、不同情况下的行动建议:按团队现状选择,而不是按功能清单选择

1. 十人以内、任务简单、周期较短

先用轻量工具或团队现有协作平台,把负责人、截止日期、状态和阻塞原因统一起来。每周固定一次更新,保留里程碑与依赖信息。短期内不必急着上复杂排期系统,除非多个任务之间的先后关系已经频繁造成延期。

设定一个简单的升级信号:如果连续几个周期都无法确认关键任务是否按计划完成,或者项目经理花在催状态和汇总上的时间明显增加,再试用更专业的工具。先确认问题存在,再购买解决方案。

2. 中型团队,多个部门共同交付

重点关注依赖关系、责任人、变更记录和跨部门汇总。建议挑选一个真实项目进行两到四周试点,时间长度应覆盖至少一次例会和一次计划变化。Microsoft Project、Smartsheet 或适合组织工作方式的协作平台都可以列入候选,最终用同一份样例测试。

这类团队特别要防止“双重维护”:新工具上线后,原有表格、周报和管理报表仍要求逐份填报。试点前先确认哪些信息可以直接复用,哪些报表应该由系统生成,否则使用者会把新平台视作额外行政工作。

3. 100人以上研发组织,多个产品或团队并行

此时要评估需求、迭代、版本、测试和发布之间的数据联系,也要看团队级管理与组织级治理能否并存。PingCode 可作为研发管理平台候选,尤其适合希望把研发工作流与交付计划一起评估的组织;若团队已经长期使用 Jira,则先测出现有配置和配套能力的边界,再决定是否扩展或迁移。

不要只挑一个研发团队试用后就宣布全组织推广。至少要覆盖流程差异明显的两个团队,检查项目模板、权限、状态定义和跨团队汇总是否能兼容。对于组织级采购,还应让安全、IT、研发管理和一线执行人员共同确认验收条件。

4. 大型工程、多承包方、多级计划控制

先确定组织是否具备计划治理能力,包括统一工作分解结构、日历规则、责任编码、基线审批和更新节奏。Primavera P6 这类专业方案值得进入评估,但购买前应完成实施资源、关键岗位培训和计划管理员安排。

大型项目还应检查承包方能否按约定口径提交进度,现场实际完成量如何校验,变更由谁批准,以及关键节点如何与合同和验收机制关联。如果数据源不可靠,工具的精细度反而会制造“精确但错误”的预测。

5. 预算紧张、团队暂时不确定是否需要更换

先做两周基线观察,记录计划维护时长、状态更新及时率、延期发现时间和重复填报次数。再用现有工具改善字段和例会机制,观察问题是否缓解。如果核心问题是没人负责更新,换软件通常不能自动解决;如果问题是数据散落、依赖无法追踪,工具试点才更有针对性。

采购预算还应包含退出成本:数据能否导出、附件和评论能否迁移、用户权限如何清理、历史计划如何留存。对组织来说,工具可替换性也是风险管理的一部分,不应等到合同续约前才开始了解。

效率提升必备:2026年最受欢迎的5大编进度计划软件推荐

八、最后的取舍:该为控制力付出多少学习和治理成本

1. 轻量协作与专业排期之间的取舍

轻量工具通常更容易推广,培训成本低,适合流程相对简单、需要快速共享进度的团队;专业排期工具则适合复杂依赖、多项目协调和正式基线管理,但需要团队学习统一规则、持续更新计划。选择时应比较“增加的控制能力”与“新增的维护工作”,而不是单纯比较功能数量。

当项目延期的主要原因是任务依赖和资源约束无法被看见,专业排期能力可能值得投入;当问题主要是责任不清、需求频繁变化或决策等待,先改流程和治理可能比换工具更重要。

2. 一体化平台与组合工具之间的取舍

一体化平台能减少系统间切换与重复录入,但未必在每个细分环节都最强;组合工具可以按团队需求选择专业能力,却会增加集成、数据同步和权限治理的复杂性。评估时应画出数据流:任务从哪里产生、计划在哪里维护、进度如何回传、管理汇总从哪里读取。

如果同一项任务在多个系统里都能被修改,必须明确哪个系统是权威数据源。否则,所谓“集成”可能只是多处复制,出现日期不一致时没有人知道应以哪边为准。

3. 现在买功能还是先建立规则

如果团队没有共同的状态定义、任务负责人和变更审批规则,先建立最小管理规范通常更稳妥。只需明确任务何时算开始、何时算完成、谁能修改计划、延期如何升级、周报以哪种数据为准,就能显著减少工具配置争议。

规则成熟后再评估自动化和复杂报表,能避免为尚未稳定的流程写大量配置。系统应该固化清晰的管理约定,而不是替团队创造一个没人理解的新流程。

4. 我的最终建议:把软件试用设计成一次管理实验

不要问“这款工具功能多不多”,而要问“它能不能在我们真实的项目变化中,减少信息查找、缩短风险识别时间、降低重复维护,并留下可追溯的决策依据”。这四个问题都可以通过试点观察,而不是依赖宣传页面上的形容词。

建议现在就挑一个正在执行的项目,整理一份去敏后的任务样例,邀请项目经理、执行负责人和管理者一起评估两到三款候选。记录试用前后的维护工时、延期发现时间和重复填报次数,再决定是否采购或推广。

我对编进度计划软件的判断很明确:计划图只是界面,计划治理才是能力。先把依赖、责任、更新节奏和变更口径建立起来,再挑能降低维护成本的工具;这样选出来的软件,才更可能真正提升效率,而不是再多增加一份需要更新的表格。

常见问题解答(FAQ)

1. 2026年选择编制进度计划软件,最应该比较哪些能力?

我准备给一个十来人的项目组挑进度计划软件,但功能列表看起来都差不多:甘特图、任务分配、提醒、报表一个不少。我更想知道,怎么用一套可复现的标准判断哪款工具真的适合团队,而不是只看宣传页?

先别按功能数量打分,先用同一份样例计划试用每款工具:设置约80项任务、3个里程碑、2项跨团队依赖和1名请假成员,再观察修改是否会正确传导到后续任务。对进度管理来说,依赖关系和变更后的连锁更新,比甘特图配色更能区分工具是否实用。

可用一个简明评分表:计划与依赖准确性占35%,协作和责任人可见性占25%,变更记录与基线对比占20%,导出和集成占10%,上手成本占10%。如果团队主要靠表格开会,优先检查导入导出;如果项目经常调整,优先检查依赖更新、版本留痕和延期影响分析。

2. 进度计划软件里的甘特图,怎样才能避免看起来很完整、实际却不准?

我以前做计划时,任务排得很细,甘特图也很漂亮,可一遇到需求变更,整张表很快就过期了。我想知道问题通常出在哪,是工具功能不够,还是计划本身的维护方式有问题?

多数计划失真不是甘特图画得不够精细,而是任务没有明确的负责人、完成定义和前置条件。建议把任务拆到能在一个工作周期内验收的粒度,并为关键任务标明依赖;若一项任务只能写成“持续跟进”,它就很难成为可预测的进度信号。维护时保留基线,不要每次延期都覆盖原计划。

比如某里程碑原定第20个工作日完成,变更后改为第24日,应同时记录原因、受影响任务和新的预测日期。这样复盘时才能区分估时偏差、资源冲突和需求变动,而不是只看到一条不断右移的进度条。

3. 免费版进度计划软件够用吗,什么时候值得升级?

我所在的小团队目前人数不多,想先用免费方案控制成本,但担心任务一多就遇到权限、历史记录或报表限制。我应该先看哪些边界,才能避免项目做到一半才发现工具不够用?

免费版是否够用,关键不在团队人数,而在协作复杂度和管理风险。试用前先核对项目数量、成员权限、自动提醒、附件空间、历史版本、数据导出及外部协作者限制;其中历史记录和完整导出尤其重要,因为它们关系到出了问题能否追溯,也关系到日后能否迁移。

可以设一个升级触发点:连续两周需要手工合并多人进度、无法查看关键变更,或因权限设置不得不把敏感项目拆到别处,就开始计算付费方案的实际收益。先用小项目跑完一个完整周期,再确认限制是否真实影响交付;不要仅因免费版少了高级报表就提前付费。

4. 如何判断一款进度计划软件适合远程团队,而不只是适合项目经理排计划?

我在远程团队里经常遇到这种情况:计划是项目经理维护的,成员却在聊天工具里汇报,最后还要有人手动更新进度。我想知道选工具时该怎样验证团队是否真的会用,而不是上线后多出一套重复填报?

重点检查成员能否在任务所在位置完成更新,而不是必须由项目经理代录。用一个真实工作流试跑:成员更新状态、提交交付物、说明阻塞原因,负责人查看变化后调整依赖。若每一步都要切换到另一个系统或重复填写同一信息,工具再强也可能增加维护负担。

试运行两周时记录三个指标:成员按期更新比例、项目经理每周整理进度所花时间、阻塞从提出到被负责人确认的时长。把上线前后用同一口径比较,比“大家觉得挺方便”更可靠。还要检查通知能否按角色和事件配置,避免所有人被无关提醒淹没,最后干脆关闭通知。

读者评论

孙
孙扬

把“计划进度、实际进度、预测进度”分开讲很实用。我们周报以前只填完成百分比,后来发现大家口径不一样,确实很难判断延期风险。

余
余思妍

复杂工程和小团队分开选工具,这个判断比较务实。尤其提到先用真实项目演示、评估维护成本,比只看功能清单更有参考价值。

钟
钟安琪

研发团队用迭代看板不等于能管好项目级日期,这点容易被忽略。试用时验证跨团队依赖和版本汇总,应该比单看界面更重要。

文章包含AI辅助创作:效率提升必备:2026年最受欢迎的5大编进度计划软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/240901

赞 (0)
飞飞飞飞
2026年测试用例编写神器:6款最受欢迎的软件工具大盘点
上一篇 23小时前
2026年必备:6款顶级结构化文档工具全面对比
下一篇 23小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
