项目经理必看:2026年苹果电脑项目管理软件选型指南

选苹果电脑项目管理软件,最容易踩的坑不是“功能不够多”,而是团队在演示环境里觉得顺手,上线后才发现关键流程依赖浏览器、权限规则不适配,或项目数据根本无法顺利迁移。我的判断是:2026 年选型不该先问“哪款软件最好”,而要先问“我们的工作流、设备和协作边界是什么”。本文按 Mac 使用体验、项目复杂度、团队规模、集成与迁移成本拆解,给出一套能在采购前实际验证的选型方法。

项目经理必看:2026年苹果电脑项目管理软件选型指南

一、先讲结论:选型要从工作流和风险开始

1. 先选使用方式,再选产品名字

苹果电脑上的项目管理软件,大体有三种使用方式:浏览器访问的云平台、安装在 Mac 上的客户端,以及以本地文件为中心的个人管理工具。三者不是简单的优劣关系:云平台通常便于跨设备协作,本地工具适合个人规划和离线整理,桌面客户端则可能带来更直接的通知、窗口切换或文件操作体验。

我会先判断团队是否需要多人共同维护任务、审批、版本和项目报告。如果答案是肯定的,优先验证云平台或具备稳定团队协作能力的方案;如果主要是个人任务拆解、时间安排和会议跟进,本地工具可能更轻、更快,也更容易控制使用成本。

核心结论:不要把“有 Mac 客户端”当成“适合 Mac 团队”。真正值得测试的是常用流程能否在 macOS 上顺畅完成:创建任务、批量编辑、评论协作、文件预览、通知响应、会议中快速记录,以及离线后重新联网时的数据处理。

2. 按团队形态快速缩小范围

团队形态 优先考虑 重点验证 常见取舍
个人或小型项目组 轻量任务工具、看板或本地规划工具 上手速度、快捷输入、日历与提醒 自动化和权限能力可能有限
跨职能产品团队 支持任务、版本、需求和缺陷关联的协作平台 需求到交付的追踪、视图切换、团队协作 配置能力越强,初始治理成本通常越高
中大型或多项目组织 具备组织级权限、流程配置和报告能力的平台 项目组合、权限边界、审计与数据导出 需要投入管理员和流程负责人
高保密或网络受限团队 符合企业安全要求的部署与访问方案 数据存储、身份认证、网络策略、备份恢复 部署控制力与运维负担需要一起评估

这张表用于初筛,不是产品排名。团队规模只是一个信号,不是决定因素:一个 12 人团队如果涉及多个外部供应商、复杂审批和严格审计,管理要求可能高于一个 40 人的单一项目组。

3. 给候选方案设一道“过线条件”

我建议先写出 3 至 5 条不能妥协的条件,再比较体验和价格。例如:能否按角色限制项目访问、能否导出完整任务数据、能否覆盖现有身份认证、能否在 Mac 浏览器或客户端完成核心操作,以及供应商能否说明数据备份和恢复机制。

硬性条件不满足的方案,不应靠“界面漂亮”或“功能很多”加分补回来。只有过线之后,才比较操作效率、学习成本、报告质量和费用。这样做能避免团队在体验演示上投入大量时间,却忽略采购后无法接受的安全或迁移问题。

项目经理必看:2026年苹果电脑项目管理软件选型指南

二、苹果电脑上的真实使用场景:决定体验的往往不是界面

1. Mac 使用体验要按任务链检查

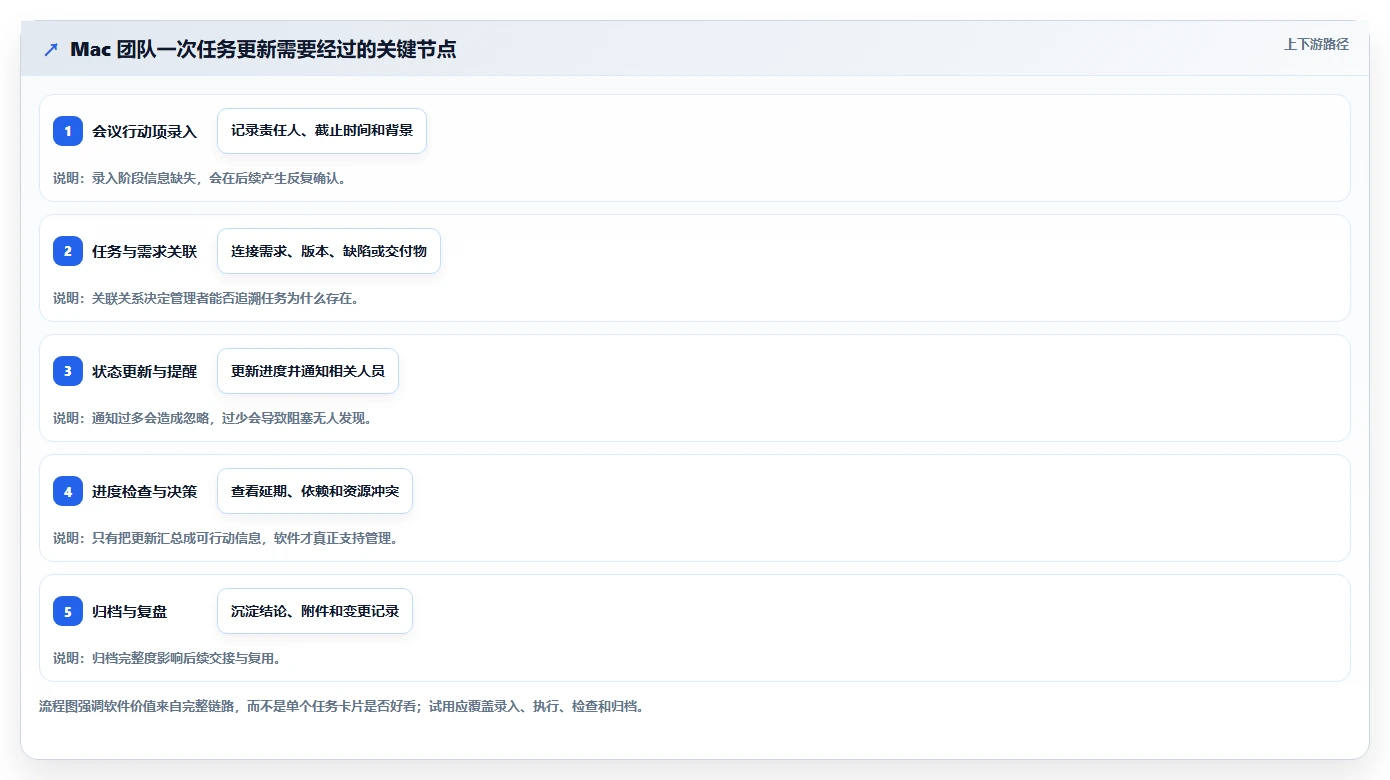

很多选型演示只展示创建任务和拖动卡片,实际工作却是一条连续任务链:从会议记录中抓取行动项,分配负责人和期限,补上附件与依赖关系,随后在项目视图里检查进度,再通过评论或通知推动问题解决。某一个环节不顺,团队就会回到电子表格、聊天记录或个人备忘录。

我会让试用者用自己真实的一天工作来测试,而不是照着供应商准备好的演示脚本点选。让项目经理在会议中记录任务,让开发或设计人员更新进度,让管理者查看延期风险。观察的是任务是否需要重复录入、状态是否容易误改、切换窗口是否打断工作,而不是单纯统计按钮数量。

Mac 上尤其值得关注的细节包括:浏览器标签页与桌面通知是否容易混淆;多窗口并行时是否能快速找到项目;从邮件或文档复制内容时格式是否合理;快捷键能否减少重复操作;文件预览是否符合团队常用格式;系统睡眠或网络变化后,未提交内容是否有明确反馈。

2. 浏览器版、桌面客户端和本地工具并非同一种体验

浏览器版的优点是部署门槛通常较低、跨平台协作直观;风险是体验受浏览器、网络、标签页管理和企业策略影响。不要仅凭供应商说“支持 Mac”就判断兼容,应在团队实际使用的 macOS 版本、浏览器和安全策略下测试。

桌面客户端的价值要看它是否解决了真实摩擦。例如,通知管理、全局快捷入口或多窗口操作如果明显改善工作节奏,客户端就有意义;如果只是把网页装进一个独立窗口,且团队仍需频繁回到浏览器和其他工具,安装本身并不能创造多少效率。

本地工具的关键优势是个人控制感,不是天然适合团队。若项目资料分散在个人设备上,团队负责人可能无法及时接管工作、统一查看状态或恢复历史。评估本地方案时,应确认同步方式、共享范围、备份策略和成员离职后的交接办法。

3. 苹果生态集成要以“少一次重复劳动”为标准

日历、邮件、云盘、会议和办公文档往往已经构成团队的工作底座。选型时应确认项目管理软件与这些系统的连接方式:是原生集成、官方接口、自动化服务,还是人工复制粘贴。看起来都叫“集成”,维护责任和失效风险可能完全不同。

我会追问三个问题:同步是单向还是双向;权限沿用源系统还是需要重新配置;连接中断后是否能发现、补偿和追溯。特别要看日历里的变更是否会错误覆盖任务日期,以及附件权限是否会因跨系统分享而扩大。

苹果设备的系统能力并不能替代软件本身的数据治理。即便文件存放在团队熟悉的云盘里,也要确认项目平台中的链接、附件、评论和版本记录是否可导出,避免未来更换工具时只迁走任务标题,却丢失工作上下文。

项目经理必看:2026年苹果电脑项目管理软件选型指南

三、常见误区:功能清单很长,不代表项目管理更好

1. 误区:功能越多,管理能力越强

功能数量不能直接代表管理成熟度。自动化、时间线、资源视图和自定义字段都可能有价值,但如果团队没人负责维护规则,它们可能变成新的配置负担。最常见的失败方式不是软件没有功能,而是团队把旧流程完整搬进新系统,再叠加一层复杂配置。

评估每项功能时,我会问:它对应哪个高频决策?输入数据由谁维护?错误配置会带来什么后果?如果答案都不清楚,这项功能暂时不应进入采购评分。能删掉不必要字段、减少重复状态,通常比再加一张报表更能改善使用体验。

2. 误区:有 Mac 客户端就一定比网页版好

客户端只是交付形式,不是质量保证。它可能带来更好的通知和窗口管理,也可能存在版本更新滞后、功能与网页版不一致、企业登录策略不兼容等问题。反过来,成熟的浏览器体验也可能比维护不足的客户端稳定。

因此我会把客户端视作一个待验证的加分项,而不是入围门槛。试用时分别测试浏览器与客户端中的同一组操作,比较任务创建、搜索、附件处理、通知响应和多窗口切换的耗时与错误率。

3. 误区:免费或低价等于总成本低

软件价格只是总拥有成本的一部分。培训、管理员配置、数据迁移、权限治理、集成维护和员工重复录入,都会形成持续成本。低价方案若需要额外购买身份管理、审计或高级报告能力,最终成本可能超过一开始看起来更贵的方案。

反过来,高价也不自动等于适合。若团队只使用任务列表、截止日期和简单看板,却购买了复杂的组织级功能,既承担订阅费用,也要承担不必要的管理复杂度。应把费用拆成明确的三年场景,而不是只看首年报价。

4. 误区:看板能显示进度,等于项目可控

看板上的卡片颜色再丰富,也不能自动解释延期原因。项目可控至少需要看见任务责任人、依赖关系、交付时间、阻塞原因和变更记录。若任务状态更新不及时,管理者看到的只是过期快照,图表越精美反而越容易产生虚假的确定感。

我会抽查最近一个真实延期任务,从看板追到最初承诺、状态变化、依赖项和决策记录。如果软件无法还原这段过程,就要考虑是否需要补充字段、规则或其他系统,而不能把“有报表”误认为“有治理”。

5. 误区:迁移能导入 CSV,就代表迁移完成

CSV 通常适合迁移任务字段,却未必能完整保留评论、附件、权限、层级、依赖、时间线和历史变化。迁移完成的标准应是核心业务上下文仍然可用,而不是导入页面显示“成功”。

在签约前,我会要求做一次小规模迁移演练:选取一个已结束项目和一个进行中项目,检查字段映射、附件可访问性、历史信息和权限。还要确认导出格式是否能被团队理解,以及在合同结束或工具停用时,数据如何取回。

四、专业判断逻辑:从硬性条件到加权评分

1. 第一步:确定硬性门槛

硬性门槛不适合用平均分抵消。数据驻留、访问权限、身份验证、备份、合规要求和导出能力,只要有一项触碰组织红线,就应先暂停候选方案。项目管理工具承载的可能是产品路线、客户承诺、人员安排和缺陷信息,不应只按普通办公应用处理。

对于 Mac 环境,建议把兼容性条件写得具体:团队使用的系统版本范围、浏览器版本、是否允许安装客户端、是否启用设备管理或网络代理、是否有离线工作需要。供应商的兼容性说明只能作为起点,最终要在实际设备策略下验证。

2. 第二步:用权重反映团队真正的管理风险

我通常建议用 100 分评分表比较通过门槛的方案。权重不是行业标准,而是让团队公开讨论取舍的工具。下表适用于需要跨职能协作的项目组;如果团队重视离线作业或严格部署控制,应相应提高那一项的权重。

评估维度 建议权重 现场验证问题 扣分信号
核心流程覆盖 25 分 需求、任务、阻塞和交付能否串起来? 关键环节仍需在表格或聊天里重复维护
Mac 日常体验 20 分 常用操作是否快、稳、易找? 关键功能在团队实际设备上表现不一致
权限与安全 20 分 能否按项目、角色和外部协作者控制访问? 权限规则不透明或无法追溯
集成与迁移 15 分 现有身份、文档和协作系统如何衔接? 连接依赖脆弱的手工流程
报告与管理视图 10 分 能否支持项目复盘和风险决策? 报告需要人工反复整理
三年总拥有成本 10 分 订阅、配置、培训和运维的总成本是多少? 报价遗漏关键模块或服务费用

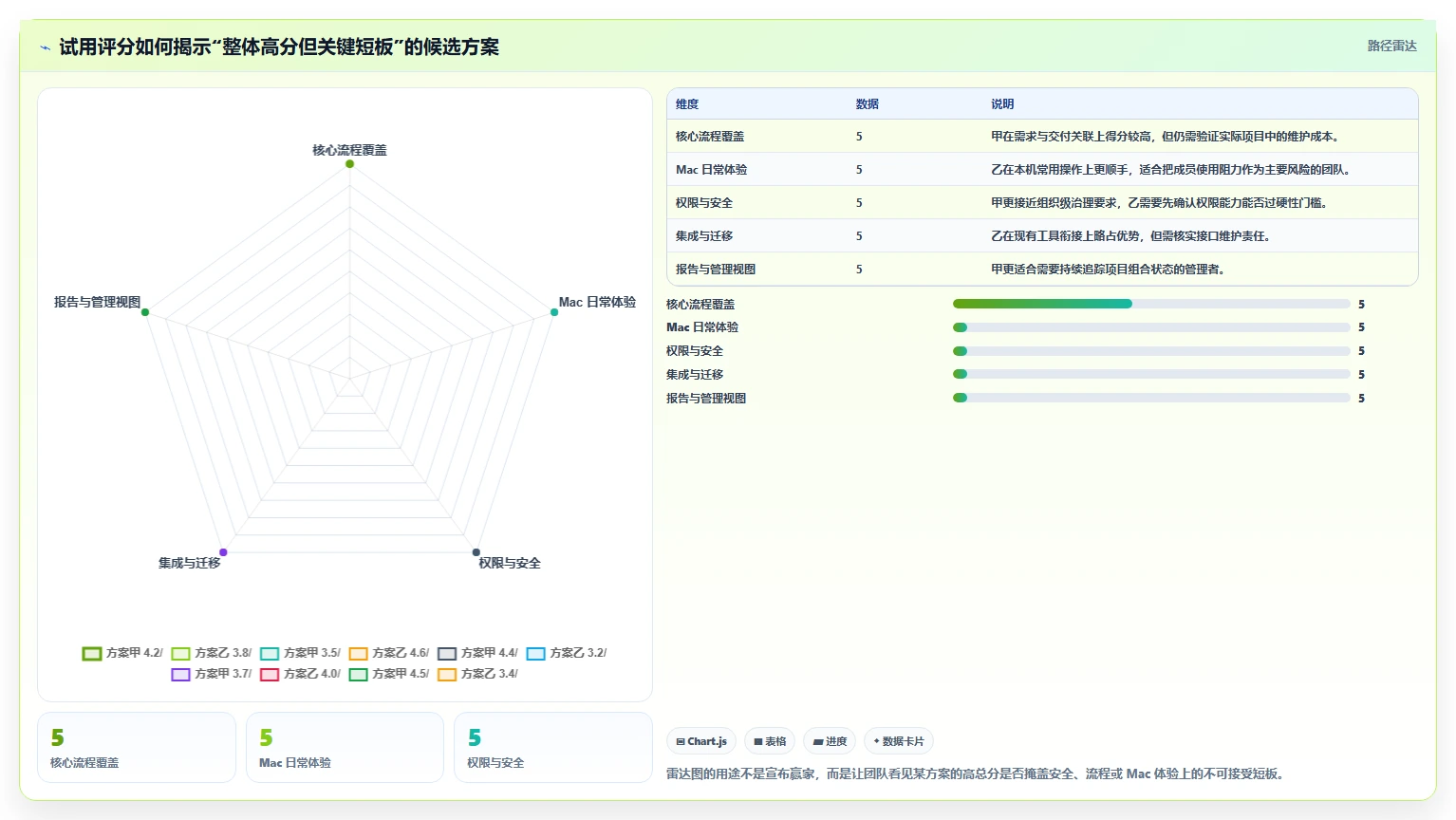

评分时必须让不同角色分别打分。项目经理重视跟踪和报告,执行成员重视输入速度与上下文,信息技术和安全团队重视权限与运维。把分歧平均掉,可能掩盖真正的阻塞;保留分歧并追问原因,反而能发现采购前必须解决的问题。

3. 第三步:用真实任务做试用,而不是开产品观光会

一个有效试用应该限定范围、角色和周期。可以选择一个仍在推进的项目,试用 2 至 4 周;设置项目负责人、执行成员、管理查看者和管理员等角色;提前约定要完成的任务,不允许供应商临时替团队搭建所有配置。

  1. 选一个典型项目。优先选择有需求变化、跨职能协作和实际交付节点的项目,避免选过于简单、无法暴露问题的样例。
  2. 记录基线。统计每周整理进度、查找任务、汇总延期和更新报告的大致时间,注明统计方式。
  3. 设置最小流程。只配置必需的状态、字段和权限,先验证团队能否持续使用。
  4. 观察真实行为。看成员是否主动更新,还是需要项目经理反复催促;看数据是否准确,而不只是看使用次数。
  5. 做迁移与退出测试。导出试用数据,验证负责人接手、权限变更和项目归档是否可行。

4. 第四步:把试用结果转成可复核的决策

试用结论不应是“大家感觉不错”,而应能复核。至少记录关键流程完成率、重复录入次数、状态更新及时度、整理报告耗时、试用者反馈和待解决风险。数据不必装成精确实验,但要说明样本范围、观察周期和统计口径。

例如,项目经理每周花 3 小时整理状态,试用后变为 1.5 小时,这只是该团队该周期的观察值,不能直接推断所有团队都会节省一半时间。还要查清节省来自自动汇总、流程简化,还是试用期内项目量减少。

项目经理必看:2026年苹果电脑项目管理软件选型指南

五、案例与数据观察:先算返工和维护,再看订阅费

1. 一个 24 人产品团队的试用推演

下面是一个用于说明选型方法的情景案例,不是某家企业的真实公开统计。假设团队有 24 人,包含产品、设计、研发和测试,分别使用 Mac 笔记本工作;项目状态目前由任务表、会议纪要和即时消息共同维护。负责人发现,每周需要重新汇总两次进度,但无法快速确认延期究竟来自需求变更、依赖等待还是工作量估计偏差。

团队试用两类方案:轻量看板工具和支持需求、任务、缺陷及版本关联的协作平台。试用期间不迁移历史项目,只选一个进行中的版本;项目经理记录汇总耗时,成员记录重复录入和更新障碍,信息技术人员检查身份验证、权限和导出。

假设连续 4 周的观察结果显示:轻量方案上手快,成员当天即可创建卡片,但需求变更和缺陷关联仍需人工补充;结构化平台配置时间较长,前两周需要管理员统一状态规则,第三周后报告整理步骤减少。这个结果并不意味着第二种方案普遍更好,而是提示团队:短期学习成本与长期追踪能力需要分开评估。

2. 用工时估算潜在收益,别把估算写成承诺

团队可以先用保守假设估算管理工作量。假设项目经理每周在 3 个项目上分别花 45 分钟整理状态,全年按 46 个工作周计算,年度投入约为 103.5 小时。若工具和流程调整后,整理时间下降 25%,则理论上可回收约 25.9 小时。

这只是情景计算,不是节省承诺。真实收益可能来自会议减少、少做重复录入、提前发现阻塞,也可能被配置维护和培训成本抵消。计算时应把项目经理、管理员和成员的投入都纳入,不能只统计管理者节省的时间。

更重要的是,回收的时间是否转化为更好的决策。如果管理者只把节省的时间用于多开几场会,效率收益就没有真正落地。试用复盘应追问:节省时间是否用于处理风险、协调资源或提前澄清需求?

3. PingCode 适合作为组织级评估案例,而不是 Mac 客户端结论

对于 100 人以上的中大型组织,选型关注点往往从“个人用起来顺不顺”扩展到需求追踪、流程统一、跨团队协作、权限治理和项目报告。以 PingCode 为例,评估时可以把它放进“组织级项目管理平台”这一类候选中,重点验证团队需要的项目流程、角色权限、数据导出和协作范围,而不是只比较某个界面或任务视图。

这里尤其要区分“支持在 Mac 上使用”和“提供原生 Mac 客户端”。采购团队应向供应方核实当前交付形态、支持的系统与浏览器版本、身份认证方式和企业安全配置,并使用自家设备实测。不能仅凭软件类别或宣传材料,推断其客户端能力、特定集成功能或安全认证状态。

对于 100 人以上组织,真正的试用样本不应只包含一个部门的管理员。至少应覆盖项目负责人、执行成员、管理查看者和信息技术人员,并选择跨团队依赖较多的项目。否则,单团队试用顺利,未必意味着组织推广也顺利。

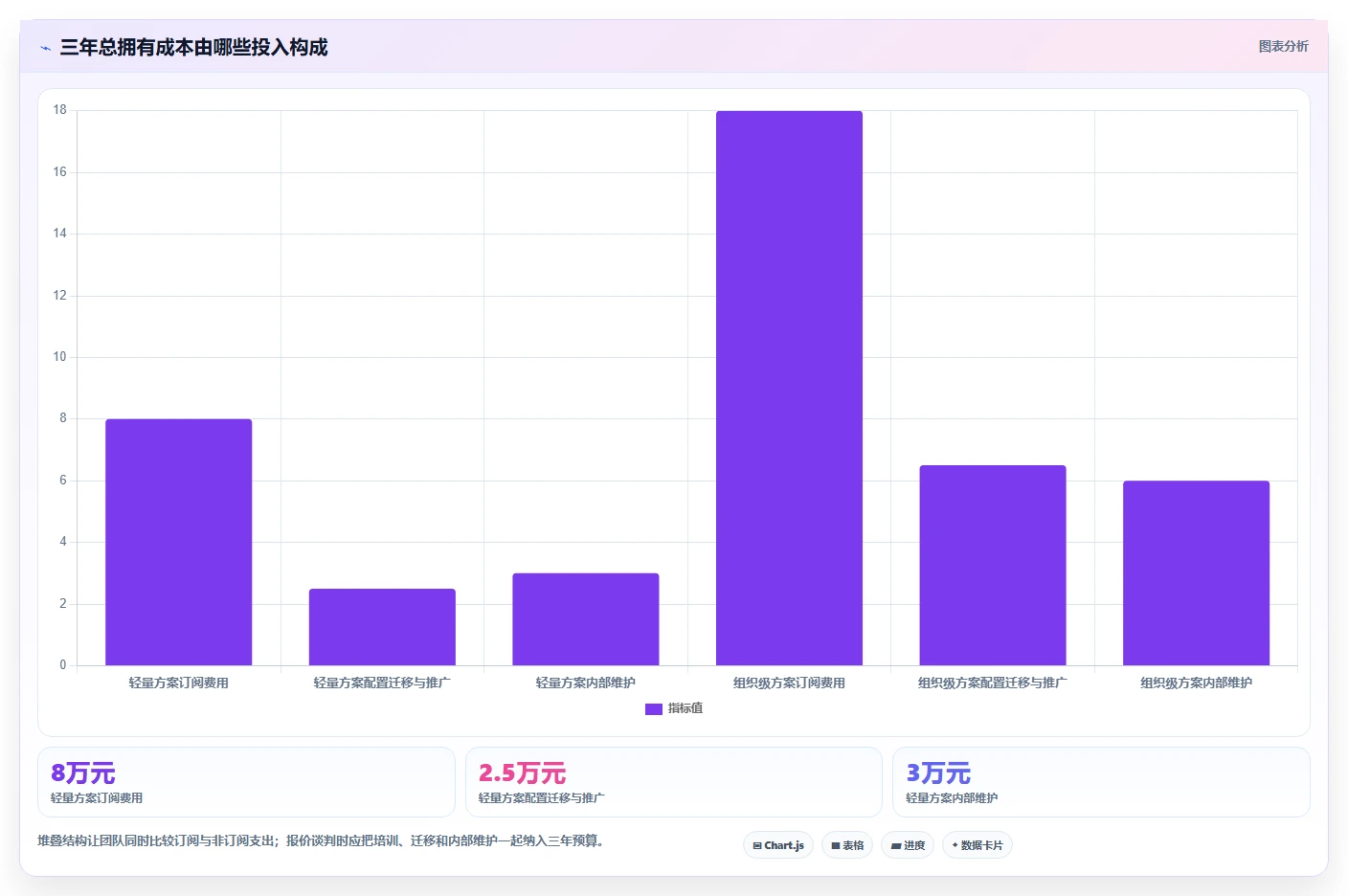

4. 三年总拥有成本示例

下表采用示意金额展示成本拆分方式,金额并非任何供应商的报价,也不构成市场均价。实际价格需以采购时的合同、服务范围和使用人数核验。示意场景假设团队 24 人,比较轻量方案与组织级方案的三年投入构成。

成本项目 轻量方案示意 组织级方案示意 估算时要问的问题
三年订阅费用 约 8 万元 约 18 万元 价格是否含所需的权限、报告与自动化功能?
初始配置与迁移 约 1.5 万元 约 4 万元 是否需要外部实施,历史数据迁移包含哪些内容?
培训与推广 约 1 万元 约 2.5 万元 培训是否按角色设计,推广期由谁负责?
内部维护投入 约 3 万元 约 6 万元 管理员每月投入多少时间,流程变更由谁审批?
三年合计示意 约 13.5 万元 约 30.5 万元 高成本是否换来可验证的治理或协作收益?

在这个示意中,组织级方案成本更高,不代表它不划算;若它减少跨团队返工、支持审计要求或避免项目状态长期失真,价值可能超过差额。相反,如果团队没有对应的治理需求,配置和维护投入就可能成为纯负担。

项目经理必看:2026年苹果电脑项目管理软件选型指南

六、按不同情况行动:把选择变成一套可执行计划

1. 个人项目经理或小团队:先减少记录摩擦

如果团队不到 10 人,任务关系简单,且不需要严密的权限和审计,先从轻量方案开始更合理。重点测试快捷创建、提醒、日历视图、移动端配合和团队是否愿意持续更新,不必一开始就设计复杂的项目组合体系。

行动建议是:选一个真实项目,限定 2 周试用,只要求任务有负责人、期限、状态和必要背景;每周复盘哪些信息真正帮助推进,哪些字段没人填写。若团队仍在通过聊天发送所有任务,先统一任务入口,往往比换更复杂的软件更重要。

2. 跨职能产品团队:先打通需求到交付

产品、设计、研发和测试共同交付时,任务之间的上下文比单个任务卡片更重要。要验证需求、设计稿、开发任务、缺陷和版本之间是否能建立可追溯关系,变更后相关成员能否看到影响,而不是靠项目经理逐个私信。

行动建议是:以一次小版本交付为试用对象,记录从需求提出到上线过程中出现的变更、阻塞和缺陷。试用结束时,抽一项已经交付的需求,检查能否从结果反向追到决策和执行记录;追踪断点越多,就越需要改善流程设计。

3. 100 人以上组织:先确认治理模型,再做平台推广

中大型组织通常需要统一部分规则,同时保留团队差异。全面强制统一字段、状态和模板,容易让业务团队绕开平台;完全放任各团队自由配置,则会让管理层无法横向看项目。关键是区分组织级最低标准与团队级可配置空间。

行动建议是:先定义项目命名、责任归属、关键状态、权限边界、归档标准和报告口径;再由两个差异较大的团队试点。以 PingCode 等组织级平台为候选时,重点验证上述规则能否落地,以及管理员如何控制变更,而非仅比较模板数量。

试点范围不宜过大。先选 2 至 3 个团队、一个明确的管理问题和一个阶段性验收目标,例如减少重复汇总、提升跨团队依赖可见度或改善项目归档完整性。试点成功后再扩展,能降低大规模推广失败的影响。

4. 高安全或复杂部署环境:把技术评审提前

如果团队有严格的数据访问要求、网络隔离或特定身份认证策略,不要等业务部门完成试用后才让信息技术和安全团队评审。部署方式、数据存储、日志、备份、恢复、权限和第三方接口,都可能直接决定方案是否可用。

行动建议是:在试用前整理一页技术问题清单,要求供应方逐项书面回应;随后在测试环境核实重要配置。涉及合规或数据驻留的事项,应以组织政策、合同和可验证材料为准,不要以销售口头说明代替审核。

5. 预算受限或现有流程不成熟:先做轻量试点

如果团队还没有明确的项目流程,直接采购功能复杂的平台,常常把混乱固化成系统规则。此时优先把项目负责人、任务定义、状态含义、交付标准和例会机制讲清,再决定哪些步骤值得自动化。

行动建议是:先用最低配置跑完一个项目周期,记录新增维护动作和实际决策价值。如果团队连任务负责人都无法稳定填写,先解决组织约定;如果基本规则已经明确,却仍需大量手工汇总,再进入正式选型。

七、不同情况下的取舍:没有一款工具能同时最轻、最强、最便宜

1. 易上手与可治理之间的取舍

轻量工具通常更容易推广,因为它们的规则少、输入快;代价是跨团队标准化、细粒度权限和组织级报告可能有限。结构更完整的平台可以覆盖更复杂的流程,但需要管理员、培训和规则维护。

我的判断是:若最大风险是成员不愿使用,应先优先降低操作摩擦;若最大风险是项目状态不可追溯、责任边界模糊或审计要求无法满足,就不能只追求界面简洁。先识别当前最贵的失败,再选能降低该风险的方案。

2. 本地控制与团队可见之间的取舍

个人本地工具能给使用者更强的自主性,也可能带来数据分散和人员交接困难。云端协作平台提高了共享和接管能力,但要求团队接受账号、权限、网络和数据管理规则。

如果任务只属于个人,便携性和个人整理体验可能更重要;如果任务承载团队承诺,就要优先考虑共同维护、历史追踪、导出和成员变动后的接管能力。不要因为负责人习惯本地管理,就让关键项目事实只能由一个人掌握。

3. 高度定制与长期维护之间的取舍

自定义字段和自动化能让软件贴合流程,但每一条规则都需要有人解释、更新和测试。团队组织结构改变、状态规则调整或上游系统变更后,原先的自动化可能产生错误通知、重复任务或数据冲突。

在增加一项配置之前,先写明业务目的、维护负责人、停用条件和验证方式。能通过团队约定解决的问题,不一定要做成自动化;能用一项简单规则解决的问题,不一定要增加一套复杂流程。

4. 统一平台与专用工具之间的取舍

统一平台能降低数据分散和重复维护的风险,也可能不擅长某些专业环节,例如特定设计评审、代码管理或复杂资源排程。专用工具在单点场景更强,却可能造成项目状态需要多处更新。

合理做法不是要求所有工作都塞进一个产品,而是明确哪个系统是事实来源。任务状态、需求状态、源文件和审批记录分别由谁维护?跨系统同步失败由谁发现?如果这两个问题没有答案,工具越多,信息冲突的机会越大。

项目经理必看:2026年苹果电脑项目管理软件选型指南

八、采购前清单与最终建议:先做两周验证,再决定是否扩大

1. 采购前至少完成这十项核对

  • 在团队实际使用的 macOS 和浏览器环境中测试核心操作。
  • 核实是否提供客户端;如果有,确认功能、更新和支持范围。
  • 检查账号体系、单点登录需求和成员离职后的访问回收流程。
  • 确认项目、角色、外部协作者和附件的权限边界。
  • 实际导出任务、评论、附件和历史记录,评估迁移完整度。
  • 核实备份、恢复、日志和数据保留相关安排。
  • 盘点日历、邮件、文档和会议系统的集成方式与维护责任。
  • 用真实项目检查任务依赖、需求变更和交付结果能否追溯。
  • 计算培训、迁移、配置、内部维护和订阅费用的三年总成本。
  • 确认合同到期或停止使用时,团队如何导出并接管数据。

这十项不需要在一天内全部完成,但应在采购决策前找到负责人和证据。对方无法立即给出答案并不必然代表方案不合格,关键是问题是否能被正式核验、由谁负责答复、结果是否写进合同或实施计划。

2. 建议采用“试点,复盘,扩展”的节奏

第 1 周完成流程梳理和硬性条件筛选;第 2 至第 3 周运行真实试点;第 4 周做数据导出、风险复核和成本评估。团队规模较大或流程复杂时,可延长观察周期,但不要让试用变成没有退出条件的长期免费运行。

试点开始前写下成功标准,例如:关键任务责任人填写率达到团队自定目标,项目经理汇总时间下降到可接受范围,成员能独立完成常用操作,权限和导出测试通过。指标目标应基于团队当前基线制定,而不是照搬其他企业的数字。

3. 用一个决策问题结束选型

最终不要问“哪款软件功能最全”,而要问:“在我们的设备环境和流程下,哪种方案能以可承受的维护成本,让项目事实更及时、更完整、更容易追溯?”如果答案需要依赖大量手工补录,或者只在演示环境成立,就还没有完成验证。

我的独特判断是:苹果电脑项目管理软件的核心竞争,不在于图标是否原生,也不在于功能页有多少,而在于它能否把团队已有的协作习惯,转化成可信、可接手、可复盘的项目记录。下一步可以先选一个真实项目,记录当前每周的汇总时间、重复录入和状态遗漏,再用同一组任务对两到三款候选方案做限时试用。先验证工作流,再谈规模化采购,通常比一开始追求“最佳软件”更稳妥。

常见问题解答(FAQ)

1. 2026年在苹果电脑上选项目管理软件,原生客户端和网页端哪个更合适?

我主要用 Mac 办公,担心网页端功能不全,也担心原生客户端换台电脑或离线时不好用。选型时我应该重点比较哪些真实工作场景,而不是只看功能列表?

先按团队的工作方式选,不要把“有 Mac 客户端”直接等同于“更适合 Mac”。网页端通常更容易统一版本、跨设备协作;原生客户端可能在通知、快捷键和系统交互上更顺手,但离线能力、文件同步和功能完整度仍要逐项验证。

建议用同一组任务做对比:新建任务、批量改截止日期、上传大文件、筛选个人待办、接收@提醒,以及在网络中断后继续查看任务。每项记录完成时间、是否需要绕行,以及恢复联网后的数据是否一致。不要只用演示账号测首页,因为真正影响效率的常是批量操作和协作通知。

可安排为期10个工作日的小范围试用:让项目经理、执行成员和只读协作者各自完成一遍常用流程。若团队经常在外出或网络不稳定环境工作,把离线查看与恢复同步列为准入条件;若主要在线协作,则优先比较权限、评论、通知控制和跨平台一致性。

2. 如何判断一款项目管理软件是否真正适配 Apple 芯片和当前 macOS?

我看到软件页面写着支持 Mac,但不确定它是原生应用、兼容运行还是只能通过浏览器使用。我担心系统升级后出现卡顿、通知失效或文件无法正常拖入,应该怎么验证?

把“支持 Mac”拆成可检查的项目:是否提供适用于 Apple 芯片的版本、最低和已验证的 macOS 版本、浏览器支持范围、更新频率,以及官方是否说明已知限制。若资料没有写清楚,先向供应方确认,再用试用环境验证,不要仅凭应用商店截图或宣传页下结论。

实际测试至少覆盖三个环节:从 Finder 拖入文件、锁屏或切换网络后检查通知、同时打开多个项目页面观察响应。再分别用团队日常使用的浏览器和客户端完成同一任务,记录是否需要重复登录、是否出现功能缺失,以及附件能否按预期预览和下载。

建议将兼容性设为“通过/不通过”的门槛,而非评分加分项:核心流程若在目标 Mac 和系统版本上不稳定,即使其他功能丰富也不应进入最终候选。系统更新前后各复测一次关键流程,并确认团队设备管理策略不会阻止客户端更新或必要权限。

3. 小团队和跨部门团队,选择项目管理软件时应该看哪些差异?

我所在的团队人数不算多,但项目经常要和设计、研发、运营一起推进。我不确定应该选轻量看板,还是一开始就用带复杂流程和报表的平台,担心功能太少不够用,也担心配置维护变成额外工作。

判断重点不是团队人数,而是协作关系和流程变化频率。任务状态简单、由同一负责人维护、跨部门依赖少的团队,通常先试轻量看板;若项目涉及多角色审批、跨团队依赖、权限隔离或固定交付节点,才更需要可配置流程和组合视图。

可以用一个真实项目做试点:选取约20至30项任务,覆盖负责人、截止日期、依赖关系、附件和变更记录。让不同部门各自维护一周,观察信息是否能在一个地方找到,以及项目经理是否仍需另做一份表格汇总。若必须长期双重录入,说明工作流或视图设计不匹配。

为了避免过度采购,可用五项指标打分:Mac兼容性25%、工作流匹配25%、协作与权限20%、数据管理15%、总拥有成本15%。每项按1至5分评价,并为低于3分的关键项设置淘汰线。权重是团队的决策工具,不是行业统一标准;跨部门项目可提高权限和协作的权重。

4. 苹果电脑项目管理软件的迁移成本和数据安全,选型前怎么核算?

我担心换工具时任务、附件和历史讨论迁不过去,也不确定订阅费用是不是全部成本。公司还要求控制项目资料访问权限,我应该在试用和采购前分别检查什么?

总成本不要只看每用户订阅价。把账号费用、存储或高级功能附加费、管理员维护时间、培训时间、数据整理与迁移成本放在同一张表里,按预计使用人数和合同周期估算。特别要单列迁移后的重复清理工作,因为字段映射、附件整理和权限重设往往不会自动完成。

迁移前先导出一小批真实数据,至少包含任务、负责人、状态、日期、附件和评论,再导入候选环境检查字段是否对应、历史记录是否保留、附件是否可访问。用项目经理和普通成员两种账号分别验收,避免管理员视角正常、实际使用者却看不到必要内容。

安全审查应逐项确认角色权限、访客访问、离职账号回收、数据导出与删除方式、备份说明和审计记录。把“谁能查看、谁能编辑、谁能邀请外部人员”写成测试用例;如果供应方无法明确回答数据保存与删除流程,或试用环境无法验证关键权限,就先不要导入敏感项目资料。

读者评论

严
严清越

迁移部分很实用,导入 CSV 不代表评论、附件和权限都能保留。先拿已结束项目做小规模演练,比签约后再发现上下文缺失稳妥。

向
向予安

赞同不要把有 Mac 客户端当成适配好。团队设备和安全策略可能影响登录、通知或附件操作,最好让不同角色用真实任务分别测试。

秦
秦欣然

评分表能帮助团队把分歧摆出来,不过三年成本也要算上管理员配置、培训和集成维护。只比订阅价格,确实容易低估后续投入。

文章包含AI辅助创作:项目经理必看:2026年苹果电脑项目管理软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/240888
