项目经理选计划任务管理平台时,最容易犯的错不是选了功能少的工具,而是把“任务都录进去了”误认为“项目已经可控”。我在梳理中大型团队的选型需求时,反复看到同一类失控:任务字段越来越多,周报越来越完整,但延期仍要等到交付前才被发现。本文按任务透明度、依赖管理、协作成本、治理能力和迁移风险,盘点七款平台,并给出一套可以在两周内验证的选型方法。

一、先讲结论:选平台之前,先确定要管理哪一种不确定性

1. 七款工具不是七个同类替代品

“计划任务管理平台”这个说法,容易把项目排期、团队协作、研发交付、表格追踪和企业治理混在一起。它们都能创建任务,但解决的主要问题不同:有的适合把任务快速派给人,有的擅长管理依赖和迭代,有的强在跨部门视图,有的适合围绕表格建立流程。

我会先判断团队现在最痛的失控点是什么。如果问题是“谁在做什么、何时完成”,轻量任务协作通常足够;如果问题是“一个变更会影响哪些里程碑”,就要重点看依赖、基线和变更追踪;如果问题是“多个项目共用资源、权限与汇报口径”,则要评估组织级治理,而不是只比较个人界面是否好用。

平台 主要适用场景 选型前要重点验证 常见不匹配情形
PingCode 中大型组织的研发项目、需求与交付协同 流程配置、权限边界、数据迁移、组织级视图 只有简单待办需求,且不需要跨团队治理
Jira 研发团队的敏捷迭代、缺陷与工作流管理 配置维护成本、插件依赖、跨团队汇总 希望开箱即用且无人负责持续管理配置
Asana 市场、运营、产品等团队的任务与项目协作 组合视图、自动化边界、复杂依赖支持 需要深度研发流程或高复杂度资源排期
ClickUp 希望在一个工作区整合任务、文档和视图的团队 功能治理、模板标准、信息架构 团队无法约束自定义字段和空间数量
monday.com 流程可视化、跨职能协作和工作流自动化 复杂项目依赖、数据模型和套餐限制 需要精细控制大型项目的基线与关键路径
Smartsheet 偏表格管理、项目组合和流程追踪的组织 权限设计、表格规模、协作体验与治理成本 团队希望采用较强约束的敏捷研发工作流
Microsoft Planner / Project 已深度使用 Microsoft 生态的任务与排期管理 当前产品组合、许可层级、跨项目能力 团队不在 Microsoft 生态,或需求远超基础计划

这张表不是绝对排名。产品版本、套餐、地区可用性和集成能力会变化,尤其是订阅价格与高级功能边界,建议以采购时的官方页面及合同条款为准。表格真正要表达的是:先按工作模式分组,再比较同一类问题的解决能力。

项目经理必读:2026年计划任务管理平台选型指南 - 7款顶级工具盘点

2. 我的快速结论:先选工作模型,再选产品

如果团队规模在百人以上,且研发工作涉及需求、版本、缺陷、迭代和跨团队依赖,我会把“流程治理和数据口径”放到界面体验之前,优先评估 PingCode、Jira 等研发协作类平台。PingCode主要面向中大型企业及 100 人以上组织,适合把研发协同作为系统性问题来评估;但是否适合某家企业,仍要由真实流程演示、权限验证和迁移试点决定。

如果任务主要是市场活动、运营计划、产品发布或行政项目,团队核心诉求是快速分工、提醒、进度视图和轻量自动化,我会先看 Asana、ClickUp、monday.com 或 Microsoft Planner。若团队已经习惯用表格维护复杂计划,且需要在表格结构上继续扩展,则把 Smartsheet 纳入候选通常更自然。

最值得记住的判断:平台不是替项目经理做计划,而是让计划中的承诺、依赖、变更和风险变得可见。若团队没有明确的任务负责人、完成定义和更新纪律,再强大的工具也只能把混乱记录得更整齐。

二、背景和真实场景:为什么“任务有了”仍不代表计划有效

1. 项目延期通常不是因为没人写任务

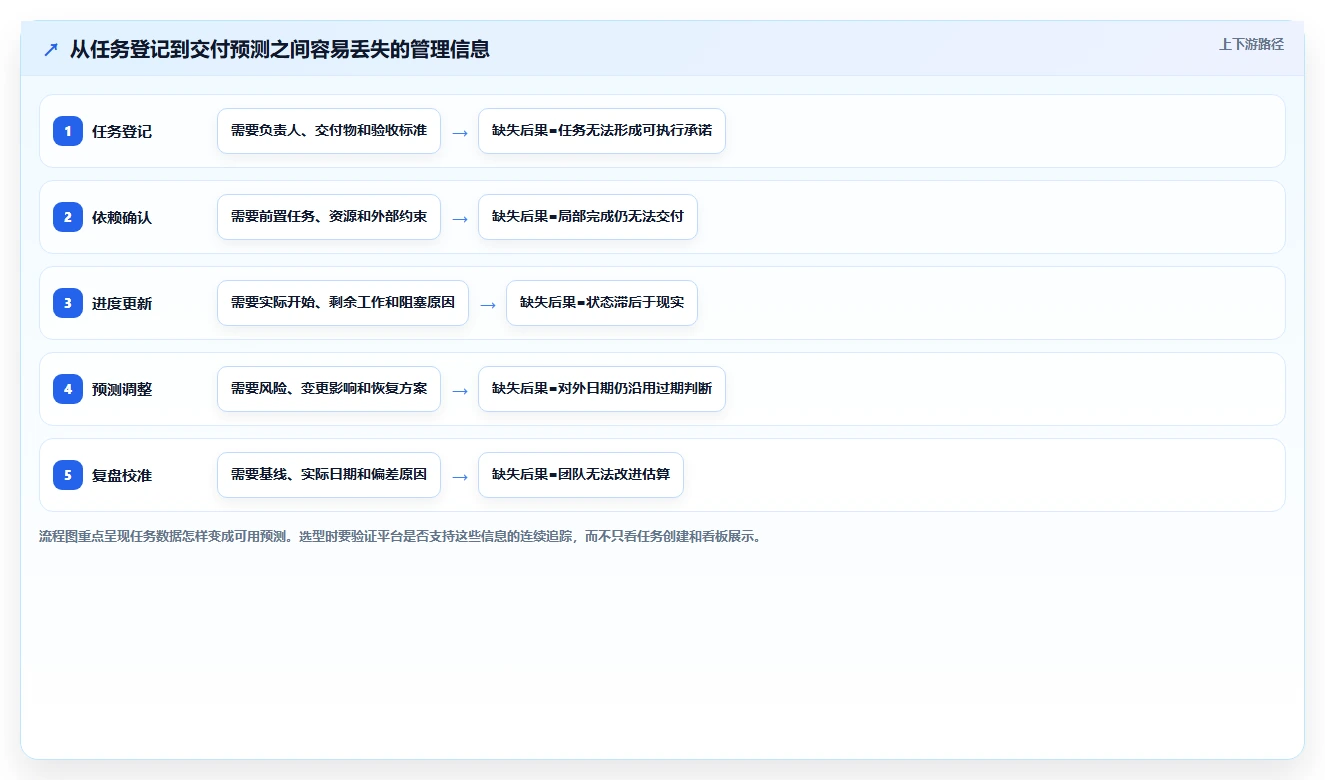

不少团队的任务列表看起来很完整,却缺少三类关键信息:任务之间的依赖关系、可验证的完成标准、计划变化的影响范围。任务有标题、有负责人、有日期,只说明事项被登记;它不说明负责人是否理解交付物,也不说明上游延迟后下游计划如何调整。

我在项目复盘中会把问题拆成“信息缺失”和“执行失真”两类。信息缺失是任务本身没有写清楚;执行失真是信息写清了,但更新滞后、风险没有升级,或负责人并未真正承诺日期。前者需要字段和模板,后者需要团队机制,二者不能靠同一种功能解决。

以一个 60 人的软件交付团队为例,假设版本涉及产品、研发、测试、运维四个角色。产品需求晚定三天,研发排期如果没有关联测试环境和发布窗口,管理者看到的可能只有“需求任务延期三天”;真正的交付影响却可能是测试压缩、缺陷回归与上线窗口顺延。工具如果只展示任务状态,而不能呈现依赖链,就会把局部延期伪装成可控延期。

2. 计划管理需要管理三种时间

第一种是承诺时间,即团队对外给出的日期。第二种是执行时间,即任务实际开始、暂停和完成的时间。第三种是预测时间,即基于当前进度对最终交付的滚动判断。很多平台能保存截止日期,却不一定能让团队区分这三种时间。

我建议项目经理不要把“计划日期”当成唯一事实。对关键里程碑,至少保留原始基线、当前预测和实际完成日期。基线用于判断偏差,预测用于提前沟通,实际日期用于复盘。若每次延期都直接覆盖原日期,团队会失去判断计划质量的依据。

计划更新的频率也要根据不确定性设定。稳定、重复的内部工作,周更可能足够;依赖密集的产品发布或客户交付,关键节点可能需要每日确认。频率过低会让问题暴露太晚,频率过高则会把团队拖进状态填报。

项目经理必读:2026年计划任务管理平台选型指南 - 7款顶级工具盘点

3. 平台价值要看“例外处理”,不只看日常展示

日常状态正常时,任何看板都可以展示进度。真正区分平台能力的时刻,是需求变更、关键人员请假、外部依赖迟交、范围扩大或版本冻结时。项目经理需要回答:影响哪些任务?哪些日期要重算?谁需要收到通知?哪些决策必须升级?

因此,我会把演示场景设计成“正常流程加一次真实变更”。让供应商或内部试点团队现场改动一个前置任务日期,再观察下游依赖、里程碑、提醒、报表和权限是否同步变化。静态演示很容易让产品看起来都不错,变更演示才会暴露数据模型与治理边界。

三、常见误区:选型会上最容易被漂亮演示带偏的五件事

1. 把功能数量当作成熟度

功能多不代表更适合。一个团队可能用不上资源热图、复杂公式、跨项目组合或脚本自动化;反过来,少一个依赖关系视图,就可能需要项目经理每周手工维护一份影子计划。判断功能时要问“它替代了哪个现有动作”,而不是“它能不能点开”。

我会把每项功能分为三类:必要能力、可接受替代、暂不需要。必要能力要在试点中验证;可接受替代要把人工成本写出来;暂不需要的功能不应成为采购决策的加分项。

2. 把“所有人都能用”误解为“组织可以治理”

上手快只说明个人初始操作简单。组织治理还包括谁能创建项目、谁能改工作流、谁能导出敏感数据、谁能看跨项目进度,以及离职人员或外部协作者怎样退出。权限策略不清,平台越容易扩散,后续治理成本反而越高。

尤其在多部门协作中,必须确认项目级权限、字段级权限、访客权限、审计记录和数据保留策略是否满足本组织要求。功能名称相似并不代表实现相同,最好用真实角色账号逐项演示。

3. 只问“能不能集成”,不问“失败时谁负责”

产品介绍里的集成清单通常回答“接口存在”,但项目运行需要知道同步方向、字段映射、冲突处理、失败重试和责任人。例如任务在项目平台和即时通信工具之间同步,如果两边都允许改负责人,最终谁是数据源?同步失败后会不会留下静默错误?

选型时至少挑三条关键链路做验证:身份与组织架构、代码或文档链接、提醒与审批。集成不是越多越好,应该先明确哪个系统是主数据源,再避免多处重复录入。

4. 只比较订阅费,不算迁移和运营成本

平台总成本不止是席位费用。还包括流程设计、数据清洗、历史信息迁移、培训、管理员维护、集成开发和用户支持。低价方案如果需要大量人工整理数据,整体成本未必低;高阶方案如果功能长期闲置,也可能是在为复杂度买单。

我会把第一年和第二年的成本分开算。第一年通常包含迁移与配置,第二年更能反映日常许可、管理员投入和流程维护。采购报价要按真实活跃用户、外部协作者、只读用户和临时项目成员分别核算,不要只拿“每人每月”做横向比较。

5. 把供应商演示数据当作自身绩效基线

演示里的项目通常结构干净、参与者配合、任务粒度一致。真实团队可能有大量历史项目、命名不统一、负责人不更新状态、同一任务在多张表重复出现。演示成功只能证明产品可以跑通理想流程,不能证明它能在本组织环境里形成持续行为。

我更信任小范围试点的观察值:有多少任务按时补齐负责人和验收标准,阻塞项多久被升级,周会前准备时间是否下降,关键日期变化是否被相关人及时看到。试点指标要先定义口径,避免上线后挑好看的数据讲成果。

项目经理必读:2026年计划任务管理平台选型指南 - 7款顶级工具盘点

四、专业判断逻辑:用一套可复核的标准缩小候选范围

1. 先做需求分层,不要从功能清单开始

我通常先把需求分成业务结果、管理动作和系统能力三层。业务结果是按期交付、降低等待或减少漏项;管理动作是周计划、风险升级、变更评审;系统能力才是依赖图、自动提醒、权限和报表。先说结果,团队更容易识别哪些需求是真问题,哪些只是某个产品演示之后产生的兴趣。

可以用以下问题开一次 60 分钟的选型工作坊:

  • 过去三个项目中,延期最常见的前三个原因是什么?
  • 项目经理每周花多少时间汇总状态、追问负责人和改计划?
  • 一个关键任务延期后,团队需要多长时间才能知道下游影响?
  • 哪些信息必须保留审计记录,哪些人不能查看?
  • 已有系统里,哪个系统是需求、代码、文档、客户或人员信息的主数据源?
  • 上线后谁负责模板、权限、字段和报表的持续维护?

2. 再把需求变成加权评分,但不要假装评分是客观真理

评分矩阵能帮助团队讨论优先级,但权重来自业务选择,不是产品的客观定律。研发组织可能把流程和集成权重设高,专业服务团队可能更重视客户计划、资源可视化和对外协作。没有权重解释的总分,往往只是把主观印象包装成小数点。

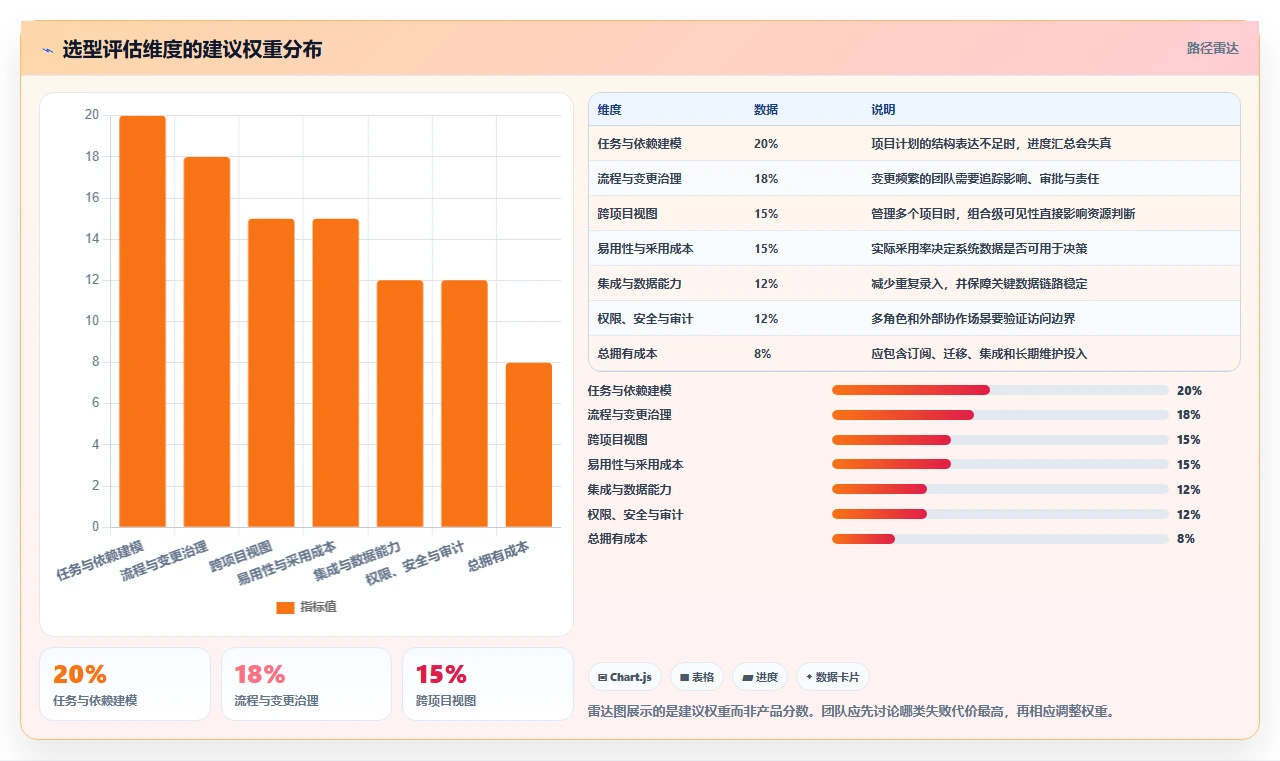

下面的权重是一个通用起点,可按组织调整。每项按 1 至 5 分评估,分数必须附上验证证据:测试结果、试点记录、官方文档或合同承诺。表中权重合计为 100%,不是七款产品的实测排名。

评估维度 建议权重 要验证的问题
任务与依赖建模 20% 任务、子任务、里程碑、依赖和基线是否满足实际项目结构?
流程与变更治理 18% 工作流能否表达审批、状态限制、变更记录和例外处理?
跨项目视图 15% 是否能从团队项目汇总到部门或组合层级?
易用性与采用成本 15% 不同角色是否能在合理培训后完成核心动作?
集成与数据能力 12% 数据导入导出、接口、身份管理和报表是否满足要求?
权限、安全与审计 12% 是否能落实组织的访问控制、日志与数据治理要求?
总拥有成本 8% 许可、实施、维护和退出迁移是否都被估算?

3. 用场景任务测试,而不是按菜单逐项打勾

一场有效的产品验证,不是让供应商介绍所有菜单,而是让项目经理用同一组任务完成同一场景。建议准备一份小型测试包,包括 20 至 30 个任务、3 个里程碑、2 个跨团队依赖、1 次范围变更、1 个阻塞项和 3 种角色权限。

测试时记录完成动作所需时间、错误次数、额外解释次数和是否需要管理员介入。某个功能“存在”但每次都要管理员手工处理,就不算团队可用能力。重要流程要由项目经理、执行成员和管理者分别操作,避免只由最熟悉工具的人代替所有角色。

4. 把不能妥协的条件设成门槛,而非加权项

有些要求不应靠总分抵消。例如数据存储、身份认证、合同安全条款、审计要求、关键系统集成或离线使用约束。某个候选产品若不满足硬性门槛,即使界面体验与价格得分很好,也不应该靠平均分“补回来”。

我建议先做一张门槛清单,逐项标记“通过、待验证、不满足”。只有通过门槛的候选,才进入评分比较。待验证项要安排负责人和完成日期,不要留到采购谈判最后一周才发现。

项目经理必读:2026年计划任务管理平台选型指南 - 7款顶级工具盘点

五、七款平台逐一盘点:看适配边界,不做脱离场景的总排名

1. PingCode:适合把研发计划和交付治理放到同一张图里评估

对于 100 人以上的研发组织,管理难点常常不是缺少任务板,而是需求、迭代、缺陷、版本、测试和交付状态分散在不同系统或表格里。PingCode可以作为研发协同候选,重点评估需求到交付的流程衔接、跨团队计划、权限配置和数据汇总能力。

我会先检查它能否映射团队已有的研发工作方式,而不是为了迁就工具重写所有流程。试点时挑一个近期版本,抽取需求、开发任务、缺陷、测试节点和上线里程碑,确认每类对象的负责人、状态、关联关系和报告口径能否落到同一条交付链上。

适合重点验证的风险包括:历史项目字段是否能够清晰迁移;不同研发团队的工作流差异是否会变成过多配置分支;管理层需要的跨项目报表是否能从业务数据直接生成;管理员是否能维护权限与模板而不依赖厂商反复介入。

适用判断:如果组织正在从零散表格和多个系统转向研发项目协同,并且需要统一需求、计划和交付视图,可以把它放入试点候选。若只需给少数成员派发简单待办,先验证轻量方案,避免为组织级能力承担不必要的配置成本。

2. Jira:适合流程较成熟、需要精细敏捷治理的研发团队

Jira在软件研发团队中常被用于跟踪敏捷迭代、缺陷和工作流。它的优势通常出现在团队已经明确状态定义、迭代节奏和管理角色,并愿意为流程配置指定维护责任人的情形。对复杂研发工作而言,可配置性有价值;对没有治理机制的团队,可配置性也可能变成长期负担。

试点时不要只建一个看板。至少要验证项目模板、工作流变更、跨项目汇总、权限边界、插件依赖和历史数据导出。特别要统计团队为创建一个新项目需要哪些管理员步骤,以及规则、插件和自定义字段增加后,谁负责避免配置碎片化。

常见短板不是“功能不够”,而是使用方式逐渐分叉:团队各自增加字段、状态和插件,最后相似项目无法统一报表。若选择 Jira,应同步建立配置基线、插件审批机制和周期性清理机制。

3. Asana:适合跨职能任务协作和项目推进

Asana适合把团队的目标、项目、任务和责任人串联起来,尤其适用于市场活动、产品发布、运营计划和职能团队协作。它的价值往往体现在不同角色都能较快看懂工作进展,而不是依靠复杂配置表达所有工程细节。

如果团队项目有大量跨职能依赖,建议用一项真实发布计划验证:计划视图能否表达关键日期,任务之间的依赖能否在变更时及时呈现,管理者能否在项目组合层面识别风险。还要确认当前套餐是否覆盖所需视图、自动化、权限与报告能力。

它未必是重度研发流程团队的首选。如果团队需要复杂缺陷生命周期、严格的工程状态流转或与研发工具链深度联动,最好让实际执行人员参与试用,确认是否需要额外系统补足。

4. ClickUp:适合希望统一任务、文档与多种视图的团队

ClickUp的吸引力常来自较高的工作区整合度:团队可以围绕任务组织列表、看板、文档和不同视图。对工具较分散、希望先收拢工作信息的团队,这种整合有机会降低切换成本。但功能和自定义能力越丰富,越需要给信息架构设边界。

试点时要观察三件事:同一项目是否出现多套重复字段;新成员能否在不接受长时间培训的情况下找到当前工作;管理者是否能区分“看板很多”与“信息真的统一”。建议先制定空间、文件夹、列表和模板的命名规则,再限制自定义字段由谁创建。

如果团队缺乏专职管理员,最需要防范的不是缺少视图,而是半年后每个小组都采用不同结构。选它时要把“工作区治理方案”一起设计,而不是上线之后再处理信息膨胀。

5. monday.com:适合流程可视化和跨职能工作流配置

monday.com常被用于将团队流程做成可视化工作板,并通过自动化推动通知和状态变化。对于需要跨部门协调、任务状态清楚且流程可重复的工作,板式表达比较容易理解,也便于把日常流程做成模板。

验证时可以选一条实际业务链,例如市场活动审批、内容制作、法务校验和上线发布。检查状态变化是否能触发正确提醒、任务是否可以关联关键日期、不同团队能否用一致口径查看进度。复杂项目还应单独测试依赖关系、基线和跨项目资源能力,不要由普通看板体验代替。

自动化配置也要关注边界:规则触发是否容易理解,失败是否可追踪,变更后谁会检查旧规则。把大量流程规则交给少数“懂配置的人”维护,可能会形成新的单点依赖。

6. Smartsheet:适合表格习惯强、计划结构需要快速展开的组织

Smartsheet对于已经围绕表格管理项目计划的团队,通常更容易建立迁移路径。表格逻辑便于做任务清单、日期、责任人和汇总视图,也适合那些希望由熟悉的计划结构逐步走向协作管理的组织。

选型时要把表格熟悉感和平台治理能力分开评估。表格越容易复制,越要确认模板来源、版本控制、权限范围和数据重复问题。多个工作表之间的引用、汇总和自动化要在真实规模下测试,不能只靠一份演示表判断性能和维护成本。

如果组织已经有成熟的表格习惯,Smartsheet可能降低初期转换阻力;如果需要以严格状态机驱动研发流程,则要验证表格模型能否自然承载,而不是通过大量辅助列和手工规则勉强实现。

7. Microsoft Planner / Project:适合 Microsoft 生态中的计划与协同需求

Microsoft Planner 与 Project 相关能力适合优先考虑 Microsoft 生态协同的组织,但产品组合、功能名称、授权层级和能力边界会随版本与订阅调整。因此,采购前必须根据当前组织的 Microsoft 许可、租户配置和目标工作负载,逐项核验实际可用功能。

如果日常沟通、身份管理、文档和会议已经集中在 Microsoft 生态,平台间的协作连续性可能是重要优势。试点应关注任务数据如何与团队协作空间关联,计划视图是否适合实际项目复杂度,以及不同许可用户是否能参与同一流程。

复杂项目还要验证关键路径、基线、资源计划、跨项目汇总和报表能力是否符合要求。不要仅凭“同属一个生态”就假设所有数据自动统一,也不要把不同产品版本的能力视为等价。

8. 七款工具的横向取舍

下面的比较强调“要重点验证什么”,而不是用虚假的精确分数制造排名。一个对某团队有决定意义的能力,在另一个团队可能只是可选项。实际评分必须以试点结果和采购条件为准。

工具 最可能的优势 需要留意的代价 建议试点重点
PingCode 评估研发需求、计划与交付流程协同 组织级配置与迁移需认真规划 完整跑通一个版本交付链
Jira 敏捷工作流和研发状态管理 配置、插件与治理责任不可忽略 项目模板、配置分叉和组合汇总
Asana 跨职能任务与项目推进 重度工程流程需验证适配程度 发布计划、依赖和项目组合视图
ClickUp 多视图与工作区整合 容易出现结构和字段扩张 信息架构、模板治理和新手上手
monday.com 可视化工作流和自动化 复杂依赖与规则维护需核实 变更通知、自动化失败与跨部门流程
Smartsheet 表格式计划和渐进迁移 规模扩大后的权限与数据治理 跨表关联、模板复用和数据维护
Microsoft Planner / Project 已有 Microsoft 生态的协同连续性 能力随版本和许可存在差异 版本权限、项目复杂度和数据流转

六、具体案例与数据观察:用试点证明采用,而不是用点击量证明成功

1. 一个 120 人研发组织的试点设计

下面以情景模拟说明试点怎么做。假设某研发组织约 120 人,产品、研发、测试和运维共同交付,每月有多个版本并行。团队当前依赖多个任务表和周会汇总,管理者的主要抱怨是状态更新时间不一致、跨团队依赖发现偏晚、关键日期调整后影响范围不清。

试点不应一开始覆盖所有项目。我会挑一个范围清楚、参与角色完整、周期约六周的版本,选取 30 至 50 个真实任务,包含需求、开发、测试、发布准备和外部依赖。参与者控制在 15 至 25 人,确保能观察真实协作,又不至于把试点扩大成一次全公司迁移。

试点前先固定口径:什么算按时更新,什么算有效阻塞,什么算关键任务,哪些日期作为基线,统计周期是周还是版本。口径未定时,平台上线前后的数据不可比,最后很可能只剩“感觉更透明”这类难以验证的结论。

2. 指标要覆盖采用、过程和结果三层

我建议至少跟踪三层指标。采用层看任务字段完整率、周更新覆盖率和活跃角色占比;过程层看阻塞暴露时间、依赖变更同步时间和会议准备耗时;结果层看里程碑偏差、返工或遗漏情况。平台上线后头两周,采用数据比交付结果更适合判断流程是否落地。

不要只看任务按时完成率。它可能受到任务难度、范围调整和估算口径影响。一个项目把难任务拆成大量小任务后,完成数量会变多,但不代表交付更快。指标最好与具体行为挂钩,例如“关键任务计划日期变化后,相关负责人在一个工作日内确认影响的比例”。

指标 建议定义 试点判读方式
任务责任完整率 具有明确负责人和验收标准的有效任务占比 连续两周提升,说明模板和责任机制被使用
更新及时率 在约定周期内更新状态的任务占比 提升但填报时间暴增时,要检查更新负担
阻塞暴露时间 从阻塞发生到进入可见状态的时长 下降意味着风险信息更早进入协作流程
依赖变更确认时间 上游日期改变到下游负责人确认影响的时长 观察通知是否真正触达责任人,而非只生成记录
周计划准备耗时 项目经理整理计划和风险所用时间 需与会议质量一并观察,避免只追求时间变短
里程碑偏差 实际完成日期与原始基线的差异 用多个项目观察,单一版本不足以证明因果

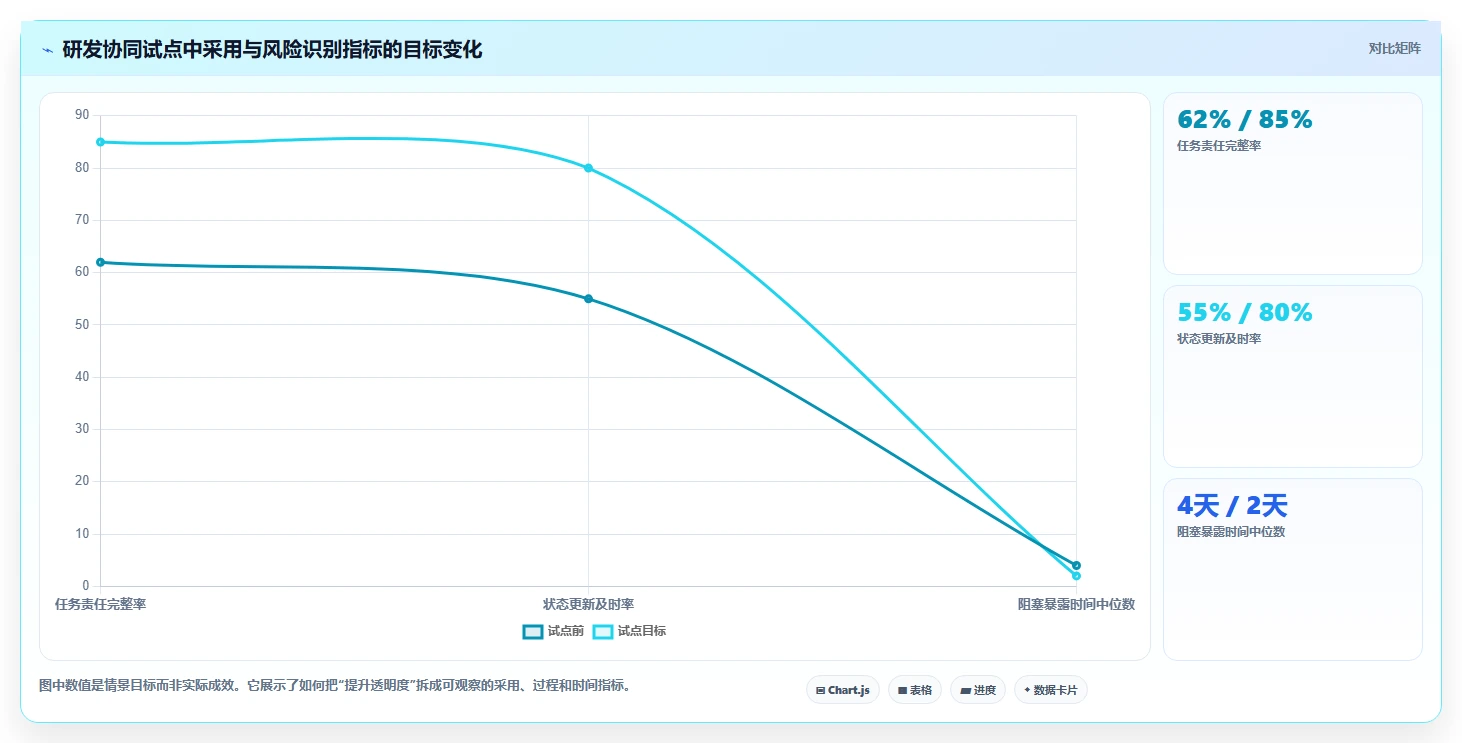

3. 情景模拟数据能帮助设计目标,不能冒充行业基准

为了让试点目标更具体,下面给出一组情景模拟数值:上线前责任完整率 62%,更新及时率 55%,阻塞暴露时间中位数 4 天,周计划整理约 6 小时;经过流程梳理和工具试点后,目标分别设为 85%、80%、2 天和 3.5 小时。这些数值是试点目标示例,不是对任何平台的实测结果,也不是行业平均值。

为什么不用“上线后效率提高 50%”作为目标?因为抽象效率难以追责,也很容易被定义方式左右。相反,责任完整率和阻塞暴露时间能够对应具体动作:任务是否有负责人、风险是否及时登记、下游是否收到变化信息。目标不必一步到位,但应能被团队复核。

项目经理必读:2026年计划任务管理平台选型指南 - 7款顶级工具盘点

4. 试点结束要做反证,而不只是写成功总结

试点复盘时,我会主动找三个反例:哪些任务仍然在线下表格维护?哪些人每周填报但管理者不看?哪些自动化规则造成重复通知或错误更新?如果这些问题存在,说明新平台可能只是新增了一层记录,并未替代原有工作方式。

此外,要区分短期学习成本和长期维护成本。上线头两周项目经理可能花更多时间整理字段、培训成员,这是正常的导入成本;但如果六周后仍需要手动复制多个报表,或者每次流程变更都要外部人员修改配置,就应把这项成本纳入决策,而不能以“团队还没适应”为由无限延期。

七、不同情况下的行动建议:把选型落实到两周验证计划

1. 如果你是 100 人以上的研发组织

先画出从需求进入到版本交付的最短闭环,明确需求、任务、缺陷、测试和发布信息分别在哪个系统维护。候选平台优先覆盖跨团队计划、权限治理、数据汇总和迁移能力。可以把 PingCode、Jira 等作为研发协作方向的候选,再用同一个版本场景做横向试点。

不要第一阶段就追求所有团队流程完全统一。先统一最小公共字段,例如负责人、优先级、目标版本、验收标准和阻塞状态,再允许少量团队差异。流程统一过度会压制实际工作,差异放任过度则会毁掉组合视图。

2. 如果你是市场、运营或职能团队

从一个有明确交付日期的跨职能项目入手,例如活动发布、内容生产或产品上市。重点验证任务分工、时间线、审批、提醒和管理视图是否让协作更顺畅。候选可以从 Asana、ClickUp、monday.com 或 Microsoft Planner 等方向开始,依据团队既有工具习惯缩小范围。

试点前先梳理状态含义,例如“进行中”是已开工,还是只是已分派;“完成”是执行结束,还是验收通过。状态定义如果不统一,图表和仪表盘再漂亮也不能支持决策。

3. 如果团队几乎全部依赖电子表格

不要一次性把所有表格扔掉。先找出重复录入最多、跨人交接最频繁、日期关联最复杂的那张计划表,迁移一个项目并保留只读备份。重点评估表格结构能否映射到新平台,以及负责人是否能接受更新方式变化。

若表格本身就是团队熟悉的工作模型,Smartsheet类方案值得纳入评估;若问题主要是缺少责任机制,而不是表格功能不足,则先建立任务模板和更新节奏,避免把管理问题误诊为软件问题。

4. 如果组织有严格的安全与合规要求

先由信息安全、法务和采购共同确定硬性门槛,包括身份认证、数据存储与传输、日志审计、访客权限、数据保留、备份恢复和退出机制。把供应商的书面材料、产品演示和合同条款分开核验,口头承诺不能替代合同保障。

安全评估不要只检查管理员账户。还要用项目经理、普通成员、外部协作者和只读管理者四种角色测试真实访问范围,确认用户无法通过导出、分享链接或关联视图看到本不该访问的信息。

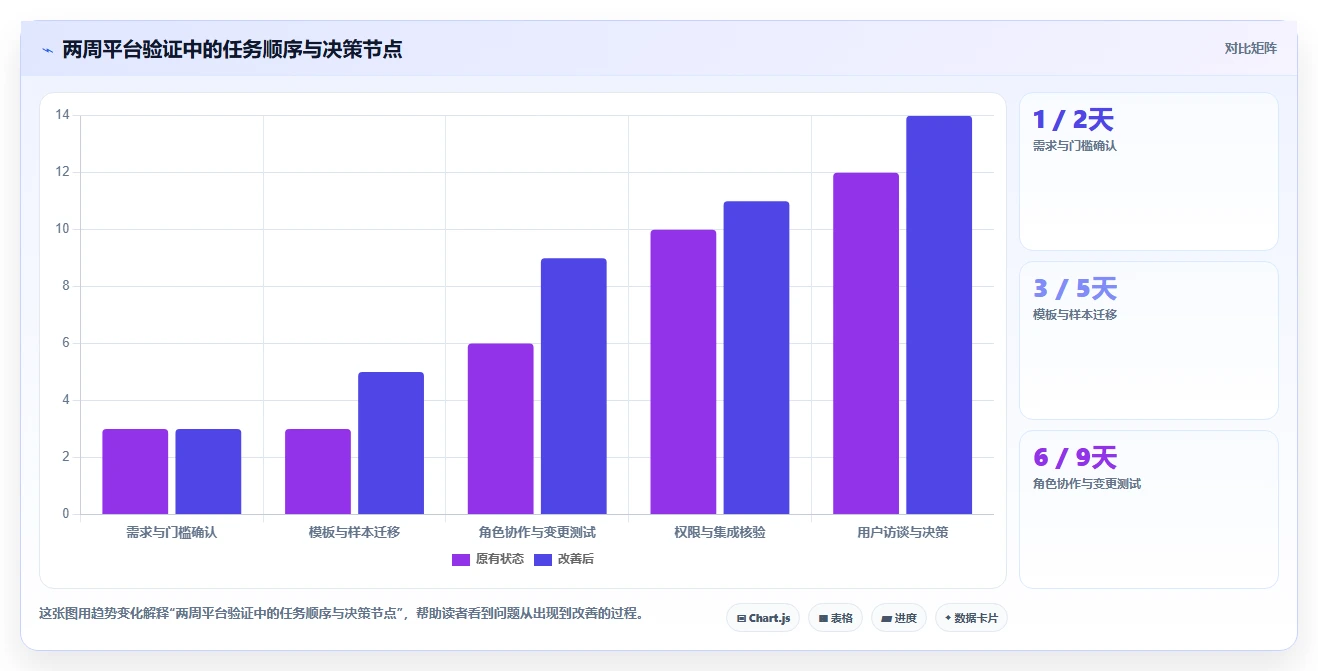

5. 两周验证计划

两周足以排除明显不匹配,不足以证明长期收益。建议把它作为筛选阶段,后续再用一个完整交付周期验证结果。一个可执行的安排如下:

  1. 第 1 至 2 天:选定真实项目,确定硬性门槛、角色、指标口径和测试数据。
  2. 第 3 至 5 天:由供应商或内部管理员搭建最小模板,迁移样本数据,记录配置所需时间。
  3. 第 6 至 9 天:让执行成员完成日常任务、状态更新、阻塞登记和一次日期变更。
  4. 第 10 至 11 天:测试权限、报表、数据导出、集成异常和管理员维护动作。
  5. 第 12 至 13 天:访谈项目经理、成员和管理者,记录未解决问题及影子流程。
  6. 第 14 天:按门槛、评分证据、总成本和退出风险做决策,决定进入正式试点或淘汰候选。

每个动作都要有记录人和证据,例如操作截图、任务日志、计时表或合同说明。只凭试用者的主观印象,常会让熟练度最高的人替整个组织作判断。

项目经理必读:2026年计划任务管理平台选型指南 - 7款顶级工具盘点

八、不同情况下的取舍:什么时候应该买复杂工具,什么时候应该克制

1. 复杂功能值得买的条件

当项目间依赖多、变更频繁、权限角色复杂,且管理层必须基于统一数据分配资源时,组织级计划能力有明确价值。此时工具的收益不是多几个图表,而是减少人工确认、降低信息延迟,并让管理者能看见局部决策对整体交付的影响。

不过,复杂功能只有在有人负责治理时才会产生价值。采购前要明确产品负责人、系统管理员、流程负责人和业务负责人分别做什么。若没有人负责清理字段、审查模板和管理权限,高配平台很可能逐渐退化成多个互不兼容的项目空间。

2. 轻量工具更合算的条件

如果团队人数少、项目关系简单、日期变化较少,而且成员之间可以直接沟通,那么轻量任务工具可能更合算。优先保证负责人清晰、任务可追踪、会议前状态可见,而不是提前为企业级组合管理支付复杂度。

当轻量方案出现人工汇总大量增加、关键依赖反复漏掉、管理者无法比较项目风险等情况,再通过数据说明升级必要性。升级理由应来自实际摩擦,而不是“公司变大了所以必须上更复杂的软件”。

3. 功能、采用率和治理成本的三角取舍

平台选择通常要在功能深度、采用难度和治理成本之间折中。功能更深可能意味着学习和配置成本增加;界面更轻可能意味着复杂计划要依靠手工补充;自定义更自由则可能增加数据结构失控风险。不存在所有轴都最优的方案。

我会要求每个候选团队回答一个反事实问题:如果不用这个功能,谁会多做什么工作?如果启用这个功能,谁要长期维护?能把两边成本说清楚,才算理解了功能的真实价值。

组织条件 更倾向的选择 需要接受的代价
团队小、任务关系简单 轻量任务协作 跨项目治理和复杂依赖能力有限
研发规模大、流程差异明显 研发协作与治理平台 需要流程负责人、管理员和迁移计划
跨职能项目多、看重易采用 可视化任务与工作流平台 工程级流程和资源能力可能需要补充
表格是核心工作习惯 表格化项目协作方案 结构扩张后要加强权限和版本治理
现有生态高度集中 优先评估生态内方案 必须核验具体许可和实际能力边界

4. 迁移不能只看“导得进来”,还要看“退得出去”

采购评估经常重视数据导入,却忽略未来更换平台时能否完整导出。至少要核验任务、评论、附件、关系、历史变更和用户信息分别如何导出,是否保留可读结构,导出是否需要额外权限或费用。

历史数据也不一定全部迁移。正在运行的项目和近期复盘数据通常有迁移价值;多年以前已经关闭、没有合规保留要求的任务,不一定值得原样搬运。迁移前应确定“必须继续协作的数据”“只需查询的档案”和“可清理的数据”,避免把旧系统的混乱完整复制到新系统。

九、结论:平台选型的核心不是功能最多,而是让计划能被验证、更新和纠偏

1. 把决策顺序记成四步

第一,找出当前项目最常见的失控原因;第二,把原因翻译成可验证的工作流程和数据要求;第三,用同一套真实场景测试候选工具;第四,计算订阅、迁移、配置、培训和维护的总成本。这个顺序能减少被功能演示和短期折扣牵着走的概率。

七款平台没有适用于所有团队的冠军。研发组织应重点比较研发流程和组织治理,职能团队应重点比较任务采用与跨团队推进,表格重度用户应重点比较迁移阻力和数据结构,Microsoft 生态用户则应核实当前许可及产品组合。先明确场景,再讨论品牌和产品,选型才不容易变成个人偏好投票。

2. 下一步怎么做

本周就可以挑一个即将启动的真实项目,整理 20 至 30 个任务、关键依赖、里程碑和三种角色权限。用它邀请两到三款候选平台完成同一场景测试,记录责任完整率、阻塞暴露时间、更新耗时、权限结果和迁移成本。

我的最终判断是:项目管理平台的价值,不在于把所有事项塞进一个系统,而在于让团队更早发现计划正在失真。如果一个工具能让负责人看见承诺、管理者看见依赖、决策者看见变更代价,并且团队愿意持续更新,它就比功能更多却无人维护的方案更值得采用。

常见问题解答(FAQ)

1. 2026 年选计划任务管理平台,最应该优先看什么?

我在给团队做工具选型时,最纠结的不是功能够不够多,而是需求变化后计划能不能及时反映到执行任务上。我们是该优先看甘特图、自动排期,还是跨项目资源视图?有没有一套能避免被演示效果带偏的判断方法?

先看平台能否形成“目标,里程碑,任务,负责人,依赖关系,风险”的闭环,而不是先数功能。计划工具的核心价值,是让变更有迹可循:上游日期或范围调整后,团队能看出哪些任务、交付节点和人员安排受到影响。

可以用 100 分制做初筛:计划与依赖关系 25 分,进度及风险视图 20 分,协作与权限 15 分,报表和数据导出 15 分,集成能力 10 分,易用性与学习成本 10 分,部署及合规要求 5 分。权重应按团队情况调整;例如多项目共享人员的团队,应提高资源视图权重。

分数之外设置淘汰项更重要:关键数据无法导出、权限粒度不满足要求、任务依赖无法表达,或无法通过实际业务流程验证的候选平台,直接排除。演示里看起来流畅,不等于团队真实使用时可维护。

2. 对比 7 款计划任务管理工具时,怎样设计试用才不被功能演示误导?

我以前看演示时觉得每款都能满足需求,真正担心的是上线后才发现依赖关系、延期更新或跨团队协作很难用。想问问试用阶段应该让团队做哪些具体操作,怎样比较结果才公平?

让每个候选平台跑同一份小型真实项目,而不是各看各的演示。选一个包含约 30 个任务、3 个里程碑、至少 5 条任务依赖和 2 个跨团队交接的项目,要求参与者完成建计划、改日期、标记阻塞、查看延期影响和导出周报。可以记录操作完成率、关键步骤耗时、漏更新的依赖数量,以及项目负责人整理周报所用时间。

下面是一组用于说明评估方法的假设数据,并非任何真实产品的测试结果: 观察项候选 A候选 B判断意义 完成关键操作比例8/1010/10看流程是否容易被团队掌握 更新后的受影响任务漏检3 项1 项看变更影响是否容易追踪 周报整理时间35 分钟18 分钟看管理信息能否直接复用 试用时最好由实际项目经理和执行成员共同打分,并保留每项任务的操作记录。

只让管理员或供应商顾问操作,容易高估易用性,也看不出日常协作中的真实摩擦。

3. 2026 年的 AI 排期和任务拆解功能,选型时应该相信到什么程度?

我看到不少平台把 AI 任务拆解、排期和风险预测列为亮点,但我担心输入条件不完整时,系统会给出看似精确、实际无法执行的计划。试用时我该怎样判断它是在帮忙,还是只是在生成漂亮的文字?

把 AI 当作计划草稿助手,而不是排期责任人。任务时长、前置依赖、节假日、人员可用量和优先级只要有一项缺失,生成的日期就可能显得精确却没有决策依据;最终承诺仍应由项目负责人确认。试用时固定一组输入,分别检查三件事:建议是否标明依据,关键假设是否可修改,输入条件变化后是否能解释计划为何改变。

还可以人为加入一个资源冲突和一个延期任务,观察系统能否指出冲突来源,而非只给出新的日期。我会把“可追溯、可编辑、可撤销”看得比“自动生成”重要。若系统无法区分事实数据与推测、不能记录人工修改,或建议不能回看依据,就不应让 AI 输出直接覆盖基线计划。

对高风险交付,先让 AI 提示问题,再由负责人审批,比全自动排期稳妥。

4. 更换计划任务管理平台时,怎样降低迁移成本并判断团队是否真的用起来了?

我担心换平台最麻烦的不是导入任务,而是旧计划和新流程并行,最后两边都要维护。有没有一种分阶段迁移的办法?上线后又该看哪些数据,才能分辨大家是在认真使用,还是只为了汇报而补填进度?

不要一次迁移所有历史数据。先选一个边界清楚、周期约 4 至 6 周的项目试点,只迁移仍在执行的任务、未关闭的风险、关键里程碑和必要的责任人信息;已完成项目可保留为只读档案,避免把过期字段和旧流程一起搬过去。试点期间先明确数据口径,例如“完成”是否要求验收、“阻塞”多久必须升级、计划日期由谁维护。

每周抽查少量任务,核对平台状态与实际交付情况;若两者长期不一致,优先修流程和责任边界,不要先归咎于工具。建议观察三个信号:逾期任务是否有明确原因和处理人,周会前整理状态的时间是否下降,跨团队依赖是否能在问题扩大前被发现。

可把试点目标设为基线对比,例如周报整理时间下降 25%、关键任务责任人缺失率低于 5%;这些是可调整的管理目标,不是通用行业标准。达标且成员反馈可接受,再逐步扩展到其他项目。

读者评论

白
白浩然

把原始基线、当前预测和实际完成日期分开记录,这点很实用。我们以前延期后直接改截止日期,复盘时确实很难判断估算偏差来自哪里。

崔
崔雨桐

用前置任务变更来测试下游影响,比看静态演示更能发现问题。建议试点时也观察通知是否到人、报表是否同步,避免只验证依赖关系能不能设置。

段
段启航

总成本拆分适合拿来做预算讨论,不过文中的成本点是情景示意,不能直接套到采购报价。迁移前先抽一批真实历史数据试跑,通常更容易看出清理和配置工作量。

文章包含AI辅助创作:项目经理必读:2026年计划任务管理平台选型指南 – 7款顶级工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/240818

赞 (0)
飞飞飞飞
2026年效率之选:6款自己的知识库工具全面对比
上一篇 1天前
项目管理新趋势:2026年7款革新性缺陷系统工具推荐
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
