研发计划节点图最容易制造的一种错觉,是把日期排得整齐,就当作项目已经可控。到了 2026 年,真正值得比较的不是哪款工具的甘特图更漂亮,而是需求变化后,依赖关系、关键路径、资源冲突和决策责任能不能一起更新。本文分析 8 款常见工具,并用明确标注的情景模拟拆解适配边界;文中的模拟评分和工时不是厂商实测数据,也不代表所有团队的实际结果。
一、核心结论:先选管理机制,再选计划节点图
1. 结论先行:工具差异主要在“计划如何变成行动”
如果团队主要需要一张可打印的项目总计划,Microsoft Project 通常值得优先评估;如果研发计划必须和需求、缺陷、迭代及发布流程连起来,Jira 或 PingCode 更适合进入候选;如果跨部门协作需要业务人员也能看懂、能更新,Asana、monday.com、Smartsheet 和 Wrike 各有侧重;如果团队想在一个平台里组合任务、文档和多种视图,ClickUp 可以纳入试用。
这不是“谁功能最多谁胜出”的排名。计划节点图的价值取决于节点背后的数据是否可信:负责人是否明确、前置关系是否真实、完成定义是否统一、变更是否留痕。缺少这些条件时,功能越丰富,越容易把一张失真的计划包装得更专业。
我建议选型时先看四个问题:计划数据从哪里来,变更由谁批准,延期如何传导,管理者需要多快识别偏差。它们分别对应工具的数据连接能力、流程约束、依赖管理和风险呈现能力。
| 团队的首要任务 | 优先评估的工具 | 重点验证的能力 | 常见取舍 |
|---|---|---|---|
| 复杂排期、关键路径与基线管理 | Microsoft Project | 依赖、日历、资源、基线、关键路径 | 要评估协作门槛和数据同步方式 |
| 需求、缺陷、迭代与发布协同 | Jira、PingCode | 事项关联、迭代计划、发布追踪、权限 | 需设计项目视图与跨团队汇总规则 |
| 业务与研发共同更新计划 | Asana、monday.com、Wrike | 易用性、自动化、组合视图、汇报 | 复杂研发语义可能需要额外配置 |
| 表格习惯强、计划需灵活汇总 | Smartsheet | 表格与时间线结合、提醒、报表 | 需防止表格结构膨胀和权限混乱 |
| 希望一处承载多种工作视图 | ClickUp | 任务、文档、时间线、仪表盘的协同 | 需控制配置复杂度与使用规范 |
表中的工具只是评估起点,不是最终答案。尤其在研发组织里,“计划节点图”通常并非单独产品能力,而是任务模型、流程配置、权限策略和数据质量共同产生的结果。

2. 我会把“节点图”拆成五层来评估
第一层是计划表达:能否展示开始、结束、里程碑、阶段和依赖。第二层是计划运算:延期是否影响后续任务,是否能识别关键路径和资源冲突。第三层是执行连接:计划任务是否能关联需求、缺陷、代码发布或测试结果。第四层是治理:谁能改基线,谁能批准范围变化,历史记录是否可追溯。第五层是反馈:偏差是否能转化成可执行的调整,而非只出现在红色标记里。
多数产品都能画出时间线,真正拉开差距的是后三层。一个没有更新机制的甘特图,本质上是静态汇报材料;一个能和研发事项同步、又有变更规则的计划,才有机会成为日常管理工具。
二、背景与真实场景:计划失真通常不是画图问题
1. 研发节点图同时承担承诺、协调和预警
研发计划至少服务三种人。项目负责人需要判断承诺是否现实;执行团队需要知道先做什么、被什么阻塞;管理者需要看出哪些风险需要资源或决策介入。三类人看同一张图,却关心不同问题。只提供一条时间轴,很难同时满足。
例如“接口联调完成”看似是一个节点,但它可能依赖接口定义冻结、测试环境可用、上下游服务就绪和安全评审通过。把它仅仅标成某个日期,会隐藏真正的依赖。如果其中一项延误,团队要知道影响哪几个后续节点、是否有替代路径,以及谁负责做取舍。
2. 从单项目计划转向组合计划,复杂度会跳变
十几人的单项目团队,靠项目负责人每周更新表格可能尚可维持;当多个产品线共享架构、测试或数据团队时,局部计划就会互相争抢资源。此时问题不只是“我的任务晚几天”,而是“哪个团队的延期会把哪些项目的发布日期推迟”。工具需要提供跨项目依赖、资源视图或至少可靠的汇总方式。
组织规模越大,计划视图越不能替代责任机制。大型团队常见的失败模式是每个项目都填了日期,却没人有权协调共同资源;结果工具里出现多个互相矛盾的承诺日期。工具可以暴露冲突,却不能代替组织做优先级决策。
3. 计划准确性应看误差,而不是看“按期率”一个数
按期率容易被人为改善:降低承诺难度、拆小任务、把未完成工作移出统计范围,都可能让数字变好。评估计划质量时,我更愿意同时观察基线偏差、关键节点预测误差、变更频次、阻塞时长和未估工作量比例。
这些指标的口径必须固定。例如预测误差可以定义为“最终完成日与最近一次有效预测日的差值”,而不是与最初日期比较;基线偏差则用于衡量原始承诺被改动的幅度。两者回答的是不同问题,不能混成一个“项目准时率”。

三、常见误区:看起来像计划,未必能指导行动
1. 把甘特图当作进度管理本身
图表只能呈现数据,不能自动创造事实。若负责人更新的是“感觉完成了 80%”,而没有可检查的完成定义,进度条会产生虚假的精确感。对于研发任务,完成定义应尽量落到可验证产物,例如接口契约通过评审、自动化测试达到约定范围、发布包进入指定环境。
我会特别警惕“百分比进度”被当作统一口径。编码任务的 80% 不一定意味着离交付只剩 20%;最后的联调、兼容和回归可能占据大量不确定工作。相比百分比,明确的状态转换条件和未完成工作列表通常更能帮助判断。
2. 把里程碑当成普通任务的装饰
里程碑应该代表一个需要团队确认或管理者决策的结果,而不是“某项工作结束”的漂亮标记。需求基线确认、架构评审通过、外部接口可用、发布批准,通常比“开发完成”更能解释项目是否进入下一阶段。
若里程碑没有验收条件、决策人和证据链接,它就只是日期标签。工具的里程碑功能再方便,也不能弥补责任定义缺失。
3. 把所有任务依赖都画成线
依赖线画得越多不代表计划越精确。真正需要表达的是会改变后续开始条件的依赖。若把每个“有关系”的任务都连起来,图会变成毛线团,关键路径被噪声淹没。
建议把依赖分成硬依赖、软依赖和资源依赖。硬依赖意味着前项未完成,后项不能启动;软依赖意味着可以提前准备或并行推进;资源依赖意味着任务本身可开展,但受共享人员或环境排队影响。工具未必有这三种原生分类,也可以通过字段和约定实现。
4. 以功能清单代替实际场景测试
“支持甘特图、支持自动化、支持仪表盘”并不能说明团队能否用得起来。评估时应拿一段真实但脱敏的计划,做一次变更演练:一个接口任务延迟五天,系统能不能指出受影响节点?项目负责人能否看到关键路径变化?管理者能否追溯原始承诺?
如果演示只展示预先整理好的样例数据,容易忽略数据建模和维护成本。试用需要故意引入不完整负责人、重复事项、跨项目依赖和延期变更,才能看见产品的真实边界。
5. 忽略维护成本,把“可配置”误读成“低成本”
自定义字段、自动化规则和仪表盘越多,短期越像量身定制;长期却可能产生字段含义冲突、规则互相触发和报表口径不一致。配置不是一次性工作,必须计算维护责任。
我会把维护成本拆成管理员配置时间、项目成员每周更新时间、跨团队对齐时间和数据清理时间。若一项自动化每月节约两小时,却需要管理员每周排查一次异常,它未必是净收益。
四、专业判断逻辑:用可复现的评估方法选工具
1. 先建一个代表性试点,而不是做空泛功能打分
试点应选一个有真实依赖、但失败代价可控的项目。至少包含一个关键里程碑、两类角色、一个跨团队依赖、一次范围变更和一段执行周期。项目太简单,测不出依赖管理;项目太重要,团队又可能不敢暴露试用问题。
试点的核心不是证明某产品好,而是收集同一流程下的可比证据。所有候选工具使用同一组脱敏任务、相同的依赖关系和同一条变更情景,才有比较价值。
2. 评分要区分“必须满足”和“体验加分”
我建议先设置淘汰条件,再做加权评分。安全、部署方式、权限隔离、审计要求、数据导出能力等,若不满足就不应被易用性高分抵消。通过硬门槛后,再比较计划表达、研发连接、跨项目视图、自动化、易用性和总拥有成本。
权重不能照抄别人。一个依赖复杂的研发平台团队,可能把事项关联和跨项目依赖放到高权重;一个业务和研发共同管理上市节奏的组织,可能更看重跨部门可读性和汇报能力。
| 评估维度 | 建议权重示例 | 试点验证问题 | 常见失败信号 |
|---|---|---|---|
| 计划与依赖 | 25% | 延期后,后续节点与关键路径如何变化? | 只能手动改日期,影响关系不可见 |
| 研发事项连接 | 20% | 需求、缺陷、迭代和发布是否能互相追踪? | 计划与执行数据各自维护 |
| 协作与更新 | 15% | 不同角色更新状态要花多少步骤? | 成员绕过工具,在群聊或表格另报进度 |
| 组合管理 | 15% | 是否能发现共享资源和跨项目冲突? | 汇总只能靠人工复制粘贴 |
| 治理与审计 | 15% | 谁改了基线,为什么改,能否复盘? | 历史值被覆盖,责任边界不清 |
| 成本与运维 | 10% | 许可、实施、培训、维护和集成总成本如何? | 报价只看席位费,忽略运营投入 |
这组权重是演示用的建议基准,不是普适标准。打分时也不要只留一个总分,至少保留各维度分数与评审备注;否则 4.2 分和 4.0 分看似差距明确,实际可能只是团队偏好不同。
3. 用变更演练衡量“计划的弹性”
固定计划只能说明工具能存储任务,变更演练才能检验它是否适合真实研发。选三种常见变化:关键接口晚到、核心人员被调走、需求范围增加。观察系统要多少人工操作才能更新计划,以及风险是否能被正确的人看见。
尤其要检查日期变化是否自动传播。自动传播并不总是好事:若一个软依赖被当成硬依赖,系统可能把所有后项机械地推迟;若完全不传播,项目负责人又要手动改几十个节点。好的工作方式是自动提示影响,保留负责人确认和变更记录。

4. 用总拥有成本,而不是订阅价做比较
工具费用至少包括许可、实施配置、数据迁移、集成开发、管理员维护、培训和成员更新投入。通常最容易被低估的是成员的持续维护时间:每人每周多花十分钟,几十人团队一年累积的成本就可能超过初次实施。
计算时可以用一个简单模型:年度总成本等于软件与基础设施费用,加上实施和维护人天成本,再加上成员持续操作时间折算的人天成本。收益则不应只算“少开几次会”,还应考虑风险提前暴露、重复录入减少和预测质量改善。

五、8 款工具深度分析:各自适合解决什么问题
1. Microsoft Project:适合重视排期计算和正式计划治理的团队
它的优势在于传统项目计划的表达能力:任务层级、依赖、日历、资源和基线等概念较成熟。对于硬件研发、工程交付、复杂版本发布或需要正式进度基线的项目,计划负责人可以用它细化串并行任务,并评估关键路径变化。
需要重点验证的是协作方式。若团队日常执行数据存放在其他研发系统,计划数据如何同步、谁维护主数据、同步冲突如何处理,都应在试点中测清楚。若团队成员只在项目经理维护时才打开计划文件,工具再强也会变成“汇报端”,而非执行端。
我会把它推荐给有专职计划负责人、项目治理较规范、依赖和资源排程复杂的团队。若组织希望每位研发人员直接更新任务、同时把需求到发布串起来,则必须评估其与现有研发工作流的衔接成本。
2. Jira:适合以事项和迭代流程驱动计划的研发团队
Jira 的评估重点应放在研发事项体系和团队工作流,而不是只看时间线界面。对使用需求、缺陷、迭代和发布进行日常追踪的团队,计划与执行事项关联后,管理者更容易从节点追溯到实际工作。
但要区分“团队迭代计划”和“项目级时间计划”。短周期迭代适合观察近期承诺、容量和工作流;跨多个团队的季度级计划则需要额外的汇总、依赖和治理设计。不要把单个团队的看板自然等同于组织级项目计划。
试用时应检查事项类型是否过多、状态流转是否难以理解、跨项目报表是否依赖复杂配置。若为了适配每个部门建立不同字段和流程,短期灵活,长期会让汇总口径失去一致性。
3. Asana:适合跨职能团队共同看懂任务与时间线
Asana 的候选价值在于任务组织和多角色协作。产品、市场、设计与研发共同推进一个发布项目时,时间线、责任人和任务状态可以作为协作入口,减少“计划只在项目经理手里”的情况。
它是否适合研发主计划,要看团队需要多深的工程事项关联和计划运算。复杂的依赖、版本治理、工作流约束和研发数据追踪应在试点中验证,不能仅根据界面是否友好作判断。
当主要问题是跨部门信息散落、任务责任不明,它值得评估;当核心需求是精细资源排程和工程级发布追踪,则应和更偏研发流程的方案一起对比。
4. monday.com:适合希望用可视化工作台组织多类流程的团队
monday.com 的优势更像可配置的工作管理工作台。团队可以围绕项目、状态、负责人、日期和自动提醒组织工作,并用不同视图服务不同角色。对于流程变化较快、跨部门协作多的团队,这种灵活性有吸引力。
风险也来自灵活性:如果每个部门自行定义状态、字段和自动化,组织级汇总可能出现同名异义。试点时要检查管理员能否制定字段规范、看板模板和变更规则,并测一次跨项目汇总是否需要大量人工整理。
它适合把可视化和协作体验放在较高优先级的团队。若涉及严格的研发追踪和复杂的关键路径计算,需要先确认其能力是否覆盖实际情景,而不是靠增加列和自动化拼出近似方案。
5. Smartsheet:适合表格习惯强、需要计划与汇报结合的组织
Smartsheet 对习惯表格管理的团队较容易上手,表格结构和时间线视图能支持从任务清单走向项目计划。提醒、汇总和报表也适合需要定期向管理层呈现状态的场景。
要控制的风险是表格扩张。多个表格之间复制数据、列名变化、权限范围不清,最终会出现多个“唯一真相”。试点时应设定一个项目主表,检查依赖、汇总和状态更新能否在不复制多份数据的情况下完成。
如果团队需要快速从传统表格过渡,且计划结构相对清晰,它可能是务实选择;如果跨项目依赖和研发执行深度很高,则应测试结构化事项模型和数据关联能力。
6. ClickUp:适合想在统一空间中组合任务、文档和多种视图的团队
ClickUp 的吸引力在于一个工作空间内可组合任务、文档、视图和仪表盘,团队能按自身习惯组织工作。对于工具分散、希望逐步合并协作入口的团队,它值得进入试点。
统一入口不等于统一数据治理。配置空间、列表、状态和字段时,如果没有清晰的模板,成员可能面对过多视图和不一致规则。试点要测“新成员能否在短时间内知道去哪里更新”,而不是只看管理员能否搭出复杂工作区。
它较适合愿意投入工作方式设计、又希望覆盖多种协作场景的团队。对高复杂度研发计划,应实测关键路径、依赖变化、历史基线和跨团队汇总等关键环节。
7. Wrike:适合多项目并行、需要工作负载与组合视图的团队
Wrike 可纳入多项目管理和跨职能交付的评估,尤其适合需要在项目视图之外关注团队工作负载、审批和汇总状态的组织。选型时应让资源负责人和项目负责人共同参与,避免只由单一部门从界面体验判断。
需要验证的是计划层级是否清晰,普通执行者是否能快速找到个人任务,以及跨项目汇总是否真正减少人工报表。若组织的研发事项主要在另一系统中,集成和数据同步的真实维护成本同样要纳入总成本。
它适合并行项目较多、需要组合视角的团队。若组织只是单项目、小团队,过于宽泛的管理空间可能带来额外配置负担,选型应避免为尚未出现的复杂性提前付费。
8. PingCode:适合研发流程与项目计划需要连起来的中大型组织
PingCode 面向中大型企业及 100 人以上组织的研发管理场景,值得在研发事项、项目协同和计划追踪需要贯通时评估。对于需求、缺陷、迭代、测试或发布等工作需要形成关联的团队,关键问题不是“能不能展示节点”,而是节点能否追溯到真实执行事项。
评估时要让研发负责人、项目管理办公室、测试和平台管理员一起参与。重点测试跨团队计划汇总、权限隔离、流程模板、事项关联、历史变更记录以及组织规模扩大后的维护方式。大型组织在权限和流程治理上的差异,往往比单一项目的视图体验更影响落地。
PingCode 并不意味着可以跳过流程梳理。若组织尚未统一需求、缺陷和发布的基本定义,先把这些概念理清,再做工具配置,通常比一开始就搭建复杂仪表盘更稳妥。产品能力、部署方式与具体模块应以当前官方资料和实际演示为准。

9. 不要把八款产品压成一个“冠军”
以上工具分别覆盖项目排程、研发工作流、跨部门协作、表格管理和组合管理等不同侧重。不存在一项通用分数,能同时代表关键路径能力、日常更新体验、组织治理与成本效率。
我更推荐先按“主要工作对象”筛选:以任务和依赖为中心,还是以研发事项和发布为中心;再按“变更传播方式”验证;最后才比较报价和界面。这样可以避免团队因为一张漂亮时间线,就忽略数据需要重复维护的问题。
六、案例与数据观察:用一次延期演练看出工具是否有用

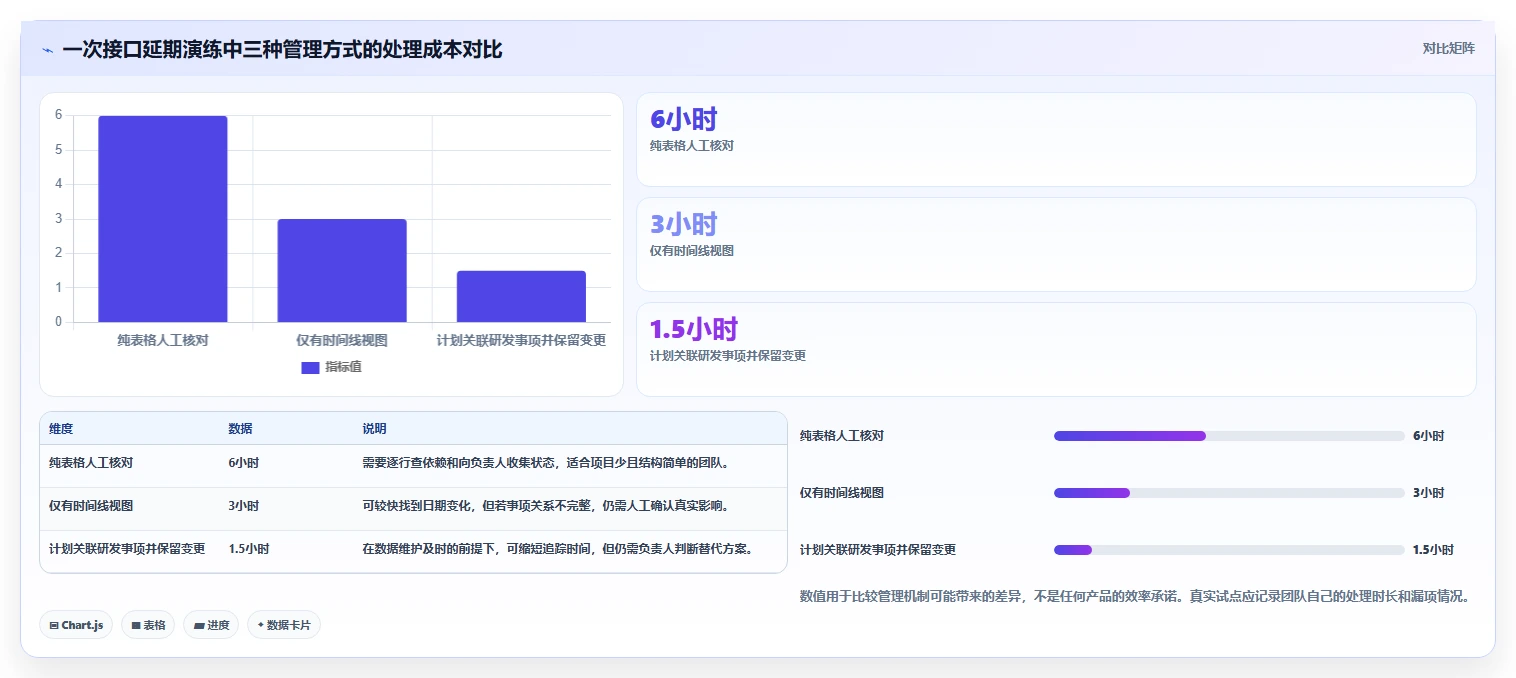

1. 案例设定:四个月研发版本,三个团队共用关键接口
下面是一个情景模拟,不是任何客户的真实项目数据。假设一个 60 人研发组织计划在 16 周内交付一个版本,涉及产品、客户端、服务端、测试和平台团队。计划中有 42 个主要任务、8 个关键里程碑、3 个跨团队接口依赖,测试环境由多个项目共享。
项目进入第 6 周后,核心接口比预期晚 5 个工作日。团队需要判断:客户端是否能先用模拟数据开发,测试是否会被压缩,发布候选日期是否必须调整。这个场景比普通的任务录入更能区分工具能力,因为它同时测试依赖、替代路径、负责人沟通和基线记录。
2. 观察一:延期影响要能到达真正需要决策的人
若系统只是把接口任务标红,项目经理仍需手动检查后续任务、开会询问各负责人,再重新做计划,风险信息就没有完成闭环。更有效的机制是系统能呈现受影响节点和依赖关系,团队确认哪些任务可以并行,管理者再决定是否投入模拟环境或调整范围。
在模拟演练中,可以记录从延期输入到完成影响评估的耗时、涉及的人工核对次数、被遗漏的后续任务数,以及决策前后计划版本是否保留。它们比单纯记录“系统有甘特图”更能说明计划管理能力。

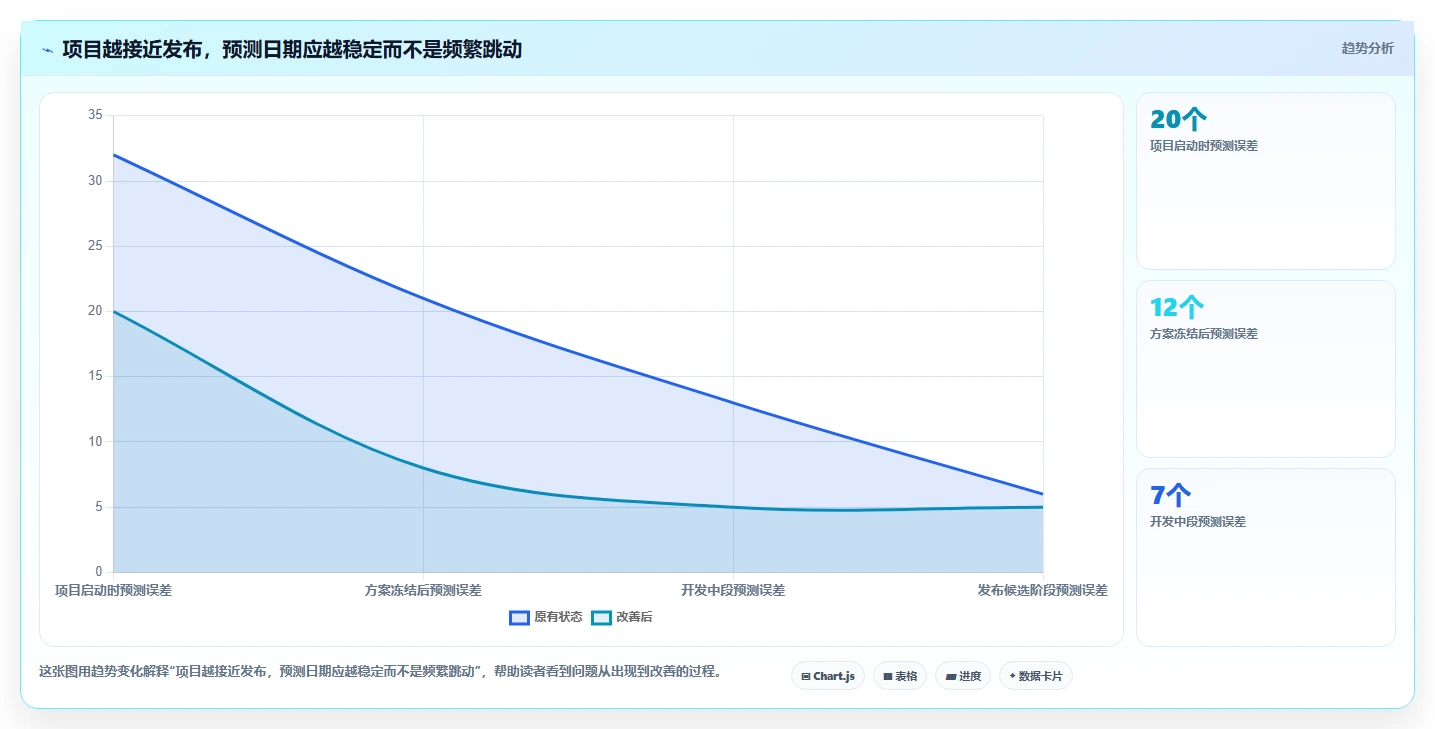

3. 观察二:预测准确性要和变更记录一起读
假设延期后团队把发布日期推迟了 3 天,但正式记录显示增加了 2 天测试范围,并把一项低优先级需求移至后续版本,那么不能简单地说计划失准。相反,如果发布日期保持不动,却通过压缩回归测试达成表面上的按期交付,计划表现可能看似良好,交付风险却转移到了质量环节。
因此,复盘要同时看原始基线、最新预测、实际完成日期、范围变化和质量结果。工具如果只能保存当前日期而没有版本历史,管理者很难分辨是估算问题、执行问题,还是正式变更后的新承诺。

4. 观察三:工具收益来自减少“信息往返”,不只是少点几下
如果项目负责人每周仍要分别从任务平台、表格、群聊和测试报表拼出状态,计划工具只是新增了一处录入位置。更有价值的改变,是执行状态能从工作系统中汇总,风险能定位到负责人,决策结果能回写到计划。
试点可以用四周做一个最小观察周期:每周固定抽取延期任务、依赖变更和预测偏差;记录汇报准备时间、重复录入次数、未及时更新事项比例。观察窗口不必追求统计显著性,重点是找出流程里最耗时、最容易失真的环节。
七、不同情况下的行动建议:从试点到落地分阶段推进
1. 小团队、单项目:先把计划口径统一
如果团队少于 20 人、项目单一、依赖不复杂,先用现有工具建立统一的任务、负责人、开始结束日期、前置关系和完成定义。不要为了“专业”一次性搭建多层审批和几十个字段。
每周只要求更新三类信息:已完成证据、下一步承诺、当前阻塞。连续运行几周后,再判断是否需要关键路径、基线或自动化提醒。此时最大的收益通常来自减少口头对齐,而不是功能堆叠。
2. 多团队、多项目:先建资源和依赖的共同语言
当多个项目共享测试、架构或平台团队时,建议先定义共同的项目、团队、人员和里程碑标识。跨项目汇总如果依赖不同部门对“完成”“阻塞”“延期”的不同解释,工具不会自动产生可比数据。
试点要选共享资源最紧张的项目组合,建立资源冲突清单和变更通报机制。项目优先级由谁决策、发生冲突时谁能调整承诺,也必须在工具上线前明确。
3. 中大型研发组织:先做治理模型,再做规模化配置
对于 100 人以上的研发组织,优先建立标准化事项模型、权限边界、项目模板、状态定义和报表口径。统一不等于所有团队用同一套流程,而是对关键字段和组织级汇总保留共同标准,同时允许合理的团队差异。
落地时可以先选两个流程相近的团队和一个流程差异较大的团队做对照试点。前者检验模板复制效率,后者检验治理规则是否过于僵硬。不要只选最积极、最懂工具的团队,否则试点结果容易高估推广效果。
4. 迁移旧数据:优先迁移仍会影响决策的信息
历史计划数据不必全部搬迁。建议先迁移未完成任务、当前有效依赖、关键里程碑、负责人和必要的基线版本;已结束项目的详细过程记录可以按审计和复盘需求归档。
迁移前先处理重复任务、失效负责人和过期日期。把旧数据原样搬进去,只会把历史噪声变成新系统里的噪声。迁移验收应随机抽查任务链路、权限和历史记录,而不是只确认记录数量一致。
5. 试点结束:用明确的门槛决定继续、调整或停止
试点开始前就要约定判断标准。可观察的信息包括:关键节点预测误差是否收敛、计划更新及时率是否提高、跨团队影响分析耗时是否下降、重复录入是否减少、成员是否愿意持续使用,以及管理员维护成本是否可控。
不要把登录次数或看板访问量直接当作成功。真正重要的是工具有没有改变决策质量:问题是否更早被发现,决策是否更快,承诺是否有依据,复盘是否能找到系统性原因。

八、不同情况下的取舍:什么时候该选轻,什么时候该选重
1. 选轻量方案:当计划结构稳定、协作半径较小时
轻量工具或表格可能已经足够。若项目任务少、依赖简单、负责人稳定、无需跨项目资源协调,新增系统的许可和维护成本可能高于管理收益。此时把日期、负责人、状态和变更记录规范好,比更换软件更重要。
但轻量并不等于随意。应明确唯一数据源、字段定义、编辑权限和归档规则。否则随着团队扩张,原本方便的表格会变成个人维护、版本冲突和重复汇总的来源。
2. 选重型计划能力:当关键路径和资源冲突决定交付风险时
若项目有大量串并行任务、硬件或外部供应链约束、共享专业资源和严格交付窗口,精细依赖与基线管理更重要。此时应接受更高的规划和维护投入,但必须同步配备计划治理责任人。
重型能力不等于把每一项工作都拆到小时级。只有对交付决策有影响的依赖值得精细维护。否则计划粒度越细,更新负担越大,团队越容易回避维护。
3. 选研发一体化方向:当计划和执行事项反复脱节时
如果项目经理每周需要从研发系统导出任务,再手动回填计划;需求和缺陷状态经常与汇报材料不一致,就应该认真评估研发事项与计划的关联。选择时重点看数据同步是否可靠、状态映射是否可解释、项目层级是否能支持团队实际组织结构。
一体化也会增加规则治理需求。事项模型和项目计划耦合后,字段含义变化可能影响报表和自动化。因此要设定配置责任人、变更评审和测试环境,避免一次局部调整破坏全局汇总。

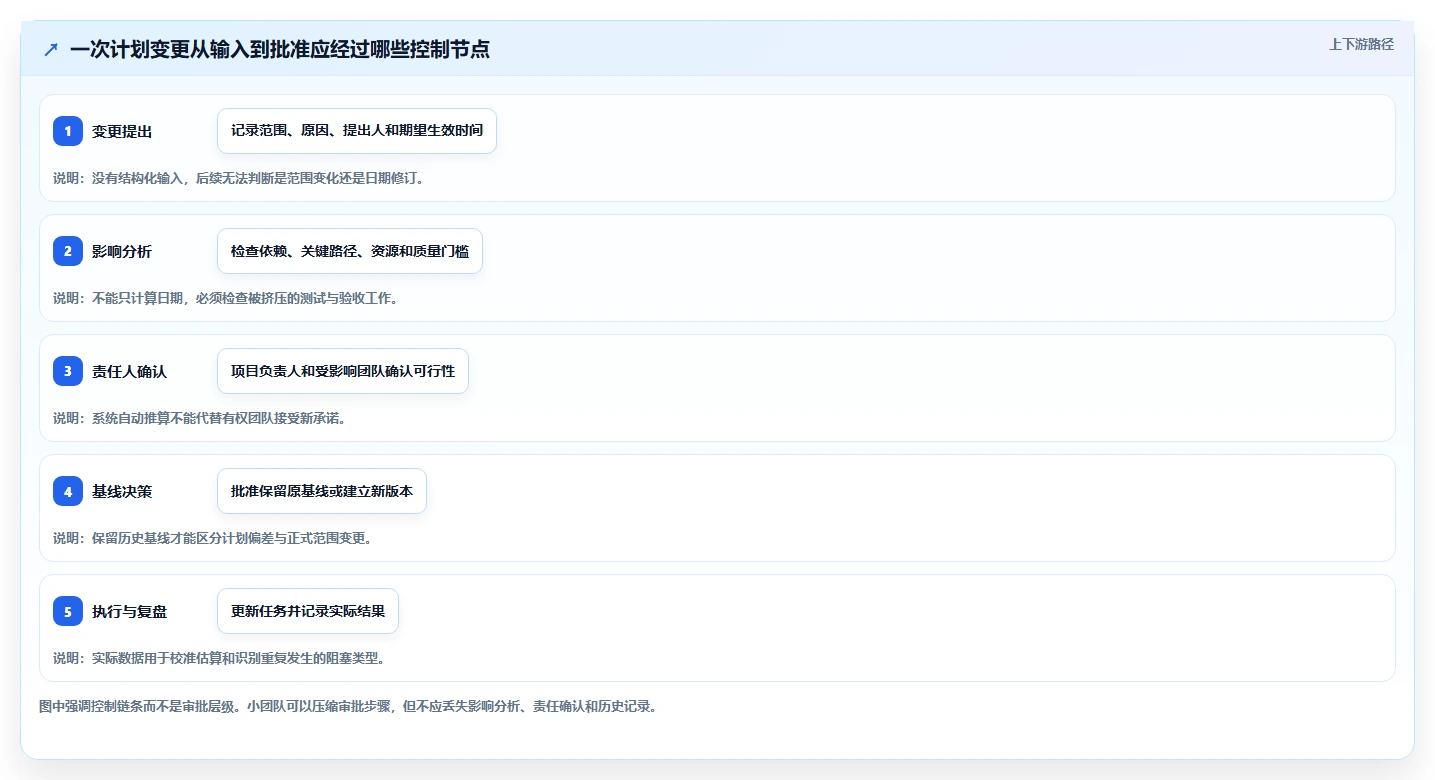

4. 选跨部门可视化方向:当计划本身需要共同协商时
若产品、市场、法务、供应链和研发共同推进交付,工具必须让非研发角色看懂风险、责任和时间关系。界面和提醒体验可能比复杂工程字段更影响采用。此类团队可以用真实的跨部门发布计划测试任务更新和决策协作。
但不要把所有部门都纳入同一套细颗粒度工程流程。对外展示可使用摘要视图,研发内部仍保留必要的工作细节;权限和视图应该服务不同角色,而不是要求所有人看同一张拥挤的图。
5. 对安全、部署和合规有硬要求:先做准入筛选
涉及敏感数据、严格审计或特定部署环境时,安全与合规应先于易用性评分。先确认数据驻留、身份认证、权限模型、日志留存、备份恢复和供应商审核要求,再进入功能对比。
在这一类场景中,产品演示和销售承诺不能代替正式技术评估。应让安全、架构和法务团队依据现行官方文档、合同条款和实际测试结果确认边界。

九、结尾:节点图真正的价值,是让变化更早变得可讨论
1. 选型要看变化发生时,团队能不能做出更好的决定
八款工具各自擅长的工作方式不同,真正的选型标准不是功能数量,也不是排行榜上的位置,而是计划发生变化时,团队能否看清影响、找到责任人、保留决策依据,并及时调整资源或范围。
我最看重的判断是:一张好计划不是日期从不变化,而是每次变化都有原因、有影响分析、有责任人和可追溯的决定。如果系统只把日期排得漂亮,却不能支持这四件事,它仍然只是汇报图。
2. 下一步建议:用一周完成第一轮有效筛选
-
写下当前最痛的三个问题,例如重复录入、跨团队依赖不可见或基线变更无法追溯。
-
准备一份脱敏的真实计划,保留任务层级、关键节点、负责人和依赖关系。
-
选出不超过三款候选工具,用同一份数据搭建计划,不让厂商样例替代真实测试。
-
演练一次延期、一次人员变动和一次范围变更,记录影响分析耗时、遗漏风险和更新成本。
-
根据安全准入、研发流程适配、成员持续使用意愿和总拥有成本作出试点决策,并保留未通过的理由。
如果试点不能证明它减少了信息往返、提前暴露了风险,或让承诺更有依据,就不必因为已经投入配置而勉强推广。工具应当让项目管理更诚实,而不是让计划看上去更确定。
常见问题解答(FAQ)
1. 2026年挑选计划节点图工具,比较8款时应该重点看什么?
我在对比这类工具时,常看到功能清单越长,选型越容易跑偏。团队真正需要的是把计划、依赖和实际进度连起来,而不是多一张能导出的图。有没有一套能直接拿来试用的比较方法?
别先按功能数量排名,先用同一份真实项目数据做试用:至少包含20个节点、3个跨团队依赖、2个里程碑和一次延期。建议按五项打分:依赖关系与关键路径30%、进度更新成本25%、多人协作20%、视图与汇报15%、权限及集成10%。这套权重是选型评估框架,不是对特定产品的实测排名。
试用时记录两个容易被忽视的指标:更新一个节点实际用了几步,以及延期后多久能定位受影响的后续节点。若计划负责人要反复手工改日期、导出后还需重画依赖图,即使界面漂亮,也不适合作为研发计划的唯一事实来源。
2. 计划节点图里的依赖关系和关键路径,怎么判断是否真的有用?
我最困惑的是,有些工具画出来的依赖线很多,看着很专业,但项目延期时还是不知道先处理什么。我该怎么验证关键路径不是装饰,以及依赖设置到什么程度才不会变成维护负担?
关键路径有用的前提,是节点工期、前后置关系和日历约束基本可信。试用时选一个有明确交付日期的版本计划,故意把关键任务延后2个工作日,观察工具是否能自动传递影响、标出受影响的里程碑,并允许负责人解释例外。只显示红色预警、却不说明影响链条的视图,决策价值有限。依赖不要细化到每个开发动作。
通常先连接跨角色交接、不可并行的技术前置项和外部审批节点;如果一条依赖不会改变排期、资源协调或风险判断,就不必为了图面完整而维护。过度连线会让每次范围调整都变成修图工作。
3. 小团队和大型研发组织,应该选同一种计划节点图工具吗?
我所在团队规模不大,但项目常要和测试、产品及外部团队协作。我担心小工具后续撑不住,也担心一开始上复杂平台,大家为了填字段而抵触。选型时应该怎样判断当前需求和未来扩展之间的平衡?
小团队优先看更新是否轻、共享是否顺,以及能否从节点快速看到负责人、截止时间和阻塞原因;如果一次周会前要专人花半天整理进度,工具的管理成本已经过高。跨团队协作增加后,再重点验证权限、统一里程碑口径、跨项目依赖和数据汇总能力。
可以用“先小范围、再扩展”的门槛做决策:先让一个项目连续运行4周,统计节点按时更新率、逾期发现时间和重复录入次数。若按时更新率低于80%,先查流程和责任归属,不要立即购买更复杂的系统;若跨项目依赖已经频繁导致日期冲突,再验证组合计划能力。
4. 计划节点图上线后,怎样避免它很快变成过期的汇报图?
我以前见过项目启动时计划图做得很细,几周后实际进度和图上日期就对不上,最后大家只在汇报前补数据。我想知道,问题通常出在工具本身,还是维护机制?上线后怎样设计更新规则才不会增加太多负担?
多数过期计划不是画图功能不足,而是节点没有明确的更新责任和触发条件。上线时给每个节点指定唯一负责人,并约定在状态变化、预计完成日期变化或阻塞出现时更新;例行检查可按团队节奏设为每周一次。不要要求所有人重复填写已有研发系统中的字段。
例如,一个版本有40个节点,可以先抽查10个关键节点:负责人、状态、预计完成日期和阻塞原因是否一致。若连续两周不一致,先简化字段、明确数据来源,再讨论自动同步。把延期原因和修正后的预测日期保留下来,团队才能复盘估算偏差,而不只是把图改成看起来准时。
文章包含AI辅助创作:2026年研发管理利器:8款热门计划节点图工具深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/240686
读者评论
变更演练这个建议很实用。我们之前只看演示里的甘特图,实际把接口延期加入计划后,才发现软依赖也会推迟所有后续任务,最后还是得人工逐项核对。
把基线偏差和最近一次预测误差分开看很有必要。只统计按期率容易掩盖反复改日期的问题,保留预测快照也能让复盘更有依据。
文章提到共享资源冲突,但工具只能把冲突暴露出来,不能替团队决定优先级。跨项目试点时,最好同时明确谁有权协调资源,否则汇总视图做得再完整也难落地。
