2026年办公效率革命:6款顶级办公计划管理软件全面对比
2026年挑办公计划管理软件,最容易踩的坑不是买贵了,而是买了一套大家都不愿意持续更新的系统:项目负责人在表格里排进度,团队成员在聊天里报风险,管理者每周再花半天把两边拼成一份“最新状态”。这篇对比不把功能数量当答案,而是从计划如何落地、风险如何暴露、管理成本如何变化出发,拆解 PingCode、Asana、monday.com、Trello、Microsoft Planner 和飞书项目六款产品各自适合解决的问题。
一、先讲核心结论:没有一款软件能替团队建立管理纪律
1. 六款产品,先按工作机制而不是名气区分
如果只记住一个判断,我建议记住:计划管理软件的价值,不在于它能画多少种视图,而在于它能否把“目标,任务,负责人,期限,风险,复盘”连成一条真实的工作链。六款产品的强项并不在同一个位置,因此不能只看界面截图或功能清单来排名。
| 产品 | 主要工作机制 | 更合适的团队 | 选型前要验证的短板 |
|---|---|---|---|
| PingCode | 面向研发及复杂项目,把需求、计划、执行与交付协同起来 | 中大型企业、100 人以上组织,尤其是需要跨团队追踪交付的研发团队 | 非研发部门是否愿意采用同一套工作语言;部署、权限和流程配置需要投入多少 |
| Asana | 以任务、项目和目标为中心组织跨部门协作 | 需要明确责任人、节点和跨团队依赖的业务团队 | 复杂流程下的配置成本、套餐限制,以及本地化和数据治理要求 |
| monday.com | 通过可配置工作板、自动化和多视图组织流程 | 流程差异较大、希望快速搭建运营工作台的团队 | 配置是否会过度自由;表格设计和自动化是否形成维护负担 |
| Trello | 用看板卡片表达任务状态和流转 | 流程相对简单、希望低门槛可视化任务的个人或小团队 | 跨项目汇总、依赖关系、资源计划和复杂报表是否足够 |
| Microsoft Planner | 与 Microsoft 365 协作环境结合,管理团队任务和计划 | 日常工作主要依托 Microsoft 365 的组织 | 具体计划能力与当前许可证、产品版本、组织配置之间的关系 |
| 飞书项目 | 在飞书协作环境中管理项目事项与进展 | 日常协作、沟通和文档集中在飞书的团队 | 复杂项目模板、外部协作、权限治理和跨系统数据能力是否满足要求 |
表格里的判断是选型起点,不等于对所有团队都成立。产品功能、套餐、集成和部署能力会随版本调整;尤其是付费额度、自动化次数、AI 功能、权限粒度和数据驻留要求,应以采购当日的官方说明和合同为准。
2. 先用组织复杂度筛掉不合适的选项
五个人的小组,需要的是一眼看清谁做什么;一百多人跨部门组织,需要的是知道任务为什么延期、依赖谁、影响哪个目标,以及谁有权改变计划。两种需求若用同一个功能清单衡量,结果必然失真。
我会先按四类复杂度做初筛:团队人数与层级、项目之间的依赖数量、流程标准化程度、合规与部署要求。前三项越复杂,越需要可追踪的关系和治理能力;最后一项则可能直接决定某些云端产品能否进入候选名单。

3. 我的初步建议
- 研发交付复杂、组织超过 100 人:优先把 PingCode 纳入试点,同时验证非研发团队协作边界、部署方式和权限设计。
- 跨部门业务项目多:比较 Asana 与 monday.com,重点看团队能否快速建立统一的任务和责任规则。
- 工作流简单、希望快速上手:Trello 的看板逻辑容易理解,但要预判未来是否需要项目组合视图。
- 已全面使用 Microsoft 365:先评估 Microsoft Planner 与现有许可证和协作流程的匹配,避免额外引入一套孤立系统。
- 工作沟通、文档主要在飞书:优先试用飞书项目,观察任务、文档、会议和消息之间能否减少上下文切换。
这不是功能排名,而是“问题,产品机制”的初始映射。进入演示和试用后,应使用同一组真实任务、同一批角色、同一套验收条件进行比较。
二、为什么计划软件常常没能提高效率
1. 软件记录了任务,却没有记录决策
团队常把“工作写进系统”当作项目管理完成了。可是一项任务即使有负责人和截止日期,如果没有明确验收标准、前置条件和决策人,系统里显示的只是一个看似完整的卡片。真正让项目停下来的,往往不是任务没人登记,而是关键决策没有人推进。
在选型评审中,我会抽查最近一个延期项目的十条任务,逐条问四件事:负责人是否唯一、完成条件是否可验证、前置依赖是否明确、变更是否留下记录。若其中两项以上需要通过聊天记录补齐,团队的问题大概率不只是缺少一张甘特图。
2. 状态更新频率不等于信息可信度
每个人每天更新进度,也可能没有产生有用信息。把“进行中”改成“进行中,已完成 70%”,若没有可核验的交付物、剩余工作和风险说明,依然难以判断项目是否安全。
我更关注“状态变化触发了什么动作”:任务变红后,是否有人收到通知;依赖延期后,是否能找到受影响的里程碑;范围变更后,是否能看到审批人和对计划的影响。状态字段不是管理结果,状态改变之后的响应链才是。
3. 过度配置会把系统变成第二份工作
项目模板、自动化、字段和仪表盘都很有吸引力,但每多一个必填字段,就多一次填报成本;每多一条自动化规则,就多一个需要解释和维护的逻辑。配置越多,不一定越成熟,也可能只是把不稳定流程固化在系统里。
较稳妥的做法是先跑通最小闭环:任务有负责人和完成定义,项目有里程碑和风险,变化有记录,管理者能看到例外。等团队连续运行几个周期,再决定哪些字段和自动化确实值得增加。
4. 管理者需要总览,执行者需要少打扰
高层想看组合进度,项目经理想看依赖和风险,执行者想知道下一步做什么。若一套软件只服务管理者的汇报需求,员工就会把它当成填报工具;若只服务个人待办,管理层又会继续要求人工汇总。
因此我不会用“是否有仪表盘”判断产品是否适合,而会追问:仪表盘的数据是否来自日常工作,不需要额外维护?执行者能否用最少操作更新任务?管理者能否从汇总视图回到具体责任和证据?这三者必须同时成立。
三、六款软件的实际定位与取舍
1. PingCode:复杂研发交付的候选项,不是所有团队的默认答案
PingCode 更适合需要把研发工作放进统一交付链条的团队,例如需求进入、版本规划、任务执行、缺陷处理和交付反馈之间存在明显关联的组织。对中大型企业及 100 人以上组织来说,评估重点不应只看单个项目的任务界面,还要确认跨项目视图、角色权限、工作流配置和现有研发工具之间的协作方式。
它的价值可能体现在减少“需求在一处、任务在另一处、版本状态又靠人问”的断裂。但如果团队只需要简单的每周活动清单,或绝大多数工作是非研发的轻量协作,完整研发管理机制可能带来不必要的学习和配置成本。
试用时,我会准备一条真实但范围可控的交付链:一项需求拆成多个任务,至少包含一个依赖、一次范围变化、一个延期风险和一次交付验收。随后观察管理者能否查到变化的来龙去脉,执行者是否能在不重复填报的情况下更新进展。
2. Asana:跨团队责任和目标协作的重点候选
Asana 的常见适用场景是跨团队项目:市场活动需要内容、设计、销售和运营在不同节点接力,或管理者需要将项目与更高层目标联系起来。它值得比较的地方在于任务组织、责任分配、时间线和目标之间的协作机制,而不是“卡片看起来是否更漂亮”。
我会重点验证三个边界:一个任务是否能被多个相关团队清楚跟进;项目模板能否覆盖团队的常见流程但不把例外都塞进配置;管理视图能否识别被阻塞的任务,而不是只汇总完成百分比。还要核对当前套餐对自动化、报表、权限和集成的具体限制。
如果组织希望用它建立统一跨部门工作语言,推广前要先定义状态与完成标准。否则,各部门可能只是把旧表格搬进新界面,名称统一了,工作含义仍不统一。
3. monday.com:灵活工作台的优势,也可能成为治理负担
monday.com 的吸引力来自较强的工作板配置能力,团队可以围绕运营、活动、销售协同或项目跟踪搭建不同视图。它适合流程确实有差异、又愿意投入时间做工作台设计的团队。
灵活性带来的风险是“每个团队各自搭一套”。字段名相似、状态含义不同、自动化规则互相冲突,最后会让汇总比过去更难。试点时我会限制自定义范围:先规定一组通用字段,再允许团队增加少量本地字段,并检查跨板汇总是否依然可靠。
采购前还应核实计费席位、自动化额度、权限控制和集成所需的具体计划层级。功能存在,不等于当前订阅就能使用;即使功能可用,也不代表它适合由每个团队独立维护。
4. Trello:低门槛看板的好处和天花板
Trello 的核心优势是理解成本低。任务从“待办”移动到“进行中”,再到“完成”,新人通常不需要参加很长的系统培训。对于日常事项、活动清单、轻量内容排期和流程简单的小团队,它可以快速建立共同的工作视图。
当任务之间出现大量依赖、多个项目共享资源、管理者需要组合视图,或团队需要严格记录变更时,单纯的卡片流转可能不够。此时即使通过扩展能力补齐功能,也要评估维护复杂度和信息是否仍然集中。
我通常把 Trello 看作一个有效的轻量起点,而不是默认的长期企业项目组合平台。团队若已能稳定使用看板,并开始频繁手动制作跨项目报告,就是重新评估边界的信号。
5. Microsoft Planner:先看组织已有的 Microsoft 365 工作方式
对大量使用 Microsoft 365 的组织,Planner 的评估重点是它与既有协作方式的连接是否顺畅:员工是否能在熟悉的环境里查看任务,团队是否能把计划与日常沟通、文件和会议衔接起来。
但“已经采购了 Microsoft 365”并不能自动推出“Planner 足够管理所有项目”。不同许可证、产品版本和组织配置可能影响可用能力,计划、任务管理和更复杂的项目管理也不是同一件事。应让供应商或管理员按组织现有许可逐项确认,避免把宣传页面上的能力误认为当前租户已经具备。
如果需求包括复杂依赖、资源规划、跨项目组合治理或严格的变更审计,就要用实际案例检查它是否能完整覆盖;必要时也应判断是否需要搭配其他产品,而不是强行把所有管理问题压到一个任务板里。
6. 飞书项目:协作生态一致性是重点,流程适配仍要验证
若团队日常消息、文档和会议都在飞书中,飞书项目的潜在优势是减少在协作环境之间切换,并让项目事项更贴近日常工作流。对于已经形成飞书协作习惯的团队,评估时应看任务更新、文档关联和讨论记录是否自然,而不是只看功能列表。
验证时要重点关注项目模板是否覆盖真实业务、外部成员如何参与、敏感项目的权限如何分层,以及管理者能否看到跨项目的真实风险。若复杂研发团队依赖特定开发工具链,也要实测集成和数据同步,不能假定同一生态内的产品天然就覆盖所有研发交付场景。
与所有平台一样,组织协作环境越统一,切换成本可能越低;但流程越复杂,越需要把实际依赖和治理要求放到试点里。生态一致性是加分项,不是替代验收的理由。
7. 横向对比:把“适合”拆成可以验证的维度
| 评估维度 | 更该优先看的产品类型 | 验收问题 |
|---|---|---|
| 研发需求到交付的链路 | PingCode 等面向研发管理的产品 | 需求、任务、缺陷、版本和交付证据是否能追溯关联? |
| 跨部门项目责任管理 | Asana、monday.com 等协作型产品 | 不同团队是否能共同推进任务,同时保留各自必要的工作视图? |
| 轻量看板上手速度 | Trello 等看板型产品 | 新人能否快速理解状态,管理者是否能接受较少的组合分析能力? |
| 现有办公生态衔接 | Microsoft Planner 或飞书项目 | 现有许可证、权限和协作习惯能否真正减少切换,而非仅增加入口? |
| 复杂权限和合规治理 | 需逐一核实部署与治理能力的企业级候选产品 | 能否满足数据、审计、身份认证、权限和留存要求? |
表中的“产品类型”是比较方向,不是未经验证的功能承诺。所有候选产品都应接受同一套任务场景测试,尤其要确认当前版本、具体套餐和企业合同中的能力范围。
四、我会怎样做专业选型:先定义约束,再做同场试跑
1. 写出三个真实工作场景,不从功能清单开始
先选三个团队每月都发生、且结果能够核验的工作场景。例如一次新品上市、一个研发版本交付和一项跨部门制度更新。场景要包含负责人、协作方、截止时间、至少一个依赖或变更,以及最终验收条件。
场景不要选得过于理想。若所有任务都没有冲突、没有延期,也不需要跨团队协作,几乎任何工具都能演示成功。真正有区分度的是:有人请假、依赖方延迟、范围调整、审批没有及时完成时,系统能否让影响显形。
2. 先设硬性门槛,避免被演示效果带偏
硬性门槛应写成“通过或不通过”,不宜模糊成印象分。典型项目包括部署要求、单点登录、审计能力、数据迁移、移动端可用性、合同和预算、关键系统集成,以及不同员工能否使用所需功能。
某项合规条件若是企业准入必需,就不应和界面美观、模板数量一起加权平均。硬约束不满足,产品即使综合得分高也不能入围;反过来,满足硬约束也不代表产品就适合一线员工。
3. 设置权重,让每个维度都能回到业务结果
在没有全行业统一评价标准的情况下,评分权重应由组织自己定义。下面这组权重是用于启动评审的建议基准,不是六款软件的实测得分。若团队主要做研发交付,可以提高交付追踪和集成权重;若合规要求强,应把安全与治理设为硬门槛。
| 评估维度 | 建议权重 | 评分时应观察什么 |
|---|---|---|
| 任务闭环与责任清晰度 | 25% | 负责人、期限、完成标准、评论和变更能否形成连续记录 |
| 计划与依赖能力 | 20% | 里程碑、依赖、延期影响和计划调整是否容易理解 |
| 跨团队汇总与管理视图 | 15% | 管理者能否从汇总信息下钻到任务和证据 |
| 一线易用性 | 15% | 员工完成一次更新所需步骤、培训量和移动端体验 |
| 系统集成与迁移 | 10% | 数据能否稳定导入导出,关键协作系统是否可连接 |
| 安全、权限与治理 | 10% | 角色边界、审计、身份管理和数据策略是否符合组织要求 |
| 总拥有成本 | 5% | 订阅、实施、培训、维护和管理工时的合计 |
4. 试用要测“从异常到行动”的时间
试用期间,不要只测创建任务用了几秒。更有价值的观察是:出现一个延期后,项目负责人花多久找到受影响的节点、判断依赖、通知相关人员并留下处理记录。这个过程可以暴露系统是否只负责存储,还是能帮助团队采取行动。
建议每个候选产品使用相同数据集和角色。至少包含项目负责人、执行者、审批人和管理者,并安排真实的权限差异。每个人完成同一项常见工作,再记录操作步骤、漏填字段、重复输入和需要解释的地方。

5. 把订阅价格换算成总拥有成本
总成本至少包括软件订阅、实施与配置、数据迁移、培训、管理员维护、集成开发、权限审计和使用过程中重复填报的时间。低价方案若迫使项目经理每周手工拼接报表,可能只是把软件费用转成了人工费用。
比较成本时,要统一人数和期限。可以按未来一年实际可能使用的席位估算,再分别计算“按合同报价的订阅支出”和“额外维护工时”。不要用全员席位数量直接乘单价后,就把结果当成完整成本。

五、一个可复算的案例:看工具如何影响计划透明度
1. 场景设定:不是做产品排名,而是检查协作链
下面是一个用于展示验收方法的情景模拟,不是任何真实客户的案例,也不是六款软件的实测结果。假设一家 120 人的企业有 5 个跨部门项目,项目成员分散在产品、研发、市场和运营团队;此前用电子表格、会议纪要和聊天消息同步进度。
模拟团队每周由项目经理汇总 60 项任务。每项任务都需要确认负责人、状态和下一个节点;其中约 20 项存在跨团队依赖。测试目标不是让软件“自动把项目做好”,而是看同一份信息能否减少重复询问,并且在延期发生时及时找到受影响事项。
2. 试点指标:以工作行为而不是主观满意度为主

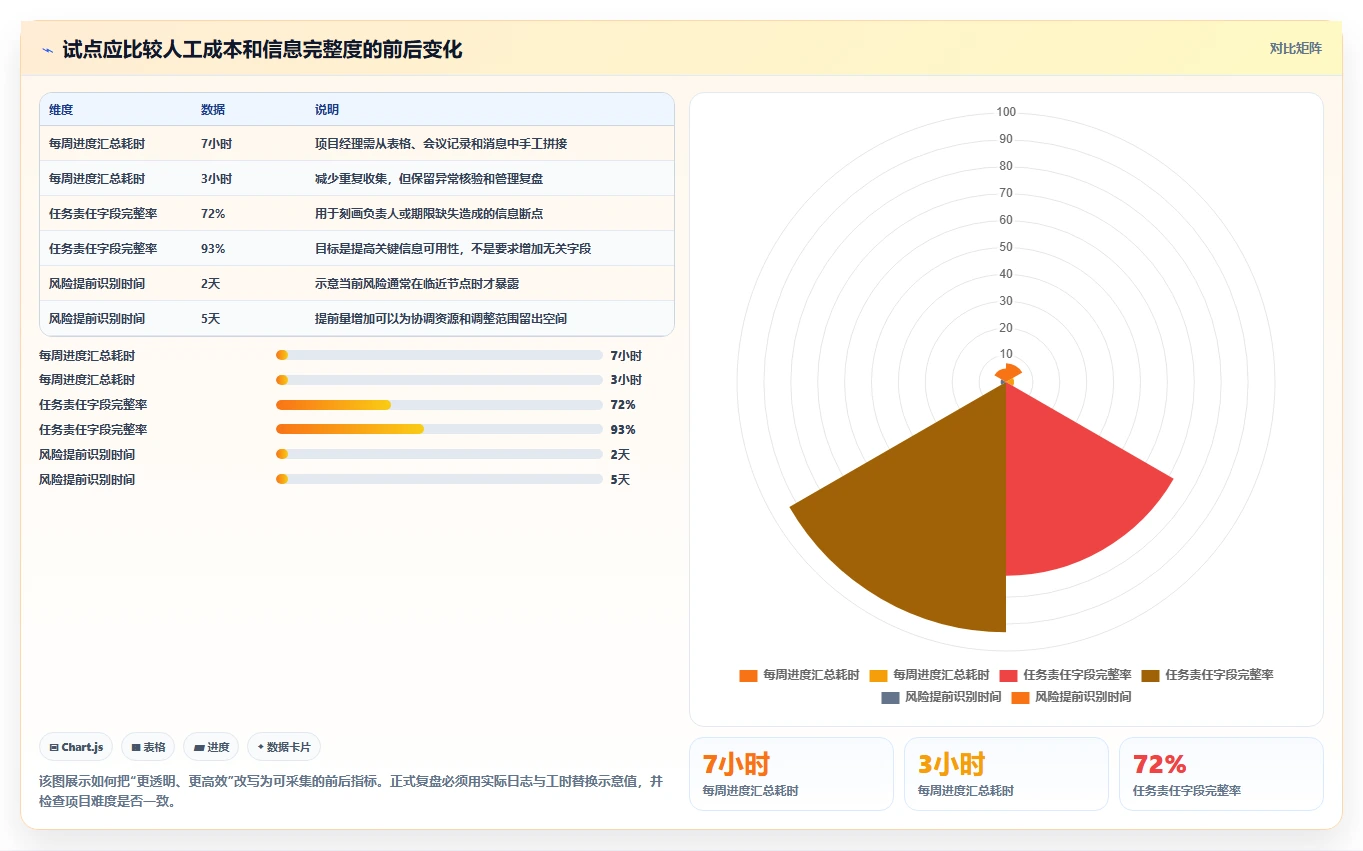

试点前先测两周基线,再用同一项目运行四周。这里的基线和预期值是示意数值,实际团队应从系统日志、工时记录和项目复盘中取数。重点记录每周人工汇总耗时、任务责任字段完整率、延期风险被识别的提前量,以及会议上用于核对状态的时间。
满意度可以问,但不应替代行为数据。员工说“界面好用”,不必然意味着任务按时更新;项目经理说“看起来更清楚”,也不代表风险识别真的提前。两类证据需要并列观察。

3. 让对比公平:同一任务、同一权限、同一时间窗

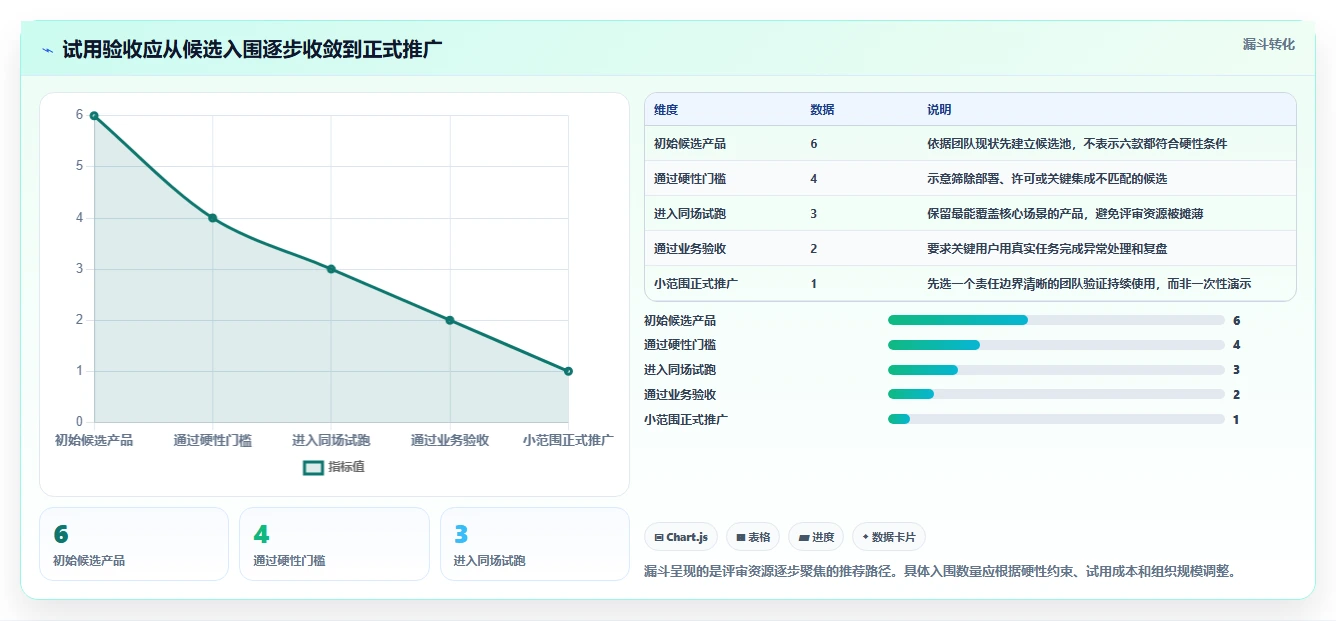

如果一个产品由顾问全程代配置,另一个产品只开放空白账号让员工自学,对比结果并不公平。试点开始前,应统一数据质量、培训时长、角色权限和任务复杂度;同时记录配置时间,避免把供应商支持隐去后误判实施难度。
还要避免只挑“顺利项目”作为样本。如果延期风险、审批等待和临时变更都没有发生,就无法判断产品对例外情况的支持。最好的办法不是人为制造业务事故,而是在测试数据中加入经过脱敏的典型历史情形,观察工具能否记录决策并呈现影响。
4. 试点复盘要分辨效率提升来自哪里
如果汇总时间下降,原因可能是字段自动汇总,也可能是团队减少了项目数量、取消了会议,或者项目经理在试点期投入了额外整理时间。每项改善都需要说明机制,不能把同期变化全部归因于软件。
对于样本较小的团队,四周数据只能作为方向性证据。可以继续观察两个项目周期,查看更新行为是否持续;若工具只在项目负责人催促时有人使用,说明流程没有真正进入团队工作方式。
六、容易被忽略的误区:功能越多,不代表计划越可靠
1. 把视图数量当作能力强弱
看板、列表、时间线、日历和仪表盘只是不同观察方式。若底层任务没有准确负责人、日期、依赖和状态,换十种视图也只是用十种方式展示不完整的数据。
试用时可以问:一个任务延期后,哪些视图会同步体现?管理者能否从项目汇总追到责任人和原因?若答案依赖人工更新多个地方,视图数量反而可能增加维护工作。
2. 认为自动化可以弥补流程不清
自动化适合执行稳定规则,例如任务到期前提醒、状态变化后通知相关角色;它不适合替管理者判断需求是否合理、风险是否可接受。流程还在频繁变化时,先自动化只会让例外更难处理。
我的原则是先记录团队连续运行的真实流程,再自动化重复且边界清楚的动作。上线后还要定期查看规则是否触发、误触发和失效;没有负责人维护的自动化,迟早会变成系统里的隐形陷阱。
3. 忽略迁移质量和数据定义
旧表格常有重复任务、过时状态和各部门自创字段。若不先整理就直接迁移,系统会把历史混乱变成永久负担。迁移前至少要确认:哪些项目仍有效、字段含义是否统一、负责人账户如何映射、附件和评论是否需要保留。
不要追求把所有历史数据一次性搬完。对于已经结项的项目,可以根据审计和检索需求决定是否归档;对于活跃项目,则要逐项验证负责人、日期、状态、依赖和附件。小范围迁移并核对,比整库导入后再纠错稳妥。
4. 只计算席位费用,不计算推广阻力
工具上线后,项目经理可能需要承担模板维护、异常处理和新员工培训。若这些工作没有写进资源计划,系统管理成本就会隐形转嫁给少数积极员工。
推行前应指定业务负责人和系统管理员,并明确他们每周可投入的时间。若组织无法安排维护角色,就应优先选择需要较少配置、较少自定义的方案,而不是把灵活性当作免费的能力。
5. 以“全员上线”代替分阶段验证
一次性全员推广,容易把权限配置、模板设计、培训和迁移问题一起放大。一旦初期体验不好,员工就会在正式流程之外另建表格,之后需要花更大力气处理双轨运行。
更稳妥的顺序是:先在一个边界清晰的团队试点,再扩展到相邻协作团队,最后才考虑组织级标准化。每一阶段都要设置退出或调整条件,例如任务更新率连续低于目标、关键数据不能导出、或管理汇总仍需大量人工。
七、按不同情况制定行动建议与取舍
1. 研发团队占主导,组织已超过 100 人
建议把 PingCode 放进候选,同时至少加入一个现有协作生态内的产品作对照。试点不要只测任务板,重点测试需求到版本交付的追踪、跨项目依赖、权限分层、缺陷回流和变更记录。
值得付出的成本:统一研发交付语言、流程梳理和管理员投入。需要避免的过度建设:把所有行政、运营和日常待办都强行放入研发工作流。确认非研发部门是否有独立需求,再决定是否推广同一平台。
2. 市场、运营、销售共同推进大量活动项目
建议优先对比 Asana 与 monday.com。用一项真实活动验证任务分工、依赖、审批、模板复用和管理汇总,尤其要观察同一个活动是否需要反复复制信息到不同工作板。
值得付出的成本:建立通用字段、模板治理和跨部门责任约定。需要接受的取舍:标准化能提高汇总能力,但也会限制部分团队的个性配置。若业务差异确实很大,可以允许少量局部字段,但应保留统一的负责人、期限和风险口径。
3. 小团队、短周期任务和看板工作为主
可以先试 Trello 或团队已经熟悉的协作工具。衡量重点是任务是否能持续更新、成员是否理解状态定义,以及管理者是否确实需要跨项目资源管理。不要因为未来“可能会变复杂”,就提前支付高昂的实施和维护成本。
值得接受的取舍:轻量方案可能缺少复杂的组合分析和严格治理能力。升级信号:项目经理每周反复手工汇总多个看板、共享资源冲突频繁、任务依赖经常被遗漏,或审计要求开始增加。
4. 已经深度使用 Microsoft 365
先盘点现有许可证与管理员配置,再以 Planner 试跑日常计划,并与团队现有文档、会议和消息协同。请 IT 和业务负责人共同验收,而不是仅由采购或管理员判断。
值得优先考虑的收益:降低员工切换环境的阻力。必须接受的验证:复杂计划、资源协同和治理能力是否满足实际需求。若需要额外产品,应明确它补的是哪一段能力,避免在同一组织里形成两套互不关联的任务体系。
5. 日常协作都在飞书,团队希望减少信息切换
先用飞书项目管理一项有文档、讨论、审批和多人接力的真实工作。记录从发现任务到完成交付的操作步骤,重点检查讨论结论能否回到任务、文档是否能持续关联、不同角色能否看到恰当的信息。
值得优先考虑的收益:协作入口一致、上下文切换可能减少。需要防止的误判:“同一生态”不等于“所有管理场景都已覆盖”。如果团队需要更复杂的研发链路、组合治理或外部协作,应把这些要求单独列为验收项。
6. 合规要求高,数据和权限边界严格
先把数据驻留、部署方式、身份认证、审计日志、权限模型、数据导出和删除策略列为硬门槛,再邀请候选产品提供对应文档或现场验证。涉及监管或客户合同的要求,应由法务、安全和 IT 共同确认。
值得接受的取舍:严格治理可能缩小候选范围,也会增加采购和评审周期。不能接受的取舍:为了界面方便而把尚未确认的数据处理要求留到上线后解决。合规门槛不是可以用其他功能得分抵消的项目。
7. 预算有限,但管理混乱已经产生显著成本
预算受限时,不应只挑单价最低的产品,而要先找出最昂贵的重复工作:每周人工汇总、反复确认负责人、延期后重排计划,还是跨系统复制信息。试点只覆盖这一项高频成本,并用实际工时核算有没有减少。
若问题主要是责任不清,流程约定可能比购买高级套餐更有效;若问题是任务依赖和跨团队状态无法追踪,继续维护表格可能更贵。先证明一个管理闭环能省下什么,再决定要不要扩大采购。
八、结论:真正的效率革命,是减少计划与现实之间的落差
1. 做决定时,不问“哪款最强”,问“哪种失败最少”
六款软件各有合适的工作边界:研发交付复杂的组织可以重点评估 PingCode;跨部门协作可比较 Asana 和 monday.com;轻量看板任务可从 Trello 起步;Microsoft 365 或飞书生态深度用户则应优先验证各自现有环境内的方案。
但任何产品都不能替团队定义完成标准、明确责任人、处理优先级冲突或及时作出范围决策。选型要看工具是否让这些事情更容易被看见、被追踪和被复盘,而不是把“所有事情都能放进去”当作优点。
2. 下一步按三周节奏启动,而不是立刻全员迁移
- 第一周:定义场景。选三个真实工作案例,确定硬性门槛、关键角色和试点指标。
- 第二周:同场试跑。让候选产品使用相同任务、权限、培训时长和异常情境,记录操作步骤与维护工时。
- 第三周:复盘与决策。用实际数据评估责任完整度、汇总耗时、风险提前量和总拥有成本,并列出尚未验证的风险。
- 试点通过后:小范围推广。先扩展到与试点团队协作最紧密的群体,明确管理员、模板负责人和退出条件。
3. 我最终看重的判断标准
如果一个系统让任务更容易登记,却没有减少人工追问;让计划看起来更完整,却没有更早识别风险;让管理层看见更多图表,却让执行者多填几遍相同信息,那么它并没有创造效率,只是改变了低效发生的位置。
真正值得采用的办公计划管理软件,应让计划随着工作变化而可信地更新,让异常尽早到达有决策权的人,并让复盘留下下一次能用的证据。下一步先拿一项真实项目做试点,用一组可复算的数据验证这三件事,再决定采购、推广或放弃。
常见问题解答(FAQ)
1. 2026年比较6款办公计划管理软件,最值得优先看什么?
我准备给团队挑一款办公计划管理软件,看到的对比文章大多都在列功能,反而让我不知道怎么选。我们既要排计划,也要追进度、协作和汇报;如果只能先抓几个关键指标,应该看什么?
先别按功能数量排名。选型时更该检查一条真实工作链能否顺畅跑通:任务能否拆到负责人和截止日期、延期是否能被及时发现、依赖关系是否清楚、变更后计划是否容易更新,以及管理者能否快速看到风险。
比较6款产品时,可以统一按五项打分:任务与依赖管理占30%,进度和风险视图占25%,协作与通知占20%,权限和集成占15%,上手成本占10%。每项按1至5分评分,并记录完成同一任务所需的点击数或分钟数。这个权重是一个可调整的起点,不是行业标准;如果团队受合规要求约束,应提高权限与审计的权重。
关键判断:演示时看起来功能齐全,不等于日常计划维护成本低。让每款工具处理同一份真实项目计划,观察负责人变更、延期和跨团队依赖这三种高频情况,比单看功能清单更能看出差异。
2. 小团队应该选轻量任务工具,还是完整的项目管理平台?
我带的团队人数不多,项目却经常临时插单,计划表刚更新就过时。担心轻量工具管不住依赖,又怕完整平台设置复杂、大家不愿意用,到底该怎么判断?
人数不是最可靠的判断标准,计划之间的相互依赖才是。如果每个人基本独立交付,工作可以按负责人和截止日期追踪,轻量任务工具通常更省维护;如果一个任务延期会连带影响多个团队或里程碑,就要优先验证依赖关系、基线计划和变更记录。
可以用一个具体场景做分界测试:模拟某项关键任务晚两天完成,检查工具是否能让相关负责人看见受影响的工作、识别风险,并更新后续安排。如果这些动作需要靠负责人手工逐个通知,团队规模即使不大,协作复杂度也可能已经超过轻量工具的舒适范围。
试用时同时记录维护负担:一周内每个项目负责人花多少时间更新计划、团队成员是否能自行找到待办。如果计划视图很强,但必须由一名管理员反复整理数据才能保持准确,表面上的管理能力可能只是把成本从协作转移到了维护。
3. 怎样在试用阶段判断办公计划管理软件是否真的提高效率?
我过去试用软件时,大家都觉得界面不错,但上线一两个月后又回到表格和群消息。有没有一种短周期的验证方式,让我在采购前看出它是否会被团队持续使用?
建议用10个工作日做小范围试点,而不是只安排一次产品演示。挑一个正在进行、包含负责人协作和至少一个里程碑的项目,先记录现状,再用候选工具执行同一套计划更新、延期处理和周报整理流程。试点前先定三个可核验指标:计划更新平均耗时、逾期任务被发现的时间、周报整理耗时。
例如团队可把“计划更新中位耗时降低20%”设为内部试点目标;这只是目标示例,不代表普遍能达到的效果。也要统计试点期间需要管理员代填的任务比例,避免只看节省时间而忽略额外维护。试点结束时,不只问“喜不喜欢”,还要核对任务是否仍在工具中更新、风险是否更早暴露、成员是否需要重复录入。
如果使用率高但重复录入明显,集成或流程设计可能是问题;如果数据完整却没人据此调整计划,问题可能在管理机制,而不一定是软件本身。
4. 采购前如何评估办公计划管理软件的权限、安全和数据迁移?
我更换工具时最担心的不是功能,而是历史计划迁移后丢字段、权限设错,或者离开平台时数据拿不回来。供应商通常都会说支持导入和权限管理,我该要求他们具体证明什么?
不要只看“支持导入”这句话,要拿一份脱敏样本做往返验证。抽取约50条任务,覆盖负责人、截止日期、状态、附件、评论和任务关联等字段;导入后逐项核对,再尝试导出,确认核心字段能否被其他工具读取。样本规模只是便于试点的建议,可按项目复杂度调整。权限测试至少模拟三种身份:普通成员、项目负责人和外部协作者。
逐一验证谁能查看、修改、邀请成员和导出数据,并检查人员离组后访问是否及时撤销。涉及敏感项目时,还应确认审计记录、数据保留与删除规则,以及管理员能否追溯关键变更。一个实用的采购门槛是:核心任务字段迁移后可核验、权限边界能通过实际账号测试、数据导出不依赖人工逐条处理。
若供应商不能安排样本迁移或角色权限演示,不要把口头承诺当成已验证能力,应把验证结果和责任写进采购流程。
文章包含AI辅助创作:2026年办公效率革命:6款顶级办公计划管理软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/238465
读者评论
状态变化触发什么动作”这个判断挺实用。我们团队也有不少任务天天更新,但延期后没人跟进,最后还是靠周会才发现问题。
对小团队来说,Trello上手确实快,不过跨项目汇总常要手工整理。文章把“何时该重新评估”说得比较清楚,选型时可以拿现有项目试一下。
补充一点,Microsoft 365用户最好先让管理员核对当前许可证和租户配置,再安排试用。否则演示里能用的功能,未必是团队现有版本包含的。
