《2026年工厂进度管理软件大盘点:6款提升生产效率的顶级工具》真正要回答的,不是“哪款软件排名第一”,而是工厂能不能及时发现订单偏差、算清瓶颈工序、把计划变化传到现场。实际选型中,我更看重一个容易被忽略的指标:从设备、物料或质量异常发生,到计划员确认并调整生产安排,究竟要经过多少时间。排程再精细,如果现场数据晚半天,最终也只是把过期信息算得更漂亮。

一、先讲结论:软件选型要从工厂的“进度失真点”开始

1. 先区分进度管理、排程和生产执行

不少选型讨论把“生产计划”“进度跟踪”“车间执行”混为一谈,最后发现软件虽然上线了,车间还是靠群消息报工,计划员还是用表格改日期。它们实际上处理的是不同问题:生产计划确定做什么、何时做;高级计划与排程(APS)计算在有限产能、工艺顺序、物料等约束下如何安排;制造执行系统(MES)记录现场任务执行、报工、设备状态和质量信息。

三者可以组合,也可以由企业资源计划系统承担其中一部分,但不能仅凭产品名称判断能力。尤其要确认供应商说的“排程”是按产能和约束生成可执行顺序,还是只把工单按交期排列;“实时进度”是设备或工位事件自动采集,还是由人员补录后显示在看板上。

2. 六款工具没有统一赢家,适合的工厂类型不同

本文把六款候选产品放在同一张选型地图中,但不把它们伪装成同类产品:Asprova APS、Siemens Opcenter APS、DELMIA Ortems 和 SAP S/4HANA PP/DS,重点在计划与排程;金蝶云·星空制造云偏向制造业务与企业管理协同;黑湖智造更适合从车间执行和生产数据采集切入。后两者与前四者的能力边界不同,不能简单以同一套排程功能打分。

如果工厂的核心问题是多订单争抢有限设备、换型频繁、交期经常互相冲突,优先评估 APS;如果现场报工滞后、工序状态看不清、异常没有闭环,优先补 MES 或执行层;如果订单、库存、采购、生产数据长期割裂,则先核对 ERP 与制造模块能否形成一致的数据口径。先找失真点,再选系统类别,通常比先挑品牌更省成本。

工厂最明显的症状 优先评估的能力 容易误判的地方
订单交期互相挤占,改计划后影响范围不清楚 有限产能排程、约束建模、情景模拟 把按日期排序的工单清单当成 APS
现场已经开工或停机,系统状态仍未变化 工序报工、设备数据采集、异常上报 把人工填报看板当成实时采集
采购、库存、生产计划各自维护一份数据 主数据治理、系统接口、业务流程协同 只看功能演示,不核对数据责任人和接口范围
计划看似稳定,紧急插单却频繁引发连锁延期 冻结区间、优先级规则、插单影响分析 把“随时重排”当成管理成熟度

3. 选型前先写出三个可核验的目标

“提升效率”不是验收指标。建议把目标写成能从系统日志、生产记录或订单台账中核验的结果,例如:计划发布到工位的平均延迟缩短到多少;关键工序在制品等待时间下降多少;因缺料造成的停工次数减少多少;订单按期完工率的统计范围和计算口径是什么。

没有基线就不要先承诺提升比例。先用四至八周整理现状,至少记录订单交期、工序开完工时间、换型时间、缺料等待、设备故障、返工和计划变更原因。基线数据不必完美,但必须让生产、计划、仓库对“什么算延期、什么算停工”达成一致。

二、工厂进度为什么容易失真:计划变化比计划本身更难管

1. 现场进度不是一个百分比,而是一串事件

订单显示“完成百分之七十”,看起来直观,却可能掩盖真正的风险:剩余工序是否经过瓶颈设备?材料是否已经齐套?待检批次能否放行?后续工序是否需要专用模具或特定技能人员?如果百分比来自人工估算,计划员很难据此判断交期是否仍然可靠。

更可用的进度信息应能回答:哪张工单、哪个工序、在哪台设备或哪个工作中心,计划何时开工、实际何时开工、已加工多少、还剩多少、当前阻塞原因是什么。工序状态最好区分待开工、加工中、待检、暂停、完工等,而不是只用“未完成”和“已完成”两种状态。

2. 交期偏差往往在瓶颈工序前已经埋下

常见做法是发现订单延期后再追问“卡在哪里”。但延期通常不是最后一天才发生:前工序释放过早会推高在制品,换型时间被低估会挤占瓶颈产能,关键物料晚到会让已排的工位空等,质量待判则可能把整批产品挡在下一道工序之前。

因此,进度管理不是每隔几小时刷新一次甘特图,而是把计划输入条件与现场事件接起来。排程系统负责回答“在当前约束下怎么排”;执行系统负责反馈“实际发生了什么”;计划人员负责判断“异常是否要改变计划”。三者缺一,都会形成信息断层。

3. 重排越频繁,不代表响应越快

如果每次插单、停机或缺料都触发全厂重排,系统可能很勤奋,现场却更混乱。工人收到新的工序顺序,物料配送路线随之变化,班组刚准备好的工装又要撤换,前后工序也要重新协调。频繁改变计划会产生实际的切换成本,不是“系统几秒钟算完”就能消除的。

我建议把计划分成近端冻结区、中段可调整区和远期预排区。冻结区内除安全、质量或重大客户影响外,尽量不动;中段按明确规则处理缺料、故障和插单;远期允许随着订单和供给变化更新。冻结区长度要由工艺稳定性、物料提前期、换型成本和客户响应要求决定,不存在所有工厂通用的固定天数。

2026年工厂进度管理软件大盘点:6款提升生产效率的顶级工具

三、常见误区:看起来买了排程,实际没有管理住进度

1. 误区一:甘特图画得出来,就代表系统能排产

甘特图适合展示工单、工序与时间关系,但展示不等于计算。评估时应拿一组真实订单,检查系统是否能同时处理设备能力、班次日历、工艺路线、换型矩阵、物料可用时间、维护停机和优先级规则,并能说明某个工单为何被安排在该时间段。

一个简单的验证方式是故意制造冲突:让三张工单争用同一台关键设备,其中一张交期更急、另一张换型成本更高,再观察系统输出是否符合企业规则。若工具只把工单叠放在时间线上,让计划员手动拖动日期,它可能仍有可视化价值,但不能被当作完整的有限产能排程方案。

2. 误区二:所有现场数据都要自动采集

设备联网并不自动带来可用进度。老设备可能没有标准通信接口,设备状态码与生产业务状态不一致,机器运行也不一定意味着合格品产出。某些工序依赖人工装夹、批次检验或跨工位流转,单看设备信号无法确定订单真实完成数量。

较稳妥的做法是按决策价值分层采集:瓶颈设备的开停机和产量优先自动采集;普通工位可以使用扫码或终端报工;质量待判、返工、缺料等异常则设计明确的事件入口。目标不是采集最多数据,而是让关键状态足以支持计划决策和责任追溯。

3. 误区三:上线后,系统会替代计划员的判断

排程系统擅长依据规则搜索较优安排,却不一定知道所有临时信息。客户临时确认、供应商口头承诺、设备维修经验、特殊工艺风险,可能尚未进入系统。若规则没有经过现场验证,自动生成的计划仍需要人判断;反过来,如果所有结果都由计划员手动覆盖,系统也学不到稳定规则。

我会把计划员的人工干预记录下来,并为每次覆盖设置原因代码,例如紧急订单、材料不可信、设备状态异常、质量风险或工艺限制。经过一段时间后,企业才能分辨这是合理的例外,还是数据、规则或流程设计出了问题。

4. 误区四:把准时交付率当成唯一验收指标

准时交付率很重要,但单独优化它,可能导致大量提前生产、在制品堆积或频繁加班。还应同时观察计划稳定性、瓶颈设备负荷、在制品等待、急单插入后原订单受影响范围、人工改计划次数,以及计划与实际的偏差原因。

指标也要明确分母。按订单数计算的准时率,和按订单行、批次、数量或客户承诺日期计算的准时率可能完全不同。软件选型前先选定口径,否则上线前后的数字无法对比,项目验收也容易变成争论统计方法。

四、六款工厂进度管理工具:各自适合解决不同层面的问题

1. Asprova APS:适合需要精细约束排程的离散制造

Asprova 是面向生产计划与排程的 APS 产品,常见评估场景包括多工序离散制造、设备资源冲突、换型影响和计划调整。它的价值通常不在于替代所有企业系统,而在于围绕详细排程建立约束模型,并让计划人员比较不同排程方案。

这类工具适合订单工序清晰、设备和工艺数据有一定基础的工厂。评估时不要只看演示中订单如何自动排入时间轴,应现场验证工艺路线、设备可替代关系、换型时间、模具或人员约束、停机日历和插单处理逻辑能否准确表达。

需要重点核实:实施顾问是否理解本厂工艺;基础数据由谁维护;排程结果如何回写或下发到现有系统;规则变更后如何测试;当系统无法自动安排某张工单时,是否能清楚解释缺失约束或资源冲突。

2. Siemens Opcenter APS:适合复杂资源约束与多方案比较

Siemens Opcenter APS 属于生产计划与排程方向的产品,常用于评估有限产能、复杂生产顺序、资源利用和交付计划等问题。其产品名称和方案组合可能随供应商产品线、地区和版本变化,采购时应以当前正式产品资料和合同范围为准,不能把历史名称、演示环境与实际交付模块混为一谈。

如果工厂已有较多生产系统,评估重点应转向集成与维护:工艺、工单、库存、设备日历从哪里来,排程结果写回哪里,接口失败怎么补偿,多个工厂之间是否需要统一规则。大型系统的能力再强,如果每次改模型都必须依赖外部团队,日常维护成本也可能很高。

适用边界:更适合愿意投入数据治理、流程梳理和集成建设的组织。中小工厂若只有少量瓶颈设备、计划规则简单,可以先比较轻量工具和人工改善的总成本,不必因为产品功能丰富就默认更合适。

3. DELMIA Ortems:适合重视多层计划与生产同步的制造场景

DELMIA Ortems 面向制造计划与排程,适合把产能计划、详细排程和生产现场协同放到同一评估框架中。它可能适用于工艺链较长、约束维度较多或跨资源协调要求较高的企业,但最终能否解决问题,仍取决于模型能否表达本厂的实际规则。

演示阶段建议准备一组包含正常订单、急单、停机、物料短缺和质量待判的样本,而不是只给一份干净的标准订单。让供应商展示一次异常发生后的影响分析:哪些工单变化、哪些订单交期受影响、是否可以只调整局部资源,操作人员能否理解调整原因。

需要权衡:若工厂当前缺乏可靠的工艺路线、标准工时和设备日历,先做数据整理通常比立即搭建复杂排程模型更划算。否则模型看起来复杂,输出却建立在未经验证的假设上。

4. SAP S/4HANA PP/DS:适合已有 SAP 业务底座的企业评估

SAP S/4HANA 中的生产计划与详细排程能力,适合已经采用相关 SAP 业务流程、希望减少订单、物料和生产计划之间数据断层的企业评估。真正的优势通常来自业务数据与计划流程的协同,而不是仅凭“系统一体化”就能自动解决车间的所有排程难题。

选型时要分清企业现有版本、部署方式、许可范围和具体功能可用性。不同版本与产品组合的能力边界可能不同,不能只根据顾问演示中的界面推断合同交付内容。还要确认生产计划员是否能够维护规则、追踪排程变更,以及计划结果如何与车间执行端对接。

适用判断:已有 SAP 基础、主数据治理较成熟、希望把计划与核心业务流程打通的企业,可以把它列入优先评估名单;没有相应基础、又只需要解决单一车间瓶颈排程的工厂,应把实施周期、许可和集成成本纳入整体比较。

5. 金蝶云·星空制造云:适合关注制造业务协同的企业

金蝶云·星空制造云更适合放在企业管理与制造业务协同的维度评估,重点关注销售订单、采购、库存、生产工单和成本等数据如何贯通。对尚未形成统一业务账本的工厂,业务流程和数据口径的一致性本身就可能带来明显改善。

但如果工厂最核心的难题是毫秒级设备事件、复杂换型矩阵或多资源有限能力排程,不能仅凭“制造云”或“生产计划”字样,就认为产品已经具备所需的 APS 深度。应拿真实场景验证它对有限产能、资源替代、工序先后、物料齐套和插单影响的处理方式。

更稳妥的评估问题:制造模块覆盖到哪一层;高级排程是否为独立能力或需要扩展方案;生产进度是由现场事件自动回传还是人员报工;财务、采购与车间之间的接口和权限如何配置。答案应落实到产品版本、合同清单和验收用例。

6. 黑湖智造:适合优先补齐车间执行与生产数据可视性

黑湖智造更适合从车间执行、生产数据采集和过程透明度角度评估。若工厂目前主要靠纸单、群消息或事后补录了解工序状态,先让任务下发、报工、异常记录和过程追溯进入相对统一的系统,可能比立即导入复杂 APS 更符合实施顺序。

它与专业排程工具的分工需要在方案中说清楚:车间执行系统可以帮助反馈实际开工、完工、异常和质量信息,但不应默认具备所有复杂有限产能优化能力。反过来,APS 即使算出精细顺序,如果现场不及时确认、不按任务执行,也无法保证进度可见。

适用边界:适合先建立现场数字化基础的工厂。若企业已经有稳定 MES,却仍在瓶颈设备间频繁冲突,应继续评估 APS,而不是重复购买相似的现场采集功能。

产品 主要评估方向 优先验证的场景 选型时特别核实
Asprova APS 详细生产排程 多工序、设备约束、换型影响 工艺模型、数据维护、排程解释能力
Siemens Opcenter APS 有限产能与复杂资源计划 多资源冲突、多系统集成 实际交付模块、接口和维护模式
DELMIA Ortems 制造计划与排程协同 异常影响分析、跨资源协调 模型落地能力、规则维护成本
SAP S/4HANA PP/DS 已有 SAP 体系内的生产计划与详细排程 业务数据协同、计划流程整合 版本、许可、部署方式与合同范围
金蝶云·星空制造云 制造业务与经营数据协同 订单、采购、库存、生产流程贯通 有限产能排程深度及扩展范围
黑湖智造 车间执行与现场数据可见性 报工、异常、现场追溯 与 APS 的分工、采集方式和闭环能力

五、专业判断逻辑:用约束、数据和现场闭环来筛选

1. 先问软件能否表达真实约束

工厂排程常见约束包括:设备可用时间、工艺先后、产品与设备适配、物料到货时间、模具和工装、人员技能、班次日历、换型时间、最小批量、质量检验和设备维护窗口。不是每家工厂都需要一次性纳入全部约束,但必须识别哪些约束会直接改变交期。

建议把约束分成三类:硬约束是绝不能违反的,例如工序先后和设备能力;软约束是尽量满足的,例如减少换型或优先平衡负荷;管理规则则是企业的决策偏好,例如客户等级和插单审批。供应商若不能把三者分开说明,后续很容易把“建议优化”误做成“必须满足”,或者把硬约束当成可忽略项。

2. 再看输入数据是否可信、能否维护

排程结果对主数据质量高度敏感。标准工时偏差过大,系统会误判资源负荷;设备日历未扣除保养时间,计划会过度承诺;工艺路线漏掉外协或检验步骤,订单会被安排到不存在的生产路径上。软件不会自动把错误主数据变正确,只会更快地用它计算。

我建议给每类数据明确责任人、更新频率和校验规则。例如设备日历由设备部门维护,工艺路线由工艺部门确认,班次和人员能力由生产管理确认,物料可用性由供应链相关岗位维护。项目验收时,既看系统功能,也抽查几条主数据能否追溯到责任人和依据。

3. 重点测异常后的响应,而非只测首次排程速度

厂商演示常从数据齐全、无冲突的理想状态开始,几分钟就能展示排程结果。但日常管理的难点是计划发布之后:关键设备停机、急单插入、物料推迟、工序返工时,系统是否能定位受影响订单,是否支持局部重排,是否能保留原计划与变更记录。

测试用例应至少包含一种设备故障、一种缺料、一种质量阻塞和一种急单。请供应商展示异常输入后的操作路径、计算结果和人工确认步骤;再记录从发现事件到新任务被现场确认的时间。这个时间比算法计算耗时更能说明工厂实际响应能力。

4. 把接口和实施成本放在同一张账上

软件报价只是项目成本的一部分。还要估算数据清理、接口开发、设备连接、现场终端、培训、流程调整、驻场支持、后续规则维护和版本升级。若两个方案功能相近,但一个需要长期依赖外部人员改模型,另一个能由内部计划团队维护,三年总拥有成本可能截然不同。

向供应商索取清晰的实施边界:哪些数据由谁提供、接口覆盖哪些系统、历史数据是否迁移、是否包含现场设备接入、标准报表能否修改、变更需求如何计费、项目延期如何处理。把这些问题写进方案和验收条款,比只比较一页功能清单更有用。

2026年工厂进度管理软件大盘点:6款提升生产效率的顶级工具

六、具体案例与数据观察:一个瓶颈车间如何验证价值

1. 案例边界:以下为情景模拟,不是客户实测数据

为了说明怎样评估,我用一个多品种、小批量的机加工车间做样本推演。假设车间有三台主要加工设备、两班制,每周约有八十张工单;其中一台设备承担多类产品的关键工序,平均每天出现两次计划变更。现场原先用电子表格排工,异常通过电话或群消息通知,完工后再补录。

这类场景的关键并非工单很多,而是瓶颈资源经常被多个订单争用。先抽取四周的工单、设备停机、换型、缺料和报工记录,计算原始交期偏差与变更原因。随后只把瓶颈设备、相关工艺路线和近端订单放入试点范围,不急着一次覆盖全厂。

2. 先设基线,再做并行试排

试点前记录四类基线:计划员每日改计划次数、工单从实际完工到系统可见的延迟、瓶颈设备因缺料或等待造成的空闲时长、按约定口径统计的订单准时完工率。试运行期间,原计划仍是正式生产依据,系统方案先与人工计划并行比较,避免新模型未经验证就直接改变现场任务。

随后选择一周样本订单,分别对比原计划和系统建议:是否违反工艺顺序;是否把工单排进设备停机时间;换型时间是否合理;急单插入后哪些订单受到影响;关键物料不齐时是否仍安排开工。每次不一致都要记录原因,而不是只记录“系统排错了”。原因可能来自模型规则,也可能来自人工计划遗漏了限制条件。

3. 观察结果时同时看效率与稳定性

下表数字是便于展示评估方法的情景模拟,不代表行业平均值或真实客户改善结果。模拟中假设试点通过报工和异常入口缩短信息滞后,并为瓶颈设备增加换型与停机约束。若实际试点没有达到这些变化,应优先查明执行率、数据延迟或规则准确性,而不是直接宣传软件带来提升。

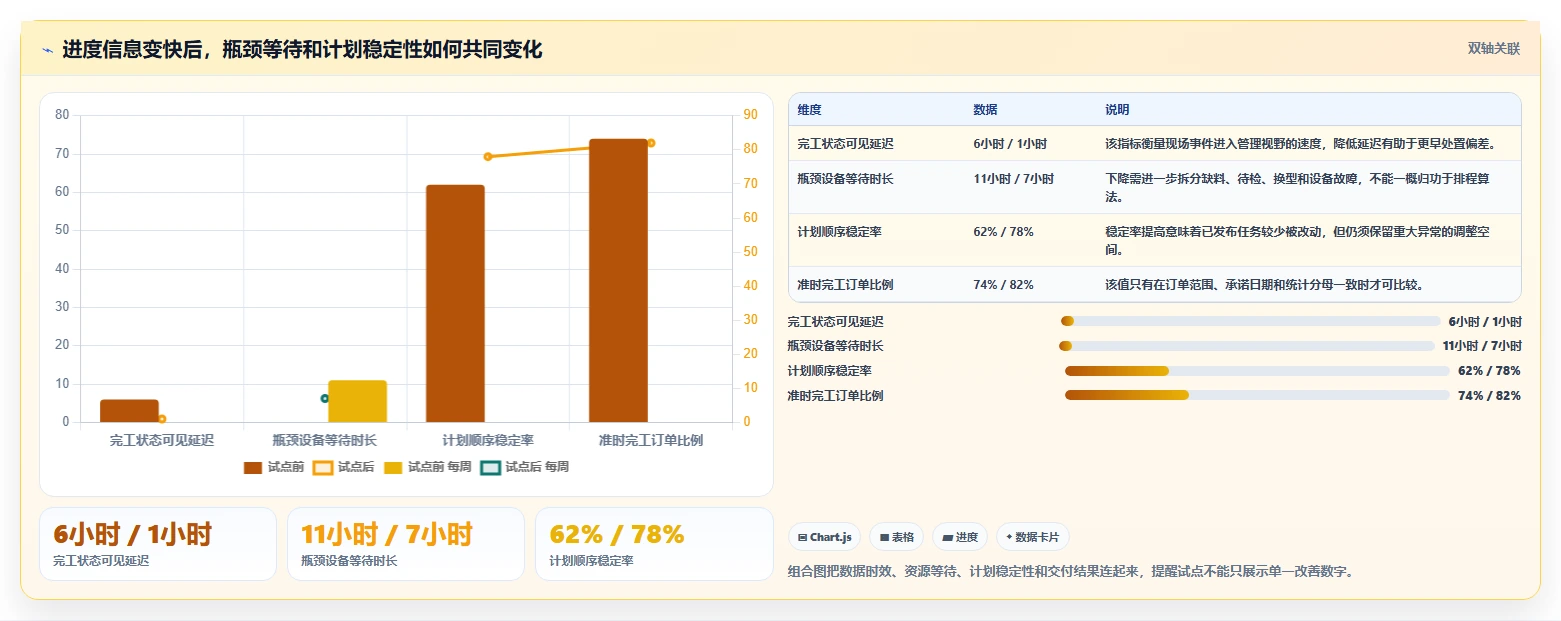

观察指标 试点前模拟基线 试点后模拟值 如何解读
工序完工到系统可见的中位延迟 6小时 1小时 反映进度信息的时效性,不等于订单交付自动提前
瓶颈设备因缺料与等待造成的空闲 每周11小时 每周7小时 需结合设备故障和计划负荷,避免把所有空闲都归因于排程
计划员每日手工调整次数 18次 11次 下降可能表示信息更完整,也需确认是否只是把调整转移到线下
一周内计划顺序未变更的工单比例 62% 78% 用于观察计划稳定性,不能以稳定为由压住必要的安全或质量调整
按承诺日期完工的试点订单比例 74% 82% 模拟结果必须用相同订单范围和相同准时口径复算后才可验收

2026年工厂进度管理软件大盘点:6款提升生产效率的顶级工具

4. 用偏差归因决定要改软件还是改流程

假设准时完工率没有变化,但工序可见延迟明显缩短,说明软件可能改善了信息透明度,交付瓶颈却仍在其他环节;如果设备空闲下降,但计划顺序频繁变动,可能是插单规则或物料承诺机制不合理;如果系统建议总被计划员覆盖,应该检查规则缺口和现场信任,而不是只要求人员“按系统执行”。

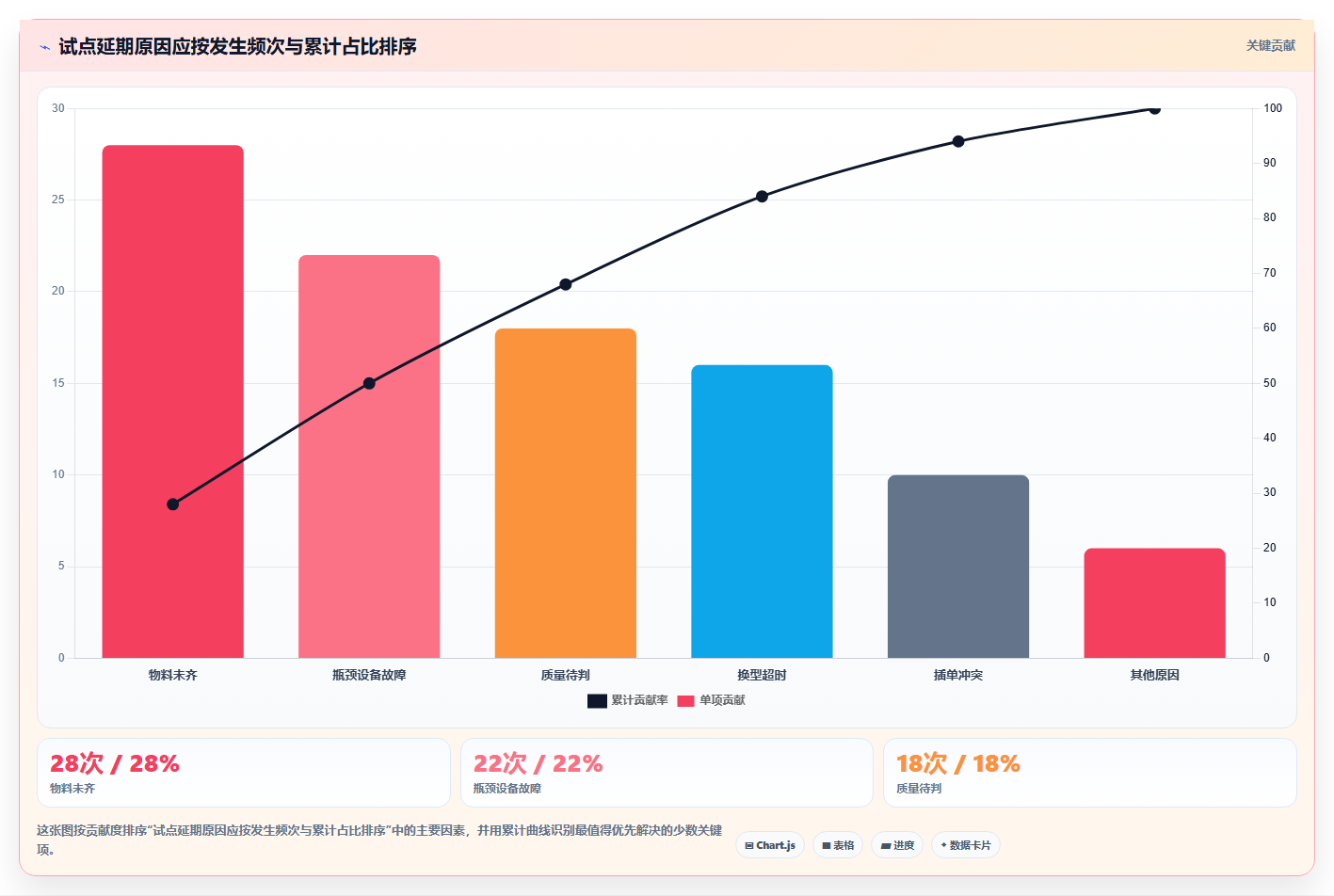

试点复盘要为偏差分类:基础数据错、约束未建模、现场未报工、物料承诺不准、客户需求变化、质量阻塞、设备突发故障、审批滞后。每类偏差都要有责任岗位和改进动作。这样才能判断需要增加系统能力,还是需要修正业务流程。

2026年工厂进度管理软件大盘点:6款提升生产效率的顶级工具

七、不同工厂的行动建议:按成熟度分阶段推进

1. 仍靠表格排计划的工厂:先统一口径,再做小范围试点

如果工艺路线、标准工时和设备日历都不稳定,暂时不要以“全厂自动排产”为目标。先选一条产品族或一个瓶颈车间,统一工单、工序、设备和班次编码;明确计划发布、变更和现场确认规则;建立异常原因分类。之后再用真实历史订单测试候选系统能否表达基本约束。

试点可以先并行运行,不必立即替代现有流程。每周由计划、生产、工艺、设备、仓库和质量代表共同复盘差异,把人工经验转为明确规则。若试点只能靠个别计划员解释,无法形成团队可复用的操作方法,就不应急于扩面。

2. 已有 ERP、缺少车间透明度的工厂:先补执行反馈

如果工单、采购和库存已经在系统中,但工序完成、停机、返工和待检仍靠人工追问,应优先评估现场执行能力。先选择最影响交期的工序,建立工单扫码、工序报工、异常登记和状态回传,再确认数据是否能被计划人员及时使用。

此阶段不需要一开始就连接所有设备。优先解决能影响决策的事件:瓶颈设备停机、关键工序完工、物料短缺、质量冻结和返工。采集范围应从“能改变计划的事件”出发,不要把硬件连接数量当成项目成绩。

3. 多工厂、多品种或换型复杂的企业:重点做模型和治理

这类企业应优先评估 APS 的约束表达、跨工厂资源协调和计划情景分析能力,同时建立主数据治理责任。建议从单一工厂、单一产品族或单一瓶颈资源开始,先验证模型准确性,再逐步扩展到多个车间或工厂。

如果各工厂对产品编码、工艺路线和优先级有不同解释,系统上线可能把原先隐藏的口径冲突放大。应先决定哪些规则必须统一,哪些允许按工厂配置,并规定版本变更的审批人。集中排程不意味着所有现场例外都要用同一规则处理。

4. 预算或内部实施资源有限的工厂:优先解决一个高价值瓶颈

预算有限时,可以先进行短周期诊断:找出最常造成延期的一个瓶颈工序,记录订单等待、设备故障、缺料和换型时间;用小范围工具或现有系统建立可视化和异常闭环;只有当手工调整已成为明显瓶颈时,再投入更复杂的排程系统。

这种路径不是保守,而是避免把大量资金花在尚未定义清楚的问题上。一个小试点若能证明数据可采集、规则可维护、现场愿意执行,才有依据扩展。若连基本报工都做不到,购买更多算法功能通常不会补上组织执行能力。

5. 可以直接照着执行的选型步骤

  1. 选取最近四至八周的订单、设备、物料、质量和报工记录,建立一致的数据口径。
  2. 梳理最常造成延期的三个原因,并区分系统问题、数据问题和流程问题。
  3. 确定本次采购属于 APS、MES、ERP 制造模块,还是需要分阶段组合建设。
  4. 准备包含急单、停机、缺料、换型和质量待判的真实样本,要求候选供应商现场演示。
  5. 用同一套测试数据比较方案,记录排程可执行性、异常响应、接口范围和维护成本。
  6. 设定试点基线与验收口径,先并行验证,再决定是否扩大实施范围。
  7. 将许可、实施、接口、硬件、培训、持续维护和数据治理纳入总拥有成本。

八、最终取舍:买工具之前,先决定工厂要保护什么

1. 在交付速度和计划稳定性之间设定边界

频繁插单可以提高单个紧急订单的响应速度,却可能扰乱一批原定订单;冻结计划有助于现场稳定,却可能降低对突发需求的灵活性。企业需要定义哪些订单可以插入、由谁批准、插入后哪些订单可以让位,以及何种情况必须突破冻结区间。

软件可以帮助计算影响范围,但不能替管理层决定客户优先级。评估时要要求系统显示变更前后的资源安排、受影响订单和交期风险,让决策建立在可见后果上,而不是只看新订单被安排成功。

2. 在自动化程度和数据可靠性之间做平衡

全自动采集的建设成本较高,也可能产生大量与决策无关的数据;人工报工成本低,却容易延迟或漏报。更实用的方案往往是混合采集:关键设备自动采集、普通工序扫码报工、质量和异常事件由责任岗位确认,并设置超时提醒和补录审核。

企业应明确哪些数据必须实时,哪些一天汇总一次已足够。瓶颈设备状态通常比普通工序的细碎操作更值得优先采集;对于涉及质量放行和安全的事件,则应确保状态变化有责任人和审计记录。

3. 在产品功能和组织维护能力之间做平衡

更复杂的产品不一定更适合。复杂模型需要更稳定的数据、更多内部维护能力和更明确的流程责任。如果企业当前没有专人维护工艺路线、设备日历和排程规则,就要把这些岗位能力建设列入项目,而不是寄希望于供应商长期代替日常运营。

签约前应要求供应商说明:普通规则由客户如何维护;模型调整是否需要专业服务;接口、报表和版本升级的费用怎么算;项目结束后故障如何响应;关键顾问离场后,内部人员能否独立完成日常计划。实际可持续性比演示环境里的功能数量更重要。

4. 下一步不是先要报价,而是先准备一份试点问题清单

我建议采购团队先用一页纸写清楚:当前最痛的三个进度问题、涉及的车间和产品范围、现有数据来源、计划变更的审批方式、准备采用的验收指标,以及不能接受的实施风险。随后用真实订单让候选供应商逐项回答,而不是从标准功能介绍开始听起。

最终选择时,可把候选方案分成三类:现在就能落地的短期改善;需要数据治理后才能发挥作用的中期能力;现阶段成本高于收益的高级功能。先把第一类做好,再评估第二类,通常比一口气采购覆盖面最大的方案更稳妥。

九、总结:进度管理的核心是缩短“发现偏差到采取行动”的距离

工厂进度管理软件的价值,不在于让计划表更漂亮,也不在于把所有生产动作都塞进一个系统。真正值得关注的是:现场变化能否及时成为可信数据,约束能否被准确表达,计划调整能否说明影响,最终任务能否回到现场并得到确认。

六款候选工具分别覆盖排程、业务协同和车间执行的不同层面。Asprova APS、Siemens Opcenter APS、DELMIA Ortems 与 SAP S/4HANA PP/DS 更适合围绕计划与排程深入验证;金蝶云·星空制造云适合评估制造业务与经营数据协同;黑湖智造更适合从现场执行和数据可见性切入。产品能力、版本和实施范围均需以正式方案、试点结果和合同为准。

下一步最实用的动作,是拿一组真实订单和一次真实异常做试点,而不是先争论哪款软件排名最高。如果候选工具能解释排程依据、展示异常影响、把状态反馈给现场,并且团队有能力长期维护规则,它才有机会把进度管理从“事后追问”变成“提前处理”。

常见问题解答(FAQ)

1. 工厂进度管理软件和MES有什么区别,选型时该先看哪一个?

我在给工厂梳理数字化需求时,最困惑的是进度管理、MES和ERP的边界:看起来都能管生产,实际又各有一套说法。我们车间最想解决的是订单延期和工序进度不透明,我该先买哪一类,才不会功能重复、数据还对不上?

先按“要解决的决策”区分,而不是按软件名称选。若管理者主要想知道订单排到哪道工序、预计何时完工,以及哪些任务正在拖期,优先评估生产进度管理能力;若还要采集设备状态、报工、质量检验和工艺参数,则需要进一步评估MES能力。

ERP通常侧重订单、物料、成本等经营数据,不能仅凭有生产模块就判断它能管到车间现场。一个实用的判断方法是追问:异常发生后,系统能否在几分钟内指出订单、工序、责任班组和影响范围?如果答案依赖班组长翻纸单、打电话确认,说明核心问题是现场数据采集与进度透明,而非缺少更多报表。

先解决数据从哪里来,再讨论看板长什么样。例如,假设一家工厂先实现关键工序报工,订单进度从每天汇总一次变为每班更新,那么管理者获得的是更早的异常信号;但这不等于产能自动提升。只有当计划人员据此调整排产、补料或人员安排,进度可视化才会转化为实际改善。

2. 2026年比较6款工厂进度管理软件,怎样避免只看功能清单?

我准备把几款软件放在一起评估,但每家演示都能展示看板、排程和报表,听完之后反而更难判断。我的工厂有多品种小批量订单,计划经常变更;我该用什么测试任务,才能看出系统是真能应对现场,还是只适合演示?

不要用供应商准备好的标准演示作结论,给所有候选产品同一份“异常任务包”。至少包含一张急单插入、一项关键设备停机、一批物料延迟、一个工序返工,以及一次班次人员变化,要求现场演示系统如何更新计划、识别受影响订单并通知相关岗位。

对比时可记录四项:排程调整所需时间、受影响订单是否自动暴露、数据更新需要谁操作、结果能否追溯。以下是评估示例,并非行业平均值:若人工改计划需要40分钟,某产品完成同一任务需15分钟,比较重点不只是节省25分钟,还要检查它是否漏掉了共享设备或前后工序约束。建议把“无法演示”也作为结果记录。

尤其要确认多工厂、多班次、委外工序、版本变更等场景是否需要额外开发。六款产品的功能数量不如同一异常任务下的处理完整度有参考价值;对小批量工厂,计划变更后的连锁影响通常比静态甘特图更能区分产品。

3. 工厂上线进度管理软件,为什么报工数据经常不准?

我担心系统上线后,工人嫌操作麻烦,出现晚报、补报甚至随手填数据的情况。我们有些工序一人看多台设备,另一些工序则按批次流转;我该怎样设计报工流程,才能既不增加太多负担,又让管理层看到的数据可信?

报工不准往往不是员工“不配合”,而是记录动作和现场工作脱节。若操作员必须离开设备、反复登录多个页面、手工填写已在工单中存在的信息,数据延迟几乎是必然结果。上线前应先跟班观察真实作业,确认谁在何时掌握数量、完工和异常信息,再决定由员工、班组长、设备或接口采集。

按场景设计最小录入:单件流可在工序完成时记录数量和状态;批次生产应支持批量报工与拆批追踪;一人多机则要避免把每台设备都设计成独立重复操作。必要字段应控制在能触发管理动作的范围内,例如工单、工序、合格数、不良数和异常原因,其他信息优先从订单或工艺数据自动带出。

试运行时不要只看“报工率”,还要抽查现场实物与系统记录是否一致,并比较报工时间与实际完工时间。若示例抽查20笔中有5笔数量或时间不符,应先查流程、权限和设备联网条件,不宜立刻用培训或考核压下问题。数据质量需要靠可执行的流程保障,而不是靠报表提醒。

4. 怎样计算工厂进度管理软件的投入产出,避免买了却用不起来?

我需要向管理层说明预算合理性,但软件报价、实施费和接口成本加起来并不低。我的工厂目前常靠人工催单和Excel跟进,哪些收益可以量化,试点多久、看哪些指标,才能判断这笔投入是否值得继续?

先把收益拆成可核验的运营指标,不要直接把“效率提升”写成固定百分比。可选指标包括计划达成率、订单延期率、异常发现到响应的时间、人工汇总工时,以及因进度信息滞后造成的加急或换线次数。试点前至少取数数周,并注明订单结构、班次和产量,避免把淡旺季变化误认为软件效果。

例如,假设每周用于汇总和催单的工时为30小时,试点后降至18小时,每月按4.3周计,可观察到约52小时的月度工时差。这个演算只代表计算方法,不代表普遍收益;还要验证省下的时间是否真正被用于排产、异常处理等工作,并扣除实施维护与数据治理成本。

试点范围宜选一个产品族或一条产线,覆盖计划、现场报工和异常闭环,设置上线前基线与试点后复盘。若数据完整率提高但延期率没有改善,可能是计划规则、物料齐套或决策权限才是瓶颈。继续投入的标准应是系统能稳定支持具体管理动作,而不是登录人数多或看板画面完整。

读者评论

谢
谢宇轩

文中把异常发生到计划员确认调整的时间作为选型指标,这个角度很实用。我们现在看板更新挺快,但不少状态还是班组补录,确实不能直接当成实时进度。

张
张亦辰

拿真实订单做冲突测试,比只看演示甘特图更有参考价值。建议再把缺料、设备停机和急单都放进同一场景,看看系统能否解释调整原因及受影响订单。

邹
邹承宇

冻结区间的思路值得关注,计划改得太勤,车间准备好的工装和物料也会跟着折腾。不过冻结多久还是得结合换型成本、物料周期和现场稳定性来定。

文章包含AI辅助创作:2026年工厂进度管理软件大盘点:6款提升生产效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/237864
