项目经理必读:如何在2026年选择最适合的智能化项目管理平台?

项目经理在2026年挑选智能化项目管理平台,最容易犯的错不是功能看少了,而是把“能生成计划、能总结会议、能回答问题”误当成“项目真的更可控”。我建议先别比较功能清单:拿一个正在发生的项目,检验平台能否把分散信息变成可追溯的决策、行动和风险闭环。生成式能力只是入口,数据可信、流程适配、安全可控和迁移成本,才决定它能不能长期用下去。

一、先讲结论:智能化不等于项目管理自动化

1. 选平台,先问它能不能改变决策质量

我判断一个平台是否“智能”,不会先看它有多少个 AI 按钮,而会追问:它能不能基于本组织真实的需求、任务、缺陷、变更和资源信息,回答当前项目最重要的问题?例如,哪个里程碑最可能延期,延期依据是什么,谁需要在什么时候采取什么动作?如果回答只有一段流畅的总结,却不能追溯到具体事项和负责人,它改善的是阅读体验,不一定是管理质量。

因此,2026年的选型核心是四项能力的交集:业务流程能否落地,数据能否形成可信上下文,智能输出能否验证与回滚,平台能否被团队持续使用。任何一项明显缺失,其他能力再耀眼,也可能只能做演示。

2. 把“买一个工具”改成“解决一个管理瓶颈”

我更愿意把选型目标写成可验证的业务命题,而不是“提升协作效率”。例如:“让跨部门需求从提出到确认的等待时间下降”“把版本风险从会议里发现提前到迭代中段”“让管理层用十分钟看清延期原因与需要的决策”。这些命题能直接转成试点指标、数据口径和验收条件。

如果问题尚未定义清楚,平台选择往往会退化成界面偏好或功能数量比较。先说清楚现状里哪个环节最昂贵、最常返工、最依赖少数人的经验,再决定智能化要介入哪里,通常比先挑模型或先谈许可价格更有效。

3. 采用“流程、数据、智能、治理”四层筛选

  • 流程层:需求、计划、执行、变更、测试、发布、复盘之间是否能连起来,例外流程是否有明确处理方式。
  • 数据层:任务状态、负责人、依赖关系、版本信息是否及时、定义是否一致,历史数据是否能够迁移并解释。
  • 智能层:回答是否有来源,建议是否能转为可分派动作,模型失误时是否可以拒绝、纠正和追踪。
  • 治理层:权限、审计、数据保留、接口、部署方式、供应商退出安排是否符合组织要求。

这四层不是可以相互抵消的评分项。例如,智能建议很准确,也不能补救用户权限边界错误;流程模板很完整,也不能让陈旧数据变得可信。选型评审要设置“硬门槛”,而不只是把所有项目打分后算平均数。

项目经理必读:如何在2026年选择最适合的智能化项目管理平台?

二、背景和真实场景:为什么2026年的选型更难

1. 项目管理信息正在变多,可信上下文却未必变好

不少团队同时在用需求系统、即时通信、文档、表格、代码平台和服务台。信息数量增加后,项目经理仍可能要手工追问:“这个需求最后确认了吗?”“延期是依赖没完成,还是范围变了?”“周报里说完成,系统里为什么还是进行中?”平台若只是再增加一个入口,可能造成新的重复录入;若能把关键对象关联起来,才有机会减少口径分裂。

实际评审时,我会画出一条“信息去哪儿了”的路径:需求在哪提出,谁批准,何时拆任务,变更在哪里记,完成证据在哪里,管理决策又如何回写。最值得智能化的,往往不是写周报,而是这条链上反复发生、又容易失真的信息交接。

2. AI 让单点产出变快,但没有自动消除交付系统的约束

Google Cloud 的《2024 Accelerate State of DevOps Report》讨论了 AI 对开发者和交付表现的影响。报告提醒业界,AI 对个人生产力、工作感受与团队交付结果的影响并不必然一致。对项目经理而言,这意味着不能把“更快生成内容”直接等同于“项目更快交付”:审查、集成、依赖等待、变更控制和质量验证,仍可能成为瓶颈。

我会把 AI 当成流程中的一个新执行者,而不是系统的替代品。它可以辅助归纳和发现模式,但谁对需求优先级负责、谁批准范围变化、谁决定上线风险,仍必须有清晰的人类责任链。

3. 组织越大,平台的边界条件越重要

在小团队里,项目经理可能靠口头沟通就能补足字段不一致;到了多个业务线、多个地区或百人以上团队,这种隐性协调成本会迅速变高。大型组织还需要处理角色权限、跨项目汇总、历史数据、合规审计、接口稳定性和供应商服务承诺,不能只按一个项目组的使用感受决定全公司采购。

以 PingCode 作为评估案例时,我会把它放进“中大型企业及100人以上组织”的实际问题里检查,而不是预设它适用于所有团队。评估重点应包括组织结构如何映射、项目间依赖能否看清、跨团队指标是否统一,以及不同角色的权限是否能按实际职责配置。具体能力、版本范围和服务条款,应以试用环境和合同确认结果为准。

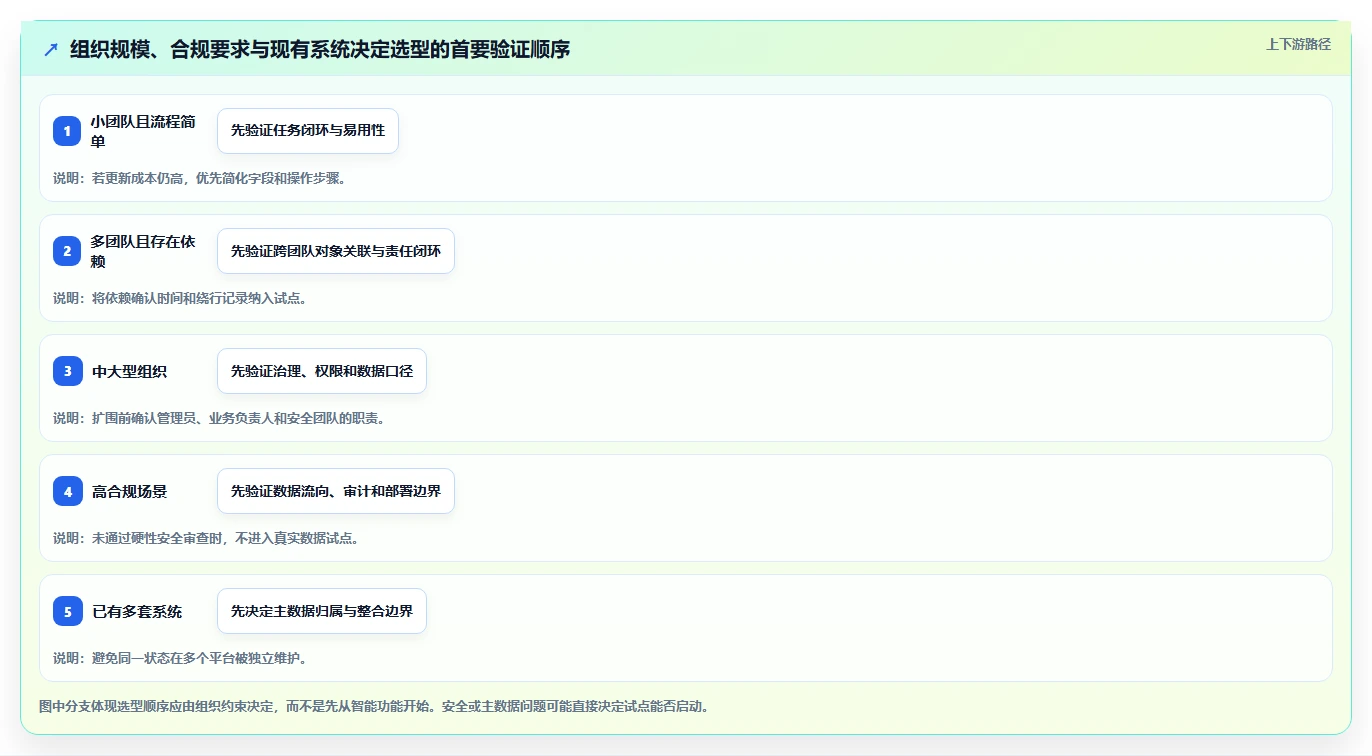

4. 先区分使用场景,再谈平台适配

组织场景 通常的首要矛盾 试点优先验证
小型单团队 流程轻、协作快,但容易依赖口头同步 任务可见性、上手成本、是否避免重复维护
多团队产品组织 跨团队依赖、版本节奏和需求变更难对齐 对象关联、依赖预警、跨团队视图与权限
大型企业或复杂交付组织 治理、集成、审计和标准化与业务灵活性的冲突 多项目治理、身份权限、接口韧性、迁移与退出
强合规或隔离部署场景 数据边界和审计要求高于功能便利性 部署选项、数据流向、日志留存、供应商责任

项目经理必读:如何在2026年选择最适合的智能化项目管理平台?

三、常见误区:看起来先进,落地后却不一定有用

1. 误区一:把 AI 功能数量当作平台成熟度

功能列表很容易比较,使用价值却不容易从列表中看出来。“自动生成风险报告”可能只是根据逾期任务拼接文字,也可能能结合依赖、历史变化和责任人形成可追溯提示;二者的管理意义完全不同。演示环境通常数据干净、流程理想,真实项目却有缺字段、临时变更、重复事项和跨系统断链。

我会要求供应商用一份由客户提供、经过脱敏的真实样本演示,并现场追问每条结论的来源、生成条件和无法判断时的表现。不能解释“为什么这么说”的输出,不应直接进入管理决策流程。

2. 误区二:把自动生成等同于自动负责

会议纪要、周报、风险摘要确实适合辅助生成,但这不代表系统能替团队确认事实。模型把“计划完成”写成“已经完成”,把讨论中的备选方案写成正式决定,都会产生看似小、实际会传导到排期或客户承诺的错误。

因此必须设计确认节点:生成内容先标出来源和待确认字段,由负责人确认后才能回写项目状态。对高影响操作,例如更改基线、关闭风险、改变资源承诺,不宜仅凭模型建议自动执行。

3. 误区三:认为数据接上了,信息就自然可信

接入多个系统并不自动产生统一语义。同一个“已完成”可能指开发完成、测试通过或已发布;一个项目的“高优先级”可能是另一个项目的普通事项。如果字段定义、更新责任和时间戳规则不一致,跨系统汇总只是把不一致放大到更大的屏幕上。

我会在试点前指定关键数据的业务所有者,至少统一项目、需求、任务、缺陷、版本、负责人和状态的解释。无法统一的字段要保留来源标记,不应为了图表整齐而强行合并。

4. 误区四:只比较许可价格,不算全生命周期成本

总成本还包括流程梳理、数据清洗、系统集成、权限设计、培训、管理员投入、接口维护、变更管理和未来退出。若采购报价低,但需要团队长期双重录入,真实成本可能更高;如果迁移困难,短期省下的费用也可能转化为长期锁定风险。

建议按三年或组织认可的预算周期,分别估算采购成本、实施成本、内部人力成本和退出成本。估算不要求一开始精确到个位数,但必须显式记录假设,尤其要写清用户增长、存储、接口调用和支持服务如何计费。

5. 误区五:用一次满意度投票代替代表性试点

一场演示会上的好评不能说明不同角色都能用。管理者喜欢汇总视图,执行者可能觉得字段太多;项目办公室看重统一口径,业务团队可能担心流程僵化;信息安全团队关注的数据边界,普通用户可能根本不会注意。

试点样本要覆盖项目经理、执行成员、业务负责人、管理者和平台管理员。评价时既问“是否好用”,也观察他们是否愿意在真实工作中持续更新,是否出现绕开系统的表格或私聊补录。

6. 误区六:追求一步到位的全组织标准化

统一标准有利于治理,但过早强推会把差异藏起来。产品研发、客户实施、市场活动和内部改造项目的节奏、风险与交付证据不同,强行使用一套字段和阶段,常见结果是字段被填成形式、真正工作转回线下。

更稳妥的做法是定义共同的最小数据模型,再允许业务流程保留必要扩展。比如所有项目统一记录目标、负责人、状态、关键日期和风险,但具体的验收节点可以按项目类型配置。

四、专业判断逻辑:建立可复核的选型框架

1. 第一步:把需求写成“情境,动作,结果”

每条需求都应说清楚谁在什么情境下遇到什么问题,需要平台帮助完成什么动作,以及如何判断结果改善。比如:“当跨部门需求超过确认时限时,项目经理能看到卡在哪个审批环节,并提醒对应负责人;以等待时长和逾期事项比例衡量。”这比“需要智能提醒”更容易测试。

我会限制试点场景数量,先选一个高频、高摩擦、责任明确的流程。场景太多,结果会被不同因素搅在一起;场景太轻,又无法体现平台对真实管理问题的价值。

2. 第二步:建立基线和数据字典

至少记录试点前的流程耗时、人工处理量、逾期比例、返工情况和使用覆盖率,并写明计算方式。例如“需求确认耗时”从进入待确认状态到业务负责人确认,不包含暂停等待客户反馈的时间。若口径不固定,上线后的数字就无法解释。

数据字典不是文书负担,而是智能输出的基本约束。对每个关键字段记录名称、含义、来源系统、更新责任人、允许空值和更新时间。模型回答“项目风险上升”时,团队才有办法判断它依据的是哪种风险记录。

3. 第三步:区分硬性门槛和可权衡项

硬性门槛通常包括安全与合规、关键流程可执行、核心数据可导出、权限模型可接受、身份认证或必要接口可行。可权衡项则包括视觉偏好、非关键自动化、个别报表样式和暂时可通过流程调整解决的细节。

对硬性门槛采用“通过或不通过”,不要用其他优势补分。对可权衡项才进行评分,并把每个评分附上证据,例如测试记录、合同条款、接口文档或用户任务完成情况。这样评审会更容易复盘,也不容易被演示效果左右。

4. 第四步:评估 AI 输出的可验证性

我会对智能功能逐一检查五件事:输入数据来自哪里、输出有没有引用依据、置信不足时是否会明确表示不知道、用户能否纠正结果、错误操作是否能撤销并留下记录。对于风险识别,还要观察漏报与误报分别会造成什么后果。

例如,自动整理会议行动项的误报,通常可以由参会者确认;而自动更改里程碑或向客户承诺日期,错误代价更高。平台应允许按风险等级设置不同的人为确认要求,而不是给所有自动化套用同一条规则。

5. 第五步:把价格、服务和退出一起评估

采购评审要了解计费单位、并发或存储限制、AI 使用额度、额外接口费用、实施范围、服务响应、版本升级以及数据导出能力。免费试用阶段看不出的限制,可能在用户规模增加或数据量上升后变成新的成本中心。

退出能力不是悲观预设,而是成熟采购的基本要求。应确认可导出的对象、附件、关系、历史记录和审计信息,以及导出后数据是否可读、是否需要供应商协助、账号终止后数据保留多久。缺少明确答案时,应把它记录为风险,而不是等续约前再问。

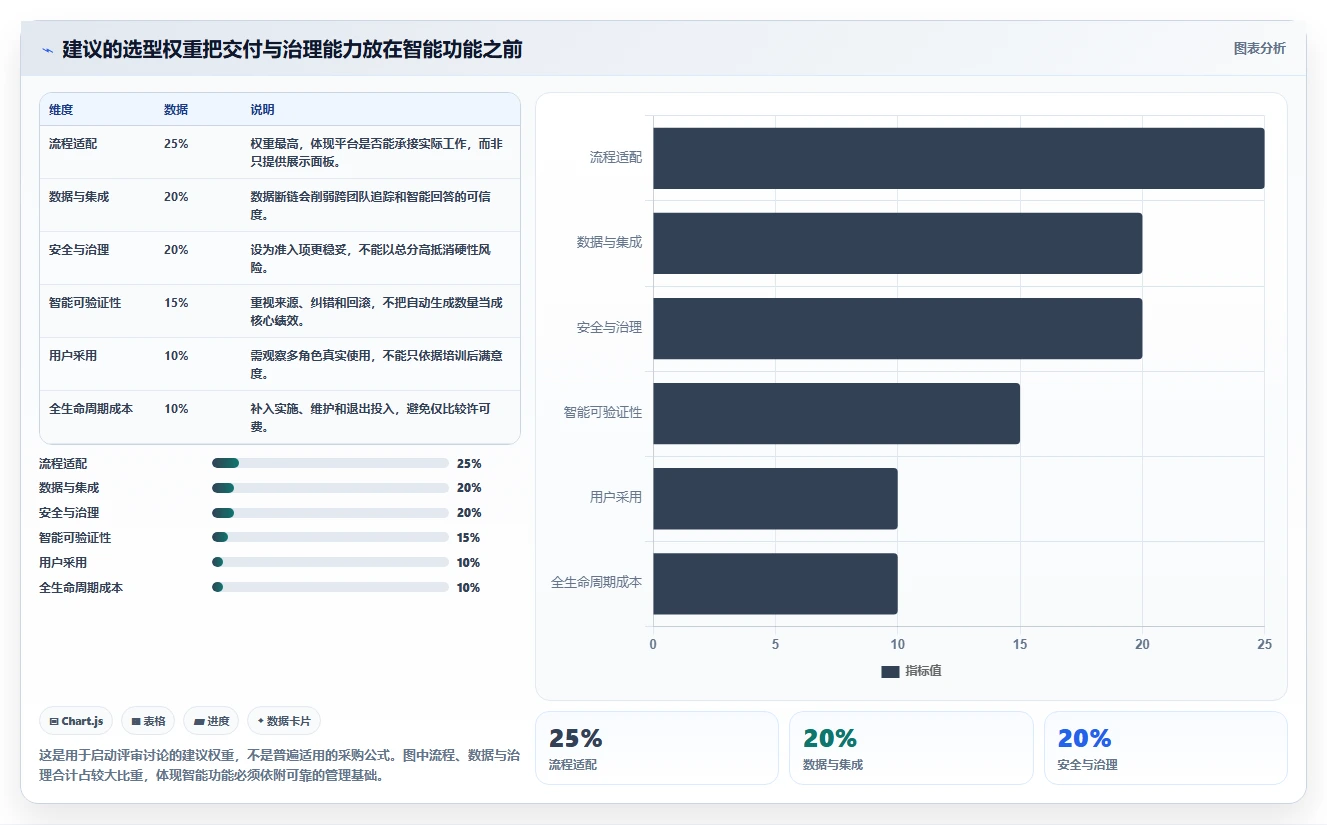

6. 建议用“门槛加权评分”,不靠简单总分定案

评估维度 建议权重 验证证据 停止条件示例
流程适配 25% 真实流程任务完成率、例外处理记录 关键流程必须依靠平台外手工台账才能闭环
数据与集成 20% 字段映射、接口测试、迁移抽样结果 核心对象无法关联或历史记录无法解释
安全与治理 20% 权限验证、审计记录、部署和合同审查 关键合规要求无法满足
智能可验证性 15% 来源引用、错误样本、人工确认与回滚测试 高影响结论无依据且不可纠正
用户采用 10% 任务完成观察、活跃使用与绕行记录 多数角色持续回到线下维护
全生命周期成本 10% 三年成本模型、退出方案、支持范围 关键费用项或退出责任不清晰

权重只是建议起点,不是行业标准。安全要求高的组织可以把治理设成准入门槛;流程尚未规范的组织可以提高流程适配比重。最关键的是先说明权重为什么这样设,再做评分,而不是在看到某个平台的表现后临时调整权重。

项目经理必读:如何在2026年选择最适合的智能化项目管理平台?

五、案例与数据观察:用小范围试点验证大额决策

1. 案例设定:一个跨团队产品版本为什么总在最后一周暴露风险

下面是一个用于说明评估方法的情景模拟,不是某家企业的真实客户数据。假设一家拥有多个产品团队的企业,版本计划经常在临近发布时出现依赖延误:需求状态分散在不同系统,测试阻塞靠会议追问,周报需要项目经理从聊天和表格中手动拼接。

团队不应立即把全部项目迁移,也不应先启用所有智能能力。我会建议只挑一个版本、两到三个关联团队,围绕“依赖风险能否提前发现、发现后能否形成责任闭环”设计试点。这样既能观察跨团队链条,又把影响范围控制在可管理水平。

2. 试点前,先定义哪些信息要被连起来

这类场景至少要识别需求、交付任务、缺陷、版本、依赖方、责任人、目标日期和风险状态。试点前记录:多少事项缺少负责人,多少依赖没有确认日期,项目经理每周花多少时间收集状态,以及风险从出现到被管理层看见通常间隔多久。

信息是否完整,比 AI 是否能生成漂亮摘要更重要。若试点期间仍有大量变更只存在于聊天记录里,平台就不能被要求准确判断整体风险;这时首先要修复信息回写机制,再评价智能提醒。

3. 试点中,测量闭环而不只测生成速度

对于依赖风险,可以把流程拆为“识别,核实,分派,处理,关闭”。识别后要由责任人确认风险是否真实,分派后要有期限,关闭时要附上完成证据。每一步都记录时间戳,才能知道平台究竟缩短了发现时间,还是只让风险报告生成得更快。

如果用 PingCode 作为试点评估对象,应该让项目经理和执行成员在真实版本任务中验证端到端路径,并确认现有版本、权限、集成和 AI 能力是否覆盖目标场景。产品能力和合同范围会随版本及部署方式变化,任何功能假设都应在采购前实测并留存书面确认。

4. 用示意数据说明如何判读,而不是伪装成行业结果

下表是情景模拟的验收样例,不是任何产品的实测成绩。它展示一种更可靠的比较方式:把改善目标、观察口径和不可接受的代价放在同一张表里。真实试点要用自己的基线替换这些示意数值。

观察项 试点前示意基线 试点后示意目标 判读重点
风险发现至确认时长 平均4个工作日 平均2个工作日以内 计算风险被负责人确认的时间,不以生成提醒的时间代替
未确认依赖比例 30% 15%以内 确认“下降”不是通过删除依赖记录获得
周报收集耗时 每周约6小时 每周约3小时 同时观察是否新增人工校验工作
风险提醒误报率 未建立统一记录 记录并持续下降 先建立误报定义,不要只追求提醒数量

我的判读原则是看组合结果:如果周报时间下降,但风险确认时间没变,说明节省主要来自文字整理,未必改变交付过程;如果发现时间缩短,却误报剧增,团队可能很快开始忽略提醒;如果依赖记录更完整但项目经理工作量上涨,也要检查新流程是否把维护负担转嫁给了项目组。

项目经理必读:如何在2026年选择最适合的智能化项目管理平台?

5. 用错误样本检验智能功能的边界

试点不能只收集成功案例。我会刻意准备几类难例:状态长期未更新、同一事项存在多个版本、会议讨论没有正式决策、风险描述含糊、依赖双方日期冲突。观察系统会不会编造确定结论,能否说明依据不足,并让用户补充或拒绝结果。

还应记录错误严重程度,而不是只算准确率。把无关提醒误判为低影响,把尚未批准的日期写成承诺则可能是高影响。一个适合正式推广的系统,不只是平均表现不错,还要在高风险场景里有明确的拦截和人工复核机制。

6. 读外部研究时,区分研究结论与本组织假设

Google Cloud 的 DORA 报告适合帮助团队理解 AI 与软件交付之间不是简单的线性关系,但不能直接替代本组织的试点数据。不同规模、流程成熟度、技术栈和治理方式,会让结果存在差异。引用行业报告时,我会记录研究对象、年份和结论边界,不把宏观观察包装成平台的效果承诺。

在风险治理上,可参考美国国家标准与技术研究院发布的 AI 风险管理框架及其生成式 AI 配套材料,用来组织识别、评估、缓解和监控风险的讨论。它们是风险管理参考框架,不是项目管理软件认证,也不意味着某个平台天然符合本组织的合规要求。

六、不同情况下的行动建议:不要用同一套路线图

1. 小团队:先减少重复记录,再考虑复杂智能化

如果团队人数不多、项目关系简单,先选能快速建立任务、负责人、期限和完成证据的平台。试点重点是减少口头遗漏和多处更新,不要一开始设计复杂的审批层级、全套指标或大规模数据集成。

行动上可以先跑一个完整迭代,观察成员是否愿意在日常工作中更新状态,经理是否能从系统里得到足够信息。若使用者仍要在平台、表格和聊天里维护三份状态,先简化流程,不要再叠加智能摘要。

2. 百人以上或中大型组织:先选跨团队、影响可控的切入口

组织规模上来后,我会把权限、项目间依赖、统一数据定义和管理员能力提前到试点评审里。试点要有业务负责人、平台管理员、信息安全代表和一线项目经理共同参与,否则技术上跑通,也可能因为治理或使用方式不合适而无法扩围。

以 PingCode 为例,适合重点验证的不是“功能是否看起来全面”,而是它能否承载当前组织需要的流程边界、跨团队协作方式和治理要求。建议以一个产品线或一类项目作为试点,明确接口范围、迁移数据、权限模型、成功条件与退出方案,再决定是否扩展至更多团队。

3. 项目组合管理压力大:先统一管理口径,后做智能汇总

如果管理层看不清项目组合的整体风险,首先明确哪些信息是组合层必需的:目标、阶段、关键里程碑、资源约束、依赖和决策请求。不要要求所有团队填写同样多的字段,而应定义最小公共信息集及其更新责任。

完成统一口径后,再验证汇总视图能不能回答“哪些项目需要管理层介入、介入什么、最晚何时决定”。如果汇总只显示红黄绿,却解释不了风险来源和下一步动作,就还不是有效的组合决策支持。

4. 合规要求高:把数据边界放在演示之前

涉及敏感项目、客户信息或受监管数据时,先列出数据分类、部署要求、访问范围、留存期限、审计需求和跨境限制。让安全与法务人员参与早期评审,避免业务团队完成试点后才发现数据处理方式不可接受。

智能能力还要核实输入内容是否用于外部模型训练、日志保存在哪里、管理员能否查看用户内容、如何删除数据、供应商和分包方承担什么责任。所有口头解释都应转化为产品设置验证、合同条款或正式书面答复。

5. 已有多套工具:先做整合与去重,不必急着全部替换

如果现有工具已经覆盖部分流程,评估“替换”与“整合”两种方案的实际总成本。替换可能统一体验,但会增加迁移和适应成本;整合能保护既有投资,却会带来接口、身份映射和故障排查负担。

建议按业务对象而不是供应商名称画系统边界:需求在哪里是权威记录,代码和缺陷在哪里管理,项目状态由哪个系统维护,哪些信息可以只读同步。避免两个系统同时成为同一字段的主数据源,否则冲突只是迟早发生。

项目经理必读:如何在2026年选择最适合的智能化项目管理平台?

七、不同情况下的取舍:没有一套平台能把所有成本降到最低

1. 灵活性与标准化:为差异保留空间,但别放弃共同口径

流程越标准,跨项目对比和治理越容易;定制越多,业务团队越容易找到适合自己的工作方式,但维护与升级成本也越高。我倾向于把必需标准限制在关键对象、责任、状态和审计上,把具体阶段、模板和视图交给业务场景配置。

一个实用边界是:如果某项差异会影响风险、责任、权限或管理决策,就需要明确规则;如果只是团队展示习惯不同,可以优先允许配置。不要把视觉偏好提升为全组织流程标准。

2. 自动化程度与可控性:高影响操作多留一道确认

自动化不是越多越好。自动归纳、提醒缺字段等低风险能力,可以较早开放;自动更改计划日期、关闭风险或对外发送承诺,则要经过授权和确认。可以按操作影响设置分级:建议、草稿、待确认、自动执行,并记录谁批准了什么。

在试点初期,我通常建议采用“辅助决策多、自动执行少”的策略。只有当错误样本、回滚方式和责任边界经过验证后,才逐步扩大自动化范围。这样牺牲一点短期速度,换来团队对系统的持续信任。

3. 迁移速度与数据质量:宁可分批,也不要把历史噪声当真相

一次性迁移能迅速切换,但容易将过期任务、重复项目、废弃字段和不一致状态一并带入新系统。分批迁移会延长过渡期,却更容易发现映射错误和权限问题。决定节奏时,应考虑是否存在明确切换窗口、历史数据是否有审计价值、旧系统能否短期只读。

我会先抽取代表性数据做样本迁移,验证字段、附件、关系、时间戳和人员映射,再确定迁移范围。数据“搬过去”不等于数据“可用”;如果管理者无法解释迁移后的状态,就应暂停扩大范围。

4. 价格与适配:低价不必然省钱,高价也不自动代表更适合

预算有限时,应优先支付能解决核心瓶颈的能力,而不是为未来可能用到的功能买单。预算充足也不代表应该选择配置最复杂的方案;如果团队没有相应的管理员和流程运营能力,复杂功能可能长期闲置。

报价对比应使用同一假设:用户数量、部署方式、服务范围、接口需求、存储、AI 用量、实施培训和续约规则。遇到无法确认的费用项,标成风险区间而不是填一个看似精确的数字。

5. 单一平台与最佳组合:用边界清晰换取可维护性

单一平台有利于统一入口和管理视图,但未必能替代所有专业系统;多个专业工具可能各自更强,却增加集成和故障定位成本。选择时应明确哪个系统是权威记录源、同步方向是什么、数据冲突由谁处理、接口中断时如何继续工作。

如果组织依赖多个系统运行,不要只测试正常情况下的同步,也要模拟接口失效、延迟和重复事件。所谓“连接成功”,至少应包括错误监控、重试规则、数据对账和人工补救路径。

八、实施与推广:把试点做成可停止、可扩围的实验

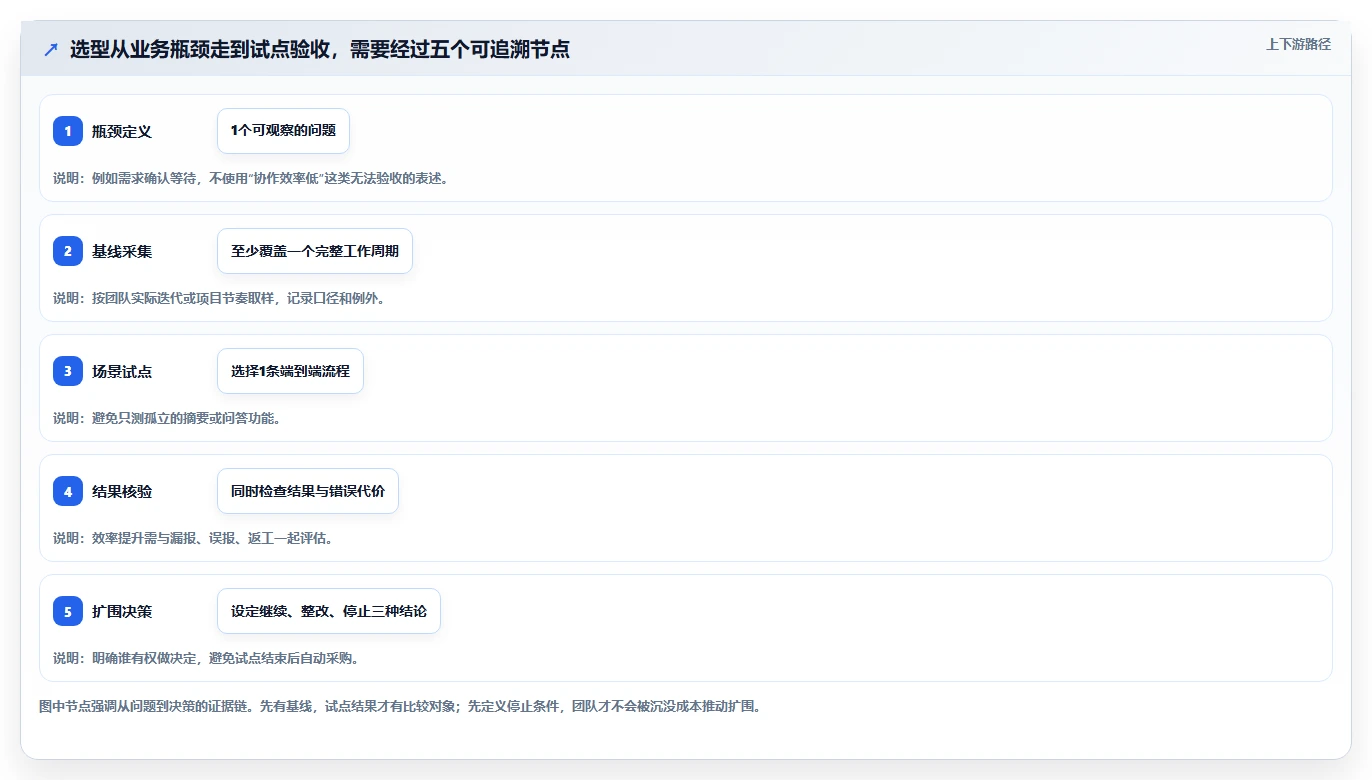

1. 试点前先写一页章程

试点章程不需要长,但必须写清业务问题、参与团队、目标流程、基线口径、试点期限、负责人、数据范围、成功指标和停止条件。还要说明试点不做什么,例如不迁移全部历史数据、不自动对外发送项目承诺、不替换暂时无法整合的核心系统。

停止条件同样重要。例如关键权限测试不通过、数据导出不满足要求、用户持续使用线下台账,或错误提醒超过团队可处理能力时,试点应暂停整改。没有停止规则的试点,容易在“已经投入不少”的理由下无限延长。

2. 用真实任务测试,而不是安排专门的演示任务

演示任务往往字段齐全、责任明确、流程顺畅,无法暴露系统在日常环境中的摩擦。试点应使用真实但经过适当脱敏的项目事项,覆盖一次需求变更、一次依赖延误、一次风险升级和一次验收关闭。

观察用户如何完成任务,比询问“你觉得好不好用”更有信息量。记录他们在哪里停顿、在哪里求助、哪些字段被跳过、哪些操作转回聊天或表格。反复出现的绕行往往说明流程设计或产品适配有问题,不应简单归因于用户不配合。

3. 让不同角色分别验收

执行成员验收日常更新是否顺手,项目经理验收计划、依赖与风险是否可跟踪,管理者验收汇总是否支持决策,平台管理员验收权限、配置和维护是否可控。每个角色都应完成一组实际任务,而不是只参加一次介绍会。

尤其要询问一线成员:系统是否减少了重复汇报,是否让工作更透明但没有增加无意义监控,智能建议是否能节省时间而不是制造审核负担。若用户感到“多填一遍只是为了给管理层看”,长期采用率通常会受到影响。

4. 设置扩围闸门,逐步增加复杂度

第一阶段验证单团队的核心流程,第二阶段验证跨团队依赖和权限,第三阶段才考虑组合视图、历史数据和更复杂的智能场景。每一阶段都要有明确的进入条件和退出决定,前一阶段的问题未解决时,不应通过增加功能掩盖基础缺陷。

扩围时要同步确定平台运营责任:谁管理字段和模板,谁处理用户反馈,谁审查智能输出质量,谁跟进版本变化。若平台只有采购负责人而没有长期运营者,流程很容易随着人员变动逐步失序。

九、合同、治理与长期运营:上线之后才是真正的使用周期

1. 数据治理要覆盖输入、输出与衍生信息

审查数据边界时,不只看用户上传的内容,还要看系统生成的摘要、嵌入数据、搜索索引、日志和备份如何处理。不同类型数据的保留期限与访问权限可能不同,组织应明确哪些内容可进入智能处理,哪些需要脱敏或完全排除。

还需确认用户纠正输出后,纠正记录是否保留、能否用于质量分析、是否会被其他权限不匹配的用户看到。治理规则不仅要写在制度里,也要能映射到平台配置和审计记录。

2. 权限要按最小必要原则测试

角色名称并不等于权限边界。要实际验证普通成员能否看到不相关项目、外部协作方是否只能访问授权内容、管理员操作是否留痕、智能问答是否可能通过关联数据暴露原本不可见的信息。

权限测试应使用不同角色账号完成同一组查询和操作,并检查结果差异。尤其要关注跨项目汇总功能,因为汇总越方便,越需要确保它只组合当前用户有权访问的记录。

3. 合同要写清服务水平与变化管理

除服务响应和可用性外,合同或服务说明还应涵盖数据导出、版本变更通知、接口限制、故障处理、数据删除、备份恢复和供应商分包责任。AI 相关功能可能变化较快,要问清能力调整、模型更新和功能下线时如何通知客户。

对于关键业务流程,建议保留人工替代方案和必要的数据备份机制。平台依赖越深,越要明确故障期间如何继续管理任务、恢复后如何对账,避免把业务连续性建立在单一入口永不出错的假设上。

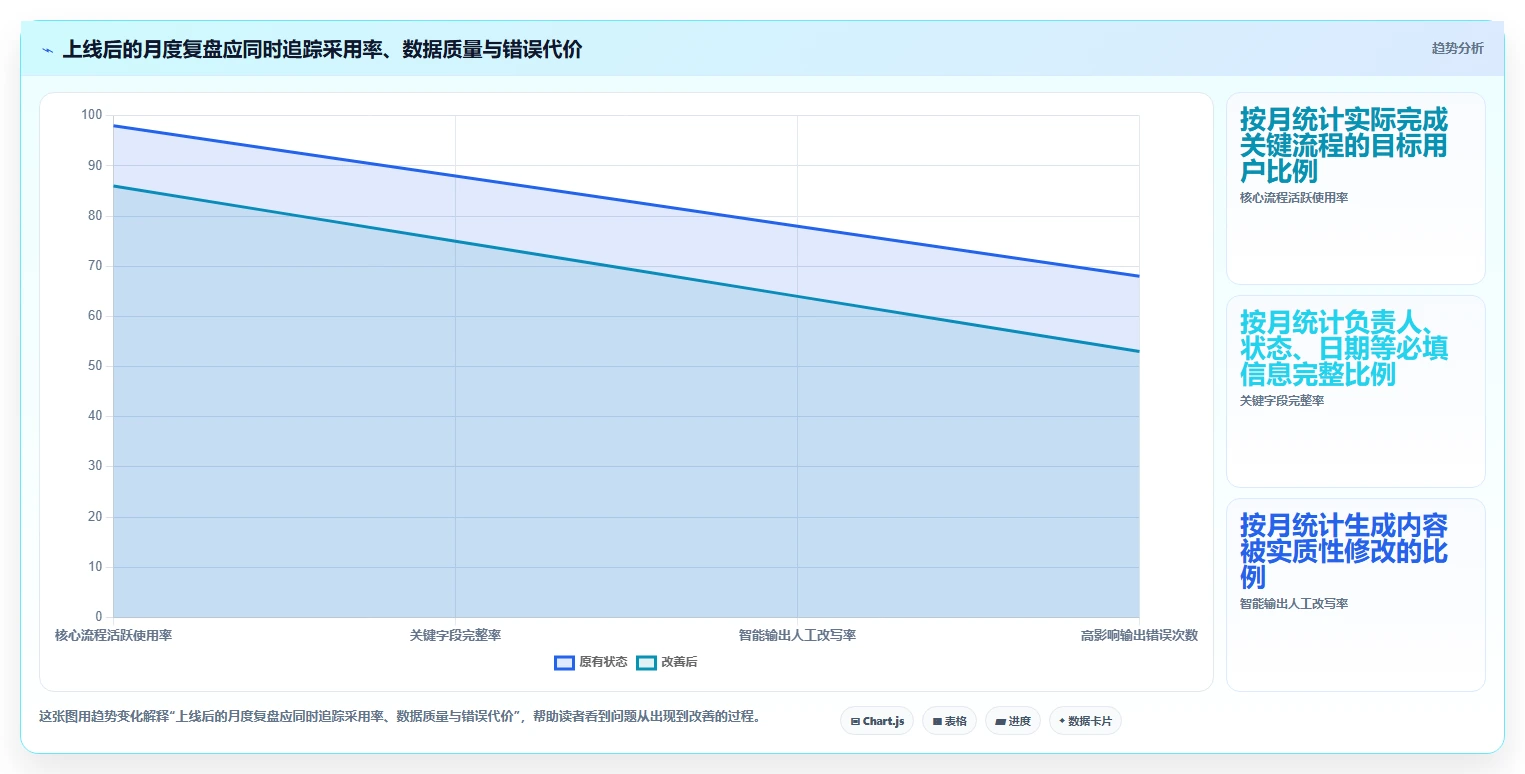

4. 设立持续复盘机制,而非只在采购时评估

上线后至少定期复盘采用情况、数据完整性、误报与漏报、维护成本、用户反馈和业务结果。智能功能更新后,要抽样检查输出是否变化;流程调整后,也要重新确认字段定义和权限规则。

复盘的结论可以是继续扩围、维持现状、限制某项自动化、要求供应商整改或准备退出。把平台看成需要持续管理的业务能力,而不是一次采购完成的技术项目,才能避免功能逐年增加、价值却逐渐模糊。

项目经理必读:如何在2026年选择最适合的智能化项目管理平台?

十、下一步怎么做:用四周完成一次有证据的初筛

1. 第一周:确定瓶颈、角色和基线

选一个近期正在发生的项目管理问题,访谈项目经理、一线成员和决策者,画出当前流程与信息流。记录至少一轮完整周期的耗时、重复录入、等待节点、返工和风险处理情况,并确定哪些数据能够被可靠采集。

同时建立需求优先级:必须满足的合规与流程门槛、需要比较的能力、暂不考虑的设想。这样可以减少评审现场被新功能吸引而不断扩展范围。

2. 第二周:准备统一脚本与真实样本

给所有候选方案使用同一组任务脚本,至少涵盖需求创建与变更、任务拆解、依赖追踪、风险升级、状态汇总、权限检查和数据导出。要求候选方说明每项操作的前置条件、失败情况和限制,不要只让对方演示顺利路径。

脱敏一份结构真实的项目样本,检查字段缺失、重复数据和历史记录。对于智能场景,准备正常样本和难例,并要求输出能够指出来源、不确定性和需要人工确认的地方。

3. 第三周:做小规模实测和成本核算

让代表性用户在候选平台中完成真实工作,不由供应商全程代操作。记录任务完成时间、求助次数、绕行行为、数据错误和用户反馈;同时测算实施、集成、培训、维护、许可与退出的全周期投入。

若评估 PingCode 或其他候选平台,所有特定能力都要以实际租用版本、部署方式和合同范围为准。避免将演示环境中出现的功能,直接当作已购买版本的承诺。

4. 第四周:召开证据评审,作出有条件的决策

评审材料至少包含基线、测试脚本、关键任务结果、失败样本、安全结论、三年成本假设、试点用户意见和未解决风险。结论不必只有“买或不买”,也可以是“满足条件后进入扩大试点”“先整改数据基础”“暂不引入智能能力”或“停止评估”。

我更重视评审能否解释为什么做这个决定,而不是打分表上谁高出几分。证据不充分时,最专业的做法通常不是拍板,而是补一次范围明确、期限有限的验证。

5. 做决定前,逐项回答这十个问题

  1. 我们要解决的首要业务瓶颈是什么,能否用一句话说明?
  2. 试点前的基线是什么,数据由谁采集,口径是否固定?
  3. 核心流程是否能端到端闭环,例外情况如何处理?
  4. 关键数据从哪里来,哪些字段仍需人工确认?
  5. 智能输出是否能查看依据、纠错、拒绝和回滚?
  6. 高影响操作是否有人负责批准,审计记录是否完整?
  7. 不同角色是否都在真实任务中完成过验收?
  8. 总成本是否包含实施、维护、扩容、接口和退出?
  9. 安全、权限、数据保留和供应商责任是否有书面依据?
  10. 什么结果会让我们扩围、整改或停止?

如果其中多个问题只能得到“上线后再看”,就不适合直接全面部署。把不确定项写成试点任务,逐个验证,比用乐观假设填满评审表更可靠。

十一、总结:真正适合的平台,能让管理判断更早、更准、更可追责

1. 不选“最聪明”的平台,选“错误也能被管理”的平台

智能输出不可能永远正确,真正值得重视的是平台如何面对不确定性:是否有来源,是否敢于提示信息不足,是否允许人来修正,是否能在错误扩大前拦截。系统越深入项目决策,这些机制就越重要。

所以我的独特判断是:项目管理平台的智能化成熟度,不该用生成了多少文字衡量,而应看它能否把一次判断变成可核对、可执行、可复盘的工作闭环。生成速度是体验,闭环质量才是管理能力。

2. 下一步从一个真实项目、一条真实流程开始

现在就选一个延期频繁、信息散落或管理成本高的项目,找出最重要的一条流程;用一周记录基线,再准备统一测试脚本。不要先承诺全面替换,也不要先承诺 AI 一定带来效率提升。

当平台能在真实场景里让问题更早暴露、责任更清楚、行动更可追踪,并且没有把风险和维护成本转嫁给使用者,才值得继续扩围。选型的终点不是签约,而是团队能够持续用数据做出更好的项目决策。

常见问题解答(FAQ)

1. 2026年选择智能化项目管理平台,最应该比较哪些指标?

我看平台演示时,常常觉得每家的 AI 都能总结任务、生成计划,但回到团队实际工作里,真正省下来的时间似乎没有演示里那么多。我该用哪些指标判断平台是否适合自己的流程,而不是只看功能数量?

先把“AI 功能多不多”降为次要指标。选型的核心是平台能否改善你团队的关键工作流,例如需求评审、任务分派、风险跟踪和项目复盘;如果团队的流程本身还没有统一,AI 往往只是更快地产生格式整齐、但没人执行的内容。

可以用 100 分制做初筛:流程适配 25 分,协作与权限 20 分,数据安全 20 分,集成与迁移 15 分,AI 输出可控性 10 分,总拥有成本 10 分。另设两项一票否决:关键数据无法按要求处理,或核心流程必须依赖大量定制开发。分数高不能抵消硬性风险。

比较时要求供应方用你提供的真实流程演示,而不是看预置样例。选一个跨角色场景,例如“需求变更后,谁能看到影响、如何更新任务、谁负责确认”,记录操作步骤、人工补录次数和异常处理时间。能否闭环,比页面上多几个 AI 按钮更能预测长期使用价值。

2. 怎么判断项目管理平台里的 AI 功能是真的有用,而不是演示效果好?

我最担心的是 AI 在演示中回答得很流畅,实际却把旧任务、错误负责人或不完整的需求当成事实。我想知道该怎么设计一次短期测试,才能看出它在我的项目资料里是否可靠?

不要用“它能不能写一份计划”作为主要测试题。更有区分度的测试,是让 AI 依据已有项目资料回答可核验的问题,例如某项延期依赖什么、风险来自哪条记录、需求变更影响哪些任务,并要求它标出引用依据和信息日期。可抽取 30 条历史问题组成测试集:10 条资料完整、10 条信息冲突或过期、10 条资料缺失。

逐条记录事实正确率、引用可追溯率、拒答是否恰当,以及人工修正耗时。尤其观察资料缺失时它会不会明确表示“不足以判断”;能承认不知道,通常比自信编造更适合管理场景。测试前先约定门槛,例如关键事实错误不超过 1 条、所有关键结论都能追溯到具体记录、没有依据的问题必须提示不确定。

这里的门槛应按项目风险调整,不是行业统一标准。若任务涉及预算、合规或交付承诺,最终决策仍应由责任人确认,不能把模型生成内容直接当作审批结果。

3. 选智能化项目管理平台时,数据安全和 AI 数据使用要问清楚什么?

我准备把项目文档、成员信息和进度数据放进平台,但不确定 AI 处理这些内容时会经过哪些服务。我该怎么问,才能分清宣传里的安全承诺和真正影响我们数据边界的配置?

把安全问题拆成数据流,而不是只问“是否安全”。请对方说明哪些数据会被发送给模型服务、处理后保留多久、是否用于训练、数据存储和备份位置在哪里,以及管理员能否关闭特定 AI 功能。每个答案都应对应合同条款、产品配置或可审计记录。再检查权限是否能贯穿到 AI 查询。

例如,成员看不到某项目的敏感预算时,AI 是否也无法在摘要或问答中泄露预算;删除文档后,搜索索引、缓存和生成记录何时同步清理。演示账号和正式租户的权限策略可能不同,应在试点环境中用两个权限角色实际验证。

建议把“数据不用于训练”“传输与静态加密”“访问日志与导出”“删除和退出后的数据处置”列入书面验收清单。涉及客户数据、个人信息或跨境要求时,先让安全、法务和业务负责人共同确认适用边界;如果供应方不能说明数据流向,暂缓接入真实敏感资料,而不是靠口头承诺补足。

4. 怎样用小规模试点算清智能化项目管理平台的投入产出?

我不想因为一个月的试用期看起来热闹,就让团队全员迁移。我们应该选什么范围做试点、记录哪些数据,才能判断节省的时间是否足以覆盖培训、迁移和订阅成本?

选择一个有代表性的团队和一个高频流程试点,周期通常可先设为 4 至 6 周;不要同时更换所有流程,否则结果变好或变差都难以归因。试点前记录基线,例如每周整理进度耗时、任务信息缺失率、风险从出现到被发现的时间,并提前约定成功门槛。

示例测算:假设 12 人团队每人每周少花 20 分钟整理状态,按每月 4.3 周计算,月度释放时间约为 17.2 小时。若团队综合人力成本按每小时 300 元估算,理论时间价值约 5160 元;这不是现金节省,还要扣除订阅、培训、迁移、管理员维护和 AI 使用费用。

试点结束时同时看三类结果:效率是否改善、数据质量是否变好、成员是否愿意持续使用。若时间节省明显但任务更新率下降,可能只是自动摘要掩盖了源数据缺失;若只有少数骨干使用,也不宜按全员收益外推。先复盘失败任务,再决定扩容、调整流程或停止采购。

读者评论

白
白浩然

文中把“回答有来源、能追溯到负责人和事项”作为智能能力的检验点,这比看功能演示更实用。数据口径不统一时,风险摘要再流畅也可能误导决策。

朱
朱亦辰

试点先选一条端到端流程、采集基线,再设继续或停止条件,这个做法比较可执行。尤其要让执行成员和管理员参与,避免只凭管理者的演示体验判断。

罗
罗予安

三年总成本里把内部人力、接口维护和退出成本也算进去很有必要。采购报价之外,还应提前核对数据能否完整导出、权限是否能按职责配置。

文章包含AI辅助创作:项目经理必读:如何在2026年选择最适合的智能化项目管理平台?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/237151

赞 (0)
飞飞飞飞
企业管理者必读:2026年最值得投资的5款标准工时及产能计算软件
上一篇 14小时前
2026年必看:7大智能化项目管理平台工具对比分析
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
