财政项目管理平台选错,最常见的后果不是“功能少了几项”,而是预算指标、项目进度、合同支付、绩效目标和验收资料仍散落在不同系统里,最后靠表格反复对账。选择平台时,我不会先问“有没有项目看板”,而会先问:一笔财政资金从预算下达到项目验收,能不能在系统里形成可追溯、可核验、可复盘的闭环?这篇文章以2026年选型视角,对8类常见工具和建设路径进行比较,并给出适用边界、评分方法与落地步骤。
文中涉及工作量、成本和效果的数字均标注为情景测算或建议基准,不代表厂商报价或行业统计。
一、先讲核心结论:选平台先看资金闭环,不要先看功能清单
1. 最重要的判断:它管理的是“财政项目”,还是普通任务
普通项目管理通常围绕任务、负责人、截止日期和交付物展开。财政项目管理还要回答另一组问题:资金从哪里来、预算指标如何分解、调整是否有依据、合同和支付是否匹配、绩效目标怎样量化、验收和资产如何留痕。两者表面上都叫“项目”,背后的治理对象却不一样。
如果平台只有任务看板、甘特图和消息提醒,却无法关联预算指标、采购合同、国库支付、绩效目标或验收材料,它更像协作工具,不是财政项目管理的主系统。反过来,若项目只需内部排期、问题跟踪和多人协作,采购一套重型财政业务平台也可能过度建设。
我的结论是:先界定资金管理责任,再选择系统类型。牵涉跨部门预算控制、支付审核、绩效评价和审计追溯的单位,应优先评估财政业务核心平台及其集成能力;只想提高项目执行透明度的单位,则可先从轻量协同、流程配置或数据看板开始。
2. 八类工具不是八个可互换的商品
本文比较的是八类常见建设选项,而不是把不同产品包装成同一赛道的“品牌排行榜”。其中有财政预算管理核心系统,有预算绩效专业系统,也有协同、数据分析和电子档案工具。它们解决的问题不同,不能仅凭功能数量横向打分。
在具体采购中,产品名称、模块边界、部署方式和接口能力会因地区、采购批次和定制范围而异。下文提到的厂商或产品类别用于定位市场方案,不等于对某个版本的功能承诺。招标文件、合同附件、演示环境和验收条款才是确认能力的依据。
| 选项 | 主要定位 | 最适合的场景 | 典型风险 | 优先核验项 |
|---|---|---|---|---|
| 1. 省市级财政预算管理一体化核心平台 | 预算编制、指标控制、执行监控等财政核心流程 | 财政部门或需要跨部门统一规则的区域级建设 | 建设范围大、制度与数据治理工作重 | 政策适配、上下级贯通、接口规范、审计追溯 |
| 2. 博思软件相关财政业务方案 | 财政业务系统及相关预算管理场景 | 需要评估财政业务系统建设与既有系统衔接的单位 | 具体模块能力取决于项目范围和本地实施方案 | 逐项演示业务链,核验交付团队和存量接口 |
| 3. 浪潮相关财政及政务财务方案 | 财政、财务及政务信息化相关场景 | 已有相关技术基础、关注数据整合与财务协同的组织 | “平台能力”不能替代本地制度配置和数据清理 | 项目预算、支付、凭证与报表之间的映射关系 |
| 4. 用友政务相关管理方案 | 政务财务管理及相关业务协同 | 希望评估财务核算、预算控制与政务业务连接的单位 | 财务模块成熟不代表财政全流程天然打通 | 指标控制是否覆盖项目级,接口是否可验收 |
| 5. 久其预算绩效及财政业务方案 | 预算绩效、项目评价及相关数据管理 | 绩效目标、监控、评价和整改是当前主要短板的单位 | 绩效填报可能与预算执行数据脱节 | 指标口径、目标调整留痕、评价结果反馈预算的机制 |
| 6. 金蝶相关财务管理方案 | 财务管理、核算与相关政务业务应用 | 更关注财务数据规范、报账和核算协同的单位 | 单靠财务核算不能覆盖项目全过程治理 | 预算控制点、支付状态回传、档案与项目关联 |
| 7. 通用协同办公与流程平台 | 审批、任务分派、材料流转和跨部门协作 | 已有核心财政系统,只需补齐执行协同与流程透明度 | 容易把审批流误当成业务控制,形成重复录入 | 主数据来源、流程责任人、办结后数据回写方式 |
| 8. 数据分析、低代码及电子档案组合 | 跨系统分析、轻量应用和材料归集 | 数据已存在但分散,想先解决监控、分析或归档问题 | 数据质量差时,图表只会更快展示错误 | 数据血缘、权限隔离、导出留痕、接口稳定性 |
表格中的前六类通常涉及财政或政务业务系统,后两类更适合做补充能力。选型时应先确定谁是业务主系统,再判断其他平台是扩展、集成还是替代。若供应商把“可以连接”作为卖点,必须继续追问连接的字段、方向、频率、失败补偿和责任边界。

3. 最简决策规则
- 需要统一预算规则、控制指标和资金执行:优先评估财政核心平台或成熟财政业务方案,先画业务边界再定产品。
- 核心系统已经稳定,项目推进靠表格催办:优先补协同流程、项目台账和可追溯的执行看板,不要重复建设预算主账。
- 绩效目标填了但无法用于管理:优先建立项目、指标、执行数据和评价结果的映射,再评估预算绩效专业系统。
- 数据分散但业务流程暂时不能动:先做数据目录、口径治理和只读分析,避免把数据仓库误当业务系统。
这套判断的关键不是“选哪个名字”,而是确认系统在业务链条中的位置。采购前若说不清哪些数据由谁维护、哪个系统具有最终解释权,功能演示再漂亮,也很难保证上线后不产生第二套台账。
二、背景和真实场景:财政项目管理难在跨系统、跨年度、跨责任
1. 同一个项目,往往有几套不同的“事实版本”
以一项公共服务设施建设项目为例,业务部门关心立项和进度,财政部门关心预算指标和执行,采购部门关心采购程序,建设单位关心合同、变更和现场验收,审计人员关心证据链。若各方各自维护表格,就可能出现项目名称略有差异、金额版本不同、支付节点对不上、绩效目标没有同步调整等问题。
这里的核心矛盾不是“表格太多”,而是缺少共同的项目主键和数据责任规则。一个项目在立项系统里是一个编号,在财务系统里是一个辅助核算项,在采购系统里又是一个采购包,若没有稳定映射关系,所谓全流程追踪只能靠人工拼接。

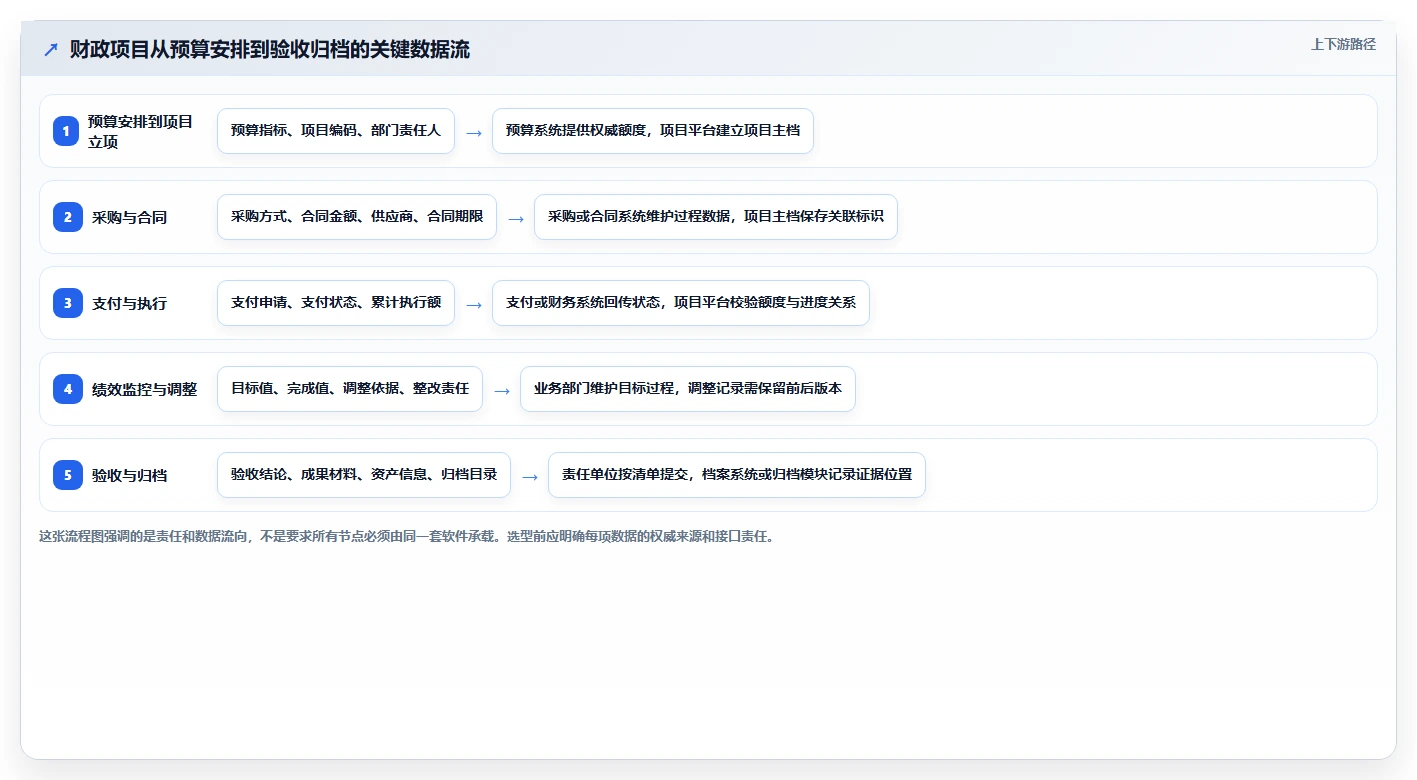

我评估平台时,会先要求业务方画出“一笔资金的旅程”:预算批复、项目入库、采购、合同、支付、进度、绩效、验收、资产或成果归档。每个节点都标注业务责任人、系统来源、关键字段、状态变化和异常处理方式。这张图比供应商的功能目录更能暴露系统边界。
2. 预算管理的难点往往出现在变更,而不是正常流程
正常流程容易演示:新建项目、录入预算、提交审批、查看进度。但实际管理压力通常来自预算调整、项目延期、合同变更、跨年度结转、支付退回、绩效目标修订和责任人交接。平台若只能记录最新值,却看不到“谁在何时因何依据改了什么”,就难以支持复核和审计。
所以我会把演示脚本故意设计成“异常场景”:预算额度被调整后,历史版本是否保留?支付金额超过项目剩余额度时,系统怎样提示?目标值修改后,原始目标和修改理由能否查询?一个部门提交不完整材料,退回后是否保留前序意见?这些问题更能判断平台是否真正适用于财政业务。
财政管理还具有明显的年度边界。项目未完成时,资金可能涉及结转、调整或重新安排。仅按“项目结束日期”设计系统,会把跨年项目处理得过于简单。选型时应验证系统如何呈现年度预算、累计执行、当年执行和项目全周期累计值,避免不同口径混成一个总数。
3. 规则的依据应回到正式文件,而不是销售演示
预算、绩效、采购、会计和档案分别受不同制度约束。项目团队可以把财政部公开的预算管理一体化相关规范、预算绩效管理政策,以及适用的预算法、政府采购和会计制度作为需求梳理入口;具体条款和地方实施口径应由财政、法务、业务及信息化人员共同确认。
我不建议把政策文件直接复制成几百条软件需求。正确做法是把每条要求翻译成可测试的控制点:什么角色能操作、什么条件触发、系统记录哪些字段、谁审批、怎样导出证据、哪些历史记录不可覆盖。政策要求是设计依据,验收用例才是供应商必须兑现的交付承诺。
截至具体采购时,必须核对当年有效的国家和地方制度文件、数据安全要求、政务云或本地化部署要求,以及既有系统接口规范。本文不对某个地区的最新规则作统一假设,地方财政业务口径和项目审批权限可能存在差异。
4. 从一条业务链看平台应如何分工
较稳健的架构通常不是“一个软件包下所有模块”,而是明确数据权威来源:预算指标由财政预算系统维护,合同和采购信息由相应业务系统维护,支付状态从支付或财务系统回传,项目执行和绩效资料由项目管理流程维护,分析层读取经确认的数据。项目平台负责串联业务和呈现状态,但不应擅自成为所有数据的最终来源。
如果源系统接口暂时不可用,可以先约定受控导入模板、更新频率、责任人和校验规则,并将其视为过渡方案。最危险的做法是长期接受“先人工导入、以后再接口”的口头承诺,却没有期限、数据对账机制和接口验收标准。

三、常见误区:看起来功能齐全,落地后仍然对不上账
1. 误区一:把功能数量当作成熟度
功能列表中出现“预算管理、绩效管理、项目管理、合同管理、报表分析”,只能证明供应商有对应菜单,不能证明这些模块使用同一套项目主数据,也不能证明金额、状态和历史版本能够自动贯通。
我建议把需求从“有没有模块”改成“有没有可验证的业务动作”。例如,项目预算调整后,系统是否自动生成调整记录,原审批链能否追溯,支付额度是否按规则重算,相关绩效目标是否提示复核。无法在演示环境中操作并留下记录的功能,不应按“已具备”计分。
2. 误区二:用审批流替代业务控制
流程平台能把材料从甲部门送到乙部门,但审批通过不等于资金合规,也不等于指标校验通过。若审批仅是“同意/不同意”,没有预算额度、采购合同、支付条件和责任角色的业务校验,系统只会把线下签字搬到线上。
尤其需要区分“流程状态”和“业务状态”。流程显示已办结,不代表合同已履约;支付申请审批完成,不代表国库支付成功;项目资料上传齐全,也不等于验收结论合格。系统设计应分别保存这些状态,并定义状态之间的触发和回退规则。
3. 误区三:相信一次性数据迁移能解决历史质量问题
旧系统数据可能存在项目名称重复、金额单位不一致、部门编码过期、附件缺失和状态无法解释等情况。把这些数据一次性导入新系统,既不会自动修复问题,也可能让错误看起来更规范。
较稳妥的办法是先做数据画像:记录项目总数、重复率、关键字段完整率、编码映射成功率、金额勾稽差异和附件可用率。对历史数据分层处理,优先迁移仍在执行、仍有审计或绩效追踪需求的项目;过期历史资料可依据保管规则采取只读归档或索引迁移。
4. 误区四:只看采购报价,不算三年总成本
系统费用不止软件许可或实施服务。需求梳理、接口开发、数据清理、部署资源、安全测评、培训、驻场支持、版本升级、运维人员时间和后续扩容,都可能成为持续成本。低报价若依赖大量定制,长期变更成本未必低。
采购比较至少应把建设期成本、年度运维、接口变更、历史数据治理和退出迁移成本放在同一张表里。对于财政资金项目,还要问清验收未通过、关键接口延期或性能指标未达标时的整改责任和付款节点。
5. 误区五:把“无代码”理解为没有治理成本
低代码可以降低一些页面和流程的开发门槛,但不等于业务逻辑可以随意修改。若不同部门自行复制流程、改字段、建报表,最终可能出现同名指标口径不一、权限边界不清和升级难以兼容。低代码应服务于经批准的规则,而不是绕开规则。
采用低代码平台时,要明确谁能发布、谁能回滚、谁审查权限、谁维护数据字典,关键业务字段是否可以被普通管理员修改。涉及金额控制、审批权限和审计证据的配置,应纳入变更审批和版本管理。
6. 误区六:把可视化大屏当成管理能力
大屏可以展示预算执行率、项目进度和风险分布,但如果指标口径不一致、数据刷新不明、异常没有责任人,视觉呈现反而会掩盖问题。一个百分比至少要说明分子、分母、统计期间、数据更新时间和排除规则。
我会要求每张关键报表都能回答三个问题:数字来自哪个系统,怎样从原始数据计算,出现差异由谁核实。若不能从图表下钻到项目、凭证或业务记录,图表就更像汇报装饰,而不是管理工具。
7. 误区七:把“云部署”当作集成、安全和运维的答案
云部署解决的是部分基础设施问题,不会自动解决权限、数据隔离、接口稳定、备份恢复和业务连续性。财政项目涉及敏感业务数据,部署架构应由本单位依据适用的数据安全、网络安全和政务云要求评估,不能仅凭厂商一句“符合要求”作判断。
至少要核实身份认证、最小权限、操作日志、备份策略、恢复演练、数据导出和删除机制、接口加密以及外部运维访问管理。还应约定供应商退出时的数据交付格式、接口文档和必要技术资料,降低锁定风险。

四、专业判断逻辑:用业务边界、数据责任和可验收性筛选平台
1. 第一步:先划定项目管理范围
“财政项目”可能指预算项目、政府投资项目、专项资金项目、部门内部实施项目,也可能是带有绩效目标的公共服务项目。不同定义决定系统范围。如果立项、采购、合同、支付和绩效都要纳入,系统设计与仅管理项目任务和材料完全不同。
项目组应先回答:平台管理哪些项目类型?资金来源包括哪些口径?预算单位、主管部门和财政部门分别有哪些权限?是否覆盖跨年度项目?哪些环节由既有系统承担?若范围没有界定,供应商的演示会把每一种场景都说成“支持”,但合同交付边界仍然模糊。
建议形成一页范围说明,列出纳入对象、不纳入对象、首期范围、后续范围和边界系统。对暂不纳入的环节,也要说明数据如何衔接,避免上线后因业务部门理解不同而不断追加需求。
2. 第二步:建立主数据与权威来源表
项目编码、部门编码、预算指标、资金来源、年度、采购包、合同和支付记录,是连接业务链的重要对象。选型团队要逐项标注“谁创建、谁修改、谁审核、谁提供、谁负责纠错”,并定义同一字段在不同系统中的映射规则。
不能只依赖项目名称匹配。名称会变化、缩写会变化,项目可能拆分或合并。应优先使用稳定编码;没有稳定编码时,需要建立受控映射表,并保存生效日期、映射原因和审核记录。
数据治理范围也不必贪大。先抓会影响资金控制、统计口径和审计追溯的关键字段,再逐步扩展到描述性字段。把所有历史文本一次性清洗到完美,往往会拖慢项目且投入过高。
3. 第三步:把制度要求写成验收用例
每项关键需求都应有输入、处理规则、预期结果和留痕要求。比如“项目预算不能超支”过于笼统;可测试的表达应说明:哪些支付或调整行为触发校验,校验额度采用哪个版本,超出后是阻止、预警还是需要特批,例外授权由谁批准,系统保留哪些证据。
演示评估时,我会优先让供应商现场走完整个用例,而不是播放预录视频。对于不能现场实现的能力,应标注为标准功能、参数配置、二次开发或未来规划。四种状态的交付风险和成本不同,不能混为“支持”。
验收用例至少覆盖正常流程、退回流程、数据异常、权限越界、预算调整、接口失败和审计查询。只测试顺利办结的路径,不能说明系统在实际工作中可靠。
4. 第四步:将评分拆成“硬门槛”和“加分项”
系统选型不宜把所有能力加权平均。安全、权限、关键业务闭环、数据可导出和关键接口等内容应设为硬门槛;未通过时,不应用界面体验或报表数量抵消。通过门槛后,再对实施方法、可配置性、服务响应和总成本评分。
下面是可供项目组讨论的建议权重,并非统一行业标准。采购单位应依据项目范围、政府采购规则和内部制度调整;最重要的是提前公布评分口径,避免评审时临时改变权重。
| 评估维度 | 建议权重 | 评审重点 | 一票否决或高风险情形 |
|---|---|---|---|
| 业务闭环与规则适配 | 25% | 预算、执行、绩效、验收之间的数据和流程关系 | 关键资金控制只能靠人工台账补充 |
| 数据与接口能力 | 20% | 主数据、接口方向、同步频率、异常补偿和对账 | 无法导出数据或无法说明接口失败处理 |
| 安全、权限与审计 | 15% | 角色隔离、操作留痕、备份恢复、敏感数据控制 | 关键操作无日志或权限无法细分 |
| 实施与组织变更 | 15% | 团队经验、驻场安排、培训、需求变更和验收计划 | 没有明确交付负责人和项目里程碑 |
| 可配置性与可维护性 | 10% | 制度变化时的配置方式、升级影响和回滚能力 | 小改动都依赖不透明的定制开发 |
| 三年总拥有成本 | 10% | 建设、运维、接口、培训、升级和迁移成本 | 报价未列明关键服务边界或续费条件 |
| 用户体验与可达性 | 5% | 常用任务耗时、移动访问、错误提示和辅助查询 | 核心业务必须频繁重复录入且无法纠正 |
评分表的价值不在于精准算出“唯一冠军”,而在于让不同角色说同一种话。业务部门看流程,财政部门看控制,信息化部门看接口和安全,采购人员看合同与成本;把这些判断拆开,才能减少由单一部门偏好主导选型的风险。

5. 第五步:用“可退出性”检查供应商锁定风险
选型时应问的不只是“上线怎么做”,还包括“若三年后换系统,数据怎样完整带走”。要约定数据字典、字段说明、附件索引、操作日志、接口文档和导出格式,并说明供应商退出时的配合方式、费用和时间边界。
关键数据如果只能通过不可读的专有格式导出,或导出后缺少编码关系和历史版本,迁移成本会显著增加。即使暂时没有更换系统的计划,保留退出路径也是公共资金项目的稳健做法。
五、案例与数据观察:从“月底追表”到可复核的项目台账
1. 一个适合复用的情景:多部门共管专项资金
以下案例是为说明选型方法而构造的情景推演,不指向特定地区或实际单位。设定某单位管理120个项目、涉及8个业务部门,预算和支付信息分别来自既有系统,项目进度和绩效材料主要通过电子表格收集,每月需要人工汇总一次。
这种场景的表面需求通常是“做一个项目管理平台”。进一步访谈后,问题可能被拆成四类:项目主档重复维护、支付状态更新慢、绩效目标与预算调整脱节、验收材料分散在个人文件夹。若直接购买功能最多的系统,反而可能把四类问题都变成四套新增录入。
我会先做两周左右的需求验证作为建议安排,而不是假定的行业工期:抽取一批在执行项目,比较预算、合同、支付、进度和绩效字段;记录人工对账时间及错误类型;再决定是先接入已有财政系统,还是先建设轻量项目台账。
2. 情景测算:先选数据源和主键,再谈平台成效
假设每月人工汇总、核对和追问共耗时90人时,其中约三分之一花在重复整理,三分之一花在字段不一致和状态确认,剩余时间用于分析与汇报。若统一项目编码、建立自动校验并让支付状态按约定周期回传,情景目标可设为把基础汇总耗时降到35人时以内。
这不代表所有单位都能减少55人时。结果取决于数据质量、部门配合、接口可用性和报表口径。真实项目应先采集至少两个完整管理周期的基线,再比较相同任务、相同统计口径下的变化。若仅用上线后的“感觉更快”作为成效证明,无法区分平台效果与业务量变化。
在这类案例中,我更愿意先验收三项基础成果:项目主档重复率下降、预算和支付勾稽差异可解释、异常事项能定位责任人。大屏数量、手机端菜单和自定义报表数量都可以随后评估。

3. 反例:先上报表平台,后发现指标口径不统一
另一个常见情景是单位先采购数据分析工具,把多个系统的数据拉到同一屏幕。上线后,部门发现同一个“执行率”有的按支付金额计算,有的按合同金额计算,有的把已申请未支付金额也计入。图表可以快速生成,但争议也被快速放大。
更稳妥的顺序是先建立指标字典:名称、定义、分子、分母、统计周期、数据源、排除条件、责任部门和更新时间。确认口径后,才将指标发布到看板。对于确有不同用途的指标,应明确命名,而不是强行合并成一个数字。
4. 成效评估:把“上线完成”改成“业务行为改变”
系统上线不应只统计培训人数、账号数和模块完成率。更有用的指标包括:项目资料一次提交通过率、预算与支付对账差异率、异常事项平均闭环时长、绩效目标按期更新率、重复录入次数、项目状态数据延迟天数。
这些指标应先定义基线,再设置合理的目标区间。建议将“上线后一个月”和“稳定运行三个月”分开观察:前者反映培训和初期迁移,后者更能体现流程是否真正被采用。对小样本项目,最好同时报告数量和比例,避免百分比因样本过少而产生误导。

六、2026年八类工具逐项判断:各自擅长什么、不能替代什么
1. 省市级财政预算管理一体化核心平台
这类平台适合承担区域级预算管理和财政业务核心流程,通常需要适配上级制度、财政业务规则、部门预算编制与执行管理等要求。它解决的重点不是某个部门如何追任务,而是多个单位如何按统一规则办理财政业务。
优势:有机会形成统一的预算和指标管理口径,并支持财政部门与预算单位之间的业务协同。若项目要求覆盖区域级预算管理,通用协作软件通常无法取代其核心职责。
限制:项目范围和组织协调复杂,规则调整、历史数据治理、跨部门接口和用户培训都需要投入。若部门级项目管理需求没有纳入总体架构,平台也可能很难满足细颗粒度的工程进度、现场问题或项目交付协作。
适用建议:财政部门、区域级统建或需要统一资金管理规则的项目可优先评估。部门级单位不应擅自重复建设核心预算功能,先确认上级平台的接口、数据共享和地方部署安排。
2. 博思软件相关财政业务方案
评估这类方案时,应聚焦实际采购范围,而不是只看厂商整体解决方案介绍。要把预算、项目、支付、绩效、报表等业务逐一映射到招标需求,问清哪些是标准能力、哪些需配置、哪些依赖定制开发,以及本地历史系统怎样衔接。
优势:若项目本身涉及财政业务系统建设,具备相关业务经验的供应商可能更容易理解财政管理中的规则、角色和交付要求。对有存量财政业务系统的单位,既有客户案例和实施团队经验尤其值得核验。
限制:厂商能力不等于每个项目版本都包含相同模块。某地案例的流程、接口和政策口径也不必然能直接迁移到另一地区。采购人需要拿本地业务用例现场验证,而不是用案例名单代替适配评估。
适用建议:适合列入财政业务系统候选方案,但要要求供应商提交模块边界表、接口清单、数据迁移方案、实施团队名单和可验证案例;核心能力以合同约定和验收用例为准。
3. 浪潮相关财政及政务财务方案
这类方案可从财政与政务财务协同、既有技术环境和跨系统数据整合角度评估。单位应明确希望解决的是预算控制、财务核算、数据整合,还是项目执行协同,不要把不同层次的能力混为一个“财政平台”概念。
优势:对于已有相关系统基础的组织,技术兼容和数据协同可能具有评估价值。若单位现有财务、报表或政务系统已形成一定体系,可重点检查新方案如何复用现有主数据和身份权限。
限制:技术平台或财务能力成熟,不自动代表项目全过程管理已经闭环。还要确认预算指标、合同、支付、绩效和验收是否有业务级关联,避免系统只做数据汇总,不支持过程控制。
适用建议:适合已有相关产品或技术基础、计划扩展财政业务能力的单位。演示时安排“预算变更后重新核算、支付退回再提交、项目跨年度”的脚本,检查业务连续性和历史留痕。
4. 用友政务相关管理方案
这类方案常需要从财务管理和政务业务连接角度审视。对单位来说,核心问题是财务数据是否能正确关联到项目、预算、合同和绩效,而不只是能否完成报账、核算或常规财务报表。
优势:若采购重点包括财务管理协同,可评估其与既有财务业务及相关系统的连接方式。对已有财务数据基础的单位,项目级辅助核算、预算控制和报表体系是否可复用,值得逐项验证。
限制:财务核算系统通常不是完整的财政项目执行管理系统。项目进度、过程问题、绩效目标变更、验收材料和资产成果可能仍需要其他工具支撑,必须提前明确谁是主系统。
适用建议:适用于财务协同需求明确的组织。评审时不仅要看会计凭证和报表,还要用项目编码追踪一笔资金从预算到支付和成果归档的关联情况。
5. 久其预算绩效及财政业务方案
预算绩效管理系统的价值,不应停留在目标填报和评价表格电子化。真正要验证的是绩效目标是否关联项目与预算、执行数据是否能用于监控、评价结果是否进入整改和后续预算安排。
优势:当单位的主要痛点是绩效指标分散、评价过程依赖人工汇总或整改追踪薄弱时,专业系统可能比通用项目平台更贴近绩效业务。它可以帮助梳理目标、指标、监控、评价和反馈的关系。
限制:如果执行数据来源不稳定,系统仍可能变成新的绩效填报入口。项目目标口径、评价方法和评分规则也不能单靠软件决定,制度设计和业务培训不可缺少。
适用建议:适合绩效工作成熟度较高、已有明确指标框架,或正准备建立绩效闭环的单位。采购前应选取真实项目验证目标调整、数据取数、评价复核、整改销号和结果反馈流程。
6. 金蝶相关财务管理方案
财务管理工具更适合从核算、报账、财务数据规范和管理协同角度评估。若单位期待它直接解决项目全过程管理,应先确认产品实际覆盖范围,避免因为“项目辅助核算”就推断出已具备项目台账、绩效监控和验收管理能力。
优势:对财务数据标准化和财务流程协同有明确需求的组织,可重点核验预算控制、凭证信息关联、报销或支付状态,以及数据导出能力。与现有财务体系衔接是否顺畅,常比宣传功能更影响实际采用。
限制:财务视角天然以资金和核算为中心,工程进度、业务成果、采购过程和绩效整改可能需要专业补充系统。若各部门仍需要另建表格,单独替换财务工具不会形成闭环。
适用建议:适用于财务流程优化是首要目标的单位。需求文件应区分财务凭证、预算控制和项目过程三类数据,并列明每类数据的责任系统。
7. 通用协同办公与流程平台
协同平台可以承接材料提交、任务分派、会议决议、流程审批和跨部门提醒。对已有财政核心系统但缺少项目执行协作的组织,它可能是投入相对可控的补充层。
优势:流程配置和用户沟通通常更灵活,适合快速组织材料、提醒责任人和追踪事项。对于不涉及复杂资金控制的内部项目,轻量流程也可能足以解决主要问题。
限制:它不应默认拥有预算、合同、支付等业务数据的最终权威。若审批流与核心系统各自维护同一字段,重复录入和状态冲突很快会出现;流程节点也不等于制度控制。
适用建议:先挑一条非核心但高频的协作流程试点,例如材料补正或整改跟踪,并规定核心字段从哪个系统读取。不要一开始就在协同平台复制预算主账。
8. 数据分析、低代码及电子档案组合
数据分析工具适合跨系统汇总、趋势监控和异常识别;低代码工具适合在受控范围内快速构建轻应用;电子档案工具适合材料归集、检索和保管。三者可以组合,却不必互相替代。
优势:可以从一个明确问题切入,例如跨部门项目执行监控、材料目录缺失提醒或支付与绩效数据关联分析。只读分析和轻量应用有时能比整体替换业务系统更快提供价值。
限制:分析层不负责修复源数据,低代码应用也不天然适合承载关键资金控制。档案数字化若没有目录标准、文件版本、元数据和权限机制,上传文件只是把线下杂乱搬到了线上。
适用建议:先确认基础数据可用、来源明确、口径稳定,再建设看板或低代码应用。涉及正式归档时,按本单位档案制度和保管要求设计目录、元数据、检索与移交流程。

七、不同情况下的行动建议:不要把所有问题塞进一次采购
1. 财政部门或区域级统建项目
先梳理政策要求、上下级业务边界、预算单位范围、现有核心系统和数据共享条件。不要在产品演示后才讨论谁负责主数据,跨部门角色和接口责任应在招标前明确。
建议建立由财政业务、预算单位、信息化、安全、采购和审计相关人员组成的评审组。用统一脚本评估候选平台,重点测试预算编制与执行、指标调整、支付状态、绩效监控、跨年项目和审计查询。
区域级项目应把试点、推广和验收拆成阶段。先选不同业务类型的试点单位,验证数据映射和异常处理,再扩大覆盖面。一次性全量推广若没有成熟数据治理和培训计划,项目风险会集中暴露。
2. 单个预算单位已拥有财政核心系统
先确认现有核心系统的功能边界和接口条件,避免重复建设预算、指标或支付台账。针对日常项目管理的缺口,可优先考虑协同流程、项目执行台账、绩效材料跟踪或只读分析层。
轻量化不等于不签接口责任。即使第一阶段采用受控模板导入,也要约定字段定义、数据更新频率、校验规则、差异处理和后续接口计划。将“临时导入”设定为有期限的过渡方式,定期评估是否具备自动化条件。
3. 绩效管理是主要短板
先梳理绩效指标体系和数据来源,尤其要识别哪些指标来自业务系统、哪些需要人工调查、哪些只能在项目完成后核验。不要要求软件供应商替单位设计所有绩效指标,也不要把指标字段越多误当作评价质量越高。
选择一个资金类型和项目类别相对清晰的业务做试点,验证目标设定、执行监控、评价复核、整改和结果反馈。若绩效目标频繁变更,应设计目标版本、修改理由和审批记录,而不是覆盖旧值。
4. 主要问题是表格催办和跨部门协同
可先选择通用协同或轻量项目管理方案,解决任务责任、截止日期、材料目录、退回原因和整改进度。但项目主数据、预算金额和支付状态应尽可能从权威系统取得,不建议让协同平台成为第二个财务账本。
试点时只纳入一类项目、一个管理周期和少量关键指标。评估用户是否减少重复录入、事项是否按时办结、退回原因能否统计,而不是只看账号开通率或消息数量。
5. 数据分散,但暂时不能替换原系统
从数据字典、项目编码和对账规则开始,不要急着建一个“全能数据中台”。先建立可追溯的数据目录,标明来源系统、更新时间、字段责任人、指标算法和数据质量状态。
分析平台首期可做只读汇总和异常提醒,所有关键结果保留钻取路径。对于发现的数据问题,建立责任分派和修正回流机制;如果错误只在大屏上被标红,却没有流程处理,平台的实际价值有限。
6. 预算紧、人员少或项目周期短
优先做高频、高风险且边界清楚的场景,不宜从一开始追求全模块覆盖。可先解决项目编码统一、材料清单、预算支付状态展示和异常跟踪,暂缓低频报表、复杂移动端定制和大规模历史档案清洗。
对供应商报价进行拆分,识别标准产品、配置服务、二次开发和年度运维。若预算不足以支持接口与数据治理,应该缩小首期范围,而不是用“人工导入以后再说”掩盖实施缺口。
7. 采购评审和合同谈判阶段
要求供应商提交可追踪的需求响应表,把每条需求标记为标准功能、参数配置、定制开发、第三方依赖或不支持。凡标记为定制开发的,应写明交付物、测试用例、源码或配置交付边界、升级影响和变更费用规则。
合同中明确接口数量、数据迁移范围、历史数据质量责任、培训对象、故障响应时限、性能验收口径、数据导出方式、部署环境和退出支持。交付里程碑应与可验收成果挂钩,而不只是按日历日期付款。

八、不同情况下的取舍:在控制、速度、灵活和成本之间做选择
1. 要统一控制,还是保留部门灵活性
统一控制有利于规范预算、编码和统计口径,但过度集中可能降低部门处理具体业务的灵活性。部门自治能快速适应差异,却可能让数据定义和流程版本越来越多。两者不是非此即彼,关键是把必须统一的字段、权限和控制点,与允许部门配置的业务细节分开。
建议统一项目编码、资金来源、年度口径、关键状态和审计日志;允许部门在材料目录、内部提醒、辅助任务等非核心范围内配置。任何可能影响金额、权限或正式审批结果的自定义,都应经过统一变更管理。
2. 选择大平台,还是分阶段组合
大平台有利于统一架构、减少系统碎片,但首次建设投入和组织协调更高。分阶段组合可以先解决痛点、降低一次性风险,却需要更强的数据治理和接口管理能力。若单位尚未确认业务边界,分阶段往往更稳;若区域政策要求统一流程,过度拆分可能造成标准不一致。
组合方案的前提是明确主系统、接口规范、数据字典和故障责任。没有这些治理条件,所谓“灵活组合”容易变成多套系统各自为政。大平台也不必追求包办所有功能,外部专业工具可以保留,但应界定数据交换和职责边界。
3. 标准产品优先,还是定制开发优先
标准产品通常更利于版本升级和维护,但可能需要调整单位习惯;定制开发能贴合本地流程,却会增加测试、升级和知识转移成本。定制不是绝对不好,关键看它是否对应稳定制度要求,是否可通过配置实现,是否有清晰维护责任。
我会把定制需求分成三类:法规或正式制度要求的必要控制、确有业务价值但可替代的优化、单纯沿用旧习惯的界面偏好。第一类应优先保障;第二类根据成本收益排序;第三类尽量通过培训和流程优化解决。
4. 一次性迁移历史数据,还是新旧并行
一次性迁移可以尽快统一入口,但对历史数据质量要求高;新旧并行能降低切换风险,却可能在一段时间内增加双重维护。适合的方式取决于历史数据价值、系统稳定性、审计期限和项目是否仍在执行。
建议将历史数据分为当前执行项目、近期完结项目、长期归档项目和无法核验项目。当前执行项目优先完成字段和金额核验;历史项目可根据检索与审计要求采取只读迁移或索引管理;无法确认的数据应标注质量状态,不要伪装成完整记录。
5. 追求自动化,还是保留人工复核
自动化可以减少重复操作,但不适合在规则未明确、数据源不稳定时盲目扩大。对高风险金额控制,可采用系统校验加人工复核;对低风险材料提醒,可更多自动处理。自动化的目标应是降低机械劳动,而不是取消必要的责任判断。
自动规则必须有版本和解释能力。用户应知道哪条规则触发了预警、数据取自何处、怎样申请复核。若系统只返回“校验失败”而没有原因,业务人员会绕开系统或用线下沟通处理。
6. 低采购价,还是可预测的长期成本
预算有限时,最低报价看似最安全,但若后续接口、升级、数据迁移和现场服务都另行收费,三年成本可能迅速超过初始预算。反过来,高价也不代表功能和服务更好,仍要根据可验收交付物判断。
建议制作三年总成本情景表,分别列出基础方案、预期变更方案和高风险变更方案。至少纳入软件、实施、接口、数据清理、部署、安全、运维、培训、升级、迁移和退出支持,并记录报价有效期和计价单位。

九、可直接执行的选型清单:把供应商回答变成证据
1. 需求会前先准备五份材料
- 项目范围清单:列出项目类型、部门范围、资金来源和首期边界。
- 现有系统清单:记录系统名称、责任部门、数据对象、接口现状和合同期限。
- 关键字段表:包含项目编码、预算指标、合同、支付、绩效目标和验收字段。
- 异常案例清单:挑选预算调整、支付退回、跨年结转、项目延期和材料缺失等真实问题。
- 基线数据表:记录人工汇总工时、对账差异、资料退回、异常闭环时长和重复录入情况。
这些材料不是为了把需求写得更长,而是让供应商针对同一组业务条件回答。若各家供应商展示的项目类型、数据和流程不同,评审很难形成公平比较。
2. 供应商演示必须现场完成的八个测试
- 新建一个项目并关联预算指标,说明项目编码如何生成和维护。
- 调整预算额度,展示调整前后版本、审批依据和历史查询。
- 录入合同与支付信息,展示金额校验、状态来源和异常处理。
- 模拟支付退回,检查原申请、退回意见和重新提交的完整记录。
- 修改绩效目标,检查是否保留原目标、调整原因和批准记录。
- 对一条跨年度项目查看当年执行和全周期累计口径。
- 用普通用户账号尝试查看或修改越权数据,展示权限控制和日志。
- 导出项目及其关联数据,验证字段、附件索引和历史记录是否可读。
演示时要让业务人员亲自操作,而不是只听介绍。每个测试都记录通过、部分通过、不通过和需定制四种状态,并要求供应商说明依据。所谓“后续可以实现”,必须进入报价、计划、合同和验收范围,否则不应按已具备能力评分。
3. 上线前应写入合同或项目计划的验收要点
验收条款要尽量落在可测量的结果上,例如接口字段映射完成率、关键用例通过情况、权限测试结果、数据迁移抽样准确性、报表计算口径、故障恢复演练和用户培训覆盖。具体阈值应由项目组结合系统规模和风险制定,不宜直接照搬示例值。
对于关键接口,写清接口提供方、调用方向、更新频率、字段清单、错误码、失败重试、差异对账和联系人。对于数据迁移,定义抽样方法、差异容忍口径、问题修复责任和历史资料保留方式。
培训也应以角色任务为中心。预算人员、项目负责人、绩效人员、审核人员和系统管理员的操作不同,统一播放一场通用培训视频很难解决真实问题。应为高频任务准备短步骤说明,并提供问题反馈和知识更新机制。
4. 上线后三个月的复盘指标
建议每月复核项目数据完整性、预算与支付勾稽差异、系统外台账数量、审批退回原因、异常闭环时长和用户活跃情况。若某类项目持续在系统外流转,应查明是权限、流程、数据字段还是业务设计问题,而不是简单要求用户“提高使用率”。
试点结束后,开一次跨部门复盘会,区分产品缺陷、数据治理缺口、制度冲突、培训不足和需求变更。不同原因需要不同处理方式:软件缺陷走修复,数据问题明确责任人,制度冲突提交管理层决策,培训问题补充任务指引。
十、结论:最适合的平台,是能让每个数字找到责任与来源的平台
财政项目管理平台选型,表面上是在比较系统,实质上是在设计一套资金、项目、数据和责任如何协同的工作机制。预算控制、项目执行、支付状态、绩效目标和验收证据并不一定要由同一个软件包承载,但它们必须有稳定的编码关系、明确的数据责任和可复核的业务轨迹。
因此,我不建议先按品牌知名度或菜单数量排序。先确认平台承担主系统还是补充层,再用真实异常场景测试业务闭环,最后用合同和验收指标锁定交付边界。对多数单位来说,先做好项目主数据、关键接口和指标口径,往往比先做一块大屏更能减少管理摩擦。
下一步可以这样做:组织一场跨部门需求会,选取20至30个项目样本或覆盖主要项目类型,绘制资金旅程图,确认数据权威来源,再用统一的八项演示测试筛选候选方案。若团队还不能回答“预算、支付、绩效数据分别由谁维护”,先暂停产品比选,把数据责任和系统边界厘清,通常比匆忙采购更省钱。
常见问题解答(FAQ)
1. 财政项目管理平台最应该优先看哪些能力?
我在梳理财政类项目平台时,最困惑的是:普通项目管理工具也有预算字段、审批流和报表,为什么还要看财政场景适配?如果项目跨年度、涉及采购和拨款,哪些能力缺了会在执行中真正造成麻烦?
先看预算执行链路能否闭合,而不是先数功能。至少确认平台能否分别记录预算批复、已承诺金额、实际支付、可用余额,并保留每次调整的时间、操作者和依据。只显示“预算总额,已花金额”的系统,容易把已签合同但尚未付款的资金误判为可用。
再检查年度规则:项目是否跨年、结转结余如何处理、预算调整是否留痕,以及采购、合同、验收、付款能否关联到同一项目。我的判断是,财政项目的关键差异不在任务看板,而在资金状态能否被解释、追溯和复核。
建议用一笔模拟项目验收:录入100万元预算,新增30万元已签约未付款合同,再录入20万元已支付金额,检查系统是否把可用余额算为50万元,而不是80万元。这个小测试比听功能演示更能暴露口径问题。
2. 对比8款财政项目管理工具时,怎样避免被功能清单带偏?
我看过不少产品对比表,常见问题是每款都写着支持报表、审批和项目跟踪,最后很难看出差别。我想知道,如果没有时间逐项深测8款工具,怎样建立一套能筛出真实差异的评分方法?
先统一测试任务,再比较产品。可以给8款候选工具使用同一组权重:预算与执行口径25%、跨年度及结转20%、审批和审计留痕20%、项目依赖与进度15%、系统集成10%、部署与运维10%。每项按0至5分评分,并要求销售或实施人员现场完成任务,而不是只看演示截图。尤其要把“能配置”与“已具备”分开记录。
比如跨年结转若必须二次开发,就不应与开箱即用同分;若报表只能导出后手工拼接,也不等于具备可追溯的预算分析能力。做初筛时,可先淘汰无法解释资金口径、权限粒度不足或关键流程无法留痕的产品,再对剩余候选进行试用。
评分权重应按单位职责调整:重采购监管的单位提高审批和审计权重,重项目群统筹的单位提高依赖与进度权重。
3. 财政项目平台如何判断预算、合同和支付数据是否对得上?
我担心系统里看起来有预算报表,实际却要靠工作人员反复导表、手工核数。采购合同、项目台账和支付系统来自不同部门时,我应该怎样验证平台展示的数字可信,而不是只看报表是否漂亮?
不要只核对一个“执行率”,要逐层核对数据来源和计算口径。至少确认预算数来自哪个权威系统、合同承诺何时计入、支付金额按申请还是实际支付统计,以及退回、冲销和预算调整如何处理。口径不一致时,同一个项目在不同报表里可能出现不同余额。
试点时挑一笔真实但不敏感的项目,逐项对照预算批复、合同台账、验收记录和支付凭证,记录每个字段的来源、更新时间和责任部门。若平台无法说明某个数字从哪里来,或需要线下改数才能对齐,就应把它视为数据治理风险,而不是小问题。还要测试异常情形:合同变更、分批付款、撤销支付和跨年结转。
真正可靠的系统不仅能给出结果,还能让审计人员沿着记录追到原始凭据与变更过程。
4. 财政项目管理平台上线前,怎样做小范围试点才不容易踩坑?
我不想一上来就全单位切换,尤其担心流程配置完才发现实际审批路径更复杂,或者老系统的数据根本迁不过来。我想知道,试点选什么项目、跑多久、达到什么标准,才足以支持采购或推广决策?
优先选择一项流程完整、参与部门齐全、数据质量中等的项目,不要只挑最简单的样板项目。试点范围应覆盖预算录入、采购或合同、进度更新、验收、付款以及至少一次变更;周期可按一个完整业务节点安排,而不是只做几天的功能体验。
开始前先约定验收指标,例如关键字段完整率、审批记录可追溯率、报表与权威数据的差异、月度汇总耗时,以及用户能否独立完成常见操作。阈值应由单位依据现状设定,不要直接照搬供应商给出的案例数字。试点结束时,把问题分成配置可解决、数据治理需补齐、产品能力缺失和组织流程未定四类。
若关键口径仍靠线下表格修正,或权限和留痕无法满足内部控制要求,建议先暂停扩围;平台上线不应替代流程和数据责任的厘清。
文章包含AI辅助创作:如何选择最适合你的财政项目管理平台?2026年8大工具对比分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/236845
读者评论
最有用的是把预算调整、支付退回、跨年结转这些异常情况列为演示用例。我们之前看系统时只走正常审批,结果上线后才发现调整记录和原目标无法一起追溯。
从信息化角度看,项目主键和数据权威来源确实应该先定。预算、合同、支付分别在不同系统里,如果接口只说“支持对接”,却不明确字段、频率和失败补偿,后续还是会靠人工对账。
文章把绩效系统和协同平台放在不同位置比较,这点比较实用。绩效填报是短板时,不一定要替换现有核心系统;但最好先确认执行数据能否可靠关联到项目和指标,否则新增平台也可能只是多一套台账。
