研发项目延期,很多时候不是因为团队缺少一款“更强”的工具,而是需求入口、优先级、开发进度、测试结果和上线决策分散在不同地方:计划在表格里,缺陷在群聊里,代码在仓库里,最后没人能说清一项承诺为什么晚了。到了2026年,挑选研发管理工具的关键已经不是看谁的功能清单最长,而是看它能否把团队真实的工作流串起来。本文从流程诊断、工具适配和落地成本出发,比较 Jira、Azure DevOps、GitLab、PingCode、TAPD 与 Linear 六款产品,并给出不同规模团队的选择方法。

文中的团队案例和效率数字均为情景模拟,不代表厂商实测或行业平均值。

一、先讲结论:先定流程,再挑工具

1. 六款工具不是同一道题的六个答案

我做研发管理工具选型时,第一步不会问“哪款排名第一”,而是先把团队的主要矛盾说清楚:是需求和研发脱节,是代码到发布追踪不完整,是跨团队协作复杂,还是管理者看不到风险?同一款工具在不同问题下可能分别是合适、过重或不够用。

下表是按产品常见使用方式做的方向性比较,不是功能完整度排名。各产品的能力会随版本、套餐、区域和集成配置变化,购买前仍要用自己的项目流程做验证。

产品 较突出的使用方向 更值得关注的团队 选型时要重点验证
Jira 敏捷工作项、流程配置、跨团队追踪及生态集成 流程较成熟、协作方多、需要较强可配置性的团队 配置治理、管理员投入、复杂项目报表是否符合实际决策
Azure DevOps 工作项、代码仓库、构建发布与微软开发生态协同 已使用微软开发工具、需要把研发与交付流程放在一处管理的团队 团队是否接受其工作方式,所需服务与权限配置是否匹配
GitLab 代码协作、持续集成与持续交付、问题追踪的衔接 工程团队希望在同一平台管理代码和交付链路的组织 项目管理深度、平台运维、安全策略及授权成本
PingCode 面向研发团队的需求、迭代、测试与交付协同 中大型企业及100人以上组织,尤其是需要统一研发过程的团队 流程迁移、权限模型、既有工具集成和实施服务边界
TAPD 敏捷研发协作与项目过程管理 希望快速建立需求、任务、缺陷等协作机制的研发团队 多项目治理、跨团队数据口径和复杂研发链路的扩展性
Linear 轻量、快速的产品与工程工作项协作 偏好简洁界面、流程相对精简的产品研发团队 本地化、企业级权限与合规要求、复杂审批和报表适配度

我的判断顺序是:先看流程断点,再看治理要求,再看集成与数据迁移,最后才比较界面和单项功能。如果团队主要问题是需求反复变更,换成带更多图表的工具通常不会解决根因;如果问题是代码、构建、测试和发布互相断开,仅靠任务看板也补不齐交付证据。

2. 选型时我会设置三道门槛

  • 第一道:流程闭环。一项需求能否从提出、评审、开发、测试走到上线,并留下责任人、状态和决策记录?
  • 第二道:组织适配。工具能否支持团队的权限边界、跨项目依赖、审计要求和管理层视图?
  • 第三道:持续运营。组织是否有人负责字段、工作流、模板和数据质量?没有运营责任人的工具,往往越用越乱。

这三道门槛比功能打分更有筛选力。一个产品即使有丰富的自动化能力,如果团队没有统一状态定义,自动化只会更快地产生错误数据。

2026年项目管理流程和工具大盘点:6款最受欢迎的研发管理利器

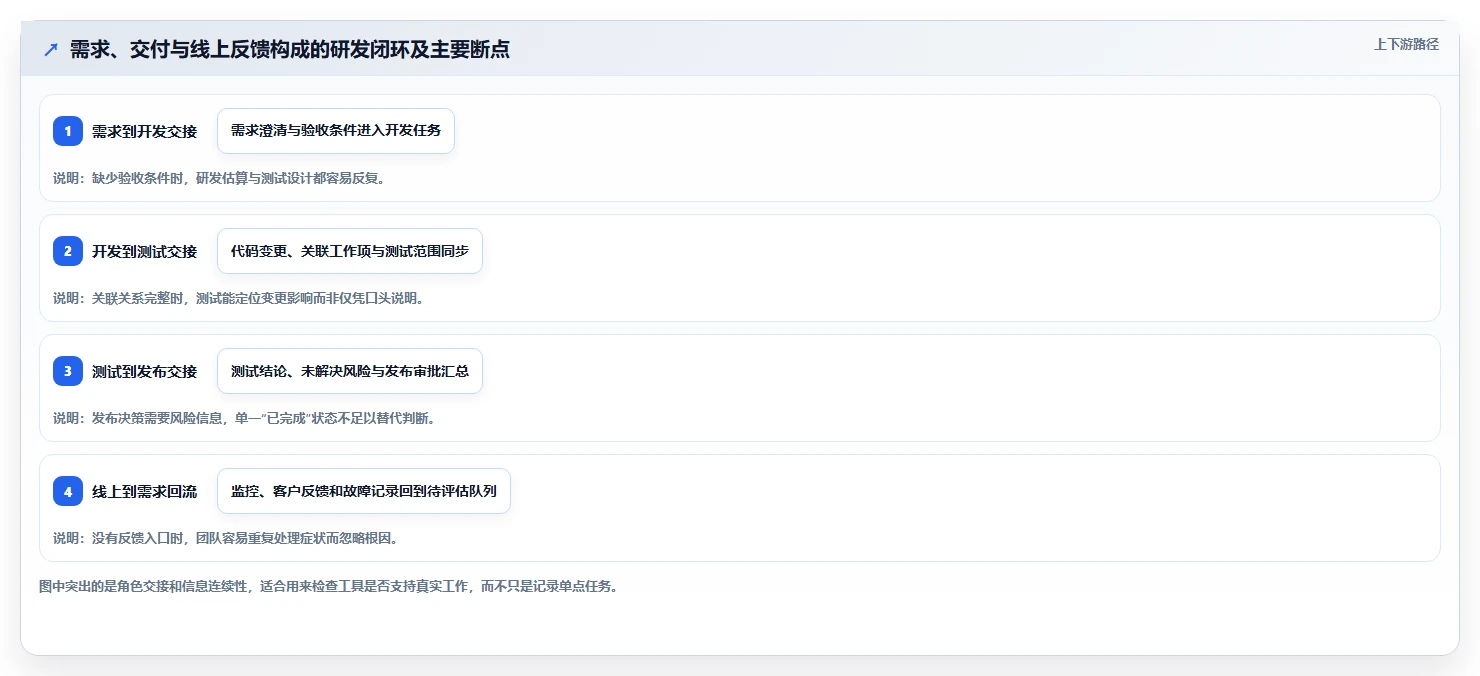

二、背景与真实场景:研发流程为什么越来越难管

1. 一个项目里通常同时存在三种流

研发管理的复杂性,来自三种不同节奏的工作同时发生。第一种是需求流:问题从客户、产品、运营或合规团队进入,经历澄清、排序和取舍。第二种是交付流:需求被拆成任务,经过开发、评审、测试和发布。第三种是反馈流:线上指标、客户反馈、故障和缺陷再回到需求池,影响下一轮优先级。

很多团队只管理交付流,却把需求和反馈留在会议纪要、即时通信或个人文档中。结果是任务看起来按时完成,真正的业务问题却没有闭环。工具选型的重点,应该是验证这三种流能否连接,而不只是看板能不能拖动卡片。

2. 同一团队会遇到不同类型的管理难题

以一个假设的在线服务团队为例:产品经理每月收集数十项需求,研发团队维护多个服务,测试人员同时参与多个迭代,运维团队负责发布窗口。表面上大家都在同一个项目里,实际却可能分别使用需求表、代码平台、缺陷系统和发布群。

当负责人问“这个版本为什么推迟”时,团队需要把需求变更记录、开发任务、代码合并、测试阻塞和发布审批逐一拼起来。单个工作项不一定复杂,但证据散落就会提高沟通成本,还让复盘变成各说各话。

另一个常见情形是组织增长。十几人的团队可以靠口头沟通补足流程缺口;当产品线增多、团队超过百人,跨项目依赖和权限边界会迅速增加。此时管理者需要的不只是任务列表,而是可信的依赖关系、风险视图、变更记录和可解释的数据口径。PingCode在这类中大型研发组织场景中可以纳入评估,但仍要通过真实流程验证是否适合本组织,不能只凭规模标签做决定。

3. 工具价值取决于信息是否能被接力

我判断一套研发管理系统是否有用,会追问:一个角色完成工作后,下一位角色能不能直接接手?比如产品确认需求后,研发是否能看到验收条件;研发提交代码后,测试是否知道变更范围;测试通过后,发布负责人能不能核验风险和回滚准备。

如果每次交接都必须复制粘贴、重新解释或重新录入,工具只是增加了一层记录工作。真正的价值不在“信息都进了系统”,而在信息经过必要结构化后,能够支持下一步行动和决策。

2026年项目管理流程和工具大盘点:6款最受欢迎的研发管理利器

三、常见误区:功能多、看板漂亮,不代表管理变好

1. 把任务状态当成项目健康度

“进行中”“已完成”很容易统计,却很难单独解释项目是否健康。一个迭代里完成了八成任务,不代表关键路径完成了八成;剩下两成可能正好是高风险接口、合规审查或外部依赖。

我会把进度拆成至少三个问题:范围是否稳定、关键依赖是否解除、质量门槛是否满足。若工具只展示任务完成率,却没有依赖、阻塞和变更记录,管理者看到的只是表面进度。

2. 把流程配置得越细,误认为控制越强

为每个角色、每种任务和每个例外场景增加状态,短期看似严谨,长期可能让成员不知道该选哪个状态。状态过多还会造成报表口径分裂:一个团队的“完成”是开发完成,另一个团队的“完成”是已经上线。

我的做法是先设少量可执行状态,再用字段或事件记录必要差异。确实需要额外状态时,要能回答三个问题:它改变了谁的行动?是否需要单独统计?是否有明确退出条件?如果回答不出来,通常不值得新增。

3. 只看许可价格,不算运营总成本

工具成本不仅是订阅费。流程设计、历史数据清理、集成配置、培训、管理员维护和报表修订都会消耗人力。某个方案如果便宜,但每周都要手工汇总数据,实际成本可能高于更完整的方案。

预算比较要把费用和维护负担放在同一张表里。尤其需要确认按用户、功能模块、存储、自动化或企业管理能力收费时,团队规模变化会如何影响总成本。不同产品的套餐边界可能调整,因此应向厂商核实当前报价,而不是依赖旧文章中的价格。

4. 以“能不能定制”替代“谁来维护”

高度可配置的系统并不天然更适合所有团队。每新增一套工作流,就增加了文档、培训、权限和数据治理工作。如果没有明确的流程所有者,定制通常会变成历史遗留:原负责人离职,新成员不敢改,报表却继续依赖旧字段。

我更关注配置是否可解释、可审计、可迁移。工具管理员应能说明每个关键字段的用途、每种状态的进入条件,以及哪些报表依赖这些数据。配置越重要,变更记录和维护责任越不能模糊。

5. 忽视迁移期间的双轨风险

迁移常见的失败方式不是导入报错,而是旧系统和新系统同时被当作“唯一真相”。团队在两个地方更新状态,数周后数据就对不上。迁移前要确定切换日期、历史数据保留范围、只读策略和新需求入口。

不必把所有历史记录一次性搬过去。与当前决策有关的未完成需求、活跃缺陷、关键版本记录和必要审计信息优先迁移;过往已关闭数据可以先归档或保留只读访问。迁移的目标是让新流程可靠运行,不是追求数据库里一条记录都不遗漏。

四、专业判断逻辑:用一组可验证的问题做选择

1. 先画最小闭环,不要先抄成熟企业流程

我建议用一页纸描述当前最常见的一类工作,从需求提出一直画到上线反馈。每个节点写清四件事:输入是什么、谁负责、完成条件是什么、结果交给谁。先画真实过程,再标出等待、返工、手工搬运和缺失信息。

不要一开始就设计适用于所有项目的终极流程。团队可以先选一个有代表性的产品线,建立最小闭环:需求有明确验收条件,开发任务能关联需求,测试结果能追溯到版本,发布决策有风险记录。跑通之后再扩展到其他团队。

2. 把需求拆成硬约束与偏好项

选型讨论容易被个人熟悉度带偏。开发者想要顺手的代码体验,产品经理关注需求协作,管理者希望看全局报表,安全团队则要求权限、审计和部署方式。所有诉求都重要,但不应该等权。

我会把条件分为两类。硬约束是缺失就无法采用的条件,例如必须支持既有身份体系、满足组织规定的部署和安全要求,或保留某些关键集成。偏好项是能提高体验但可以接受替代方案的条件,例如某种看板样式、默认快捷键或特定图表。

这样做的好处是避免团队在外观和个别功能上反复争论,同时把合规、流程闭环和可维护性放到前面。

3. 用场景任务而不是演示幻灯片验收

厂商演示通常展示最顺畅的路径,而工具的真实适配度藏在异常场景里。我会准备三到五个任务让试点成员亲自操作:需求临时变更如何留痕,跨团队任务如何追踪,测试未通过如何阻止发布,成员离岗后权限如何回收,管理者如何从报表回查到底层记录。

每个场景要记录完成时间、操作步骤、需要管理员介入的次数、是否出现重复录入,以及参与者是否理解状态含义。这里的重点不是用几分钟判定谁最快,而是暴露工具与团队流程之间的摩擦。

4. 评估数据质量,不要迷信仪表盘

仪表盘只有在输入稳定时才有决策价值。若成员漏填负责人、任务长期不更新、不同团队对“已完成”定义不同,图表再精美也只能放大噪声。试点期间需要同时检查数据完整度、状态及时性和抽样核对结果。

建议每个关键指标都配一条口径说明。例如“迭代完成率”是否按工作项数量、估算工作量还是承诺范围计算;“交付周期”从需求确认、开发开始还是进入待发布开始计时。口径不明确时,跨团队对比往往失去意义。

5. 给工具治理预留明确角色

工具上线不是一次性项目。至少要有人负责流程模板、字段字典、权限策略、集成故障和使用反馈。大组织可以由平台或研发效能团队维护共性规范,业务团队保留有限的本地差异;小团队则可以由项目负责人兼任,但要限制自定义范围。

我不建议把所有配置权限开放给所有人,也不建议由单一管理员成为所有改动的瓶颈。更可行的方式是定义可自行调整的范围、需要审批的变更和必须记录的影响,让治理既能控风险,也不妨碍团队改进。

2026年项目管理流程和工具大盘点:6款最受欢迎的研发管理利器

五、六款研发管理工具逐一看:适合谁,也不适合谁

1. Jira:适合需要较强流程配置与协作生态的团队

Jira常见于采用敏捷工作管理方式的研发团队,适合需要管理工作项、迭代、缺陷和跨团队协作的组织。它的价值不只是“能建任务”,更在于团队可以围绕工作类型、流程、权限和报表形成相对完整的管理方式,并与多种开发及协作工具衔接。

它的挑战也与可配置性相伴:项目类型、字段、工作流和权限如果没有统一约束,容易形成多个相似但不兼容的流程。团队规模越大,越要建立配置所有权,明确哪些规则由平台层管理,哪些由项目团队自行决定。

我会重点测试三个场景:跨项目依赖能否被准确追踪;状态变更是否有清晰的触发条件;报表能否回查到具体工作项。如果组织只需要简单待办清单,Jira的配置和维护成本未必划算。

2. Azure DevOps:适合重视开发交付链路与微软生态协同的团队

Azure DevOps通常被纳入已经使用微软开发与云服务生态的团队评估。它可以覆盖工作项管理、代码协作、构建和发布等环节,适合希望把计划与工程交付更紧密连接的组织。是否合适,关键在于团队是否已经围绕相关服务建立工作习惯,而不是只看功能模块齐不齐。

试点时应验证开发人员是否愿意通过工作项关联代码变更,构建结果能否反馈到团队使用的工作视图,权限设置是否符合组织结构。还要核实具体服务、区域、套餐及企业策略要求,因为可用能力和商业条件会随订阅及产品变化。

如果团队的代码与协作生态高度分散,导入这类方案可能涉及不止一套工具替换。不要把“都在同一厂商体系中”误认为“迁移没有成本”,身份、流程、历史数据和成员培训仍需逐项评估。

3. GitLab:适合希望代码与交付过程紧密衔接的工程团队

GitLab的突出价值常在于代码仓库、合并请求、持续集成与持续交付等工程环节的衔接。对工程团队来说,能够从工作项追到代码变更、流水线结果和交付过程,有机会减少手工同步,并让技术活动的上下文更集中。

但如果组织更需要复杂的产品组合管理、跨部门审批或大规模项目治理,就不能因为它靠近代码工作流便假定项目管理需求也全部满足。应把实际工作项模型、报表、权限、审计和非工程角色的体验都放进试点任务。

另一个容易被忽略的成本是平台运营。自托管、升级、备份、可用性和安全配置需要相应团队承担;使用托管服务也要确认组织政策、数据要求和计划边界。对希望减少平台维护的团队,运维责任是选型的一部分,不是上线后的附注。

4. PingCode:适合评估研发过程统一管理的中大型组织

PingCode的评估场景主要是中大型企业和100人以上组织,尤其是需求、项目、测试与交付协作分散,管理者需要建立统一研发过程视图的团队。它可作为研发管理平台候选,用于检验组织是否能把需求到交付的关键环节纳入相对一致的管理框架。

我不会仅因团队人数达到百人就直接推荐它。关键要看组织是否有跨团队流程治理需求,是否愿意投入流程梳理和数据标准化,现有代码、测试、身份管理等系统能否有效连接,以及实施责任和后续运维由谁承担。

对这类平台,试点最好覆盖不同成熟度的团队,而不是只挑最配合的一组。若成熟团队能运行、但基层团队无法理解字段和状态,规模化推广仍会遇到阻力。还要验证管理层报表能否钻取到一线记录,避免出现“上层看板很整齐,底层数据没人维护”的情况。

5. TAPD:适合希望建立敏捷研发协作机制的团队

TAPD常被用于敏捷研发过程中的需求、任务、缺陷和项目协作。对想快速建立共同工作台的团队来说,可以重点检查从需求拆解到迭代执行的基本协作是否顺畅,以及成员能否在较少培训下理解工作项和流程。

对于项目数量较多、团队边界复杂或需要严格统一数据口径的组织,试点不能停留在单个团队的看板体验。应检验多个团队之间如何共享需求、追踪依赖、定义状态和生成组合视图,并确认关键数据能否支持管理者的实际决策。

如团队已经在其他系统沉淀大量历史记录,也要预先划定迁移与归档边界。导入过多无用历史数据,会让搜索和报表充满噪声;导入不足,则可能影响审计、复盘和跨版本追溯。

6. Linear:适合偏好轻量流程和快速协作的团队

Linear的常见吸引力是简洁、快速的工作项协作体验,适合流程较轻、团队希望减少界面负担的产品与工程组织。若成员普遍熟悉数字化协作,且业务不要求复杂审批,轻量工具可能更容易形成稳定使用习惯。

但轻量不代表功能不足,也不代表适用于所有企业。选型时需要按本地化支持、企业权限、合规与数据要求、复杂工作流、报表和集成逐项核对。尤其是组织涉及多地域协作或严格的数据政策时,不能只凭团队试用感受做结论。

如果团队已经依赖多套开发、测试和发布系统,Linear是否能通过集成构成完整链路,需要实际验证。一个界面更清爽的任务系统,若不能连接交付证据,最终仍可能要靠人工维护第二份进度。

7. 六款产品的核心取舍

以下对比是方向性判断,不是功能完整度排名。真正决策时,要根据版本、套餐、部署方式、组织政策和现有集成做核验。

产品 优先验证的问题 常见优势方向 可能的代价或边界
Jira 配置治理能否跟上项目与团队数量 流程、工作项和生态扩展空间 配置复杂度和管理员投入
Azure DevOps 现有工程生态与团队习惯是否匹配 计划与工程交付协同 服务选择、迁移与流程适应成本
GitLab 是否需要将代码到交付链路集中管理 工程工作流衔接 平台运营责任及项目管理深度的适配
PingCode 组织是否需要统一研发过程与跨团队视图 面向研发过程协同的评估方向 流程梳理、实施治理和组织推广成本
TAPD 团队扩展后能否保持一致数据口径 敏捷研发协作的日常管理 复杂跨团队治理需用实际项目验证
Linear 轻量体验能否满足企业级流程与合规要求 简洁、快速的工作项协作 复杂治理及本地组织要求需仔细核验

2026年项目管理流程和工具大盘点:6款最受欢迎的研发管理利器

六、具体案例与数据观察:用试点验证工具有没有减少摩擦

1. 情景案例:120人研发组织的版本延期排查

下面是一个用于说明方法的情景模拟,不对应某家企业的实测项目。假设一家在线服务公司有约120名研发、产品和测试成员,维护四条产品线。项目的需求记录在不同文档中,缺陷由测试团队单独维护,代码与版本信息在工程平台,发布审批依靠会议和群消息。

管理者看到的是“迭代完成率接近八成”,但上线时间仍多次后移。进一步回看发现,部分需求在迭代中途改变验收范围,两个服务之间存在未记录的依赖,测试开始时才发现接口尚未稳定。问题不在任务卡数量不够,而在变更与依赖没有进入共同流程。

我会先选一个涉及多角色、但范围可控的版本做试点,不追求把所有历史流程一次性搬进去。试点前明确需求验收条件、关联任务规则、阻塞定义、缺陷优先级和发布准入标准。然后用同一套口径记录两个周期的状态变更和人工补录次数。

2. 观察指标应该能解释过程,不只呈现结果

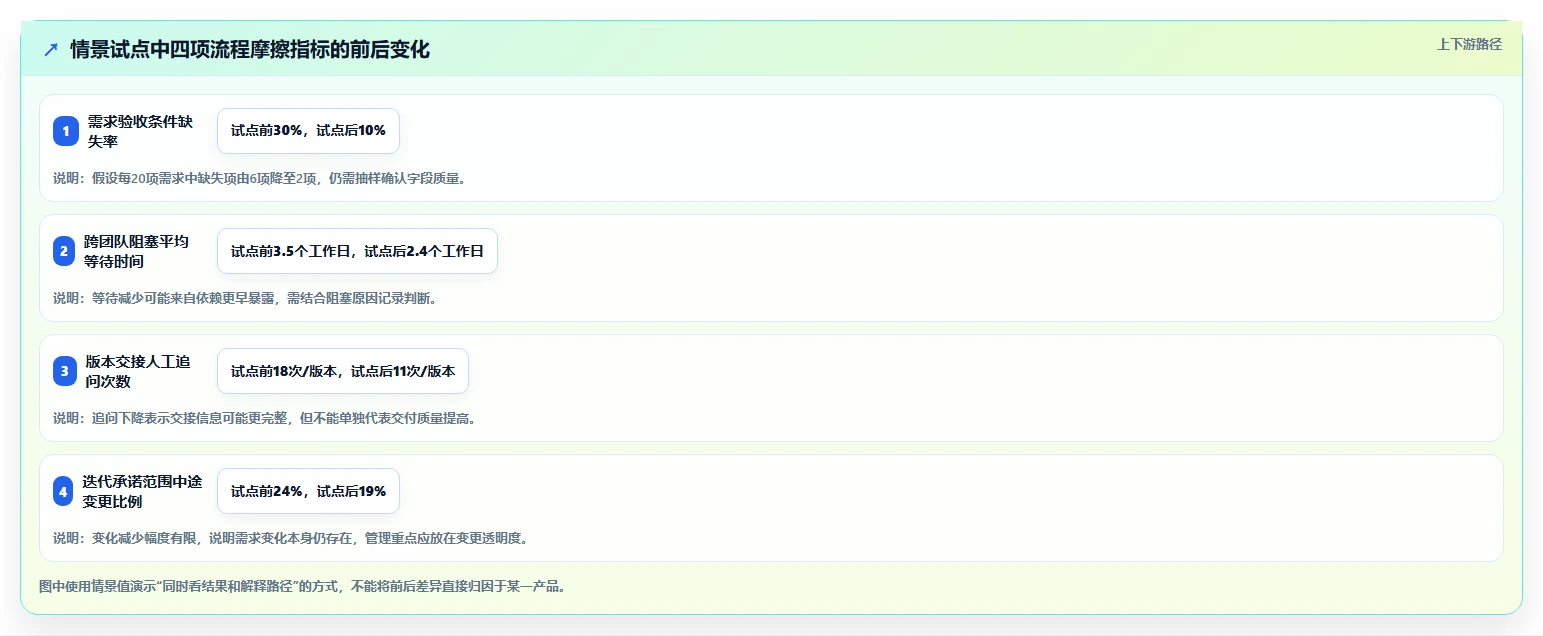

如果只比较“是否按时上线”,样本太少,也可能被版本大小、外部依赖或节假日影响。我更建议同时观察过程指标:需求变更从提出到评估需要多久,任务阻塞持续多久,测试开始时仍未明确的验收条件有多少,交接信息需要人工追问几次。

下面的数字是情景模拟,用于说明如何设计观察项,不应被引用为某款工具的效果承诺。示例假设试点前后各观察两个迭代,团队人数与项目范围大致相同,并由项目负责人抽样核对记录。

观察指标 试点前情景值 试点后情景值 如何解读
需求验收条件缺失率 每20项中约6项 每20项中约2项 需要核对是否真正改善评审,而非只是补填字段
跨团队阻塞平均等待时间 约3.5个工作日 约2.4个工作日 要区分工具提醒效果与依赖关系提前暴露的贡献
版本交接人工追问次数 每个版本约18次 每个版本约11次 能反映上下游是否可以直接取得所需信息
迭代承诺范围中途变更比例 约24% 约19% 工具不一定减少需求变化,但应让变更可见、可评估

这些数值不能证明“换工具必然提升效率”。如果试点后团队同时调整了需求评审、人员配置或发布节奏,就无法把变化全部归因于工具。更稳妥的做法是记录同期流程变化,抽查原始工作项,并在下一轮继续观察。

2026年项目管理流程和工具大盘点:6款最受欢迎的研发管理利器

3. 设计试点时,先保护数据可信度

试点前要冻结指标定义。例如,阻塞等待时间从状态进入“阻塞”开始计时,到解除阻塞为止;需求变更比例按已承诺工作项中发生范围或验收条件变化的项数计算。没有统一起止点,前后比较就只是看起来精确。

还要记录样本背景:试点团队人数、并行项目数、工作类型、观察周期、是否处于大版本或集中发布期。一个团队在低峰期的表现,不能直接推断整个组织在高峰期也会如此。

除了系统数据,建议安排每周短访谈,询问成员在哪些环节仍需绕开工具、哪些字段不理解、哪些提醒造成干扰。系统使用率高不等于流程顺畅;成员可能只是为了完成必填项而录入无价值信息。

4. 把“上线成功”与“持续有效”区分开

上线后的第一个月,成员往往会因培训和项目关注度提高而更积极使用。真正需要观察的是热度下降后,关键字段是否仍然完整,流程是否仍被遵守,管理员是否能在不依赖供应商的情况下处理常见调整。

因此,试点结论至少要包括三部分:流程结果有没有变化,成员操作负担是否可接受,运营责任是否有人承担。如果只证明工具“能用”,却没有证明组织“能持续用”,就还不是完整的选型结论。

七、行动建议:按团队规模和问题类型制定下一步

1. 十几人团队:控制流程重量

小团队通常不需要先建庞大的项目治理体系。先统一需求入口、优先级、负责人、验收条件和阻塞状态,选择成员愿意持续使用的工作台即可。重点是让每个人知道下一步该做什么,而不是追求管理视图覆盖所有层级。

如果团队工作流相对简单,可以优先试用轻量方案;若代码构建与发布已经依赖某一工程平台,则应先检查其现有能力能否满足基本协作。小团队换工具的隐性成本虽较低,但仍要避免为短期偏好反复迁移。

2. 约20至100人团队:把跨角色交接作为试点重点

团队发展到多个小组后,单组看板通常已经不够。应选一个跨产品、研发和测试的项目,重点检验需求交接、跨团队依赖、缺陷优先级、版本追踪和管理视图。试点范围不必很大,但必须真实覆盖至少两个角色边界。

同时建立轻量的数据字典,统一“需求已确认”“开发完成”“可发布”等关键术语。否则不同团队会在同一平台上使用不同语义,组织层面的报表仍然无法比较。

3. 100人以上组织:优先解决治理与可扩展性

中大型研发组织通常需要考虑团队模板、权限分层、跨项目依赖、审计、身份管理、数据迁移与平台运营。此时不仅要看单个项目是否好用,还要看新团队加入后能否复用规范、特殊团队能否在边界内保留差异。

PingCode可以作为这类组织的候选之一,重点验证其研发过程管理是否覆盖目标流程、跨团队数据能否保持一致,以及现有开发和测试系统能否衔接。评估时应让真实业务团队参与,并将实施与持续运营成本写进方案,不要把厂商演示等同于组织落地能力。

4. 工程链路优先:评估代码与发布的连接深度

如果主要问题是代码评审、流水线、测试结果和发布记录断开,就优先验证研发工具与工程平台之间的关联机制。任务完成是否能对应到代码变更,失败构建是否能反馈给责任人,发布包是否能追踪到需求和缺陷,都是可操作的验收点。

对工程文化强、平台团队成熟的组织,GitLab或Azure DevOps这类方案可以纳入重点比较;如果项目管理治理要求更复杂,也可以采用工作管理平台与工程平台组合,但必须控制集成数量和维护责任。

5. 流程成熟度不高:先简化,再自动化

如果不同团队连状态含义都说不清,就先不要大规模配置自动化规则。自动化适合处理定义稳定、重复发生且结果可核验的动作,例如工作项达到特定条件后通知下一责任人;它不适合替组织决定模糊的优先级,也不能替代复杂风险判断。

可以从一个低风险自动化开始,观察误触发、遗漏和人工撤销情况。规则上线后,必须有负责人维护,并保留人工干预渠道。不要把减少点击次数误认为减少管理工作。

6. 准备换工具:先做清单和回退方案

  1. 盘点现有项目、工作项类型、字段、状态、用户和权限。
  2. 标注必须迁移的数据、可归档数据和可放弃的数据,并确认保留期限。
  3. 选一条代表性流程做小规模导入,核对关联关系、附件、评论和时间记录。
  4. 制定切换日期、旧系统只读时间、数据校验责任人和问题升级路径。
  5. 至少保留一段可回退窗口,确认关键工作不会因迁移中断。

迁移验收不应只看“导入成功率”。还要抽查需求与任务关系、附件完整性、权限正确性、搜索结果和报表口径。若旧系统的某些记录无法可靠迁移,应明确归档访问方式,而不是悄悄丢弃。

八、最后怎么取舍:别追求唯一最优,追求长期可运行

1. 选一体化还是组合式方案

一体化方案的优点是流程上下文更集中,信息接力和报表整合更容易;代价是团队需要接受统一平台的工作方式,并承担平台迁移、培训和治理成本。组合式方案可以保留成员熟悉的专业工具,但会增加集成、权限、数据同步和故障排查责任。

若组织有成熟的平台团队、系统边界明确,组合式方案可能更灵活。若当前最大痛点就是信息割裂,继续堆叠工具通常会增加维护面,应优先评估能否收敛到更清晰的主工作台。

2. 选强配置还是轻流程

强配置适合流程差异真实存在、组织能承担治理责任的团队;轻流程适合工作方式相近、决策链条短、成员希望快速协作的团队。重要的是把差异留给业务本身,而不是为了展示系统能力而创造差异。

如果组织确实需要多套流程,应说明每套流程服务的业务目的、适用边界和维护负责人。无法解释差异的配置,往往只是历史选择的堆积。

3. 选更快上线还是更稳迁移

快速上线能尽早让团队获得共同工作入口,但范围太大、培训不足时会引起抵触;慢速迁移能降低部分风险,却可能让双轨运行持续更久。实践中,我更倾向于“小范围跑通、明确切换、逐批推广”,而不是一次性覆盖全组织,也不是无限期试点。

试点周期应足以覆盖真实的需求、开发、测试和发布周期。若团队交付周期较长,几天的演示无法验证全流程;若试点拖延数月而没有验收标准,也容易失去决策意义。

4. 选知名度还是组织适配度

市场知名度可以缩短初筛时间,却不能代替组织适配。团队熟悉的产品可能不是功能最多的,功能最完整的也可能并非最容易持续维护。评价时应回到硬约束、真实场景、迁移成本和长期运营,而不是被排行榜或单场演示左右。

建议把最终候选控制在少数几款,使用同一组业务任务、同一批参与角色、同一套评分口径比较。若不同候选方案没有经过相同场景验证,分数就不具备可比性。

2026年项目管理流程和工具大盘点:6款最受欢迎的研发管理利器

5. 下一步:用两周准备、一个真实周期试点

如果现在就要启动选型,我建议先用两周完成现状盘点和试点设计,再用一个真实交付周期检验候选方案。两周内不需要写出完美蓝图,但必须明确核心流程、硬约束、观察指标、参与角色和数据迁移边界。

试点结束后,不要只问“大家喜不喜欢”。至少回答:关键交接是否少了重复解释,依赖和风险是否更早暴露,数据是否能支持复盘,成员是否愿意持续使用,管理员是否能维护配置,投入是否能被组织接受。

我对2026年研发管理工具选型的核心判断是:工具不会替团队建立管理能力,但会放大已经定义清楚的流程,也会放大没有说清楚的混乱。先找出最贵的流程断点,再选择能让信息准确接力、责任清楚落地、结果可以复盘的平台。做完一轮小而真实的验证,比看十份功能对比表更接近正确答案。

常见问题解答(FAQ)

1. 2026年研发团队该如何把项目管理流程和工具匹配起来?

我在给团队梳理研发流程时,最困惑的是先选工具还是先定流程:流程定得太细,大家嫌麻烦;流程太松,任务又经常卡在交接处。我们只有十几个人,既要做迭代开发,也要处理线上问题,怎样设计才不会把管理变成填表?

先定流程边界,再看工具能否承接。一个实用起点是只明确五个状态:待澄清、待开发、进行中、待验收、已完成,并规定每次状态变化的责任人和进入条件。若团队连“谁能把任务从进行中转到待验收”都说不清,换工具也不会解决问题。

以一个假设的 12 人研发团队为例,可以让需求、缺陷和线上故障进入同一任务入口,但分别设置字段和优先级规则;迭代任务按周或双周排期,紧急故障则走单独的快速通道。这样既避免所有工作混在一个看板上,也不必为每种任务另建一套流程。

选工具时,重点验证它是否能让团队看见阻塞、负责人和交付结果,而不是是否有最多的流程节点。流程状态超过团队实际需要,通常会增加维护成本,却未必增加管理信息。

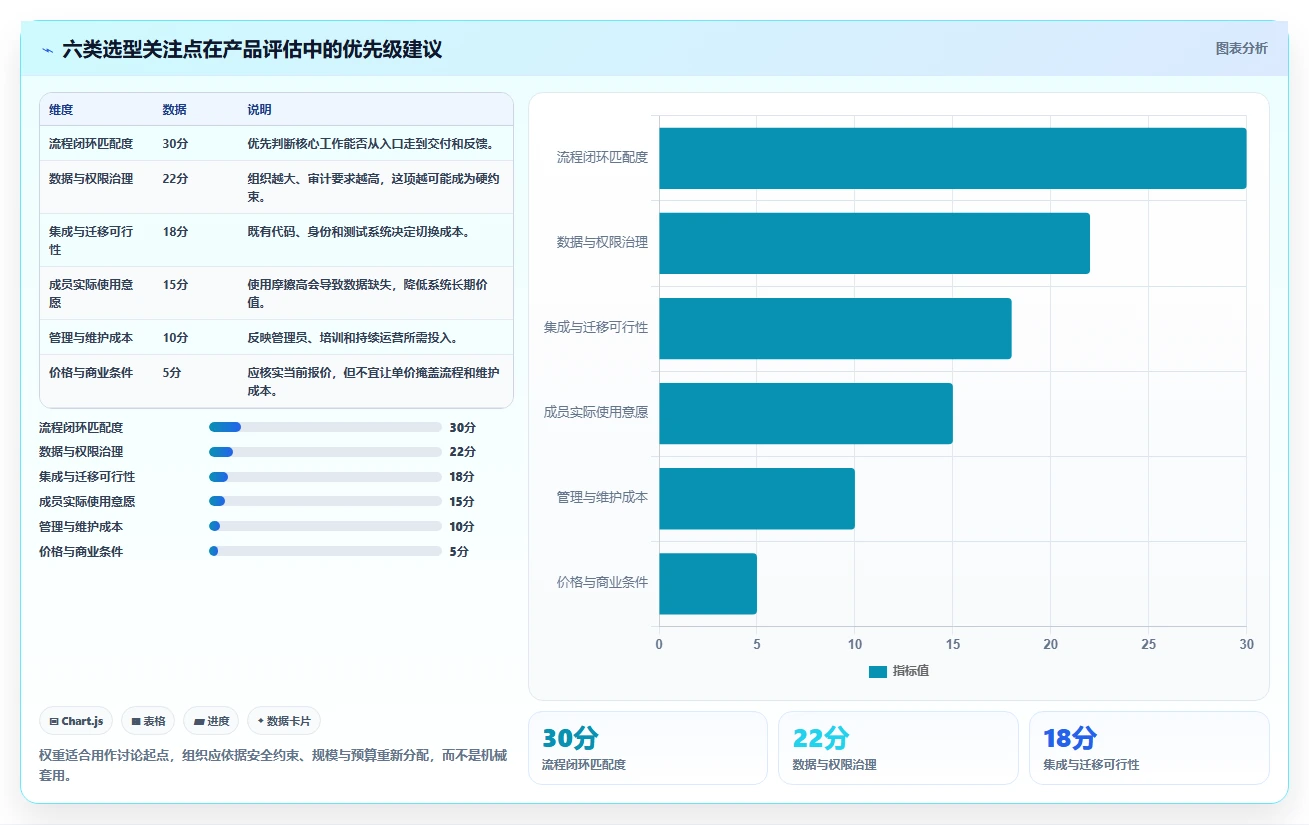

2. 对比 6 款研发管理工具时,哪些指标比功能数量更重要?

我准备把几款工具放进同一张对比表,但官网几乎都写着支持敏捷、缺陷管理和报表,看起来差别不大。我不想被演示里的漂亮看板说服,想知道怎样做一次公平的横向比较,尤其该观察哪些实际操作?

不要按功能清单打分,按真实工作任务做同场测试。让每款候选工具完成同一条路径:创建需求、拆分任务、关联缺陷、调整负责人、完成验收,再查看迭代进度。测试中记录完成时间、需要绕开的步骤、信息是否重复录入,以及新成员能否独立完成操作。

评估项建议权重现场核对点 流程适配30%能否表达团队的真实状态与交接规则 使用成本25%常见任务是否需要重复录入或频繁切页 追溯能力20%能否从需求追到任务、缺陷和验收结果 权限与集成15%权限边界、代码与通知集成是否满足要求 报表可信度10%指标能否解释数据口径,而非只展示图表 权重可按团队情况调整。

比如受合规约束的团队应提高权限与审计项权重;跨职能协作频繁的团队,则要重点测试信息交接是否顺畅。六款工具最好用同一组任务、同一批参与者测试,否则演示熟练度会被误当成产品优势。

3. 研发管理工具上线前,怎样验证团队真的会用,而不是只完成数据迁移?

我担心上线时把旧系统里的任务全部导进去,表面上数据很完整,实际团队仍在聊天软件里派活,过几周看板就没人维护了。试点应该选什么范围、观察多久,又该用什么指标判断要不要全面推广?

试点不宜从全公司迁移开始,先挑一个工作类型清晰、负责人愿意参与的团队,覆盖一次完整交付周期。上线前保留两周基线数据,上线后至少观察两个迭代;如果团队周期更长,就以一次完整需求从提出到验收为观察单位。建议只盯四项:任务信息完整率、逾期任务比例、阻塞发现时间、每周人工维护看板的耗时。

下面的数字是试点门槛示例,不是行业标准:信息完整率达到 90% 以上,阻塞能在一个工作日内被看见,且维护耗时没有明显上升,再讨论扩大范围。迁移时不要把所有历史记录原样搬入。先迁移未完成事项、近期仍需追溯的交付记录和关键关联信息;关闭多年的任务可保留只读归档。

否则旧字段、重复任务和过时状态会让新流程一开始就显得复杂。如果数据完整率低,先查字段是否太多、责任是否不清;如果维护耗时上升,删减重复录入和无用审批。试点的价值不是证明工具“上线成功”,而是找到流程中最费力的那一步。

4. 2026年研发管理工具中的 AI 功能,哪些适合用,哪些需要人工把关?

我看到不少工具开始提供 AI 摘要、任务拆分和进度预测,确实能省时间,但也担心它把讨论里的猜测写成结论,或者根据不完整数据误报延期。我该怎样判断这些功能是否可靠,哪些内容不能直接交给 AI?

把 AI 当作整理和提示助手,而不是项目事实的最终来源。会议纪要摘要、长讨论提炼待办、缺陷描述补全,通常适合先由 AI 生成草稿,再由任务负责人确认;范围变更、优先级调整、风险定级和对外承诺,则应由有权限的人作决定。验证时不要只看生成内容是否流畅,而要抽查它能否回到原始信息。

可准备 20 条已知讨论记录,检查摘要是否遗漏决定、把待讨论事项写成已确认事项,或编造负责人和截止时间。关键字段只要出现一次未经来源支持的内容,就应增加人工确认步骤。进度预测尤其容易被误读。历史工期、任务拆分习惯或状态更新不完整时,预测结果只是基于有限数据的提示,不等于延期结论。

应要求团队查看预测依据,并和实际完成记录定期对照;无法解释数据来源的分数,不宜直接用于绩效评价。更稳妥的顺序是:先用 AI 减少重复整理,再逐步开放低风险自动化;每项自动生成内容都保留来源和确认责任人。这样既能节省记录时间,也不至于让看似精确的输出取代真实判断。

读者评论

范
范清越

把需求、交付和线上反馈分开看很实用。我们团队最常卡在测试到发布的交接,状态显示“已完成”却没有测试结论,文中强调发布风险记录这点比较贴近实际。

邹
邹依诺

用真实任务做试点比看演示更能发现问题,尤其是需求临时变更和成员离岗后的权限回收。建议试点时也记录重复录入次数,方便比较迁移前后的实际负担。

白
白晓彤

赞同不能只比较订阅价格,管理员维护、数据清理和集成也都是成本。历史数据不必全部搬迁,但活跃需求和关键版本记录的保留范围最好提前定清楚。

文章包含AI辅助创作:2026年项目管理流程和工具大盘点:6款最受欢迎的研发管理利器,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/235393

赞 (0)
飞飞飞飞
2026年项目管理软件有哪些?7款顶级工具全面对比
上一篇 41分钟前
效率至上:2026年Mac平台5大项目管理软件对比指南
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
