2026年选 bug 在线管理工具,最容易踩的坑不是买贵了,而是把“工单能建起来”误当成“缺陷能闭环”。一个问题从用户反馈到复现、分派、修复、回归、发布,经过的团队和系统越多,单纯比较功能列表就越容易选错。下面我按真实工作流拆解六款工具,并用明确标注的情景模拟数据说明:什么团队适合轻量工具,什么团队需要完整研发协作,哪些差异值得试用验证。
2026年提升效率必备:6款顶级bug在线管理工具深度对比
一、先讲核心结论:工具不是越全越好,闭环才是效率
1. 六款工具的定位,先按工作方式划分
我比较 bug 管理工具时,不会先问“它有多少功能”,而是先判断团队的缺陷从哪里来、由谁负责、怎样验证关闭。一个只需要开发人员记录和追踪问题的小团队,与一个要把客户支持、测试、开发、发布和审计串起来的组织,真正需要的能力并不相同。
这次纳入比较的六款产品是 Jira、Linear、YouTrack、Bugzilla、GitHub Issues 和 PingCode。它们都能承接不同程度的问题跟踪,但侧重点不同:有的擅长配置复杂流程,有的强调快速协作,有的更贴近代码托管,有的适合重视研发过程和跨团队管理的组织。
| 工具 | 更突出的使用方式 | 更适合的团队 | 优先验证的风险 |
|---|---|---|---|
| Jira | 可配置的问题、项目和迭代管理 | 需要较多流程规则、多个项目并行的团队 | 配置和治理成本是否超过流程收益 |
| Linear | 强调快捷操作、清晰队列和研发协作 | 追求轻量、节奏快、流程相对统一的产品团队 | 复杂审批、权限和跨部门规则能否覆盖 |
| YouTrack | 灵活的问题跟踪、敏捷管理与自定义字段 | 希望按团队习惯调整流程的研发组织 | 流程自由度是否带来字段和规则过载 |
| Bugzilla | 传统缺陷跟踪与字段化管理 | 需要较直接的问题记录、偏好自行运维的团队 | 界面、集成和维护工作是否适合当前团队 |
| GitHub Issues | 围绕仓库、代码和开发协作记录事项 | 工作主要发生在代码托管平台的团队 | 测试、发布和跨项目治理是否需要额外补齐 |
| PingCode | 面向研发团队的需求、缺陷与项目协作 | 中大型企业及 100 人以上组织,尤其是需要跨团队协同的团队 | 实际版本、权限和集成是否符合组织架构 |
这张表不是功能排名,而是第一轮筛选器。如果团队已深度使用代码托管平台,先验证现有工作流能否覆盖缺陷闭环;如果跨团队流程、权限和统计要求突出,则应优先验证项目管理和研发管理能力。最终选择仍应以当前产品版本的公开文档、试用结果和采购条款为准。
2. 我给出的简版选择建议
- 研发流程复杂、需要细粒度配置:把 Jira、YouTrack 和 PingCode 放进首轮试用,实际比较规则维护、权限设置和跨项目报表。
- 小型产品团队强调速度:先试 Linear;如果团队已把代码、评审和讨论集中在 GitHub,再验证 GitHub Issues 是否足够。
- 偏好传统缺陷库或自行掌控部署:评估 Bugzilla 的运维、升级和集成成本,不要只看软件本身的使用成本。
- 超过 100 人、多个研发团队共享质量流程:把组织级权限、字段口径、跨项目查询和变更审计列为硬性测试项,而不是采购后的补充项。
我的判断是:工具效率来自减少交接损耗,而不是让每个人多填几项字段。选型的核心问题应当是“一个缺陷能不能带着完整上下文走到验证和复盘”,而不是“看板看起来是否漂亮”。

3. 先别把功能列表当成效率证据
缺陷工具的“字段齐全”不代表数据更有用。团队如果不约定严重级别、复现环境、验收方式和关闭原因,字段越多越可能出现大量空值、随意填写或重复分类。反过来,字段非常少也可能造成开发人员反复追问,最后把工单平台变成聊天记录的索引。
我建议先把流程中必须回答的问题写出来,再将每个问题映射到工具能力。例如,“是否能稳定复现”需要环境、版本和步骤;“修复是否有效”需要关联提交、测试结果或验证记录;“是否可以发布”需要版本或发布批次。只有字段能支持一个明确决策,才值得成为必填项。
二、真实场景:一个 bug 为什么会在工具之间“消失”
1. 缺陷从用户反馈到关闭,要经过的不只是状态切换
假设某 SaaS 团队收到客户反馈:导出报表后,部分日期显示为空。客服先在支持系统记录,测试人员在缺陷库重复建单,开发人员在代码仓库开修复分支,产品经理则在发布清单里追问修复时间。每个环节都留了记录,但没有稳定关联,团队仍然无法快速回答三个问题:问题影响哪些客户、修复在哪个版本、谁完成了回归验证。
这种问题并非某一款工具专属。它通常来自对象之间没有关联规则:反馈、缺陷、代码变更、测试结果和发布记录各自存在,负责人靠复制链接和口头同步维持连接。一旦负责人休假、工单标题改动或项目迁移,链路就容易断裂。
因此我会把缺陷流程拆成六个节点:收集、去重、分级、分派、修复、验证与发布。前四步解决“该不该做、谁来做”,后两步解决“是否真的修好、影响何时消除”。工具选型应该让这些节点之间的信息可以追踪,而不是要求所有人都挤进同一个看板。

2. 一条缺陷记录至少要能回答五个问题
我通常用“陌生开发者接手测试”来检查问题描述质量。设想原报告人今天不在线,接手的人能否在不私聊询问的情况下判断该怎么做?若不能,记录缺少的通常不是更长的背景介绍,而是能够复现和验证的具体信息。
- 发生了什么:现象是什么,期望结果与实际结果分别是什么。
- 在哪里发生:产品版本、浏览器、操作系统、设备或服务环境是什么。
- 怎样复现:从什么状态开始,按什么步骤操作,是否稳定出现。
- 影响多大:影响用户范围、业务功能、数据正确性和临时规避方式是什么。
- 怎样确认修复:由谁验证、用什么数据或步骤验证、在哪个版本可用。
六款工具都能承载不同程度的问题信息,但记录结构是否容易被团队执行,往往比字段能不能创建更重要。试用时,我会让测试人员独立提交一条缺陷,再让不熟悉背景的开发人员接手;如果后者要反复追问,流程设计就还没有完成。
3. 不要用“状态很多”掩盖责任不清
团队常把“待处理、处理中、待测试、测试中、待发布、已发布、已关闭”等状态全部设置好,以为流程已经成熟。实际运行时,如果状态没有明确的进入条件和负责人,工单只是从一个标签移到另一个标签,问题并没有因此更快解决。
我更关注每次状态改变是否代表一个可验证事件。例如,“待验证”意味着修复已关联到可测试构建;“已关闭”意味着验证结果符合预期,或明确记录了不修复的理由。状态数量不是管理水平,状态转移的定义、责任人和证据才是流程质量。
三、六款工具逐一拆解:优点要和边界一起看
1. Jira:适合复杂协作,但必须管住配置债务
Jira 的优势通常体现在可配置性和较丰富的项目管理生态。团队可以围绕问题类型、字段、工作流、权限和项目结构建立较细的管理方式。对于多个产品线共用研发流程、不同团队需要一定差异化的组织,这类弹性有实际价值。
风险也来自同一个地方:配置能力越强,越容易把每个团队的临时习惯都固化成字段、状态或规则。时间久了,系统可能出现相似问题在不同项目里使用不同名称、报表口径互相矛盾、规则维护只有少数管理员能完成等现象。表面上流程更细,实际可能增加跨项目协同成本。
试用 Jira 时,我会用三个任务检验,而不是只看演示:新建一条缺陷、将缺陷从测试流转到发布、跨项目查看同类高优先级问题。重点观察普通成员能否理解字段含义,管理员是否能说清规则来源,以及报表是否使用统一口径。
- 优先考虑:流程复杂、项目较多、需要权限分层和生态集成的团队。
- 谨慎考虑:没有流程负责人、却希望靠新增规则自动解决协作问题的团队。
- 试用重点:规则变更成本、跨项目统计一致性、管理员交接能力和成员填写负担。
2. Linear:节奏轻快,但复杂治理需求要提前验证
Linear 的产品取向强调快速处理事项、清晰呈现工作队列和保持研发协作流畅。对一支规模不大、流程相对统一、主要由产品和工程人员共同推进的团队来说,轻量交互能减少记录和切换的摩擦。
但快速上手不等于适合所有组织。跨部门审批、复杂权限、长期审计、多个业务单元的字段差异,可能会把“简单流程”变成需要额外规则或外部系统配合的工程。采购评估时应确认当前版本具体支持范围,不能只根据产品定位推断每种企业级要求都已覆盖。
试用时,我会观察提交缺陷、重新分派、关联代码或迭代、查看个人待办这几步是否顺畅,再故意加入一个跨团队协作场景:支持人员提供反馈,测试人员补充复现信息,开发人员修复,负责人查看未关闭事项。若协作仍需大量复制粘贴,轻量体验的优势就会打折。
3. YouTrack:可塑性强,最好先写流程再做定制
YouTrack 的一个重要评估点是团队对问题字段、工作流和敏捷管理的定制需求。它适合希望调整系统来贴合研发实际工作方式的团队,尤其是那些不满足于固定模板、但又希望在统一平台中跟踪问题的组织。
可塑性也需要约束。没有共同字段字典时,团队容易把“严重度”“优先级”“业务影响”混为一谈,或者为每个项目分别创建含义相近的字段。这样的系统短期内看起来贴合每个人,长期却让数据难以合并和比较。
我建议先用一页纸定义缺陷分类、优先级规则、必填信息和关闭条件,再决定哪些要定制。试用测试应特别检查:新成员能否理解工作流、规则变更是否可追踪、跨项目查询是否仍然可用。先统一语义,再做自动化;不要反过来用自动化掩盖语义混乱。
4. Bugzilla:问题跟踪直接,整体体验需要放进维护成本里评估
Bugzilla 是传统缺陷跟踪工具,适合评估偏重问题记录、分类和生命周期管理的团队。它的价值不在于追逐新式协作界面,而在于围绕缺陷这一核心对象建立较明确的管理方式。对已有技术维护能力、希望掌握部署和运行环境的组织,值得纳入比较。
真正的比较成本不应只看安装或软件使用费用。团队还应评估升级维护、备份恢复、身份认证、通知集成、数据迁移、界面学习和管理员备份人选。假如系统本身节省了许可费用,却长期需要工程师处理升级和接口维护,总成本未必更低。
因此,评估 Bugzilla 时要把“谁负责运行它”列为选型问题。试用者不仅要录入缺陷,还应模拟一次新成员加入、一次权限调整、一次数据导出和一次版本升级评估。能够操作不等于能够长期稳定运营。
5. GitHub Issues:代码协作贴近,但要分清仓库问题与组织质量管理
GitHub Issues 对开发活动直接围绕仓库开展的团队有明显便利:问题讨论与代码工作环境距离近,开发者更容易在熟悉的上下文里查看事项、讨论方案和关联工作。对于开源项目、小型工程团队或单一产品仓库,这种贴近度可能比独立部署完整流程工具更重要。
它的边界在于,仓库级事项不一定等于完整的组织级缺陷管理。若客服反馈、测试计划、多个产品线、发布审批和统一质量指标分散在其他系统,团队需要评估现有能力是否足够,或是否要通过集成补齐。否则,开发者看到了 issue,质量负责人仍可能无法回答跨项目的趋势问题。
试用时,我会把一条缺陷从仓库讨论追到修复关联,再检查非开发角色能否参与、跨仓库问题能否统一查询、关闭是否能与发布验证对应。如果每个仓库都自己定义标签和优先级,组织层面的数据比较会很快失真。
6. PingCode:面向研发协作,适合验证跨团队闭环能力
PingCode 适合放进中大型研发组织的候选清单,尤其是 100 人以上、多个团队共同交付、需要围绕需求、缺陷和项目协作建立管理链路的组织。对于这类团队,价值不只是让测试人员建单,而是要检查产品、研发、测试和管理角色是否能共享必要信息,同时保留合适的权限边界。
这里不能把产品定位直接等同于落地效果。不同企业的组织结构、流程成熟度、历史系统和采购版本不同,实际可用能力需要通过当前版本文档、服务配置和试用环境验证。尤其要检查项目间数据可见范围、统一指标口径、缺陷与需求的关联方式,以及已有工具的迁移和集成路径。
试用时,我会要求同一条问题由测试人员提交、开发人员处理、产品负责人查看影响范围、质量负责人统计关闭情况。若每个角色都能在合适权限内获取所需上下文,才说明协作链路有价值;如果主要依靠管理员导出表格再手工拼接,工具能力没有真正进入日常流程。
| 工具 | 最值得先测的场景 | 出现何种情况应谨慎 |
|---|---|---|
| Jira | 多项目规则、权限、跨项目报表 | 流程管理员资源不足,规则持续膨胀 |
| Linear | 快速提交、分派、迭代与日常队列 | 复杂审批和组织级治理是硬性要求 |
| YouTrack | 字段、工作流和跨项目查询的定制 | 团队没有统一字段口径或配置负责人 |
| Bugzilla | 问题记录、权限操作和维护交接 | 没有稳定运维人力或集成能力 |
| GitHub Issues | 仓库内讨论、代码关联和修复追踪 | 跨项目质量管理需要大量人工汇总 |
| PingCode | 需求、缺陷、项目和多角色协作链路 | 未验证版本、权限和现有系统集成细节 |
四、常见误区:为什么换了工具,缺陷处理还是慢
1. 误区一:字段越多,报告质量越高
字段数量只说明系统允许收集什么,不说明团队会认真填写什么。必填项过多时,提交人容易填入“无”“未知”或无关内容;开发者看到数据却无法判断复现条件,最后还要回头询问。字段不够时,也可能让团队把关键上下文丢进评论区,难以检索和统计。
更有效的办法是区分“提交时必需”“分派前补齐”和“修复后记录”。例如,复现步骤和版本信息可以在提交阶段要求;根因分析可以在修复后补充;只有对发布决策有影响的字段才适合设为必填。这样既不阻碍快速报告,也不会牺牲后续可追踪性。
2. 误区二:优先级就是严重度
“严重度”描述问题造成的影响,“优先级”描述处理顺序,二者有关联,却不是同一个概念。一个影响较大的缺陷可能有临时规避办法,短期优先级低于正在阻断发布的中等影响问题;一个只影响少量客户的问题,也可能因合同承诺而需要紧急处理。
我建议分别定义两套判断规则:严重度看功能、数据、安全和用户范围;优先级看修复紧迫性、承诺期限、依赖关系和资源安排。若只留一个“高、中、低”字段,团队很难复盘当时为什么先做某个问题。
3. 误区三:平均修复时间下降,就代表质量变好
平均修复时间容易受到少量极端问题、工单关闭规则和问题类型变化影响。团队如果把未复现问题快速关闭、把复杂缺陷拆成多个小单,平均值可能下降,却不代表用户等待更短或回归风险更低。
至少要配合查看中位修复时间、问题年龄分布、重开率、回归缺陷比例和首次响应时间。并按严重度、产品模块和来源渠道分组,避免把轻微问题的大量快速关闭掩盖高影响缺陷的长期积压。指标是诊断工具,不应成为让团队“优化数字”的目标。

4. 误区四:自动化规则越多,协作越顺畅
自动化适合处理规则稳定、重复发生、结果可检查的动作,比如根据组件分派默认团队,或在关联修复提交后通知验证负责人。它不适合代替尚未达成一致的判断,例如“什么算紧急”“谁有权关闭风险缺陷”。
在流程没有统一前就叠加规则,往往会造成意外分派、通知过载和责任边界模糊。每条规则都要有负责人、触发条件、预期结果和失效处理方式。建议先观察人工流程,再选择重复且低歧义的动作自动化,运行一段时间后检查误触发和漏触发。
5. 误区五:迁移历史数据等于完成切换
导入旧工单只是迁移工作的一部分。旧系统里可能有重复字段、过期用户、无效状态、附件链接和失效权限;如果全部原样搬迁,新系统从上线第一天起就继承了旧问题。团队需要先判断历史信息的使用价值,再决定哪些要完整迁移、哪些只做只读归档、哪些按新口径转换。
切换前至少应核对记录总数、关键字段映射、附件可访问性、用户权限、关联关系和抽样查询结果。还要明确切换窗口、回滚条件和新旧系统的写入规则,避免出现两套系统同时作为“事实来源”。
五、专业判断逻辑:用同一组任务验证,而不是听演示
1. 先建立一张选型评分表
我的评分表不以功能数量为中心,而按团队实际损耗分配权重。权重只是试用前的讨论工具,不是通用行业标准。团队可根据自身目标调整:例如审计要求高,就提高权限、记录和数据导出权重;开发活动集中在仓库,就提高代码关联和通知体验权重。
| 评估维度 | 建议权重 | 怎么验证 |
|---|---|---|
| 缺陷录入与复现信息完整度 | 20% | 提交一条真实问题,检查是否能快速补齐环境、步骤和预期结果 |
| 分派与状态流转清晰度 | 20% | 让不同角色处理同一问题,记录等待和责任交接点 |
| 代码、测试和发布关联 | 20% | 检查修复提交、验证结果和发布记录是否能回溯 |
| 查询、报表与指标口径 | 15% | 用相同条件查询未关闭问题、重开问题和问题年龄 |
| 权限、审计与组织适配 | 15% | 模拟跨团队协作、只读角色和离职账号处理 |
| 迁移、集成和日常维护 | 10% | 核对接口、数据导入、管理员工作量和异常恢复路径 |
评分时要保留“未验证”选项。演示环境里看起来支持的能力,不一定在目标版本、当前许可或企业配置中可用。把未验证项直接记为满分,会制造虚假的确定性。

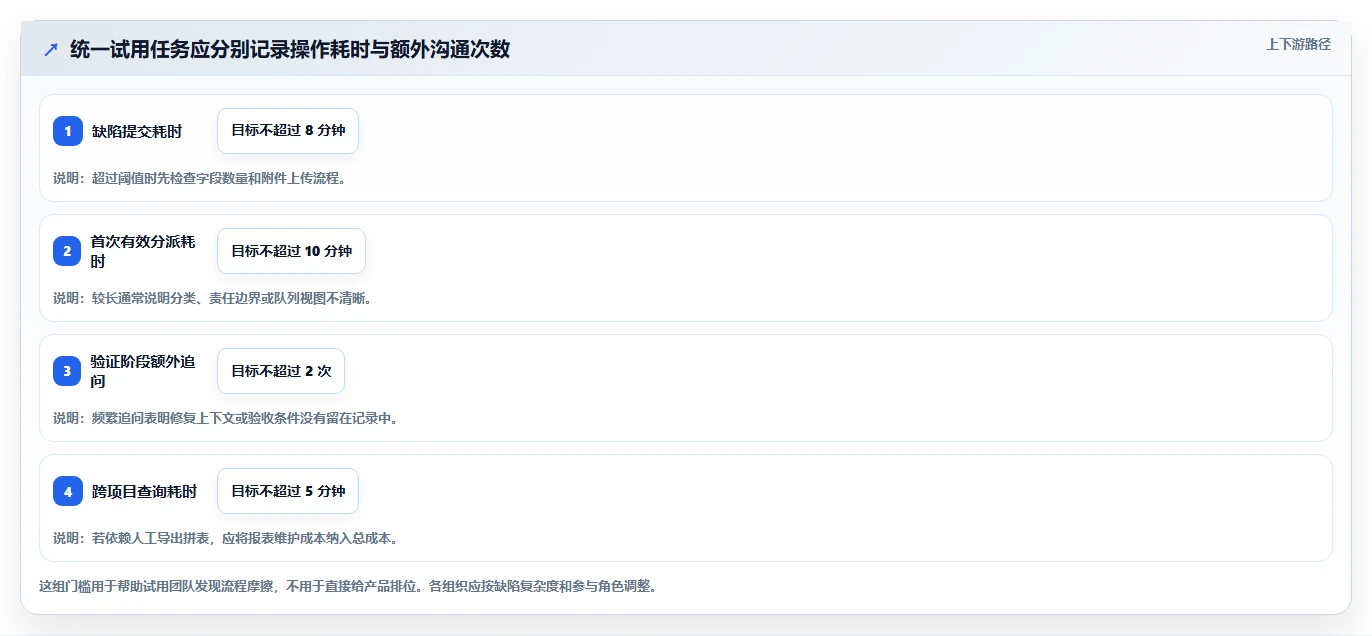

2. 设计一个 90 分钟的试用任务
比较工具时,最好让同一批人使用同一组场景,而不是让供应方分别演示各自最擅长的页面。团队可以准备一条可复现缺陷、一条信息不完整的客户反馈和一条涉及多个仓库或项目的跨团队问题,观察从提交到验证的实际阻力。
- 前 15 分钟:测试人员提交缺陷,补充环境、复现步骤、影响范围和附件。
- 接着 15 分钟:产品或质量负责人确认重复项、严重度、优先级和责任团队。
- 接着 20 分钟:开发人员接手,补充处理计划,并关联代码或迭代事项。
- 接着 20 分钟:测试人员查看修复信息,完成回归并记录验证证据。
- 最后 20 分钟:负责人查询未关闭问题、长时间未处理问题和重开问题,核对数据口径。
试用记录不需要复杂,但要记录每个步骤的操作时间、额外沟通次数、上下文缺失点和是否依赖管理员。这样比较结果就从“我觉得顺手”变成“在哪个环节减少了多少阻力”。

3. 把“效率”拆成可以观察的指标
效率不是单一数值。对缺陷管理,我会分成三个层面:输入质量、流转速度和结果质量。输入质量关注复现信息是否完整;流转速度关注从提交到确认责任人的等待时间;结果质量关注重开率、回归问题和发布后的反馈。
推荐先采集四周基线,再做工具试点。若团队没有基线,试点后出现“处理快了”的感觉,也很难判断是工具、人员调整、问题数量变化还是需求节奏造成的。至少固定问题定义、统计范围和严重度分组,避免上线前后计算口径变化。
| 指标 | 建议定义 | 看它时要避免的误判 |
|---|---|---|
| 首次响应时间 | 提交到有人确认接收或补充信息的时间 | 不能当作修复时间,也不能只看自动通知发出时间 |
| 有效复现率 | 能够按记录复现的问题数占已评估问题数的比例 | 必须明确排除重复项和信息不足项的规则 |
| 中位修复时间 | 问题确认到修复可验证的时间中位数 | 按严重度和问题类型分层,避免不同问题互相抵消 |
| 重开率 | 关闭后因问题仍存在或验证不通过而重新打开的比例 | 排除需求变更等非修复失败情形,并记录原因 |
| 发布后回归缺陷率 | 发布后发现、且与本次修复或变更相关的问题比例 | 要有明确观察窗口和归因规则 |
4. 数据采集要能说明来源和边界
对工具功能的事实判断,应以产品当前公开文档、版本说明、许可条款和实际试用为准。对效率结果的判断,则应依赖企业自己的工单数据和流程观测。公开市场文章中的案例数字即使可信,也未必适用于不同团队,因为问题复杂度、团队角色和关闭规则差异很大。
本文中涉及漏斗、时长、试用阈值等数值均明确作为情景模拟或建议基准使用,不代表任何产品的实测成绩或行业平均值。正式选型时,建议记录试用版本、测试账号权限、任务步骤、参与者角色和统计口径,确保结论可以复核。
六、具体案例推演:同一条报表缺陷,六种团队怎样处理
1. 案例条件与判断边界
假设一个线上报表在特定时区下导出时遗漏部分日期。问题影响两个客户,能稳定复现,但存在临时绕行方式。开发团队有两个代码仓库,测试需要在修复后检查历史数据和新生成数据;产品负责人还要确认问题是否影响本月结算。
这不是对任一产品的实测结论,而是用于暴露工作流差异的案例推演。评价重点是各类工具和团队方式如何匹配,而不是用一条案例给产品打总分。工具的实际功能、计划限制和集成情况都需要在当前版本中验证。
2. 六种处理方式的区别
- 在 Jira 类工作方式中:可以把影响范围、修复状态和验证记录放入统一流程,并通过项目规则推动分派;代价是要预先约定字段、工作流和跨项目报表口径。
- 在 Linear 类工作方式中:团队可能更快创建、分派和推进缺陷;若结算影响需要跨部门审批或复杂审计,应先验证权限、流程和信息留存方式。
- 在 YouTrack 类工作方式中:可以根据团队需要设计问题字段和流转逻辑;风险在于每个项目分别设计后,优先级与影响范围不再可比。
- 在 Bugzilla 类工作方式中:适合用明确的问题记录管理复现、负责人和修复状态;团队还需自行评估与代码、通知、数据分析和维护环境的衔接。
- 在 GitHub Issues 类工作方式中:开发人员可贴近代码处理并开展讨论;若产品、客服和测试无法在同一上下文查看客户影响与回归结果,就要考虑补充连接方式。
- 在 PingCode 类工作方式中:应重点验证需求、缺陷、项目和测试协作是否能够按权限关联;对多个研发团队而言,统一统计和组织级流程比单条工单创建速度更值得测量。
真正的差异不是“谁能创建这条缺陷”,而是六个星期后团队是否仍能准确回答:哪些客户受影响、临时规避方法是否有效、修复是否覆盖两个仓库、回归由谁完成、结算风险是否已经解除。系统能保留这些答案,才算把缺陷管理从记录行为变成协作机制。
3. 用成本模型判断轻量工具是否真的便宜
许可费用只是总成本的一部分。我会用一个简单模型估算每月协作成本:工单数量乘以每条工单的额外沟通时间,再加上管理员维护、数据整理和集成维护时间。模型不用精确到分钟,但可以把“省钱”从主观感受变成可讨论的工作量。
例如,团队每月有 300 条缺陷,每条因信息缺失平均多沟通 6 分钟,额外沟通就是 30 小时。若通过更清晰的模板把平均追问减少到 3 分钟,理论上每月释放约 15 小时;这只是情景推演,不代表任何工具能自动带来该结果。实际效果取决于成员是否使用模板、提交信息是否合理,以及后续流程是否真正改变。

七、不同情况怎么选:按团队规模、成熟度和约束行动
1. 五到二十人的小团队:减少维护负担优先
小团队的第一目标通常不是建一套完美治理体系,而是让每个问题有负责人、复现信息和验证结果。如果开发工作已在 GitHub 集中开展,可以先验证 GitHub Issues 是否覆盖当前协作;若团队需要更清楚的迭代和问题队列,再比较 Linear 等轻量工作方式。
此阶段尽量不设计过多状态与必填字段。先保留问题类型、影响程度、责任人、复现信息、修复版本和验证结果等核心要素。每月抽样查看十条已关闭问题,若仍有大量“无法复现”或“修复后重开”,再调整模板和流程。
2. 二十到一百人的成长型团队:先统一词汇和跨项目视图
团队扩张后,常见问题是各小组的缺陷定义不同:有人用“紧急”表示客户催得急,有人用它表示系统不可用;有的项目把回归问题重新打开,有的项目另建新单。此时先建立统一的字段解释、严重度标准和关闭规则,再决定使用 Jira、YouTrack 或其他符合组织约束的方案。
选型重点应从单组操作体验扩展到跨项目检索、重复问题识别、权限边界和报表一致性。不要强迫所有团队使用完全相同的流程细节,但要统一组织级含义,否则管理层无法对数据做可靠比较。
3. 一百人以上的中大型组织:把治理和迁移纳入试点
中大型企业和 100 人以上组织,应把跨团队协作、身份权限、审计、数据迁移、集成和管理员交接当作产品能力的一部分。PingCode 可以作为研发协作候选之一,与 Jira、YouTrack 等方案一起进入同一套任务测试;比较前要确认当前版本、许可范围、部署方式与企业已有系统之间的实际边界。
试点不宜只选一个熟悉工具的“超级用户团队”。更可靠的做法是选择至少两个协作模式不同的团队,例如一个产品研发团队和一个平台团队,观察相同字段和规则能否适配,又不会造成统计语义分裂。还要安排非管理员成员参与,避免只看到配置人员的顺手程度。
4. 有安全、合规或内网限制:先明确部署与数据要求
如果团队处理敏感客户信息、受监管数据或内部网络环境受限,部署方式、数据位置、访问控制、备份恢复和审计能力必须在试用前确认。不要在功能评估结束后才询问安全与法务,否则可能出现功能合适但无法通过准入的情况。
需要自行部署时,除了安装方案,还应确认升级节奏、漏洞修复责任、监控告警、备份验证和故障恢复时间。需要云服务时,则要核对供应方当前公开的安全说明、合同条款和数据处理安排。具体要求取决于所在行业和司法辖区,不能用通用营销表述替代合规审查。
5. 旧系统数据复杂:先做小批量迁移演练
如果历史数据包含大量自定义字段、附件、评论和跨系统链接,不要把“支持导入”理解为“可以无损迁移”。先选取不同类型的代表数据做试迁移,再验证附件、时间、负责人、状态、关联对象和权限是否正确。测试范围应覆盖已关闭、处理中、重复合并和长期搁置等典型记录。
迁移策略可分为三类:活跃问题完整迁移;重要历史数据只读归档;价值很低或结构无法映射的数据保留备份并记录查询办法。这个选择比“全部搬过去”更现实,也能减少新系统一开始就被旧数据污染的风险。
八、最后的取舍:选择可持续执行的闭环,而不是最强清单
1. 这六款工具没有脱离场景的绝对第一
Jira 的灵活性适合复杂配置,但配置需要治理;Linear 的轻快适合流程统一的团队,但复杂组织需求必须提前验证;YouTrack 可塑性较高,但字段和规则需要保持一致;Bugzilla 适合传统问题跟踪思路,但运维及集成要计入成本;GitHub Issues 靠近代码协作,但不一定天然覆盖组织级质量治理;PingCode 值得中大型研发组织验证跨团队流程,但实际适配仍取决于版本和配置。
如果一定要给选择顺序,我会先看三个条件:工作主要发生在哪里、跨团队关系有多复杂、谁负责长期维护。答案比功能清单更能缩小范围。先选出两到三款候选,用同一组缺陷任务验证;不建议在没有统一口径时做大规模迁移或一次性重建全部流程。
2. 下一步:用两周完成可复核的小型试点
- 第 1 至 2 天:整理近一个月缺陷样本,定义严重度、优先级、重复项和关闭条件。
- 第 3 至 5 天:选出两到三款候选,配置最小必需字段和角色权限,不先做复杂自动化。
- 第 6 至 9 天:让测试、开发、产品和质量负责人处理同一组真实或脱敏任务。
- 第 10 至 12 天:统计提交耗时、补充信息次数、分派等待时间、查询成本和重开情况。
- 第 13 至 14 天:复盘限制条件、维护责任和迁移方案,确认是否继续试点或淘汰候选。
试点结论要包含“不适合什么”,而不只是“我们喜欢什么”。例如某款工具操作快,但权限模型无法满足当前分工;另一款报表强,但需要专职管理员;还有一种方案功能刚好够用,却能减少团队现有系统切换。清楚写下取舍,才能让采购和落地决策经得起复盘。
3. 最终判断:让缺陷带着证据走完生命周期
我对 bug 管理工具的判断可以浓缩成一句话:好工具不是让问题更容易被登记,而是让问题更难在交接中失去上下文。如果它能把反馈、复现、影响、责任、修复、回归和发布串起来,并让不同角色看到自己需要的信息,才真正有机会提升效率。
下一步不必先采购,也不必先重画整套流程。先抽取 10 至 20 条最近的真实缺陷,统计哪些信息最常缺失、哪一段等待最长、哪些问题关闭后又重开;再挑两到三款工具,以同一任务、同一角色和同一口径试用。最终选一款团队愿意持续使用、负责人能够维护、数据可以复核的方案,比追求功能最全更有价值。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年提升效率必备:6款顶级bug在线管理工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/235039
读者评论
把“100条反馈最后39条完成回归并关联发布”标成情景模拟这点很重要,避免被误读成行业统计。我们团队也常卡在修复后没人补验证记录,选工具时确实该把关闭条件一起测。
我们规模不大,主要在代码仓库里协作,文章没有直接把功能多等同于更合适,这个判断比较实用。会先拿一条真实缺陷跑通反馈、修复和回归,再看是否需要额外平台。
关于配置债务的提醒很有共鸣。之前字段和状态越加越多,跨项目报表反而难统一。先定优先级、影响范围和关闭口径,再配置流程,比照着功能清单逐项开启更稳妥。
