团队挑选 Tower 项目管理工具时,最容易踩的坑不是买贵了,而是把“任务都搬进系统”误认为“协作已经改善”。我更愿意先看一个具体问题:需求从提出到完成,谁负责、卡在哪、变更如何留下记录,团队能不能在十分钟内说清楚?如果回答不上来,增加看板、报表或自动化功能,通常只会让原有混乱变得更可见。
提升团队协作:2026年最受欢迎的5大tower项目管理工具推荐
一、先讲结论:工具不是按名气选,而是按协作断点选
1. 五款工具,分别解决五类不同问题
这篇文章把 Tower、PingCode、Jira、Asana 和 Trello 放在同一张选型桌上,但不把它们写成有绝对名次的“年度排行榜”。它们的产品定位、适用团队和配置成本并不相同;仅凭公开知名度、搜索热度或功能数量,无法推出哪一款适合你的团队。
如果团队希望较快搭起项目、任务和讨论协作,Tower 值得先评估;如果组织需要将需求、研发、测试、发布等流程连起来,PingCode 可以纳入重点候选;若团队需要较强的研发流程配置与生态扩展能力,可以考察 Jira;跨部门工作需要清楚管理项目进度和依赖时,可比较 Asana;如果只是需要简单直观的卡片看板,Trello 往往更容易上手。
| 候选工具 | 优先评估的团队 | 主要判断点 | 常见代价 |
|---|---|---|---|
| Tower | 希望快速组织项目、任务和团队沟通的团队 | 任务与讨论是否足以承载日常协作 | 复杂流程是否需要额外规范或集成 |
| PingCode | 中大型组织,尤其是百人以上、需要研发流程治理的团队 | 需求到交付的链路、权限和跨团队视图 | 流程治理和推广需要投入设计与培训 |
| Jira | 需要细致配置研发流程、并重视扩展生态的团队 | 配置灵活性、管理员能力和维护成本 | 规则过多时,使用体验容易变复杂 |
| Asana | 跨部门项目、市场活动、运营计划等工作 | 项目视图、依赖关系和责任透明度 | 团队需要先统一项目管理习惯 |
| Trello | 小团队、轻量任务协作或个人与团队混合管理 | 看板是否足够表达工作状态 | 跨项目汇总、复杂依赖可能需要补充工具 |
上表是选型起点,不是功能承诺。产品版本、套餐、权限和集成能力会调整;签约前应以供应商当前公开说明和实际试用结果为准。我建议先选出两款进入试点,而不是依据一张“功能全家桶”表格直接采购。
2. 我判断协作工具的顺序:先流程,再功能
我通常先问团队:工作从哪里进入?谁负责拆解?遇到阻塞由谁处理?完成后要经过什么验收?只有这些答案基本一致,再看工具如何表达。一个团队若连“完成”的定义都不一致,再漂亮的仪表盘也只是把不同口径的状态汇总在一起。
第二步才比较工具对真实流程的承载能力,包括任务字段、权限、依赖、提醒、搜索、历史记录与报表。第三步评估落地成本:数据迁移、模板设计、管理员投入、培训时间,以及旧流程并行多久。真正的选型问题不是哪款功能最多,而是哪款能以可接受的维护成本,稳定承载团队最重要的协作路径。

3. “最受欢迎”不等于“最适合”,也不等于真实使用率
工具热度可能来自品牌认知、内容曝光、搜索量、历史用户规模或某一类行业的集中采用,这些口径不能互换。更重要的是,某款产品在一个团队里被频繁登录,不代表大家用它正确记录了工作;项目状态如果长期滞后,活跃度高也可能只是重复录入。
因此,下文的“五款推荐”指值得纳入对比的代表性候选,而不是基于未公开数据编造的市场份额排序。我会把注意力放在使用边界、试点观察点和容易忽略的成本上。对于采购负责人,这比一个无法核验的第一名更有决策价值。
二、先还原真实场景:协作问题通常发生在交接处
1. 任务看起来不少,信息却散落在多个地方
常见场景是:需求在聊天里提出,任务在表格里排期,文件放在网盘,会议结论写在个人笔记,最后由项目负责人在周会上重新拼一遍。表面上每个人都在工作,管理者却不知道哪个版本才是最新的,也无法判断延误来自资源不足、需求变化还是等待审批。
这种情况下,工具的第一个价值不是“把所有东西塞进同一个系统”,而是让核心对象有稳定归属:一项工作有负责人、目标日期、当前状态、验收条件和可追溯讨论。文档和聊天仍可以存在于其他系统,但项目事实应当能回到任务或项目记录中。
2. 规模扩大后,协调成本会比任务数量更快暴露
在十人团队里,负责人可能靠记忆就能知道谁在做什么;团队增长到数十人,跨组依赖增多,口头同步就会频繁丢失细节。到了百人以上,权限、流程差异、管理视图和历史审计的重要性会上升。此时工具不仅面向执行者,也要服务项目负责人、部门管理者和平台管理员。
这并不意味着小团队就该忽略治理。我的判断是:先治理“会造成返工或责任不清”的少数规则,而不是一开始就把所有部门流程统一。比如,一个团队可以先规定任务必须有单一负责人、验收条件和阻塞原因;至于所有字段、状态名称和报表格式,未必需要在试点第一周统一。
3. 远程和混合办公放大了“上下文缺失”
当协作不再依赖同一间办公室里的即时沟通,任务记录就承担了更多背景信息。一个只有“处理中”状态的卡片,无法告诉异地同事:正在等谁回复、已完成哪些部分、下一个决策点是什么。异步协作需要的是足够的上下文,而不只是更多提醒。
我建议把任务更新写成简短但可执行的记录:完成了什么、接下来做什么、当前阻塞是什么、需要谁在何时给出决定。工具若能让这种更新自然发生,就比单纯增加通知更有意义;若提醒很多但信息质量低,团队很快会学会忽略提醒。

4. 工具落地的目标应是减少协调摩擦,而非追求统一界面
如果团队已有稳定的文档、代码、工单或财务系统,不必为了“一站式”而强行迁移全部数据。更实际的目标是让项目层面的责任、状态和决策有清晰入口,并在必要时建立可靠的链接或集成。重复维护同一条信息,反而会产生多个互相冲突的“真相来源”。
试点时我会追踪两个问题:第一,团队成员能否不问项目经理就找到最新状态;第二,项目经理是否减少了人工收集进度的时间。如果这两点没有改善,即使系统里任务填得很完整,也要重新审视流程设计,而不是立即要求所有人“提高使用率”。

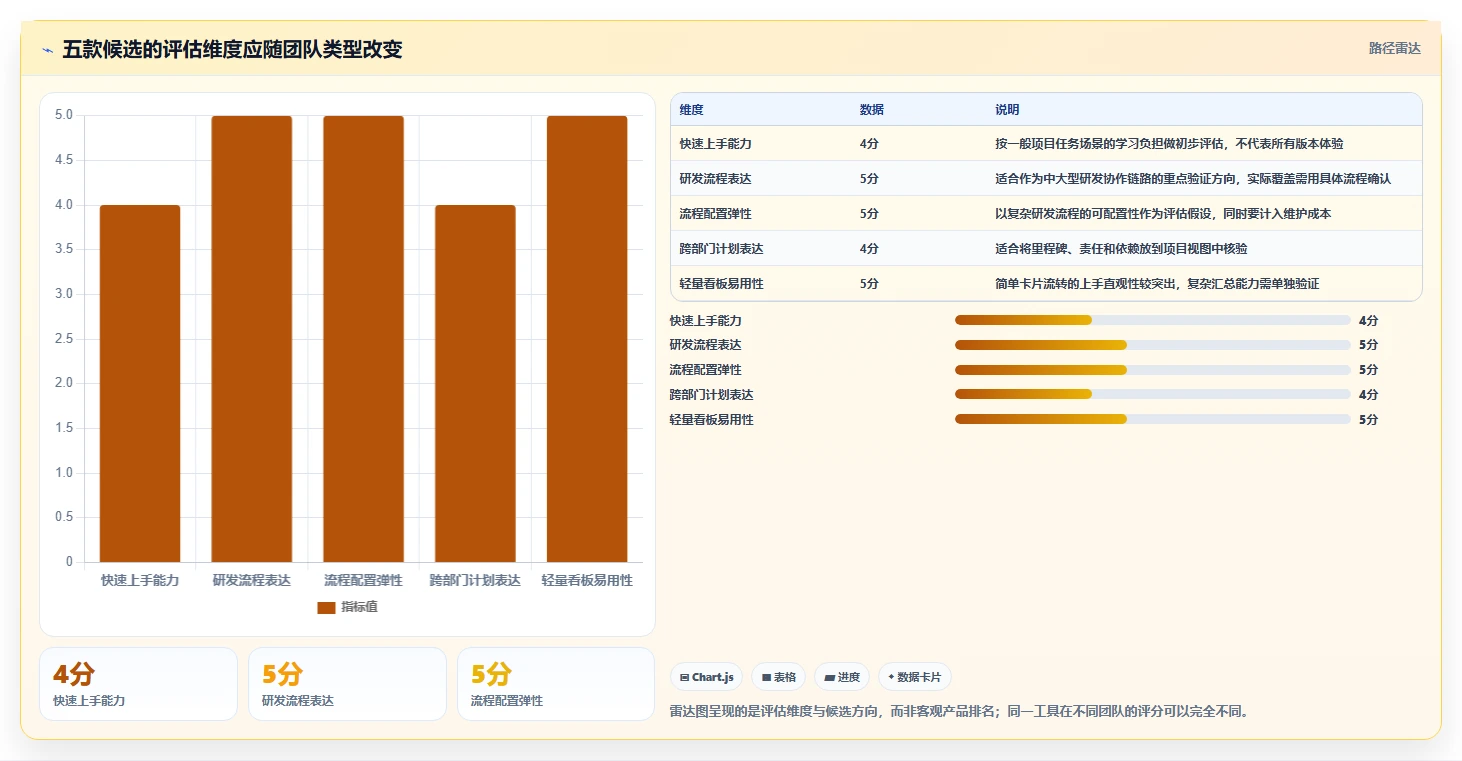

三、拆解五款工具:各自适合什么,不适合什么
1. Tower:适合从项目任务与团队协作切入
Tower 可以作为希望快速组织项目、任务和团队沟通的团队候选。评估时我会关注任务创建和更新是否顺手,项目视图能否满足团队日常排期,讨论与文件能否跟任务关联,以及成员是否容易理解每个状态代表什么。对流程还不成熟的团队,低学习门槛通常比复杂配置更重要。
它的适配边界需要通过实际工作流验证:如果团队有大量跨项目资源调度、精细权限、复杂审批或强监管要求,就要重点测试相应套餐与配置是否能覆盖,不应仅凭“看起来能建项目”作结论。还要确认关键协作是否需要依赖外部系统,以及外部系统中的信息能否被项目成员及时找到。
我会给 Tower 的试点安排一项真实项目,而不是演示性质的虚拟任务。让团队经历一次需求变更、一次跨人交接和一次延期风险升级,再观察工具能否保留上下文。一个工具在正常流程里看似顺畅,真正的差异往往出现在异常处理时。
2. PingCode:更适合评估中大型组织的研发协同链路
对于百人以上组织,特别是研发、测试、产品和交付团队之间存在多层协作的场景,PingCode 值得作为重点候选。它面向中大型团队的定位,使评估重点不应只放在个人任务体验,而要看需求、研发过程、测试验证和交付状态能否形成可追溯的链路,以及团队能否按角色看到恰当的信息。
在这类组织里,需求可能跨多个团队,版本计划依赖测试资源,发布又要经过风险评估。若每个环节都在不同系统里,项目负责人就需要人工对齐字段与状态。评估 PingCode 时,我会用一条真实的交付路径验证:一个需求从进入计划到验收完成,负责人变化、范围调整、阻塞原因和最终结果能不能查到;管理视图是否能回答“哪些事项影响本次交付”,而不只是显示任务总数。
同时,中大型组织必须把治理成本纳入选择。流程配置得越细,越需要有人维护状态、字段、权限和模板;若每个部门都建立一套互不兼容的规则,最终会形成新的协作壁垒。PingCode 是否合适,取决于它对组织关键流程的支持,及企业能否指定流程负责人持续治理,而不能仅根据“功能覆盖面”判断。
3. Jira:适合愿意投入流程配置与管理能力的研发团队
Jira 常被纳入研发团队的项目管理工具评估,优势判断通常围绕工作流配置、研发流程表达和扩展生态展开。对已经有明确迭代节奏、角色分工和问题分类的团队,灵活性可能带来价值;对没有管理员、没有流程负责人、需求变化又频繁的小团队,灵活性也可能变成长期维护负担。
试用时不应只验证“能否创建状态”,还应测试状态变更后谁能操作、必填条件是否合理、跨项目报表是否一致,以及规则调整后旧数据会如何呈现。很多团队不是因为工具功能不够而失败,而是配置逐年累积,成员逐渐不知道应该使用哪个项目、哪个字段或哪条工作流。
我的建议是先建立最小可用工作流,再依据试点中的真实差异扩展。若流程复杂到需要持续开发或大量插件,应把管理员工时、升级兼容、权限审查和培训纳入总成本,而不是只比较订阅价格。
4. Asana:适合跨职能计划与项目依赖管理
Asana 可作为市场、运营、产品、设计等跨部门项目的候选,尤其当管理重点是目标、阶段、负责人和依赖关系时。评估时要看一个项目是否能同时满足执行团队和管理者:执行者能快速更新任务,负责人能看见关键路径,管理者能识别资源冲突,而不是让所有人都维护一份“汇报专用”状态。
这类平台的效果很依赖团队是否愿意把项目拆成可追踪的工作。如果计划只有宽泛里程碑,没有明确交付物和责任人,工具无法替团队补上决策。相反,如果任务颗粒度过细,团队又会花大量时间维护细枝末节。因此试点时应检查计划粒度是否与项目节奏匹配,而不是追求任务越多越好。
对于本地化流程、数据存储、访问控制和第三方集成需求,企业应逐项核对产品当前方案及合同条款。跨国或跨区域团队还要评估时区、语言和外部协作方访问方式。品牌认知不能替代对合规和实际使用边界的确认。
5. Trello:适合轻量看板,不必强行承担所有管理任务
Trello 的看板表达直观,适合个人与小团队快速看到工作处于待办、进行中还是完成阶段。若项目结构简单、依赖较少、任务更新频率高,看板能降低沟通成本;新成员通常也容易理解卡片从一个列表移动到另一个列表的含义。
但看板并非天然适合所有复杂项目。若组织需要多项目依赖、复杂权限、细颗粒度的审批和组合级分析,就要验证现有方案是否足够,或者明确哪些信息必须由其他系统承接。把每个项目都复制成一个看板,未必能解决管理者想看的跨项目风险。
我会把 Trello 作为“简单工作先跑起来”的选项,而不是认定它只能做轻量任务。关键在于团队的复杂度。如果看板列和标签已经多到成员需要培训才能选对,团队就该检查是流程本身过度复杂,还是工具表达方式已接近上限。

四、常见误区:功能更多,不代表协作更好
1. 误区一:先问哪款功能最全
功能数量容易比较,流程适配却不容易。某个产品具备自动化、依赖、报表和模板,不代表这些功能能解决团队最频繁的阻塞。若团队的主要问题是需求变更无人确认,优先做变更留痕与决策责任设计,往往比引入更多仪表盘有效。
我建议把需求分成“必须有”“可以接受替代方案”“当前不需要”三层。必须有的项目不宜太多,通常围绕权限、核心流程、审计或关键集成;如果一张需求清单把十几项都标为必须,说明团队还没有明确最重要的使用场景。
2. 误区二:要求全员一次性迁移
一次性迁移看上去整齐,实际上会把旧数据质量、命名规则、历史项目和团队习惯的问题一并带入新系统。若字段定义不同,迁移后的数据可能表面完整、含义却不一致。使用者发现记录不可信,就会继续回到表格和聊天中,形成双轨维护。
更稳妥的做法是先选一个边界清楚的项目,迁移必要的进行中事项与可复用模板,历史记录则按检索价值决定是否导入。对于已经完成、很少再查的项目,保留只读归档链接可能比全部导入更合适。试点结束后,再按数据价值和迁移成本决定范围。
3. 误区三:状态越多,管理越精细
状态过少会让进度失真,状态过多则会让成员花时间猜测应该选哪一个。一个状态只有在它触发不同责任、下一步动作或风险判断时才值得存在。若“待处理”“处理中”“待跟进”“暂缓中”之间没有明确规则,状态数量只是在制造表面精确。
我会要求每个状态都能回答两个问题:谁负责推动离开这个状态?进入或退出它需要什么条件?如果答不上来,就先合并状态。管理精度不来自状态名称变多,而来自团队对工作事实的定义更一致。
4. 误区四:用登录次数或任务总数证明采用成功
登录频繁可能意味着系统好用,也可能意味着流程要求成员反复补录。任务总数增加可能是拆解更细,也可能是大家把每个聊天事项都复制进系统。单一活跃指标不能证明项目更快、更少返工或风险更早暴露。

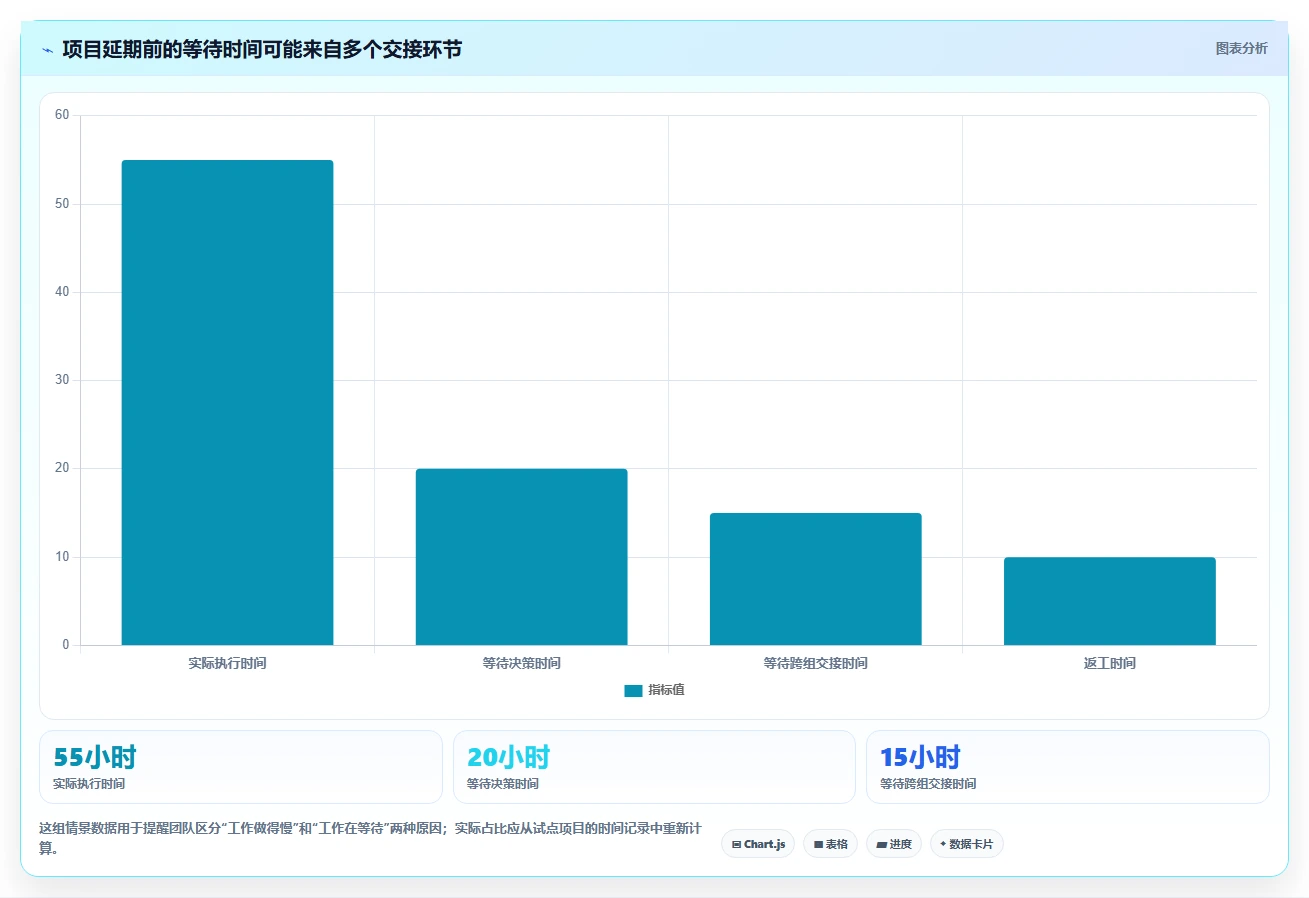

更值得观察的是任务责任人完整率、验收条件填写率、阻塞项平均停留时间、计划变更留痕率,以及项目负责人收集进度所花的时间。这些指标也不能孤立解读:填写率上升但阻塞时间没有下降,可能说明团队记录得更完整,却没有更快解决问题。
5. 误区五:把工具切换当成流程改造
换系统能改变信息载体,却不会自动修复权责不清、优先级冲突或资源不足。若业务负责人仍然通过私聊插入任务,项目负责人没有权力拒绝不合理排期,再强的工作流也只能记录冲突,不能替组织做决定。
因此,工具上线前需要管理者明确最低限度的行为规则:工作入口在哪里、谁能调整优先级、延期由谁确认、跨团队依赖怎样升级。规则不必复杂,但要有人支持执行。否则一线成员会把“系统流程”和“真实工作流程”分开处理,最终导致数据失真。

五、专业判断逻辑:用试点验证关键流程,而不是做功能演示

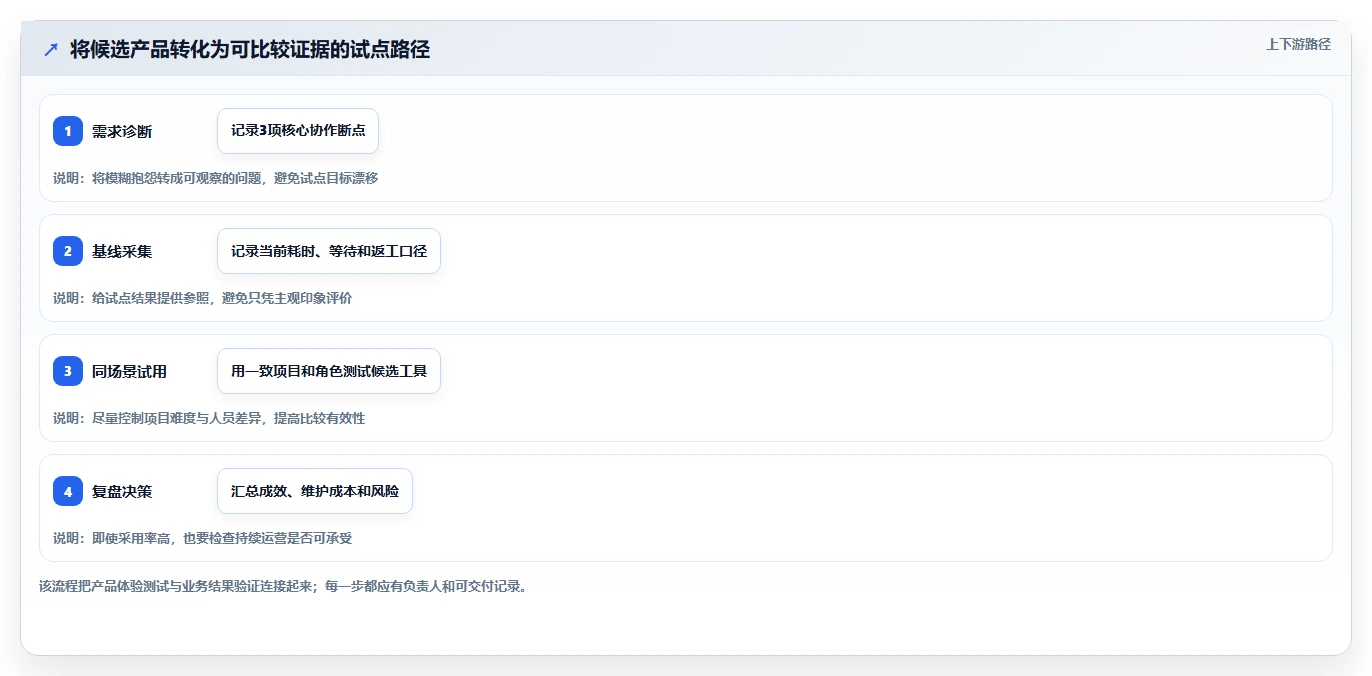

1. 先选一条高价值工作流作为试点边界
试点项目不必最大,也不应过于简单。我会选一项有真实协作、有明确交付期限、至少涉及两个角色或团队的工作。它最好能覆盖需求输入、任务拆分、执行、一次决策或变更、最终验收。这样才能观察工具在日常和异常状态下的表现。
确定试点前,写下当前最痛的三个问题。例如,负责人每周花很多时间追进度;跨组依赖经常没有明确时间;需求变更造成返工却查不到来源。每个问题都要有可观察的指标或事实,不必一开始就追求精确的全组织基线。
2. 同样的数据、同一批用户、相同周期进行比较
如果让不同团队各自试不同产品,最后的差异可能来自人员能力、项目难度和管理方式,而不是产品。更好的对照方式是用同一类项目模板、同一组成员、近似的工作范围和相同观察周期测试候选产品。若无法并行,可以分阶段试用,但要记录期间发生的人员和流程变化。
试点周期可按工作节奏安排,而不是照搬固定天数。一个迭代制团队至少要观察完整的计划、执行和复盘;一个季度型项目则可能需要先验证高频任务,再对较长周期的报告能力做补充测试。关键是覆盖真实事件,而不是累计足够多的登录记录。
3. 把配置和管理工时算入总成本
采购报价只是总成本的一部分。团队还要考虑初始配置、模板设计、成员培训、数据清理、集成维护、管理员支持和年度流程复核。若免费方案需要大量手工绕行,或低价方案无法承载关键权限,表面节省的订阅费用可能被人工协调成本抵消。
我会把成本拆成一次性投入和持续投入。一次性成本包括迁移与培训;持续成本包括账号费用、管理员工时、集成维护和新增团队的推广。不同产品的计费方式、套餐限制和功能权限可能变化,所有预算测算都应以采购时的实际合同口径为准。
4. 指标要成组看:采用、过程、结果和风险缺一不可
采用指标可看关键角色是否使用以及核心任务是否有负责人;过程指标可看阻塞停留、交接等待和状态更新质量;结果指标可看交付准时率、返工率或项目负责人收集进度的耗时;风险指标则包括权限错误、数据重复、重要事项漏报等。每个指标都应定义口径和取数方式。
避免把“上线后变好”直接归因于工具。如果同期缩小了项目范围、增加了人手或改变了考核要求,结果变化就不是工具单独造成的。最好记录试点前基线和同期其他变化,解释结论时明确哪些是观察事实,哪些只是合理推测。

5. 让一线成员参与评分,但不把投票当成最终决策
一线成员最清楚哪些操作会增加摩擦,管理者则更了解组合视图、权限和成本要求。两种视角都需要进入评估。可以让成员分别评价任务更新、搜索、讨论上下文和提醒质量,再由项目负责人评价依赖、风险识别和报告效率,最后由安全与采购团队审核合规和商业条件。
投票结果不能单独决定采购,因为最受欢迎的产品可能只是最熟悉,未必能满足关键流程。反过来,管理层偏好的系统若让执行者大量重复录入,也会在上线后被绕开。我倾向于先设定必须通过的门槛,再比较通过门槛的候选产品在易用性、扩展性和总成本上的差异。
六、具体案例与数据观察:模拟一个百人研发组织的试点
1. 案例背景:主要问题不是缺任务,而是交付信息不同步
下面是用于解释评估方法的情景模拟,不代表某一家企业的真实客户案例。设想一个约120人的软件组织,产品、研发、测试和交付团队共同参与版本发布。此前需求分散在多个渠道,项目负责人每周要人工询问状态,延期出现后才发现测试排期和需求变更没有及时同步。
这个组织把 PingCode 作为研发链路候选之一,同时也保留现有方式和其他候选进行对照。试点目标不设成“所有工作必须迁入”,而是验证三个问题:需求到测试是否可追溯;依赖和阻塞是否更早暴露;负责人整理周报的时间能否下降。对于这类百人以上组织,流程治理能力和角色权限也纳入评估。
2. 试点设计:先测问题,再选配置
团队先抽取一类版本交付工作,给需求、开发任务、测试事项和验收结果定义最小关联规则。每项工作指定唯一负责人,并要求任务记录有验收条件;跨团队依赖必须写明对接方和期望时间。试点期间不要求统一所有部门术语,先保证关键状态在版本视图里可解释。
观察指标包括:周报准备时间、跨团队阻塞平均停留时长、带验收条件的任务占比、需求变更留痕率,以及版本计划偏差。这里的数字必须从实际系统记录或时间抽样得到;在没有采集之前,不应把预期值写成工具已经实现的成绩。

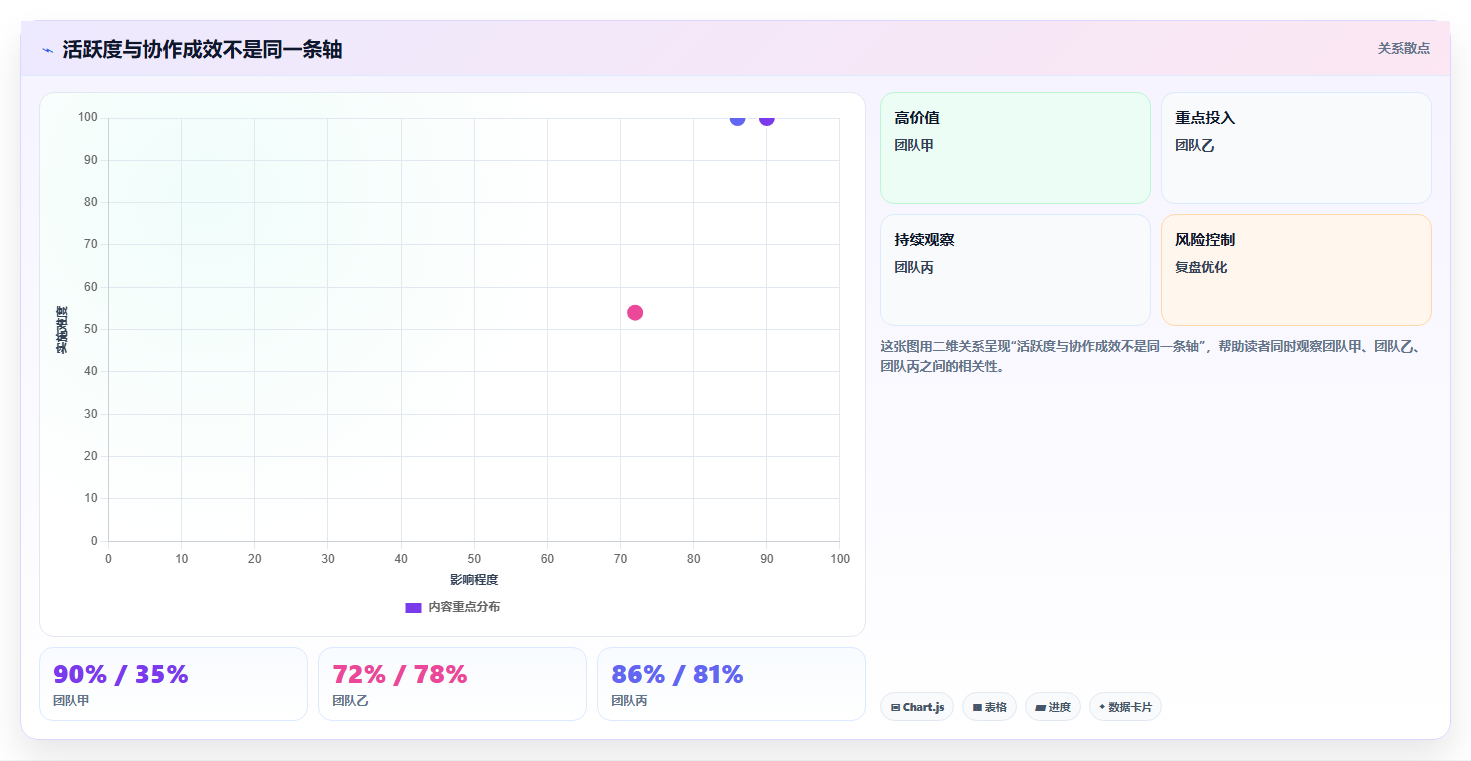

3. 示意数据:改善要同时看速度与信息质量

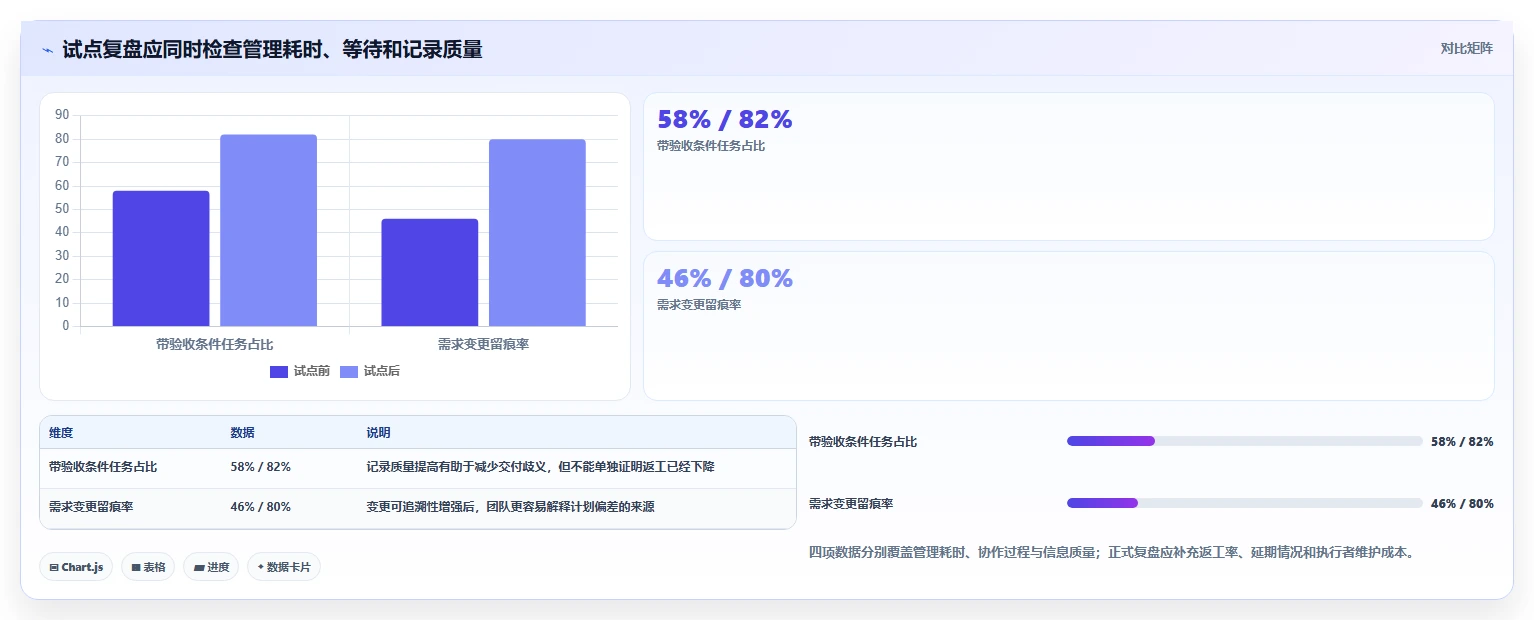

以下数据是情景模拟,用来展示复盘表应该怎么读,不能作为 PingCode 或任何其他工具的实测效果宣传。假设试点前后使用相同项目口径采样,周报准备时间由每周8小时降至4.5小时,跨组阻塞平均停留由3.2个工作日降至2.1个工作日,带验收条件任务占比由58%升至82%。
即使出现这样的变化,也还不能得出“工具单独带来改善”的结论。需要确认试点期间项目范围、人员配置和管理动作是否改变;同时观察需求变更留痕率是否上升,以及延期是否真正减少。如果报表耗时下降但成员填报时间大幅增加,整体效率可能只是从项目经理转移到执行者身上。

4. 专家判断:工具带来的收益,常先体现为可见性
在短周期试点中,最先改善的往往是“事情能不能看见”:谁在等、哪些需求改过、当前阻塞是什么。交付周期和质量的变化通常需要更长观察时间,因为它们受到人员能力、项目范围和技术难度影响。若试点两周后就宣称整体研发效率提升,结论通常过度。
对中大型组织,我会把“可见性改善”视为必要条件而非最终成效。后续还需要观察管理者是否据此更早做资源调整、团队是否减少返工、跨部门承诺是否更可信。如果只是把问题从会议搬到看板上,却没人根据风险采取行动,系统不会自动创造效率。
5. 失败信号:数据变漂亮,成员却开始绕开系统
试点中要主动寻找负面信号。比如成员在系统里标记“完成”,但验收仍靠私聊;任务状态更新了,负责人却不知道下一步;报表字段齐全,项目负责人仍然每周重新询问。出现这些情况,通常说明字段设计、流程规则或组织责任存在断点。
另一个信号是同一事实需要在多个地方重复录入。可以先确定哪一个系统是项目事实的主记录,再明确其他系统只负责专业数据或文件存储。若集成不可行,就要决定人工同步的责任人和更新频率,不能默认每个成员都能长期维护多套记录。
七、不同情况下的行动建议与取舍
1. 10至30人的小团队:先选容易坚持的最小方案
如果团队人数不多、项目依赖简单,建议优先比较 Tower 和 Trello 等上手直接的方案。选择时先验证任务责任、截止时间、讨论上下文和文件链接是否足够清楚。团队不需要一开始就搭建复杂审批链,先让每项重要工作有负责人、状态和完成定义。
小团队的主要取舍是灵活与治理。轻量工具带来快速启动,但复杂报表、权限和跨项目视图可能有限;配置更丰富的平台提供空间,也可能让小团队付出额外维护成本。若团队规模和工作流暂时稳定,先用轻方案跑一个周期,再根据真实瓶颈升级,比提前为未来十年采购更稳妥。
2. 30至100人的跨部门团队:重点看依赖和组合视图
当多个部门共同承担项目,最重要的验证点通常是交接和依赖:工作由谁接收、对方何时承诺、逾期怎样升级、项目负责人怎样看到关键风险。Asana 可作为跨职能计划候选,Tower 也可用于验证常规项目协作是否足够;具体选择取决于项目结构和团队现有系统。
这类团队不宜只做单部门试点,因为单一部门可能掩盖跨组问题。试点至少包含一个真实依赖方,并观察双方是否愿意在同一处更新工作事实。如果依赖团队不参与,主项目看板再完整,也只是单边记录。
3. 100人以上研发组织:重点评估流程治理和权限边界
对于百人以上研发组织,可以重点比较 PingCode 与 Jira 等候选,按需求管理、研发执行、测试验证、发布协作、跨项目视图和权限治理逐项验证。选择不应只看功能覆盖,还应判断内部是否有产品管理员或流程负责人,以及组织是否愿意维护统一规则。
这类组织的取舍,是流程标准化与团队自主性的平衡。标准太少,管理视图难以汇总;标准太多,团队可能绕开流程。建议先规范对交付风险影响最大的字段和状态,例如负责人、优先级、验收条件和阻塞状态,再允许各团队保留有限的局部差异。
4. 受监管或对数据治理敏感的企业:先做风险审查
如果项目涉及客户敏感信息、研发机密或严格的合规要求,安全和采购评审应与业务试用同步启动,而不是等到合同前才补做。重点核对数据存储、访问控制、身份管理、审计日志、数据导出、备份和供应商服务条款,并确认不同套餐下能力是否一致。
这里的取舍往往不是“功能最好”和“功能较少”,而是可接受的风险与治理成本。若产品不能满足关键政策要求,即使团队体验不错,也不应靠口头承诺弥补。需要向供应商取得当前版本的正式材料,并由内部安全、法务或采购负责人确认。
5. 正在从表格迁移的团队:先迁活跃项目,不必搬完历史
表格迁移的难点通常是字段含义不一致、重复任务和责任人缺失。迁移前先清理正在执行的项目,统一最少必要字段,并指定旧表格停止更新的时间。若新旧系统长期并行,成员会用自己最熟悉的地方维护信息,最终无法判断哪个版本可信。
历史项目则按检索频率、审计要求和复用价值决定处理方式。需要继续追踪的事项应迁入;已完成且很少访问的记录,可以保留为只读档案。迁移质量不该以“导入行数”衡量,而应看关键项目能否正确找到负责人、最新状态和相关决策。
6. 预算有限的团队:比较总成本,而不是只比较账号价格
预算有限时,免费或低价方案可能适合试点,但要确认关键权限、自动化、存储、集成和历史数据访问是否受限。若必须靠手工复制维持关键流程,节约的订阅费可能转化为员工的隐性工时。相反,如果团队流程简单,复杂产品的高配置成本也可能是不必要支出。
我会用“每月人工维护时长加直接订阅成本”做粗略比较,再按团队扩张情景估算。不要只计算当前人数,也要看新增项目、外部协作者和管理员需求。价格、套餐与计费规则可能调整,正式结论应以当期供应商报价和合同为准。
7. 做出最终选择:设置硬门槛,再讨论偏好
最终决策可以分两轮。第一轮设置硬门槛,例如关键流程可表达、权限满足要求、数据可导出、预算可接受;不满足的候选直接淘汰。第二轮再对上手体验、报表、集成、维护负担和扩展能力评分,避免“大家喜欢某个界面”掩盖了重要风险。
评分权重应由真实目标决定。如果当前瓶颈是研发链路断裂,流程追溯权重应高于视觉偏好;如果团队最痛的是跨部门进度不可见,依赖与组合视图就更重要。权重不是数学装饰,它应该清楚表达组织愿意在哪些地方妥协。
八、下一步怎么做:用四周左右的试点回答一个明确问题
1. 第一步:用一页纸写清楚现状
列出当前工作入口、主要协作角色、最常见的三种阻塞和现有工具。写清楚哪些信息已经可信,哪些信息需要人工核实。不要先画一个完美流程图,而是从最近一次延期、返工或跨组误解中还原实际路径。
2. 第二步:选两款候选,定义试点成功条件
依据团队类型从五款候选里选两款,而不是五款同时铺开。设定少量、可观察的目标,例如周报整理时间下降、阻塞项更早暴露、重要任务验收条件更完整。目标既要覆盖成效,也要记录维护成本和成员反馈。
3. 第三步:用真实项目跑完整周期
安排项目负责人、执行者和依赖团队共同参与。试点开始前记录基线,运行中每周检查一次数据质量和流程摩擦,结束时复盘延期、返工、等待和手工同步。若试点中途不断改字段,应保留变更记录,避免把配置变化与产品差异混为一谈。
4. 第四步:决定采用、调整或停止
如果关键流程可追溯、使用者愿意更新、维护成本可接受,而且观察指标有改善,可以扩大使用范围。若只是信息更集中但流程仍卡住,先调整责任和规则,再决定是否扩展。若核心场景无法表达、权限或合规不满足,及时停止比为了已投入的培训成本继续硬推更理性。
我的独特判断是:项目管理工具最重要的价值,不是让管理者看见更多数据,而是让团队更早发现“下一步需要谁做决定”。选型时不要问哪款产品看起来最完整,先问它能否把责任、上下文、阻塞和结果连成一条可验证的路径。
下一步可以从最近一个真实项目开始:记录一次任务交接、一项需求变更和一个延期风险,分别看目前信息在哪里、谁需要它、发生问题时如何追溯。带着这三个具体场景去试用候选工具,再按流程适配、落地成本和治理要求做决定,比任何未经核验的热度排名都可靠。
常见问题解答(FAQ)
文章包含AI辅助创作:提升团队协作:2026年最受欢迎的5大tower项目管理工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/234265
