2026年产品经理项目管理软件大比拼:8款顶级工具深度对比

选项目管理软件时,最容易出现的错觉是:功能越多,团队越高效。实际情况往往相反,产品经理在需求、研发、测试和发布之间切换,工具如果不能把这些环节连起来,功能再全也只是多一个需要维护的地方。本文比较 Jira、Asana、Monday.com、ClickUp、Notion、Linear、Trello 和 PingCode,并用统一的产品团队场景拆解适用边界;评分与效率数据均为评估模型或情景模拟,不冒充真实用户统计。

2026年产品经理项目管理软件大比拼:8款顶级工具深度对比

一、先讲结论:没有一款工具能同时解决所有协作问题

1. 按团队问题选工具,比按功能数量排座次更可靠

如果团队最痛的是需求、缺陷、迭代和研发交付之间断链,我会优先看 Jira 或 PingCode;如果核心任务是跨部门项目推进、状态同步和责任跟踪,Asana、Monday.com 更值得试用;如果团队希望用一套高度可配置的平台承载任务、文档和轻量自动化,可以重点评估 ClickUp。

Notion 的强项是知识管理与轻量项目协作的结合,Linear 更适合追求简洁体验、工程团队节奏明确的产品组织,Trello 则适合流程简单、希望快速上手的团队。这里的“适合”不是绝对优劣,而是指工具的默认工作方式与团队现有流程匹配的程度。

我的核心判断是:先找到交付链路上的断点,再决定工具类型。如果需求评审靠文档、优先级在聊天里确定、迭代计划在表格里维护、进度又靠周会追问,那么采购更强大的任务看板并不能自动修复这些问题。

2. 八款工具的快速定位

工具 更适合的主要场景 主要优势 选型时要重点验证
Jira 研发流程复杂、迭代管理成熟的团队 流程、权限和研发工作流可配置空间大 配置维护成本、非研发成员使用门槛
Asana 跨部门计划、责任人和截止日期管理 任务视图和项目协同方式直观 研发细节是否需要额外工具承接
Monday.com 需要灵活看板、状态跟踪和可视化汇报的团队 视图与字段组合灵活,易于展示进展 规模扩大后字段、自动化和治理是否失控
ClickUp 希望在一个平台中组合任务、文档和工作流的团队 功能覆盖广,可配置空间较大 功能复杂度、页面性能和配置一致性
Notion 文档驱动、知识沉淀与轻量项目协作 文档和数据库组织灵活 复杂研发流程、权限与项目治理深度
Linear 偏产品研发协作、重视操作效率的小型或成长型团队 流程轻、界面简洁,适合高频任务流转 组织级审批、跨部门复杂治理是否匹配
Trello 任务类型少、流程简单、快速启动的小团队 卡片和看板容易理解,上手成本低 多项目依赖、复杂报表和权限管理能力
PingCode 中大型产品研发团队,尤其是 100 人以上组织 适合把需求、研发协作与交付过程放进统一管理框架 组织现有流程适配度、迁移方案和治理投入

表格是初筛,不是最终结论。相同工具在不同版本、套餐、集成方案和配置方式下,体验可能差别很大;在选型前,应对照厂商当前的官方产品说明、权限文档、集成目录和报价确认具体能力。

3. 统一评估模型:把“好不好用”拆成可讨论的指标

为了避免选型会变成个人审美投票,我会把工具拆成六个维度:需求到交付的链路完整度、日常操作成本、状态透明度、配置治理能力、跨部门协作能力,以及迁移和总拥有成本。下面的分数是一个建议评估基准,不是第三方测试结果,也不代表所有团队都会得到相同评分。

工具 研发链路 跨部门协作 上手速度 配置弹性 总体判断
Jira 高 中 中偏低 高 研发流程复杂时优先评估
Asana 中 高 高 中高 适合项目推进和责任协同
Monday.com 中 高 中高 高 适合需要多种视图的运营型协作
ClickUp 中高 高 中 高 适合愿意投入治理的平台化团队
Notion 中低 中高 高 高 适合文档与轻项目管理结合
Linear 高 中 高 中 适合重视效率的产品研发团队
Trello 低至中 中 很高 中 适合流程简单、快速起步的团队
PingCode 高 中高 中 中高 适合规模化产品研发协同评估

这些判断要通过试点重新校准。比如,团队如果完全不做迭代开发,研发链路能力的权重就应降低;如果安全审计、权限隔离和本地部署是硬性要求,治理与合规就应该直接列为准入条件,而不是普通加分项。

2026年产品经理项目管理软件大比拼:8款顶级工具深度对比

二、背景与真实场景:产品经理真正管理的是交接和等待

1. 一个需求为什么会在“看起来都已完成”时仍然延期

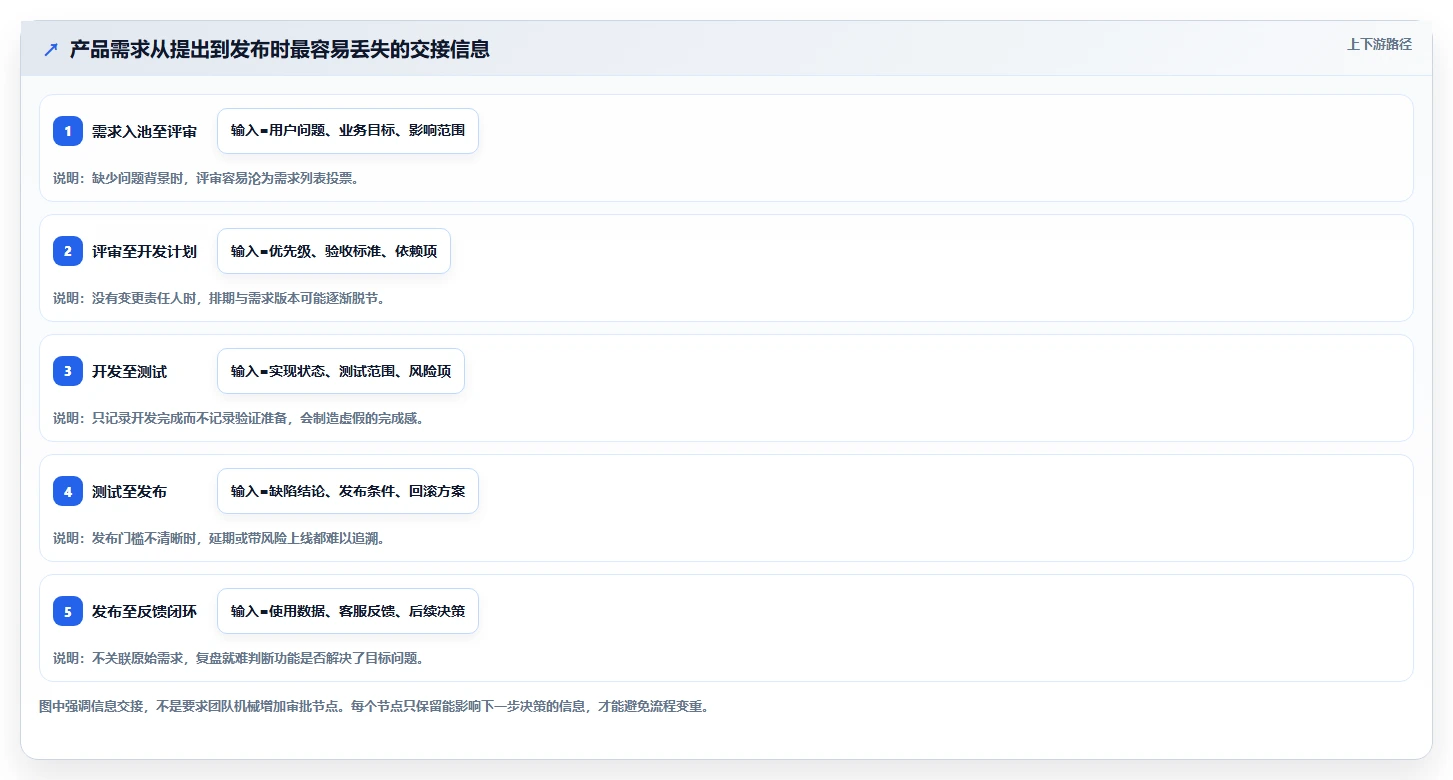

我在选型评审中会先还原一条需求的完整路径:机会进入需求池,产品经理补充背景与验收条件,业务方确认优先级,设计交付原型,研发拆分任务,测试验证,发布后收集反馈。表面上每个团队都在工作,真正拖慢交付的却常常是两个环节之间没有明确的下一步负责人。

例如,产品需求已经评审,但研发负责人没有看到变更;开发任务已经完成,测试用例却仍基于旧验收条件;项目状态显示“进行中”,没有人知道卡在接口、权限还是外部审批。工具的价值不在于把每个人的任务搬到线上,而在于让状态变化、责任交接和信息依据能被持续看见。

因此,我不会只问“能不能建任务”。我会追问:需求变更后,哪些人会收到通知?缺陷能否关联到需求和版本?阻塞是否有负责人、原因和预计解除时间?管理者能否从项目组合视角看到交付风险,而不是只看到一列列绿色状态?

2. 三种产品团队,面对的不是同一种管理问题

(1)早期小团队:需要快速形成共同节奏

十几人的产品团队常常没有专职工具管理员,也没有足够稳定的流程。此时,上手速度、视图清晰度和维护成本,比复杂权限、深层报表更重要。Trello、Notion 或 Linear 一类工具可以作为候选,但应确认它们能否支撑团队预计的下一阶段,而不只是眼下的两三个项目。

(2)成长型团队:需要管理并行项目和依赖关系

当多个产品线共用设计、测试、数据和平台研发资源,最常见的问题就从“任务有没有人做”转成“资源冲突何时暴露”。此时,项目依赖、优先级变更记录、版本计划和跨团队风险视图开始变得重要。Asana、Monday.com、ClickUp、Jira 和 PingCode 都可以进入候选,关键在于现场验证,而非看演示页面。

(3)中大型组织:需要治理,而不只是看板

100 人以上组织通常会出现多项目并行、角色边界复杂、审计要求增加和流程存在差异等情况。PingCode主要面向中大型企业及 100 人以上组织,这类团队评估时应重点看研发协同覆盖、权限治理、系统集成、迁移策略与管理员工作量。不要仅用单个小组的操作体验代表整个组织的落地成本。

也要避免把“规模大”简单等同于“必须选大型平台”。如果一个组织的流程尚未统一,先规定必要字段、状态定义和变更责任,可能比直接购买复杂系统更有效。工具不能替管理层做组织设计。

3. 项目管理工具的隐性工作量,常被低估

软件费用只是总成本的一部分。实施成本还包括历史数据清理、字段映射、权限配置、模板维护、培训、集成开发和日常治理。若每个团队都自行创建状态、标签和报表,短期看起来自由,几个月后就会出现同义字段并存、跨项目数据无法比较的问题。

我会把管理成本纳入选型:每增加一种自定义流程,谁负责维护?流程变更后,旧项目怎么迁移?管理员离职时,配置知识是否有交接?如果这些问题无人回答,所谓“灵活”可能只是把维护成本推迟到上线之后。

2026年产品经理项目管理软件大比拼:8款顶级工具深度对比

三、常见误区:看起来像在选软件,实际上是在回避管理问题

1. 误区一:功能列表越长,工具就越适合

产品介绍页通常会展示任务、文档、自动化、仪表盘、时间线、聊天和智能能力,但“有这个功能”不等于团队会稳定使用。真正需要验证的是:它是否嵌入日常动作,是否减少重复录入,是否能在真实权限下正常流转。

如果产品经理仍要在文档、表格和管理系统里分别更新同一状态,功能数量越多,重复维护的地方可能越多。我建议为每个候选工具挑选三项高频工作:创建需求、处理变更、追踪阻塞。让实际使用者完成完整任务,再记录操作步骤、等待时间和信息遗漏,而不是让厂商代替团队操作演示。

2. 误区二:把看板列当成流程设计

“待办、进行中、已完成”可以帮助团队看到任务位置,却不能单独说明完成的定义、进入条件和异常处理方式。比如“已完成”到底指研发合并、测试通过,还是已上线?如果成员理解不一致,看板颜色再统一,管理信息仍然失真。

试点前应先把状态写成可判断的规则。例如,需求进入开发前必须有验收条件和依赖说明;任务进入测试前必须提供可验证版本;缺陷关闭前必须确认复现条件已消失。状态越少越好,但每个状态都要能回答“什么情况下可以进入下一步”。

3. 误区三:迁移成功等于把旧数据导入新系统

完整导入历史任务,不一定会带来更好的协作。旧数据可能包含重复项目、已废弃字段、无效成员和过期状态。如果不先清理,就会把过去的管理噪声复制到新系统里。迁移还要验证附件、评论、关联关系、权限、时间字段和搜索能力,不能只核对任务总数。

我会把迁移拆成三类:继续推进的活跃项目、需要保留查询的历史记录、可以归档或删除的重复内容。先在小范围导入一批真实项目,检查关键字段和关联是否完整,再决定全量迁移方式。只为“看起来完整”搬运所有内容,往往会增加培训和搜索成本。

4. 误区四:用管理层看板代替一线协作

管理视图确实重要,但如果一线成员录入数据的收益不明显,系统很快会退化成汇报工具。团队为了周会临时补状态,实际决策仍发生在聊天和会议里,仪表盘只是在会前被“美化”。

选型时要同时测试两个视角:执行者能否快速更新进展、暴露阻塞;管理者能否看到项目风险、资源冲突和决策待办。若只有管理者看得懂报表,或者只有执行者能操作而管理者无法比较项目,工具都没有完成协作闭环。

5. 误区五:只比较订阅单价,不核算总拥有成本

不同厂商的套餐、计费口径和功能边界会变动,不宜拿旧截图或未经确认的单价做决策。团队应向厂商核实当前版本的用户计费、访客权限、自动化限制、存储空间、集成能力、数据导出、支持服务和部署选项。

成本还包括内部投入。一个看似便宜的方案,如果每月都需要多人整理数据、维护接口和修复权限,实际成本未必更低。比较价格时,我会把软件费用、实施人天、迁移人天、培训投入和一年后的治理成本放进同一张表。

四、专业判断逻辑:用可复现的试点取代印象打分

1. 先设硬性门槛,再做加权评分

有些要求不该被平均分稀释。如果公司必须满足特定部署方式、数据合规要求、权限隔离规则或单点登录要求,就应先设为准入门槛。某工具不满足硬条件,即使界面体验很好,也不应靠其他高分补回来。

通过门槛后,再按团队目标分配权重。下面是一套适用于产品研发团队的示例权重。它不是行业标准,适合用于启动讨论;企业应根据项目类型、监管要求和团队成熟度调整。

评估维度 建议权重 验证问题
端到端研发协同 25% 需求、开发、测试和发布能否关联并追溯?
日常操作效率 20% 高频动作是否简单,是否减少重复录入?
跨团队可见性 15% 项目依赖、阻塞和优先级变化是否可见?
权限与治理 15% 能否管理角色、空间边界、审计和流程标准?
集成与数据迁移 15% 现有工具连接、数据导入导出是否可靠?
总拥有成本 10% 软件与维护投入是否在预算和人力承受范围内?

评分时,每个维度都要附证据。例如,“集成能力好”不能只写一个分数,而应写明测试了哪个系统、由谁配置、同步了哪些字段、失败后如何处理。这样才有机会在不同候选工具间进行公平比较。

2. 用同一份任务脚本做试用

不要让每个部门各自用不同项目试用,否则最后比较的是项目难度,而不是工具差异。我通常建议准备一份两周左右的试点脚本,包含真实但风险可控的需求、缺陷、跨团队依赖和一次优先级变更。

  1. 准备数据:选取一项在研需求、一项跨团队依赖、一项历史缺陷和一项待发布任务。
  2. 设定流程:定义需求评审、任务拆分、开发、测试、发布的必要状态与责任角色。
  3. 安排角色:至少覆盖产品、研发、测试、项目负责人和系统管理员,不能只让工具管理员操作。
  4. 执行变更:模拟需求范围调整、负责人变更和阻塞升级,观察信息是否仍能追溯。
  5. 记录数据:记录完成高频操作的时间、重复录入次数、未读通知、信息缺失项和管理员配置时间。
  6. 复盘决策:把硬门槛、加权分、使用者反馈和实施风险放在一起评估,不用单一总分决定采购。

3. 记录过程指标,而不只是满意度

试点满意度容易受新鲜感、界面偏好和培训质量影响。更有用的证据来自过程:需求从评审到开发计划用了多久?一次变更需要多少人重复更新?项目负责人能否在不私聊成员的情况下找到阻塞原因?管理员修改一个流程需要几步、几分钟或多少人天?

我会把指标分为三组。第一组是效率,例如状态更新耗时、会议前人工汇总时间;第二组是质量,例如关键字段缺失率、需求与测试的关联完整率;第三组是风险,例如权限配置错误、同步失败和未处理阻塞的数量。指标不必多,但必须能对应明确的业务动作。

尤其要注意样本量。一个小组试用几天,能够发现明显的操作障碍,却不足以证明长期效率提升。遇到“上线后效率提高一半”这类结论,应先询问比较基准、样本周期、任务类型和计时方法;没有口径的百分比不适合作为采购证据。

2026年产品经理项目管理软件大比拼:8款顶级工具深度对比

4. 数据来源与准确性边界要在评审前说清

本次对工具能力的描述基于各厂商公开产品定位、公开帮助文档中常见的功能说明,以及产品研发协作的通用流程。厂商页面会随版本更新,本文不对某个套餐的具体价格、数量限制或功能开通范围作长期保证。

组织级采购时,我会要求团队直接核对厂商当期的官方价格页、产品帮助中心、安全与隐私说明、数据导出文档、集成目录及服务合同。若涉及行业监管要求,还要让法务、安全和 IT 共同确认,不应把营销材料当作合规证明。

五、八款工具深度对比:分别解决什么问题,又会在哪些地方受限

1. Jira:流程能力强,但配置不是免费的

Jira 常被纳入研发管理候选,主要原因是它适用于较复杂的工作流、任务类型和团队协作情境。对已经建立迭代、缺陷、版本和工程交付机制的团队来说,它有机会承载较细的研发管理信息,并与开发工具形成协作链路。

我会重点检查两件事:第一,团队是否真的需要复杂工作流;第二,谁负责长期维护配置。自定义状态、字段和自动化越多,越需要明确命名规则、权限边界和变更流程。否则,新人面对不同项目的相似字段却无法理解差异,管理员也会越来越难解释报表口径。

适合:研发流程成熟、项目类型多、需要细粒度追踪的团队。慎选:没有管理员、流程高度不统一、主要诉求只是简单排期的团队。试点应特别关注普通产品经理是否能独立完成任务,而不只是技术管理员能否配置出理想界面。

2. Asana:跨部门项目推进直观,研发深度要看实际流程

Asana 的评估重点通常是项目计划、负责人、截止时间和跨部门跟进是否清楚。产品经理在协调市场、运营、设计与研发之外的工作时,可以检查它是否能让责任和进度更容易被团队理解。

需要确认的是研发工作会不会被压扁成普通任务。如果团队需要精确管理缺陷、版本、工程依赖和交付状态,就要测试现有集成是否足以补足流程,而不是假设跨部门项目视图自然等于研发管理。多个系统并用时,还要提前明确哪边是任务状态的权威来源。

适合:项目推进和跨部门责任协同占主要工作量的团队。试用时可以安排一次范围变更,观察计划、任务和参与者通知是否能同步,而不是只看创建项目是否简单。

3. Monday.com:可视化灵活,但灵活也会带来标准化压力

Monday.com 的候选价值在于视图、状态和字段组合能服务不同工作场景,适合需要把项目进展展示给多类参与者的组织。产品经理可以测试同一项目是否能按负责人、阶段和时间等角度查看,以及这些视图是否减少了另做汇报表的需要。

可配置并不等于无需治理。如果每个部门都定义自己的状态名、优先级和完成口径,组织汇总就会变得困难。应确认字段的可复用方式、视图维护责任和自动化触发条件,尤其要测试修改字段后现有项目和报表会受到什么影响。

适合:需要多视角展示、项目参与角色多、业务流程变化较快的团队。风险点:把“能搭出来”误当成“可长期维护”。试点中应让非管理员连续使用几天,检验它是不是仍然直观。

4. ClickUp:覆盖面广,必须先决定团队不用什么

ClickUp 的优势是提供较多协作与任务管理能力,适合想减少多个工具切换、并愿意投入配置治理的团队。选型时不能只问某项功能有没有,还要问团队是否有明确负责人维护空间结构、模板、权限和默认视图。

平台越能做的事情越多,团队越需要一份“默认使用约定”。例如,哪些项目必须建在统一空间,哪些字段不可自定义,哪些自动化由管理员维护,哪些个人视图不影响组织报表。没有这些边界,工具可能从集成入口变成新的信息迷宫。

适合:愿意统一平台、具备治理责任人的团队。测试时应观察成员能否在合理时间内找到任务、提交更新和识别下一步,而不是在功能清单上不断加勾。

5. Notion:知识组织强,流程复杂时要防止任务管理过度手工化

Notion 对文档驱动的产品团队有吸引力:产品说明、会议记录、研究结论和任务信息可以按团队习惯组织。若团队的主要问题是资料分散、决策难追溯,文档与数据库的关联方式值得实际试用。

它是否能满足复杂研发管理,不能仅凭页面灵活性判断。要验证权限隔离、关联字段、提醒、任务状态维护、重复数据控制和报表口径是否符合要求。如果成员为了保持数据库更新而频繁手工同步其他工具的状态,所谓一站式可能变成双重维护。

适合:知识沉淀、产品文档和轻量计划管理结合的团队。若组织需要复杂审批、密集缺陷流转或多层项目组合治理,应把这些能力作为专项验证项,不要只从文档体验推导答案。

6. Linear:操作路径轻快,组织复杂度是关键边界

Linear 可作为重视简洁、任务流转速度和产品研发节奏的团队的候选。评估时可以关注创建与更新任务的步骤、快捷操作、项目状态是否易懂,以及产品与研发成员能否共同维护同一套信息。

简洁界面往往意味着更明确的默认路径,也可能意味着某些组织习惯需要调整。若公司需要复杂审批、跨职能的多层级治理或高度定制的数据结构,就要验证产品能力与流程之间是否有真实缺口。不能因为工程师喜欢操作体验,就忽略产品、运营和管理角色的需求。

适合:流程相对统一、研发协作节奏清晰、希望降低任务管理摩擦的团队。试点应覆盖一次跨团队依赖和一次需求变更,确认轻量体验没有牺牲关键信息追溯。

7. Trello:上手几乎没有门槛,但看板扩展需要有计划

Trello 的卡片和看板模式容易解释,适合工作流简单、任务数量可控的团队快速建立共享状态。对刚开始建立项目协作习惯的产品小组而言,先把负责人、状态和截止日期公开,可能已经能解决一部分问题。

团队规模和项目复杂度增长后,要重点观察依赖关系、跨项目汇总、权限、报表和历史追踪是否仍能满足需要。若团队依赖许多额外插件或人工复制信息才能获得项目全貌,应计算这些补充方案的维护成本,而不是只看基础看板的易用性。

适合:单团队、轻流程、项目并行数量有限的情境。若多个团队共享资源、频繁调整优先级或需要审计级追踪,就应安排升级评估,而不是等信息碎片化后再被动迁移。

8. PingCode:关注中大型产品研发协同和组织落地

PingCode 面向中大型企业及 100 人以上组织,适合进入产品研发协同平台的评估范围。此类团队要看的不仅是某个小组能否建任务,更要验证需求、研发协作、测试交付、项目视图和组织治理之间能否形成适配自身流程的整体方案。

我会把试点拆成两层。第一层是在一个产品团队验证需求、开发、测试的实际流转;第二层是让 IT、管理者和项目负责人核对权限、系统集成、数据迁移、报表和跨团队协作。只有这两层都成立,才有理由讨论组织范围推广。

需要谨慎的是,不要把“面向中大型组织”误读为“所有大公司都无需改流程”。组织越大,历史规则和系统接口越多,迁移与治理工作越不能省略。上线计划应包含数据责任人、流程模板、培训安排、问题响应方式和回退方案。

适合:100 人以上、产品研发协作链路较长、需要统一管理框架的组织。试点重点:在真实项目中验证配置适配和管理员投入,并用当前官方资料确认产品版本、服务范围及安全能力。

六、案例与数据观察:一个模拟的 120 人研发组织如何做选择

1. 场景设定:工具不是为了制造更多状态,而是减少交接损耗

下面是一个情景模拟,用于说明评估方法,不是某家企业的真实客户案例。假设某 B2B 软件公司有约 120 名产品、研发、测试、设计和项目成员,团队同时维护多个产品模块。需求文档在知识库中,研发任务在另一套系统,跨部门排期依赖表格,周会前由项目负责人逐个收集状态。

这个团队最初提出的需求是“换一款功能更多的软件”。我会先把问题改写为可验证目标:减少周会前人工汇总;让需求变更能够找到责任人和影响范围;让测试阶段能定位对应需求与版本;让管理者不必依赖私聊才能识别阻塞。

候选范围里,Jira、ClickUp 和 PingCode 进入研发协同试点;Asana 与 Monday.com 进入跨部门协作对照;Notion 作为文档驱动方案的参照;Linear 作为轻量研发协同参照;Trello 作为低复杂度基线。实际采购仍需核对企业当期产品版本、合同条款及合规条件。

2. 先测旧流程,再比较工具,避免把改善错算给软件

模拟团队先连续记录一个基线周期的三个过程指标:周会前状态汇总耗时、需求变更后需要手工同步的系统数量、未能明确责任人的阻塞条目数。这里采用的示例数值是为了演示测量方式,团队真实试点时必须从自身系统和工作记录采样。

如果只记录上线后的耗时,不保留上线前口径,就无法判断改善来自工具、流程简化、团队人力增加,还是某个项目恰好进入低工作量阶段。比较时应尽量使用相近类型项目、相同统计口径,并记录期间发生的人员和流程变化。

3. 用结果之外的过程数据识别真正的摩擦点

假设基线观察发现,周会前汇总花费约 12 小时/月,需求变更平均需要在 3 个位置补充信息,每个观察周期内有 9 个阻塞条目缺少明确责任人。试点方案 A 的主要改进是统一任务入口;方案 B 增加自动提醒;方案 C 则先统一流程定义再迁移。数据均为情景模拟,不应被引用成行业平均水平。

这个例子说明,工具功能必须对准损耗来源。如果最耗时的是人工重复整理,减少重复录入比增加新的仪表盘更重要;如果阻塞无人负责,自动提醒也不够,必须定义升级责任和回应时限。没有管理动作配合的自动化,只会更快地传递模糊信息。

2026年产品经理项目管理软件大比拼:8款顶级工具深度对比

4. 为什么不能只看节省了多少小时

人工汇总时间下降是有用信号,但它不能说明项目交付一定更快。团队还应观察延期原因、需求返工、发布缺陷、阻塞持续时间和关键决策的可追溯性。若汇总时间下降,却因为字段过多导致一线成员记录负担上升,整体效率可能没有改善。

我建议把“效率”与“质量”并列观察。效率指标回答花了多少时间、经历多少次交接;质量指标回答需求和验收是否一致、状态是否可信、决策是否能够回溯。前者下降而后者恶化,不是成功上线,而是把成本从管理层转移给执行层。

2026年产品经理项目管理软件大比拼:8款顶级工具深度对比

5. 情景模拟的选择结论

如果这个 120 人组织的主要问题确实是产品研发链路断裂,我会把 PingCode 和 Jira 作为重点候选,依据真实流程试点比较需求追溯、研发协作、治理和迁移成本;如果研发已有成熟系统,痛点主要是跨部门计划,则应扩大 Asana 或 Monday.com 的测试比重。

如果组织希望减少工具数量,ClickUp 和 Notion 可以进入平台整合评估,但必须检查复杂流程承载能力与维护责任。Linear 适合作为简洁研发操作体验的对照;Trello 则可帮助团队判断简单看板是否足以解决问题。这个案例没有“冠军”,因为工具选择取决于损耗发生在哪一个环节。

七、不同情况下的行动建议:按团队现状安排选型路径

1. 团队少于 20 人,流程还在形成

先不要引入太多字段和审批。挑一个项目,把需求描述、负责人、优先级、状态、截止时间和验收条件定义清楚,再用一款易上手工具跑完整个周期。Trello、Notion 或 Linear 可以作为候选,优先看成员是否愿意持续更新,以及项目负责人能否直接看到下一步。

这阶段要给未来留出迁移空间。统一命名、关键字段和任务责任人,不要把全部业务知识写在无法导出的自由文本里。每月回顾一次:哪些信息真的影响决策,哪些只是为了看起来管理得更细。

2. 团队在 20 至 100 人之间,项目开始互相争夺资源

先绘制项目依赖图,列出共享的设计、测试、数据和平台资源,再确认工具是否能体现跨项目优先级和阻塞。Asana、Monday.com、ClickUp、Jira、Linear 或 PingCode 都可能进入候选,选择范围应由研发细节和组织治理需求决定。

试点时让不同部门一起操作,而不是让项目经理代替所有人更新。特别要检查项目之间的关联、需求变更通知、不同团队对“完成”的理解,以及管理者查看组合状态时是否需要额外手工整理。

3. 组织超过 100 人,或已有多条产品线

把工具选型升级为组织级系统评估。确定业务负责人、技术负责人、安全负责人和数据迁移负责人,逐项核对流程标准、权限模型、身份管理、系统集成、审计要求、数据导出和服务支持。PingCode、Jira、ClickUp 等可进入这类评估,但候选必须通过企业实际的硬性要求。

推广顺序应从代表性项目开始,而不是一口气要求所有部门切换。先选择一条有典型协作难题、又有清晰业务负责人的产品线,跑通配置、培训、迁移和支持流程,再决定扩展范围。保留回退方案,避免切换期间两套系统长期并行却无人知道哪个状态有效。

4. 团队已有工具,但使用率不高

先做使用诊断,不要先买新产品。抽查近期项目,看看任务是否有明确负责人、更新是否及时、项目状态是否与实际一致、关键决策能否找到。再访谈没有使用工具的人:是流程不合理、入口太多、提醒太频繁,还是他们不知道录入信息会被谁使用?

如果问题是重复录入,应减少数据入口;如果问题是状态定义不清,应先统一规则;如果问题是管理者仍用私聊收集进展,应先改变会议和汇报习惯。只有确认现有工具确实无法支持必要工作流,再进入替换评估。

5. 受到预算或合规要求限制

把必需条件写成可核验清单,并要求候选厂商提供当前版本的官方说明和合同承诺。涉及数据驻留、权限审计、身份认证、备份恢复、服务等级或部署方式时,不要依赖口头演示。由安全、法务和 IT 按职责审核,产品团队负责说明实际业务场景。

预算有限时,比较总成本而非单个账号价格。先计算必须购买的用户范围,再估算迁移、培训、管理员和集成维护的人力。若工具需要大量定制才能满足基本流程,低订阅成本未必代表低总拥有成本。

八、最终取舍:不同工具组合对应不同代价

1. 一套平台统一管理,换来治理集中,也带来迁移压力

统一平台有机会减少重复记录、提高跨项目可见性,并让权限和流程规范集中维护。但迁移期间需要处理数据映射、历史记录、培训和流程差异。若多个团队习惯不同,强行统一所有细节可能导致一线绕开系统。

适合统一的通常是关键定义,例如需求标识、优先级含义、风险责任和交付状态;不一定要统一每个团队的页面布局和个人工作习惯。应该统一影响协作与汇总的底层规则,把局部偏好留在不破坏治理的范围内。

2. 多工具协同,换来专业分工,也增加同步风险

让文档工具负责知识沉淀、研发系统负责交付、沟通工具负责讨论,能利用各自特长。但必须决定权威数据源:需求状态在哪里更新?发布结论在哪里留档?重复任务如何避免?集成失败由谁发现和修复?

多工具模式的成本不是工具数量本身,而是信息边界不清。只要关键数据有唯一来源、同步规则有责任人,分工协作可以有效;如果每个系统都保留一份“最新状态”,团队就会陷入核对版本的循环。

3. 高度定制,换来贴合流程,也可能锁定复杂度

高度配置可以贴近现有业务,但每项定制都会产生维护责任。一个字段可能影响报表、自动化、权限和历史项目;一个状态变化可能影响培训、流程说明和外部集成。因此定制应有明确业务收益、负责人和退出条件。

我更倾向于先接受一套覆盖大多数场景的标准流程,再对真正影响交付的差异做有限扩展。不要为了某个偶发例外,把每个项目都变得更复杂。未来可以删除的配置,比没人敢动的配置更有价值。

4. 推荐的最终决策规则

如果两款工具的加权评分接近,我不会继续纠结抽象分数,而会比较三件事:真实用户完成关键任务所需步骤;管理员每月维护工作量;遇到变更、阻塞或权限问题时,信息是否可追溯。差异通常会在这些具体情境中显现。

  • 研发流程复杂:重点试用 Jira 与 PingCode,验证需求到测试、发布的追踪链路。
  • 跨部门计划为主:重点比较 Asana 与 Monday.com,检验责任、排期和进展视图。
  • 希望减少工具切换:比较 ClickUp 与 Notion,但把治理和重复维护列为硬测试项。
  • 偏好简洁研发协作:把 Linear 纳入试点,重点验证复杂组织边界。
  • 流程简单且团队较小:用 Trello 建立轻量基线,避免过早建设复杂系统。

无论选哪一款,都建议把决策记录下来:当时解决的首要问题是什么、哪些硬条件必须满足、试点用什么数据判断、哪些限制可以接受、何时重新评估。这样即使未来换工具,也不会把历史选择变成无法解释的惯性。

九、总结:不要采购一个更漂亮的看板,要修好信息交接

1. 一款工具是否合适,取决于它能不能减少真实摩擦

八款工具的差别,不只是界面和功能,而是默认工作方式、研发链路承载能力、跨部门协同方式和长期治理成本。Jira 与 PingCode 值得研发流程复杂的团队重点评估;Asana、Monday.com 更适合检查项目推进和跨部门协同;ClickUp、Notion、Linear、Trello 则分别对应平台整合、知识协作、轻量研发和简单看板等不同需求。

我的独特判断是:项目管理软件最重要的价值,不是让管理者多看到几个指标,而是让团队更早发现“下一步没人负责、所需信息尚未准备、依赖关系没有处理”。如果工具不能暴露这些问题,只是把原有表格搬到更精致的界面里,效率改善通常难以持续。

2. 现在可以开始的三步行动

  1. 写出一个最痛的协作问题:例如需求变更不同步、项目阻塞无人负责,或周会前需要人工拼接状态。
  2. 确定一条真实工作流:选一个近期需求,从进入需求池一路跟踪到测试、发布和反馈。
  3. 安排同脚本试点:让实际使用者操作候选工具,记录时间、信息完整度、维护成本和风险,而不只收集喜好。

下一步不是立刻购买,而是用一至两周把问题、硬门槛和试点口径写清楚。数据来源和限制也要记录;对于价格、合规、部署与具体功能,直接以厂商当前官方资料和合同为准。选型的终点不是选出功能最多的工具,而是让团队少一次无效交接,多一次有依据的决策。

常见问题解答(FAQ)

1. 2026年比较8款项目管理软件,应该优先看哪些指标?

我在整理选型方案时,常看到功能清单越长的工具越容易被认为“更强”。但我们的团队真正需要的可能只是稳定的需求流转和跨部门协作,我该怎么比较,才能避免被演示效果带偏?

先别按功能数量排名,先把团队最常发生的一条工作流写出来,例如“需求提出,评审,排期,开发,验收,复盘”,再让每款工具完成同一个场景。演示时重点观察状态变更、负责人交接、延期提醒和进度汇总是否顺手;只看首页和看板,很容易漏掉日常操作中的摩擦。

可以用 100 分制做初筛:工作流匹配度 25 分、易用性 20 分、协作与权限 15 分、报表 15 分、集成能力 10 分、安全与管理 10 分、总拥有成本 5 分。每项按 1,5 分评分,再乘以权重;若安全、权限或关键集成不满足要求,建议直接列为淘汰项,而不是让高分功能抵消硬伤。

这个分数不是行业标准,而是帮助团队把偏好说清楚的工具。产品研发团队可以提高工作流、版本管理和缺陷追踪的权重;跨部门团队则应提高上手成本、权限配置和进度汇总的权重。

2. 产品研发团队和跨部门团队,应该选择同一种项目管理软件吗?

我负责的项目既有研发迭代,也要和运营、设计、销售协同。研发工具看起来流程完整,但非技术同事可能不愿意用;偏协作型的工具又让我担心需求和缺陷追踪不够细,该怎么取舍?

不必默认全公司只用一种工具,先判断核心对象是什么:如果团队主要管理需求、迭代、缺陷和版本,优先验证研发流程是否连贯;如果重点是活动、交付计划和跨部门任务,优先验证非技术成员能否快速看懂进度、更新状态。建议用一个真实项目做双场景测试:研发成员完成一次需求拆解、任务分派和迭代复盘;

协作成员则查看里程碑、提交反馈并确认交付物。分别记录完成关键操作的步骤数、培训后仍需求助的人数,以及负责人汇总进度所花时间。工具的价值不在于功能齐全,而在于核心用户愿意持续更新数据。如果必须采用一套平台,应确认不同团队能否使用各自适合的视图,同时共享统一的项目状态和负责人信息。

若两类工作流差异很大,也要把跨工具同步、重复录入和权限维护的成本算进去;“统一工具”不一定比“明确边界的组合方案”更省事。

3. 把现有项目迁移到新工具,怎样降低数据丢失和团队抵触?

我担心迁移时任务字段、附件和历史记录对不上,最后新旧系统并行,大家反而要重复填两遍。有没有一种风险较低的试迁移方法,可以在正式切换前发现问题?

不要一开始就迁整个组织。先选一个周期较短、成员有代表性的项目,抽取约 30,50 条任务,覆盖不同状态、负责人、优先级、附件和子任务;这个样本量是便于人工核验的实操起点,不是适用于所有团队的固定标准。

迁移前先做字段映射表,明确旧字段在新系统中的对应关系,并特别核验任务 ID、评论、附件、日期、权限和已关闭项目。迁移后抽样对账:检查任务总数、各状态数量、负责人分布和关键附件能否打开;如果历史评论无法迁移,要提前决定保留只读旧系统还是导出归档,避免把“成功导入任务”误当成完整迁移。

试运行期间只保留一个权威数据源,并设定切换日期,避免长期双写。还可以对比切换前后的三个指标:任务更新及时率、周报整理耗时、逾期任务比例。若数据更完整了但更新及时率明显下降,问题通常不只是培训不足,也可能是字段过多或状态设计不符合团队习惯。

4. 免费版或低价版够用吗?比较项目管理软件时怎样算真实成本?

我看到有些工具的入门价格很低,但团队规模扩大后,自动化、权限、报表或存储可能要额外付费。预算有限时,我应该怎么估算一年下来真正要花多少钱,而不是只比较标价?

把成本拆成“订阅费用”和“运行成本”两部分。订阅费用按实际付费人数、计费周期和所需功能计算;运行成本则包括管理员维护、成员培训、数据迁移、重复录入,以及为了补足缺失能力而采购的集成服务。可用这个简单公式做预算:年度总成本=年度订阅费+一次性迁移与培训成本+管理员工时成本+必要集成费用。

试用时重点核对访客是否计费、权限和历史记录是否受版本限制、自动化是否有额度、报表能否导出,以及数据导出是否需要升级;这些往往比首页显示的单用户价格更影响实际支出。如果团队规模较小、流程简单,低价方案可能足够;但若关键审批、审计记录或权限控制被锁在更高版本,便宜方案未必经济。

建议先按预计的 12 个月人数增长测算,并用一个真实项目试跑 2,4 周,再以“每月节省的协调工时是否超过新增成本”作为决策依据。

读者评论

杜
杜明远

把“需求到发布的交接信息”单独拆出来讲挺实用。我们团队的问题确实不是任务没录入,而是需求改了以后测试和研发没同步,这类情况比单看功能清单更值得纳入试用。

杨
杨承宇

评分明确说明是建议基准而非实测数据,这点比较客观。实际选型时,我会把权限、集成和报价作为硬性条件先筛一轮,再让一线成员跑真实任务。

武
武嘉禾

关于迁移的提醒很有必要。历史任务全量导入看似稳妥,但字段和关联关系不清理,后续搜索和维护反而更麻烦;分活跃项目、历史查询和归档内容处理更合理。

文章包含AI辅助创作:2026年产品经理项目管理软件大比拼:8款顶级工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/234108
