研发团队必备:2026年最受欢迎的7大什么项目管理软件好用推荐
项目管理软件选错,最先暴露的往往不是功能缺失,而是团队开始用表格维护一份计划、用聊天工具同步进度、再用另一套系统追缺陷,最后每周花数小时对齐“到底哪个状态才算数”。所以,研发团队选软件,不能只问“哪个最受欢迎”,更应该问:需求、代码、测试、发布和复盘能不能围绕同一条工作流形成可靠记录。本文按研发场景拆解7类常见产品,并给出适用边界、试用方法和落地取舍。
一、先给结论:没有万能榜单,先找团队的主要摩擦点
1. 研发项目管理软件,应该管的是流动而不是任务数量
我做选型判断时,通常不先数看板、报表和自动化规则,而是先画出一项需求从提出到上线的路径:谁判断优先级、谁拆解任务、代码如何关联需求、测试如何反馈缺陷、发布后如何回看结果。只要其中两三个关键交接仍靠口头提醒,软件就没有真正解决协作问题。
这也是为什么“功能最多”不等于“最好用”。对于十几人的团队,过度复杂的权限、流程和字段会增加维护成本;对于跨部门的大型组织,过于轻量的工具又可能无法支撑项目组合、审计追踪和统一度量。好用的标准不是软件有多少功能,而是团队能否以较低的管理负担,持续得到可信的工作状态。
2. 7款产品的快速判断
下面的比较不是按市场份额或销量排序。不同产品的版本、套餐、集成能力和地区服务会变化,表格侧重常见定位与选型方向,具体能力应以产品官方文档和实际试用为准。
| 产品 | 更适合的团队 | 主要优势 | 需要重点验证的边界 |
|---|---|---|---|
| PingCode | 中大型研发组织,尤其是100人以上团队 | 可围绕研发协作、需求、项目和质量等环节评估一体化管理能力 | 是否符合组织既有流程、部署与权限要求;迁移和治理工作量 |
| Jira | 需要高度配置化工作流、已有相关生态的研发团队 | 工作流与项目管理配置能力较丰富,扩展和集成选择多 | 配置治理、插件依赖、维护成本与不同部署方案的适配性 |
| TAPD | 采用敏捷协作、希望统一需求与迭代管理的团队 | 适合围绕敏捷研发流程组织工作,并结合相关研发协作能力评估 | 复杂跨部门流程、个性化报表和既有系统集成的实际深度 |
| Azure DevOps | 已使用微软开发和云服务体系的组织 | 可把计划、代码、构建、测试等开发环节放在同一产品体系内评估 | 团队技术栈、管理员能力、许可范围和跨生态协作体验 |
| GitLab | 希望紧密管理代码仓库与交付流水线的工程团队 | 代码、评审、流水线和计划管理的关联度是重要评估点 | 项目治理与非研发协作是否满足需求,功能是否受版本计划限制 |
| Trello | 小型团队、轻量项目或需要快速建立可视化任务板的团队 | 上手直观,适合简单流程和任务状态可视化 | 复杂依赖、权限、跨项目分析和大规模研发治理能力 |
| Asana | 产品、设计、运营与研发共同推进项目的团队 | 适合跨职能任务协调、项目进度与责任人可视化 | 代码、构建、缺陷等研发链路是否需要额外工具补齐 |
如果要先缩小范围,我会这样判断:大型研发组织先评估流程统一、权限治理和跨团队可见性;工程交付链路是核心时,优先验证代码与流水线关联;小团队则先选学习成本低、状态清晰的工具,不要为尚未发生的复杂场景预付管理成本。

3. “最受欢迎”要拆成“适合谁、解决什么”
搜索“2026年最受欢迎的项目管理软件”时,读者常期待一个客观排名,但公开信息很难用同一口径比较不同地区、行业、版本和组织规模的采用情况。下载量、网站访问量、用户数和研发团队实际活跃度也不是同一个指标。因此,本文不编造市场份额或“第一名”结论,而是以场景匹配和验证成本作为推荐依据。
如果某篇榜单给出精确的市场占有率,却没有交代调查样本、统计时间、付费账户口径和地区范围,这个数字对采购决策帮助有限。选型时,能在本团队真实流程中验证的证据,优先级应高于没有方法说明的热度排名。
二、背景与真实场景:为什么工具越多,协作反而越慢
1. 需求、代码、测试和发布之间的断点,才是管理成本来源
一个常见场景是:产品经理在需求文档里改了验收条件,研发在任务卡片里维护进度,测试在缺陷系统里记录问题,发布负责人又在群里收集上线清单。每个人都“有记录”,但记录之间没有稳定关联。项目负责人只能靠会议重新拼出事实,管理软件看起来齐全,团队却没有形成共同的工作视图。
我判断这类问题时,会沿着交接点找重复录入:同一需求是否被手动复制到多个系统?缺陷修复能否回到原始需求?代码合并后,任务状态是否需要人工更新?发布延期时,能否看见阻塞来源和受影响范围?重复录入越多,数据越容易过期,团队越难依赖报表做决策。
2. 三种团队阶段,对软件的要求完全不同
初创或小型研发团队通常最缺的不是流程,而是清晰的负责人、优先级和当前状态。复杂审批、细分权限和多级项目组合会使日常工作变重,轻量看板或简单迭代管理往往更合适。
进入多团队协作阶段的组织,问题转向依赖关系、资源冲突和口径不一致。此时需要知道哪些团队被同一目标牵连,需求变更会影响哪些版本,项目状态是否由统一规则计算,而不是只看各团队自行填写的“进度百分比”。
大型或受合规要求约束的组织,还要考虑权限边界、审计记录、数据保留、部署方式、身份认证和供应商服务能力。这里的关键不是把流程做得更复杂,而是明确哪些规则必须统一,哪些决策应留给团队。
3. 工具不能替代决策规则
如果优先级没有明确标准,换一款软件不会让需求自然排好队;如果“完成”的定义在研发、测试和业务之间不一致,再漂亮的燃尽图也只是把争议可视化。软件的价值,是把已经讲清楚的规则变得容易执行、容易追踪,而不是替管理者做取舍。
因此,我会把选型拆成两项并行工作:一项验证产品能力,另一项识别流程本身的歧义。两者混在一起,团队很容易把所有问题都归咎于工具,最后在迁移中复制旧问题。

三、常见误区:选型失败通常不是因为少买了一个功能
1. 误区一:功能清单越长,软件就越适合研发
功能清单很容易制造“买得越全越保险”的错觉。但功能只有在有明确责任人、使用频率和数据规则时才有价值。一个没人维护的风险登记表,不会因为系统提供了字段就自动成为风险管理;一套无人理解的自动化规则,甚至会在状态变化时制造更多噪声。
评估功能时,我会追问三个问题:它解决哪一种重复工作?谁负责维护输入?错误或缺失时,谁会发现?如果这三问没有答案,先不要把该功能列为采购硬性条件。
2. 误区二:把“任务完成率”当成项目健康度
任务完成率高,不一定意味着项目进展健康。团队可以拆出大量容易完成的小任务,让完成比例持续上升,同时把最不确定的技术验证、跨团队依赖和验收风险拖到最后。反过来,复杂任务少而关键的项目,短期完成率看起来偏低,也未必失控。
更有用的观察是组合指标:计划与实际交付的偏差、阻塞持续时间、需求变更频率、缺陷回流情况,以及关键路径上未解决的问题。指标要能揭示原因,而不是只让状态看上去整齐。
3. 误区三:迁移数据等于完成上线
把旧系统的任务导入新系统,只能证明数据搬过去了,不能证明团队愿意持续使用。真正的上线包括字段取舍、状态映射、权限确认、通知规则、历史数据保留方式、培训和例外流程。迁移前没有统一状态口径,导入后往往会出现同名不同义,报表也就失去比较价值。
我的建议是先迁移一个真实项目的最小闭环,不要一开始就搬十年历史数据。先确认关键对象之间的关系和数据质量,再决定历史信息是全量迁移、归档只读,还是只保留链接。
4. 误区四:买方只看管理者演示,不让一线成员试做
管理者通常关注项目视图、汇总报表和风险提示,一线研发更在意更新任务是否顺手、关联代码是否自然、通知是否过量、移动端是否够用。只让采购和管理层参加演示,常会遗漏每天重复发生的微小阻力。微小阻力一旦落到几十名成员身上,就会转化为不更新、不关联和私下维护表格。
所以,试点成员至少要覆盖项目负责人、产品、开发、测试和交付负责人。每类角色都应实际完成一项日常任务,而不是只听产品介绍。

四、专业判断逻辑:用一套可复核的方法做筛选
1. 先确定三个“必须成立”的业务结果
开始看产品前,先写出三条可观察的业务结果,最好能在8到12周内看到变化。例如:需求从确认到进入迭代所需时间缩短;跨团队阻塞项能够在固定时间内被识别;发布清单不再依赖人工从多个系统汇总。目标不能写成“提升协作效率”这种无法验证的抽象句。
每个结果都要指定基线、统计范围和负责人。若团队当前没有基线,不必假装知道精确数值,可以先花两周记录流程耗时、返工和信息补录,再用同一口径对比试点结果。
2. 用“流程覆盖、数据连接、采用负担、治理能力”四个维度评估
流程覆盖看产品是否支持团队真实的工作步骤,而不是演示流程。数据连接看需求、任务、代码、测试和发布信息能否互相追溯。采用负担看成员完成日常更新需要多少额外动作。治理能力则关注权限、模板、审计、跨项目视图和管理员维护成本。
我不建议把四项压成一个总分后直接选最高者。平均分会掩盖硬伤:例如,流程覆盖得分很高,但团队无法接受数据部署方式;或集成能力不错,却需要成员在三个页面重复维护。应先确定不可妥协条件,再对其余候选做权衡。
| 评估维度 | 可现场验证的问题 | 通过信号 | 警惕信号 |
|---|---|---|---|
| 流程覆盖 | 一项需求能否按实际规则从评审走到发布? | 关键状态、负责人和例外处理都有明确位置 | 演示顺畅,真实流程却需要大量绕行或定制 |
| 数据连接 | 任务、代码变更、缺陷与发布能否互相追溯? | 关键关联可自动或低成本建立,历史可查询 | 靠命名约定和人工复制维持关联 |
| 采用负担 | 成员完成日常更新要额外操作几次? | 记录工作本身就是交付流程的一部分 | 成员要为管理报表重复填写同一信息 |
| 治理能力 | 权限、模板和报表能否跨团队管理? | 有清晰的管理员责任和变更记录 | 任何人都能随意改流程,或只能依赖少数专家维护 |
3. 按团队规模和工具生态分流候选
团队规模不是唯一决定因素,但它会影响治理方式。小团队可以让负责人快速调整流程;组织扩大后,多个团队自行改字段和状态,报表就很难对齐。100人以上的研发组织尤其需要评估流程模板、权限边界、跨团队依赖和管理视图,也要确认集中治理是否会妨碍团队局部试验。
如果代码和流水线已经深度依赖某一技术生态,选型要计算生态连续性的价值;如果公司的核心问题是产品需求与研发交付脱节,则不能因为代码工具集成方便,就忽略需求管理和跨部门协作的不足。优先选能减少本团队关键断点的系统,不要为了“工具统一”牺牲交付链路。
4. 用真实任务做试点,不用演示项目做结论
试点应选有真实需求、正常依赖和适度风险的项目。太简单的项目无法验证复杂交接,最关键的战略项目又不适合拿来承担工具试错风险。试点周期通常以一个完整迭代或一个发布周期为宜,具体时长取决于团队节奏。
- 选定一条真实需求,明确目标、验收条件、负责人和依赖项。
- 让产品、研发、测试和项目负责人分别完成自己的实际操作。
- 记录任务更新、重复录入、通知干扰和信息查找所花的时间。
- 在试点结束后,对照基线检查交接是否更顺畅、状态是否更可信。
- 访谈没有持续使用的人,区分是培训问题、流程问题还是产品不适配。

五、7款项目管理软件逐一拆解:适用场景比功能标签更重要
1. PingCode:适合评估中大型研发组织的一体化管理需求
当研发组织达到100人以上,团队之间的依赖、项目组合和数据口径往往会成为明显问题。此时评估PingCode,可以重点验证它是否能覆盖组织需要的研发协作环节,以及需求、项目、质量等信息能否按照实际流程关联起来。它的价值不应仅凭“模块齐全”判断,而要看跨团队治理能否落到日常执行。
我会把试点重点放在三件事上:第一,多个团队能否共享必要的状态定义,同时保留合理的团队差异;第二,管理层看到的汇总信息能否追溯到具体项目和工作项;第三,管理员维护模板、权限和规则是否需要大量人工支持。大型组织应让信息安全、研发效能和一线团队一起参加验证。
需要谨慎的是,组织规模大不代表一定需要一次性迁入所有流程。若当前最痛的是一个明确环节,可以先围绕该环节试点,再决定是否扩展。部署要求、集成方式、许可范围和服务安排都需要向供应方核实,不能只从产品介绍页推断。
2. Jira:适合重视配置能力和生态扩展的研发团队
Jira常被研发团队纳入候选,一个重要原因是它能够围绕项目工作流进行较多配置,也有广泛的相关生态可供评估。对于已有使用经验、希望让多个团队按不同流程协作的组织,配置灵活性可能带来价值。
但灵活性同时产生治理责任。字段、状态、权限和扩展越多,越需要有人负责命名规范、变更评审和插件依赖。试用时应观察一个具体问题:团队是否能在不依赖少数配置专家的情况下,完成日常操作和必要调整?如果每次流程变更都需要排队等待管理员,灵活性可能转化为新的瓶颈。
选择前还要确认计划使用的部署方案、数据要求、已有扩展的兼容性和后续维护方式。不要把过去版本的体验直接当作当前版本的结论,版本策略及商业方案应以官方最新信息为准。
3. TAPD:适合以敏捷需求和迭代协作为核心的团队
如果团队已经按需求、迭代和缺陷组织开发,TAPD可以进入比较名单。试点时应选一项真实迭代,检查需求拆分是否自然、成员是否能清楚看到迭代目标、缺陷是否能关联到相关需求,以及项目负责人能否及时识别承诺范围变化。
不要只看敏捷看板是否完整。真正需要确认的是团队的工作习惯与产品支持方式是否匹配:团队若采用不同层级的版本管理,工具能否表达;产品和研发对“已完成”的定义不同,系统是否能记录验收而非只改状态;跨部门报表是否可以按管理口径读取。
适用边界要在试点中验证,尤其是复杂项目组合、特殊审批和既有系统集成。若团队流程非常轻量,不必为了“敏捷管理”增加多余仪式;若规模较大,则应确认规则可以复用并且不会因团队扩张失控。
4. Azure DevOps:适合微软开发生态中的工程交付协作
已经使用微软开发工具、身份体系或相关云服务的团队,可以评估Azure DevOps在计划管理、代码协作、构建和测试等环节的衔接程度。重点不是把它贴上“全套平台”标签,而是确认现有开发流程中哪些环节能因此减少切换和重复维护。
试点要覆盖开发人员和测试人员的日常路径:从工作项到代码提交、代码评审、构建结果和测试反馈,是否能清楚回到原始工作目标?如果团队主要使用其他生态,连接成本、管理员经验和成员学习成本也必须纳入比较。
组织还应核对当前可用的许可范围、服务区域、权限配置和部署约束。产品能力和商业方案可能随版本调整,涉及采购时应以官方文档、正式报价和企业要求为准。
5. GitLab:适合把代码交付链路作为主要管理对象的团队
对以代码仓库、评审和持续交付为中心的工程团队,GitLab值得重点验证计划事项与代码活动的关联。它的候选价值在于工程交付信息可能更集中,团队可以进一步观察需求、提交、流水线和发布记录之间的可追溯程度。
试点时不要只看流水线能否运行,还要确认管理者能否从交付状态识别风险:哪些变更等待评审,哪些构建失败,哪些缺陷影响发布?这些信息能否让项目负责人和非开发角色读懂?如果管理需求主要涉及跨部门资源、预算或业务里程碑,还要评估是否需要其他系统补充。
不同版本的功能边界和可用能力可能不同,团队应针对实际仓库规模、部署条件、权限和合规要求做验证。代码平台具备计划功能,不自动意味着它适合所有组织级项目管理场景。
6. Trello:适合轻量任务可视化,不适合被强行承担复杂治理
Trello适用于希望快速看到“待办、进行中、完成”等状态的团队。对活动筹备、内部小项目或流程简单的研发小组来说,上手直观可能比复杂报表更重要。用它先统一责任人和任务状态,有时比设计一套完整流程更容易取得实际效果。
当任务开始依赖多个团队、需要严格权限、复杂版本规划或长期追踪时,应检查现有能力是否足够,还是必须叠加插件、表格和外部报表。工具越轻量,团队越应该明确它的边界,避免把简单任务板扩展成无法治理的项目数据库。
我通常建议把Trello作为轻量需求的候选,而不是预先认定它能处理整个研发组织的复杂流程。若未来扩展会造成明显迁移成本,应提前想好数据导出、关联标识和升级路径。
7. Asana:适合跨职能项目协同,研发工程链路需额外验证
当产品、设计、市场、运营和研发共同推进项目时,Asana可以作为跨职能协作候选。需要观察的重点包括项目责任、截止时间、依赖关系和状态汇总能否让不同职能快速理解,而不是假设所有成员都按研发团队的术语工作。
如果主要痛点是代码评审、自动化测试、缺陷回归和发布追踪,就要验证它与开发工具之间的集成深度,计算信息是否仍需要在多个系统手动同步。对跨职能项目而言,清楚呈现业务目标和阻塞项很重要;对工程团队而言,技术交付链路的可追溯性同样不可忽视。
因此,Asana更适合在跨部门计划协调中重点试用。若研发流程本身复杂,需明确它是主工作台、上层项目视图,还是与专门开发工具配合使用,避免角色和数据责任模糊。

六、具体案例与数据观察:用一个模拟团队说明怎么验证
1. 场景设定:约120人的研发组织,三个团队共同交付一个版本
下面是一个明确标注的情景模拟,不是某家企业的真实客户案例,也不代表任何产品的实测成绩。设定为一家约120人的研发组织,包含产品、后端、客户端、测试和交付职能,三个研发团队共同参与一个季度版本。团队已经有代码平台和缺陷记录,但需求状态、迭代承诺和发布清单分散在不同工具里。
项目负责人每周需要向管理层汇总进展,信息主要靠群聊、会议纪要和表格拼接。团队的抱怨不是“没有看板”,而是延期原因难以定位,需求变更对版本范围的影响说不清楚,发布前还要重复确认各团队的交付状态。
2. 先量基线:不追求漂亮数字,先统一统计口径
试点前两周,团队记录三个基线:需求从确认到进入迭代的等待时间;每周人工汇总项目状态的工时;交付事项中需要跨系统补录或人工核对的比例。这里的数字采用情景模拟,用来示范统计方法,不能作为行业平均值或产品效果承诺。
| 观察项 | 模拟基线 | 统计口径 | 为什么值得看 |
|---|---|---|---|
| 状态汇总耗时 | 每周约6小时 | 项目负责人和团队负责人用于搜集、核对和整理状态的时间 | 反映信息分散带来的管理摩擦,不等同于开发效率 |
| 跨系统人工补录比例 | 约30% | 抽查试点事项中,需要把相同关键信息手动补到另一处的比例 | 可用于识别重复录入是否真实减少 |
| 需求等待时间中位数 | 约8天 | 从需求确认到进入执行队列的自然日中位数 | 帮助区分排队问题与开发阶段问题 |
| 发布前状态核对事项 | 每次发布约12项 | 发布会议前仍需人工逐项确认的工作项数量 | 观察发布信息是否能从日常工作中自然汇总 |
这些数值的重点不在于“高不高”,而在于口径能否重复。比如状态汇总耗时不能一周只算项目经理、不算团队负责人;发布核对事项也要区分必须的安全检查和纯粹重复确认,否则试点前后对比会失真。
3. 试点四周:只改一条闭环,避免把流程改造和工具效果混为一谈

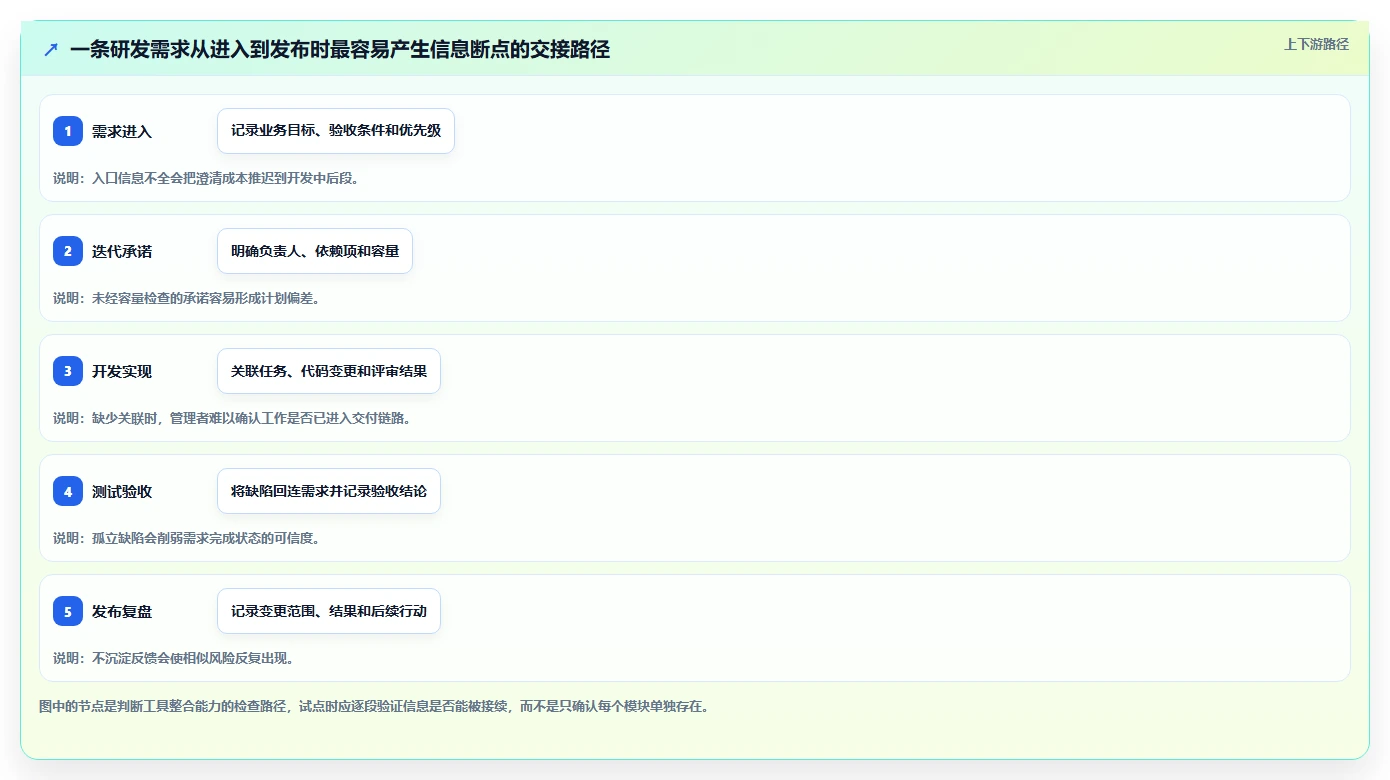

团队选择一个中等风险版本做试点,只要求每条需求具备目标、验收条件、负责人和优先级,并关联迭代任务;缺陷回连相关需求;发布前由系统视图整理状态。团队暂不重构全部审批规则,也不迁移多年历史任务,避免一次改动太多,无法判断结果来自哪里。
每周复盘四类问题:成员是否重复录入、阻塞是否更早暴露、报表数据是否与一线实际一致、流程有没有让交付变慢。若汇总工时下降但成员填写时间增加,总成本未必改善;若状态更透明却没有任何人据此改变决策,报表也还没有产生管理价值。
4. 结果要读趋势,不要把模拟改善包装成产品承诺

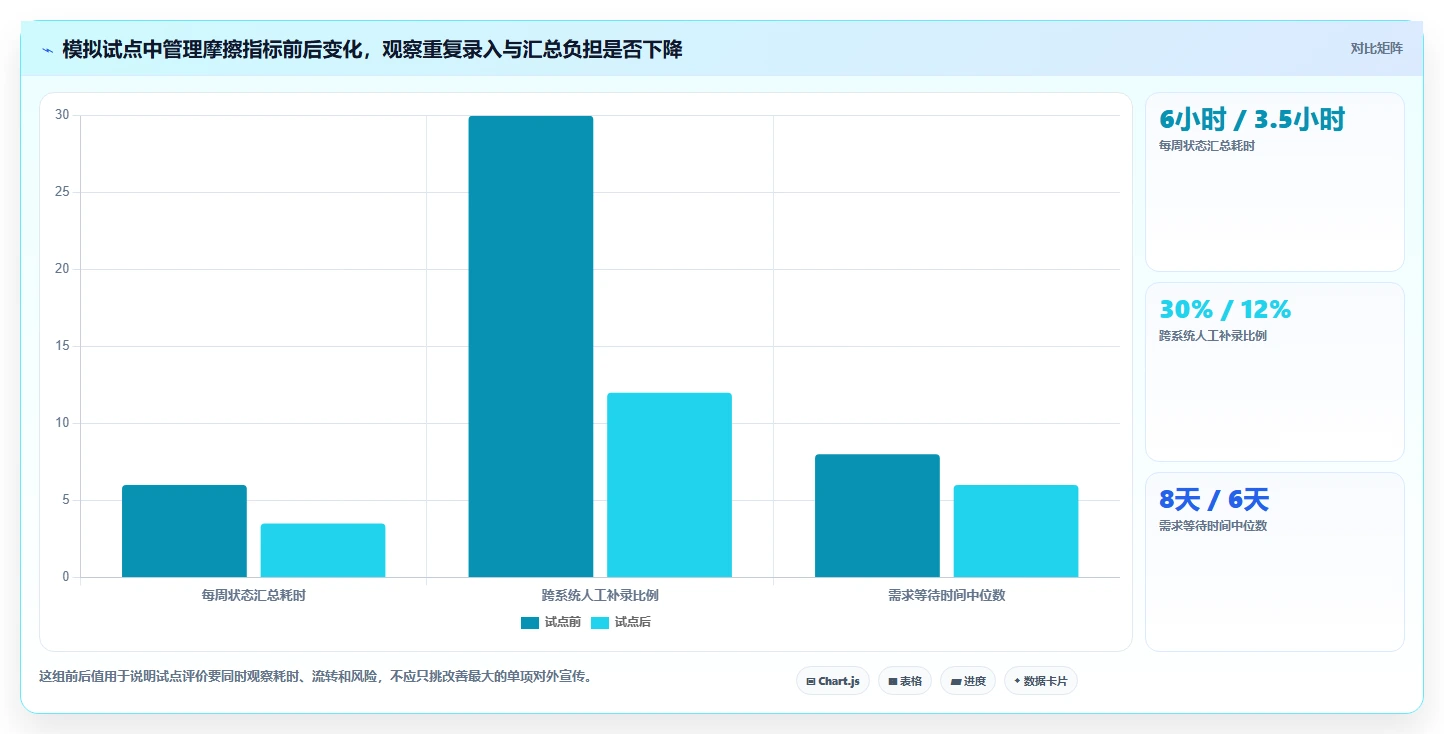

下表是示意性情景推演:假设试点结束后状态汇总工时从每周6小时降到3.5小时,跨系统补录比例从30%降至12%,需求等待中位数从8天降至6天,发布前人工核对从12项降至7项。即便出现这样的变化,也不能直接断言是软件单独造成的,还要排除团队规模、版本难度和流程调整的影响。
更稳妥的判断是:如果重复录入和人工汇总下降,同时需求等待没有恶化、缺陷逃逸没有增加,才有理由扩大试点;如果只有汇总报表更漂亮,但一线工作变慢,应先检查字段、通知和状态维护是否过重。

七、不同情况下的行动建议与取舍
1. 10人以内团队:优先消除状态不透明,不急着建复杂流程
小团队可以先明确任务负责人、优先级、当前状态和阻塞原因。每周只要能回答“本周要交付什么、什么被卡住、谁需要帮助”,就不必立即引入多层项目组合、审批矩阵和复杂报表。试用时以成员愿意每天更新为首要标准。
取舍上,轻量工具可能少一些高级治理能力,但能降低学习成本;复杂平台未来扩展空间更大,却可能让小团队为暂时用不到的规则付出维护成本。若一年内预计快速扩张,可以把数据导出和升级路径列入考察,而不是提前把所有复杂机制都启用。
2. 10至100人团队:重点关注跨团队依赖和统一状态定义
团队进入多个产品线或多个研发小组后,应先统一少数核心状态和项目字段,再允许局部差异。试点可选择两个协作方式不同的团队,观察跨团队管理视图是否既能汇总,又不强迫两边采用完全相同的执行习惯。
这个阶段最常见的取舍,是统一程度与团队自主权之间的平衡。统一太少,管理者无法比较项目;统一太多,团队会绕开系统维护自己的表格。建议只对公司级目标、关键里程碑、风险和依赖设统一规则,团队内部如何拆任务则保留适度弹性。
3. 100人以上组织:先做治理设计,再讨论大规模推广
中大型组织应把身份认证、权限、审计、数据管理、模板责任人、跨团队报表和供应商支持纳入同一张评估表。流程治理要明确哪些字段由平台管理员维护、哪些由业务负责人定义、哪些允许团队自行调整。没有责任边界,规模越大,配置漂移越快。
对这类组织,PingCode可以纳入重点候选,尤其适合验证是否能承接中大型研发团队所需的协作与治理场景。试点必须让安全、研发管理、平台管理员和一线团队共同参与,采购层面的可行性也要与实际操作体验分开判断。
4. 研发工程链路复杂:优先验证代码、构建、测试和发布关联
如果团队频繁遇到“任务显示完成,但代码还没合并”“缺陷找不到原需求”“发布范围临时靠人回忆”等问题,应把工作项与代码、评审、构建、测试和发布的关联作为硬性验证条件。选型演示中,要求供应方用一条真实的工作路径完成操作,不接受只展示预先准备好的静态页面。
取舍上,工程平台整合度高可能减少跳转,但不一定提供最适合全公司的项目组合管理;通用项目工具更适合跨职能计划,却可能需要研发系统承担技术细节。必要时采用分层组合:一个系统维护业务与项目视图,工程平台维护代码交付事实,并通过稳定关联避免双重录入。
5. 预算有限或不希望大规模迁移:先做小范围增量替换
如果预算有限,或历史系统牵涉太多团队,不要把“全公司一次性替换”当作成功标准。先选择一个痛点清晰的工作流,测算每周节省的人工工时、迁移所需人天和后续维护成本。如果收益不能覆盖切换成本,就保留现有工具并先修流程也可能更合理。
迁移取舍可以分成三类:活跃项目迁入新系统;已结束项目保留只读归档;无法可靠映射的历史数据保留原系统查询链接。这样做可能牺牲“所有历史都在一个界面”的整齐感,却能降低一次性清洗和迁移风险。

八、落地与结论:下一步先做一次可验证的选型工作坊
1. 两周内可以完成的选型准备
如果团队近期准备选型,我建议先安排一次90分钟工作坊,而不是立刻申请全员账号。参会角色包括研发负责人、产品、测试、项目负责人、平台管理员和一线成员。会议产出不必复杂,但要落到可验证材料:
- 画出一条当前需求到发布的真实流程,并标记重复录入和人工交接点。
- 选出三个必须改善的结果,为每个结果写清基线和统计口径。
- 列出不可妥协条件,例如部署、安全、权限、集成和预算边界。
- 从7款候选中筛出不超过3款,安排同一任务、同一角色、同一试用周期。
- 试点结束时同时复核一线体验、数据可信度、维护工时和供应商条件。
如果团队尚未形成清晰流程,就先梳理规则,再做产品演示;如果已知主要摩擦点,就直接用真实工作流验证候选产品。无论是哪一种,评价表都要保留“未通过原因”,避免选型过程只留下一个总分,却说不清为什么淘汰其他方案。
2. 最终判断:选能让团队少猜、少抄、少追问的系统
我对研发项目管理软件的判断可以归结为一句话:真正有价值的工具,不是把工作装进更多字段,而是让关键事实在正确的交接点自然留下来。它应该让需求变更有迹可循,让阻塞有人负责,让代码和测试结果能回到交付目标,也让管理者不必每周重新拼出一份“看起来完整”的进度表。
2026年的选型不必追逐一个所谓通用第一名。先确定团队处在什么阶段,再从真实项目中测出重复录入、等待和汇总的成本;用候选软件跑完一个闭环,复核数据和采用负担;最后才讨论是否扩大范围。下一步不是买最热门的产品,而是选一条最痛的研发链路,用两到四周拿到可复核的试点证据。
常见问题解答(FAQ)
1. 2026年研发团队选项目管理软件,最该优先看什么?
我在给研发团队筛工具时,最容易被功能清单带偏:看起来功能越多越安心,实际用起来却可能只是多了一套要维护的流程。我更想知道,团队能不能用它把需求、开发、测试和发布连成一条可追踪的链路?
先看工作流是否贴合团队,而不是先数功能。一个功能丰富的平台,如果需求状态、缺陷流转和发布审批都要靠额外表格补齐,最后往往变成“系统里记一份,群聊里再确认一遍”。建议用一条真实需求做现场演练:从提出需求、拆分任务、关联代码或缺陷,到测试验收和发布复盘。
记录每一步是否需要重复录入、手工催办或切换系统,这些摩擦比功能数量更能预测长期使用效果。可用五项指标做初筛:核心流程覆盖度、重复录入次数、权限与审计、报表可用性、团队上手成本。给每项按 1,5 分打分,并为流程覆盖度和使用成本设置更高权重;这是一种选型方法,不代表行业排名或市场统计。
2. 小型研发团队应该选轻量工具,还是一体化项目管理平台?
我带着一个十来人的研发团队做选型时,会担心轻量工具管不住跨角色协作,也担心一体化平台配置太复杂。团队规模不大时,究竟该为未来预留能力,还是先选能快速落地的方案?
小团队通常更需要低维护成本,而不是提前购买复杂度。若一个项目只有一名产品、一名测试和数名开发,需求与缺陷能在同一流程中清楚流转,轻量方案往往更容易形成稳定习惯。但如果团队已经同时维护多个版本、多个客户交付,或需要严格区分外部协作权限,就要重点验证平台的权限、版本管理和跨项目视图。
规模不是唯一判断依据,协作边界和变更频率更关键。建议先用两周试点,选择一个正在进行的项目,不额外增加重复填报。每周统计任务更新率、逾期任务数量和会议中“状态不清”的事项;如果工具没有减少追问,先调整流程或培训,再考虑扩展功能。
3. 研发项目管理软件的云端版和私有部署版怎么选?
我选工具时会特别纠结数据放在哪里:云端通常上线快,私有部署看起来更可控,但后续升级和运维也可能落到自己团队身上。我不想只听“安全”或“方便”这样的宣传,应该具体核对哪些事项?
不要把“私有部署”等同于自动安全,也不要把“云端”简单理解成不可控。真正要比较的是数据责任、访问控制、备份恢复、审计能力、运维投入和故障响应,而不是部署方式的名称。评估云端方案时,核对数据存储区域、管理员权限、身份认证、日志导出、备份周期和数据导出能力。
评估私有部署时,额外确认补丁由谁安装、备份是否经过恢复演练、故障时谁负责排查,以及升级是否会影响已有定制。可把成本按三年估算:订阅或授权费用,加上服务器、运维工时、升级测试和故障处理成本。对小团队而言,私有部署省下的订阅费用若被日常维护抵消,就未必更划算;
涉及明确合规要求时,则应先让安全与法务给出边界。
4. 怎么判断项目管理软件是否值得从现有工具迁移?
我最担心迁移时旧数据丢失、团队短期效率下降,最后新工具也没人愿意用。有没有一种不靠“界面更好看”来做决定的方法,能先验证迁移是否真的解决了问题?
先把迁移原因写成可验证的问题,例如跨系统重复录入、缺陷与需求无法关联,或管理报表需要人工汇总。若说不清具体损耗,即使新工具功能更多,也很难证明迁移带来的收益。迁移前抽取一小批真实数据做试迁移,覆盖需求、任务、缺陷、附件、负责人和历史状态。
核对字段映射、评论与附件是否保留、旧链接是否失效,并让实际使用者检查数据,而不是只看导入成功提示。建议设置回滚条件:关键字段完整率低于团队设定门槛、关键流程无法闭环,或试点期间任务更新率明显下降,就暂停扩大迁移。先让一个项目完整运行一到两个迭代,再决定是否迁移全量数据;
旧系统应保留只读窗口,直到关键记录完成抽查。
文章包含AI辅助创作:研发团队必备:2026年最受欢迎的7大什么项目管理软件好用推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/234086
读者评论
文中把需求、代码、测试和发布之间的交接作为选型重点,这比单看功能清单更实用。试用时确实应该让开发和测试各走一遍真实流程,才能发现重复录入的问题。
对小团队来说,先把负责人、优先级和当前状态管清楚就够了。复杂权限和报表如果没人维护,反而会增加负担,这个取舍说得比较实在。
迁移部分提醒得很到位:数据导入不等于上线。建议先拿一个项目验证状态映射、权限和日常更新,再决定是否迁移历史数据,也能更早看出维护成本。
