团队买了任务协作工具,任务却还是散落在群聊、文档和个人表格里,这并不罕见。问题往往不是工具功能太少,而是工具记录的工作方式与团队真实流程不匹配。本文把 PingCode、飞书项目、Asana、Trello、ClickUp 和 Jira 放在同一套选型框架下比较:不只看谁的功能清单更长,也看任务能否顺利流转、谁要承担维护成本、团队最终能不能从系统里判断工作进展。

一、核心结论:没有万能工具,先选对工作模型

1. 先看工作是怎样流动的,再看软件有多少功能

我判断任务协作工具,通常先问四个问题:任务从哪里来、由谁确认优先级、交付需要经过哪些环节、发生变更时谁需要知道。回答这些问题后,工具类型通常就清楚了。工作以卡片状态流转为主,轻量看板可能足够;需求、研发、测试和发布需要衔接,工程项目管理工具更适合;跨部门同时推进多个项目,则需要能看项目组合和资源负荷的平台。

六款工具不是一条从差到好的排名,而是六种不同的工作模型。PingCode 更适合中大型企业和 100 人以上组织的研发项目协作;飞书项目适合重视协同办公入口、希望在组织协作环境中管理项目的团队;Asana 擅长跨职能任务编排;Trello 适合简单直观的看板;ClickUp 适合希望深度配置工作空间的团队;Jira 更偏向软件研发团队的工作跟踪与流程管理。

这不是产品功能的穷尽清单,也不是对当前版本的统一性能测评。各产品的套餐、集成和具体功能可能因地区、版本与企业配置不同而变化。以下结论更适合作为初筛:先找到符合团队工作模型的候选,再通过真实任务做小范围验证。

工具 主要适用场景 突出优势 选型时重点核验
PingCode 中大型组织的研发项目与跨职能协作 适合把需求、计划、研发和交付放在连续流程中管理 流程配置、权限、历史数据迁移和管理视图是否匹配组织现状
飞书项目 已使用飞书协作、需要项目化管理的团队 与协同办公场景结合,减少任务与沟通入口割裂 具体版本能力、项目模板、数据权限及外部协作边界
Asana 市场、运营、产品等跨职能项目 任务责任、依赖关系与项目进度表达较清晰 本地化需求、集成范围、报表及套餐限制
Trello 小团队、个人任务和轻流程看板 看板直观,学习门槛低 复杂权限、跨项目汇总和自动化是否够用
ClickUp 需要多视图、多字段和较强配置能力的团队 可将任务、文档和不同项目视图集中管理 配置治理、使用复杂度、性能与套餐边界
Jira 软件研发、缺陷跟踪和迭代管理 适合需要明确研发工作流和跟踪规则的团队 非研发人员是否易用、工作流维护成本及集成规划

上表中的“突出优势”是选型方向,不代表任何工具能自动带来效率提升。真正能否落地,取决于团队是否愿意在任务创建、状态更新、责任确认和复盘上形成稳定习惯。

2. 初筛时用“任务链完整度”替代功能数量

功能列表很容易让人误以为“勾选项多就是能力强”。但如果一个新需求从提出到交付,要在三个系统里重复录入,所谓丰富功能可能只是增加维护成本。我更看重任务链是否完整:需求有来源、负责人明确、进度可追、阻塞能升级、交付有结果,而且重要变更可以被相关人看到。

如果团队只需要明确“谁在做什么、什么时候完成”,轻量工具通常更有效。若工作涉及审批、依赖、版本、缺陷或多级权限,就要核验工具是否能表达这些关系,而不是期待员工用备注和标签拼出一套隐形系统。

二、背景与真实场景:工具需要适配团队的协作摩擦

1. 同样叫任务管理,工作对象可能完全不同

“任务”这个词容易掩盖差异。运营团队的一项任务可能是准备一次活动,重点是素材、负责人、发布时间和审批;研发团队的一项任务可能关联用户需求、技术方案、代码变更、测试结果和版本发布;管理层关心的则可能不是单条任务,而是不同项目的风险、资源和交付趋势。

如果采购前只让每位候选工具展示首页和看板,最容易看到的是界面差异,最难看到的却是流程断点。更有价值的演示任务应当覆盖真实工作:从接收请求开始,经过分派、变更、阻塞、交付和复盘,观察信息在每个节点是否需要重新解释。

2. 工具的价值常常体现在交接,而非个人填写速度

任务卡片创建得快,不等于团队协作得快。一个任务从产品交给研发、从研发交给测试、再从项目组交给业务方,最容易损失的是上下文:为什么要做、什么叫完成、依赖谁、变更是否已确认。好的工具应该让接手人不用翻遍聊天记录,也能理解下一步。

因此,我会把交接成本单独列出来看。每次交接都需要重新口头解释,说明工具没有沉淀足够上下文;状态已更新但相关人不知道,说明通知规则或协作约定有问题;任务已经关闭却没有交付记录,则系统只记录了流程终点,没有记录结果。

3. 组织规模改变的不是人数,而是协调方式

小团队可以靠面对面沟通快速补充信息,协作系统只需让任务透明。规模扩大以后,成员之间不再都认识彼此,项目的依赖关系也更复杂,靠“我记得谁负责”维持运转的风险变高。此时,权限、统一字段、跨项目视图和审计能力才会从管理偏好变成实际需求。

PingCode 的适用场景,通常更值得在中大型企业和 100 人以上组织中评估,特别是研发、产品、测试和项目管理需要围绕同一交付链协作的团队。但人数不是唯一门槛:50 人的组织如果流程复杂,也可能需要较强的项目治理;300 人的组织如果工作都独立且流程简单,也未必需要复杂平台。

4. 先画出当前协作链,再挑选候选工具

我建议先花半天画一张“工作从进入到完成”的流程图,不要先登录产品试功能。每个节点只写四项:输入是什么、谁负责、产出是什么、卡住后由谁处理。遇到“某人知道”“群里问一下”“表格另外维护”这类描述时,把它们标成风险点,而不是默认流程。

这一步能帮助团队区分两类问题:一类是工具缺少必要能力,另一类是组织根本没有约定规则。软件可以帮助执行已定义的流程,却很难替代团队决定谁有权改优先级、什么条件算验收完成。

三、六款工具逐一拆解:优势、边界与适配判断

1. PingCode:适合把研发交付链放在一张图里管理

如果团队的工作主线是需求进入、产品规划、研发实施、测试验证和版本交付,PingCode 值得进入候选名单。评估重点不是“有没有某个功能按钮”,而是产品、研发、测试和项目管理是否能围绕同一项工作共享上下文,管理者能否在不逐一催问的情况下看到项目风险。

它更适合有多个项目并行、角色分工明确、流程需要一定治理的组织。对 100 人以上团队而言,统一需求与项目视图的价值通常高于个人看板的灵活性;但这也意味着导入前必须先对齐字段、状态和权限。若各部门还没形成基本规则,直接把复杂流程配置进系统,可能只是让混乱有了更整齐的界面。

适配边界:如果团队只有少量临时任务、没有稳定研发交付流程,平台能力可能超出需要。选型时应重点验证:跨项目汇总是否符合管理习惯、权限粒度是否满足团队边界、已有数据能否迁移,以及使用者更新状态是否足够顺手。涉及合规或部署要求的企业,还应向供应方确认适用版本和相关能力,不能仅凭营销页面推断。

2. 飞书项目:适合希望项目协作贴近日常办公入口的团队

对于已经把日常沟通、文档和会议集中在飞书的团队,飞书项目的一个重要评估方向,是项目任务能否自然连接到现有协作习惯。若员工需要在多个入口之间来回跳转,任务系统即使能力充足,也可能因为操作路径太长而被绕开。

它值得测试的场景包括跨部门项目、例行运营任务和需要与文档沟通联动的工作。实际试用时,不要只看任务列表是否方便,而要检查项目模板能否覆盖常见业务、关键变更是否可追踪、不同角色看到的数据是否合理,以及外部合作方参与时的权限如何管理。

适配边界:如果组织要求复杂研发流程、精细化项目组合治理或特定数据隔离能力,不能仅凭日常办公集成就认定适合。应按照团队实际采购的版本逐项核验能力;产品套餐与功能范围可能调整,不宜把某个版本的体验外推到所有企业方案。

3. Asana:适合跨职能项目需要清楚责任和依赖的团队

Asana 的评估重点可以放在跨团队计划是否容易被理解:一项工作由谁负责、先后顺序怎样、哪些任务影响整体里程碑。对于市场活动、产品发布和运营项目,这种工作编排通常比研发工单细节更重要。

试用时建议把一个真实项目拆成目标、里程碑、任务和依赖,再让不同职能的成员分别完成一次交接。观察项目负责人是否能快速识别延期风险,执行者是否知道自己的下一步,协作者是否能找到背景材料。若需要全球团队协作,还要确认账号、集成、管理和本地化要求是否符合组织政策。

适配边界:如果任务模型高度依赖研发缺陷、版本和技术工作流,单靠通用项目视图可能不够。评估时应检查是否需要额外工具协同,避免为了统一界面而把工程细节压扁成普通任务。

4. Trello:适合简单看板,不适合把所有管理问题都塞进去

Trello 的强项是直观:任务在不同列表之间移动,团队能迅速看出工作在哪里。对个人计划、小型内容团队、简单审批或短周期活动而言,低学习门槛本身就是效率优势。一个新人能在很短时间内读懂看板,比一个功能强大但无人维护的系统更有价值。

我会用它验证一件事:团队的工作是否能主要靠卡片状态表达。如果任务只需要标题、负责人、期限、说明和少数标签,Trello 可能非常够用;若管理者需要跨多个项目汇总依赖、预算、容量和阶段门槛,就要评估是否需要额外的报表或其他管理工具。

适配边界:看板越多,不代表控制力越强。团队规模和项目数量增加后,命名规则、权限、重复卡片和跨看板统计都可能成为负担。建议在试用阶段限制看板数量,先把一个完整流程跑通,再判断是否扩展。

5. ClickUp:适合愿意投入配置治理的团队

ClickUp 常被有较强配置诉求的团队纳入候选:他们希望把任务、不同视图和协作信息放在一个工作空间里,并按团队需要调整字段与流程。这样的灵活性适合复杂度确实存在、且有人负责维护的组织。

试用时要把“能配置”与“配置后有人用”分开考察。先安排一名管理员搭建最小工作区,再让普通成员执行任务;记录每个人需要理解多少概念、填写多少字段、遇到问题时能否自助找到答案。如果不同部门都要求定制,最好先约定哪些字段全公司统一、哪些字段由项目组决定。

适配边界:配置空间越大,治理责任越重。字段、状态和视图不断增加时,员工可能不知道哪个入口才是唯一事实来源。对缺少系统管理员、流程负责人或培训时间的团队,过度定制往往会拖慢推广。

6. Jira:适合研发工作流明确、需要追踪工程任务的团队

Jira 值得优先评估的情形,是团队需要较明确地跟踪软件开发工作,例如待办事项、缺陷、迭代、工作流和交付状态。它更适合工程团队把工作按规则记录和追踪,而不是作为所有部门的默认任务清单。

试用不要停留在建立项目和创建工单。要验证从需求拆分、优先级调整、开发处理到测试关闭的完整路径,也要观察非研发成员能否看懂状态、更新相关信息。若产品、业务和研发共享一个空间,状态术语需要能被跨职能人员理解,不能只有工程师知道“下一步到底是什么”。

适配边界:流程配置和工作项规则可能带来维护成本。团队规模较小、项目类型单一时,过多状态和字段会变成负担;如果其他部门只想做轻量任务管理,也不应因为工程团队已经在用,就默认所有人都适合相同的使用方式。

7. 用工作模型比较,比用品牌印象比较更可靠

团队主要问题 优先试用方向 关键验证任务 不应忽略的代价
研发、测试和产品信息断开 PingCode、Jira 跑通需求到交付的完整链路 流程治理、迁移和权限配置
跨部门活动责任不清 Asana、飞书项目 追踪里程碑、依赖和负责人变更 与现有协作入口及管理规则的匹配
任务只需看板可视化 Trello 从提交到完成跑一个小型流程 规模增长后的跨项目汇总能力
希望把多个工作视图集中配置 ClickUp 由管理员配置,再让一线成员实际操作 配置持续膨胀与管理员依赖

这些组合是候选方向,不是强制排名。若组织已经在用某套协作平台,也要把切换成本纳入比较;在不影响关键流程的前提下,延续已有系统有时比更换工具更划算。

四、常见误区:效率损失常由选型方式制造

1. 把功能多等同于效率高

功能数量只能说明系统提供了多少可能性,不说明团队能否把可能性转化为稳定习惯。每个新增字段都意味着有人要理解、填写、检查和维护。若字段不影响决策、交接或合规,却要求所有人必填,它就可能只是把管理者的焦虑转嫁给执行者。

我的建议是为每项必填信息追问一句:“缺少它,会导致什么具体后果?”如果答案只是“以后可能有用”,就先不要设为必填。数据质量不是靠字段数量堆出来的,而是靠记录的信息对实际工作有用。

2. 把上线当成培训,而不是流程改造

只讲如何点击按钮,不能解决谁负责接收任务、谁能调整优先级、任务被阻塞后如何升级等问题。员工培训结束后,如果仍然要回到群里确认任务是否有效,系统很快会变成第二份账本。

更有效的做法是选一个真实流程试运行,同时明确每个节点的负责人和完成条件。工具上线后的培训,应围绕“在这个情境中你下一步做什么”,而不是逐个介绍菜单。

3. 用管理层视图替代一线人员体验

管理者喜欢跨项目报表,一线人员却可能被繁琐录入拖慢。若管理层只看到了汇总页,而没有亲自体验创建任务、补充上下文、切换状态和处理变更,决策就容易偏向“看起来可管”,忽略“实际难执行”。

选型小组至少要包含项目负责人、执行者、流程管理员和信息技术或安全相关角色。管理者评估能否看清进度,一线人员评估操作负担,管理员评估持续维护,安全人员评估权限与数据要求。任何一个角色缺席,都可能在上线后才发现关键缺口。

4. 先做全面迁移,再发现流程不适配

旧系统中的任务可能重复、失效、字段含义不一致。把全部历史数据照搬过去,既增加迁移难度,也会把旧规则和坏习惯带进新平台。迁移前要区分仍在执行的任务、需要检索的历史记录、必须保留的审计数据和可以归档的内容。

先试点、再迁移、后扩展通常更稳妥。用一个真实项目验证字段映射、权限、通知和报表,再决定哪些数据需要导入。试点不是为了证明工具一定成功,而是为了尽早找到不适配点。

5. 只比较订阅价格,漏算使用与维护成本

软件成本不止是许可证费用。配置、培训、数据迁移、集成、管理员维护以及员工重复录入,都可能占用实际资源。某款工具即使单价更低,如果每周需要人工整理几张项目表,整体成本也未必更低。

供应商报价应与团队需要的版本、用户数量、权限要求、存储与集成范围一起核对。不同地区和套餐的价格可能变化,本文不提供固定报价;采购时应以供应方的正式报价和合同条款为准。

五、专业判断逻辑:把选型变成可验证的决策

1. 先定义不可妥协项,再给体验打分

不要一开始就把所有需求混在一个总分里。先列出不满足就不能采购的硬条件,例如身份管理、权限隔离、数据处理要求、关键流程能力和必要集成。硬条件不满足,界面再好看也不能补偿。

通过硬条件后,再对易用性、配置灵活度、报表、集成和维护成本打分。评分不是为了制造精确感,而是迫使评审者说清楚为什么选择某个候选。分数相近时,优先看试点使用情况和长期维护责任。

2. 用加权决策表,避免“演示最精彩”胜出

下面是一个适用于中大型协作项目的示例权重。它不是行业统一标准,也不代表六款工具的实测分数。团队应根据业务风险调整权重:研发链条复杂,就提高流程与追踪权重;任务轻且人员流动快,就提高学习成本与易用性权重。

评估维度 示例权重 要回答的问题 建议验证方式
工作流匹配 25% 真实任务是否能完整流转 用一个跨角色项目走完关键节点
一线易用性 20% 执行者能否低负担创建和更新任务 让未参与选型的成员完成指定任务
可视化与决策 15% 负责人能否发现延期和阻塞 模拟一项任务延期并查看升级路径
配置与治理 15% 规则能否被管理员持续维护 检查字段、权限、模板和变更机制
集成与迁移 15% 是否减少重复录入和上下文丢失 验证实际要用的系统连接与数据映射
总拥有成本 10% 长期许可、维护和使用成本是否可接受 估算一年内的人力与采购支出

3. 设计四周试点,不用“大家觉得不错”作为结果

试点最好选一个边界清楚、跨角色但风险可控的项目。第一周设置基线,记录现有任务数量、更新方式、交接次数和管理汇总耗时;第二周完成基础配置并启动;第三周观察真实使用中的遗漏和绕行;第四周复盘数据、访谈使用者,再判断是否扩大。

试点中不要不断加功能来迎合每个意见。先区分阻塞执行的缺口、可通过约定解决的问题和纯偏好差异。只有影响任务交付、信息安全或关键管理决策的问题,才应优先进入配置变更。

4. 观察领先指标,而不只盯最终交付率

交付率受人员经验、任务难度、外部依赖和需求变更影响,短期内未必能归因到工具。试点阶段更适合观察领先指标:任务负责人是否明确、任务信息是否完整、状态是否及时更新、阻塞是否有响应、管理者汇总进度需要多少人工。

这些指标也不是越高越好。例如,状态更新频率过高可能意味着团队在做形式化打卡;任务信息填得很全,但没人用来决策,也可能只是录入负担。每个指标都要与使用场景一起解释。

5. 让总拥有成本包含隐性人力支出

可以用一个简单的年度估算式做横向比较:年度总成本等于订阅与服务费用,加上配置维护工时、培训工时、数据整理工时,以及因重复记录产生的人工耗时。此处不需要先把每一分钟精确换算成金额;先把隐藏工作量看见,往往就能发现“低价”背后的运营代价。

管理员工时尤其容易被忽略。如果一套高度定制的系统必须依赖一名核心员工才能运行,那么这名员工的时间、交接和离职风险都属于工具的真实成本。工具越灵活,越要问清楚谁长期负责维护。

六、案例与数据观察:用一组情景模拟看出隐藏成本

1. 案例设定:一支跨职能团队如何处理重复跟进

以下是情景模拟,用于演示评估方法,不是某家公司真实客户案例,也不是对六款产品进行实测后得出的成绩。设定一支 120 人的产品与研发组织,每月并行推进 8 个项目,任务信息分散在聊天、共享表格和不同团队的工作清单中,项目负责人每周需要手工汇总进度。

试点团队选择一个包含产品、研发、测试和业务代表的项目,要求任务具备负责人、完成条件、截止日期、状态和关联背景。试点比较的不是某个产品的功能数量,而是三种协作路径:各自使用个人表格、使用轻量看板、使用能贯通研发交付链的项目平台。

为了说明怎样观察改进,假设试点前每周花 12 小时人工汇总,任务信息完整率为 65%,跨角色交接平均需要 2.5 次额外确认。试点后若分别达到 7 小时、82% 和 1.6 次,这些数字只能作为情景推演目标,不能写成真实结果。真实团队必须用自己的基线和记录替换。

观察指标 试点前情景基线 试点目标情景 它能说明什么
每周人工汇总耗时 12 小时 7 小时 是否减少管理者手工收集进度的时间
任务关键信息完整率 65% 82% 交接时是否更容易获得负责人、期限与完成条件
每次跨角色交接额外确认次数 2.5 次 1.6 次 上下文是否足以支持下一角色接手

这组数据刻意没有把“项目按期率”列为唯一成功标准。四周试点可能不足以覆盖完整交付周期,而任务难度也不一致。先看信息质量和协调过程,才能判断变化是否与工具使用有关。

2026年效率神器:6款顶级任务协作工具全面测评

2. 试点过程要记录“绕开系统”的行为

我会特别关注成员什么时候转回聊天或表格。比如,任务优先级在系统外被口头改了;决策在会议里做出,却没有写回任务;状态更新被延期,因为员工不知道哪个状态代表“等待外部输入”。这些绕行并不必然说明软件不好,但它们会揭示流程约定、产品配置或培训中的缺口。

记录绕行时要写明发生节点、涉及角色、造成的后果和解决办法。若只是偶发的习惯问题,可以通过团队规范修正;若每个项目都因为权限或字段限制无法完成关键动作,则应回到选型判断,而不是靠人工提醒长期补洞。

3. 用决策图把“看起来方便”转换成可核验的问题

情景模拟中,轻量看板可能更快启动,也可能在跨项目统计和复杂交接上出现限制;工程管理平台可能更适合长链路协同,但配置和培训投入较大;通用协作工具可能降低跨职能团队的使用门槛,却需要核实研发细节是否足够。每一项判断都应落在一个可以现场验证的任务上。

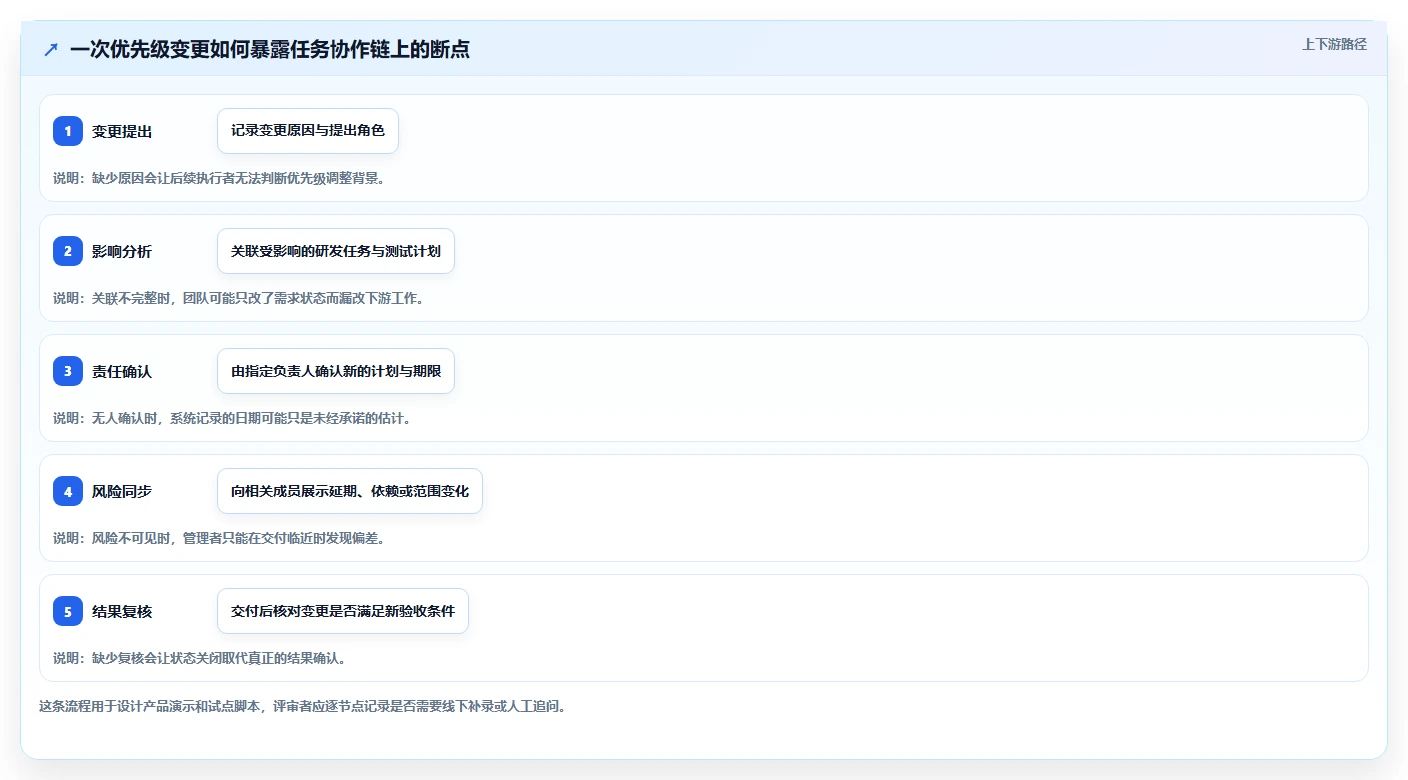

例如,要求候选工具现场处理一次“需求优先级被调整、研发任务已开始、测试计划需要更新”的变更。观察变更能否关联原任务、影响范围是否可查、负责人能否确认、管理者能否看到风险。这个场景比让供应方逐页演示仪表盘更能暴露真实适配度。

2026年效率神器:6款顶级任务协作工具全面测评

4. 结果复盘要区分产品问题与组织问题

如果任务信息完整率没有提高,不要立刻得出“产品不好用”的结论。可能是表单字段过多、团队没有定义“完整”的标准,也可能是负责人不认为填写这些信息对交付有帮助。反过来,如果成员都按要求填了,管理者却仍要另做汇总,也要查明报表配置、字段一致性和项目规则是否统一。

把原因分成产品能力、流程定义、角色责任、培训和数据质量五类,再决定下一步动作。这样可以避免常见的“先换工具,再遇到同一个问题”的循环。

七、不同情况下的行动建议:从小试点走到组织推广

1. 10 至 30 人的小团队:先验证是否真的需要平台

小团队如果主要问题是任务遗忘、截止日期不清楚和工作状态不透明,可以先用轻量看板或现有协作工具试运行。把“负责人、截止日期、下一步、阻塞原因”作为最小字段集,跑两到三个周期后再判断是否需要复杂流程。

如果成员每天都在多个看板之间搬运任务,或者项目负责人无法汇总不同团队的交付情况,才有必要升级到更强的项目管理能力。不要仅因团队计划扩张,就提前建立大量还不存在的审批和字段。

2. 30 至 100 人的成长团队:优先治理重复流程

成长团队常见的问题不是缺少工具,而是同一类项目由不同负责人用不同方式管理。此时应先选出高频项目,建立一套可复用模板,统一必要字段和状态定义,再评估是否需要跨项目视图与自动化。

候选工具可以根据组织协作入口、任务复杂度和维护资源,在飞书项目、Asana、ClickUp 等方向中测试;若研发链条较重,也应纳入工程项目管理工具。关键是不能让每个项目负责人各自建立一套互不兼容的流程。

3. 100 人以上或中大型组织:把治理、权限和迁移列入主线

中大型组织应该把流程配置、角色权限、数据迁移和长期维护与一线易用性放在同一个决策里。PingCode 可以作为研发交付流程较复杂团队的候选,尤其要用真实的需求到发布链路验证;如果团队的核心任务是跨部门活动编排,其他通用协作工具也可能更贴合。

推广时不要一次覆盖全部部门。先选一个边界清楚、负责人明确、管理层愿意参与复盘的业务单元。试点通过后再逐步复制模板,并保留必要的差异化空间,避免总部流程把所有团队都推向同一套不合适的用法。

4. 远程或跨时区团队:优先检查异步协作是否成立

远程团队需要的不只是通知,而是让成员在不同时在线的情况下仍能接续工作。任务背景、决策记录、当前状态、下一步和责任人必须可查;否则会议和即时消息会不断补偿系统缺失的信息。

试点可以模拟一个跨时区交接:第一位成员提交任务后离线,另一位成员在数小时后接手。观察后者能否理解目标、判断优先级、找到相关材料并继续执行。通知是否过多、权限是否合适,也应在此场景中核验。

5. 已有工具运行多年:先做流程盘点,再考虑替换

如果现有系统仍能支撑关键业务,只是部分人抱怨界面或报表,不宜马上启动大规模迁移。先确认问题是产品能力不足、配置失当、数据质量低,还是组织规则变更后没人调整系统。很多看似“工具不够好”的问题,其实是旧流程继续以新名义运行。

只有当现有平台无法满足关键工作、安全要求或必要集成,且改造成本高于替换成本时,才进入迁移评估。迁移要包括历史数据保留、在途任务切换、成员培训、回退方案和责任人安排。

6. 采购前建议照着这份清单执行

  1. 选取一个真实项目,画出任务从提出到完成的流程。
  2. 列出三项硬性要求,并说明每项要求背后的业务风险。
  3. 挑选两到三款候选工具,不要同时评估过多产品。
  4. 让供应方围绕同一段真实流程演示,不只看标准产品导览。
  5. 安排一线成员参与四周试点,记录基线、绕行和维护工时。
  6. 在试点结束后复核数据、访谈不同角色,并明确继续、调整或停止的条件。
  7. 确认正式采购版本、费用、权限、服务范围和合同要求,再推进部署。

如果评审时间有限,先把第三步和第四步做好。候选数量少一些、演示任务真实一些,通常比收集十几份功能对比表更能提升选型质量。

八、不同情况下的取舍与结论:为长期可执行性买单

1. 更重视简单易用时,接受部分管理能力不足

如果团队规模小、项目关系简单、成员更需要快速开始,优先考虑低学习门槛是合理的。代价是跨项目统计、精细权限和复杂依赖可能较弱。不要把“目前够用”误解为“未来永远够用”,而要为团队发展设置复查节点。

当并行项目数量增加、管理者开始用人工表格重新汇总,或跨团队交接频繁出错时,说明原有轻量方案可能已触及边界。此时升级有明确业务依据,而不是追逐功能更多的系统。

2. 更重视流程治理时,接受前期配置与培训投入

复杂流程需要更强的权限、状态、依赖和报表能力,但这些能力不会免费发生。团队必须投入时间梳理规则、配置模板、迁移数据和培训使用者。对中大型组织来说,PingCode 等面向项目交付治理的候选值得评估;但如果没有流程负责人,能力越强也可能越难维护。

取舍的核心不是“复杂好还是简单好”,而是复杂度是否对应真实风险。审批、追踪和权限要求有业务依据,就值得付出治理成本;纯粹为了让系统看上去完善而增加流程,则应当删减。

3. 更重视统一平台时,警惕把所有业务压进同一套工作流

统一平台能减少入口数量、帮助汇总信息,但不同团队的工作对象并不相同。研发缺陷、营销活动和人力资源项目未必适合完全相同的字段与状态。统一身份、权限原则和基础报表,与强迫所有部门使用一模一样的任务模型,是两回事。

比较稳妥的方式是统一少数必要规则,再给不同业务保留受控差异。组织既可以获得跨项目管理视角,也不必让每个团队都为另一种工作方式承担额外负担。

4. 最终判断:选能减少一次真实摩擦的工具

我对任务协作工具的核心判断很简单:它有没有减少一次重复解释、一次人工汇总、一次无人负责的交接,或者一次不必要的状态追问。若答案只能从宣传页面得出,而无法在团队的真实任务中验证,就还不能说工具适合。

因此,下一步不是马上确定“哪款最好”,而是选一个正在发生的项目,写下当前最费时间的三个协作摩擦,再让两到三款候选工具用同一任务现场解决。记录耗时、绕行、信息缺口和维护工作,最后依据团队规模、工作复杂度、预算与治理能力做选择。

真正的效率神器,不是功能最全的系统,而是让正确的工作更容易发生、让错误和延误更早暴露的协作机制。选型时把场景放在品牌前面,把试点证据放在演示印象前面,工具才更有机会从“又一个软件”变成团队可靠的工作底座。

常见问题解答(FAQ)

1. 2026年评测任务协作工具,应该重点比较哪些指标?

我看评测时常被功能数量和界面截图带偏,六款工具看起来都能建任务、加评论、排进度。我更想知道,怎样用一套公平的方法判断哪款真的能减少团队沟通成本?

别先数功能,先用同一组真实工作流做对照。建议给六款工具各建一个项目,统一测试任务创建、负责人变更、截止日期提醒、跨部门依赖、进度汇总和权限调整六个场景;每个场景记录完成时间、漏项数和需要额外沟通的次数。

可用一套权重评分:上手与日常操作占30%,协作和通知占25%,视图与汇报占20%,权限及集成占15%,价格与迁移成本占10%。权重不是行业标准,而是适合多数团队的起点;如果你们受审计约束,权限、安全的权重应提高。

尤其要观察“状态是否可信”:任务已经延期,但汇总页还显示正常,或者负责人改了却没有通知到相关人,这类问题比少一个看板视图更可能拖慢项目。试用时让实际使用者完成任务,而不是只听销售演示。

2. 不同规模和类型的团队,应该怎样选择任务协作工具?

我所在的团队既有日常需求,也要做跨部门项目,大家对工具的偏好不一样。小团队是不是应该优先选轻量产品,研发或多部门团队又该看哪些容易被忽略的能力?

轻量团队优先看创建任务是否够快、信息是否一眼可读。若一个简单事项要填写大量必填字段,成员很可能转回聊天软件记录进度;可以用“新人十分钟内能否独立创建并更新任务”作为试用检查点。研发团队要验证缺陷、迭代、版本和需求之间能否关联,重点不只是有没有看板,而是变更后能否追溯谁改了什么、影响了哪些工作。

跨部门团队则应重点检查依赖关系、权限边界和汇总视图,避免每个部门各自维护一套状态口径。建议先选一个有代表性的项目试用两周:包含真实负责人、真实截止日期和至少一次跨团队交接。若成员仍需在多个地方重复更新状态,说明工具没有成为协作的共同记录,而只是多了一处填表入口。

3. 免费版任务协作工具够用吗?选型时怎样算清实际成本?

我在比较工具时发现,有些免费版看起来功能很多,但团队人数、自动化次数或存储空间可能有限。我担心试用顺利、正式推广后才发现要升级,应该提前核对哪些成本?

免费版是否够用,取决于限制是否卡住团队的核心流程,而不是功能清单有多长。试用前核对成员上限、项目或任务数量、自动化额度、文件存储、历史记录保留、权限粒度,以及数据导出是否受限;最好把这些限制对应到未来半年预计的使用量。比较总成本时,把订阅费用与迁移、培训、维护和重复录入一起算。

可用一个简单估算:月度总成本=月订阅费+管理员维护工时×内部小时成本+重复录入工时×内部小时成本。若低价方案每周多耗两小时整理状态,节省的订阅费未必划算。不要只按当前人数做判断。先估算团队增长、外部协作者和归档需求,再让供应商书面确认升级触发条件与数据导出方式;

这些信息比“以后再说”的口头承诺更能避免预算意外。

4. 从旧工具迁移到新任务协作平台,怎样降低失败风险?

我担心换工具时任务、评论和附件迁移不完整,团队还可能因为流程变化而抵触。有没有一种小范围验证办法,能在全面切换前发现字段映射和使用习惯上的问题?

不要一开始就全量搬迁。先挑一个周期短、参与角色齐全的项目做试点,导入任务标题、负责人、状态、截止日期、关联文件和关键评论;抽查不同状态与不同负责人的记录,确认字段映射没有把“已完成”误转成“待处理”。试点时记录三类问题:数据是否丢失、成员是否找得到下一步操作、旧流程里哪些信息其实从未被使用。

可以把抽查结果设为切换门槛,例如关键字段准确率达到约98%,且所有高优先级任务都有负责人和截止日期;这是管理门槛建议,不是普遍适用的行业标准。正式切换前明确一个停止更新旧系统的时间点,并指定迁移负责人处理异常。切换后第一周每天收集问题,先修复权限、通知和字段映射,再讨论界面偏好;

这样能把真正影响交付的故障与单纯的使用习惯差异区分开。

读者评论

梁
梁佳宁

把任务链完整度放在功能数量前面,这个判断挺实用。我们团队之前选工具时只看看板和报表,后来才发现跨部门交接仍要靠群聊补背景。

邱
邱文博

文中建议用真实任务做小范围验证,我觉得比听产品演示更有参考价值。尤其要把变更、阻塞和交付都跑一遍,才能看出信息是否会断在交接处。

孔
孔依诺

对 ClickUp 和 Jira 的边界分析比较客观:配置灵活不代表维护成本低,研发工具也未必适合所有部门。试用时让一线成员实际操作,确实能提前发现学习和管理负担。

文章包含AI辅助创作:2026年效率神器:6款顶级任务协作工具全面测评,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/233892

赞 (0)
飞飞飞飞
2026年效率之选:6大共享办公软件工具深度对比
上一篇 19小时前
提升团队协作效率:2026年度5款顶级企业内部知识平台工具推荐
下一篇 19小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
