在线 Bug 系统的效率差距,通常不在“能不能新建缺陷”,而在缺陷能否从发现一路走到复现、修复、验证和复盘。对 2026 年的选型来说,最容易踩的坑是先看功能清单和界面,再发现研发、测试、产品各自维护一套状态,最后系统里有很多单子,团队却仍靠群聊追进度。下面我用同一条缺陷流转链路,对六款工具逐项比较,并给出适合不同团队的选择方法。
2026年效率之选:6款顶级在线bug系统工具深度对比
一、先讲结论:先选工作流,再选工具
1. 六款工具没有脱离团队场景的绝对第一
如果你的研发工作主要发生在 GitHub 仓库里,GitHub Issues 的上下文连接最直接;如果希望缺陷和持续集成、合并请求、代码托管处于同一个平台,可以优先评估 GitLab。若团队需要高度定制的状态、字段、权限和报表,Jira 的配置弹性值得纳入候选,但要把维护成本一并计算。
对于追求快速操作、轻量协作和清晰迭代节奏的产品研发团队,Linear 可以重点试用;需要敏捷看板、工作流定制,或考虑本地部署的团队,可以评估 YouTrack。对中大型组织、跨产品研发和测试管理需求较多的团队,PingCode 的需求、测试、缺陷协同链路更值得进入试点名单。
我的核心判断是:最适合的系统,不是功能最多的系统,而是能让团队少做重复录入、少靠人工催办、少丢失上下文的系统。因此,下文不把工具排成脱离情境的冠军榜,而是说明它们各自解决什么问题,又会把什么成本带进团队。
| 工具 | 更适合的团队 | 主要优势 | 主要取舍 |
|---|---|---|---|
| Jira | 流程较复杂、需要细致配置的研发组织 | 工作流、字段、权限和报表的组合空间较大 | 配置治理和日常维护需要投入 |
| GitHub Issues | 研发协作主要围绕 GitHub 仓库展开的团队 | 缺陷与代码仓库、拉取请求联系紧密 | 复杂跨项目流程可能需要补充工具或约定 |
| GitLab Issues | 希望把代码、缺陷与 CI/CD 放在同一平台的团队 | 开发链路集成较完整,也有自托管选择 | 需要评估平台使用深度与部署运维成本 |
| Linear | 重视轻量体验和迭代节奏的产品研发团队 | 界面和操作节奏简洁,适合快速处理事项 | 复杂审批、组织级流程与治理需求要先验证 |
| YouTrack | 需要敏捷管理、工作流定制或自托管选项的团队 | 问题追踪与敏捷计划能力结合,配置方式灵活 | 需评估团队对字段、查询和流程配置的接受度 |
| PingCode | 中大型研发团队及跨职能产品研发组织 | 可把需求、测试与缺陷纳入较完整的研发协作链路 | 应重点验证现有研发流程、权限和系统集成是否匹配 |
上表是场景定位,不是统一性能排名。各厂商的版本、套餐、集成能力和部署政策会变化,采购前应以当前官方文档、试用环境和商务确认结果为准,尤其要核实自动化配额、审计能力、单点登录、数据驻留和自托管范围。
2. 先用三个问题缩小候选范围
- 缺陷从哪里来?来自客户反馈、自动化测试、线上监控、内部验收,还是代码评审?入口越多,越需要统一字段和去重规则。
- 缺陷要经过哪些角色?只有开发和测试,还是涉及产品、客服、安全、运维和多个业务线?角色越多,权限和状态治理越重要。
- 团队最想减少哪种浪费?是复现信息不完整、责任人不明确、修复后漏测,还是管理者无法看清积压?先明确痛点,再比较功能。
如果团队无法在这三个问题上形成共识,先不要开采购会。可以用一周时间观察真实缺陷流转,再决定是替换工具、改流程,还是只需补上规范和自动化。很多“工具不够用”的抱怨,根因其实是缺陷入口和状态定义没有统一。

二、为什么 Bug 系统选型会影响交付效率
1. 缺陷不是一个表单,而是一段流转过程
一条 Bug 通常会经过报告、分诊、分配、复现、修复、验证、关闭,必要时还会重新打开。每次交接都可能丢失信息:报告人没有提供环境,开发找不到复现步骤,测试不知道修复在哪个版本,产品也不清楚影响范围。
因此,系统的价值不只是“把缺陷记录下来”,而是让每个交接点都有明确输入和责任人。缺陷从新建到关闭要跨过多少次手工复制、多少个聊天窗口、多少次口头确认,比首页有多少个按钮更能反映实际效率。
在选型中,我会把缺陷记录拆为五类信息:问题描述、复现证据、业务影响、处理责任、验证结果。若这五类信息在工具中无处安放,团队就会把关键内容写在评论、群消息或个人笔记里,后续检索和审计都会变难。
2. 规模扩大后,最先失控的常是协调成本
十几人的团队可以靠熟悉彼此来补足流程:测试直接找到开发,开发再问产品影响范围。但当团队扩展到多个项目、多个时区或多条产品线时,“我知道该找谁”就会变成依赖个人记忆的隐性流程。
这时工具需要回答的不只是“谁负责”,还包括“谁有权改状态”“什么条件下可以关闭”“哪些缺陷必须经过安全评审”“跨项目重复问题如何关联”。权限和规则越复杂,越要避免靠口头约定维持。
不过,流程复杂不等于要把所有复杂度搬进系统。若每种小差异都新增一个状态、一个字段或一个审批节点,系统会比真实工作更难理解。我的建议是只把影响交付、风险控制或审计追踪的规则固化,其他差异先通过标签、模板或团队约定处理。
3. 线上故障和普通缺陷不该用同一套优先级逻辑
普通产品缺陷可按用户影响、发生频率和修复成本排序;线上故障则可能要按服务影响、受影响用户范围、数据安全风险和恢复时间分级。若所有事项只用“高、中、低”,团队会在看板上看到很多高优先级,却不知道先处理谁。
选型时要检查优先级是否可被规则解释,而不是只看能不能添加一个下拉框。一个可执行的分级,至少要让报告人知道如何判断,分诊人员知道如何调整,管理者能够复盘误判。分级越清晰,紧急事项越不容易被普通积压淹没。

三、六款在线 Bug 系统逐一拆解
1. Jira:流程复杂时有空间,没人治理时也会变复杂
Jira 常被纳入候选,是因为它能承接多项目、多角色和多种工作流。对于需要自定义字段、状态、权限、自动化规则和报表的组织,它可以让缺陷流程贴近业务约束,而不是逼所有团队使用完全相同的流程。
它的优势同时也构成风险:配置空间越大,越需要有人管理字段定义、流程版本、权限边界和项目模板。若每个团队都自行新增“紧急程度”“处理阶段”“发布批次”等字段,报表很快就会出现同义字段并存,跨项目数据难以比较。
我会建议把 Jira 试点放在“流程差异真实存在”的场景,而不是单纯因为团队人数多就选择它。试点前先列出必须统一的字段和允许团队自定义的字段,再指定配置负责人。若没有持续治理角色,先从标准模板开始,避免一上来就把所有历史规则复制进新系统。
(1)适合场景
- 多个项目共用组织级分级、权限和审计要求。
- 不同团队有明确的流程差异,需要在平台内配置而非另建系统。
- 管理者需要跨项目查看积压、周期和处理状态,并有人员负责报表口径。
(2)需要核实的边界
- 确认当前部署版本和套餐是否包含所需的自动化、权限和报表能力。
- 估算字段、工作流和插件的维护成本,不只比较初始搭建时间。
- 验证团队是否能看懂状态流转;如果需要培训才能知道“下一步做什么”,流程可能过度设计。
2. GitHub Issues:缺陷离代码越近,处理链路越短
GitHub Issues 的突出价值,是缺陷、代码仓库、拉取请求和讨论可以处在相近的工作上下文中。对开源项目、工程师主导的小团队,或研发活动本来就围绕 GitHub 展开的组织,它能减少在仓库和缺陷系统之间来回切换。
团队可以用标签、里程碑、项目视图、表单和自动化规则组织事项。报告者提交问题后,工程师能较容易地讨论、关联修复和查看相关代码活动。对简单而清晰的缺陷流程,这种贴近仓库的体验往往比搭建一套大型流程系统更实用。
但如果一个缺陷要跨越多个产品、客服分诊、测试管理、发布审批和组织级报表,单靠仓库事项模型可能不够。此时不要把“能加标签”误认为“能治理复杂流程”。应先验证跨仓库汇总、非研发角色权限、报告模板和数据导出是否满足实际需求。
(1)适合场景
- 团队的源代码、讨论和发布活动主要在 GitHub 中进行。
- 缺陷处理链路较短,工程师可以直接认领并关联代码变更。
- 希望降低工具切换,而不是搭建复杂的跨部门审批机制。
(2)容易被低估的问题
外部用户报告、内部缺陷和技术债务若全部混在同一套事项中,仓库很容易变成信息噪声池。建议提前制定问题模板、标签字典和关闭规则,并设定重复问题的关联方式。若测试人员需要专门的用例、测试计划和执行结果管理,也要验证是否需要接入其他测试工具。
3. GitLab Issues:适合希望在一个研发平台内串起更多步骤的团队
GitLab Issues 的评估重点,是团队是否已经把代码托管、合并请求、流水线和发布活动放在 GitLab。若主要研发链路都在同一处,缺陷与代码变更、流水线结果之间的关联就更容易建立,减少工程师在不同平台之间寻找上下文。
对于重视部署方式、数据控制或平台统一的组织,GitLab 的自托管能力也可能是重要因素。需要注意的是,自托管不是“没有成本”:基础设施、升级、安全修补、备份和故障恢复都要有人负责。采购比较时要把平台运维的人力一并算入总成本。
它不一定适合只想要一个简单 Bug 清单的团队。若团队尚未使用其代码和 CI/CD 能力,仅为了缺陷追踪引入一套完整研发平台,可能会增加迁移和培训负担。先确认是否有明确的平台整合收益,再决定是否值得统一。
(1)试点时重点观察
- 缺陷能否方便地关联合并请求、流水线和发布节点。
- 看板与里程碑能否表达团队真实的迭代安排。
- 自托管情况下,升级窗口、备份恢复和安全责任是否有明确负责人。
4. Linear:轻量、快速,但要用真实流程检验边界
Linear 受到一些产品研发团队关注,主要因为它强调快速操作、清晰视图和迭代节奏。对习惯短周期协作、愿意保持流程简洁的团队,减少界面负担本身就有价值:成员更容易持续维护事项,而不是把系统当成每周才打开一次的报表库。
不过,界面清爽不代表天然适合每一种组织治理要求。团队如果有复杂审批、严格的字段审计、跨部门权限隔离或特殊部署约束,应在试点中逐项验证,不要只凭演示环境里的“几分钟就能上手”作决定。
我通常会把 Linear 放在“是否能保持团队节奏”的测试题里:新建缺陷是否足够顺手,迭代范围是否容易理解,未处理事项是否能被及时发现,团队能否在不依赖大量自定义字段的前提下完成分诊。若答案是肯定的,轻量就是真优势;若业务规则迫使团队不断绕行,简洁界面便不能抵消流程不匹配。
5. YouTrack:敏捷管理和灵活工作流值得重点试用
YouTrack 将问题追踪与敏捷计划能力结合,适合希望在一个工具中管理缺陷、任务和迭代工作的团队。它的可配置性可以帮助团队适应不同工作方式,但配置是否易于维护,要由实际使用者在真实项目里验证,而不能只由管理员在演示时判断。
如果考虑自托管,除了功能适配,还要核实服务器资源、升级策略、备份机制和访问安全。云服务与自托管的责任边界不同,不能只比较订阅费用。小团队可能低估运维投入;受数据控制约束的组织则可能认为额外维护是可以接受的成本。
在试点中,建议让产品、开发和测试分别完成一次缺陷报告、分诊、处理与关闭,不要只让工具管理员演示。真实用户是否能理解查询、状态和迭代视图,往往比配置人员能否做出漂亮看板更能预测长期采用率。
6. PingCode:关注需求、测试与缺陷是否能形成闭环
PingCode 更值得放在中大型研发组织的评估框架中,尤其是团队希望把需求、测试活动、缺陷和研发进度放在相关联的协作链路里。对 100 人以上的组织,问题通常不是“有没有缺陷列表”,而是多个团队使用的流程能否对齐、权限能否管理、质量信息能否回溯。
它的价值需要通过端到端试点验证:一条需求如何关联测试活动,测试发现如何创建缺陷,缺陷修复怎样关联版本或研发事项,验证结果如何回到质量视图。若这些关系能减少重复录入和状态询问,平台化协同才真正产生价值。
相反,如果团队规模小、只在单一仓库里处理少量缺陷,且无需需求和测试管理,较完整的研发协作平台可能带来超出当前需要的流程负担。不要因为功能覆盖面广就一次性启用所有模块。分阶段上线、逐步统一口径,通常比全面铺开更稳妥。
试用时还要核验现有代码托管、即时沟通、身份管理、测试工具和数据导入等连接方式。对大型组织来说,迁移中断、权限错配和历史数据口径不一致,可能比界面学习更影响上线成败。
四、拆解常见误区:看起来功能齐全,不等于效率提高
1. 误区一:字段越多,记录就越规范
字段能把信息结构化,但字段过多会抬高每次新建缺陷的成本。报告人若要回答十几个并不理解的问题,往往会填“其他”、复制旧内容,或直接转去聊天工具求助。结果是表面字段齐全,真正可用的信息仍然不足。
我会从“这项信息是否改变分诊、修复或验证决策”来判断字段去留。环境、版本、复现步骤、预期结果和实际结果通常有直接价值;如果某字段从未进入报表,也不会影响处理,就应考虑删除、改成选填或仅在特定缺陷类型中出现。
较稳妥的做法是先设一个最小必填模板,再观察两到四周的缺陷质量。只有当某类问题反复缺少相同信息,而且补齐后确实减少往返沟通,才把对应字段设为必填。
2. 误区二:自动化规则越多,人工成本越低
自动化擅长执行清楚、稳定、可验证的规则,例如根据项目或组件指派负责人、在状态变化时提醒相关人员、把缺陷与版本关联。它不擅长替团队判断模糊的业务影响,也无法弥补没人维护的字段和错误的状态定义。
每条自动化规则都有维护成本。规则越多,越要检查触发条件是否冲突、是否重复通知、是否会因字段变化而失效。自动化失败时,团队还需要知道由谁检查运行记录和恢复流程。不要把规则数量当作成熟度指标。
建议按“重复频率、判断稳定性、失败影响”排优先级。重复高、判断明确、失败后容易恢复的任务优先自动化;影响发布、安全或客户承诺的规则,则需要明确异常处理和人工兜底。
3. 误区三:看板上的关闭数量越多,质量越好
关闭数量受工作量、缺陷口径、版本节奏和重复报告影响,不能直接代表质量。团队可能通过批量关闭过期问题提高数字,也可能因为某个月发布更频繁而新增更多缺陷。若只看数量,就容易鼓励错误行为。
应同时观察周期、重新打开比例、超期积压、严重缺陷占比和线上回流等指标,并明确统计口径。例如,“关闭”是修复完成、验证通过,还是被认定为重复或不修复?口径不一致时,跨团队比较没有意义。
4. 误区四:工具迁移只要导入历史工单就完成
迁移数据表面上是导入字段和附件,实质上是迁移工作方式。旧系统里的状态、优先级和组件如果没有映射规则,历史记录看似都在新平台,实际却无法用于搜索、报表和审计。
迁移前应先清理过期事项、重复字段和无人负责的项目,再决定哪些历史记录必须保留完整关系,哪些只需归档查询。迁移范围越大,不代表结果越好;将多年未处理且无决策价值的事项全部搬进新系统,会把旧噪声包装成新平台的“初始积压”。
5. 误区五:工具买得越贵,流程就越成熟
软件能提供机制,却不能替团队建立缺陷分级原则、明确关闭条件或分配质量责任。若这些定义缺失,升级套餐只会让团队拥有更多配置选项,未必能减少沟通成本。
我会先验证流程,再决定购买范围:用小规模试点看团队是否愿意维护数据,管理者是否用这些数据做决策,测试结果是否回到缺陷记录。如果三者都没有发生,优先改流程和使用习惯,而不是先扩容或采购更多模块。

五、专业判断逻辑:用同一条缺陷跑完六款工具
1. 先定义一条能代表团队真实工作的缺陷
不要拿工具自带的演示事项做评估。选一条近期真实缺陷,去掉客户隐私和敏感数据,保留足够的业务细节:问题发生在哪个版本、用户看到了什么、复现步骤是什么、影响范围多大、如何判断修复成功。
这条样本最好包含一次跨角色交接,例如客服或产品报告、测试补充证据、开发认领、修复关联代码、测试回归并最终关闭。若评估样本只有开发者自己创建、自己修复、自己关闭,就测不出工具在协同上的真实差异。
2. 统一测试脚本,避免演示优势被误当成使用优势
- 报告人用模板新建缺陷,记录提交所需时间和缺失信息。
- 分诊人员判断优先级、影响范围和责任团队,检查是否容易找到重复事项。
- 开发人员认领缺陷,关联代码变更或研发任务,记录上下文切换次数。
- 测试人员回填验证结果,检查重新打开、转交和补充证据是否顺畅。
- 管理者查看积压、处理周期和跨项目概况,核验报表是否需要手工清洗。
- 管理员检查字段、权限、自动化规则和集成的配置、维护与审计方式。
六款工具都使用同一个脚本,评估人员也应尽可能一致。否则,一个产品由熟练管理员操作,另一个由第一次使用的测试人员操作,结果测到的是人员经验差异,而不是产品差异。
3. 用权重评分,别把主观印象伪装成客观结论
我建议把评分拆为业务适配、协作效率、流程治理、集成能力、安全与部署、总拥有成本六项。每项权重必须来自团队当前的真实约束。例如,代码仓库已经统一的团队可以提高集成权重;受数据驻留限制的团队则应把安全和部署列为淘汰条件,而不是普通加分项。
打分时采用五级量表并附上证据:1 分代表关键需求无法满足,3 分代表可以满足但有明显绕行,5 分代表流程自然且无需大量维护。每个评分都写一句理由,否则会议结束后很容易变成“我觉得这款更顺手”的印象争论。
| 评估维度 | 建议观察项 | 淘汰信号 |
|---|---|---|
| 业务适配 | 缺陷类型、优先级、状态和关闭条件是否表达清楚 | 关键流程必须依赖多个外部表格才能完成 |
| 协作效率 | 信息补录次数、状态询问次数、重复录入次数 | 参与者必须反复切换到聊天记录寻找关键上下文 |
| 流程治理 | 权限、字段、规则和模板能否持续维护 | 只有单一管理员理解配置,人员变动后无法接手 |
| 集成能力 | 代码、流水线、身份管理、测试和沟通工具能否连接 | 核心关联长期依赖人工复制链接或维护映射表 |
| 安全与部署 | 审计、数据驻留、备份恢复、访问控制和运维边界 | 关键合规要求无法通过合同或技术验证确认 |
| 总拥有成本 | 订阅、迁移、集成、培训、运维和配置维护投入 | 报价只覆盖许可费用,未计入组织长期维护工作 |
4. 把试点指标设在用户行为,而不是产品宣传词上
“智能”“高效”“一体化”都不是试点指标。更有用的是看报告缺陷的中位耗时、首次提交信息完整率、从分诊到认领的等待时长、重新打开比例、每条缺陷的手工补录次数,以及管理报表需要人工整理的时间。
观察期至少要覆盖一个完整迭代或发布周期。太短的试用只能验证界面熟悉度,无法看出团队会不会持续使用、通知是否过多、规则是否需要修改,以及迁移后的报表能否支持实际决策。

六、具体案例与数据观察:看流程损耗,不看虚构的“提效百分比”
1. 用一个模拟团队观察缺陷从报告到关闭
下面用一个明确标注的情景模拟说明如何计算工具价值。假设某产品团队有 24 名研发、测试和产品成员,每月处理 180 条缺陷。当前平均每条缺陷发生 1.8 次补问,涉及约 12 分钟的跨角色沟通;每月另花约 10 小时整理状态报表。
这些数值是用于展示测算方法的示意数据,不是任何厂商客户案例,也不是行业平均值。真实团队应从缺陷记录、工时观察和报表制作过程采样,而不是把示例结果直接当作采购承诺。
若模板和必填规则把每条缺陷的补问次数从 1.8 次降至 1.0 次,按每次沟通 12 分钟粗略估算,每月可少约 2.4 小时沟通耗时。若统一报表再把人工整理时间从 10 小时降至 4 小时,则每月释放约 6 小时。两项合计是可观察的时间变化,不等于研发交付周期必然缩短相同幅度。
这个例子里真正值得关注的不是一个漂亮的提效比例,而是节省时间来自哪里、是否影响关键交接、是否持续发生。若减少的只是会议时间,却让测试结论无法回溯,就不能称为效率提升。
2. 追踪几个能解释结果的过程指标
报告信息完整率可以定义为:首次提交时已包含团队要求的关键字段的缺陷数,占抽样缺陷总数的比例。它能反映模板和报告习惯,但不能单独证明问题描述真实准确,所以还要抽样检查复现是否成功。
分诊等待时间建议看中位数和高分位数,而不是只看平均值。少数紧急问题会拉高平均值,掩盖大多数事项都在等待责任人认领的事实。重新打开比例则要把“修复失败”“测试遗漏”和“需求理解不一致”等原因分开,否则团队只看到结果,却找不到改进动作。
报表整理耗时要记录口径调整和数据清理时间,而不只是导出文件的时间。如果系统生成一张表后,管理者仍要手动删除重复项、统一状态名称、补齐版本信息,这些隐形劳动仍应算进工具的运行成本。
3. 用小样本判断是否值得继续,而非仓促宣布成功
试点建议先选 1 到 2 个有代表性的团队,记录上线前的基线,再观察一个完整迭代。若缺陷类型变化明显、发布节奏不同或同期进行组织调整,要在复盘中说明这些因素,避免把所有变化都归因于新工具。
当样本较少时,不必假装统计结论足够精确。可以呈现原始条数、缺失比例和典型路径,再用访谈解释为什么发生变化。例如,信息完整率提高但首次录入时间明显变长,可能说明模板字段过多;关闭更快但重新打开比例升高,则说明速度可能来自降低验证标准。

七、不同情况下的行动建议与取舍
1. 小团队:优先减少切换,不要先建设复杂治理
如果团队成员少、项目集中、缺陷处理主要由工程师直接完成,建议从 GitHub Issues、Linear 或团队已有平台开始评估。先看工具能否让报告、讨论、代码变更和关闭原因聚在一起,再确认是否需要更复杂的字段、权限和报表。
小团队最重要的取舍,是在“轻量上手”和“未来扩展”之间找到平衡。不要为了可能出现的规模增长,今天就配置十几种状态;但也要留下足够清晰的项目、标签和数据导出规则,避免未来迁移时无法理解旧数据。

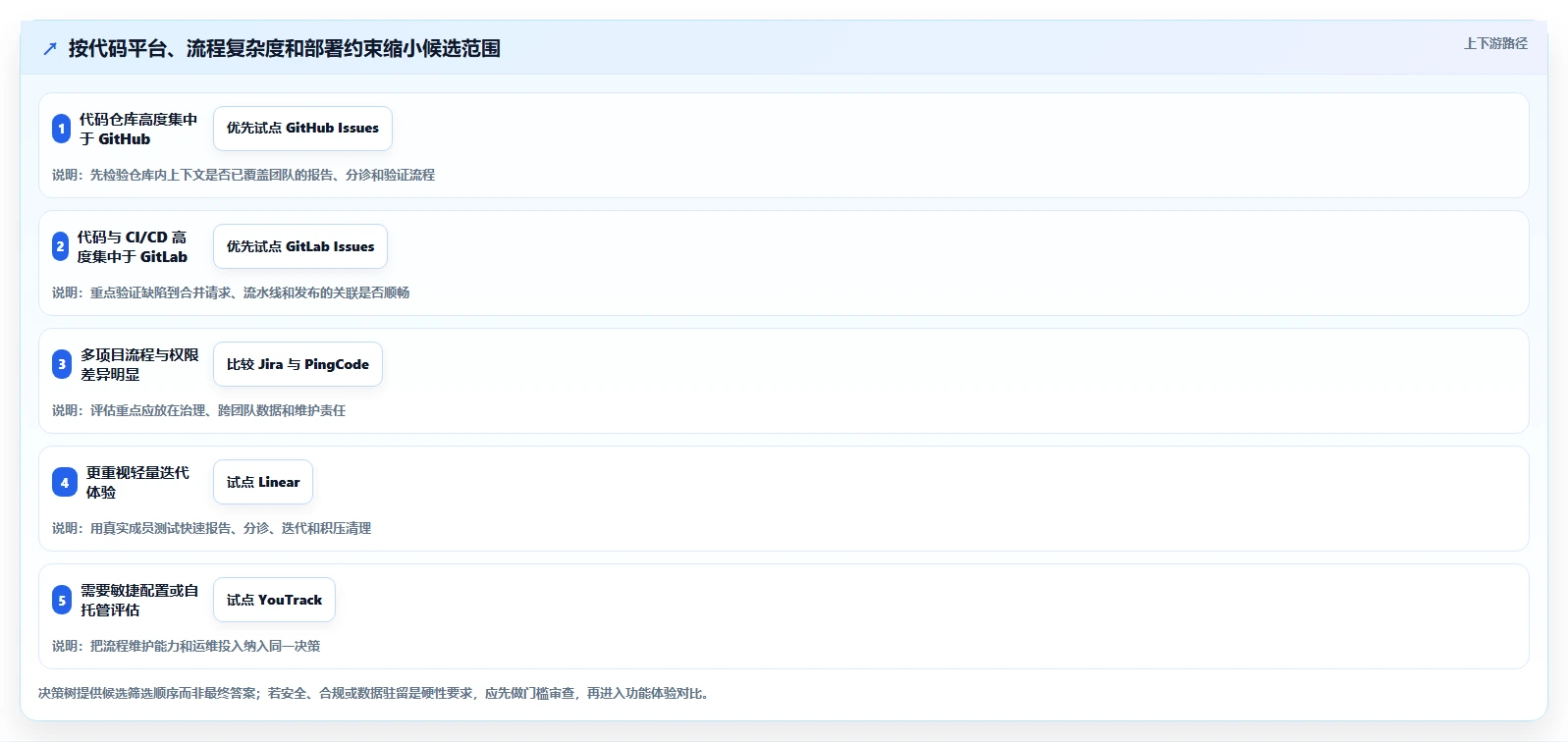

2. 已采用 GitLab 或 GitHub 的团队:先查现有平台是否够用
若代码、评审和流水线已在同一平台,建议先用真实缺陷验证现有事项功能能否满足分诊和跟踪。工具链整合的好处是真实存在的,但前提是非研发角色能够参与,管理者能够获得可信统计,测试人员也能留存验证结论。
如果现有平台只适合仓库级协作,不足以管理跨项目质量或组织级权限,可以采用“代码平台负责技术上下文、专门缺陷平台负责跨团队流程”的组合方式。组合使用会增加同步和口径管理成本,必须明确哪个系统是状态主源,避免双方都能改状态却没有一致结果。
3. 中大型组织:优先统一规则,再决定统一到什么程度
100 人以上的研发组织,尤其有多产品、多测试团队和不同发布节奏时,建议把跨团队共同规则与团队局部规则分开。共同规则可以包括严重级别、关闭定义、必填信息、权限边界和报表口径;局部规则则保留在项目模板、组件或团队视图中。
此时可以重点比较 Jira 与 PingCode 等支持较完整协同治理的平台,也可把 YouTrack 等符合组织部署与工作流需求的产品纳入试点。不要仅按组织人数选工具;还要看是否有人负责平台治理、各团队是否愿意共用指标,以及当前系统是否能连接身份、代码和测试数据。
大型组织的另一个取舍是“一套平台统一所有流程”与“多个专用工具各自做好一段”。前者便于统一指标和权限,但迁移范围大、平台依赖高;后者更贴近专业团队,却需要承担集成、数据同步和主数据治理成本。试点要同时验证这两种方案的端到端路径。
4. 有合规或数据控制要求的团队:先设硬门槛
如果涉及敏感数据、特定数据驻留要求、审计追踪或网络隔离,应先把这些要求写成不可妥协的检查项,再比较功能。核实服务部署区域、访问控制、数据备份、日志保留、供应商支持和退出时的数据导出方式,不要把销售演示中的口头说明当作合同保障。
云服务和自托管各有成本。云服务通常减少部分基础设施维护,但要核对数据和管理控制是否满足要求;自托管提供更多环境控制,却需要团队承担升级、补丁、安全监控和灾备责任。没有运维人力的组织,不能只因“数据在自己环境”就假设风险更低。
5. 工具已经很多:先整理入口,再决定是否再买一套
如果缺陷同时存在于客服系统、聊天群、电子表格、代码仓库和测试平台,问题可能不是缺少新工具,而是没有统一入口和唯一状态源。先盘点每种缺陷从哪里进入、最终由谁维护、哪些字段重复录入,再判断需要整合还是替换。
新增工具前,可以先制定三条规则:哪种系统负责接收用户反馈,哪种系统负责研发处理状态,哪些系统只保留关联链接。若这三条都无法达成一致,新平台很可能只是增加另一个待维护的数据副本。

八、最终选型清单:把采购决定变成可验证的行动
1. 试点开始前,写清楚成功标准
每个团队至少选择三项结果指标和两项过程指标。结果指标可以是超期积压、缺陷重新打开比例或报表制作耗时;过程指标可以是首次信息完整率、分诊等待时间或每条缺陷的补问次数。所有指标先写明分子、分母、时间范围和排除规则。
另外要列出不能妥协的条件,例如单点登录、权限隔离、部署方式、数据导出和关键系统集成。满足门槛后,再用评分矩阵比较使用体验和维护成本。这样可以避免最后只剩下“哪款界面更好看”的讨论。
2. 试点结束时,按四类证据做决策
- 流程证据:缺陷是否能从报告到验证形成闭环,状态是否有明确含义。
- 行为证据:成员是否持续在系统内更新,而不是事后补录或回到聊天工具追进度。
- 数据证据:报表口径能否复用,是否仍要大量人工去重、补字段和改状态。
- 运行证据:配置、权限、集成、培训和运维是否有明确负责人及可接受成本。
如果使用体验不错,但报表数据无法对齐,可以继续调整字段和模板;如果流程能跑通,但配置只有一个人理解,应先补治理文档和备份负责人;如果核心约束无法满足,即使短期操作顺手,也应该停止试点而不是勉强采购。
3. 采购前确认总拥有成本,而不是只看订阅价格
预算至少要覆盖许可或订阅、迁移、集成、用户培训、管理员投入、日常规则维护、运维和退出成本。不同厂商的套餐结构和价格会调整,建议按团队实际人数、所需功能和部署方式向供应商取得当前报价,并保存版本和日期。
对于自托管方案,还要估算服务器资源、升级测试、备份恢复和安全维护的人力;对于云服务,则要核实服务等级、支持响应、数据导出、账户生命周期和合同终止后的数据处理方式。比较总成本时,不能把内部员工时间视为零成本。
4. 上线后用复盘机制持续减负
上线不是终点。建议每月抽样检查缺陷信息质量、状态停留时间、重新打开原因和自动化失败记录;每季度审查字段、权限、模板和集成,删除长期无人使用的配置。平台治理应让规则变少而清楚,而不是每次出现个例就新增一条永久规则。
如果某类问题持续出现,先判断根因在产品质量、测试覆盖、需求变化还是交接机制,再决定是否调整工具。只有当工具规则能解决可重复的流程问题,才值得固化。把偶发事件写成全组织流程,通常会让多数人承担不必要的操作成本。

九、结论:选择能让缺陷少走弯路的系统
1. 六款工具的取舍,最终落在团队愿意持续维护什么
Jira 适合需要较强流程配置与治理的组织;GitHub Issues 适合缺陷紧贴 GitHub 仓库协作的团队;GitLab Issues 适合希望在同一平台串联更多研发活动的团队。Linear 偏向轻量和迭代节奏,YouTrack 值得评估敏捷管理、工作流与自托管需求,PingCode 则适合重点验证需求、测试和缺陷跨环节协同的中大型团队。
这些定位不是静态排名。产品能力会随版本和套餐变化,团队流程也会变化;真正有效的判断,来自同一条真实缺陷在同一套评估脚本里的试跑结果。尤其要记录补问、等待、切换、人工整理和配置维护,而不是只记录“大家觉得好不好用”。
2. 下一步:用一周建立基线,用一个迭代完成试点
如果你正在选型,先从近期缺陷中抽样,记录报告完整度、分诊等待、修复关联、验证结论和报表整理时间。然后挑两到三款最符合硬性约束的候选产品,按照统一脚本运行一个完整迭代,结束后让报告人、开发、测试和管理员分别复盘。
我最看重的不是系统能收下多少缺陷,而是它能不能减少缺陷在角色之间传递时的信息损耗。选型时把这一点作为中心问题,再结合团队规模、研发平台、部署要求和维护能力做取舍,通常比追逐功能最多或热度最高的产品更可靠。
常见问题解答(FAQ)
1. 2026年对比6款在线 bug 系统,应该重点看哪些指标?
我看了不少工具介绍,发现每款都能列出一长串功能,但很难判断实际用起来谁更顺手。我该用什么办法把六款工具放到同一把尺子上比较,而不是被功能数量或宣传语带着走?
别先比“功能有多少”,先拿一条真实缺陷流程做横向测试:提交问题、补充复现信息、分配负责人、关联代码或版本、验证修复、关闭并生成报表。每款工具都用同一组角色、字段和样例数据,记录完成时间、漏填情况与需要手动绕行的步骤。
可以把评分拆成五项:缺陷流转与权限 30%、研发协作与集成 25%、搜索和报表 20%、配置维护成本 15%、部署与数据控制 10%。这些权重不是行业统一标准,而是适合多数研发团队的起始值;如果团队受合规约束,可提高数据控制权重。
工具常见适配场景验证时重点检查 Jira流程较复杂、角色较多的团队配置和权限维护是否超出团队承受能力 Linear重视轻量协作与迭代节奏的团队现有研发流程是否能适配其工作方式 GitHub Issues代码协作主要发生在 GitHub 的团队复杂测试管理和跨项目报表是否够用 YouTrack希望灵活配置工作流的团队字段、查询和工作流配置是否易于交接 Bugzilla偏好成熟缺陷跟踪流程的团队界面体验、集成和维护方式是否符合现状 Redmine需要较多自主控制或已有自建运维能力的团队插件依赖、升级和备份责任由谁承担 表格是初筛框架,不代表不同版本、插件或部署方式下的固定结论。
最终评分应来自团队自己的试用记录,而不是把工具名称直接等同于某种能力。
2. 小团队选择在线 bug 系统,功能越全越好吗?
我所在的团队人不多,既要跟踪线上问题,也要管理版本和测试任务。担心选轻量工具以后不够用,也担心一上来就用复杂系统,最后只有一个人会配置、其他人都不愿意填问题。
小团队通常不缺功能,缺的是稳定执行的缺陷信息。若提交者要填十几个必填字段,或者修复状态需要跨多个页面更新,系统再强也可能变成“会后补录”的数据库。优先检查创建缺陷是否足够快、负责人和优先级是否清晰、开发与测试能否在同一条记录里闭环。
如果团队的代码、评审和发布信息集中在同一研发平台,可以先评估该平台自带的问题跟踪能力;如果需要跨仓库、跨项目统一管理,再比较独立缺陷系统。流程复杂、权限角色多时,功能更完整的工具才可能抵消配置成本。
一个实用判断方法是观察试用期内的“信息完整率”:抽查最近 20 条缺陷,看其中有多少同时包含复现步骤、环境、预期结果和实际结果。若完整率低于团队目标,先简化表单并明确必填信息,通常比换一个功能更多的系统更有效。
3. 试用在线 bug 系统时,怎样判断它是否真的适合研发流程?
我以前试工具时常常只是登录看看界面,觉得顺眼就提交申请,真正开始用才发现版本、权限和通知都不合适。我想在采购或迁移前安排一次短测试,具体应该拿什么场景验证,怎么避免只测到演示效果?
建议安排 5 个工作日的试用,不要只用管理员账号,也不要只录入精心准备的演示数据。挑选开发、测试、产品三类使用者,各自完成真实职责,并至少走通一条从用户反馈到修复上线的缺陷链路。
可以准备 12 条样例:4 条可稳定复现的问题、3 条信息不完整的问题、2 条重复问题、2 条跨版本问题,以及 1 条需要限制访问的安全问题。观察系统能否识别重复项、保留修改记录、让不同角色看到恰当内容,并在修复后追溯到版本或提交记录。
记录三个数:新增缺陷平均录入时间、从报告到分派的耗时、关键字段完整率。再额外测试一次导出和一次权限变更。若数据导出困难、权限边界说不清或通知无法控制,这些问题在真实使用中往往比少一个看板更难补救。
4. 从旧系统迁移到新 bug 管理工具,最容易忽略什么?
我准备把历史缺陷和正在处理的任务迁到新工具,但担心导入后只剩标题和描述,评论、附件、版本关系都丢了。我应该先迁全部历史记录,还是先迁活跃问题?迁移过程中有哪些检查点能减少返工?
先迁移活跃问题和近期仍有检索价值的记录,不要默认“历史越全越好”。旧数据如果字段含义不清、重复项很多,整库搬迁会把维护负担一并带过去。迁移前先约定哪些状态、优先级和版本字段需要映射,哪些旧字段只保留为归档信息。先做一批 30 至 50 条的试迁,覆盖已关闭、处理中、带附件、跨版本和含评论的记录。
抽查迁移前后的负责人、创建时间、关联版本、附件可打开性,以及评论顺序;再让实际使用者按旧编号搜索几条记录,确认可追溯性满足需要。迁移时保留只读旧系统一段过渡期,并明确新旧系统各自的写入截止时间。
验收不要只看“导入成功数量”,还要对比抽样记录的关键字段完整率,并确认导出文件、附件和权限规则都有可执行的回退方案。
文章包含AI辅助创作:2026年效率之选:6款顶级在线bug系统工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/233338
读者评论
把“缺陷能否一路走到验证关闭”作为选型主线,比单纯数功能更实用。文中也说明评分是定性判断,不是性能测试,这点能避免读者把矩阵当成排行榜。
我们研发基本都在代码仓库里,缺陷关联代码确实省切换;但测试结果和跨项目汇总仍要单独验证。轻量工具适不适合,关键还是看团队实际流程。
信息保留率的漏斗是情景模拟,不是实测数据,文中标注清楚了。它提醒我试点时要重点检查修复关联和验证结论回填,而不只看新建缺陷是否方便。
