项目管理软件选错,最常见的后果不是“功能不够”,而是团队多维护了一套没人愿意更新的台账:会议里说进度正常,项目看板却停在上周;负责人每天填状态,管理者仍然要逐个追问风险。挑选 2026 年好用的项目管理软件,我更建议先判断团队需要解决的是“任务协作、研发交付、跨部门流程,还是复杂排期”,再比较工具。下面对 PingCode、Jira、Asana、Monday.com、ClickUp、Trello 和 Microsoft Project 做场景化拆解,并给出一套能在试用期内验证选型的办法。
一、先讲核心结论:别找“最强工具”,先找最适合你们工作方式的工具
1. 七款工具的快速判断
如果你现在只需要一份短名单,可以先按团队工作的主要对象来筛选:是需求、任务、项目计划,还是流程与资源。下表不是功能总分榜,而是我建议的初筛方式。它把“适合谁”和“需要警惕什么”放在一起,避免只看功能数量。
| 工具 | 更适合的场景 | 主要优势 | 选型时要验证 |
|---|---|---|---|
| PingCode | 研发团队、中大型组织、100 人以上的多团队协作 | 面向研发管理,可围绕需求、迭代、缺陷、测试与交付建立关联流程 | 流程配置、权限颗粒度、存量系统集成、组织级报表和迁移工作量 |
| Jira | 采用敏捷研发、需要较强工作流配置和生态扩展的团队 | 事项、看板、迭代和工作流能力成熟,扩展生态丰富 | 配置治理、插件依赖、管理员投入和不同团队流程的一致性 |
| Asana | 市场、运营、产品等跨职能团队管理计划与协作事项 | 任务与项目视图清晰,适合把目标、计划和执行事项关联起来 | 研发深度、复杂权限、外部协作者体验及所需套餐能力 |
| Monday.com | 希望用可视化工作台管理业务流程的部门或项目组 | 视图和工作流灵活,适合把不同类型的工作放到统一运营面板 | 复杂流程是否会变成过度配置,自动化和集成是否受套餐限制 |
| ClickUp | 希望在一个工作区覆盖任务、文档、目标等多类工作的团队 | 功能面广,可按团队需要组合多种工作视图 | 功能密度、学习成本、管理员治理和团队实际启用率 |
| Trello | 小团队、轻量项目、流程简单且看板即可表达的工作 | 上手门槛低,卡片式看板便于快速呈现任务状态 | 跨项目汇总、复杂依赖、权限、容量规划和自动化边界 |
| Microsoft Project | 依赖关系、里程碑、资源与关键路径较复杂的计划型项目 | 排期与项目计划管理思路成熟,适合关注时间、依赖和资源安排的场景 | 团队协作体验、与现有办公体系的衔接、版本和许可差异 |
以上定位是选型初筛,不代表每款工具只有这一种用途。产品能力、套餐和部署方式可能随地区、版本与时间变化;采购前应以厂商当期产品说明、合同和实际试用为准。尤其不要把“官网写有某功能”当成“你购买的版本一定包含该功能”。
2. 先按工作形态缩小候选范围
如果工作以研发需求、缺陷、测试和发布为主,优先比较 PingCode 与 Jira,并把现有研发工具链、权限模型和流程治理纳入试用。如果主要任务是跨职能计划、内容排期、活动执行或运营协作,Asana、Monday.com、ClickUp 通常更值得优先体验。如果团队只需要把事项从“待办”推到“完成”,Trello 可能比一套复杂平台更合适。
如果项目的难点在于工期、前后置关系、资源冲突和关键路径,而不只是任务沟通,就应把 Microsoft Project 放进候选。反过来,如果组织已经有一套成熟的资源计划工具,却缺少日常执行协作,直接再上一个重计划系统未必解决问题。
3. 我更看重“有效使用”,不把功能数当成绩
项目管理软件的价值,最终要落到团队有没有及时更新信息、负责人能不能发现阻塞、决策者能不能据此行动。我的选型判断通常分三层:先看核心工作流能否跑通,再看多人协作与治理能否扩展,最后才比较自动化、仪表盘和智能能力。
一个功能只有在真实流程里被持续使用,才是有效功能。一百个可配置字段并不自动优于十个必要字段;如果维护一个任务要填十几项,团队很可能转而在聊天工具里沟通,项目系统只剩下形式上的“完整”。

二、为什么选型越来越难:项目管理软件管理的是协作约定
1. 同一个“项目”,在不同团队里可能是完全不同的对象
在研发部门,项目可能由需求、用户故事、缺陷、测试和版本组成;在市场团队,项目可能是一次活动,包含创意、物料、渠道、审批和上线时间;在工程或咨询项目里,关键问题则可能是阶段交付、外部依赖、资源占用和合同节点。工具名称相同,不代表管理对象相同。
这也是产品演示很容易造成误判的原因。演示通常选的是最顺畅的路径:任务创建、指派、切换视图、生成报表。但真实项目更难的部分,是有人提出变更、负责人离岗、依赖延期、权限冲突,或者同一条工作在不同团队中有不同定义。
2. 数字化不是把线下表格原样搬进去
团队常常把原有 Excel 字段逐项复制到新系统,随后发现输入负担增加、字段意义重复、报表仍然需要人工整理。这通常不是工具“做不到”,而是搬迁前没有先判断哪些信息用于决策、哪些只是历史留痕、哪些已经没人看。
我建议把每个字段都放到一个问题下检查:谁会根据它采取什么行动?如果答案只是“以前表格里有”,就应该重新评估是否保留。状态字段尤其如此。把“进行中”拆成十几种状态,只有在这些状态会触发不同责任、审批或风险动作时才有意义。
3. 人数变多以后,问题会从“能不能用”转向“能不能治理”
三五个人可以靠口头沟通补足系统缺口;几十人时,跨项目汇总和信息权限开始变重要;超过 100 人、多个部门共用系统时,模板、角色、数据口径、变更规则和管理员责任都会影响实际效果。因此,面向中大型组织的工具试用不能只找一个项目经理体验,而要让实际执行者、团队负责人和系统管理员都参与。
规模并不直接决定必须买复杂产品。真正的判断标准是复杂性:团队数量、流程差异、跨项目依赖、合规要求、外部协作和管理报表是否已经让人工协调变成瓶颈。一个 30 人团队如果有严谨的研发流程,可能比一个 200 人但工作简单的组织更需要流程治理。
4. 试用阶段应观察行为,而不只收集满意度
“界面好不好看”可以影响接受度,但不能代表工作流能否持续。试用时,我会观察团队是否在会议之外主动更新任务、延期是否留下原因、阻塞是否有负责人、变更是否能追溯。如果所有信息都要由项目经理代录,说明系统把工作从一个人转移给了另一个人,并没有真正降低协调成本。
如果没有公开、可比的市场统计数据,就不要轻易把“上线后效率提升 30%”当结论。更稳妥的做法,是先记录组织自己的基线,再用同一口径比较试点前后。下面的示意流程不是行业平均值,而是用于提醒试点团队应采集哪些数据。

三、七款项目管理软件逐一拆解:亮点、边界与验证方法
1. PingCode:研发管理与组织级协作的候选方案
PingCode 的主要定位是研发项目管理,适合把需求、迭代、缺陷、测试和交付等工作放进相互关联的管理过程。对于 100 人以上、同时有多个研发团队或多个产品线的组织,值得把它放入候选名单,重点考察团队流程能否统一治理,同时保留必要的差异。
我会优先验证三件事。第一,需求从提出到发布能否保持上下游关联,而不是在不同模块间重复录入。第二,团队是否能在统一的流程框架下设置合理差异,避免每个小组各建一套、后续无法汇总。第三,管理者能否从报表看出项目风险来源,而不是只能看到任务数量和完成百分比。
它可能不适合只想要一个极简待办清单的小团队,也不应仅因为产品面向研发就默认能覆盖所有工程管理需求。试用时需要拿真实需求和真实缺陷做端到端演练,并核对当前版本支持的集成、权限、部署、安全及数据迁移条件。涉及采购的能力应以合同和厂商正式说明为准。
2. Jira:适合敏捷研发,也需要流程治理能力
Jira 常见于软件研发和敏捷团队,优势在于事项管理、看板、迭代与工作流的组合,以及较广泛的扩展生态。对于已有 Jira 使用习惯、依赖相关插件或需要高度流程配置的团队,它通常具有较高的延续价值。
风险也来自灵活性本身。管理员可以配置很多状态、字段、规则和插件,但如果没有清晰的治理原则,系统会逐步变成历史设置的集合:相似字段名称不同、多个工作流表达同一个状态、报表口径彼此冲突。此时,再增加插件不一定能解决问题,反而会加重升级、权限和维护成本。
试用或升级评估时,建议用三类真实事项测试:正常完成、跨团队阻塞和中途变更。然后统计新增字段数量、手工同步次数、插件依赖点和管理维护时间。若团队已经有稳定的 Jira 体系,迁移并非天然优于持续治理;要把迁移风险与实际痛点放在一起比较。
3. Asana:跨职能工作计划的清晰选项
Asana 更适合将目标、项目、任务和负责人放在相对直观的协作结构中,常见于市场、运营、产品和行政等跨职能团队。一个项目由多个部门共同推进时,任务负责人、期限、依赖与进度视图的清晰程度,往往比复杂研发工作流更重要。
它的边界要结合团队的工作对象来判断。如果团队需要管理细颗粒度的研发事项、复杂测试过程或特殊的数据权限,就不能只凭项目视图是否友好来下结论。应试跑一个跨团队项目,观察从目标拆分到执行、延期、汇报的全过程,并确认关键视图和自动化是否属于计划使用的版本。
如果团队规模不大、项目数量有限,Asana 的价值可能在于减少追问和会议同步,而不一定是建立复杂的组织级治理。此时应重点比较员工是否容易理解项目结构、日常更新是否自然,以及管理者是否能迅速定位逾期事项。
4. Monday.com:灵活工作台适合流程可视化,前提是有人负责设计
Monday.com 的常见吸引力是可视化工作台和多种工作视图。团队可以把不同业务流程按需要组织起来,适用于希望把任务、状态、负责人和进度集中展示的部门。对于流程变化较频繁的团队,灵活性是优点。
但“可以自定义”不等于“应当无限自定义”。如果每个项目经理都建立不同字段和状态,横向汇总会很困难;如果自动化由个人临时搭建,关键人员离职后也可能无人维护。试用时应问清楚谁有权创建模板、怎样发布变更、如何复制和废止旧流程。
对于需要统一汇总的组织,可挑选两个差异较大的团队试做模板:既验证共用结构,也验证团队差异能否被合理容纳。若必须为每个部门配置完全不同的工作区,管理者还要评估报表能否汇总,以及后续运营成本是否可接受。
5. ClickUp:覆盖面广,但要用“启用率”约束功能冲动
ClickUp 的产品思路是将多类工作能力放进较集中的工作区,适合希望减少工具切换、愿意自行组合工作视图的团队。任务、文档、目标等能力是否真正有价值,取决于团队是否能形成统一入口,而不是每个模块各自被少数人使用。
功能覆盖面广,也意味着新人面对的选择更多。试点时别一次启用全部功能,先选两三个高频场景,例如任务分派、项目复盘和文档关联。观察团队是否能在不依赖培训讲解的情况下找到下一步操作,再决定是否扩展。
我会把“功能可用率”换成更有意义的“高频场景启用率”:计划在一个月内使用的场景中,有多少被目标角色持续使用?若大量功能只出现在演示里,培训和配置成本就需要计入总拥有成本,而不能只比较订阅费用。
6. Trello:轻量看板很有效,但复杂协作不能只靠卡片堆叠
Trello 的看板和卡片模式容易理解,适合任务流转简单、团队人数不多、工作状态能用少量列表示的项目。内容排期、活动清单、小团队的事项推进等场景,常常不需要一开始就引入复杂的工作流配置。
它的限制通常在跨项目组合管理、复杂依赖、资源规划、权限和多层级汇报等方面显现。团队可以用多个看板解决局部需求,却不代表管理者能低成本回答“哪些项目资源冲突”“哪个节点会影响整体交付”等组合问题。
选择 Trello 时,建议先写下团队未来半年最可能增加的管理问题。如果只是任务量增加,仍然可以用简单看板;如果即将出现多项目依赖、审计要求或多层级审批,就要确认平台现有能力能否支持,不要等到所有信息分散后才考虑迁移。
7. Microsoft Project:重计划与依赖管理,不应被当作通用聊天协作工具
Microsoft Project 更适合关注时间计划、任务依赖、里程碑和资源安排的项目。工程建设、复杂交付、长期项目组合等场景中,前后置关系和关键路径往往比看板是否轻快更重要。若计划变更会牵动多个阶段,专业排期能力有明确价值。
需要留意的是,严谨的计划不等于执行信息自动真实。计划可以画出一条完整的依赖链,但如果负责人没有及时更新实际进度、风险和资源变化,计划看起来精确,决策仍可能失真。选型时要同时验证计划维护方式、协作参与门槛和现有办公体系的衔接。
对于只需要轻量任务协作的团队,Project 的计划深度可能带来不必要的操作负担。相反,如果组织有明确的关键路径管理需求,却只用简单看板,就可能看不到延期如何传导到最终交付。
8. 比较产品时,至少做一次同题演练

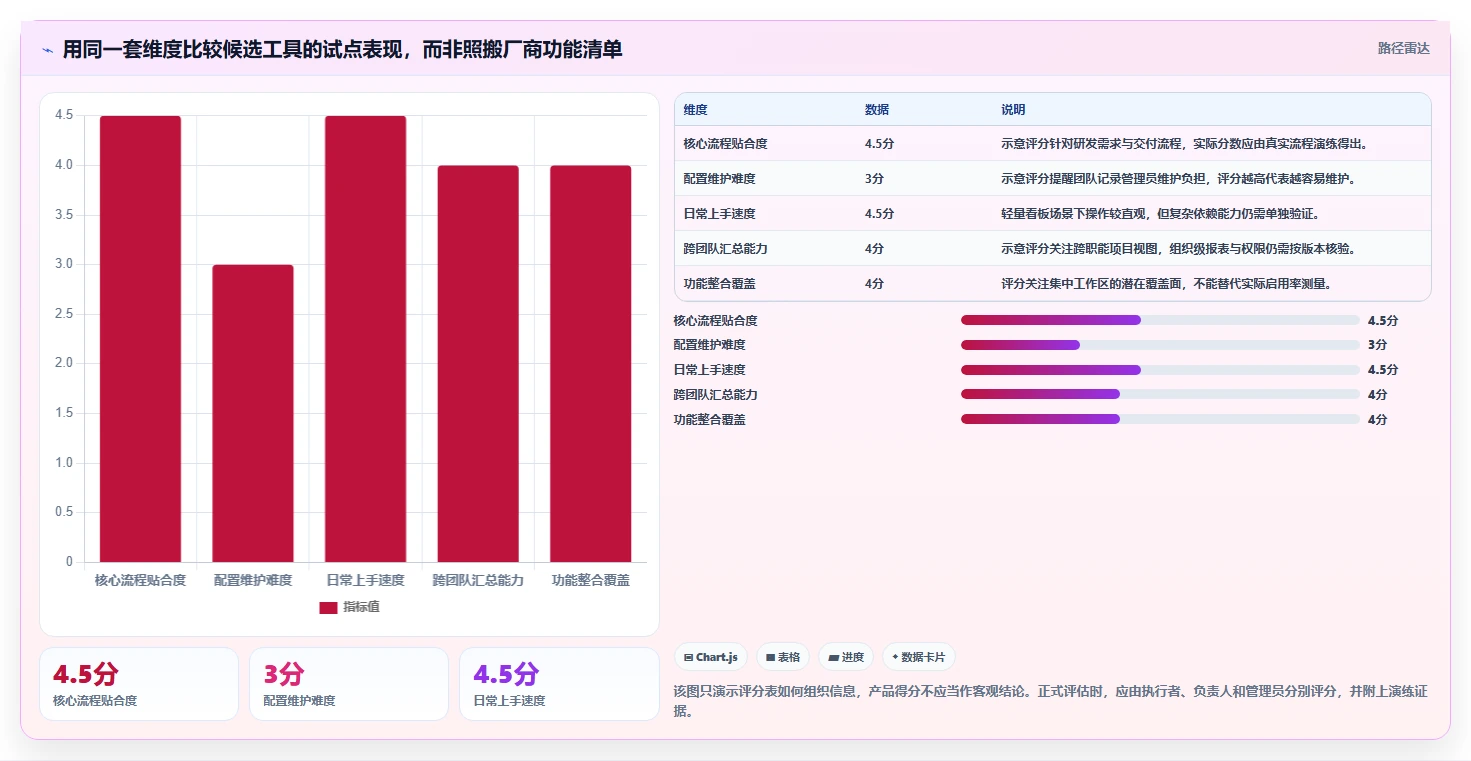

为了避免厂商演示条件不同造成比较失真,我建议给每个候选工具同一份“演练任务”:一个项目、十项工作、两个依赖、一次需求变更、一次负责人调整、一个延期风险和一次管理层汇报。团队用相同角色和时间完成操作,记录人工动作、遗漏和理解成本。
这个过程比单纯浏览功能列表更接近真实工作。比如,产品 A 的配置项多,但能更清楚地追溯变更;产品 B 的操作更快,却需要项目经理手工汇总。哪一种更适合,取决于团队希望把成本放在前期治理、日常操作,还是事后协调上。

四、常见选型误区:看上去像在买软件,实际是在放大管理问题
1. 误区一:功能越多,性价比越高
功能数量只是供给,不是收益。一个高频但复杂的工作流如果需要员工反复填写,团队会用聊天、表格或个人笔记绕开系统;最后组织付了功能费用,还承担了双重记录成本。比较工具时,应把“完成一次真实任务需要几步、多少角色参与、多少信息需要重复录入”纳入判断。
尤其要区分“有功能”和“有可执行的业务闭环”。系统中存在自动化模块,不代表现有套餐支持团队需要的自动化;存在报表视图,也不代表数据口径适合管理层决策。采购前把核心场景写成验收条目,比记下一长串功能名称更可靠。
2. 误区二:界面简单,就一定适合全公司
界面易懂能降低初期学习成本,但全公司使用还涉及权限、模板、组织数据、跨项目汇总和管理员职责。一个小团队的看板体验很好,不等于它能承担多部门、多产品线的管理需求。
相反,专业系统界面复杂,也不意味着一定不适合。复杂度只有在帮助用户处理真实复杂性时才合理。判断重点应该是“复杂操作是否只由少数管理员承担,普通成员是否仍能顺利完成日常工作”,而不是简单地给界面贴上好用或难用的标签。
3. 误区三:上线后任务按时率上升,就说明项目管理变好了
按时率容易被任务拆分方式影响。团队可以把一个大任务拆成很多小任务,也可以通过修改截止时间让报表看起来更好。若统计口径不固定,单一指标很容易制造虚假的改善。
评估项目管理效果时,建议同时看计划准确性、延期原因透明度、阻塞处理时长、变更追溯率和人工汇报时间。指标之间相互校验,才能知道进步来自工作方式改善,还是来自口径变化。
4. 误区四:先全员采购,再让团队“用起来”
一次性全面上线可能看起来推进很快,但如果模板、权限和培训没有经过真实项目验证,组织会把未经验证的流程迅速放大。后续纠正时,历史数据、不同部门习惯和管理层报表都可能成为迁移阻力。
更稳妥的做法是选择一个代表性项目试点:它要足够真实,能暴露协作问题;又不能是全公司最复杂、风险最高的项目。试点范围要明确,哪些流程验证成功、哪些能力仍需确认,结束后再决定扩展条件。
5. 误区五:把上线等同于改变管理
软件可以让信息更容易记录、检索和汇总,却不能替管理者定义优先级、解决资源冲突,也不能替团队建立承诺机制。如果领导仍然只在会议上听口头进展,团队自然不会认为系统更新有实际价值。
管理层需要明确使用规则:哪些信息必须在系统更新,什么时候更新,例会如何使用数据,异常由谁响应。规则越明确,工具越可能成为共同工作台;规则越模糊,系统越容易沦为“项目经理汇报用的第二份材料”。

五、专业判断逻辑:把“好不好用”拆成能验证的决策问题
1. 第一步:明确要管理的对象和关键动作
选型会前先写一段简短定义:团队管理的对象是什么,工作从哪里进入,怎样被分派,什么条件代表完成,遇到异常由谁处理。研发团队可以围绕需求到发布定义;运营团队可以围绕活动立项到复盘定义;计划型项目则应说明里程碑、依赖和资源变化如何记录。
如果团队无法在几句话内说清流程,先不要把问题交给软件。先对齐工作定义,通常比比较界面颜色和仪表盘样式更重要。否则不同候选工具会被拿来解决不同的问题,评估结论无法横向比较。
2. 第二步:分清刚性条件与加分项
刚性条件是没有就不能采购或不能上线的要求,例如数据部署、安全控制、必要的单点登录、审计要求、核心系统集成、语言和区域支持。加分项则是有了更方便,但短期内可以不启用的能力,例如某类高级视图或非核心自动化。
将这两类需求混在一起,容易让演示效果左右决策。建议先由安全、IT、业务负责人确认刚性条件,再让项目团队对体验和协作方式打分。任何不符合硬性条件的候选项,不应该靠高分抵消。
3. 第三步:按角色测量操作成本
不同角色对同一系统的体验差异很大。成员关心新增任务和更新状态是否方便;负责人关心依赖、风险和团队负荷;管理者关心跨项目可见性;管理员关心权限、模板和变更维护。若只让项目经理参加试用,结果可能只反映一个角色的偏好。
我建议在同一场演练里记录每个角色完成任务的时间、需要的帮助次数、重复输入次数和发生误操作的地方。不要把秒表测量当成精确科学,而是用它暴露明显摩擦:例如某一步需要大量说明,或者一条变更要在多个位置同步。
4. 第四步:看长期治理成本,而不是只看部署速度
试点第一周顺畅,不代表一年后仍然可控。要问清楚谁维护状态和模板,新增团队如何接入,旧流程如何废弃,权限如何复核,报表口径怎样变更。配置自由度越高,越需要明确的治理规则。
可以把维护成本拆成三类:日常管理投入、版本或集成变化后的调整投入、流程扩张后的治理投入。对中大型组织来说,缺少管理员职责和规则时,低门槛试用可能换来长期的数据口径分裂。
5. 第五步:用加权评分表降低“谁声音大谁赢”
可以让评估小组对核心维度按 1 至 5 分评分,再乘以权重。下表的权重只是示例,团队应根据风险和业务特点修改。研发组织可以提高流程与集成权重;项目计划复杂的组织可以提高依赖与资源管理权重。
| 评估维度 | 建议权重 | 要回答的问题 |
|---|---|---|
| 核心流程贴合度 | 25% | 真实工作能否从开始到交付形成闭环? |
| 日常操作成本 | 20% | 成员更新信息是否顺手,是否减少重复记录? |
| 跨项目可见性 | 15% | 负责人能否发现依赖、延期和资源冲突? |
| 治理与权限 | 15% | 是否支持组织需要的角色、权限和流程规则? |
| 集成与迁移 | 10% | 能否衔接现有系统,迁移是否可控? |
| 总拥有成本 | 10% | 订阅、配置、培训、维护和退出成本是否可接受? |
| 可扩展性 | 5% | 未来团队或流程变化时,是否能逐步扩展? |
评分的意义不是制造一个看似客观的总分,而是公开分歧。若业务负责人给“跨项目可见性”打 5 分、执行者打 2 分,应进一步检查:系统能否汇总数据,但普通成员是否觉得更新负担过重?把分歧解释清楚,比只公布排名更有决策价值。

六、案例与数据观察:用一个模拟试点看清成本藏在哪里
1. 案例设定:一个跨部门产品团队准备统一项目协作
以下是情景模拟,不是某家企业的真实客户案例。假设一家有 120 人的产品与研发组织,分成三个产品小组和两个职能支持团队。当前同时使用共享表格、即时通信和缺陷记录系统;管理层每周要收集状态,项目负责人反复确认依赖与延期原因。
这个团队的核心问题不是“缺少任务列表”,而是信息分散:需求变化没有稳定的记录链,测试与产品计划难以对齐,跨项目资源冲突通常在会议前才暴露。因此,候选范围应优先包括研发管理方案与成熟敏捷工作流工具,而不是只比较哪款看板看起来最简洁。
2. 先记录基线,再定义试点成功条件

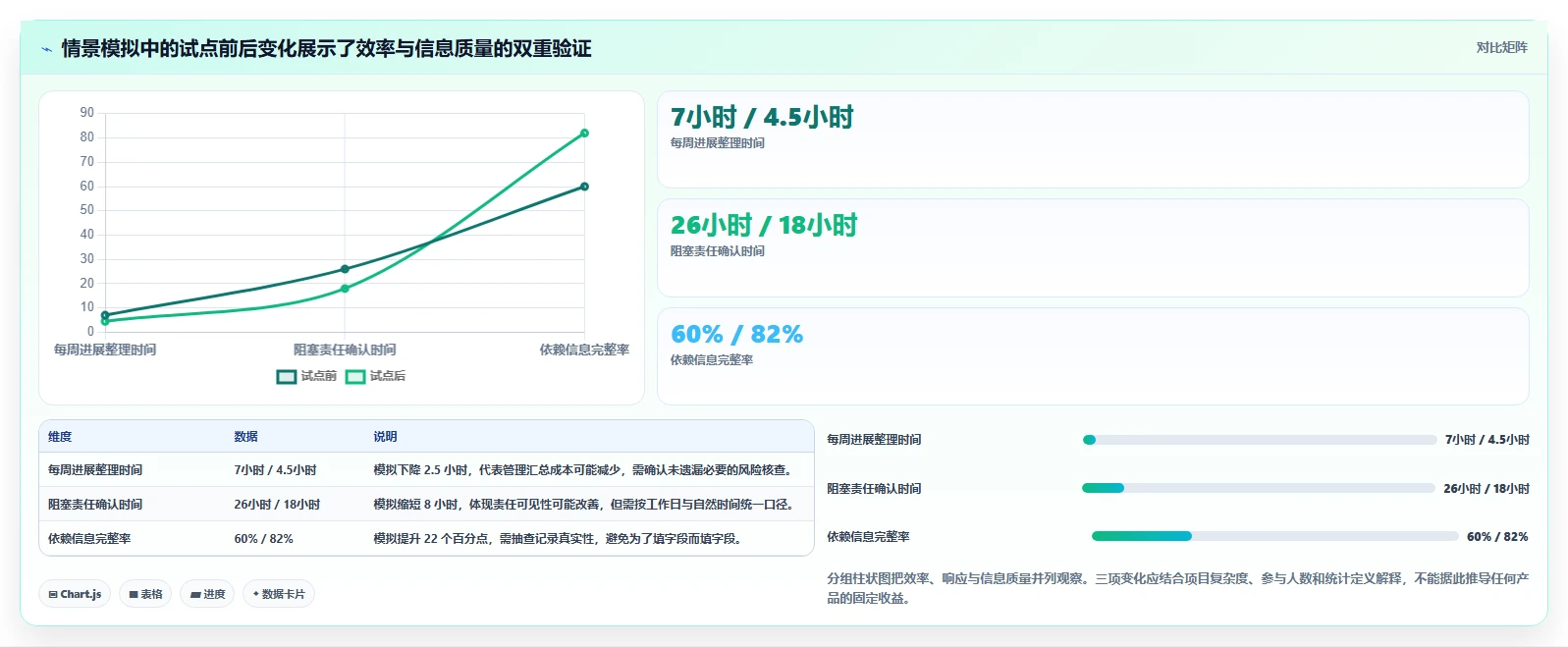

假设试点启动前,团队通过连续两周的抽样记录发现:项目负责人每周约花 7 小时收集和整理进展;跨团队阻塞从提出到找到责任人,平均约 26 小时;关键任务的依赖信息完整率约 60%。这些数字仅为案例模拟,用来说明如何建立基线,不代表行业平均值。
试点目标不应写成“所有人都上线使用”,而应写成可核验的结果:项目状态汇总时间降低、依赖责任可追溯、变更能关联到相关任务、成员不需要在多处重复更新。可以再设一个保护性指标,例如每条关键任务的维护时间不能持续增加,避免只改善管理者视图、却把额外负担转给执行者。
3. 让候选工具面对同一条真实业务链
案例团队选取一个正在进行的产品迭代,建立从需求确认、任务拆分、开发、测试到发布的演练链路。PingCode 和 Jira 重点验证需求、迭代、缺陷及发布的关联和治理;其他候选产品则用同一案例检查跨团队任务推进、依赖展示、变更留痕和管理汇总。
同一演练不等于所有工具必须配置成完全相同。工具结构可能不同,但要回答的业务问题应相同:负责人能否看见未完成的依赖?延期会影响哪些后续任务?改动是谁提出、何时确认?管理者能否识别风险,而不是只看到“完成百分比”?

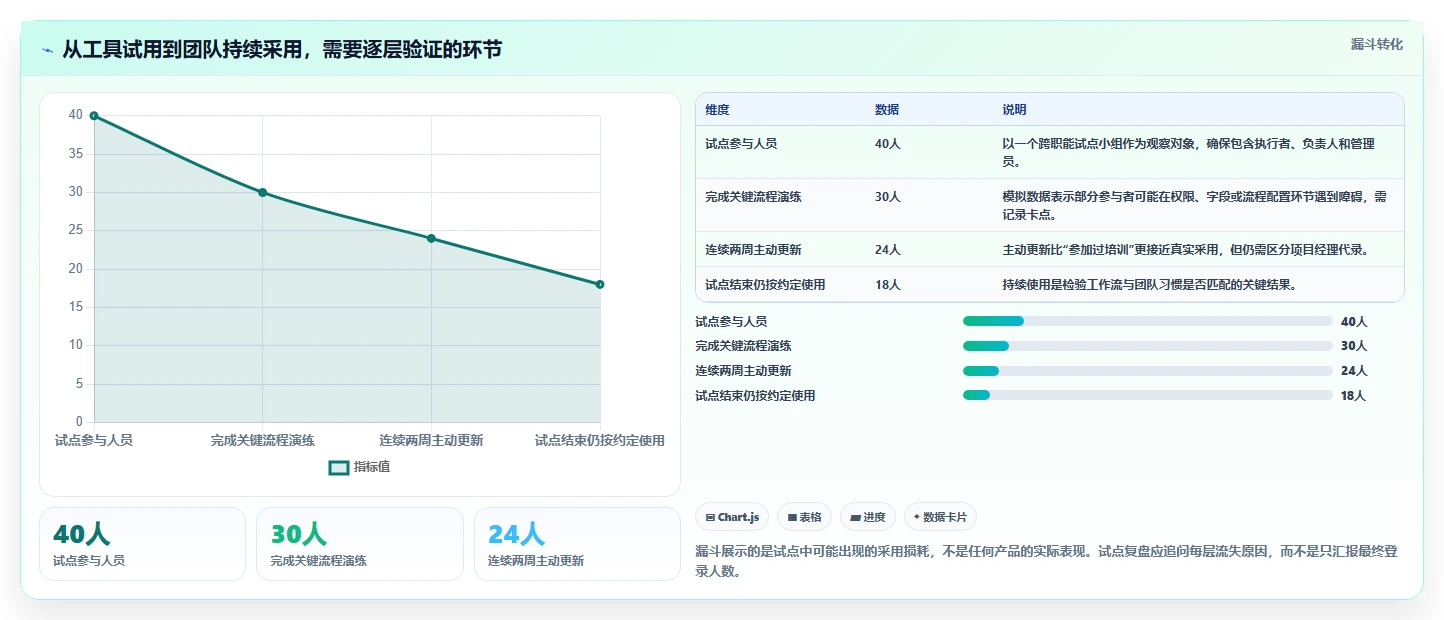

4. 试点结束时,复盘哪些指标真的改变
假设四周后,案例团队记录到:每周进展整理时间从 7 小时降至 4.5 小时,阻塞责任确认时间从 26 小时降至 18 小时,依赖信息完整率从 60% 升至 82%。以上仍是情景模拟数据。它们不能证明某款软件普遍能带来相同改善,但能展示一个合理的评估方法:效率、协作过程和信息质量要一起看。
还要问改善是否可持续。例如,如果整理时间下降,是因为流程更自动化,还是因为负责人少检查了一些信息?依赖完整率上升,是因为字段有明确含义,还是团队为了过验收随手填写?数字需要回到实际事件中抽查,才有解释力。
如果试点结果好但成员维护时间明显增加,不能简单判定成功。它可能说明系统把信息从管理者的口头追问转成了执行者的额外录入。下一轮应删减不必要字段、减少重复同步,或调整责任分工,再观察是否能同时保住数据质量和使用体验。

5. 从案例里得出的判断:系统价值来自减少协调损耗
案例真正要说明的不是“上系统就能省多少小时”,而是工具要改变信息流动的路径。过去由项目负责人在多个渠道重复问、重复写;改进后,成员在工作发生处记录信息,系统把信息组织起来供协作和决策使用。只有这个转换成立,订阅和实施投入才可能换来持续收益。
试点后,团队应保留一份“流程调整记录”:哪些字段被删除,哪些状态合并,哪些规则由系统自动处理,哪些仍由负责人判断。它既能解释数据为何变化,也能防止下一轮扩展时把已经验证无效的复杂设置重新加回来。
七、不同情况下怎么选:把团队条件变成具体行动
1. 10 人以内、流程简单:从轻量工具开始
小团队优先考虑上手速度和工作习惯,不要先购买复杂治理能力。若任务只需表达负责人、截止日期和当前状态,Trello 一类看板工具可能就能解决问题;如果还要管理跨团队计划和目标,可以试用 Asana 或类似的项目协作平台。
这类团队应把试用时间控制在足以完成一个真实项目的范围,重点观察信息是否集中、任务是否有人更新、例会是否少了重复确认。暂时不需要建立大量状态和审批规则,先把一条最常用流程跑顺。
2. 研发团队、多人并行交付:先对齐流程再比较工具
研发团队应明确需求、缺陷、测试、迭代和发布之间的关系,再比较 PingCode 与 Jira 等研发管理候选方案。不要只看看板和迭代计划,应实测需求变更、跨团队依赖、版本追溯、权限和报表的真实处理方式。
如果组织已使用成熟的 Jira 体系,优先评估流程清理、插件治理和维护成本;如果正在建立新的研发协作体系,可以把 PingCode 等候选方案与既有工具链一起评估。面向中大型组织时,安排系统管理员和安全团队参与试点,避免业务试用结束后才发现治理条件不满足。
3. 市场、运营和行政团队:用项目视图管理跨部门交付
跨职能业务往往需要把活动计划、审批节点、内容物料和上线时间放在一起。可以优先体验 Asana、Monday.com 或 ClickUp,重点验证任务负责人、依赖关系、项目汇总和跨部门沟通是否清楚。
用一个真实活动做测试,不要拿“新建任务”作为唯一演示。让团队走完立项、计划变更、素材审批、延期处理和复盘归档。若不同部门的状态名称完全不一致,要先决定哪些字段需要统一、哪些差异应当保留。
4. 计划复杂、资源冲突明显:优先评估排期和依赖能力
如果项目由长周期阶段组成,前后置任务和资源冲突会影响关键交付,就要评估 Microsoft Project 等偏计划管理的工具。重点不只是甘特视图是否存在,而是计划调整后能否快速识别影响范围,实际进度是否容易回填,负责人是否愿意持续维护计划。
在此类组织里,简单看板可以继续用于日常工作,但不能假设它天然替代资源与关键路径管理。必要时,应将计划工具和执行协作工具的边界写清楚,避免一份计划被多系统重复维护。

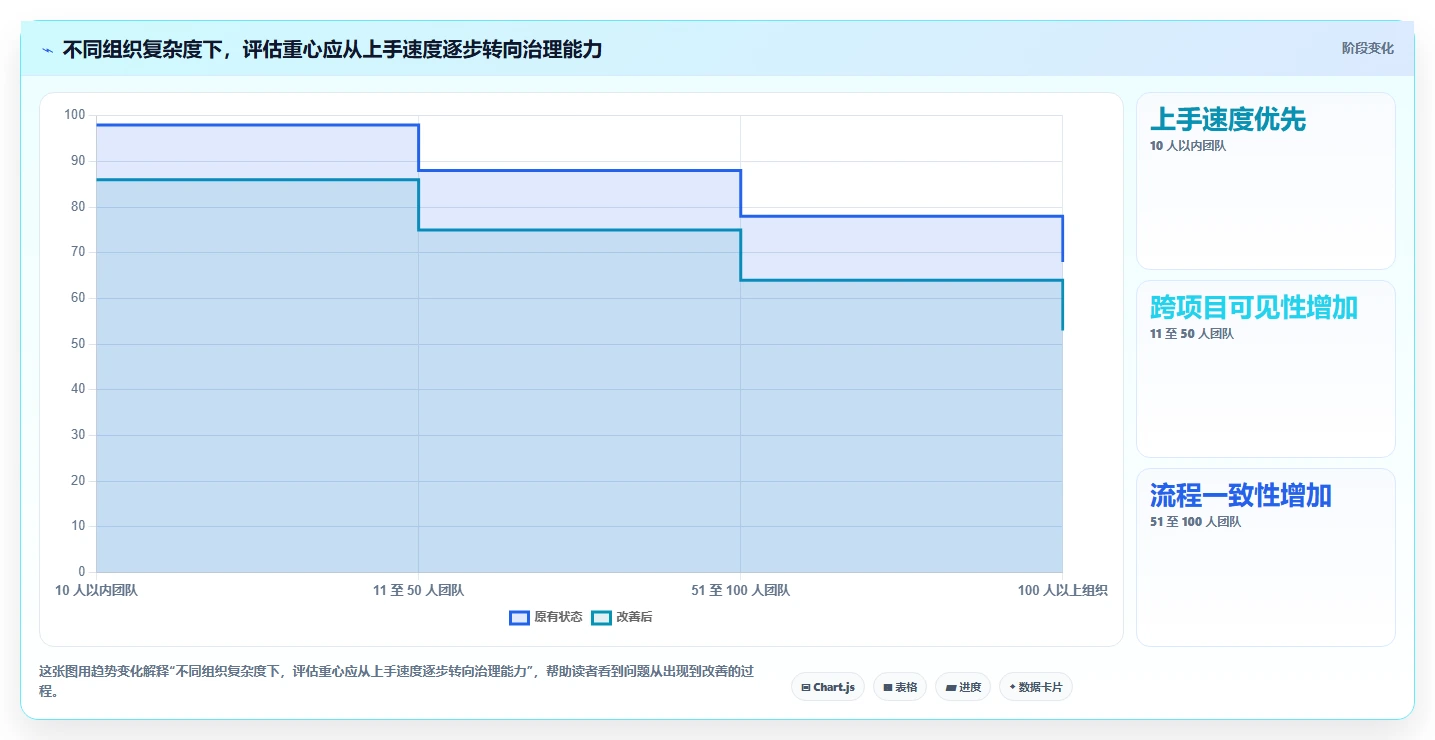

5. 多团队、100 人以上组织:试点必须包含治理角色
组织规模扩大后,评估重点应增加权限、模板治理、数据口径、系统集成、变更管理和管理员投入。建议采用“一个代表性项目加两个差异团队”的试点设计:一个验证核心流程,一个验证跨部门协作,另一个验证团队差异能否纳入统一管理。
研发组织可以将 PingCode 纳入候选比较,但不能只由研发部门单独拍板。安全、IT、业务负责人和执行者都应确认各自的要求,并核实当前方案的部署、数据、集成、服务和合同条件。规模越大,越要在扩展前把治理责任分配清楚。
6. 预算有限:把试点控制在问题最集中的位置
预算有限时,不要因为无法一次性覆盖全公司就放弃试点。选择信息反复流转、延期频繁或跨部门依赖明显的项目,设定有限范围和清晰指标。先验证工具能否降低协调成本,再决定是否扩展,不需要一开始为未发生的需求购买所有能力。
预算比较要纳入内部工时。订阅价格是显性成本,流程梳理、数据整理、配置、培训、维护和切换也会消耗资源。采购时可以把预计用户数、所需版本、实施支持、后续扩容和退出方式一起核对,避免只按首页报价做判断。

八、如何做取舍:在灵活、简单、专业和可治理之间找到边界
1. 选择灵活平台,还是专注型工具
灵活平台适合流程变化快、业务场景多、团队愿意投入配置治理的组织;专注型工具适合核心流程明确、希望减少自定义分歧的团队。前者给团队更多空间,也要求更多规则;后者降低配置负担,但可能需要确认业务特殊需求能否满足。
可以用一个问题判断:未来一年内,团队的流程变化更多是“在同一套流程里调整少量字段”,还是“每个部门都要完全不同的流程”?前一种可以在统一框架中保留少量差异;后一种要谨慎评估汇总与治理成本。
2. 选择全功能工作区,还是多个专业工具组合
单一工作区可能减少切换和重复录入,但如果某个关键能力不够深,团队可能继续依赖外部系统。多工具组合可以各司其职,却会增加集成、权限、数据同步和维护成本。比较时应画出信息流:哪些数据是唯一来源,哪些可以同步,发生冲突时以哪里为准。
团队规模较小、集成需求简单时,少工具往往更容易维护;系统复杂、业务成熟时,组合方案可能更符合各专业团队需求。关键不是工具数量,而是有没有明确的权威数据源和责任边界。
3. 选择快速上线,还是先治理后扩展
快速上线适合流程简单、风险较低且可随时调整的团队;组织级推广更适合先验证数据结构、权限和模板。太早治理可能拖慢小团队,完全不治理则可能导致大组织数据分裂。合理方式是将规则分层:少量组织级必需规则统一,团队层面允许有限配置,并明确配置的维护人。
如果试点持续出现同一类字段口径冲突、权限争议或报表不一致,就说明扩展前需要补足治理。若团队使用顺畅、数据可用且维护责任明确,可以逐步增加用户和项目,而不是一次性全量铺开。
4. 选择眼前最省钱,还是总拥有成本更低
最便宜的订阅未必最省钱。若需要大量手工整理、定制集成和培训,长期成本可能高于更匹配流程的方案。反过来,高级能力如果无人使用,也只是闲置支出。应按实际用户、计划启用的功能和内部维护能力核算成本,而不是按产品宣传中的最大能力核算价值。
合同审查时,还要确认用户数调整、数据导出、服务支持、版本差异、续约和退出条件。软件一旦进入关键业务流程,切换成本会逐步上升;提前了解数据可迁移性和系统依赖,比上线后再寻找退路稳妥。
5. 选型决策的最后一道检查
确定候选方案前,让团队用以下问题做一次交叉检查。任一关键问题回答不清,都应把它变成下一轮试点任务,而不是靠口头承诺补齐。
- 最重要的业务流程是否至少完整演练过一次?
- 普通成员是否能独立完成高频操作,而不依赖项目经理代录?
- 跨团队依赖、延期和变更是否能追溯到责任人和决策记录?
- 管理报表是否采用了团队认可的统计口径?
- 管理员、业务负责人和执行者是否都知道自己的维护责任?
- 当前套餐、权限、集成、安全和服务条件是否已按合同核验?
- 试点结束后,是否有明确的继续、调整或停止标准?
九、结论:好的项目管理软件,不是把每件事都装进去
1. 用一个真实流程,而不是一份功能清单做决定
2026 年挑选项目管理软件,我的核心建议仍然是:先识别工作形态,再用真实任务做同题演练,最后看团队是否愿意持续使用。研发管理、跨职能协作、轻量看板和复杂排期解决的是不同问题,七款工具没有脱离场景的绝对冠军。
2. 下一步可以这样行动
先用半天时间梳理当前最痛的一个流程,选出三款以内候选工具;再用两到四周完成小范围试点,固定统计口径,观察操作成本、数据质量、风险响应和管理维护投入。研发组织可重点比较 PingCode 与 Jira;跨职能团队可优先体验 Asana、Monday.com 或 ClickUp;轻量团队可以从 Trello 起步,排期复杂的项目则重点验证 Microsoft Project 的计划管理能力。
最终应选择的不是功能最多的软件,而是能让团队更少重复解释、更早发现风险、并且维护成本可接受的工作系统。如果一个工具让管理者看得更清楚,却让执行者多做一遍记录,它还没有真正解决项目管理问题。先试一个真实项目,按数据复盘,再决定是否扩大使用范围,是比追逐“全能平台”更可靠的选型路径。
常见问题解答(FAQ)
1. 2026年有哪些好用的项目管理软件?7款工具分别适合什么团队?
我正在给团队挑项目管理软件,发现很多榜单只按功能多少排名。我更想知道 Jira、Asana、Trello、ClickUp、Monday.com、Microsoft Project 和 Wrike 各自适合什么工作方式,应该怎么比较才不被功能列表带偏?
别先问“哪款功能最多”,先看团队的工作流是否匹配。下面按典型使用场景比较;具体功能和套餐可能随版本调整,采购前应核对官方当前说明。
工具更适合的场景选型时重点确认 Jira软件研发、敏捷迭代、缺陷跟踪工作流配置和管理员维护成本 Asana跨部门任务、项目协作与进度跟踪权限、自动化及报表是否满足需要 Trello轻量任务看板、流程简单的小团队复杂依赖和多项目汇总是否够用 ClickUp希望把任务、文档和目标集中管理的团队配置灵活度是否带来过多维护 Monday.com重视可视化状态与可配置流程的团队套餐限制和自动化额度 Microsoft Project依赖关系、资源与排期管理较复杂的项目团队是否需要专业排程能力及相关学习成本 Wrike多团队协作、审批和项目组合管理权限、报表和配置是否超出实际需求 实用的判断方法是拿一个真实项目试跑:例如包含需求提出、负责人分配、审批、延期和复盘的完整流程。
若工具能让团队少做重复汇报,又能快速定位阻塞点,通常比单纯拥有更多功能更有价值。
2. 小团队和大型企业选择项目管理软件时,最重要的区别是什么?
我所在的团队规模不大,但项目一多就开始漏任务、重复沟通。我担心现在选轻量工具以后撑不住,也担心一开始上复杂平台反而让大家不愿意用,应该怎么判断?
小团队优先解决“任务有没有负责人、截止时间和下一步”,大型团队则更需要权限、跨项目依赖、统一报表和治理规则。不要单靠人数判断:十几个人如果有多层审批和严格审计,需求可能比人数更多但流程简单的团队复杂。可用三个问题做初筛:是否必须管理跨项目依赖?是否需要按角色配置访问权限?
管理者是否要汇总多个项目的资源与风险?若大多回答“是”,应重点评估组合管理、权限和报表;若大多回答“否”,先选能快速建立任务看板、提醒和基础统计的方案。容易被忽视的成本是维护工作。流程越灵活,越需要有人持续整理字段、权限和自动化规则;
若没有明确的维护负责人,功能丰富的平台可能逐渐变成一套只有管理员看得懂的系统。
3. 怎么判断项目管理软件是否容易上手,团队会不会真正使用?
我试过让同事使用新工具,但大家常常只在会议上更新一次,之后又回到聊天和表格里。我想在采购前判断真实使用门槛,而不是只看演示视频或功能介绍,有什么可操作的测试办法?
不要只让管理员试用。找 5,8 位日常协作者,用同一个真实小项目跑一周,至少覆盖新建任务、分派、更新进度、提交审批和查看延期事项。观察的是普通成员完成常见操作是否顺畅,而不是管理员能否把系统配置得很漂亮。
可以记录四项指标:首次创建任务的中位耗时、任务必填信息完整率、到期任务的逾期比例、团队在聊天或表格中重复登记的次数。试用前后采用同一口径;例如任务完整率上升但重复登记没减少,说明工具可能只是多加了一道录入工序。判断采用效果时,优先看行为是否持续,而不是登录人数。
若成员每周仍要在多个地方手动同步状态,先检查通知、字段设计和流程是否过重,再考虑培训;培训无法弥补不合理的工作流。
4. 购买项目管理软件前,怎样比较价格、功能和长期使用成本?
我看到不同软件的报价方式不太一样,有的按用户收费,有的功能要到更高套餐才提供。我怕只比较首页价格,最后因为自动化、权限或报表限制而增加预算,应该怎样做一份可靠的采购比较?
把报价拆成“可预估费用”和“上线后成本”。可预估费用包括用户订阅、所需套餐、额外模块及可能的实施服务;上线后成本则包括数据迁移、培训、流程配置、管理员维护,以及与现有系统集成的投入。各家价格和套餐会调整,应以采购时的官方报价和合同为准。
建立一张需求清单,把需求分成必需、加分和暂不需要三类,再逐项确认对应功能是否包含在目标套餐中。重点核对访客或外部协作者计费、自动化额度、存储上限、权限粒度、历史记录保留和数据导出条件,避免试用时可用、签约后受限。
可以给候选方案做 100 分评分:核心流程匹配度 35 分,普通成员易用性 25 分,集成与数据导出 15 分,权限与治理 15 分,总拥有成本 10 分。评分权重应按团队风险调整;例如项目受合规约束时,应提高权限与治理的权重,而不是照搬通用排名。
文章包含AI辅助创作:2026年项目管理必备:有哪些好用的项目管理软件?7款顶级工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/232020
读者评论
把“谁会根据字段采取什么行动”作为删减标准很实用。我们之前迁移表格时保留了不少没人查看的字段,结果填报负担增加,报表也没更清楚。
研发团队选工具时,除了看需求和缺陷能否关联,还得测跨团队阻塞和变更追溯。只走演示里的顺畅流程,确实容易漏掉真实使用中的问题。
试用数据要区分主动更新和项目经理代录,这个提醒很关键。否则登录人数、任务数量看着不错,也不一定说明团队真的愿意持续使用。
