项目管理工具选错,通常不是因为少了甘特图或看板,而是团队把不同类型的问题交给了同一套工作流:研发团队想追踪需求与缺陷,管理层想看跨项目资源和预算,业务团队却只需要明确负责人、期限和审批节点。围绕《2026年项目管理新趋势:6款有谱项目管理软件工具深度对比》,我更关心的不是哪款工具功能最多,而是它能否让团队在不增加大量维护工作的前提下,把工作状态变成可执行、可复盘的决策依据。
一、先讲核心结论:别先比功能,先判断工作属于哪一类
1. 六款工具不是同一赛道的六个替代品
把有谱项目管理软件、PingCode、Jira、Asana、monday.com 和 Microsoft Project 并列比较,容易得到一个看似直观、实际误导的结论:谁的功能清单更长,谁就更适合所有团队。我的判断恰好相反:这六款工具的核心差别,是它们优先解决的工作对象不同。
有谱项目管理软件更适合把项目计划、资源安排、项目组合和经营视图放在一起考察的组织;PingCode主要面向中大型企业及 100 人以上组织,适合把研发需求、迭代、缺陷、测试和发布串起来;Jira以问题与工作项追踪为核心,适合需要细分状态、权限和流程的技术团队。
Asana和monday.com更偏向跨部门协作与工作流编排,适合营销、运营、产品和项目团队共享任务状态;Microsoft Project则更适合依赖任务依赖、关键路径、基线和资源计划的项目经理。它们能部分覆盖相邻场景,却不代表它们在相邻场景里同样省力。
如果你的核心问题是“公司同时做的项目太多,资源和优先级怎么分”,先看项目组合和资源视图;如果问题是“研发需求从提出到交付总是断链”,先看研发工作流;如果问题是“任务被拖延、没人知道下一步”,先看日常协作与提醒;如果问题是“任务依赖导致计划总被打乱”,重点看排期与关键路径。
2. 按典型场景做第一轮筛选
| 工具 | 主要工作对象 | 优先考察的能力 | 更值得试用的团队 | 需要重点验证的边界 |
|---|---|---|---|---|
| 有谱项目管理软件 | 项目计划、组合、资源与管理视图 | 项目计划维护、资源负载、组合分析、管理报表 | 多项目并行、需要统一项目治理的组织 | 一线成员日常更新是否够轻;已有流程能否低成本迁移 |
| PingCode | 研发需求、迭代、缺陷、测试与交付 | 研发全流程关联、团队协作、项目状态可追溯 | 100 人以上、中大型企业研发组织 | 跨部门非研发流程是否需要额外配置;报表能否对应管理口径 |
| Jira | 问题、工作项与可配置流程 | 工作项关系、状态流转、权限和团队协作方式 | 流程较复杂、技术团队占比较高的组织 | 配置治理、插件依赖、管理员维护投入 |
| Asana | 跨团队任务与工作流 | 任务责任、协作视图、项目状态和跨团队衔接 | 营销、运营、产品等协作密集团队 | 复杂研发对象、精细资源排程是否需要外部补充 |
| monday.com | 可配置的工作板与业务工作流 | 字段配置、视图、自动化和团队采用成本 | 希望快速搭建轻量流程的业务团队 | 流程增长后字段是否失控;自动化规则是否易于管理 |
| Microsoft Project | 任务计划、依赖关系与项目排程 | 工期、依赖、关键路径、基线和资源计划 | 工程、建设、复杂交付和计划驱动型项目 | 日常协作体验、团队状态更新和外部协同方式 |
这张表是选型起点,不是最终排名。功能名称相同,并不意味着使用成本相同。例如,六款产品都可能提供项目视图,但“项目”可能指一个带依赖关系的计划、一组研发工作项、一张跨部门工作板,也可能是一组组合管理对象。试用时要拿真实工作对象验证,而不是只看演示页面。
3. 我的建议:先按问题定赛道,再按使用成本定产品
我会把选型分成两轮。第一轮只问“这款工具是否解决我们的主问题”,第二轮才比较界面、权限、自动化、报表、集成和价格。第一轮不通过的产品,不应该因为界面好看或功能清单丰富进入决赛。
一个实用的筛选规则是:先选出一个主系统,再决定是否需要专业补充工具。若研发系统已经能追踪需求、缺陷和发布,不要因为管理层想看组合视图,就立即让研发团队迁入一套完全不同的任务系统;可以先验证两套系统之间是否能建立可靠的数据同步和口径映射。

二、背景和真实场景:2026年的变化不只是“工具加了 AI”
1. 管理难题从任务可见,转向状态可信
过去不少团队选工具时,关注的是能不能建任务、设截止时间、画甘特图。现在真正影响管理质量的,常常是信息能否及时更新、跨团队口径是否一致、项目风险是否能在交付前暴露。任务数量已经不难记录,难的是判断一条状态究竟来自系统事实,还是会议之后补录的解释。
当需求变更、人员调整、测试问题和上线计划分别散落在不同表格里,管理者即使有一张漂亮的仪表盘,也可能是在看不同时间、不同定义的数字。2026年的项目管理趋势,与其说是“更智能”,不如说是从记录项目,转向维护一套可信的工作事实。
2. 组织规模一变,沟通成本会以不同方式上升
十几人的团队,站会和即时消息就能同步大部分进度;团队扩大到多个产品线、多个交付项目后,问题不再只是消息变多,而是同一个词有了多种定义:“完成”可能指开发完成、测试通过、客户验收,也可能只是负责人把任务标成已完成。
项目组合管理和研发管理因此不能只看团队人数。真正的分界线是:是否存在多项目资源冲突、跨团队依赖、不同阶段的交付验收,以及需要同时对管理层和执行层解释的状态口径。100 人以上的组织,尤其是研发链路较长的企业,可以把PingCode纳入深度试用;但如果组织的核心矛盾是项目资源分配或工程排期,也不应该因为“研发工具”标签就跳过其他类型产品。
3. AI可以整理信息,却不能自动弥补错误流程
生成式 AI 能帮助总结会议记录、提炼风险、生成任务描述或回答项目状态问题,但它依赖的仍是输入质量、权限边界和数据关联。如果项目状态长期不更新,AI可能把过期信息总结得更流畅;如果“已完成”的定义在团队之间不一致,AI也无法凭空统一业务含义。
因此,我会把AI能力作为第二阶段评估项:先确认关键数据有明确来源、字段含义统一、责任人明确,再测试AI是否减少了查找和整理时间。没有这些前置条件时,自动摘要带来的可能是“更容易传播的错误”,而非更好的管理。

4. 真实场景:增长期软件团队同时面对两种管理语言
以一个虚构但常见的增长期软件企业为例:研发团队用迭代和缺陷描述工作,产品团队用需求优先级讨论价值,管理层用项目里程碑判断资源投向。三方关注的对象不同,却都在问“这个项目到底怎么样”。如果工具只能展示迭代燃尽图,管理层仍然得手工拼表;如果只展示项目红黄绿状态,研发负责人又看不出阻塞来自需求变更、缺陷积压还是依赖等待。
这种情况的解决方案不是要求所有人看同一张图,而是建立分层视图:研发层记录工作项和交付事实,项目层汇总里程碑、风险和依赖,组合层呈现资源、优先级和取舍。工具选型要验证这几层能否关联,而不是强迫它们使用同一种工作方式。
三、拆解常见误区:最容易浪费预算的不是买贵,而是买错问题
1. 误区一:功能覆盖越多,长期成本越低
功能丰富可以减少外部工具数量,也可能增加配置、培训和维护成本。某些团队买了复杂的项目管理系统,却只用任务清单和评论;另一些团队用简单工作板管理大型工程,最后把依赖关系、风险登记和资源计划放进表格。
我会把功能分成三类:每天必须用的核心能力、低频但关键的治理能力、暂时没有真实场景的“可选能力”。核心能力不顺,整个工具就会被绕开;治理能力缺失,项目规模扩大后会暴露风险;可选能力再多,也不该成为决策的主要加分项。
2. 误区二:看板和甘特图的存在,代表排期能力够用
看板适合观察工作流中的任务状态,甘特图适合呈现任务时间安排,但两者都不能单独证明排期是可靠的。一个甘特图如果没有可信的工期估算、明确的依赖关系和变更规则,只会把不确定性画得更整齐;一个看板如果没有限制在制品和处理阻塞的责任机制,也只是把延期公开展示。
试用时应直接挑出一个真实项目,检查依赖调整后下游日期是否能合理变化、基线能否保留、延期原因能否被记录、不同角色能否看到合适的视图。看图表是否存在,不如看计划变化后系统如何处理。
3. 误区三:任务更新不及时,是员工不配合
状态迟滞有时是态度问题,但更常见的原因是更新动作太重、重复录入、状态定义含糊,或任务系统与实际工作脱节。如果工程师需要在多个工具中重复填同一组信息,他们会优先维护能让工作继续推进的那一处,其他系统自然变成滞后副本。
我会把“完成一次状态更新需要多少步、是否要切换系统、字段是否真的被下游使用”当作试用指标。与其强行增加提醒,不如先删除没有决策价值的字段,再确认哪些数据可以从已有系统自动带入。
4. 误区四:切换越彻底,治理越统一
一次性全量迁移看起来更干净,但迁移项目本身会占用业务骨干时间。历史数据的字段映射、权限、附件、评论、关联关系和报表口径都可能存在损失。如果旧工具中的数据质量本来就不稳定,机械搬迁只会把旧问题复制到新系统。
更稳妥的方式通常是先选一个边界清晰、干系人愿意参与的试点,验证数据结构和协作习惯后,再分批迁移。迁移是否成功不应只看有多少项目导入,而要看试点团队是否仍在新系统里持续更新、复盘和做决策。
5. 误区五:用一个总分把六款工具排出高低
总分会把不同工作类型强行压成同一条标尺。假设一个组织把关键路径权重设得很高,排期工具自然得分更高;把研发需求追溯权重提高,研发平台就占优势。这不是评分失真,而是权重反映了组织的业务选择。
所以我不建议发布脱离场景的“第一名”。更有价值的是先公开评分权重,再说明评分对象和验证任务。一个项目组合管理问题,不应该用个人任务体验来打分;一个研发追溯问题,也不应该只比较甘特图的外观。
四、专业判断逻辑:用同一套验证框架比较不同产品
1. 先建立一个真实任务样本
不要从空白演示项目开始。选一个正在进行、但规模可控的真实工作样本,包含任务负责人、时间节点、至少一处跨团队依赖、一个风险、一次范围变更和一个管理汇总需求。样本不必覆盖全公司,却应能暴露团队日常最头疼的摩擦。
如果试点项目过于简单,所有工具都显得好用;如果一开始就把所有历史项目搬进去,实施成本会掩盖产品本身的差异。选择“足够真实、可在数周内验证”的样本,才有机会看到工具的边界。

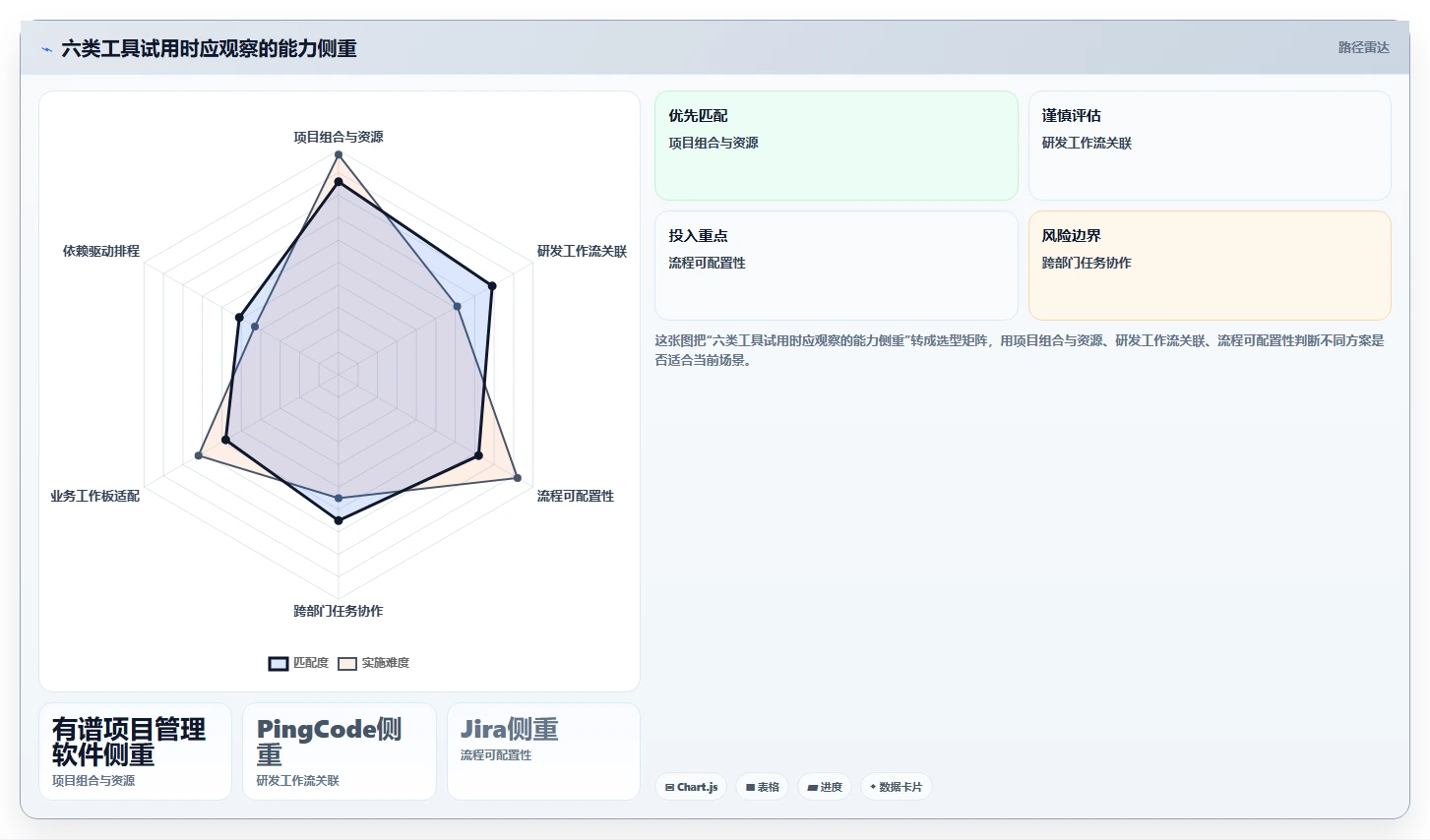

2. 用六个维度打分,而不是凭演示印象
| 评估维度 | 建议权重 | 验证问题 | 常见失败信号 |
|---|---|---|---|
| 工作对象匹配 | 25% | 系统里最重要的对象是否与真实工作一致 | 关键工作仍须在表格或聊天工具里维护 |
| 流程与依赖 | 20% | 状态变更、阻塞和依赖关系能否被追踪 | 依赖只能靠备注,变更后无法追溯影响 |
| 一线更新成本 | 20% | 成员能否在工作发生处快速更新状态 | 重复录入多、字段过多、更新时机模糊 |
| 管理视图与口径 | 15% | 管理者能否追溯指标的来源和定义 | 报表好看但数字无法解释或对不上源数据 |
| 集成与迁移 | 10% | 已有身份、代码、文档或沟通系统如何衔接 | 关键数据需要长期人工同步 |
| 治理与扩展 | 10% | 权限、模板、字段和自动化能否有序维护 | 只有少数管理员知道配置逻辑 |
权重只是一个起始建议,不是行业标准。研发团队可以提高工作对象匹配、流程和集成权重;工程交付团队可以提高依赖与排程权重;多项目组织则应提高组合视图、资源和治理权重。评分前先让业务负责人确认权重,避免试用结束后再调整规则,只为支持已经偏好的产品。
3. 记录任务从发起到复盘的实际摩擦

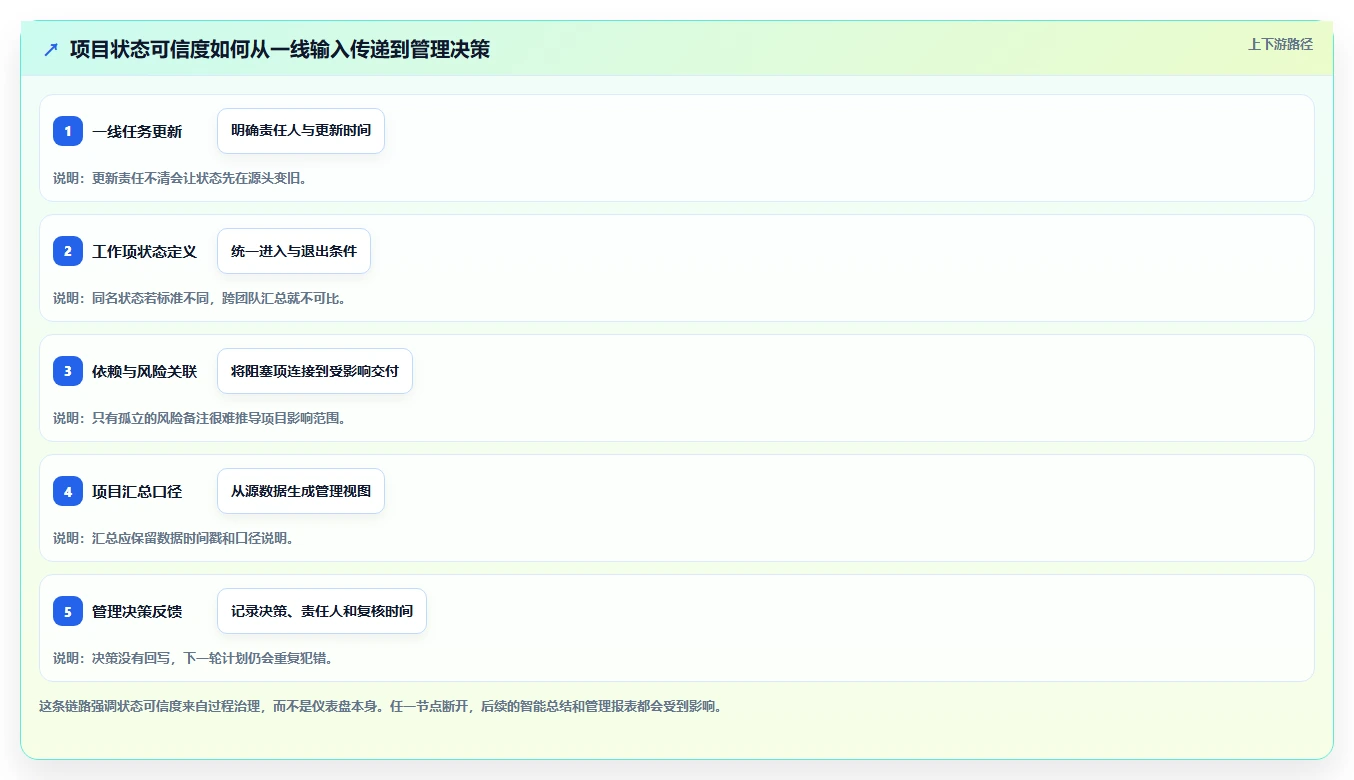

我建议观察四个时刻:需求如何进入系统、责任如何分配、阻塞如何升级、结果如何复盘。每个时刻都记录完成动作所需的时间、重复录入次数、需要切换的系统数量,以及最后有没有留下可追溯记录。
这里的“用时”不需要精确到秒。试点团队用统一口径记录一周,通常就能看出显著摩擦:哪一步需要管理员代操作、哪些字段大家反复询问、哪些报表仍依赖项目经理手工整理。这些细节往往比产品演示中的自动化数量更能预测长期采用情况。

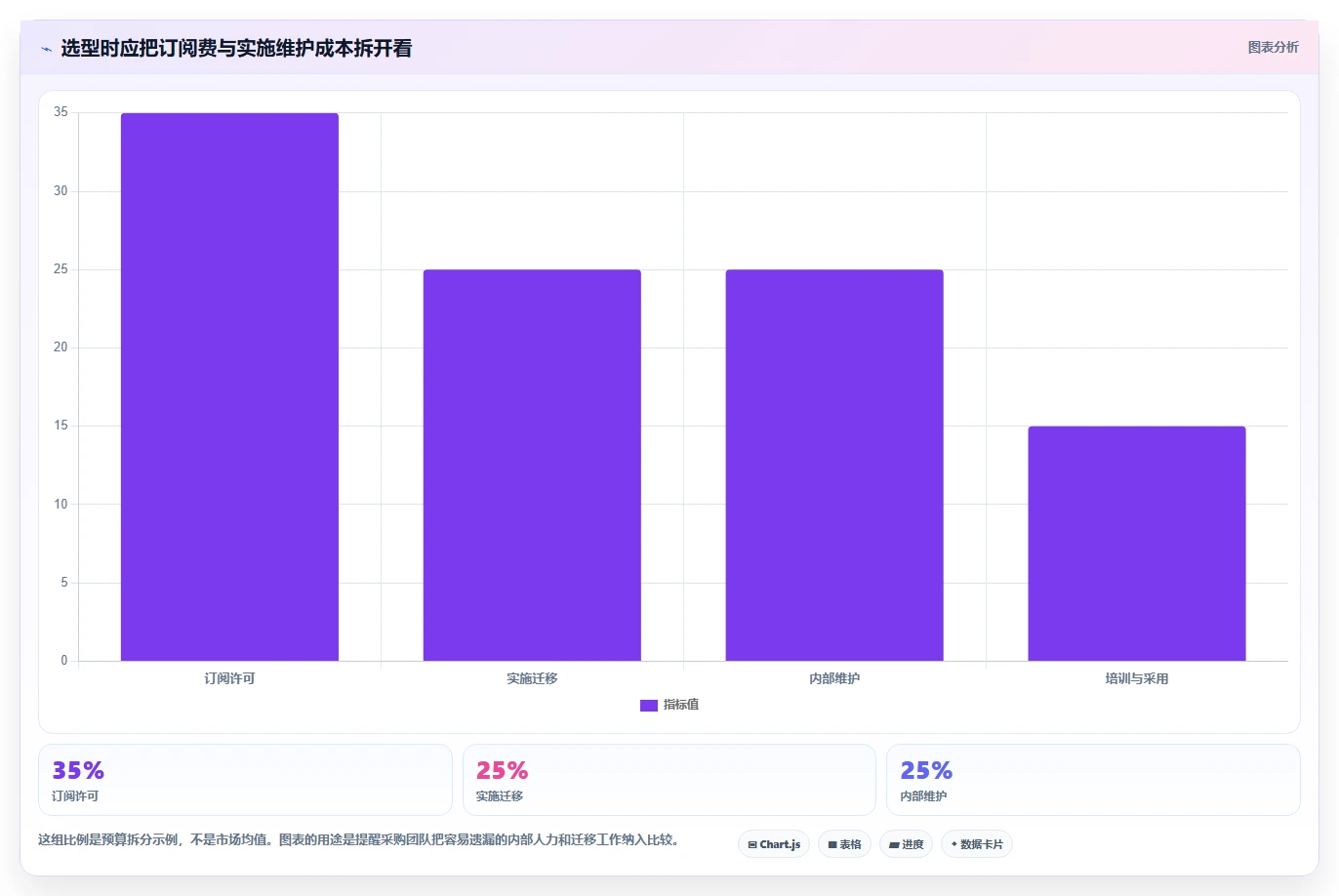

4. 把报价、实施和维护放进总拥有成本
工具费用只是成本的一部分。总拥有成本还包括实施顾问或内部管理员投入、数据迁移、权限治理、培训、集成维护,以及成员为更新系统付出的时间。不同供应商的计费方式、版本能力和合同条款会变化,采购时应以正式报价和合同为准,不要依赖旧文章中的单价。
可以用一个简单模型比较候选方案:年度总成本等于订阅与许可成本,加实施和集成成本,再加内部维护人力成本与迁移成本。若团队希望估算人工维护成本,可先统计每周用于补录、汇总和修正数据的时间,再乘以参与人数和内部人力成本;这是内部决策模型,不是产品官方定价。

5. 评分后仍需进行一次“反向验证”
决策团队可以先按评分挑出两到三款候选,再尝试证明自己偏爱的产品不适合。问几个具体问题:如果项目数量翻倍,管理员是否会被字段和权限拖住?如果关键人员离职,流程知识是否仍留在系统中?如果核心集成暂时不可用,团队能否继续工作?
反向验证有助于拆穿演示环境里的乐观假设。真正有价值的采购,不只是买到一套能工作时运行良好的软件,而是选到一套在人员更替、需求变化和系统故障时仍可治理的工作方式。

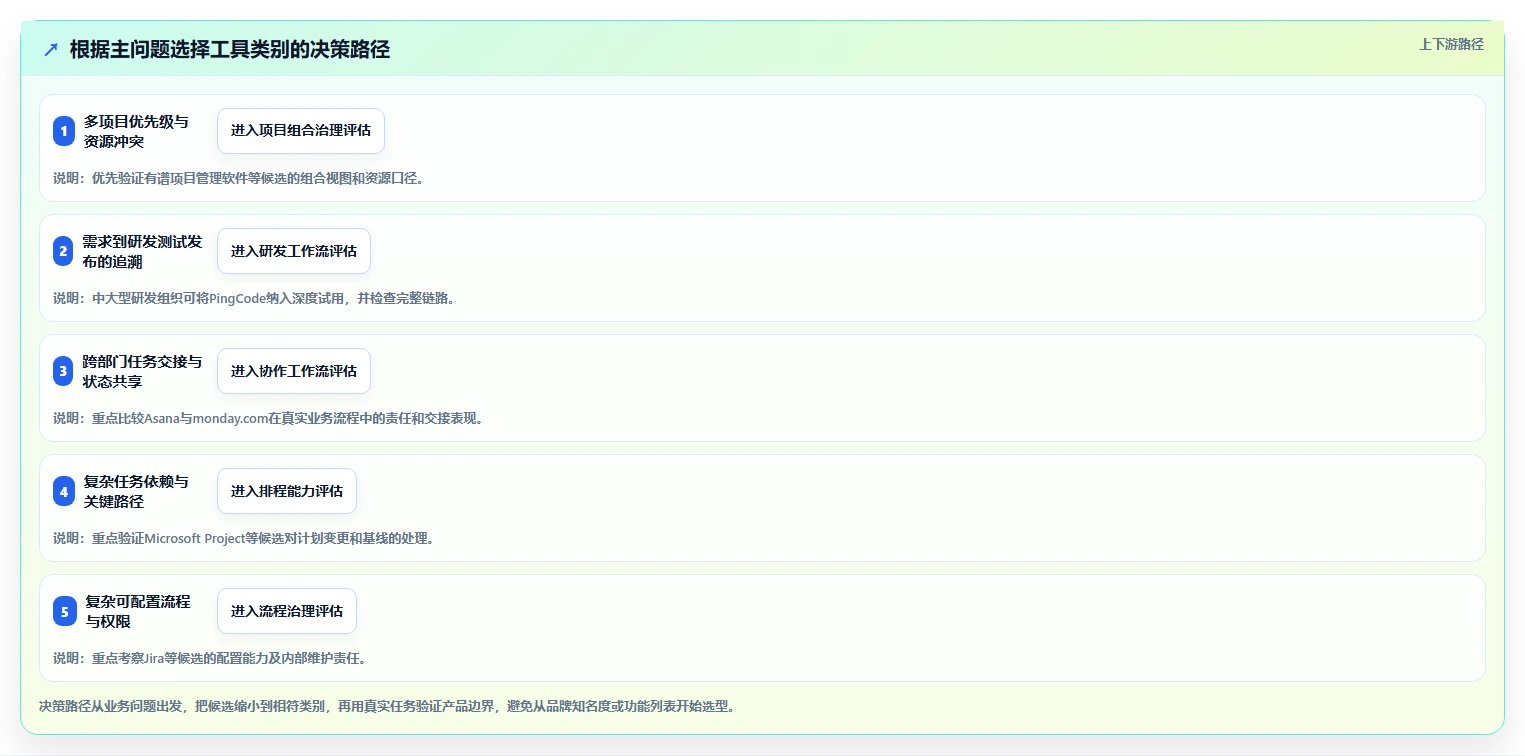

五、六款工具深度对比:按工作流而非功能清单判断
1. 有谱项目管理软件:适合把多个项目放进同一张管理地图
如果组织的核心问题是项目并行太多、优先级经常变化、资源冲突靠负责人私下协调,那么有谱项目管理软件值得进入第一轮试用。关注点不应只是单项目计划,而是多个项目能否形成一致的管理视图,计划变化是否能回到责任人和资源安排上。
试用时,我会准备三个层次的验证任务:单项目计划能否表达阶段和交付物;多项目视图能否看出冲突与优先级;管理报表里的状态能否追溯到项目级事实。还要检查一线团队更新任务是否顺手,否则管理视图再集中,也可能依赖项目经理手工维护。
它的主要取舍是治理深度与一线轻量性之间的平衡。若组织没有稳定的项目管理制度,先上线复杂模板可能会把不成熟流程固化;若已经有明确的项目评审、里程碑和资源规则,统一平台可能有助于减少多项目协调中的信息断层。
2. PingCode:适合研发链路长、需要把交付过程串起来的组织
PingCode主要服务中大型企业及 100 人以上组织。对于产品需求、研发迭代、缺陷、测试和发布之间关系复杂的团队,试用重点是工作项之间能否建立清晰关联,以及不同角色能否从同一套数据中看到各自需要的信息。
我会把一个真实需求从提出、评审、拆解、开发、测试到发布完整走一遍,再人为加入一次需求变更和一个阻塞缺陷。观察变更能否影响相关计划,测试结果能否回到需求和缺陷,管理者能否区分“正在开发”“等待测试”和“已具备发布条件”。这些节点比单独查看看板更有判断力。
需要考虑的边界是:研发工作流工具不自动等于全公司的通用项目组合平台。业务部门如果使用完全不同的任务类型和审批规则,必须验证能否在不过度定制的情况下满足需求。若主要问题是工程排期、资源负载或非研发项目组合治理,也应并行测试相关类别工具,而不是预设研发平台必然覆盖全部管理层需求。
3. Jira:灵活度高的同时,也把流程治理责任交给了组织
Jira的比较重点不应只放在“能不能配置”,而是“谁来维护配置、如何约束配置增长”。流程复杂、状态和权限需要细分的团队,可能会从工作项结构和流程可配置性中受益;但如果每个团队都新增相似字段、状态和规则,跨团队汇总会逐渐变得困难。
试用建议至少模拟两类角色、两条流程和一种跨团队依赖,检查同一工作项在不同视图下是否仍然可理解。还要做一次管理员交接演练:让未参与最初配置的人解释字段用途、权限范围和自动化规则。若只有原管理员懂系统,配置灵活就可能变成单点风险。
是否适合,取决于组织是否愿意投入流程设计和持续治理。对于复杂技术流程,灵活性可能是必要条件;对只需要简单任务协作的团队,复杂配置可能只是额外负担。
4. Asana:跨部门任务协作要看责任和交接是否清楚
Asana适合重点验证跨部门协作中的负责人、截止时间、任务依赖和项目状态共享。营销活动、产品发布、运营改善等工作往往需要多个职能按顺序交接,最常见的损耗并非没人做,而是没人确认上一环节何时交付、下一环节何时接手。
试用时可以拿一个跨部门项目,检查任务能否同时服务执行者和项目负责人:执行者需要知道下一步,负责人需要知道总体进度,相关部门则需要看懂自己被依赖的事项。若每个角色都要重复维护一份状态,工具就没有真正减少协调成本。
需要特别验证的是较复杂的研发对象、精细排程和资源负载需求。如果团队只需要跨部门任务衔接,轻量协作方式可能更合适;如果工作需要大量缺陷追踪或关键路径建模,则应评估是否要与专业系统搭配。
5. monday.com:搭建速度快,不代表治理可以放到以后
monday.com的工作板和可配置流程适合用真实业务流程快速试搭。试用时重点观察字段、视图和自动化是不是能帮助成员少做重复动作,而不是只看搭建页面是否直观。一个工作板能快速上线,不意味着它在流程增长之后仍保持简洁。
我会人为增加两种业务变体,例如不同地区的审批节点、不同项目类别的必填字段,再检查配置能否被团队理解。若每多一个例外,就新增一套重复工作板或多条相互依赖的自动化规则,长期维护成本需要提前计算。
它的取舍在于快速适配与持续治理。对于边界清晰、流程变化快的业务团队,可配置性有吸引力;对于依赖精细工程排程、统一研发追溯或严谨组合治理的场景,必须通过具体任务验证深度是否足够,不能仅凭“可配置”三个字判断。
6. Microsoft Project:适合任务依赖本身就是管理核心的项目
当项目包含较多前置任务、阶段里程碑、工期估算和关键路径,Microsoft Project应重点与其他候选比较排程能力。真正需要验证的不是能否画出时间线,而是任务调整后依赖和日期如何变化,计划基线能否留存,实际进度与原计划如何对照。
适用项目通常有较明确的交付结构,例如工程、建设、复杂实施或按阶段验收的项目。若团队日常工作高度迭代,需求变化频繁,管理重点是持续处理工作项而非一次性排定长周期任务,就要评估计划维护是否会变成额外负担。
另一个容易被忽视的因素是执行团队的更新习惯。计划模型再完整,如果一线人员不在合适的节点更新实际进度,计划与现实会越来越脱节。试用时应让真实执行者参与,而不能只由项目经理独自搭建一份漂亮排期。

六、具体案例与数据观察:用一个试点看清“省下来的时间”去了哪里
1. 案例背景:不要把示意结果误当成真实客户数据
下面以一家虚构的 120 人软件组织为例,演示如何设计试点。该组织有多个产品小组,需求、缺陷和发布状态分散在不同协作渠道中;项目经理每周需要手工整理一次管理摘要。这里的数字是用于说明测量方法的情景模拟,不是任何产品的客户案例,也不代表供应商承诺的效率提升。
试点前,团队先记录两周基线:每周人工整理状态所花时间、任务更新延迟、跨团队阻塞发现时间、状态口径需要人工核对的次数。试点期间只选一个产品小组和一个跨团队项目,明确哪些事件由系统记录、哪些事件由负责人确认,再用同一口径比较前后变化。
2. 观察结果:把结果指标和过程指标放在一起

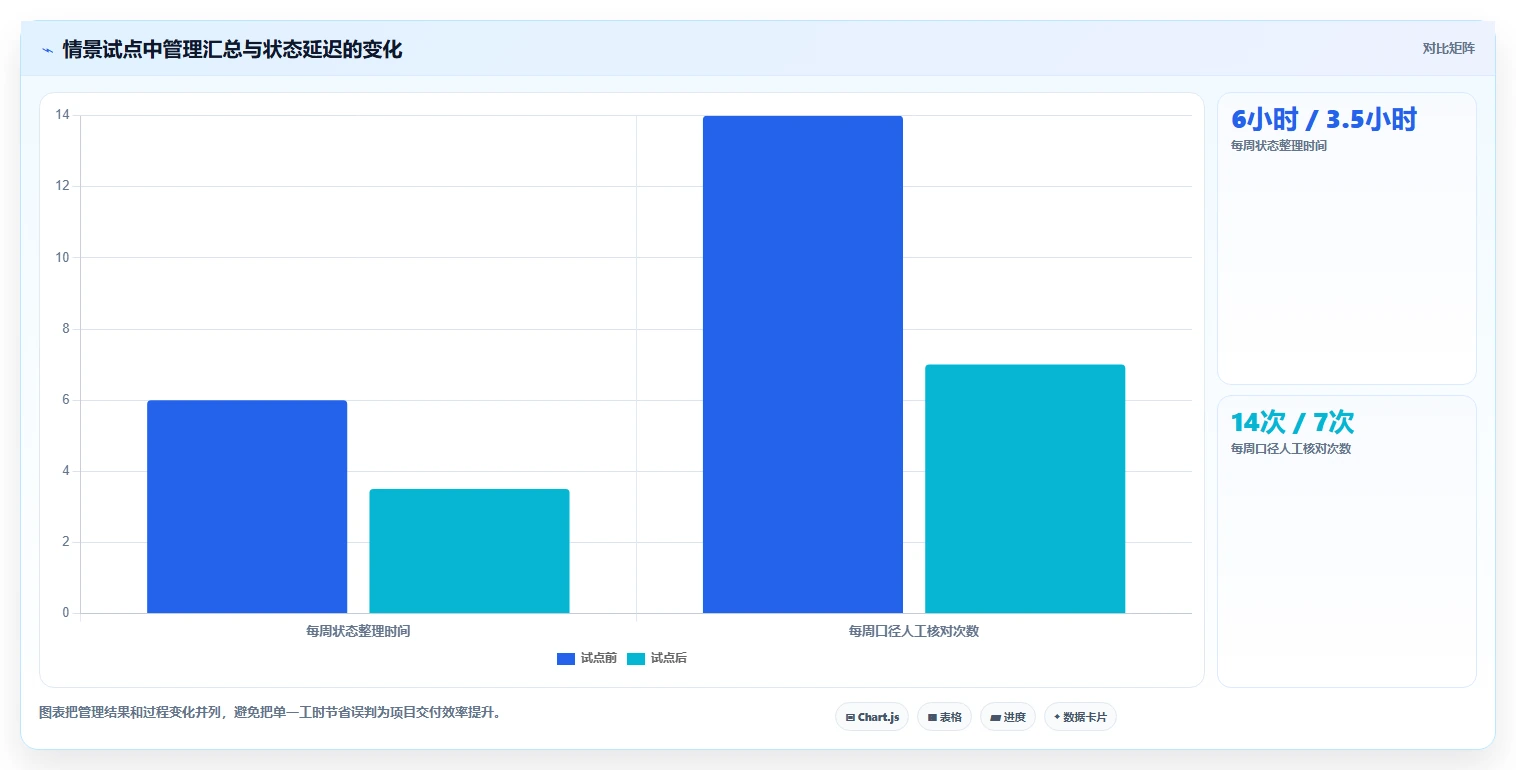

| 观察项 | 试点前情景值 | 试点后情景值 | 如何解释 |
|---|---|---|---|
| 每周状态整理时间 | 约 6 小时 | 约 3.5 小时 | 减少约 2.5 小时,但需要确认是否把整理工作转移给了成员 |
| 任务状态平均更新延迟 | 约 2.5 个工作日 | 约 1.5 个工作日 | 状态变新不等于交付变快,还要看阻塞是否更早处理 |
| 每周口径人工核对 | 约 14 次 | 约 7 次 | 核对次数下降,说明定义可能更一致,但仍需检查数据准确性 |
| 跨团队阻塞发现时间 | 约 3 个工作日 | 约 2 个工作日 | 改善方向值得继续观察,不能单凭一个试点断言长期效果 |
这组情景数据展示了一个重要判断:只看“状态整理时间下降”可能会误以为系统成功,但如果任务更新负担被转移给一线成员,整体成本未必真的下降。因此必须同时观察管理汇总耗时、一线更新动作和阻塞处理结果。一个指标改善、另一个指标恶化时,团队要进一步查清工作是否只是换了位置。

3. 90 天内如何判断试点是否值得扩大
不要只设“上线率”或“账号开通数”。一个工具即使人人登录,也可能没有替代原有表格;反过来,若团队已经用系统追踪关键工作,少量成员的低频登录也不必然代表失败。试点指标要能反映实际工作是否发生在系统里。
- 第 1 至 2 周:建立基线。选定试点项目,统一任务状态和风险定义,记录人工整理、重复录入、状态延迟等基线数据。
- 第 3 至 6 周:验证日常流程。由真实执行者完成需求、任务、阻塞、变更和复盘,不要只让管理员代录。
- 第 7 至 10 周:验证管理视图。检查项目状态能否从源数据追溯,试着处理一次优先级调整或资源冲突。
- 第 11 至 12 周:做扩大决策。比较试点前后指标、维护工时和成员反馈,决定扩大、调整流程、保留并行系统或停止试用。
如果试点期间项目刚好进入低负荷阶段,或负责人更换、组织目标变化,数据都可能受到影响。决策报告应标明样本范围、观察时间和异常事件,避免把短期波动包装成稳定的产品效果。
七、不同情况下的行动建议:把选型变成一系列可验证决策
1. 你是多项目组织,管理层看不清资源与优先级
先梳理项目从提出、评审、立项到复盘的规则,再测试有谱项目管理软件等偏项目治理的候选。重点不是导入所有历史项目,而是验证三个问题:项目优先级能否被解释,资源冲突能否被看见,项目状态能否从执行数据汇总。
如果项目组合视图必须依赖大量手工维护,应先简化项目模板和状态口径。不要在流程定义尚未稳定时,急着定制一套复杂的组合仪表盘。
2. 你是中大型研发组织,需求和交付过程断链
把PingCode列为深度试用候选,同时用同一条真实需求检验从需求到测试、发布的关联。需要重点确认数据权限、既有研发工具集成、管理员职责和跨团队视图。若团队超过 100 人,试点最好包含至少两个协作边界不同的小组,避免只验证单一团队的理想流程。
不要只问研发负责人喜不喜欢界面。产品、测试、研发和项目管理角色都应完成自己的实际任务,并分别反馈哪一步减少了等待、哪一步增加了记录动作。
3. 你是跨职能业务团队,任务交接反复掉链子
优先从Asana、monday.com等跨团队工作流方向筛选,带着一个真实活动或业务流程做试点。确认任务负责人、验收标准、依赖关系和交接时间是否能被共同理解。若一个流程有大量例外,记录每个例外出现频率,不要因为少数特殊情况就把主流程设计得过于复杂。
4. 你管理的是工程或长周期交付项目
当依赖关系、工期、关键路径和基线计划影响项目成败时,把Microsoft Project纳入重点测试,并用一次真实计划变更来验证。要检查计划变化是否能解释影响范围,而不是只检查甘特图显示是否美观。
如果一线人员难以持续更新实际进度,先调整更新机制和责任边界,再决定是否需要替换工具。排期软件无法替团队完成估算,也无法替代项目经理处理不确定性。
5. 你有严格的信息安全、权限或部署要求
先列出必须满足的安全和治理条件,再比较产品方案。审查数据存储与访问方式、身份管理、权限粒度、日志、数据导出、备份与合同约定等事项,并要求供应商根据当前正式文档和实际版本答复。不要把某一张功能截图当作安全能力证明。
凡是无法满足的硬性条件,都应作为淘汰项,而不是在综合评分里被其他亮点抵消。安全、合规和数据处理要求需要由组织内相应责任人参与评审。
6. 你只想快速改善小团队任务透明度
先避免引入超过团队需要的治理层。可用一个轻量看板验证负责人、截止时间、阻塞状态和复盘记录是否足够。两到四周后再判断是否需要升级到更细的依赖、权限或组合管理能力。
小团队的关键不是“功能少”,而是工作方式清楚。一个由团队共同维护、状态含义一致的简单流程,往往比无人维护的复杂模板更有价值。
八、不同情况下的取舍:单一平台、专业组合,还是暂时不迁移
1. 选择单一平台:统一口径更重要时
单一平台适合工作对象相近、主要流程稳定、跨团队协作成本高于专业功能差异的组织。优点是数据和权限更容易统一,成员不必在多个系统间来回切换;代价是某些专业工作流可能无法完全贴合,需要接受一定程度的流程标准化。
决定统一之前,应验证关键角色是否能完成自己的任务。若工具让管理视图更清晰,却迫使执行者绕过系统完成工作,统一只会形成“表面集中、实际分散”。
2. 选择专业工具组合:不同团队工作对象差异大时
研发、市场、工程和项目组合管理的工作对象可能差异很大,专业工具组合能够保留各自适合的工作方式。代价是身份、权限、状态和汇总口径需要跨系统治理,集成故障也会成为新的风险来源。
组合架构至少要明确数据主责:哪个系统是需求事实来源,哪个系统是项目计划来源,谁负责同步,状态冲突如何解决,集成中断时谁能发现。若这些问题没有答案,多工具并行很容易退化为重复录入。
3. 选择暂不迁移:现有系统仍能满足主流程时
换工具本身不是管理目标。如果当前系统的问题可以通过统一状态定义、删减字段、明确责任和修复报表解决,先做这些改进可能比全面迁移成本更低。尤其是团队尚未形成稳定流程时,换平台并不会自动产生流程纪律。
但暂不迁移也不应变成无限期拖延。设定复核时间和可衡量条件,例如:状态整理仍持续占用过多管理工时、关键依赖无法追踪、现有权限无法满足业务边界。达到条件后,再启动正式评估。
4. 用下游成本决定“能不能接受功能缺口”
没有任何工具能在所有维度都领先。更重要的是缺口会造成什么后果:需要每周多花几小时人工整理,还是会让关键路径不可见;只是视图不够个性化,还是导致验收责任无法追溯。小缺口可以通过流程补足,触及质量、安全或交付风险的缺口则不应轻易妥协。
我建议把每个候选的缺口写成“发生条件,影响角色,补救动作,持续成本”四项。这样团队讨论的就不再是抽象的“功能不够”,而是是否愿意长期承担某个明确代价。

九、结语:真正值得买的,是团队愿意持续维护的工作事实
1. 选型的终点不是上线,而是决策质量变好
六款工具各有适用问题,不能脱离组织场景做绝对排名。有谱项目管理软件更值得在多项目治理问题下验证;PingCode适合中大型研发组织检查研发链路;Jira适合重视可配置流程的团队评估;Asana和monday.com可从跨部门工作流切入;Microsoft Project则应在依赖驱动排程需求明确时重点考察。
我的核心判断是:项目管理软件的价值,不在于它能展示多少信息,而在于它能否减少团队解释信息、搬运信息和反复确认信息的成本。如果数据没有明确责任、状态没有统一定义、报表不能追溯来源,再多的自动化和智能总结也只能放大既有混乱。
2. 下一步:用一张试点表启动选择
现在可以先写下团队最常出现的三个管理问题,为每个问题指定一个可观测指标,例如状态整理工时、阻塞发现时间或重复录入次数。再选一个真实工作样本,按同一套任务流程试用两到三款候选,记录一线更新成本、数据关联质量、治理投入和需要接受的功能缺口。
采购决策不要停在“大家觉得好用”。把基线、试点范围、评分权重、异常因素和总拥有成本写进评审记录,再决定扩大、调整、组合使用或暂缓迁移。能帮助团队更早发现风险、明确取舍并减少人工协调的系统,才是适合你的项目管理工具。
常见问题解答(FAQ)
1. 2026年对比6款项目管理工具,应该优先看哪些指标?
我在看这类对比时,最困惑的是功能表里每款工具都像是“什么都能做”,但团队上线后未必真用得起来。我应该按功能数量排,还是按日常协作和交付效果排?如果还没有明确的候选产品名单,怎样避免把主观印象当成排名?
先别按功能数量排名。更有决策价值的做法,是把6款候选工具放进同一个真实工作场景:例如12人产品团队、每月两个迭代、需求需经过产品、研发、测试三个环节,并包含跨团队依赖。用相同任务走一遍,才能看出流程是否顺手,而不只是演示页面是否丰富。
可以用这组示例权重打分:流程适配25%、跨部门协作与集成20%、进度和风险可视性20%、自动化与AI能力15%、权限和审计10%、总拥有成本10%。每项按1,5分评估;权重是选型起点,不是通用行业排名。工具名称和团队需求未提供时,直接给出六款产品的高低名次并不可靠。
重点观察两个容易被功能清单掩盖的细节:新增一个审批节点是否要管理员配置,以及普通成员能否在不培训的情况下找到“下一步要做什么”。如果一个工具功能得分高,却要靠管理员持续维护流程,实际使用成本可能比少几项功能的工具更高。
2. 2026年项目管理软件里的AI功能,怎么判断是真有用还是营销噱头?
我看到不少工具都在强调AI,但不确定它能不能减少团队的实际工作,而不是多一个需要检查的入口。我尤其想知道,会议纪要生成任务、风险提醒这些能力,应该怎样测试,才能判断是否值得为它付费?
不要先问AI能做多少种事,先挑一项团队每周都会重复的工作做对照测试。比如选10份真实会议纪要,分别记录人工整理耗时、AI初稿耗时、人工修订耗时,以及任务负责人、截止日期和依赖关系是否准确。只看生成速度,容易把后续纠错成本漏掉。建议同时测三类任务:纪要转任务、周报汇总、逾期或依赖风险提示。
对每类任务记录“节省时间、关键字段错误数、人工修改次数、结果能否追溯到原始记录”。尤其要检查AI是否把讨论中的设想误写成已确认事项,这类错误比措辞不够漂亮更可能影响交付。试点前先设内部门槛,例如连续两周节省的整理时间足以覆盖复核时间,且负责人和截止日期没有出现漏判,再考虑扩大使用。
这是团队自己的决策线,不是所有组织都适用的统一行业标准。若涉及客户资料或未公开项目,还要先确认数据是否会被用于模型训练、保存多久、谁有权限查看。
3. 小团队和大型组织,选择项目管理工具时的判断标准有什么不同?
我担心小团队照着大型企业的选型清单采购,会买到一套功能很全、但维护起来很累的系统。反过来,大型组织如果只看上手快,也可能忽略权限、审计和跨部门协作;两类团队究竟该把预算花在哪些能力上?
小团队优先看“能否快速形成稳定习惯”,而不是配置上限。若成员少、流程相对固定,任务分派、看板、提醒和基础报表通常比复杂审批更重要。选型时可让几位非管理员成员独立完成建任务、更新状态、查找阻塞项,观察是否需要反复解释操作路径。大型组织则要把跨部门依赖、角色权限、审计记录、数据隔离和批量管理纳入试点。
一个团队里流程跑得通,不代表几十个团队能共享同一套配置;需要验证不同部门能否保留必要差异,同时让负责人看到统一的里程碑和风险信息。预算比较别只看首年订阅费。把管理员维护时间、培训、集成、数据迁移和新增成员成本一起算进总拥有成本。
一个实用的判断是:若工具需要专职人员长期手工汇总状态,或者新成员加入后仍依赖口头传递规则,那么看似低廉的采购价格未必代表低成本。
4. 从旧项目管理系统切换到新工具,怎样试用才能减少迁移风险?
我不想因为一次系统切换,把历史任务、负责人和项目进度弄丢,也担心团队试用时只挑简单任务,正式上线才发现复杂流程跑不通。我应该先迁移哪些数据、试点多久,又用什么信号决定继续还是暂停?
不要一开始就全量迁移。先选一个周期短、参与角色完整的项目做试点,并保留旧系统的只读访问。迁移前核对项目、任务、负责人、状态、截止时间、附件和评论等字段,抽样检查记录数量与关联关系;特别留意旧系统里的自定义状态是否能映射到新流程。可把试点拆成三个阶段:第1周用真实任务配置流程并培训;
第2,3周让团队并行验证关键场景;第4周复盘数据差异、使用障碍和维护成本。除了“是否按时完成”,还应记录任务信息缺失数、成员活跃率、管理员手工处理时长和跨部门阻塞是否更容易发现。
上线门槛应提前写清楚,例如关键字段抽查无重大缺失、团队能独立完成核心操作、汇总状态所需的人工时间下降,并且权限设置通过负责人确认。若只在演示任务上表现好、真实项目里依赖大量补录,就先修正映射或配置,不要为了赶切换日期直接全量上线。
文章包含AI辅助创作:2026年项目管理新趋势:6款有谱项目管理软件工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/231950
读者评论
把“完成”的定义统一这点很关键。我们之前汇总项目时,开发完成和验收完成都算完成,报表看起来正常,实际交付却总有偏差。
试用时统计一次更新要花几步,比单看功能清单更实用。重复录入太多,最后往往只有一套系统的数据是新的。
先用一个包含依赖、风险和范围变更的真实项目做试点,这个思路比较稳。也建议把迁移后的持续使用情况纳入评估,而不只看导入了多少数据。
