项目经理必读:2026年查漏补缺管理工具选型指南

《项目经理必读:2026年查漏补缺管理工具选型指南》真正要解决的,不是“哪款工具功能最多”,而是一个更具体的问题:当项目状态散落在会议纪要、表格、群聊和个人记忆里时,团队能否及时发现遗漏、判断影响,并把补救动作跟到关闭?我通常先看缺陷从哪里进入、经过谁的手、在哪个节点失去可见性,再讨论软件;否则,工具只是把原来的混乱搬到一个新界面。

一、先讲核心结论:选工具,先补流程里的洞

1. 工具选型的结论不是“功能越全越好”

如果只能给项目经理一个选型原则,我会说:优先选择能让问题从发现、分派、处理、验证到复盘形成闭环的工具,而不是功能清单最长的工具。一个遗漏项能否被正确记录、及时送到责任人、在延期或阻塞时升级、最终经过验收并留下依据,比首页有多少图表更能说明工具是否适合团队。

工具对项目的价值,通常体现在减少状态确认、降低重复录入、缩短风险暴露时间、提高行动项关闭质量。若这些工作仍要靠项目经理手工追问,即便系统里有甘特图、仪表盘和自动化规则,核心缺口也没有补上。

2. 先定义“查漏补缺”,再确定采购范围

“查漏补缺”不是单一功能。不同团队说的可能是需求遗漏、测试缺陷、任务无人负责、交付物不完整、依赖没有确认、审批卡住,或者风险未被升级。选型前要把这些对象分清,否则会议上每个人都说需要“风险管理”,实际却分别想要风险登记、缺陷流转和逾期提醒。

我会先把问题分为三类:信息缺失,例如需求没有验收标准;流程断点,例如任务完成后没有人验证;控制失效,例如延期没有触发升级。三类问题需要不同的机制。工具可以辅助记录和自动化,但不能替团队决定谁有权验收、什么情况算风险、什么标准才算关闭。

3. 选型顺序:先有证据,再看匹配,最后算成本

我建议按“问题证据,流程要求,产品验证,全周期成本,试点结果”五步推进。先从最近一到两个项目提取遗漏样本,再画出当前处理路径;之后用同一套真实场景测试候选工具,最后才比较订阅费用、实施投入和迁移成本。

只按演示页面打分,往往会高估工具。演示环境的数据干净、用户配合、流程固定;真实项目则会遇到临时需求、跨部门等待、责任人调整、权限限制和历史数据不完整。选型的对象不是演示功能,而是工具在团队实际约束下能否稳定工作。

优先检查的事项 要回答的问题 合格的证据
记录完整性 问题是否有类型、负责人、截止时间和关闭条件? 抽查真实事项,关键字段不靠口头补充
流转可靠性 责任变化、阻塞和逾期是否能被看见? 用实际流程演练,观察通知、权限和状态变化
关闭质量 关闭是否代表已验证,而非仅代表有人点了完成? 保留验收人、验证结果、关联材料和时间记录
使用成本 系统会不会增加重复填报和项目经理催办? 对比每周人工维护时间和系统记录时间

二、背景和真实场景:遗漏通常不是“不认真”,而是信号断了

1. 一个常见项目现场:信息在,但没人能拼起来

以一个跨产品、研发、测试和交付的项目为例:产品在需求文档里写了一个边界条件,研发在任务卡片里记录了实现方案,测试在表格里登记了异常,交付同事则在群里反馈客户环境尚未准备好。每条信息单独看都存在,但它们没有稳定的关联关系,项目经理只能在周会上尝试拼出完整状态。

这类项目的风险不一定来自某个人忘记工作,而常常来自信息经过多个渠道后没有明确的“下一位责任人”。当需求变更没有关联受影响任务,测试缺陷没有关联版本,外部依赖也没有明确承诺日期,团队很容易把“有人提过”误认为“已经有人负责”。

在复盘时,我不会先问“为什么没跟进”,而会追问四件事:事项有没有被记录?责任人是否明确接受?状态变化是否能被相关人看到?关闭是否经过验证?这四问能把情绪化追责转成可修复的流程问题。

2. 同一个“漏项”,在不同阶段表现不同

需求阶段的遗漏,常表现为验收条件含糊、非目标范围没说清、需求变更没有影响分析。执行阶段的问题,则更多是任务拆分不完整、依赖没有确认、负责人同时背负过多工作。测试与交付阶段常见的是缺陷没有分级、修复后未回归、交付检查表过期或客户侧准备工作没有责任人。

因此,不能用“任务管理”一个模块覆盖所有风险。需求遗漏需要基线、变更记录和关联关系;执行遗漏需要责任、时间和阻塞升级;质量遗漏需要缺陷等级、复现条件和验证证据;交付遗漏则要有清单、签收标准与外部依赖状态。

3. 项目规模会改变工具的最低要求

五人小组可能靠短会和共享表格维持同步,流程灵活性比复杂权限更重要。跨部门团队一旦出现多个项目、重复资源、敏感数据、审计要求和统一口径,单靠个人维护就难以稳定运行。此时需要关注跨项目视图、权限颗粒度、操作留痕、模板管理、自动通知和数据导出能力。

如果组织规模达到百人以上,尤其是多个产品线共同交付,工具选择还要考虑平台治理:谁维护字段和工作流、谁管理账号权限、怎样处理离职账号、哪些指标允许横向比较、历史项目数据如何归档。对这类组织而言,单项目功能够用,不等于企业级管理可用。

4. 把遗漏变成可分析的数据,而不是只统计数量

“本月发现了多少问题”并不能直接说明管理质量变好或变差。发现数增加,可能是质量下降,也可能是团队更愿意暴露风险;关闭数增加,也可能只是把事项改成完成状态。至少要同时看发现阶段、严重程度、责任等待时间、逾期比例、重新打开率和复发情况。

以下示意数据展示了同一类项目如何按阶段分类。它不是行业平均值,也不代表任何单一组织的实际表现;目的是说明,团队应把遗漏分布映射到具体流程环节,而非只看总量。

项目经理必读:2026年查漏补缺管理工具选型指南

三、常见误区:看起来在管理,实际只是在增加记录

1. 误区一:以功能数量代替适配度

功能多不自动等于适合。一个团队若没有明确风险分级,复杂的风险矩阵只会产生不同人随意填写的颜色;如果没有统一验收标准,工作流再细也只是把状态从“待办”改成“已完成”。工具功能的价值取决于是否对应明确的管理动作,以及是否有人持续维护规则。

看演示时,我会要求供应方少讲“可以配置”,多现场完成一个真实用例:新增事项、关联需求或版本、指派责任人、模拟阻塞、触发升级、补充验证材料、关闭后查询历史。若每一步都要依靠口头解释,或者关键数据要到多个页面重复录入,就要把隐藏的维护成本记进评估表。

2. 误区二:把提醒当成闭环

提醒只能说明系统发出了消息,不能证明责任人看见、接受或完成了工作。过多通知会让团队产生“通知疲劳”:重要的延期风险混在普通状态变化里,最后大家干脆忽略所有提示。

我更关注提醒能否按严重程度分层。普通事项可以进入个人待办,临近截止日期时提醒负责人;高风险阻塞应通知项目负责人,并在超过约定时间后升级到对应管理者。通知规则应有明确触发条件、接收角色和停止条件,避免事项关闭后仍持续骚扰成员。

3. 误区三:把仪表盘当成事实

仪表盘很容易制造准确感。若团队对“完成”“阻塞”“延期”的定义不同,图表再漂亮也只是把不一致的口径画出来。跨项目比较尤其危险:项目周期、任务粒度、缺陷定义、工作模式不同,直接比较完成率可能会诱导团队拆小任务、提前关单或避免暴露风险。

在使用指标前,我会让团队做一次口径抽查:随机选十条已关闭事项,核对其关闭证据;再选十条进行中事项,核对负责人和预计完成时间。若抽样都不能达成一致,就先修正字段和流程定义,不急着发布组织级排名。

4. 误区四:上线即代表采用

账号开通率、登录次数和录入条数都不是采用效果的充分证据。成员可能登录后仍在表格中维护正式数据,也可能因为系统流程太重而只在会议前补录。真正的采用要看关键事项是否在系统中形成连续记录,以及团队是否能减少重复同步。

我会观察三种行为:成员是否在工作发生时记录,而不是周会前集中补录;负责人是否在系统里接受或转交事项,而非只在群里口头答应;项目经理是否能直接从视图发现风险,而不是重新整理一份汇报表。三种行为持续发生,才说明工具进入了实际工作流。

5. 误区五:忽视迁移与组织规则的成本

旧数据导入看似是技术任务,实际还包含字段映射、重复项清理、历史状态解释、权限迁移和归档决策。把多年历史表格全部导入,可能让新系统一开始就充满无效事项;只迁移未完成事项,又可能失去追溯依据。

迁移策略应服务于使用场景。活动项目通常需要迁移未完成工作、有效风险、关键决策和必要的需求关联;已结束项目则可按合规要求归档并保留检索能力。迁移前先抽取一个小批次试导入,核对字段、附件、权限和关联关系,再决定全量方式。

四、专业判断逻辑:用可验证的标准筛选工具

1. 第一步:建立遗漏分类与样本基线

建议从最近一个已结束项目和一个正在执行的项目中抽取样本。已结束项目便于看到最终结果与返工;进行中的项目能暴露当前处理方式。样本不必很大,但必须覆盖需求、任务、风险、缺陷、依赖和交付事项。

每条样本至少记录:发现时间、来源渠道、所属阶段、影响程度、首次责任人、首次响应时间、是否逾期、是否重新打开、最后关闭证据。若团队没有这些数据,先用短周期人工采样建立基线,并注明采样范围,避免把局部观察误称为全组织结论。

2. 第二步:画出问题流转图,找失联节点

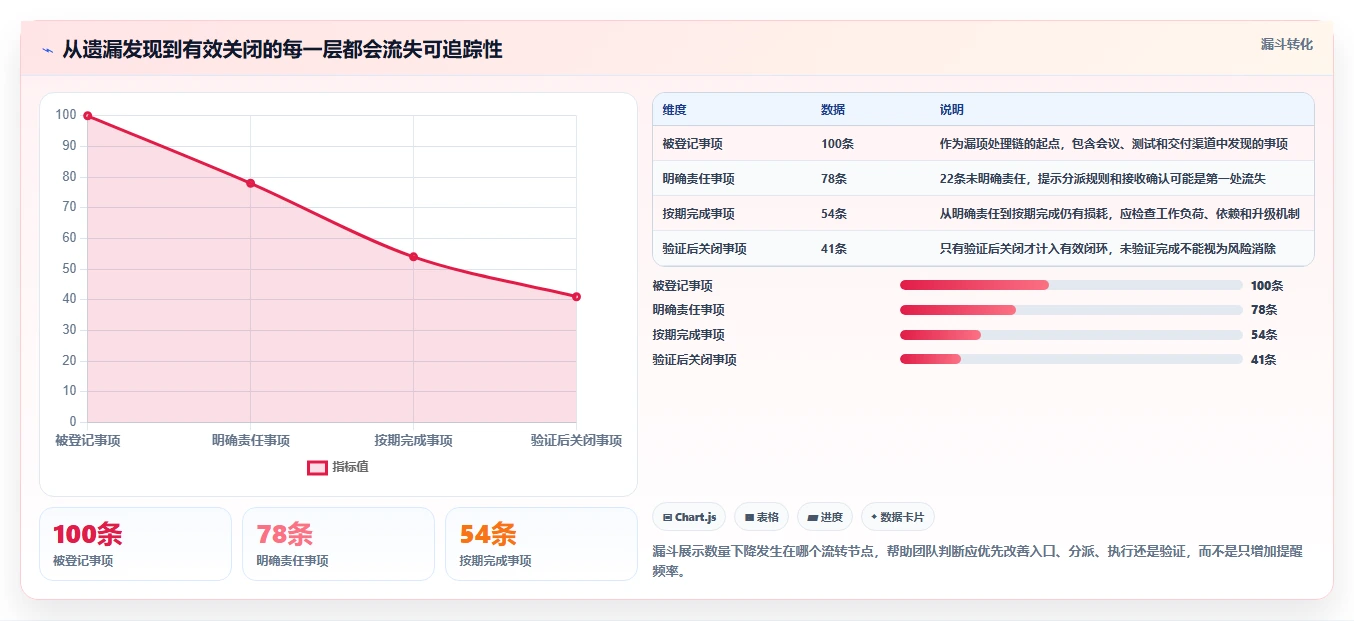

把流程写成“发现,登记,分类,分派,处理,验证,关闭,复盘”,在每个环节标出输入、责任角色和完成条件。然后把真实样本放进去,看问题在哪一步停住:没有人登记、没人接收、依赖方不回应、修复后没人验证,还是关闭后没有复盘。

如果大多数事项卡在登记之前,工具选型应侧重低摩擦入口、模板和渠道整合;如果卡在分派与协作,应看责任流转、跨团队视图和提醒升级;如果卡在验证与复发,应看关联关系、测试证据和复盘能力。先定位失联节点,才知道该买什么能力。

3. 第三步:确定一票否决项

评分表可以帮助比较,但不能让高分掩盖硬性缺陷。选型前要先列出一票否决项,例如数据存储与安全要求、权限隔离、审计记录、关键集成、可导出能力、移动端可用性和必要的部署方式。

对中大型组织,安全与治理能力不应被当成上线后的补充项。至少要确认身份认证、角色权限、数据备份、操作日志、账号生命周期管理和数据导出策略。不同组织的合规要求不同,涉及监管或敏感数据时,应由安全、法务和业务负责人共同确认,不以销售演示替代正式审查。

4. 第四步:采用“门槛加权”,避免一张表决定一切

建议先用硬门槛淘汰不满足基本约束的候选工具,再对合格方案加权评分。以下权重是可调整的建议基准,不是行业标准。若团队的核心痛点在测试与交付,可以提高质量闭环权重;若跨部门治理是主要挑战,则应提高权限、集成和跨项目视图权重。

评估维度 建议权重 验证问题 不合格信号
工作流闭环 25% 事项能否从发现到验证保留连续记录? 状态能改,但无法说明谁接收、谁验收
易用与采用 20% 一线成员能否低成本完成常见操作? 大量重复字段、入口复杂、只能由管理员维护
跨团队协作 15% 依赖、责任变化和跨项目风险是否可见? 项目间信息隔离到无法追踪依赖
权限与审计 15% 能否按角色控制访问并追溯关键变更? 权限依赖人工约定,操作缺少留痕
集成与数据迁移 10% 能否与当前协作、研发或身份系统衔接? 重复录入且没有可行导出路径
报表与分析 10% 关键指标是否能按统一口径生成? 报表漂亮,但字段含义无法统一
全周期成本 5% 许可、实施、培训和维护成本是否清楚? 只比较订阅价,忽略内部管理投入

5. 第五步:用同一组任务做产品实测

实测不要让每家供应方自行挑选最擅长的功能。准备一组固定任务:录入需求变更、关联受影响任务、分派责任人、标记外部依赖、模拟延期、升级风险、完成修复、补充验证证据、生成项目状态摘要。每个候选工具都按同一脚本完成。

实测时记录完成时间、操作步骤、需要管理员介入的次数、数据重复录入次数、权限问题和错误恢复难度。时间数据不能单独决定结果,但可暴露操作摩擦。例如,关键流程平均要经过多个页面且必须反复填写同一信息,就要问清楚这是配置问题,还是产品设计的基本限制。

6. 第六步:计算总拥有成本,而不只看账号价格

工具成本至少包括许可费用、实施与配置、数据迁移、培训、管理员维护、集成开发、流程变更和退出成本。尤其要估算持续维护工时:字段和模板谁更新?自动化失效谁处理?人员变动后权限谁回收?这些事情如果没有责任人,账面低价可能只是把成本转移给项目经理。

可以用简单的年度成本框架比较候选方案:年度许可与服务费用,加上内部配置和维护工时的折算成本,再加上迁移、培训和集成的摊销。不要为了公式复杂而追求精确到小数点;估算的目的,是让未计入的工作显形,并把关键假设写出来。

项目经理必读:2026年查漏补缺管理工具选型指南

五、案例与数据观察:把试点设计成一次可复现的验证

1. 案例设定:四个团队、多个交接点的交付项目

下面以一个情景案例说明如何评估。案例设定为四个团队共同交付一项业务能力:产品负责需求,研发负责实现,测试负责质量验证,交付负责客户环境和验收。项目过去通过表格、群聊和会议纪要跟进,项目经理每周整理状态并逐项询问负责人。

这个案例的数字全部是情景模拟,用于展示试点如何测量,不应被引用为任何产品的实测结果或行业平均值。实际组织应使用自己的项目样本、计时记录和统一定义替换这些数值。

2. 先设基线:测量管理负担与闭环质量

试点前选取四周作为观察窗口,记录每周项目经理用于状态确认和手工汇总的时间、逾期事项比例、责任人未明确比例、关闭后重新打开比例,以及重大遗漏首次发现到有人接手的时长。需要避免只测“系统用了多少次”,因为那只反映操作量,不代表管理效果。

在情景推演中,试点前每周状态核对约需12小时,责任人未明确事项占抽样总量的18%,逾期事项占24%,关闭后重新打开占14%。这些数字不预设工具一定能改善结果,而是作为试点前的假设基线;若现场采样不同,应以真实基线为准。

3. 用一个具体遗漏测试关联和责任流转

假设需求增加了一个边界场景:旧版客户端在特定网络条件下会出现数据重复。产品变更必须关联需求记录,研发任务需要更新影响范围,测试需补充复现条件和回归用例,交付还要确认客户环境。若工具只能分别存放这些记录,项目经理仍然要手工寻找关系。

实测时,我会检查四件事:需求变更是否能关联多个受影响事项;负责人是否能明确确认接手;风险状态变化是否自动反映在项目视图;关闭时是否要求填入验证结论。若系统支持关联但查询困难,仍不能算完成;“有字段”与“可追踪”之间还差一次真实操作测试。

4. 用试点数据验证效果,不把相关性误当因果

如果试点后状态核对时间下降,不应立刻把全部改善归因于工具。同期可能发生了项目范围收缩、人员变动、会议减少或管理者加强跟进。比较时要记录这些背景变量,并尽量选取工作类型相近、流程相近的项目做对照。

一个实用做法是同时记录过程指标与结果指标。过程指标看登记完整率、责任确认时长、阻塞响应时长和验证证据覆盖率;结果指标看逾期比例、返工次数、重新打开率和人工跟进时间。过程指标先变化,结果指标可能滞后,不宜只用一个月的数据判断长期收益。

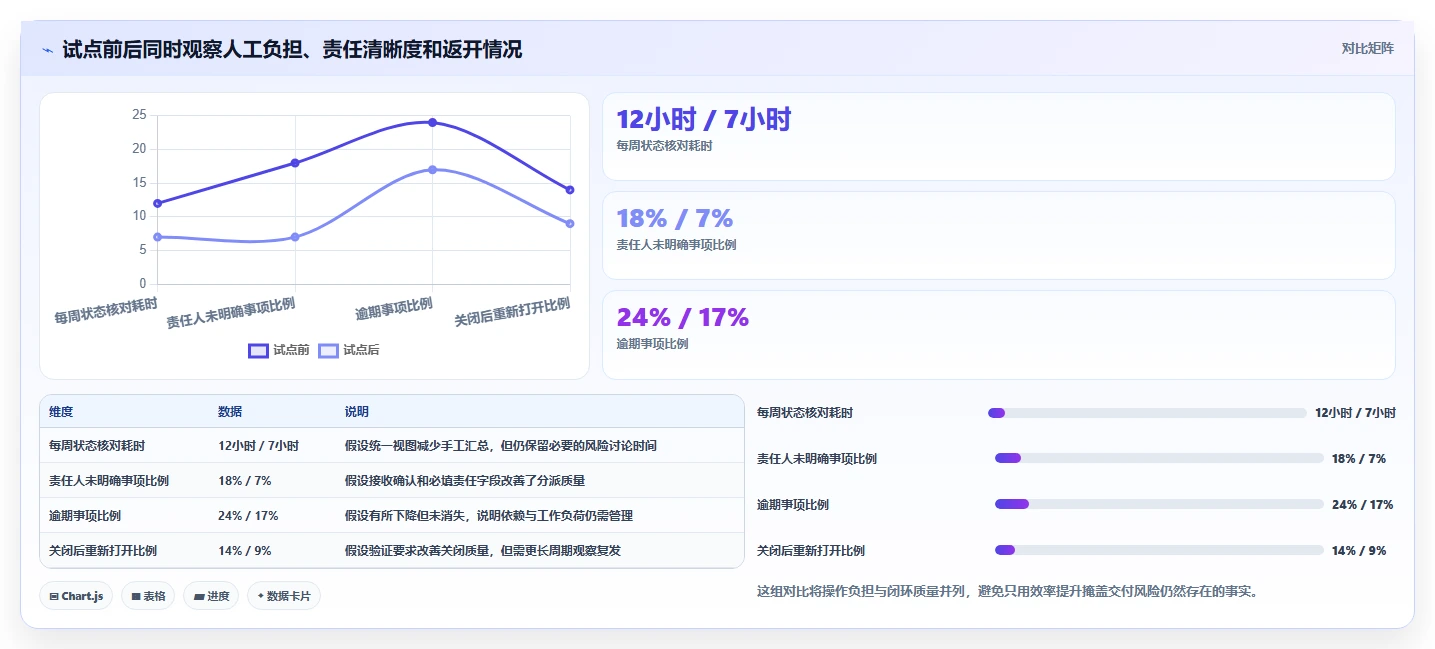

下图给出情景模拟中的前后对比,数字只用于说明指标组合方式。若要形成正式评估报告,应在试点前固定样本范围、数据口径和统计窗口,并保留原始记录供复核。

项目经理必读:2026年查漏补缺管理工具选型指南

5. PingCode适合作为评估样本的情形

对于中大型企业和100人以上组织,在评估研发项目管理平台时,可以把PingCode纳入候选样本,重点验证它是否适合自身的需求、研发、测试和交付协同方式。评估重点不应停留在产品介绍,而应放到真实工作流:需求变更能否关联任务与缺陷,跨团队事项能否保持责任清楚,管理视图能否使用组织认可的口径。

我会建议测试团队先拿一个正在进行的项目做端到端演练,再用一个历史项目验证迁移和追溯。具体要看所需能力是否包含在当前版本与部署方案中,并由供应方现场确认权限、集成、报表、数据导出和实施边界。产品能力会随版本和合同方案变化,不能以第三方文章中的功能描述代替正式验证。

PingCode并不因为服务中大型组织,就自动适合所有企业。若团队只有少量人员、流程尚未稳定、主要需求只是共享待办,平台级能力可能带来额外配置负担;若组织已有成熟的身份治理、审计要求和跨项目管理需求,则更值得深入验证其适配程度和总拥有成本。

六、不同情况下的行动建议:按团队现状选路径

1. 小团队:先统一入口和关闭定义

如果团队规模较小,项目间依赖少,建议先用轻量方式统一记录入口、负责人、截止时间、阻塞原因和关闭条件。不要一开始就建立大量字段、审批节点和复杂状态。过度设计会让成员把注意力放在“怎么填”,而不是“怎么解决”。

小团队试点可以用一个项目、两到四周作为观察周期。每天检查高优先级事项,每周抽样核对关闭证据,月底复盘重复遗漏类型。只有当共享表格或现有协作工具无法支持追踪、权限或提醒时,再考虑更完整的项目管理平台。

2. 多项目团队:优先解决跨项目可见性

多个项目并行时,关键问题往往不是单个项目能否记录任务,而是共同资源、版本依赖、关键人员冲突和组织级风险是否可见。此时要验证跨项目视图、统一字段口径、模板复用、依赖关系和权限边界。

不要为了获得统一仪表盘,把所有项目强行塞进同一工作流。不同业务可能有不同的验收节奏和风险定义。更稳妥的做法是统一少数基础字段与指标定义,把项目特有流程留在模板或局部配置中,再通过映射形成管理视图。

3. 研发与测试协作密集:把缺陷和需求关联起来

若遗漏主要发生在需求变更、缺陷修复和回归测试之间,选型时要验证需求、任务、版本、缺陷和测试结果是否可以建立稳定关联。团队应该能从一项高风险需求追踪到实现任务和验证证据,也能从一个严重缺陷反查影响范围。

重点关注缺陷字段是否足以支持判断:严重程度、复现步骤、影响版本、责任人、目标修复版本、回归状态和验证人。字段不是越多越好;每个必填项都要有明确使用者和使用场景。没有人据此决策的字段,往往会成为填表负担。

4. 合规与审计要求较高:先走治理评审

当项目数据涉及客户信息、敏感业务或受监管流程,工具试点不能只由项目经理和一线成员决定。应由安全、IT、法务、业务和采购共同确认数据边界、访问控制、保留期限、备份与恢复、审计日志、供应商责任和退出机制。

要求供应方提供正式材料并进行技术验证。特别确认账号离职后的权限回收、数据导出格式、附件处理、日志留存方式以及服务终止后的数据处置。若这些条件无法满足,再好的协作体验也不应成为通过安全门槛的理由。

5. 旧工具正在使用:先迁移流程,不要急着迁移所有数据

迁移可以分三批:第一批是未完成事项、当前风险和在途需求;第二批是近期已关闭但仍需追溯的项目记录;第三批是长期历史数据,按查询与合规需要归档。每批都先做字段映射和抽样核验,确认责任人、状态、附件和关联没有丢失。

同时明确切换日期和旧系统的只读安排。若新旧工具长期并行,团队会重复维护两套状态,造成更大的信息差。并行期应设结束条件,例如核心项目完成迁移验收、关键用户培训完成、报表口径核对通过,而不是无限期保留。

6. 采购流程受限:用短周期验证降低决策风险

如果采购必须经过预算、信息安全和供应商评审,可以先把需求拆成“硬性合规条件”“必须解决的业务问题”和“可延后能力”。先确认候选方案能否过硬门槛,再申请有限范围的验证资源,避免为尚未验证的功能提前投入大规模实施费用。

试点前写清成功条件和停止条件。例如,核心事项关联率达到团队约定水平、责任确认时间明显改善、重复录入没有增加、权限检查通过;若关键流程仍需线下追踪,或一线成员使用成本持续过高,就暂停扩展并重新评估流程或工具。

七、不同情况下的取舍:没有一款工具能同时做到所有事情

1. 功能广度与操作简洁之间的取舍

平台能力越丰富,通常越需要治理规则、培训和管理员维护。功能简单的工具上手快,但可能无法支持跨项目依赖、权限隔离和历史追溯。选型时应判断团队未来一到两年的真实复杂度,而不是为了“可能有用”采购所有能力。

如果流程还在探索期,优先降低使用摩擦,先验证核心闭环;如果流程已经稳定且组织规模较大,再考虑统一模板、自动化和治理能力。关键不是选最轻或最重,而是把复杂度放在确实能减少风险的地方。

2. 高度标准化与团队自治之间的取舍

完全统一可以提升汇总和横向分析能力,却可能压平不同团队的工作方式;高度自治则能适应业务差异,却增加口径不一致和管理盲区。建议统一底层信息,例如项目、责任人、优先级、日期、风险和关闭依据;具体状态、审批节奏和模板可按业务场景保留差异。

管理者应定期检查“哪些差异是必要的,哪些只是历史习惯”。若某个团队的特殊流程没有明确风险控制或合规依据,就可以尝试标准化;若差异对应不同的交付模式、客户承诺或责任边界,就不应为了报表整齐而强行统一。

3. 自动化与人工判断之间的取舍

自动化适合重复、边界清楚、触发条件稳定的工作,例如截止前提醒、阻塞超过约定时长后升级、状态变化时通知关联责任人。它不适合替人判断复杂风险、确定业务优先级或决定客户影响等级。

自动化上线后要观察误报和漏报。如果团队频繁关闭提醒、规则触发对象不准确、状态变化引发大量无关通知,就应精简规则。高风险流程可保留人工确认节点,并记录决策人和判断理由,避免把责任误交给系统。

4. 实时透明与安全边界之间的取舍

更广泛的可见性能够减少信息孤岛,但不是所有数据都应向所有人开放。需求、客户问题、人员安排和商业计划可能有不同的访问范围。工具应支持适当的权限层级,同时让必要的项目状态对协作角色可见。

权限设计要避免两个极端:权限过松造成敏感数据暴露,权限过紧使协作成员看不到依赖和风险。试点中至少要用不同角色账号测试创建、查看、编辑、导出和管理权限,而不只是由管理员账号完成演示。

5. 快速上线与充分治理之间的取舍

快速上线有助于尽早验证,但没有字段定义、管理员责任和培训安排,往往会形成新的数据混乱。反过来,试图一次性设计完所有流程,容易让项目在上线前消耗大量时间。较稳妥的方式是先设最小可用治理:核心对象、关键字段、责任角色、权限边界、变更规则和复盘节奏。

试点范围应小到能控制,也要真实到能暴露复杂情况。只选一个没有依赖、没有变更、成员高度熟悉的“样板项目”,很难验证工具承受真实协作摩擦的能力。可以选择一个风险可控但包含跨团队交接的项目作为试点。

八、总结与下一步:先做一次“遗漏体检”,再决定买什么

1. 我的核心判断:工具不是补丁,闭环才是能力

项目管理工具不能替代项目经理的判断,也不能自动制造责任感。它的作用是让重要信息不再只存在于个人记忆中,让责任变化有记录,让阻塞能够升级,让“完成”需要证据,让复盘能够回到流程和机制。

因此,查漏补缺的核心不是把所有事情都登记进去,而是让高风险事项在关键交接点不失联。一个轻量工具若能让团队稳定做到发现、分派、验证和复盘,可能比功能完整却无人持续维护的平台更有效;而对多项目、大规模、强治理组织,轻量方案也可能很快触碰权限、审计和跨项目可见性的边界。

2. 项目经理接下来可以做的三件事

  1. 抽取最近项目中的20至30条遗漏、延期、返工或重新打开事项,标注来源阶段、责任变化、处理时长和关闭依据。样本数量可以按项目规模调整,并在复盘中注明采样范围。

  2. 画出当前“发现,登记,分派,处理,验证,关闭”的流程,圈出最常失联的两个节点。先确定它们需要什么信息、由谁负责,再写成工具验证场景。

  3. 挑选不超过三个候选方案,用同一组真实用例开展试点。同步记录一线操作成本、管理跟进时间、权限问题和闭环质量;达到预先约定的成功条件后再扩大范围。

3. 选型决策的最后检查

签约或全面推广前,确认关键场景已现场验证,数据与权限要求已通过评审,迁移边界与退出方式已写清,内部管理员和流程负责人已落实,试点指标口径可以复核。若其中任何一项仍停留在“以后再说”,就应缩小上线范围或延后决策。

真正值得选的管理工具,不是让项目看起来更有秩序,而是让遗漏更早暴露、责任更快落地、关闭更可信,并让同类问题下次更少发生。下一步不必先做产品排名;先拿真实项目做一次遗漏体检,找到失联节点,再用同一套证据验证工具是否补得上这个洞。

常见问题解答(FAQ)

1. 项目经理在2026年选管理工具前,怎样查出团队真正的管理缺口?

我现在要给团队换工具,但大家提的需求五花八门:有人要甘特图,有人要自动提醒,还有人觉得只要把任务搬进去就行。我怎么判断问题到底出在工具功能不足,还是流程本身没理顺?

先别从功能清单开始,先抽查最近4周的项目记录:随机选10个延期或返工事项,逐项追问“谁发现问题、多久后有人负责、决策依据在哪里”。如果多数问题是责任人不明确、状态更新滞后或需求反复,缺口在流程和信息透明度;只有当流程已明确、团队仍频繁靠手工拼接数据时,才更像是工具能力不足。

例如,一个30人团队每周花约6小时汇总进度,且不同部门反复维护同一份数据,可以把“减少重复录入”列为候选需求;但如果延期事项连负责人都没有,换工具通常只是把混乱搬到新系统。这里的30人和6小时是演示用假设,实际评估应以团队工时记录为准。建议把发现的问题分成三类:流程缺失、工具缺失、数据缺失。

每项写清发生频率、造成的影响和当前绕行办法,再决定是否进入选型需求;没有具体场景和损失描述的功能诉求,先不要当成采购理由。

2. 项目管理工具选型时,功能、易用性和集成能力应该怎么权衡?

我看了几款工具,功能表都很长,演示时也都能做任务、看板和报表。我最担心买到功能齐全但团队不愿用的产品,或者为了易用牺牲了跨部门协作,应该按什么顺序比较?

不要把所有指标平均打分。先设三项门槛:核心流程能否跑通、目标用户能否独立完成日常操作、关键数据能否与现有系统可靠衔接。任一项不达标,其他加分功能很难弥补。通过门槛后,再按团队实际风险分配权重,例如流程适配40%、使用体验25%、集成与权限20%、成本和支持15%;

这是一种可调整的决策模板,不是行业统一标准。比较时用同一个真实场景,而不是听各家讲不同的优势:从需求提出开始,走到任务拆分、跨团队依赖、变更审批、延期升级和复盘。记录每一步是否需要绕行、是否产生重复录入,以及新成员能否在短时间内理解当前状态。看板漂亮但依赖信息要靠会后手工补录,就不算真正适配。

集成也要看维护成本,而不只是“支持接口”。核实同步方向、失败后的告警与重试、字段映射责任人和权限继承方式。若关键数据同步失败后只能靠管理员人工发现,集成能力在实际工作中就可能成为新的风险源。

3. 怎样设计管理工具试用,才能避免演示效果好、上线后没人用?

我以前参加过产品演示,样例项目看起来很顺,但团队真正使用时才发现权限、报表和协作方式都不合适。这次试用应该选哪些人和哪些任务,才能在采购前尽量暴露问题?

试用不要只让项目经理体验,也不要用供应商准备的样例数据。选一个正在进行、复杂度适中的项目,邀请项目经理、执行成员和至少一位跨部门协作者,持续运行两周;让他们按现有工作方式录入真实但可控的数据,并完整经历一次需求变更和一次延期处理。开始前约定验收线,例如:80%以上试用成员每周至少主动更新一次;

随机抽查的关键任务中,负责人、截止时间和状态完整率达到90%;周报整理时间比基线减少30%。这些阈值应依据团队现状调整,重点是先记录旧流程耗时,再比较试用结果,不能只凭“感觉更方便”。同时记录失败路径:权限设置是否让协作者看不到必要信息,通知是否过多导致被忽略,数据导出后是否仍需大量清理。

试用结束时分别访谈高频用户和低频用户;低频用户遇到的第一道障碍,往往比负责人对功能的总体评价更能预测推广成败。

4. 从旧工具迁移到新工具,怎样控制数据混乱和团队抵触?

我担心迁移时任务、附件和历史状态丢失,也担心新旧工具并行后大家不知道以哪边为准。有没有一种分阶段做法,既能检查数据质量,又不让项目在切换期间停摆?

先划定迁移边界,不要默认所有历史数据都要搬。通常优先迁移进行中的项目、仍需追踪的未完成事项,以及合同或审计要求保留的记录;已结束项目可按检索需求选择只读归档。迁移前先统一负责人、状态、优先级和日期字段,特别检查重复任务、无负责人任务及失效链接。

采用小范围试迁移:选一个代表性项目,核对任务数量、附件可访问率、负责人映射和状态对应关系,再由业务负责人抽样验收。可把“关键任务字段准确率不低于98%、附件可访问率不低于95%”作为内部建议门槛,若未达到就先修复映射规则,不要急着扩大范围;门槛需结合数据重要性确定。

切换时明确唯一数据源和截止时间,例如先只读旧系统,再分批开放新系统编辑,并指定问题反馈渠道与处理负责人。不要长期双写:两边状态一旦不一致,团队会把时间花在对账上。上线两周后复查更新率、重复记录数和周报耗时,确认实际收益后再迁移下一批。

读者评论

王
王沐阳

关闭是否经过验证”这个标准很实用。我们以前把任务标成完成就算结项,后来才发现缺少测试证据,问题又在交付前冒出来。

丁
丁宁

文章提醒不要只看提醒数量,我很认同。团队通知太多时确实容易忽略真正的阻塞,按风险分层并设置升级条件更有操作性。

罗
罗予安

评分权重可以作为起点,但实际选型还得先明确数据权限和迁移要求。尤其旧事项导入后字段、附件和关联关系是否完整,建议提前用小批次验证。

文章包含AI辅助创作:项目经理必读:2026年查漏补缺管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/231823
