研发团队找“电脑记工时的软件”,常见的误区是先问哪款能自动记录鼠标、键盘和应用使用时间,却没有先确认数据最后要回答什么问题:项目预算是否超支、迭代投入去了哪里、客户工时如何结算,还是成员是否真的在工作。目标不同,合适的软件可能完全不同。本文按研发团队的任务归属、记录准确性、隐私边界、报表可用性和落地成本,比较 Toggl Track、Clockify、Timely、Harvest、ActivityWatch 五种工具,并给出一套可复用的试点方法。
文中的评分是选型模型,不代表产品的市场排名;涉及产品套餐、集成和数据保留的细节,应在采购前以厂商当前文档和试用结果为准。
一、先讲结论:先选数据用途,再选记录方式
1. 五款工具分别适合什么团队
如果团队最需要的是“快速开始、按项目和任务记录、报表易读”,我会先试 Toggl Track。它适合希望降低人工记录门槛、但不需要强监控的团队。选型时要重点验证项目层级、成员权限、审批与导出是否满足实际流程,而不是只看计时器是否顺手。
如果采购预算敏感,希望先以较低成本验证团队是否愿意记工时,可以把 Clockify 纳入候选。它的核心价值是建立基础的计时与报表流程;需要确认的是,团队所需的审批、权限、项目管理和集成功能,是否包含在准备购买的具体套餐中。
如果团队最头疼的是事后补填、忘记切换任务,可以测试 Timely 的自动活动识别思路。自动识别能减少回忆负担,但建议让员工确认后再形成正式工时记录;浏览器、会议和本地应用活动不应直接等同于某个研发任务。
如果团队需要将工时和客户服务、项目成本、可计费工作连起来,Harvest 值得评估。它更适合关注项目交付与费用核算的团队。研发团队要额外检查:它是否能细分到所需的迭代、工作项或缺陷类型,以及现有研发流程能否顺畅传递任务信息。
如果团队有工程能力、强调本地控制或希望先观察个人时间使用模式,可以研究 ActivityWatch。它的思路更偏个人活动记录和可配置分析,不应预设它开箱即用地满足大型团队的审批、成本归集和统一治理需求。要做团队级汇总,往往还需要自行设计部署、规则与数据处理流程。
| 工具 | 优先解决的问题 | 适合团队 | 选型时重点核实 |
|---|---|---|---|
| Toggl Track | 让成员较容易地按项目和任务记录时间 | 想快速形成手工计时习惯的研发团队 | 权限、审批、报表口径、与任务系统的集成范围 |
| Clockify | 以基础计时和报表建立团队记录流程 | 预算敏感、先验证采用率的团队 | 团队规模增加后的套餐边界、权限和审批能力 |
| Timely | 减少忘记记录和事后回忆的负担 | 任务切换频繁、接受人工确认自动建议的团队 | 活动识别范围、数据访问权限、建议转正式记录的流程 |
| Harvest | 把项目工时与成本或客户交付联系起来 | 存在客户计费、项目核算需求的组织 | 研发任务粒度、成本字段、报表导出及现有系统连接方式 |
| ActivityWatch | 观察个人时间使用并保留较强的配置控制 | 有工程维护能力、重视本地化探索的团队 | 团队部署、数据治理、审批和汇总能力是否需要自建 |
我的判断顺序不是“谁的功能最多”,而是先确定记录要用于什么决策,再看工具能不能以可接受的隐私成本和维护成本,稳定地产生可用数据。一款软件能记录更多,并不意味着它更适合研发团队;如果记录结果无法对应任务、又让成员担心被监控,最后通常只会得到更复杂的无效数据。

2. 一句话选型建议
团队以项目和任务计时为主,先试 Toggl Track 或 Clockify;补录问题突出,先试 Timely;客户计费和成本归集优先,评估 Harvest;技术能力充足且本地控制优先,探索 ActivityWatch。任何一种方案都不应跳过两周左右的小范围试点。
如果组织已经使用项目管理平台,例如 PingCode,不要急着再增加一个孤立的工时系统。先确认现有平台是否能按工作项、迭代或项目记录实际投入,并能否输出满足财务、资源规划和管理分析的口径。若现有能力够用,减少系统切换比多买一个计时器更有价值;若它无法满足自动建议、个人活动分析或客户计费,再引入专用工具并明确谁是工时数据的权威来源。
二、背景和真实场景:研发工时难在“归属”,不在“计时”

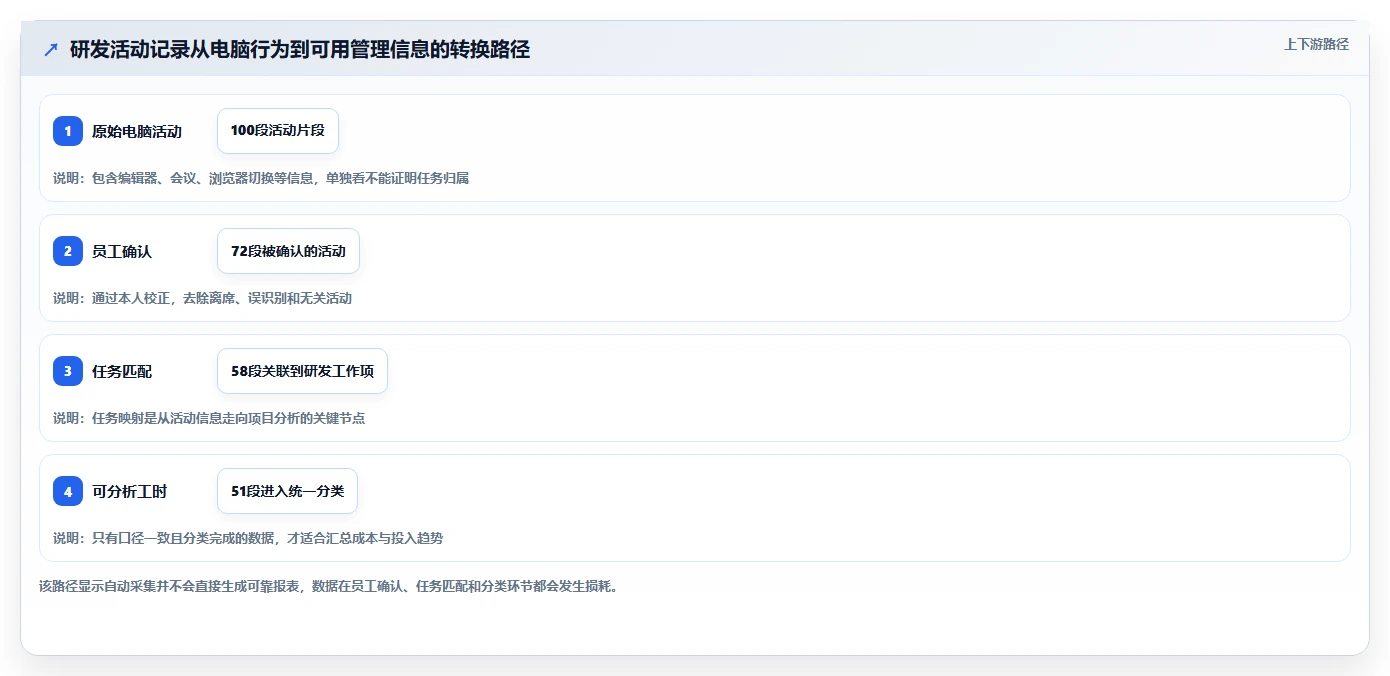

1. 一个计时记录为什么会变成三种答案
假设一名工程师上午处理线上缺陷,接着参加设计评审,下午写代码,期间还临时帮同事排查构建故障。电脑可能记录应用窗口、会议时长或键盘活动,但管理者想知道的通常是:这些时间分别属于哪个产品、哪个工作项、哪个迭代,哪些投入是计划内,哪些是支持性工作。
同一段工作也可能被不同系统记成不同类别。工程师把会议记在“项目协作”,项目经理把它算进某个需求,财务则可能将其视为不可计费的内部成本。工具不定义这些业务口径,数据就会出现看似精确、实际无法对账的矛盾。
因此我会把工时数据拆成三个层次:活动事实、任务归属和管理解释。活动事实回答“什么时候做了什么”;任务归属回答“这段投入对应哪个工作项”;管理解释则回答“为什么投入变化、该如何调整计划”。软件通常只能协助前两层,第三层仍需要团队结合需求变更、技术风险和交付结果来判断。
2. 三类研发团队,目标并不相同
第一类是以迭代交付为主的产品研发团队。它们关心计划投入与实际投入的偏差、缺陷返工占比、需求变更影响,以及一个迭代内的支持性工作。此类团队优先看任务关联、补录效率、分类一致性和趋势报表,不必一开始追求每分钟都被自动识别。
第二类是面向客户交付的研发服务团队。它们除了看研发效率,还要核对合同范围、客户项目成本、可计费和不可计费时间。此时工时可能影响报价、利润分析或客户结算,审批、锁定、导出和更正留痕会比界面动画更重要。
第三类是承担平台、基础设施和内部支持的团队。它们经常被临时请求打断,工作无法完全按需求单规划。记录的价值是让组织看到支持负载和中断成本,不是要求工程师把每次切换都精确拆到几分钟。分类规则越繁琐,越容易出现随手填一个“其他”的数据垃圾桶。
在中大型企业或百人以上组织,工时工具还会触及身份管理、角色权限、跨团队汇总、数据留存和系统集成。采购人应把这些列为验收条件,而非上线后再补的优化项。小团队能接受手工导出,不代表多个部门共享同一套记录时仍可接受。
3. 观察工时数据前先定义统计单位
“投入时间”不是单一指标。有人记计时器实际运行时间,有人按半小时取整,有人把会议时长按参与者重复计算,也有人只录入任务估算和完成状态。统计口径不一致时,横向对比个人或团队会制造错误结论。
我建议在试点前写下四条口径:是否记录会议;中断如何处理;最小记录粒度是多少;补录最晚允许到何时。举例来说,可以把15分钟设为录入的最小增量,但这只是团队规则,不意味着所有低于15分钟的工作都应该被忽略。短暂但高频的支持活动,可以按固定类别集中记录。
工时统计也不是工程师能力排名。一个人投入增加,可能是需求范围扩大、环境不稳定、承担跨团队协作,也可能是工作拆分不合理。没有上下文的个人时长对比,只能说明记录不同,不能证明谁效率更高。

三、常见误区:电脑记录得越细,管理质量不一定越高
1. 把“自动监控”当成“准确工时”
电脑使用时长与项目投入不是同一个概念。代码编辑器处于前台,可能意味着工程师在读代码,也可能只是开着窗口去参加会议;浏览器活动可能是查技术资料,也可能处理个人事务。自动记录适合生成待确认线索,不适合直接当成正式工时凭证。
尤其要谨慎对待按键次数、鼠标移动量和屏幕截图。它们最多描述设备上的部分行为,无法可靠回答代码质量、问题难度、架构判断和协作贡献。若把这些信号作为绩效依据,成员很可能优化可见行为,而不是解决重要问题。
2. 认为计时越精确,估算能力越强
把任务拆到每五分钟记录一次,看起来更精确,实际可能增加大量填写和核对成本。研发工作包含探索、等待、沟通和返工,很多活动边界并不清晰。过细的计时还会产生虚假的精确感:报表精确到分钟,需求范围却在不断变化。
试点时应找到足以支持决策的最小颗粒度。若管理者只需要判断一个迭代中支持工作约占多少,按半天或按任务类别记录可能已经够用;若要按客户项目结算,则需要更严格的时间段、审批与审计规则。粒度应由决策要求决定,不该由软件默认值决定。
3. 认为一个统一分类可以覆盖所有团队
让所有人都使用“开发、会议、沟通、其他”四个标签,维护起来省事,却可能看不见团队真正的问题。基础设施团队需要区分故障响应、平台建设和日常运维;产品团队可能更关心需求、缺陷、重构和技术支持;客户交付团队则需要客户、合同和可计费状态。
反过来,标签无限增加也会使录入复杂。可行的做法是设定少量组织级公共维度,再让团队保留有限的业务分类。上线后检查“其他”类别比例和重复标签;如果大量时间都落在“其他”,通常代表分类模型没覆盖真实工作,而不是员工不配合。
4. 认为有集成就等于数据自动正确
工时软件能连接代码仓库、缺陷系统或项目管理平台,不代表每段活动都会自动映射到正确工作项。任务命名不一致、临时支持没有工单、一个任务横跨多个项目,都会导致集成后出现错误归属。
我会把集成验收拆成三个问题:系统同步了哪些字段;字段冲突时谁覆盖谁;同步失败由谁发现和修复。真正有用的集成应减少重复录入,又保留可追踪的纠错路径,而不是让错误数据静默进入报表。
5. 认为试用后采用率低,就是员工不愿配合
采用率低也可能是分类太复杂、计时器被频繁打断、工具与任务系统分离、移动办公支持不足,或团队根本没解释数据的使用边界。试点期间,不要只统计有多少人登录,更要观察首次记录成功率、补录时间、任务关联率和错误修正量。
如果员工不知道谁能看到数据、数据保留多久、是否用于绩效,自动记录越强,反而越容易遇到抵触。数据治理不是上线前的一段法律文字,而是工具可持续使用的产品条件。
四、专业判断逻辑:用五个维度评估工具,而不是看功能清单
1. 任务归属能力:能否回答“这段时间属于哪里”
研发团队需要的不只是开始和停止按钮,而是稳定的项目、迭代、工作项和活动类别结构。评估时选取真实任务走一遍:从新增需求、修复缺陷到临时支持,看看每种工作是否都能找到合理归属。
重点检查层级是否足够、任务名称是否能搜索、成员能否补录或修改、修改是否留痕,以及报表能否按项目和工作项切换。若工具只提供项目级汇总,却无法区分需求与缺陷,团队将很难用数据解释返工成本。
2. 记录摩擦:每周为记录多花多少时间
“操作简单”太主观,不如实测每人每周要花多少分钟记录、补录和纠错。可以选择三名不同角色参与试点:一名任务切换频繁的工程师、一名技术负责人、一名项目或财务角色。连续观察两周,记录录入耗时以及遗漏原因。
自动活动识别的价值也要按同样方式衡量:它减少了多少回忆时间,又增加了多少确认和纠错时间。若建议很多但准确率低,员工实际上只是把“手动填表”换成“逐条审核”,总体成本可能没有下降。
3. 报表解释力:能否从数字回到工作原因
可用报表应能从汇总下钻到项目、任务和记录来源,并展示缺失、补录或调整情况。看到某迭代工时高于计划时,负责人需要判断是需求扩张、缺陷返工、会议增加,还是记录口径改变。
要求候选工具用一份样例数据回答三个问题:哪个项目投入最高;计划外支持占比如何变化;哪些记录尚未匹配任务。若需要手动复制多个表格才能回答,说明系统边界可能不合适,也可能是当前任务分类不够完整。
4. 隐私与治理:数据能否被限制在合理用途内
采购方要核实数据采集范围、保存位置、保留期限、访问权限、删除和导出方式,以及管理员能否查看个人级记录。若工具具备应用活动或自动识别能力,应明确默认关闭还是默认开启、采集对象是谁、数据是否进入个人考核。
我建议把“只记录项目投入,不采集屏幕内容”作为研发团队的优先评估边界。确有特殊合规需求时,再由法务、信息安全和员工代表共同确认必要性。监控范围越大,解释义务和信任成本也越高。
5. 总拥有成本:不只看订阅费
软件成本至少包括订阅或许可、管理员维护、系统集成、培训、数据清理和成员每月用于填报的时间。开放源码或低价工具可能减少许可支出,但增加部署、升级、权限配置和自建报表的成本;高价工具如果明显降低补录和对账时间,也可能更经济。
试算时可以用一个简单模型:月度总成本等于订阅费用,加上管理员维护工时成本、成员记录工时成本和数据纠错成本。所有工时都使用组织内部认可的估算单价,避免把软件标价当成全部成本。

五、Top 5 深度对比:看适用边界,不只看卖点
1. Toggl Track:适合从轻量手工计时开始
我会把 Toggl Track 放在“希望让记录习惯先跑起来”的候选组。对项目数量可控、成员愿意主动选择任务的团队,手动开始和停止计时有一个重要好处:记录意图由员工明确确认,不必先建立复杂的自动分类规则。
它的评估重点不是计时按钮本身,而是团队级结构是否够用:项目和任务能否按现有研发组织方式规划,谁可以创建或编辑分类,补录后是否可追溯,报表能否导出后完成二次分析。若目标是对接迭代计划,还要确认任务关联是否能避免成员重复填同一份信息。
适合:项目制研发团队、需要按项目汇总投入的团队、初次建设工时流程的组织。
不适合:希望完全自动地识别每段研发活动、需要严格客户结算审计但尚未验证审批流程的团队。
试点验证:要求成员连续一周记录真实工作,统计漏记补录次数、每人每日记录耗时和任务分类错误。若计时容易但月底仍要大量手工整理,说明项目结构或报表口径需要调整。
2. Clockify:适合验证基础工时流程和采用率
Clockify 可作为基础计时流程的候选,尤其适合预算需要审慎、想先验证“团队是否愿意持续记录”的组织。对采购方而言,试用期间要把未来需要的成员管理、审批、报表和集成场景列出来,逐项核对当前套餐,而不是只依据免费或低成本印象作决定。
如果团队从十几人扩展到多个项目组,权限边界和项目维护可能比初期计时体验更重要。要核实管理员是否能控制不同角色的查看范围,历史记录如何修订,跨项目汇总能否保持相同的统计口径。具体产品能力可能随版本变化,采购前应直接验证当前计划。
适合:希望先建立基本工时台账、预算敏感、能够接受先手动导出数据的团队。
不适合:尚未完成套餐核对,就假设所有团队治理能力都会包含在最低成本方案中的组织。
试点验证:将未来一年预计的用户规模、项目数、审批角色和导出频率带入报价与权限测试。不要只让一名管理员试用;至少让普通成员、负责人和数据汇总角色分别走一遍流程。
3. Timely:适合减少补录,但自动建议必须有人确认
Timely 的选型价值在于自动活动识别可以帮助成员回忆一天做过哪些工作。对频繁切换任务、经常忘记启动计时器的工程师,这种“先生成活动线索、再人工确认”的方式,可能比纯手动记录更容易坚持。
但自动识别不等于自动判定工作归属。浏览器中同时打开多个项目资料、会议中讨论多个议题、编辑器里切换多个仓库,都可能让建议落到错误项目。上线前应通过真实工作样本检查建议是否可理解、确认是否省时,以及拒绝或更正记录是否方便。
适合:补录比例高、任务切换多、成员接受个人确认活动建议的团队。
不适合:希望无需员工确认就把电脑活动转成正式工时,或不能接受活动数据采集的组织。
试点验证:对照自动建议与员工最后提交的任务归属,记录采纳率、改动率、误分类原因和每人每日审核耗时。不要把“系统生成了多少建议”当作成功指标。
4. Harvest:适合项目成本和客户计费导向
Harvest 更值得在客户交付、服务项目和成本核算场景中评估。若工时需要支持客户账单、项目投入对比或资源安排,工具能否让记录与项目财务过程衔接,比它能否捕捉应用窗口更关键。
研发团队需确认数据颗粒度是否符合交付方式。一个客户项目可能包含需求开发、缺陷修复、会议和内部支持,不同活动的可计费规则也可能不同。若只支持粗略的项目级汇总,团队仍可能需要在其他系统里重复分类。
适合:存在客户项目成本核算、服务交付工时或可计费工作管理需求的团队。
不适合:主要目的是分析个人电脑使用行为,或只需要轻量级迭代工作量趋势的团队。
试点验证:选一个真实客户项目,核对记录、审批、导出和财务复核的完整链路。重点检查改动留痕、不可计费工作分类,以及项目负责人能否快速发现异常记录。
5. ActivityWatch:适合技术团队探索本地活动分析
ActivityWatch 的候选价值在于它适合有技术能力的团队研究个人活动数据和本地化配置。它更像可扩展的活动观察基础,而不是默认具备全部企业工时治理流程的成品。试用前就要确认谁负责部署、升级、备份、权限和数据解释。
开源或可配置不等于零成本。若团队要从个人记录走到组织报表,需要验证数据结构、数据归属、跨设备合并、标签规则和汇总接口。自行开发的报表还要长期维护,维护人员离职后是否有人接手,也是采购决策的一部分。
适合:有内部工程维护能力、希望研究个人时间模式、对数据控制有明确要求的团队。
不适合:期望开箱即用地覆盖审批、项目核算和多组织权限的中大型团队。
试点验证:限定在自愿参与的小组,先验证本地采集、数据清理和分析流程,再决定是否需要团队化扩展。不要未评估治理成本就将个人活动数据集中化。

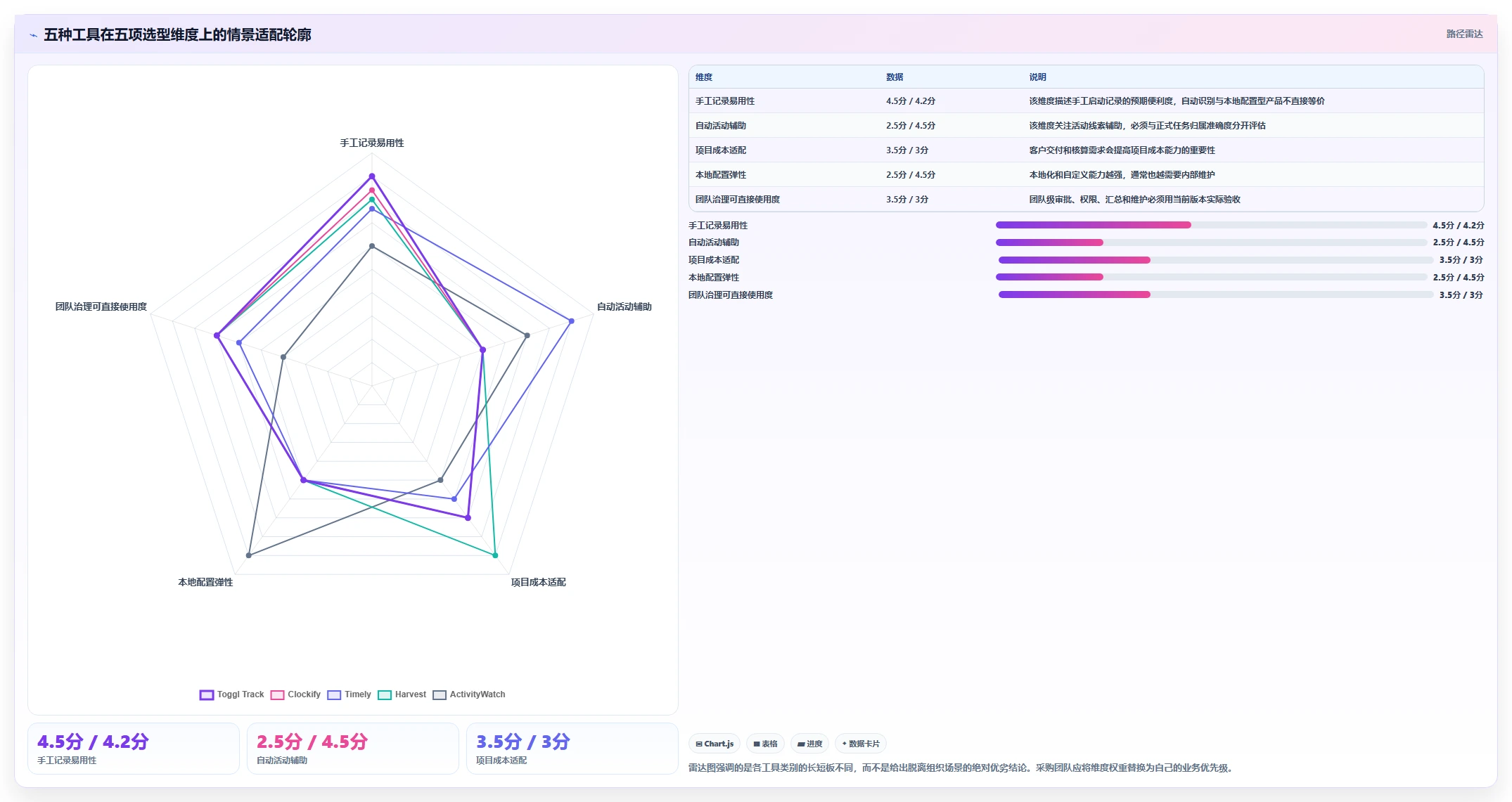

| 决策维度 | Toggl Track | Clockify | Timely | Harvest | ActivityWatch |
|---|---|---|---|---|---|
| 记录方式倾向 | 手工计时与任务归属 | 基础计时与团队报表 | 活动建议后人工确认 | 项目工时与交付核算 | 个人活动观察与配置分析 |
| 优先适配的痛点 | 容易启动记录流程 | 以较低门槛验证采用 | 减少忘记和事后补录 | 支持项目成本或客户计费 | 强调可控性和技术探索 |
| 主要风险 | 依赖持续手工记录 | 套餐与后续治理能力需核实 | 自动建议误归属或引发隐私担忧 | 研发任务粒度可能不匹配 | 自建与维护成本被低估 |
| 优先试点指标 | 漏记率、任务匹配率 | 成员采用率、权限适配度 | 建议采纳率、审核耗时 | 核算准确率、对账耗时 | 维护工时、数据治理完整度 |

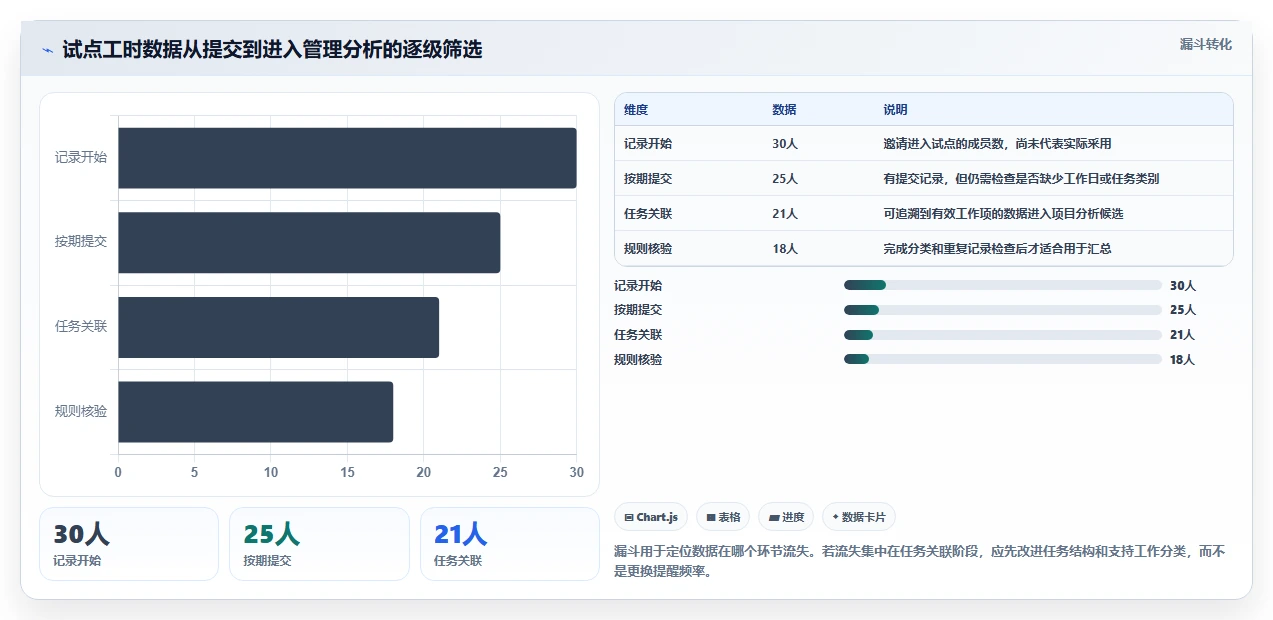

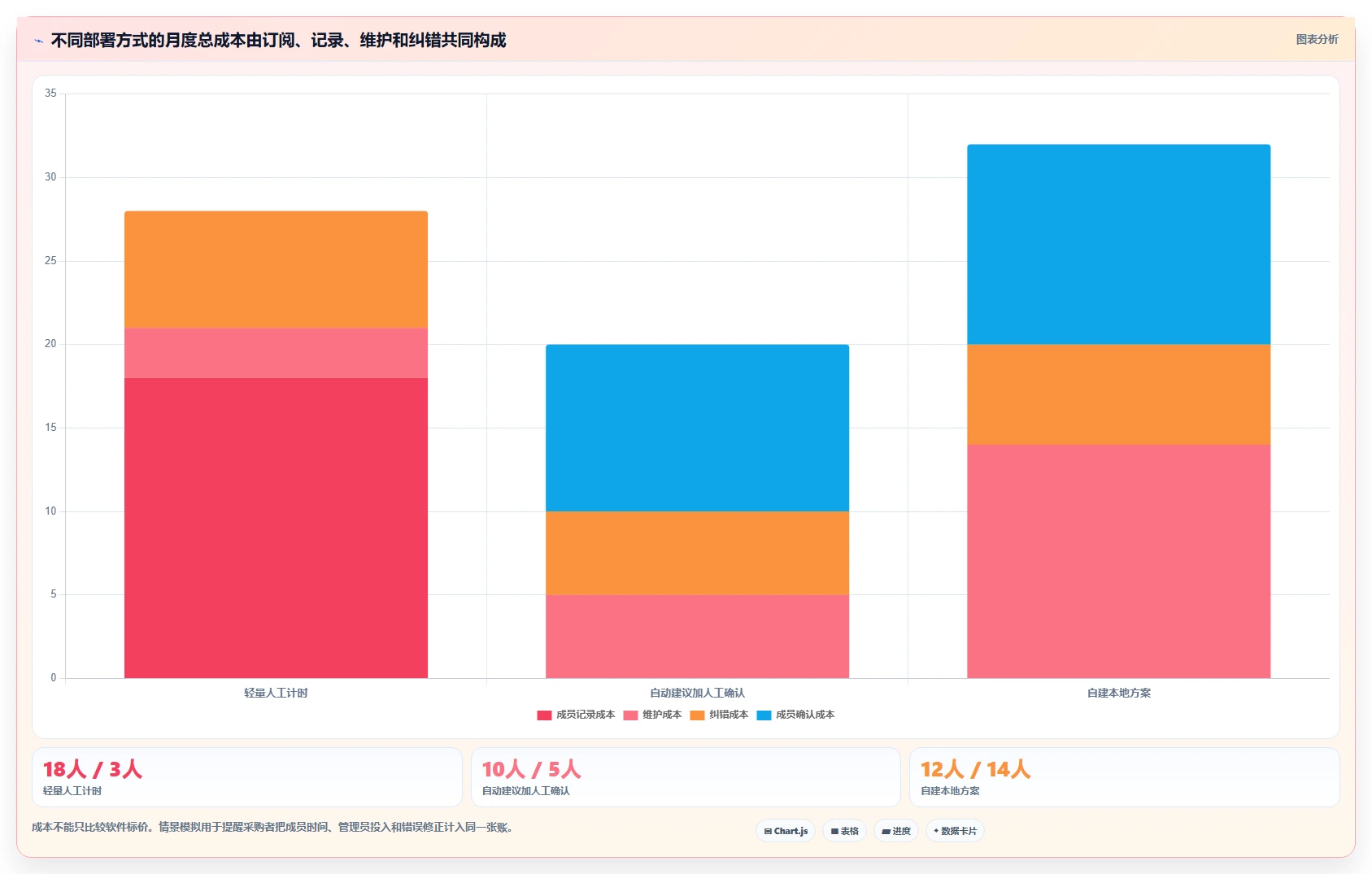

六、案例与数据观察:用两周试点识别记录流程的真实成本
1. 一个30人研发团队的试点设定
下面是一组情景模拟数据,用于展示如何设计试点,不是任何企业的真实成绩。假设团队有30人,包含产品研发、测试、技术负责人和项目管理角色;先选6人参与两周小试点,再决定是否扩展到全组。
试点的目标不是证明某款工具一定有效,而是回答四个可执行问题:成员是否愿意记录;任务能否正确归属;管理者是否能用报表解释投入变化;每月节省的整理时间是否高于新增的记录和维护成本。
为了避免把不同工具的用户习惯混在一起,第一周可测试手工计时流程,第二周测试自动建议或另一款工具。两周数据只能用于发现问题,不适合直接比较个人效率;如果任务类型、团队角色和工作负载差异明显,应单独看各类角色的结果。
2. 不要只看填写率,要看数据链路
假设试点记录的完成率较高,但仅有一半记录关联到具体任务,报表依然无法回答项目投入去了哪里。相反,完成率稍低但缺失原因清晰、任务映射准确的数据,可能更适合逐步推广。
建议至少记录以下指标:按时提交率、任务关联率、补录比例、每人每日填报分钟数、每周管理员纠错分钟数、未分类工时比例。需要按角色切分时,应比较同类岗位,避免把经常参加会议的负责人和专注开发的工程师直接放在一起排名。
| 试点指标 | 计算方式 | 看它的原因 | 建议行动 |
|---|---|---|---|
| 按时提交率 | 截止前提交记录人数除以试点人数 | 反映流程是否能融入日常工作 | 低时先查入口、提醒和规则,不要先归因于态度 |
| 任务关联率 | 关联到有效工作项的工时除以总工时 | 衡量数据能否用于项目分析 | 低时检查任务结构和临时支持分类 |
| 补录比例 | 补录工时除以总工时 | 暴露计时遗忘与任务切换问题 | 结合角色分析是否需要自动建议或批量补录 |
| 成员记录耗时 | 成员一周用于录入和修改的分钟数 | 衡量工时系统给一线带来的新增负担 | 超过团队可接受范围时精简字段与分类 |
| 管理员纠错耗时 | 管理员每周用于审核、合并和修订的分钟数 | 衡量数据治理是否把负担转移给管理人员 | 纠错多时优先调整规则和默认值 |

3. 试点前后怎么比较才不误导
不要简单用“试点前工时少、试点后工时多”推断效率下降。试点期可能恰逢发布、故障或需求变化。应同时记录迭代范围、缺陷数量、支持请求和成员人数,至少对比同类型工作,而不是只看总工时。
可以用三个问题做复盘:哪类记录最容易漏;哪类工作最难归属;哪类报表真的改变了排期或资源决定。如果试点结束后没有任何决策因数据而调整,先调查数据质量和业务价值,再决定是否扩展,而不是把“全员上线”当作成功。
工时数据也适合发现流程浪费,例如某类内部支持反复打断迭代,或缺陷修复投入持续增加。但它不能独立证明根因。要把记录与发布质量、返工原因、需求变更和支持请求一起看,才能判断应该改进测试、需求评审、架构还是服务响应机制。
七、不同情况下的行动建议:按团队目标启动试点
1. 小团队,成员少于20人
小团队先不要建设复杂的审批链。选一款录入路径清楚、报表能导出的工具,统一项目名、任务类别和补录规则,试点两周即可。重点看每人每周是否愿意持续记录,以及团队负责人是否因此更早发现投入偏差。
如果现有任务管理流程已经能记录实际工时,而且汇总够用,就先用现有能力。引入第二套工具之前,先确认它解决的是具体问题,而不是把数据从一个界面搬到另一个界面。
2. 任务切换频繁,补录比例高
先检查问题来自计时器操作、任务分类还是工作本身被频繁打断。若是忘记开启计时器,可以试用活动建议,并要求成员确认后再提交;若是支持任务没有工单,应先建立快捷的支持类工作项;若是工作切换过于频繁,则应把工时记录用于识别中断负载,而不是要求更精细地拆分分钟。
建议对自动建议设定清晰规则:员工可以拒绝、不必解释每一条个人活动;正式记录只保留必要的项目与任务字段;团队负责人看汇总时不默认查看个人应用细节。这样既能减少补录,也能控制数据采集范围。
3. 客户项目需要核算或结算
先让财务、交付负责人和研发代表共同确定可计费口径,再测试 Harvest 等项目核算导向方案。重点确认合同项目、客户、工作类型、审批状态和更正记录如何对应,导出数据能否进入现有账务或经营分析流程。
不要先对客户承诺按分钟计费,再发现研发团队无法稳定记录。若实际工作适合按任务或阶段核算,可能需要结合合同约定和交付流程设置粒度,而不是让工具的默认计时方式决定商务口径。
4. 中大型企业或百人以上组织
这类组织先做数据治理评审:身份和组织架构如何同步,跨部门谁能查看个人数据,数据保留和删除规则是什么,离职或转组后如何处理历史记录。随后再做系统集成测试,明确项目管理平台、工时工具和财务系统各自负责什么。
若已有 PingCode 等项目管理平台,可以先评估它与现有研发流程的结合方式:工作项是否能承载实际投入、权限是否符合组织结构、报表是否能支撑项目复盘。如果基础能力满足需求,就避免额外维护重复台账;若专用工时工具更擅长活动辅助或客户成本核算,再确定同步字段和主数据归属。
试点规模不宜一开始覆盖全部部门。选择一个流程相对稳定、负责人愿意复盘的团队,验证角色权限、汇总口径、导出和审计后再扩大。规模化上线前,应该先确认管理员工作量没有随用户数线性失控。
5. 对隐私或员工信任有顾虑
优先选择员工主动确认、采集范围清楚、个人数据访问权限可控的方案。面向全员公开数据用途,明确是否用于项目成本、资源规划或客户结算,不要在上线后临时改变用途。
如果组织确实需要电脑活动分析,先做必要性评估和告知,再以自愿或适当范围开展验证。不要默认所有研发成员都必须接受屏幕截图、按键分析或全天活动监控。对工作结果的管理应尽量回到任务交付、质量和协作,而非把可见的电脑活动当成产出本身。
八、取舍与落地:先确定权威数据源,再决定是否自动化
1. 手工计时与自动识别的取舍
手工计时的优势是员工知道自己提交了什么,数据意图比较明确;短板是容易忘记、需要持续自律。自动识别可以降低回忆负担,但必须处理误分类、隐私边界和人工确认成本。两者不是先进与落后的关系,而是“记录摩擦”和“数据治理成本”的不同交换。
如果团队需要审计或客户结算,人工确认和审批通常不可省略;如果团队只想了解个人时间分布,自动建议可能更有帮助,但数据不应直接被解释为绩效。选择时问清楚:哪一类错误更可接受,是偶尔漏记,还是自动归错项目?答案会影响工具方向。
2. 专用工时软件与项目管理平台的取舍
专用工具通常更关注计时、补录、工时审批或成本视图;项目管理平台则更接近需求、缺陷、迭代和交付上下文。两类工具可以配合,但如果两边都要求成员重复填写工作项、时长和状态,流程很快会遭到抵触。
先指定权威数据源:任务名称和状态由哪个系统维护,实际工时在哪个系统录入,成本数据由哪个系统汇总。再明确同步频率、冲突处理和失败告警。没有主数据规则的集成,只会让重复数据更快扩散。
3. 现在就可以执行的五步计划
-
写清业务问题。在“项目成本、迭代投入、补录困难、客户结算、个人活动分析”中选出最重要的一到两个目标,避免一次解决所有问题。
-
列出必须字段。确定项目、任务、活动类别、日期、时长、审批状态和更正记录哪些是必填,其他字段尽量延后。
-
选三种代表性方案。例如手工计时、自动建议和现有平台能力各选一种,不必让全部候选工具同时进入正式采购。
-
开展两周试点。选择不同工作角色参与,记录填报耗时、任务关联率、补录比例和管理员纠错工时,并同步记录迭代范围与异常事件。
-
以决策价值复盘。问试点数据是否改变了排期、资源分配或成本判断;如果没有,先调整指标和流程,再决定购买或推广。
我的最终建议是:不要把“电脑记了多久”当成管理答案,把它当成需要验证的原始线索。真正值得采购的工具,不是采集最多、报表最多的那个,而是能在成员理解并接受的边界内,把时间稳定地关联到项目工作,并减少组织做决策时的猜测。
下一步可以先拿最近一个迭代的需求、缺陷和支持记录,按上述字段做一份小样本数据,再让候选工具分别跑一遍。比较“从原始记录到一张可解释的投入报表”需要多少成员时间、管理员时间和人工修正。这个小实验通常比看十份功能清单更能说明,哪款工具适合自己的研发团队。

常见问题解答(FAQ)
1. 2026年研发团队电脑记工时软件有哪些值得优先比较?
我在给研发团队挑记工时工具时,发现搜索结果里的“排行榜”经常把自动记录、手动计时和项目管理功能混在一起。我想先知道有哪些候选工具,再按团队规模和工作方式判断,而不是只看下载量或功能数量。
先把它们视为候选名单,而不是不分场景的权威排名:Toggl Track、Clockify、Harvest、Timely 和 Hubstaff。产品套餐、集成和隐私设置可能调整,采购前应以官网当前信息及试用结果为准。
Toggl Track 和 Clockify 可优先考察手动计时、项目分类和报表是否符合团队习惯;Harvest 更适合同时关注工时与费用记录的团队;Timely 可评估自动辅助记录是否能减少漏填;Hubstaff 则值得关注需要远程团队活动记录的组织,但应先确认员工监控边界是否可接受。
研发团队选型的关键不是“谁功能最多”,而是能否把工时稳定映射到项目、需求或缺陷。若记录结果无法用于估算和复盘,再丰富的活动轨迹也不会自动变成管理价值。
2. 研发团队比较电脑记工时软件时,应该重点看哪些指标?
我担心试用时只觉得界面顺手,等正式推广后才发现报表不能按项目或迭代拆分。我想知道有没有一套能落地的比较方法,避免被功能清单和演示效果带偏。
建议按实际研发流程做一张评分表,而不是逐项勾选功能。可先用以下权重:记录与补填成本30%、项目和任务归属25%、报表可用性20%、权限与隐私15%、部署及集成成本10%。权重不是行业标准,团队可按自身管理目标调整。
试用时安排5名成员连续记录5个工作日,覆盖开发、代码评审、会议、线上故障处理和临时支持。每天统计漏记条数、补填分钟数,以及无法归类的工时比例;例如,若每天补填超过5分钟,或超过一成工时只能归入“其他”,就应检查操作流程和分类设计,而不是立刻要求员工多填字段。
报表也要拿真实问题验收:能否回答“本迭代有多少时间用于缺陷修复”“支持工作是否挤占计划开发”。只能导出总小时数、却不能按项目或任务追溯的工具,不适合承担研发复盘职责。
3. 自动记录电脑活动和手动计时,哪种更适合研发团队?
我写代码时经常在编辑器、终端、文档和会议之间切换,同一项任务也会被打断。我担心手动计时漏记,也担心自动记录把应用使用时间误当成有效工作时间,想知道该怎么取舍。
两种方式都不能直接等同于真实劳动时间。手动计时的优势是任务归属明确,缺点是容易忘记启停;自动记录有助于回忆时间线,但打开编辑器不代表正在开发,离开键盘也不代表没有在思考或参加线下沟通。
对多数研发团队,更稳妥的做法是“轻量手动记录为主、自动时间线辅助补漏”:开始工作时选项目或任务,临时切换时允许事后修正;自动记录仅在团队知情并同意的前提下,用来提示待确认时段,而不是直接作为绩效结论。
试运行时抽查一周记录:如果自动建议经人工确认后仍频繁错分,或成员需要花很多时间解释活动轨迹,就应关闭细粒度监控,改用任务级计时。工时数据适合估算和流程复盘,不适合单独评判代码质量或个人产出。
4. 电脑记工时软件上线后,怎样避免增加研发人员的填表负担?
我见过团队刚上线时要求每段工作都选项目、任务、类型和说明,结果大家集中在周五补填,数据看起来齐全却不可信。我想知道怎样从小范围开始,既拿到可用数据,又不让记录变成额外工作。
先限定记录粒度:试点阶段只要求成员把时间归到项目或明确任务,不要一开始就强制填写大量原因、标签和文字说明。将缺陷处理、代码评审、会议、支持请求等常见工作预设为少量选项,减少每次记录的决策成本。
可以用一个两周试点验证流程:第一周记录并收集卡点,第二周删掉低价值字段,再检查每日补填时间、未归类工时比例和成员反馈。若记录每人每天仍要数分钟,优先改字段与入口;不要把问题归结为员工“不配合”。推广前先约定数据用途和可见范围,并明确工时用于项目估算、迭代复盘或成本分析,不直接作为个人绩效排名。
只有当团队看到记录能帮助发现计划失准、支持工作过载等具体问题,持续填写才有实际理由。
文章包含AI辅助创作:研发团队必备:2026年top5电脑记工时的软件叫什么工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/231396
读者评论
文中把活动事实、任务归属和管理解释分开讲,这点很实用。自动识别只能提供线索,不能直接当正式工时;试点时可以重点看任务关联率和员工修正量。
客户交付团队确实不能只看计时是否方便,审批、修改留痕和可计费口径更影响后续对账。建议试用时拿真实合同项目跑一遍导出流程。
赞同先定统计口径再选工具。会议、中断和补录规则不统一,报表即使精确到分钟也难比较;自动活动记录还需要明确谁能查看、数据保留多久。
