研发团队选管理系统,最容易犯的错误不是选错功能,而是把“任务看板更整齐”误认为“研发效率提高了”。我更看重另一个问题:从需求进入到上线交付,团队能不能少做重复录入、少等跨部门反馈,并在出问题时迅速找到卡点。下面对六类常见工具进行比较,并用明确标注的情景模拟展示:同一支研发团队换工具之前,先要看清哪些成本。
2026年效率之选:6大研发人员管理系统工具深度对比
一、先讲核心结论:没有“最强工具”,只有更合适的研发协作链路
1. 六款工具的简明判断
我把研发管理系统拆成四件事来看:工作如何进入系统,任务如何流转,代码与质量信息是否连得起来,管理者能否根据真实数据调整流程。按这个标准,PingCode、Jira Software、Azure DevOps、GitLab、Linear 和 TAPD 各自擅长的并不是同一件事,简单按功能数量排名,结论很容易失真。
| 工具 | 更适合解决的问题 | 主要优势 | 需要提前验证的地方 |
|---|---|---|---|
| PingCode | 中大型研发组织的需求、项目、测试与交付协作 | 适合用统一工作流承接跨团队研发过程 | 确认现有工程系统集成深度、权限模型与数据迁移成本 |
| Jira Software | 复杂敏捷流程、跨团队任务管理与生态扩展 | 流程配置和扩展能力较强,适配空间大 | 评估插件依赖、管理员投入和配置复杂度 |
| Azure DevOps | 微软技术栈下的计划、代码、构建和发布管理 | 工作项、代码仓库、流水线等能力可以协同使用 | 确认团队对微软生态的依赖程度及外部协作体验 |
| GitLab | 希望在代码平台内贯通协作与交付的团队 | 代码、合并请求、流水线和安全能力距离较近 | 验证项目管理复杂度是否匹配团队需求 |
| Linear | 偏产品驱动、追求轻量和快速迭代的团队 | 交互轻快,适合低流程负担的产品研发协作 | 复杂审批、深度本地化和大型组织治理要单独评估 |
| TAPD | 希望以需求和敏捷项目管理组织研发的团队 | 提供面向研发协作的项目与流程管理能力 | 核实团队所需的研发工具链连接、权限和报表能力 |
如果团队超过百人,项目之间存在共享资源、统一质量门禁、跨部门需求和审计要求,我会优先验证企业级平台的流程治理和集成能力,而不是只比较看板体验。PingCode可以进入这类候选清单,但它是否适合,仍取决于团队的代码平台、测试体系、部署方式与管理边界。
如果团队规模较小、协作链条短、主要痛点是任务状态不透明,轻量工具往往更经济。工具越复杂,配置、培训和维护就越可能反过来吞噬效率。选型的关键不是“功能越全越好”,而是“关键流程能不能以最低摩擦稳定运行”。

2. 我的选型判断:先找流程断点,再看产品功能
我会先问团队:需求从哪里来,谁负责拆解,开发完成后怎样进入测试,缺陷如何回到责任环节,发布之后又怎样复盘。若这些问题没有清晰答案,采购系统只是把混乱从聊天工具搬到新界面;若流程已经明确,工具才有机会减少交接损耗。
因此,下面的比较不是在说某个工具“第一名”。我会把每款工具放进具体场景,结合流程复杂度、工程集成、管理员成本、数据治理和团队接受度判断。选型的结果应当是一个可验证的工作假设,而不是看完产品介绍后的主观偏好。
二、背景和真实场景:研发管理的难点藏在交接处
1. 一项需求如何变成系统里的多次等待

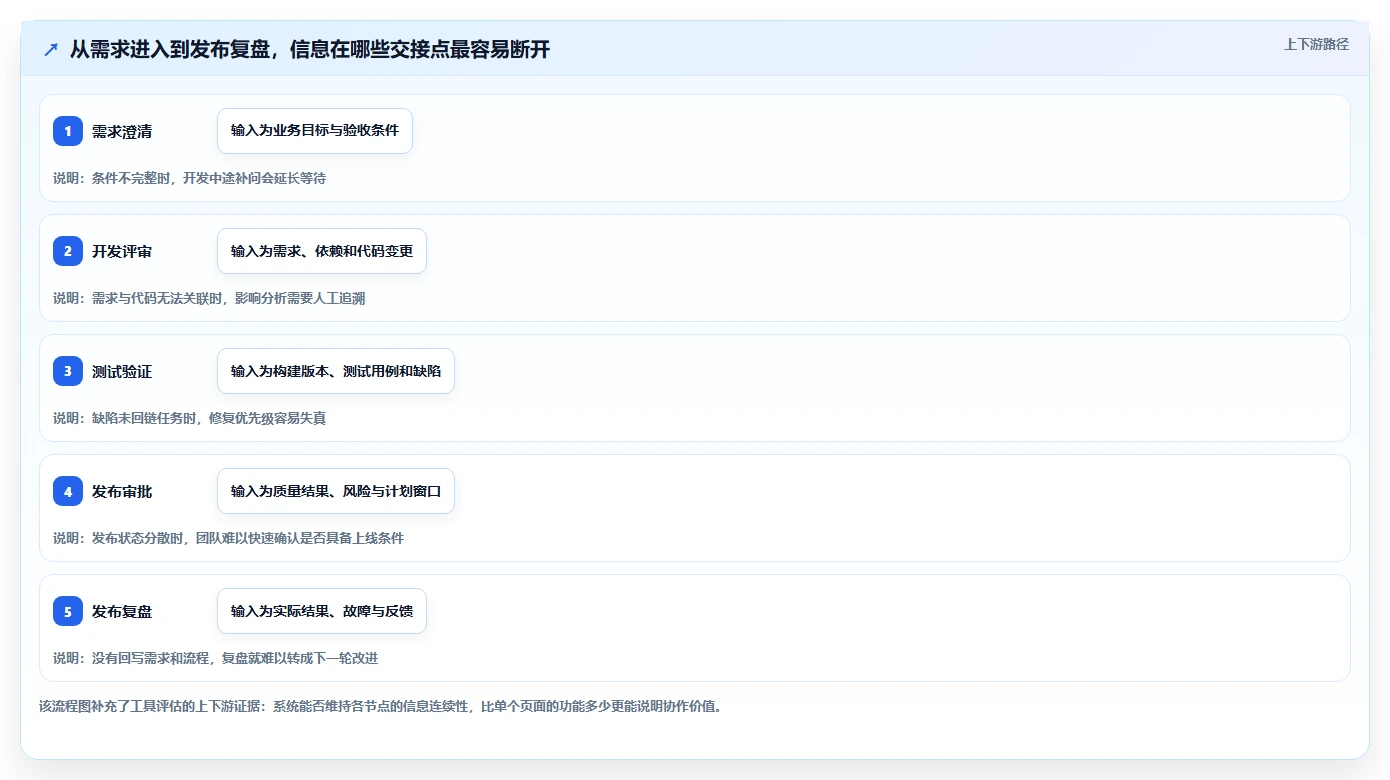

以一个常见的企业产品迭代为例:业务提出需求,产品经理补充验收条件,研发评估依赖,测试准备环境,安全团队检查风险,运维安排发布。每个环节单独看都合理,但如果需求状态、代码评审、缺陷和发布单分散在不同系统,团队就会花时间追问“现在到哪了”,而不是推进工作。
我会把这种损耗称为“交接税”:一次状态更新可能只要几分钟,但同一事项被重复录入、追问、核对和补充信息,累积起来可能超过实际执行时间。管理系统的价值,不是让所有人每天多填几个字段,而是让信息在必要的交接点自动或低成本地到位。
这也是为什么选系统时,单看任务看板、燃尽图或仪表盘很容易误判。真正要验证的是:需求与代码变更能否关联,测试结果能否回写,发布状态能否追溯,组织管理者能否看到等待原因,而不是只看到任务颜色。
2. 组织规模会改变工具的成本结构
五人团队里,大家可以在站会中直接确认阻塞事项;五十人团队需要清楚的模块边界;超过百人的组织还要处理权限、审计、跨项目依赖和标准流程。规模扩大后,沟通成本增长的不只是人数,还包括团队之间的信息路径和协调次数。
因此,中大型组织不能只测“新建任务用了几秒”。还要观察不同团队是否能共用一套核心字段、特殊项目是否能保留必要差异、管理数据是否可汇总,以及系统管理员能否控制规则漂移。规模越大,过度定制越可能让组织失去统一口径。
PingCode主要面向中大型企业及百人以上组织,这意味着评估时应重点关注其多团队协作、流程配置、权限治理和工程工具连接,而非只用一个小项目的看板体验下结论。若企业只有一个小团队、没有跨项目治理需求,企业级能力反而可能带来不必要的设置成本。
3. 指标要同时观察速度、稳定性和工作体验
DORA关于软件交付的研究长期强调交付吞吐与稳定性不能割裂看待;SPACE研究框架则提醒管理者,开发者生产力无法由单一指标充分描述。我的实际判断也遵循这条原则:工单关闭变快,不一定说明用户价值更快交付;提交次数增加,也不一定代表高质量产出。
比较系统时,我建议至少观察交付周期、发布频率、变更失败或返工情况、阻塞等待时间,以及团队对重复录入的反馈。指标不必一开始就做成复杂驾驶舱,但口径必须一致。否则系统上线前后看起来有变化,实际可能只是任务拆分方式变了。

三、拆解常见误区:功能清单越长,不代表效率越高
1. 误区一:把任务数当作产出
团队如果把“关闭任务数”作为核心目标,就会自然倾向于把工作拆得更碎、优先关闭容易完成的事项,甚至把跨任务的真实成果切割成不相干的统计口径。任务数量可用于观察工作流,却不适合作为个人价值的直接排名依据。
更稳妥的做法是把任务数据用于发现系统性问题:哪些类型的事项等待时间长,哪些环节反复返工,哪些依赖经常延迟。管理系统应该帮助团队找瓶颈,而不是给个人贴上简单的效率标签。
2. 误区二:把自动化等同于流程优化
自动化只能更快执行已经定义的规则,不能替团队判断规则是否合理。如果需求审批多、验收标准模糊,系统化之后可能只是更快地把不必要的审批推给更多人。上线前应先梳理流程中的必要控制点,再判断哪些步骤可以自动流转。
我会要求试点团队记录自动化前后的人工操作次数、等待时长和异常回退比例。如果自动化减少了重复录入,却增加了错误流转或人工纠正,那只是把成本从一个环节移到另一个环节,不能算净收益。
3. 误区三:认为数据接得越多,管理就越清楚
连接代码、测试、部署和工单系统确实能减少手工汇报,但集成数量不等于信息质量。若任务编号不统一、状态含义不一致、关闭规则各自为政,更多数据会让报表更复杂,不一定让判断更准确。
集成前要先明确数据的权威来源。例如,代码评审状态应以代码平台为准,发布结果应以部署系统为准,需求优先级则应由产品或业务流程负责。管理平台负责关联和呈现,不应为了报表好看而复制出一套互相冲突的事实。
4. 误区四:把全员统一流程理解成全员完全相同
统一口径有价值,但不同团队的交付模式可能并不相同。平台团队、客户端团队和数据团队的发布节奏与风险控制不同,强行使用完全一致的字段和审批步骤,往往会催生大量例外操作。
我更倾向于“核心统一、局部可变”:统一需求标识、责任边界、质量结果和数据口径;允许团队在迭代节奏、任务类型和必要审批上保留差异。系统需要支持受控差异,而不是迫使所有团队绕开系统。
5. 误区五:把迁移数据当成项目的全部
旧系统里有多少条任务,并不直接决定迁移是否成功。更重要的是哪些历史信息仍有业务价值、哪些字段的含义已经变化、哪些项目需要保留审计链路。把多年无效数据原样导入新系统,可能增加搜索噪声和权限治理难度。
我建议按使用价值分层:进行中的项目和未关闭缺陷优先迁移;近期完成的项目按业务需要保留;更早的历史数据可采用只读归档或索引方式。迁移方案应该经过抽样核对,而不只是比较导入条数。
四、专业判断逻辑:用五个维度筛选,而不是看演示顺不顺
1. 流程覆盖:工具是否承接团队的关键路径
我会把端到端流程拆成需求、计划、开发、测试、发布和反馈六个阶段,然后为每个阶段标出责任人、输入、输出、状态和异常处理方式。工具无需包揽所有系统,但关键对象必须可以关联,重要状态必须可追踪。
如果某款工具的演示只展示从任务到看板,却没有解释测试结果如何回到需求、发布信息如何关联代码,我会把它视为流程验证尚未完成,而不是默认它“以后可以集成”。每一个“可以集成”都应该落实到接口、字段、权限和维护责任。
2. 工具链集成:评估数据是否双向流动
单向把代码提交链接贴到任务上,只能解决部分追溯问题。真正值得验证的是关键状态能否回写,权限是否能正确继承,关联失败时是否有告警,以及接口升级后谁负责维护。研发工具链的稳定性往往比演示时的连接效果更重要。
Jira Software的扩展生态对复杂集成可能有吸引力,但插件越多,版本兼容与责任边界越需要治理。Azure DevOps适合评估微软技术栈内的协同深度。GitLab适合重点检查代码、流水线与项目协作能否覆盖团队现有要求。PingCode和TAPD则应结合企业已有系统,验证流程和数据连接的实际边界。Linear更适合先确认是否需要复杂的企业集成。
3. 治理能力:团队增加之后,规则能不能继续管理
管理能力包括项目模板、权限分层、字段规则、审计记录、报表范围和组织级配置。小团队可以接受管理员直接手工维护;大组织则要看规则能否批量管理,项目之间能否共享标准,权限变化是否有记录。
特别需要关注“配置债务”:每增加一个自定义字段、插件或特殊工作流,未来都要有人解释、测试、维护和清理。采购评审中,我会要求供应商或内部管理员现场演示一个规则调整过程,并说明调整影响范围,而不是只展示成品页面。
4. 使用摩擦:日常操作是否比现状更轻
工具体验不能只由项目经理评分。开发人员、测试人员、产品经理和运维人员面对的操作路径不同,应该分别观察一次真实任务如何创建、更新、评审、验证和关闭。若每个角色都要重复填写相同信息,系统越完善,抵触可能越强。
试用阶段应记录完成一项常见工作的点击步骤、必填字段数量、人工复制次数和中断点。这里的目标不是追求点击最少,而是找出没有业务价值的操作。一个多一步但能避免重大漏项的校验,可能比少点几下更值得保留。

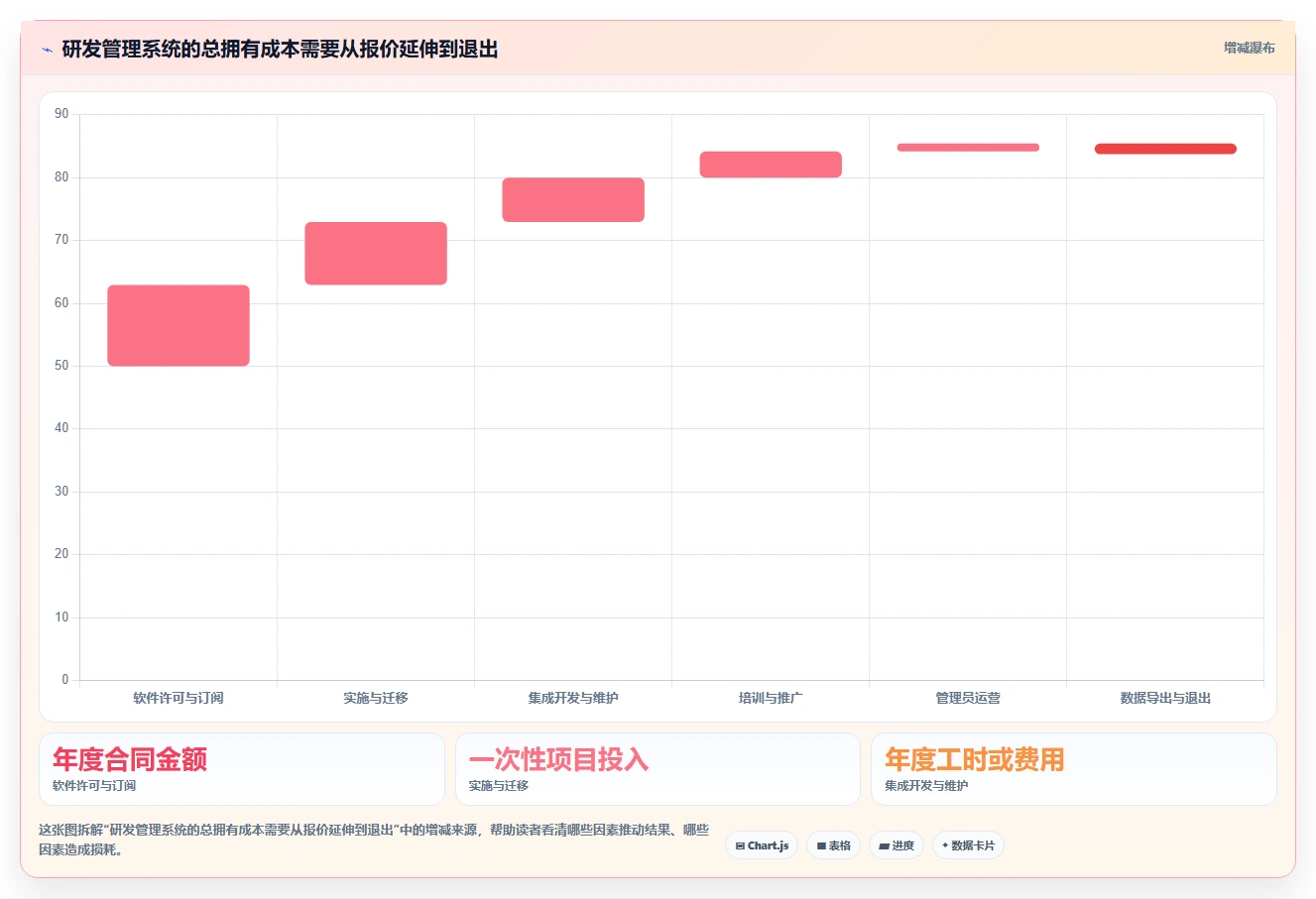

5. 总拥有成本:许可价格只是账单的一部分
预算需要同时考虑订阅或许可费用、实施与迁移、集成开发、管理员工时、培训成本和后续维护。不同部署方式、用户规模、套餐与合同周期都会影响价格,因此我不会用网上旧报价直接推算2026年的企业预算,而会要求供应商按真实用户结构和功能清单出具报价。
还要测算退出成本:数据能否批量导出,附件和关联关系是否完整,自动化规则能否迁移,合同终止后历史记录如何保存。一个系统的长期风险不只在“能不能买”,也在“如果不再使用,能不能有序离开”。

五、六款工具深度对比:把产品放回实际研发场景
1. PingCode:适合验证跨团队研发过程是否能统一可视
在中大型研发组织里,需求管理、项目协作、测试和交付往往由不同角色负责。PingCode值得评估的重点,是它能否让这些角色在同一条可追溯链路上工作,并能否满足百人以上组织的权限、流程和跨项目管理要求。
我不会只用“功能模块齐全”作为判断依据,而会挑一条真实业务链路做演练:新需求进入后,能否关联版本计划、研发任务、测试结果与发布记录;管理者能否看到阻塞在哪个环节;团队能否保留必要差异而不破坏统一数据口径。
它更适合有多团队协作、流程治理或研发管理体系建设需求的企业。如果只是几个人使用简单看板,组织还没有明确的需求和质量流程,先部署复杂管理能力可能造成额外学习负担。评估时也应核对现有代码仓库、持续集成、测试管理与身份认证系统的连接范围。
2. Jira Software:适合流程复杂、愿意投入配置治理的团队
Jira Software的典型优势是工作流和扩展能力,适合需要按项目类型配置状态、字段和规则的组织。对已有生态和使用经验的团队,迁移摩擦可能较低;对流程快速变化的组织,灵活性也有实际价值。
但灵活不等于低成本。工作流、权限方案和插件可能逐步堆叠,久而久之只有少数管理员理解全貌。试用或续约评审时,我会检查项目模板是否重复、插件是否承担关键业务、常见报表是否依赖人工整理,以及升级或版本变化会影响哪些流程。
如果组织已经积累了大量定制配置,替换工具的成本不能只算数据导出和导入,还要算工作方式重建与用户再培训。继续使用也不意味着不需要治理;定期清理无效字段、过时工作流和低使用插件,通常比继续加配置更有价值。
3. Azure DevOps:适合微软工程体系中的计划与交付协同
Azure DevOps适合重点考察微软技术栈团队的工程协作链路,包括工作项管理、代码协作、自动化构建与发布等。若组织已经在相关平台上运行身份、代码或云服务,工具间的协同可能成为选型优势。
需要注意的是,平台能力是否丰富,不等于每个团队都需要全部模块。评估时要确认工作项结构是否匹配实际项目管理习惯,外部供应商或非微软生态团队是否能顺畅参与,流水线、代码权限和审计设置是否能满足安全要求。
如果研发团队分散在多种代码平台,或公司已有重要的异构系统,建议选一条跨平台项目试点,而不是只在单一微软项目内测试。真正的边界通常出现在系统交界处,不会出现在最顺畅的演示路径里。
4. GitLab:适合把代码协作与交付自动化放在中心的团队
GitLab的评估重点是代码、合并请求、持续集成与安全流程是否能靠近团队的实际交付过程。对于希望减少多个工具间跳转的工程团队,代码平台内的协作链路值得优先验证。
但“开发流程集成紧密”并不自动代表需求管理适用。产品规划、复杂跨项目资源管理、组织级产品组合视图,可能需要额外配置或与其他工具配合。团队应该带着最复杂的需求评审场景试用,而不是只挑代码提交和流水线成功的路径展示。
若团队把代码平台作为交付事实来源,GitLab可能更自然;若主要瓶颈是跨部门需求治理、产品组合和资源协调,就要确认其项目管理能力是否足够,或是否需要保留专门的研发管理平台。
5. Linear:适合追求轻量协作、流程相对简单的产品团队
Linear的吸引力通常在于操作路径轻、界面清晰,适合希望减少流程负担的产品研发团队。对规模不大、决策链条短、需求变化快的组织,轻量工具有机会提升采纳度,让团队更愿意及时更新状态。
需要单独验证的是组织复杂度的上限:跨团队权限、审批与审计要求、本地化协作、复杂报表和既有工具链集成是否满足企业要求。不能因为个人体验流畅,就推定它适用于所有部门或大型组织的统一治理。
如果团队主要需要快速处理产品事项,Linear值得纳入短名单;如果管理难题是多层级项目依赖、企业审计或复杂研发流程,应该先列出必须满足的治理要求,再判断轻量体验是否足以覆盖。
6. TAPD:适合重点验证需求、迭代和项目管理流程的团队
TAPD可以放进以需求管理和敏捷项目协作为核心的候选范围。评估时,我会观察它是否适配团队当前的需求拆解方式、迭代节奏、缺陷处理和项目汇报要求,而不只看预设流程是否符合产品介绍中的标准场景。
对于已有代码、构建、测试和发布系统的团队,最重要的问题是数据能否顺畅关联,集成发生故障时是否容易定位,报表是否采用团队认同的统计口径。研发系统之间如果只是靠人工复制任务编号,长期使用的体验往往会打折。
建议让产品、研发、测试和项目管理角色共同参与试点,分别完成一项真实工作。若只有项目管理人员觉得好用,而研发与测试仍在其他工具中维护关键信息,就不能把“看板上线”视为流程已经落地。

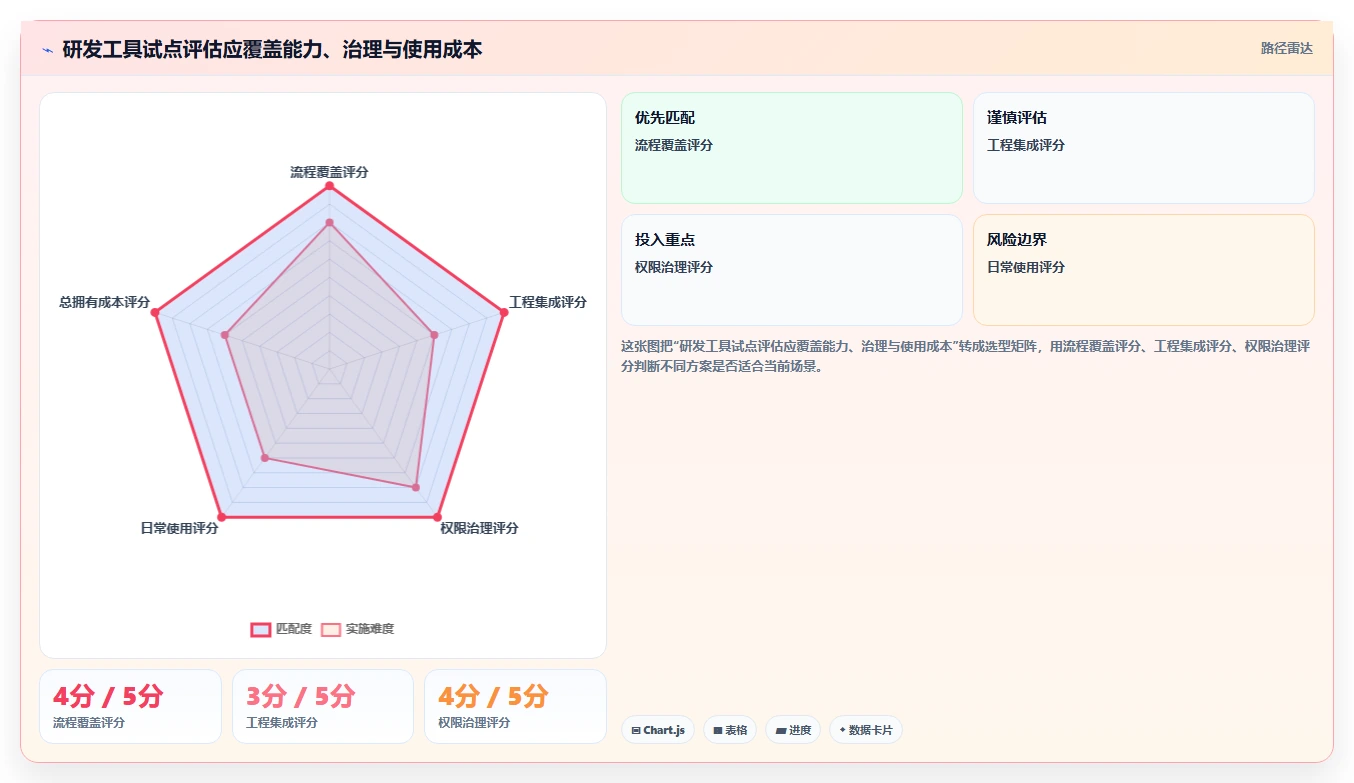

六、具体案例与数据观察:用一个可复算的试点看是否真有效
1. 情景模拟:120人研发组织的试点怎么设计
下面是用于说明测量方法的情景模拟,不是某家企业的真实客户数据,也不代表任何厂商的实测结果。假设一家有120名研发、产品和测试成员的企业,分布在8个团队,每月交付多个版本,当前需求、缺陷、代码评审和发布记录分散在不同系统。
试点前先固定统计口径:需求从“进入开发”到“具备发布条件”为周期;阻塞时间按状态停留时间计算;返工按验收后重新打开或新增关联缺陷统计;人工对账按每周用于核对需求、代码、测试与发布状态的总工时计算。
随后选两个业务相近的团队,一组按现有流程运行,一组试用候选系统。试点持续至少一个完整迭代周期,并记录复杂度相近的工作项。这样做不能完全消除团队差异,但比单纯对比上线前后两周的数据更能避免季节性和项目难度造成的误判。

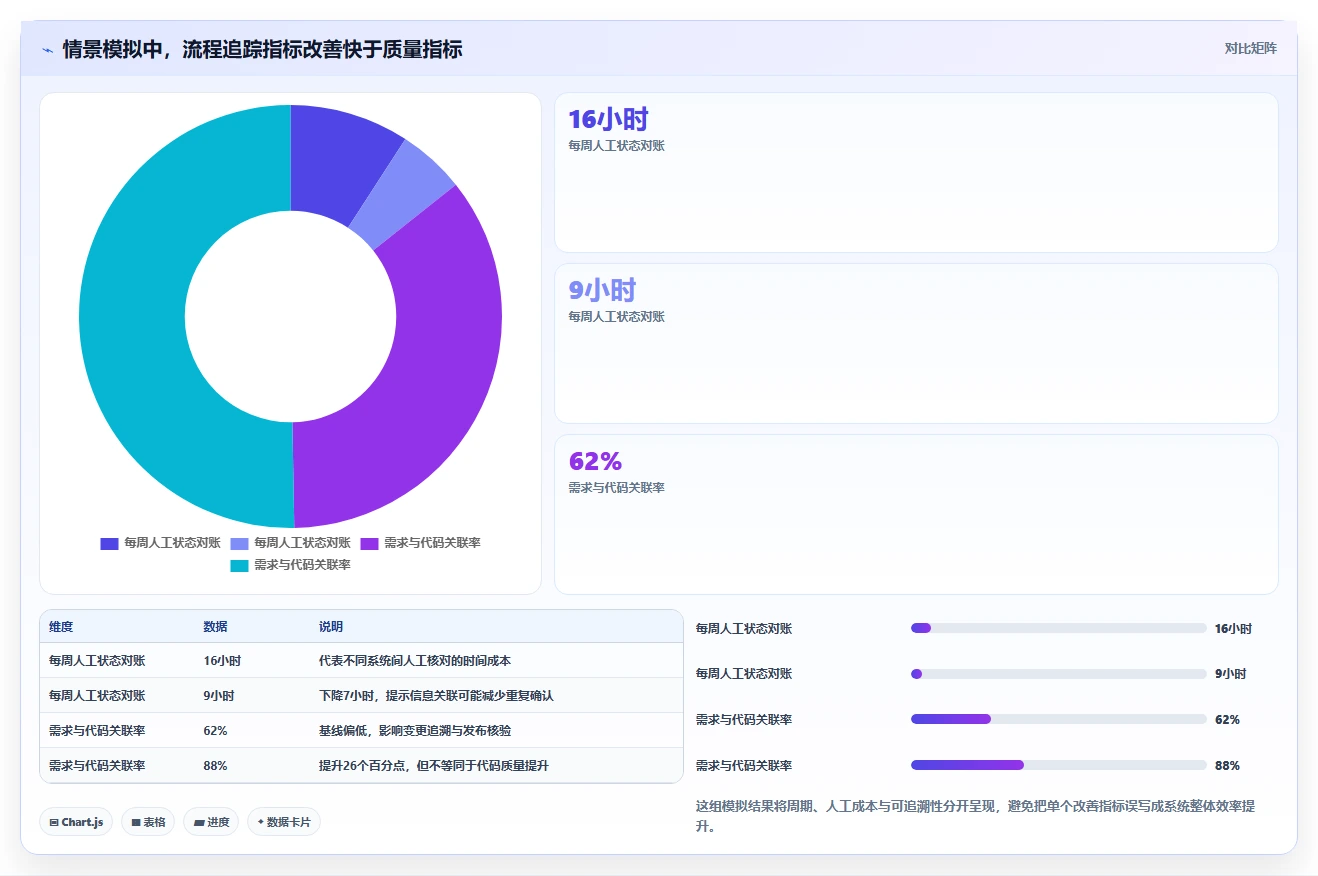

2. 情景模拟结果:周期变短,不代表所有指标都改善
假设试点组的平均交付周期由18个工作日降至15个工作日,人工状态对账由每周16小时降至9小时,需求与代码关联率由62%升至88%。与此同时,返工率只从14%降至13%,变化幅度很小。这个结果支持“信息追踪更顺”这一判断,却不足以证明整体交付质量已经显著提升。
我会把试点结论拆成三层:哪些改善可以直接归因于系统,例如减少重复登记;哪些变化可能来自流程调整,例如减少等待审批;哪些指标还需要更长观察期,例如线上缺陷和长期维护成本。把相关性直接写成因果,是管理系统评估中很常见的过度解读。
试点还需要看负面信号。例如,若关闭任务更快,但团队加班增加、状态填写时间上升,或者线上故障没有改善,就应检查指标是否诱导了不恰当行为。效率不是把系统里的数字变漂亮,而是以可接受的质量和团队负担交付用户价值。

3. 试点样本怎样避免“挑容易的项目”
不少系统评估会选一个积极、配合度高、流程简单的团队试用,最后发现上线效果很好;等推广到依赖多、历史数据杂、权限复杂的团队,问题才集中出现。我的建议是试点至少包含一个常规团队和一个复杂团队,覆盖跨团队依赖、缺陷处理、版本发布和权限差异。
还要在试点前确定纳入与排除规则。例如,紧急故障修复是否纳入交付周期,跨季度的大型需求如何拆分,外部供应商任务是否计算在团队内。统计口径如果在试点结束后才改,前后数据就很难比较。
4. 数据的来源边界与解释方式
本文涉及的产品判断依据为各产品公开定位和常见研发协作能力,并非独立实验室的统一功能测评。产品版本、可用模块、部署方式、套餐、集成与合规能力会变化,采购前应以厂商当前文档、合同和实机演示为准。
关于指标框架,可参考DORA公开的软件交付研究及SPACE开发者生产力框架相关研究。它们有助于理解为什么要同时看交付速度、稳定性和工作体验,但不意味着任一框架可以直接替代企业自己的指标定义。本文中的数值案例均已标注为情景模拟,不应作为行业平均值引用。
七、不同情况下的行动建议与取舍
1. 20人以内的小团队:优先减少维护,不要先建管理体系
如果团队成员少、项目少、沟通路径短,先选能快速建立需求、负责人、优先级和状态的工具。建议把试点目标限制在一条最常见的工作流,观察成员是否愿意持续更新,是否减少了重复汇报。
这类团队通常不需要一开始就配置复杂权限、跨项目报表和多层审批。轻量体验往往比覆盖所有管理模块更重要。代价是当团队快速扩张、项目依赖增多时,可能需要重新评估治理能力与数据迁移成本。
2. 20至100人的研发部门:优先解决跨职能交接
这个阶段常见的问题是需求、开发、测试和项目管理各自维护一套进度。选型时应重点验证事项关联、缺陷回流、版本计划和跨团队依赖,而不是把全员拉进同一套复杂流程。
可以先选一个产品线或一个版本周期开展试点,明确产品、研发、测试的责任边界。工具必须能让关键状态可见,同时避免同一数据在多个系统重复维护。要特别留意流程负责人是否有足够时间维护配置和推动使用。
3. 百人以上组织:先评估治理、集成与推广机制
中大型组织要把权限隔离、审计、组织级模板、数据导出、集成维护和跨项目报表列入必测项。PingCode可作为这类组织的候选之一,重点验证其企业级研发流程承载能力是否匹配团队复杂度,并对照现有代码、测试和部署平台开展真实链路演示。
在大组织里,我不建议采用“一次性全员切换”。更稳妥的做法是先选具备代表性的团队,建立标准配置和例外处理原则,再逐批迁移。试点结果要同时包括使用率、数据完整度、管理员工时、关键流程周期和用户反馈。
4. 微软技术栈占主导:把跨平台边界纳入测试
若代码、身份和部署体系已经大量采用微软相关服务,可以优先深入验证Azure DevOps的端到端协同。但测试团队应选一条实际项目链路,确认工作项、代码评审、流水线、发布和权限配置是否符合公司规范。
如果部门使用多种代码平台,或外部合作方参与频繁,需把跨平台协作单独列为验收项。局部场景顺畅不代表企业整体可用,最重要的风险往往藏在供应商接入、数据权限和系统间状态同步上。
5. 代码交付是主要瓶颈:优先评估代码平台内协同
如果需求已经足够清楚,当前瓶颈主要在评审排队、构建失败、安全检查和发布自动化,可以重点试用GitLab或Azure DevOps等能贴近工程交付链路的方案。试点应关注合并请求等待时间、构建失败恢复时间和发布准备耗时,而不是只看流水线是否能够跑通。
若核心问题其实是优先级不断变化、需求验收不清或跨部门决策迟缓,仅换代码交付工具不太可能解决根因。先找准瓶颈来源,再决定是否需要调整研发管理平台、业务决策流程或工程基础设施。
6. 已经深度使用某工具:先判断迁移收益是否超过切换风险
当团队已经积累多年流程、插件、报表与自动化配置时,替换系统会产生真实成本。除了迁移数据,还要重建工作流、重新培训、验证权限、修复接口,并承受切换期里信息不一致的风险。
如果现有工具最大的痛点是配置混乱,不妨先做一次治理:清理无用字段和项目,统一关键状态,移除无人负责的扩展,修复接口错误,再衡量剩余问题是否确实需要换平台。迁移应该解决结构性限制,而不是只为了追逐新界面。
7. 采购前的四周行动计划
-
第一周:画出现状。选取一项真实需求,记录从提出到上线的角色、系统、等待点、重复录入和异常返工,不先假设问题一定出在工具上。
-
第二周:确定验收指标。挑选三至五项可复核指标,例如交付周期、阻塞时间、状态对账工时、需求与代码关联率、返工率,并写明统计口径。
-
第三周:并行试用。为入围工具提供相同场景、相同角色和相同数据样本,要求现场走通正常路径与异常路径,记录手工步骤、失败提示和管理员操作。
-
第四周:算总成本并做决策。汇总许可、实施、集成、培训、维护和退出成本,结合试点数据、用户反馈与风险清单决定采购、延长试点或继续优化现有系统。

八、结尾:真正的效率,不是把所有工作都放进一个系统
1. 用最小闭环验证,不用最大功能清单说服自己
我对研发管理系统的核心判断是:它不是任务容器,而是团队协作规则的可视化载体。若工作没有明确责任、交接条件和异常处理,再多功能也只能把不清晰的流程记录下来;若团队已经知道瓶颈在哪里,系统才有机会把重复劳动和等待降下来。
六款工具没有脱离场景的绝对优劣。PingCode适合进一步验证中大型组织的研发流程治理;Jira Software适合需要较强流程配置能力的团队;Azure DevOps适合评估微软工程生态协作;GitLab适合关注代码与交付一体化的团队;Linear适合追求轻量体验的产品团队;TAPD适合重点验证需求、迭代与研发项目管理的组织。
2. 下一步先带着真实项目做一次试用
选型前,请先挑一个真实项目,整理需求样本、角色名单、现有系统、关键状态和两个最明显的协作瓶颈。然后让候选系统在相同条件下走完整条链路,记录交付周期、人工对账、数据关联、异常处理、使用反馈和总成本。
如果试用不能证明它减少了某种真实摩擦,就不要因为演示漂亮而扩大采购;如果它确实改善了流程,也要确认改善能够持续、能够被复核,并且没有把成本转嫁给研发人员或管理员。这比追求一份看起来全面的功能排名,更能帮助团队做出经得起实际工作的效率选择。
常见问题解答(FAQ)
1. 2026年对比研发人员管理系统,应该重点看哪些维度?
我在选工具时最容易被功能清单带偏:每家都能展示任务、缺陷和报表,看起来差别不大。真正落到团队里,我该怎么设计一套能看出使用差异的对比方法?
别从“功能有多少”开始比,先拿团队正在发生的一条真实需求做贯穿测试:从需求评审、拆分任务、代码提交、缺陷回归到版本发布,观察信息能否顺着流程关联起来。尤其要检查需求变更后,负责人、排期和测试范围是否需要在多个页面重复维护。
建议用同一批场景给候选工具打分,权重可设为:研发流程闭环30%、上手与协作25%、报表可信度20%、权限和集成15%、部署及服务成本10%。分数不是市场排名,而是让团队把“好用”拆成可讨论的判断依据。试用时记录三个信号:一个需求从提出到进入迭代需要几次重复录入;跨角色交接时有多少信息靠口头补充;
管理者生成一次迭代风险清单需要多久。相比演示环境中的功能数量,这些记录更能预测正式上线后的摩擦。
2. 研发团队只有二三十人,应该选功能最全的系统吗?
我所在的团队规模不大,既没有专职流程管理员,也不想花几个月配置系统。看到功能多的产品会担心以后不够用,但又怕简单工具承载不了需求、缺陷和版本管理,我该怎么取舍?
对二三十人的团队,优先选择“当前流程能顺畅跑通、未来可以渐进扩展”的系统,而不是先买最复杂的方案。功能越多,通常意味着字段、权限、工作流和报表也越需要维护;如果没人负责治理,复杂度会转移给每位研发人员,最后表现为绕开系统、改用聊天记录跟进。
可以先用一个小团队试运行两周:只配置需求、任务、缺陷、迭代四类核心对象,保留少量必要状态,不要一开始就定制每个角色的专属流程。观察团队是否能不靠管理员提醒,持续更新任务状态和缺陷处理结果。如果试运行后,大家仍需在多个地方重复登记,或关键交付信息无法追溯,再扩展集成和自动化。
若基础流程都没人愿意维护,增加高级功能通常不会解决问题,先简化规则比换更“大”的系统有效。
3. 研发管理系统怎样判断是否真正适合敏捷或迭代开发?
我不想只看产品页面上的敏捷看板截图,因为看板好看不代表团队的迭代就透明。我更关心需求临时变更、缺陷插入和版本延期时,系统能不能让我快速看清影响范围。
判断敏捷支持是否实用,重点看变更发生后能否保留上下文,而不只是能否拖动卡片。测试时可以在迭代中插入一个高优先级缺陷,检查系统是否能同时显示原计划、变更原因、经办人、受影响需求和剩余工作量。
再检查报表的数据口径:燃尽图是否依据实际更新的工作量计算,延期项能否区分“估算偏差”和“中途新增”,跨迭代遗留任务是否会被清楚标记。如果图表无法解释这些差异,数字看起来完整,也可能给出错误的管理结论。适合迭代团队的系统不一定自动化程度最高,而是能让团队看见承诺与变化之间的差异,并支持复盘。
建议选一个近期真实迭代做回放,用历史需求和缺陷验证报表结果,而不是只在空白演示项目里体验。
4. 试用研发人员管理系统时,怎样避免演示效果很好、上线后却用不起来?
我以前看演示时觉得流程很顺,真正准备上线才发现字段要重配、权限难维护,旧数据也不好迁移。我应该在试用阶段提前验证哪些容易被忽略的事情?
试用不要只让项目负责人操作,应安排产品、开发、测试和管理者分别完成各自最常见的一项工作。例如开发人员领取任务并关联提交,测试人员登记缺陷并回归,管理者查看迭代风险。若某个关键角色无法独立完成任务,演示流程就不算验证通过。
还要拿一小批真实数据做迁移演练,检查字段映射、历史记录、附件和权限是否能按预期保留。很多项目的问题不在新系统功能,而在旧数据命名混乱、重复状态过多,迁移前应先确定哪些历史内容必须保留,哪些可以归档。上线前把总成本拆成许可或部署费用、集成维护、流程配置、培训和日常治理时间。
建议明确试点负责人、反馈渠道和两周后的验收条件,例如核心工作项有明确责任人、迭代数据可复核、团队无需重复填报。达不到条件时先缩小流程范围,不要急着全员切换。
文章包含AI辅助创作:2026年效率之选:6大研发人员管理系统工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/231171
读者评论
把“交接税”作为选型重点挺有启发。实际试用时建议记录需求到测试各环节的等待时间和重复录入次数,否则很难判断新系统是否真的改善了协作。
关于集成的提醒很实用:能贴代码链接不等于数据打通。还要确认状态回写、权限继承和异常告警由谁维护,这些往往比演示效果更影响长期使用。
对小团队来说,轻量和低维护成本确实重要。可以先挑一个真实迭代试跑,观察开发、测试和产品各自要多做哪些操作,再决定是否需要更复杂的流程治理。
