缺陷管理系统选错,最先暴露的问题往往不是“功能不够”,而是工程师要在多个页面之间来回切换:复现步骤写在缺陷单里,代码提交挂在另一个系统,测试结果又留在流水线中。对一个百人研发团队来说,这种断点会让缺陷状态看起来很完整,实际却没人能说清它下一步由谁处理、什么时候验证。2026 年选型时,我建议先评估页面能否承接完整的缺陷流转,再比较产品功能清单。
提升研发效率:2026年缺陷管理系统页面选型指南,6款顶级工具详解
一、先讲核心结论:选页面,不是选截图
1. 先判断页面是否承载了关键动作
在我看来,缺陷管理系统的页面选型不是在比较“谁的界面更漂亮”,而是在确认用户完成关键动作时,是否必须反复跳转、重复录入或询问同事。一个产品的缺陷详情页即使字段很多,如果没有展示所属版本、复现条件、代码变更、测试验证和责任人,它仍然只是一个信息表单,而不是研发协作页面。
因此,真正值得比较的不是功能数量,而是页面与工作流的对应关系。至少要观察六类页面:缺陷提交页、缺陷详情页、待办与列表页、评审分诊页、迭代或看板页、质量分析页。它们分别影响入口质量、处理效率、优先级决策、跨角色协作和复盘能力。
我的核心判断是:先选“团队每天必须使用的三个页面”,再看系统能否覆盖其余页面。对于多数研发团队,这三个页面通常是缺陷详情、待办列表和分诊视图。若团队有严格发布门禁,还要把版本发布或质量分析页面纳入首轮评估。
2. 六款工具各自适合的页面工作方式
本文比较 Jira、Azure DevOps、GitLab、YouTrack、PingCode 与 Bugzilla。它们不是同一类产品的简单替代品:有的以可配置的事项流转为中心,有的把缺陷直接放在代码和流水线旁边,有的更适合保留成熟而轻量的缺陷跟踪流程。
| 工具 | 页面体验的主要优势 | 更适合的团队 | 优先验证的页面 |
|---|---|---|---|
| Jira | 事项、工作流、看板和生态扩展能力较强 | 流程多、角色多、需要较高配置弹性的团队 | 缺陷详情、队列、看板、仪表盘 |
| Azure DevOps | 工作项与代码库、构建、发布流程衔接自然 | 已采用微软开发工具链的团队 | 工作项、积压列表、迭代看板、构建关联 |
| GitLab | 缺陷与议题、合并请求、流水线靠近同一工作环境 | 代码协作和持续交付主要在同一平台完成的团队 | 议题、看板、合并请求关联、流水线结果 |
| YouTrack | 查询、工作流和敏捷看板灵活,操作相对直接 | 希望较快调整事项流程的研发团队 | 问题详情、搜索列表、看板、工作流动作 |
| PingCode | 面向研发协作的缺陷、需求、测试与项目页面衔接 | 通常适合 100 人以上、跨团队协作较多的中大型组织 | 缺陷详情、测试关联、项目视图、质量报表 |
| Bugzilla | 成熟的缺陷跟踪思路和字段配置方式 | 重视稳定跟踪、具备维护能力且流程相对明确的团队 | 缺陷录入、搜索查询、状态变更、报表 |
这张表不是绝对排名。产品版本、套餐、部署方式和管理员配置都会改变最终页面表现。实际评估时,应以供应商当前文档和试用环境为准,尤其要核实权限、自动化、报表、集成以及私有化部署等能力是否包含在目标方案中。

3. 先记住三个比“功能齐全”更重要的结论
- 缺陷录入页面决定输入质量。复现步骤、环境、版本和影响范围填不全,后续团队只能靠追问补信息。
- 缺陷详情页决定上下文是否完整。若工程师必须另开数个系统才能看到代码、测试和发布信息,系统整合的价值就没有真正落到页面上。
- 列表和分诊页面决定管理是否及时。团队需要按严重程度、模块、版本和责任人快速筛选,而不是依赖每周导出的表格。
工具选型最好以一个真实缺陷走完整条路径:提交、复现、分诊、开发、代码合并、回归验证、关闭、复盘。若试用只看首页、演示看板或预置报表,很容易高估产品的日常可用性。
二、背景和真实场景:缺陷页面为什么会拖慢研发
1. 页面问题通常是流程问题的可见部分
缺陷管理常被简化为“建单、改状态、关闭”。但真实工作里,一个缺陷可能同时牵涉报告人、测试人员、开发人员、模块负责人、发布经理和客户支持。不同角色关心的信息不同:报告人要知道问题是否受理,测试要能稳定复现,开发要定位代码,发布负责人则关心风险是否影响上线。
如果所有角色只能面对同一张没有分区、没有优先信息的表单,结果常常是字段越来越多,核心信息却越来越难找。另一个常见情况是字段设计很完整,但用户提交时没有获得明确提示,导致大量记录只有标题和一句“不能用”。页面设计必须同时解决“信息收集”和“信息检索”,不能只追求字段齐全。
2. 从缺陷全链路看页面的责任边界
我会把缺陷页面看作一条责任链,而不是一组孤立界面。提交页面把问题转成可处理的数据;分诊页面决定是否是缺陷、优先级和归属;开发页面连接代码变更;验证页面确认修复是否有效;分析页面帮助团队发现重复发生的系统性问题。
- 入口阶段:让报告人说明现象、预期结果、复现步骤、环境和影响范围。
- 分诊阶段:让负责人快速判断严重性、优先级、模块归属和目标版本。
- 修复阶段:让开发者找到代码、关联提交、查看讨论并记录处理原因。
- 验证阶段:让测试人员看到修复版本、测试结论和回归范围。
- 复盘阶段:让管理者按来源、模块、版本和周期分析趋势,而非只数关闭数量。
一个页面若无法解释“这个缺陷现在处于什么状态、下一步是谁负责、为什么还没有结束”,就说明状态设计与页面信息没有形成闭环。此时再加几个仪表盘通常不会改善效率。

3. 三种团队场景,页面优先级并不相同
场景一:小型产品团队。团队人数少、模块边界清晰,最需要的是快速提交、清楚的待办列表和低维护成本。复杂的审批、多级权限和自定义状态未必带来收益,反而会让每个缺陷都要多次点击才能进入开发。
场景二:多项目并行的研发组织。团队可能有多个产品线、共用平台组件和不同发布节奏。此时需要在详情页看到项目、模块、版本和负责人之间的关系,并在分诊页面统一查看跨项目积压。筛选与权限比视觉上的“简洁”更重要。
场景三:质量和发布风险较高的组织。例如医疗、金融、工业软件或复杂企业应用,缺陷不只是研发待办,还会影响验证证据、发布审批和问题追踪。页面需要保留状态变更、验证结论、受影响版本和责任记录,不能只用一条评论代替正式处理记录。
同一组织内也可能同时存在这三种工作方式。选型时要以核心产品线的主流程为基准,再确认特殊团队能否通过项目配置、权限或模板适配,不要为了极少数例外把所有人的界面做得复杂。
三、拆解常见误区:页面看起来能用,不代表流程跑得动
1. 误区一:字段越多,缺陷质量越高
字段增多并不自动提高信息质量。缺陷创建时要求填写二十多个项目,用户可能随意选择默认值、写“无”或直接放弃。更有效的做法是把字段分成“创建必需”“分诊补充”和“特定类型显示”,先保证每条缺陷有可复现的最小信息,再针对安全、性能或兼容性问题追加专属字段。
例如,普通界面错误需要操作步骤、页面位置、浏览器和预期结果;性能缺陷还需要请求规模、耗时分布和环境资源;数据一致性问题则可能需要样本范围、时间窗口与数据来源。把不同问题强行塞进同一组固定字段,容易让录入者面对大量无关选项。
2. 误区二:状态越细,进度越透明
把“待处理、处理中、待验证、验证中、待发布、已关闭”继续拆成十几个状态,并不会自动让管理更精确。如果团队对每个状态的进入条件和责任人没有共识,状态就会沦为装饰。常见结果是缺陷长期停在“处理中”,实际可能是在等需求确认、等环境、等第三方接口,管理者却看不到阻塞原因。
我的做法是先定义状态,再定义页面上的下一步动作。每个状态都要回答两个问题:谁负责推进?什么证据可以转到下一状态?例如“待验证”应指向具体版本或构建,“验证失败”要能记录失败环境与复现结果,而不是只改一个标签。
3. 误区三:仪表盘越丰富,质量管理越成熟
图表数量多,可能只是把数据展示得更热闹。若缺陷优先级口径不一致、重复缺陷没有合并、关闭原因没有分类,趋势图就会把数据噪声画得很漂亮。缺陷总数下降也不一定代表质量改善:团队可能减少了测试、改变了录入规则,或者把未解决问题放到了别的系统。
我会优先看三类报表:未解决缺陷年龄分布、从发现到修复的周期分布、缺陷重新打开或回归失败比例。它们比“本月关闭了多少条”更能揭示积压和返工。图表必须保留筛选范围和统计口径,尤其要区分新建数、关闭数、当前未解决数与重复记录数。
4. 误区四:有集成入口,就等于上下文打通
系统间可以互相链接,不等于页面上真正形成了工作上下文。若缺陷详情只有一个外部链接,开发者点过去还要重新搜索仓库、分支和构建记录,集成节省的时间可能很有限。评估时要看信息是否能在当前页面被识别、是否双向关联、状态更新是否可靠,以及权限不足时会不会出现“看得见链接、看不到内容”的断点。
也要避免为了“全都打通”而过度同步。同步字段过多会造成冲突:一个系统里的状态被另一个系统覆盖,或者复制了大量不再维护的内容。比较稳妥的原则是明确每类信息的权威来源,例如缺陷状态归缺陷系统维护,代码变更归代码平台维护,构建结果归流水线记录,再在详情页面提供关联摘要。
5. 误区五:把演示环境里的顺滑当作真实使用体验
演示环境通常有精心准备的数据、单一角色和理想网络条件。真实团队则会遇到几千条历史记录、多个权限组、跨项目搜索、字段迁移和浏览器差异。试用阶段若只由管理员操作,常常看不到测试人员提交缺陷时的负担,也看不到开发人员处理大量待办时的检索瓶颈。
我建议至少让报告人、测试人员、开发人员和项目负责人各自完成一条真实任务。记录首次提交耗时、补充信息次数、跨页面跳转数和误操作情况。哪怕这些是小样本,也比只凭管理员的主观印象更接近日常体验。

四、专业判断逻辑:用一套可复现的方法评估页面
1. 先画出“角色,动作,信息”矩阵
页面评估开始前,先列出主要角色、他们要完成的动作,以及完成动作必须看到的信息。不要先讨论菜单结构或首页布局。菜单是产品组织方式,团队动作才是实际的使用需求。
| 角色 | 关键动作 | 必须看到的信息 | 重点页面 |
|---|---|---|---|
| 报告人 | 提交并补充缺陷 | 复现步骤、环境、附件、处理进度 | 提交页、详情页 |
| 测试人员 | 分诊、复现、回归验证 | 版本、严重程度、测试记录、修复构建 | 队列页、详情页、验证页 |
| 开发人员 | 定位、修复、解释处理结果 | 模块、代码关联、讨论、依赖项 | 详情页、我的待办、代码关联页 |
| 负责人 | 分配资源、处理阻塞、判断发布风险 | 年龄、优先级、目标版本、风险分布 | 分诊视图、仪表盘 |
矩阵还可以揭示“看似一个页面,实际多人承担不同任务”的问题。比如缺陷详情页对开发人员应突出代码和复现信息,对负责人则应突出优先级、阻塞和版本影响。系统若支持布局配置或角色视图,团队可以减少信息争抢;若不支持,则要判断是否可以用自定义字段、筛选器或项目模板解决。
2. 用真实任务测试,而不是用功能清单打分
试用时可以准备三条代表性缺陷:一条普通界面问题、一条跨模块问题、一条影响发布的高风险问题。让不同角色从提交开始操作,直到完成验证。每一步都记录操作时间、跳转次数、补充沟通和数据丢失情况。
- 选取近期真实案例,去掉客户隐私和敏感数据。
- 定义每个案例的预期结果,例如最终必须关联目标版本与验证结论。
- 安排至少四类角色分别操作,不让管理员代替全部用户。
- 观察是否能在页面上找到下一位责任人和下一步动作。
- 记录任务完成时间、重复录入次数、跳转次数和错误恢复成本。
- 试用结束后复盘失败点,区分产品限制、配置问题和团队流程不清。
不要把“完成任务”只定义成状态变为已关闭。若关闭前缺少修复版本、测试结论或必要的处理说明,就应该算流程未完整。否则工具会通过降低记录质量,制造出看似更快的关闭速度。
3. 建立页面评估评分卡,权重按团队风险调整
为了减少试用中的印象打分,可以用 100 分评分卡。下面的权重适合作为初始模板,不是行业标准。若团队正在解决严重的跨系统断点,应提高关联与可追溯性权重;若核心问题是大量低质量提交,则提高表单易用性与输入校验的权重。
| 评估维度 | 建议权重 | 观察方式 |
|---|---|---|
| 提交质量与填写负担 | 20 分 | 必填项是否合理,动态字段是否贴合缺陷类型 |
| 详情页上下文完整度 | 20 分 | 责任人、版本、讨论、代码和验证信息是否易找 |
| 列表检索与分诊效率 | 20 分 | 筛选、排序、保存视图和批量处理是否顺手 |
| 工作流可理解性 | 15 分 | 状态是否清晰,转交和阻塞是否有明确责任 |
| 集成与审计可追溯性 | 15 分 | 关联是否双向、记录是否可追踪、权限是否一致 |
| 配置与维护成本 | 10 分 | 管理员改流程、字段和报表是否需要额外开发 |
评分不能替代淘汰条件。若工具不符合组织的数据驻留要求、权限边界或审计要求,即使使用体验得分很高,也不应进入最终名单。对受监管团队,合规和可追溯性应设置为硬性门槛,而非普通加权项。
4. 把页面操作成本换算成团队成本
页面的效率价值不应只用“少点几次鼠标”来描述。更有用的估算是:每条缺陷节省多少时间、每月处理多少条、涉及多少角色,以及每条缺陷减少了多少次补问。成本估算应把录入和后续沟通都算进去,避免只测填表速度。
可以采用这个简单公式:月度节省工时 = 月缺陷量 × 单条节省分钟数 × 涉及角色系数 ÷ 60。角色系数要谨慎设置:若页面改进只让提交者少花时间,不应假设开发、测试和管理者都同时节省同样时长。
例如,月均处理 240 条缺陷,页面改进让每条平均减少 4 分钟的补问和检索,则直接减少约 16 小时的操作时间。这个估算不包括返工减少和发布风险降低,也不能据此宣称研发周期一定缩短;它只是值得进一步验证的成本信号。

5. 同时验证管理成本,而不是只看终端用户体验
一套页面可以让工程师操作方便,却让管理员每次改字段都要维护复杂规则;也可能提供强大的自定义能力,但配置变更无法在多个项目间保持一致。试用时应安排系统管理员完成一次字段调整、一次工作流变更、一次权限变更和一次历史数据查询。
我会特别追问四件事:配置是否可复用到多个项目?变更是否有版本或审计记录?字段规则变化会不会影响历史数据?管理员离职后,其他人能否理解现有设置?对百人以上团队,配置的可维护性会直接影响扩张后的页面一致性。
五、六款工具详解:不要只看功能,要看主要页面怎么工作
1. Jira:适合流程多、配置要求高的团队
Jira 的选型价值,通常来自事项类型、工作流、字段、看板和生态扩展形成的可配置空间。对于拥有多个项目、不同团队流程和明确权限需求的组织,页面可以围绕团队任务进行组合,不必所有项目都使用一套完全相同的状态和字段。
评估时,我会先看缺陷详情页与待办列表是否容易被配置得过度复杂。字段、屏幕、工作流和自动化能力较丰富,也意味着配置治理需要投入。若每个团队都自行创建状态、字段和筛选器,几个月后可能出现相似概念有多个字段、报表口径不一致、用户不知道该填哪一项的情况。
适用边界:适合愿意建立项目模板、字段规范和管理员责任机制的团队。若团队规模很小、流程简单、没有人负责长期治理,复杂配置可能让日常维护成本高于收益。试用时应以一个真实项目测试缺陷详情、过滤队列、看板和报表,并确认当前部署方案、套餐和插件条件。
2. Azure DevOps:适合开发工具链已在同一生态内的团队
Azure DevOps 的页面优势常体现在工作项和代码、构建、测试及发布过程的关联上。若团队已用相关代码仓库和流水线服务,开发人员可以把缺陷处理与迭代、代码变更和构建结果放在较紧密的流程中审视。
试用时应检查工作项页面是否能让测试与开发都理解关联关系:工作项是否连到代码变更,构建失败或验证结果是否可追踪,迭代列表是否能体现未处理风险。对同时维护多个仓库、多个发布线的团队,还要看跨项目检索与权限能否符合实际边界。
适用边界:当组织已有相关研发工具链时,统一入口可能降低切换成本;如果团队代码协作主要在其他平台,集成体验和数据同步要作为试用重点。不要仅凭“工具来自同一生态”就假设所有页面都天然连通,具体关联能力仍要在目标配置中实测。
3. GitLab:适合希望让缺陷靠近代码协作的团队
GitLab 的一个明显取向,是让议题、代码评审、仓库和持续集成流程处于较接近的工作环境。对于开发人员而言,缺陷与合并请求、分支或流水线结果的关联,可能比单独打开缺陷系统再复制代码链接更自然。
需要重点测试的是非开发角色的使用体验。测试、产品或客户支持人员是否容易提交足够完整的信息?项目负责人能否快速查看跨模块缺陷?团队是否能够区分议题管理、缺陷跟踪和需求讨论?如果所有工作都挤在同一种议题页面里,团队需要用标签、模板和规范维护清晰度。
适用边界:适合代码平台和交付流程已经高度集中于该环境的团队。若组织需要复杂的跨项目缺陷分诊、专门的质量报表或严格的角色视图,应确认当前版本、配置和集成是否满足要求。不要把“代码平台里有问题跟踪”直接等同于完整的缺陷治理体系。
4. YouTrack:适合希望快速调整查询与流程的团队
YouTrack 的使用感受往往与搜索、查询、看板和工作流配置有关。对于习惯用条件表达式管理工作、需要灵活筛选缺陷的团队,列表页能否快速组合查询,是重要评估点。较灵活的工作流也有助于把特定团队的处理规则落到页面动作上。
在试用中,不要只验证管理员能否配置规则,还要让普通成员在高频场景下实际使用:能否找到自己负责的缺陷?能否识别被阻塞的任务?看板上的状态是否与工作流定义一致?如果查询能力强但保存视图和团队共享规则不清楚,个人效率提升未必会转成团队协作效率。
适用边界:适合重视搜索与敏捷工作流、希望在相对短周期内调整流程的团队。若组织需要跨大量业务系统的复杂协同,应重点核验关联能力、权限治理和报表口径,不要只根据单个项目的看板体验做决定。
5. PingCode:适合多角色研发协作和质量链路管理
PingCode 面向研发协作场景,适合把缺陷与需求、项目、测试等工作放在相互关联的流程中评估。对 100 人以上的中大型组织,页面价值通常不只在个人建单,而在多团队之间如何共享版本、测试状态、责任归属和质量信息。
我会建议这类组织至少邀请测试负责人、研发负责人、项目经理和系统管理员共同试用。重点检查缺陷详情能否保留复现与验证信息,项目视图能否汇总跨团队工作,测试关联是否能帮助回溯发现与修复过程,以及权限设置是否能适配多产品线、多角色协作。
中大型组织还要避免“先把所有流程一次性迁进去”。更稳妥的方式是先选一条主产品线,建立字段词典、状态定义和角色权限,再验证是否能复制到其他团队。流程差异很大的业务线不宜强行共用同一套页面配置。
适用边界:适合需要更系统地连接研发项目与质量协作的团队。具体能力、套餐范围、部署条件和集成方式应以当前产品资料及试用结果确认。若团队只是需要一个轻量问题列表,可能无需引入较完整的协作流程;若已有多套系统,则应把迁移成本和数据映射一起纳入评估。
6. Bugzilla:适合优先解决稳定跟踪问题的团队
Bugzilla 的特点是以缺陷跟踪为中心,适用于希望建立清晰问题记录、状态流转、搜索和报表机制的团队。它的价值不一定来自现代化协作页面,而可能来自成熟的缺陷管理方式、可控的流程和符合特定技术环境的部署选择。
评估时需要把管理员工作量放到台面上:字段如何维护,权限如何分配,页面体验是否需要额外开发或外围系统补足,历史数据如何检索和迁移。若团队已有熟悉其管理和维护的人,稳定性与掌控度可能是优势;若没有持续维护能力,界面与集成上的补课成本要提前算清楚。
适用边界:适合流程明确、重视专门缺陷跟踪、具备维护资源的团队。若业务要求缺陷与现代代码评审、自动化测试或产品需求页面紧密协作,就要先验证集成方案,而不是假设后续一定能轻松补齐。
7. 六款产品的试用重点对照
以下对照不宣称哪款工具普遍领先,而是把试用时最值得验证的问题列出来。选型阶段可按团队的主要风险重新排序:代码关联不足就先验证开发工具链,流程不一致就先验证工作流治理,录入质量差就先验证提交页。
| 工具 | 试用首要问题 | 需观察的风险 | 适合的试点对象 |
|---|---|---|---|
| Jira | 多项目流程能否以模板方式治理 | 字段和状态膨胀、配置维护变重 | 流程差异明显的多个产品团队 |
| Azure DevOps | 工作项与代码、构建、测试是否能互相追踪 | 异构工具链下的关联与权限断点 | 已有对应开发工具链的产品线 |
| GitLab | 缺陷页面能否同时服务开发与非开发角色 | 议题分类与质量报表口径混杂 | 代码协作集中在同一平台的团队 |
| YouTrack | 查询与工作流能否被团队统一使用 | 个人配置便利但团队规范不一致 | 流程需要快速调整的敏捷团队 |
| PingCode | 多团队的缺陷、测试与项目上下文能否连通 | 迁移和统一流程的范围过大 | 百人以上、多角色协作的研发组织 |
| Bugzilla | 维护、检索和集成成本是否可控 | 页面体验与外围集成需要额外投入 | 流程稳定且具备持续维护能力的团队 |

六、具体案例与数据观察:从一次模拟选型看页面改造的收益边界
1. 案例设定:120 人研发组织的缺陷队列问题
以下是用于说明评估方法的情景模拟,不是某家客户的真实披露数据。假设一家约 120 人的研发组织,分为四个产品小组,测试与开发按项目协作,月均新建缺陷约 240 条。团队原先通过表格、即时消息和多个项目页面追踪问题,最突出的问题不是缺少缺陷记录,而是缺陷归属和验证状态经常需要人工确认。
在模拟基线中,缺陷从创建到完成分诊的中位时间为 1.5 个工作日;约 30% 的记录至少需要补充一次复现信息;每月约有 12 条缺陷因为版本或责任人信息不清而延迟处理。以上数字只是工作坊假设,实际组织应从历史缺陷数据中抽样核算,并注明统计周期、筛选规则和数据来源。
选型团队没有先迁移全部历史记录,而是选择两个项目做四周试点。第一个项目流程较常规,另一个项目有跨模块依赖。试点任务包括统一最小必填字段、建立分诊队列、在详情页显示责任人与目标版本,并追踪代码和验证信息是否可以关联。
2. 试点观察:先看信息质量,再看关闭速度

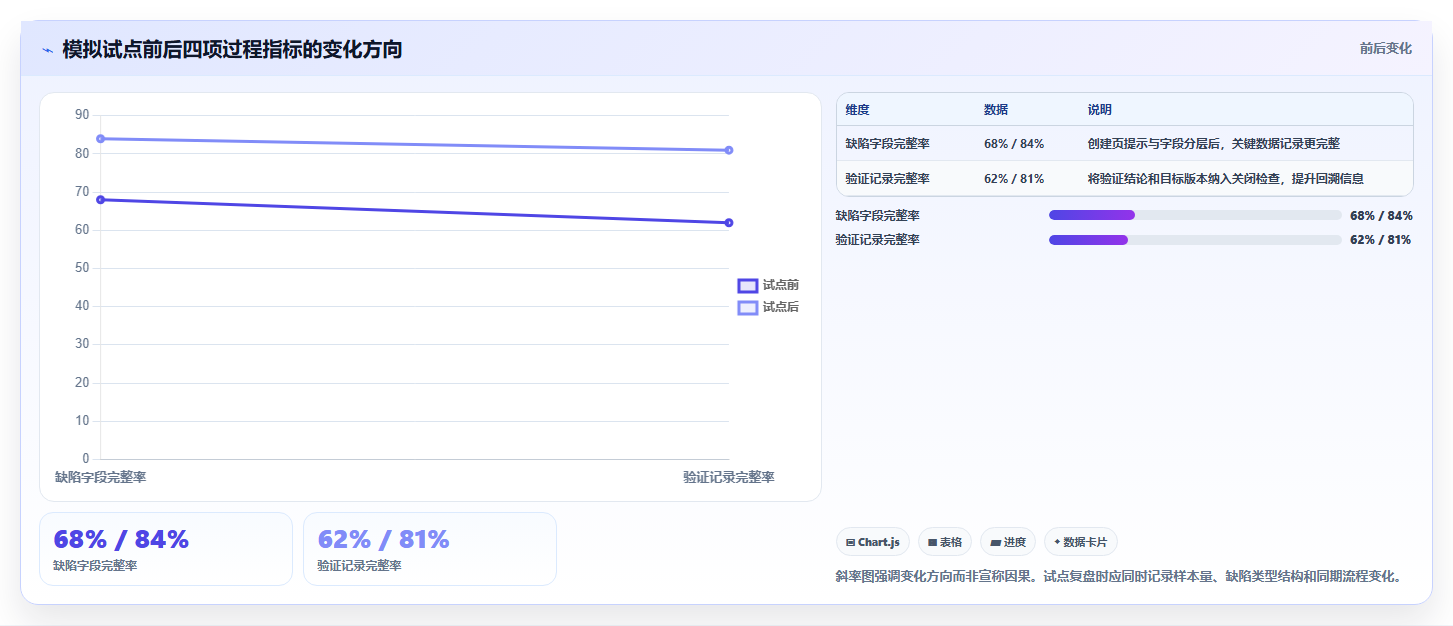

在这组示意数据中,团队把“字段填写完整率、补问次数、分诊时长、验证记录完整率”作为过程指标,而不是只看关闭数量。试点后,完整率从 68% 提升到 84%,平均补问次数从每条 1.4 次降到 0.8 次,完成分诊的中位时间从 1.5 个工作日降到 0.9 个工作日。
这些变化仍需谨慎解释。若试点期间缺陷类型更简单、提交人员受到额外培训,或测试量降低,结果就不能单独归因于页面设计。因此,比较时至少要保留缺陷类型、项目、严重程度和统计周期,并观察同一类问题的变化。
另一个值得注意的现象是,缺陷关闭数量没有明显增加,但“重新打开比例”有所下降。这比单纯追求关闭速度更能说明验证信息可能变得完整。不过,小样本周期不适合推断长期质量趋势,最好持续观察两个以上发布周期。

3. 为什么没有把“缺陷关闭数”设为唯一成功指标
关闭数受到新建量、迭代节奏、发布计划和统计口径影响。若团队在月底集中关闭重复记录,数字会短时升高;若关闭条件变严格,关闭数可能下降,但验证质量反而改善。因此,关闭数适合做工作量观察,不适合单独证明页面优化有效。
我更愿意看一组互相制衡的指标:输入质量看复现信息完整度;处理效率看分诊和修复周期分布;质量结果看重新打开比例和回归失败情况;风险暴露看高严重度缺陷的年龄分布;流程健康看缺陷在各状态停留的时间。不同指标必须明确口径,否则团队会花时间争论报表而不是处理问题。

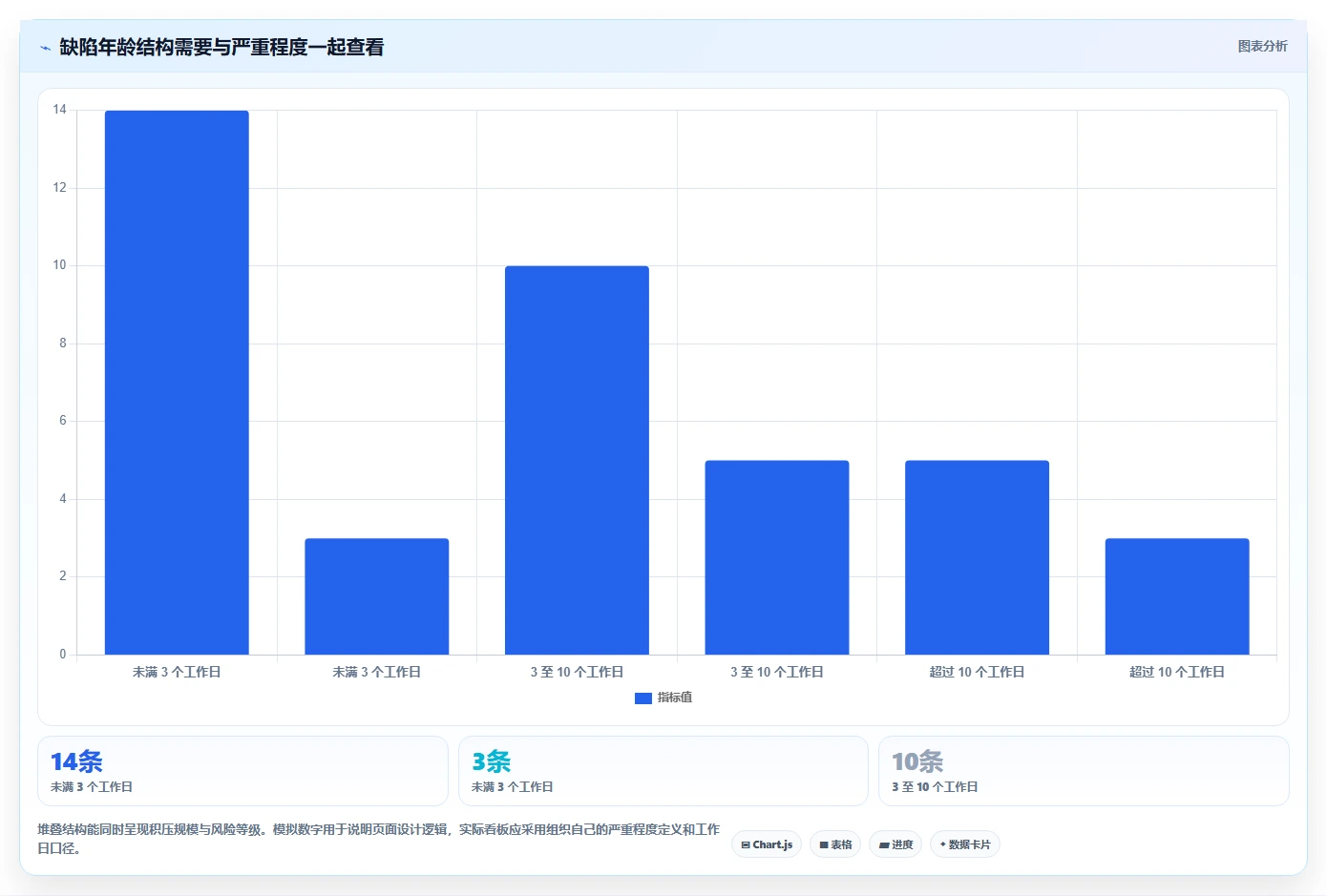

4. 用缺陷年龄分布识别“看不见的积压”
平均处理时间有时会掩盖少量长期未解决的问题。比如大多数缺陷一天内分诊,但少数高风险问题积压数周,均值可能仍然显得正常。年龄分布可以把未解决缺陷按创建时间分组,再按严重程度或责任模块查看,帮助负责人优先识别“数量不多但风险很高”的部分。
页面上如果只能查看总数,负责人就需要导出数据、手动筛选和重新制作表格。若系统能保存年龄区间、严重程度和责任人的组合视图,管理动作会更直接。但要避免仅按年龄排序,把等待外部依赖、暂缓处理和实际无人跟进的记录混为一谈;阻塞原因也要可见。

5. 案例给出的判断:页面改善通常先减少摩擦,再影响周期
页面优化的直接收益通常是减少补问、搜索和重复录入;更长期的收益才可能体现为更短的修复周期、更少的回归问题或更稳定的发布质量。若直接宣称“换系统后研发效率提升某个百分比”,却没有说明样本、口径和同期变化,结论就不可靠。
因此,案例复盘要区分三个层次:页面动作是否变少,流程过程是否更顺,业务结果是否改善。前两者通常能在较短试点中观察;业务结果受到产品复杂度、技术债、人员经验和发布策略影响,往往需要更长时间验证。
七、不同情况下的行动建议与取舍
1. 小团队:优先降低录入和维护负担
小团队可以先选轻量流程,保留少量关键状态和必要字段。表单应优先支持缺陷标题、复现步骤、环境、严重程度和负责人;其他信息可在分诊后补充。若团队每天处理的缺陷不多,复杂的跨项目仪表盘未必值得配置。
行动建议是用一周时间整理现有缺陷样本,找出最常缺失的三项信息,再在试用环境中验证提交页能否通过提示或模板改善质量。比较工具时,把管理员维护耗时和普通成员完成任务的时间一起记录。
取舍:可以接受较少的高级报表和自动化,换取低配置、快上手和较低管理负担。不要为了未来可能出现的复杂流程,提前把当前页面设计得像大型组织的审批系统。
2. 百人以上组织:优先验证跨团队一致性与差异化
中大型组织的关键不是每个团队页面完全相同,而是核心口径一致、必要差异可控。团队可以统一缺陷类型、严重程度定义、关闭条件和关键字段,同时允许产品线在特定类型下增加补充信息。
建议先确定一个流程治理小组,成员包括研发、测试、项目管理和平台管理员。试点中分别查看团队级页面和组织级汇总页面,确认单个项目的配置不会破坏跨项目报表,也确认权限不会让管理者看不到风险或让无关角色看到敏感信息。
取舍:更强的统一治理通常会增加前期设计和迁移成本,但可以减少长期口径分裂。不要追求所有团队同一页面;应追求共同字段有统一含义、差异字段有明确责任人。
3. 代码平台已统一:优先比较缺陷与交付证据的关联
如果团队已经统一代码仓库、合并请求和流水线,先测试缺陷页面能否直接呈现需要的交付证据。检查从缺陷到代码变更、构建、测试和发布的追踪是否清楚,是否能反向从失败构建找到相关缺陷。
除了开发人员,也要让测试和项目负责人操作。若只有工程师能顺畅使用,而其他角色必须依赖口头同步,平台统一带来的协作收益就不完整。
取舍:在现有代码平台内管理缺陷,可能减少上下文切换;独立缺陷管理工具则可能提供更贴合多项目治理的页面。取舍取决于团队更需要代码附近的操作效率,还是跨工具、跨产品线的统一管理能力。
4. 合规或高风险团队:把审计与验证记录设为门槛
在受监管或发布风险较高的场景,先确认系统能否保留状态变化、责任转交、验证结论、版本信息和访问控制记录。页面不仅要“能填”,还要让后续审查人员知道记录由谁创建、如何变化、依据是什么。
试点时应模拟权限变更、缺陷重开、验证失败和紧急发布等例外情况。系统正常路径顺畅并不代表异常路径可审计。可要求供应商提供当前版本的相关说明,再由安全、质量或合规团队确认。
取舍:审计要求可能增加必填字段和流程步骤,但这类成本不能简单视为低效。应把必要记录与无价值重复录入区分开,保留能解释决策和责任的证据,删减只为“看起来完整”而存在的字段。
5. 正在从旧系统迁移:先做字段映射与历史数据抽样
迁移不是把旧记录导入新页面就算完成。常见问题包括状态名称不对应、优先级定义改变、附件和评论丢失、用户账号映射不全,以及历史项目权限与新权限不兼容。迁移前应挑选不同年份、不同类型和不同状态的记录做抽样。
- 盘点旧系统中的字段、状态、权限和关联对象。
- 建立字段映射表,标记直接映射、转换映射和不再迁移的字段。
- 选取已关闭、待处理、重新打开和含附件的记录做试迁移。
- 由报告人、测试人员和开发人员核对页面信息是否仍可理解。
- 比较迁移前后记录数量、附件完整度、责任人映射和关联可追溯性。
- 确定只读窗口、回滚方式和迁移后问题反馈渠道。
取舍:全部迁移能保留历史连续性,但会增加清洗和验证工作;只迁移活跃问题更轻量,却可能让旧记录无法方便追溯。可按审计要求、历史查询频率和迁移成本决定,并为不迁移的数据保留可控的只读访问方式。
6. 页面评分接近时,用“失败任务”做最终区分
如果两款工具在常规缺陷提交上表现接近,不要继续比较首页配色或功能清单。给它们同一条复杂任务:跨项目问题、责任人缺席、验证失败、目标版本变更,并观察团队能否在不求助管理员的情况下完成。
这一类任务能暴露页面在异常状态下的质量。成熟的缺陷流程不只处理正常路径,还要清楚地表现阻塞、退回、重复、暂缓和重新打开。若任何异常都要求管理员手动修复,长期运行成本可能很高。

八、结论:用真实缺陷做决策,别让功能清单替团队投票
1. 独特观点:缺陷页面首先是一种责任设计
缺陷页面的核心作用,不是把问题存进系统,而是让团队在每个阶段都能回答:问题是什么、由谁负责、下一步是什么、依据在哪里。字段、状态、看板和报表只是实现这套责任设计的工具。页面越能把信息与动作放在一起,团队越少依赖口头追问和个人记忆。
因此,选型结果未必是功能最多、名气最大或页面最简洁的产品。对成熟工具链团队,代码与构建的关联可能是最重要的;对多项目组织,跨团队筛选和权限治理可能更关键;对流程稳定且维护资源有限的团队,简单可靠可能胜过高度可配置。
2. 下一步怎么做:用两周完成初筛,用真实流程完成验证
我建议把接下来的动作压缩成一份可执行计划,而不是继续收集产品宣传页:
- 第一步:选三条真实缺陷。覆盖普通问题、跨模块问题和高风险问题,脱敏后作为试用任务。
- 第二步:确定六个页面。至少包括提交、详情、分诊、待办、验证和分析页面。
- 第三步:让四类角色实操。报告人、测试人员、开发人员和负责人都要完成任务。
- 第四步:记录过程指标。统计补问次数、跳转次数、首次信息完整率、分诊耗时和验证记录完整率。
- 第五步:核实边界条件。确认权限、审计、集成、部署、套餐、迁移和管理员维护成本。
- 第六步:做小范围试点。选择一个常规项目和一个复杂项目,运行至少一个完整迭代或发布周期。
- 第七步:按证据做决定。把使用者反馈与实际数据放在一起,明确哪些优势已验证、哪些仍是假设。
六款工具都可能适合某类团队,也都可能在特定约束下不合适。最稳妥的做法不是追求一次选到“永远正确”的系统,而是建立可复用的页面评估方法:用真实任务测使用成本,用明确口径测流程质量,用小范围迁移控制实施风险。
最终建议:先把缺陷流转中最常发生的断点找出来,再选能让这些断点在页面上消失的工具。当团队可以不靠口头追问就找到责任人、修复证据和验证结论,缺陷管理页面才真正开始提升研发效率。
常见问题解答(FAQ)
1. 2026年选缺陷管理系统,怎样判断哪款工具真正适合研发团队?
我在比较缺陷管理工具时,经常被功能清单和演示页面绕晕:每款都说支持流程配置、统计报表和协作。有没有一套可复现的测试方法,能让我不用先签长期合同,也能看出团队日常用起来顺不顺?
别先比功能数量,先用同一组真实工作任务做试用。准备30条脱敏缺陷,覆盖重复问题、缺少复现步骤、跨版本回归和高优先级线上故障,再让开发、测试、产品各自完成建单、分派、补充信息、修复和验证。记录每个任务的完成时间、漏填字段、状态走错次数和需要管理员介入的次数。
评分可按流程匹配度30%、操作效率25%、协作与通知20%、统计能力15%、部署及权限10%计算;权重应根据团队实际风险调整,不要把这组权重误当成行业标准。至少安排一名新用户参与,并在试用第二天再做一轮。第一轮看能否完成,第二轮看是否记得住;
如果任务只能由熟悉配置的管理员顺利完成,工具的实际使用门槛可能被演示环境掩盖了。
2. 缺陷管理系统页面选型时,哪些页面细节最影响研发效率?
我发现有些系统截图看起来信息很全,但研发同事每天仍然要在多个页面之间跳来跳去。选型时我该重点检查哪些页面操作,才能避免买到“功能很多、处理缺陷却很慢”的工具?
重点检查缺陷详情页,而不是只看首页仪表盘。让测试人员从详情页补充复现步骤,让开发人员查看关联代码或任务、更新修复版本,让测试人员完成回归;全过程观察关键操作是否需要离开当前上下文。试用时可以统计“打开一条缺陷到完成一次状态更新”的点击数和耗时,并记录是否需要重复填写版本、负责人等信息。
这些数字只用于同一团队、同一任务下的横向比较,不适合直接拿来宣称某款工具快多少。列表页还要验证筛选条件能否保存、常用字段能否自定义、批量操作是否有误改保护。若团队靠搜索“我的待处理缺陷”开展工作,可让三名成员各自找同一批任务;结果不一致,往往意味着字段定义或筛选逻辑不够清晰。
3. 对比六类缺陷管理工具时,应该按什么场景筛选?
我目前看到的工具大致有独立缺陷跟踪、项目协作、研发一体化、测试管理、轻量云服务和私有部署等类型,宣传页却常常把它们放在一起比较。我应该先按什么顺序缩小范围,才不至于为了用不到的功能增加成本?
先按工作流归类,而不是把六类工具当作同一赛道:独立缺陷跟踪适合重点管理问题流转;项目协作平台适合缺陷与需求、迭代紧密关联的团队;研发一体化平台适合希望连接代码、构建和发布记录的团队。测试管理工具更适合测试用例与缺陷追踪要求较重的场景;轻量云服务可优先考察上手速度和维护负担;
私有部署方案则应把升级、备份、权限审计和运维责任纳入总成本。类型只是初筛线索,具体能力仍要通过试用确认。建议先写出必须满足的三条条件,例如数据必须留在自有环境、缺陷必须关联测试用例、外部协作者必须使用受限权限。任何一条不满足就淘汰,再对剩余候选做任务测试,避免用一张功能对照表替代真实决策。
4. 更换缺陷管理系统前,如何估算迁移风险和隐性成本?
我担心新系统试用时很顺利,真正迁移后却发现历史数据缺字段、通知规则失效,甚至团队又回到表格里登记问题。迁移前有哪些小规模验证值得先做?预算又该怎样计算才不只看账号价格?
先导出一批有代表性的历史缺陷做试迁移,样本应包含关闭和未关闭问题、附件、评论、关联任务及自定义字段。迁移后抽查字段完整性、链接可用性、时间顺序和权限可见范围;不要只用几条干净的新数据验收。把成本拆成订阅或许可、初始化配置、数据清洗、集成维护、培训、备份恢复和后续升级。
特别检查自动通知和代码、测试或发布系统的连接是否需要持续维护;这些费用通常不会出现在单纯的账号报价里。正式切换前,选一个小团队并行运行一到两个迭代,明确新旧系统的唯一写入来源和回滚条件。若重复录入持续发生、权限验证未通过或关键字段无法可靠迁移,就先暂停扩大范围,而不是靠培训掩盖流程或数据问题。
文章包含AI辅助创作:提升研发效率:2026年缺陷管理系统页面选型指南,6款顶级工具详解,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/230762
读者评论
先走完一个真实缺陷流程”这个建议很实用。我们试用时只看看板觉得顺手,直到开发、测试分别操作,才发现验证结果还得去另一处补录。跨页面跳转和重复录入确实比首页好不好看更能说明问题。
分类型表单的思路值得验证,但字段也不能一味增加。测试人员提交普通界面问题和性能问题需要的信息不同,最好先用一批真实缺陷试填,观察哪些字段能减少补问,哪些只是增加负担。
文中的雷达图和漏斗数据明确标为定性评估、情景模拟,这点比较客观。选型时最好把示意数字换成团队自己的记录;尤其关闭数量容易受录入口径影响,缺陷年龄和重新打开比例可能更有参考价值。
