需求分析工具选错,最先暴露出来的往往不是“功能不够”,而是评审会上同一条需求在产品文档、研发任务和测试用例里各有一个版本,出了变更却没人说得清影响范围。到了2026年,挑软件需求分析管理工具,关键不在功能清单有多长,而在需求能否被澄清、拆解、评审、追踪、验证,并且在组织已有流程里持续维护。下面这6款工具分别覆盖轻量协作、研发协同和复杂工程治理;我会按适用场景、追踪能力、落地成本和容易踩的坑拆解,而不是做脱离团队实际的功能排名。
一、先讲结论:先按需求治理难度选工具,再比较功能

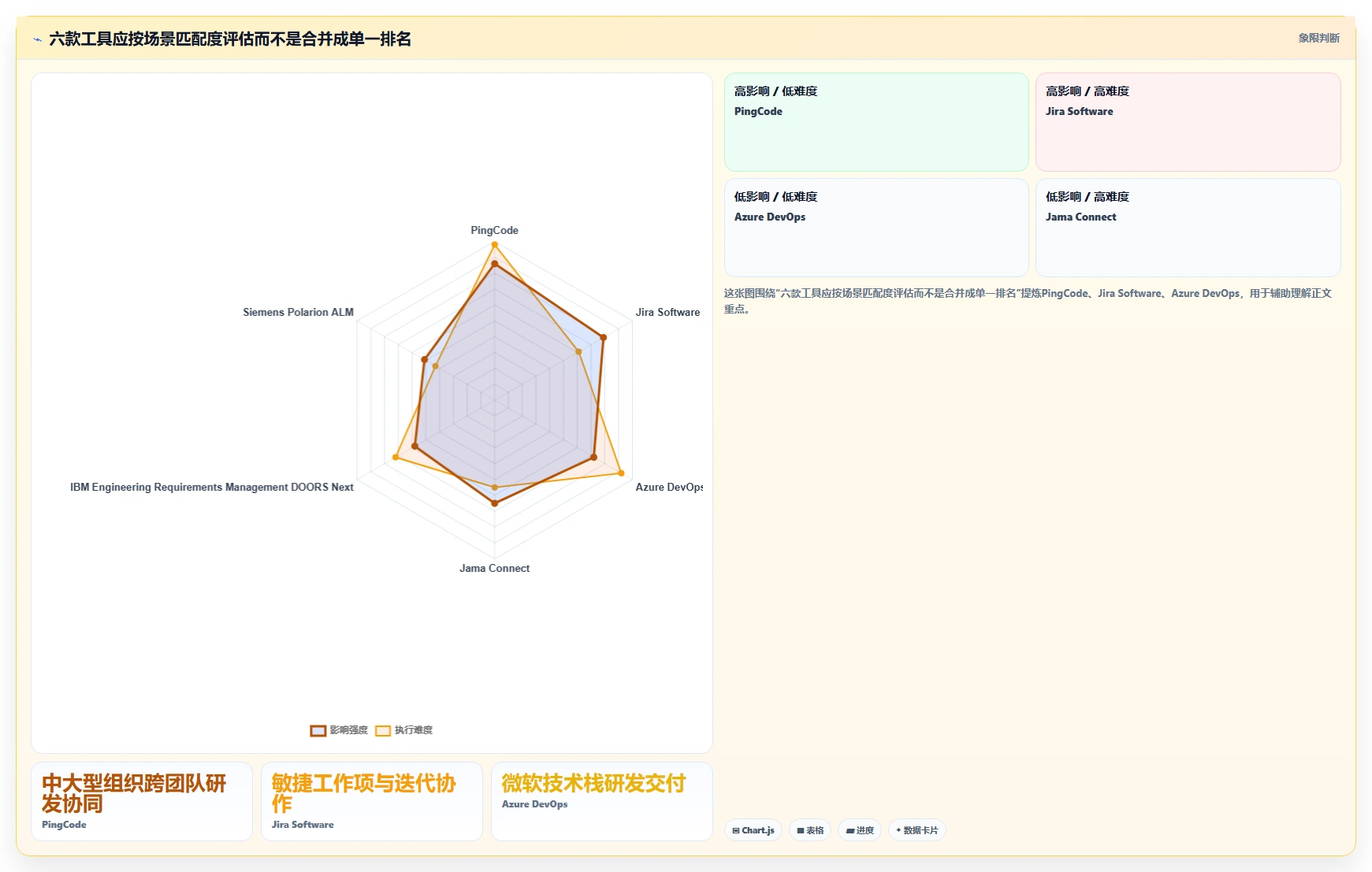

1. 六款工具各有明确的适用边界
我把需求管理工具分成三类:以团队协作为主、以研发交付协同为主、以复杂系统工程治理为主。下表是选型起点,不是功能排行榜。它回答的是“什么情况下值得优先评估”,不是“哪款在所有公司都最好”。
| 工具 | 优先评估的场景 | 强项 | 主要代价或边界 |
|---|---|---|---|
| PingCode | 中大型企业、多团队研发、希望在统一平台串联需求、项目、测试与知识协作 | 适合把需求与研发交付、测试验证及协作信息放在同一工作链路里管理 | 要提前梳理流程、权限、字段和历史数据迁移;平台覆盖面广不代表每个模块都必须启用 |
| Jira Software | 已经采用敏捷研发,希望以工作项和看板协同需求与迭代 | 团队协作方式灵活,生态和扩展空间较大 | 复杂需求基线、正式审批和端到端追踪通常需要配套流程设计或扩展 |
| Azure DevOps | 微软技术栈团队,需要把工作项、代码仓库、构建与测试协同起来 | 研发工作项与开发交付链路衔接紧密 | 对非研发干系人的需求表达和跨项目治理,仍需设计工作项模板、权限和报表 |
| Jama Connect | 汽车、医疗、航空等受监管或安全关键领域,需要严肃追踪和影响分析 | 适用于复杂需求关系、评审流程、验证证据和可追溯性管理 | 治理、培训与实施投入通常高于轻量任务管理;须评估组织是否真有相应约束 |
| IBM Engineering Requirements Management DOORS Next | 大型工程系统、长期项目、多层级需求和严格审计追踪 | 面向工程需求管理和复杂追踪场景,适合严谨的基线与关系管理 | 配置与管理体系相对复杂,实施前应评估运维能力和用户使用门槛 |
| Siemens Polarion ALM | 需要把需求、开发、测试、变更和审计放入统一工程生命周期的团队 | 适合跨生命周期追踪和工程流程协同 | 需把流程设计、角色权限和模板配置纳入项目预算,不能只按账号费用估算 |
这六款不是同一赛道的六个同类产品。PingCode、Jira Software、Azure DevOps更常出现在软件研发团队的日常交付选型中;Jama Connect、IBM DOORS Next与Polarion更适合在复杂工程、质量体系或法规约束下评估。若把它们只按“需求字段多少”横向比较,很容易得出错误结论。
2. 我的快速判断顺序
我建议先问三个问题:需求是否必须关联测试和交付证据?变更是否需要审批、留痕并分析影响范围?公司是否有专人负责流程、权限和工具运维?这三个问题比“有没有甘特图”“能不能自定义标签”更快地缩小候选范围。
- 需求主要是团队讨论和迭代排期:优先试用协作型或研发协同型工具,避免一上来就引入重型工程流程。
- 需求要跨产品、研发、测试及多个项目追踪:重点验证需求与任务、缺陷、测试用例之间的关系能否形成可查询的链路。
- 需求需要正式基线、审计、验证证据或合规追踪:把工程管理平台列入评估,先用真实项目跑通一次变更和审计场景。
- 组织流程还没有稳定:先定义最小流程和字段,再选工具;不要指望软件自动替团队解决需求质量问题。
以下对比采用“能力是否匹配工作场景”的判断方法,不给不同产品编造统一测试分数。各厂商的版本、部署方式、授权和模块范围会变化,尤其是企业版和云端服务差异较大。签约前应以厂商当前产品文档、合同条款和实际演示环境为准。

二、为什么需求工具难选:真正的问题发生在交接处

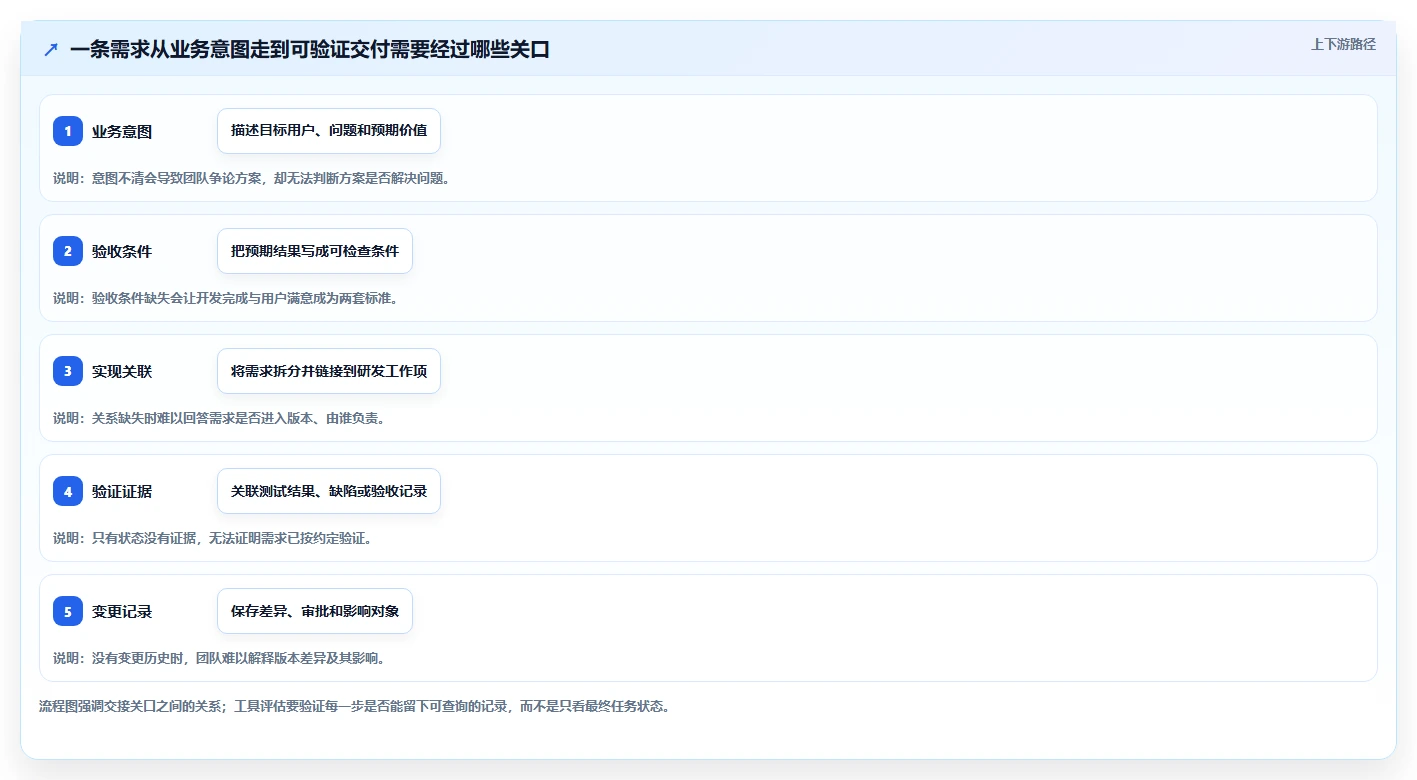

1. 需求不是一张卡片,而是一串需要互相验证的信息
一条需求至少可能经历提出、澄清、拆分、评审、排期、实现、测试、发布和变更。每个环节的参与者不同:业务人员关注目标与规则,产品经理关注用户价值和边界,研发关注依赖与实现方式,测试关注可验证性,管理者关注风险、优先级和进度。
如果每个人只在自己熟悉的工具里工作,信息很容易在交接时断裂。产品文档写“支持批量导入”,研发任务只写“加导入按钮”,测试用例只检查“上传成功”。最终看似都完成了,实际却没有定义文件格式、重复记录处理、权限校验和失败回滚。这不是工具按钮缺失,而是需求表达和追踪链条没有闭合。
ISO/IEC/IEEE 29148关注需求工程过程与需求内容的规范性;它并不意味着团队必须采购某个特定软件。对选型而言,值得借鉴的是其背后的管理问题:需求是否清晰、可验证、可追踪,变更是否能被控制。工具应当让这些工作更容易执行,而不是把字段堆得更复杂。
2. 三种典型工作现场,决定了工具侧重点
现场一:快速迭代的互联网产品团队。需求每天都在调整,产品、设计、开发和测试通过迭代协作。最重要的是信息更新及时、任务拆分清楚、优先级可见。过度强调审批层级,可能把低风险小改动也拖进漫长流程。
现场二:多个业务线共享平台能力的中大型组织。一个能力可能被多个产品复用,需求来自不同业务部门,版本依赖和责任边界容易混淆。此时不仅要看单个需求怎么排期,还要看需求如何关联项目、发布、测试结果与知识记录。组织人数超过100人后,跨团队协作和权限治理通常会变得更突出,但“超过100人”不是自动需要大型平台的充分条件。
现场三:受到法规或安全约束的工程项目。团队可能需要回答“某项客户或法规要求最终由哪些系统需求、设计内容、测试证据来满足”,还要记录谁在何时批准了什么版本。普通看板可以追踪工作进度,却不一定能自然承载正式基线和审计证据。
我做需求工具评估时,会先要求业务方拿出一个真实变更,而不是让厂商只演示一个已经整理得很漂亮的示例项目。真实变更通常包含遗漏信息、多人意见不一致、关联关系不完整等问题。它能更快暴露工具到底是在帮团队管理复杂度,还是只把旧问题换了一个界面。

3. 选型预算里容易漏算的是组织成本
订阅费用只是总成本的一部分。实际投入还包括字段和工作流设计、历史数据清洗、用户培训、权限维护、模板更新、集成开发、报表口径统一以及持续治理。如果工具能力很强,但组织没有人维护分类规则,半年后往往会出现重复字段、失效流程、无人负责的项目空间和越来越难用的报表。
所以我会把“谁负责工具”写进选型结论,而不只写“购买哪个产品”。一个平台如果被定位为全公司需求系统,就要有人负责模板、权限、数据质量和跨团队规则。没有这个角色,先用范围有限的试点建立管理机制,通常比直接全量铺开更稳妥。
三、常见误区:功能丰富不等于需求管理成熟
1. 误把任务管理当成需求分析
任务管理回答的是“谁在什么时候做什么”;需求分析还要回答“为什么做、解决谁的问题、边界是什么、怎样证明做对了”。一张任务卡可以很适合跟踪工作,却不一定适合呈现业务目标、业务规则、非功能约束、依赖关系和验收证据。
如果团队当前只需要把工作从聊天记录搬到看板,任务工具可能已经足够。若管理者要求追踪需求来源、审批结论、实现项、测试结果和变更影响,单靠标题、描述和状态列通常不够。评估时要用具体问题测试关系能力,例如“列出尚无测试验证的高优先级需求”,而不是只问“系统能不能建需求”。
2. 误以为字段越多,需求质量越高
在模板里加入业务价值、风险、用户角色、依赖、验收标准、非功能要求等字段,确实可能让信息更完整。但如果团队不知道何时填写、由谁维护、哪些字段用于决策,结果往往是大量字段空着,或者大家用“待补充”应付检查。
我更倾向于先设最小必填集:需求目的、目标用户或业务对象、验收条件、优先级依据、责任人。只有当某类风险真实出现,并且新增字段能让某个决策更可靠时,再把字段纳入流程。字段越多,维护成本越高;这笔成本必须由减少返工、降低风险或改善追踪来证明。
3. 误以为流程越正式,交付就越可控
审批节点能够提高关键变更的可见性,也可能拖慢低风险事项。若一个普通文案调整要经过五级审批,团队就会寻找线下捷径;线下决定没有回到系统,正式流程反而变成表面合规。
更好的做法是按变更影响分级。例如,文字修正和低风险体验优化走轻流程;涉及接口契约、隐私、安全、财务规则或已发布基线的变更,进入正式评审。工具应支持差异化流程,团队则要明确触发条件和授权边界。
4. 误把看板状态当成真实进度
“进行中”可能表示已经开始,也可能表示已经卡住三周;“已完成”可能只是开发提交代码,未必代表测试通过或业务验收。状态只有在团队对定义达成一致、并与交付证据关联时,才有管理价值。
评估报表时,我会追问每个状态从哪里来、谁可以修改、是否有进入和退出条件、能否识别停滞项。若报表只统计卡片数量而不揭示等待时间、返工和验证结果,它更像展示板,而不是决策依据。
5. 误把“集成能力”理解成“信息已经打通”
两个系统之间能够同步字段,不代表业务语义一致。需求系统里的“已完成”可能对应代码合并,测试系统里的“通过”可能只覆盖一部分范围,发布系统里的“上线”也可能仅代表部署成功。表面上有接口,实际仍需人工对账。
做集成演示时,至少检查标识是否稳定、修改冲突如何处理、删除或归档如何同步、失败是否有告警、历史记录能否追溯、权限是否一致。集成的成功标准不是“接口返回成功”,而是跨工具的一条业务链路能否被可靠查询和解释。
四、专业判断逻辑:用真实工作任务做同一套验证
1. 先把评估标准分成必选项和加分项
功能打分表容易把团队带向“每一项都要有”的错误方向。我会先设必选门槛,再比较体验差异。必选项一旦不满足,其他加分项再漂亮也无法补救;而加分项只有在对应场景真实存在时才值得计分。
| 评估维度 | 应现场验证的问题 | 建议判定方式 |
|---|---|---|
| 需求结构 | 能否区分目标、需求、子需求、约束、验收条件和附件? | 用一个复杂需求建模,观察层级是否清楚且易于阅读 |
| 关系追踪 | 能否从需求找到实现项、测试和变更记录,也能反向查询? | 现场演示正向与反向追踪,不接受只看静态截图 |
| 评审与变更 | 能否保留版本差异、评审意见、决定和批准记录? | 修改一条已批准需求,检查影响范围及历史可读性 |
| 日常协作 | 业务、产品、研发、测试是否都能用适合自己的视图工作? | 让不同角色独立完成一次提交、澄清或验证任务 |
| 查询与报告 | 能否识别未分配、未验证、逾期或关联缺失的需求? | 要求现场生成一个真实管理问题的查询结果 |
| 治理与安全 | 权限、审计、数据保留、部署与身份管理是否满足要求? | 由信息安全、运维和业务负责人分别核验适用条款 |
| 实施与迁移 | 旧数据、附件、关系和历史版本如何迁移? | 用代表性样本试迁移,并统计清洗与核对工时 |
打分前应规定证据等级。例如,销售口头承诺不能等同于现场可操作的功能;产品演示环境里能操作,不一定代表目标版本或购买套餐包含;合同写明且验收环境验证过的能力,证据等级更高。这样做能减少“演示很顺,实施才发现边界不同”的风险。
2. 用一条端到端用例代替十几轮功能介绍
我建议为每个候选工具准备同一条测试用例:提出一个涉及多个角色的需求,先补充业务背景与验收条件,再拆成研发任务,关联测试用例,安排一次评审,模拟一次中途变更,最后检查报表和历史记录。
- 准备一条真实但已脱敏的需求,保留真实的不完整信息和跨团队依赖。
- 要求候选工具的管理员在限定时间内配置必要字段、角色和状态,不提前为演示项目定制流程。
- 让产品、研发、测试和项目负责人分别操作,不由厂商顾问代替用户完成关键动作。
- 模拟变更:修改验收条件或业务规则,检查受影响的实现任务、测试项和已批准内容。
- 让管理者回答三个问题:哪些需求没有负责人?哪些已实现但未验证?哪些变更影响当前版本?
- 记录完成时间、错误次数、人工补录步骤和未能回答的问题,作为横向比较证据。
限定时间不是为了给供应商制造压力,而是为了验证工具能否在接近真实的操作条件下被普通用户理解。若只有顾问熟练操作,团队日后就要承担持续依赖顾问的成本。
3. 采用有权重但不迷信总分的评分方法
团队可以用100分框架做内部比较,但总分不能代替判断。建议把端到端追踪、流程适配和使用体验合计设置为主要权重;安全、部署和集成作为门槛或单独审查;价格则按三年总拥有成本而非单个账号的标价比较。
权重应由实际风险决定。受监管的项目可以把基线、审计和验证证据提高为必选门槛;敏捷产品团队可以更重视低摩擦协作和迭代视图。如果不同部门的权重差异很大,就不应强行用一个全公司平均分掩盖分歧,应先明确平台是否需要统一,还是允许多个受控工具并存。

4. 把总拥有成本算到三年,而不是只看首年采购价

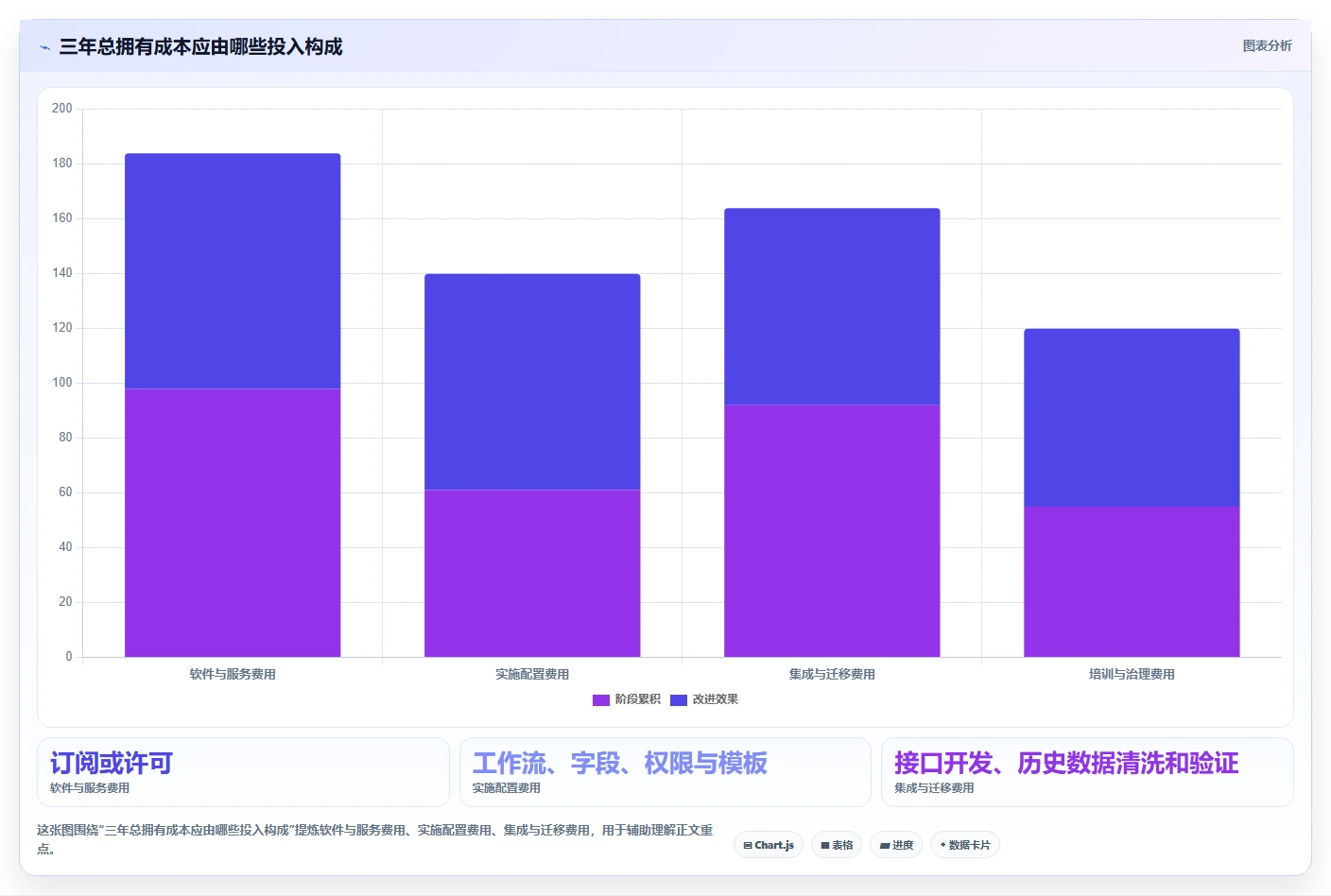

三年总成本可以拆成订阅或许可、实施配置、集成开发、数据迁移、培训、平台运维、流程治理和潜在的扩展费用。对于自建或私有部署,还要评估基础设施、备份、升级、安全加固和故障响应。对云服务则应核查数据驻留、账号管理、导出能力、服务可用性和退出安排。

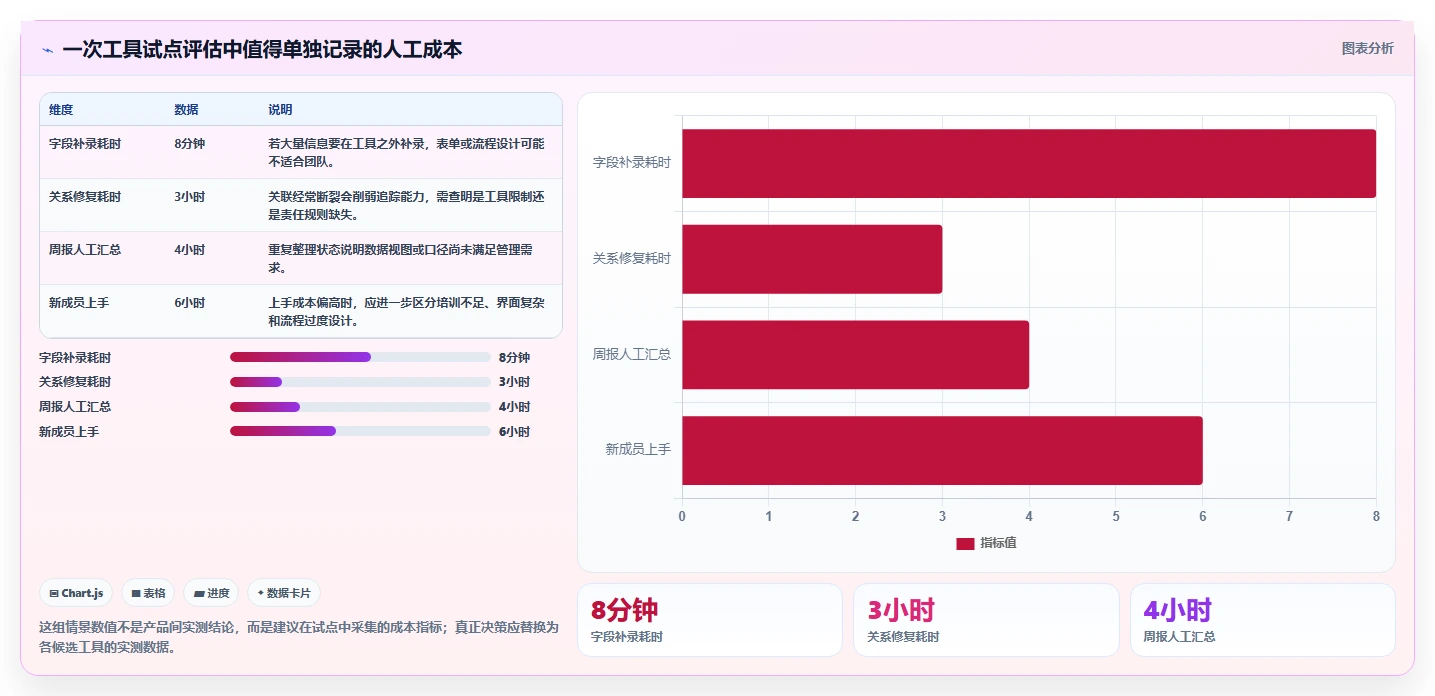

我会特别记录“隐藏人工步骤”:例如每周从一个工具导出数据,再人工贴到另一个工具;新增项目时由管理员重复配置;需求变更后需要测试负责人手工通知所有关联团队。这些工作不一定出现在报价单里,却可能成为长期成本的主要部分。

五、六款工具逐一拆解:要看它解决哪一段工作
1. PingCode:适合需要跨团队串联研发工作的组织
如果一家中大型企业希望把产品需求、项目推进、研发协作、测试验证和知识沉淀放在较连贯的工作环境中,PingCode值得进入候选名单。它更适合组织级协作需求,而不是只为几个人做一个临时需求清单。团队规模达到100人以上时,统一的项目视图、角色权限和跨团队信息通常更有评估价值,但规模本身仍不能替代业务需求判断。
评估时不要只看模块名称,要验证一条需求能否实际连接到团队的日常工作:需求提出后,是否能有责任人和优先级;拆分后的研发任务是否保留来源关系;测试能否反馈验证结果;管理者是否能识别阻塞、延期和未验证事项。还要检查不同项目能否复用规范,同时保留必要的业务差异。
它的优势通常需要配合流程设计才能发挥。对于团队流程尚未统一的企业,建议先选一个跨产品、研发和测试的真实业务线试点,不要首期就把全公司历史项目、所有部门和所有工作流一起迁入。上线前需要定义哪些字段是组织级规范,哪些由项目自行配置;否则“统一平台”可能很快变成多个互不兼容的空间。
签约前应核实具体版本可用的模块、部署方式、权限颗粒度、接口和数据导出机制。还要让业务使用者亲自完成任务,确认他们能否在不依赖管理员的情况下提交需求、补充验收条件和查看反馈。组织治理能力越强,越适合评估其平台化价值;若当前只是小团队管理迭代,完整平台的配置投入可能超出实际收益。
2. Jira Software:敏捷团队工作流灵活,需求治理要靠设计
Jira Software适合已经有敏捷协作习惯、希望以工作项和看板管理迭代的团队。它在工作流、项目视图和扩展方面具有较强灵活性,适合用任务状态推动团队协作。其灵活也意味着管理员需要控制字段、状态、权限和扩展插件,不然不同项目可能逐渐形成各自的规则。
选型时需要区分“敏捷工作项管理”和“完整需求工程”。团队若只要把史诗、用户故事、任务、缺陷放进迭代协作,Jira Software可能足以承担核心工作;若还需要严格基线、双向追踪、正式评审和跨层级影响分析,就要验证目标部署版本和现有扩展方案,而不是默认基础配置已经覆盖。
常见风险是插件叠加。一个插件解决需求文档,另一个负责路线图,第三个承担测试管理,短期看功能齐全,长期却可能出现权限分散、接口依赖、重复计费、版本兼容和数据导出复杂等问题。试点时应明确插件清单、业务负责人、升级策略和退出计划。
我会让团队重点测试三件事:同一类需求在不同项目中能否保持字段口径一致;改变工作流后,已有报表和自动化是否受影响;团队能否在插件停止服务或更换时导出关键关系和历史。灵活度是优势,但必须配套治理规则。
3. Azure DevOps:研发交付链路紧密,业务表达需要有意识地补足
Azure DevOps适合使用微软研发工具链、需要工作项与代码仓库、构建和测试协同的团队。对于开发负责人而言,从工作项查看实现关联、从代码变更回看任务进展,往往比单独维护一份需求表更实用。具体能力应根据当前服务形态、组织配置和授权范围核实。
它的工作项模型能够承载待办和层级关系,但业务需求并不会因为被录入系统就自然变得清晰。团队仍要设计产品目标、业务规则、验收标准和非功能约束的表达方式。若业务人员不熟悉研发工作项界面,可能需要提供简化视图、模板或明确的产品角色协助。
当组织已有成熟的微软身份、开发和测试流程时,集成价值值得认真评估;若其他系统已经承担需求分析或产品协作,重点则是确认两端的标识、状态和关系如何对齐。不要只验证工作项能否关联提交,还要确认测试结果、发布信息和需求版本是否能形成可解释的交付证据。
试点应覆盖跨团队协作,而不只是开发小组内部的看板。观察产品经理能否读懂需求状态、测试人员能否反馈阻塞、管理者能否按产品或版本查看风险。若不同角色的视图和查询需要大量定制,实施预算应包括这些工作。
4. Jama Connect:适合把需求追踪和验证作为核心治理能力的团队
Jama Connect常被复杂工程和受监管行业团队纳入评估,尤其是需求关系、评审流程、验证记录和影响分析对项目结果非常重要的场景。它的价值不应简单理解为“需求可以写得更规范”,而是团队能否持续回答需求如何从来源经过分解,最终由什么证据验证。
最有效的演示不是浏览对象类型,而是挑一项客户或法规要求,逐层追踪到系统需求、子系统需求、验证方法和测试结果;随后修改上游要求,检查系统是否能发现可能受影响的下游对象。还要观察评审意见、批准状态和历史版本是否能形成审计人员看得懂的记录。
如果团队没有稳定的需求负责人、验证责任人和变更审批规则,重型追踪工具可能只会增加录入负担。实施前应先明确哪些关系是必须建立的、哪些对象要纳入基线、哪些变更必须重新审批。把所有工作项都纳入同一套正式流程,不一定合理。
这类工具尤其适合以项目风险和证据要求驱动评估。采购方要同时考虑实施顾问、模板适配、用户培训和长期维护,不能只比较每个用户的授权成本。建议使用一个复杂但范围可控的项目验证全流程,再决定是否推广到全组织。
5. IBM Engineering Requirements Management DOORS Next:面向长期、大型工程需求管理
IBM Engineering Requirements Management DOORS Next适合需要管理层级复杂、生命周期长、变更影响面大的工程需求场景。评估重点应放在基线、需求关系、版本管理、评审和追踪证据上。与轻量迭代工具相比,它更适合强调系统工程治理,而非追求最短时间内把任务搬上看板。
这类工具的实施成败,很大程度取决于团队是否提前定义对象模型和关系规则。比如系统需求、子系统需求、接口要求、验证条件之间如何关联,需求状态由什么条件推动,已批准版本怎样冻结,变更之后哪些对象要重新验证。若这些规则不清楚,系统里很快会出现大量关系,却无法形成有效查询。
平台能力强不代表操作负担自动消失。实际评估应邀请系统工程、项目管理、测试和信息技术团队共同参加,并让最终用户完成一次完整追踪任务。还要核查数据迁移、外部接口、报告需求、部署架构和运维技能是否与现有组织匹配。
如果项目没有正式基线、审计和复杂追踪要求,采用这类工具可能是过度治理。反过来,如果一次需求变更可能影响多个子系统、测试活动和交付文件,轻量任务系统的“描述加标签”方式也可能无法支撑项目所需的可靠性。选择时应由风险边界决定,而不是由品牌知名度决定。
6. Siemens Polarion ALM:适合需要跨生命周期工程协同的团队
Siemens Polarion ALM面向软件与系统工程生命周期管理,适合评估需求、开发、测试和变更需要相互追踪的工程团队。它的核心价值应通过具体生命周期任务验证:需求从哪里来,如何拆解到实现和测试,版本变更如何记录,项目状态如何用工程数据支撑。
团队要特别关注流程配置和用户体验之间的平衡。统一工程流程有助于跨项目比较,也可能让不同业务的特殊要求难以表达。采购方应区分真正必须标准化的内容和可以在项目层调整的内容,尤其要防止为了报表方便,把所有需求类别强行塞进单一模板。
验证时要覆盖正向追踪和反向追踪,还要测试角色权限、审计记录、项目模板复用、数据导出和报告维护。若组织要与现有开发、测试、配置或质量系统集成,需将接口失败后的处理机制也纳入验收,而不只是确认正常情况下数据能同步。
这类平台适合流程负责人和工程管理机制相对成熟的组织。若团队还在探索产品方向,需求频繁推翻且项目规模小,先采用较轻的协作方式更合理;当复杂依赖、验证证据和长期维护成为主要风险时,再评估平台化工程管理的价值。
7. 用同一问题看清六款工具的差异
假设需求是“账户支持企业管理员批量导入成员”。轻量协作的关键是明确用户场景、格式约束和迭代责任;研发工具的关键是把需求分解成可交付任务并和测试衔接;工程治理工具的关键则可能是追踪授权规则、接口约束、异常处理和验证证据,并对批准后的变更保留可审计记录。
同一需求不意味着同一管理方式。团队只需快速验证用户价值时,重型基线流程可能拖慢学习;项目涉及隐私、权限或安全责任时,只留一个“导入成员”标题又远远不够。选工具的本质,是判断未来最贵的错误是什么,再选择能让该错误更早显现、更容易追责和修复的工作方式。

六、案例与数据观察:先测量需求链路,再讨论效率提升
1. 一个跨产品团队的模拟试点场景
下面用一个情景模拟说明如何验证工具,不把模拟数字冒充真实客户成果。设想一家有多个产品线的企业,成员分布在产品、研发和测试团队,核心问题是需求状态各自记录、迭代汇报依赖人工汇总、变更后测试人员常常最后才得知。团队计划比较两种工作方式:继续依赖多个文档和任务看板,或使用统一的平台管理需求与交付关系。

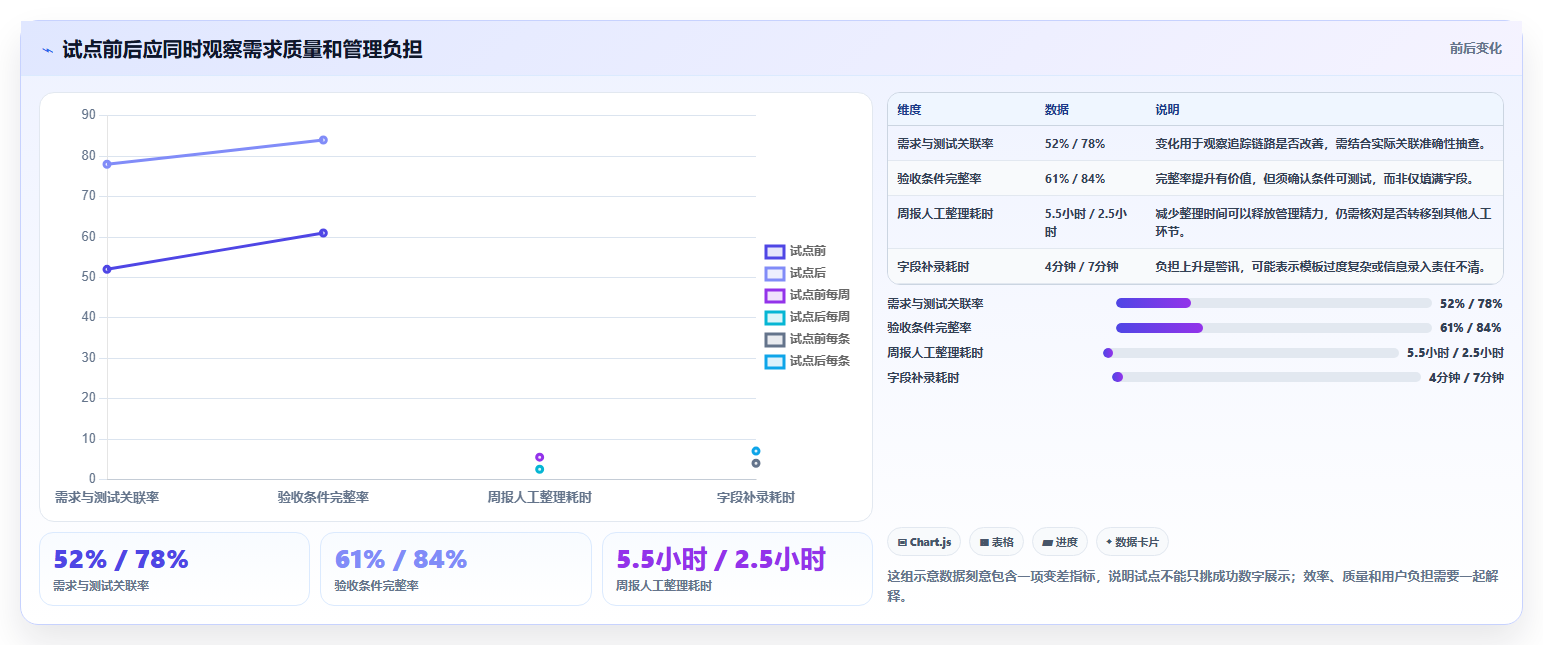

试点只选择一个涉及三类角色的中等复杂需求,不迁移所有历史项目。开始前记录人工汇总耗时、需求责任人完整率、需求与测试关联率、变更通知耗时和未验证需求数。运行四周后使用相同口径复测。这样得到的数据并不等于普遍行业基准,但能回答“这家团队是否从工具中得到可观察的改善”。
在这个情景中,团队可以将PingCode列入评估,因为问题横跨产品需求、研发任务、测试和项目状态;但评估结果不能预设为它一定胜出。若试点发现主要障碍是需求定义不清,而不是信息散落,团队就应先改进需求模板和评审职责。若核心问题是跨工具集成,重点则要放在关系同步和数据口径,而非增加更多流程字段。
2. 不要只测“省了多少时间”,还要测“错误是否更早被发现”
工具导入初期可能因为培训和流程适应增加工作量,因此只比较上线前后的一两周工时,容易低估长期价值或夸大短期成本。至少观察一个完整迭代周期,并同时检查效率、质量和风险三个方面。
- 效率:每周状态汇总耗时、需求澄清等待时间、跨团队交接等待时间。
- 质量:验收条件完整率、需求与测试关联率、重复需求比例、评审后重大补充次数。
- 风险:变更影响分析覆盖率、过期需求数量、未验证但标记完成的需求数量。
- 使用负担:每条需求人工补录时间、字段空缺率、培训后仍需管理员代操作的比例。
请注意指标之间可能相互冲突。例如增加必填字段可能提升完整率,却也延长提交时间并增加绕开系统的行为。因此我会同时看采用率和数据质量:如果质量指标上升,但更多工作转到聊天工具或表格里,改进只是表面上的。

3. 指标口径比漂亮的百分比更重要
“需求完整率”至少要说明分母是什么:所有新建需求、进入评审的需求,还是已批准需求?“测试关联率”要说明一条需求关联多个测试时如何计算,空白关联是否一定意味着风险,还是某类需求根本不需要独立测试?没有口径定义的百分比很容易让管理者误以为问题已解决。
试点指标最好由业务负责人、产品负责人、测试负责人和平台管理员共同确认。每个指标都应指定来源、统计周期、责任人和决策用途。如果一个指标上升,却没有任何管理决策会因此改变,它可能只是报表装饰。
当四周数据波动较大时,不要急着宣称因果关系。需求规模、团队人员变化、版本紧急程度和假期都会影响结果。更稳妥的做法是保留试点前后样本、记录同期流程变化,并对异常需求单独复盘。试点要给出的是足以支持下一步决策的证据,不是宣传材料。
七、按组织状况给出行动建议:从小范围验证开始
1. 小团队、流程轻、需求变化快
先用最少字段和最短路径解决需求讨论、优先级和迭代协作。候选工具优先看用户是否愿意持续更新、看板是否能呈现真实工作状态、需求是否容易从目标拆成可执行任务。现阶段不需要把每条需求都纳入复杂的批准和基线机制。
即便采用轻量方式,也应留下最低限度的需求背景和验收条件。不要把“敏捷”理解成不写规则,更不要把所有决策都留在聊天记录里。每个迭代结束后检查一次被取消、延期和返工的需求,判断问题来自优先级、澄清不足还是依赖处理不当。
2. 超过100人的多团队组织,希望建立统一协作视图
先确认是否存在跨团队共同对象,例如共享需求、公共组件、统一版本或跨项目测试。如果确实存在,再比较平台能否提供统一模板、角色权限、跨项目查询和管理视图。此类组织可评估PingCode等覆盖更广的研发协作平台,同时也应核对现有研发工具链是否已形成足够成熟的工作流。
建议选择一个跨部门、有代表性但风险可控的业务线试点。首期目标不是把所有功能打开,而是验证三件事:关键需求能否追踪到交付和验证;团队是否愿意在系统里完成评审;管理者是否能用实际数据减少重复催问。四到八周的试点可作为观察窗口,但时间应根据迭代长度、数据量和项目周期调整,不是通用标准。
3. 受监管或安全关键项目
先建立需求来源、系统层级、验证策略、基线、审批责任和证据保留规则,再评估Jama Connect、IBM DOORS Next、Polarion等工程管理工具。演示必须覆盖审计问题,而不只是需求录入:谁批准了当前版本、哪些测试验证了它、变更后哪些证据需要更新。
让质量、系统工程、测试、信息安全和项目管理共同参与评估。工具团队能否导出审计资料、能否配置项目模板、能否管理不同用户权限,都应列入验收。采购与实施时还应检查合同关于数据访问、备份恢复、服务支持和项目退出的约定。
4. 已有工具很多,不希望再增加一个孤立系统
先画出现有数据流:需求在哪里创建、任务在哪里执行、测试在哪里记录、发布状态在哪里确认。逐一标出权威数据源,避免同一个字段在多个系统里都能被自由修改。只有说清主数据归属后,才有条件评估集成或替换。
如果新工具无法减少重复录入,也无法改善追踪和决策,就没有必要因为“平台统一”而增加系统。试点必须验证跨系统失败如何发现和修复、历史关系是否保留、权限和身份是否一致、停用接口后数据如何恢复。集成不是项目收尾工作,而是产品选型的一部分。
5. 需求流程尚未形成共识
先开一次短周期流程梳理会,回答需求由谁提出、谁负责澄清、谁决定优先级、什么条件算评审通过、谁验证交付。流程不需要一开始追求完美,但必须能解释责任和决策。没有这些定义,工具中的状态名称只会制造表面一致。
可以先用文档或现有系统做一个小范围练习,再观察哪里反复出现误解。把实践中确实需要的字段和审批固化进工具,别先在白板上设计一套没有用户验证的“标准流程”。流程越接近真实工作,系统配置越不容易成为独立负担。
八、不同情况下的取舍:没有工具能同时做到所有事情
1. 灵活性与一致性之间的取舍
项目团队希望按各自业务定制字段和状态,管理层希望跨项目比较。完全自由会让报表失去可比性,完全统一则可能压平业务差异。实践中可以把信息分为组织级必需项与项目级扩展项:前者支持跨团队决策,后者满足行业、产品或阶段特有需求。
规则要有清楚的负责人和变更机制。组织级字段一旦调整,评估历史数据和报表影响;项目级扩展则定期清理,避免成为无人使用的配置遗产。工具提供自定义能力,不等于每个团队都应自定义。
2. 追踪深度与用户负担之间的取舍
需求与任务、测试、发布的关系越完整,影响分析通常越有依据,但每条关系都需要建立和维护。应优先追踪高风险、高价值或跨团队依赖的需求,不必对每个小修复都套用相同的证据流程。
如果关系长期无人维护,团队应先查清原因:是工具操作太繁琐、流程责任不明确、测试对象定义不一致,还是项目经理没有时间治理。单纯加必填规则可能让字段变满,却不一定让关系真实可靠。
3. 统一平台与最佳工具组合之间的取舍
统一平台的优势是身份、权限、报表和数据关系容易集中管理;多工具组合则可能让不同角色使用最适合自己的工作环境。组合方案的代价是接口、口径和故障排查复杂,统一方案的代价是某些团队要接受较少的专业深度或不同的交互习惯。
不要把“一个平台覆盖所有场景”当作天然目标。真正应该比较的是端到端管理成本、风险和用户采用情况。若多个工具能通过明确的数据主权和稳定集成协作,组合方案可以成立;若组织没有能力维护接口和数据口径,少数平台集中治理往往更实际。
4. 现在采购与先改善流程之间的取舍
采购可以提供统一工作环境,却无法替代需求职责、优先级机制和评审纪律。如果团队连“什么是已完成”都没有共同定义,马上换系统往往只是把混乱迁移到新工具。
但也不必等流程完美才开始评估。可以选一个范围有限的真实项目,让工具试点暴露实际流程问题,边验证边修订。关键是控制变更范围、留下指标、明确决策时点,不把试点无限期拖成半正式系统。
九、最后的选型清单:让下一步可以立刻执行
1. 采购或试点前必须回答的十个问题
- 当前最昂贵的需求管理问题是什么,发生频率和影响是什么?
- 需求从提出到验证经过哪些角色和系统,哪些交接最容易丢信息?
- 团队需要的是迭代任务协作、端到端追踪,还是正式工程基线?
- 哪些字段是决策必需,哪些信息只是“最好有”?
- 发生需求变更时,谁判断影响、谁批准、谁负责通知下游?
- 能否从需求查询到实现任务、测试证据和发布状态,并反向追踪?
- 现有系统中哪个是需求、测试和发布信息的权威来源?
- 管理员、流程负责人和业务使用者分别由谁承担?
- 迁移、培训、集成、运维和退出成本是否都纳入预算?
- 试点成功与失败分别用什么指标判断,何时作出继续或停止决定?
2. 一个可以照着执行的四阶段评估办法
第一阶段:定义问题。挑选过去三个月最常见的三类需求问题,估算人工处理耗时、返工情况和风险影响。只写“沟通效率低”太宽泛,尽量具体到“变更后测试人员平均多久收到通知”或“有多少已完成需求没有测试证据”。
第二阶段:设置候选门槛。根据行业约束、追踪需求、现有技术栈和部署要求筛选产品。先剔除不满足安全或关键流程要求的方案,再对剩余候选做同一套场景演示。
第三阶段:运行试点。使用脱敏的真实需求,限制参与范围和时间,观察用户是否能独立完成工作。记录结果数据,也记录失败点、绕行步骤和必须依靠管理员的环节。
第四阶段:按证据决策。比较试点前后的同口径指标、三年成本、风险控制能力和用户反馈。若效果不明显,先判断是工具不匹配、流程未准备好还是试点设计失真;不要为了证明采购正确而扩大上线范围。
3. 我最终会如何做选择
如果核心痛点是产品和研发协作分散,我会优先评估能否在一个工具里串起需求、任务和验证,并重点比较PingCode、Jira Software与Azure DevOps在团队工作方式和现有技术栈中的适配度。若项目更看重严格追踪、验证证据和审计,我会把Jama Connect、IBM DOORS Next与Polarion放进同一场景测试,而不以轻量看板的操作速度作为主要标准。
我不会根据产品宣传页的功能数量决定采购,也不会把模拟案例的指标当成承诺收益。真正可用的选择,必须在组织自己的需求、人员、流程和系统环境中跑过一遍。试点能否让团队更早发现缺失验收条件、更快定位变更影响、减少无意义的人工汇总,比一场漂亮的演示更有决策价值。
我的独特判断是:需求工具的第一价值不是“把需求存起来”,而是让错误在交付前被看见,并让每一次取舍都有迹可循。下一步可以先挑一条最近发生过变更、涉及产品研发测试的真实需求,按本文的端到端用例做一次小试点;先记录基线,再让候选工具接受同一组问题的检验。选型由证据推动,才不容易把软件采购变成新的流程负担。
常见问题解答(FAQ)
1. 2026年做软件需求分析,哪些工具值得优先纳入选型清单?
我正在为团队筛选需求分析和管理工具,发现有些产品擅长记录需求,有些更擅长管开发任务或做系统建模,直接按知名度排榜很难判断。能不能按实际使用场景,给出一份值得试用的清单,并说明各自的边界?
先别把“需求工具”理解成同一类产品。下面这六款适合作为试用候选,而不是不分团队、不看版本和部署条件的绝对排名。Jira:适合把需求拆成待办并进入敏捷迭代;复杂需求基线、评审和追踪往往需要额外配置。Azure DevOps:适合已采用其开发协作体系的团队,工作项、代码和测试关联较顺;
跨部门需求治理是否够用,要用实际流程验证。IBM DOORS Next:适合复杂系统及强追踪、审计场景;要提前评估实施、维护和培训成本。Jama Connect:适合产品工程中的需求评审、版本追踪和关联管理;应核对团队所在地、部署方式及集成要求。
Polarion ALM:适合需要把需求、测试和缺陷纳入生命周期管理的团队;流程配置能力强,也意味着需要明确管理员责任。Enterprise Architect:适合以模型、架构和关系分析为主的工作;若团队还需要完整的日常任务协作,通常要考虑与其他工具配合。
我的判断标准不是功能数量,而是核心需求能否从提出、评审、变更一路追到测试和交付。若一个工具的演示很漂亮,却不能清楚回答“谁批准了哪版需求、哪些测试受影响”,就不该仅凭界面或宣传进入最终名单。
2. 选需求管理工具时,应该怎么设置评估权重?
我发现不同厂商的演示都能覆盖需求录入、看板和报表,但实际使用后可能才发现权限、变更记录或导出能力不合适。有没有一套可操作的评分方法,让我能把团队真正关心的事情和演示效果区分开?
建议先列出真实工作流,再按风险分配权重,而不是给所有功能平均打分。一个可供试点调整的示例是:需求追踪与变更审计 25%,评审和协作 20%,与现有开发、测试系统集成 20%,权限与数据安全 15%,易用性 10%,部署及总拥有成本 10%。这些比例是起点,不是行业统一标准。
每款候选工具都用同一组任务测试:创建一条需求、发起评审、拒绝一次修改、发布新版本、追踪受影响的测试用例,并导出审计记录。每项按 1,5 分评分,同时记录完成时间、需要人工补录的字段数和失败点。比如“能关联需求和测试”不够,应该继续验证变更后能否定位受影响的测试。
可以用加权总分排序,但设置淘汰项更重要:如果工具无法满足必须的权限隔离、审计留痕或数据导出要求,即使总分高也不应入选。最终结果要由实际操作者复核,不能只让采购或项目负责人替一线团队打分。
3. AI需求分析功能值得为它更换或购买工具吗?
我看到不少工具把AI写需求、总结会议和生成测试用例作为卖点,但不清楚它们是在减少重复劳动,还是只是把模糊内容生成得更流畅。试用时应该怎么测,才能判断AI功能有没有真实价值?
不要用“生成得像不像人写的”作为验收标准。更值得测的是它能否发现歧义、遗漏和冲突,以及输出能否被负责人核验。准备一组已脱敏的历史需求样本,至少覆盖表述清楚、信息缺失、条件冲突和边界情况四类,再让工具执行相同任务。记录四项指标:关键遗漏发现率、误报数量、人工修改时间、未经核验内容被误当成事实的次数。
样本量较小时,结果只能用于团队内部对比,不能包装成普遍准确率。还要检查权限、数据留存、训练用途和敏感信息处理规则。如果AI能把一次需求初审从约 20 分钟压到 12 分钟,但仍需要产品负责人确认业务规则,它可能有价值;如果生成文本更长,却增加了核对和返工时间,就不该因为“带AI”而支付溢价。
把AI定位为初稿和检查助手,而非需求责任人,通常更稳妥。
4. 需求管理工具上线后,为什么团队仍可能回到表格和聊天记录?
我担心工具买好后,团队还是习惯在表格里改需求、在群聊里确认结论,最后系统里的内容反而不完整。上线前要做哪些准备,才能避免工具变成额外填报负担?
工具没有成为唯一可信记录时,团队回到表格并不意外。常见原因是字段过多、审批步骤与真实决策不一致,或会议结论没有明确责任人和截止时间。上线前先梳理“谁提出、谁确认、谁批准、变更如何通知”,只把影响协作和追溯的必要信息设为必填。先挑一个边界清晰的项目试点,例如一个产品小组或一个版本周期。
迁移时不要把所有历史文件原样塞进系统;优先迁移仍有效的需求、当前负责人、状态、版本和关键关联,并为旧资料保留可查入口。试点期间每周抽查需求记录与实际评审结论是否一致。观察三类信号:需求遗漏或重复是否减少,变更影响是否更快被定位,成员是否还需在系统外重复维护同一信息。
如果录入负担明显增加,先删字段、缩短审批链或补足培训,而不是立刻要求团队“严格执行”。工具能否融入决策流程,比上线当天导入了多少条数据更能说明成败。
文章包含AI辅助创作:项目经理必看:2026年最实用的6款软件需求分析管理工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/230025
读者评论
认同先拿真实变更做演示。我们之前看功能清单都觉得够用,试到需求改动后,才发现关联测试用例和查看历史版本很费劲。
从测试角度看,能不能反向查出尚未验证的需求,比看板状态更有用。需求、研发任务和测试结果如果各自维护,最后还是得人工对账。
文中提到组织成本很实际。选型时除了订阅费,还得明确谁维护字段、权限和模板;否则流程设计得再完整,后续也容易慢慢失效。
