2026年必备:6款顶级项目计划管理工具全面对比

《2026年必备:6款顶级项目计划管理工具全面对比》不该变成六张产品功能清单:真正影响项目能否按期交付的,往往不是有没有甘特图,而是需求、排期、依赖、风险和资源冲突能不能进入同一套可执行的协作机制。我会从计划怎么形成、变化如何传导、管理者如何发现偏差这三个问题出发,对比 PingCode、Jira、Asana、monday.com、ClickUp 和 Microsoft Project,并给出不同规模团队的选型方法。

一、先讲结论:工具选择取决于计划复杂度,不取决于功能数量

1. 六款工具分别适合什么情况

如果只想先得到一个可执行的结论,我会这样分:软件研发团队优先评估 PingCode 或 Jira;跨部门项目、营销项目和运营协作优先看 Asana 或 monday.com;希望用较少工具覆盖文档、任务和日常协作,可以试用 ClickUp;项目以关键路径、资源负荷和多项目计划为核心,则应把 Microsoft Project 纳入比较。

这不是“谁最好”的排名,而是工作机制匹配。一个产品在需求追踪上很强,不代表它天然适合管理活动排期;一款应用能配置大量视图,也不代表团队已经建立了可靠的计划纪律。选型的第一步不是问功能有多少,而是问项目计划中的哪种失控最昂贵。

工具 更适合的计划类型 主要判断依据 需要优先验证的边界
PingCode 中大型软件研发、产品研发及跨角色研发协作 需求、迭代、任务和交付流程是否能够形成连续追踪 组织流程和权限配置是否能在不增加过多管理负担的情况下落地
Jira 已有敏捷研发体系、插件和技术团队经验的组织 工作流、问题管理和研发生态的适配程度 配置复杂度、插件治理与管理员投入
Asana 市场、运营、行政及跨职能项目 任务负责人、截止时间、依赖关系和进度视图是否清晰 复杂研发过程与企业级治理是否需要额外系统支撑
monday.com 希望快速搭建可视化工作流的部门或项目组 表格、看板、自动化和视图是否便于一线成员使用 数据结构变复杂后,模板和自动化是否仍可维护
ClickUp 希望在一个工作区集中任务、文档和多种视图的团队 功能覆盖是否能减少工具切换,而不是制造配置负担 团队是否能约束空间、字段、状态和视图的增长
Microsoft Project 工程、建设、咨询及依赖关系密集的计划管理 关键路径、资源分配、基线和进度计算需求 一线团队是否愿意持续维护计划数据,并与日常协作衔接

表中的“适合”是选型起点,不是产品能力的绝对边界。各产品的功能、套餐和部署选项会随版本与地区变化,特别是权限、自动化额度、集成范围和企业治理能力,实际采购前应以对应地区的官方产品说明、试用环境和合同条款为准。

2. 如果必须先筛掉一半候选项

我会用三个问题快速缩小范围。第一,项目是否以软件需求和版本交付为中心?第二,是否需要计算跨项目资源负荷和关键路径?第三,团队是否有能力长期维护复杂工作流?若第一个答案为“是”,先比较研发型平台;若第二个为“是”,重点验证专业排期能力;如果都不是,优先看一线成员能否快速上手,以及跨部门负责人能否看清责任和阻塞。

不少选型会把“功能最多”当成稳妥。我的判断正相反:对于没有专职管理员的小团队,过多可配置能力可能是隐性成本;对于流程复杂、审计要求高的大型组织,过于简单的工具又会把复杂度转移到表格和会议里。

2026年必备:6款顶级项目计划管理工具全面对比

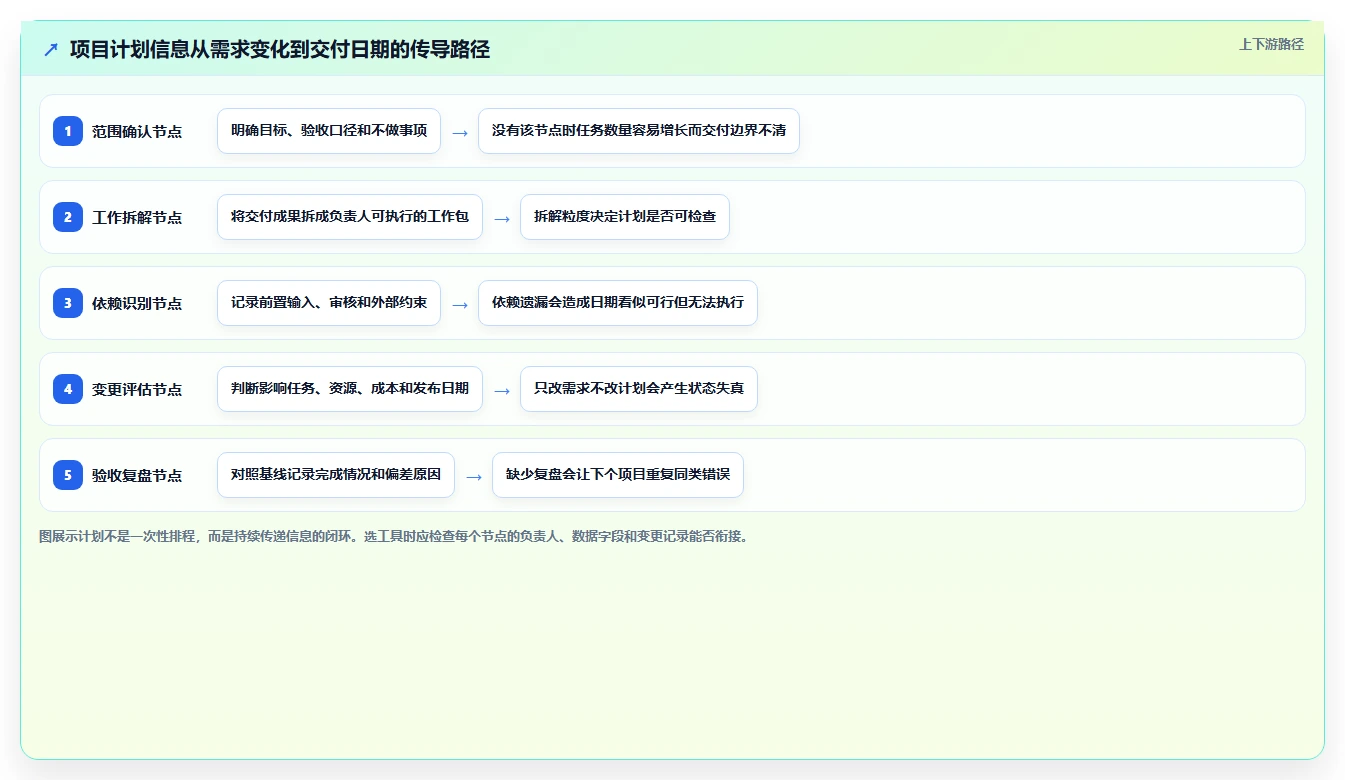

二、背景和真实场景:项目计划管理的难点是变化如何传导

1. 一份计划同时服务三种人

项目计划常被误解为“任务清单加日期”。实际运行中,它至少要回答三类问题:执行者今天做什么、项目负责人哪里需要协调、管理者是否应该改变优先级。一个计划若只有任务和截止日,执行者可能知道要做什么,却不知道被什么阻塞;如果只有汇总仪表盘,管理者看到红黄绿状态,却不知道状态为什么变红。

我通常把计划拆成四层:目标与范围、可交付成果、工作包与依赖、执行状态与风险。工具真正有价值的地方,是让这四层之间有关系。例如需求变化时,负责人能识别受影响的任务和发布日期;任务延误时,管理者能看到它是否压住关键路径,而不是只收到一条逾期通知。

2. 三种常见场景,计划结构完全不同

软件研发项目通常围绕需求、缺陷、迭代、测试和发布展开。产品、研发、测试、运维的工作对象不完全相同,但必须能追溯到同一个交付目标。研发团队如果只有通用任务卡,常会遇到需求状态与开发状态不一致、缺陷没有回到版本计划、变更影响无法评估等问题。

跨部门业务项目更看重明确负责人、截止时间、审批节点和信息同步。比如一次区域市场活动,内容、设计、法务、采购、销售和数据复盘都可能参与。计划的风险不一定是技术依赖,而是输入晚到、审核被遗漏、责任人变更或关键事项没有升级机制。

工程与专业服务项目则更关注前后置关系、资源占用、阶段基线和计划偏差。某个环节晚两天,可能让后续多项工作整体后移;一个人被安排在三个并行项目中,也可能造成所有计划看起来都合理、执行时却同时延误。这类场景需要更严谨的排期和资源建模。

因此,选工具前最好先画出一条真实的交付链,而不是先打开产品演示页面。链路至少包括:项目提出、范围确认、工作拆解、排期、执行、变更、验收和复盘。只覆盖执行、不覆盖变更和复盘的工具,很容易成为“更漂亮的任务列表”。

2026年必备:6款顶级项目计划管理工具全面对比

3. 先定义项目组合,才知道需要什么视图

团队常说“我们需要甘特图”,但甘特图只是呈现方式,不是管理方案。对于持续交付的研发团队,迭代看板和版本视图可能比一张跨季度甘特图更贴近工作节奏;对于有大量前后置关系的工程项目,任务看板可能无法表达关键路径;对于营销团队,按渠道、地区和活动阶段筛选任务,可能比资源曲线更实用。

我建议在选型前抽取最近三个月的项目样本,至少包含一个按期项目、一个延期项目和一个临时插入的高优先级项目。把三者放在同一张流程图上,检查候选工具能否解释:为什么延期、哪些工作被挤占、变更影响了什么,以及下次可以提前发现哪个信号。

三、拆解常见误区:买到功能不等于建立计划能力

1. 误区一:有甘特图就等于会排计划

甘特图能显示任务时间和关系,但不能替团队决定任务估算是否可信、工作范围是否完整、依赖是否真实。缺少工作拆解和责任确认时,甘特图只是把不确定性画成了彩色条形。遇到范围变化,如果负责人只拖动结束日期、不更新依赖与资源,计划会越来越整齐,却越来越不可信。

检验方法很直接:挑一项真实延期任务,要求项目经理从视图中解释它影响哪些后续成果、是否处于关键路径、谁需要采取行动。如果工具只能显示“已延期”,而团队又无法通过配置或流程补全原因与影响,甘特图的管理价值就有限。

2. 误区二:自动化越多,管理效率越高

自动化适合重复、规则明确、错误成本较高的动作,例如任务到期提醒、状态变更通知和审批完成后的责任人转派。但如果团队尚未统一状态定义,自动化会把混乱快速传播。例如“待处理”可能同时表示未评估、等待输入和已经排队,这时按状态自动派发只会让错误更快发生。

我的建议是先跑两周人工流程,记录重复动作、漏通知和等待时间,再决定哪些步骤值得自动化。自动化要有明确的触发条件、失败处理人和撤销方式。没有异常处理机制的自动化,通常只是把人工跟进变成排查系统规则。

3. 误区三:状态颜色能代替项目风险判断

红黄绿仪表盘很容易被管理层接受,却可能隐藏最重要的信息。某项目显示绿色,可能因为团队没有更新任务;某项目显示红色,也可能只是一个低优先级工作包过期。判断风险至少要结合偏差大小、影响范围、恢复可能性和决策时限。

我更愿意让风险卡片至少回答四个问题:风险是什么、影响什么、谁在处理、何时需要升级。若只能用颜色表达,就要设置清晰阈值,例如交付日期偏差、关键依赖等待时间或未决变更数量,并让团队知道阈值触发后应该做什么。

4. 误区四:功能表中的“支持”代表可以直接使用

产品介绍页上的“支持资源管理”“支持看板”或“支持自动化”,不等于它符合组织的实际定义。资源视图可能只是展示任务分配,也可能包含工时、产能和冲突校验;看板可能支持简单列,也可能能按角色、流程状态和权限控制。

因此,采购评估不应只标记“有/无”,还应标记“原生可用、配置后可用、依赖集成、依赖外部系统”。这四种答案的维护成本差异很大。尤其要把需要付费的高级能力、套餐限制和实施服务写进总成本,而不是等签约后才发现关键场景无法落地。

5. 误区五:用一个超级模板解决所有项目

模板可以统一必填信息,却不能抹平项目之间的差异。研发迭代、客户交付和品牌活动的阶段、审批和风险类型并不一样。把它们硬塞进同一模板,结果通常是字段过多、填写率下降,或项目成员在模板之外另建表格。

更稳妥的做法是建立“共同底座加场景模板”:共同底座包含项目目标、负责人、状态、日期、风险和决策记录;场景模板再补充研发版本、客户验收或活动渠道等专属字段。底座负责组合视图,场景模板负责真实工作。

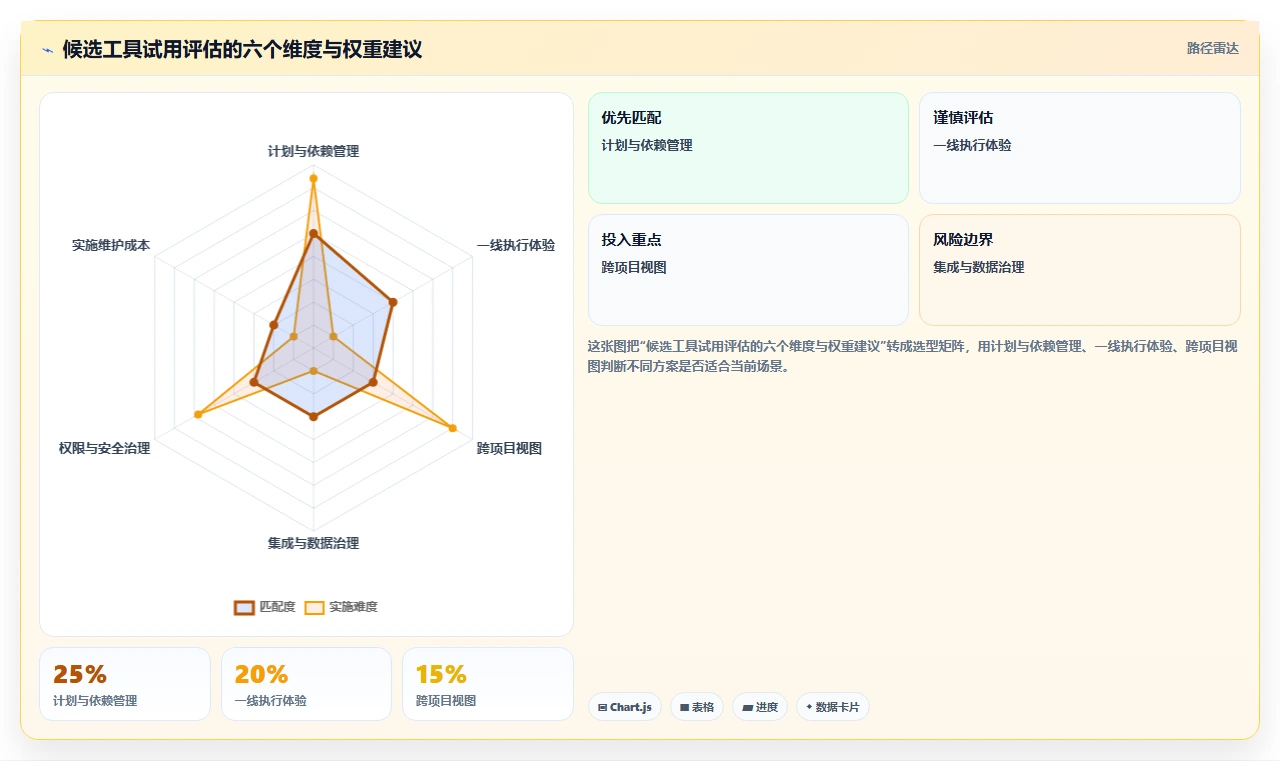

四、专业判断逻辑:用一套可复现的评估法比较工具

1. 先定权重,再看产品演示

我不建议先看哪款界面漂亮,再为它寻找理由。先由项目负责人、实际执行者、IT或系统管理员分别提出需求,然后共同给出权重。一个可操作的初始模型是:计划与依赖管理占25%,执行体验占20%,跨项目视图占15%,集成与数据治理占15%,权限与安全占15%,实施和维护成本占10%。权重需要按组织调整,不是行业统一标准。

研发团队可以提高需求追踪、版本管理和权限治理的权重;咨询或工程团队可以提高关键路径、资源负荷和基线管理的权重;小型业务团队则可能更关注上手速度、移动端体验和配置成本。权重的作用不是制造一个看似科学的总分,而是让取舍透明。

2. 用真实任务做同题测试

不要让不同供应商分别展示各自最擅长的场景。准备同一份测试数据:一个项目目标、十到二十项任务、三项跨部门依赖、两次需求变更、一个资源冲突和一次延期。让候选工具的试用环境完成相同流程,观察步骤和结果。

  1. 建立项目结构:目标、里程碑、任务、负责人、开始与结束时间。
  2. 加入依赖关系:包含跨团队输入、审批节点和外部供应商交付。
  3. 模拟变更:追加一项高优先级工作,检查日期和资源影响是否可见。
  4. 模拟延期:让一个关键任务延迟,检查后续影响和升级机制。
  5. 生成复盘:查看能否回答原计划、实际完成、偏差原因和决策记录。
  6. 让一线成员独立操作:测量他们完成常见更新需要的步骤和理解成本。

这项测试比供应商演示更有区分度,因为它把“功能存在”转换成“团队能不能完成工作”。关键不是操作步骤绝对越少越好,而是必要的信息是否能在不绕路的情况下被记录,且管理者能否据此采取行动。

2026年必备:6款顶级项目计划管理工具全面对比

3. 把总拥有成本算到第二年

项目管理软件的成本不只是订阅费。总拥有成本至少包括许可、实施、配置、数据迁移、培训、管理员投入、集成维护和流程变更。上线初期的配置看起来是一次性工作,但若每个部门都建立自己的字段与状态,后续报表整合、权限复核和版本升级会持续增加维护负担。

我会要求评估团队估算两种成本:第一年上线成本,以及第二年稳定运营成本。前者反映启动门槛,后者更接近长期负担。特别是大型组织,应把管理员工时和跨系统数据维护纳入比较;小团队则应注意低价套餐的自动化、存储、访客或集成限制,避免规模稍大就被迫重构。

成本项目 常见漏算点 验证方法
许可费用 不同角色是否都需要付费席位 按实际参与频次划分全职成员、审批者和外部协作者
实施配置 工作流、权限、模板和报表配置工时 用同一份试点范围记录配置人员投入
迁移成本 历史附件、评论、关联关系和字段映射 抽取典型数据试迁移,不只导入任务标题
系统维护 集成失败、权限变更和自动化规则调整 明确日常责任人、故障响应时间和变更流程
采用成本 培训、重复录入和团队抵触造成的时间损失 观察真实成员完成周常操作所需时间与错误率

4. 用“计划可信度”而不是“任务完成数”验收

试点结束时,最容易统计的是完成了多少任务,但这个数字本身并不能说明工具提高了管理能力。更值得追踪的是:计划更新是否及时、变更是否留痕、关键阻塞是否提前暴露、预测日期与实际日期差距是否收敛、同类项目能否复用经验。

可以设置一组试点观察指标,但要先明确口径。例如计划更新及时率,可定义为状态变化后一个工作日内完成更新的任务比例;关键依赖识别率,可定义为执行前已记录依赖的关键任务占比。口径统一后再比较,才不至于用“感觉更透明”代替证据。

五、六款工具逐一比较:看工作方式,不看宣传标签

1. PingCode:优先评估中大型研发组织的计划闭环

PingCode主要服务中大型企业及100人以上组织。对于这样的团队,计划难点往往不是任务是否能创建,而是产品需求、研发任务、测试活动和版本交付能否形成可追踪的关系。选型时,我会重点检查跨角色协作、流程配置、权限分层和跨项目汇总是否适配现有治理方式。

它更值得进入候选清单的情况,是组织已经有一定的研发管理方法,希望让需求与交付过程更连续,而不是只给每个人发一张任务卡。试用时应实际验证需求变更后,关联工作是否能被找到;管理者能否按项目、版本或团队查看进度;一线成员是否能在不重复录入的情况下更新工作。

需要关注的边界,是大型团队容易把配置做得过于复杂。流程越多,不代表管理越成熟。试点应先覆盖一个真实产品线或研发团队,控制自定义字段和状态数量,再逐步扩展。若组织规模较小、项目流程简单,过早引入完整治理体系可能增加操作成本。

2. Jira:适合已有敏捷实践和技术生态的团队

Jira的典型优势在于研发问题管理、工作流和扩展生态。已经有敏捷团队、管理员经验及相关集成的企业,往往能较快将它接入既有研发环境。对于这类团队,评估重点不应停留在“能不能建迭代”,而要验证从需求进入、任务执行、缺陷处理到发布追踪的状态定义是否一致。

Jira的配置能力也意味着治理责任。插件过多、字段不断叠加、不同团队自行定义状态,可能让全局报表失去可比性。若团队缺少负责配置和规则治理的人,建议在试点里限制插件范围,记录每项配置的业务原因,并明确谁有权调整工作流。

如果组织的主要工作是市场活动、行政流程或非技术交付,Jira也可能完成任务管理,但不应默认研发型流程就是跨部门协作的最佳范式。可用性测试要让非研发成员参与,观察他们能否理解任务状态、依赖和责任,而不是只听技术团队评价扩展能力。

3. Asana:适合责任与时间表清晰的跨职能项目

Asana适合优先处理“谁负责、什么时候完成、前后任务如何衔接”的团队。市场活动、产品上市、招聘项目和运营计划往往需要多人协作,却没有复杂的工程资源模型。在这些场景里,清晰任务结构、不同视图和进度沟通的价值,可能高于深度定制的技术工作流。

我会重点检查项目模板、任务依赖、组合视图和状态汇总是否符合团队的汇报节奏。若同一项目需要给执行者看任务列表、给负责人看时间线、给管理层看阶段状态,工具是否能从同一份数据生成这些视图,是减少重复维护的关键。

边界在于复杂研发治理或深度资源排期。若团队需要精细计算工时、技能资源、复杂关键路径或严格的发布追踪,就要确认现有能力是否足够,还是需要集成其他系统。产品看起来简洁,不代表复杂组织一定能用得简单;流程和权限同样需要试点验证。

4. monday.com:适合重视可视化和快速搭建流程的团队

monday.com的吸引力通常来自直观的工作区和可视化流程。业务团队可以从表格式工作空间切入,将阶段、负责人、日期和状态呈现出来。对于原先用多个电子表格追踪活动或客户项目的团队,这种过渡方式可能更自然。

测试时,我会把关注点放在三个方面:一线成员能否迅速理解看板;团队能否在视图变化时保持字段含义一致;自动化规则变多以后,管理员能否看懂触发链和异常处理。工具搭建速度快,是优点;但如果每个部门都按自己的方式创建工作区,汇总和治理可能变得困难。

因此,适合先设定命名规范、必填字段和模板负责人,再开放部门自助搭建。对大型组织而言,还要确认权限、数据范围、集成和审计要求是否符合内部标准;对小团队而言,则应避免为了追求仪表盘丰富而维护多套重复数据。

5. ClickUp:适合想集中任务与工作内容的团队

ClickUp适合希望在同一工作空间组织任务、文档和多种工作视图的团队。对于使用多个应用分别存任务、会议结论和项目资料的团队,集中管理可能减少查找与切换,但前提是工作区结构简单、信息归属清楚。

选型中一个常被忽略的问题是:功能丰富会不会反而让每个团队都建立一套结构?试点时要统计团队创建了多少空间、状态、字段和视图,并观察新成员能否在短时间内找到“当前有效的项目入口”。如果成员需要询问管理员才能判断该在哪个列表更新,集中化就没有真正发生。

适用边界在于治理纪律。ClickUp的可配置能力越多,越需要明确哪些结构由组织维护、哪些内容允许团队自行调整。先用一个跨职能项目建立最小结构,再决定是否迁移更多工作,不要一开始就把所有文档和任务都搬过去。

6. Microsoft Project:适合依赖和资源约束突出的计划

Microsoft Project适合把项目计划当作严谨排程对象来管理的组织,尤其是工程、建设、咨询和多阶段交付等工作。对于这些项目,任务前后置关系、持续时间、里程碑、资源配置和基线管理,往往比轻量看板更重要。

试用时要重点验证关键路径是否符合实际业务逻辑、资源分配是否能暴露冲突、计划更新是否便于责任人完成,以及项目经理能否解释预测变化。一个精细的排期模型如果只有计划员维护,而执行人员不及时提供进展,计算结果依然会与现场脱节。

边界主要是日常协作和团队采用。要确认团队需要的沟通、文件和任务更新能否顺畅衔接,必要时评估与其他协作系统的组合方式。若项目只是几十项独立任务、依赖很少,专业排程能力未必能抵消更高的学习和维护成本。

7. 不把不同类型工具硬排成统一名次

这六款工具处在相邻但不完全相同的使用场景。把它们压成一个“第一名到第六名”容易造成错误预期:某款产品在项目组合计划上得分高,不代表它在研发需求流转上也最优;某款工具上手快,也不说明它能满足企业权限治理。

更合理的对比,是先按项目类型分组,再把共同的评估任务放进候选产品。对研发组织,重点观察需求到版本的可追踪性;对跨部门项目,重点看责任、依赖、提醒和汇总;对工程项目,重点看关键路径和资源冲突。每个组内再比较成本与采用难度。

六、具体案例与数据观察:用可控试点证明改进,不伪造行业结论

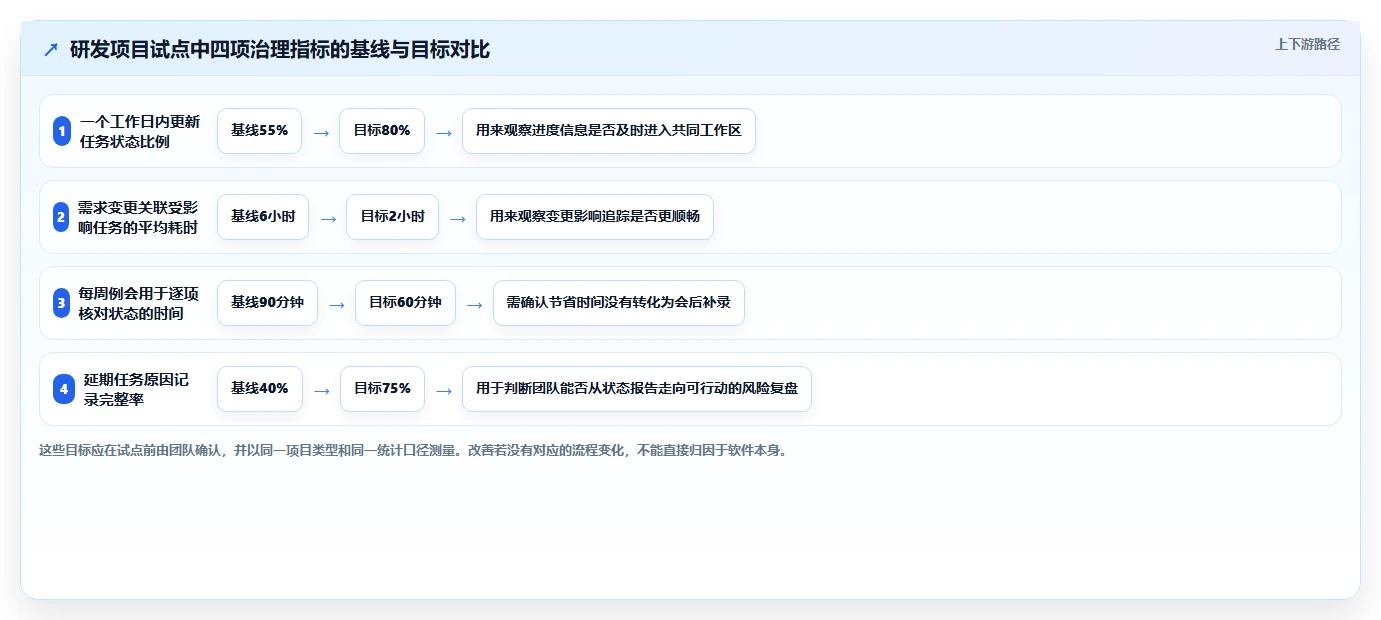

1. 一个120人研发组织的试点设计示例

假设一家有120名员工的软件公司,产品、研发、测试、运维分属不同小组,近期的问题是需求变更后影响范围难以追踪,项目例会常花时间对齐状态。对于这类组织,PingCode可作为研发计划平台候选之一;如果团队已经深度使用Jira或有成熟插件配置,也应同时保留现有方案作为对照。

这里的数字是试点设计示例,不是某家企业的真实业绩。试点可选一个产品线,持续六周,纳入两个迭代和一次版本发布。先记录基线:任务状态更新时间、需求变更关联到受影响任务的耗时、每周项目例会用于核对状态的时间、延期任务的原因完整率。

试点过程中不要只问“大家喜不喜欢”。要检查变更发生后,产品负责人能否找到受影响的迭代任务;研发与测试能否看到同一交付目标;项目负责人能否识别阻塞并找到责任人。若效率改善只是因为试点项目负责人额外投入大量手工整理,就不能直接推断工具带来了可复制的收益。

比较结果时建议使用前后相同口径,并记录项目复杂度、成员熟悉度和节假日等影响因素。即使状态更新时间变快,也要确认计划预测是否更准确;如果信息更及时、但任务拆分和依赖仍不完整,延期风险可能并未实质下降。

2026年必备:6款顶级项目计划管理工具全面对比

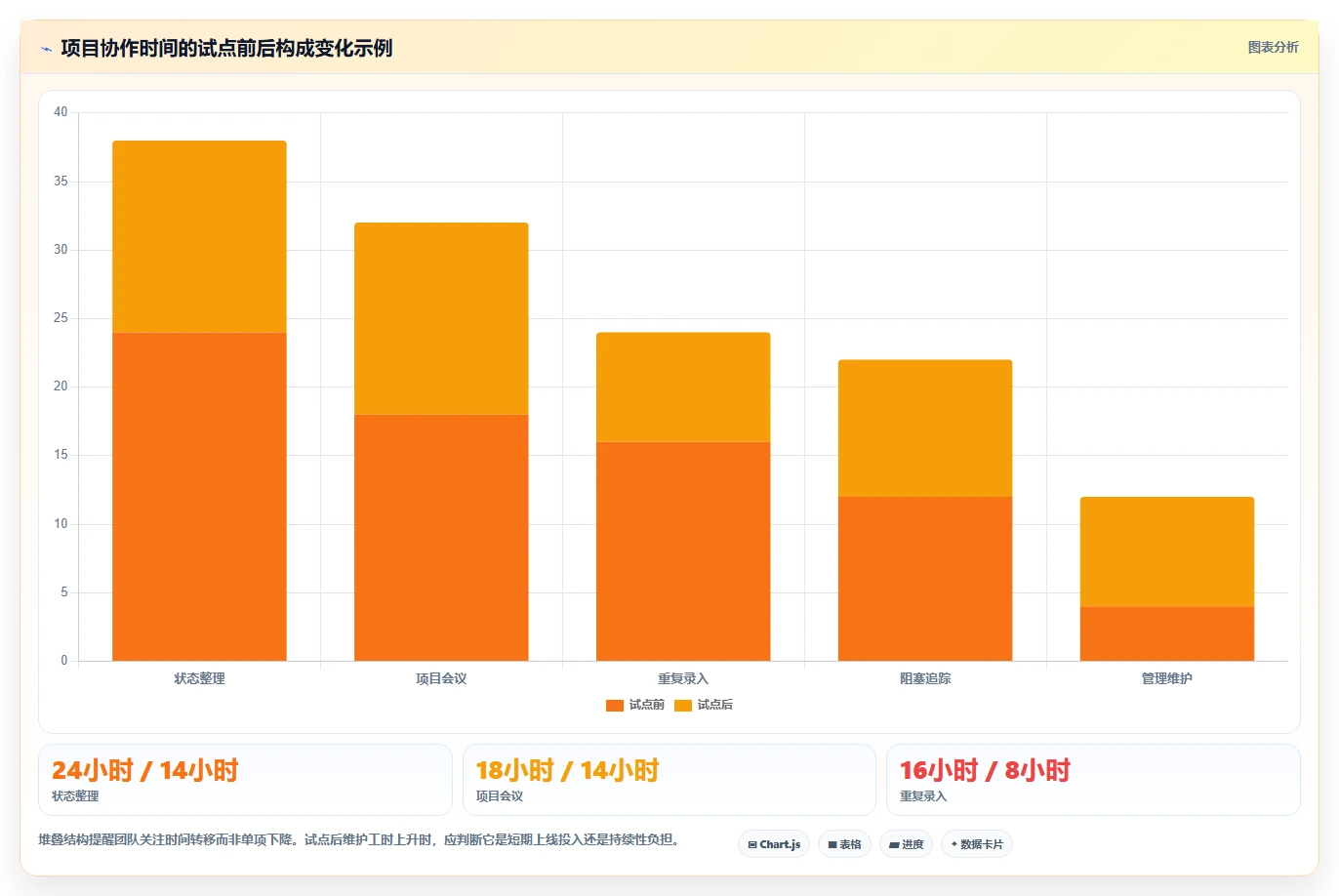

2. 观察工时节省时,别只计算会议时间

工具试点常用“减少了多少会议”作为成效,但这很容易高估收益。项目例会从90分钟缩短到60分钟,若会后多出两小时手工整理表格,净节省为负。更完整的核算方式,是同时记录例会、状态汇总、重复录入、追问和管理员维护时间。

可以将每周时间拆成五类:状态整理、项目会议、跨系统重复录入、阻塞追踪、工具配置维护。统计时按角色分开,例如项目经理、一线成员和系统管理员。对大型团队,管理员成本不能忽略;小型团队则要防止把创始人或项目负责人的隐性协调时间漏算。

2026年必备:6款顶级项目计划管理工具全面对比

3. 一个小型活动项目的对照测试示例

再看一个非研发场景:一个营销团队要在六周内完成新品线上发布,涉及内容、设计、法务、渠道和数据复盘。团队原来用共享表格,但审批状态常靠私聊确认。对这个项目,评估Asana、monday.com和ClickUp时,可以把同一份任务清单导入三套试用环境,让五个角色分别完成任务认领、文件审阅、截止日期调整和状态汇总。

重点不是哪个产品能做出最漂亮的项目页面,而是法务提出修改后,负责人能否明确知道哪些渠道素材受影响;任务变更是否通知到正确角色;项目负责人能否在两分钟内回答“本周还有哪些未过审事项”。同时记录成员完成这些动作所用的时间、漏更新的数量和对培训的依赖。

若成员在工具里更新任务后,仍要在聊天群和表格重复报状态,说明数据入口尚未统一。此时先解决流程约定和系统边界,通常比继续购买更高级的套餐更有效。计划工具无法自动消除组织里的所有沟通,只能让重要信息更容易被记录、找到和追责。

4. 结果解释要区分产品作用和管理改变

试点期间,项目经理往往会更频繁地检查进度,成员也知道正在被观察,因此短期改善可能来自注意力增加,而不全是工具效果。要避免把“试点团队更认真”误判成“软件自动提高效率”,可以用相近项目作对照,或至少比较试点前后的项目复杂度与人员规模。

还要留意反例。如果状态更新率提高,但预测准确度没有改善;如果会议时间下降,但风险发现时间变晚;如果任务逾期减少,却是团队把截止日期改得更宽松,这些结果都说明指标之间存在取舍。判断成功的标准不是某一个数字变好,而是计划信息更可信、决策更及时、执行者的负担没有被不合理转移。

七、不同组织的行动建议:从小范围验证到持续治理

1. 少于50人的团队:先减少信息分散

小团队通常不需要一开始就建立复杂的项目组合模型。先统一项目目标、负责人、截止时间、依赖和风险记录,再选一款成员愿意持续使用的工具。若任务主要是跨部门业务协作,可优先试用Asana、monday.com或ClickUp;若团队以研发交付为主,可比较PingCode、Jira等研发型方案。

行动建议是:选一个正在进行的项目,建立一份简洁模板;规定每周至少一次更新状态;明确聊天记录、文档和任务系统的边界;四周后复盘漏更新、追问和重复录入。若团队仍频繁用私人表格维护关键进度,应先查明工具体验或流程设计的问题,而不是直接新增更多字段。

2. 50至200人的组织:优先统一跨团队协作口径

这个规模最常出现“每个部门各用各的,管理层无法汇总”的情况。建议选择一个跨部门项目或研发产品线试点,建立最小共同字段:目标、负责人、阶段、计划日期、实际日期、阻塞、风险和决策记录。各团队可以保留专属字段,但共同字段的定义必须统一。

如果组织属于中大型研发团队,可把PingCode纳入重点评估,并与已有研发工具方案做同一任务测试;如果现有Jira配置已稳定,应把迁移成本和插件治理作为比较项,而非只看新工具的演示效果。此阶段应安排明确的系统负责人,但要避免让管理员替所有团队维护计划。

3. 超过200人的组织:把权限、数据治理和变更管理提前

大型组织不应把工具上线视为一次采购项目。选型时需要IT、安全、采购、业务和实际使用团队共同参与,审查权限模型、数据保留、集成方式、审计记录、账号生命周期和退出机制。不同国家或地区的托管选项及合规要求可能不同,相关结论应由组织自身的安全与法务团队确认。

部署可分阶段进行:先选一个有代表性的业务单元,明确平台管理员和流程负责人;再形成模板与治理规范;随后扩展到相邻团队;最后才处理全公司级的组合视图。过早追求全公司统一,容易让试点被大量例外拖慢;过晚治理,则可能积累重复空间、字段和权限孤岛。

4. 项目经理和PMO:建立轻量的计划健康检查

项目经理可以每周检查五项内容:关键任务是否有负责人、依赖是否有人确认、计划日期是否有依据、变更是否记录影响、风险是否有应对人。PMO则需要补充组合层面的检查,例如共享资源冲突、关键里程碑集中、延期项目比例和跨项目依赖。

健康检查应服务决策,而不是变成新的填表考核。若某个字段长期无人维护,就要判断它是否真的有用;若管理者从来不根据风险信息采取行动,团队自然会把风险字段当成形式。制度和工具必须相互支持,不能只把责任压给一线成员。

八、不同情况下的取舍:什么值得优先,什么可以暂缓

1. 计划能力与上手速度之间的取舍

流程较复杂的团队需要更强的工作流、依赖和治理能力,但能力越多,配置和培训成本通常越高。小团队不应为了未来不确定的需求,提前维护一套大型组织级流程;大型团队也不应只因界面简单,就忽视权限、审计和跨项目管理。

可用一条原则判断:如果当前损失主要来自信息分散,先选容易采用的方案;如果损失来自依赖冲突、变更追踪或资源争抢,再考虑更强的计划模型。不要为低概率的高级需求,长期支付高频的操作成本。

2. 灵活配置与标准化之间的取舍

灵活配置能适配不同业务,但配置自由度过高会导致字段和状态口径分裂。标准化能提升可比性,却可能压制真实业务差异。更好的平衡是统一关键管理对象和指标定义,把部门特有流程放在模板层,而不是让每个团队重定义“已完成”“阻塞”或“风险”。

可以设置配置变更的轻量评审:新增字段时说明要解决的问题、使用者、报表用途和维护责任;三个月后检查字段是否仍被使用。长期没有使用价值的字段应归档,而不是因为“可能以后有用”就永久保留。

3. 单一平台与多工具组合之间的取舍

单一平台的好处是减少重复记录,代价是可能无法在每个专业场景里都做到最好;多工具组合的好处是能力更贴合,代价是数据同步、权限维护和状态解释会更复杂。团队应先确认哪一套系统是项目状态的唯一可信来源,再决定其他系统承担文档、开发、排期或沟通中的哪一部分。

若多个系统都能修改截止日期或任务状态,就要定义主数据归属和同步规则。否则,所谓“集成”只是把不一致传播得更快。对于每一项集成,至少要明确数据方向、更新频率、失败提醒和人工修复责任。

4. 当前需求与未来扩展之间的取舍

选型要看未来,但不能只为可能发生的扩张买单。建议把未来需求分成确定、较可能和假设三类。确定需求应进入当前评分;较可能的需求在试点中做验证;纯假设需求只记录,不应因此主导采购决策。

同时检查供应商迁移和数据导出能力。组织无论选择哪款工具,都应该能拿回核心项目数据、附件和关键关联信息。把退出成本纳入决策,不是悲观,而是保证平台选择仍然由业务价值驱动。

九、选型后的落地与收尾:先让一份计划可信,再扩大使用范围

1. 用四周完成一个最小可行试点

第一周梳理流程和基线,选定项目、角色及评估口径;第二周完成最小配置和数据导入;第三周让真实团队执行并记录阻塞;第四周复盘指标、维护成本和成员反馈。试点范围应足以覆盖真实依赖和变更,但不必迁移所有历史项目。

试点结束时,做出三种决策之一:继续扩展、调整配置后复测、停止并保留数据导出。不要把“已经花时间配置”当成必须继续的理由,也不要只因第一次培训不顺利就否定工具。判断应落在项目问题是否改善、成本是否可接受以及团队是否能持续执行。

2. 明确项目数据的最小责任机制

每项计划数据都需要明确维护责任。任务负责人更新任务进度,项目负责人维护范围、里程碑和风险,系统管理员维护权限和平台规则,管理层负责对风险采取决策。责任混在一起时,团队往往假定“别人会更新”。

最好把更新要求嵌入既有节奏,而不是额外增加一套日报。例如周会前更新阻塞,迭代评审前补齐交付状态,项目变更审批时记录影响范围。工具是否真正进入工作流程,要看它能否承接团队已经需要完成的动作。

3. 最终判断:优秀工具不是替你做计划,而是让坏计划更早暴露

项目管理工具不会替团队定义目标、估算工作、解决资源冲突,也不会自动让跨部门协作变得顺畅。它的价值,是让计划、执行和变化之间建立可见关系,让管理者更早发现预测失真,让成员少花时间追问“现在到底以哪份表为准”。

我的独特判断是:选型时最值得测试的,不是项目顺利时工具有多漂亮,而是计划第一次被打破时,团队能否在同一套信息里完成影响评估、责任调整和决策记录。下一步,拿一个正在延期或近期启动的真实项目,准备同一份任务、依赖、变更和资源冲突数据,让候选工具完成同题测试。用团队的实际工作结果,而不是功能宣传页,决定哪一款值得长期投入。

十、选型前快速核对清单

1. 先确认项目类型与核心失控点

  • 研发项目是否需要从需求追踪到版本交付?
  • 跨部门项目是否常因负责人、审批或输入延迟而受阻?
  • 工程或专业服务项目是否依赖关键路径和资源负荷管理?
  • 当前最昂贵的问题是计划不准、信息分散、审批缓慢,还是多项目资源冲突?

2. 统一试点任务与验收口径

  • 让所有候选工具处理同一组任务、依赖和变更。
  • 区分原生能力、配置能力、集成能力和人工补救。
  • 记录一线成员更新任务、项目经理汇总状态和管理员维护配置所需时间。
  • 比较试点前后的信息及时性、风险发现、预测准确度和重复录入情况。

3. 在采购前确认长期成本和退出条件

  • 核实当前地区、套餐和合同中的权限、自动化、集成及数据限制。
  • 估算许可、实施、培训、迁移、管理员和年度维护的总成本。
  • 确定核心数据的归属、导出方式、保留周期和集成失败处理责任。
  • 为试点设置继续、调整和停止的判断条件,避免只因沉没成本扩大投入。

如果团队只能记住一个原则,我建议记住这句:先找出最昂贵的计划失控,再用真实项目验证工具能否让它更早可见、更容易处理。功能清单可以帮助筛选,最终决定长期价值的,仍是计划信息是否可信,以及团队是否愿意持续维护它。

常见问题解答(FAQ)

1. 对比6款项目计划管理工具时,哪些指标比功能数量更值得看?

我看工具介绍时总觉得每款都能做任务、甘特图和报表,但真正上线后才发现团队协作差异很大。我该用什么标准测试,才能避免被功能清单或演示效果带偏?

我会先把比较对象放进同一个真实项目,而不是逐项数功能。用一段包含约40项任务、3个协作角色和若干前后置依赖的计划,要求每款工具完成建计划、改排期、追踪延期和输出周报;再记录每项操作是否需要管理员介入、是否产生重复录入。

评分可采用一套便于团队讨论的权重:依赖与排期能力30%,协作和责任追踪25%,进度视图与汇报20%,集成及数据导出15%,权限与部署适配10%。每项按1至5分打分,计算加权总分;这些权重是评估框架,不是行业统一排名。

若任务看板很顺手,却无法呈现关键路径或变更影响,就不应仅凭界面易用判为计划管理能力强。

2. 小团队和跨部门团队,选择项目计划管理工具的侧重点有什么不同?

我所在的团队人数不多,担心选功能复杂的平台会增加维护负担;但项目又经常需要其他部门配合。我应该按团队人数选,还是按协作流程和依赖关系选?

我更建议按协调复杂度,而不是单看人数。单团队、任务依赖少、负责人清晰时,轻量看板加明确的截止日期通常够用;若一个交付要经过多个团队、审批环节或外部协作方,优先测试跨项目依赖、权限边界、基线对比和统一汇报。

可以用一个简单判断:最近几个项目里,延期主要来自个人任务没完成,还是来自等待其他团队、需求变更和排期冲突?前者先看任务更新是否顺畅,后者要验证依赖变更能否被及时看见。不要为了少数复杂场景给全员配置一套高维护流程,也不要因为团队小就忽略未来的跨团队协作。

3. 试用项目计划管理工具时,怎样算出真实成本,而不是只看订阅价格?

我试用时发现,演示里的功能很完整,但上线后还要有人配置字段、维护权限和教同事使用。我想比较几款工具的总成本,除了账号费用,还应该记录哪些容易被忽略的投入?

我会把成本拆成许可费用、首次配置、数据迁移、集成维护和日常管理工时。试用阶段记录管理员每周花多少时间处理账号、字段、模板和报表,再估算团队成员为了更新状态多花的操作时间;这些工时乘以内部人力成本,往往比单看订阅报价更接近实际负担。

建议用两周做小范围试用:选一个真实项目,要求参与者独立完成更新、查依赖和看进度,并统计任务更新完成率、重复录入次数及每周管理耗时。若某款工具便宜,但必须靠人工反复整理状态才能汇报,隐性成本可能更高。比较时还要确认导出、权限、集成等关键能力是否包含在当前方案中。

4. 从旧系统迁移到新工具,怎样降低项目数据丢失和团队抵触?

我担心迁移后任务负责人、历史状态或依赖关系对不上,也怕同事觉得只是多填一个系统。我应该先搬全部历史数据,还是先用一个项目验证?

我会先做小规模试点,而不是一次性搬完所有项目。挑一个周期适中、负责人稳定的项目,先核对字段映射、任务负责人、截止日期、状态和依赖关系;迁移后由项目负责人抽查高风险任务,并让团队完成一次真实的周计划更新,确认旧流程中关键的信息没有丢失。

上线前后用同一组指标观察,例如任务按时更新率、逾期任务占比、周报准备耗时和重复录入次数。先建立迁移前基线,再在试点结束后比较,避免把短期适应波动误判为工具效果。确认流程可用后,再按项目批次扩展,并明确旧系统何时只读,减少两边同时维护造成的数据分叉。

读者评论

武
武文博

用最近三个月的延期项目和临时插单做同题测试,比单看功能演示更有参考价值。尤其要验证需求变更后,依赖和交付日期能不能一起更新。

曾
曾婉清

赞同先跑两周人工流程再做自动化。状态定义不统一时,提醒和自动派发只会更快放大混乱;文章提到的异常处理也很关键。

邓
邓子涵

选型时还应让一线成员参与试用。专业排期能力再强,如果大家不愿持续维护任务和资源数据,计划视图也很难反映真实进度。

文章包含AI辅助创作:2026年必备:6款顶级项目计划管理工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/229251

赞 (0)
飞飞飞飞
项目经理必读:2026年如何选择最适合你的项目管理工具?Asana VS 其他7款热门工具
上一篇 10小时前
提升研发管理效率:2026年6款热门项目管理甘特图软件推荐
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
